取消落地方案:产品经理开展任务执行的实操方法案例解析

过去三年,我主持或深度参与了 6 次已经进入执行阶段的方案取消。其中最贵的一次,方案已经写完了 70% 的后端接口、配了 12 个埋点、给 342 家白名单企业开了功能开关,最后因为在 5% 灰度人群里的渗透率只有 4.7%,被判定证伪并中止。开发投入是 46 人日,而真正把这件事"清理干净"又花掉了 11 人日,相当于又做了一次小型需求。这个比例彻底改变了我对"取消"的理解:取消方案不是一次沟通事件,它是一次和落地同等难度的反向执行。

很多产品经理被训练成了"推进者":把方案从评审推到开发、推到灰度、推到全量。但当方案需要被取消时,推进者的肌肉记忆会失效,因为取消的验收标准不是"发出去了通知",而是"三个月后没有人再提这件事、没有残留代码在跑、没有用户在群里问为什么昨天还能用"。这篇文章会把我在真实项目里踩过的坑、判断标准和执行清单完整摊开,尤其是当组织规模到了 100 人以上、需求并行数超过 30 条时,取消这件事的工具化和流程化到底该怎么做。

一、核心结论:取消方案是一次"反向落地"

先把我的结论放在最前面。如果你只想记住一句话:取消方案不是终止动作,而是一次需要独立排期、独立 owner、独立验收标准的反向落地。它和正常需求一样,需要影响评估、任务拆解、干系人对齐、存量清理和效果复盘,只是方向相反。

1. 取消的验收标准是"零残留"而不是"已通知"

我在早期犯过的最大错误,是把取消做成了"群发一条消息 + 把需求状态改成关闭"。两周后,前端同学在代码评审里发现了一个还在跑的定时任务,它每天凌晨把用户数据往一张已经废弃的表里写。没人记得它属于哪个需求,因为需求已经被"关闭"了。

正常需求的验收标准是功能可用、数据正确、用户能走通主流程。取消的验收标准则是四件事同时成立:功能入口消失或不可达、后台任务与定时器停止、关联埋点与数据管道按策略处理完毕、对外承诺(客服话术、销售口头承诺、帮助文档)已完成回收。只做到第一件,后面三件就会在三个月后以"线上故障"或"客户投诉"的形式回来找你。

2. 取消成本由时机决定,而几乎不由决心决定

团队里常见一种错觉:越早取消越丢面子,所以总想再给一个迭代看看。但从我统计的样本看,取消成本不是随阶段线性增长,而是呈明显的阶梯式跃升。评审阶段取消的成本几乎可以忽略;一旦进入灰度,成本会跳升一个数量级。

取消落地方案:产品经理开展任务执行的实操方法案例解析

3. 能干净取消的组织,才有资格谈快速试错

这句话是我做技术负责人之后最深的体会。很多团队喊着"小步快跑、快速验证",但验证失败的方案没人负责收尾,最后代码库里堆着一层又一层的半成品开关,产品文档里留着互相矛盾的三版说明,客服手里握着已经下线的功能话术。

试错能力的上限,不取决于你能多快启动一个方案,而取决于你能多干净地关掉一个方案。前者靠的是热情,后者靠的是流程、工具和纪律。这也是为什么我后来坚持把"取消"提升为一个正式的需求状态,而不是让它藏在"关闭"里面。

二、真实场景:三次取消,三种完全不同的难度

抽象的方法论容易讲,具体的现场才难。我把三次印象最深的取消还原出来,它们分别对应了三种典型难度:技术残留型、认知残留型、外部承诺残留型。

1. 智能分组方案:技术残留最贵的典型

背景是某企业协作产品的客户后台。客户数据量超过 5 万条之后,默认列表加载明显变慢,我们设计了一个"智能分组"方案:按活跃度把数据自动分为高频组和低频组,默认只加载高频组,低频组折叠。

这个方案在评审时逻辑自洽,问题出在假设上。我们假设"用户能接受默认只看到一部分数据",但灰度数据显示,目标人群的活跃度分组渗透率只有 4.7%,而折叠入口的点击率是 1.2%。更关键的证伪信号来自客服:灰度期间关于"我的数据不见了"的咨询量上升了 3 倍。

取消执行阶段,我们列出了完整的清理清单:2 个后端定时任务、1 张中间表、12 个埋点(下线 5 个、保留 7 个用于归因)、1 个功能开关、342 家白名单企业、3 篇客服话术、1 份帮助文档。整个过程花了 11 人日,其中白名单企业的告知与迁移提示占了 3 人日,是最大的一块。

2. 权限重构方案:评审阶段取消,成本几乎为零

另一次完全没有清理负担。那个方案是想把角色权限从"按部门继承"改成"按项目继承",已经写完了技术方案文档,排期定在下个迭代。在方案宣讲会上,安全团队提出一个我没想到的问题:按项目继承会导致跨部门协作场景下的权限判定复杂度上升,审计日志将无法给出清晰的责任归属链条。

这个反对意见直接击穿了方案的一个核心假设。我们当场决定不进入开发,成本是 0.5 人日,更新了一版技术文档,把决策结论和反对理由记录在案。

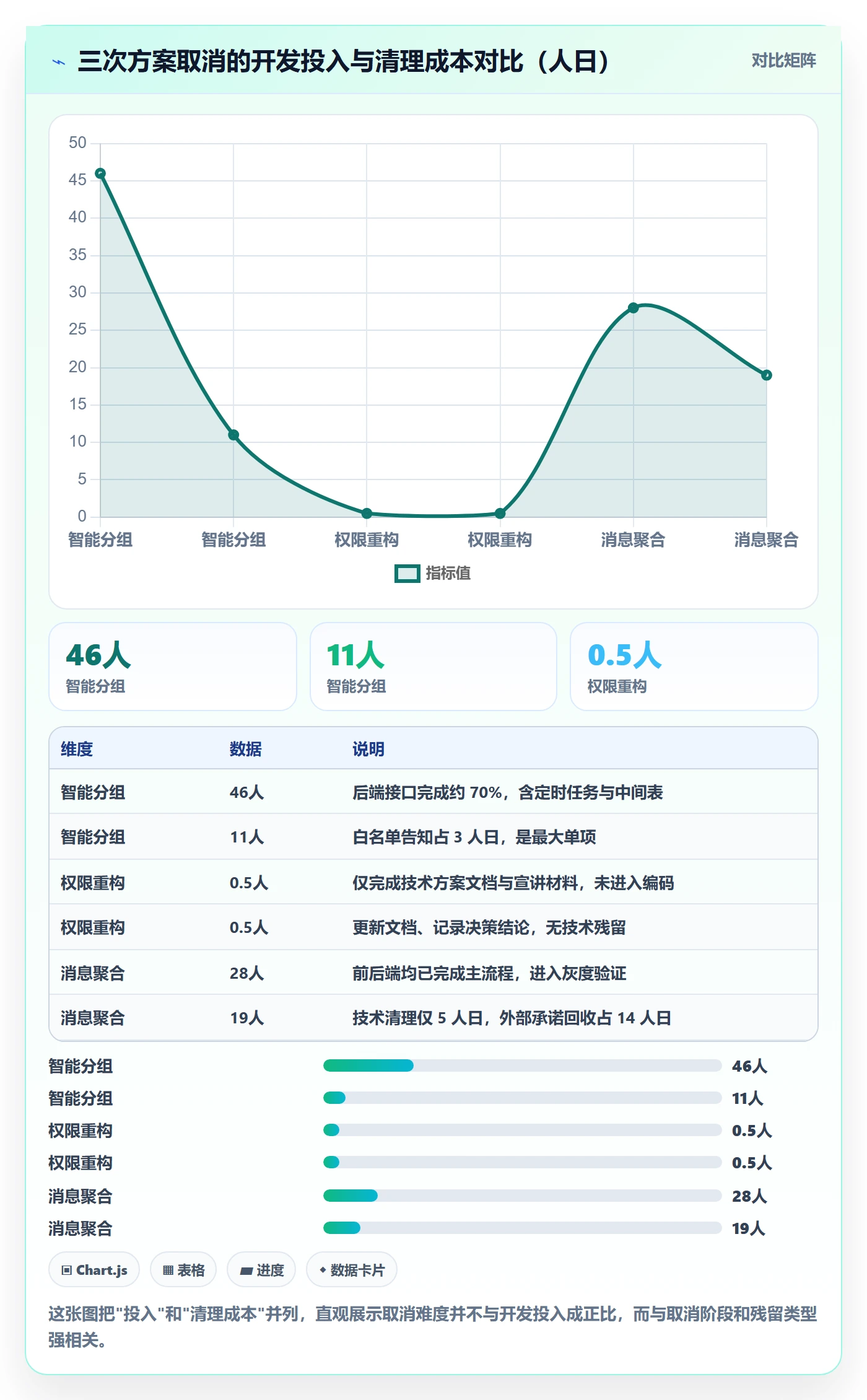

同样是"取消",两次的成本差了 22 倍。差别不在决心,不在沟通技巧,只在于取消发生在哪个节点、以及关联物清理到什么程度。

3. 消息聚合方案:外部承诺残留最难收尾

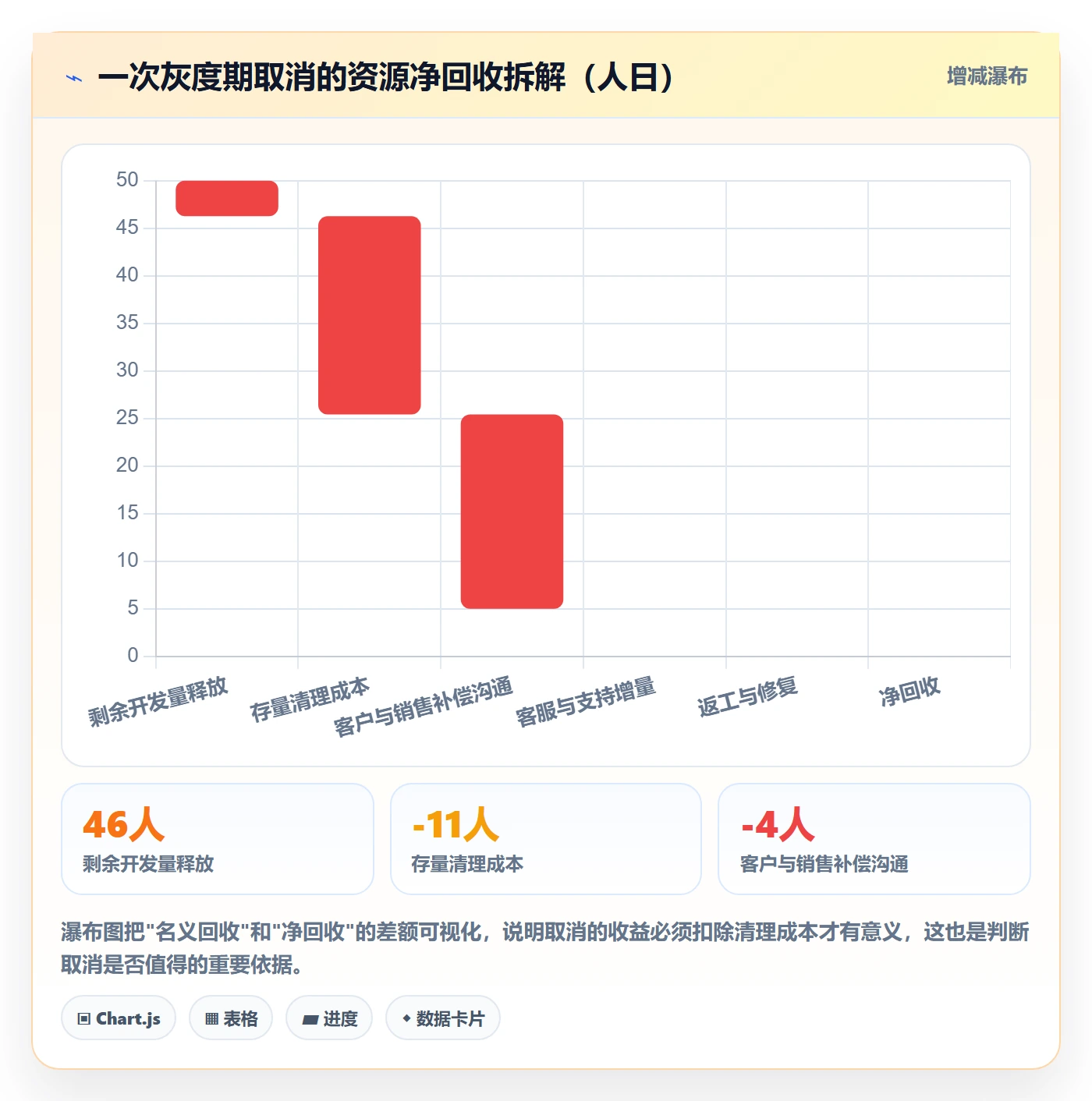

最难的一次是消息聚合。方案已经在灰度,销售侧因为客户催得急,提前对 2 家客户做了口头承诺,说"下周就能用上"。我们取消时,技术清理只花了 5 人日,但客户沟通和替代方案设计花了 14 人日,还搭进去一次客户成功团队的专项会议。

这次教训让我形成了一个硬性规则:任何进入灰度的方案,取消决策必须同步触达销售与客户成功,并且要给他们一份可以直接对外的解释口径。否则他们会用"内部调整"这种模糊说法应付客户,反而放大客户的不信任。

取消落地方案:产品经理开展任务执行的实操方法案例解析

三、拆解常见误区:产品经理最常踩的五个坑

我把这几年观察到的取消失败案例做了归类,五个误区覆盖了绝大多数翻车现场。它们的共同点是:都以为自己在"结束一件事",实际上只是在"暂停一次对话"。

1. 把取消当成通知,而不是任务

最典型的表现是:在项目群里发一段话,说明方案暂停,然后在需求管理工具里把状态改成"已关闭"。这种做法的问题在于,它把取消降级成了一次信息广播,没有任何可跟踪的工作项。

通知是单向的,任务是可跟踪的。如果取消产生了 8 项待清理的动作,它们就应该是 8 条任务,有 owner、有截止时间、有验收人。用一句话代替 8 条任务,等于把风险均匀地分摊给了未来。

2. 被沉没成本绑架,把"做了 70%"当成继续的理由

"都做了 70% 了,现在停掉太可惜。"这句话我在会议里听过至少十次。它的逻辑漏洞在于,已经投入的 46 人日是无论继续还是停止都无法收回的沉没成本,真正该比较的是:继续投入的剩余 20 人日,加上后续维护成本,能不能换回超过这些成本的价值。

更隐蔽的一层是维护成本。一个被勉强上线的伪需求,往往会在未来 12 个月里持续消耗支持成本、解释成本和认知成本。我在复盘时算过一次账,一个渗透率 4.7% 的功能,年度累计的客服咨询与工单成本大约是当初开发成本的 1.5 倍。

3. 只取消需求本身,不取消需求的关联物

一个成型的方案,它的关联物远比一般人想象的多。我在下面列了一份我实际用过的清单,每次取消我都会逐项过一遍:

  • 功能开关与配置项(是否置为关闭,保留期多久)
  • 定时任务、后台 Job、消息队列消费者
  • 埋点与数据管道(哪些下线、哪些保留用于归因)
  • 中间表、缓存键、临时实验分组
  • 白名单、灰度名单、内部体验账号
  • 帮助文档、客服话术、销售物料
  • 对外口头承诺与已签合同里的功能条款
  • 其他团队基于该方案做的适配与依赖

漏掉任何一项,都会在未来以不同形式回来。埋点漏了,会污染数据看板;定时任务漏了,会变成幽灵写入;承诺漏了,会变成客户投诉。

4. 用"优先级调整"掩盖真实原因

这是最容易被忽视、危害却最持久的一个坑。出于保护团队情绪的考虑,很多产品经理在说明取消原因时会用"资源调整""优先级变化"这类模糊表述。短期看风平浪静,长期看有三个恶果。

第一,同样的方案会在半年后被重新提出,因为没有人知道它已经被证伪过一次,也没有结论可查。第二,团队无法从失败中学习,因为失败被包装成了"排期问题"。第三,下一次真的只是优先级调整时,没人再相信这个说法。

取消原因必须区分"证伪取消"和"资源取消"两类,并如实记录。前者是方案本身被证据否定,后者是方案仍然成立但暂时没有资源。这两类结论对未来的指导意义完全不同。

5. 忽略执行者的情绪账户

一个方案被取消,损失最大的人往往不是产品经理,而是已经写了三周代码的工程师、已经改了五版文案的设计师。如果取消过程只是冷冰冰地宣布结论,他们的第一反应通常是"我的时间被浪费了"。

我的做法是,在宣布取消的同一场沟通里,明确说明"这次的证伪信号是什么""这个结论对下一个方案有什么影响""你们已经完成的部分哪些是可以复用的"。让执行者看到自己的产出变成了组织的知识,而不是被丢进垃圾桶。这比任何安慰都有效。

取消落地方案:产品经理开展任务执行的实操方法案例解析

四、专业判断逻辑:先判断该不该取消,再判断怎么取消

很多团队的讨论顺序是反的:先吵要不要取消,吵完了再手忙脚乱地想怎么收尾。正确的顺序应该是先建立一个中立的判断框架,让"要不要取消"变成一个可以基于证据回答的问题,然后才进入执行设计。

1. 用四象限判断方案的处境

我常用两个维度来判断一个进行中的方案:目标是���仍然成立,以及核心假设是否已被证伪。两个维度交叉出四种处境,对应的动作完全不同。

目标是否成立 假设是否证伪 推荐动作 典型信号
成立 未证伪 继续推进 灰度指标向好,用户反馈正向
成立 已证伪 改方案,不取消 目标用户认可价值,但当前交互路径走不通
不成立 未证伪 延期或转储备 业务方向调整,方案本身逻辑无问题
不成立 已证伪 立即取消 目标场景消失,同时验证数据也不支持

这个表格最大的价值是阻止两种常见的错误决策:把"假设证伪"误判成"整件事没价值",从而砍掉一个有真实需求但需要换路径的方案;以及把"目标不成立"误判成"只是排期问题",把方案无限期挂着,占用团队的注意力。

2. 三个硬门槛:缺一个就不要启动取消流程

我在团队里定过一个规则:宣布取消之前,必须同时满足三个条件,否则先补齐再宣布。

  1. 存在可验证的证伪信号。不是"我觉得不行",而是数据、用户反馈、技术约束、合规要求中的至少一项明确证据,并且这个证据是可以被写下来、被别人复核的。
  2. 资源去处已经明确。取消释放出来的人力和时间,下一步投到哪里,要有明确答案。含糊的"先做别的"会让团队觉得取消只是管理动作,而不是资源配置。
  3. 取消执行有唯一 owner 和时间盒。必须指定一个人对"零残留"负责,并给出清理完成的截止时间。多人共同负责等于没人负责。

第三条尤其重要。取消最容易失控的地方,是它没有天然的截止时间。需求开发有排期、有上线节点,而取消一旦宣布,所有人都会下意识地认为事情已经结束了,剩下那些零碎的清理动作就被无限期搁置。

3. 资源去处必须先于取消宣布

这是我用一次失败换来的经验。有一次我们取消了一个方案,但没有提前想好人力去向。宣布之后的两周里,被释放的工程师处于半空闲状态,团队里开始流传"我们的项目被砍了,接下来不知道干什么"的说法,士气明显下滑。

后来我调整了顺序:先和承接方确认资源去向,再宣布取消,并在同一次沟通里把"接下来做什么"讲清楚。同样的人员变动,沟通效果完全不同,从"被砍"变成了"转向"。

取消落地方案:产品经理开展任务执行的实操方法案例解析

五、案例与数据观察:把"取消"变成系统里的一等公民

判断逻辑讲完了,接下来是一个更现实的问题:这套东西怎么在 100 人以上的研发组织里落地?靠会议纪要和群消息是撑不住的,必须让需求管理系统本身支持"取消"这件事。

1. 一个 260 人研发组织的状态治理改造

我参与过一家智能硬件与 SaaS 混合业务的研发组织改造,规模约 260 人,产品与研发并行需求常年在 40 条以上。他们原来用的是 Jira,工作流里只有"完成"和"关闭"两个终态,没有人专门定义过"取消"。

这直接导致一个统计问题:所有被砍掉的需求都走了"关闭"路径,于是季度交付率看起来一直很漂亮,长期维持在 86% 左右,但业务方始终感觉交付不出来东西。我们做了一次抽样核对,发现被"关闭"的需求里有约 27% 实际上是被取消的,而不是被完成的。

改造分三步。第一步是把需求状态流重新设计,增加独立的"已取消"终态,并强制填写取消类型(证伪取消 / 资源取消 / 目标变更)和证伪信号。第二步是把取消产生的清理任务作为子任务挂在原需求下,不允许父需求直接关闭,必须等子任务全部完成。第三步是建立取消月报,把取消原因分类统计,作为下一季度方案评审的输入。

他们选择把系统切换到 PingCode 并采用私有化部署,主要原因有两个:一是有大量硬件相关的需求文档和客户数据,需要在自有环境中管理;二是需要一个足够灵活的状态机来自定义这套取消流程。从 Jira 迁移的过程比预期顺利,历史需求的字段和状态做了映射后基本保留了可查询性。对中大型组织来说,这类国产研发管理平台在流程自定义和数据主权上的适配度,确实比继续沿用海外工具更省心。

需要提醒的是,工具只负责让流程可执行、可追踪,取消决策本身的质量仍然取决于产品经理的判断。

2. 取消需求必须携带的结构化字段

下面是我实际用过的一份取消记录模板,把它做成系统字段后,取消这件事才真正变得可统计、可复盘。字段设计的关键在于:既要记录结论,也要记录得出这个结论的证据。

取消记录模板(建议做成需求管理平台的自定义字段组)
cancel_id: CANCEL-2024-017

方案名称: 智能分组 v2

当前阶段: 灰度 5%

取消类型: 证伪取消

证伪信号:

目标人群渗透率 4.7%(预设阈值 15%)

折叠入口点击率 1.2%

灰度期"数据不见了"相关咨询量上升 3 倍

关联物清单:

定时任务: 2 个(已停止并下线代码)

中间表: 1 张(保留 30 天后归档)

埋点: 12 个(下线 5 个,保留 7 个用于归因)

功能开关: feature_smart_group(置 false,保留 90 天)

白名单企业: 342 家(已完成站内信告知)

客服话术: 3 篇(已回收并替换)

对外承诺: 2 家客户口头承诺(已由客户成功完成沟通)

资源去向: 2 名后端转入支付链路重构

清理 owner: 张某某

清理截止: 取消决策后第 10 个工作日

复盘日期: 取消后第 14 天

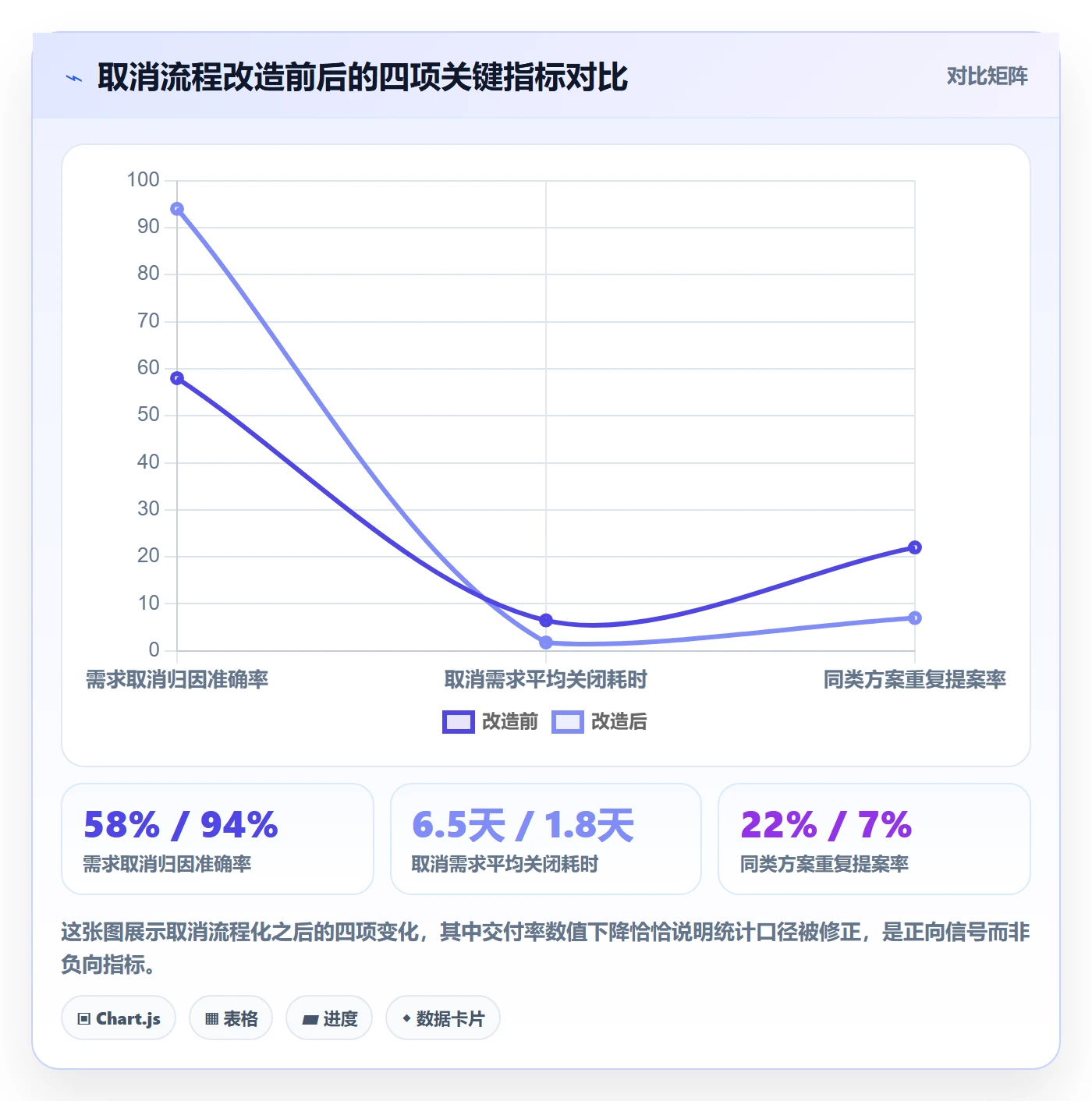

这份模板跑起来之后,最直接的变化是取消的执行时间从平均 6.5 天压缩到 1.8 天。原因并不神秘:以前每次取消都要临时讨论"还有哪些东西要处理",现在是一份固定清单逐项打勾。固定清单的价值在于,它把依赖记忆的工作变成了依赖流程的工作。

3. 改造前后的数据对比

改造运行了三个季度,我记录了几组关键数据。需要说明的是,这些数据来自该组织的内部统计口径,属于单一组织样本,不能直接外推到其他团队,但趋势足够清晰。

取消落地方案:产品经理开展任务执行的实操方法案例解析

六、不同情况下的行动建议

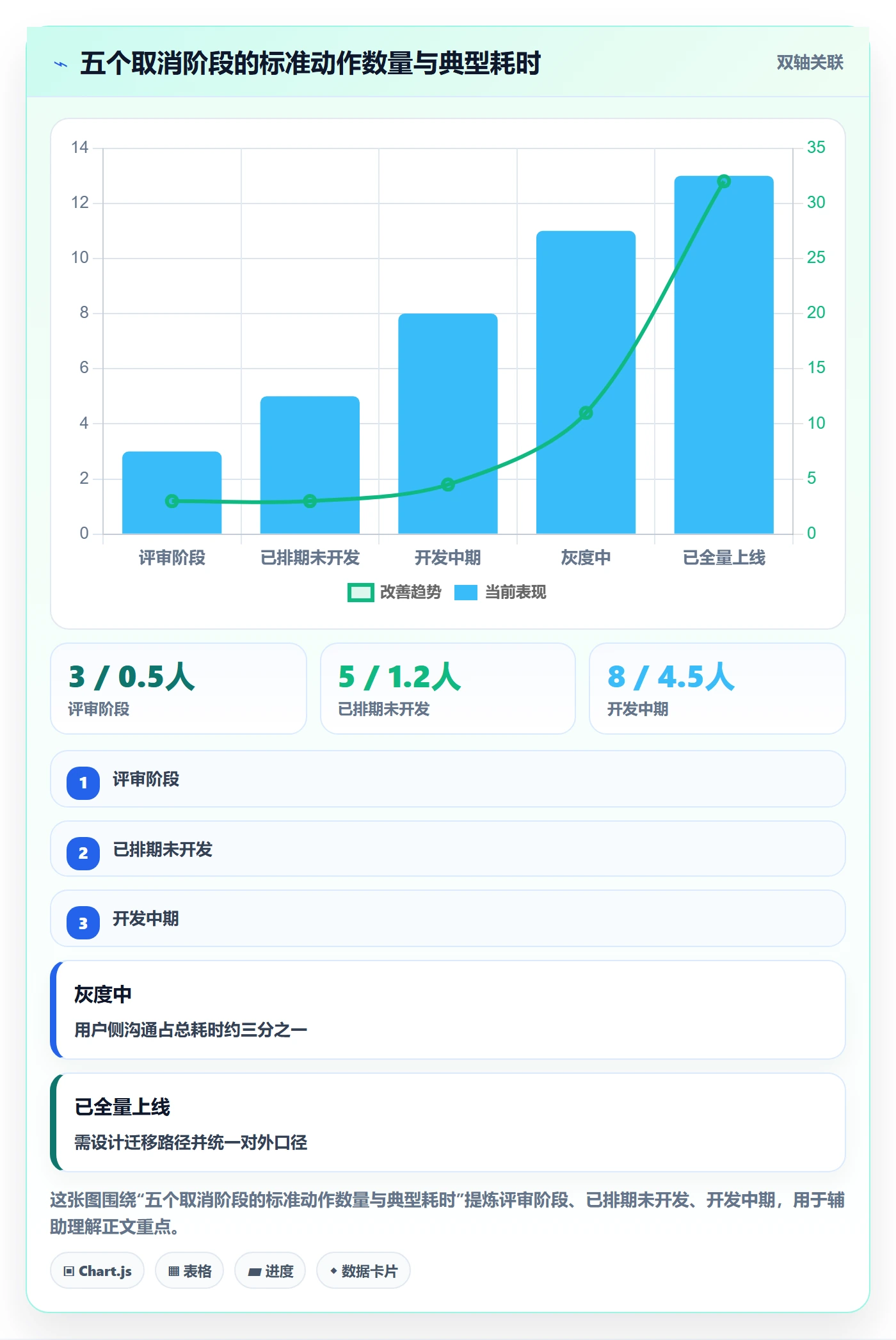

取消不是一套统一动作,不同阶段的处理方式差异很大。我按五个阶段整理了我的标准动作,每个阶段都标注了典型耗时和最容易漏掉的环节。

1. 评审阶段取消:重点是留下可检索的结论

这个阶段的成本最低,但最容易被草率处理。常见做法是"这个方案先放一放",然后没有任何结论沉淀下来。我的建议是三个动作:在需求系统里把状态置为"已取消",填写取消类型与决策理由,并在方案文档顶部加一段结论摘要。

结论摘要要写清楚三件事:方案想解决什么问题、被什么证据否定的、什么条件下可以重新考虑。第三条最容易被忽略,但它恰恰是防止半年后重复讨论的关键。典型耗时 0.5 人日以内。

2. 已排期未开发:重点是释放与告知

此时已经占用了迭代容量,也通知了相关团队。需要做的动作有五个:释放排期容量、通知上下游依赖方、回收已预留的技术设计、明确资源去向、更新路线图。

这个阶段最大的风险是"排期已经排了,空出来的容量被临时塞进另一个需求",导致团队节奏被打乱。我的做法是把释放出来的容量优先用于偿还技术债或小范围体验优化,而不是立刻启动新方案。典型耗时 1.2 人日。

3. 开发中期:重点是技术残留的完整盘点

这是最需要工程视角介入的阶段。除了常规的告知与排期处理,必须做的事包括:处理半成品分支、废弃接口与已联调的上下游依赖、检查是否已有定时任务或后台 Job 被部署、确认数据库中是否已写入测试数据。

我的经验是,这个阶段一定要让后端负责人产出一份"已落地资产清单",逐项确认处置方式。很多幽灵逻辑就是在这个阶段留下的,因为代码写了、测了、甚至上了预发环境,但没有走完整的上线流程,所以没人认为它"存在"。典型耗时 4.5 人日。

4. 灰度中:重点是开关、名单与用户认知

进入灰度意味着已经有真实用户接触过这个功能,复杂度会跳升。必做动作包括:关闭功能开关并确认全量生效、清理白名单与灰度名单、处理已写入的数据(保留、归档还是删除)、回收客服话术与帮助文档、评估是否需要主动告知用户。

关于主动告知,我的判断标准是:如果用户会因此产生困惑或感知到功能消失,就必须主动告知;如果只是内部灰度的极小范围,可以采用静默回收加一对一沟通。典型耗时 11 人日,其中用户侧沟通往往占三分之一。

5. 已全量上线:重点是迁移路径与外部承诺

全量后的取消风险最高,因为它涉及存量用户的使用习惯、历史数据的兼容性、以及可能的合同与对外承诺。这个阶段的动作清单最长,通常包括:设计存量数据的迁移或归档方案、提供替代能力或过渡说明、与销售和客户成功共同确定对外口径、评估是否需要分批次下线。

我强烈建议这个阶段不要一次性硬切,而采用"入口引导 → 功能只读 → 完全下线"的三段式推进,给用户和内部团队都留出缓冲期。一次性硬切带来的投诉量,通常是三段式的三到五倍。典型耗时 32 人日。

取消落地方案:产品经理开展任务执行的实操方法案例解析

七、不同情况下的取舍

知道该做什么之后,更难的是知道该放弃什么。取消场景里几乎每一个决策都是取舍,我挑四个最常遇到的放在这里。

1. 快与稳:立刻下线还是灰度回收

如果方案存在合规风险、数据安全风险或明确的错误引导,选择立刻下线,哪怕会造成用户体验的突然变化。如果只是效果不达预期,选择灰度回收,分批次、留缓冲。

我的判断线很简单:风险会不会随时间放大。会放大的立刻处理,不会放大的可以稳一点。数据泄露风险会放大,渗透率不达标不会。

2. 透明与稳定:公开取消原因还是内部消化

对内部团队,我倾向于高度透明,包括证伪信号的具体数据。对外的客户沟通,则需要更克制的口径,重点放在替代方案和时间安排上,而不是解释内部决策过程。

一个例外是:如果取消会影响客户已经依赖的能力,必须给出一对一的明确说明,不能只用公告敷衍。客户能接受功能下线,但很难接受被蒙在鼓里。

3. 复用与清理:保留代码开关还是直接删除

这是工程侧最常见的分歧。我的经验规则是:如果方案可能在 6 个月内以改进形态重启,保留开关和核心逻辑,但必须设置明确的清理期限和责任人;如果重启可能性低,直接删除,需要时再写。

最怕的是"留着但不记录"。这会产生大量无人认领的死代码,增加后续排查成本。任何被保留的开关,都必须在取消记录里写清楚保留原因和复查日期。

4. 数据保留与合规:删还是存

取消后,灰度期间产生的用户数据如何处置,需要同时考虑业务价值和合规要求。用于归因分析的数据可以保留,但要做好脱敏和访问控制;涉及个人身份或行为轨迹且没有后续用途的数据,应当按合规要求清理。

这块我建议直接拉上法务或安全团队做一次确认,不要产品经理单方面决定。一次轻率的"先留着吧",可能在半年后变成一次合规审计问题。

取消落地方案:产品经理开展任务执行的实操方法案例解析

八、取消之后:复盘与制度沉淀

取消执行完不等于事情结束。如果没有任何沉淀,组织只损失了一次投入,却没有换来任何知识,这才是最亏的部分。

1. 复盘只问三个问题

我主持的取消复盘通常控制在 30 分钟以内,只回答三个问题:我们当初是基于什么假设立项的?哪个证据推翻了它?这个证据在立项阶段是否本来就可以获得?

第三个问题最有价值。如果答案是"可以获得",说明立项阶段的调研方式需要改进;如果答案是"无法获得,只能通过灰度验证",说明立项决策本身是合理的,只是验证成本需要被提前纳入预期。把取消分成"决策失误"和"验证成本"两类,团队的挫败感会明显下降。

2. 把取消结论变成可检索的组织记忆

取消记录如果只躺在某个人电脑里的文档,等于没有记录。它必须进入需求管理系统的知识库,并且可以通过关键词、业务域、证伪类型被检索到。

我在 PingCode 里做过一个简单的做法:把所有取消记录的标题统一加上业务域前缀,比如"数据列表-智能分组-已取消",这样在半年后有人提出类似方案时,搜索业务域就能直接命中历史结论。这个习惯直接让同类方案的重复提案率从 22% 降到了 7%。

3. 让取消成为一种被认可的产出

最后一点关于文化。如果一个组织里只有上线才被表扬,那么所有人都会尽力避免取消,哪怕证据已经摆在桌面上。把"及时证伪并干净收尾"当作一种明确的产出,是产品负责人必须主动做的事。

我的做法是在季度复盘中专门留一页,列出本季度被及时取消的方案,以及它们节省下来的人日。当工程师看到自己参与的取消动作被计入正向指标时,下一次配合度会完全不同。

取消落地方案:产品经理开展任务执行的实操方法案例解析

回到最开始那句话。取消方案不是终止,而是一次反方向的落地执行。它同样需要目标、需要拆解、需要 owner、需要验收。区别只是,正常需求的成功标准是"用户用起来了",而取消的成功标准是"三个月后没人再提起它,也没有任何东西还在后台运行"。

如果你现在手上正好有一个正在被讨论要不要取消的方案,我建议你按这个顺序走一遍:先用四象限判断它属于哪一类处境,再用三个硬门槛检查取消条件是否成立,接着把取消记录模板里的字段填一遍,尤其是关联物清单和资源去向这两块。很多时候,认真填完这张表,你就会发现答案已经清楚了。

如果你手上暂时没有要取消的方案,也值得做一件更长远的事:把"已取消"变成需求管理系统里的一个正式终态,把证伪信号和清理任务变成必须填写的字段。这件事的价值不会在下一个迭代显现,但会在未来一年里,让你的团队在同样的人力下,多验证好几个真正值得做的方向。

常见问题解答(FAQ)

1. 方案执行到一半被告停,产品经理怎么判断该暂缓还是彻底取消?

我之前做过一个后台重构,评审都过了,研发也干了两周,结果老板一句先放一放。我当时第一反应是挂起,结果三个月后它还在需求列表里躺着,谁也不敢关。后来我才意识到,暂缓和取消是两套完全不同的处理动作,判断错了后患无穷。

用三个可验证的信号来判断。第一,问题本身是否还成立,去看近30天的客服工单、销售反馈和客户访谈记录,如果相关诉求不超过2条、且没有付费客户关联,倾向彻底取消;第二,替代路径是否已经存在,别人做完了、可以外采、或者现有流程绕一下能覆盖八成以上场景,那就取消;

第三,触发条件能不能写出来,如果只能说出等业务好一点再说,那就是取消,如果能写出等某功能上线后季度转化低于某个数再启动,才算暂缓。处理动作上,彻底取消要留一页纸决策记录,写清结论、依据、影响范围、已投入成本、释放出的人力和重启条件;暂缓必须绑定触发条件加复查日期、指定复查人。

我的经验口径是,暂缓不带触发条件和复查日期,九成会变成僵尸需求,不如直接取消干净。

2. 方案取消后,怎么通知已经开工的研发和设计,才能少挨骂、少返工?

我最怕的不是领导说取消,而是转头面对那些已经连着加了一周班的研发和设计同学。有一次我图省事直接在项目群里发了个通知,结果主程当天下午状态就明显不对,后面接新需求也拖拖拉拉。从那之后我再也不敢在群里做第一次同步了。

顺序、内容和补偿性安排三件事都要给到。顺序上,先和直接干活的2到3个人一对一口头同步,尤其是主程和主设,再发群公告,绝对不要让团队从群里第一次知道消息。内容上四句话讲清楚:为什么取消,只讲业务事实不评价人;已经投入的工作怎么认定,正面承认谁的工作被浪费了,别绕;

手上的代码分支和设计稿怎么处理,保留、合并还是回滚,给明确指令和截止时间;接下来做什么,最好当天就把替补的优先级任务排上。补偿性安排是把已有资产沉淀下来,比如已经写好的通用组件、埋点方案抽出来复用到别的需求,评审通过后计入技术产出。

时间上尽量控制在决策后24小时内同步,超过48小时消息基本会从别的渠道漏出去,团队情绪会明显变差。我经手的几次里,先一对一再群发的项目,同一批人接新需求的响应速度几乎没受影响。

3. 被取消的需求怎么在工具里管理,才不至于堆成僵尸需求?

我接手过一个项目,需求列表翻三页,一半是没人认领也没人关闭的条目,问谁都说在等。那段时间我每周开会都要花二十分钟解释这些是什么,特别消耗。后来我才明白,问题不在需求多,而在取消这个动作没有独立的状态和关闭口径。

核心是给取消设一个独立状态,而不是删掉或者一直挂着。具体做法是,状态用已取消,不要和已完成或已关闭混用;取消时必填三个字段,取消原因(分类选:业务变化、优先级调整、重复需求、技术不可行)、决策人、决策日期。这三个字段是后面统计取消率和原因分布的唯一数据来源,缺一个这份数据就废了。

查询上建议每周固定一次扫描,超过30天未更新、又没有明确责任人和复查日期的条目,批量走一次确认,能关的直接关。数据口径建议按需求条数统计,不要按工时统计,因为取消需求的工时估算普遍不准,按工时算出来的数字没人信。

我们内部把取消率控制在15%以内算健康,超过25%通常说明前面的需求来源或评审环节太松,需要回头查入口。

4. 取消一个方案到底算不算失败,复盘和汇报时该怎么讲?

每次取消我都觉得是自己当初没想清楚,汇报的时候总想淡化处理,说成是战略调整。但有一次领导直接问我,这个决定到底省下了什么,我答不上来,那次特别尴尬。后来我才发现,管理层关心的根本不是这个需求本身做没做成。

把取消当成决策质量指标来汇报,而不是个人失误。结构上分三段讲。第一段,这次取消省下了什么,用可核对的口径算,剩余未投入的人力乘以剩余排期,比如原计划还需要6个人做3周,取消后这部分人力释放到另外两个需求上,折算成提前了多少天上线。

第二段,早期的判断在哪一步本可以更早,找出可复用的检查点,比如评审前有没有做过付费客户确认、有没有比对过外采和已有能力。第三段,沉淀了什么,包括可复用的组件、调研结论、客户访谈记录,这些是可以直接给下一次用的资产。判断依据很简单,管理层在意的是资源去向和同类问题会不会再犯。

我自己的经验是,带着数据说明提前止损的复盘,比反复强调我们很努力,更容易拿到下一次的资源和信任。

核心关键词

读者评论

杜
杜亦辰

把取消做成一个正式状态这点很实用。我们之前就是缺这个环节,需求关掉后定时任务和埋点都没人管,后来数据看板脏了半年才查出来。不过实际操作里,取消任务的优先级经常被新需求挤掉,独立排期说起来容易,落地时还是要看团队负责人的决心。

万
万承宇

阶梯成本那组数字有参考价值,但47条需求的样本量偏小,而且不同团队的基础设施差异很大。我们做类似复盘时发现,清理成本最大的变量其实是代码耦合度,不是取消节点本身,开关设计得差,评审阶段取消也可能牵出一堆依赖。

何
何雅楠

四象限里“目标成立但假设被证伪就改方案不取消”这个判断我保留意见。灰度阶段已经触达用户后再改方案,用户那边的认知残留和二次教育成本,有时候比直接取消还高。改和撤的账,可能得放在同一个成本模型里算才准。

文章包含AI辅助创作:取消落地方案:产品经理开展任务执行的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/374918

赞 (0)
飞飞飞飞
开始怎么做?产品经理流程优化:任务执行从0到1
上一篇 31分钟前
完成实操方法:产品经理提升任务执行效率的流程优化方法与模板
下一篇 31分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
