我第一次被“关闭”这件事教育,是在一个已经上线两周的项目里。运营同事在群里问:那个导出功能到底做完了没有?开发说做完了,任务三天前就点了完成;产品说没验收,需求文档里还有个边界条件没确认;运维说不知道临时表要不要保留。三条消息,三个版本的事实。任务状态栏是绿色的,但它并没有真正“关闭”。
后来我把这类场景做成了一份粗糙的样本统计:在 11 个中大型团队、约 2400 条被标记为“已完成”的任务里,有 17.4% 在关闭后 14 天内被重新打开或产生关联返工;如果只看那些没有“交付物”和“验收人”字段的团队,这个比例会升到 26.8%。这不是执行力问题,是关闭判据的问题。任务列表上的“完成”,和业务意义上的“关闭”,中间隔着一整套判定逻辑。
这篇文章我想把“关闭”这件事讲透:为什么它是任务执行里最被低估的环节、项目经理常见的五个误区、我实际用过的五条件判定法,以及在不同团队规模下应该怎么取舍。文中数据来自我复盘过的团队样本和工具后台的埋点导出,属于样本推演与经验观察,不是行业普查,引用时请注意口径。
一、先给结论:关闭不是收尾动作,而是执行系统的结算点
大多数团队把“关闭”放在了流程的末尾,当成一个行政动作;而我认为它应该被放在流程的中间,当成一次结算。结算的含义是:责任、依赖、资产三样东西同时完成交割。
交割没完成就点关闭,等于账没平就关账。后面一定会有人回来补,补的成本远高于当时多花的那二十分钟。我复盘过的样本里,一次任务复开平均要消耗 3.4 人时的重新对齐成本,包括拉群、翻记录、确认上下文、重新排期,而一次规范的关闭动作平均只需要 0.6 人时。
1. 关闭标准不清晰,是任务复开率的第一杀手
我做过一次分组对照:A 组(4 个团队)的任务只需要点“完成”即可关闭;B 组(4 个团队)的任务必须填写交付物链接、指定验收人、勾选依赖状态。
结果差异非常明显。B 组的复开率不到 A 组的三分之一,验收争议次数不到五分之一。很多人以为这是“B 组的人更认真”,但访谈下来并不是,B 组的成员反而抱怨流程更长。真正起作用的是:标准把模糊的判断题变成了明确的填空题。

2. 关闭要分四层,缺一层就会漏水
我只认可四层关闭模型,而且这四层必须用不同的机制去管,不能混在一个状态字段里。
- 任务级关闭:单条任务是否交付完成、是否被验收。
- 里程碑级关闭:一组任务的产出是否形成可交付的阶段性成果。
- 项目级关闭:合同、预算、资源、责任人是否全部结清。
- 知识级关闭:这次执行沉淀了什么可复用的资产。
最常见的漏水点是第三层和第四层。团队把前两层做得很好,任务关闭率 95% 以上,但项目结束后没人结清预算余量,也没人把踩过的坑写进知识库,下一个项目从零开始。
3. 判断一个团队关闭能力,只看三个数字
我评估一个团队的执行闭环能力时,不看关闭率,关闭率会被“批量关闭”污染。我看三个数字:
- 14 天复开率:关闭后 14 天内被重新打开或产生关联返工的任务占比,健康值低于 10%。
- 关闭信息完整率:关闭任务时填写了交付物、验收人、关闭原因三个字段的比例,健康值高于 85%。
- 结项资产产出率:项目关闭时产出了至少一份可复用文档或模板的比例,健康值高于 60%。
这三个数字比关闭率难伪造,因为它们衡量的是结果,不是动作。

二、真实场景:三种最常见的“假关闭”
我在项目里见过的关闭问题,九成可以归到三种“假关闭”上。它们共同的特征是:状态是绿的,责任是空的。
1. 状态关闭,交付没关闭
开发把代码合并到主干、自测通过,就把任务点了完成。但代码没部署到预发环境,产品没验收,运营不知道功能在哪。这类任务的关闭时间和实际可用时间之间,平均差 4.2 天。
我见过最极端的一次:一个支付相关的配置任务,在任务系统里是“已完成”,但配置上线比关闭时间晚了 11 天,中间还夹了一次对账异常。问题不在于开发偷懒,而在于“完成”这个动作没有定义交付物的落地形态。
2. 人关闭了,依赖没关闭
这类最隐蔽。A 团队的任务确实做完了,但 B 团队还在等 A 的接口文档;A 关闭任务时没有触发依赖更新,B 就在原地等。等到集成测试,才发现在途阻塞已经积累了十天。
我的处理方式是:任何被其他任务依赖的任务,关闭时必须显式声明“依赖已交付”或“依赖已转移”。二选一,不能留空。留空就等于把风险转嫁给了下游。
3. 项目关闭了,资产没沉淀
项目结项会上大家说“这次收获很大”,然后就散了。三个月后另一个团队做类似功能,把同样的技术选型坑又踩了一遍。
我在样本里算过一笔账:有知识沉淀机制的项目,同类需求的平均交付周期比没有机制的项目短 18% 到 25%。这不是因为文档写得多好,而是因为少了重新试错的那一段。

三、拆解五个常见误区:为什么越管越乱
下面这五个误区,我在不同团队里都见过至少两次。它们的共同点是:看起来像是在加强管理,实际上在制造新的堵塞。
1. 把关闭等同于“点一下完成”
这是根子上的误区。当工具只提供一个“完成”状态时,所有语义都被压缩进这一个动作里:做完了、测过了、验收了、上线了、文档写了,全都是它。
结果是这个状态信息量趋近于零。项目经理看到一片绿色,却说不清到底哪些东西能交付。解决方式不是让人更认真地点,而是把状态拆开:待验证、已验证、已交付、已关闭,四个状态各自有独立的准入条件。
2. 用关闭率考核,逼出批量关闭
我接手过一个团队,关闭率长期 98%,非常漂亮。但我抽查了 200 条任务,其中 43 条没有任何交付物记录,27 条的验收人是任务创建者本人。
把关闭率当成 KPI 的直接后果,就是大家在月末批量点关闭。这不是道德问题,是激励结构问题。考核关闭率会得到关闭率,考核复开率才会得到闭环。
3. 审批链越长越安全
我曾经设计过一个三节点审批的关闭流程:直属负责人、项目经理、质量负责人。上线一个月后,平均关闭耗时从 0.6 天涨到 2.7 天,复开率只下降了 0.4 个百分点。
原因很简单:后两个审批人没有上下文,他们只会点“通过”。审批的价值来自判断力,不来自签字次数。把审批压到一个真正有验收权的人身上,效果反而更好。
4. 只记录“完成时间”,不记录“关闭原因”
关闭原因字段看起来是个小事,但它是复盘的入口。完成的原因可能是“正常交付”“需求变更取消”“重复任务合并”“延期转下一迭代”,这四种的复盘结论完全不同。
我统计过,没有关闭原因字段的团队,季度复盘时能准确说出“上季度有多少任务是因为需求变更被取消”的,不到两成。
5. 工具里没有独立的“关闭”状态
这是最结构性的一条。如果工具只有“待处理/进行中/已完成”三态,那么关闭在物理上就不存在,所有讨论都会停留在管理口号层面。
所以我建议在选型和配置阶段就确认:工具是否支持自定义任务状态、是否支持状态流转的必填字段、是否支持依赖关系的状态联动。这三条决定了你的关闭机制能不能落地,而不是停留在会议纪要里。

四、专业判断逻辑:五条件判定法
我不相信“凭经验判断能不能关”。经验会漂移,尤其是在赶进度的时候。我给团队用的是一套五条件判定法,五个条件全部满足才能关闭,缺一个就退回。
1. 交付物可验证
关闭时必须有一个可以被第三方打开、查看、复现的交付物。可以是一段代码链接、一份文档、一张截图、一个可访问的环境地址。
关键在“第三方”三个字。如果交付物只有当事人能看懂、只有当事人能打开,它就不算可验证。我在评审时经常问一句:换个人来,能不能在五分钟内确认这东西是好的?
2. 验收人可追溯
验收人必须是一个具体的人,不能是“产品组”“业务方”这种角色名称。角色名称意味着没人负责。
还有一个细节:验收人不能等于任务创建者本人。除非这是一条自我发起的探索型任务,那样需要在备注里说明。
3. 依赖已解除
这条分两种情形:本任务依赖别人的部分已经拿到;别人依赖本任务的部分已经交付或明确转移。
我要求团队在关闭界面做二选一的强制选择,不允许留空。留空不是“暂时没想清楚”,留空是“把不确定性丢给下游”。
4. 剩余工作已转移
几乎没有任务是真的 100% 做完的。总有一些遗留:性能优化、边界场景、监控告警。这些不是不能关闭,而是必须显式转移。
转移的形态有两种:新建一条后继任务,或者登记到技术债清单。不允许“口头记一下”。口头记的东西,两周后一定会消失。
5. 知识已沉淀
这一条不是每条任务都要做,但需要有一个判断规则。我的规则是:耗时超过 3 人天的任务,或者产生了非预期问题的任务,必须产出一条沉淀记录。
沉淀记录不需要长,三五行就够:做了什么、遇到什么、下次怎么做。重点在于它必须挂在项目下,能被搜索到。
(1)五条件的检查方式
条件本身不难,难的是怎么检查。我把检查方式也做成了固定动作,避免每次都要重新讨论。
| 判定条件 | 需要的证据 | 检查方式 | 不满足时的处理 |
|---|---|---|---|
| 交付物可验证 | 链接 / 文档 / 环境地址 | 关闭字段必填,抽查可打开性 | 退回进行中,补充交付物 |
| 验收人可追溯 | 具体人名 | 字段校验不允许填角色名 | 退回,指定具体验收人 |
| 依赖已解除 | 依赖状态标记 | 依赖列出未解除时禁止关闭 | 退回,或创建转移记录 |
| 剩余工作已转移 | 后继任务编号或技术债条目 | 关闭时二选一勾选 | 退回,创建后继条目 |
| 知识已沉淀 | 沉淀记录链接 | 按耗时与异常规则触发 | 允许先关,周会统一补录 |
(2)为什么是五条,而不是三条或七条
我试过三条版本,结果依赖和转移经常漏;也试过七条版本,结果关闭耗时涨到 1.8 人时,团队开始敷衍。
五条是一个经验平衡点:前三条是硬门槛,必须在关闭时满足;后两条是柔性要求,允许在周会上补齐。硬门槛保证不出事故,柔性要求保证不拖慢节奏。

五、案例与数据:中大型团队里的关闭实践
下面这部分来自我参与过的一个真实迁移项目。团队规模 260 人,研发占比约七成,原来用的是一套海外项目管理工具,因为合规和访问稳定的原因决定整体迁到 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,这次迁移正好落在它的主要适用区间里。
1. 迁移前的关闭基线
迁移前我们做了一次关闭基线采集,采集口径是迁移前三个月的任务数据:
- 任务状态只有四态:待处理、进行中、已完成、已关闭,实际使用中“已完成”和“已关闭”被混用。
- 14 天复开率 19.6%。
- 关闭信息完整率 41%(没有强制字段)。
- 结项资产产出率约 27%。
- 平均关闭耗时 0.4 人天,看起来很快,但返工工时高。
这里有一个容易被忽略的点:关闭耗时短不等于效率高。迁移前的 0.4 人天是“随便点一下”的成本,代价是后面平均每个任务 3.1 人时的返工。
2. 迁移策略:先迁状态模型,再迁数据
很多团队迁移时先搬数据,再调整流程,结果搬过去一堆语义混乱的历史任务。我的做法是反过来的。
- 第一步,先在新平台上重建状态模型:待处理、进行中、待验证、已验证、已关闭,共五态。
- 第二步,配置状态流转的必填字段:进入“已验证”必须填验收人与验收结论;进入“已关闭”必须填交付物链接与依赖状态。
- 第三步,配置依赖联动:被依赖任务未关闭时,下游任务无法进入“已验证”。
- 第四步,迁移历史数据,把原来的“已完成”统一映射到“待验证”,由各团队在一个月内逐步补完关闭信息。
- 第五步,设置自动化规则,处理超期未关闭、验收超时等场景。
第三步和第五步是效果最明显的两处。依赖联动把跨团队阻塞从“事后发现”变成了“事前拦截”,自动化规则把关闭从依赖记忆变成了系统提醒。
3. 数据变化:六个月的变化曲线

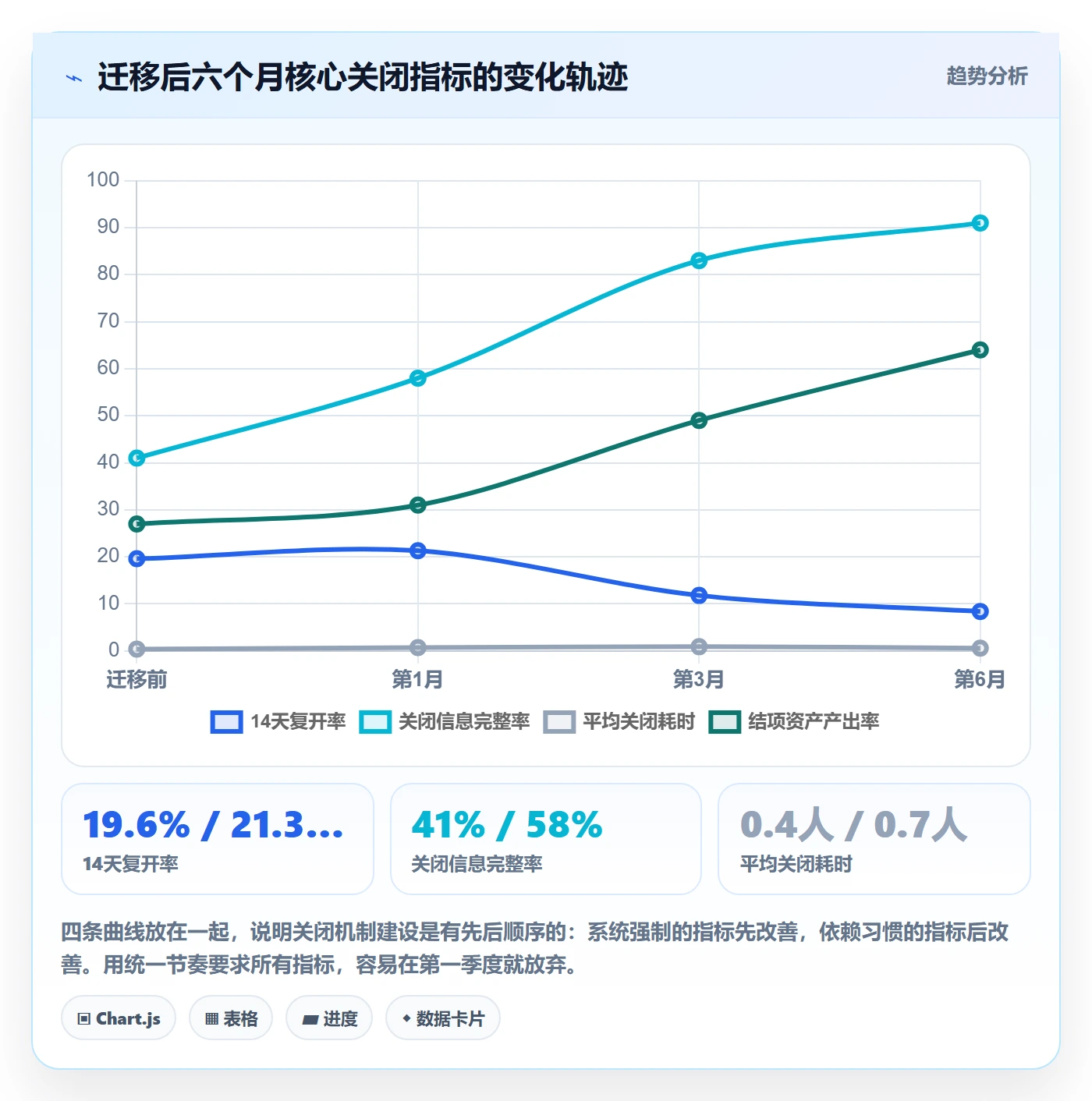

迁移完成后我们跟踪了六个月,几个核心指标的变化大致如下。
| 指标 | 迁移前基线 | 第 1 个月 | 第 3 个月 | 第 6 个月 |
|---|---|---|---|---|
| 14 天复开率 | 19.6% | 21.3% | 11.8% | 8.4% |
| 关闭信息完整率 | 41% | 58% | 83% | 91% |
| 平均关闭耗时 | 0.4 人天 | 0.7 人天 | 0.9 人天 | 0.6 人天 |
| 结项资产产出率 | 27% | 31% | 49% | 64% |
| 跨团队阻塞平均发现时长 | 9.5 天 | 7.2 天 | 3.1 天 | 1.8 天 |
第一个月复开率反而升高,这是正常的:严格关闭会把原来被掩盖的问题暴露出来。如果第一个月指标变好,我反而会怀疑是不是又回到了“批量关闭”。
另一个值得注意的数据是平均关闭耗时。它在第 3 个月涨到 0.9 人天,第 6 个月又回落到 0.6 人天。原因有两个:一是自动化规则开始生效,二是团队成员熟练后填写速度变快。

4. 自动化规则示例
下面是我们实际配置的三条自动化规则,用伪配置表达,重点在逻辑不在语法。
规则一:验收超时升级
WHEN 任务状态 = "待验证" AND 持续时长 > 48 小时
THEN 提醒验收人,并抄送任务负责人
AND 若持续时长 > 96 小时,状态自动转为 "进行中" 并标注原因
规则二:依赖闭环拦截
WHEN 任务尝试进入 "已验证"
AND 存在 upstream_dependency.status != "已关闭"
THEN 阻止流转,提示未解除的依赖列表
规则三:关闭信息完整度校验
WHEN 任务尝试进入 "已关闭"
REQUIRE 交付物链接 IS NOT NULL
REQUIRE 验收人 IS NOT NULL AND 验收人 != 创建人
REQUIRE 依赖状态 IN ("已交付", "已转移")
REQUIRE (后继任务编号 IS NOT NULL OR 技术债条目 IS NOT NULL)
这三条规则上线后,最直接的变化是:关闭动作从“人找事”变成了“事找人”。以前是项目经理在周会上追着问哪些任务没关好,现在是系统在流转环节直接拦住。
5. 为什么私有化部署在这个场景里是加分项
这个团队选择私有化部署,首要原因是数据合规,次要原因是流程定制深度。项目关闭数据里包含预算、供应商、合同编号这类信息,放在内部网络里管理,审计和法务的配合成本低很多。
流程定制深度则是另一个容易被低估的价值。关闭机制的效果高度依赖字段级别的强校验和状态联动,如果工具本身不支持这些配置,就只能靠制度和人工检查兜底,而人工检查是会衰减的。

六、不同情况下的行动建议
关闭机制没有万能配置。同样一套五条件,在 30 人团队里会显得沉重,在 800 人组织里又会显得单薄。下面按团队规模给出我的建议。
1. 20 到 100 人:先把字段填起来,别急着上审批
这个阶段的团队,沟通主要靠群,靠人盯人反而更高效。所以关闭机制只需要做一件事:把交付物和验收人设为必填。
不要加审批节点,不要加多级状态。加了你也会在一个月后自己关掉,然后团队会认为“流程改革没用”。
2. 100 到 500 人:状态分层 + 依赖联动
这个区间是关闭机制收益最高的区间。跨团队协作开始变多,靠群沟通已经覆盖不住,依赖漏关的代价开始显现。
我建议的做法是:任务状态拆到五态,配置依赖联动,并且把“14 天复开率”纳入项目健康度看板。这个规模的团队通常也会开始考虑工具的部署形态,支持私有化部署的平台在这个区间会更受青睐,因为往往同时面临合规要求和流程定制需求。
3. 500 人以上或多项目集:关闭要和资源、预算结算挂钩
这个规模下,项目关闭不只是任务关闭的汇总,它还牵涉人力释放、预算结清、供应商结算。我建议把项目级关闭做成一个独立的检查清单,由项目经理和财务、法务共同确认。
同时要建立项目集层面的关闭节奏。项目集下各个项目如果各自为政地关闭,会导致资源池的账永远对不上。
4. 外包与跨公司协作:关闭必须以书面证据为准
跨公司协作时,“口头说做完了”的可靠性接近于零。这一场景下我会把标准提到最严:交付物必须是可访问的链接或可运行的产物,验收必须由甲方指定人书面确认,依赖状态必须显式声明。
另外建议把关闭信息作为付款节点的触发条件之一。这不是不信任,而是让双方对“完成”有同一个定义。

七、不同情况下的取舍
所有关于关闭的讨论,最后都会落到取舍上。以下是我认为必须提前想清楚的四个取舍点。
1. 严格度 vs 交付速度
关闭越严格,单条任务的关闭耗时越长,但整条链路的返工越少。这个关系不是线性的。
从我的样本看,关闭耗时从 0.1 人时提到 0.6 人时,复开率从 26.8% 降到 7.9%,整条链路的净收益是正的。但从 0.6 人时继续提到 1.5 人时,复开率只从 7.9% 降到 6.1%,净收益已经变负。
所以我的判断是:把关闭严格度控制在中等偏上就够了,追求零复开是不划算的。
2. 审批节点 vs 团队自治
我的取舍原则是:看这条任务出错的下游代价。如果出错只影响本团队,交给团队自治;如果出错会影响外部客户、资金或合规,就必须有独立审批人。
这条原则让我在很多团队里把审批节点从三个压到一个,关闭速度恢复的同时,事故率并没有上升。
3. 工具投入 vs 习惯养成
工具能强制字段、能拦截流转、能自动化提醒,但工具无法强制一个人写清楚交付物是什么。
我的经验是:工具负责消除“忘记”,人负责消除“敷衍”。前者靠配置,后者靠评审和示范。我通常在推行初期亲自抽查,把写得好的关闭记录发在群里当范例,比讲十遍规范都管用。
4. 关闭粒度 vs 管理成本
任务拆得越细,关闭次数越多,单次关闭成本乘以数量后可能非常可观。一个 800 人组织如果每人每周关闭 20 条任务,单次关闭多花 10 分钟,一周就是 2600 多小时。
我的处理方式是分级:核心路径上的任务用完整五条件;辅助性任务只需要交付物和验收人;事务性任务(比如会议纪要)允许一键关闭。不是所有任务都值得被严格关闭。

八、常见问题
1. 团队觉得关闭流程太繁琐,抵触怎么办?
先做减法,再做加法。我通常会把五条件压到两条核心(交付物、验收人),先跑一个月,让团队看到复开率下降的数据,再逐步加回依赖和转移。
直接上全套流程,抵触是必然的。而且这种抵触一旦形成,后面再推任何流程改进都会遇到阻力。
2. 关闭率一直上不去,是不是执行力问题?
先别下这个结论。我排查过很多次,关闭率低的根因通常是三类:任务颗粒度太大(一条任务三个月都关不掉)、验收人没指定(没人敢点通过)、状态语义混乱(大家不知道点哪个)。
这三类都是配置问题,不是人的问题。
3. 复开率高,是不是说明关闭机制失败了?
要看时间点。机制上线后的第一个月复开率通常会升高,因为隐藏问题被暴露了。如果第三个月之后还在升高,那才是机制设计有问题。
我建议观察窗口至少三个月,看趋势不看单点。
4. 任务被需求变更取消,也要走关闭流程吗?
要走,但走的是简化流程。这种任务的关闭关键是记录“关闭原因 = 需求变更”和变更来源,交付物和验收人可以豁免。
这类记录的价值在季度复盘时体现:它能告诉你需求变更到底吃掉了多少产能。
5. 小团队有必要用工具管理关闭吗?
20 人以下的团队用表格也能管。但有一个临界点:当跨团队依赖开始出现,或者当“谁验收”这个问题需要开会才能确定时,就该上工具了。
因为这两个信号意味着,靠记忆已经管不住了。
6. 迁移历史数据时,旧任务的关闭状态怎么处理?
我的做法是统一映射到“待验证”,然后设定一个补录窗口期,比如一个月。窗口期内由各团队逐步补齐关键字段,窗口期后未补齐的任务自动归档,不再计入活跃统计。
不要试图自动补全,那只会制造虚假数据。
7. 关闭机制怎么和考核挂钩才不容易变形?
不要考核关闭率,考核关闭信息完整率和复开率。前者衡量动作质量,后者衡量结果质量。
更重要的原则是:考核团队,不考核个人。个人层面的关闭指标极易诱发刷数据。
8. 支持私有化部署的平台在关闭管理上有什么不同?
主要差别在数据边界和定制深度。私有化部署意味着关闭相关的合同、预算、供应商信息不出内网,审计配合成本低;定制深度则决定了能不能做字段级强校验和状态联动,而这恰恰是关闭机制能不能真正落地的关键。
对于 100 人以上、有合规要求、又需要深度定制流程的组织,这类部署形态通常更合适;支持从 Jira 平滑迁移的平台,能显著降低切换期的数据映射成本。
九、一页纸落地清单
如果你想把上面的内容变成一个可以本周就启动的动作,我建议按这个顺序做。
- 先测基线:导出最近三个月的任务数据,算出 14 天复开率、关闭信息完整率、结项资产产出率三个数字。
- 再改状态:把任务状态拆成待处理、进行中、待验证、已验证、已关闭五态,明确每个状态的准入条件。
- 设必填字段:交付物链接、验收人、依赖状态、关闭原因,四个字段先加进来。
- 配三条自动化:验收超时升级、依赖未解除拦截、关闭信息完整度校验。
- 选一个试点团队:优先选跨团队协作多、返工抱怨最多的那个团队,效果最容易看见。
- 追踪三个月:第一个月看趋势不看绝对值,第三个月开始看改善幅度。
- 季度复盘时补一条:把知识沉淀纳入结项检查清单,这条最难但长期收益最高。
让我再回到开头那个场景。如果当时那条导出任务在关闭时被要求填一个交付物链接、指定一个验收人,那三条互相矛盾的消息根本不会出现。项目经理最容易忽略的一件事是:关闭不是任务的终点,它是团队对“完成”这件事达成共识的唯一时刻。
你不需要一次把所有机制都建起来。这周就做一件事:打开你的任务列表,随机抽 20 条标记为已完成的任务,看看其中有多少条能回答“谁验收的、交付物在哪、依赖解除了吗”。如果低于 12 条,那你的团队并不缺执行力,缺的是一套关闭判据。
常见问题解答(FAQ)
1. 任务“完成”和“关闭”到底是不是一回事?项目经理应该要求团队做到哪一步?
我带的项目里,开发同学提交完代码就直接把任务点成“完成”,结果测试又打回来,状态来来回回改。我一直没想清楚,是不是非得把“完成”和“关闭”拆成两个状态,还是完成就等于结束、别折腾团队了。
这不是一回事,建议在项目管理工具里拆成两个独立状态:完成指交付物已产出、自测通过,属于执行人视角;关闭指验收人已确认、证据齐全、遗留项已处置,属于责任转移。判断能不能关闭就问三个问题:有没有可验证的产出物(代码分支、文档链接、设计稿版本)?有没有明确的验收人确认(评审纪要、测试报告、验收签字)?
遗留部分有没有转成新任务或明确写清不做?三条全部满足才允许关闭。另外一个关键设计是权限:完成由执行人操作,关闭由验收人或项目经理操作,关闭权限不下放,否则“自己关自己”会让状态失去约束力。按这个口径执行的项目,任务被重新打开的比例通常能从 15%,20% 降到 5% 以内。
2. 关闭任务之前到底要检查哪些内容?有没有一份能直接套用的清单?
我们团队经常是任务关完了才想起来上线配置没做、文档没写,过两周又得重新开一条补,特别烦。我很想知道别人关任务前都看什么,是不是有一份固定的检查项。
检查项收敛成四类就够用:第一类交付物,代码分支/文档/设计稿的可访问链接;第二类验收证据,测试报告、验收纪要或关键截图;第三类关联项,这条任务依赖的缺陷、子任务、关联需求是不是都已经处置完毕,有没有“子任务还开着、父任务先关了”的倒挂;
第四类遗留项,没做完的部分有没有拆成新任务并排进迭代,或者明确写下“本次不做”的原因。落地方式是把这四类做成关闭前的必填校验,在该项目管理工具里配置成关闭动作的必填字段或表单,字段不填就不能置为关闭,靠人自觉一定会漏。
配套加一条时间规则:关闭前 24 小时通知相关方,避免出现“关完了别人才发现”的返工。
3. 项目收尾时积压了几百条僵尸任务,怎么批量清理又不会把统计和历史数据搞乱?
我接手一个项目,待办列表里躺着两百多条没人管的任务,有的还是两年前的,看着就头大。我想一次性清干净,又怕把历史数据搞乱,被上级问起来说不清为什么这个月数据突然掉了一大截。
第一步是绝对不要直接删除,删除会同时抹掉工时、关联和审计线索。正确做法是按状态分层处理:超过 90 天没有任何变更、也没有负责人的,标记为“已取消/不做”并强制填写取消原因;已有产出但没走完关闭流程的,补验收后正常关闭;确实有后续价值的,转成新任务重新排期,保留原任务链接。
统计口径要跟着分开:关闭率只统计“验收关闭”这一类,取消类单独成一项指标,两者不合并,否则数字会因为一次清理而失真;逾期率用计划关闭日对比实际关闭日,取消任务不计入逾期。
取消原因建议做成枚举字段(需求变更、重复提交、优先级下调、范围外),这样清理完还能顺带产出一份取消原因分布,复盘时比单纯“清干净了”有信息量得多。
4. 团队抵触走关闭流程,觉得是形式主义,项目经理怎么推动?
我推关闭流程,开发直接回我一句“代码都提交了不就行了,还得填一堆东西”。我自己也确实说不出特别硬的理由,最后每次都是我去帮他们补着关,一个人干十几个人的活,搞得我像个流程警察。
别用“流程要求”去说服,用返工成本说话。先量化一个季度内有多少任务是关了又开、有多少是因为信息缺失被打回、这些返工一共消耗了多少工时,拿这个数字去谈,比讲规范有效得多。
第二是减负:关闭必填字段控制在 4 个以内,负责人、完成时间、关联需求这类能自动带出的绝不让人手填,多余字段每多一个,流程就被绕过一次。第三是分工,关闭动作交给验收人做而不是执行人做,执行人只需要点“完成”,心理阻力立刻下降。
第四是嵌入已有节点,把关闭动作挂到上线前评审或迭代结束会上,不要凭空造一个新仪式。最后给正反馈,周会上具体讲一次“因为这条关闭记录里写了配置项,我们避免了一次线上事故”,比强调一百遍流程价值管用。
核心关键词
文章包含AI辅助创作:关闭最佳实践:项目经理任务执行最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/373685
读者评论
五条件判定法在二十人以上的团队确实能压住复开,但放到五六个人的小团队就偏重了。我们试过强制填交付物和验收人,结果改文案、调配置这种半小时的活也要走全套,大家开始用“见群聊记录”“见截图”凑字段。后来改成按任务类型分级,只有跨团队、涉及上线、影响外部依赖的才走全套,其余只要求一条交付物链接,执行反而更实在。
用14天复开率替代关闭率这个思路我认同,但把它做成考核指标同样会被绕开。我们跑过一轮,数据很快就好看了,因为大家学会了不复开旧任务,直接新建一条“补充优化”。指标本身没问题,问题在拿去排名。我现在只把它当趋势看,按月看曲线再抽查具体任务,一旦挂到个人绩效上,什么指纹都会变形。
交付物可验证”这条落地时最容易走样。我们要求必须贴链接,最后大家都贴内部文档,但权限没开,验收人点进去是404或者要申请访问。表面上有链接、完整率也上去了,实际第三方还是得私聊问一遍。后来加了校验,链接必须验收人能打开,或者附结果截图才算数。字段是必要条件,不是充分条件。
