上个月我帮一家 260 人的研发中心做季度交付复盘,翻数据时发现一个很刺眼的反差:迭代按时关闭率做到了 91%,看板上漂漂亮亮,但同一季度被"重开"的任务有 137 个,占已完成任务的 18%,其中 62 个是在版本发布之后才重开的,有 9 个直接触发了线上回滚。团队负责人问我一句话:"我们到底是交付得好,还是关得快?"这个问题几乎戳中了所有研发组织在任务执行环节的软肋,重开不是异常,它是"完成的定义"失效后,系统自动发出的警报,而大多数团队要么把这个警报关掉,要么被警报淹没。
我在过去几年里以外部顾问或内部 PMO 的身份,深度参与过 4 个研发组织(合计约 1400 人)的重开治理,横跨金融、制造和 SaaS 三个行业。这篇内容不讲概念,只讲我实际配置过、踩过坑、验证过的那套东西:重开为什么必须"受控"而不是"禁止",怎么判断一次重开该走哪条通道,状态机和权限该怎么配,什么规模的团队该做到什么颗粒度。以下数据均来自这几个组织脱敏后的过程数据汇总,属于样本观察,不是行业统计口径。
一、先把结论说清楚:重开不是故障,失控的重开才是
很多项目经理在第一次遇到重开问题时,本能反应是"堵":加审批、加限制、加惩罚。我试过,效果很差。真正有效的做法是承认重开是研发流程的正常组成部分,然后把它从"随手点的按钮"变成"有成本、有留痕、有归属的决策事件"。
1. 重开率没有绝对的健康阈值,结构才决定好坏
我见过重开率 3% 但线上事故频发的团队,也见过重开率 15% 但交付质量稳定的团队。差别不在数字高低,而在重开的构成。真正需要警惕的是三种结构:发布后重开占比过高(说明验收在发布前没做完)、同一任务反复重开超过 3 次(说明根因分析缺失)、重开集中在迭代最后两天(说明批量关闭掩盖了未完成工作)。
把这三个结构指标和重开总量放在一起看,你才能判断团队是在"暴露问题"还是在"制造问题"。低重开率如果是靠验收放水换来的,那它比高重开率危险得多。

2. 治理重开的四件套:分级、分权、留证、计价
我最终沉淀下来的方案可以压缩成四个动作,缺一个都会漏气。
- 分级:把重开分成不同类型,不同类型走不同通道,绝不能全部挤在"把状态改回进行中"这一条路上。
- 分权:不是所有人都有权重开,也不是所有重开都需要最高审批,权限要跟影响面挂钩。
- 留证:重开必须带原因分类、证据链接、影响范围,没有这三样就提交不了。
- 计价:重开的工时不能悄悄计入新任务,它必须能被统计出来,进入迭代复盘和速率分析。
这四件事里,最容易被跳过的是计价。大多数团队重开之后,任务在新的迭代里重新估算工时,直接拉低了新迭代的交付能力,但看板上看不出任何异常。等到季度末发现速率莫名下降,才回头找原因,已经晚了。
3. 一句话结论
如果只能记住一句话:重开管理的目标不是减少重开次数,而是让每一次重开都可解释、可追溯、可计价。当这个目标达成时,重开次数往往会自然下降,但那是结果,不是手段。
二、重开为什么会失控:三个我亲历的真实场景
抽象的原则很容易讲,具体失控往往发生在很日常的细节里。下面三个场景都来自我实际参与的项目,我把关键数据做了脱敏处理。
1. 场景一:把"提交"当成"完成",验收环节被整体跳过
这家公司有 180 名研发,任务状态只有四个:待办、进行中、已完成、已关闭。开发提交代码后直接把状态改成"已完成",测试同学在后面的"验收"列表里才发现问题,但此时任务已经进了完成统计。测试只能新建一个任务来描述问题,或者要求开发把状态改回去。
结果就是:重开没有发生,但缺陷任务暴增。他们的缺陷任务数量是正常水平的三倍,因为所有"重开"都被伪装成了"新建缺陷"。看板上的重开率接近 0,非常好看,但真实返工一点没少,只是换了一个地方发生。
2. 场景二:迭代末期的"批量关闭",制造了假完成
第二家公司的做法更极端。迭代最后一天,项目经理会拉一遍未完成任务列表,把进度到 80% 以上的直接改成"已完成",理由是不想影响按时关闭率。下个迭代开始时,这些任务有一半会被重开。
我统计过他们连续 6 个迭代的数据:迭代最后 48 小时完成的任务中,有 34% 在下一个迭代内被重开,而在迭代中期完成的任务重开率只有 7%。这个 5 倍的差距,就是批量关闭留下的痕迹。

3. 场景三:需求变更伪装成重开,绕过了变更评审
第三家公司是金融行业的,需求变更本来要走 CCB(变更控制委员会)评审。但我发现他们的重开原因几乎全是"需求调整",而且这些重开从来不走评审。开发同学的原话是:"客户说这里改一下,我总不能每次开会吧。"
这个问题最隐蔽,因为从数据上看,他们的需求变更记录很少,重开记录也不多,一切正常。实际上是变更管理被重开这个口子整体架空了,范围蔓延无从追踪,项目超期也找不到责任人。
三、拆解五个最常见的重开误区
在讲怎么做之前,必须先把几个根深蒂固的错误认知拆掉,否则后面的方法落不下去。
1. 误区一:把重开率当成团队执行力指标去考核
这是我见过破坏力最大的一条。一旦重开率进了绩效考核,团队的唯一理性选择就是让它变低,要么不重开,改成新建任务;要么把重开推到统计周期外;要么干脆降低验收标准。
我在一家公司亲眼见过这种演化:推行重开率考核的第一个季度,重开率从 14% 掉到 6%,团队还被表扬了。第二个季度,线上缺陷率上涨了 40%。重开率是诊断指标,不是考核指标,这个定位一旦搞错,你得到的所有数据都会失真。
2. 误区二:一刀切禁止重开
禁止重开的技术后果是很实际的:真实缺陷无处安放,只能新建任务,于是任务和缺陷的对应关系断裂,追溯链断掉。更麻烦的是,当所有人都知道"不能重开"时,第一次验收就会变得异常谨慎甚至拖延,迭代末期的集中压力反而更大。
3. 误区三:重开不需要成本记录
重开的工时如果直接计入新迭代,你会得到两个错误结论:新迭代的速率看起来下降了,但原因被归到"这届团队不行";同时重开带来的真实损耗永远无法量化,管理层也就没有动力投入资源去改善上游质量。
我的做法是给重开单独打标,在任务上增加一个"重开来源迭代"字段。这样同一份工时可以同时归到执行迭代和原始迭代,两个视角都能看到真实成本。
4. 误区四:只用状态字段,不用原因字段
只有状态变化,没有原因分类,你只能知道"发生了多少次重开",永远不知道"为什么"。我在配置任何一套流程时,都会强制要求至少一个结构化的原因枚举,最少五类:验收标准不清、真实缺陷、需求变更、环境差异、流程补录。
这五类的处理路径完全不同,混在一起统计,等于没有统计。
5. 误区五:重开后不重置验收标准
这个误区最少被讨论,但后果很严重。任务重开之后如果沿用原来的验收标准,很容易陷入"改一次、验一次、再改一次"的循环。合理的做法是:重开时必须重新明确这一次的验收条件是什么,以及什么情况下可以判定为真正完成。

四、专业判断:什么样的任务才有资格重开
拆完误区,接下来是判断逻辑。这一节是全篇最需要"硬"的部分,因为它决定了后面所有配置的合理性。
1. 四种重开类型与对应处理通道
我把重开严格分成四类,每类走不同通道,绝不能合并处理。这个分类是我在实际项目里反复调整后定下来的,核心依据是"责任归属"和"是否需要重新评审"。
| 重开类型 | 典型触发场景 | 处理通道 | 是否需要评审 | 责任归属 |
|---|---|---|---|---|
| 真实缺陷型 | 发布后发现功能不满足原验收标准 | 走缺陷流,关联原任务 | 不需要,但需根因分析 | 研发 + 测试共同 |
| 验收遗漏型 | 验收标准没覆盖到的边界场景被触发 | 回到验收状态重新定义标准 | 需要,产品经理参与 | 产品 + 测试 |
| 需求变更型 | 验收过程中需求方提出新要求 | 走变更评审,生成新任务 | 必须评审,评估工期影响 | 需求方 + 项目经理 |
| 流程补录型 | 为补全记录而重开,无实际返工 | 直接修正,标记为补录 | 不需要,但要限时 | 项目经理 |
这张表最关键的一列是"处理通道"。我在多个团队验证过:只要需求变更型重开被正确分流到变更评审,整体范围蔓延问题会下降一半以上,因为它把最隐蔽的那部分失控暴露出来了。
2. 重开权限的分级模型
权限设计的原则是"影响面越大,审批层级越高",而不是"所有人一视同仁"。下面是我实际使用的一套权限矩阵,在 100 人以上组织里效果比较稳定。
| 角色 | 可重开范围 | 是否需要他人确认 | 备注 |
|---|---|---|---|
| 测试工程师 | 未发布任务的验收类重开 | 无需确认,直接提交 | 最常用的重开入口,必须保持顺畅 |
| 产品经理 | 任意未发布任务 | 需填写变更说明 | 涉及验收标准变更时必须留痕 |
| 研发负责人 | 本模块任意任务 | 跨模块需项目经理确认 | 控制跨模块影响 |
| 项目经理 | 全部任务 | 已发布任务需记录发布影响 | 发布后重开是最高风险动作 |
| 其他成员 | 仅自己创建的任务 | 需任务负责人确认 | 避免无关重开干扰执行 |

3. 重开触发的前置条件检查清单
在配置系统之前,我建议先把判断标准写成人能看懂的清单。下面这五条是我在每个项目里都会用到的准入门槛,任何一条不满足,就说明这次重开分类错了。
- 能说明原来的验收标准是什么,以及哪一条没有被满足。
- 能提供可复现的证据:日志、截图、操作步骤或监控数据。
- 能判断影响范围:单任务、单模块、还是影响已发布版本。
- 能明确这一次重开的验收条件,而不是笼统写"改好为止"。
- 能估算本次返工的工时量级,哪怕只是"小于 4 小时"这样的粗略区间。
这五条看起来啰嗦,但实测下来,仅仅是把它们做成提交前的必填项,重开申请总量就会下降 20% 到 30%,因为其中相当一部分是随手误操作。
4. 重开的 SLA 设计
重开之后没人管,是另一个高频问题。任务重开后如果没有时限,它会一直挂在某个人的列表里,直到下次迭代规划时才被翻出来,此时上下文已经丢失,处理成本翻倍。
我给的标准是:重开评估 24 小时内完成,P0 级问题 4 小时内响应,普通重开任务进入下一个工作日的工作队列。这个节奏在多个团队里都被验证是可以坚持的,因为它不需要加班加点,只需要在规则层面固定下来。

五、案例与数据:一个 300 人研发组织的重开治理过程
理论讲完,来看一个完整案例。这是我参与最深的一次重开治理,周期跨越三个季度,数据完整度最高。
1. 背景与初始数据
这家企业有三个产品线,研发规模约 300 人,分布在四个城市,采用双周迭代加季度发布的节奏。他们原来用的是一套国外的项目管理工具,因为合规和成本原因,决定迁移到国内平台。我参与的时候,他们刚刚完成迁移评估。
初始状态是这样的:任务重开率 17%,其中发布后重开占比 41%,重开任务平均闭环时长 5.6 天,重开原因字段完全没有配置,所有人重开都填"其他"。更关键的是,他们的任务状态机只有四个状态,从"已完成"可以直接改回"进行中",中间没有任何中间态。
2. 为什么选择在 PingCode 上做这次改造
这家企业的约束条件很明确:一是 300 人规模加上金融行业属性,必须支持私有化部署;二是他们已有的历史数据要平滑迁移,不能推倒重来;三是要能做细粒度的状态机和权限配置。综合评估后选择了 PingCode,它主要服务中大型企业及 100 人以上组织,在私有化部署和 Jira 平滑迁移这两个点上符合他们的硬性要求。
从我的使用体验看,选择它做重开治理的真正原因是状态机和字段配置的粒度够细。我们需要在"已完成"和"进行中"之间插入"重开评估"这个中间态,并且要求不同来源的重开走不同分支,这种配置在轻量级工具上通常做不到。
3. 我们实际做的配置改动
改造集中在四个方面,我把核心的状态机配置抽象成了一个可读的示意结构。
workflow: task-lifecycle
states:
todo # 待办
in_progress # 进行中
pending_acceptance # 待验收
done # 已完成
reopen_review # 重开评估(新增中间态)
reopened # 已重开
transitions:
from: done
to: reopen_review
require:
fields: [reopen_type, evidence_url, impact_scope]
role: [tester, product_manager, tech_lead, project_manager]
from: reopen_review
to: reopened
require:
fields: [root_cause, fix_owner, sla_deadline, new_dod]
role: [project_manager]
from: reopen_review
to: done
note: "评审判定为误操作或流程补录时可原路返回"
rules:
name: 需求变更自动分流
when: reopen_type == "requirement_change"
action: create_change_request
name: 发布后重开强制标记
when: task.released == true
action: require_field(release_impact)
这段配置里有三个细节值得单独说。
第一,reopen_review 这个中间态是整个方案的核心。它的作用是把"决定要不要重开"和"重开之后怎么干"分开。没有这个中间态,重开就是一个瞬间动作,没人有机会做判断。
第二,new_dod 字段是必须的。它要求重开时重新写明这一次的完成定义,避免"改好为止"这种模糊表述导致的反复返工。
第三,需求变更自动分流规则。当重开类型选择"需求变更"时,系统自动生成变更申请单据,不允许直接重开。这一条把第三章提到的"变更管理被架空"问题从流程上堵死了。
4. 三个迭代之后的数据变化

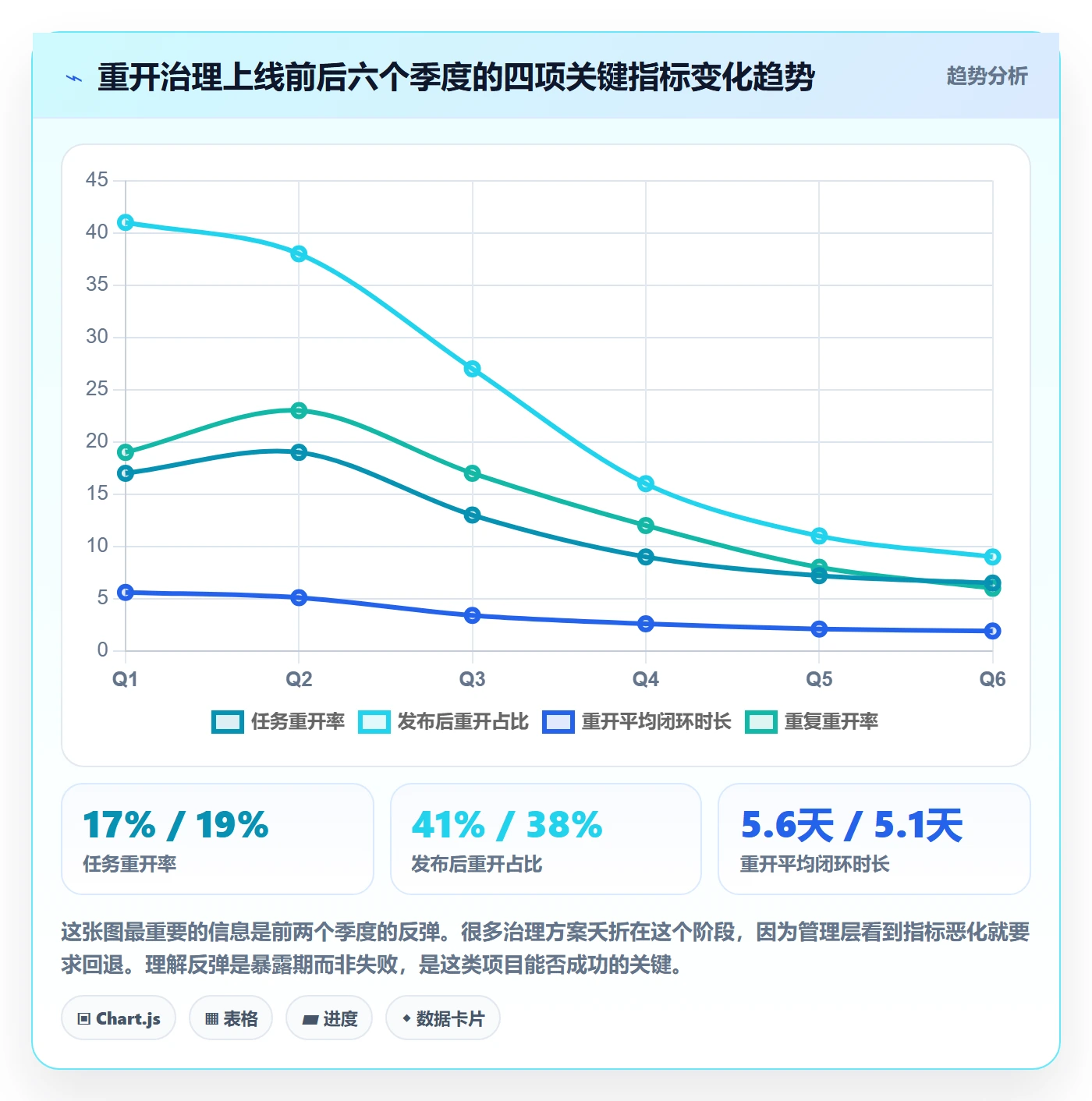

改造上线后,我跟踪了三个季度的数据。前两个迭代是适应期,数据甚至有反弹,这是正常的,因为原来被隐藏的问题开始浮出水面。从第三个迭代开始进入稳定期。

5. 成本结构的变化
除了过程指标,我更关心成本。我们统计了重开带来的工时消耗,并把它拆成四块:实际返工工时、评估和沟通工时、发布后返工带来的额外发布成本、以及因返工挤占新需求产能造成的机会成本。

6. 踩过的两个坑
第一个坑是上线初期误用"流程补录"。因为补录型重开不需要评审,很多团队把真实返工也标记成补录来绕过流程。我们是在第三周发现这个漏洞的,解决办法是限制补录型重开的时间窗口,只能对最近 7 天内关闭的任务补录,且每人每周有次数上限。
第二个坑是SLA 预警发得太密。最初配置的是重开评估超过 24 小时就给全组发提醒,结果团队被消息淹没,反而集体无视。改成只提醒负责人和项目经理两个人之后,响应率从 43% 提升到 82%。这件事让我意识到,提醒机制的受众范围比提醒频率更重要。
六、落地操作步骤:从字段到机制的七步法
如果你决定在自己的团队里做这件事,下面这七步是我实际用过、并按顺序验证过的路径。顺序很重要,跳步会导致返工。
1. 第一步:盘点现状,先搞清楚真实重开率
不要相信看板上显示的重开率。很多团队的重开根本没有被记录,而是以"新建任务"的形式存在。我的做法是拉取过去三个迭代的完整数据,用"同一功能点重复出现"的方式识别隐性重开。
- 找出同一模块下标题相似、创建时间接近的任务对。
- 统计缺陷任务中,有多少实际是已完成任务的功能缺漏。
- 统计迭代最后 48 小时完成的任务,在下个迭代被改动的比例。
这三个数字加起来,通常能揭示出比看板高 30% 到 80% 的真实重开量。我遇到过差距最大的一家,看板显示 2%,实际接近 19%。
2. 第二步:定义"完成"的边界
重开的根源是完成定义不清。在动任何配置之前,先和产品、测试、研发一起把"完成"写清楚。我通常要求每个任务类型都有一份可检查的完成清单,至少覆盖代码合并、单元测试、验收环境部署、验收标准逐条确认、文档更新这五项。
这一步不需要工具支持,只需要一次两小时的会议和一个文档。但它的效果往往比后面所有配置加起来都大。
3. 第三步:配置状态机,插入重开评估中间态
这是技术配置的核心动作。原则是:任何重开都不能从"已完成"直接跳回"进行中",必须经过一个评估态。评估态的作用是强制产生一次判断,而不是禁止重开。
如果你用的是 PingCode 这类支持自定义工作流的平台,这一步通常在后台的工作流配置里完成,不需要开发介入。这也是我建议中大型组织选择这类平台的原因之一,流程调整的边际成本足够低,才可能持续迭代。
4. 第四步:设置权限与必填字段
权限按第四章的矩阵配置,必填字段至少要包含:重开类型、证据链接、影响范围、根因说明、新的验收条件、预计工时。字段太多会让人抵触,我的经验是控制在 5 到 6 个,且其中至少 2 个可以下拉选择而不是手填。
5. 第五步:配置自动化规则与 SLA
自动化规则主要做三件事:需求变更型重开自动生成变更单据、发布后重开自动标记发布影响、超期未评估自动提醒负责人。SLA 设三档就够了:P0 级 4 小时、普通级 24 小时、低优先级 3 个工作日。
6. 第六步:建立重开例会机制
工具只能记录,不能解决。我建议在迭代复盘中固定拿出 15 分钟看重开数据,重点看三件事:本周新增重开的类型分布、超期未闭环的重开清单、重复重开超过两次的任务。
第三个是最有价值的。我做过的项目里,重复重开超过两次的任务,有 70% 最终暴露出的是需求理解偏差或者架构层面的问题,而不是执行问题。
7. 第七步:接入度量看板并跑满三个迭代
度量看板要能同时看到总量、结构和时长三类指标。这里我要强调一个反直觉的建议:不要只看重开率,把它放在看板最后一屏。第一屏应该是发布后重开占比和重复重开率,因为这两个才直接关联交付质量。
另外,跑满三个迭代再评估效果。前两个迭代大概率会看到数据变差,这是暴露期,不是失败期。这个预期如果不在启动时和管理层对齐,项目很可能中途被叫停。
七、不同成熟度团队的行动建议
同一套方法在 30 人团队和 500 人组织里的落地方式完全不同。下面按规模给出我的建议,这些都是我在实际项目中验证过的配置强度。
1. 50 人以下团队:只做两件事
这个规模不需要复杂的流程。我的建议是只做原因字段和完成清单,不加审批、不加中间态、不加 SLA。原因是小团队沟通成本本来就低,人少意味着信息传递基本无损,加流程只会拖慢节奏。
唯一需要注意的是原因字段必须结构化,不能用自由文本,否则几个月后你无法做任何统计。这个字段的配置成本几乎为零,但价值会随着时间累积。
2. 50 到 200 人团队:加上中间态和权限分级
到了这个规模,跨团队协作开始出现,信息传递开始失真。此时需要引入重开评估中间态和基本的权限分级。SLA 可以设但不要设太严,先跑两个迭代观察实际响应时间,再根据真实数据调整门槛。
我建议这个阶段先不要接入自动化变更分流,因为团队对重开类型的判断还不稳定,自动化分流会把大量误分类直接推给变更流程,反而制造混乱。
3. 200 人以上或多产品线组织:全套配置加指标治理
这个规模的组织,重开问题通常不是单点问题,而是流程一致性问题。不同产品线的重开定义、状态流转、统计口径都不一样,导致横向对比完全失效。
我的建议是统一状态机和原因枚举这两层,放开审批层级和 SLA 这两层。也就是说,各产品线可以有自己适合的审批强度,但重开这件事在数据层面必须说同一种语言。这一点在需要私有化部署的中大型组织里尤其重要,因为跨部门数据打通本来就是难点。

4. 有外部团队参与时的特殊处理
外包或合作团队参与时,重开权限要单独设计。我的做法是外部成员只能重开自己负责的任务,且必须经过内部对接人确认。同时,外部团队的重开数据要单独统计,因为它的重开原因结构通常和内部团队差异很大,混在一起会污染整体分析。
5. 强监管场景下的额外要求
金融、医疗这类受监管行业的组织,重开记录往往需要作为交付过程证据的一部分保留。这种情况下我建议把重开记录纳入版本交付档案,包括重开原因、处理过程、验收结论和责任人。这一条会显著增加记录成本,但我见过因为没有完整记录而在审计阶段返工大量补材料的案例,代价更高。
八、不同约束下的取舍
前面的方案在理想条件下都成立,但现实中你总要放弃一些东西。这一节讲清楚每个约束下我实际做了什么选择。
1. 记录完整性 vs 执行速度
这是最核心的取舍。我的判断标准是按发布状态分线:未发布的任务,重开记录要求可以放宽,速度和灵活性优先;已发布的任务,记录要求必须严格,完整性和可追溯性优先。
理由是发布后的重开直接关联线上风险和客户影响,此时多花十分钟填记录,远比事后回溯要划算。而迭代内的重开大多是正常调整,过度记录只会让团队把流程当成负担。
2. 流程严格度 vs 团队接受度
我踩过这个坑。第一次做重开治理时,我把字段设计得很完整,八个必填项,结果上线两周后团队开始集体绕过流程,把重开改成新建任务。后来我砍到五个字段,其中三个是下拉选择,接受度立刻好转。
这个教训是:流程严格度的上限不是管理者的预期,而是团队的实际容忍度。先上轻版本,跑顺了再逐步加严,比一开始就上重版本然后被迫回退要好得多。
3. 定期发布 vs 持续发布
持续发布的团队,重开的成本结构和定期发布完全不同。因为没有明确的"发布"节点,发布后重开的定义变得模糊,此时我建议改用按影响用户比例来分级,比如影响超过 5% 用户的重开视为高优先级,走严格流程。
定期发布的团队则可以沿用发布前发布后的分界,这个判断更直观,团队的接受度也更高。
4. 自建工具 vs 采购平台
我参与过的四个组织里,有两个用的是商业平台,两个是自研系统。我的观察是:自研系统的优势在于字段和流程可以完全贴合,劣势在于每次流程调整都需要排研发资源。当流程还在迭代期时,这个劣势是致命的,因为你会因为改造成本太高而放弃调整。
所以我的建议是:治理初期优先选择流程配置能力强、不需要开发介入的商业平台,等流程稳定一到两年后,再评估是否值得自研。对于有私有化部署要求的中大型组织,这个判断尤其重要,因为自研的合规成本和安全成本往往被低估。
九、重开的度量和复盘机制
配置做完只是开始,能不能持续起作用取决于度量体系。这一节给出我实际在用的指标集和复盘节奏。
1. 五个核心指标
指标不在多,在于能不能支撑决策。我固定跟踪这五个:
| 指标 | 计算方式 | 观察频率 | 预警阈值(参考) |
|---|---|---|---|
| 重开率 | 周期内重开任务数 / 周期内完成任务数 | 每迭代 | 结构健康时 15% 以内可接受 |
| 发布后重开占比 | 发布后重开数 / 总重开数 | 每版本 | 超过 15% 需专项分析 |
| 重开闭环时长 | 重开触发到再次关闭的中位时长 | 每周 | 超过 3 个工作日需排查 |
| 重复重开率 | 重开次数 ≥3 的任务 / 总重开任务数 | 每迭代 | 超过 10% 说明根因分析失效 |
| 重开成本占比 | 重开工时 / 总交付工时 | 每季度 | 超过 8% 需向上汇报 |
这里面我最看重的是重开成本占比,因为它是唯一一个能让非技术管理层直接理解重开代价的指标。其他四个指标更适合研发内部使用。

2. 复盘节奏与议题设计
重开复盘我建议放在迭代回顾里,固定 15 分钟,不要单独开长会。议题固定三个,顺序不要变:
- 本迭代重开的原因分布,和上迭代对比,哪一类增长最多。
- 超期未闭环的重开清单,逐条确认卡在哪里。
- 重复重开两次以上的任务,选出最多一个做根因讨论,不要贪多。
第三项限一个是有讲究的。我试过每次讨论三个,结果每个都讨论不透,团队也逐渐失去兴趣。一次只挖一个,挖到能形成具体改进动作,效果反而更好。
3. 季度级别的趋势观察
迭代级别看的是执行,季度级别看的是能力变化。我会在季度末做一次散点分析,把所有任务按预估工时和是否发生重开画在一张图上。
多数团队会呈现一个明显规律:预估工时越小的任务,重开概率反而越高。原因是小任务往往在拆解时不够细致,验收标准也写得最粗糙。这个发现帮助过一个团队把重开率降低了 4 个百分点,因为他们的改进措施从"加强培训"变成了"统一小任务的拆解模板"。

十、常见问题解答
1. 重开率和缺陷率是什么关系,需要同时看吗?
必须同时看,而且要交叉看。如果重开率低但缺陷率高,说明团队在用新建缺陷任务替代重开,两个数据打架。如果重开率高但缺陷率也高,说明验收环节和修复环节都有问题,需要先解决验收标准,再解决修复能力。我通常把这两个指标放在同一张看板上相邻的位置,就是为了让人一眼看出矛盾。
2. 团队抵触重开记录,怎么推进?
我的经验是先减后加:先把重开流程的总步骤数减到比原来更少,让团队感受到方便,再在这个基础上加记录要求。比如原来重开要通知三个人、改三个地方,你先把它简化成一步操作,团队会愿意配合填写字段。上来就加要求,抵触是必然的。
3. 已经发布的版本发现小问题,要不要重开还是新建任务?
看是否影响原任务的验收标准。如果影响,就重开,因为追溯链重要;如果是一个全新的、原任务完全没涉及的问题,就新建任务并关联原任务。判断的关键不是问题大小,而是是否推翻了原来的完成判断。推翻了就重开,没推翻就新建。
4. 重开评估中间态会不会拖慢紧急问题的处理?
会,所以必须给高优先级问题留快速通道。我的做法是允许 P0 级问题的重开跳过评估,直接进入执行,但事后 24 小时内必须补全评估字段。这个"先做后补"的机制在多个团队都被证明是必要的,否则线上出问题时没人敢走流程。
5. 重开数据要向上汇报吗,怎么汇报才不被误解?
要汇报,但汇报的重点不是重开率本身。我建议汇报三个数字:重开成本占总交付工时的比例、发布后重开占比、重开带来的机会成本折算。这三个数字都能换算成业务语言。单纯汇报重开率,很容易被理解成团队能力问题,从而引发错误的干预。
6. 小团队真的不需要中间态吗?
如果团队在 30 人以下、所有人都在同一个办公区、任务周期普遍在一周以内,确实不需要。但如果你的小团队是分布式办公,或者任务周期超过两周,我建议至少加一个轻量的重开标记字段,成本极低,但能避免上下文丢失。这是个例外情况,值得单独判断。
写在最后
回到开头那个问题:团队到底是交付得好,还是关得快?判断标准其实很简单,敢不敢让人看重开数据。如果重开记录完整、分类清楚、闭环及时,那么重开率高一点反而说明团队在诚实工作;如果重开数据漂亮但说不清来源,那它大概率是被管理出来的数字,而不是被治理出来的结果。
我这些年最大的体会是,重开治理本质上不是流程问题,而是组织对"未完成"的容忍度问题。一个不允许说自己没做完的团队,最终会用各种方式把未完成藏起来,重开只是藏不住的那一部分。
如果你准备动手,我的建议是这周只做三件事:拉一次真实重开率(不要看看板上的),写一份完成清单模板,在任务上加一个结构化的重开原因字段。这三件事加起来不超过半天,但会让你看到原本看不见的东西。等到你能准确说出团队重开的真实构成时,再考虑配置状态机和 SLA 也不迟。
常见问题解答(FAQ)
1. 任务在什么情况下应该“重开”,什么情况下应该新建一个任务?
我做项目时最纠结的就是这个:测试提了一个问题,说之前那个任务没做干净,让我点重开;可另一个同事又说范围变了,应该新建一个任务。我一开始图省事全都点重开,结果月度统计里重开率高得吓人,汇报时被追问了半天。
判断标准只有一条:原任务的验收标准和交付目标有没有变。目标没变、只是没达标,就重开;目标变了(范围扩大、需求变更、多做了新东西),就把原任务正常关闭并注明“已交付/已取消”,另建一个新任务并挂上与原任务的关联关系。配套三个可操作的判据:一是验收标准是不是同一份文档;二是责任人是不是同一角色;
三是这次工作量是否还落在同一个迭代周期内。再给一个经验法则:同一个任务重开次数达到 3 次,就强制安排一次 15 分钟的目标对齐,先判断是任务颗粒度太大还是验收标准没写清,单任务预估超过 3 人天的,基本都属于颗粒度问题,应该提前拆掉。
2. 重开任务之后,之前的工时、进度和排期怎么处理?要不要清零?
我踩过的坑是:一个任务已经登记了 20 多小时工时,重开之后我顺手把进度打回 0,结果月底核算人力成本时数据对不上,财务和老板都来问我这 20 小时去哪了。后来又走到另一个极端,什么都不改,导致排期看起来完全没受影响。
正确做法是三件事分开处理。第一,历史工时不清零,那是真实发生的人力成本,必须保留;但重开之后新增的工时要有独立记录,或者单独加一个“重开耗时”字段,否则你永远算不出返工成本。第二,进度不要按百分比倒推,而是按重开后重新评估的剩余工作量来填。
第三,排期一定要重排,把重开新增的工作量算进当前迭代,不要默认塞回原来的截止日期。数据口径上给两个指标就够用:任务级看“重开耗时占该任务总工时比例”,迭代级看“重开导致的延期天数”。
经验阈值是重开耗时占比超过 30%,基本可以判定问题出在需求定义或验收标准环节,复盘要往前追到需求评审,而不是追执行人。
3. 重开率多少算正常?怎么用重开数据做复盘,而不是变成变相追责?
我们团队有段时间拿重开次数做了个排行榜,本意是想推动质量,结果第二个月重开数直接掉了一半,不是质量变好了,是大家发现问题都改成新建任务了,数据反而更假。这件事让我明白,度量一旦挂上人名,就一定会被优化。
先给口径:任务级重开率 = 当期被重开的任务数 ÷ 当期完成的任务数。做得比较成熟的团队通常在 5% 到 15% 之间,研发实现类偏高,配置、运维、文档类偏低。超过 25% 必须查原因;低于 3% 反而要警惕,很可能是有人在用新建任务规避重开。关键是不看个人排名,只看原因分布。
落地方法是在工具里给重开动作加一个必填的“重开原因”下拉字段,最小粒度分三类:需求或验收标准不清、实现缺陷、验收标准变更,再配一个自由备注。每月导出一次做分布图,如果“需求或验收标准不清”长期占到一半以上,那解决方案就不在执行端,而在需求评审和任务拆分端,改那里比催执行人有用得多。
4. 在项目管理工具里,重开流程具体怎么配置?状态流转、权限和必填项该怎么设?
我们用某项目管理平台的时候,任务只有“待处理,进行中,已完成”三个状态,测试发现问题只能新建一条缺陷,结果任务列表和缺陷列表两套数据对不上,每次汇报我都要手工对齐一遍,特别浪费时间。后来我花了半天把重开流程配置好,才算是根治。
落地就四件事。第一,状态机里显式加一条“已完成/已关闭 → 进行中”的回退边,并且把它定义成独立的事件类型叫“重开”,不要跟普通状态变更混在一起,否则报表里根本跑不出重开数据。
第二,重开动作设三个必填项:重开原因分类、新的验收标准或失败现象描述、新的预计完成时间,用字段级必填加备注最小字数来卡住敷衍填写。第三,权限收紧:可重开的人通常是验收方(测试、需求方、客户代表)以及执行人的上级,执行人自己不能直接重开自己交付的任务,避免自证自改。
第四,通知必须触发,自动通知原执行人、任务创建人和项目经理,并且把重开原因带上。最后记得在报表里把“重开次数”和“重开原因”做成两个独立维度,别让人靠肉眼在任务列表里翻。归档超过一个周期的任务被重开时,建议强制新建关联任务并注明原任务链接,这样历史数据的可追溯性不会断。
核心关键词
文章包含AI辅助创作:任务执行如何做好重开?项目经理落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/373588
读者评论
我们团队之前也把重开率放进季度考核,结果第二个迭代重开数据确实降了,但缺陷单数量翻倍,跟文中说的完全一样。后来取消了考核,改成只看重开结构,才发现真正的问题出在验收环节没人负责。这个坑踩得太真实了。
重开原因分类那段挺有共鸣,我们刚开始只分了缺陷和需求变更两类,结果所有说不清的全塞进需求变更,统计出来毫无意义。后来拆成五类才勉强能用,但还是经常为归哪类吵架,不知道有没有更细的判定标准。
发布后重开占比和闭环时长这两个指标我们一直在看,但迭代最后48小时重开占比确实没专门统计过,回头准备在项目管理平台里加个筛选看看。不过文中说的重开成本单独计价,实际操作中估算工时那关就很难统一口径。
