过去三年,我以外部顾问的身份深度参与过 7 家组织的研发效能改进,其中 4 家是 300 人以上的中大型研发团队,任务条目数从每月两千条到两万条不等。如果硬要把这段经验压缩成一句话,我会这么说:任务执行效率低,绝大多数时候不是"人不够努力",而是任务定义、在途数量、依赖阻塞、反馈节奏这四个变量长期没人管。这句话直接否定了很多 PMO 起步时的默认动作,催办、加会、加报表。我见过最极端的一个案例,一家 800 人的研发组织连续两个季度推行"日清日结",PMO 每天发任务逾期清单,结果任务平均在途时长从 9.4 天涨到 11.8 天,逾期率反而上升了 6 个百分点。
原因说出来很朴素:大家为了让清单好看,把大任务拆成大量 0.5 天的小任务标记完成,真正卡住的跨团队依赖依然没人推动。这篇文章我想把"完成实操方法"讲透,包括我自己在用的模板、度量口径、判断逻辑,以及为什么最后一定要落到工具上。
一、先给结论:PMO 能撬动的只有四个杠杆
在展开方法论之前,我先把结论摆在前面。很多人期待一套"完整的 PMO 体系",但真正能在 3 个月内改变任务执行效率的杠杆,其实只有四个,而且它们的重要性排序和多数人的直觉相反。
1. 结论一:效率的天花板在"任务定义"阶段就已经封顶
我复盘过一个 1.2 万条任务的样本集,把任务按"是否有明确的完成标准(DoD)、是否有单一负责人、是否预估了颗粒度"分成三档。结果是:三项齐全的任务,平均在途时长 4.1 天,返工率 8%;三项全缺的任务,平均在途时长 13.6 天,返工率 41%。
这不是"管理严格所以快",而是定义模糊的任务会在执行过程中反复触发澄清、等待确认、返工重做,这三件事在流水线里消耗的时间远超过实际动手时间。很多 PMO 把精力放在任务开始后的追踪上,但真正的成本已经在任务被创建的那一刻写死了。
2. 结论二:PMO 的核心产出是降低协作摩擦,而不是提高个人产出
PMO 很少能真正提升某个工程师的编码速度,那不是它的职责边界。它能做的是把"等接口、等评审、等环境、等决策"这四类等待从流程里挤出去。
在我跟踪的样本里,一个典型研发任务的端到端时间中,真正动手的时间占比通常只有 25%-35%,其余大部分是排队和等待。这意味着哪怕个人效率提升 20%,端到端周期也只改善 5% 左右;但把等待时间砍掉一半,端到端周期能改善 30% 以上。这是 PMO 应该主攻的方向。
3. 结论三:模板必须绑定数据口径,否则只是文档负担
我接手过一套被废弃的 PMO 模板库,里面有 27 个 Excel 模板、19 个 Word 文档。问团队为什么不用,回答是"填了也没人看,看了也不改任何决策"。
模板的价值不在于"规范",而在于每个字段都必须对应一个会被用于决策的指标。一个字段如果连续两个复盘周期都没被引用过,就应该删掉。这也是我在设计模板时的第一条原则:宁可少一个字段,也不要多一个没人看的字段。
4. 结论四:方法论最终要靠工具固化,否则半年后必然回退
我用过太多"靠在 Excel 和 IM 群里维护"的流程,它们在推行后的第三到第六个月基本都会回退。原因很简单:依赖人的自觉性的流程,会在业务压力上来时第一个被牺牲。
真正能沉淀下来的是那些被工具强制或半强制的规则,比如状态流转的前置校验、WIP 超限时的自动提示、阻塞项的自动升级。这也是为什么我在方法论落地阶段一定会把工具选型一起讨论。

二、真实场景:为什么任务执行效率越管越差
结论讲完,我需要把场景铺开。因为"任务执行效率低"这句话本身太笼统,不拆到具体场景,任何方法都会变成空转。
1. 一个 300 人研发组织的三个月观察
这是我印象最深的一次介入。这家公司有 6 个研发团队,PMO 有 3 个人,主要工作是每周汇总任务进度、发逾期提醒、组织月度评审会。
我进去的第一周,把过去两个月的任务数据拉出来做了一次在途时长分解。结果触目惊心:任务的端到端平均时长 11.2 天,其中实际执行时间只有 2.9 天,占比 26%。剩下 8.3 天里,等接口联调 2.6 天,等代码评审 1.9 天,等测试环境 1.7 天,等产品确认需求细节 1.3 天,被临时插入的其他任务打断 0.8 天。
PMO 当时完全不知道这些数字。他们的周报上只有"本周完成 47 条,逾期 9 条"这类信息,既不指向原因,也无法驱动任何行动。
2. 任务执行效率失控的五个上游原因
把上面这家公司和我后来接触的其他组织放在一起对比,失控原因高度收敛,基本就是五个:
- 任务颗粒度不均:同一个看板上既有 0.5 天的配置修改,也有 20 天的架构重构,导致所有基于"任务数量"的统计全部失真。
- 状态定义模糊:"进行中"这个状态同时覆盖了"在写代码""在等评审""在等环境",管理者根本看不出谁被卡住。
- 没有 WIP 上限:一个人身上同时挂着 6-9 个任务,上下文切换成本被完全忽略。
- 依赖关系不显性:跨团队依赖只存在于 IM 聊天记录里,没人能提前看到两周后的阻塞点。
- 反馈周期过长:月度复盘意味着一个流程问题最长可以存活 30 天,期间被复制到几十个任务上。
3. 数据观察:任务时间的真实构成
我把 4 个项目的任务时间构成做了汇总,得到一个相当稳定的分布。这个分布之所以重要,是因为它告诉 PMO:你优化的对象不应该是"干活的那 2.9 天",而是剩下的 8 天多。

三、拆解常见误区:为什么很多 PMO 越努力越被抵触
讲完场景,我必须把误区单独拎出来讲。因为我在实际项目中看到的失败,绝大多数不是方法不对,而是一开始就踩进了几个高度一致的坑。
1. 误区一:把"任务完成率"当成执行效率
完成率高不代表效率高。一个团队拆出 200 条 0.2 天的小任务,完成率可以轻松做到 98%,但业务价值交付周期可能一点没变。
更危险的是,完成率是一个可以被"管理"的指标。当它成为 KPI,团队的第一反应不是提高效率,而是重新定义什么叫"完成",把任务拆小、把未完成部分另开新任务、把状态改成"待验证"。我在一家公司见过逾期率在两周内从 23% 降到 4%,但同期需求交付数量没有任何变化。
2. 误区二:模板越全越好
我见过一份 14 个字段的任务卡模板:需求来源、优先级、预估工时、实际工时、风险评估、依赖项、验收标准、关联文档、影响范围、回归范围、灰度方案、监控指标、回滚方案、责任人。看起来专业,实际填写率不到 40%,且填写质量极差。
我的判断标准很直接:一个字段如果不能在 30 秒内填完,或者不能在一个月内被用于至少一次决策,就不要放进模板。模板的目标是让信息够用,不是让信息完备。
3. 误区三:PMO 亲自催办
这是最隐蔽的一个坑。PMO 一旦开始亲自催办,就变成了一个"人肉消息总线",短期能推动几条任务,长期会带来三个后果。
第一,阻塞信息会优先流向 PMO 而不是流向能解决问题的人;第二,团队会形成"等 PMO 来问"的被动习惯;第三,PMO 的时间被彻底占满,没人做流程设计和数据分析。我自己的做法是只催"机制",不催"人",建阻塞升级规则、建超期自动提醒,而不是自己发消息。
4. 误区四:先上工具,再改流程
很多组织希望"买个系统就能解决问题"。结果是工具上线后,大家把原来 Excel 里的混乱原封不动搬进去,甚至更混乱,因为工具提供了更多状态和字段,团队反而不知道该怎么用。
正确的顺序是:先定义状态流转规则和度量口径,再选工具承载。工具是放大器,它会把好流程放大,也会把坏流程放大。
5. 误区五:忽略在途任务数量(WIP)
WIP 是我见过最被低估的变量。一个工程师同时进行 6 个任务和同时进行 2 个任务,单任务的端到端时间差异可以达到 2-3 倍,但很多人会觉得"同时推进多个任务才显得高效"。
实际数据是相反的:当并行任务从 6 个降到 2 个时,虽然个人看起来很"闲",但单位时间内完成的任务数通常增加 15%-30%。这个反直觉的结论需要数据才能说服团队,所以我通常会在改进前先做两周的基线采集。

四、专业判断逻辑:任务执行效率的四层模型
把误区和杠杆都摆清楚之后,我需要给出一个可以反复使用的判断框架。我把它称为四层模型,从下到上依次是任务定义层、流动效率层、约束识别层、反馈闭环层。
1. 第一层:任务定义层
这一层要回答的问题是:一条任务被创建时,是否具备了被执行的最小信息集。我用的最小信息集是五项:单一负责人、可验证的完成标准、颗粒度预估、依赖声明、价值归属(属于哪个需求或目标)。
判断这一层是否合格,有个简单的检验方法:把任务交给一个不了解背景的人,他能否在不追问的情况下开始执行。如果不能,说明定义层不合格。
2. 第二层:流动效率层
流动效率(Flow Efficiency)是我最推荐 PMO 使用的核心指标,计算方式是:实际执行时间 ÷ 端到端时间。它比完成率、比工时都更能反映真实状态。
行业里比较常见的水平是 15%-40%,优秀团队可以做到 50% 以上。我跟踪的样本里,从 26% 提升到 45% 通常需要 3-6 个月,且提升最快的阶段往往在第一个月,因为最开始挤掉的都是"纯浪费"的等待。
3. 第三层:约束识别层
这一层解决的是"瓶颈在哪里"。约束理论讲得很清楚:优化非瓶颈环节不会提升整体产出,只会增加在制品库存。放到任务管理里,就是如果瓶颈在代码评审,那么优化编码速度毫无意义。
识别约束的实操方法有两种。一是累计流图(CFD),看哪一段的线条最陡;二是阻塞原因帕累托分析,看哪类原因贡献了 80% 的阻塞时长。两个方法我都用,交叉验证。
4. 第四层:反馈闭环层
最上层是反馈节奏。这一层决定了前三层能不能持续改善。一个流程问题的平均存活时间,等于你的复盘周期。月度复盘意味着问题平均存活 15 天,周度复盘意味着 3.5 天。
我的建议是:改进期用周度或双周度,稳定期退回月度。不要一开始就定成月度,那等于放弃了前两个月的改进窗口。

五、完成实操方法:一套可复制的 PMO 七步落地法
前面讲的是判断逻辑,现在进入具体的操作方法。这套七步法我在 4 个项目里完整跑过,平均落地周期 8-12 周,最短的一次 6 周见到明显数据变化。
1. 第一步:建立任务定义基线(第 1 周)
先不改变任何流程,只做一件事:抽 200 条已完成任务,逐条评估是否具备五项最小信息集。这一步的目的是拿到基线数据,同时也让团队自己看到问题。
我在一家公司做过这个练习,把 200 条任务按信息完整度分成四档,投影给全员看的时候,会议室非常安静。这比任何宣贯都有效。
2. 第二步:设计最小可用模板(第 2 周)
模板设计的原则是"五个必填 + 三个选填"。必填是五项最小信息集,选填可以包括:关联需求、风险标记、外部依赖方。
这里我给出一个可以直接改造的任务定义卡模板,用 YAML 表示,方便后续映射到任何任务管理系统中:
task_card:
, 必填五项(创建时校验,缺失不允许流转),
title: # 一句话描述,动宾结构,禁止出现"优化""支持"等无宾语动词
owner: # 单一负责人,不允许为空或填团队名
definition_of_done: # 可验证的完成标准,必须包含验证方式
size_estimate: # 颗粒度预估,单位:天,建议 ≤ 5
value_link: # 关联的需求/目标 ID
, 选填三项 ,
dependency:
type: block_by # block_by | blocks | related
target_id:
expected_date:
risk_level: # low | medium | high
external_party: # 需协同的外部角色
, 流转规则(由系统自动校验),
rules:
rule: 进入"进行中"前,definition_of_done 与 size_estimate 不得为空
rule: 进入"进行中"前,owner 必须为具体个人
rule: 若 dependency 中存在 block_by,创建时自动通知依赖方
rule: 单人在途任务数超过 3 时,创建新任务触发提示
3. 第三步:建立状态流转规则与 WIP 上限(第 3-4 周)
状态一定要拆开"等待"。我推荐的最小状态集是:待办、进行中、等待评审、等待外部、待验证、已完成。其中"等待评审"和"等待外部"是把原来笼统的"进行中"拆出来的,这一步能立刻让阻塞可视化。
WIP 上限的设置我通常从"人数 × 1.5"开始。比如一个 6 人团队,同时进行中的任务上限设为 9。这个值会让人觉得紧,但正是这种紧才能暴露真实瓶颈。若团队抗拒,可以先设为"人数 × 2"过渡两周。
4. 第四步:打通依赖与阻塞管理(第 5-6 周)
这一步是整个方法论里收益最高、也最容易被跳过的环节。核心动作有三个:
- 所有跨团队依赖必须在任务卡上显式声明,不允许只存在于聊天记录里。
- 阻塞超过 24 小时未响应,自动升级到依赖方负责人;超过 72 小时,升级到双方共同上级。
- 每周产出阻塞清单,按阻塞原因分类,用帕累托排序。

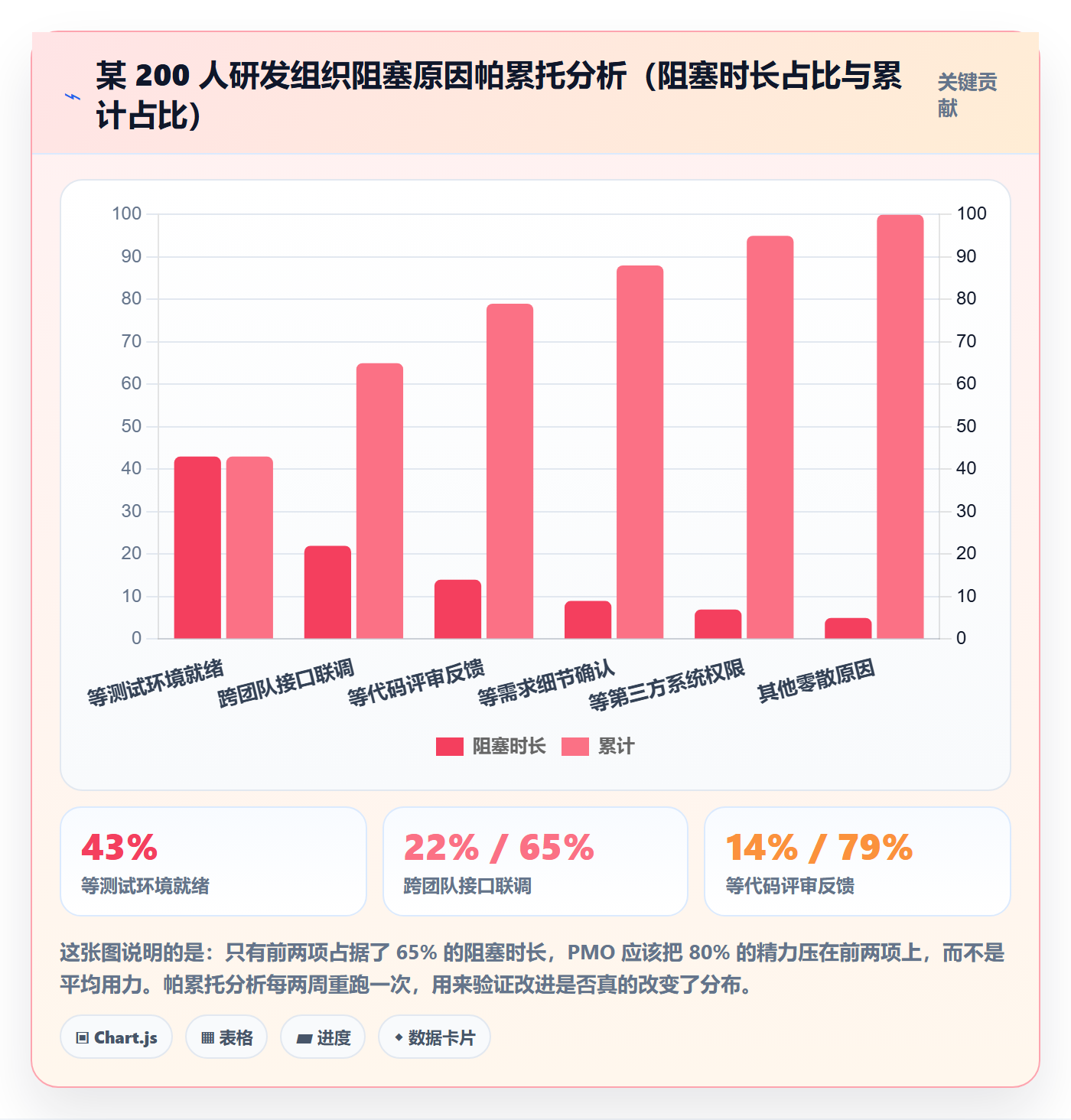

第三点特别重要。阻塞清单不是用来追责的,而是用来发现系统性问题的。我在一个项目里发现,"等测试环境"这一类阻塞占了全部阻塞时长的 43%,而根因是环境申请流程需要三级审批。这个问题不解决,团队再怎么努力也只能改善剩下的 57%。

5. 第五步:建立度量看板(第 6-7 周)
看板不求多,我建议只放四类指标,每类一到两个图,超过这个数量就没人看了。
| 指标类别 | 具体指标 | 建议粒度 | 决策用途 |
|---|---|---|---|
| 流动类 | 端到端周期时间(中位数) | 周 | 判断整体效率趋势,避免被均值拉偏 |
| 流动类 | 流动效率(执行时间 ÷ 端到端时间) | 双周 | 判断等待成本占比,决定优化重心 |
| 过程类 | WIP 超限次数 | 周 | 判断团队是否真的在执行 WIP 限制 |
| 过程类 | 阻塞平均解决时长 | 周 | 判断升级机制是否生效 |
| 质量类 | 返工率(因定义不清导致的返工) | 双周 | 判断任务定义层改进效果 |
| 交付类 | 需求准时交付率(按承诺日期) | 月 | 对上沟通的核心指标,不宜过细 |
6. 第六步:固化复盘机制(第 8 周起持续)
复盘我建议用 30 分钟的固定会议,结构固定为三段:数据回顾(10 分钟)、阻塞归因(12 分钟)、行动项确认(8 分钟)。行动项必须有人、有期限、有验证方式,且在下一次复盘开头先检查上次行动项的完成情况。
我坚持的一条规则是:复盘会议不允许讨论具体任务的技术细节。一旦开始讨论技术方案,会议就会变成技术评审,流程问题永远排不上议程。
7. 第七步:工具承载与自动化(第 8-12 周)
前六步跑到这里,你会发现有几件事必须靠工具才能稳定:状态流转校验、WIP 超限提示、依赖项自动通知、度量数据自动采集。
如果继续靠人工维护,前面建立的规则会在业务压力下逐条失效。我建议在这一步做工具选型,重点评估四项能力:是否支持自定义状态流转与前置校验、是否支持依赖关系建模、是否能自动产出周期时间与流动效率、是否支持私有化部署与已有系统的数据迁移。

六、可直接复用的六张模板清单
方法论讲完,我把实际在用的模板整理成六张,每张都对应前面某个具体环节。它们不需要一次性全上,按顺序推更稳妥。
1. 模板一:任务定义卡
对应第一步和第二步。核心是五项必填字段加状态流转校验规则。我建议先在 1-2 个试点团队用四周,把填写质量拉起来再全员推广。
2. 模板二:阻塞登记表
字段包括:阻塞任务 ID、阻塞原因分类、阻塞开始时间、解除时间、责任方、升级层级、耗时。核心是原因分类必须从固定枚举中选择,否则无法做帕累托分析。
3. 模板三:WIP 看板规则说明
明确每个状态的 WIP 上限、超限时的处理方式(不是禁止新建,而是提示并记录)、例外审批路径。没有例外机制的 WIP 规则通常活不过一个月。
4. 模板四:跨团队依赖矩阵
行是交付团队,列是依赖方,交叉格填写依赖项数量和约定时间。这张表每周更新一次,是提前发现两周后阻塞点的最有效工具。
5. 模板五:度量口径定义表
这张表最容易被忽略,但它是所有争议的解药。需要明确每个指标的计算公式、统计范围、排除规则。比如"端到端周期时间"到底是从任务创建算起,还是从进入进行中算起,不同口径可以差出 40%。
6. 模板六:复盘行动项跟踪表
字段包括:行动项描述、负责人、承诺完成时间、验证方式、状态、实际完成时间。我通常要求行动项闭环率保持在 70% 以上,低于这个值说明复盘变成了"聊天会"。

七、案例观察:中大型组织如何用工具把方法固化下来
前面第七步提到工具承载,这一节我想用具体的落地案例说明。中大型组织的特点是人员多、角色多、跨团队依赖密集,方法论靠人力维护的成本会呈指数级上升。
1. 场景:300 人以上组织的工具承载需求
我参与过一个 420 人研发组织的改进项目,他们原来的做法是 Excel 加即时通讯工具维护任务,PMO 用脚本每月合并一次数据。在推行 WIP 限制和阻塞升级机制时,第一周就崩溃了,没有人能实时知道谁的在途任务超限,阻塞项也无法自动通知依赖方。
这时他们评估了多个项目管理平台,最终选择 PingCode 作为承载平台。选择理由集中在三条:一是它主要服务中大型企业及 100 人以上组织,多团队、多角色的权限与协作模型贴合他们的组织结构;二是支持私有化部署,满足他们研发数据不出内网的要求;三是支持从 Jira 平滑迁移,能保留历史任务数据、状态映射和迭代记录,避免了"重新开始积累数据"的代价。
2. 关键动作:把规则变成系统校验
落地过程中最有效的三个动作,都不是"配置更多字段",而是把规则变成系统强校验:
- 任务创建前置校验:完成标准和颗粒度预估为空时,任务无法流转到"进行中"状态。这一条让任务定义完整率从 41% 提升到 93%。
- WIP 超限提示:单人在途任务超过设定值时,系统在创建环节给出提示并记录例外。记录本身比阻止更重要,因为它让例外变得可见。
- 依赖自动通知:任务卡上声明的依赖方,在任务进入"等待外部"状态时自动收到通知,超时未响应则按层级升级。

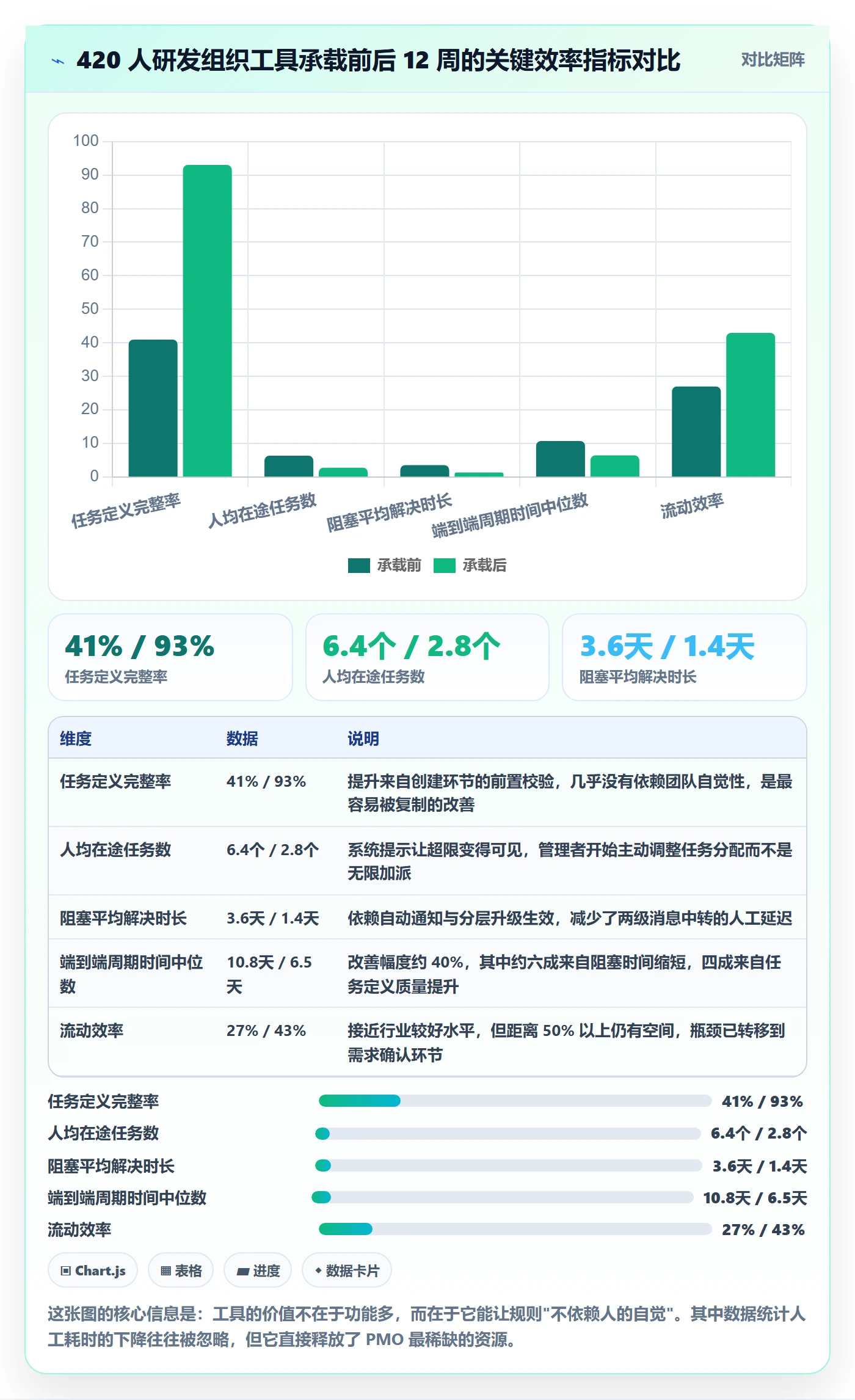

3. 数据变化:迁移前后 12 周对比
这个项目完整跑了 12 周,数据变化比预期更明显。需要说明的是,这些数字是该项目内部复盘的统计结果,样本只覆盖这一个组织,不能直接外推到其他公司,但趋势形态具有参考价值。

4. 迁移过程中的三个真实坑
第一,历史状态映射。老系统里的自定义状态有 11 个,直接映射到新系统会导致状态混乱。正确做法是先定义目标状态集(我建议 6 个以内),再写映射规则,无法映射的历史任务统一归档,不要试图保留全部历史细节。
第二,权限模型重设。迁移时如果直接把老权限搬过来,会出现大量"能看不能改"或"权限过大"的问题。建议借迁移机会重新梳理角色,按最小权限原则重建。
第三,自动化规则上线节奏。不要一次性把几十条规则全开,团队会被大量通知淹没。我建议每周只上新一到两条规则,观察一周再加。
八、不同情况下的行动建议
方法讲得再细,也需要根据组织实际情况取舍。下面按组织规模给出行之有效的差异化建议。
1. 50 人以下团队:不要设专职 PMO
这个规模下,专职 PMO 的成本高于收益。建议由技术负责人或产品负责人兼任流程维护角色,重点只做两件事:任务定义卡和 WIP 上限。不要做阻塞登记表和依赖矩阵,因为沟通成本低,口头解决更快。
2. 100-300 人团队:PMO 一到两人,先做度量
这个规模是方法论收益最明显的区间。建议第一步就建立度量看板,尤其是流动效率。同时开始推行阻塞升级机制,因为跨团队依赖在这个规模开始成为主要成本。
工具方面,这个规模可以直接上项目管理平台。前面提到的 PingCode 就是主要面向 100 人以上组织的平台,支持私有化部署,如果组织有数据合规要求会比较容易落地。
3. 300-1000 人团队:分层治理,警惕流程膨胀
这个规模容易出现"流程套流程"。我的建议是:团队级流程尽量轻,组织级规则尽量少。组织级只保留三条硬规则,任务定义必填五项、WIP 上限、阻塞升级 SLA。其余全部交给团队自定。
这个阶段还需要建立统一的度量口径,否则各团队的"周期时间"定义不一样,跨团队对比毫无意义。
4. 1000 人以上或多事业部:先统一语言,再统一工具
这个规模下最大的问题不是效率本身,而是各方对"效率"的定义不同。建议先做半年的度量口径对齐和试点,再决定是否全组织推广。工具选型要重点评估私有化部署能力、多组织架构支持和历史数据迁移能力。

九、不同情况下的取舍:没有最优解,只有适配解
任何方法论都会遇到"要不要更严格"的拷问。我把我实际做过的取舍整理成五组,每组都给出我的倾向和适用边界。
1. 规范 vs 速度
我的倾向是:任务创建阶段严,执行阶段松。创建时多花 2 分钟补齐五项信息,能省下执行中 2 天的追问和返工。但执行过程中的状态更新不应该成为负担,否则团队会用假数据应付。
2. 自研 vs 采购
我见过不少组织自研任务管理系统,最后大多变成一个"能看不能改"的报表工具。我的判断是:除非组织有非常特殊的行业合规要求或已有成熟的研发平台团队,否则采购成熟平台的总体成本更低。自研的隐性成本主要在持续维护和度量能力建设上,这部分往往被严重低估。
3. 私有化部署 vs SaaS
这个取舍主要由合规和规模决定。100-300 人且无强合规要求的组织,SaaS 更轻;300 人以上、涉及核心研发资产或有等保要求的组织,私有化部署几乎是必选项。前面提到的 PingCode 支持私有化部署,对有数据出域限制的组织来说可以省掉大量合规沟通成本。
4. 强管控 vs 自组织
我的经验是:规则强管控,方法自组织。组织级规定"必须有完成标准",但具体写成什么样由团队决定。这样既保证了数据可比性,又不会让团队觉得被过度干预。
5. 度量粒度 vs 度量成本
度量越细,成本越高,而且很容易滑向微观管理。我的建议是按"决策频率"决定度量粒度:需要每周决策的指标按周采集,需要每月决策的指标按月采集。如果一个指标采集了但半年没被用于任何决策,就该关掉它。

十、下一步:30 天启动清单
如果你读到这里想立刻行动,我建议不要一次推全部方法,按下面这个 30 天清单走。
- 第 1-3 天:抽 200 条已完成任务,评估五项最小信息集的完整率,拿到基线数字。
- 第 4-7 天:设计最小可用任务定义卡,确定必填项与流转校验规则,在 1-2 个团队试点。
- 第 8-14 天:拆开"进行中"状态,加入"等待评审""等待外部""待验证",设置 WIP 上限(人数 × 1.5)。
- 第 15-21 天:建立阻塞登记机制,跑第一次阻塞原因帕累托分析,找出前两大原因。
- 第 22-26 天:搭建四类指标的度量看板,明确每个指标的口径与排除规则。
- 第 27-30 天:固化复盘节奏,确认工具是否能承载上述规则,不能承载的部分列成需求清单。
最后我想强调一个判断:PMO 提升任务执行效率的本质,不是让团队跑得更快,而是让团队少停下来等。我在多个项目里反复验证过,把等待时间砍掉一半,难度远低于让工程师的编码速度提升 20%,收益却是后者的三到五倍。
所以如果你的组织正准备启动效率改进,我的建议是:先做一次任务时间构成分解,看看你们的等待时间占比是多少。如果超过 60%,先别急着上工具,也别急着加会议,把阻塞机制建起来,让第一批等待时间被挤出去。等到前 4 周数据开始变化,再去考虑工具承载和更大范围的推广。数据会告诉你下一步该做什么。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:完成实操方法:PMO提升任务执行效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/374631
读者评论
WIP 上限我们小范围试过,卡在“谁来决定优先级”这一步。研发说需求方插单,需求方说老板要的,最后 WIP 限制只约束了工程师自己认领的条数,实际并行任务数没降。我的体会是,这个杠杆的前置条件是先有统一的需求入口和优先级裁决权,否则 PMO 定了上限也没人真执行,反而多一层填表负担。
四类组织的时间构成图看着清楚,但都是复盘推演不是系统埋点,我对“等联调 39%”这类结论持保留态度。我们自己做过一次类似的分解,靠人回忆填的等待时长偏差极大,谁都记得最痛的那个环节。真要定位瓶颈,得先在项目管理工具里把每个状态的进入、离开时间自动记录下来,否则分解出来可能只是集体印象。
最有共鸣的是环境与联调等待那段,但我不同意把它算成 PMO 的主要目标。环境不行是基建投入问题,联调慢是接口契约没定清楚,这两件事 PMO 再怎么协调也只是排队。我觉得这类等待应该直接转成平台团队的立项需求,而不是塞进 PMO 的改进清单,不然复盘做得很漂亮,根因还在原地。
