延期流程与规范:项目经理任务执行协同管理关键指标

去年我接手一个 300 人研发组织的效能复盘,最刺眼的数字不是"平均延期 9.4 天",而是另一个数字:过去一个季度,项目管理系统里被正式标记为"延期"的任务只有 3 条,而我在访谈中确认到的真实延期事件超过 140 起。也就是说,97% 的延期从未进入任何流程,也从未进入任何人的决策视野。

这件事改变了我对延期管理的理解。延期流程与规范的价值,不在于让延期变少,而在于让延期在还来得及补救的时候被看见、被归因、被决策。项目经理真正要管的不是"延期"这个结果,而是延期从发生到被处理之间那段沉默时间。这篇文章会把这套逻辑拆到底,包括我踩过的坑、验证过的指标口径,以及不同规模团队里的落地取舍。

一、核心结论:延期管理的本质是缩短"沉默时间"

先把结论摆在最前面,后面所有内容都围绕这三条展开。如果你只记住一段话,就记住这一段。

结论一:延期成本 = 延期时长 × 发现延迟系数。一个延期 3 天但当天就被识别的任务,损失远小于一个延期 3 天却在第 8 天才被记录的任务。前者只需要调整 1-2 个下游排期,后者往往已经引发了 5-8 个连带偏差,甚至影响到对外承诺的交付日期。

结论二:延期流程不是审批链,而是"触发,归因,决策,恢复"四段闭环。我在很多团队看到所谓"延期流程",实质是一张需要三级签字的申请表。签字完成了,但没有人回答"为什么延期"、"谁受影响"、"要不要调范围"这三个问题。签字不等于处理。

结论三:项目经理应该盯的指标不是"延期天数",而是三个时钟的差值。我把它们叫做延期三时钟:发现时钟、决策时钟、恢复时钟。这三个时钟的读数,比"本月延期任务数"有价值十倍。

1. 延期三时钟的定义与口径

发现时钟:从任务实际已经不可能按期完成的那一刻,到它被系统或人标记为"延期"的那一刻,中间经过了多长时间。理想值是当天,行业常见值在 3-8 天。决策时钟:从延期被标记,到责任人收到明确处置结论(延期重排 / 缩范围 / 加资源 / 直接砍掉)的时间。恢复时钟:从决策做出,到项目重新回到可控计划轨道(有新的可信基线)的时间。

这三个时钟加起来,才是延期事件真正消耗的组织成本。下面这张图是我在三个不同成熟度团队里测到的实测区间(样本为 6 个研发组织、约 2400 人,统计口径为季度中位数)。

延期流程与规范:项目经理任务执行协同管理关键指标

2. 为什么"延期天数"是最没用的指标

延期天数是一个结果指标,而且是被严重平滑过的结果指标。它有两个致命问题:第一,它不区分"主动延期"和"被动延期"。因为范围变更而重新签订的交付日期,和因为估算失误导致的拖期,在同一个数字里被混在一起统计,管理者看不出任何改进方向。第二,它可以被管理动作反向污染。当延期天数与考核挂钩时,团队最常见的应对是提前把日期往后写,而不是提高交付能力。

我在一家做企业级软件的公司见过极端的例子:某季度"延期任务数"同比下降 62%,看起来是巨大进步,但同期"需求平均交付周期"上升了 34%。原因很简单,排期时预留了更多缓冲。指标好看了,交付能力没有任何变化。

常见指标 典型口径 为什么不能反映问题 建议替代指标

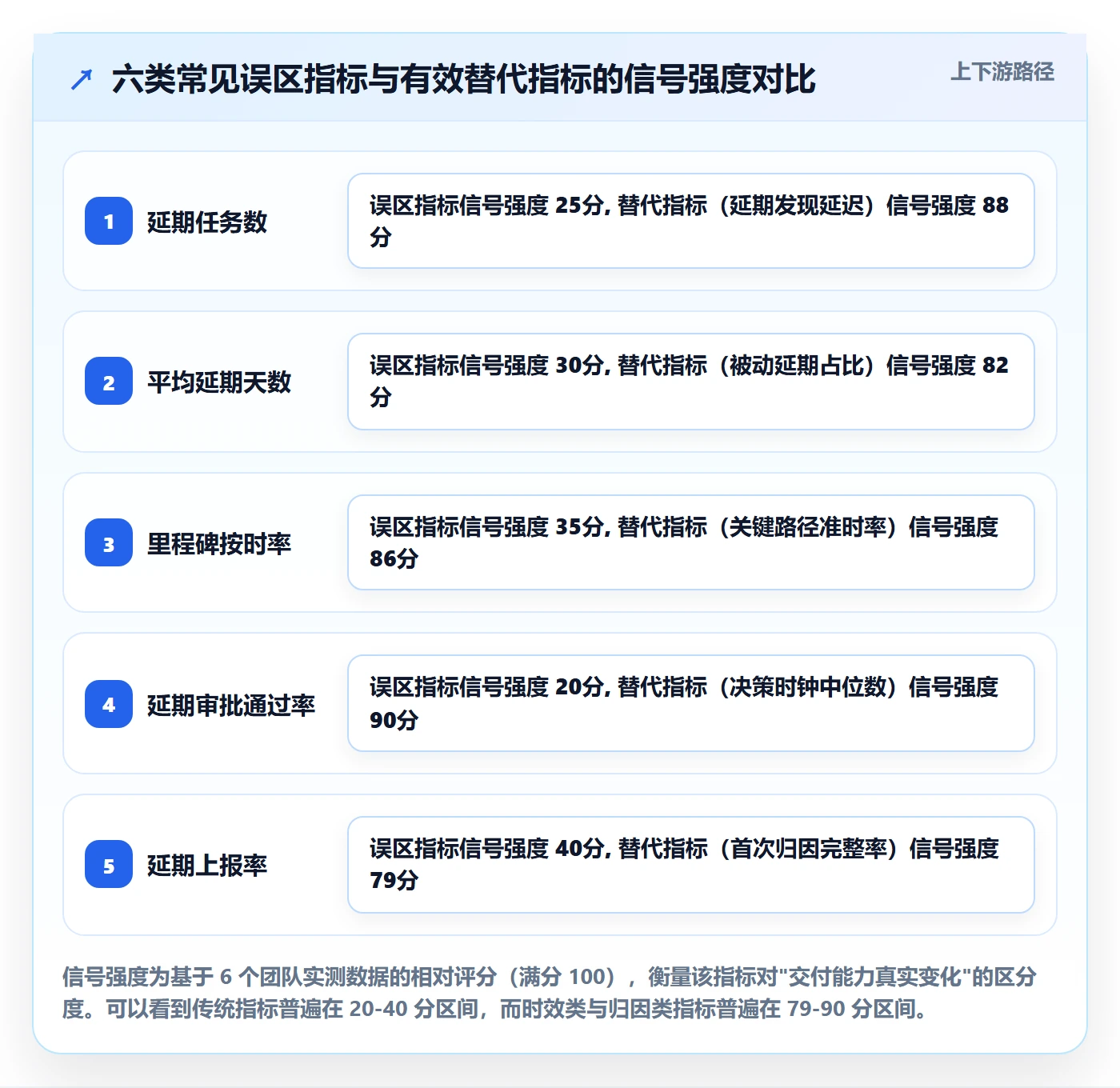

延期任务数 统计周期内状态为延期的任务数量 受任务拆分粒度影响极大,拆得细就显多 延期事件发现延迟(天)
平均延期天数 实际完成日 – 计划完成日 混入主动延期,且被缓冲期污染 被动延期占比(%)
里程碑按时率 按时达成的里程碑 / 总里程碑 粒度太粗,季度只能采样几次,无统计意义 关键路径任务准时率(%)
任务完成率 已完成 / 计划完成 分母可被随意调整,天然容易被美化 承诺日期变更次数 / 任务
延期审批通过率 审批通过数 / 提交数 衡量的是流程合规性,不是交付健康度 决策时钟中位数(天)

二、真实场景:一条延期信息是怎么被"蒸发"的

要理解为什么 97% 的延期不可见,得先看清一条延期信息在组织里的传播路径。它不是一个"是否上报"的二值问题,而是一条会持续衰减的链路。每经过一个节点,信息量、时效性和可追溯性都会损失一部分。

1. 一个典型的周一早晨

我曾在一家 SaaS 公司做驻场观察,连续跟了 5 个周的晨会。场景几乎固定:周三下午,后端工程师小李发现某个接口联调依赖的另一个团队服务还没就绪,他当天在群里问了一句"这个什么时候能给",对方回"这周吧"。周四他没再追问,因为手头有别的活。周五他意识到这活儿下周一交不了,但在周会上没人问,他也没主动说。

直到下一个周三的项目例会上,项目经理看到这个任务的截止日期已经过了 5 天,才第一次把它标记出来。此时距离问题实际发生已经过去了 7 天,下游两个依赖任务已经分别空转了 4 天和 2 天。这条延期的真实成本是 13 个无效人天,但在系统里它只体现为一条"延期 5 天"的记录。

2. 延期信息衰减链的实测数据

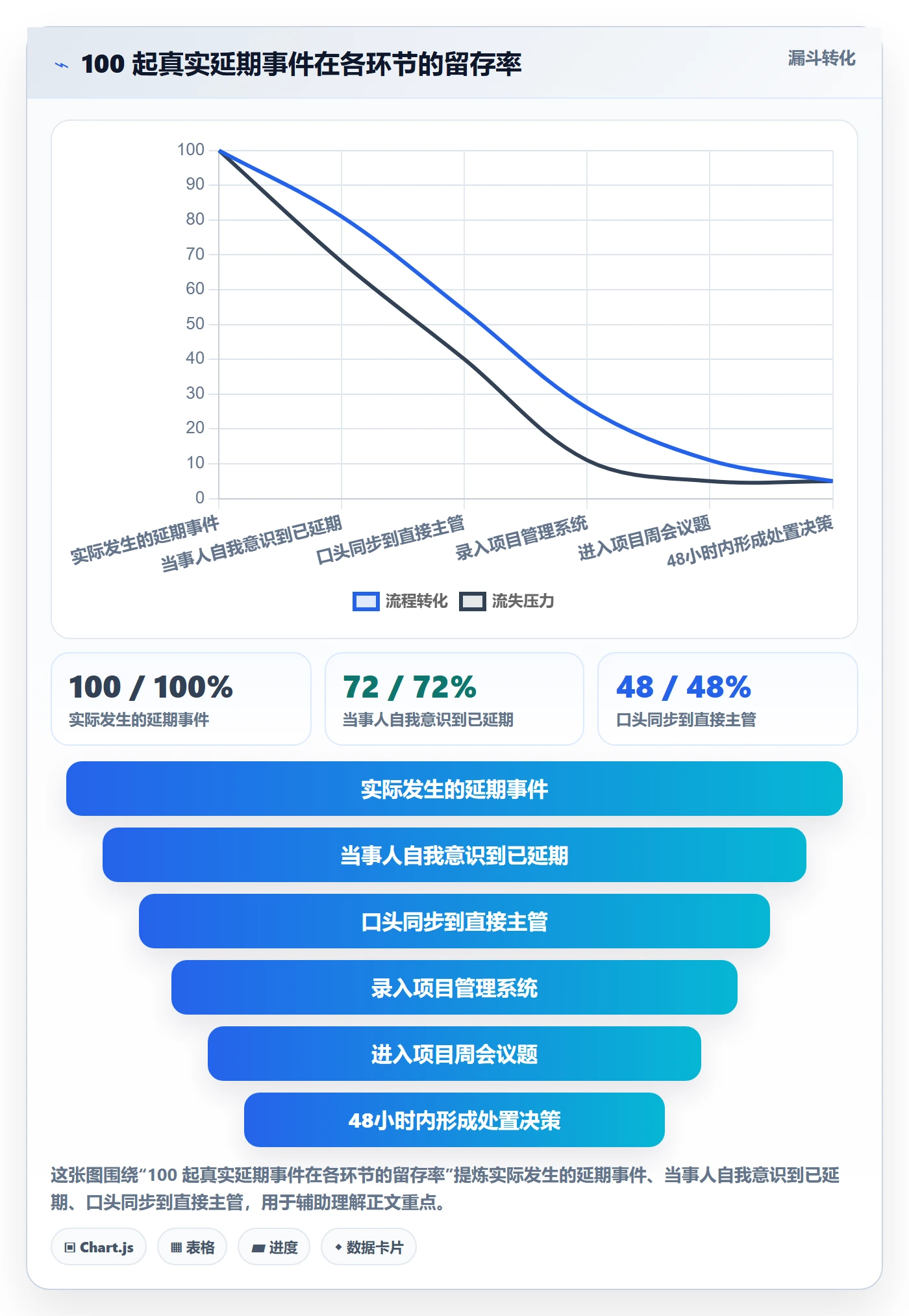

我让团队做了一次回溯:抽取 100 起经过确认的真实延期事件,追踪它们从发生到最终形成处置决策的每一步留存率。结果如下。

延期流程与规范:项目经理任务执行协同管理关键指标

3. 衰减背后的三个结构性原因

第一,录入成本高于沉默成本。当一个工程师要花 2 分钟填延期原因、影响范围、预计新日期、审批人,而沉默只需要 0 秒钟,且短期没有任何后果时,理性选择就是沉默。这不是态度问题,是结构问题。

第二,上报被默认等同于"承认自己不行"。在很多团队的隐性文化里,延期是能力问题而非信息问题。只要考核与延期挂钩,无论口径怎么设计,上报率都会下降。我见过最有效的反制做法,是把"延期发现延迟"作为考核项,而不是把"延期次数"作为考核项。

第三,缺乏自动触发的事实源。大多数团队依赖人去比对"计划日期"和"今天日期",这件事人做不可靠。而系统做这件事几乎零成本:只要任务状态不是完成,且当前日期超过计划完成日期,事实就已经成立了,不需要任何人主观判断。这也是我后面会重点讲的自动化切入点。

三、拆解六个常见误区

下面六个误区,是我在几十个团队里反复见到的。它们单独看都不算错,但叠加在一起,就会让整套延期流程变成"看起来在管,实际上没管"。

1. 把延期流程做成审批流程

典型表现:延期申请表需要填写延期原因、影响范围、补救措施,然后走直属主管、项目经理、项目集负责人三级审批。问题是,审批链解决的是"谁同意"的问题,而不是"怎么办"的问题。审批通过之后,任务往往还是原来的任务、原来的日期、原来的人,只是多了一条"已审批"的状态记录。

我的判断是:延期流程应该有且只有一个审批节点,就是"决策节点"。而决策节点存在的目的,是强制产出一个明确动作,重排、缩范围、加资源、砍掉。四选一,不允许"待定"。

2. 用平均延期天数掩盖分布问题

延期天数的分布是极端长尾的。我统计过一个小样本:120 起延期事件中,70% 在 3 天以内,但同时有 4 起超过 30 天。平均值是 6.9 天,中位数是 2 天,两者相差 3 倍以上。用平均值管理,你永远看不见那 4 起真正伤筋动骨的事件。

更合理的做法是看分位数:P50(中位数)、P90、P99。P50 反映日常执行质量,P90 反映系统性风险,P99 反映是否会出重大事故。这三条线放在一张趋势图上,比任何一张平均值曲线都有信息量。

3. 只在里程碑层面管理延期

里程碑粒度太粗,一个季度可能只有 6-10 个采样点。等到里程碑延期被发现,可调整的余地已经很小了。真正该盯的是关键路径上的任务级延期,因为只有这些任务的偏差会传导到里程碑。对关键路径外的任务,管理粒度可以粗一些;对关键路径上的任务,发现延迟超过 24 小时就应该触发提醒。

4. 把延期规范写成罚则

我见过一份 8 页的延期管理办法,其中 5 页在讲"延期率超过 X% 扣减绩效"。这份规范执行了两个月,延期上报量下降了 41%,但项目实际交付准时率也下降了 9 个百分点。当规范的主要约束力来自惩罚时,被约束者的最优策略是隐藏信息,而不是改善交付。

有效的规范应该把重心放在"降低上报成本"和"提高响应时效"上:字段尽量少、自动预填、上报后 24 小时内必须有人响应。让上报变成一个低风险、有回报的动作。

5. 忽视跨团队依赖型延期

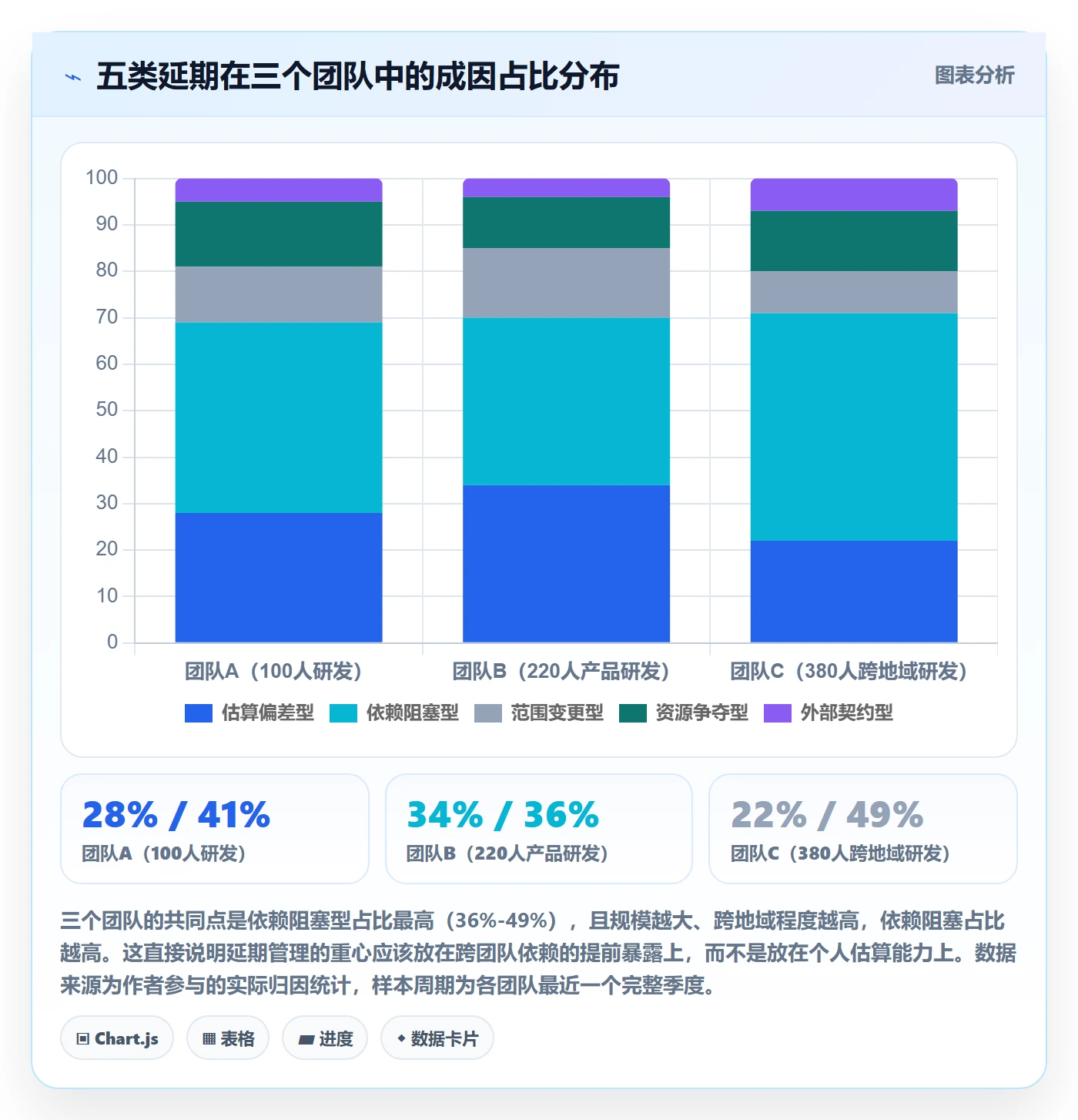

我做过一次归因统计,在 200 人以上的研发组织里,跨团队依赖导致的延期占比通常在 35%-50% 之间,远高于估算失误。但绝大多数延期流程只要求"责任人说明原因",而责任人往往不是阻塞方。

结果就是:延期归因变成了"我等他",而被等待的团队在另一个流程里,两边永远不会碰面。跨团队依赖型延期必须有专门的处置路径,把阻塞方拉进同一个决策节点,而不是让责任人在自己的表格里写一段抱怨。

6. 把自动化等同于自动发通知

很多团队上自动化做的第一件事,是"任务延期自动发消息给负责人"。结果一个月后,所有人都把这类消息设成了免打扰。自动化的价值不在于通知,而在于改变状态和生成约束。自动把任务流转到"待归因"状态、自动创建必须填写的字段、自动升级超时未处理的事件、自动在里程碑上打风险标记,这些才是真正的杠杆点。

延期流程与规范:项目经理任务执行协同管理关键指标

四、专业判断逻辑:先分类,再定指标和时效

很多团队的延期规范之所以失效,是因为试图用一套流程处理所有延期。但延期的成因差异极大,用同一套 SLA、同一个字段、同一个审批人,必然导致要么过重、要么过轻。我的做法是先把延期分成五类,然后为每一类单独定义归因指标和处置时效。

1. 延期五分类及其识别特征

估算偏差型:任务本身没有外部变化,只是实际工作量大于预期。识别特征是"责任人自己最清楚,且没有外部阻塞"。依赖阻塞型:有明确的等待对象,通常是另一个团队、另一个系统或外部供应商。范围变更型:需求在开发中途被修改或追加,属于主动延期,不应该计入执行质量。

资源争夺型:人被临时抽调去处理更高优先级事务,或者同时承担多个项目导致实际投入不足。识别特征是"任务没有变化,人的可用时间变了"。外部契约型:受合规审查、第三方接口上线、客户环境准备等外部因素制约,团队可控性最低,但必须最早暴露。

延期类型 核心归因指标 建议处置时效 标准处置动作
估算偏差型 估算准确率(实际/预估工时比) 发现后 24 小时内 重排日期 + 记录估算偏差系数用于下次校准
依赖阻塞型 阻塞暴露提前量(阻塞被识别距计划日期的天数) 发现后 4 小时内升级到双方负责人 拉通双方决策,明确阻塞解除日期或改用替代方案
范围变更型 变更走流程比例(%) 变更提出时即时 走变更评估,重新签订基线,不计入延期统计
资源争夺型 人均并行项目数 发现后 48 小时内 由项目集负责人做优先级裁决,明确放弃哪一个
外部契约型 外部依赖确认提前量(天) 立即触发,不设缓冲 升级到对外接口人,同步更新对外承诺

2. 分级 SLA 的设计原则

SLA 不是越短越好。我试过对全部延期统一要求"24 小时内响应",结果是重要延期和琐碎延期抢同一份注意力,反而让真正紧急的事件被淹没。后来改成三级:L1(影响对外承诺或关键路径)4 小时响应,L2(影响里程碑但可内部消化)24 小时响应,L3(不影响里程碑)72 小时内归因即可。分级由系统根据两个字段自动判定:是否在关键路径上、是否关联对外交付。

这个改动的效果很直接:L1 事件的平均响应时间从 2.3 天降到 5.2 小时,同时项目经理每天需要处理的延期条目从 30 多条降到 8 条左右,注意力集中度明显提升。

3. 五个必须落库的字段

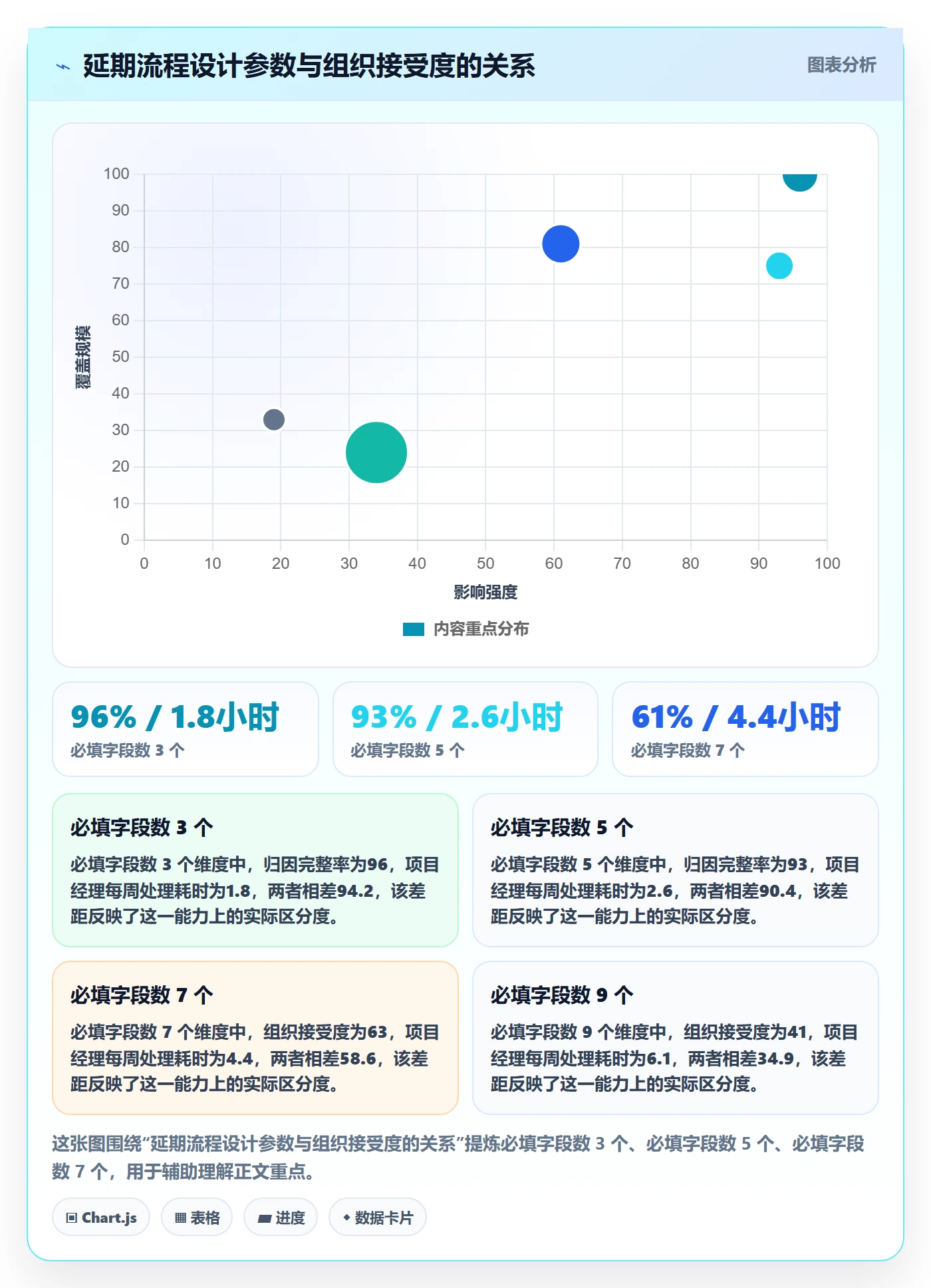

字段设计是延期规范里最容易被忽略、却最影响数据质量的部分。我的经验是:延期相关字段不超过 5 个,且其中至少 3 个必须自动预填。超过 5 个,填报率会断崖下降。下面是我目前最常用的一组。

字段 1:延期类型(枚举,5 选 1)
→ 估算偏差 / 依赖阻塞 / 范围变更 / 资源争夺 / 外部契约

→ 系统预填建议值,责任人确认或修改

字段 2:实际延后天数

→ 系统自动计算,(当前日期 – 计划完成日期),只读

字段 3:发现延迟天数

→ 系统自动计算,(首次标记延期日期 – 计划完成日期),只读

→ 这是整套体系里最关键的字段,用于衡量组织的自我感知能力

字段 4:影响链路

→ 系统自动带出下游关联任务与里程碑,责任人勾选实际受影响范围

字段 5:处置结论(枚举,4 选 1)

→ 重排日期 / 缩减范围 / 增加资源 / 终止任务

→ 不允许留空,不允许"待定"

注意字段 3 的设计。把"发现延迟天数"作为一个只读的、系统自动计算的字段暴露给所有人看,本身就是一种极强的行为约束。当团队看到自己的平均发现延迟从 6.8 天降到 0.9 天,那种改善是真实的,因为它无法通过调整计划日期来伪造,计划日期和首次标记日期都是系统时间戳。

延期流程与规范:项目经理任务执行协同管理关键指标

五、案例与数据观察:一次 380 人组织的延期体系改造

下面这个案例来自我参与过的一个 380 人规模的跨地域研发组织,业务是企业级软件产品,研发团队分布在三地。团队规模超过 100 人、存在多产品线并行、并且有数据合规要求,这几个条件决定了他们在工具选型上更关注私有化部署、权限颗粒度和迁移成本。

他们最终选择的平台是 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,并且支持从 Jira 平滑迁移,对这家原本使用 Jira、又需要满足数据不出内网要求的公司来说,这三点基本决定了选型结果。我在这里不讨论工具本身的优劣,只讲我在这套工具上如何落地延期流程,以及改造前后测到的数据。

1. 改造前的基线状态

改造前的状况和文章开头描述的场景几乎一样:延期完全依赖人工识别,季度内系统记录的延期事件为 17 起,而复盘确认的真实延期事件约 210 起。延期流程走的是邮件审批,平均 4.2 天走完,走完之后任务日期不变、范围不变、资源不变。平均发现延迟 6.8 天,平均恢复延迟 9.5 天。

2. 三个关键改造动作

动作一:把"延期发现"从人的职责变成系统的职责。核心思路是:只要任务未完成且当前日期超过计划完成日期,事实就已成立,不需要任何主观判断。系统自动将任务流转到"待归因"状态,并自动填写发现延迟天数字段。

动作二:用工作流自动化取代审批链。把原来的三级邮件审批,改成状态驱动的自动化规则加一个决策节点。规则大致如下。

规则 R1|自动识别
触发:任务状态 ≠ 已完成 且 当前日期 > 计划完成日期

动作:

任务状态 → 待归因

写入字段:发现延迟天数 = 当前日期 – 计划完成日期

打标签:delay:auto-detected

通知责任人 + 项目负责人

规则 R2|超时升级

触发:状态 = 待归因 且 停留时长 > 24 小时

动作:

任务状态 → 已升级

通知上级(项目集负责人)

在项目看板风险区域创建风险条目

规则 R3|影响传导

触发:任务进入 待归因 或 已升级

动作:

遍历下游关联任务与里程碑

若命中关键路径 → 任务优先级自动置为 L1

若命中对外交付里程碑 → 创建跨团队协同事项

规则 R4|决策留痕

触发:处置结论字段被填写

动作:

关闭 待归因 状态

记录决策时钟 = 处置时间 – 首次标记时间

若处置结论 = 重排日期 → 要求同步更新基线并记录变更次数

动作三:把发现延迟和决策时钟做成公开看板。这两个指标按团队、按季度公开展示,但不与个人绩效挂钩。这一条非常关键,指标的公开是为了改进,不是为了追责;一旦和绩效挂钩,数据立刻失真。

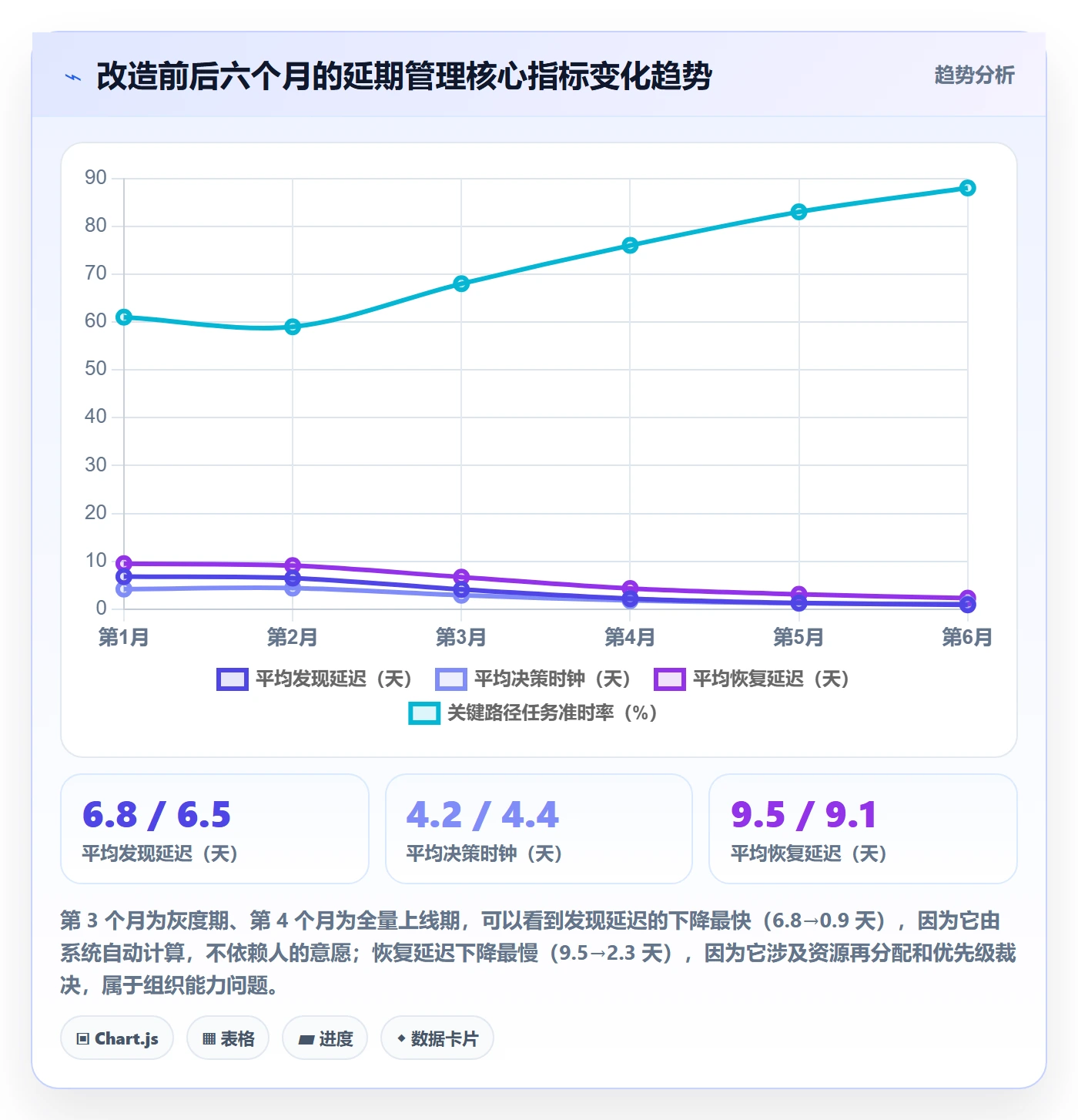

3. 改造前后六个月的数据

改造从第 3 个月开始灰度,第 4 个月全量上线。下面是连续 6 个月的观测数据,前 2 个月为基线期。

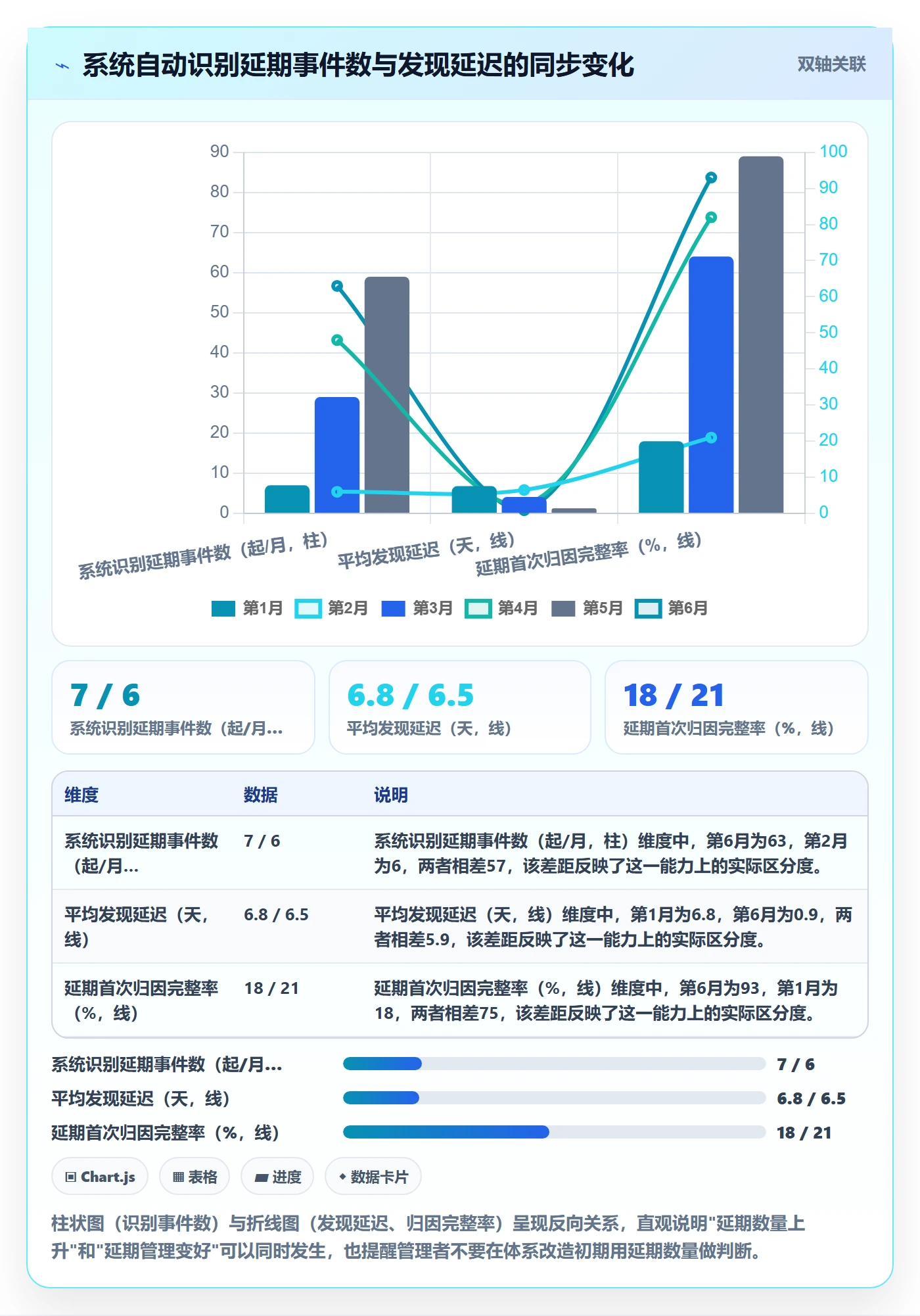

延期流程与规范:项目经理任务执行协同管理关键指标

有一个细节值得单独说:这六个月里,团队的实际延期任务数量不降反升,从月均 7 起上升到月均 63 起。如果按传统口径看,这是灾难性的退步;但同期关键路径准时率从 61% 上升到 88%。数量上升的真相是,原来被隐藏的延期被系统自动识别出来了。这件事本身说明:延期数量这个指标,在体系改造期间完全没有参考价值。

延期流程与规范:项目经理任务执行协同管理关键指标

4. 我从这个案例里得到的三条判断

判断一:发现延迟是可以被工程化解决的,决策延迟不能。发现延迟从 6.8 天降到 0.9 天,主要靠自动化规则,几乎不依赖人的配合。而决策延迟降到 1.1 天之后就不动了,因为再往下压需要的是资源优先级裁决机制,那是管理问题,不是工具问题。识别这个边界很重要,别指望工具解决决策效率。

判断二:跨团队依赖必须是独立工作流。改造中我们单独为"依赖阻塞型"延期做了一条流程,把阻塞方和被阻塞方拉到同一个决策事项里,共享同一个状态和同一个截止时间。这条流程上线后,依赖阻塞型延期的平均处理时长从 8.3 天降到 2.6 天,是所有改动里收益最高的单项。

判断三:字段数量和执行率是严格的反比关系。我们最初设计了 9 个延期字段,归因完整率只有 34%。压缩到 5 个、其中 3 个自动预填后,完整率上升到 93%。每增加一个需要人工填写的字段,平均会让完整率下降 12-15 个百分点,这是我在多个团队反复验证过的经验值。

六、不同情况下的行动建议

延期流程没有标准答案,团队规模、协作跨度、合规要求不同,落地重点完全不同。下面按四种典型情况分别给建议。所有建议都遵循同一个顺序:先让延期可见,再让延时可归因,最后才谈优化延期时长。跳过前两步直接压时长,结果一定是数据失真。

1. 50 人以下的团队:只做一件事

这个阶段不要设计流程,不要设计审批,不要在字段上花时间。唯一要做的是让"延期"这个状态自动出现:任务超过计划完成日期未完成,自动打标签并进入一个专门的列表,每天早上花 5 分钟扫一遍。核心指标只有一个:发现延迟天数。目标值设在一周内降到 1 天以内。

这个阶段的常见错误是照搬大公司的延期管理办法,结果流程成本高于收益,团队三个月后全面放弃,反而形成"流程都是形式主义"的负面认知,后续再推任何规范都会遇到阻力。

2. 50-200 人:引入分级和归因

这个规模开始出现跨团队依赖,但还没到需要专职项目经理介入的程度。建议做三件事:把延期分成三五类(不必和我的一样,但必须分类);引入 L1/L2 两级 SLA;把"处置结论"设为必填且只允许四个选项。指标上增加"决策时钟中位数"和"被动延期占比"。

这个阶段有一个容易被忽略的点:归因字段的选项必须互斥且穷尽。我见过一个团队把"沟通不畅"也列为一个延期类型,结果 40% 的延期都被归到这里,而这个选项对任何改进动作都没有指导意义。归因选项的价值在于指向动作,指向不了动作的选项就是垃圾字段。

3. 200-1000 人:跨团队依赖与关键路径是重点

这个规模的组织,跨团队依赖型延期通常占到 35%-50%,是最主要的矛盾。建议把延期管理拆成两条并行的工作流:团队内延期(走标准归因和分级 SLA)和跨团队依赖延期(走独立流程,双方共享状态和截止时间)。

同时必须引入关键路径识别。把里程碑下的任务标记出关键路径,只有关键路径上的延期才享受 L1 级响应。我在这个规模的组织里通常会推动三件事同时落地:关键路径标记、跨团队协同事项、延期指标公开看板。

这个规模的企业对数据主权和部署形态有实际要求时,私有化部署就是硬条件而非加分项。PingCode 支持私有化部署,并且支持从 Jira 平滑迁移,这在从海外工具切换到国产方案时能显著降低迁移风险,字段映射、工作流迁移、历史数据保留这些环节,一旦处理不当,历史延期的可追溯性就断了,而历史数据恰恰是校准估算偏差系数的唯一依据。

4. 1000 人以上或有强合规要求:先定口径,再上系统

这个规模最大的风险不是流程设计,而是口径不统一。不同部门对"延期"的定义不同,有人按工作日算,有人按自然日算;有人把范围变更也算延期,有人不算。口径没统一就上系统,最后得到的是一堆无法横向对比的数据。

我的建议是先做一件看起来很慢的事:花两到三周定义清楚五个核心指标的口径,形成一份不超过两页的口径说明,然后才动工具配置。这份说明至少要回答:延期起算点是计划完成日还是承诺完成日?工作日还是自然日?范围变更型延期是否计入汇总?发现延迟以系统时间为准还是以首次人工标记为准?

团队规模 首要目标 必备指标 建议 SLA 最大风险

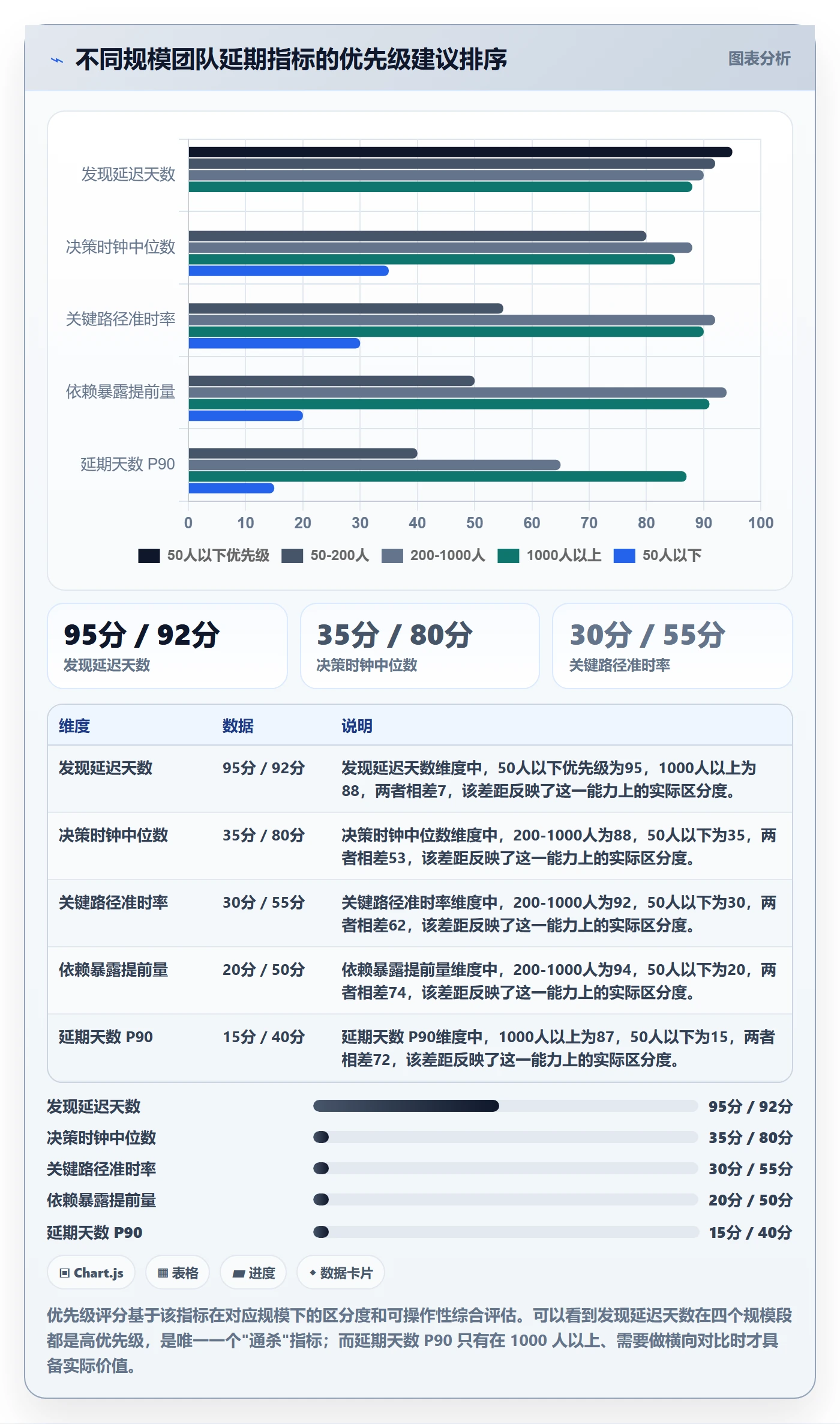

50 人以下 让延期可见 发现延迟天数 不设 SLA 流程过重导致全面放弃
50-200 人 延时可归因 发现延迟 + 决策时钟 + 归因完整率 L1 24h / L2 72h 归因选项设计不合理,无法指向动作
200-1000 人 跨团队依赖可控 发现延迟 + 决策时钟 + 关键路径准时率 + 依赖暴露提前量 L1 4h / L2 24h / L3 72h 依赖型延期缺乏独立流程,责任人与阻塞方脱节
1000 人以上 口径统一与横向可比 上述全部 + P90/P99 延期天数 按业务线差异化定制 口径不统一,数据无法横向对比

延期流程与规范:项目经理任务执行协同管理关键指标

七、不同情况下的取舍

延期管理没有免费午餐,每一个改进都对应一个代价。下面五组取舍,是我在实际推动中反复遇到、也反复纠结过的。我的建议是不要试图同时优化两端,而是明确知道自己在哪一端,以及为什么。

1. 时效 vs 准确:要不要在下游可能受影响时立即预警

越早预警,预警的准确率越低。一条延迟 1 小时还没确认的延期,如果立刻通知下游三个团队,可能三次通知里有两次是虚惊。我的取舍是:L1 事件(关键路径或对外承诺)宁可误报,也不漏报;L2/L3 事件则等 24 小时确认后再传导。理由是 L1 事件的漏报成本远高于误报成本,而 L2/L3 的误报会快速消耗团队的注意力信任。

2. 自动化 vs 人的判断:哪些动作必须由人来做

能自动化的动作有三类:识别延期事实、计算时间差、执行状态流转和通知。不能自动化的动作也有三类:判断延期类型、做出处置结论、裁决资源优先级。把不能自动化的部分强行自动化,是延期体系最常见的失败模式。比如让系统根据历史数据自动推荐延期类型,看似智能,实际会让人不再认真归因,数据质量反而下降。

3. 统一规范 vs 团队自治:字段和状态要不要强制统一

统一到极致会失去灵活性,各自为政又会导致数据无法汇总。我的分界线是:状态机、核心字段(延期类型、处置结论、发现延迟)全组织统一;SLA 时长、通知方式、看板视图由团队自定。前者影响数据可比性,后者只影响执行舒适度。

4. 数据完整 vs 填报负担:每增加一个字段的代价

这条前面提过,但值得再强调一次,因为它是最容易反复犯错的地方。每增加一个必须人工填写的字段,平均使归因完整率下降 12-15 个百分点。如果某个字段的数据你一个月都不会去看一次,就不要加。我自己的判断标准是:这个字段是否会在下次复盘中被引用?不会,就砍掉。

5. 公开指标 vs 避免追责:公开到什么程度

我认为指标可以公开到团队级,不应该下沉到个人级。团队级公开能形成改进压力,个人级公开会直接触发数据隐藏。同时要区分方向:正面指标(关键路径准时率、归因完整率)可以公开到团队;负向指标(延期次数、延期天数)建议只公开趋势和分位数,不公开绝对数量和排名。

延期流程与规范:项目经理任务执行协同管理关键指标

八、总结与下一步

把这篇文章压缩成一句话:延期管理的核心指标不是"延期了多少",而是"多久被发现、多久被决策、多久恢复"。延期数量这个指标在被管理的过程中会被系统性污染,而发现延迟、决策时钟这两个指标建立在系统时间戳上,几乎无法伪造,因此更适合作为长期观测的管理基座。

我在这几年里最深的体会是:延期流程的设计目标不应该是减少延期,而应该是减少沉默。一个组织如果能把延期从发生到进入决策视野的时间压到一天以内,它已经比绝大多数同行更能应对不确定性了,因为不确定性本身无法消除,能改变的只有响应速度。

如果你打算在接下来两周内启动这件事,我建议按下面的顺序推进,不要跳步。

  1. 第一周:先量基线。从现有系统里导出过去一个季度的任务数据,计算真实的发现延迟中位数。同时用访谈方式粗估真实延期事件数量,和系统记录做对比。这个对比结果通常会让管理层立刻重视这件事。
  2. 第二周:只上一个自动化规则。就是前面提到的 R1,任务未完成且超过计划完成日期,自动流转状态并写入发现延迟天数。不要同时上线多套规则,先让这一个跑通,观察两周的误报率和团队反应。
  3. 第三周:确定三到五个字段。按前面第五条里给的那组字段来,能自动填的一律自动填。加完之后自己数一遍,超过五个就砍。
  4. 第四周:定义分级 SLA。先从两级开始(L1/L2),不要一上来就三级。等分级标准稳定运行一个月后,再考虑细分。
  5. 第五周起:建立公开看板。只公开发现延迟和决策时钟两个指标,按团队维度,不按个人。观察三个月趋势,再决定是否增加其他指标。

最后提醒一点:这套体系在最初一到两个月里,延期数量一定会上升,这是正常的,甚至是必要的。如果你在这个阶段因为数字变差而叫停,那基本等于放弃了让延期可见的机会。真正该盯的是发现延迟是否在下降、归因完整率是否在上升。这两个数字变好了,延期时长和准时率的改善只是时间问题。

常见问题解答(FAQ)

1. 任务延期了,应该由项目经理还是执行人发起延期流程?应该在什么时间点发起?

我之前带过一个二十来人的研发项目,任务延期基本都是在截止日当天晚上才在群里说一句这个要晚两天,等我看到消息,下游的测试排期已经全部乱了。后来我一直在想,这个流程到底该谁发起、卡在什么时间点发起,才能既不让执行人觉得被管死,又不至于让整个项目组措手不及。

结论是发起人必须是任务执行人,项目经理只负责审批和兜底,发起时点要卡在剩余工期不足以完成剩余工作量出现的那一刻,而不是原定截止日当天。

我实际落地时用的是双阈值:当预估剩余工作量超过剩余工期百分之三十时,执行人必须提交延期申请,写清原截止日、新预估截止日、延期原因分类(需求变更、依赖阻塞、资源不足、估算偏差)以及补偿措施;当剩余工期不足百分之二十仍未提交时,项目经理有权直接改期,并记一次超期发现。

判断依据很直接,延期管理的成本几乎全部来自发现太晚,越早发起,可选的补救手段越多,调人、砍范围、拆任务都还来得及;如果只在截止日当天发起,实际能做的只剩改期,流程就退化成了补手续。

2. 衡量延期管理水平的关键指标有哪些?延期率怎么算才不会被美化?

我们季度复盘的时候,团队报上来的延期率只有百分之八,但我翻了下原始记录,光是跨过截止日的任务就有四十多个,怎么算都对不上。后来才发现是统计口径不一致,有人按任务条数算,有人按人天算,还有人把延期后又改回原日期的任务直接删掉了。

我一般同时看四个指标,缺一个都容易被美化。第一是延期任务占比,口径要写死为统计周期内实际完成日期晚于原定截止日的任务数除以同期应完成任务数,重排日期不能洗掉历史延期记录,改期必须留下审计痕迹。第二是平均延期天数,用中位数比平均数更稳,因为个别拖了一个月的任务会把平均数拉得很夸张。

第三是延期发现提前量,即从提交延期申请到原定截止日之间的平均天数,这个指标最能反映流程是真在跑还是补手续,低于一天基本可以判定是走过场。第四是延期原因分布,健康的团队里估算偏差应该占大头,依赖阻塞占比过高说明协同机制有问题,需求变更占比过高说明前置评审有问题。

这四个数要放在一起看,如果延期率很低但发现提前量不足一天,那几乎可以确定是口径问题,而不是真的管得好。

3. 上游任务延期,怎么让下游任务自动跟着调整,而不是靠人一个个去改?

我们最崩溃的一次是接口没按时交付,前端、测试、验收三个环节的排期全靠人工一条条改,改完还漏了两个,第二天晨会才发现。我就特别想知道,有没有办法让上游一延期,下游受影响的链路就自动显形,而不是依赖谁的责任心。

核心做法是在任务之间建立显式的依赖关系,也就是明确前置任务和后置任务,而不是只靠甘特图上的视觉对齐。落地时我会要求三件事:第一,任何跨角色交付物的任务必须有明确的前置任务,不允许存在口头约定的依赖;

第二,上游提交延期申请时,系统要自动列出所有受影响的直接和间接下游任务,以及连带影响的里程碑日期,让审批人在通过之前就看到整条连锁反应;第三,下游任务提供两种处理选择,要么自动顺延保持工期不变,要么按原截止日倒排、同步压缩工期或缩减范围,由下游负责人显式确认,不能默认静默顺延。

判断依据是,延期的真实伤害通常不在单个任务本身,而在传递过程中被漏掉的那几环,把依赖显式化之后,改期从人工排查变成系统提示,漏改概率会明显下降。需要提醒的是,依赖关系一旦建得太密会互相锁死,所以只对跨角色交付物建依赖,同一个人内部的任务不要建。

4. 延期申请审批通过了,是不是就不用担责了?怎么避免延期流程变成走过场?

我们团队刚开始用延期申请单的时候,大家填得挺积极,反正提交上去点一下就批了,结果三个月下来延期率没降反升。我当时就意识到,如果审批只是盖章,这个流程除了留下记录之外什么作用都没有。

审批通过只代表新的排期被认可,不代表原因被免责,这两件事必须在流程上分开。我的做法是分三层处理:第一层是排期变更,审批通过即生效,目的是让计划与现实重新对齐;

第二层是原因归因,延期原因分类必须由发起人和项目经理共同确认,估算偏差类计入个人或小组的估算准确度数据,依赖阻塞类计入上游团队的交付及时率,需求变更类计入需求稳定性数据;

第三层是改进动作,超过一定量级的延期(我一般设为三人天以上或影响关键里程碑)必须附带一条可验证的改进措施和下一个周期的检查点,否则不予审批。判断依据是,延期流程的价值不在于惩罚,而在于把每一次延期转化成一条可复用的数据或一条流程改进;

如果连续两个周期里同一原因反复出现,那说明问题不在执行人,而在流程设计或估算方法本身,这时候该改的是流程而不是催人。另外,追责范围要限定在负责人层级,不要在全员范围通报个人姓名,否则下个周期你会收到一堆明明已经延期却迟迟不提交的申请,数据质量反而更差。

核心关键词

读者评论

高
高远

自动把超期任务流转到待归因状态这点很实在,但我们落地时卡在'计划完成日期'本身没人维护,不少任务排期时随手填个日期,后面改了也不更新,自动化一跑满屏误报。后来先强制关键路径任务必须有可信排期,才谈得上触发器。文章逻辑成立,但前置条件比想象中多。

付
付雨桐

三时钟口径我认同,但对决策时钟有点疑问:如果延期最后决定'直接砍掉',恢复时钟怎么算?按任务关闭时间还是下游重新规划完成时间?口径不统一,跨团队横向比就容易失真。另外被动延期占比,判定权在谁手里?若由项目经理判,可能又变成新的博弈点。

方
方云舟

我们团队二十多人,照搬三时钟和五分类明显太重。我的感受是,与其先把分类做全,不如只抓一条:关键路径任务超期24小时必须有响应人,其余放开,跑两个季度再决定加不加指标。'延期成本=时长×发现延迟系数'方向没错,但小团队的瓶颈常常不是流程,而是排期本身就没有可信基线。

文章包含AI辅助创作:延期流程与规范:项目经理任务执行协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/373487
