批量分配管理方法大全:项目成员任务分派最佳实践落地清单

2023 年我们做过一次内部复盘,一个 120 人的研发组织在季度初把 47 个迭代任务一次性批量分派给 19 名工程师,工具里点完"分配"按钮只用了 90 秒。但接下来四天里出现了 63 次任务转派、11 次返工重做、1 次跨组资源冲突,以及 2 名骨干成员的连续两天加班。批量分配这个动作本身只花了 1.5 分钟,消化这批分派带来的额外协调成本,折算下来超过 26 个人时。

这就是批量分配管理最反常识的地方:它把"分派"这个动作的耗时压缩到了极限,却往往把成本转移到了"分派之后"。大多数团队在优化批量分配时盯着的是点击效率,真正该盯的是分派准确率和分派后的稳定率。这篇文章不讨论哪家工具好用,而是把批量分配当成一套管理方法来拆解:什么情况下该批、批到什么粒度、用什么规则批、批完之后怎么接住。

一、核心结论:批量分配的本质是一次性签订的分派契约

先把结论放在前面,后面所有内容都是对这几条结论的展开和验证。

1. 批量分配的效率上限不在工具,而在规则

我见过两种极端团队。一种是规则清晰的小团队,用最朴素的方式也能把 40 个任务分得干干净净;另一种是规则模糊的大团队,用了功能最全的平台,批量分配后依然要靠微信群喊人认领。差异不在工具能力,而在于分派之前是否已经定义了"谁该拿什么"的判定条件。

批量分配工具做的事情是"按规则执行 N 次单次分配"。如果规则本身模糊,它只会把模糊放大 N 倍,速度快等于错得快。

2. 衡量批量分配是否健康的三个指标

不要用"分派用了多久"来衡量批量分配,那个数字永远好看。我建议跟踪这三个指标:

  • 一次分派成功率:分派后 24 小时内没有被转派、没有被拒收、没有被撤回的任务占比。健康区间是 85% 以上。
  • 分派后 7 天任务变更率:分派完成后 7 天内发生负责人变更或范围变更的任务占比。超过 20% 说明分派规则与真实产能脱节。
  • 确认回路耗时:从批量分派完成到所有被分派人确认接收的总耗时。这个数字比点击时间更能反映真实管理成本。

3. 批量分配的四条适用边界

批量分配不是万能药,它有明确的适用区间。超出边界的批量分派,收益会被协调成本吃掉。

条件 适合批量分配 不适合批量分配
任务同质度 任务类型、预估工时、验收标准高度相似 每个任务都需要独立方案设计
分派依据 有明确规则:技能标签、轮值、负载上限 依赖主观判断:谁最近状态好、谁更适合
接收方确认成本 接收方只需确认,不需要重新协商范围 接收方需要评估后再决定是否接
可回滚性 分派错误可以在分钟级撤回并重分 分派即通知客户、即启动排期,难以撤回

这四条里,可回滚性是决定性的。只要能低成本回滚,批量分配的试错成本就很低;一旦分派动作会触发下游的不可逆事件,批量分配就必须加人工确认环节。

批量分配管理方法大全:项目成员任务分派最佳实践落地清单

二、背景和真实场景:批量分派为什么会突然变成瓶颈

批量分配不是一开始就存在的问题。10 人团队里,口头分派比任何工具都快。问题出在组织跨过某个规模阈值之后,口头分派的信息衰减速度超过了团队的消化能力。

1. 组织跨过临界点的三个信号

我观察到的经验阈值大约在 25 到 35 人之间。出现下面三个信号,就说明批量分派必须被正式化管理了:

  1. 任务出现"无人认领"的模糊地带。分派时说了一句"这块你们几个看看",结果谁都没动。这不是态度问题,是分派没有落到具体人头上。
  2. 同一个人被重复分配。两个组长各自以为对方已经安排了某个成员的工作,结果该成员手上有两份互相冲突的排期。
  3. 分派结果无法追溯。有人问"这个任务为什么给我",找不到当时的分配依据,只能靠回忆。

2. 四种真实的批量分派场景

不同场景对批量分配的要求完全不同,用同一套方法套所有场景是很多团队踩坑的起点。

场景一:迭代启动式分派。一个迭代 30 到 80 个任务,需要按模块和角色一次性铺到团队里。特点是任务同质度高、时间压力大、有迭代边界保护。这是最适合批量分配的场景。

场景二:缺陷批量派单。测试阶段积累了几十个缺陷,需要按模块负责人快速派发。特点是优先级差异大,不能按数量平均分,必须按严重程度加权。

场景三:跨团队支援分派。某条业务线临时缺人,需要从其他团队借调人力并分配任务。特点是涉及跨部门权限和工时归属,分配规则要同时考虑能力和成本归属。

场景四:运维工单批量派发。周期性、重复性强的工单,如巡检、值班、例行维护。特点是规则高度固定,最适合完全自动化,人的介入反而增加出错概率。

批量分配管理方法大全:项目成员任务分派最佳实践落地清单

3. 场景和方法必须匹配

我踩过的最大的坑,是把运维工单的批量派发思路直接套到跨团队支援上。运维工单可以按轮值表无脑分发,跨团队支援如果也这么做,借调过来的人会拿到一堆和自己技能不匹配的任务,返工率超过 40%。规则越固定的场景越可以激进批量,规则越依赖判断的场景越要保守批量,这是我在多个团队反复验证过的一条边界。

三、拆解五个常见误区

1. 把"批量"等同于"一次性全部发出去"

最常见的做法是把所有待分配任务框选,然后一次性点分配。这种做法在小批量下没问题,但当数量超过 30 个时,人的短期记忆无法核对"这 30 个任务分给这 8 个人是否合理"。

我的建议是分批次的批量:按模块或按角色切成 3 到 5 批,每批 8 到 15 个任务,每批之间留一次快速检查。总耗时增加不到 2 分钟,但错误率能下降一半以上。

2. 认为平均分配就是公平

把 40 个任务平分给 8 个人,每人 5 个,看起来公平。但如果其中 3 个任务的实际工作量是其他任务的 4 倍,这个平等分配就是个灾难。

正确的口径是按负载分而不是按数量分。负载的计量单位建议用预估人天或故事点,并且要把被分派人手上已有的在途任务算进去。一个手上还有 6 人天未完成工作的人,不应该再被分到 5 个新任务。

3. 忽略接收方的确认回路

很多团队把任务分配出去就当完成了,实际上任务分配出去只是"发出",接收方确认才算"送达"。这个回路缺失会导致分派结果在系统里显示已分配,实际上接收方根本没看到或者看到了但没认可。

我建议在批量分派流程里强制加一个确认动作,并且把"未确认"作为看板上的独立状态。未确认的任务不计入团队产能统计,这样能逼着团队把确认回路跑通。

4. 用外部表格分派再回填系统

这个做法在中型团队里非常普遍:在表格里算出分配方案,然后一条条回填到项目管理平台。看起来灵活,实际上制造了两个真相来源。表格里的分配和系统里的分配一旦不一致,追责和统计都会失效。

更严重的问题是,回填过程本身是手工的,40 个任务回填大约需要 20 到 30 分钟,而这段时间里的任何误操作都不会被发现。分配规则的载体应该是平台里的规则,不是表格里的公式。

5. 忽略权限和可见性带来的分派错位

批量分派时如果平台权限模型不支持细粒度控制,容易出现两种情况:一是被分派人看不到任务,需要额外授权;二是无关人员看到了不该看到的任务内容。

前者导致分派失败但系统显示成功,后者在涉及客户数据或安全项目的团队里是合规风险。这个问题在私有化部署环境下尤其值得注意,因为权限模型通常需要和内部的组织架构、LDAP 或 SSO 打通。

批量分配管理方法大全:项目成员任务分派最佳实践落地清单

四、专业判断逻辑:四层判断模型

面对一批待分配任务,我的判断顺序是固定的:先定粒度,再定规则,再核负载,最后接住结果。这四层任何一层偷懒,后面的批量分配都会不稳定。

1. 第一层:确定分派粒度

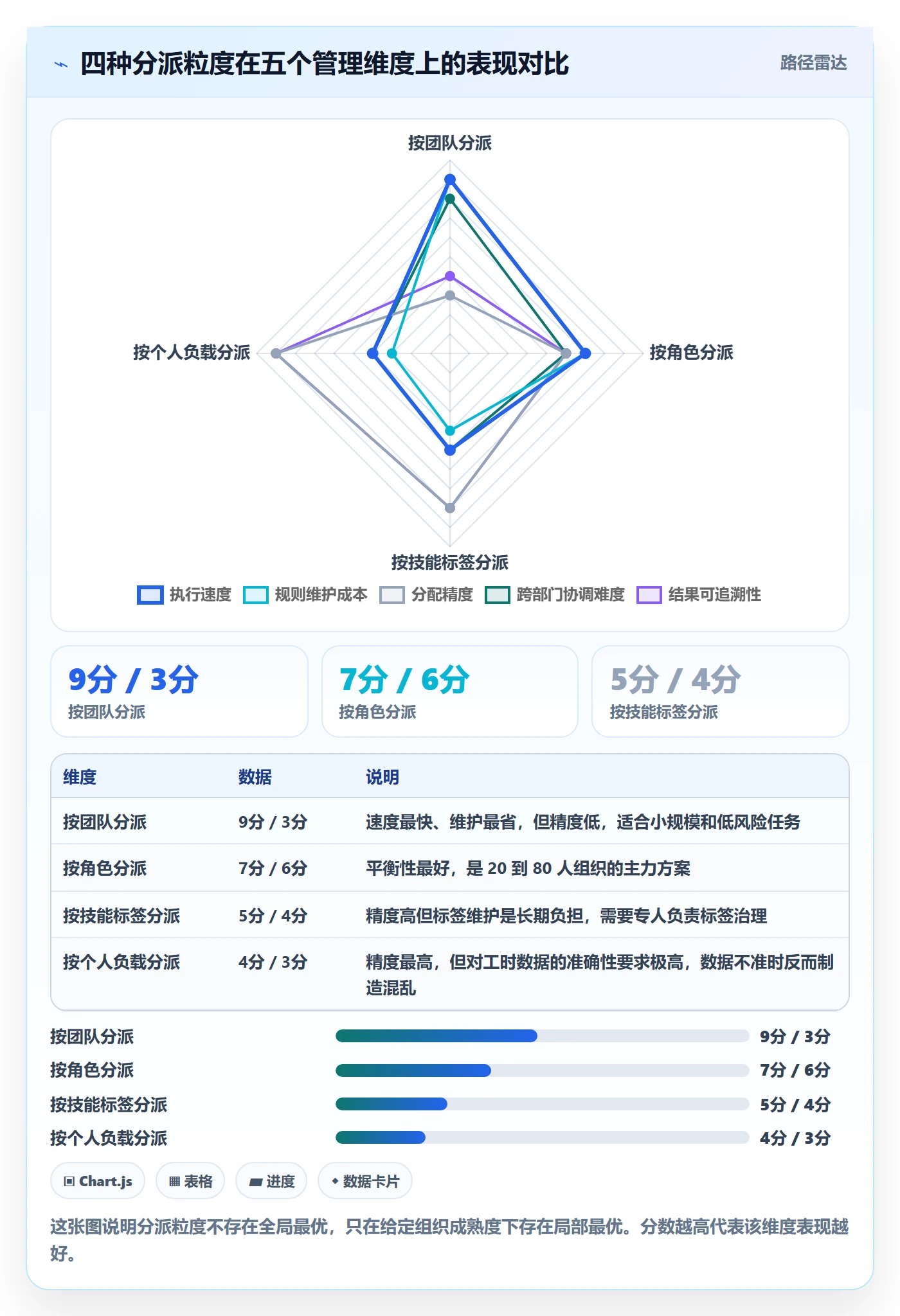

粒度有四种,从上到下越来越细,适用的组织规模也越来越大。

粒度 分派到 适用规模 主要风险
按团队 一个小组或职能组 20 人以下 组内二次分配不透明
按角色 后端、前端、测试等角色池 20 到 80 人 池内成员能力差异被忽略
按技能标签 具备特定技能的成员集合 80 到 300 人 标签维护成本高,容易过期
按个人负载 具体到人 100 人以上或关键任务 依赖准确的工时数据

我的经验是不要一步跳到最后一种粒度。很多团队一上来就想按个人负载精确分配,结果发现工时数据根本不准确,规则算出来的结果比人工分配还离谱。正确路径是先按团队或角色分,跑顺了再往下细化。

批量分配管理方法大全:项目成员任务分派最佳实践落地清单

2. 第二层:设计分配规则的四要素

一条可执行的批量分配规则,必须同时说清四件事,缺一个都会在边界情况上失效:

  1. 匹配条件:任务分给谁,依据是什么。是技能标签、所属模块、还是轮值顺序。
  2. 容量上限:每个人能接多少。必须用负载单位而不是任务个数。
  3. 冲突处理:当匹配到的人已经满负荷时怎么办。是顺延给下一个人,还是排队等待,还是升级给管理者。
  4. 例外通道:紧急任务、关键客户任务如何绕过常规规则直接指定。

我见过最多的情况是只定义了前两项。冲突处理和例外通道是规则能否长期存活的关键,因为现实中总会有一批任务不满足常规条件,没有例外通道的规则会被这类任务冲垮,最后团队又退回手工分配。

3. 第三层:校准负载口径

负载计算最容易出错的地方是口径不一致。有人按任务个数算,有人按预估工时算,有人按故事点算,混在一起就失去了可比性。

我的建议是统一到一个口径,并且明确三个细节:在途任务是否计入、已排期未开始的任务是否计入、跨项目占用的时间是否折算。这三个细节不明确,负载数据就没法用来做分配决策。

4. 第四层:接住分派结果

批量分派完成不等于事情结束。分派后需要有明确的追踪动作:

  • 24 小时内检查一次分派成功率,识别被撤回或被转派的任务。
  • 48 小时内检查确认状态,未确认的主动跟进。
  • 7 天后统计任务变更率,反推规则设计的问题。

这三个检查点不需要额外工具,用平台里的筛选视图就能搭出来。关键在于把它固化成流程,而不是靠人记着去做。

5. 私有化和合规场景下的额外判断

当团队涉及客户数据、安全项目或强合规行业时,批量分配还要多考虑一层:分派动作本身是否会暴露敏感信息。

比如把安全测试任务批量分给一个角色池,池内所有成员都会看到任务标题和描述。如果任务标题里包含项目代号,这在某些场景下就是信息泄露。这类场景需要的是"分配到人但可见性受限"的能力,而这对平台的权限模型要求明显更高,通常需要私有化部署才能满足内部审计要求。

五、案例和数据观察:一个 120 人组织的批量分派改造

这一节用我实际跟过的一个案例展开。案例主体是一家做企业软件的研发组织,120 人左右,包含 9 个研发小组、1 个测试中心和 1 个运维组。改造周期 10 周,全程使用 PingCode 作为承载平台。

1. 改造前的状态

改造前他们的做法是典型的"表格分派 + 平台回填"。每个迭代开始时,项目经理在表格里按模块把任务分好,然后由两位助理花 40 分钟回填到平台。回填过程中出现过 3 次把任务分给错误的人,都是在下游发现返工后才暴露。

更麻烦的是负载数据。他们有工时预估字段,但填得不全,覆盖率大约 55%。这意味着任何按负载计算的分配规则都建立在残缺数据上。

2. 改造的三个阶段

第一阶段(第 1 到 3 周):先把数据基础补上。强制要求在迭代规划阶段填写预估工时,不填的任务不能进入分派流程。这一阶段不追求分派效率,只追求数据完整性,覆盖率从 55% 提升到 91%。

第二阶段(第 4 到 7 周):建立规则化的批量分派。按"模块 + 技能标签"定义匹配条件,按人均负载上限 8 人天定义容量,超出上限的任务自动顺延到备用成员。同时设置紧急通道,允许技术负责人在 5 个任务以内直接指定。

第三阶段(第 8 到 10 周):建立分派后的追踪闭环。在平台里配置了三个筛选视图,分别对应 24 小时、48 小时和 7 天三个检查点,把追踪动作从"靠人记"变成"看板驱动"。

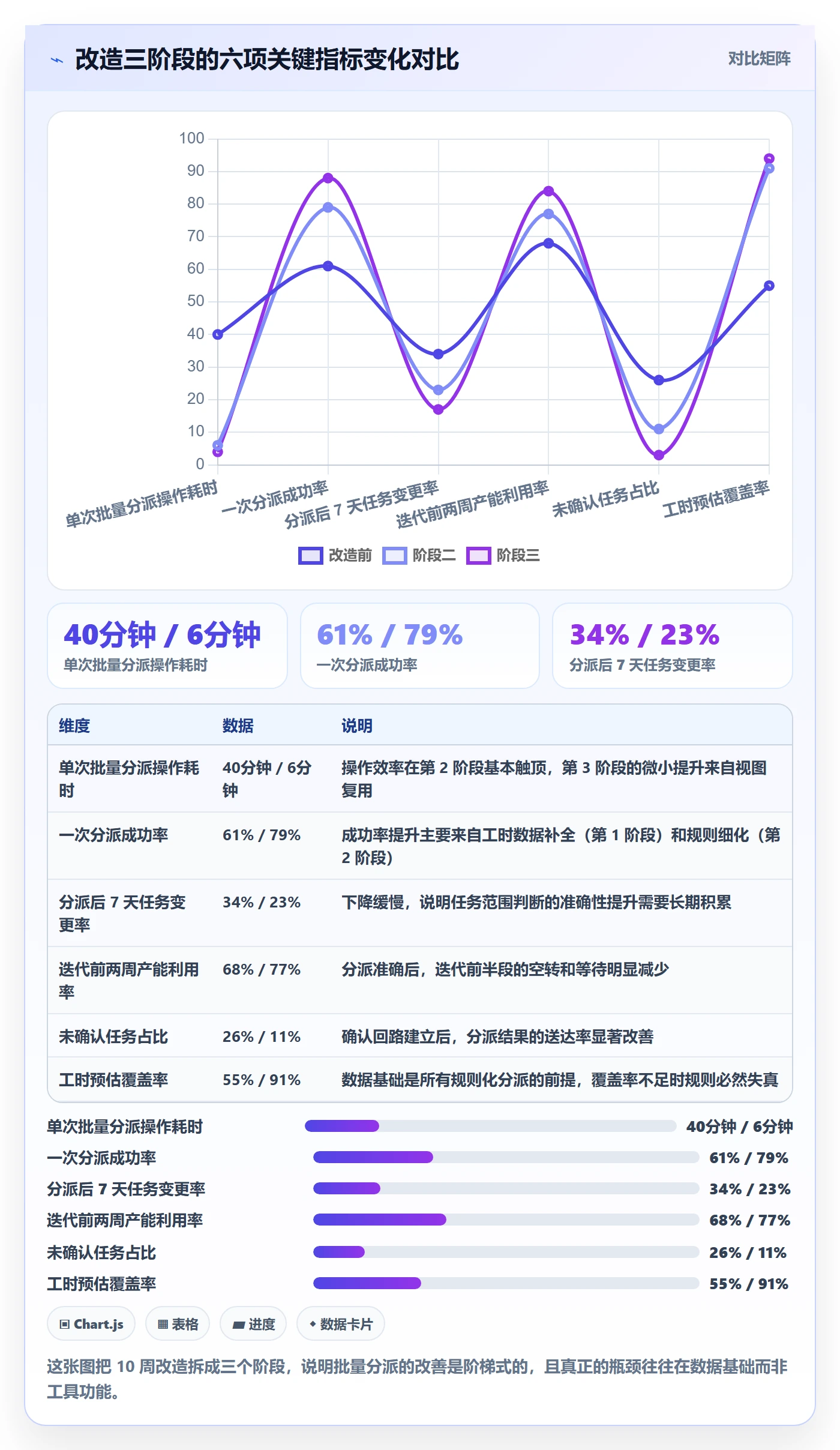

3. 关键数据变化

批量分配管理方法大全:项目成员任务分派最佳实践落地清单

4. PingCode 在批量分派场景下的能力观察

选型阶段他们评估过三个方向:继续用表格外挂、使用轻量协作工具、以及使用专业研发管理平台。最终选择 PingCode,主要原因是它面向中大型组织的定位和这批 120 人规模的匹配度。

具体到批量分派,我观察到几个在实际使用中确实生效的能力点:

  • 迭代规划视图里的批量分配能够按筛选结果一次性铺给多个成员,并且支持按工时预估反查负载,减少了手工核算。
  • 工作项字段的强制校验让"不填预估工时不能进入分派"这条规则真正落地,这是第一阶段数据覆盖率提升的直接原因。
  • 权限模型支持按项目和角色控制可见性,安全类项目可以只对指定成员可见,避免了批量分派时的信息暴露。
  • 私有化部署选项满足了他们的内部审计要求,数据不出内网这一条在选型时是硬门槛。

需要说明的是,这些能力解决的是"规则能不能落地"的问题,真正的分配逻辑仍然需要团队自己想清楚。工具不会替团队定义什么叫合理负载。

5. 从其他研发管理平台迁移过来的批量分派差异

这个团队原本用的是另一套国外研发管理平台,迁移的原因是许可证成本和数据合规要求。迁移过程中,批量分派相关的差异主要集中在三处:

  1. 字段映射:原来平台里的自定义字段需要重新映射到新平台的字段体系,这个过程如果没有提前梳理,历史任务的负载数据会丢失。
  2. 工作流迁移:原有的状态流转逻辑需要在目标平台重建,批量分派时依赖的状态条件需要重新配置。
  3. 权限继承:原平台的权限组需要在目标平台重新映射,批量分派时的可见性规则需要逐项核对。

PingCode 提供面向 Jira 的平滑迁移路径,在这个案例里,历史工作项、状态和字段的迁移大约用了 2 周完成,迁移后第 1 个迭代的分派流程基本沿用原有习惯,团队的适应成本相对可控。如果团队正处在国产替代的评估阶段,建议把"批量分派相关字段和工作流能否完整迁移"作为验收标准之一,而不是只看任务数量能否导过去。

批量分配管理方法大全:项目成员任务分派最佳实践落地清单

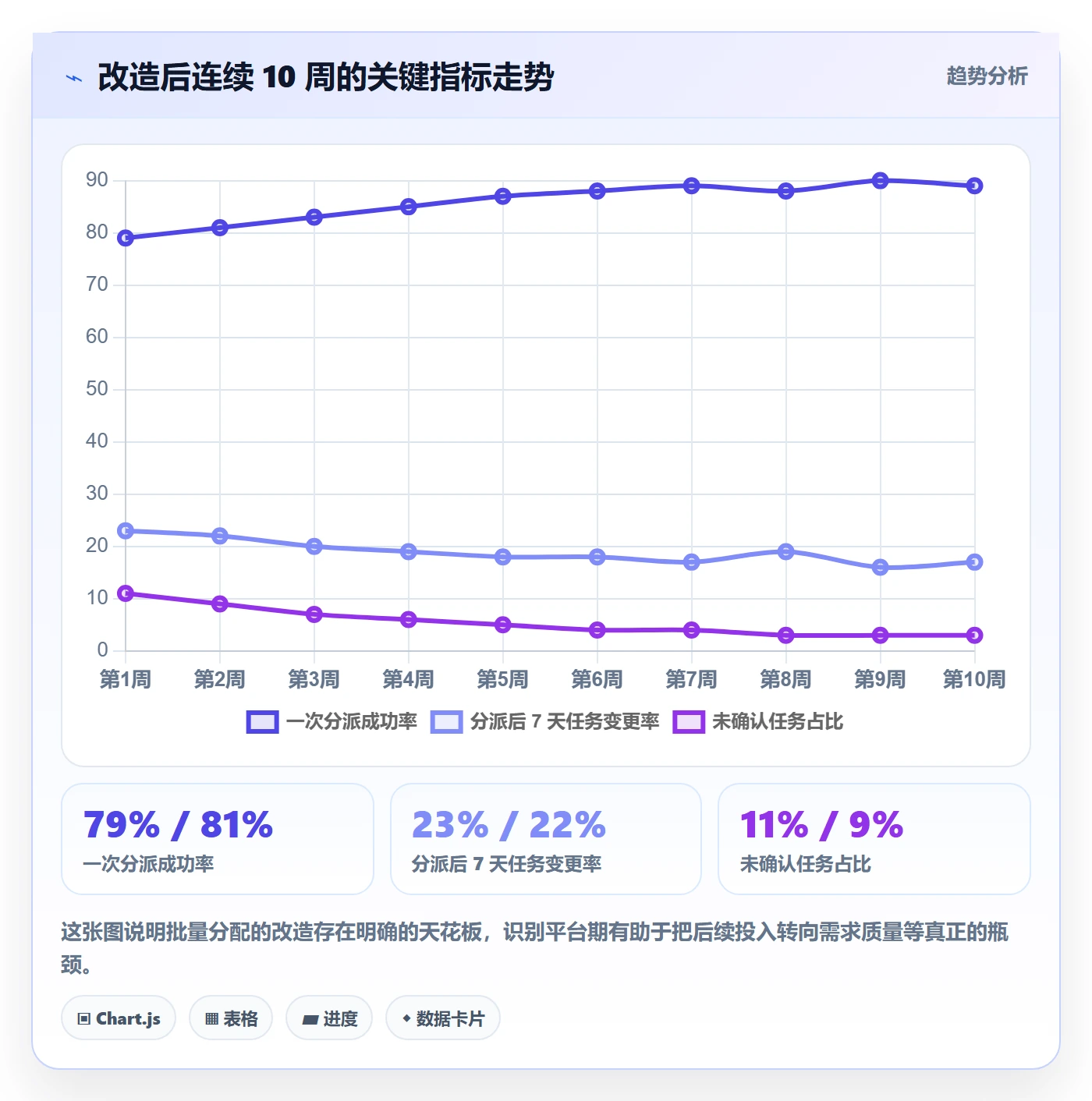

6. 十周之后的稳定性观察

第 10 周之后我继续跟了两个月。指标没有继续大幅改善,任务变更率稳定在 15% 到 19% 之间,一次分派成功率稳定在 86% 到 90% 之间。

这个平台期很有意思。它说明规则化批量分配能把分派质量提升到一个新台阶,但剩下的不确定性来自任务本身的模糊性,而不是分派方法。要再往下压变更率,需要的是需求拆解质量的提升,而不是继续优化分派规则。

批量分配管理方法大全:项目成员任务分派最佳实践落地清单

六、不同情况下的行动建议

1. 20 人以下团队:不要上复杂规则

这个规模下,批量分配的收益本来就有限,投入规则设计的成本可能高于收益。建议做法是:用平台的批量选择功能按模块快速分派,分派后在群里同步一次,让成员自己反馈冲突。

这个阶段唯一值得投入的是把任务负责人字段填满。20 人团队最常见的低级问题是任务没有明确负责人,靠"大家看看"推进。先解决这一条,比研究分配算法有价值得多。

2. 20 到 100 人团队:先补数据,再上规则

这个区间的团队最容易犯的错是跳过数据直接上规则。建议行动顺序是:先强制预估工时字段的填写,把覆盖率做到 85% 以上,再引入基于角色的批量分派。

这个阶段的分派粒度建议停在"按角色"或"按模块",不要直接跳到按个人负载。因为在这个规模下,工时数据的稳定性通常还不足以支撑精细分配。

3. 100 到 500 人团队:规则 + 追踪闭环一起上

跨过 100 人之后,分派结果的可追溯性成为硬需求。这个阶段需要同时建立三件事:规则化的批量分派、分派后的确认回路、以及三个时间点的检查视图。

同时建议引入技能标签体系,但要安排专人或明确的责任人维护。我在一个 300 人组织里见过标签库半年没更新,导致按标签分派的结果严重失真,团队最后放弃了这套规则。

4. 500 人以上或多项目并行组织:分派与资源规划分离

这个规模下,批量分配不应该只看单个项目内的任务铺排,而要和跨项目的资源规划联动。建议的做法是先在资源层确定各团队投入比例,再在项目内做任务分派。

这个阶段尤其要注意权限模型的复杂度。多项目并行意味着同一批人跨多个项目工作,批量分派时需要保证分派人在不同项目下的权限边界清晰,否则容易产生越权分派。

5. 强合规或安全敏感场景:私有化优先

如果团队涉及客户数据、安全项目或需要满足内部审计要求,建议把私有化部署作为选型硬门槛。这一条决定了批量分派时能否对任务可见性做细粒度控制,也决定了数据能否留在内网。

在这类场景下,PingCode 的私有化部署能力是一个明确的加分项,它同时支持中大型组织的规模需求,也提供从 Jira 平滑迁移的路径,比较适合正处在国产替代评估阶段的研发组织。选型时建议重点验证三件事:权限能否细到字段级、迁移能否保留负载字段、分派操作是否留痕可审计。

批量分配管理方法大全:项目成员任务分派最佳实践落地清单

七、不同情况下的取舍

1. 自动化程度和人工确认之间的取舍

自动化程度越高,分派速度越快,但容错空间越小。当任务可回滚、同质度高时,可以激进自动化;当任务不可回滚或者会触发下游动作时,必须保留人工确认。

我的判断标准很直接:问一句"如果这条分派错了,纠正它需要多少成本"。答案在 5 分钟以内,就自动化;超过 30 分钟,就加确认环节。

2. 分配公平和分配效率之间的取舍

严格按负载平均分配,看起来最公平,但会牺牲一部分效率,因为最合适的人可能因为负载已满而拿不到任务。反过来,完全按技能匹配,效率高但容易让少数骨干长期超载。

我的建议是设置一个负载上限作为硬约束,在不超过上限的范围内按技能和匹配度分配。这样既保住了公平的底线,也保留了效率空间。公平不是分得一样多,而是没有人被长期超配。

3. 私有化部署和云端方案之间的取舍

维度 私有化部署 云端方案
数据可控性 数据留在内网,满足审计要求 依赖供应商的合规资质
初始投入 较高,需要服务器和运维人力 低,开通即用
权限细粒度 可与企业组织架构、SSO 深度集成 受限于供应商提供的权限模型
升级维护 需要内部承担升级和运维 供应商负责,升级无感
适用场景 强合规、涉密、数据不出内网 一般商业团队、快速起步

这个取舍没有标准答案,但如果合规是硬约束,私有化就没有讨论空间。值得注意的是,私有化带来的权限细粒度能力,本身也会反过来改善批量分派的质量,因为它允许按项目控制可见性,减少分派时的信息暴露风险。

4. 迁移成本和长期维护成本之间的取舍

从原有平台迁移到新平台,短期成本集中在数据映射、工作流重建和权限核对上。这个成本是明确的一次性支出,通常在 2 到 4 周人天规模。

长期成本则取决于新平台能否稳定承载团队的分配规则。如果迁移后团队又退回手工分派,那前面的迁移成本就白花了。我的建议是把迁移验收标准定在"原有分派口径能否复用",而不是"历史数据能否导过来"。前者才是决定长期收益的东西。

批量分配管理方法大全:项目成员任务分派最佳实践落地清单

5. 规则复杂度和维护成本之间的取舍

规则越细,分派精度越高,但维护成本也越高。技能标签、负载上限、冲突顺延、例外通道,每加一条规则都要有人去维护它。

我在实践中总结的一条经验是:规则的条数应该和团队里专职做项目管理的人数成正比。没有专职项目管理角色的团队,规则不要超过三条,否则规则会先于团队崩掉。

八、总结和下一步行动

回到文章开头那个 90 秒完成分派、换来 26 人时消化成本的案例。它的问题从来不是批量分配这个动作,而是把分派当成了一次性操作,而不是一次需要设计、执行、验证和修正的管理过程。

我对批量分配最核心的判断是:它的价值不在于省下点击时间,而在于把分散在管理者脑子里的分配逻辑,变成可复用、可追溯、可优化的显性规则。省时间只是副产品。真正带来持续收益的是规则本身能被讨论、被质疑、被改进。

如果你想马上开始,我建议按下面这个顺序做,不要跳步:

  1. 本周先做一件事:统计团队成员手上的在途任务和预估工时,看看工时字段的覆盖率是多少。这个数字决定了你能用什么粒度的分派规则。
  2. 下周确定分派粒度:按团队、角色、技能标签、个人负载,四选一,不要贪多。先从一个粒度跑通一个完整迭代。
  3. 第三周建立确认回路:把所有"已分派未确认"的任务筛出来,把未确认任务从产能统计里剔除。这一项投入产出比最高。
  4. 一个迭代之后复盘三个指标:一次分派成功率、7 天任务变更率、确认回路耗时。用数据判断规则该往哪个方向调。

最后提醒一句:如果你正在做平台选型或迁移,把验收标准从"功能列表是否齐全"改成"我们的分派口径能否在新平台上完整复现"。前者容易通过,后者才决定这套批量分配方法能不能真正落地。

常见问题解答(FAQ)

1. 批量分配任务时,怎么判断一个成员还能接多少活,而不是只看任务数量?

我之前带项目时图省事,按任务条数平均分,结果有人手里全是 10 分钟的小活,有人一个需求就要三天,月底一看工时完全对不上。后来我特别想知道,批量分派前到底该用什么口径估算成员余量,才能不靠拍脑袋。

不要用“任务条数”当容量。先给每个任务补两个字段:预估工时(小时)和技能标签;再给成员维护一个本周可用工时(总工时减会议、请假、支持、管理事务,通常只按 70%,80% 计入可分配)。批量分派时按“可用工时减已分配工时”算余量,优先把任务给余量足够且技能匹配的人。

判断依据是:如果一批任务总预估工时超过某人余量的 120%,就不要继续塞;超过 90% 就标黄,提醒下周校准。小任务可以合并成工作包再分,比如把 5 个 0.5 小时以内的杂项打包成 2 小时工作包,避免条数平均造成假均衡。

第一次落地不用追求精确,先按“粗估工时+技能匹配+余量阈值”跑两周,用实际耗时回填,误差大的任务类型单独调系数。

2. 项目成员任务批量分派,有哪些可以直接套用的规则和优先级?

我们团队同时跑迭代和临时需求,每次分任务都像抢人,有人说按模块分,有人说按轮询分,还有人说自己手上已经满了。我想找一套不用每次吵架、又能批量执行的规则,最好能直接套到项目里。

我会把批量分派规则分成三层,按顺序执行。第一层是硬约束:请假、借调、关键路径负责人、合规审批人必须锁定,不参与随机分配。第二层是匹配规则:优先按模块或组件负责人分,其次按技能标签分,最后才按轮询分;轮询只用于同质化、低学习成本的任务,比如测试执行、数据标注、基础巡检。

第三层是负载校准:每轮分配后检查每个人未来一周的分配工时是否超过可用工时的 85%,超过就回退给项目经理或组长手动调。优先级上,紧急插单不要直接批量塞给所有人,先占用预留缓冲池,建议团队总可用工时的 10%,15%,缓冲池不够时再按影响收入、合规、线上故障排序抢占低优先级任务。

落地时把规则写成一页检查清单:锁人、贴标签、算工时、轮询兜底、超载回退、通知确认,六步走完再批量提交。

3. 用某项目管理工具做批量分派,需要提前设计哪些字段、视图和自动化规则?

我们准备把任务分派从表格搬到某项目管理平台,但一上来就遇到字段太乱、批量编辑改错人、成员收不到通知的问题。我想知道在工具里批量分派前,哪些字段和视图必须先配好,才能少踩坑。

至少先配四类字段:预估工时(数字)、实际工时(数字)、技能标签(多选)、可用容量(数字或公式)。视图上建三个:待分派池,按优先级和模块筛选;成员负载视图,按负责人汇总预估工时,和容量对比;超载预警视图,显示分配工时大于可用容量 85% 的任务。

自动化规则先做两条:一是任务被批量修改负责人后,必须通知新负责人和原负责人;二是当某人本周分配工时超过容量 85% 时,自动打“超载”标签并提醒项目经理。批量编辑前先导出当前负责人和工时做备份,一次批量修改不要超过 50 条,改完抽查 10% 的任务。

判断标准是:如果一次批量操作后,负载视图里超过 85% 的人多于团队三分之一,就说明分派规则需要调整,而不是继续手动救火。

4. 批量分配完成后,怎么复盘分派是否合理,看哪些指标?

我每次分完任务都觉得挺均衡,但一到周中就有成员说做不完,或者有人提前空出来。我想知道批量分派后应该看哪些数据,才能判断是规则问题、估算问题,还是人的问题。

复盘不要只看完成率,建议看四个口径:第一,分配均衡度,用每人已分配预估工时除以可用容量的标准差或极差,极差超过 30% 就说明分派明显不均;第二,估算偏差,用实际工时减预估工时,按任务类型统计,偏差中位数超过 50% 的类型要重估系数;

第三,流动与返工,统计批量分派后 48 小时内被退回、转派、取消的任务占比,超过 15% 说明规则或优先级没对齐;第四,成员反馈,每周抽 3,5 人问两个问题:任务是否匹配技能、本周容量是否真实。复盘频率建议每周一次、每次 20 分钟,只调规则不追责个人。

连续两周均衡度改善但逾期率没降,就要检查是不是任务依赖没拆清,而不是继续优化分配算法。数据口径统一用“人·小时”,不要混用任务条数和故事点,否则复盘会失真。

核心关键词

读者评论

崔
崔泽宇

关于确认回路,我们试过把“未确认”设为独立状态且不计入产能,前两周确实有效,但第三周开始大家直接批量点确认,确认变成走过场。后来改成确认时必须写一句对任务的理解,才真起作用,代价是确认耗时从几分钟涨到半小时。所以确认回路跑不跑得通,取决于确认动作有没有实质成本,光加个状态没用。

周
周宁

对“分派后7天变更率超20%说明规则与产能脱节”这个判断有点疑问。我们这边的变更大多来自需求方临时改口,跟分派时判断准不准关系不大。拿这个指标去考核分派质量容易误伤。可能得先区分变更来源是内部转派还是外部需求变化,否则这个数反映的是业务不确定性而不是管理水平。

朱
朱悦

把大批任务切成3到5批、每批之间检查一次,我认同,但最难的是那次“快速检查”由谁来做。如果还是分派的人自己核对,跟一次性发出去差别不大。我们后来让接收方先各报一句有无冲突,等于把检查成本挪到了接收方,总成本并没有下降,只是换了承担的人。

文章包含AI辅助创作:批量分配管理方法大全:项目成员任务分派最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/370857

赞 (0)
飞飞飞飞
任务分派多人任务教程:项目成员最佳实践,避坑指南
上一篇 37分钟前
指派管理指南:跨部门团队如何做好任务分派,入门指南全流程
下一篇 36分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
