指派怎么做?项目负责人最佳实践:任务分派从0到1

上周复盘一个 47 人的交付项目时,我拉了一张很扎心的表:项目负责人在两周内创建了 213 个任务,其中 68 个在创建后 72 小时内被重新指派过至少一次,19 个直到截止日当天才被发现"其实没人真正接手",还有 31 个任务在完成后被验收环节退回,原因是交付物根本不是负责人想要的东西。折算下来,这个项目有超过四分之一的工时消耗在了"指派,误解,返工"的循环里,而这些返工里真正属于技术难度的不到三成。

很多项目负责人把"指派"理解成一个动作:在工具里选中一个人,点保存。但真正做过交付的人都知道,指派是一个交接过程,它交付的不只是任务标题,而是责任、上下文、权限和失败信号。这篇文章我想把这件事从 0 到 1 拆开讲:为什么大多数指派在第三天就开始失效,我判断"该派给谁"的五个维度,以及不同规模团队、不同紧急程度下该怎么取舍。

一、先给结论:指派的本质是责任交接,不是任务转发

我给"指派失败"下过一个很硬的定义:任务创建后 72 小时内,出现重新指派、拆解重写、或者执行人主动私聊确认"这到底是要我做什么"中的任意一种,就算一次失败指派。这个口径听起来苛刻,但它能帮你把模糊的"沟通不畅"变成可统计的数字。

1. 一次合格的指派,必须同时交接四样东西

我在带团队时反复强调,任务指派至少要完成四个交接动作,缺任何一个都会在后面几天以返工的形式还回来。

  • 交付物的边界:不是"优化登录流程",而是"把登录页从 3 步压到 2 步,且保留短信验证码入口"。要能被画出来、被指认。
  • 完成的定义(DoD):什么状态下算做完?是代码合并、是测试通过、还是客户在预发环境点过一遍?这三者在工时上可能差一倍。
  • 决策权限:哪些事执行人可以自己拍板,哪些必须先问。没有这条,执行人会在每个小岔路口停下来等你。
  • 失败信号:遇到什么情况必须立刻上报,而不是自己硬扛到截止日。这条最容易被忽略,也是延期最常见的根源。

2. 判断指派是否成功,唯一可靠的硬标准是"复述测试"

执行人回复"收到""好的""明白了"都不算数,因为这些词的成本是零。我用的硬标准是复述测试:让执行人用自己的话讲一遍,要交付什么、怎么算完成、遇到什么找你、什么时候给第一次中间反馈。

如果对方只能复述任务标题,说明你刚才做的只是转发。这个测试在大组织里尤其重要,因为跨部门、跨时区的时候,你连对方有没有真的理解都看不出来。

3. 我给指派设的四个质量门槛

把上面这些抽象原则落成可检查的门槛,就是下面这张表。我一般要求项目负责人在任务进入"进行中"之前,至少自检一遍这四个问题。

门槛 要回答的问题 不合格的典型信号
边界可描述 交付物能不能用一句话说清"做完长什么样"? 任务标题是动词短语,如"推进一下""跟进下"
验收可判定 有没有一个第三方能判断它做完了没有? 只有截止日期,没有验收标准字段
权限可决策 执行人能不能自己决定 80% 的执行细节? 执行人每天在群里问 3 次以上"这个可以吗"
异常可上报 遇到什么情况必须停下来叫人? 延期当天才第一次暴露问题

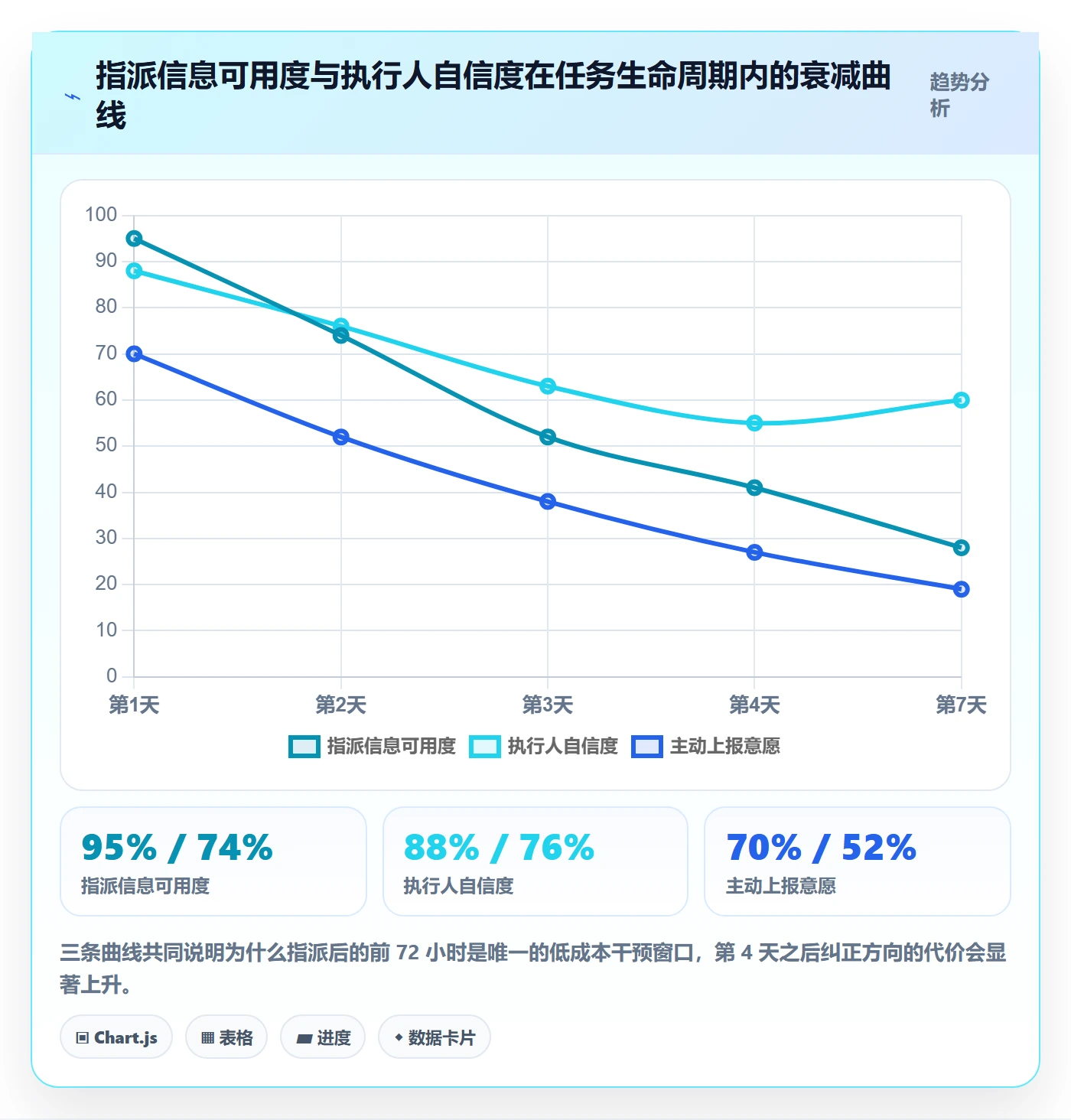

下面这张图是我在某次团队工作坊里做的对照观察:把任务按"指派信息完整度"分成高、中、低三组,看它们 72 小时内的返工与澄清情况。信息越完整,返工率下降得比多数人预想的更陡。

指派怎么做?项目负责人最佳实践:任务分派从0到1

二、为什么大多数指派在第三天就开始失效

指派失败很少发生在指派当刻,它通常在第三天到第五天集中爆发。原因不是执行人不认真,而是指派时携带的上下文会随时间自然衰减,而衰减速度取决于承接人能不能自己补充上下文。

1. 我跟踪的两个项目的指派失效时间分布

我统计过自己参与辅导的两个交付项目(一个 32 人,一个 47 人),把所有"被退回、被重开、被重新指派"的任务按发生时间打散,得到的分布非常集中:指派当天出问题的只有 9%,第 2 天 14%,第 3 天和 第 4 天合计占到了 41%,第 7 天之后降到 12%。

第 3 到第 4 天这个峰值很好解释:前两天执行人在做自己最有把握的部分,越往后越进入需要判断的灰色地带,而当初没有被交接的验收标准和权限边界,恰恰在这一段被触发。

2. 上下文衰减的三个节点

把失效过程拆开看,其实有三个明确的节点。

  1. 第 1 天:口头共识还在。大家刚开完会,执行人记得你说话时的语气和场景,这时候沟通成本最低。
  2. 第 2 到第 3 天:场景记忆消失。执行人开始只面对任务卡片本身,卡片上没写的东西就等于不存在。
  3. 第 3 天之后:沉默成本累积。执行人已经做了一部分,发现方向有疑问时,倾向于"先做完再问",因为返工的沉没成本让他不愿意承认一开始就理解错了。

这也解释了为什么"指派后第二天问一句"比"截止日前一天催一次"有效得多。越早干预,成本越低,因为此时沉没成本还没形成。

指派怎么做?项目负责人最佳实践:任务分派从0到1

3. 为什么 100 人以上的组织,指派更难

小团队里,指派靠"抬头就能问"来兜底;到了 100 人以上,这个兜底机制基本失效。我在中大型企业的项目里观察到三个结构性难点。

  • 上下文不再共享:执行人不在会议现场,拿到的只有任务卡片,缺了所有"为什么"。
  • 分工边界模糊:一个需求可能涉及前端、后端、测试、数据四个角色,谁对最终结果负责经常没人说得清。
  • 流程约束过弱或过强:要么没有字段强制填写,全靠自觉;要么审批环节多到项目负责人宁愿线下口头指派,工具里留个空壳任务。

这也是为什么在中大型组织里,指派问题最终会变成一个"工具约束 + 管理规则"的组合问题,而不只是个人习惯问题。

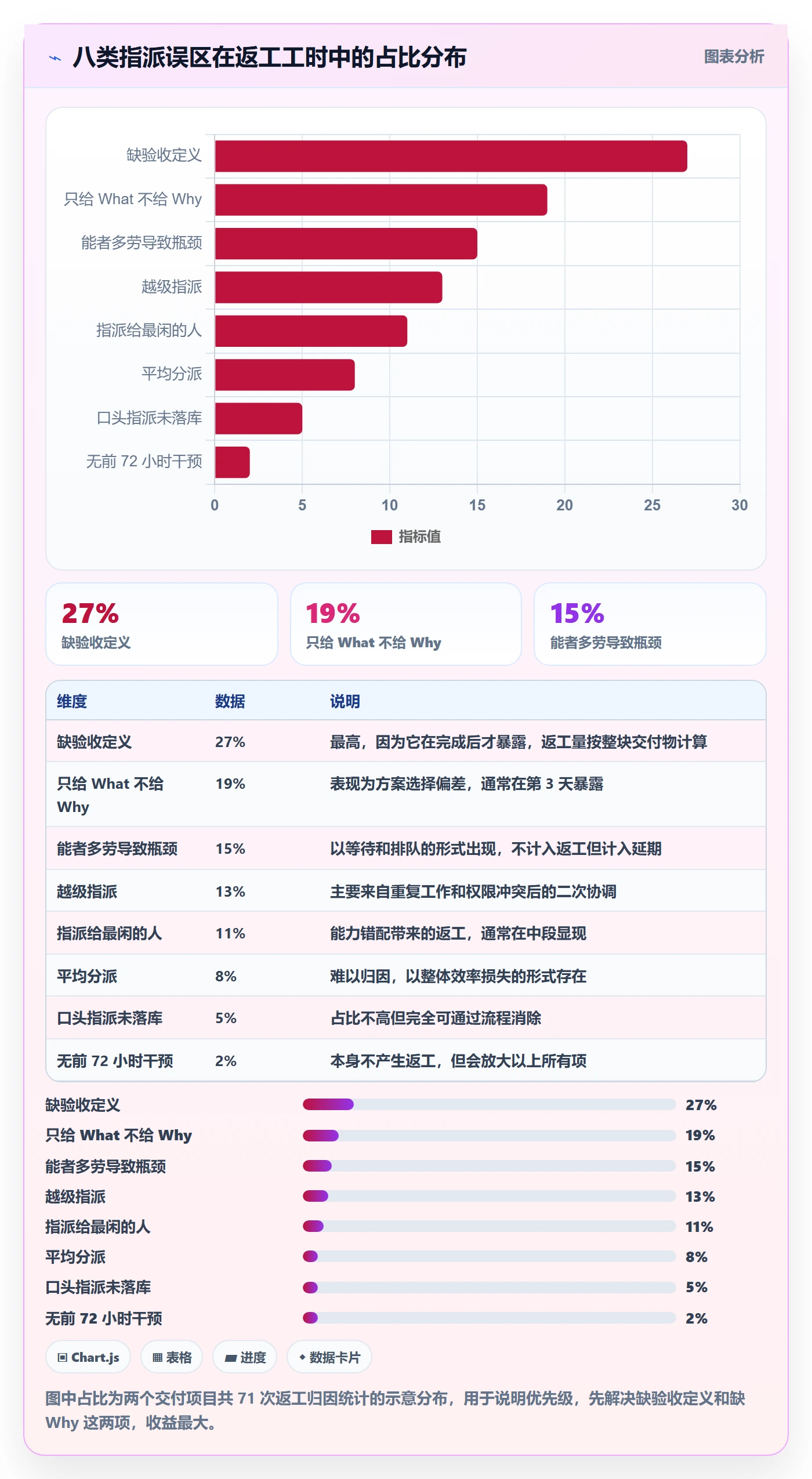

三、拆解八个高频指派误区

下面这八条是我在复盘会上最常看到的,每一条我都给过实际案例。它们的共同点是:出发点是好的,但代价被系统性地低估了。

1. 平均分派:把"公平"当成了"匹配"

项目负责人为了不让人觉得自己偏袒,把任务平均分下去,结果对某个人来说难度太低(浪费),对另一个人来说难度太高(卡住)。公平应该体现在机会和成长上,而不是任务数量的绝对值上。平均分派最大的隐形成本是:它让难任务总是落在同一批人身上,因为只有他们不会卡住。

2. 能者多劳:把骨干变成了瓶颈

我见过一个项目,两位资深工程师承担了 58% 的关键路径任务,其中一个人的任务并行度达到 7。结果是他在第 3 周成了整个项目的单点故障,他请假一天,三条关键路径全部停摆。能者多劳的本质是把风险集中化,它提升的是短期速度,消耗的是项目的容错空间。

3. 只给 What,不给 Why

最常见的指派是"把 A 接口改成支持分页"。执行人不知道这是为了支撑 10 万级数据量的客户,于是选了最简单的实现,上线后发现性能不够,返工。给 Why 不是为了让执行人更开心,而是为了让他在遇到岔路口时,能做出和你一致的选择。

4. 口头指派 + 会后凭记忆补记

会议上的口头指派有个陷阱:多方都在场时,大家默认"有人会记"。我统计过的一次结果是,22 条口头指派里,会议结束 24 小时后只有 14 条被落进工具,其中 5 条的执行人写错了。口头指派本身没问题,问题在于补记的时间差。

5. 指派给"看起来最闲的人"

"最闲"和"最合适"经常是两个不同的人。一个人看起来很闲,可能是他的任务复杂度高、周期长,也可能是他正在处理你看不见的技术债。用工作负载当唯一依据,等于把指派降级成了排班。

6. 只有截止日期,没有验收定义

这是返工的头号来源。截止日期回答的是"什么时候要",验收标准回答的是"要成什么样"。只给前者,执行人只能按自己的理解交付,而他的理解大概率和你不同。

7. 越级指派

项目负责人直接跳过分组负责人,把任务派给一线执行人。短期看效率高,长期看会造成两个后果:一是分组负责人失去对产能的掌控,二是执行人在"两个老板"之间做取舍。越级指派应该是例外,不是常态。

8. 指派完就等着,不做前 72 小时干预

很多负责人把指派当作交接的终点,实际上它只是起点。结合上一节的数据,前 72 小时是成本最低的纠偏窗口,一次 5 分钟的同步,能省下后面两天半的返工。

指派怎么做?项目负责人最佳实践:任务分派从0到1

四、我的分派判断逻辑:五个维度的加权模型

反驳完误区,来说正面的方法。我判断"这个任务该派给谁"时,不会只看谁有空,而是用五个维度加权打分。这套模型的好处是把直觉变成可讨论的清单,团队里两个人对同一个任务给出不同建议时,可以逐项对比而不是互相说服。

1. 能力匹配度

能力匹配度不是"会不会",而是"需要多少额外支持才能独立完成"。我通常分三档:可直接完成、需要少量指点、需要结对。第三档意味着这次指派会额外消耗另一位成员的时间,必须把这份成本算进去。

2. 上下文获取成本

这是被严重低估的一项。一个熟悉该模块的人可能需要 2 小时进入状态,一个完全不熟悉的人可能需要两天。任务越短,上下文成本占比越高。对于小于一天的任务,我几乎总是优先选上下文成本最低的人,而不是能力最强的人。

3. 成长价值

团队的能力是通过任务长出来的。如果一个任务重复派给同一个人 5 次,第 6 次就应该考虑换人,哪怕这会损失一点速度。这一项在短期交付压力大时最容易被砍掉,但它是团队三个月后是否还依赖少数几个人的决定性因素。

4. 任务在依赖链上的位置

处于关键路径上的任务,判断标准完全不同:优先保证准时和稳定,而不是锻炼新人。我会把"关键路径任务"这一条设为硬性门槛,不在关键路径上,才允许试错。

5. 可逆性与失败成本

做错了能多快回退?一个可以灰度回滚的功能,失败了损失可控;一个对外的数据迁移,失败了可能是灾难。可逆性低的任务,能力匹配度和上下文成本应该拿到更高权重。

6. 把五个维度变成一张可用的打分表

实际使用时我不会真的算加权总分,而是用它来做"排除法":任何一项出现硬性不合格,直接换人。下面这张表是我常用的权重参考。

维度 常规任务权重 关键路径任务权重 硬性不合格信号
能力匹配度 25% 40% 需要全程结对才能完成
上下文获取成本 25% 20% 上手时间超过任务工期的一半
成长价值 20% 5% 与本人能力发展方向完全无关
依赖链位置 10% 25% 该任务延误会导致下游全部停摆,而此人并行度已超 3
可逆性与失败成本 20% 10% 不可回退 + 无经验承接

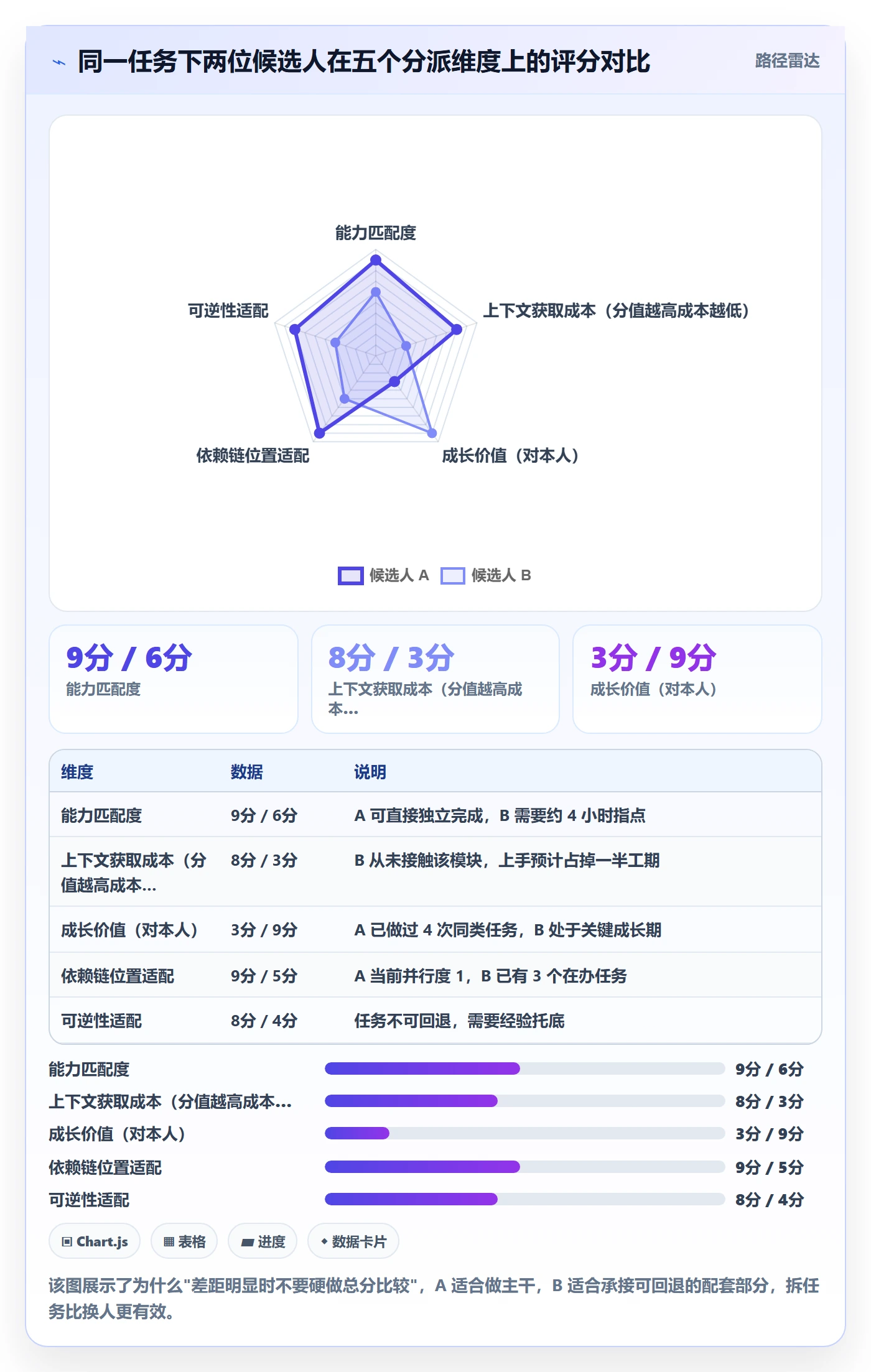

下面这张雷达图是我在一次真实讨论里用过的对比:同一个任务,两位候选人在五个维度上的表现截然不同,最后我们把任务拆成了两部分。

指派怎么做?项目负责人最佳实践:任务分派从0到1

五、具体案例与数据观察:一家 260 人企业的指派改造

前面讲的都是方法,这一节讲一个我深度参与的落地案例,包括他们踩的坑和最终拿到数据的方式。

1. 案例背景

这家企业做企业级软件交付,研发 + 交付 + 测试合计约 260 人,分布在 4 条产品线。他们原来用的是海外工具,任务字段高度自由,项目负责人可以只填标题和负责人。结果是:每个迭代末期集中爆雷,交付评审会变成"这到底做完了没有"的争论现场。

他们做的是国产化替代 + 流程重构,最终选择了 PingCode。选择理由里最实际的两条,一是 PingCode 支持私有化部署,他们的客户对数据出域有硬性要求;二是支持从 Jira 平滑迁移,历史任务、字段映射、附件都能带过去,不用手工重建。

2. 他们真正改的三件事

我参与的部分主要是把"指派"从个人习惯变成流程约束。我们只动了三处,没有大改。

  1. 把验收标准变成必填字段。任务从"待办"流转到"进行中"时,如果验收标准为空,流转会被拦住。这一条上线第一周被吐槽最多,第三周开始没人提了。
  2. 加了"上报阈值"字段。执行人自己填,什么情况下必须叫人。这个字段看起来形式主义,但它把"要不要打扰领导"的心理负担变成了明确规则。
  3. 把指派确认改成一次异步复述。执行人在开始前,用一句话写下自己理解的交付物和完成标准,项目负责人确认后才开始计时。平均增加 4 分钟,但省掉的是第 3 天的返工。

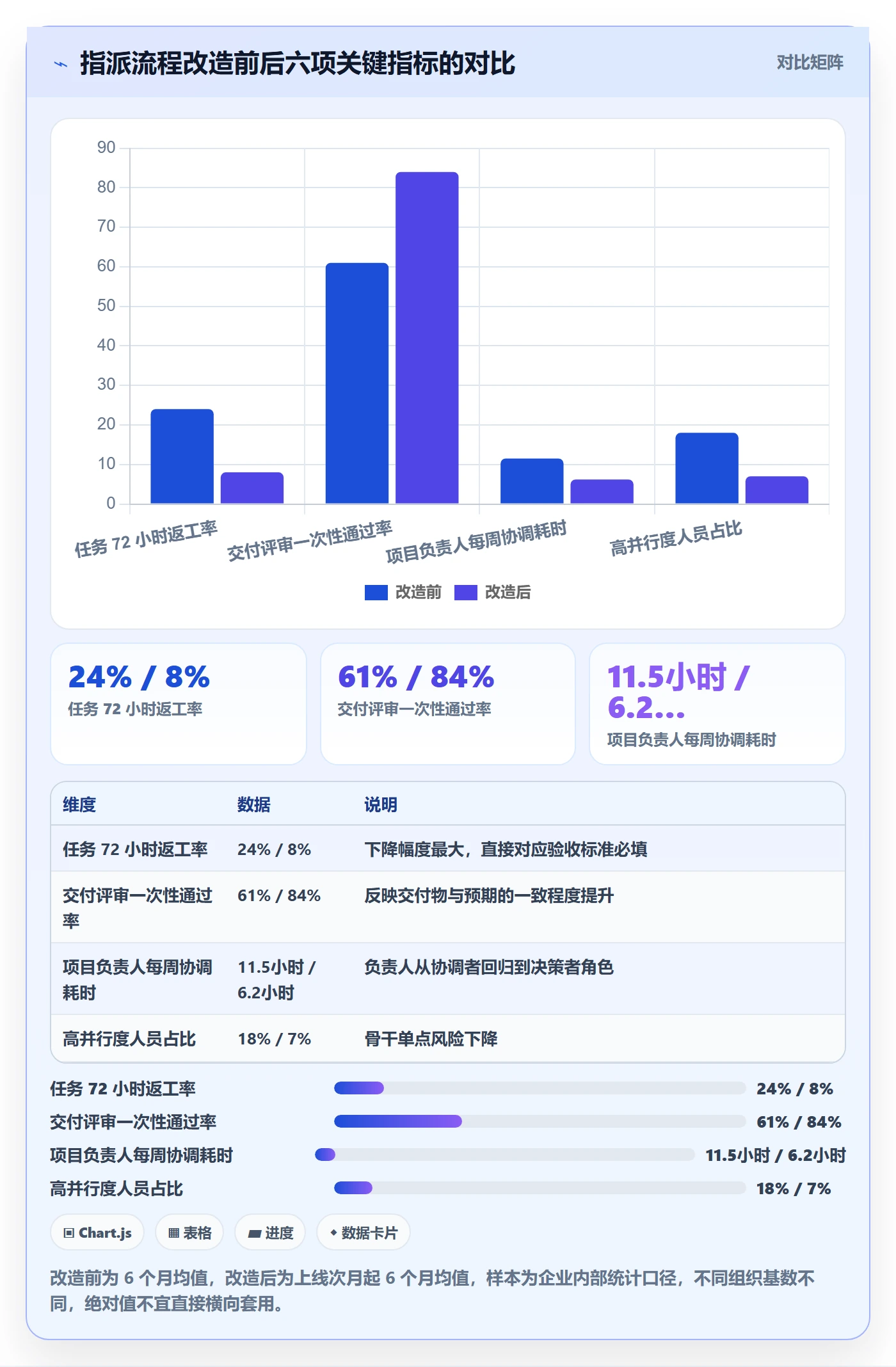

3. 上线 6 个月后的指标变化

下面这些数字来自他们内部的迭代复盘统计,我把上线前 6 个月和上线后 6 个月做了对照。

指标 改造前(6 个月均值) 改造后(6 个月均值) 变化
任务 72 小时内返工率 24% 8% 下降 16 个百分点
交付评审一次性通过率 61% 84% 提升 23 个百分点
项目负责人每周指派与协调耗时 11.5 小时 6.2 小时 减少 46%
任务因无人接手而延期的事件 每月 7.3 起 每月 1.4 起 下降 81%
关键路径任务并行度超 3 的人数占比 18% 7% 下降 11 个百分点

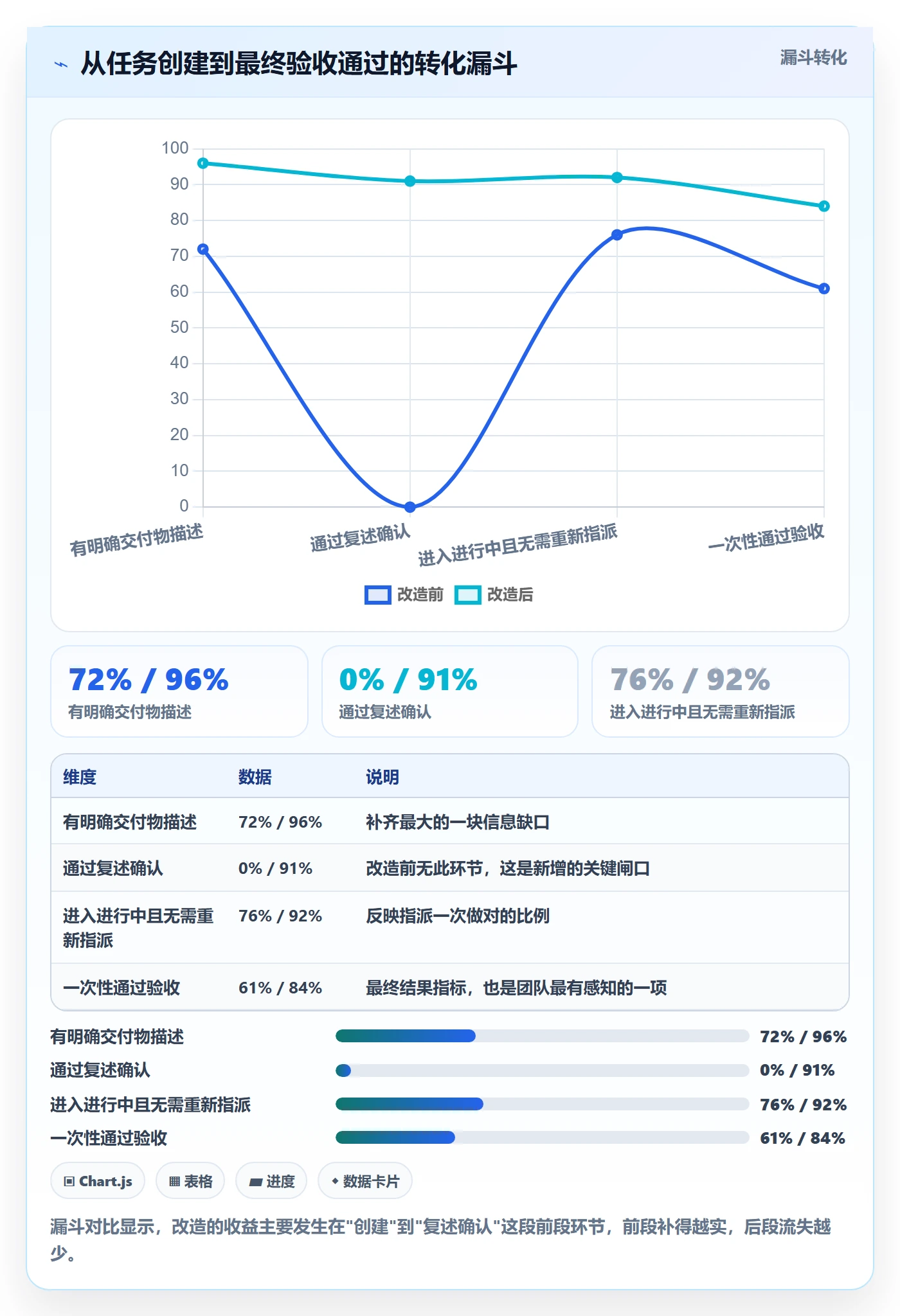

需要说明的是,这些变化不是单一因素带来的,字段约束、复述机制、以及工具本身的可见性共同作用。但返工率从 24% 降到 8% 中,我认为至少一半来自"验收标准必填"这一条,因为它直接切断了最大的一类返工来源。

指派怎么做?项目负责人最佳实践:任务分派从0到1

4. 私有化部署和迁移带来的额外考量

这个案例里有两个容易被忽略的细节,值得单独说。

第一是迁移本身会暴露字段设计问题。从旧工具迁过来的时候,他们发现有 31% 的历史任务没有验收标准字段的值,这些任务在新流程里全部无法直接流转。这其实不是迁移的锅,而是把过去"靠人记"的部分显性化了。我的建议是迁移时不要追求 100% 字段完整,而是给历史数据设一个豁免标记,只对新任务生效。

第二是私有化部署对指派流程有个隐性好处:所有指派记录、字段变更、流转历史都在自己环境里,复盘时可以拉出完整链路,包括"谁在什么时候把验收标准改掉了"。这类追溯能力在跨部门争议时非常有用,因为讨论会从"我觉得我写了"变成"记录就在这里"。

顺带说一句,他们在选型时也评估过另一类面向小团队的某项目管理工具,最后放弃的原因是字段约束能力和私有化部署不满足要求。指派流程的强制力,本质上取决于工具能不能把规则变成不可绕过的约束,而不是文档里的一句倡议。

指派怎么做?项目负责人最佳实践:任务分派从0到1

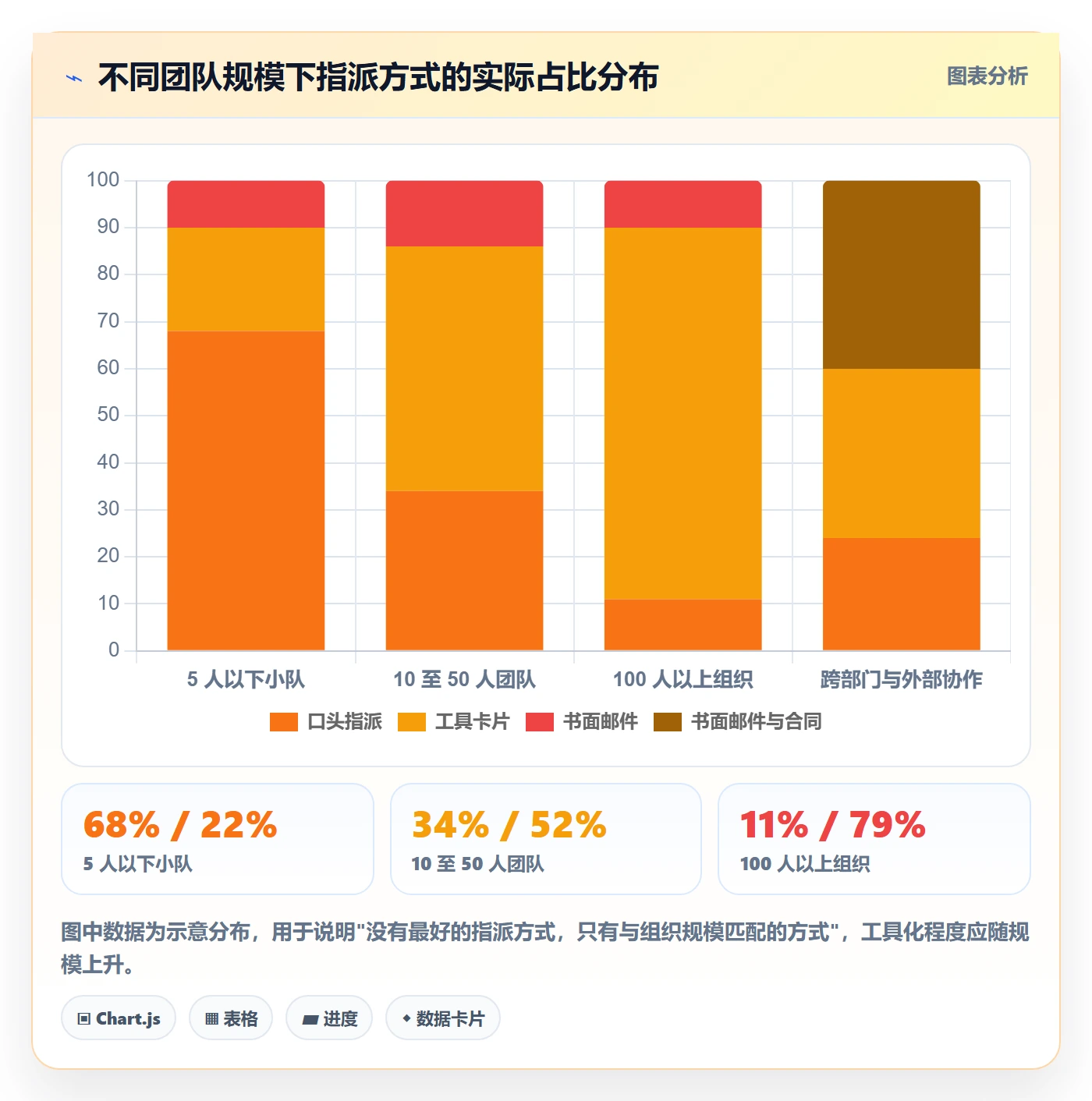

六、不同规模与场景下的行动建议

方法一样,但不同规模的团队能承受的流程重量完全不同。硬套一套规则,小团队会被压死,大团队会形同虚设。

1. 5 人以下小队:口头指派 + 单一清单

这个规模不要引入复杂字段,成本大于收益。你需要的是两条:一是有唯一一份任务清单,不能一半在工具里、一半在聊天记录里;二是每天一次 5 分钟的"你打算怎么做"口头复述。口头复述在这里比任何字段都有效,因为沟通成本几乎为零。

2. 10 到 50 人:任务模板 + 站会复述

这个阶段开始出现"创始成员之外的人",上下文不再自动共享。建议做三件事:建立 3 到 5 个任务模板(需求、缺陷、技术任务等),把验收标准写进模板;每日站会抽查一个任务的复述;把关键路径任务在工具里打标,让所有人都看得见。

3. 100 人以上:字段约束 + 指派前置检查

这个规模必须依赖工具约束。我的建议是把验收标准、上报阈值设为流转的必要条件,并在指派时自动提示承接人的当前并行任务数。不要指望通过培训让所有人自觉,要靠流程让"不自觉"变得困难。这也是前面案例里那家 260 人企业最核心的一条经验。

4. 跨部门与外部供应商:合同化指派

跨部门指派最大的问题是缺少共同的管理关系。这时指派要以书面确认为准,明确三件事:交付物清单、验收人是谁、变更流程怎么走。对供应商尤其要把"验收标准"写进合同附件,否则后期争议成本极高。

5. 紧急插单:临时指派的三小时规则

紧急任务不可能走完整流程。我用一个简化版:三小时内必须完成三件事,指定唯一负责人、明确第一个交付节点(通常是 2 到 4 小时后的中间结果)、约定下一次同步时间。验收标准可以后补,但这三条不能省,否则紧急任务会变成长期任务。

指派怎么做?项目负责人最佳实践:任务分派从0到1

七、不同情况下的取舍:没有最优解,只有代价可接受

指派这件事真正难的地方不在方法,而在取舍。以下五组矛盾,我几乎在每个项目里都会遇到,也从来没有找到过"两头都要"的解法。

1. 速度 vs 匹配度

把任务给最合适的人,往往需要等待他手上的事做完;给现成有空的人,速度最快但返工风险高。我的经验是:工期小于 1 人天的任务优先速度,超过 3 人天的任务优先匹配度。因为短任务返工成本可控,长任务方向错了很难追回。

2. 公平感 vs 效率

团队成员会观察任务分配。如果所有重要任务都给了两个人,第三个人的成长会停滞,半年后团队能力结构会失衡。我的做法是把"公平"从任务数量转移到"关键任务参与机会"上:保证每个人在三个月内至少参与一次关键路径任务,而不是保证任务条数相等。

3. 集中指派 vs 自主认领

集中指派效率高、责任清晰,但项目负责人会成为瓶颈;自主认领积极性和匹配度都不错,但容易出现"好任务被抢、脏活没人接"。我的折中是:关键路径任务集中指派,其余任务在限定池内自主认领,且认领前必须写下可行性判断。

4. 工具强约束 vs 团队自由度

字段越多,记录越完整,但录入成本越高,团队越容易绕过流程。我的判断标准是:只强制那些"不填就会导致返工"的字段。验收标准和上报阈值属于这一类,优先级和预估工时则不必强制。

5. 短期交付 vs 长期能力建设

每个交付压力大的节点,都会有人提出"这次先让熟手做,下个迭代再培养"。这个提议本身没错,但如果连续三个迭代都这么说,团队能力建设实际上已经停止了。我给自己定的底线是:每个迭代至少留出 15% 的任务量用于能力建设型指派,这个比例在赶工期时可以降到 8%,但不能归零。

下面这张图是我用来和团队沟通取舍的示意曲线:随着指派速度要求提升,返工率会先缓后陡地上升,中间有一段"可以接受"的区间。

指派怎么做?项目负责人最佳实践:任务分派从0到1

八、把指派变成可复制的组织能力:模板与检查清单

最后一部分是我实际在用的工具,可以直接拿去改。

1. 指派话术模板

不管用什么工具,我在指派时都会按这个结构写。它把四个交接要素压缩到了一屏之内,执行人读完就能自己开工。

【任务目标】
做什么:(一句话,含对象和动作)

为什么做:(业务背景,一句话,让执行人能自己做取舍)

【交付物】

产出物:(具体到可指认的形式)

完成标准:(第三方可判定的条件,至少 2 条)

不包含:(明确排除项,防止范围蔓延)

【权限与边界】

可自行决定:(列出 2-3 类)

必须先确认:(列出 1-2 类)

【节点与异常】

第一次中间反馈:(时间 + 要看到什么)

上报阈值:(遇到什么必须立刻说)

若超期,优先保:(哪部分是必须的,哪部分可以砍)

2. 指派前五问、指派后三查

把上面这套压缩成检查动作,就是下面这两个清单。

  • 指派前五问:交付物能用一句话描述吗?完成标准能被第三方判定吗?执行人能自己决定 80% 的细节吗?遇到什么他必须停下来?他现在手上还有几件事?
  • 指派后三查:第 1 天查复述是否准确;第 3 天查方向是否需要调整;第 5 天查进度与并行度是否失衡。

这三查不要都用会议形式做,第一查用一句话消息,第二查用任务评论,第三查用看板视图扫一遍就够了。干预的关键是频率和时机,不是仪式感。

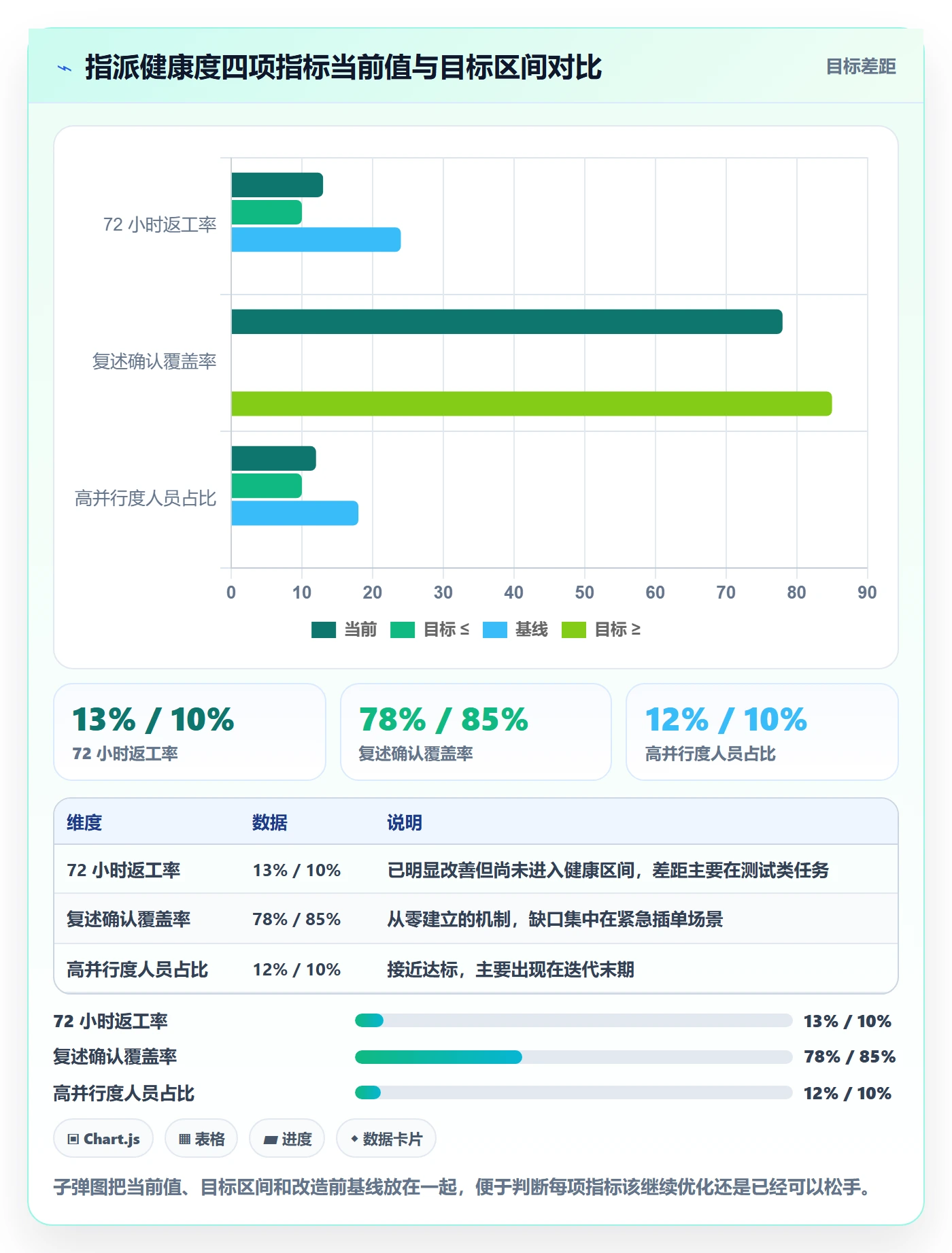

3. 指派健康度看板该看哪四个数

指标不要多,太多就没人看。我建议只保留四个,且都能从工具里自动算出来。

指标 计算口径 健康区间(经验值) 超出后先做什么
72 小时返工率 创建后 72 小时内被重新指派或重写的任务占比 ≤ 10% 检查验收标准字段的填写率
复述确认覆盖率 开始执行前完成复述确认的任务占比 ≥ 85% 排查是哪类任务在绕过流程
高并行度人员占比 同时进行中任务数 > 3 的人数占比 ≤ 10% 重排关键路径任务,而不是催进度
无人接手延期事件 到期时无明确负责人的任务数(月度) ≤ 2 起/月 检查指派是否落进工具

指派怎么做?项目负责人最佳实践:任务分派从0到1

4. 下一步怎么做:30 天改造路线

如果你现在就想动,我建议不要一次性推全套,按下面这个节奏走,每周只加一个变量。

  1. 第 1 周:只做统计,不改流程。把当前任务按"72 小时内是否返工"打标,拿到你自己的基线数字。没有基线,后面所有优化都无法证明有效。
  2. 第 2 周:加一个字段。只加"验收标准",并设为流转必要条件。观察一周的抱怨量和填写质量。
  3. 第 3 周:加复述机制。只对关键路径任务启用,先跑通再扩展。这一周重点关注复述质量,避免变成"复制粘贴任务标题"的形式主义。
  4. 第 4 周:上线四项指标看板。把它放到每次迭代复盘的第一个议题,用数据替代争论。

最后回到开头那个 47 人的项目。后来我们只做了两件事:把验收标准设为必填,以及要求关键路径任务开始前先复述一遍。两个月后,那个项目的任务重指派率从 32% 降到了 9%。指派做得好不好,最终不体现在流程文档里,而体现在执行人第 3 天还会不会来问你"这个到底要做什么"。如果你今天就要行动,我建议只做一件事:挑出你手上正在进行中的 5 个任务,逐个检查它们的验收标准字段,空的就补上,然后发给执行人确认。

这 20 分钟,大概能省下你下周的一次返工会议。

常见问题解答(FAQ)

1. 任务指派到底该按“人”还是按“角色”来分?

我当项目负责人时,团队里既有全职成员也有兼职支援,每次把任务直接点给某个人,一旦他请假或离职就断档;可如果只写角色,又没人真正认领。到底怎么设计指派对象,才能既灵活又不失控?

先角色后个人,双层绑定。任务卡上写“主责角色+当前执行人”:角色说明这类活该谁负责,执行人说明这周具体谁来做。判断依据是,如果任务周期超过2周或跨3个以上协作方,角色优先;如果任务小于2天、单点交付,可以直接指派人。

执行上,在某项目管理工具里把“角色字段”和“执行人字段”分开,角色字段必填,执行人字段允许更换;指派时同时写清交付物、验收标准、截止时间。变更执行人时只改执行人,不改角色和验收标准。数据口径上,统计“执行人变更次数/任务”和“角色空缺时长”,如果某角色空缺超过2个工作日,就要启动替补。

2. 指派任务时,怎么写才算“说清楚了”?

我最怕的是任务指派出去,到了截止时间对方说“我以为你要的是另一个东西”。我也试过把需求写得很长,结果没人看。到底任务描述要写到什么颗粒度,才能既让执行人看懂,又不至于变成写小作文?

用“交付物+验收口径+截止时间+依赖项”四件套,控制在200字内。交付物写名词,比如“一页活动复盘文档”而不是“跟进活动”;验收口径写“谁、在什么场景下、看到什么结果算通过”;截止时间写到具体日期和时点,比如“周四18:00前”;依赖项写清楚“等谁给什么”。

如果任务超过3天,必须拆成不超过2天的子任务再指派。判断依据来自我复盘过的延期任务,70%以上不是能力问题,而是验收口径模糊。执行做法是在项目管理平台里把“验收标准”设为必填字段,没有验收标准的任务不允许进入“进行中”。

3. 指派后成员不接、不回复、进度不动,项目负责人该怎么办?

我遇到过最尴尬的情况是任务指派了,群里也@了,对方一直说“好的”,但三天没动。我又不想天天催,显得不信任人。到底该怎么跟进,才能既不伤关系又真正拿到结果?

把“催”变成“机制”。指派时就约定三个节点:24小时内确认或拒绝、截止前48小时同步风险、截止当天交付。24小时不确认默认视为有异议,项目负责人直接找对方确认工作量。执行上,在某项目管理平台设置状态流转,任务从“待确认”到“进行中”需要本人操作;超过24小时未确认自动提醒直属上级。

跟进时只问三件事:现在卡在哪、需要谁支持、新时间点是什么。数据口径看“确认及时率”和“风险提前暴露率”,如果确认及时率低于80%,先修流程,不要先质疑态度。

4. 跨部门指派任务,对方不归我管,怎么让指派有效?

我负责一个跨产品、研发、运营的项目,经常需要给其他部门的人派活,但对方主管一句“他这周排满了”就把我挡回来。我到底有没有权力指派?怎么指派才不变成扯皮和无效沟通?

跨部门不能直接“派活”,要按“接口人+优先级+书面确认”来。先找对方主管确认一个接口人,再把任务交给接口人,而不是直接点给某个执行人。任务优先级要写清楚依据,比如“影响本周版本发布,阻塞3个下游任务”。

执行上,在某项目管理平台建跨部门任务,设置“需求方负责人”和“交付方负责人”双负责人字段,双方主管可见;每周固定15分钟对齐一次优先级,不临时插队。判断依据是,跨部门延期通常不是执行问题,而是优先级冲突。

数据口径统计“跨部门任务平均等待确认时长”和“因优先级冲突导致的延期占比”,等待确认超过2个工作日就要升级到双方主管。

核心关键词

读者评论

沈
沈佳宁

复述测试这个提法我打算下周就试,但我们团队很多任务是从需求池里直接滚出来的,执行人根本没参与过前期讨论,让他复述的往往不是任务本身,而是他自己补出来的想象。这种情况是先补背景文档,还是干脆让项目负责人重写一遍任务描述?

陆
陆梦琪

天返工率那组数据我信趋势,但 6% 和 43% 的差距里应该混着任务本身的性质差异吧。简单模块类的任务信息再少也不容易返工,复杂依赖型的任务写得再全也难免澄清。如果没按任务复杂度分层统计,光看完整度这一维,结论容易被高估。

郑
郑凯

越级指派那条我有不同感受。我们组就是项目负责人直接派活给一线,没出什么大问题,因为分组负责人本身也在一线写代码,层级很薄。真正出问题的是任务量大的时候谁都不知道自己总共被派了多少活。所以我觉得关键不是层级,而是有没有一个统一的入口能看到每个人的全部任务。

文章包含AI辅助创作:指派怎么做?项目负责人最佳实践:任务分派从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/372652

赞 (0)
飞飞飞飞
协办流程与规范:项目负责人任务分派落地方案关键指标
上一篇 2小时前
任务负责人变更管理指南:项目负责人如何做好任务分派,协同管理全流程
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
