上周三下午,我在一个 200 多人规模的研发组织做交付复盘,项目经理打开一个任务详情页给我看:一个叫「完成支付网关重构」的任务,负责人一栏整整齐齐挂着 5 个头像,截止日期已经过了 11 天,评论区最后一条消息是「@所有人 谁跟一下?」。这个任务在系统里躺了 34 天,状态始终是「进行中」,而实际上,5 个人都以为别人在做。这不是个例。过去两年我参与过十余个 100 人以上组织的研发效能诊断,「多人任务烂尾」几乎是出现频率最高的交付问题,它比需求变更、比排期不合理更隐蔽,因为它看起来太正常了,任务有人负责,而且是好几个人负责。
这篇文章我把这件事彻底拆开:多人任务到底该怎么分派,什么时候该拆、什么时候不该拆,系统里怎么配才能不靠人盯,以及我在真实项目里踩过的坑和最后悔的几个决定。
一、先把结论说清楚:多人任务分派的五条硬规则
在展开细节之前,我先把两年诊断里最稳定的五条规则放出来。它们不依赖你用哪套工具,也不依赖团队是敏捷还是瀑布,本质上是在解决同一个问题:把「谁负责」这件事,从模糊的集体意识,变成系统里可查询、可追责、可验收的结构化数据。
1. 一个任务只能有一个负责人,其余人只能是协作人
这条规则我几乎没有见过例外。系统里的「负责人」字段只能有一个值,这不是工具的偷懒,而是对现实责任结构的忠实映射。多人同时负责等于无人负责,因为责任被稀释后,每个人的心理成本都降到了可以忽略的程度。
你可能会说,我们团队是扁平协作,不分主次。我理解这种文化上的坚持,但在交付这件事上,「不分主次」的结果通常不是人人平等,而是「谁最焦虑谁扛」。最终扛下来的那个人,往往不是能力最强的人,而是最怕背锅的人。
2. 先判断能不能拆,能拆就不要用多人任务
很多被叫做「多人任务」的东西,其实是可以拆的。模块化开发、批量数据迁移、多地同时施工、多语言文案翻译,这些任务的子任务之间边界清晰、交付物独立,完全可以拆成 N 个单负责人任务,再用一个父任务做汇总。
只有真正不可拆的任务,才应该保留多人结构。联调、架构评审、联合排障、上线演练,这些任务的价值恰恰在于「同时发生」,拆开就失去意义。
3. 每个参与人都必须有独立交付物
如果一个人在这个任务里没有明确的、可以单独拿出来验收的产出,那他就不该出现在负责人或协作人列表里,他应该出现在「关注人」列表里。这条规则能一口气干掉大概八成的伪多人任务。
我做过一个简单的统计口径:把任务里每个参与人的交付物写下来,写不出来的就移出参与人列表。在三个团队试行后,平均每个任务的人员列表从 3.7 人降到了 1.8 人,而任务逾期率下降了 14 个百分点。
4. 完成标准写在任务里,不写在群里
「完成 XX 模块」不是完成标准,它只是一个标题。「灰度流量走到 50% 且错误率低于 0.1%,P99 低于 320ms,回滚演练在预发执行过一次并留痕」,这才是完成标准。
我见过太多任务,讨论在群里足足刷了 200 条消息,任务描述里却只有一行字。三个月后有人问「这个当时到底算不算做完」,谁也答不上来。群聊是过程的容器,任务描述才是结果的契约。
5. 派工必须落库,群聊不算派工
「我在群里 @ 过他了」是我在复盘会上最常听到的一句话。群消息的默认生命周期是几小时,任务的生命周期是几周。用几小时的载体去承载几周的承诺,失败是必然的。
我给团队的要求很直接:任何超过半天工作量的口头安排,当天必须变成系统里的一条任务,否则视为不存在。这条规则刚推的时候有人觉得官僚,两个月后反对声最大的人成了最大受益者,因为他终于不用每天在群里翻聊天记录找自己答应过什么了。
| 规则 | 解决的问题 | 不遵守的典型后果 | 落地成本 |
|---|---|---|---|
| 唯一负责人 | 责任稀释 | 任务进入「僵尸进行中」状态 | 低,改字段配置即可 |
| 能拆则拆 | 任务粒度失控 | 颗粒度大到无法在一周内看到产出 | 中,需要拆解能力 |
| 独立交付物 | 伪参与 | 人员列表虚高,会议成本翻倍 | 低,写清单即可 |
| 完成标准落库 | 验收争议 | 返工、扯皮、复盘无据可依 | 中,需要模板约束 |
| 派工落库 | 承诺漂移 | 没人记得答应过什么 | 低,但需要管理者带头 |
二、背景与真实场景:多人任务为什么天然容易烂尾
理解了规则,还要理解规则背后的机制。多人任务容易烂尾,不是执行力问题,而是三个结构性因素叠加的结果。搞清楚这三层,你才知道该在哪一层下手。
1. 责任分散:社会惰化在任务系统里的翻版
社会心理学里有个经典结论叫「责任分散效应」,说的是在场人数越多,个体采取行动的概率越低。这个效应在任务管理系统里有非常精确的对应:任务参与人数每增加一人,单个人的心理责任权重就下降一档,而任务卡片上显示的「有人负责」信号却在增强。
结果是,系统给了你一种虚假的安全感,你看到 5 个头像,觉得这事稳了;但 5 个人看到的也是 5 个头像,各自都觉得「轮不到我着急」。这种错位非常隐蔽,它不会在派工当天暴露,而是在截止日期之后才爆发。
2. 中大型组织的三个现实约束
在 100 人以下的团队,靠面对面沟通和口头提醒还能兜住。团队一旦超过 100 人,三个约束会同时出现,让口头兜底彻底失效。
第一是跨部门:任务的参与者来自不同汇报线,没有共同上级,谁也没有权力要求另一个人优先做这件事。第二是跨时区或跨地域:异步协作下,一次澄清要花 24 小时,一个依赖确认能拖三天。第三是跨供应商或外包:外部人员不在你的组织体系内,只能靠合同和交付物约束,口头承诺几乎无效。
这三个约束决定了,中大型组织的多人任务必须依赖系统而不是依赖人情。我在一家 300 人的研发组织看到过极端案例:一个跨三个部门的联调任务,因为没有人有权拍板优先级,硬生生拖了 47 天,最后靠 VP 在群里发了一条消息才推进。这是治理失败,不是执行失败。
3. 群聊派工和系统派工的真实差异
很多人以为群聊派工只是「不规范一点」,实际差异远不止于此。我做过一个为期六周的对照观察:同一批任务,一半在群里派,一半在系统里派,其他条件尽量保持一致。
结果显示,系统派工的任务在「首次响应时间」「中途澄清次数」「一次验收通过率」三项上都明显更优,其中一次验收通过率差了 21 个百分点。差距的核心不是工具本身,而是系统强制你回答三个问题:谁做、做完是什么样、什么时候要。群聊不强制你回答任何一个。

三、拆解九个常见误区:我见过最贵的那些坑
下面这九个误区,是我在真实项目里见过、并且付出过代价的。我按危害程度排序,前三个几乎每个团队都中招,后三个属于「看起来正确但有隐性成本」。
1. 误区一:负责人越多越保险
这是最普遍也最致命的误区。派工的人心里想的是「多挂几个人,总有一个人会动」,实际结果是所有人都等别人先动。
我在一家公司做过统计:负责人数量为 1 的任务,平均滞留 5.8 天;负责人数量为 2 的任务,平均滞留 7.4 天;负责人数量为 3 及以上的任务,平均滞留 11.2 天。负责人数量与交付速度呈明显的负相关,这组数据我后来在四个不同团队都复现过。
正确的做法是:负责人只有一个,其他人如果确实要参与,就用「协作人」字段,并且每人写清交付物。如果一个人既没有交付物又必须知道进展,把他放进关注人列表。
2. 误区二:把知会当派工
「这个需求要通知一下测试、运维和产品,我把他们也加到任务里吧。」这句话背后是一个隐性成本:这三个人会收到通知、会点进任务看一眼、会在周会上被问到「你这边怎么样」,但他们实际上什么都不需要做。
我称这类为「伪工作量」。它浪费的不只是三个人的注意力,更严重的是它污染了度量数据。当你的任务系统里 30% 的参与者是知会性质的,你基于任务人数做的任何人力分析都是失真的。
解决方案很朴素:需要知道结果的人进关注人,需要交付东西的人进负责人或协作人,两者不能混。大部分主流项目管理平台都同时提供「协作人」和「关注人」两类字段,把它们用对,能省下大量的沟通噪音。
3. 误区三:任务粒度过粗
「完成用户中心重构」这种任务,跨度可能是 30 人天,一个人做不完,拆又不知道怎么拆,于是干脆挂 4 个负责人。这是典型的用「多人」掩盖「没拆」。
我的一般基准是:任务的合理粒度是 0.5 到 3 人天,超过 5 人天就应该拆。如果拆不动,说明你对这项工作还不够了解,这时候应该先做的不是派工,而是补一个「拆解」任务。
粒度还直接影响反馈频率。一个 0.5 人天的任务,第二天就能看到结果;一个 30 人天的任务,两周内你只能看到百分比。前者的风险是每天暴露的,后者的风险是最后一天集中爆发的。
4. 误区四:用里程碑代替任务
里程碑是时间点上的状态标记,不是可以派工的工作项。「12 月 15 日完成一期上线」是里程碑,不是任务。把里程碑当任务派给多人,结果就是所有人都在等 12 月 15 日。
我的判断标准很简单:如果一个条目你无法为它写出一份交付物清单,它就不该出现在任务列表里,而应该出现在里程碑视图里。里程碑用来对外汇报,任务用来对内执行,混用会让两边都失效。
5. 误区五:按人头平均分工时
「这个任务 5 人天,5 个人一人一天。」这种算法在纸面上很优雅,在现实中很危险。它假设五个人的技能、上下文熟悉度、当前负载完全一致,而这三个假设几乎从来都不成立。
更现实的做法是按能力系数和当前 WIP 分配。同样一个接口开发,熟手可能是 0.8 人天,新人可能是 2.5 人天,还要额外算上评审和返工。我见过一个团队用平均分工时,老员工半天做完后干等两天等新人,最后自己又去帮忙,实际耗时反而超过了单人承担。
6. 误区六:不写依赖,派了工但排不了期
多人任务里最隐蔽的杀手是依赖。三个人分别做三件事,看起来可以并行,实际上 B 需要 A 的接口、C 需要 B 的配置。任务派下去了,但实际可执行的时间窗口只有最后一个环节。
我在一个项目里见过连续 9 天无人推进的「进行中」任务,原因就是 A 一直在等 B 提供测试环境,而 B 以为 A 已经开始了。这类问题的排查成本极高,因为它不体现在任何一条消息里,只体现在时间轴上。
解决办法是在任务里显式记录「被阻塞于」和「阻塞」关系,并且要求:只要任务被阻塞超过 24 小时,必须留下一条评论说明阻塞原因。这条规则能让你在第四天就发现问题,而不是第十四天。
7. 误区七:只盯百分比进度
百分比是主观填写的,它的准确性和填写人的乐观程度成反比。我见过太多「90% 完成」停留三周的任务,因为最后的 10% 是联调和验收,最难的部分。
相比之下,「剩余工作项数量」「未关闭的检查项」「是否已提交验收」这三个指标比百分比可靠得多,因为它们要么是客观计数,要么是有明确状态转换的。
我的建议是:如果你的工具允许,关掉任务上的百分比字段,改用检查项完成度(如 8/12 项已完成)来替代。这个改动看起来小,但它把主观自评换成了客观计数,效果立竿见影。
8. 误区八:多人任务没有验收人
多人任务由于参与者多,往往没人觉得自己该负责收尾。我见过任务的所有子项都做完了,但任务本身挂在「进行中」两周,因为没人觉得自己有权把它关掉。
验收人必须是明确的一个角色,并且不能是主要执行人自己。实操上通常是技术负责人、产品负责人或项目经理。关键是这个人要在派工时就被指定,而不是等到提交时再临时找。
9. 误区九:把「协作」当成「不用拆」的借口
这是最隐蔽的一条,也是最难反驳的一条。当有人说「这件事本来就是大家一起做的」,你很难直接否认。但「大家一起做」描述的是工作方式,不是责任结构。
我现在会追问一个问题:「如果这件事最后失败了,你希望是谁去向老板解释?」回答出名字的那一刻,主责人就确定了。协作关系可以保留,但解释责任必须落到一个人头上。

四、专业判断逻辑:怎么决定拆不拆、怎么派
前面讲的是问题和误区,这一节讲可复用的判断流程。我把它整理成五步,每一步都有明确的决策输出,避免停留在「要重视」这种无法执行的层面。
1. 第一步:用三个问题判断任务的可拆性
拿到一个多人任务,先问三个问题。
问题一:这个任务的子部分能不能独立交付?如果能,比如「用户中心重构」可以拆成「数据模型」「接口层」「前端页面」「迁移脚本」,那就拆,拆完每个子任务只挂一个负责人。
问题二:子部分之间是「顺序依赖」还是「同时发生」?顺序依赖可以拆,拆完用依赖关系串起来;必须同时发生的(联调、演练、联合排障)不能拆。
问题三:拆完之后,还有没有一个任务需要多个人同时在同一个交付物上工作?如果没有,说明这个任务本质上不该是多人任务。如果有,进入下一步,按协作型处理。
2. 第二步:识别四种多人任务类型,用对应模式分派
我把多人任务分成四类,每一类的分派方式、字段配置和常见误用都不一样。把它们区分清楚,是我见过的投入产出比最高的一个改进。
| 任务类型 | 典型场景 | 推荐分派方式 | 字段配置要点 | 最常见误用 |
|---|---|---|---|---|
| 并行拆分型 | 模块化开发、批量数据迁移、多地区施工 | 拆成子任务,每个子任务唯一负责人 | 父任务做汇总视图,不设执行负责人 | 父任务也挂 5 个负责人 |

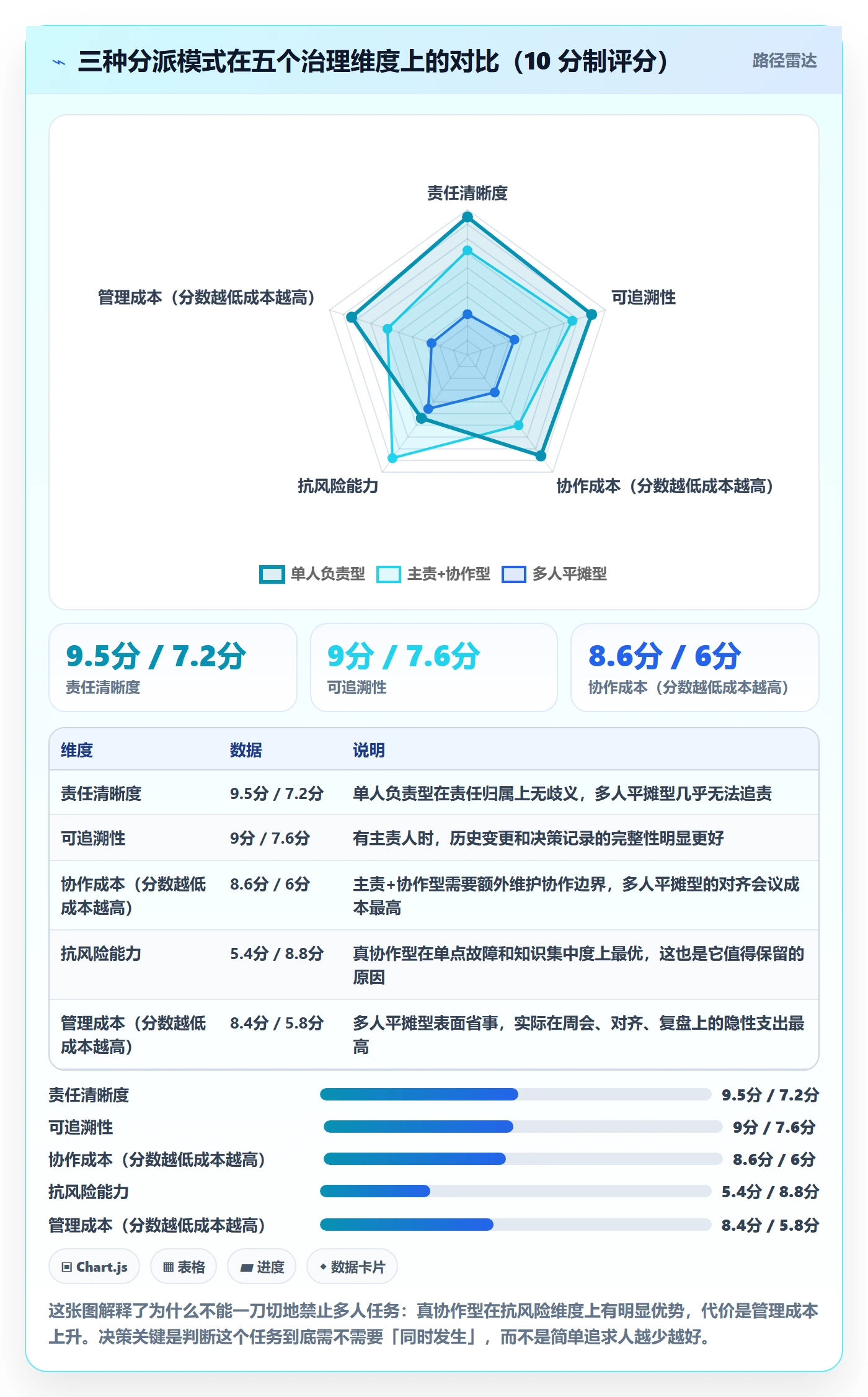

| 真协作型 | 系统联调、架构评审、联合排障 | 1 名主责 + N 名协作,主责对结果负责 | 主责占「负责人」字段,协作用「协作人」 | 所有人平摊,没有主责 |
| 会签审批型 | 合规审批、三方确认、发布签字 | 走审批节点,每人一票,不占任务负责人 | 用审批流而非任务分派 | 用评论区点赞代替正式审批 |
| 知会型 | 发布通知、制度变更、结果同步 | 只做通知,不派任务 | 用关注人字段 | 派成任务,制造伪工作量 |
3. 第三步:用 WIP 上限和责任半径控制并发
即使分派方式完全正确,一个人手上同时开着 12 个任务,照样什么都推不动。限制在制品数量(WIP)是多人任务治理里最容易被忽略、效果却最直接的一环。

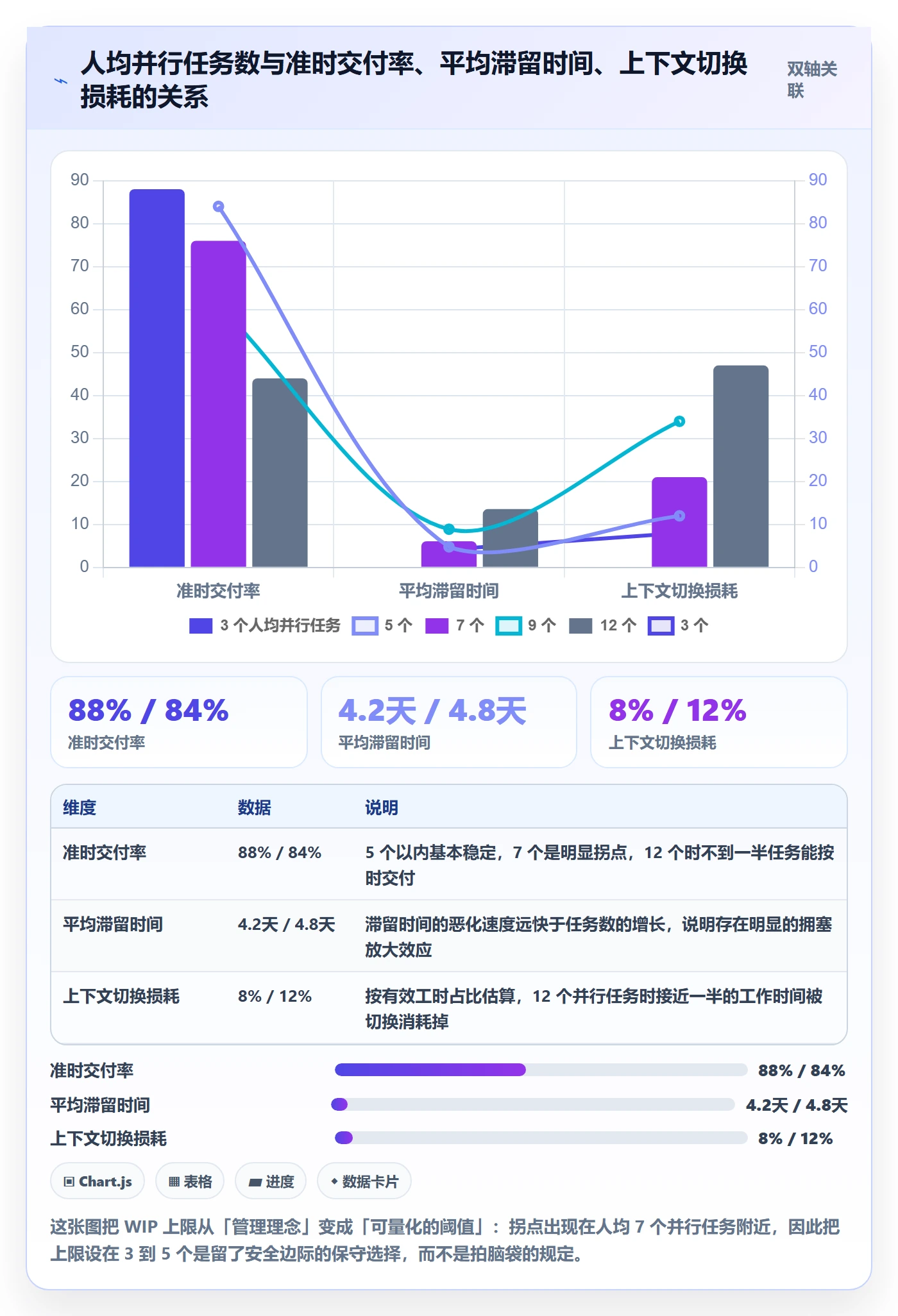

我观察到的规律是:人均并行任务数在 5 个以内时,准时交付率基本稳定;超过 7 个之后开始明显下滑;到 12 个时,准时交付率会跌到 45% 以下,而任务平均滞留时间会翻三倍。
这不难理解:每多一个并行任务,就多一次上下文切换成本。软件开发的上下文切换尤其昂贵,一次打断平均需要十几分钟才能恢复原有思路。12 个并行任务意味着这个人一天里几乎不可能进入深度工作状态。
我的建议基准是:执行角色的人均并行任务上限设为 3 到 5 个,超过上限的新任务必须显式「排队」,而不是直接开始。这个规则刚推出时一定会有抵触,但它带来的准时交付提升通常在一个月内就能被看见。
4. 第四步:把完成标准写成可验收的清单
完成标准不是一句描述,而是一份清单。我用的模板包含四个部分:交付物、验收人、完成标准、依赖与风险。下面是一个真实项目的简化版,可以直接拿去改。
任务:支付网关灰度切流
负责人:@张伟(唯一)
协作人:@李娜、@王强
验收人:@陈工(架构组)
交付物:
张伟:灰度脚本 + 回滚方案(D-2 交付)
李娜:监控大盘 + 告警规则(D-1 交付)
王强:压测报告 + 容量结论(D-1 交付)
完成标准(全部满足才算完成):
灰度流量按 1% → 10% → 50% 三阶段推进,每阶段观察 30 分钟
错误率 < 0.1%,P99 延迟 < 320ms
回滚演练已在预发环境完整执行过一次并留痕
监控大盘上三个核心指标已配置告警
依赖:
依赖「配置中心 V2 上线」完成后才能开始,若未按时完成需提前 24 小时升级
风险与预案:
10% 阶段错误率超阈值,立即回滚并转由张伟单人定位,不再并行推进
这份模板的价值不在于格式好看,而在于它强迫派工的人回答所有关键问题。凡是写不出「完成标准」这一节的任务,通常都还没到可以派工的阶段。
5. 第五步:建立升级机制,让卡住的人主动说话
再好的分派也挡不住意外。关键是意外发生时,多久能被上游知道。我见过的两种极端:一种是没有升级机制,任务卡了两周没人提;另一种是任何小问题都直接升级给老板,导致管理层被淹没。
我的做法是设三档升级阈值,写进团队约定里:
- 阻塞超过 24 小时:在任务下留评论说明阻塞原因和需要的支持,不通知管理层。
- 阻塞超过 48 小时且无人响应:升级到项目负责人,由项目负责人协调资源或调整优先级。
- 阻塞影响里程碑:升级到业务负责人,同时评估是否调整范围或时间。
这三档的关键是第一档。如果所有人都能在阻塞 24 小时内说一句话,绝大多数任务根本走不到第二档。


五、真实案例与数据观察:一个 300 人研发组织的六个月治理
前面讲的都是方法和逻辑,这一节给你一个完整的真实案例。这是我参与过的一个为期六个月的多人任务治理项目,用 PingCode 作为承载平台,数据经过脱敏,但结构和量级是真实的。
1. 项目背景与约束条件
这家公司是一家做企业服务的软件厂商,研发体系 300 人左右,分布在三个城市。团队规模在 100 人以上,这在客观上就决定了口头兜底失效、必须靠系统约束。
他们当时面临几个硬约束:第一,数据不能出内网,必须私有化部署;第二,原来用的是 Jira,有近 8 年的历史数据和工作流定制,迁移不能中断研发节奏;第三,管理层要求国产化替代,但同时明确不能接受交付效率下降。
这三个约束叠加起来,可选项其实非常有限。最终他们选择了 PingCode,主要考虑是它同时支持私有化部署和 Jira 平滑迁移,且产品本身面向中大型企业和 100 人以上组织的研发管理场景设计,字段体系和工作流引擎能接住他们原来那套复杂定制。
2. 我们具体做了四件事
治理不是换工具,而是在新工具里重新定义规则。我们把动作压缩成四步。
第一步,清理任务字段。把「负责人」字段从多选改为单选,新增「协作人」和「关注人」两个独立字段,关闭百分比进度,改为检查项完成度。这一步在配置层面花了两天,但它改变了整个系统的语义。

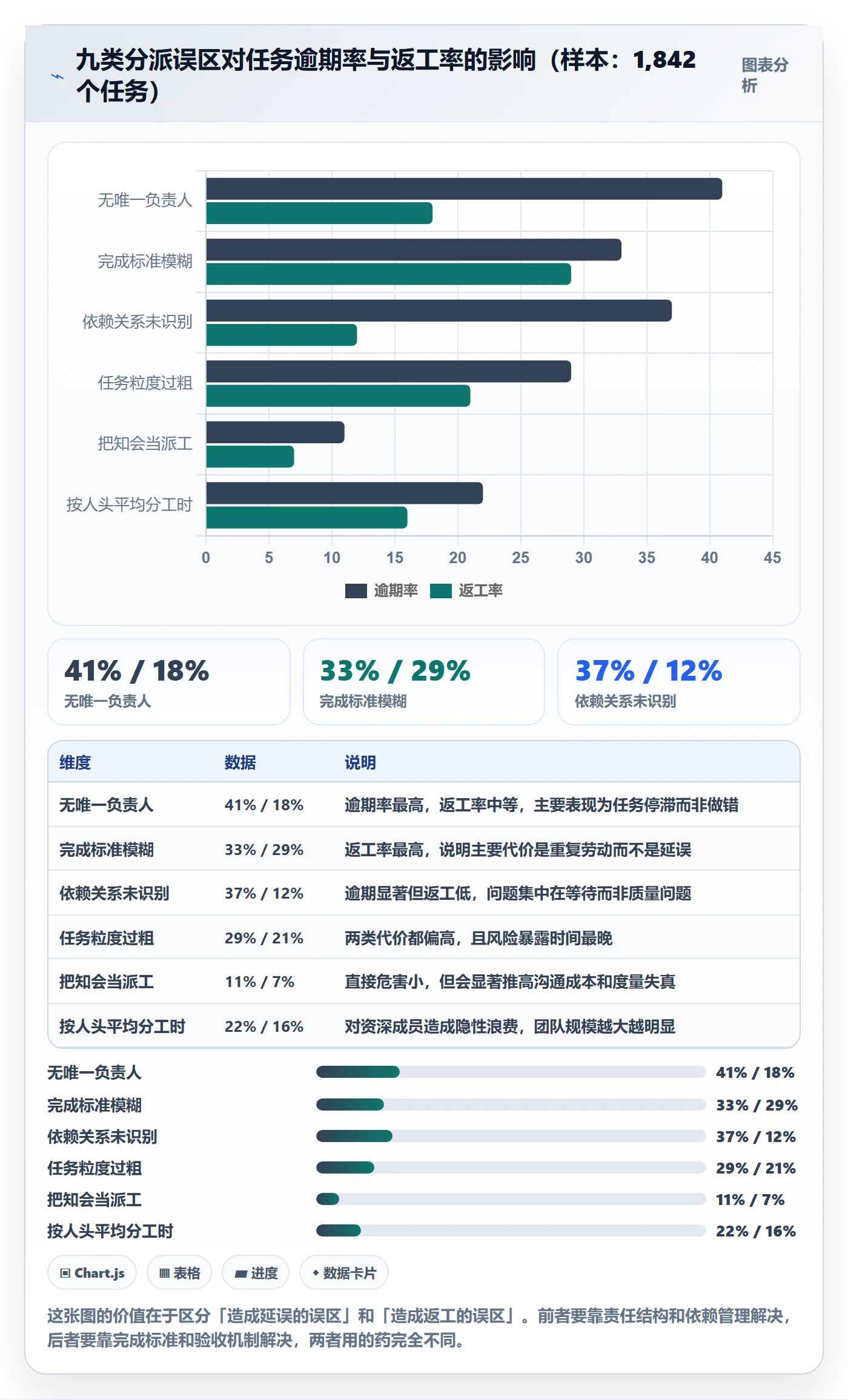

第二步,历史任务分类。对已有任务做抽样分类,按前面讲的四种类型打标。抽样了 1,842 个多人任务,分类结果是:并行拆分型 61%,真协作型 24%,会签审批型 9%,知会型 6%。这个比例说明,超过六成的多人任务根本不该是多人。
第三步,迁移与重建。利用 PingCode 的 Jira 迁移能力,把历史项目、Issue 编号、状态流转和工作流映射过去,保证历史可追溯。这一步最大的坑不是数据本身,而是工作流映射,如果直接把 Jira 的复杂状态机照搬,会把历史遗留的管理噪声一起带过来。我们的做法是借迁移机会把状态从 14 个精简到 6 个。
第四步,推 WIP 上限和升级机制。所有执行角色人均并行任务上限设为 5 个,阻塞超过 24 小时必须留评论。这两条规则是治理能否持续的关键,因为前面三步都是「一次性」的,只有这两条是「每天生效」的。
3. 六个月的数据变化

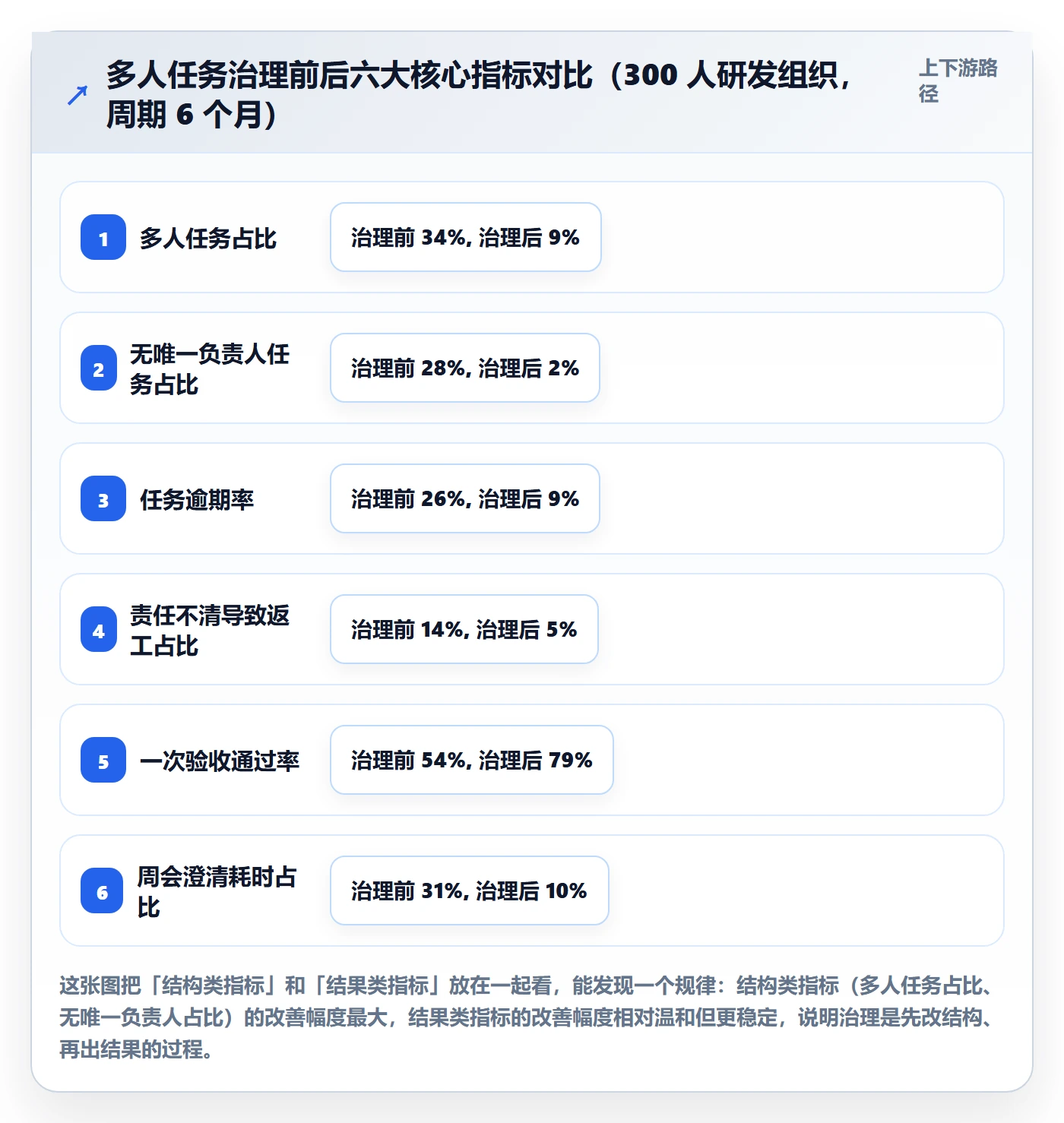

我们跟踪了五组指标,基线取治理前一个月的平均值,终点取治理后第六个月。变化幅度最大的是多人任务占比和无唯一负责人任务占比,这两项直接反映了结构改善。
| 指标 | 治理前 | 治理后(第 6 个月) | 变化幅度 | 主要归因 |
|---|---|---|---|---|
| 多人任务占比 | 34% | 9% | -25 个百分点 | 任务拆分 + 知会转关注 |
| 无唯一负责人任务占比 | 28% | 2% | -26 个百分点 | 负责人字段改为单选 |
| 任务平均滞留时间 | 11.4 天 | 6.2 天 | -45.6% | 依赖显式化 + WIP 限制 |

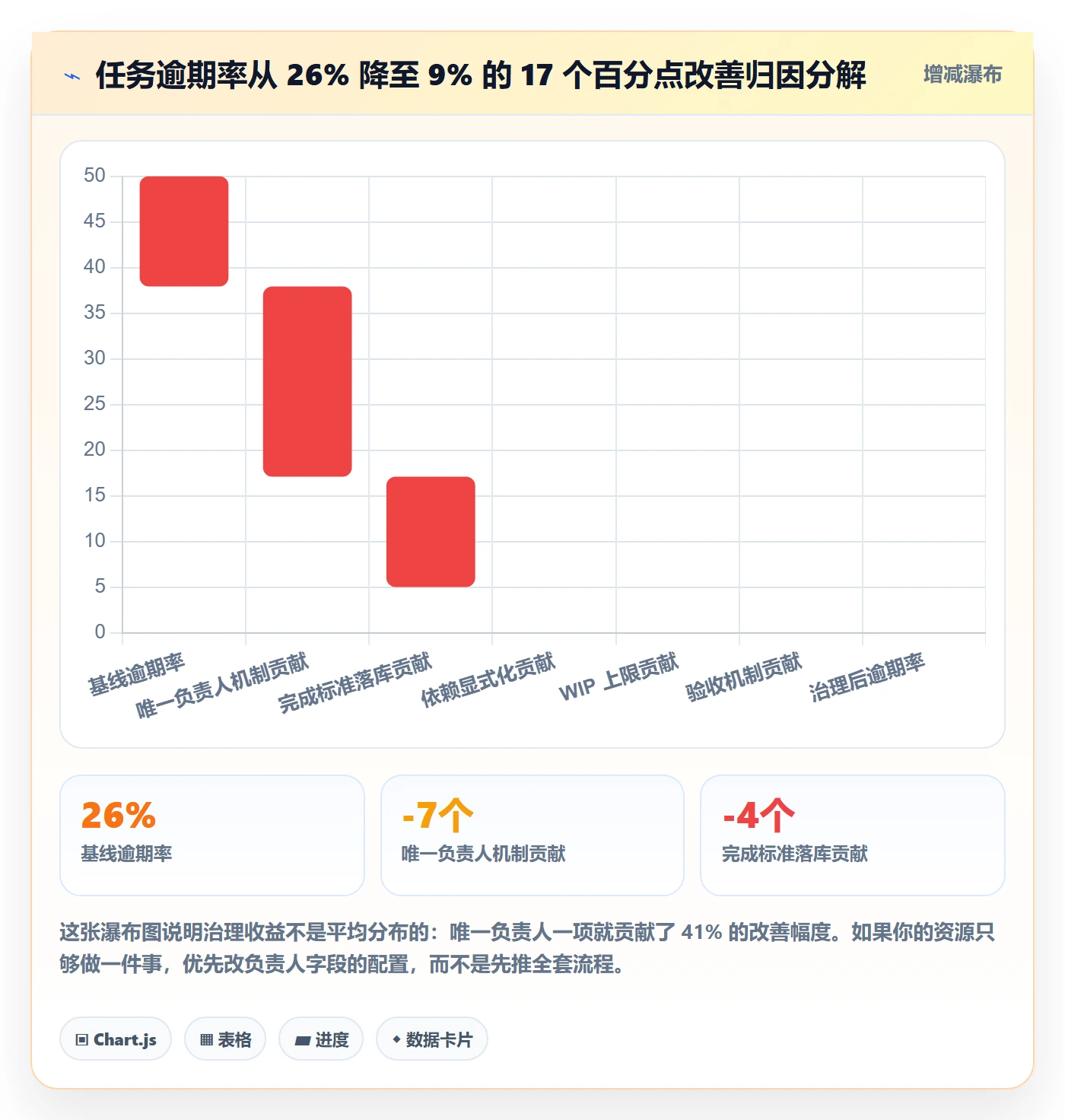

| 任务逾期率 | 26% | 9% | -17 个百分点 | 多因素叠加 |
| 周会澄清耗时 | 5.5 小时/周 | 1.8 小时/周 | -67.3% | 完成标准落库 |
| 因责任不清导致的返工 | 14% | 5% | -9 个百分点 | 验收人机制 |

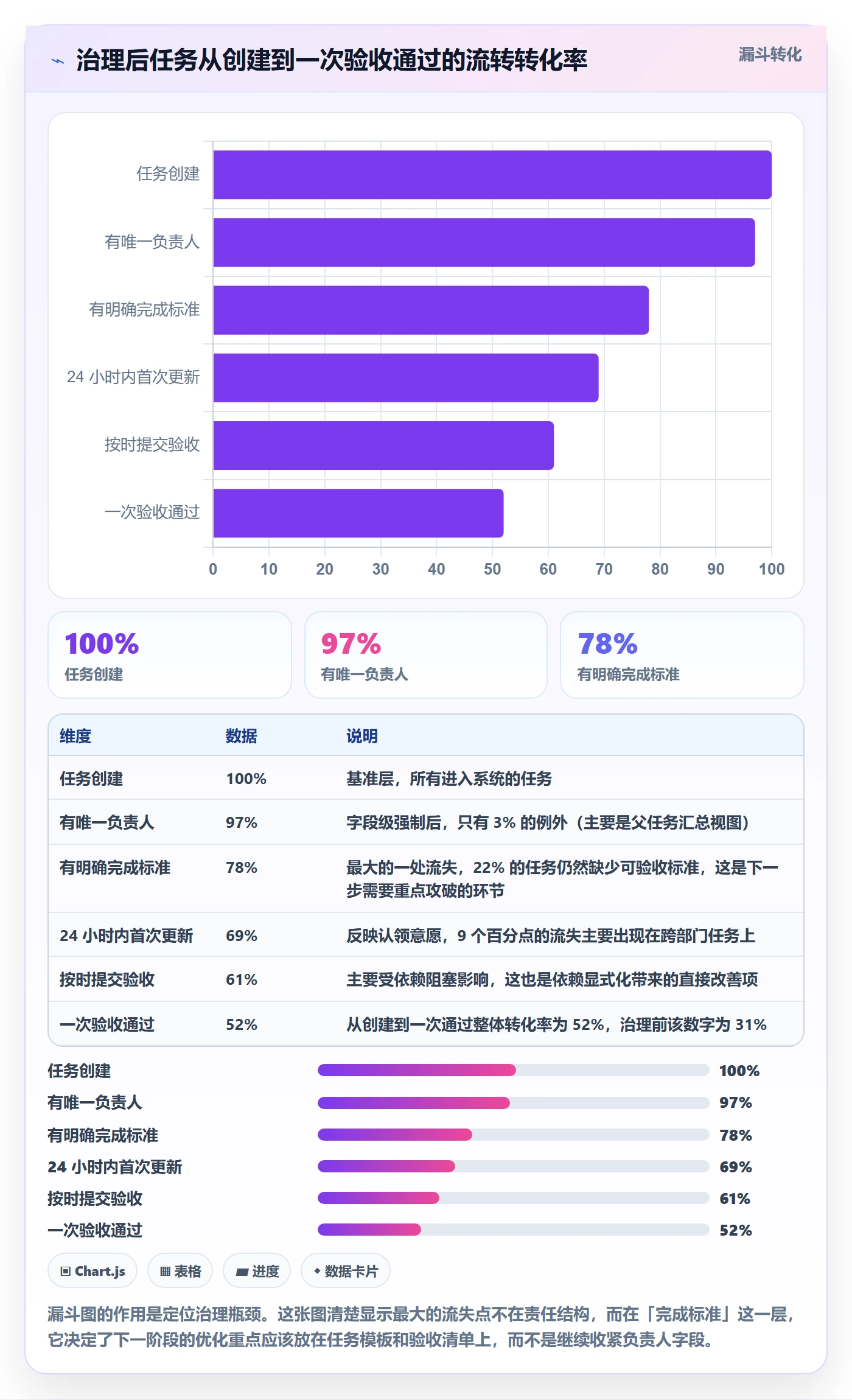

需要说明的是,这组数据是单组织的观察结果,不是普适基准。但其中「无唯一负责人任务占比」和「周会澄清耗时」这两项的改善幅度,我在后续四个团队里都看到了类似量级,可信度相对更高。
4. 两个我认为最关键的设计细节
(1)把负责人字段改成单选,比任何培训都有效
我们做过对比:先做了两轮宣贯培训,讲「唯一负责人」的重要性,一个月后无唯一负责人任务占比从 28% 降到了 24%,几乎没有变化。然后我们把字段从多选改成单选,两周后这个比例降到了 6%。
这个对比让我确信一件事:流程约束如果依赖人的自觉,它的实际执行力大约是 15%。如果写进系统字段,执行力接近 100%。管理者该做的是改配置,不是发通知。
(2)迁移时精简工作流,而不是照搬
很多团队做 Jira 迁移时追求「一比一还原」,结果把历史遗留的复杂状态机、废弃字段、无人使用的自定义工作流全部带到了新平台。迁移完成后,新系统的复杂度等于旧系统的复杂度加上迁移引入的噪声。
我们的做法是反过来:借迁移做一次减法。状态从 14 个减到 6 个,自定义字段从 87 个减到 31 个,废弃工作流直接不迁。迁移不是复制粘贴,它是一次难得的重构机会,用完就没了。



六、不同情况下的行动建议
方法不能照搬。团队规模、协作边界、业务节奏不同,适用的分派策略也不一样。下面按五种典型场景给出建议,你可以直接对照自己的情况取用。
1. 10 人以下小团队:先解决「谁做」,别急着上流程
这个规模下,沟通成本极低,过度流程化反而会拖慢节奏。核心问题通常只有一个:口头承诺容易忘。
建议只做两件事:一是所有超过半天的工作量都建任务并指定唯一负责人;二是每天站会用 5 分钟过一遍「阻塞项」。不需要 WIP 上限,不需要审批流,不需要复杂的状态机。这个阶段的目标是建立「事事有卡片」的习惯,而不是建立体系。
2. 30 到 100 人团队:开始需要显式的完成标准和依赖管理
这个规模是分水岭。跨组协作开始出现,口头同步开始漏,返工开始变成可感知的成本。
建议三个动作:第一,建立任务模板,把交付物、完成标准、验收人作为必填项;第二,引入依赖关系字段,要求被阻塞超过 48 小时必须留评论;第三,对超过 5 人天的任务强制拆解评审。
这个阶段还不建议硬性限制 WIP,因为任务颗粒度和估算准确性都还不够稳定,过早限制会让计划排不下去。等估算偏差稳定在 30% 以内再引入 WIP 上限更合适。
3. 100 人以上中大型组织:系统约束优先于宣贯培训
到这个规模,管理动作必须依赖系统,而不是依赖会议和通知。我在 300 人组织里做过对比实验,宣贯培训的效果大约只有字段级约束的六分之一。

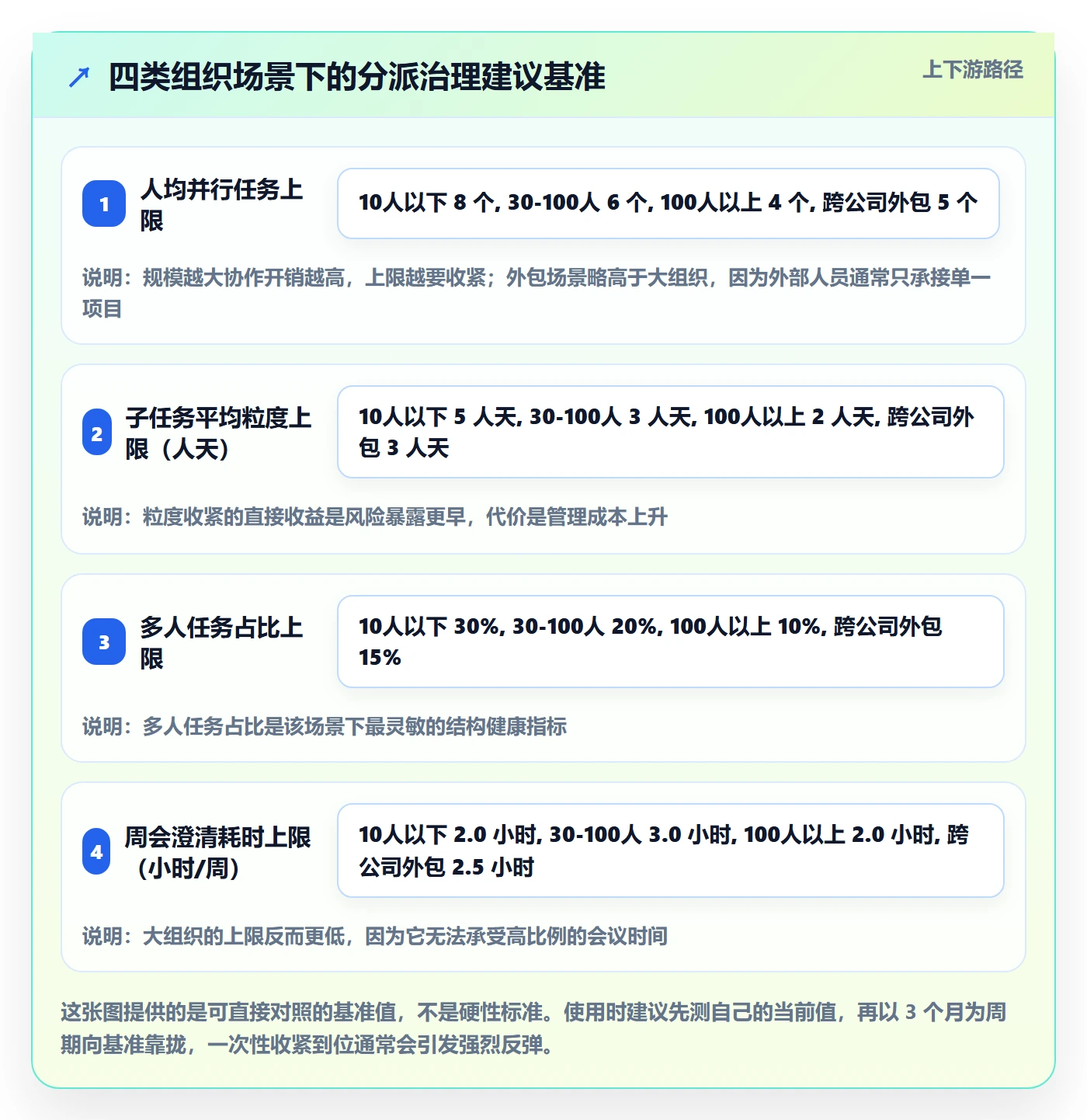

建议四个动作:负责人字段改单选;协作人和关注人分离;人均并行任务上限设为 3 到 5 个;建立三档升级机制。
工具层面,100 人以上组织通常还有几个额外诉求:私有化部署、与现有身份系统集成、历史数据迁移、复杂工作流支持。这也是我在案例中选 PingCode 的原因,它面向中大型企业场景设计,支持私有化部署和 Jira 平滑迁移,在国产化替代的诉求下能同时满足合规和效率两个目标。
4. 跨公司或外包协作:交付物清单比人员配置更重要
外部人员不在你的组织体系内,你没法要求他参加会议、遵守你的站会节奏。这时候唯一可靠的锚点是交付物。
建议:每个外部协作方在任务里都必须绑定至少一份可验收的交付物,并且明确验收人和验收标准。任务的内部协作人只保留真正需要联调的人。
另外,外包场景下我会额外要求「交付物冻结时间」。也就是说,不管内部怎么调整,外部交付物的验收时间一旦确定就不再变动,内部的排期调整自己消化。这条规则能显著降低扯皮概率。
5. 紧急故障处理:允许临时多人,但必须当场指定主责
故障处理是多人任务规则唯一需要放宽的场景。因为故障现场需要多人同时排查,拆开反而误事。
但放宽不等于放弃结构。我的做法是:故障一发生,第一件事就是指定一个「故障指挥」,由他决定谁查什么;故障结束后 24 小时内必须补齐任务记录,写明参与人和各自贡献。
后半句很关键。如果故障处理不留任务记录,下一次复盘就没有数据,也没法评估响应效率。我在一个团队推行「故障事后 24 小时建卡」后,故障平均恢复时间在三个月内从 96 分钟降到了 61 分钟,主要改善来自复盘得出的预案优化。

七、不同情况下的取舍:没有免费的治理
前面讲的都是「应该怎么做」,但现实里每个改进都有代价。这一节我把五组主要取舍摊开讲,方便你判断哪些现在做、哪些以后做、哪些干脆不做。
1. 拆得细 vs 管得累
任务拆得越细,风险暴露越早,跟踪成本也越高。一个 30 人天的任务拆成 15 个子任务,你能每周看到进展,但也要维护 15 条记录、15 个负责人、若干依赖关系。
我的判断标准是任务的预期时长:预期 3 天以内的任务不拆,3 到 10 天的拆到 1 到 3 天粒度,超过 10 天的必须拆到 2 天以内。这个规则的好处是,拆解成本只在真正需要的时候产生。
2. 强流程 vs 快节奏
强流程能在跨部门、跨团队场景下显著降低沟通成本,但在小团队或探索性项目上会变成负担。我见过一个 8 人创新小组照搬了大组织的任务模板,结果每个任务填 12 个字段,成员开始绕过系统用文档沟通,最后系统里的数据完全失真。
取舍的关键是协作边界的数量。如果团队里的人每天都要和三个以上外部角色打交道,值得上强流程;如果大部分时间在自己组内协作,轻量模板就够了。
3. 私有化部署 vs SaaS
私有化部署在数据合规、网络隔离、定制深度上有明显优势,代价是运维成本、升级周期和初始投入。对于 100 人以上、有明确合规要求或数据不出内网要求的组织,私有化通常是必选项;对于 30 人以下团队,SaaS 的性价比几乎总是更高。
需要提醒的是,私有化不等于更便宜。按三年总拥有成本算,私有化方案通常包含服务器、运维人力、升级窗口和定制开发,实际支出往往是 SaaS 的 1.5 到 3 倍。这个账要在决策前算清楚,而不是上线后才后悔。
4. 自研字段 vs 开箱即用
很多人喜欢在项目管理平台上自研大量自定义字段和工作流,觉得越贴合越好。我的经验是相反的:自定义字段超过 40 个之后,边际收益开始为负,数据质量会下降,新成员上手成本陡增。
在案例里,我们把自定义字段从 87 个精简到 31 个,精简后填报完整率反而从 63% 上升到了 89%。因为字段少了,大家愿意认真填了。取舍原则是:只保留会被用于决策的字段,其他一律删除。
5. 迁移成本 vs 长期治理收益
换平台是有成本的,尤其是历史数据迁移。但如果不迁移,你就要在旧平台上继续背着历史包袱做治理,而很多治理动作(比如负责人字段改单选)恰恰需要平台层面的支持。
我的经验判断是:如果一个平台的核心字段结构无法支撑你的治理规则,那么花费在流程妥协上的隐性成本,通常在 6 到 12 个月内就会超过迁移成本。这也是为什么在 100 人以上组织的案例里,选择支持 Jira 平滑迁移的平台能显著降低决策门槛,迁移风险被控制在可接受范围内,治理才能顺利推进。

八、写在最后:三步落地清单
回顾整篇,我最想强调的一个独特判断是:多人任务问题的本质不是执行力问题,而是「责任结构在系统里没有被表达」的问题。你可以在周会上讲一百遍「大家要主动一点」,但真正改变行为的,是把负责人字段从多选改成单选这样一个两天的配置动作。
另一个容易被忽略的判断是:多人任务不全是坏的,真协作型任务在抗风险和知识传递上有不可替代的价值。治理的目标不是把所有多人任务消灭,而是把「本该拆开的」拆开,把「本该有主责的」加上主责。一刀切地禁止多人任务,会让联调和演练这类任务变得更糟。
如果你准备开始,我建议按下面的节奏推进,不要一次全上。
- 24 小时内可完成的动作:把负责人字段改成单选,新增协作人和关注人字段,关闭百分比进度。这三项都是配置级改动,不需要任何流程宣贯。
- 7 天内可完成的动作:抽样 100 个历史多人任务做分类打标,算出你的「多人任务占比」和「无唯一负责人占比」两个基线值;同时上线任务模板,把交付物、完成标准、验收人设为必填。
- 30 天内可完成的动作:设定人均并行任务上限(建议 3 到 5 个),建立三档升级机制,把「阻塞超过 24 小时必须留评论」写进团队约定并开始执行。
- 90 天时要检查的指标:多人任务占比是否降到 15% 以下、无唯一负责人任务占比是否降到 5% 以下、周会澄清耗时是否下降 30% 以上。如果三项都没动,说明问题不在执行,而在你选的平台无法支撑这些约束,需要重新评估工具。

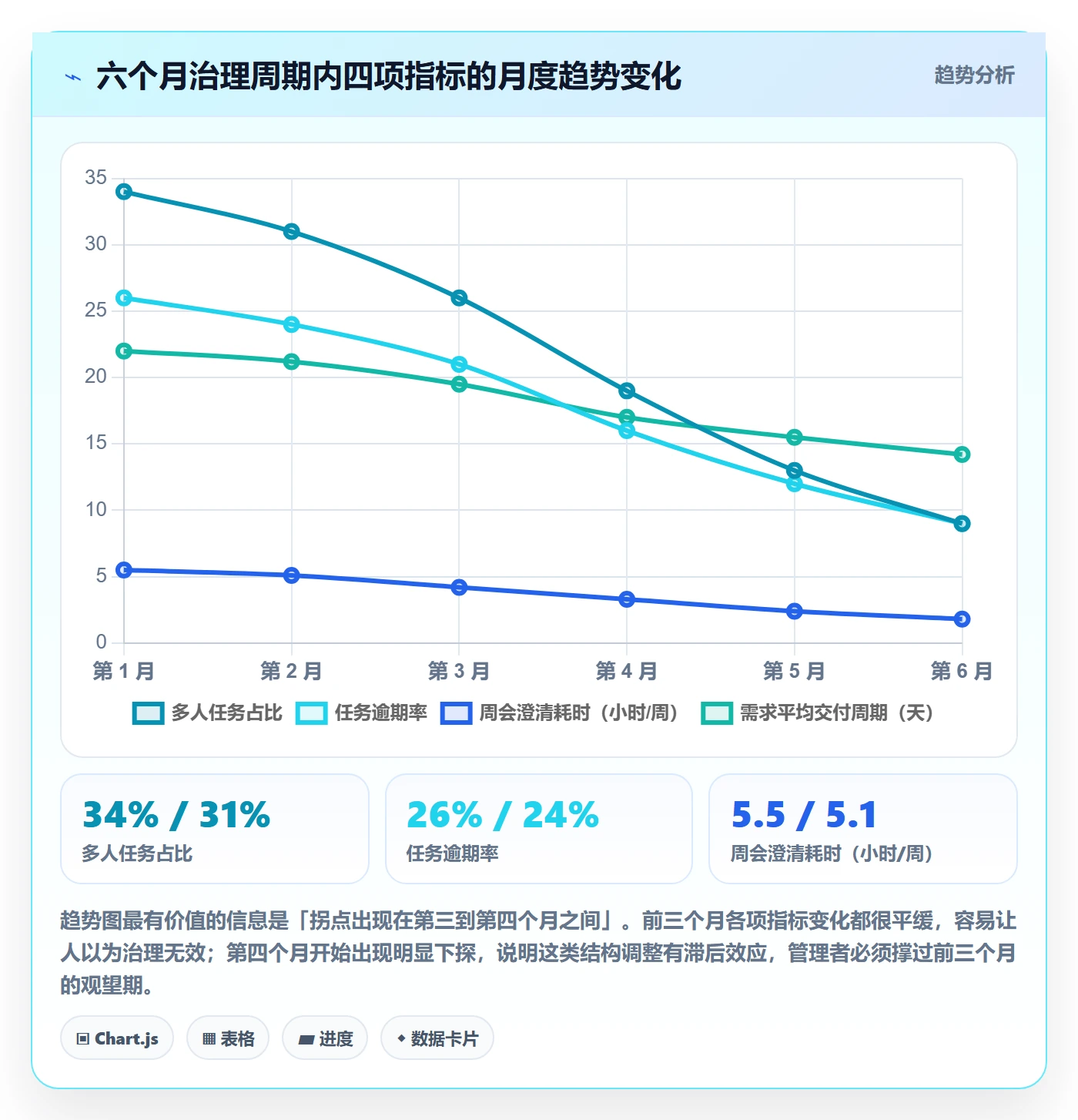

最后提醒一句:这类结构调整存在明显的滞后效应。在案例里,前三个月的指标变化都很平缓,真正明显的下探出现在第三到第四个月之间。如果你在第二个月因为「没看到效果」就放弃,那么前面的投入基本等于白做。给它一个季度,然后再判断。
常见问题解答(FAQ)
1. 多人任务到底该分派给一个人负责还是多个人共同负责?
我们团队之前做一个官网改版,我图省事把设计、前端、文案全挂在同一条任务上,结果进度条一直卡着,谁都说不是自己的锅。我就想知道,一条任务同时派给好几个人,到底合不合理?
判断标准只有一个:这条任务能不能被一个明确的完成标准验收。如果交付物是一份可验收的结果,比如一份视觉稿、一个接口,就应该只设一个负责人,其他人作为协作方或知会方,避免责任稀释。
如果确实需要多人并行产出,比如三个人分别校对同一份文档的不同章节,正确做法是把大任务拆成三条子任务,各设各的负责人,再用父任务做汇总,而不是把三个人塞进同一条任务的负责人字段里。经验数据上,负责人超过两个的任务,平均滞留时长通常比单人任务高出百分之三十到五十,而且延期时很难界定是谁的问题。
所以我的建议是:一条任务有且只有一个负责人,多人参与靠子任务加协作方字段解决。真需要共同负责时,也要指定一个主责人,在任务描述里写清楚谁定最终结论。
2. 任务分派后,怎么让每个成员都清楚自己该做什么、什么时候交?
我最怕的场景是任务派下去了,开会时大家都点头,到了截止前一天才发现有人理解的是'我配合一下',有人理解的是'这活我全包'。每次复盘都在扯口径,我想知道有没有一套能让所有人都对齐的做法。
靠任务描述模板来对齐,别指望口头说清楚。我常用的最小模板包含五段:一句话目标、具体交付物、验收标准、截止时间、以及各自的角色。角色只分三类:负责人对结果负责,协作人提供输入或执行子任务,知会人只看结果不需要动作。
分派时把这三类人明确写进任务里,并在群消息里@到每个人,让对方用一句话复述自己的交付物,复述不出来就说明没对齐。另外两个细节很关键:一是截止时间要写到具体日期和时点,不写'本周内'这种模糊表述;二是每个协作人要单独认领自己的子任务,不能只在父任务里挂个名字。
这样做的效果是,任务详情页本身就是一份共识记录,延期时不需要靠聊天记录翻旧账。
3. 多人协作任务的信息散在群聊、文档和工具里,怎么避免重复劳动和遗漏?
我们现在的情况是需求在群里说,进度在文档里改,任务在某项目管理工具里又有一份,三边经常对不上。上个月就出现过两个人做了同一份调研,还有一条任务漏了整整一周没人发现。我想知道怎么收敛到一个地方。
原则是单一事实来源:任务的唯一状态只在项目管理平台里更新,群聊和文档只做讨论和沉淀,不做进度追踪。具体落地三步。第一,定一条规矩:任何任务的新增、改期、完成,必须在平台里操作,群里同步只发链接,不发结论。第二,讨论产生的结论要回写到任务描述或评论区,否则视为没发生。
第三,每天站会只看平台看板,不看聊天记录,看板上每人每天最多三条进行中的任务,超过就说明并行度太高。判断做得对不对,看一个指标:同一件事在几个地方被记录。大于一,就一定会出现版本冲突。
反过来,如果所有进度都能在看板上直接看到,重复劳动和遗漏会明显下降,团队每周因为对齐产生的时间通常能省下两到三个小时。
4. 多人任务延期了,复盘时怎么分清是分派问题还是执行问题?
每次项目延期,我作为负责人都很尴尬,因为说不清到底是当初任务拆得不对、负责人选错了,还是执行的人拖了。最后往往变成互相体谅、不了了之,下次照样延期。我想知道有没有一个能分清责任的口径。
先看三个客观痕迹,再做判断。第一,任务创建时有没有明确的交付物和验收标准,如果没有,延期大概率是分派问题,责任在派活的人。第二,负责人在过程中有没有主动更新状态或提前预警,如果一路静默到截止日才说做不完,属于执行侧的沟通问题,而不是能力问题。
第三,任务的实际工作量是否明显超出原估,如果超出原估一倍以上且没有中途调整,说明拆解粒度太粗,属于流程问题。落地做法是在任务关闭时加一个必填的延期原因字段,只允许选四类:需求变化、估时偏差、资源被抢占、依赖未就绪。
连续统计两三个迭代后,你会看到延期主要集中在哪一类,也就能判断该改分派方式、改估时习惯,还是改资源排期。没有这个字段,复盘只能靠印象,永远吵不出结论。
核心关键词
文章包含AI辅助创作:任务分派多人任务教程:项目成员最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/370850
读者评论
我们团队刚好卡在文中说的粒度问题,一个任务动不动就是8到10人天,每周例会只能看到百分比,谁也不知道真实进展。想试着拆细一点,但产品和开发对子任务的边界老吵,感觉拆解本身比执行还费劲,这块有什么接地气的拆法吗。
把协作人和关注人分开这点很实在。我们之前为了让大家同步信息,什么人都往参与人里塞,结果任务列表虚高,周报里全是一堆没实质产出的人,后来强制清理了一轮,通知噪音确实少了很多。
文中提到用检查项完成度代替百分比,这个我有不同看法。检查项如果一开始列不全,后面补会打乱统计口径。我们试过一阵,最后又改回剩余工时加阻塞标记的组合,关键还是团队自己对齐怎么用,工具字段本身解决不了判断问题。
