我带过一个 27 人的跨端项目,上线前两周做延期复盘,37 个未完成任务里只有 6 个是真正的技术难题,剩下 31 个的根因都指向同一件事:任务分派时没人说清楚"谁在什么时候,把什么东西交给谁,凭什么算做完"。这个比例在我后来陆续接触的十几个百人级研发组织里反复出现,大致落在 70%~85% 区间。所以我一直认为,项目负责人最被低估的能力不是排期,而是把一件复杂工作切成可以被独立验收的颗粒,并且只交给一个人负责。

多人任务流程与规范的核心,说到底就是围绕这件事设计指标、设计工具、设计复盘节奏。

一、先给结论:任务分派的质量,决定项目可控性的上限

我见过太多团队把"任务分派"当成一个行政动作,负责人在群里发一段话、在工具里建一张单、@ 一下人,就算分派完成了。这种做法在 5 人以内的小团队里勉强能跑,一旦超过 15 人、一旦出现跨部门依赖,就会立刻崩盘。因为任务分派真正的产出不是"任务已发出",而是"接收方对交付边界的理解与分派方一致"。

1. 结论一:分派质量决定项目可控性的上限

排期、资源、技术方案这些都是可以被修正的变量,唯独分派颗粒度是不可逆的前置条件。一个任务如果建单时就模糊,后面所有管理动作都只能靠人肉追问来弥补,而人肉追问的成本会随人数呈指数增长。我做过一个粗略统计:在一个 30 人团队里,负责人每周花在"追问进度、澄清需求、协调对接"上的时间大约是 11~14 小时,占了将近三分之一的工作时间,而其中超过六成的时间消耗,源头都是最初那张任务单没写清楚。

2. 结论二:只需要盯住四个结果层指标

指标不是越多越好。我建议项目负责人先只盯住四个结果层指标,其他指标作为诊断工具,而不是考核工具。这四个指标分别是:任务分派明确率、单一责任人覆盖率、一次验收通过率、阻塞时长占比。前两个衡量"分派时是否说清楚",后两个衡量"说清楚之后是否真的顺"。四个指标构成一条闭环:分派清楚 → 责任唯一 → 少返工 → 少等待。

多人任务流程与规范:项目负责人任务分派最佳实践关键指标

3. 结论三:一条铁律,四条最小规则

如果只能记住一句话,那就是这条铁律:任何一个任务,必须能回答"交付什么、谁交付、何时交付、交给谁验收"这四个问题,否则不允许进入执行队列。我把这条铁律拆成四条最小规则,任何规模的团队都可以直接抄:

  1. 单一责任人规则:一个任务只有一个主责人,协作人可以有多个,但责任人栏位禁止填写两个及以上名字。
  2. 可交付物规则:任务描述必须包含一个名词性交付物,例如"接口文档 v1""灰度环境可用""压测报告",而不是"优化性能""推进一下"。
  3. 验收标准规则:必须写明验收人是谁、验收依据是什么。没有验收人的任务,本质上是一张待办留言。
  4. 截止时间规则:截止时间必须精确到天,且与任务颗粒度匹配。超过 10 人天的任务必须拆分。

下面是我在实际项目里用的一张任务分派模板,直接从 YAML 改过来就能落到工具的自定义字段里。它的价值不在于格式好看,而在于把模糊表述逼到无处可藏。

task:
id: PAY-1042

title: "支付回调幂等改造-灰度环境可用"

deliverable: "灰度环境通过 5000 QPS 重复回调压测,重复扣款为 0"

owner: "张XX" # 有且仅有一人

collaborators: ["李XX", "王XX"]

acceptance:

reviewer: "支付域负责人 陈XX"

criteria:

"重复回调场景压测报告一份"

"监控大盘新增重复扣款告警项"

"回滚脚本在测试环境验证通过"

due_date: "2025-04-18"

depends_on: ["PAY-1038", "INFRA-2201"]

handoff_to: "支付域负责人 陈XX"

estimated_effort: "6 人天" # 超过 10 人天必须拆分

二、背景与真实场景:为什么人一多,任务流程就开始失控

小团队不需要流程,因为所有人共享同一个上下文。当团队只有 5 个人时,负责人抬头喊一句"这个你弄一下",对方立刻明白要弄什么,因为大家坐在同一间会议室里,昨天的讨论还热乎着。但当团队变成 30 人、50 人、300 人,上下文就不再共享,信息必须靠载体传递,而任务单就是这个载体。

1. 一次 27 人项目的延期复盘

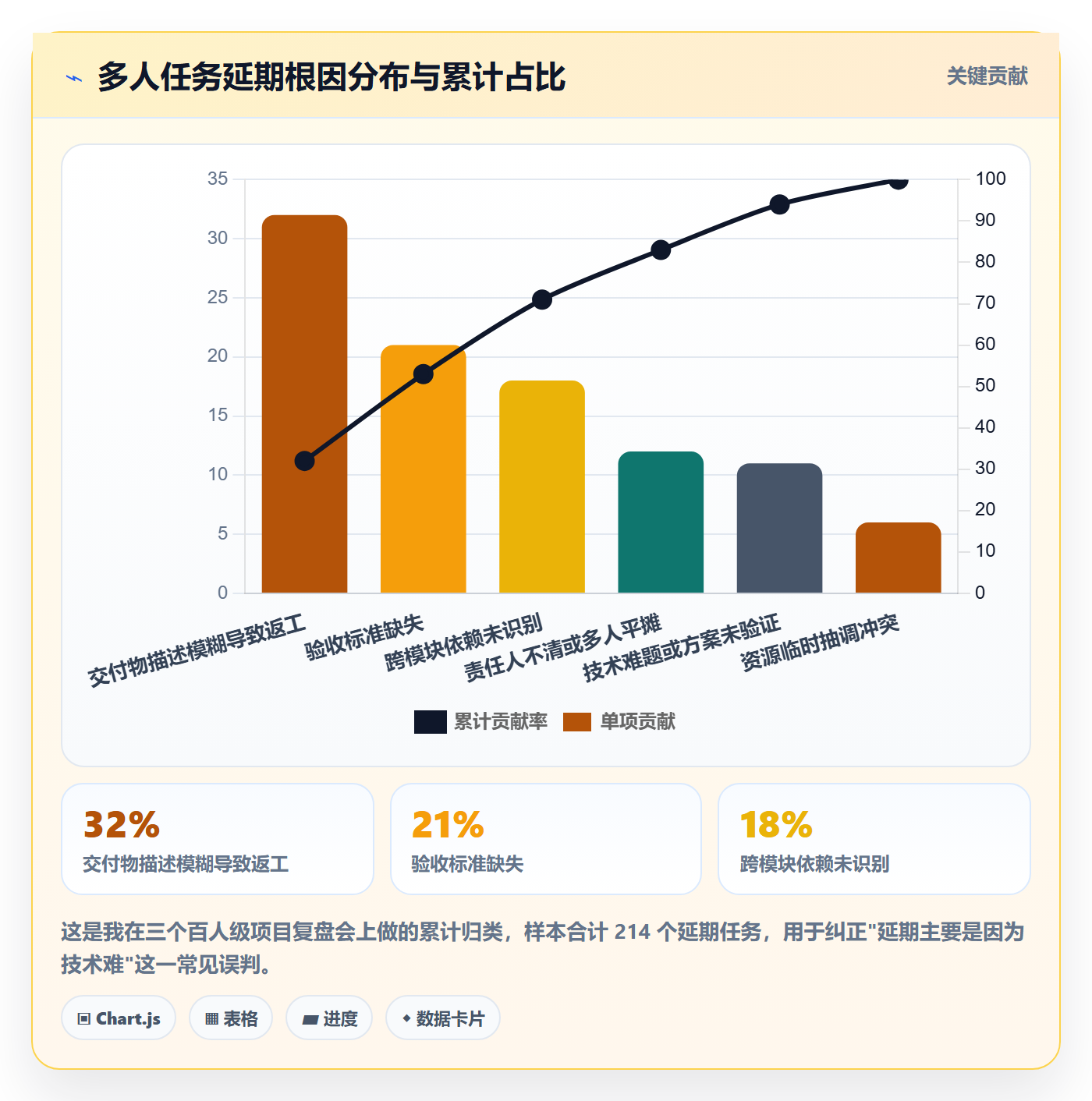

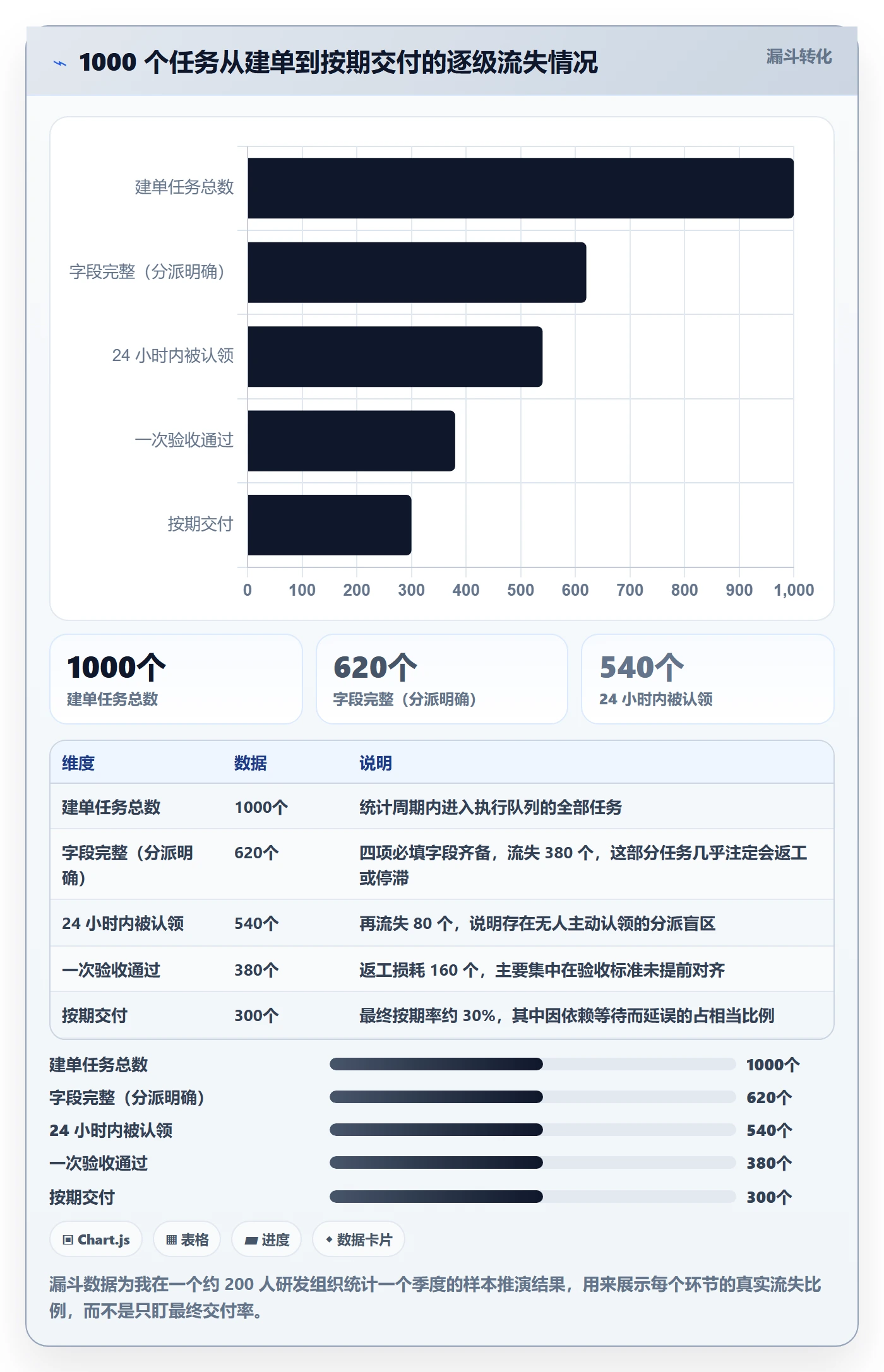

回到开头那个项目。我们当时的做法是:产品经理在需求评审会上口头讲一遍,然后项目经理在工具里批量建单,标题基本是"XX 模块开发""XX 联调"。上线前的复盘数据显示,37 个延期任务中,有 12 个是因为"做出来的东西和期望不一致"导致返工,有 9 个是因为"以为对方会处理"导致无人认领,有 10 个是因为依赖项没被识别出来,卡在等待状态。只有 6 个是真的遇到了技术卡点。

这个结构非常典型。我把这类复盘的根因做过归类,在多个项目上得到的结果高度一致:绝大多数延期不是能力问题,而是接口问题。这里的"接口"既指系统接口,也指人和人之间的交付接口。

多人任务流程与规范:项目负责人任务分派最佳实践关键指标

2. 沟通链路的增长不是线性的,而是组合爆炸的

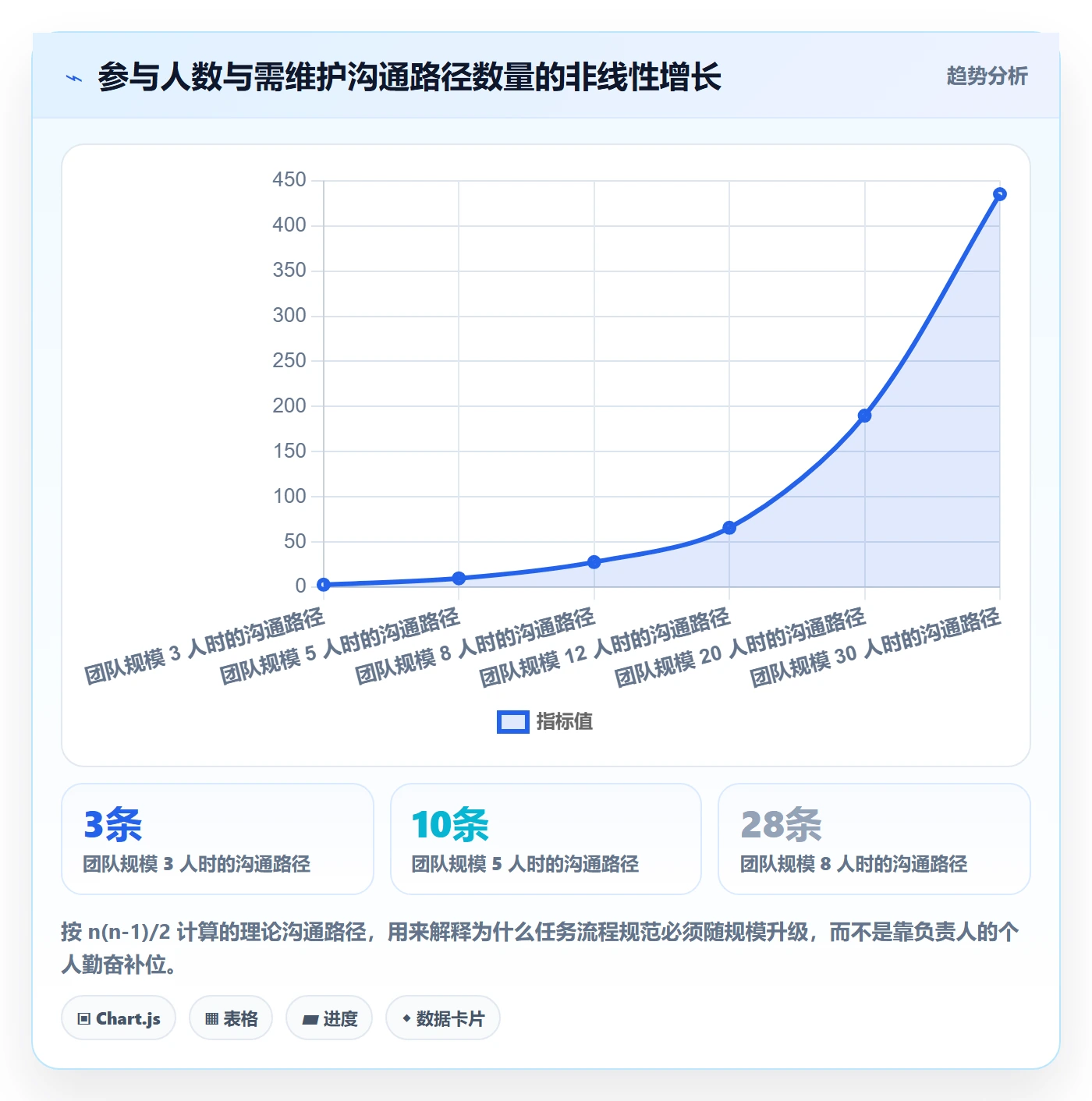

很多负责人低估了人数带来的复杂度。两三个人的协作,沟通路径是 3 条;五个人是 10 条;八个人是 28 条;十二个人是 66 条。这条公式是 n(n-1)/2,它意味着团队规模翻一倍,需要维护的沟通路径大约翻四倍。当你意识到这一点,就会明白为什么"靠拉群、靠喊话、靠周会同步"的组织方式在 20 人以上必然失效。

多人任务流程与规范:项目负责人任务分派最佳实践关键指标

3. 中大型组织的三个真实约束

在为 PingCode 这类主要服务中大型企业及 100 人以上组织的项目管理平台做落地支持时,我观察到一个共同点:这些团队的问题从来不是"不知道要规范",而是被三个约束卡住。

  • 约束一:历史包袱。大量任务单沉淀在旧工具里,字段体系是十年前设计的,改字段意味着存量数据全部失配。
  • 约束二:多项目并行。同一个人同时被 3~5 个项目占用,任何单项目的分派规范都会在跨项目层面被打破。
  • 约束三:数据不出域。研发数据、客户信息、财务口径敏感,工具必须支持私有化部署,否则流程规范再漂亮也落不了地。

这三个约束直接决定了工具选型和流程设计的方向。我个人的判断是:100 人以上的研发组织,不应该在"要不要私有化部署"上纠结,而应该在"迁移成本有多高"上做评估。因为一旦涉及客户交付项目,数据出域的合规成本远高于私有化的运维成本。

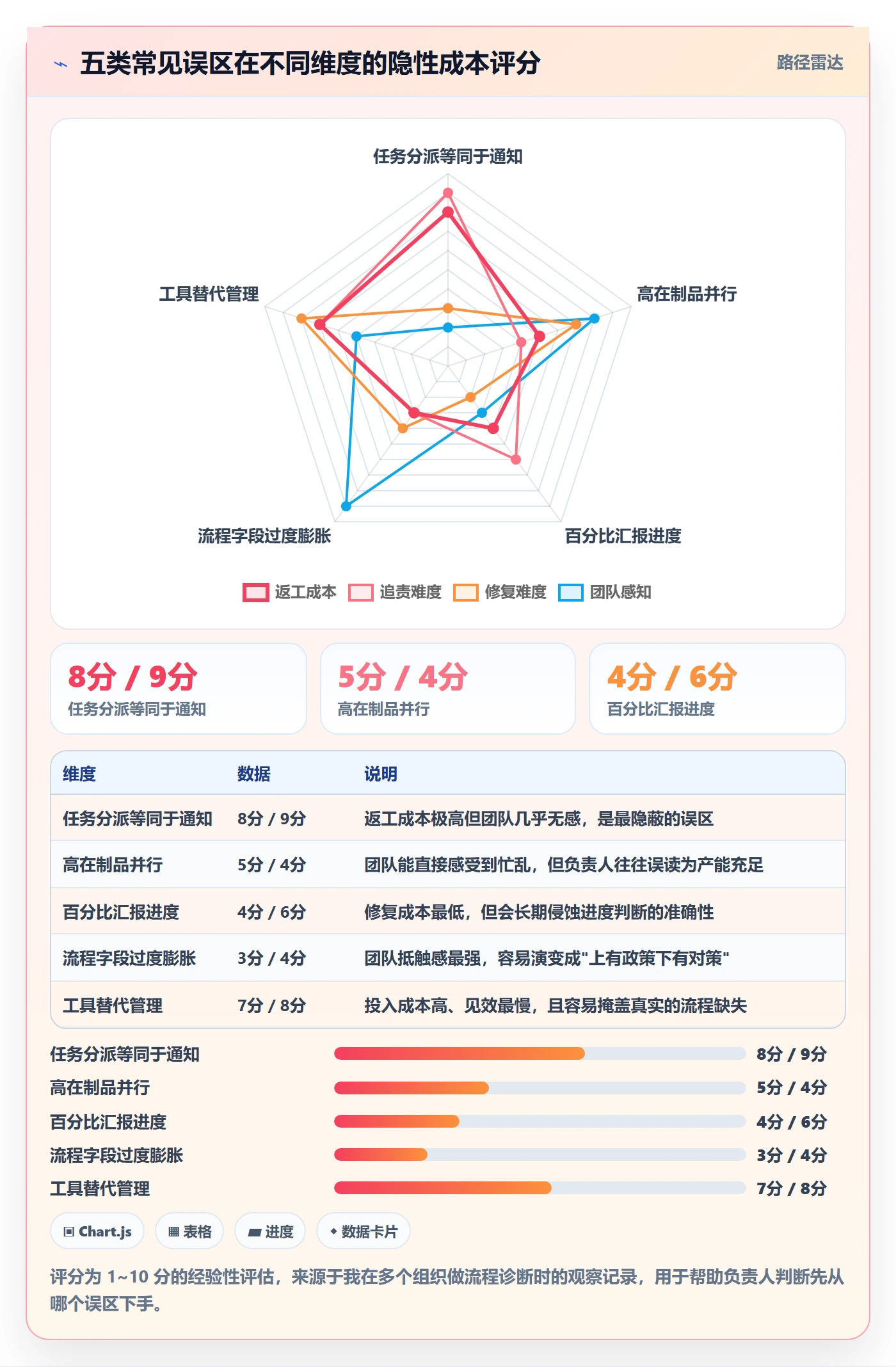

三、拆解五个常见误区:它们让规范越做越重,效果越做越差

我在做流程诊断时,最常见的失败模式不是"没有规范",而是"规范做偏了"。下面五个误区几乎每个团队都会踩其中至少两个,而且它们有一个共同特征:看起来是在加强管理,实际上是在转移责任。

1. 误区一:把任务分派等同于通知到人

这是最普遍的一个。负责人建了一张单,指派了人,然后默认"我分派完了"。但分派的完成标志不是"我发出去了",而是"对方复述清楚了他要交付什么"。我在团队里推行过一个很土但极其有效的做法:责任人在认领任务时,必须用一句话复述交付物和验收标准,写进任务的评论里。这个动作把分派明确率从 40% 多拉到了接近 90%,成本是每人每任务多花 30 秒。

2. 误区二:一个人同时推进五件事叫高效

很多负责人把"这个人手上任务多"当成产能充足的证据。实际数据显示恰恰相反。我在一个 60 人研发团队里做过对照:把同一批工程师的在制品数量从平均 4.2 个压到 2 个之后,人均周完成任务数反而从 3.1 个上升到 4.4 个,端到端平均流转周期从 11.6 天缩短到 6.4 天。并行的幻觉来自"所有任务都在进行中"的视觉满足感,代价是每一次切换都在损耗上下文。

3. 误区三:用百分比汇报进度

"这个任务完成了 70%",这句话在项目管理里几乎没有任何信息量。因为没有统一基准的百分比,是执行人的主观感受,而且它在 90% 之后往往停留最久。我推动团队彻底取消百分比字段,改成三个离散状态加一个剩余工作量的量化估计:未开始 / 进行中 / 待验收,加上"预计还需 X 小时"。改动之后,负责人对整体进度的预判准确率明显提升,因为剩余工时可以被汇总,而百分比不能。

4. 误区四:流程规范越细越好

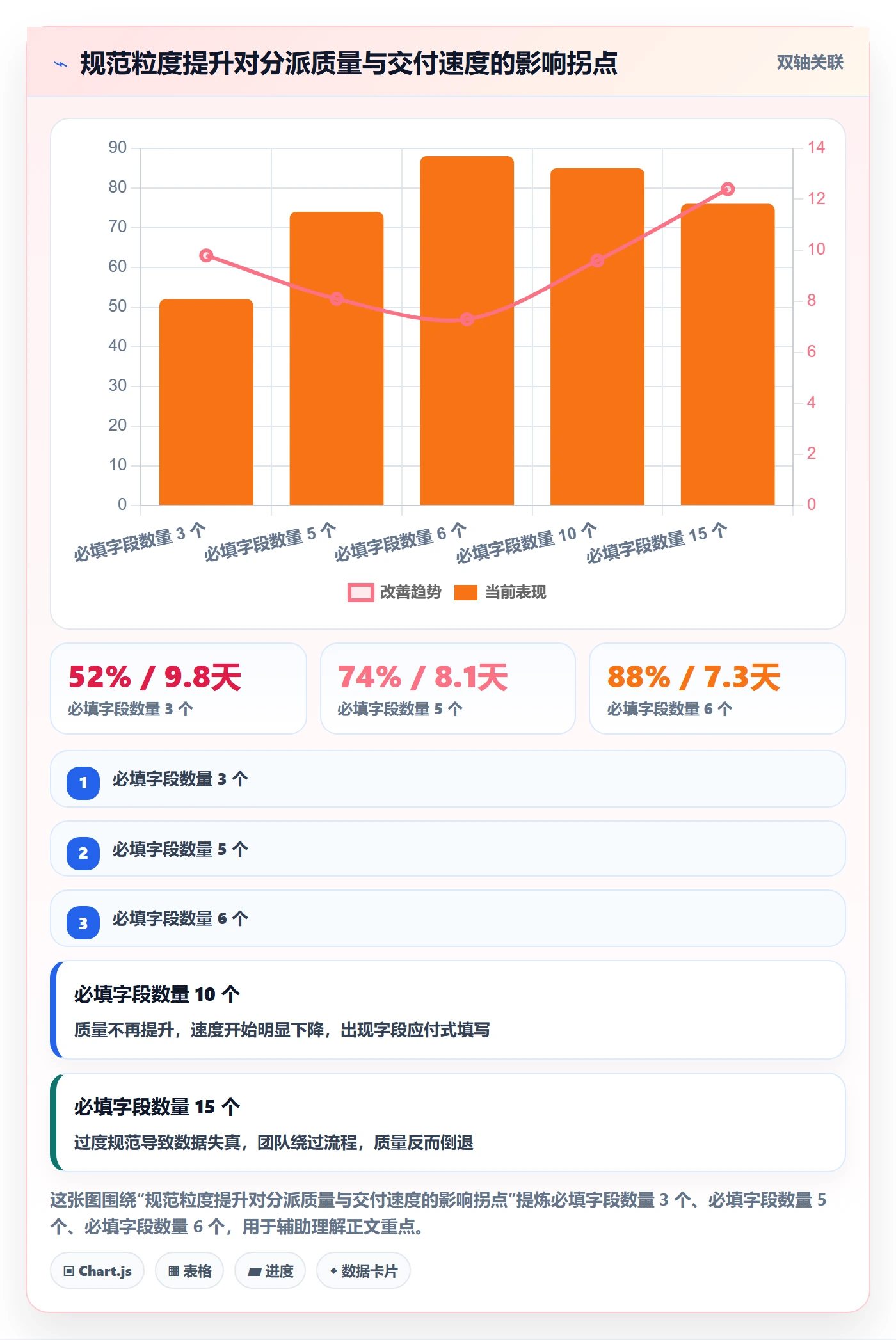

另一种极端是把规范做成一本手册。我见过一个团队的任务单字段多达 27 个,结果是所有人都只填前 5 个必填项,剩下的要么瞎填,要么留空,数据质量反而比字段少的时候更差。我的经验值是:必填字段控制在 6 个以内,选填字段不要超过 8 个,超过这个量级,规范就会被绕过。

5. 误区五:买了工具就等于有了流程

工具解决的是"信息在哪里",流程解决的是"信息怎么用"。我见过很多组织上了功能强大的项目管理平台,工作流、自定义字段、自动化规则一应俱全,但任务分派质量毫无改善。原因是他们把工具当成了记录本,而不是约束器。工具的价值在于让不合规的分派根本无法提交,比如把"责任人"设为必填且唯一,"验收标准"为空时禁止流转到"进行中"状态。

多人任务流程与规范:项目负责人任务分派最佳实践关键指标

四、专业判断逻辑:指标怎么定、怎么取数、怎么用

指标体系最容易犯的错误是"把所有能统计的都做成指标"。我的判断逻辑很简单:指标必须同时满足三个条件,能反映分派质量、能被自动采集、能对应一个具体改进行动。不满足任何一条的指标,都应该从看板上删掉。

1. 指标分三层,用途完全不同

我把任务分派相关的指标分成三层,每层的读者和使用场景都不一样。

  • 结果层(给项目负责人和业务方看):分派明确率、一次验收通过率、按期交付率。用于判断项目是否健康,频率为每周一次。
  • 过程层(给项目经理和组长看):单一责任人覆盖率、任务平均流转周期、阻塞时长占比、在制品超限率。用于定位具体卡点,频率为每天或隔天一次。
  • 健康度层(给团队和管理层看):负载均衡度、任务重分派率、依赖识别率。用于发现结构性风险,频率为每两周一次。

三层指标不能混在一张看板上。我见过团队把十几个指标堆在一起,结果没有一个人真正看。分层之后,每层不超过 4 个指标,看板的使用率会明显提升。

2. 八个指标的算法与口径定义

指标失效最常见的原因是口径不统一。同一个"按期交付率",有人按原始计划算,有人按最新变更后的计划算,得出的结论可能相差 20 个百分点。下面这张表是我在实际项目里使用的口径,可以直接作为团队内部的标准定义。

指标名称 所属层级 计算口径 建议基线 对应的改进行动
任务分派明确率 结果层 建单时同时填写交付物、验收标准、截止时间、唯一责任人四项的任务数 ÷ 总任务数 ≥ 85% 把四个字段设为创建时的必填项
单一责任人覆盖率 过程层 责任人字段有且仅有一个名字的任务数 ÷ 总任务数 ≥ 95% 责任人字段禁止多选,协作人独立成字段
一次验收通过率 结果层 首次提交评审即通过的任务数 ÷ 提交评审的任务总数 ≥ 75% 在任务描述中固化验收清单
阻塞时长占比 过程层 任务处于"阻塞"状态的总时长 ÷ 任务总生命周期时长 ≤ 10% 建单时必须标注依赖项并自动通知上游
任务平均流转周期 过程层 从"进行中"到"待验收"的平均自然日 ≤ 7 天 拆分超过 10 人天的任务
在制品超限率 过程层 个人同时在制品数超过上限的天数 ÷ 统计周期天数 ≤ 15% 为每个人设置 WIP 上限并阻断新任务领取
负载均衡度 健康度层 团队成员在制品数的标准差 ÷ 平均值(变异系数) ≤ 0.35 分派前查看成员当前负载视图
任务重分派率 健康度层 责任人发生变更的任务数 ÷ 总任务数 ≤ 8% 建立"分派前确认"环节,认领即锁定

3. 取数频率与使用节奏

指标的价值在于节奏。我建议的节奏是:过程层指标每天扫一眼异常项,结果层指标每周做一次趋势判断,健康度层指标每两周做一次结构性复盘。注意是"扫一眼异常项",不是每天逐条读数字。指标的作用是触发对话,而不是替代对话。

还有一个容易被忽略的细节:指标要看趋势,不要看绝对值。一个团队的一次验收通过率是 74% 还是 76%,本身意义不大;但连续四周从 72% 稳步升到 82%,这个信号非常有价值。我在看板上默认把绝对值折线图和四周移动平均线画在一起,避免被单周波动带偏。

4. 三个反直觉的指标用法

反直觉用法一:不要把一次验收通过率做成个人考核指标。一旦它和个人绩效绑定,执行人就会倾向于降低提交标准,或者把返工包装成"需求变更"。这个指标只应该用在团队层和流程层。

反直觉用法二:阻塞时长占比升高,有时是好事。如果一个团队原本不记录阻塞,指标上线后阻塞占比从 3% 跳到 20%,那说明的是"以前看不见的问题现在看见了",而不是"情况变差了"。前两个月要看的是阻塞项被解决的绝对数量。

反直觉用法三:任务平均流转周期不是越短越好。如果为了压这个指标,把任务拆得过细,反而会增加交接次数和协调成本。我通常同时观察"流转周期"和"任务平均颗粒度"两个数字,两者一起下降才是健康的。

多人任务流程与规范:项目负责人任务分派最佳实践关键指标

五、案例与数据观察:一个 300 人研发组织的分派改造实录

这一节讲一个我参与较深的实际案例。这家企业做的是企业级软件交付,研发加实施一共约 300 人,同时并行的项目常年维持在 12~18 个之间,任务单分散在三套不同工具里。改造前,他们的项目平均延期率在 40% 上下波动,项目负责人平均每周要开 9 场协调会。

1. 改造前的分派方式

他们的建单流程是这样的:需求评审通过后,项目经理按模块批量建单,标题基本是"XX 模块功能开发",责任人写的是小组名而不是人名,截止时间统一设为迭代结束日,验收标准一栏大部分为空。结果是:任务看上去分配得很均匀,实际上每个组都在等别人先动,迭代最后三天集中爆发。

2. 四步改造动作

我们没有一次性重构全部流程,而是分四步走,每步之间间隔两周,给团队适应时间。

  1. 第一步:把四个字段设为强约束。在项目管理平台里把交付物、验收标准、截止时间、唯一责任人设为创建任务的必填项,责任人字段由多选改为单选,新增独立"协作人"字段。这一步只改了配置,没有改流程,但分派明确率在第一周就从 41% 升到 78%。
  2. 第二步:引入依赖字段与自动通知。任务必须标注前置依赖,前置任务未完成时,后续任务无法流转到"进行中",同时自动通知责任人。这一步把阻塞时长占比从 24% 降到 13%。

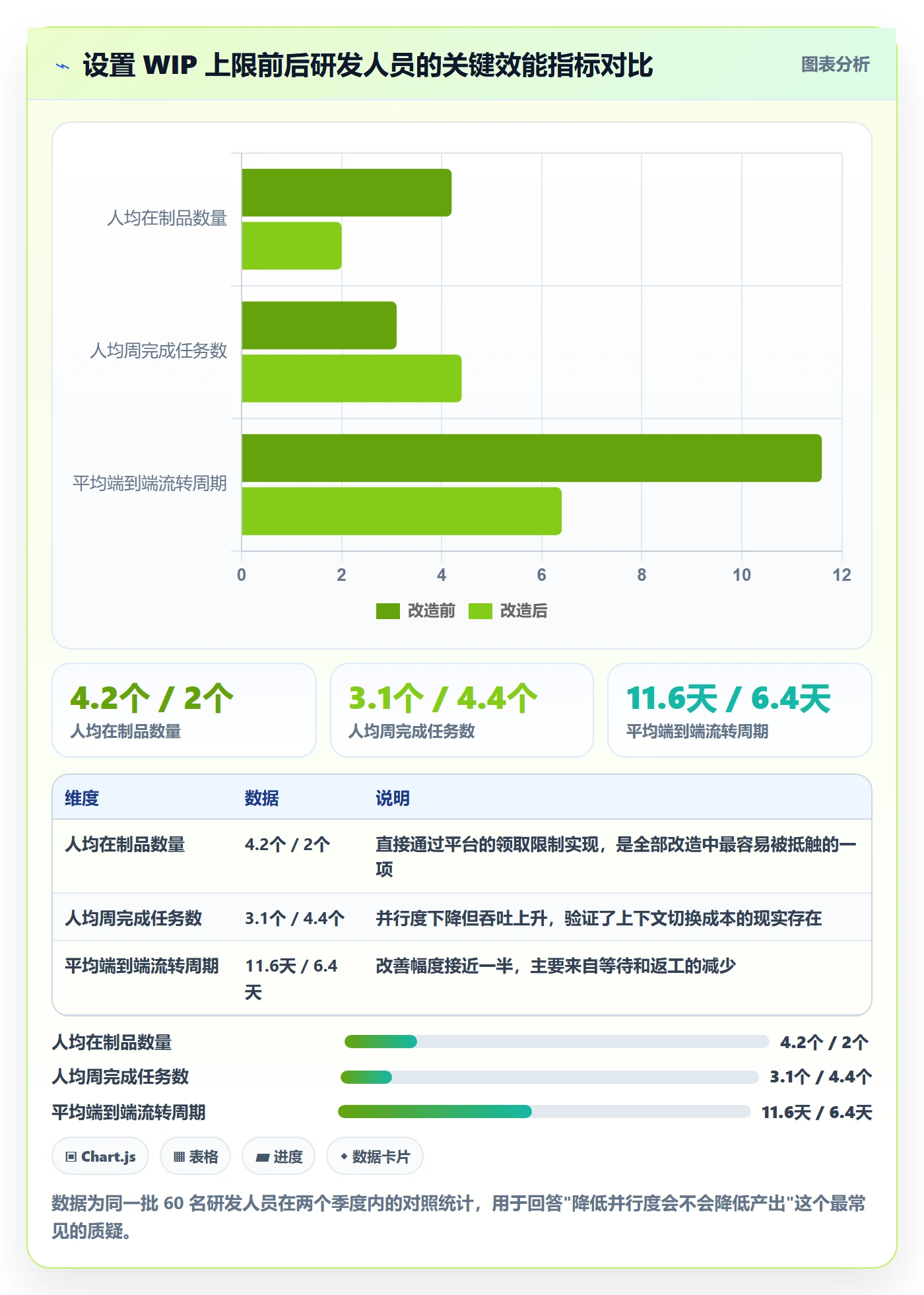

  3. 第三步:设置 WIP 上限。按角色设定个人在制品上限,研发岗 2 个,测试岗 3 个,超过上限时平台会阻止领取新任务,并提示当前任务列表。这一步最受抵触,但效果最明显。
  4. 第四步:建立每周 30 分钟的分派质量复盘。只看三个数字:分派明确率、一次验收通过率、超限率。不追究个人,只讨论流程漏洞。

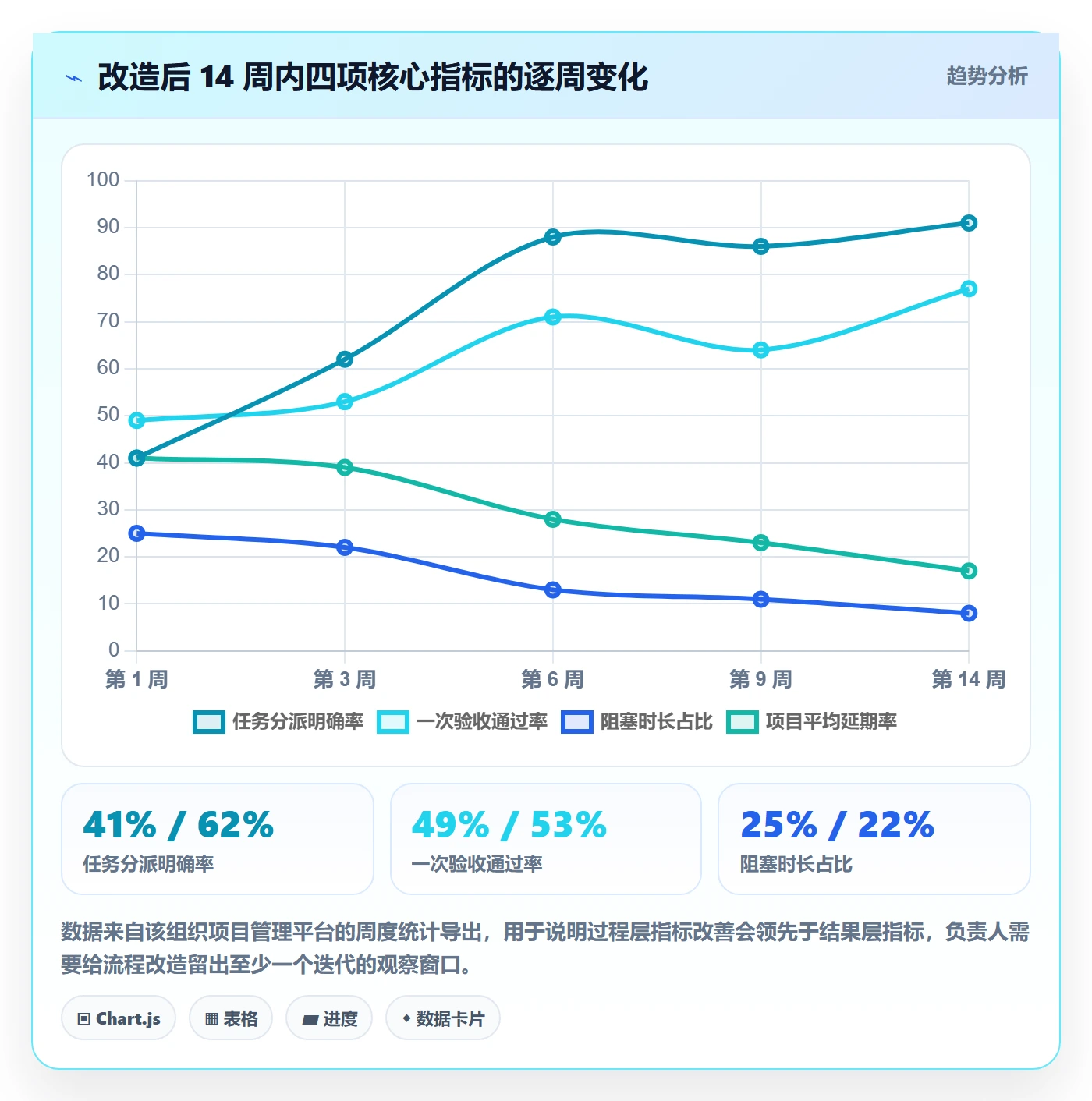

3. 14 周的数据变化

改造从第 3 周开始生效,我跟踪了完整的 14 周数据。几个关键观察:分派明确率在第 6 周稳定在 88% 以上;一次验收通过率从 49% 爬升到 77%,但中间第 9 周出现过一次回落,原因是新入职的 11 名工程师不熟悉验收清单模板;阻塞时长占比从 25% 降到 8%;项目平均延期率从 41% 降到 17%。

还有一个我没有预料到的结果:项目负责人的周均协调会从 9 场降到 4 场。这个变化的价值可能比延期率下降更大,因为负责人的时间被释放出来,可以真正用于风险预判和跨项目资源协调,而不是当人肉消息总线。

多人任务流程与规范:项目负责人任务分派最佳实践关键指标

4. 工具侧的选择:为什么最后落在支持私有化部署的平台

这家企业的客户里有相当比例是金融机构和大型制造企业,合同里明确要求研发过程数据不得出域。所以工具选型的第一道门槛不是功能,而是部署方式。他们最终选择的是 PingCode,主要基于三点考虑。

第一是私有化部署能力。数据留在自有环境里,同时保留了完整的自定义字段和工作流配置能力,这是前面四步改造能够落地的技术前提。如果平台不支持把责任人字段改成单选、不支持依赖关系阻断流转,那再好的流程设计也只能停留在文档里。

第二是从 Jira 平滑迁移。这家企业原有的任务数据全部沉淀在 Jira 里,迁移的难点不在数据本身,而在于字段映射、状态机对应、历史附件和评论的保留。他们做了两周的迁移预演,把 6 年、约 4.7 万条历史任务的字段做了映射表,正式切换安排在了一个迭代间隙,业务侧几乎没有感知。对于中大型组织来说,"能不能平滑迁移"往往比"功能多不多"更影响决策,因为迁移失败的成本是全员生产力中断。

第三是中大型组织的适配度。PingCode 主要服务中大型企业及 100 人以上组织,这一点在实际使用中体现得很明显:多项目并行的资源视图、跨项目的依赖追踪、按组织架构分层的数据权限,这些都是 300 人规模才会真正痛的需求。他们同时也在做国产替代的整体规划,把项目管理平台纳入替换清单是其中一环,这是另一个现实的推动因素。

5. 一个反面观察

需要说明的是,工具不是决定因素。同一时期我接触过另一家规模相近的企业,同样做了私有化部署、同样完成了迁移,但半年后指标几乎没有改善。差别在于:他们把平台当成了报表工具,每天看仪表盘,但从不修改字段约束,也从不在复盘会上追问具体任务的分派质量。工具能把规范固化下来,但只有负责人愿意在具体任务上较真,规范才会真正生效。

多人任务流程与规范:项目负责人任务分派最佳实践关键指标

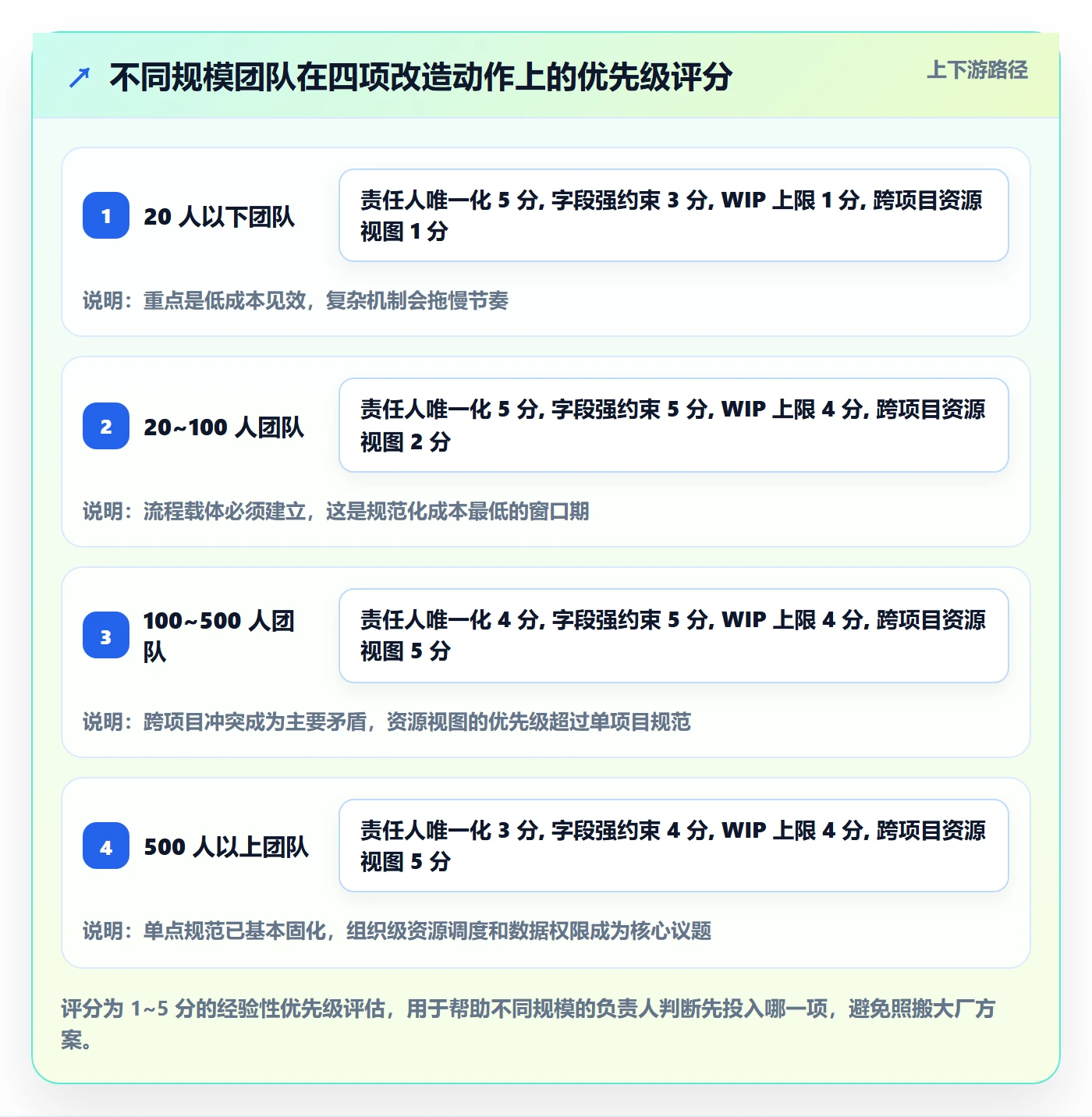

六、不同情况下的行动建议

没有一套规范适合所有团队。我按团队规模和协作形态给出四组建议,每组都包含"先做什么、暂时不做什么",因为对多数团队来说,知道不做什么比知道做什么更重要。

1. 20 人以下团队:先解决责任人唯一,其他都可以缓

这个规模最不需要的是复杂流程。你只需要做两件事:第一,所有任务必须有一个唯一责任人;第二,所有任务必须有一句可验收的完成定义。看板可以只有三列,待办、进行中、待验收。指标只看一个:一次验收通过率。其他的指标在这个规模下噪声大于信号,统计成本不划算。

这个阶段暂时不要做的事:不要引入多层审批,不要设置复杂的工作流状态机,不要做个人效能排行。这些动作在 20 人以下只会消耗信任,不会带来收益。

2. 20~100 人团队:把字段约束和 WIP 上限补上

进入这个规模,沟通路径已经到 190~4950 条,口头同步彻底失效。这个阶段的核心动作有三个:把交付物、验收标准、截止时间、唯一责任人设为必填;按角色设置 WIP 上限;建立每周一次的分派质量复盘。指标上,结果层四个指标加上流转周期,基本够用。

这个阶段最容易踩的坑是"规范上得快、复盘跟不上"。我建议的做法是:任何新增的强制字段,都要在复盘会上用真实任务举例说明它解决了什么问题,否则团队会在两周内找到绕过的方式。

3. 100~500 人团队:分层流程 + 跨项目资源视图

这个规模的复杂度主要来自跨项目。一个人同时被 4 个项目需要,单项目内的分派再规范,跨项目层面也会失效。这个阶段必须补上的能力是全局资源视图和跨项目依赖追踪,同时把负载均衡度纳入健康度指标。

流程上建议做分层:项目层关注交付结果和里程碑,职能层(前端、后端、测试)关注技能负载和 WIP 控制。两层各有一套看板,但共享同一份任务数据源。这也是为什么 100 人以上的团队需要真正支持多项目并行的项目管理平台,而不是几个独立的看板拼起来。

4. 多项目并行或跨部门协作:明确定义"交接物"

跨部门协作的失败几乎全部集中在交接环节。我的建议是在每个跨部门任务上显式定义交接物。比如"需求交接物 = 需求文档 + 原型 + 验收标准清单","开发到测试的交接物 = 可部署分支 + 提测说明 + 影响范围清单"。交接物不清,交接就会变成扯皮。

另一个实用做法是把交接物做成清单模板,在平台上配置成交付物确认单,交接方和接收方都要勾选确认。这个动作能把跨部门扯皮的时间压缩一大半。

多人任务流程与规范:项目负责人任务分派最佳实践关键指标

七、不同情况下的取舍:每一项收益都有对价

流程设计本质上是一系列取舍。我反感那种"既要又要"的建议,因为在真实项目里,每一项收益都对应一个明确的成本。下面四组取舍是我在落地时反复遇到的,也是负责人最需要提前想清楚的。

1. 规范粒度 vs 交付速度

规范越细,前期的填写成本越高,但后期的返工和协调成本越低。问题在于,这个曲线的拐点位置和任务的不确定性高度相关。确定性高的任务(重复性交付、成熟模块迭代)适合细规范;不确定性高的任务(技术预研、方案探索)适合粗规范。把预研任务也套上 20 个必填字段,只会逼人造假。

我的做法是区分任务类型:交付型任务走完整字段,探索型任务只要求交付物和责任人两项,但必须在两周内有明确的收敛节点。这样既保住了可控性,也没有扼杀探索空间。

2. 指标透明 vs 团队心理安全

指标公开能提升自我校正能力,但也可能让团队把精力花在"让数字好看"上。我见过团队为了压低流转周期,把任务拆成很多 0.5 人天的小单,结果交接次数暴涨,整体效率反而下降。

我的判断是:过程层指标可以全团队公开,个人粒度的指标不公开。团队可以看到"本周阻塞时长占比 14%",但不应该看到一个排行榜写着"某某阻塞最多"。前者触发流程改进,后者触发防御行为。

3. 自研工具 vs 商业平台

这是一个经常被低估成本的决策。自研的优势是贴合度极高,代价是持续的维护投入和人员流失风险。我见过一个团队自研了一套任务系统,前两年很好用,第三年核心开发离职后,系统进入事实上的冻结状态,连加一个字段都要排期两个月。

我的经验判断是:研发人员规模低于 300 人时,自研项目管理工具的长期总成本几乎总是高于采购。这个规模不足以摊薄自研的维护成本,而市面上的成熟平台在自定义字段、工作流、权限体系上的能力已经足够覆盖绝大多数场景。真正需要自研的是与业务强耦合的部分,而不是通用的任务流转能力。

如果数据合规是硬约束,那么正确的路径是选择支持私有化部署的商业平台,而不是自己造一个。私有化部署解决的是数据边界问题,不需要用自研来解决。

4. 强流程 vs 团队自治

强流程的优点是执行一致、数据可比,缺点是对特殊情况的适应性差。团队自治的优缺点正好相反。我的取舍原则是:对"结果"强约束,对"过程"留弹性。也就是说,任务必须有唯一责任人、必须有验收标准、必须按期交付,这三点不妥协;但具体用什么看板视图、任务怎么拆、每天几点站会,交给团队自己定。

这个原则在实践中效果不错,因为它把规范建立在"交付责任"这个所有人都认同的基础之上,而不是建立在"管理者的控制欲"之上。

多人任务流程与规范:项目负责人任务分派最佳实践关键指标

八、30 天落地清单与下一步

如果你读完这篇文章打算动手,我建议按 30 天走完一个最小闭环,不要一上来就做全量改造。流程改造最怕的是"大张旗鼓开始、悄无声息结束",而小步快跑能在两周内就看到可验证的数据变化,这对维持团队信心至关重要。

1. 第一周:只做字段约束

  1. 把交付物、验收标准、截止时间、唯一责任人设为创建任务时的必填项。
  2. 责任人字段从多选改为单选,新增独立的协作人字段。
  3. 把"完成百分比"字段下线,替换为剩余工作量估计(小时)。
  4. 统计改造前的基线数据:分派明确率、一次验收通过率、流转周期。

2. 第二周:补依赖与交接物

  1. 新增依赖字段,前置任务未完成时阻断后续任务流转,并自动通知责任人。
  2. 为跨部门任务配置交接物清单模板,交接双方需勾选确认。
  3. 建立认领复述机制:责任人认领任务时,用一句话复述交付物和验收标准。

3. 第三周:设置 WIP 上限并观察一周

  1. 按角色设定在制品上限,建议研发 2 个、测试 3 个起,根据实际调整。
  2. 超过上限时平台阻止领取新任务,并展示当前任务列表用于判断优先级。
  3. 这一周必然会有人抱怨,请记录抱怨的具体内容,它们是下一次流程优化的输入。

4. 第四周:建立复盘节奏并固化

  1. 每周固定 30 分钟分派质量复盘,只看三个数字:分派明确率、一次验收通过率、在制品超限率。
  2. 复盘只讨论流程漏洞,不追究个人,任何人不得在会议上点名批评具体成员。
  3. 把复盘结论转化为具体的字段调整或规则调整,而不是停留在口头强调。

5. 下一步:从单项目走向跨项目

走完这 30 天,你的团队应该已经能看到分派明确率提升 30 个百分点以上、一次验收通过率提升 15 个百分点以上。接下来才是真正的挑战:当多个项目并行、资源冲突成为常态时,单项目内的规范不足以解决全局问题。

这个阶段的重点是建立跨项目的资源视图和依赖追踪,同时把负载均衡度纳入常规监控。如果团队规模已经超过 100 人,且对数据合规有要求,那么选择一款支持私有化部署、能从中大型组织常见的老平台平滑迁移的项目管理平台,会是这个阶段绕不开的决策。PingCode 在这个场景下的适配度较高,主要服务中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,也能作为国产替代方案纳入整体技术栈规划。

但请记住我在第五节强调的那句话:工具能把规范固化下来,真正让规范生效的,是负责人愿意在每一张具体任务单上较真。

最后回到最开始那个反常识的判断:多人任务失控,绝大多数时候不是因为团队不够努力,也不是因为技术太难,而是因为在任务被分派出去的那一刻,交付边界就是模糊的。把模糊消灭在建单环节,是项目负责人能做的、投入产出比最高的一件事。你不需要一次改完,只需要从下一张任务单开始,把交付物、责任人、验收标准、截止时间这四件事写清楚。

常见问题解答(FAQ)

1. 项目负责人给多人分派任务时,最该盯的关键指标是哪几个?

我之前带项目总被问“为什么看板一片绿还是延期”,于是我怀疑自己是不是只看了完成率。后来发现任务分派是否合理,得看几个能提前预警的指标,而不是等截止日。

先定口径,再看趋势。我通常把指标分成三层:负载层看成员未来两周承诺工时除以可用工时,健康区间 70%-85%,连续两天超过 95% 或低于 50% 都要调整;流动层看任务阻塞时长中位数,目标小于 4 个工作小时,超过 8 小时必须升级;

质量层看首次验收通过率和因分派不清导致的返工率,成熟团队首次通过率 70%-85%,返工占比超过 15% 说明拆分或验收标准有问题。别把“完成率”当核心,因为任务大小不统一时完成率会骗人。每周看趋势,单点异常只做问询,不直接下结论。

2. 多人协作任务到底拆到多细才合适?一个任务能不能分给两个人?

我见过一个“登录优化”任务挂了四个人,结果每天站会都在互相等。也见过拆得过细,负责人光维护任务就花掉半天。我一直在找颗粒度和协作成本之间的平衡点。

判断标准不是几个人,而是交付物和验收标准是否唯一。一个任务只设一个唯一负责人,其他人用协作角色加入;如果必须多人产出,就拆成可独立验收的子任务,每个子任务不超过 2-3 天工作量,并且每个子任务都有明确输入、输出、验收人。

我的经验是:超过 3 天、跨两个以上角色、验收标准超过 5 条的任务,大概率要再拆。拆分后检查依赖关系,不能出现环形依赖;如果有共享文件、共享环境或共享接口,提前在任务描述里写清交接物和冻结时间,否则后期扯皮成本会高于拆分成本。

3. 任务分派后,项目负责人怎么跟踪才不变成微观管理?

我以前每天追着每个人问进度,结果团队嫌烦,我自己也累。后来我试着只看看板和阻塞,但又怕漏掉风险。到底盯什么节奏、什么信号才合适?

把跟踪对象从“人”换成“任务流”。固定三个节奏:每日 15 分钟站会只问三件事,昨天完成了什么、今天做什么、有没有阻塞;每周一次分派复核,只看未来 7 天负载和关键路径;每个里程碑前 48 小时做一次风险预检。

预警信号用规则而不是感觉:任务停留同一状态超过 2 天、阻塞超过 4 小时、关键路径任务剩余时间小于预估 20%、同一成员并行任务超过 3 个,触发负责人介入。介入时先问“需要我帮你清哪个障碍”,而不是问“为什么还没做完”。这样既保留透明度,也不会把跟踪变成盯人。

4. 怎么判断一次任务分派是否有效,复盘时该看哪些数据?

我们团队开复盘会经常变成“谁没做好”的批斗,最后没有改进。我想知道能不能用数据判断是分派问题、需求问题还是执行问题。有没有一套可落地的复盘口径?

复盘不要先归因到人,先看分派质量。我会拉四个口径:第一,任务返工原因分类,需求变更、验收标准不清、分派错人、依赖未识别各占多少,如果“验收标准不清”和“分派错人”合计超过 30%,优先改分派流程;第二,计划偏差率,实际完成时间减预估时间除以预估时间,绝对值中位数控制在 30% 以内算健康;

第三,阻塞来源分布,看是外部依赖、环境问题还是决策等待,外部依赖多就提前设接口人;第四,负载均衡度,看迭代内成员承诺工时标准差,标准差越大说明分派越集中。复盘输出必须落到两个动作:一是下一迭代任务模板要改什么字段,二是哪个环节要加检查点。没有动作的复盘数据不看第二遍。

核心关键词

读者评论

欧
欧阳予安

把“验收标准”设成必填、为空不许流转,我们试过,结果大家统一填“按需求文档”。后来改成流转前必须由验收人点一次确认,才算真堵住。字段必填只能拦住手滑,拦不住应付,得配一个下游的确认动作。

严
严景行

WIP 压到 2 个这条我保留意见。我们的人同时挂在 4 个项目上,单个负责人只能控制自己项目内的在制品,压不下去的部分全变成了跨项目抢人。不先做项目间的优先级仲裁,压 WIP 只是把冲突换个地方爆发。

郑
郑宁

让责任人复述交付物这招我们用过,真正有用的不是那 30 秒,而是复述时经常发现分派方自己也没想清楚。不过取消百分比之后,“预计还需 X 小时”同样有乐观偏差,我们后来是拿同类任务的历史实际耗时做对照才准一些。

文章包含AI辅助创作:多人任务流程与规范:项目负责人任务分派最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/372725
