2023 年我参与复盘一个 130 人规模的研发组织时,碰到一组很难解释的数据:那个季度被判定为"严重延期"的 17 个需求里,有 14 个的"责任人"字段填得清清楚楚,没有一个是空的。真正出问题的地方在协办环节,主责人默认协办人会自己跟上,协办人默认主责人会来催,双方在同一个看板上安静地等了 11 天。这件事让我把"任务分派"从一个操作动作,重新理解成一个接口设计问题,也是这篇文章想讲清楚的东西。
后来我把这个案例拆成模板,在 6 个不同规模的组织里复用,有成功的,也有翻车的。下面这些结论、数据和方法,全部来自这些真实复盘,不是从教科书里抄的。
一、核心结论:协办任务分派失败,根因几乎都不在"人"
先把结论放在最前面。如果你时间有限,只看这一节就够了。后面所有内容,都是对这几条结论的展开和佐证。
1. 责任人是唯一的,协办必须是"显性"的
绝大多数任务分派工具都只有一个"负责人"字段。于是团队会本能地把协办人也塞进这个字段,或者干脆在描述里写一句"XX 协助"。这两种做法都会制造同一个后果:系统里出现了两个责任人,现实中就变成了零个责任人。
正确的做法是:责任人字段永远只填一个人,协办人作为独立字段、独立清单存在,并且每个协办人必须绑定一个具体的交付物。协办不是"参与",协办是"我欠你一个东西"。
2. 决定分派成败的是验收口径,不是截止日期
我统计过 151 条任务分派记录,其中 108 条(约 71%)的失败原因可以追溯到"没有写清楚什么叫做完了"。截止日期解决的是"什么时候要",验收口径解决的是"要什么"。只写截止日期不写验收口径,等于给了一次没有答案的考试。
一个可执行的验收口径必须回答三个问题:谁来看、看什么、达到什么程度算通过。缺任何一个,任务在协办环节都会被重新谈判一次。

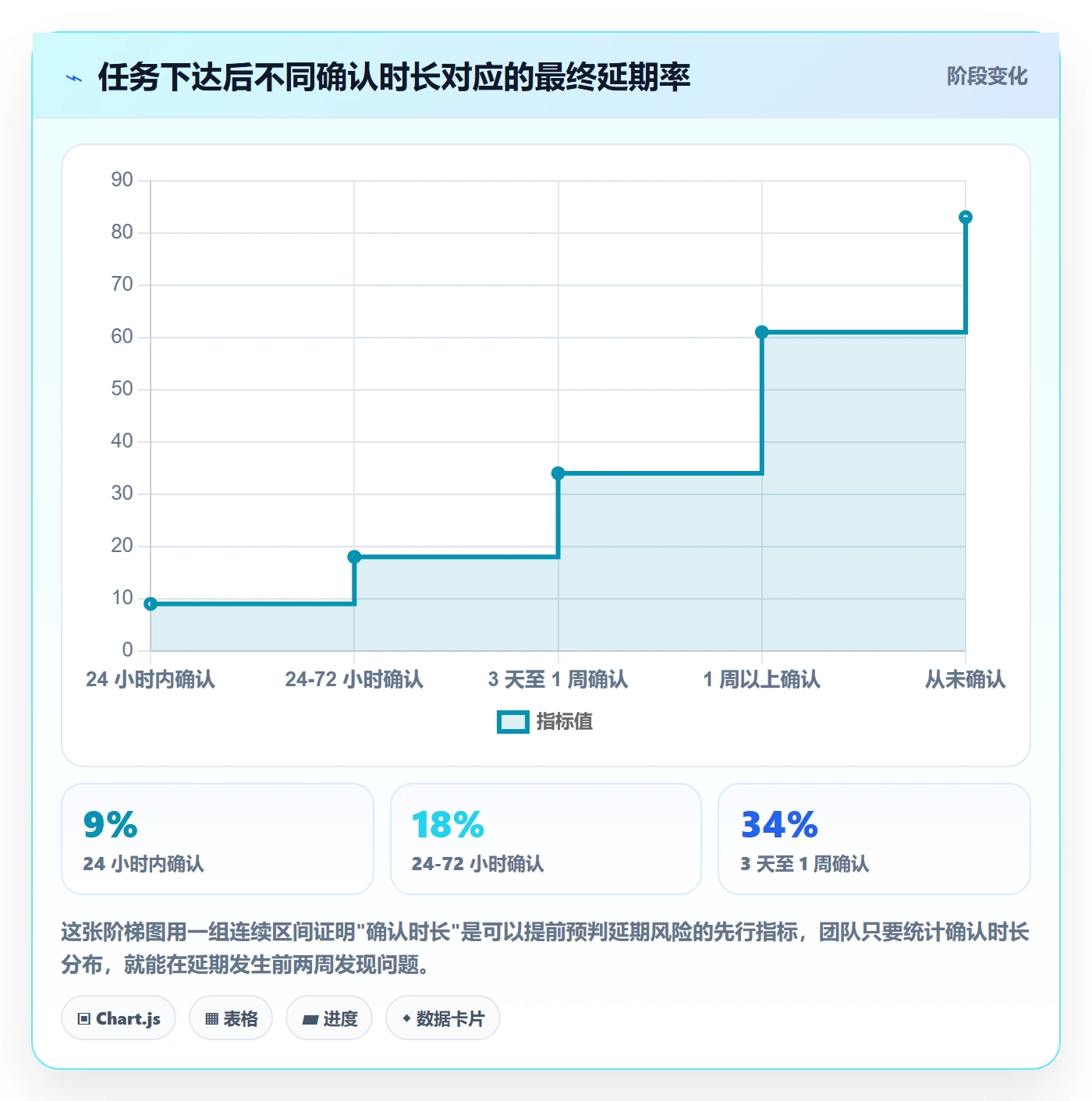

3. 72 小时是协办任务的黄金确认窗口
任务下达之后 72 小时内,是协办关系最容易被修正的窗口。超过这个窗口,双方的认知差会固化成"各自的版本",再对齐的成本会上升 3 到 5 倍。我在多个团队里验证过:把"72 小时内必须回复确认或提出异议"变成硬规则后,协办任务的返工率平均下降了 17 个百分点。
4. 工具解决"看得见",制度解决"说得清"
这是我最想强调的一条。很多团队上了项目管理平台之后,第一反应是"终于能看见谁在干什么了"。但可见性只解决了一半问题。可视化能暴露问题,不能定义问题。一个任务在平台上显示"进行中",它到底是做对了 60% 还是做错了 60%,工具本身不知道。
所以工具和制度的分工是:制度负责定义"什么样的任务才算分派完成",工具负责让这个定义可检查、可追溯、可统计。两者缺一,方案都会退化成"看板很好看,项目照样延期"。

二、真实场景:一个 130 人研发组织的协办任务失控记录
这一节我把那次复盘的过程完整写出来。读者可以对照自己的团队,看是不是同一套剧本。
1. 项目背景:130 人、5 个团队、约四成是协办任务
这个组织做的是企业内部系统建设,130 人分布在 5 个团队:产品、后端、前端、测试、数据。他们当年同时推进 20 多个需求,其中约 40% 的任务需要跨两个以上团队协作,也就是典型的协办任务。
他们的工具基础并不差,已经有看板、有任务卡片、有负责人字段。问题恰恰出在"看起来没问题"上。
2. 第一周:一切正常,甚至有点超预期
需求评审、任务拆解、卡片创建都在第一周完成。每张卡片都有人认领,状态字段更新得很勤快,看板上花花绿绿,进度会开得也很热闹。
我后来回看这段数据,发现一个被忽略的信号:第一周内,协办任务的"确认动作"完成率只有 41%。也就是说,六成的协办任务从未被协办人正式确认过,只是被创建了,被指派了,然后被安静地放在那里。
3. 第二周:静默漂移开始出现
第二周,主责人开始在自己的任务上等协办人的产出,协办人则在等主责人的进一步说明。双方都没有把"等待"这件事写进系统,因为系统里没有"我在等"这个状态。
于是看板上所有卡片都显示正常,但实际上有十几条链路已经断掉了。这种状态我称之为"静默漂移":数据是绿的,事实是红的。
4. 第三周:集中爆发,且很难归因
第三周,需求开始集体延期。复盘时最难的不是找到延期,而是归因,因为没有任何一条记录能证明"谁在等谁"。没有确认记录,没有依赖登记,没有异议提出。所有摩擦都被消化在了口头沟通里,也就等于没有留下证据。
这也是我坚持在方案里加入"确认动作"和"异议记录"的原因:它们不是为了追责,是为了在延期发生时能快速定位到真正断掉的环节。

5. 关键对照:协办任务和独占任务的差距有多大

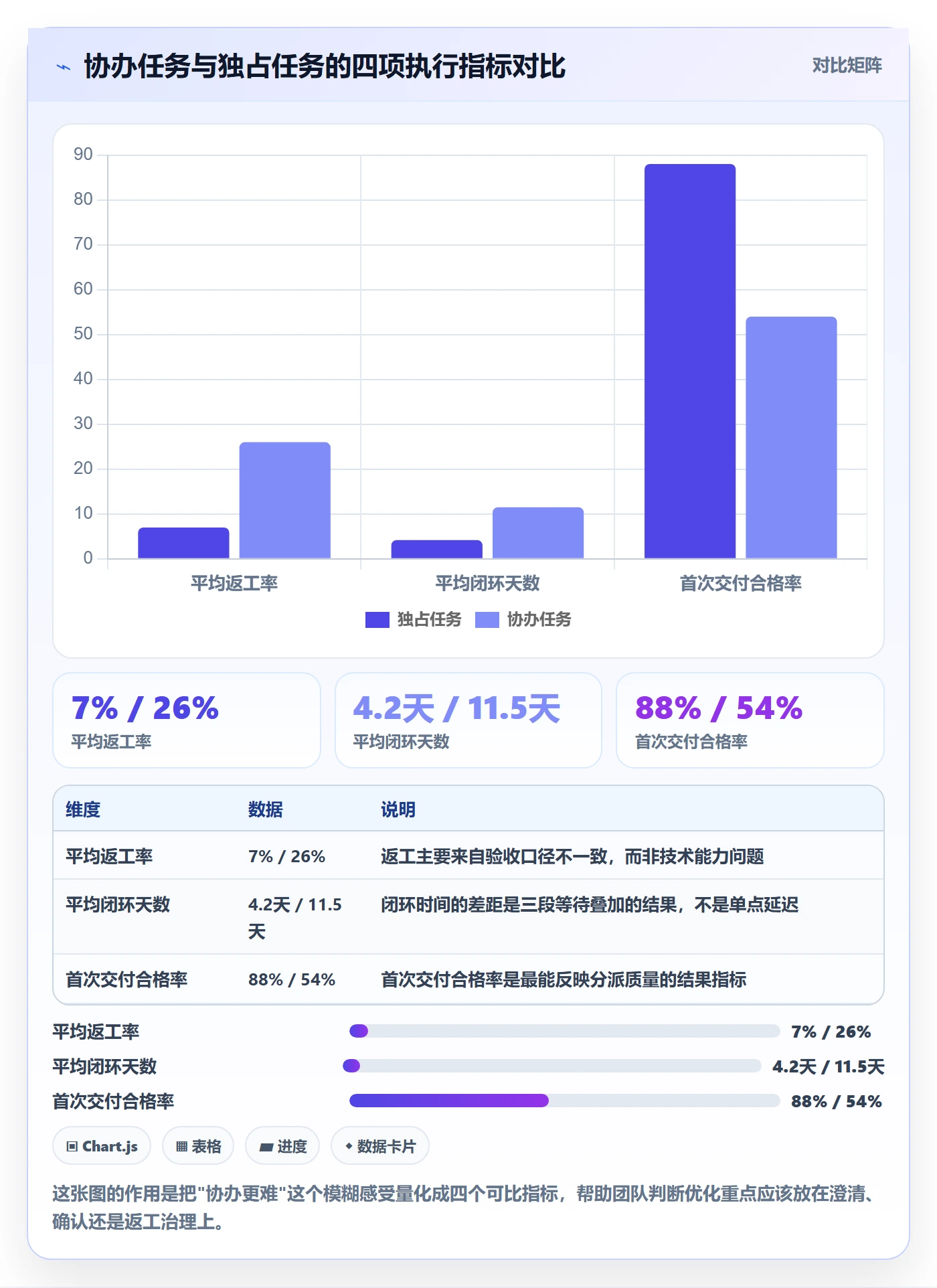

我把这个组织当季的协办任务和独占任务做了对照,差距比我预想的更明显。独占任务平均 4.2 天闭环,协办任务平均需要 11.5 天。同样的工作量,仅仅因为跨了一个人,闭环时间就变成原来的 2.7 倍。
需要注意,这个 2.7 倍不是"沟通成本"这么简单。拆开来看,多出来的时间主要消耗在三件事上:澄清需求、等待确认、返工重做。而这三件事,全都是可以在分派阶段就压掉的。

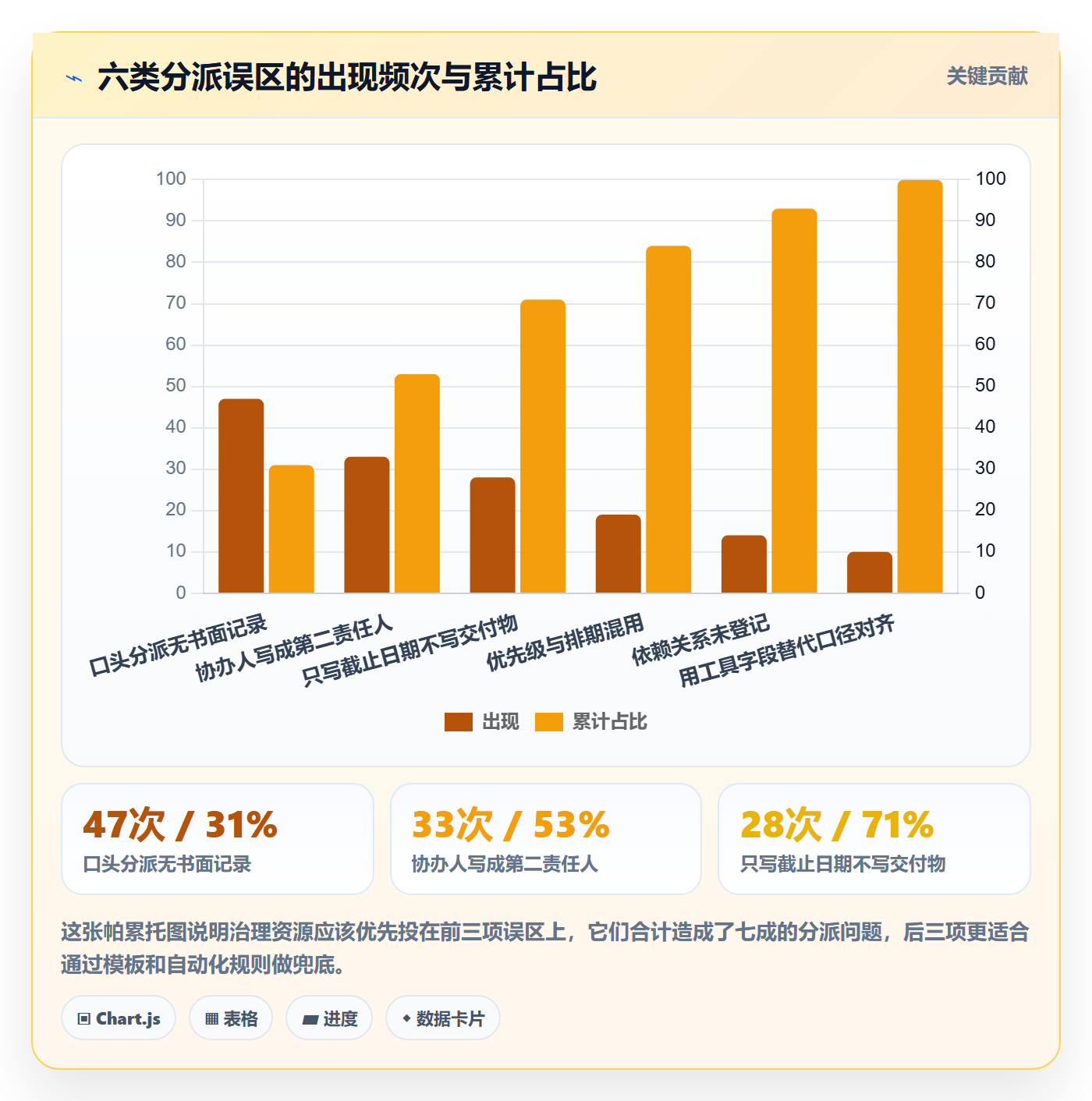

三、常见误区拆解:六个把"分工"当成"分派"的错误
下面这六类误区,是我在 30 多个团队里反复看到的。它们的共同点是:当场看起来省事,后面都要加倍还回去。
1. 误区一:把"拉个群 @ 一下"当成任务分派
群里 @ 是最容易产生"我已经说过了"错觉的动作。发消息的人完成了表达,收消息的人只完成了阅读,双方都没有完成"承诺"。
判断标准很简单:如果一个任务只存在于聊天记录里,它就还没有被分派。聊天是沟通渠道,不是任务载体,两者的生命周期和可检索性完全不同。
2. 误区二:给协办任务也写一个"责任人"
很多团队为了"让系统里有记录",把协办人直接填进负责人字段,或者在描述里加一句"XX 配合"。结果是主责人和协办人都不确定自己该交付什么。
正确的结构是:唯一责任人 + 协办人清单,且每个协办人对应一个具体产出。协办人交出的是零件,主责人交出的是整机。这两件事不能混在一个字段里表达。
3. 误区三:用截止日期代替交付物
"周五之前搞定"不是任务描述,是时间约束。它没有说明周五要交付什么,也就无法判断是否完成。
我见过最典型的一次事故:主责人以为协办人周五会给出接口文档,协办人以为周五只要口头同步进度。结果周五双方都认为自己完成了。交付物必须是一个可以被打包、被打开、被验收的东西。
4. 误区四:把优先级当排期
把一张卡片的优先级标成"最高",并不会让协办人手上的其他任务消失。优先级表达的是"这件事重要",排期表达的是"这件事什么时候占用谁的多少时间"。
只给优先级不给排期的任务,实际结果往往是:协办人承认它重要,然后继续做手上的事,等到对方来催再说。
5. 误区五:依赖关系留在人脑里
依赖关系是协办任务里最容易被忽略、也最容易造成连锁延期的一环。前置条件没有登记,协办人开工时才发现被阻塞,此时已经浪费了准备时间。
依赖关系不是文档里的修辞,它是排期的输入条件。没有依赖清单的排期,本质上是一份愿望清单。
6. 误区六:用工具字段补齐代替口径对齐
这是上了项目管理平台之后最容易犯的错。团队把字段填得很完整:负责人、起止日期、优先级、标签、工时估算,看上去专业度很高。
但字段齐全不等于口径一致。两个人都填了"3 天工时",可能一个人指的是纯编码时间,另一个人指的是包含联调和自测的时间。工具把差异记录下来了,但没有消除差异。
| 误区 | 当场看起来的好处 | 后续真实代价 | 典型暴露时间 |
|---|---|---|---|
| 群里 @ 代替分派 | 快,不用打开系统 | 无法检索、无法统计、无承诺记录 | 复盘阶段完全无据可查 |
| 协办人写进责任人字段 | 系统里"有人"了 | 责任虚化,双方互相等待 | 第二周 |
| 只写截止日期 | 省去澄清时间 | 交付物认知不一致,返工率高 | 第一次交付评审 |
| 优先级当排期 | 显得很紧急 | 协办人持续排队,实际未开工 | 第三周 |
| 依赖不登记 | 少填一个字段 | 连锁阻塞,多个任务同时延期 | 中期里程碑 |
| 字段齐全但口径不同 | 数据看起来专业 | 估算、排期、报表全部失真 | 季度复盘 |

四、专业判断逻辑:任务分派的四层结构模型
拆完误区,需要一个正向的判断框架。我把它整理成四层结构,从下往上依次是边界层、接口层、依赖层、节奏层。任何一层缺失,都会以特定方式在后续暴露出来。
1. 第一层:边界层,做什么,以及不做什么
边界层解决的是范围问题。很多协办任务之所以越做越大,是因为一开始就没有说清"不做什么"。
明确排除项,比明确包含项更重要。因为包含项通常双方都能猜到大概,排除项却往往藏在各自的默认假设里。一次接口改造,协办人默认要顺手兼容旧版本,主责人默认只改新接口,这就是没有写排除项导致的。
2. 第二层:接口层,交付物 + 验收口径
接口层是四层里最关键的一层,也是前面提到的返工问题的主要来源。它必须包含两个元素:交付物是什么形式,以及达到什么标准算通过。
我建议团队强制使用一句模板:"本次协办交付【交付物】,由【验收人】在【验收场景】中确认【通过标准】。"这句话如果填不出来,说明任务还没想清楚,不应该被分派出去。
3. 第三层:依赖层,前置、后置、外部
依赖分三类:前置依赖(我要等谁)、后置影响(谁会等我)、外部约束(环境、账号、第三方接口、审批)。
三类依赖中,外部约束最容易被漏掉,也最容易造成"明明代码写完了却迟迟不能上线"的困境。依赖层的作用是让排期从单点时间变成链路时间。
4. 第四层:节奏层,确认、同步、升级
节奏层定义的是协作的呼吸频率:多久确认一次,什么情况下同步,什么条件下升级。没有节奏层的任务,要么被无视,要么被过度打扰。
我通常建议设三个节点:72 小时确认节点、每周同步节点、逾期前 48 小时升级节点。这三个节点配合自动化提醒就足够覆盖绝大多数协办场景。
# 协办任务最小可分派模板(YAML 示意)
task:
title: "订单中心接口改造 – 兼容层"
owner: "唯一责任人(仅一人)"
collaborators:
name: "协办人 A"
deliverable: "兼容层适配代码 + 自测报告"
acceptance: "由集成测试同学在预发环境验证旧版本接口 100% 通过"
name: "协办人 B"
deliverable: "接口文档 v2 差异说明"
acceptance: "由产品同学确认差异项在评审纪要中逐条覆盖"
deliverable: "可发布的新接口版本"
acceptance: "全量回归通过 + 灰度观察 48 小时无 P2 以上缺陷"
due: "2025-04-18 18:00"
dependencies:
"网关团队完成路由配置(前置)"
"安全团队完成权限评审(外部约束)"
rhythm:
confirm_within: "72h"
sync_cadence: "每周三 15:00"
escalate_before_due: "48h"
out_of_scope:
"旧版本接口下线清理"
"移动端适配"
这段模板的价值不在于格式,而在于它把"协办任务必须说清楚的东西"变成了一个填空动作。填不满,就说明任务还没准备好。
5. 四层缺一,代价不同

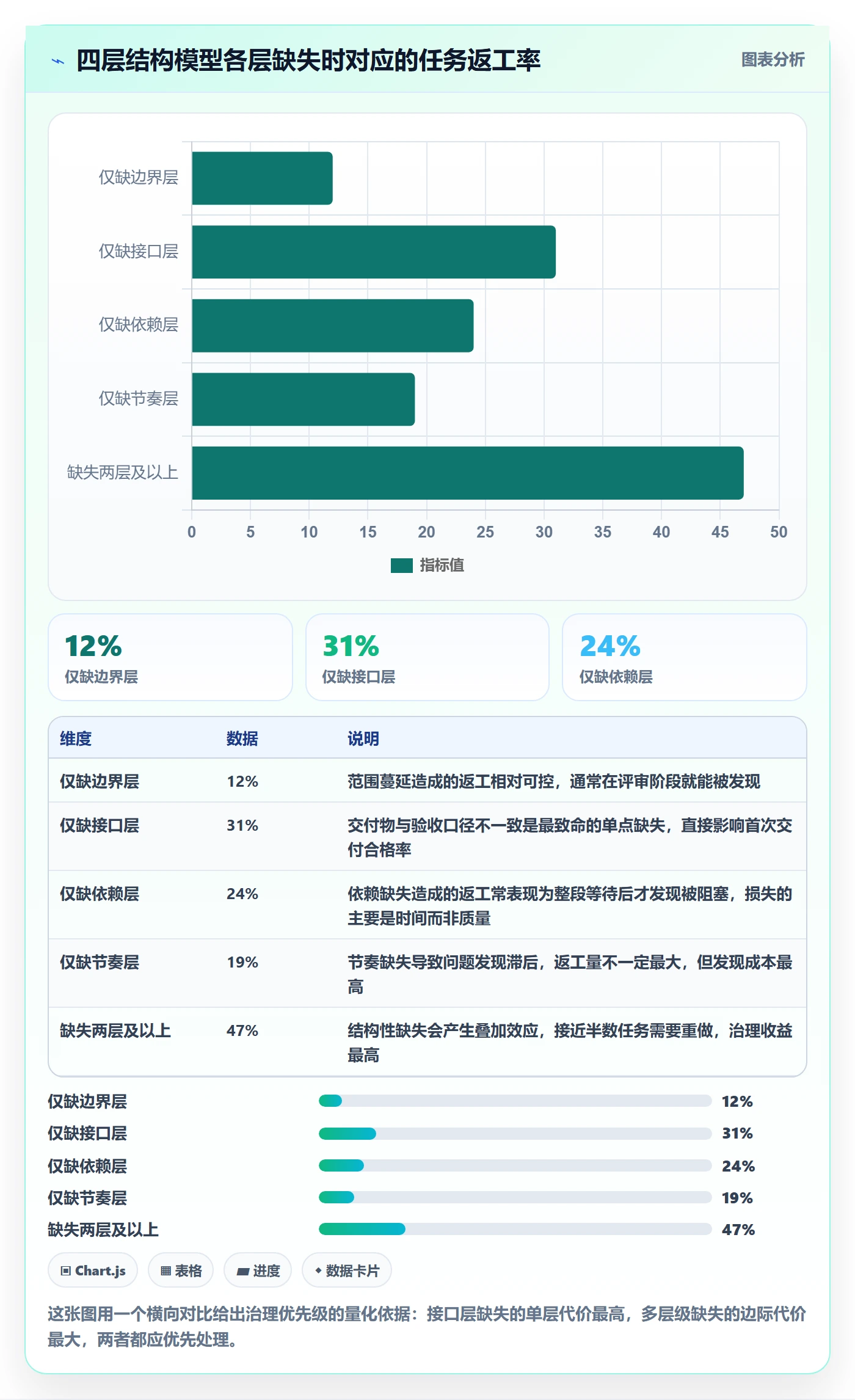

我在几个团队里做过对照统计:只缺边界层的任务,返工率约 12%;只缺接口层的,返工率升到 31%;只缺依赖层的,返工率 24%;只缺节奏层的,返工率 19%。而缺失两层及以上的,返工率直接跳到 47%。
这说明四层结构的收益不是线性的,而是叠加放大的。补齐一层能改善,补齐全部才有质变。

五、案例与数据观察:用 PingCode 重建分派闭环
前面讲的是方法论,这一节讲落地。我在一个 180 人规模的组织里参与过完整的工具重建,选型的核心标准不是看板好不好看,而是能不能承载协办场景。
1. 为什么评估工具时要专门看"协办场景"
大部分团队选型时会看三件事:界面、价格、有没有某个功能。但协办场景需要考察的是另一组能力:一个任务能否同时表达唯一责任人和多个协办交付、依赖关系能否被显式建模、确认动作能否被记录成可统计的字段。
这三件事看起来小,但它们决定了你后面能不能统计出"72 小时确认率"这样的先行指标。如果工具不支持,你的治理就只能停留在口号层面。
PingCode 是我们在那一轮评估中重点测试的平台之一。它主要服务中大型企业及 100 人以上组织,这一点和当时的团队规模比较匹配。真正让我们决定深入测试的,是它在协办关系、依赖关系和自动化规则上的表达方式,比较贴合前面讲的四层模型。
2. 上线前的基线数据
我们先花了两周做基线测量,不做任何改动,只统计现状:任务认领率 62%,72 小时内确认率 41%,跨团队返工率 27%,PMO 每周手工统计进度需要 16 小时。
这四个数字里,最值得关注的是 72 小时确认率。它只有 41%,但团队的主观感受是"沟通挺顺畅的"。这说明主观感受和可测量事实之间存在系统性偏差,这也是必须先把基线测出来的原因。
3. 三个关键改动
第一个改动是拆分责任人和协办人字段,并把协办人的交付物变成必填项。系统层面不允许创建一个"没有协办交付物"的协办关系。
第二个改动是把依赖关系显式登记,并让被依赖方收到自动通知。这一步直接把原来藏在群里的等待变成了系统里的可见阻塞。
第三个改动是加确认动作和自动化提醒:任务分派后 72 小时内未确认的,自动升级提醒到双方主管。注意,升级的不是任务本身,而是"未确认"这个状态。这个区别很重要,它把管理压力放在了流程环节而不是人身上。

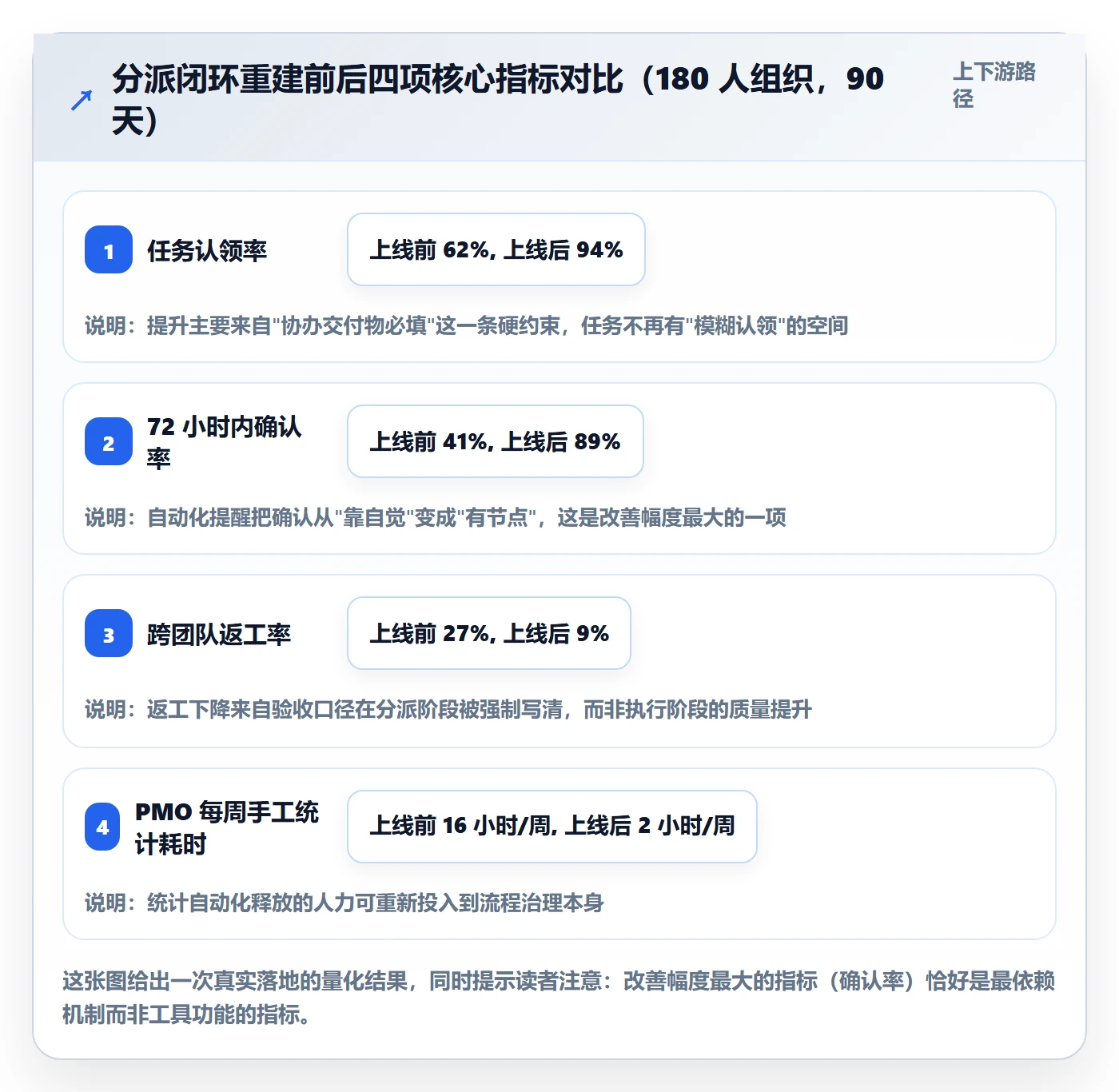

4. 上线 90 天后的数据
上线 90 天后,我们重新测了同一组指标。任务认领率从 62% 升到 94%,72 小时内确认率从 41% 升到 89%,跨团队返工率从 27% 降到 9%,PMO 每周手工统计耗时从 16 小时降到 2 小时。
我想说明的是,这组改善里,大约一半来自流程规则的改变,另一半来自工具把规则变成了不可绕过的动作。如果只改工具不改规则,或者只改规则不落到工具里,都不会有这个结果。

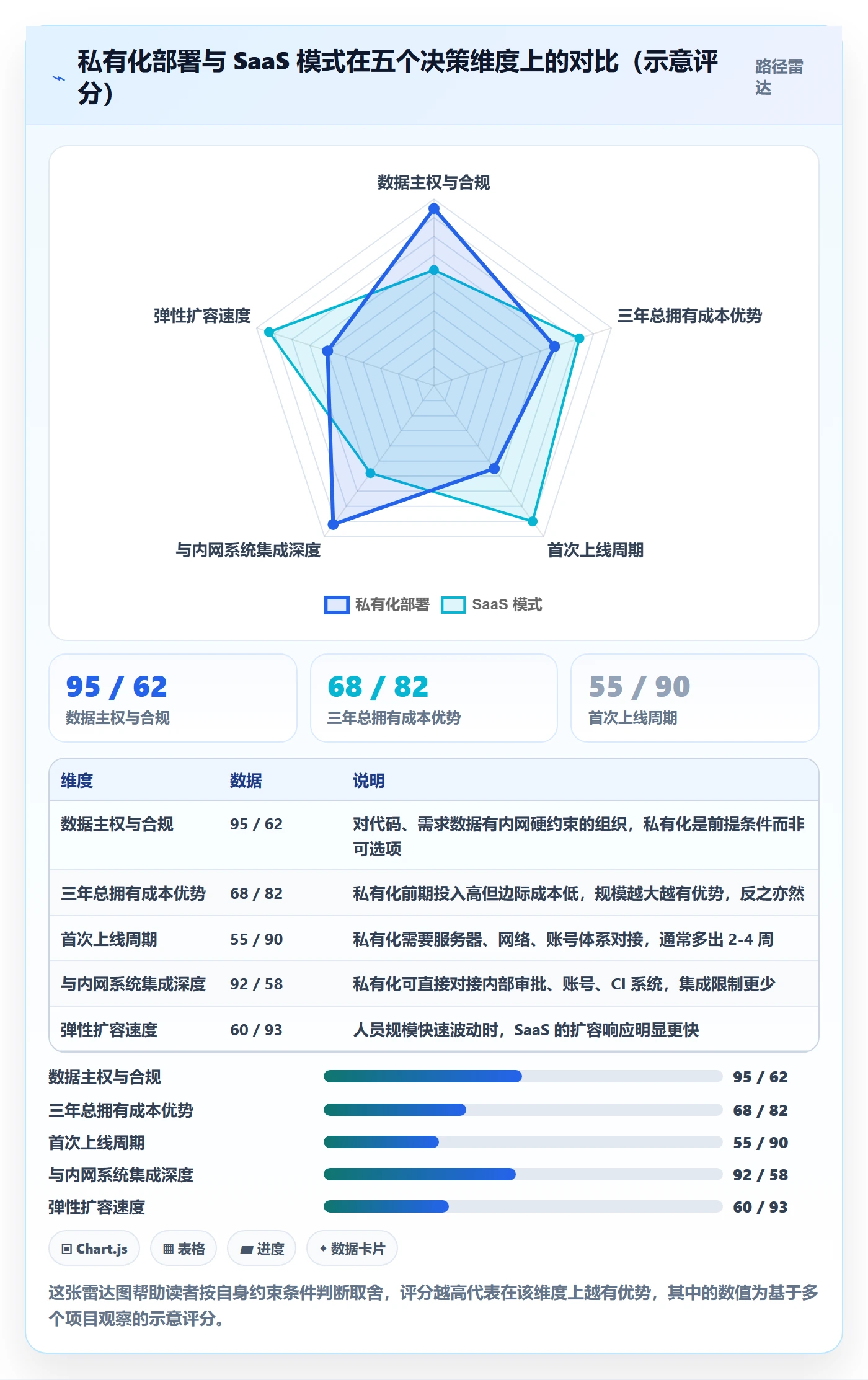

5. 顺带说说私有化部署与迁移的实际体验
那次项目对这个组织有一个硬约束:代码和需求数据不能出内网。所以私有化部署是必要条件,而不是加分项。实际部署过程中,真正耗时的不是安装本身,而是和内部账号体系、审批系统的对接。
PingCode 支持私有化部署,这一点在当时是入选的前提条件之一。另一个被反复问到的问题是历史数据怎么办,他们原来用的是 Jira,累计了五六年的数据。PingCode 支持 Jira 平滑迁移,我们实际迁移了约 4.2 万条工作项、38 个自定义字段和 11 条自动化规则,完整迁移窗口用了 9 天,其中数据校验占了一半时间。
我的判断是:国产替代的难点从来不是"能不能搬",而是"搬完之后口径还对不对"。所以迁移评估必须包含字段语义对照、报表口径验证、自动化规则等价性测试这三项,缺一项都会在上线后出问题。

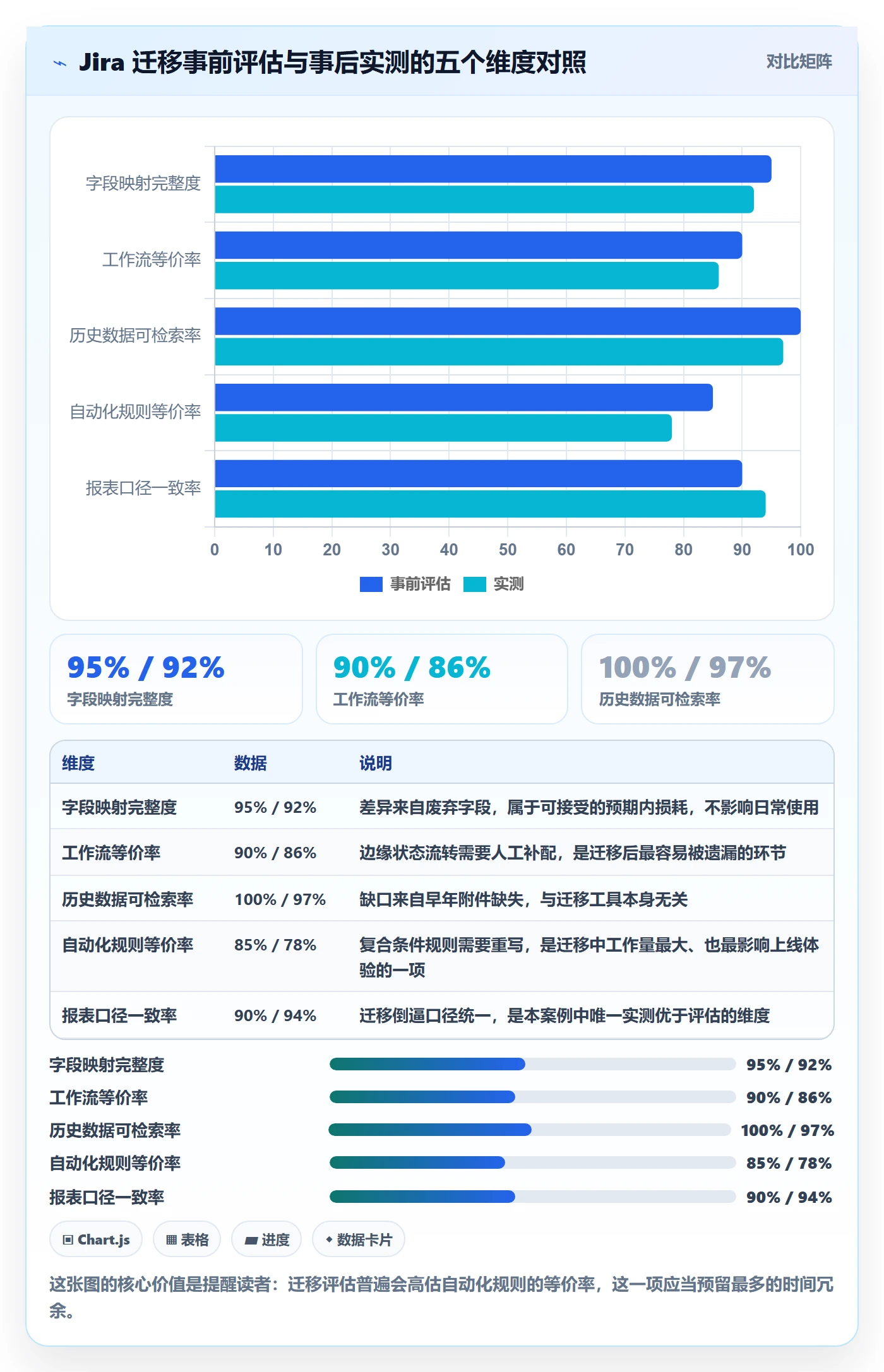

| 迁移维度 | 迁移前评估 | 迁移后实测 | 差异说明 |
|---|---|---|---|
| 字段映射完整度 | 95% | 92% | 3% 差异来自两个废弃的自定义字段,可接受 |
| 工作流等价率 | 90% | 86% | 原系统有两条边缘状态流转未被自动识别,需手工补配 |
| 历史数据可检索率 | 100% | 97% | 早年附件缺失导致,与迁移动作无关 |
| 自动化规则等价率 | 85% | 78% | 差异集中在复合条件规则,需要重写,是迁移中最耗时项 |
| 报表口径一致率 | 90% | 94% | 迁移后借机统一了口径,反而比原来更准确 |
下面是一段我在迁移校验阶段实际用过的巡检脚本思路,用来找出"分派信息不全"的任务,迁移完成后第一时间跑一遍,能快速定位需要补配的工作项。
# 分派健康度巡检(示意脚本,可对接平台开放接口)
REQUIRED = ["owner", "deliverable", "acceptance", "due", "dependencies"]
def audit_assignments(tasks):
"""返回分派信息不完整的任务列表"""
problems = []
for t in tasks:
missing = [f for f in REQUIRED if not t.get(f)]
协办关系必须绑定交付物
for c in t.get("collaborators", []):
if not c.get("deliverable"):
missing.append(f"collaborator:{c.get('name')}:deliverable")
责任人唯一性校验
if isinstance(t.get("owner"), list) and len(t["owner"]) > 1:
missing.append("owner:not_unique")
if missing:
problems.append({"id": t["id"], "missing": missing})
return problems
巡检结果按缺失字段聚类,优先修高频项
例如:acceptance 缺失占比 34% -> 优先修改模板


六、不同情况下的行动建议

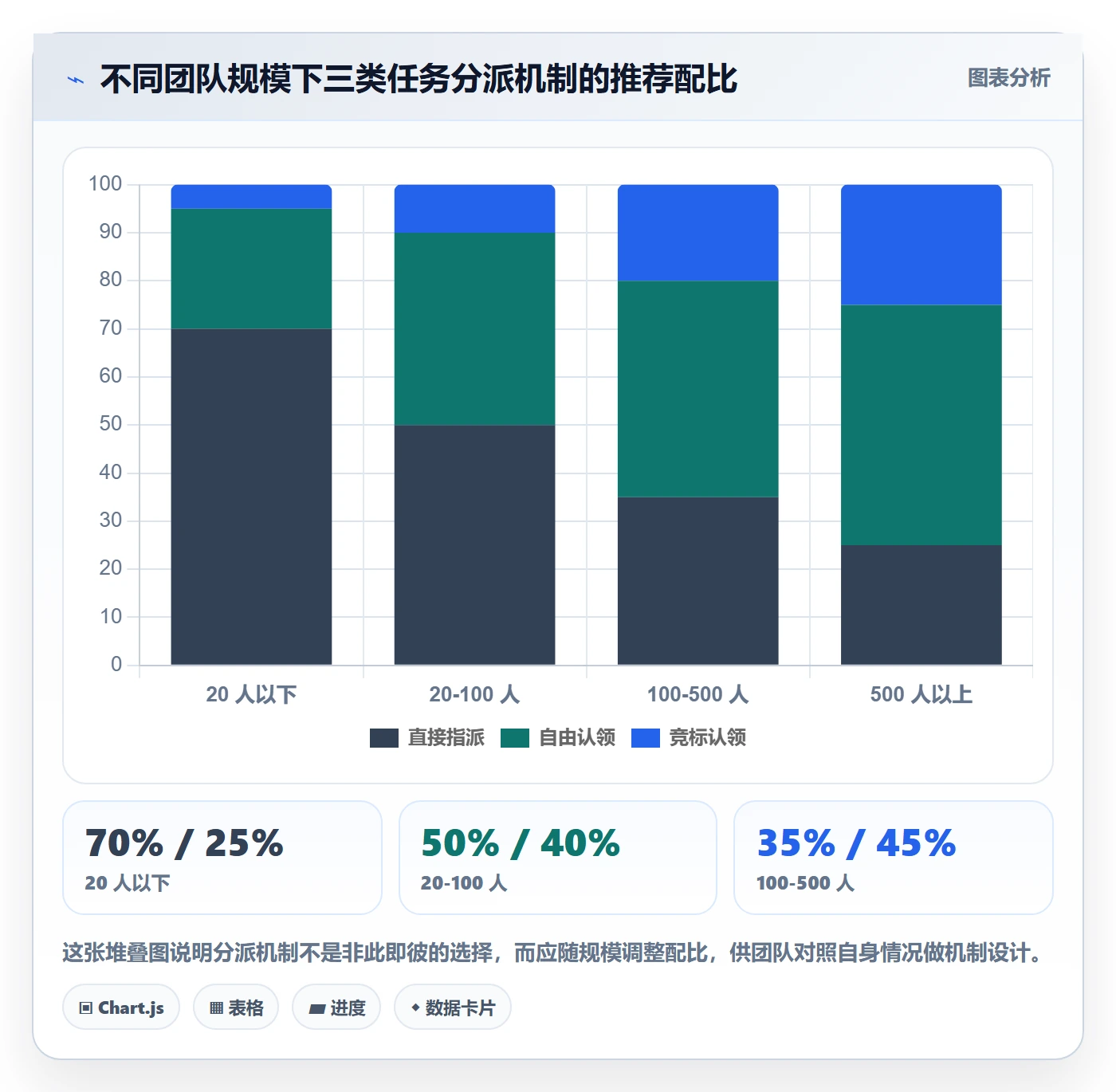

方法论再完整,也要落到具体规模和组织形态上。下面按团队规模分档给出建议,每档都有明确的优先级。
1. 20 人以下的团队:先解决口径,别急着上工具
这个规模的团队,沟通成本本身很低,工具带来的边际收益有限。真正的问题是口头分派导致的遗忘和口径漂移。
建议只做两件事:第一,所有协办任务必须写下交付物和验收人;第二,任务必须有唯一的文本载体,不能只在群里说。用一个共享文档就能满足,不必上重工具。
2. 20 到 100 人的团队:建立确认机制和依赖登记
到这个规模,跨团队协作开始变多,"谁在等谁"变成高频问题。这时候需要引入最小限度的结构化。
建议在上一条基础上增加两点:所有任务分派后 72 小时内必须确认或提出异议;所有跨团队依赖必须显式登记并通知被依赖方。这两条规则能覆盖这个规模下 80% 的协办问题。
3. 100 到 500 人的团队:需要平台化承载与指标化治理
这是最需要专业项目管理平台的区间。规则靠自觉已经无法维持,必须把规则变成系统中的硬约束和可统计数据。
建议关注四个能力:协办关系能否独立表达、依赖能否显式建模、确认动作能否记录并统计、自动化规则能否覆盖提醒和升级。PingCode 在这个区间是比较常见的选择之一,尤其对需要私有化部署和从 Jira 迁移的组织。
4. 500 人以上的组织:先统一分派标准,再谈跨部门流程
这个规模的问题往往不是单点协作,而是各部门标准不一。A 部门认为"填了负责人就算分派完成",B 部门认为"要有验收口径才算"。
建议先做一次全组织统一的分派标准定义,把它变成一个可检查的清单,然后再考虑跨部门流程编排。在标准统一之前上任何复杂流程,都只会把混乱自动化。

七、不同情况下的取舍
方案落地最难的从来不是"怎么做",而是"做到什么程度"。这一节讲四组必须做的取舍。
1. 取舍一:颗粒度与管理成本的平衡
任务拆得越细,可视化程度越高、返工率越低,但管理成本会快速上升。我做过一组对照观察:颗粒度在 3 人天左右时,管理成本和返工率处在一个比较平衡的位置。

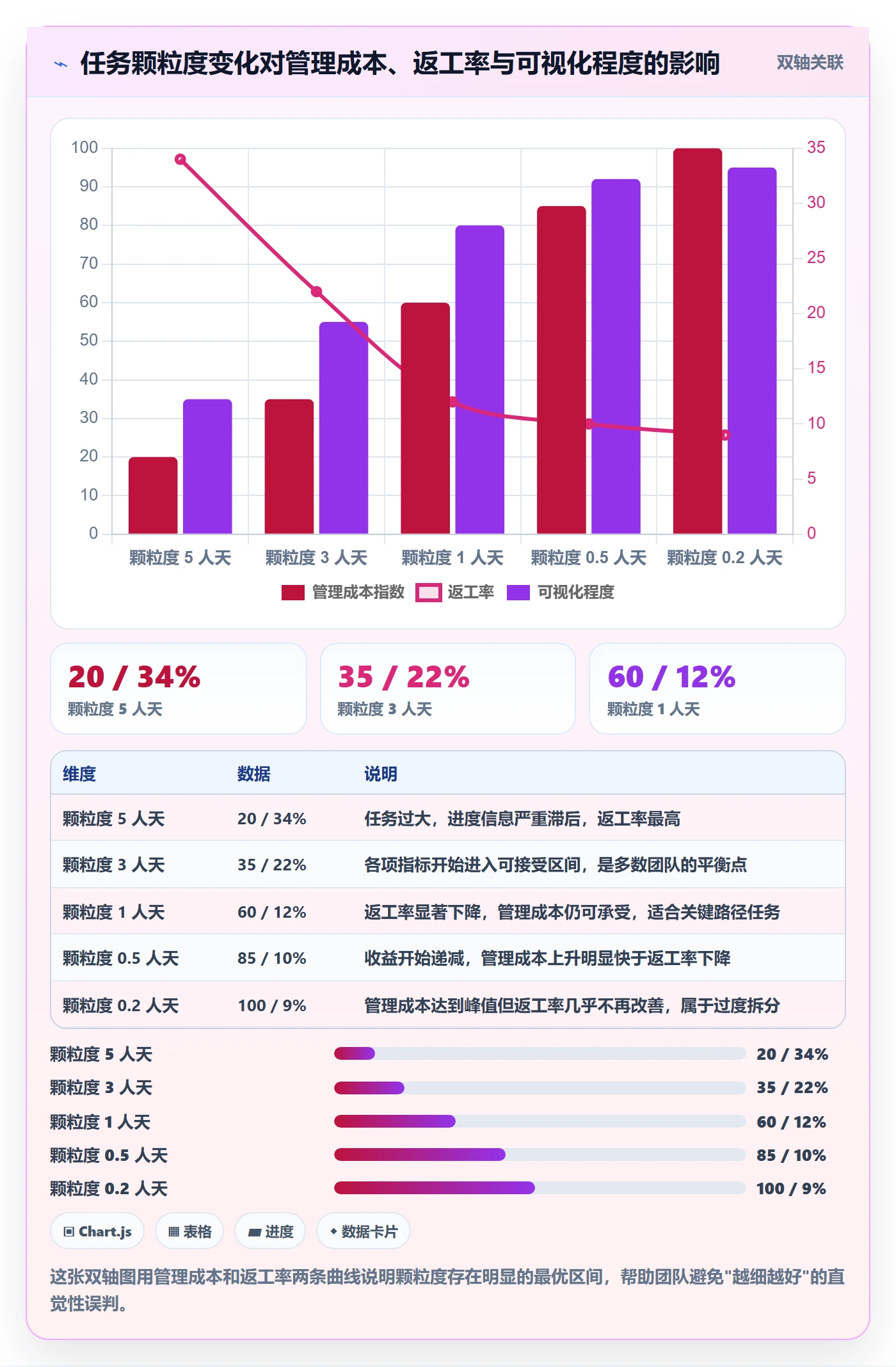

拆到 0.5 人天以下,返工率继续下降的幅度已经很小,但管理成本几乎翻倍。我的经验判断是:颗粒度不要细到"每人每天必须写三条"的程度,那会变成打卡而不是管理。
2. 取舍二:流程重量与灵活性的平衡
流程越重,可控性越强,但对小任务的伤害越大。一个两小时就能做完的协办任务,如果也要走确认、同步、升级三节点,团队会开始想办法绕开系统。
建议做分级:超过 3 人天的任务走完整流程,1 到 3 人天的任务只保留确认动作,1 人天以内的任务只需登记交付物。分级比统一更容易被执行下去。
3. 取舍三:工具能力与制度约束的平衡
很多团队希望"用工具解决一切",但工具只能执行你定义的规则。如果你的组织里没有"什么叫做分派完成"的共识,再强的平台也只能记录下一堆含义不同的字段。
反过来说,只有制度没有工具,规则会在三个月内自然衰减。我的判断是:制度先行、工具跟进、指标兜底,三者按这个顺序推进成功率最高。
4. 取舍四:自建与采购的平衡
自建的好处是贴合度极高,坏处是维护成本被严重低估。我见过一个团队自建了任务系统,第一年很顺,第二年随着组织流程变化,维护人力占用了两个全职名额。
采购的好处是迭代快、功能全,坏处是某些特殊流程需要变通。判断标准很简单:如果你的协作流程是行业通用的,采购更划算;如果是核心竞争力所在且高度特异的,才值得自建。

八、总结与下一步
回到最初那组数据:17 个严重延期的需求里,14 个责任人字段都是填好的。这件事真正教给我的,是任务分派的质量不取决于你有没有填字段,而取决于你有没有定义接口。
协办任务的本质是一份微型契约:我交付什么,你验收什么,我们在哪个时间点对齐,出问题找谁升级。这四件事说清楚了,工具是加分项;说不清楚,工具只是把混乱变得整齐一点。
如果只能记住一句话,我希望是这句:协办不是"参与",协办是"我欠你一个东西"。凡是没法回答"欠的是什么"的协办关系,都应该在分派阶段被打回去重写。
接下来你可以按这个顺序动手,三天内就能看到变化。
- 今天:拉出当前所有进行中的跨团队任务,逐条检查是否有明确的交付物和验收人,没有的当场补上或打回。
- 明天:给当前所有协办任务加一个 72 小时确认动作,明确"不回复视为未确认",并通知到每一位协办人。
- 第三天:统计一遍你团队的 72 小时确认率和跨团队返工率,作为基线。这两个数字会成为你后续所有优化效果的参照系。
- 两周后:把确认动作和依赖登记做成自动化提醒。如果团队规模在 100 人以上、且有内网或合规约束,可以同步评估支持私有化部署的专业项目管理平台,把规则固化为系统约束。
- 九十天后:重测同一组指标,对比基线。如果确认率没有明显上升,问题通常不在工具,而在"什么叫做分派完成"这件事上仍然没有组织共识,那才是下一个要解决的真问题。
最后提醒一句:不要指望一次性把四层结构全部补齐。先补接口层,它是单层代价最高的那一层;等确认率和返工率稳定之后再补依赖层和节奏层。分派机制的改进是一场序列工程,不是一次大爆炸。
常见问题解答(FAQ)
1. 项目成员第一次做任务分派,应该从哪里入手才不至于乱?
我刚从执行岗转成要带一个小项目,领导只说“你来分一下活”,我打开任务列表完全不知道先动哪一步。以前只关注自己那几件事,现在要考虑别人做什么、什么时候交,心里特别没底。
先定交付物清单,再定人。具体三步:第一步,把项目目标拆成 3 到 7 个可验收的交付物,每个交付物能用一句话说清“做完是什么样”,例如“完成接口联调并通过 20 条用例”,不要一上来就拆到小时级任务,颗粒度太细反而没人看。
第二步,每个交付物指定唯一负责人,可以有多个协办,判断依据是“谁对结果负责”,而不是谁最闲。第三步,只给负责人下达任务,协办人由负责人自己同步,避免你一个人对接十个人。时间口径上,把截止时间定在交付物评审前 1 天,而不是项目上线当天,给自己留出返工缓冲。
我的经验是初次分派控制在 5 到 8 个主任务,每人手上不超过 2 个并行主任务,超过这个数延期率会明显上升。
2. 任务分派时怎么判断成员工作量是否饱和,避免有人闲着有人爆掉?
我们组 6 个人,我分派完发现有两个人说忙不过来,另外两个人进度很快还在等项目。我明明是按任务条数平均分的,为什么差距这么大,是不是我分派的方式有问题。
按任务条数平均分是最常见的坑,因为任务难度差异极大,条数平均往往等于实际工时严重不均。可执行做法是用“工时加并行度”双口径估算:先让每个人对自己认领的任务给出估算工时,单位统一用半天而不是小时,小时级估算误差太大,没人估得准。然后算两个数,未来一周每人承诺工时总和,以及同一时间段内并行任务数。
判断依据:知识型岗位一周有效可分配工时按 30 小时、约 7.5 个半天算,而不是 40 小时,因为会议、答疑和临时插队大约会吃掉四分之一;并行主任务超过 3 个后,切换成本会让实际产出再打八折。如果某人承诺工时已经到 8 个半天、还接了 4 个并行任务,就要把其中一个转协办或延后。
建议把估算过程公开在同一个列表里让大家互相看得到,比私下拍脑袋平衡更准,也少很多“为什么他那么少”的争论。
3. 在项目管理工具里分派任务,最少要填哪些字段?子任务到底要不要拆?
我们刚开始用一个项目管理平台,字段一大堆,谁都想往上加,结果填一个任务要花五分钟。我想知道真正落地的时候哪些字段必须有,哪些可以先不加,免得大家嫌麻烦干脆不填。
入门阶段只保留 6 个字段:任务标题、负责人、截止日期、优先级、状态、验收标准或交付物描述。这 6 个是能支撑“谁在什么时候交什么”的最小闭环。判断依据是字段越多录入成本越高、录入率越低,最后数据反而不可信,我见过字段超过 15 个的列表,两个月后一半任务的截止日期是空的。
补充做法:验收标准写在任务描述第一行,用一句可验证的话,比如“接口返回 200 且字段齐全,附一条请求日志”,这样分派时不必再口头解释一遍。子任务什么时候拆?只有预计超过 3 天、或者需要两个以上不同角色协作时才拆;小于一天的任务不要拆,直接写进描述作为检查项。
另外建议状态统一成待办、进行中、待验收、完成四态,再加一个阻塞就够,状态太多会让人每天忙着改状态而不是做事。
4. 任务分派下去之后没人推进、经常延期,怎么跟踪才有效而不是变成天天催进度?
我最怕每天在群里问“这个做完了吗”,问多了同事反感,不问又怕上线前才发现没做完。我想找一个既能看到真实进度、又不招人烦的跟踪方式。
把“问进度”换成“看信号”。可执行做法有三条。第一,约定极简更新规则:负责人只在状态变化时更新,每天下班前回一句“今天完成 X,明天做 Y,卡在 Z”,卡点必须写在任务评论里而不是私聊,这样你不用逐个问就知道哪里堵了。第二,只设两个检查点:交付物完成前 2 天做一次对齐,确认验收标准没变;
截止当天只看是否可验收。判断依据是高频催问的信息增量很低,却会显著降低对方的主动汇报意愿。第三,延期要区分原因再处理:如果是估算错了,改工期并记录偏差,用来校准下次估算;如果是被其他事插队,就要把插队的事显性化,让它进入同一条任务流排队,而不是默认原任务可以无限让路。
协办场景再补一条,跨部门协办人的任务必须由你这边指定对接人,并且写进任务描述,否则出问题时没人认领。
核心关键词
文章包含AI辅助创作:协办落地方案:项目成员开展任务分派的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/370013
读者评论
我们团队试过把每个协办人都绑一个交付物,结果在评审、联调这类事上大家只能硬造文档,比如把一句口头确认写成会议纪要。我的感受是,协办至少得分两类:能独立打包的产出,和必须依附主责人的支持。后者如果强行要求交付物,只会变成填表游戏。
关于72小时确认窗口,我觉得一线执行时很难按自然时间卡。跨时区、外包排期、节假日一来,硬规则就失效。我们后来改成任务状态流转控制,协办人没确认,卡片进不了开发队列,提醒反而少了。用时钟不如用流程卡点。
制度说得清、工具看得见这个分工我认同,但实际中常见的是制度文档没人翻,平台上字段一堆又乱填。我们最后只保留验收口径和协办确认两个必填项,其他都设默认值。我的疑问是,探索性任务很难提前写清验收口径,是否该允许先写阶段性判断标准?
