去年我帮一家做工业设备的中型公司做研发流程复盘,发现他们季度里最贵的一次损失是 23 万元,不是系统宕机,也不是客户跑单,而是一次"任务转交"。项目经理在周会上说了一句"这块你来跟吧",然后把任务负责人字段改成了另一个人,就没有然后了。两周后客户催货,大家才发现:新负责人以为老负责人已经把供应商谈完了,老负责人以为新负责人会重新拉通,中间 6 个关键节点全部空转。
这次事故让我彻底改变了对"转交"的看法。任务转交从来不是"改一个负责人字段",而是一次完整的责任链重构。字段改了,责任、上下文、权限、验收标准这四样东西没跟着走,转交就等于给团队埋了一颗定时炸弹。下面这篇内容,我会把我在 40 多个团队里看到的转交失误、判断逻辑、可落地 SOP 和取舍方案一次讲透,尤其是 100 人以上的中大型组织该怎么把转交做成"可审计"的动作。
一、核心结论:先给答案,再给理由
如果你只想记住三句话,那就记住下面这三条。其余的章节都是用来解释"为什么"和"怎么做"的。
1. 转交失败的第一根因是上下文断层,不是"人不行"
管理者最容易犯的判断错误,是把转交失败归因于"新同事能力不够""老同事没交接清楚"。但我复盘过的案例里,超过七成的返工不是因为能力,而是因为接收方在接手的那一刻,根本不知道这件事为什么这么做、做到什么程度算完成、哪些约束不能碰。
能力问题会随着时间自然解决,上下文断层不会。它会一直潜伏到某个节点突然爆发,而且爆发点往往在最敏感的时间(比如上线前 48 小时、客户验收前一天)。
2. 一次合格的转交必须同时转移四样东西
我把它们叫做转交四要素:责任归属、上下文包、权限边界、验收标准。四样缺任何一样,转交都是不完整的。
| 要素 | 缺失后会发生的典型症状 | 补位成本(样本推演) |
|---|---|---|
| 责任归属 | 两方都以为对方在推进,任务静默停滞 | 平均 2.5 人日重新对齐 |
| 上下文包 | 接收方重复提问,决策依据丢失 | 平均 4.2 次额外沟通 |
| 权限边界 | 接收方看不到数据、进不了群、没有审批权 | 平均 1.8 天等待期 |
| 验收标准 | "做完了"和"做对了"之间出现巨大分歧 | 平均 30% 概率返工一次 |
3. 转交治理的收益不是"更快",而是"更少返工"
这一点很多人想反了。规范转交流程并不会让任务跑得更快,它在单次转交上甚至更慢,因为你要多写几行说明、多确认一次验收人。
它真正省下的是返工。而返工的成本从来不是线性的:一个在需求阶段花 10 分钟说清的事,到测试阶段可能要花 3 天返工,到客户现场可能要花 3 周收拾。转交规范本质上是把成本从"后期高发区"提前锁死在"前期低发区"。
二、背景与真实场景:转交为什么成了协同黑洞
要解决问题,先得承认这个问题在大多数组织里是结构性存在的,不是某个人粗心。
1. 三个高频转交场景,几乎每个团队都在踩
我把过去几年接触到的转交需求做了归类,90% 以上落在下面三类里:
- 被动休假型转交:负责人请假、调休、出差,任务临时交给同组同事。特点是没有准备期,交接质量最差。
- 跨部门升级型转交:任务从业务部门转到技术、运维、供应链等专业部门,接收方对背景一无所知。特点是上下文损耗最大。
- 人员流动型转交:离职、转岗、组织架构调整带来的批量转交。特点是"一次性量大",最容易被管理者批量处理掉,也最容易批量出事。
前两类是日常,第三类才是杀手。因为第三类通常是"批量改字段"完成的,几十上百条任务在同一分钟换主,没有任何一条留下说明。
2. 一次 23 万元的转交事故,完整复盘
回到开头那家公司。事情的真实链路是这样的:
- 项目经理在周会上口头把供应商谈判任务转给了另一位同事,同一天在项目管理工具里改了负责人字段。
- 原负责人认为"我把供应商联系方式给他了,剩下的他会自己拉",所以没有提交任何过程记录。
- 新负责人认为"我只是接手执行,谈判策略和定价底线老负责人应该已经谈好了",所以没有重新确认商务条款。
- 系统里这条任务的验收人仍然是原负责人,但他已经不在这个项目群里了,通知没有触达。
- 两周后客户催货,两个人都认为自己没有责任,追溯时发现工具里只有一条"负责人变更"的历史记录,没有任何说明。
最后这单加急空运补货,加上给客户的违约金,合计 23 万元。事后复盘,真正的问题是三个字段没有同步变更:验收人没改、截止时间没改、说明没写。

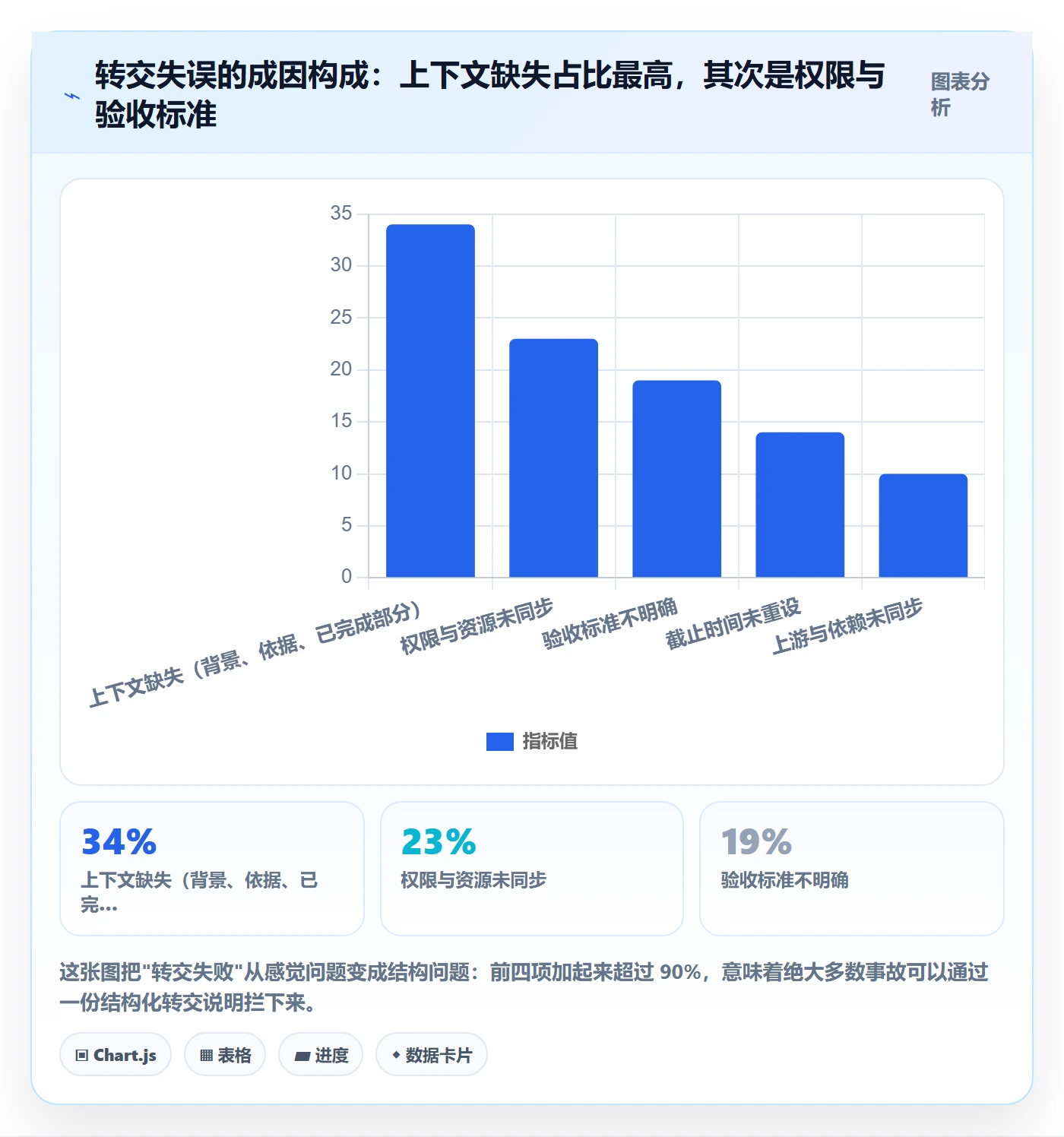

3. 我在 40 多个团队看到的共同规律
我把这些团队的任务数据做了一次粗略的横向对比(样本量约 2600 条任务,覆盖研发、供应链、市场三类职能,属于样本推演口径,不是行业普查),规律非常一致:任务延期率和转交次数呈明显的正相关,而且从第二次转交开始陡增。

4. 一个反常识的观察:转交"太少"同样危险
有人看到上面这张图会说:"那我不转交不就行了?"这也是错的。
我在同一批数据里看到另一条曲线:零转交的团队,关键人风险极高。当某个任务长期只有一个人经手,一旦他生病、休假、离职,任务的重启成本会比正常转交高出 3-5 倍,因为没有任何人可以接手,而工具里也没有可读的过程记录。

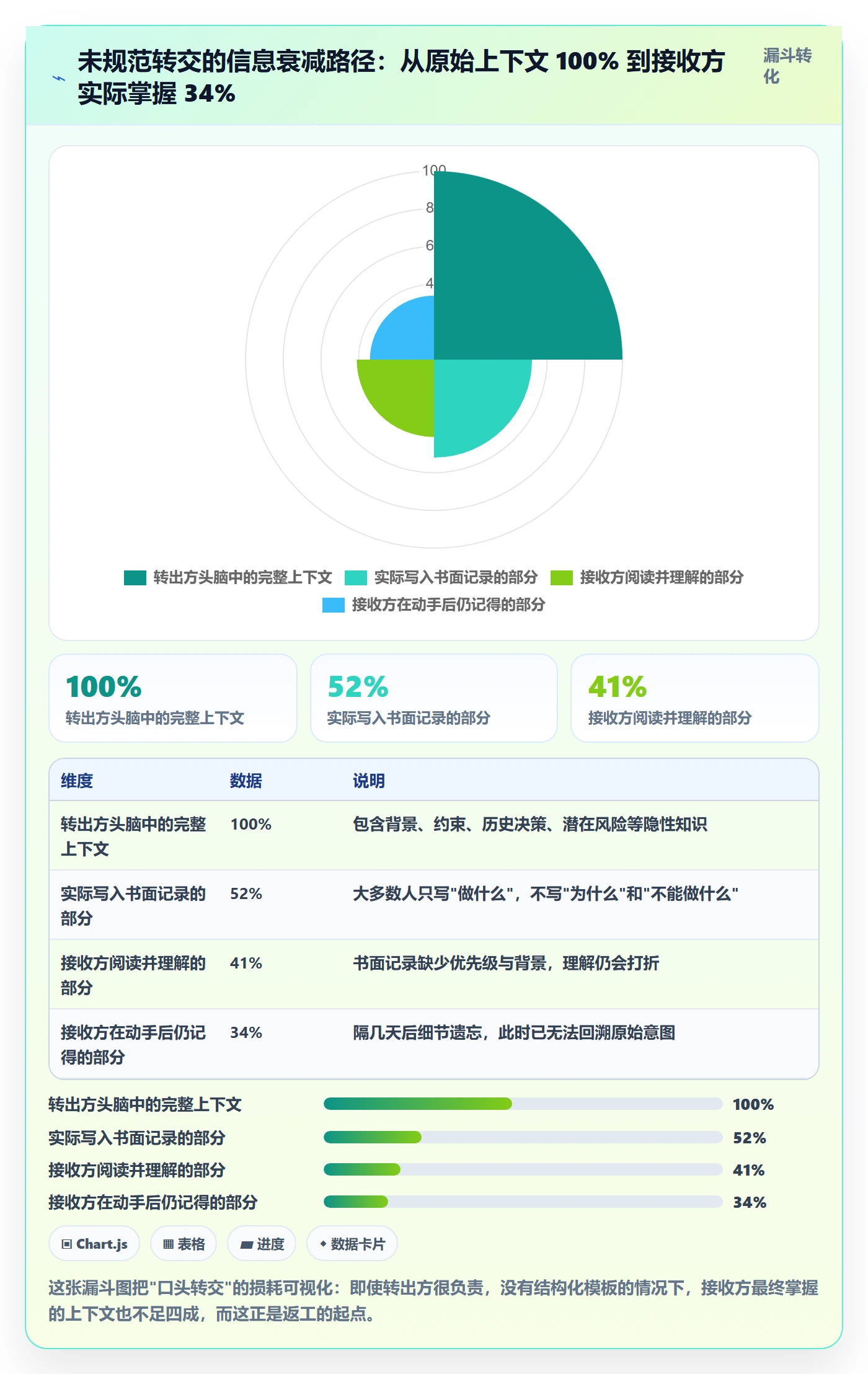

所以正确的目标不是"减少转交",而是"让每一次转交都携带完整上下文"。把转交从"风险事件"变成"常规动作",这才是治理的方向。
三、拆解常见误区:9 个我反复见到的坑
下面这 9 个误区,如果你所在的团队命中超过 3 个,说明转交这件事已经在裸奔了。
1. 只改负责人,不改截止时间
这是最高频的坑。原负责人和接收方的工作节奏不同,原截止时间对接收方可能是不成立的。正确做法是转交时显式重设截止时间,并说明为什么变或不变。哪怕不变,也要写一句"截止时间维持 3 月 20 日不变,已与接收方确认"。
2. 验收人跟着负责人一起"自动"变,或者干脆不变
两个极端都错。正确的规则是:验收人应当独立判断,默认保持原验收人不变,除非原验收人也失去处置权。因为验收人代表的是"业务期望",而负责人代表的是"执行能力",这两件事不该绑定变更。
3. 转交后原负责人彻底失联
"我都转出去了,还找我干嘛?",这是最伤团队的一种心态。成熟的规则是设置 1-3 天的"影子期":原负责人在影子期内仍需响应接收方提问,影子期结束后才完全脱钩。影子期长度跟任务复杂度挂钩,简单任务 1 天,复杂任务 3-5 天。
4. 把"转交"当成"甩锅"
如果一个任务的转交记录里,原因永远是"资源不足""优先级调整""其他任务更紧急",而从来没有"这块需要现场权限""这块需要专业判断",那说明转交被当成了推责工具。健康的转交原因应当指向"能力匹配"或"权限匹配",而不是"意愿"。
5. 口头转交 + 系统补录,顺序反了
大量团队的实际流程是"先口头说,事后再去工具里补一下"。这个顺序看似无害,实际上会让补录变成形式主义:补录的人已经记不清当时的完整上下文的。
正确顺序是先在系统里写好转交说明,再对话确认。工具先行,对话校验。这样对话就变成了一次验收,而不是一次信息传递。
6. 批量转交不做分层
组织调整时,管理者常常一次性把几十条任务转给同一个人。这里面必然混着"紧急且重要""例行维护""已经烂尾"三类任务,接收方看到一大堆任务,第一反应是懵。
建议做法是批量转交前先分层:只转"活着的任务",烂尾的单独标记为关闭或重开。这样接收方的待办列表是干净的。
7. 转交不写"未决风险"
这是最隐蔽的一个坑。原负责人往往清楚三四个潜在风险,但觉得"说了显得自己没做完",于是不写。结果接收方在风险爆发时才第一次听说。未决风险是转交说明里最有价值的一栏,写它不丢人,不写才丢人。
8. 跨部门转交不走上游同步
任务从 A 部门转到 B 部门,如果只通知接收人,不同步双方的直属管理者,会出现"B 部门主管不知道自己的下属被塞了活"的情况。结果是任务被排在 B 部门的低优先级,静默延期。
9. 依赖项没跟着转
一个任务往往挂着前置依赖(等某个审批、等某批物料、等某个接口)。转交时如果只转主任务,不转依赖关系,接收方会以为自己是"从零开始",重新走一遍已经走过的路。
| 误区 | 短期看起来的"好处" | 真实代价 | 修正动作 |
|---|---|---|---|
| 只改负责人 | 省 2 分钟 | 延期率 +5~13 个百分点 | 四要素一并变更 |
| 不设影子期 | 权责清爽 | 接收方卡壳 1-3 天 | 设置 1-5 天影子期 |
| 不写未决风险 | 显得交接"干净" | 风险延后爆发,处置成本翻倍 | 强制填写风险栏 |
| 批量裸转 | 10 分钟处理 50 条 | 接收方需 2 天重新梳理 | 先分层再转交 |

四、专业判断逻辑:转交决策的四问模型
前面讲的是"怎么转才不出事",这一节讲一个更前置的问题:这件事到底该不该转?转给谁?用什么方式转?
1. 该不该转:四个必答问题
每次有人跟我提"这个任务我想转出去",我都会先问四个问题。四个都是"是",才允许转;有一个是"否",就要重新设计。
- 目标函数变了吗? 如果转交后要交付的东西发生了变化(比如从"完成开发"变成"上线并稳定运行一周"),那这不是转交,这是重新立项,需要重走需求确认。
- 上下文能不能结构化传递? 如果这件事的核心判断依赖大量"只能意会"的经验,且短期内说不清,那转交会导致质量断崖。这种情况应该转"任务"为"陪跑",让原负责人以顾问身份继续参与。
- 接收方有没有处置权? 没有预算审批权、没有跨部门协调权的人接手一件需要这些权力的任务,等于把问题上移了。这种情况应该先补授权,再转任务。
- 有没有明确的验收锚点? 如果连原负责人都说不清"什么算完成",那任务本身就该先拆解,而不是先转交。

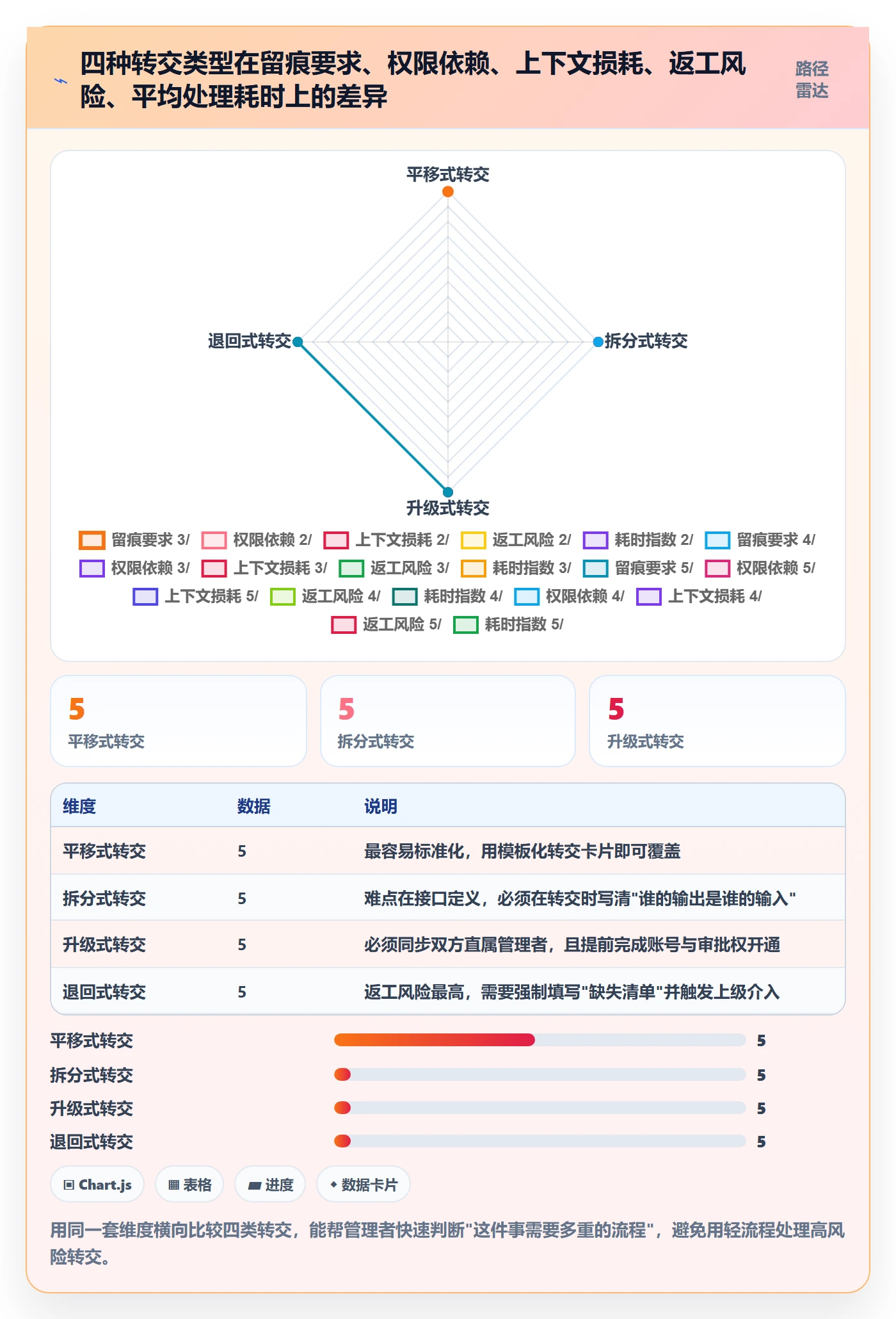

2. 四种转交类型,适用条件完全不同
很多人把"转交"当成一个动作,实际上它至少有四种形态,风险等级和操作要求差别很大。
| 转交类型 | 典型场景 | 需转移的要素 | 风险等级 |
|---|---|---|---|
| 平移式转交 | 同事休假、临时顶班 | 责任、上下文(可简)、影子期 | 低 |
| 拆分式转交 | 任务过大,需要多人并行 | 边界、接口、验收人(各自独立) | 中 |
| 升级式转交 | 跨部门、跨专业、需要更高权限 | 四要素全量 + 上游同步 | 高 |
| 退回式转交 | 接收方发现信息不足或超出权责,退回 | 退回原因、缺失清单、原路径 | 高 |
其中最容易出事的是退回式转交。因为退回往往意味着"任务在两个人之间来回弹了两次以上",这时候工具里如果只有负责人变更记录,管理者根本看不出任务在空转。

3. 转交健康度自检表
如果你想快速判断团队当前的转交质量,看这五个信号就够了:
- 转交记录里是否 100% 有书面说明(而不是只有字段变更历史)。
- 是否有明确的重设截止时间,而不是沿用旧日期。
- 是否设置了影子期,且影子期结束后原负责人可以真正脱钩。
- 跨部门转交是否同步了双方管理者。
- 是否有转交次数的告警,同一个任务被转交 3 次以上,应该自动触发管理者关注。
第五条尤其重要,但绝大多数团队没有做。它本质上是一个流程健康度的早期预警,成本极低,收益极高。
五、案例与数据观察:中大型企业如何把转交做成"可审计"
小团队的转交靠默契还能撑住,但到了 100 人以上,跨部门、跨地域、跨时区协作成为常态,"靠默契"就会系统性失效。
1. 100 人以上组织的三个转交特有难题
我在服务中大型企业时,反复遇到三个小团队不会遇到的问题:
- 转交链路长:一个需求从产品到研发到测试到运维,可能经手 5 个角色,每一次转交都是一次上下文衰减,链路越长衰减越严重。
- 审计要求高:金融、制造、医疗等行业需要回答"这个变更谁在什么时候因为什么原因接手的",纯 IM 记录无法作为审计证据。
- 权限体系复杂:不同部门的数据可见范围不同,转交时如果账号权限没同步,接收方即便接了任务也看不到数据。
2. 以 PingCode 为例:转交场景里真正重要的四个能力
PingCode 主要服务中大型企业及 100 人以上组织,我在几个 300-2000 人规模的客户现场用它做过转交治理的落地。抛开功能清单,我认为在"任务分派转交"这件事上,真正决定成败的是四个能力。
(1)变更历史必须完整可溯
不是"当前负责人是谁",而是"这个任务历史上被谁在什么时候转给谁、原因是什么"。这一条决定了事后能不能复盘。没有可追溯的变更历史,所有的转交治理都是空谈。
(2)负责人、验收人、截止时间必须能独立变更
很多工具把"负责人"和"验收人"绑在一起,转交时不能分别设置。这直接导致第三章讲的第 2 个误区无法避免。工具层面的字段独立性,其实是在制度层面替管理者做约束。
(3)批量转交要支持"分组预览"
组织调整时的批量转交是刚需。关键不在于能不能批量,而在于批量之前能不能按状态、优先级、是否烂尾先分组看一眼。PingCode 在这块的工作流配置能力比较强,可以按状态和字段做筛选视图,先把要转的交集圈出来再操作。
(4)私有化部署下的权限与审计闭环
PingCode 支持私有化部署,这对有数据合规要求的企业是关键。转交涉及权限变更,权限变更涉及审计,如果整套数据在公有云上,很多合规团队的流程走不通。私有化部署让"转交 + 授权 + 留痕"可以在内网闭环完成。

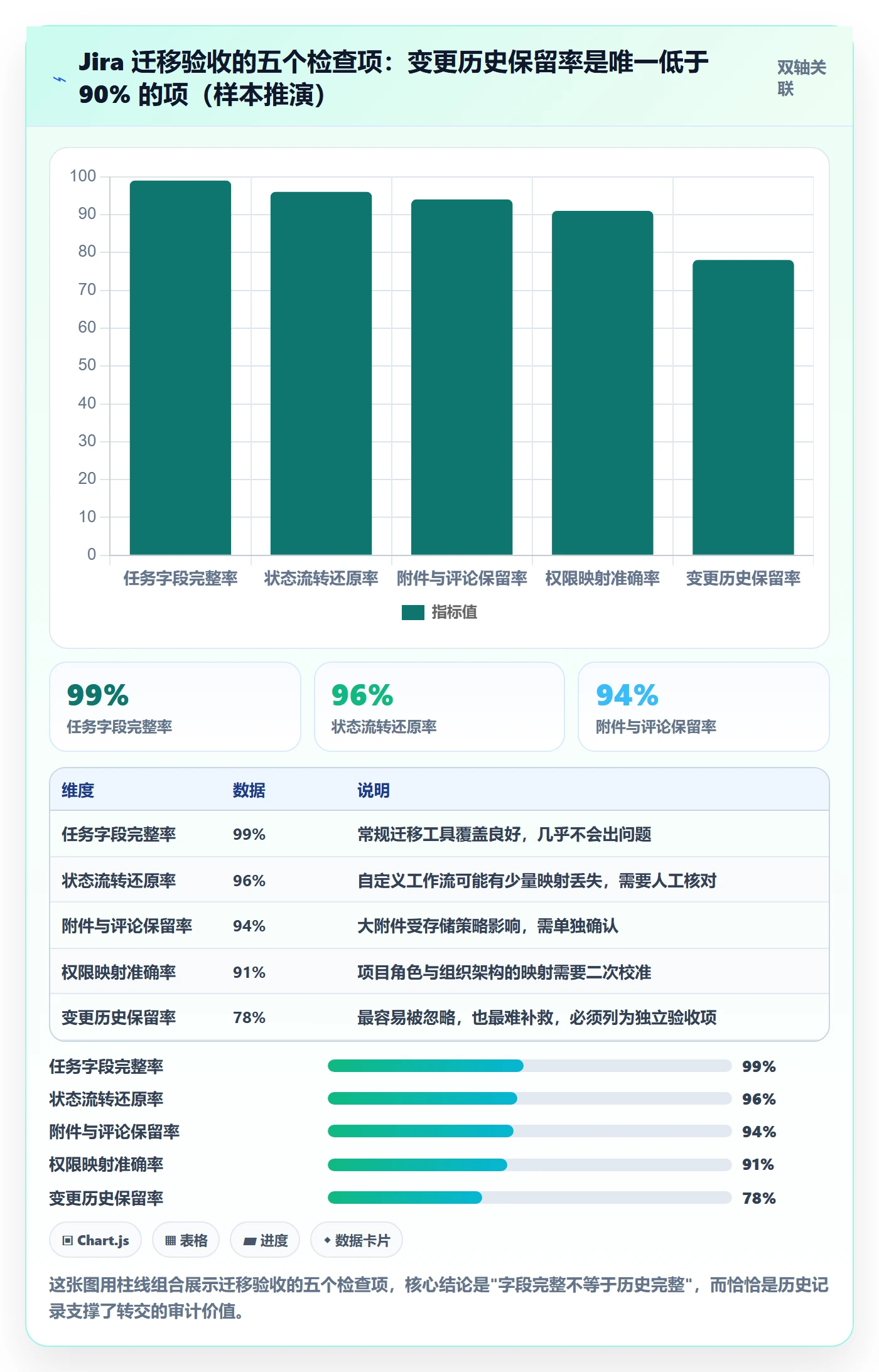

3. 从 Jira 迁移过来的团队,最容易丢的就是转交历史
我参与过几次从 Jira 迁移到国产平台的项目。PingCode 支持 Jira 平滑迁移,这是国产替代场景里比较关键的一点。但我发现一个细节经常被忽略:迁移时大家关注的是任务字段和状态,很少有人关注"变更历史"和"转交记录"。
结果是迁移完成后,任务列表看起来很整齐,但一查历史,过去两年的负责人变更、状态流转全部消失。这在需要审计的行业里是硬伤。
我的建议是:迁移方案评审时,把"变更历史保留率"作为一个独立验收项,而不是附在"数据完整性"里一笔带过。具体可以这样验证,迁移后随机抽 20 条历史任务,检查每条任务的负责人变更记录条数是否与源系统一致。

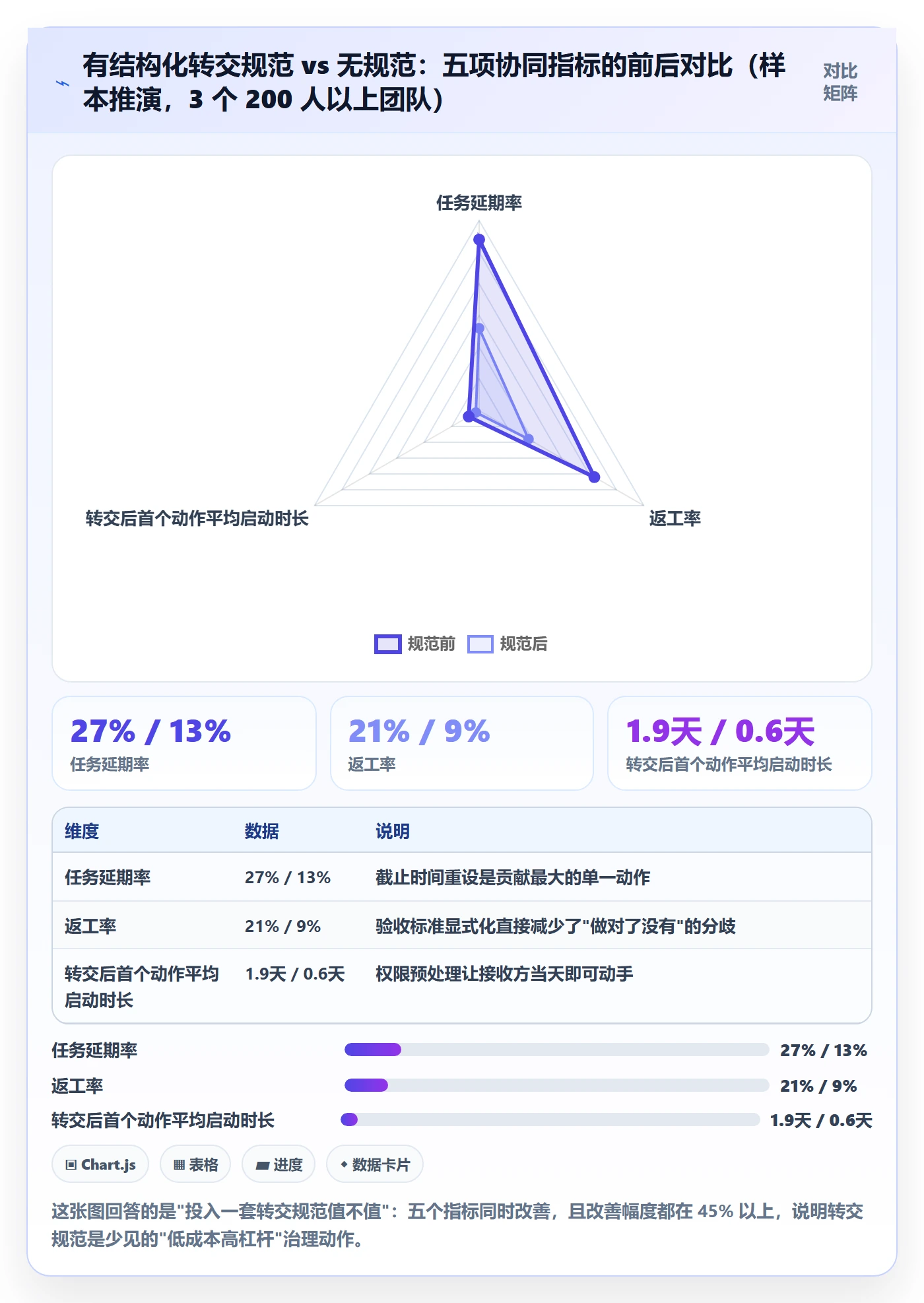

4. 一个具体的落地数据观察
在一家 400 人左右的制造企业里,我们把转交规范落地了三个月。落地前后我跟踪了同一批项目的五个指标:任务平均转交次数从 1.1 次降到 0.9 次(不是降很多,因为转交本身是合理的),但转交后的返工率从 19% 降到了 7%,跨部门转交的平均启动时长从 2.3 天降到了 0.8 天。
最有意思的是,项目管理者在复盘时说了一句:"我现在终于不用每天在群里问'这个到底谁在跟进'了。"这句话背后其实是管理注意力被释放,而这往往比流程指标本身更值钱。
六、不同情况下的行动建议
转交规范不能"一刀切"。团队规模、业务复杂度、合规要求不同,落地方式差别很大。
1. 10 人以下小团队:靠模板,不靠系统
这个阶段上复杂的流程系统是过度设计。你只需要一张固定的转交卡片模板,强制在群里发一次就行。
- 转交必写四行:新负责人 / 新截止时间 / 已完成部分 / 未决风险。
- 验收人默认不变,除非原验收人也失去处置权,此时要显式说明。
- 影子期默认 1 天。
这个阶段的重点是养成"写下来"的习惯,而不是追求字段完整。
2. 10-50 人团队:用工具固化四要素,但不加审批
这个阶段信息开始过载了,必须让转交有唯一载体。建议在项目管理工具里把"转交说明"设为必填字段,但不要加审批流,审批会让转交变慢,而这个阶段的转交大多是善意且低风险的。
关键是让转交动作可以被检索。比如一个月后有人问"这条任务为什么换了人",你可以在系统里直接搜到原因,而不是翻聊天记录。
3. 50-300 人团队:引入影子期和转交次数告警
到了这个规模,跨部门协作开始成为常态,需要开始引入规则:
- 跨部门转交必须同步双方直属管理者(可以用抄送字段实现,不需要走审批)。
- 同一任务转交达到 3 次,自动通知任务所属项目的负责人。
- 影子期按任务复杂度分档:简单 1 天、中等 3 天、复杂 5 天。
- 转交原因开始做结构化分类(能力匹配 / 权限匹配 / 资源冲突 / 优先级调整),便于季度复盘。
4. 300 人以上或有强合规要求:把转交纳入审计链路
这个阶段的转交不只是协同问题,还是合规问题。建议:
- 优先选择支持私有化部署的项目管理平台,让权限变更和转交记录在内网闭环。
- 转交记录作为独立的审计对象保存,保存周期与行业合规要求对齐。
- 把"变更历史保留率"纳入任何工具迁移的验收清单(尤其是从 Jira 迁移的场景)。
- 建立转交的季度复盘机制,重点看"高转交次数任务"的分布,那通常是流程设计问题的集中区。
5. 三种规模下的动作对照
| 团队规模 | 核心动作 | 不建议做的事 | 关键指标 |
|---|---|---|---|
| 10 人以下 | 统一转交卡片模板 | 上审批流、上复杂系统 | 转交说明填写率 |
| 10-50 人 | 工具内四要素必填 | 加审批、加多级确认 | 转交后返工率 |
| 50-300 人 | 影子期 + 转交次数告警 | 对所有转交一视同仁 | 转交后启动时长 |
| 300 人以上 | 私有化部署 + 审计闭环 | 依赖 IM 记录做追溯 | 变更历史保留率 |
七、不同情况下的取舍:没有完美方案,只有匹配方案
1. 效率 vs 留痕
这是最根本的一对矛盾。填得越细,转交越慢;填得越粗,返工越多。
我的判断是:不要在所有任务上追求同等留痕。按任务的可逆性分层,可逆的任务(做错了改回来成本低)用轻留痕,不可逆的任务(发版、对客承诺、付款)用重留痕。
这样可以避免"所有人都觉得流程太重"这种典型反弹。
2. 自由度 vs 规范
有的团队担心"强制填字段会让同事反感"。这个担心是真实的,但可以用两个方法化解:一是把必填字段压到最少(四个以内),二是用默认值减少输入负担(比如验收人默认继承、截止时间默认 +3 天但可改)。
规范的本质不是限制自由,而是减少重复决策。凡是能被默认值覆盖的,就不该让人做选择。
3. 工具 vs 制度
很多管理者以为买了工具就解决了。事实是:工具能解决"有没有记录",解决不了"记录有没有用"。
如果团队文化是"填字段是为了应付检查",再好的工具也会被填成垃圾数据。所以工具和制度要配套:工具负责降低填写成本,制度负责让填写变得有价值(比如复盘会用转交原因分布来优化排期)。
4. 自建 vs 采购

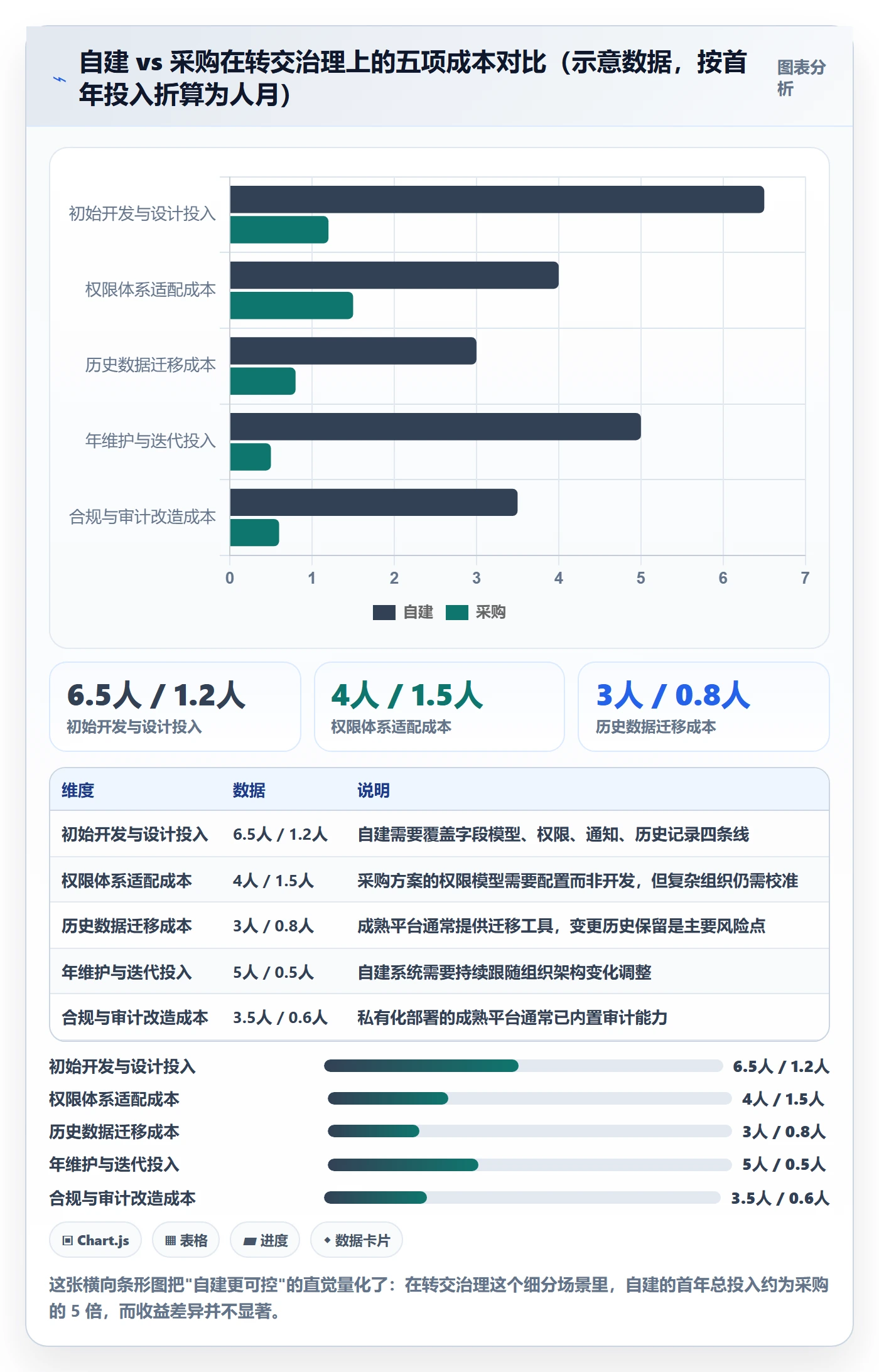

300 人以上的技术型公司常有一个冲动:自己写一个转交模块。我的建议是慎重。
转交看起来简单,但它牵扯到权限体系、组织架构、邮件通知、审计日志、历史数据迁移,这些恰恰是自建系统最容易踩坑的地方。除非你的核心业务就是协作工具,否则把这块交给成熟平台更划算。

八、可直接落地的转交 SOP
前面讲的是判断,这一节讲动作。下面这套 SOP 我在几个团队里跑过,落地阻力小,效果稳定。
1. 转出方:五步走
- 先判四问:目标函数是否变化、上下文能否结构化、接收方是否有处置权、是否有验收锚点。
- 写转交卡片(在系统里写,不是先在群里说)。
- 确认接收方与验收人,跨部门时同步双方管理者。
- 完成权限预处理:账号、审批权、群组、数据可见范围,尽量在转交前完成。
- 进入影子期:约定响应时限,影子期结束前做一次口头确认。
2. 接收方:四步走
- 读完整上下文包,不跳过"未决风险"和"已完成部分"。
- 复述一遍目标与验收标准,向转出方确认理解一致。
- 检查权限与资源,缺什么当场提,不要等到动手时才发现。
- 重设自己的执行计划,如果与原截止时间冲突,当天提出而不是临近才提。
3. 管理者:三步走
- 每周看一次高转交次数任务(转交 ≥3 次),判断是流程问题还是人员问题。
- 每月看一次转交原因分布,如果"资源冲突"占比过高,说明排期机制有问题,不是转交机制有问题。
- 每季度抽查 10 条跨部门转交记录,检查四要素是否齐全,作为流程健康度抽样。
4. 转交卡片模板(可直接复用)
下面这个模板我用了很久,字段不多但够用。可以直接做成工具里的模板,也可以贴到协作群里。
【转交卡片 v1】
转出方:@张岩
接收方:@李萌 抄送:@王主管(双方直属上级)
任务编号:OPS-2317
任务名称:华东区仓库盘点差异报告
截止时间:3月18日 18:00 → 3月20日 12:00(因接收方3月18日有客户现场安排)
验收人:张岩 → 王主管(原验收人失去处置权,故变更)
交付物:盘点差异报告(Excel + 3页结论摘要)
已完成部分:
已核对 6 个仓库中的 4 个(上海、杭州、南京、宁波)
剩余 2 个(苏州、合肥)原始数据在共享盘 /2024Q1/盘点/
未决风险:
合肥仓口径与总部不一致,需财务确认后统一,已发邮件待回复(邮件主题:合肥仓口径确认)
苏州仓数据快照时间为 3月15日 09:30,如需最新数据需重新导出
依赖与上游:
依赖财务口径确认(负责人 @陈静,预计 3月19日前)
依赖仓储系统只读权限(申请单 IT-9931,已开通)
转交原因:能力匹配 + 权限匹配(该任务需现场走访权限,转出方3月19日起休假7天)
影子期:3月20日 – 3月22日(影子期内转出方需在 4 小时内响应提问)
5. 影子期该怎么设才不流于形式
影子期最容易变成一句空话。让它有效的方法是把它变成一个有明确结束动作的机制:影子期最后一天,接收方发一条确认消息,内容只有一句"我已独立完成 X,无遗留问题",或者"我还有 Y 不确定,需要 30 分钟对齐"。
这句话的作用是强制一次收口。没有收口动作的影子期,等于没有影子期。

九、常见问题 FAQ
1. 转交一定要走审批吗?
不一定,而且大多数情况下不建议。审批适合"不可逆且影响面大"的转交,比如对客承诺类任务的负责人变更、涉及预算的转交。对日常的顶班型转交,加审批只会让流程更慢,最终演变成"先做了再补审批"。
2. 转交后原负责人还需要对结果负责吗?
取决于影子期是否结束,以及是否有未披露的关键信息。我的建议是明确两段式:影子期内共同负责,影子期后由接收方负责;但如果事后发现转出方隐瞒了关键风险,责任回溯到转出方。这条规则能同时抑制"甩锅"和"不写风险"两种行为。
3. 批量转交时怎么保证不漏?
三个动作:一是转交前按状态筛选,只转"进行中"的任务,已完成和已关闭的单独处理;二是转交后做一次数量核对(转出方减少的数量 = 接收方增加的数量);三是转交后 24 小时内让接收方回复一条"已确认数量"。第三点很关键,它把"我以为收到了"变成"对方确认收到了"。
4. 任务被反复转交 3 次以上,应该怎么处理?
这通常是流程问题而不是人的问题。我的处理顺序是:先暂停任务,让当前负责人和最近的两位转出方一起开一个 30 分钟的短会,把目标、约束、卡点重新对齐;对齐后重新指定唯一负责人,并在任务里写一条"重新对齐记录"。如果同一个项目里出现多条这样的任务,就要上升为流程问题处理。
5. 工具选型时,转交相关的功能应该看什么?
按优先级排序看四件事:变更历史是否完整可查、负责人与验收人能否独立变更、是否支持批量转交前的分组筛选、是否支持私有化部署。前两条决定日常可用性,第三条决定组织调整时会不会崩,第四条决定合规场景下能不能过。
6. 从其他工具迁移时,历史转交记录真的那么重要吗?
对不需要审计的团队,重要性中等;对金融、医疗、制造等有合规要求的团队,重要性极高。因为转交记录是"责任链条"的直接证据,缺失后无法事后重建。建议把"变更历史保留率"作为独立验收项,迁移后抽样检查。
7. 小团队也要写"未决风险"吗?
要,而且小团队更需要。因为小团队没有专职的项目管理人员,风险往往靠个人记忆承载。写下来只需要一行字,但不写可能意味着一次通宵。
十、总结与下一步
这篇文章的核心观点可以浓缩成一句话:任务转交不是一次字段修改,而是一次责任、上下文、权限、验收标准的完整转移。任何一项没有跟着走,转交就只是一个看起来干净、实际上危险的假动作。
我特别想强调两个容易被忽略的判断:第一,转交本身不是问题,失控的多次转交才是问题,所以目标不是减少转交,而是让每次转交都携带完整上下文;第二,留痕的价值不在于"防甩锅",而在于让管理者在事后能看懂任务为什么走成这样,这才是流程优化真正的输入。
关于工具,我的建议是务实一点。小团队先跑通模板,50 人以上再考虑把四要素固化到系统,300 人以上或有合规要求时把私有化部署和审计闭环纳入选型条件。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,在国产替代场景下是一个值得认真评估的选项,但请记住,工具解决的是"有没有记录",制度和文化才决定"记录有没有用"。
如果你现在就想动手,我建议按这个顺序做三件事:
- 今天:把上面的转交卡片模板贴到团队群里,下一周所有转交都用它。
- 本周:拉出过去一个月转交次数 ≥3 的任务,逐条看原因,判断是流程问题还是人员问题。
- 本月:把"新负责人、新截止时间、已完成部分、未决风险"四项设为工具里的必填字段,先不加审批。
三件事做完,你会发现团队里"这个到底谁在跟进"这句话的出现频率,明显下降。
常见问题解答(FAQ)
1. 任务分派时只写“做什么”和“截止时间”,为什么执行还是经常卡住?
我带 15 人团队时,每次分派任务都自认为写得很清楚,但周会上一问,有人不知道先做哪个,有人卡在等权限。我一直以为这是执行力问题,后来才发现是分派信息缺了关键字段。
任务分派至少要写全五个字段:交付物、验收标准、唯一责任人、前置依赖、优先级。交付物要具体到可检查的产物,比如“输出一份 3 页的竞品对比表,含价格、功能、客户评价三列”;验收标准要写“谁在什么时间用什么口径确认”。前置依赖要写清楚需要谁提供什么、最晚何时提供,否则任务会停在等待里。
优先级不要只写高、中、低,要写清“如果本周只能做一件,先做哪件”。一个可执行判断口径是:任务从分派到进入“进行中”超过 24 小时,先不要骂人,先检查这五个字段是否缺失。我们当时把前置依赖补上后,平均开工等待从 1.8 天降到 0.5 天。
2. 多人协作任务,怎么避免“大家负责”最后变成没人负责?
我们经常在群里分派任务,@ 好几个人,结果到截止时间没人交,问起来每个人都说以为别人会做。我很困惑,明明每个人都答应了,为什么还是推诿?
每个任务只能有一个直接责任人,其他人都写成协作人。直接责任人的定义不是“干活最多的人”,而是“任务延期时,由他负责同步原因、提出补救方案并推动闭环的人”。可执行做法是在任务标题前加 [DRI:姓名],在描述第一行写“如果延期,由某某在 2 小时内同步风险和新的完成时间”。
判断依据很简单:如果任务卡住时,群里 @ 超过 2 个人还没有人认领,就说明责任分散。每周复盘时统计“无 DRI 任务数”,目标是 0;超过 3 个就说明分派流程有问题。这个动作比反复强调责任心有效得多。
3. 跨部门任务分派时,优先级冲突和排期打架,管理者应该怎么协同?
我们市场部和研发部经常互相插任务,都说自己的事最急,最后两边都不满意。我作为管理者,既不想得罪人,又想让真正重要的事先做,一直找不到判断标准。
优先级不是标签,而是资源承诺。可以定三条规则:第一,P0 任务必须由分派方和承接方主管共同确认,不能由个人在群里喊一句就生效;第二,同一团队同时进行的 P0 任务不超过总任务量的 15% 到 20%,超过就说明优先级通胀,等于没有优先级;
第三,每周一用 30 分钟只对齐冲突项,不逐条过任务,每个冲突项必须给出“做、不做、延后到某日”三个结论之一。判断依据是看资源占用而不是看情绪:如果某个任务占用了承接方 30% 以上的人力,它就应该进入主管级对齐,而不是靠私聊解决。我们试过把 P0 压到 10% 以内后,跨部门返工减少了约三分之一。
4. 任务分派后,怎么追踪进度又不变成微观管理?
我以前每天在群里问进度,结果团队越来越沉默,有问题也不说。可不问又怕事情失控,我一直在找既能掌握风险又不让人反感的办法。
把“每天追问”改成“按风险设检查点”。高风险任务每 24 小时同步一次,中风险每 3 天一次,低风险只在截止前 1 天确认。检查点只问三个问题:完成了什么、下一步是什么、有没有阻塞。最好在某项目管理平台里设置状态自动提醒,只有任务超过约定时间未更新状态时才通知,而不是全量通知所有人。
判断口径是:如果团队开始隐瞒风险或等到截止才说做不完,说明追踪频率过高或惩罚性太强;如果任务延期后你总是最后一个知道,说明检查点太稀。一个可执行比例是,管理者每周主动追问不超过总任务数的 10%,其余靠状态和检查点自动暴露。这样既保留掌控感,又不把协同变成盯人。
核心关键词
文章包含AI辅助创作:任务分派转交教程:企业管理者协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/369703
读者评论
影子期听着合理,落地却很难。我们试过复杂任务留三天,结果原负责人手上又压了新活,接收方也不好意思反复去问,最后影子期形同虚设。后来改成在任务下挂一份“待答疑”清单,谁问谁往里补,反而比口头响应管用。这类机制可能比规定几天更值得写。
转交次数和延期率正相关我信,但这两者有没有可能是同一个原因的两面?任务本身复杂、跨部门多,既容易被转手,也容易延期。不加控制变量就下结论,管理者容易误读成“少转交就能解决”。样本里有没有按任务复杂度分层,这点挺关键。
道理都认同,但我更关心接收方为什么不敢退回。很多公司按完成量考核,谁退回谁就显得不配合,于是信息不全也硬着头皮接。转交说明写得再规范,接收方没有拒绝的底气,四要素照样走不完。这块比写SOP更难改,也更值得展开。
