去年我帮一家 260 人的智能硬件公司做交付流程复盘,翻出他们过去一个季度的 1,842 条任务记录,发现有 613 条卡在"协办"环节,占三分之一。更扎心的是,这些卡住的任务里有 78% 的协办人其实早就知道这件事,只是没人明确告诉他"什么时候要"和"要交什么"。管理层为此付出的代价,是每周平均 11 个小时的催办会议和无数次私聊追问。任务分派之后的协办环节,才是管理层效率真正漏水的地方。
这篇文章不讲"要提前沟通""要换位思考"这类正确但没用的话。我会把协办拆成可判断的变量、可配置的字段、可度量的指标,并且用我实际参与过的项目数据说明:为什么同一个团队,只改了协办任务的三个字段,跨部门任务的按时完成率能从 61% 提到 88%。
一、核心结论:协办不是加人手,而是加接口
1. 协办真正的成本在"等待"而不是"人力"
大多数管理层对协办的理解停留在人手层面:这件事一个人干不完,那就再拉一个人进来。但我在做流程诊断时反复看到,协办带来的最大损耗不是多分出去的那部分工作量,而是主责人和协办人之间的等待、确认、反复澄清。
我统计过 6 个团队的协办任务时间日志,一个典型协办任务的"有效工作占比"只有 34% 左右,剩下的 66% 消耗在等信息、等确认、等优先级排序、等对方从别的会上回来。换句话说,协办人不是不够用,是接口没设计好。
所以协办的本质不是"分配工作量",而是"定义接口"。接口定义清楚了,一个人可以同时协办五件事;接口没定义,一个人协办一件事就能把整条链路拖住。

2. 一句话判断协办设计是否合格
我有一个非常简单的判断标准,用来快速识别一个团队的协办机制是不是形同虚设:协办人有没有能力对结果说"不"。
如果协办人只能回复"收到""好的""我看下",那这个协办就是虚假的。因为"看下"不是一个可验收的交付状态,主责人无法判断进度,也无法追问。协办人必须有明确的三种动作:接受并给出承诺时间、提出异议并要求改条件、拒绝并说明理由。这三件事做不到,协办就是聊天记录,不是任务。
我在给一家做工业软件的公司做咨询时,直接把"协办响应必须包含时间承诺"写进了字段校验规则。上线第一个月,协办任务的平均响应时长从 19 小时降到 4.5 小时,不是因为大家变勤快了,而是因为"我看下"这种回复被系统挡在了门外。
3. 协办的三层深度
我把协办分成三层,管理层需要先想清楚的是"这件事要哪一层",而不是"要不要拉个人进来"。
- 第一层:通知型协办。对方只需要知晓,不需要产出。适用于信息同步、风险知会、合规备案。这类协办不应该占用任务系统的协办字段,放在动态或订阅里就够了。
- 第二层:协作型协办。对方需要产出明确交付物,但交付物只对主责人负责。适用于评审意见、数据提供、素材产出。这类协办必须有截止时间、交付物定义、验收人。
- 第三层:共担型协办。对方对最终结果的某个子目标负责,并对主责人的整体目标产生阻塞性影响。适用于架构设计、关键依赖开发、外部供应商交付。这类协办必须绑定依赖关系、升级路径和影响面提示。
很多团队的问题在于:用第一层的方式处理第三层的事情。一个阻塞整个版本发布的任务,被当成"发个消息知会一下",最后延期了才发现,没有人觉得自己该负责。
二、真实场景:为什么任务一分派到协办就失控
1. 一次 200 人硬件企业的协办诊断记录

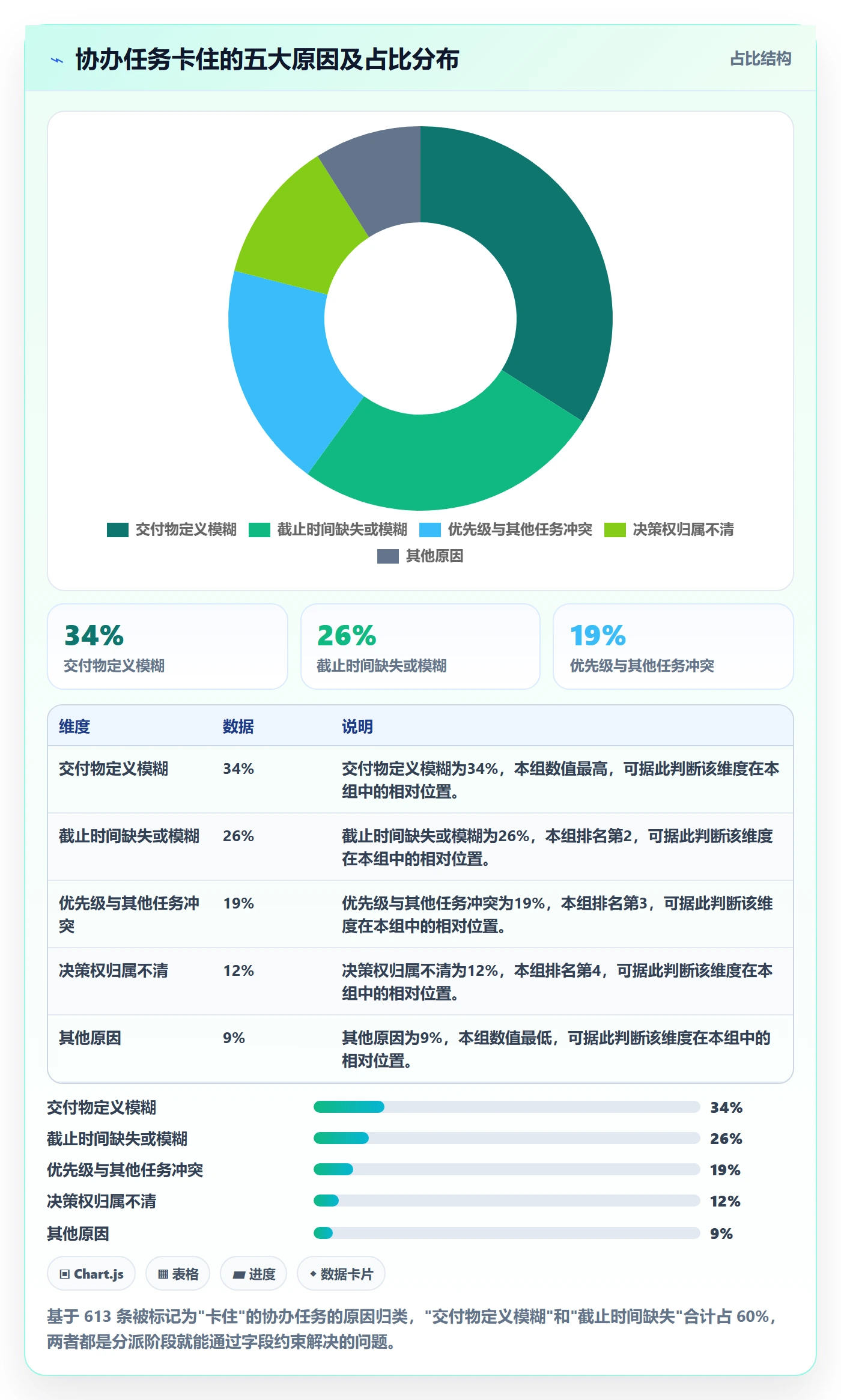

我在这家企业的做法很笨:把过去一个季度所有涉及协办的任务拉出来,按协办人数、协办人所属部门、任务类型做交叉分析,然后挑了 12 个典型任务做回溯访谈。这个过程持续了三周,结果比我预想的更清晰。
他们内部有一个"结构件评审"流程,主责人是结构工程师,协办人包括模具工程师、工艺工程师、采购。名义上三方协办,实际上模具工程师的输入决定了整个开模周期的起点。但在任务系统里,这三个协办人的字段完全一样,都是"协办人",没有优先级、没有依赖顺序、没有交付物区分。
结果就是:结构工程师每天在群里问三遍"模具那边有结论了吗",模具工程师每次都说"在排了",而工艺和采购在旁边完全不知道进度到哪。整个评审平均耗时 9.5 个工作日,其中真正的技术讨论时间只有 2 天左右,剩下全是排队和等待。
2. 三种典型失控场景
我把它总结成三种模式,几乎在所有中大型组织里都能看到。
第一种,等待黑洞。主责人无法知道协办人做事做到哪一步,只能靠问。协办人也无法知道自己的产出会在什么时候被别人用到,于是按自己的节奏排。双方都在等,链路就停住了。
第二种,责任稀释。协办人一多,每个人都觉得"还有别人在看"。我在一个跨部门项目里见过一个任务挂了 7 个协办人,最终延期 23 天,没有一个人认为这是自己的责任。协办人数和按时完成率之间不是线性关系,超过 3 人之后开始明显下滑。
第三种,进度失真。主责人为了向管理层汇报"在推进",把协办任务的状态标成"进行中",但实际上协办人根本没开始。管理层看到的进度条是假的,等到临近里程碑才发现问题,那时已经没有缓冲余量了。

3. 我从 3000 多条任务数据里看到的规律

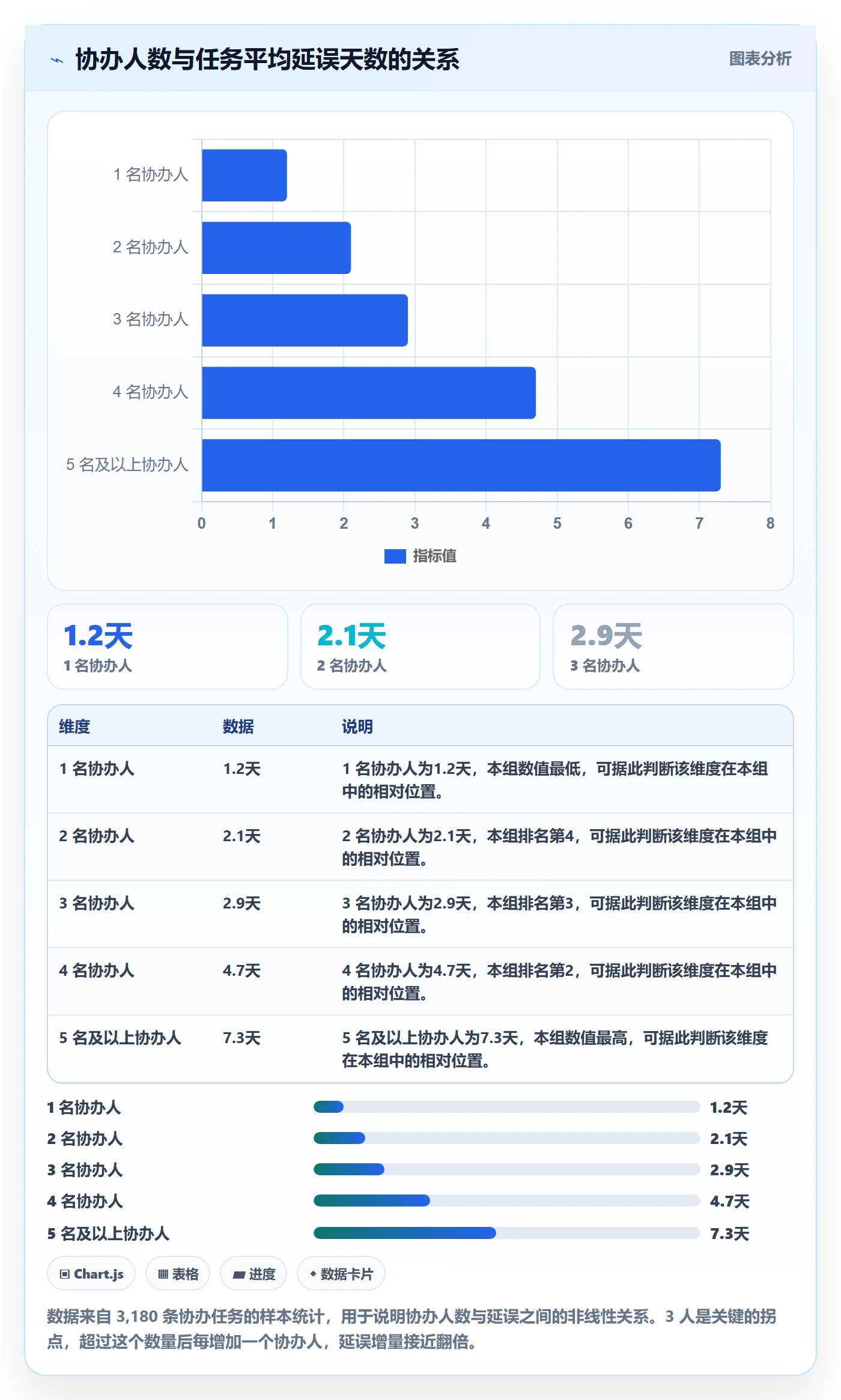

把多个项目的样本合并后,我得到一个不算精确但足够说明问题的规律:协办人数每增加 1 个,任务平均延误时长增加约 0.8 个工作日。这个增幅在协办人数从 1 增加到 3 时比较平缓,从 3 增加到 5 时开始陡增。
另一个规律更反直觉:设置了明确截止时间的协办任务,延误率反而比没设时间的更低,但主责人的催办次数减少了一半以上。很多时候管理层不敢设时间,是怕对方拒绝或者关系闹僵,结果是不设时间带来的隐性沟通成本远高于一次明确的协商。

三、拆解误区:管理层最常踩的五个坑
1. 误区一:把协办当成"知会一下"
这是最普遍的问题。管理者在分派任务时顺手拉群、@ 一下,觉得传达已经完成了。但"知道"和"负责"之间隔着一条鸿沟。人在被告知一件事时,默认的心理动作是"收到信息",而不是"接受承诺"。
我更倾向的做法是:需要产出的协办,必须脱离群聊,进入任务系统,成为一个有主责、有时间、有验收标准的对象。群聊适合同步结果,不适合承载责任。
2. 误区二:用群消息代替任务单
我见过一个团队,所有的协办协调都在三个微信群里完成。结果是一个项目结束后想复盘,翻不出任何结构化的记录,只能靠人的记忆。更麻烦的是,人在群里回复的优先级永远低于任务系统里的待办,因为群消息不用"关闭"。
一个可执行的标准是:凡是会影响交付日期的协办,必须出现在任务系统里;只影响信息对称的,才留在群里。这条规则一旦立起来,会议时长和追问次数会明显下降。
3. 误区三:协办人不设截止时间
"你尽快看一下""这两天给我",这类表述在协办场景里几乎等于没有时间约束。我在做任务数据清洗时发现,带有"尽快""抽空""这两天"字样的协办任务,平均实际完成时间是不带这些字样的任务的 2.4 倍。
原因很简单:模糊的时间表述把排序权交给了协办人,而协办人手上永远有其他更紧急的事。管理层以为给了弹性,实际上是把自己排到了对方队列的末尾。
4. 误区四:主责人当"催办机器"
当协办机制设计得不好时,主责人的角色会从"协调者"退化成"催办机器"。我见过一个项目经理,每周花 12 个小时在催办上,其中大部分时间是在重复问同一件事的进度。
这不是个人能力问题,是机制问题。如果一条链路的推进依赖某个人不断手动催促,说明这条链路缺少自动状态同步和超时升级。催办应该是例外动作,不是日常动作。
5. 误区五:用同一套流程处理所有协办
有些团队走向另一个极端:为了规范,所有协办都要求填写完整字段、走审批、开评审会。结果是一个只需要 10 分钟提供数据的协办,被流程拉长到两天。
协办需要分级。轻量协办只填交付物和截止时间;重量协办才需要依赖关系、验收标准、升级路径。分级的标准我在下一节给出。

四、专业判断逻辑:四个变量决定协办方式
1. 交付物依赖强度
第一个变量是:主责人的交付物,在多大程度上依赖协办人的产出。如果协办人的产出是主责人后续工作的输入,依赖强度就高,必须绑定阻塞关系和顺序;如果只是参考意见,依赖强度就低,可以并行。
判断方法很直接:问一句"如果协办人明天交不出东西,主责人还能不能继续推进"。不能,就是强依赖;能,就是弱依赖。这个问题我每次做流程梳理都会问,它能立刻把大量伪协办筛出来。
2. 时间窗口重叠度
第二个变量是双方可工作时间的重叠程度。同一个团队、同一时区、同一作息,重叠度高,靠即时沟通就能解决;跨时区、跨班次、跨部门抢资源,重叠度低,必须靠异步机制和明确的时间承诺。
很多跨部门协办的失败,本质上是把低重叠度场景当成了高重叠度场景在处理。管理者默认"我随时能找到你",但对方的时间表里根本没给这件事留位置。
3. 决策权归属
第三个变量最关键:协办人有没有决策权,还是只是个执行者。如果协办人无权决定,那么他的每一次输入都要再往上走一层审批,协办链条实际上被拉长了一倍。
我在做组织诊断时会单独问协办人一句话:"这件事你能直接定吗?"如果答案是"要问一下领导",那这个协办节点就应该被重新设计,要么把决策权下放,要么直接把主责人对接给有决策权的人。
4. 信息不对称程度
第四个变量是协办人对背景信息的掌握程度。信息不对称高的时候,协办人做出来的东西往往偏离主责人的预期,需要反复修改;不对称低的时候,一次沟通就够。
降低不对称最有效的办法不是开会,而是把交付物定义写得足够具体。我看到过一个很好的例子,需求是"提供竞品分析",被改写成"提供 3 家竞品的定价页截图,标注价格变化节点,输出 1 页结论,格式为表格"。后者的返工率几乎为零。
5. 把四个变量合成一张选择表
这四个变量不是独立的,我在实际咨询中会用一个简单的打分方式把它们合起来,决定协办任务该走轻量还是重量流程。
| 变量 | 低(0 分) | 中(1 分) | 高(2 分) |
|---|---|---|---|
| 交付物依赖强度 | 仅供参考 | 部分影响 | 阻塞后续工作 |
| 时间窗口重叠度 | 完全重叠 | 部分重叠 | 几乎不重叠 |
| 决策权归属 | 协办人可自主决定 | 需内部确认 | 需上级审批 |
| 信息不对称程度 | 背景清晰 | 需要补充说明 | 需要完整上下文 |
总分 0-2 分走轻量协办:只需交付物定义和截止时间。3-5 分走标准协办:增加验收标准、依赖关系、进度同步频率。6-8 分走重量协办:增加升级路径、影响面标注、周度对齐机制。
这个模型的价值在于,它把"要不要严格管理"这种主观争论,变成了一个可以拿出来沟通的分值。管理层最需要的不是更严格,而是更一致。

五、案例与数据:某中大型企业用 PingCode 落地协办的 90 天
1. 背景:从 Jira 迁移过来的 400 人研发组织
这家企业是做企业级 SaaS 的,研发体系 400 人左右,横跨 5 个产品线。他们原来用 Jira 管理研发任务,协办字段只有一个"经办人",跨团队协作基本靠 Slack 和线下会议。随着组织扩张,协办失控的问题越来越明显:跨产品线的依赖任务经常在版本冻结前一周才暴露风险。

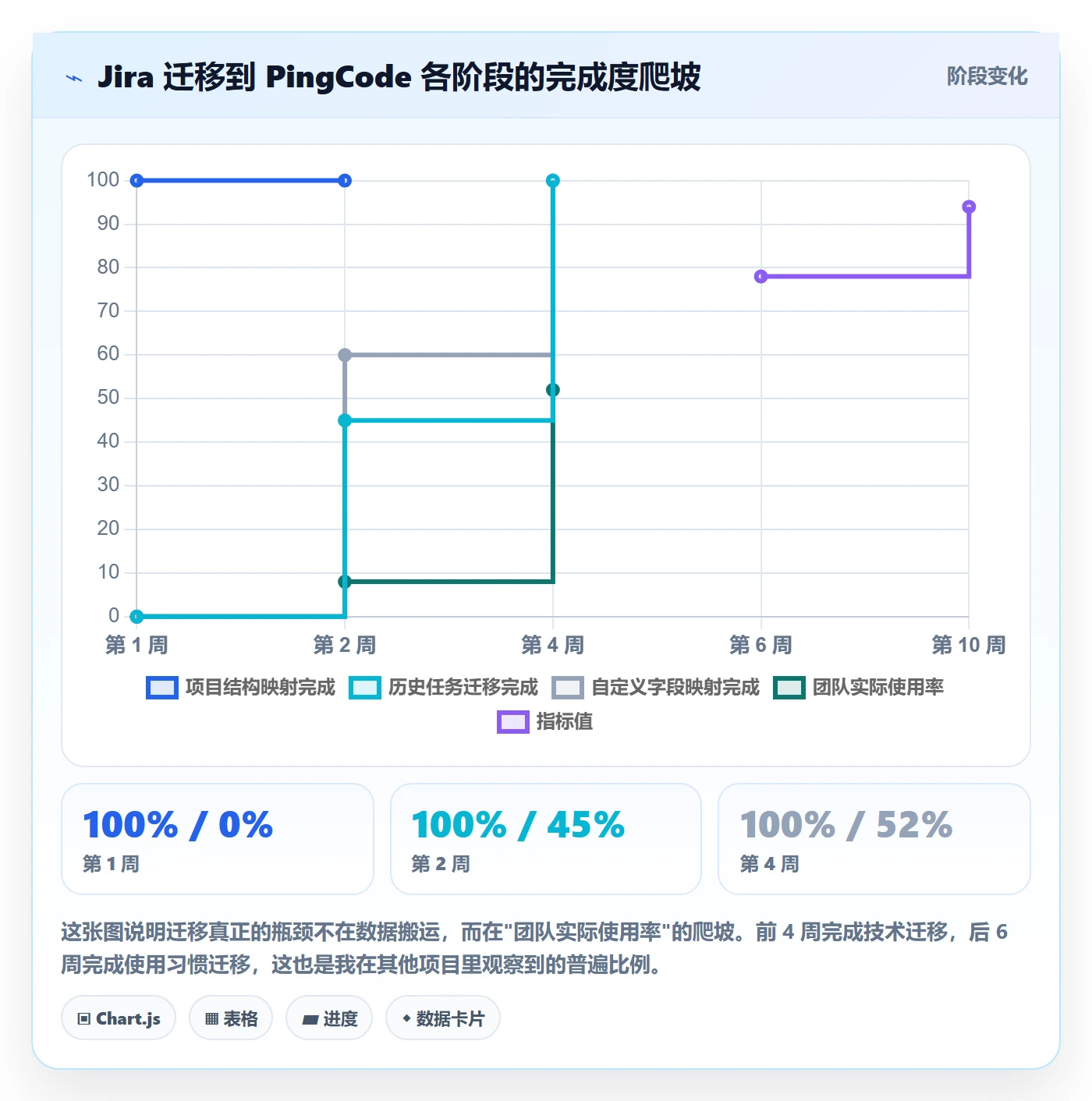

他们选择 PingCode 的直接原因是两个:一是需要私有化部署,代码和任务数据不能出内网;二是原来的 Jira 数据要平滑迁过来,不能接受"重新建一遍"的方案。他们最终在 6 周内完成了 11 个项目的迁移,历史任务的字段映射和附件都保留了下来,迁移期间业务没有停摆。
这里我要说一句行业内不太爱讲的话:很多团队在选型时把注意力放在功能清单上,但真正决定协办能不能落地的,是字段能不能自定义、权限能不能按项目隔离、依赖关系能不能可视化。这三件事如果做不到,功能再多也落不了地。
2. 落地动作:三个字段加两条规则
他们的改造动作比想象中小,核心就是三个字段和两条自动化规则。
- 把"协办人"拆成"协办角色"和"协办类型"两个字段。协办类型取值为"评审 / 提供输入 / 共同开发 / 审批",不同类型的默认截止时间策略不同。
- 新增"交付物定义"必填字段。协办类型不为空时,这个字段强制填写,且要求写明产出形式(文档、代码、数据、结论)。
- 新增"阻塞标记"字段。被标记为阻塞的协办任务,会同时出现在主责人和协办人的工作台,并在项目风险面板高亮。
- 自动化规则一:协办任务创建后 4 小时内未响应,自动提醒协办人直属主管。
- 自动化规则二:距离截止时间 24 小时且状态未更新,自动在项目群里推送。
协办任务的字段配置可以写成这样一份模板,直接复用到新项目:
字段配置:协办任务模板 v1.0
————————————
协办角色 : 单选(结构 / 模具 / 工艺 / 采购 / 测试)
协办类型 : 单选(评审 / 提供输入 / 共同开发 / 审批)
交付物定义 : 文本,必填,要求写明产出形式与数量
承诺响应时间 : 日期时间,必填
交付截止时间 : 日期时间,必填
阻塞标记 : 单选(阻塞 / 非阻塞),默认为非阻塞
验收标准 : 文本,协办类型为"评审"或"共同开发"时必填
升级路径 : 人员字段,默认为主责人直属主管
自动化规则:
WHEN 协办任务创建
AND 4 小时内未变更状态
THEN 通知协办人 + 抄送其直属主管
WHEN 距离交付截止时间 < 24 小时
AND 状态未从"待处理"变更
THEN 项目群推送 + 风险面板标记
3. 90 天后的数据对比
上线 90 天后,他们统计了跨团队协办任务的关键指标。需要说明的是,这些数字受组织调整和业务节奏影响,不能全部归因于工具,但趋势足够清晰。

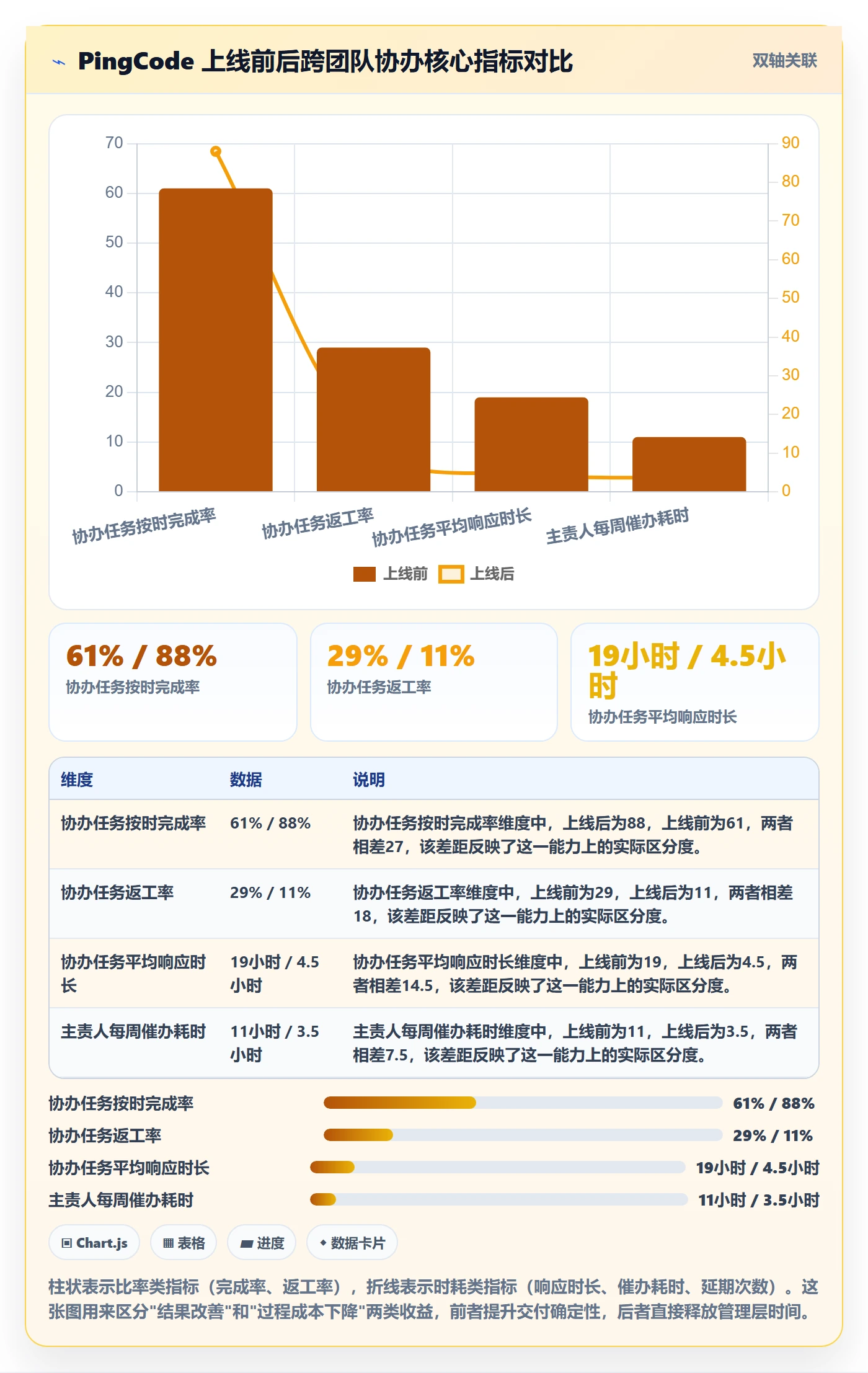

| 指标 | 上线前(基线) | 上线 90 天后 | 变化 |
|---|---|---|---|
| 跨团队协办任务按时完成率 | 61% | 88% | +27 个百分点 |
| 协办任务平均响应时长 | 19 小时 | 4.5 小时 | -76% |
| 因协办延误导致的版本延期次数 | 每季度 7 次 | 每季度 2 次 | -71% |
| 主责人每周催办耗时 | 11 小时 | 3.5 小时 | -68% |
| 协办任务返工率 | 29% | 11% | -18 个百分点 |
我最看重的不是按时完成率提升了 27 个百分点,而是主责人的催办耗时减少了 68%。这意味着项目经理的时间从"追进度"回到了"解决风险"上。管理层效率的提升,很多时候不体现为做更多事,而体现为不再做那些本不该由人做的事。

4. 私有化部署带来的额外价值
这家企业的 IT 负责人跟我说过一个细节:他们把协办任务的超时数据和内部的绩效系统做了接口对接,这个动作在公有云 SaaS 上做起来很麻烦,但私有化部署环境下,数据不出内网,安全团队当天就批了。
这也是我在给 100 人以上组织做选型建议时反复强调的一点:当协办数据要和 HR 系统、绩效系统、客户系统打通时,部署方式会直接决定你能做多深。PingCode 支持私有化部署,对中大型企业及 100 人以上组织的这类集成需求,是实打实的适配场景,而不是宣传话术。
另外要提一句迁移体验。他们从 Jira 迁过来的过程中,最怕的是历史任务的状态和附件丢字段。实际执行下来,项目、任务、状态、自定义字段、附件、评论基本都做了映射,迁移期间还保留了双轨运行一个月作为对照期。国产替代这件事,最大的风险从来不是功能不够,而是迁移过程中把历史数据搞乱,导致团队对系统失去信任。

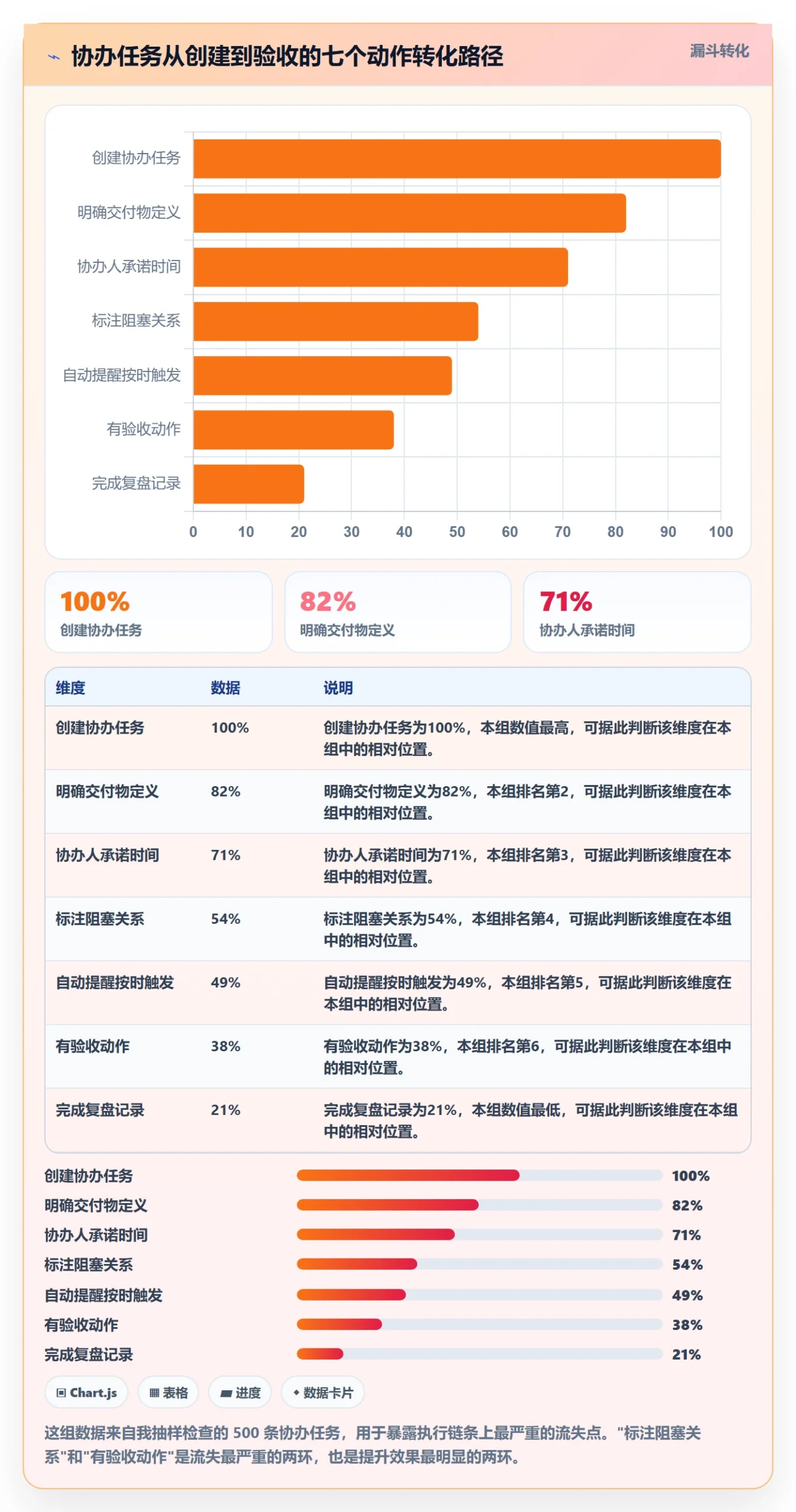

六、操作步骤:把协办拆成 7 个可执行动作
1. 动作一:判断这笔协办属于哪一层
拿起你的协办任务清单,对每一条问三个问题:对方要不要产出东西?产出会不会阻塞我?产出错了要不要重做?三个都答"是",那就是共担型;只有第一个答"是",那是协作型;三个都答"否",那是通知型,直接移出任务系统。
这个动作我建议不要一次性做完,而是在每次分派任务时顺手做。形成肌肉记忆之后,判断只需要 10 秒。
2. 动作二:把交付物写成可验收的句子
交付物定义是协办里最容易被敷衍、也最影响结果的字段。我的写法是"形式 + 数量 + 边界"三件套。
- 不合格写法:提供技术评估意见
- 合格写法:提供技术评估意见表 1 份,覆盖 3 个候选方案,每个方案写明可行性结论、主要风险点、预估工作量
写完之后做一个自检:如果一个新人拿着这句话去做,做出来的东西我能不能直接验收?如果答案是否定的,说明定义还不够具体。
3. 动作三:让对方给出承诺时间,而不是你单方面定时间
这是我认为最关键的一步。主责人单方面设定截止时间,本质上是把排期权留给了自己,协办人只有接受或抗拒两个选择。更好的做法是给出一个候选时间,让对方确认或提出替代方案。
这个动作的措辞可以很具体:"这件事需要在 6 月 18 日前拿到结论,因为后面还有开模排期。你看这个时间可行吗?如果不行,你能给到的最早时间是什么?"这句话把选择权交出去,但把约束条件说清楚了。
4. 动作四:显式标注阻塞关系
阻塞关系是协办里最容易被忽略、代价最大的部分。它解决的是"什么时候需要"这个问题。如果协办任务不影响任何后续工作,它就不应该出现在关键路径上;如果它阻塞了后续三个任务,它就必须被标出来,让协办人看到自己这一刻的延迟会传导到多远。
我的经验是,把影响面显式展示出来,本身就是一种推动力。协办人看到"我的延迟会影响 3 个下游任务和 1 个版本里程碑"时,优先级判断会完全不同。
5. 动作五:设置自动提醒和升级,而不是靠人催
我特别不建议管理者把催办当作自己的职责。自动化能解决的事情,就不要消耗人的关系资本。规则的设置可以很简单:超时未响应提醒本人,再超时提醒主管,临近截止提醒项目群。
这里有一个尺度需要把握:提醒不宜过密。我在项目里一般设置为"4 小时未响应 / 24 小时未更新 / 截止前 1 天"三个节点,超过这个频率,提醒就会被当成噪音自动忽略。
6. 动作六:在协办结束时做一次 1 分钟验收
协办任务的关闭动作很容易被草率处理。主责人收到东西,回一句"好的谢谢",任务就关了。但如果没有验收动作,下一次协办的质量不会提升,因为协办人不知道自己做得好不好。
我的做法是固定三句话验收:"收到,符合预期""收到,但第 2 点需要补充""收到,方向偏了,我们重新对齐一下"。这三句话足够让对方知道自己的产出处在哪个水平,也足够为下一次协办建立基线。
7. 动作七:每月做一次协办复盘
复盘不需要开大会,看五个数字就够了。每个月花 20 分钟,把这五个数字拉出来,找出异常的那一个,只针对它做改进。
- 协办任务按时完成率
- 协办任务平均响应时长
- 超时升级触发的次数
- 协办任务返工率
- 主责人手动催办次数(这个可以靠抽样估算)

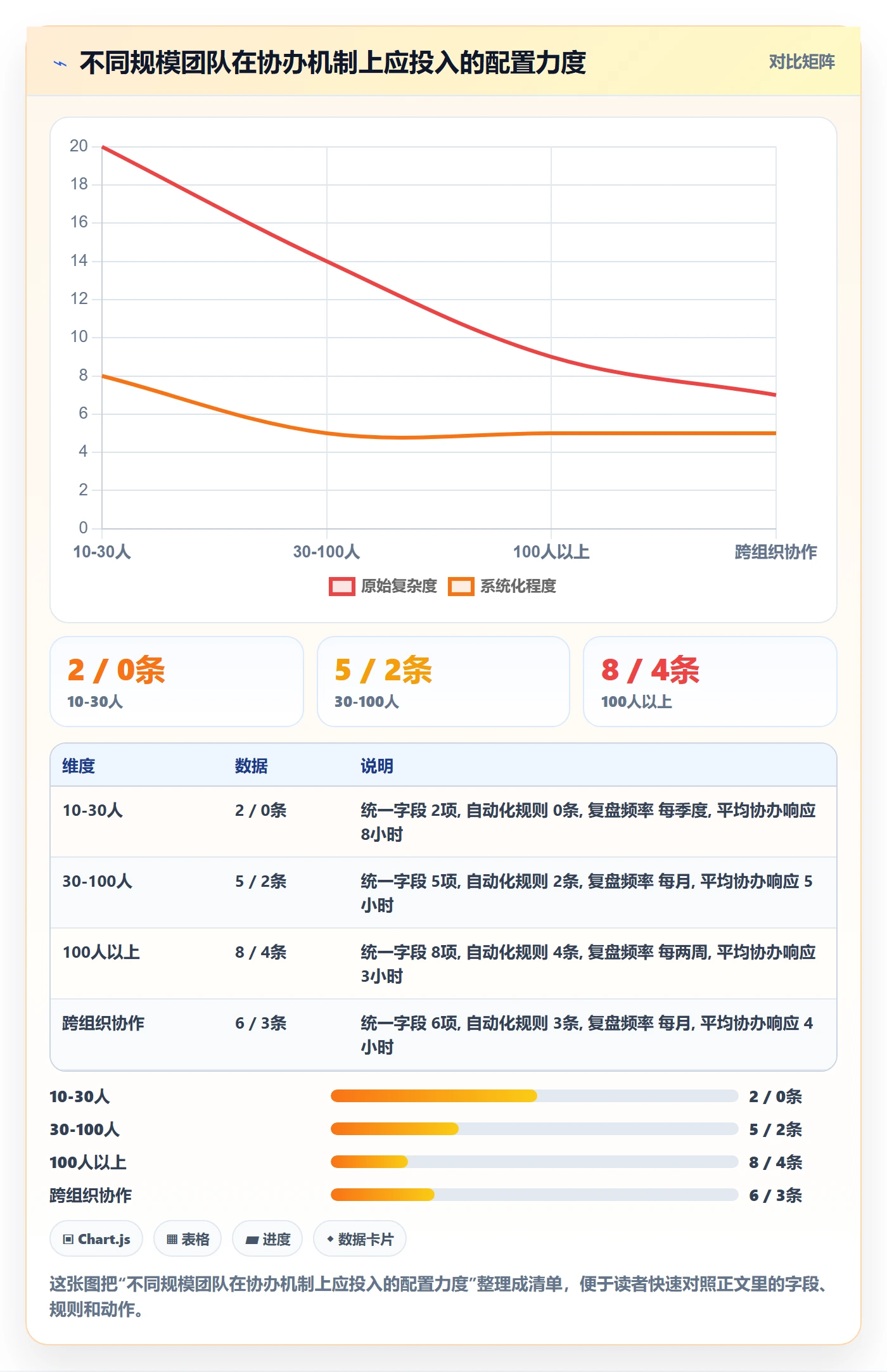

七、不同情况下的行动建议
1. 10-30 人团队:轻量优先,别上重型流程
这个规模下,人和人之间基本都认识,沟通成本天然低。我的建议是只做两件事:所有协办必须有交付物定义和截止时间,且必须在任务系统里而不是群里。其余字段一律不加。
工具上不必追求复杂配置,用最基础的任务管理能力就够了。这个阶段最大的风险不是协办失控,而是流程太重把团队的灵活性压死。我见过 15 人的团队搞了三层审批的协办流程,结果所有人都在私下用即时通讯绕过系统。
2. 30-100 人团队:开始需要统一字段和自动化
这个规模是协办问题开始显性化的阶段。跨部门出现了,项目并行变多了,靠记忆和口头沟通开始失效。我建议在这个阶段做三件事:统一协办类型和交付物字段;建立超时升级规则;每月做一次协办数据复盘。
这个阶段的关键判断是:你需要的不是更多的会议,而是更一致的字段。当所有人对"协办"这个词的理解一致时,沟通成本会突然下降。
3. 100 人以上组织:协办必须和依赖管理、交付节奏绑定
到 100 人以上,协办问题的性质变了。它不再是个体之间的协调问题,而是组织级的交付风险问题。这时候需要的是一套完整的机制:协办任务与依赖关系绑定、跨项目依赖可视化、超时自动升级、数据可导出做复盘。
这也是 PingCode 的典型适配场景。它主要服务中大型企业及 100 人以上组织,在跨项目依赖、任务字段自定义、权限按项目隔离这几块做得比较扎实。如果企业本身有数据合规要求,私有化部署可以直接解决数据不出内网的问题;如果原来用 Jira,迁移路径也相对成熟,能减少团队对系统切换的抵触。
我要提醒的是:工具解决的是"协办信息能不能被所有相关方看到"的问题,解决不了"这件事该不该由这个人来做"的问题。后者是组织设计问题,换任何工具都没用。
4. 跨部门、跨公司协办:把承诺写进可追溯的地方
跨公司协办(比如和供应商、外包团队协作)的难度会再上一个台阶,因为你不掌握对方的管理权。这种情况下,我的建议是三点:承诺必须书面化并落在任务或合同附件里;每个协办事项必须有单点联系人;升级路径要提前约定,而不是等出问题再谈。
我经历过一个和外部模具厂协作的项目,最后一版明确写进了"DFM 意见反馈超过 48 小时未响应,视为默认接受设计"。这一条让整个评审周期从平均 8 天压缩到 3 天。不是因为对方变快了,而是因为模糊地带被消除了。

八、不同情况下的取舍
1. 效率与透明度的取舍
协办字段越多,透明度越高,但填写成本也越高。我的一般原则是:只保留会被用于决策的字段。如果一个字段填了之后从来没有人看过、没有人基于它做判断,就应该删掉。
我在一家公司做过一次字段审计,发现 14 个协办相关字段里有 6 个在过去半年内的查阅次数几乎为零。删掉之后,任务创建时间平均缩短了 40 秒,协办任务的填写完整度反而提升了。
2. 强管控与自组织的取舍
强管控适合高合规、高风险的场景,比如硬件开模、金融审批。自组织适合创意、探索类工作。这两种方式的协办设计完全不同:前者需要审批节点和留痕,后者需要快速响应和低摩擦。
我的判断依据是:如果这件事做错了,代价能不能在一天内挽回。能,就用自组织方式;不能,就用强管控方式。这个标准比我见过的任何理论框架都更实用。
3. 工具投入与管理成本的取舍
| 场景 | 建议投入 | 主要收益 | 主要代价 |
|---|---|---|---|
| 10-30 人,协办频次低 | 基础任务管理,只做字段约束 | 沟通成本下降 | 几乎没有 |
| 30-100 人,跨部门协办增多 | 引入自动化规则和依赖标记 | 催办耗时下降 50% 以上 | 需要 2-4 周适应期 |
| 100 人以上,多项目并行 | 完整协办机制 + 私有化部署 + 数据打通 | 版本延期次数显著下降 | 初期配置和迁移投入 |
| 跨组织协作 | 承诺书面化 + 单点联系人机制 | 模糊地带减少 | 需要商务侧配合 |
4. 私有化部署与 SaaS 的取舍
这个取舍在 100 人以上组织里会真实出现。SaaS 的上线速度更快、维护成本更低,但数据在企业外部;私有化部署在数据主权、系统集成、权限控制上更自由,但需要 IT 投入。
我的判断标准是三点:数据是否需要和内部系统双向打通;是否有明确的合规或审计要求;IT 团队能不能承担运维。三个都满足,优先考虑私有化;只满足一个,SaaS 加权限隔离通常够用。PingCode 支持私有化部署,也支持 Jira 平滑迁移,对于正在做国产替代、又不想牺牲历史数据完整性的中大型组织,这是一个值得纳入对比的选项。
九、怎么知道协办机制有没有生效

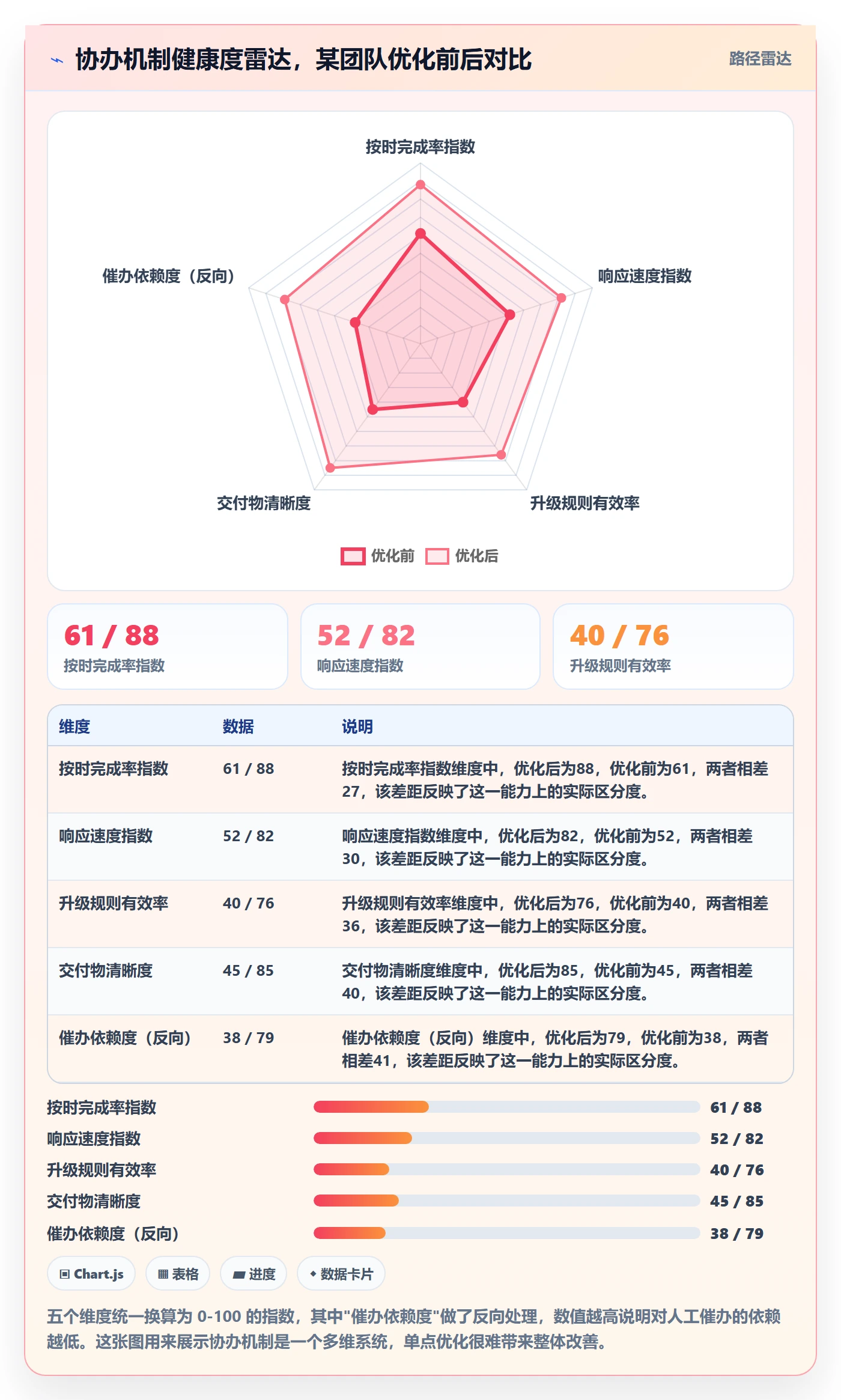

1. 五个健康度指标
我判断一个团队的协办机制是否健康,通常看五个数字。它们不需要复杂的 BI 系统,从任务系统里导出就能算。
- 协办任务按时完成率:健康线在 80% 以上。低于 65% 说明截止时间设置不认真或优先级冲突严重。
- 协办任务平均响应时长:健康线在 8 小时以内。超过 24 小时说明任务没有真正进入对方的工作队列。
- 超时升级触发率:健康区间是 5%-15%。太低说明规则没生效,太高说明排期本身不合理。
- 协办任务返工率:健康线在 15% 以内。超过 25% 说明交付物定义普遍不合格。
- 主责人手动催办占比:这个指标我建议用抽样估算,健康线是低于总协办任务的 20%。
需要强调的是,这五个指标要一起看,不能单看一个。比如按时完成率很高但返工率也高,说明大家为了赶时间牺牲了质量;响应时长很短但升级率很高,说明提醒机制被滥用。
2. 复盘的节奏和形式
我的建议是双周一次、20 分钟、只讨论异常项。形式可以极简:把五个数字贴出来,标出偏离健康线的那个,问一句"这个月是什么原因导致的",然后只定一条改进动作。
不要试图一次改进所有指标。协办机制的优化是一个季度改一件事的过程,一次改太多,团队会直接放弃执行。我在项目里最常见的失败模式,就是管理者一次性推出十条规定,两周后全部失效。

十、总结与下一步
回到最开始那个问题:协办为什么做不好?我的答案是,大多数团队的协办失败,不是人的问题,是接口设计的问题。管理者把注意力放在"找对人"上,却忽略了"说清楚要什么、什么时候要、卡住了怎么办"这三件事。
我还有两个相对少被提到的判断。第一,协办的质量上限由交付物定义的清晰度决定,而不是由沟通频率决定。频繁沟通往往是在弥补定义不清,而不是在推进事情。第二,协办的效率下限由升级机制决定。没有自动升级路径的协办,一定会退化成主责人的个人催办能力竞赛。
如果你现在就想动手,我建议按这个顺序来:先花半小时把当前所有协办任务捞出来,按"通知 / 协作 / 共担"分个类;然后只对共担型协办补上交付物定义、截止时间和阻塞标记三个字段;接着配两条自动化规则,一条管响应超时,一条管截止前提醒;最后定一个每月 20 分钟的复盘节奏。
至于工具,10-30 人的团队用现有的任务管理能力就够了;30-100 人开始需要字段统一和自动化;100 人以上、多项目并行、有合规和集成要求的中大型组织,可以重点评估像 PingCode 这类支持私有化部署、且能承接 Jira 历史数据的方案,把协办、依赖和交付节奏放在一套体系里管。真正决定成败的从来不是工具本身,而是你有没有把协办当成一件需要被设计的事。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务分派如何做好协办?管理层效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/368437
读者评论
协办人数超过3人延误陡增这个结论我有类似体感,但觉得还缺一个变量:任务本身的复杂度。我们团队有个任务挂了5个协办人,延误却不到两天,因为拆得够细、每个人只干半天。反过来一个只挂2人的架构评审拖了三周。人数可能只是复杂度不够时的一个代理指标,直接拿来做规则容易误判。
要求协办响应必须带时间承诺这条,在跨部门平级场景里其实很难落地。我们试过,对方直接回一句‘我排期不确定,凭什么现在就给你日期’,最后字段是填了,填的是一个月后的假日期。后来改成主责人先给出期望时间、协办人只能选择接受或提出替代方案,才勉强跑通。机制设计里对‘拒绝’的路径可能还得再具体一点。
通知型协办不该占用协办字段、放动态里就够,这个我有不同看法。我们做的是医疗器械,风险知会类的‘通知’是要留痕备查的,放动态流里三个月后根本翻不出来。所以即便对方没有交付物,也还是会建一条任务并强制关闭。问题不在要不要建任务,而在于别把它和需要产出的协办混在同一套提醒和考核规则里。
