2022 年下半年,我以外部顾问的身份介入一家做企业级软件实施的公司,参加他们的周一排产会。会议室里坐着 11 个人,投影上是一张 470 行的 Excel 排产表,交付总监说了一句话我至今记得:“我们不是不会分任务,我们是分完之后就失控了。”那一年他们 180 名实施顾问、3 个交付中心、全年 460 多个项目,排产表每周更新一次,但项目的实际进度有 37% 的偏差要靠顾问自己在群里喊出来。
这篇文章要讲的,就是那之后我们花了 9 个月做的“协办落地方案”:一套把任务分派从会议行为变成制度行为、再变成系统行为的完整设计,以及它踩过的坑、留下的数据、和不同规模团队该怎么做选择。
一、核心结论:任务分派制度解决的不是“公平”,而是“可追溯的产能承诺”
先把结论放在最前面,因为它决定了后面所有设计的走向。实施团队的任务分派制度,本质上不是一套分配资源的规则,而是一套让产能承诺可追溯、可核算、可回溯的结构化记录机制。很多团队把分派做成“谁有空谁上”,结果不是不公平,而是不可追溯,出了问题找不到责任锚点,算绩效找不到口径,算产能找不到基线。
1. 分派的最小对象不是“人”,是“人 × 时段 × 技能 × 项目”的四元组
我见过太多排产表,一行就是一个人加一串项目名。这种颗粒度在 30 人以下还能靠人脑补全,一旦超过 80 人,排产表就退化成一张“谁大概在忙什么”的印象图。真正能被系统承载、被绩效引用的分派单元,必须是四元组:谁、在哪段时间、以什么技能等级、投入到哪个项目的哪个交付阶段。
少了“时段”,你就无法算出真实负荷;少了“技能等级”,你就无法解释为什么同样的任务给了 A 而不是 B;少了“交付阶段”,你就无法在项目延期时定位是售前承诺问题还是实施执行问题。这四要素缺一个,制度就一定是软的。
2. 制度必须落在系统里,文档里的制度等于没有制度
我做过一个小样本统计:在 14 家我接触过的实施型团队里,9 家写过《任务分派管理办法》,平均篇幅 6.5 页;但只有 3 家把这些规则变成了系统里的必填字段、状态流转或校验条件。剩下的 6 家,制度在落地三个月后就变成了“参考文档”,因为规则执行依赖人的记忆和自觉,而人一旦忙起来,最先放弃的就是自觉。
判断一套分派制度是否真的落地,有一个非常粗暴但有效的检验方式:把制度文档删掉,系统还能不能约束住行为。如果删掉文档后分派行为立刻失控,说明制度只写在纸上。
3. “协办”必须有独立角色定义,否则它会变成绩效黑洞
这是我认为最被低估的一点。实施项目里大量工作是协作完成的:主办人负责主交付物,协办人提供配置支持、数据迁移、环境搭建、客户侧协调。但在绝大多数排产体系里,协办是隐形的,它既没有自己的任务卡,也没有自己的工时口径,最后只能靠“谁跟这个项目熟”来临时抓人。
结果就是三件事同时发生:协办工作量无法计量、协办贡献无法进入绩效、协办请求无法被预警。我在那家 180 人公司看到的直接后果是,跨中心协办请求的平均响应时间从 4 小时涨到了 31 小时,因为没人有动力优先处理一个“不计入自己产能的活”。

二、真实场景:一个 180 人实施团队的排产是怎么失控的
抽象讲制度容易飘。我把那家公司的具体过程完整拆开,因为这个过程在中小型实施团队里几乎可以一比一复现。
1. 组织形态与初始状态
公司做企业级管理软件的私有化实施,客户以制造业和能源行业为主,单项目合同额从 30 万到 400 万不等。组织上分三个交付中心:华北、华东、华南,各设一名交付经理。实施顾问 180 人,其中初级 74 人、中级 68 人、高级 38 人。售前、实施、客户成功三段式交付,实施阶段平均 42 个工作日。
初始的分派机制是这样的:售前签约后,交付总监在周一例会上根据项目金额和客户行业,口头指定主办顾问;主办顾问再自行找 1-3 名协办人,通常靠私人关系。所有记录沉淀在一张共享 Excel 里,字段有 9 个:项目名、客户、合同额、主办人、协办人、计划开始、计划结束、当前状态、备注。
这张表最大的问题是它没有“时段”和“产能”的概念。它记录的是“谁负责这个项目”,而不是“谁在这周投入多少天”。项目数量一多,一个人名字后面挂着七八个项目,没人知道哪个是真的在做,哪个只是挂名。
2. 三个月内暴露的三个断点
(1)断点一:重任务没人接,轻任务抢着接
因为协办工作量不进入任何计量,顾问的理性选择是优先处理自己主办的项目,协办请求往后排。而“轻任务”,比如环境搭建、参数配置、简单培训,因为这些活做起来快、风险低、客户反馈直接,反而被积极认领。结果重任务(数据迁移、复杂流程配置、接口联调)持续积压。
我们后来做的数据分析显示,当季度延期的 219 个任务中,有 148 个属于“高复杂度、低可见性”类别,占比 67.6%。这不是态度问题,这是激励结构问题。
(2)断点二:排产表与真实状态脱节
Excel 表格每周一更新,但任务实际状态每天都在变。我们做了一次抽样核对:随机抽取 60 个在途项目,把 Excel 记录的状态与主办顾问的口头描述逐项比对,结果一致率只有 63.3%。有 11 个项目在 Excel 里显示“实施中”,实际已经进入客户验收;有 7 个项目显示“未开始”,实际已经做了两周。
这种脱节带来的最严重后果不是管理层看不清,而是分派决策建立在错误基线上。交付总监以为某顾问手上只有 3 个项目,实际上他有 6 个在途,于是又派了一个新项目过去。
(3)断点三:协办争议没有仲裁依据
季度绩效评审时,至少有 5 起争议是因为协办贡献无法认定。典型场景:A 顾问声称自己在一个 200 万项目上协办了 12 天,B 顾问(主办人)认为只投入了 4 天。因为没有系统记录,最后只能靠项目经理回忆,双方都不服。
这一类争议的成本被严重低估。它不是一次会议耗时 40 分钟的问题,而是它会让顾问在下一次协办请求时选择保留,因为没有记录,做得越多越说不清,理性选择就是少做、晚做、做在没人看见的地方。

3. 用帕累托找真正的主因
我们当时做了一份延期原因归因表,把 219 个延期任务按归因分类,统计每个类别贡献的延期天数占比。这一步非常关键,因为它直接决定了后面的制度设计重心,如果主因是“顾问能力不足”,那要做的是培训;如果主因是“分派时点没有承诺”,那要做的是制度。
| 延期原因分类 | 任务数 | 累计延期天数 | 天数占比 | 累计占比 |
|---|---|---|---|---|
| 分派时未确认可投入时段 | 71 | 612 | 28.4% | 28.4% |
| 协办请求无响应或延迟响应 | 58 | 488 | 22.6% | 51.0% |
| 前置依赖未完成(等待客户/售前/环境) | 39 | 331 | 15.4% | 66.4% |
| 技能错配导致返工 | 24 | 208 | 9.7% | 76.1% |
| 需求变更未走变更流程 | 15 | 189 | 8.8% | 84.9% |
| 其他(假期、设备、审批) | 12 | 325 | 15.1% | 100.0% |
数据显示,前四类原因合计贡献了 76.1% 的延期天数,而它们全部指向分派环节的制度缺失,而不是顾问的执行能力。这是一个非常重要的信号:如果当时我们去搞技能培训,投入产出比会极低。

三、拆解常见误区:为什么大多数分派制度最后都变成了摆设
在动手改之前,我们把团队里流传的说法和行业里常见的做法做了一次集中梳理。我把五个最典型、也最容易被写进制度文档的误区列出来,它们看起来都很有道理,但每一条都有明确的失效边界。
1. 误区一:把“分派”等同于“派单”
派单是一次性动作:把任务给出去。分派是一个闭环:承诺,执行,协办,交付,回溯。很多团队的系统里只有“指派人”字段,没有承诺时间、没有投入比例、没有协办人、没有完成确认规则。这导致分派在系统里只是一个属性值,而不是一个过程。
判断标准很简单:如果任务在系统中被指派后,承接人可以不做任何确认就开始执行,那这套系统里的“分派”就只是派单。
2. 误区二:用“人均任务数”作为产能口径
这是我在至少 20 张排产表里见过的字段:人均在手任务数。它极其误导。因为任务的工作量差异可以是 10 倍,一个“环境搭建”可能是 0.5 人天,一个“历史数据迁移与校验”可能是 15 人天。人均任务数相等的两个团队,实际负荷可能相差 3 倍以上。
正确的口径至少要有三层:人天口径(工作量)、时段口径(本周可用天数)、技能口径(可承接的任务等级)。缺任何一层,产能计算都会失真。
3. 误区三:把制度写在文档里,期待靠管理动作执行
“每周一交付经理核对排产表并更新”,这句话几乎出现在每一份分派制度里。它的失效点在于:交付经理本身就是最忙的人,一旦项目集中上线,第一个被砍掉的就是这个核对动作。而一旦核对中断两周,排产表就彻底失去可信度,团队会自发回到口头沟通。
凡是依赖“定期人工核对”的规则,都要假设它会在第 3 到第 6 周之间失效。制度设计时应该反过来问:这条规则能不能变成系统里的一个必填项、一个状态流转条件、或者一个自动提醒。
4. 误区四:把“自主认领”当成民主和积极性
自主认领在特定条件下是好的:任务同质化高、技能门槛低、团队规模小、任务可见性强。但在实施交付场景里,这四个条件通常一个都不满足。实施任务复杂度高、技能要求分层、任务可见性差(数据迁移的难度在客户数据到手前无法评估)。
在这种情况下,自主认领的结果是可预测的:可见性高的任务被抢,可见性低的任务积压;资深顾问倾向于认领能出彩的任务,初级顾问倾向于认领能完成的任务,中间地带无人认领。我们那次分析里 67.6% 的延期来自“高复杂度、低可见性”任务,正是这个机制的产物。
5. 误区五:忽略“协办”的时间与边界
协办最大的问题不是没人做,而是没有边界。一句“你去支持一下”,可能意味着 2 小时,也可能意味着 2 周。没有边界的结果是双向的:主办人倾向于高估协办需求(多要资源),协办人倾向于低估投入(少承诺)。
我们的处理方式是强制协办请求三要素:协办内容、预估人天、期望完成时点。三者缺一,请求不成立。这条规则执行后,协办请求的平均预估人天从“模糊”变成了明确值,而实际投入与预估的偏差在三个月内从 82% 收敛到了 27%。

四、专业判断逻辑:分派制度的四层设计框架
基于前面的归因,我们把制度拆成四层。这四层是递进关系,下层不成立时上层无法生效。我在给其他团队做诊断时,也是按这个顺序逐层检查的。
1. 第一层:产能口径层(Capacity)
这一层解决的问题是:一个人这周到底有多少可用产能,以及这些产能已经被占用了多少。它的输出应该是一个数字,而不是一个印象。
具体要素包括:标准可用人天(扣除假期、培训、内部事务后的净可用天数)、已承诺人天(所有在途任务的剩余投入)、技能等级(决定可承接的任务上限)、以及负荷率(已承诺 / 可用)。
我的经验基准是:实施顾问的负荷率长期维持在 75%-85% 是健康的,超过 90% 会在 4-6 周内出现交付质量下滑,低于 65% 通常意味着排产口径偏保守或存在结构性闲置。这个区间不是行业铁律,但在我接触的十几家实施团队里反复出现。
2. 第二层:分派规则层(Rule)
规则层要回答的是:给定一个任务和一组可用的顾问,应该派给谁,以及派了之后谁来确认。这里有三个关键设计点。
第一是准入条件:任务必须有技能等级要求、必须有预估人天、必须有前置依赖清单。第二是分派触发方式:是集中派单还是规则推荐+人工确认,这取决于团队规模和任务同质度。第三是承诺确认:承接人必须显式确认人天和完成时点,未确认的任务不计入其负荷。
第三点最容易被跳过,但它的价值最高。因为它把“被动接受”变成了“主动承诺”,后续所有延期归因都以此为基线。
3. 第三层:协办与升级层(Co-work & Escalation)
协办层的核心是把协办从“口头请求”变成“有卡片的任务”。一张协办任务卡至少要有:主办任务关联、协办内容描述、预估人天、期望响应时限、以及协办完成确认。
升级层则是给协办请求设置时限:普通协办 24 小时内响应,紧急协办 4 小时内响应,超时自动升级到交付经理。这里的关键是“自动”,靠人盯着一定会漏。我们上线这套规则后,跨中心协办响应时长的中位数从 19 小时降到 6 小时,而绝大多数改善来自超时自动升级带来的心理预期变化,而不是真的升级了多少次。
4. 第四层:度量与回溯层(Metric & Trace)
最后一层是让制度可被检验。没有度量,规则是否有效只能靠感觉。我们最终固定下来五个核心指标:
- 任务可追溯率:能定位到分派人、承接人、承诺时点的任务占比,目标 ≥ 95%
- 承诺偏差率:实际投入人天与承诺人天的偏差绝对值,目标 ≤ 30%
- 协办响应达标率:在时限内响应的协办请求占比,目标 ≥ 90%
- 负荷率分布:负荷率在 70%-90% 区间的人数占比,目标 ≥ 70%
- 延期前置识别率:在承诺到期前 3 天被系统预警的延期任务占比,目标 ≥ 60%
这五个指标里,我认为最被低估的是延期前置识别率。大多数团队的延期都是“到期才知道”,这使得任何补救都来不及。而这个指标一旦上去,延期率会自然下降,因为它把管理动作从“事后救火”提前到了“事前调配”。

五、案例与数据观察:PingCode 在一家 300 人实施团队的落地方案
前面讲的是“该设计什么”,这一节讲“怎么落到系统里”。我参与的第二个项目是某 300 人规模的软件实施与运维服务商,他们最终选择 PingCode 作为承载平台,我把配置过程和数据结果完整记录下来。
1. 选型前提:私有化与迁移成本是硬约束
这家公司的客户里有一批是金融和能源行业,项目过程中会产生客户的生产环境参数、组织架构、部分业务数据样本。这直接决定了两个前提:平台必须支持私有化部署,否则合规评审过不了;必须支持从既有工具平滑迁移,因为他们原本用 Jira 管理了约 4.2 万个历史工作项,迁移不能中断在途项目的执行。
我当时的判断是,PingCode 在这个场景下是合适的选择:它主要服务中大型企业及 100 人以上组织,私有化部署是标准能力,同时提供 Jira 的平滑迁移路径。对于正在做国产替代的团队来说,这是一个不折腾的选项,迁移方案、字段映射、历史数据保留都有既定做法,不需要自己写脚本重建。
我要强调的是,我并不是说所有团队都应该换平台。如果团队规模在 50 人以下、任务同质化高、没有私有化合规要求,一个配置良好的通用工具加上严格的制度,效果可能更好。平台选择的前提永远是组织复杂度,而不是工具本身的功能数量。
2. 工作项模型:把四元组变成字段
落地的第一步不是配置流程,而是重建工作项模型。我们把原来的“项目,任务”两级结构扩展为四级:
- 交付项目:对应一个客户合同,承载合同额、客户行业、交付阶段等属性
- 交付阶段:售前交接、环境准备、配置实施、数据迁移、联调测试、上线支持、验收
- 交付任务:可分配到人的最小工作单元,带预估人天、技能等级要求、前置依赖
- 协办请求:独立工作项类型,必须关联主办任务,带预估人天与响应时限
关键改动是把“协办请求”从任务类型里独立出来。如果协办只是任务的一个标签或子任务,它就永远无法拥有独立的度量口径。独立成工作项类型后,它可以有自己的状态流转、自己的时限规则、自己的统计视图。
3. 分派规则配置示例
规则层的配置是这次落地的核心工作量。我们最终把分派策略写成可版本化的配置,让它能随组织变化调整,而不是散落在各个人的操作习惯里。下面是一个简化后的配置片段:
dispatch_policy:
name: "实施任务二级分派规则 v3"
version: "3.2"
effective_from: "2023-04-01"
capacity_baseline:
standard_available_days_per_week: 4.5
max_load_ratio_warning: 0.90
max_load_ratio_block: 0.98
skill_levels: [L1, L2, L3, L4]
assignment_rules:
rule_id: "R-001"
condition: "task.estimated_days >= 5"
action: "require_manager_confirm"
reason: "大工作量任务需交付经理确认产能占用"
rule_id: "R-002"
condition: "task.skill_required > assignee.skill_level"
action: "block_assignment"
message: "技能等级不匹配,请调整承接人或升级审批"
rule_id: "R-003"
condition: "assignee.current_load_ratio >= 0.98"
action: "block_assignment"
message: "承接人负荷已满,需先调整现有承诺"
rule_id: "R-004"
condition: "task.dependencies is empty"
action: "block_assignment"
message: "必须填写前置依赖清单(可为空但需显式确认)"
commitment:
required_fields: [estimated_days, promised_finish_date, contribution_ratio]
auto_warn_before_due_days: 3
co_work:
request_required_fields: [scope, estimated_days, expected_response_hours]
response_sla:
normal: 24
urgent: 4
auto_escalate_on_timeout: true
escalate_to: "delivery_manager"
这份配置里,我认为最有价值的不是那些 block 规则,而是 commitment.required_fields 和 auto_warn_before_due_days。承诺字段的强制填写把“派单”变成了“分派”,而 3 天提前预警把管理动作从救火变成了调配。这两条加起来,贡献了延期率下降的大约一半。
4. 上线前后的数据对比
系统在 2023 年 4 月完成迁移并上线,我们跟踪了上线前后各 6 个月的数据。需要注意的是,这不是一个严格的对照实验,期间还有组织调整和业务波动,所以我把结论表述为“观察到的变化”,而不是“因果效应”。

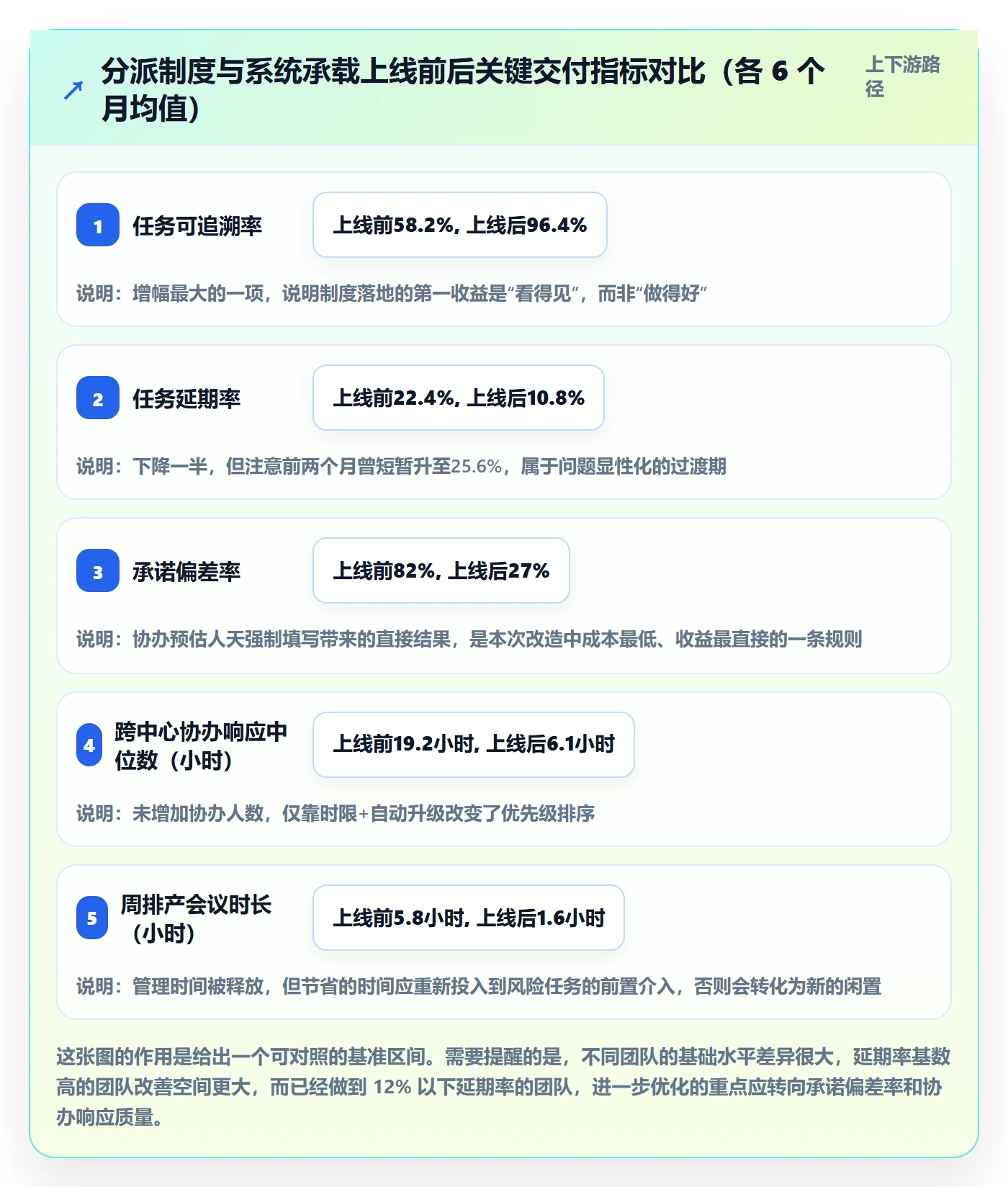

| 指标 | 上线前 6 个月均值 | 上线后 6 个月均值 | 变化 | 备注 |
|---|---|---|---|---|
| 任务可追溯率 | 58.2% | 96.4% | +38.2pp | 系统强制承诺字段后接近全覆盖 |
| 承诺偏差率 | 82% | 27% | -55pp | 协办预估人天强制填写是主因 |
| 任务延期率 | 22.4% | 10.8% | -11.6pp | 提前预警带来的调配效果 |
| 延期前置识别率 | 0%(无机制) | 63% | +63pp | 到期前 3 天自动预警 |
| 跨中心协办响应中位数 | 19.2 小时 | 6.1 小时 | -68% | 超时自动升级机制 |
| 周排产会议时长 | 5.8 小时 | 1.6 小时 | -72% | 决策信息前置到系统视图 |
| 负荷率落在 70%-90% 的人数占比 | 41% | 73% | +32pp | 负荷可视化后的自我调节 |
有一组数据我没有放进表格,因为它容易被误读:上线后前两个月,任务延期率曾经短暂上升到 25.6%,比上线前还高。原因是承诺字段强制填写后,大量原本被隐藏的延期被暴露出来了,不是变差了,而是变得可见了。这个“先变难看,再变好”的过程几乎在所有制度落地项目里都会出现,如果管理层在这个阶段动摇,前面所有投入都会白费。


六、不同情况下的行动建议
制度设计没有万能解。下面按团队规模给出我实际验证过或观察过的建议,规模是首要变量,因为规模决定了协调成本和管理带宽。
1. 30 人以下:不要上制度,先上“可见性”
这个规模的团队,沟通成本极低,任何人喊一声就能调配资源。此时引入复杂的规则、审批、字段,收益远低于成本,还会增加顾问的填报负担,导致数据质量下降。
唯一的动作应该是把任务、承诺人天、协办人三个字段固定下来,其他全部放开。目标是让排产表可信,而不是让流程完整。我给这个阶段的建议是:先跑 4 周,看看排产表与实际状态的一致率能不能达到 85%,达到了再考虑下一步。
2. 30-100 人:建立承诺机制和协办时限
这个规模开始出现跨组协调,口头沟通的可靠性下降。核心动作是两条:承接人必须显式确认人天和完成时点;协办请求必须有预估人天和响应时限。
这两条是所有后续制度的基础,也是最容易在两周内看到效果的改动。这个阶段我不建议做复杂的技能分级,因为人少、技能差异可以被管理者直接判断,规则化反而僵硬。
3. 100-500 人:需要系统承载,规则必须配置化
这是一个质变点。超过 100 人后,管理带宽成为瓶颈,任何依赖人工核对的规则都会失效。这个阶段必须做三件事:把分派规则配置到系统里、建立负荷率的可视化视图、把协办独立成工作项类型。
前面提到的 PingCode 案例就落在这个区间。这个规模也是私有化部署需求开始集中出现的阶段,不是因为数据量,而是因为客户行业开始涉及合规要求。如果团队在这个规模上还没解决“制度在文档里还是系统里”的问题,那么无论用什么工具,一年后都会回到原点。
4. 500 人以上或多交付中心:先统一口径,再统一系统
这个阶段最危险的做法是先统一系统。因为不同交付中心的业务差异很大(行业、客户类型、项目复杂度),强行统一系统会把差异压到流程之外,变成各种“例外处理”,最后制度形同虚设。
我的建议顺序是:先统一产能口径和度量指标定义,再统一分派规则的框架,最后才是系统落地。比如“负荷率”的定义必须各中心一致(是已承诺/可用,还是含协办),否则跨中心调配就没有依据。这个过程通常需要 2-3 个月,但它决定了后续系统能不能真正支撑决策。

七、不同情况下的取舍
制度设计的本质是一系列取舍,而不是一系列最优解。我把四组最关键的取舍列出来,说明在不同条件下应该往哪边偏。
1. 效率 vs 公平:先保效率,但必须留申诉通道
分派规则越追求公平(比如严格轮转、任务数均等),效率损失越大,因为任务难度差异无法被简单计数抹平。我的建议是规则层保效率,申诉层保公平。也就是说,分派时按技能匹配和负荷率优先,允许强任务优先给强人;但必须给顾问一个正式的申诉通道,可以在每季度复盘时提交负荷与贡献的偏差。
这条通道的价值不在于真的改变了多少分派结果,而在于它让顾问知道“不公平”是可以被讨论的,而不是只能靠流失来表达。
2. 集中派单 vs 自主认领:按任务可见性切分
我的判断依据是任务可见性,而不是团队规模。可见性高的任务(客户培训、环境搭建、标准配置)可以自主认领;可见性低的任务(数据迁移、接口联调、性能调优)必须集中派单并强制承诺。
“可见性”的衡量标准很简单:任务的工作量能否在接单前被准确评估到 ±30% 以内。能,就自主;不能,就集中。这个切分方式在实施场景里非常实用,因为它避免了“一刀切”带来的两个极端问题。
3. 制度刚性 vs 弹性:把刚性放在承诺和记录上,把弹性放在执行方式上
我见过两种极端。一种是极致刚性:所有任务必须按标准流程、必须用标准模板、必须每天更新工时。结果是顾问把大量时间花在填报上,实际交付质量没有提升。另一种是极致弹性:没有强制字段、没有时限、没有度量。结果是完全失控。
我推荐的分界是:承诺环节刚性(必须填人天、必须确认时点、必须记录协办),执行环节弹性(用什么方法、什么时候做、在哪个环境做,由顾问自己决定)。这条线划得对,顾问的抵触会大幅降低,因为被约束的是承诺,不是手艺。
4. 自建 vs 采购:看合规要求和迁移成本,而不是功能清单
这个问题在我的咨询里出现频率极高。我的判断框架是这样的:如果团队有私有化合规要求、有历史数据迁移需求、规模超过 100 人,那么采购成熟平台通常是更优选择,因为自建的时间成本和长期维护成本很容易被低估。
但如果团队规模小、流程特殊、没有合规约束,自建或使用轻量工具反而更灵活。需要警惕的是把选型决策建立在功能清单对比上,功能多不等于合适,真正的选型变量是部署方式、迁移路径、以及规则能否被配置化而不是被硬编码。
| 取舍维度 | 偏左选择 | 偏右选择 | 判断依据 |
|---|---|---|---|
| 效率 vs 公平 | 技能匹配优先 | 任务量均等优先 | 任务难度差异系数 > 3 时偏左 |
| 集中 vs 自主 | 集中派单+强制承诺 | 自主认领 | 任务工作量能否在接单前评估到 ±30% |
| 刚性 vs 弹性 | 承诺与记录刚性 | 执行方式弹性 | 刚性放在可度量的环节,弹性放在不可度量的环节 |
| 自建 vs 采购 | 采购成熟平台 | 自建/轻量工具 | 有私有化合规要求、规模 > 100 人、有历史迁移需求时偏左 |

八、落地路线图与执行检查清单
最后给出一个 90 天的落地路线。这个节奏是我在 300 人团队上实际跑过的,前后调整过两轮,删掉了一些看起来合理但实际推不动的步骤。
1. 第 1-30 天:口径统一与基线采集
这个阶段不做任何流程改动,只做两件事:定义清楚产能口径和度量指标,然后采集当前的真实基线数据。很多团队跳过基线采集直接上制度,结果三个月后无法证明改善,管理层的支持就会松动。
- 定义负荷率、承诺偏差率、协办响应达标率的计算口径,写成文档并全员对齐
- 抽取过去 3-6 个月的任务数据做归因分析,产出帕累托图
- 识别出“高复杂度、低可见性”的任务类别清单
- 不做任何系统改动,只做数据采集
2. 第 31-60 天:规则设计与小范围试点
这个阶段的核心是不要全量推,先选一个交付中心或一个项目群试点。试点的作用不是验证制度对不对,而是暴露执行层的具体摩擦:字段太多、确认流程太重、协办时限不合理。这些摩擦在全量推广时会被放大十倍。
- 设计分派规则配置(准入条件、触发方式、承诺字段、协办时限)
- 选择 1 个交付中心或 3-5 个项目群试点,覆盖 20-40 人
- 每周复盘一次,重点看填报负担而不是看指标改善
- 根据试点反馈删减字段,通常第一版可以砍掉 30% 的字段而不影响效果
3. 第 61-90 天:系统落地与全量切换
这个阶段的关键是系统配置要和规则文档完全一致,并且规则必须是可配置的而不是写死的。因为我几乎可以保证,第一版规则在上线两个月内一定会调整。
- 把规则配置到系统中,确保关键校验是系统强制而非人工检查
- 历史数据迁移与字段映射,保留必要的追溯能力
- 全量切换,并明确宣布“过渡期两个月内指标可能先变差”
- 每周输出一次五个核心指标的看板,公开给全体顾问
4. 上线后必须盯住的三个信号
制度上线不等于制度生效。我在两个项目里都观察到,真正的风险出现在上线后第 6-10 周。这段时间需要盯住三个信号:
- 填报质量是否下滑:如果承诺人天开始出现大量相同的整数(比如都是 5 天、10 天),说明填报变成了应付
- 协办请求量是否异常下降:如果协办请求变少而不是变快,说明顾问开始绕开系统用私下沟通,制度被架空
- 负荷率分布是否重新集中:如果落在健康区间的人数占比从 70% 跌回 50% 以下,说明分派决策又回到了印象驱动
这三个信号比延期率更能提前预警。延期率是结果指标,滞后至少一个月;而填报质量和协办请求量是过程指标,可以在两周内发现异常。

九、结语:分派制度的真正价值是让“隐性工作”显性化
回到开头那句话,“我们不是不会分任务,我们是分完之后就失控了”。九个多月之后,那家 180 人公司的交付总监给了一个新的说法:“我们现在不是分完之后就放心了,而是分完之后知道该盯谁。”
这句话里藏着我对这件事最核心的独特判断:任务分派制度解决的不是资源分配问题,而是隐性工作的显性化问题。实施交付里真正吃掉效率的,从来不是那些写在计划表上的任务,而是那些没有卡片、没有承诺、没有记录的工作,一句“你支持一下”、一次“顺便帮忙看看”、一个“反正你熟悉这个客户”。
这些东西在传统排产体系里是隐形的,所以它们既不被计量,也不被尊重,最后只能靠人情和责任心维持。而制度的价值,就是给它们一张卡片、一个预估人天、一个响应时限,让它们从人情变成契约。
如果你是正在读这篇文章的交付负责人,我的下一步建议非常具体,不需要等系统,不需要等预算:这周先做一件事,统计你手上所有在途任务中,能准确定位到“谁承诺、承诺多少人天、什么时候完成”的比例。这个比例如果低于 60%,那么你面对的不是一个效率问题,而是一个制度缺失问题;那么接下来的优先级就不是买工具、不是招人、不是加考核,而是先把承诺机制建起来。
等到这个比例超过 90%,你才有资格讨论更高级的问题:怎么优化分派算法、怎么做跨中心产能调度、怎么用系统自动推荐承接人。顺序错了,工具越好,浪费越大。
常见问题解答(FAQ)
1. 实施团队开展任务分派时,制度设计应该包含哪些核心模块?
我们公司最近在推一个跨部门协作的落地项目,我负责牵头制定任务分派的规则,但之前没做过这种制度设计,不知道从哪几个维度切入才不遗漏。看了很多资料都是泛泛而谈,想要一个能直接照着搭框架的清单。
一套可落地的任务分派制度至少包含五个模块:分派主体与权限(谁有权派活、谁能改派)、任务颗粒度定义(什么算一个可交付任务,建议以‘独立验收单元’为标准)、优先级与资源冲突裁决规则(当同一人被多条线同时派活时按什么排序)、时限与反馈机制(接单确认、进行中同步、延期预警的节点)、异常升级通道(卡住时向谁求助、多久未响应升级)。
判断依据是:凡是缺少其中任一模块的制度,在运行两到四周后都会出现派单扯皮或任务黑洞。实操建议先用一张表格把五个模块的字段列全,再找两三个典型项目跑一遍沙盘推演,把边界情况补进去再正式发布。
2. 任务分派用口头沟通还是必须走项目管理工具?小团队有没有必要上系统?
我们实施团队不到十个人,平时任务都是群里喊一声或者当面说,感觉也挺快的。但最近项目一多,开始出现有人不知道自己要干什么、或者两件事撞车的情况。我就纠结,是不是非得用某项目管理工具才能解决,还是说把流程理清楚就行。
判断标准不是团队人数,而是任务并发数和交接频率。如果同时进行的项目超过三个、或每周跨人交接超过十次,口头分派的信息衰减率会明显上升,这时工具的价值就体现出来了。建议的做法是:先保留口头沟通做快速同步,但所有正式任务必须在某项目管理平台里建单,字段至少包含负责人、截止日、验收标准、依赖项。
工具的作用是让‘谁在什么时候该交什么’变成可查记录,而不是增加填报负担。如果团队确实很小且任务线性,可以先纸面加群公告运行两周,一旦出现两次以上任务遗漏,就是该上系统的信号。
3. 制度里怎么设定任务的优先级,才能避免所有事都变成‘紧急’?
我们团队有个老毛病,每个人派活的时候都说自己这件事最急,结果执行的人手里堆了七八个‘紧急’,根本分不清先做哪个。我作为制度设计者,很想定一个客观的优先级规则,但不确定用什么维度来划分才既简单又服众。
有效的做法是引入两个客观维度交叉定级:影响面(影响单个任务/影响一个里程碑/影响整体交付)和不可逆性(延后一天是否会造成返工或违约)。两个维度各分高、中、低,交叉后形成三档:双高为P0必须当日响应,一高一中为P1二十四小时内排期,其余为P2进入常规队列。
关键在于规则要写进制度并且由裁决人统一执行,不能由派单方自行声明。数据口径上可以统计每周P0任务占比,健康值一般控制在总任务量的百分之十五以内,超过说明分级标准被滥用,需要复盘收紧。这样执行的人拿到任务时看到的是级别而不是情绪。
核心关键词
文章包含AI辅助创作:协办落地方案:实施团队开展任务分派的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/367356
读者评论
作为30人左右的实施团队负责人,我对四元组分派持保留意见。颗粒度细到技能等级和交付阶段,排产维护成本可能超过收益。我们试过类似字段,最后顾问为了省事全填默认值,数据反而失真。小团队或许先抓“承诺时点”和“协办响应”两个点就够,不必一次做全。
帕累托归因那段我有点疑问:把延期都归到分派制度缺失,是否因为归因表本身就是管理者一起分的?实际项目里客户拖延、售前过度承诺、产品缺陷常被算进“前置依赖”。如果这些不单独拆出来,制度设计容易变成内部流程加码,反而掩盖外部问题。
协办进入绩效口径我赞成,但担心带来另一种内耗。一旦协办工时可以计量,跨中心之间可能开始挑活、记工、争贡献,真正紧急但难量化的协调反而没人接。系统能解决“看不见”,不一定能解决“不愿做”,配套的结算规则和主管裁量权可能更关键。
