去年第三季度,我参与复盘了一个跨部门交付事故:一个原本排期六周的会员结算重构任务,在第三周把负责人从 A 部门的后端工程师换成 B 部门的一位技术骨干,结果交付日期滑到第十一周,返工工时超过 260 人时。事后我们拉出全过程记录,发现真正被写进任务的交接信息只有三行:一句"后续由 XX 负责",一句"需求见附件",一句"有问题找我"。剩下所有隐性依赖,风控侧的口径约定、财务对账的边界条件、灰度发布的白名单审批人,全部停留在原负责人的脑子里。
这次事故之后,我开始系统性地收集跨部门任务负责人变更的案例。三年下来,我手上有一份约 120 次变更事件的复盘记录,来自不同规模的组织,横跨研发、供应链、市场、交付四类团队。这份记录不构成严谨的学术统计,但它反复指向同一个结论:任务负责人变更的失败,极少是因为新人能力不行,绝大多数是因为旧关系网没有完成迁移。
一、先给结论:负责人变更是一次"控制权交割",不是改一个字段
很多人把负责人变更理解成管理后台里的一次下拉框选择。这是最根本的认知偏差。在我的观察里,一个任务负责人身上附着四层资产,这四层资产并不会随着字段修改而自动转移。
第一层是上下文:为什么这个方案被否决过三次,为什么这个接口不能改成异步,为什么这个客户不接受批量导入。这些信息有相当一部分从未进入文档。
第二层是权限:代码仓库的合并权、发布单的审批权、供应商的对接人身份、财务系统的对账入口、客户群的群主身份。权限不会自动跟随任务走。
第三层是对外承诺:原负责人可能已经对下游团队口头承诺过某个时间点,这个承诺没有落在任何一条评论里。
第四层是隐性依赖:任务描述里没写、但实际卡着进度的外部关系。我把它叫做"沉默依赖",这是交接事故里最难排查的一类,因为它在新负责人踩坑之前完全不可见。
基于这四层资产,我给出四条可以直接落地的硬结论:
- 变更必须是流程,不是操作。任何跨部门负责人变更都应走"申请,交接,接收确认,原负责人退出"四步,缺一步就会留下敞口。
- 交接的验收标准是"新负责人能独立复述依赖关系",不是"新人说看懂了"。前者可检验,后者不可检验。
- 原负责人必须有明确的退出时点。没有退出时点,就会出现"幽灵负责人",新人做决定,老人随时推翻。
- 变更要留冷却期。在关键里程碑前 3 到 5 个工作日冻结负责人变更,除非是离职等强制情形。

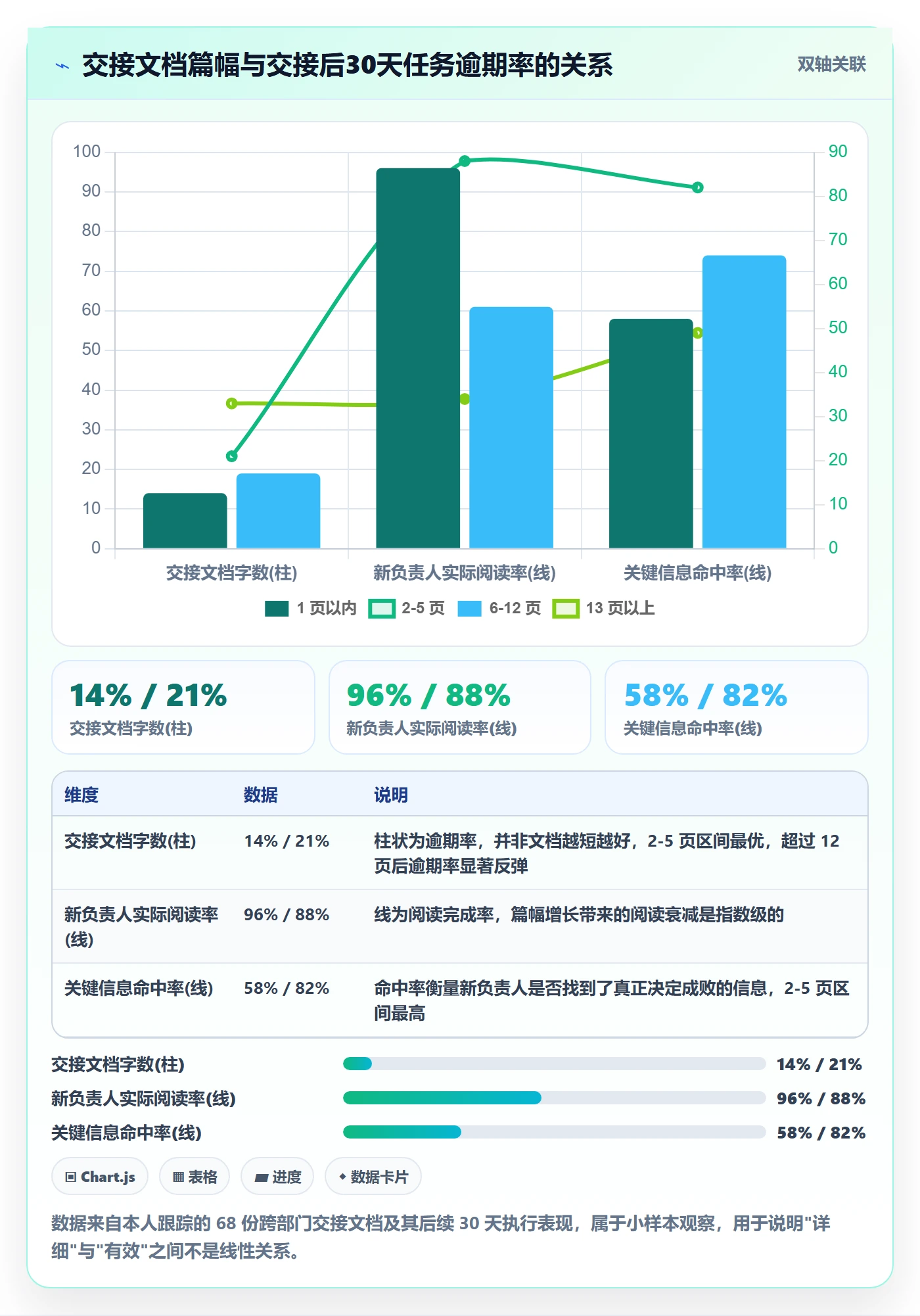

下面这张图是我在复盘中反复看到的一组对比:同一个任务,发生负责人变更后 30 天内的协作指标,与未发生变更的对照组相比,差距相当稳定。

二、背景与真实场景:跨部门任务为什么在换人时最容易崩
单部门内部换负责人,通常不会出大问题。因为团队共享同一套术语、同一个排期节奏、同一批评审习惯,上下文损耗可以被同事之间的日常闲聊补回来。跨部门任务的麻烦在于,它没有这种"背景噪声修复"机制。
1. 跨部门任务的四个结构性特征
我把跨部门任务的特征归纳为四条,这四条共同决定了交接的难度上限。
- 责任链长但权限链短。一个任务可能牵涉五个部门,但新负责人真正能直接指挥的只有自己团队的两三个人。
- 目标函数不一致。研发考核交付质量,市场考核上线时间,财务考核对账差异率。同一个任务,不同部门的"完成"定义不同。
- 信息不对称且不对称方向会翻转。变更前是原负责人知道得多,变更后可能变成下游接口人知道得多,而新负责人不知道去找谁。
- 缺乏共同上级。出现分歧时没有一个能同时压住双方的直线管理者,只能靠协商或升级。
这四条特征意味着:跨部门任务的负责人,本质上是一个"没有正式授权的协调者"。这个位置的知识、关系和信用,绝大部分是个人资产而非组织资产。换人,等于把这些个人资产清零重来。
2. 一次真实的交接事故复盘

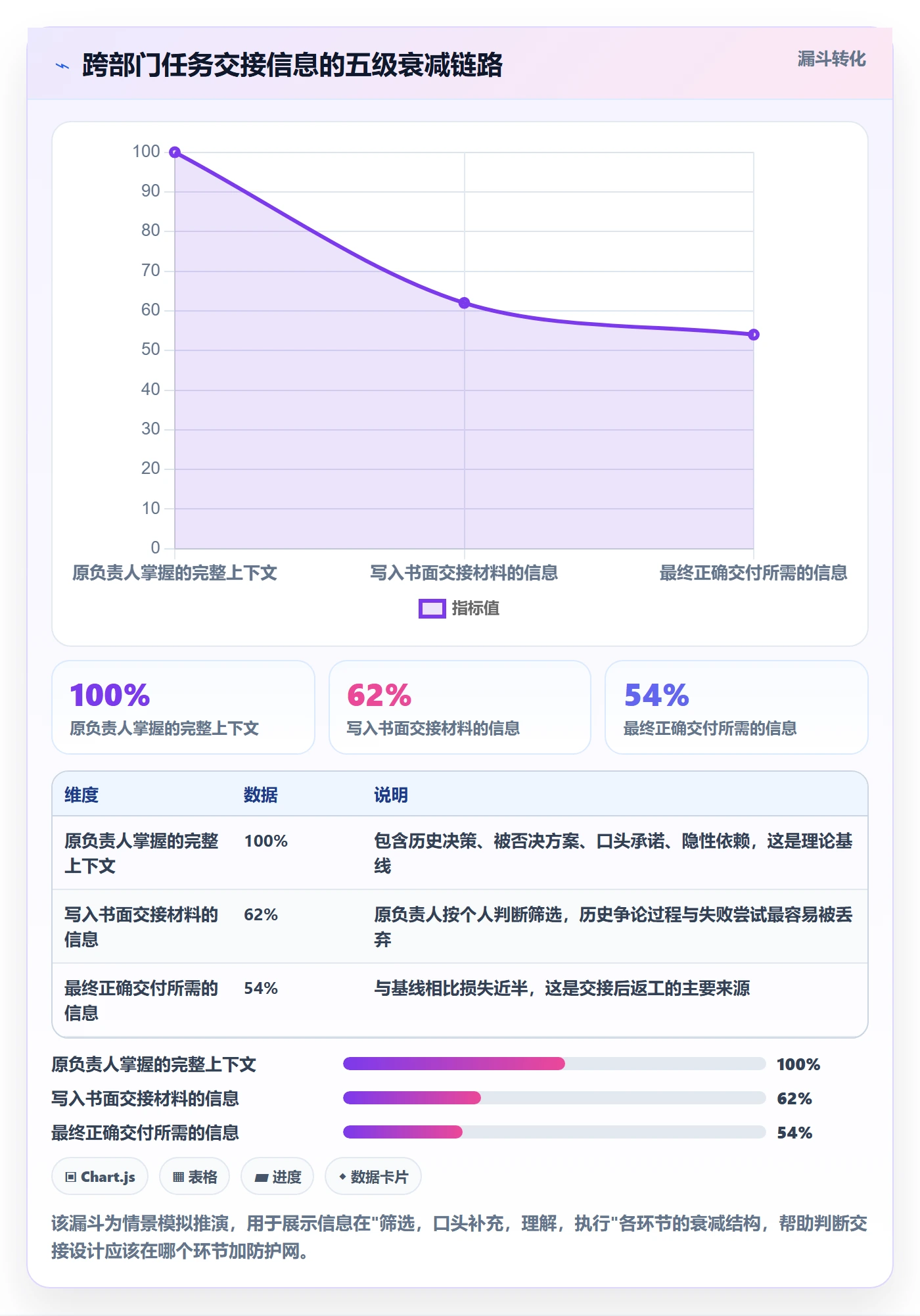

回到开头那个会员结算重构的任务。我们把事故拆开看,发现信息在传递过程中经历了五次衰减。
第一次衰减发生在原负责人整理交接材料时,他按"自己觉得重要"的标准筛选,丢掉了风控口径的历史争论过程。
第二次衰减发生在书面材料写完之后,他补充了三条口头说明,但这三条没有进入任务记录。
第三次衰减发生在新负责人阅读时,他理解了自己读到的部分,但不知道自己没读到的部分存在。
第四次衰减发生在第一次对接下游时,下游接口人默认新负责人已经知道此前的约定,没有主动重申。
第五次衰减发生在第一次联调失败后,新负责人按照自己的推断做了修改,触碰了原负责人曾经踩过的坑。

3. 什么是"交接债"
我把频繁变更累积的隐性成本称为交接债。它不会立刻显现,但会在几个季度后集中爆发:新负责人的决策速度变慢、下游开始绕过任务系统直接找人、关键节点出现"没人敢拍板"的真空期。

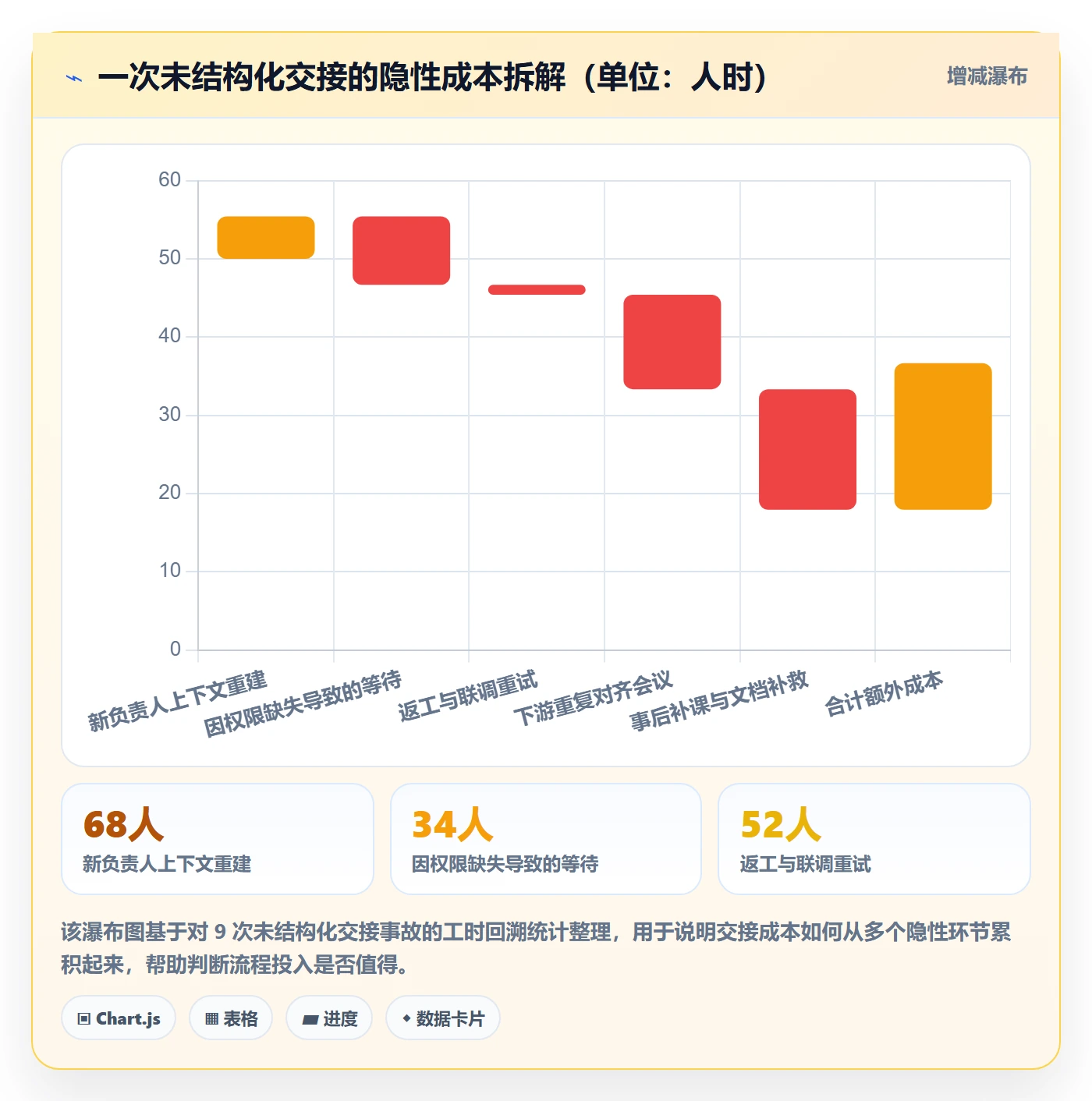

交接债有三个典型特征:一是它不进入任何财务报表或工时统计;二是它由整个协作网络共同承担,而不是由变更发起人承担;三是它具有复利效应,变更次数越多,单位交接成本越高,因为新负责人需要重建的关系网越来越大。
我见过一个极端案例:某团队的一个核心任务在八个月内换了五任负责人,第六任接手时,光是搞清楚"谁是这个任务的真实决策者"就花掉了两周。
三、拆解常见误区:八个看似合理、实则埋雷的做法
下面这八个误区,我在复盘中出现频率最高。它们每一条单看都很有道理,组合起来就是事故配方。
1. 误区一:交接文档越详细越好
很多人以为交接失败是因为文档不够厚。实际上,我看到的情况恰恰相反:超过一定长度的交接文档,阅读完成率和理解准确率都会下降。新负责人在几十页文档里找不到重点,最后仍然靠口头问人。
有效的交接文档不是"历史全记录",而是决策索引:只记录"为什么这样定""什么情况下可以改""改了会触发谁"这三类信息。其余内容留在任务历史里,需要时再查。

2. 误区二:先改负责人,再慢慢交接
这是最危险的做法。字段一改,系统里的所有提醒、统计、报表、通知都会立刻指向新负责人,但新负责人此时还没有任何上下文。结果是他在信息真空里做第一批决策,而整个组织默认他已经"接手"了。
正确的顺序是反过来的:先完成可验证的交接,再切换负责人字段。交接完成前,原负责人仍然是系统意义上的责任人,这能保证追责链条不断裂。
3. 误区三:用口头交接代替系统记录
口头交接效率高、信息密度大,这一点不可否认。但它的致命缺陷是不可追溯。三个月后出现分歧,双方对"当时到底说没说"各执一词,没有任何证据可以仲裁。
我的做法是口头先行、书面确认:允许口头沟通,但要求接收方在任务记录里用自己的话复述关键结论,原负责人确认或纠正。这段复述记录本身,就是交接质量的检验凭证。
4. 误区四:只交接任务,不交接权限
任务、权限、责任是三件事。我统计过,交接后 30 天内出现"任务停滞但没人报错"的情况,有相当比例是因为新负责人没有拿到某个关键系统的操作权限,而他不知道这个权限存在。
权限清单应该和任务清单同时生成,并且指定回收时点。原负责人手里的权限如果不同步回收,就会出现两套操作入口,这比权限不足更危险。
5. 误区五:默认下游会主动重新对齐
下游团队通常不会主动重新对齐。他们的默认假设是"换人不影响接口约定"。这个假设在大多数时候是对的,因此他们缺乏主动确认的动机,直到第一次联调失败。
新负责人必须在接手后主动发起一次接口重申,哪怕内容完全没变。这次重申的价值不在于同步信息,而在于建立新的直接联系人和确认承诺,把原来的口头承诺转成面向新负责人的正式承诺。
6. 误区六:把变更原因当作人事隐私,不向下游披露
变更原因的披露尺度确实需要拿捏,人事细节不该扩散。但完全不披露会带来一个更严重的问题:下游无法判断这次变更是"能力升级"还是"救火接管",从而无法调整自己的配合力度。
我的建议是披露变更类型而非个人原因:是计划性轮岗、是资源重配、是原负责人离职、还是紧急支援。这四类信息足以让下游判断风险等级,又不涉及个人隐私。
7. 误区七:认为跨部门变更不需要走流程
有些团队对部门内变更管得很严,对跨部门变更反而很松,理由是"跨部门本来就灵活"。这完全说反了。部门内有共享语境,容错空间大;跨部门没有共享语境,流程是唯一的补偿机制。
8. 误区八:交接完成即宣告结束
交接不是一个事件,而是一段有明确终点的过渡期。我建议设置 7 到 15 天的双人重叠期:原负责人不承担执行,但承担答疑;新负责人承担执行,但重大决策需要知会原负责人。重叠期结束后,原负责人正式退出,此后不再对任务结果负责。
四、专业判断逻辑:什么情况下必须换,什么情况下不该换
负责人变更本身不是问题,错误的变更时机和错误的责任切割方式才是问题。我用的判断框架是四维评估,先判断风险等级,再决定交接强度。

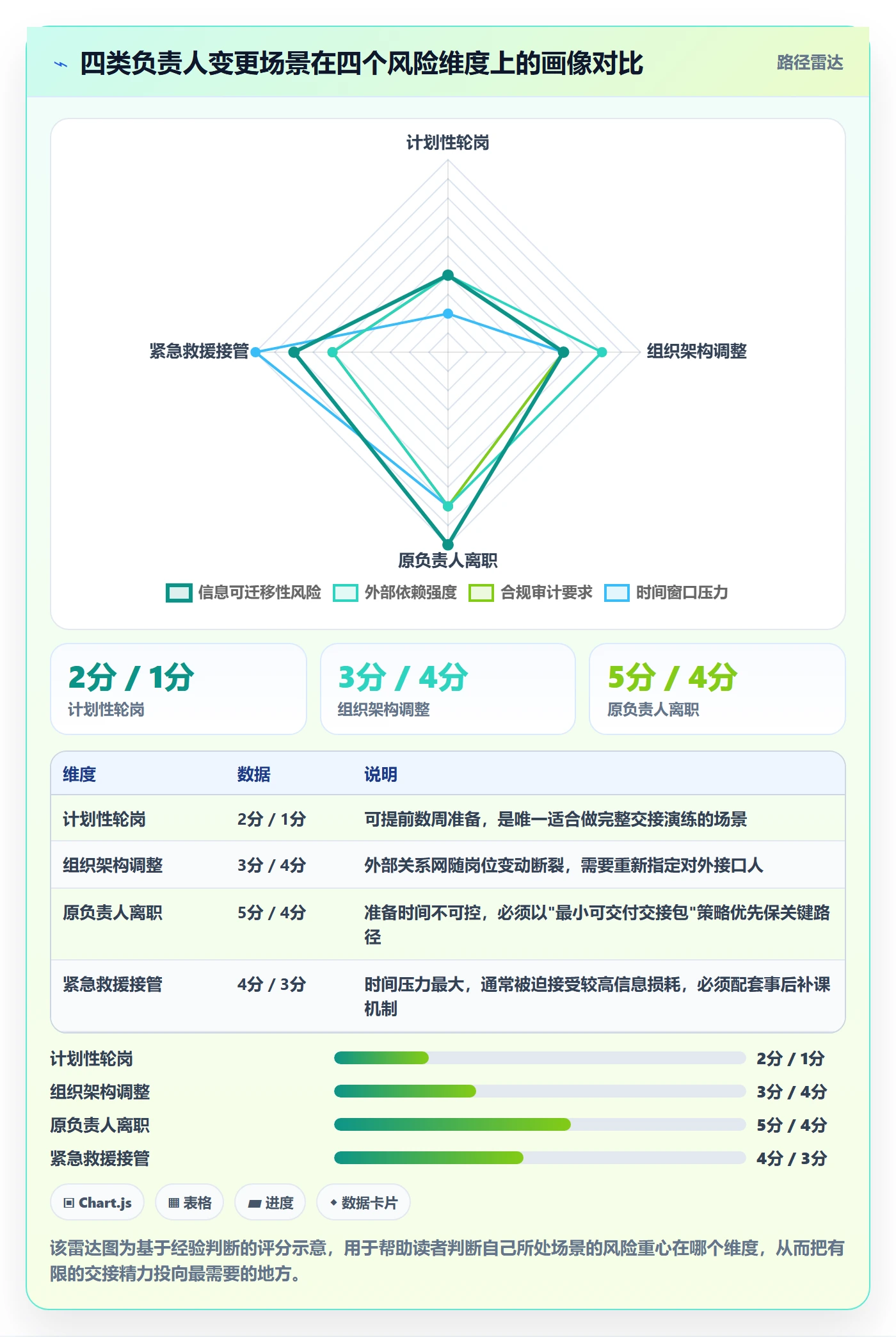

1. 四维风险评估模型
这四个维度分别是:信息可迁移性、外部依赖强度、合规与审计要求、时间窗口压力。每一项打 1 到 5 分,加总后决定交接流程的规格。
| 评估维度 | 低风险(1-2分) | 高风险(4-5分) |
|---|---|---|
| 信息可迁移性 | 需求明确、文档齐全、有历史同类任务可参照 | 大量隐性约定、方案经过反复争论、依赖个人经验判断 |
| 外部依赖强度 | 纯内部任务,接口人就在隔壁工位 | 涉及供应商、客户、监管口径、跨法人主体协作 |
| 合规与审计要求 | 无特殊留痕要求 | 涉及资金、数据出境、生产发布、合同履约 |
| 时间窗口压力 | 距离下一里程碑 15 个工作日以上 | 距离里程碑不足 5 个工作日,或已处于延期状态 |
总分 4 到 8 分属于低风险,可以做轻量交接,重点是权限切换和接口重申。9 到 14 分属于中风险,需要完整的四步流程和重叠期。15 分以上属于高风险,原则上应推迟变更,除非原负责人已经无法履职。

2. 四种变更类型的责任切割方式
判断完风险等级之后,还要判断变更的"形状",因为不同类型的责任切割方式完全不同。
(1)平移式变更
任务范围不变,只是换个人做。这类变更最适合标准化流程,交接的内容是完整的上下文包。责任切割线画在交接确认那一刻:确认之后产生的所有问题,由新负责人承担;确认之前已存在但未披露的隐患,如果原负责人明知而未说明,仍由原负责人承担。
(2)分裂式变更
原来一个人负责的任务,拆成两个人分别负责。这类变更最容易出问题,因为拆分边界很难画准。我的经验是,拆分时必须明确"共享依赖"的归属:如果 A 和 B 都依赖同一个外部接口,必须指定其中一个人作为唯一对外窗口,否则会出现两边口径不一致。
(3)接管式变更
原负责人因为紧急情况无法履职,新人被迫快速接管。这种情况下时间不允许完整交接,我的策略是"三件优先":优先交接会阻塞他人的依赖、优先交接有硬时间点的承诺、优先交接会造成不可逆后果的操作权限。其余内容放在事后补课清单里,设定明确补课时点。
(4)临时托管式变更
原负责人短期离开,指定临时负责人。这类变更的风险在于责任模糊:临时负责人倾向于维持现状、不做决策,问题被推迟到原负责人回来。解决办法是明确授权边界,列出临时负责人可以独立决定的清单和必须升级的清单。
五、案例与数据观察:把交接做成有状态的工作流
前面讲的都是判断逻辑,这一节讲落地。我在一个约 300 人的软硬件混合团队里参与过一次协作流程改造,这个团队横跨研发、供应链、交付、质量四个部门,任务负责人变更非常频繁,平均每个季度有四十多次跨部门变更。
1. 改造前的状态
改造前,变更就是管理员在系统里改一个字段,改完发一条群消息通知。问题集中爆发在三个方面:一是交接信息没有任何结构化留痕,全靠私聊;二是权限切换滞后,新负责人经常在需要操作时才发现没有权限;三是原负责人退出时点不明确,团队里长期存在"到底听谁的"的分歧。
我们统计过一个季度的数据:跨部门任务的平均逾期率是 31%,其中发生过负责人变更的任务逾期率是 47%。变更任务中,有 38% 出现过至少一次因权限缺失导致的停滞。
2. 用平台把交接变成状态机
这个团队选择了 PingCode 作为协作底座。选择理由有三个:一是团队规模超过 100 人且属于中大型组织,需要能承载复杂工作流和跨部门权限模型的平台;二是涉及硬件供应链数据,有明确的私有化部署要求;三是原本用的是 Jira,历史数据量大,需要平滑迁移能力,避免迁移过程中丢失任务历史导致交接线索断裂。
改造的核心思路是:不再把"负责人变更"当作字段修改,而是把它做成一个有状态的工作流节点。变更申请一旦提交,系统会自动创建一个交接任务,并要求填写结构化字段。
handover_request:
trigger: owner_change
required_fields:
change_type: 平移 / 分裂 / 接管 / 托管
change_reason_category: 轮岗 / 资源重配 / 离职 / 紧急支援
handover_scope:
deliverables: [] # 交付物清单
external_contacts: [] # 外部对接人及角色
deferred_decisions: [] # 已知未决事项
risky_operations: [] # 不可逆操作清单
authority_transfer:
repo_permission: true
release_approval: true
vendor_contact: false
finance_reconcile: false
freeze_window:
enabled: true
days_before_milestone: 5
exit_checklist:
text: 新负责人已完成接口重申
owner: receiver
text: 原负责人已交回全部操作权限
owner: former_owner
text: 下游对接人已确认新联系人
owner: receiver
这个结构里最关键的两个字段,我认为是 deferred_decisions(已知未决事项) 和 risky_operations(不可逆操作清单)。前者把"原负责人知道但还没决定的事"显性化,后者把"做错了就很难回退的操作"标出来。这两类信息恰恰是口头交接最容易遗漏、后果又最严重的部分。

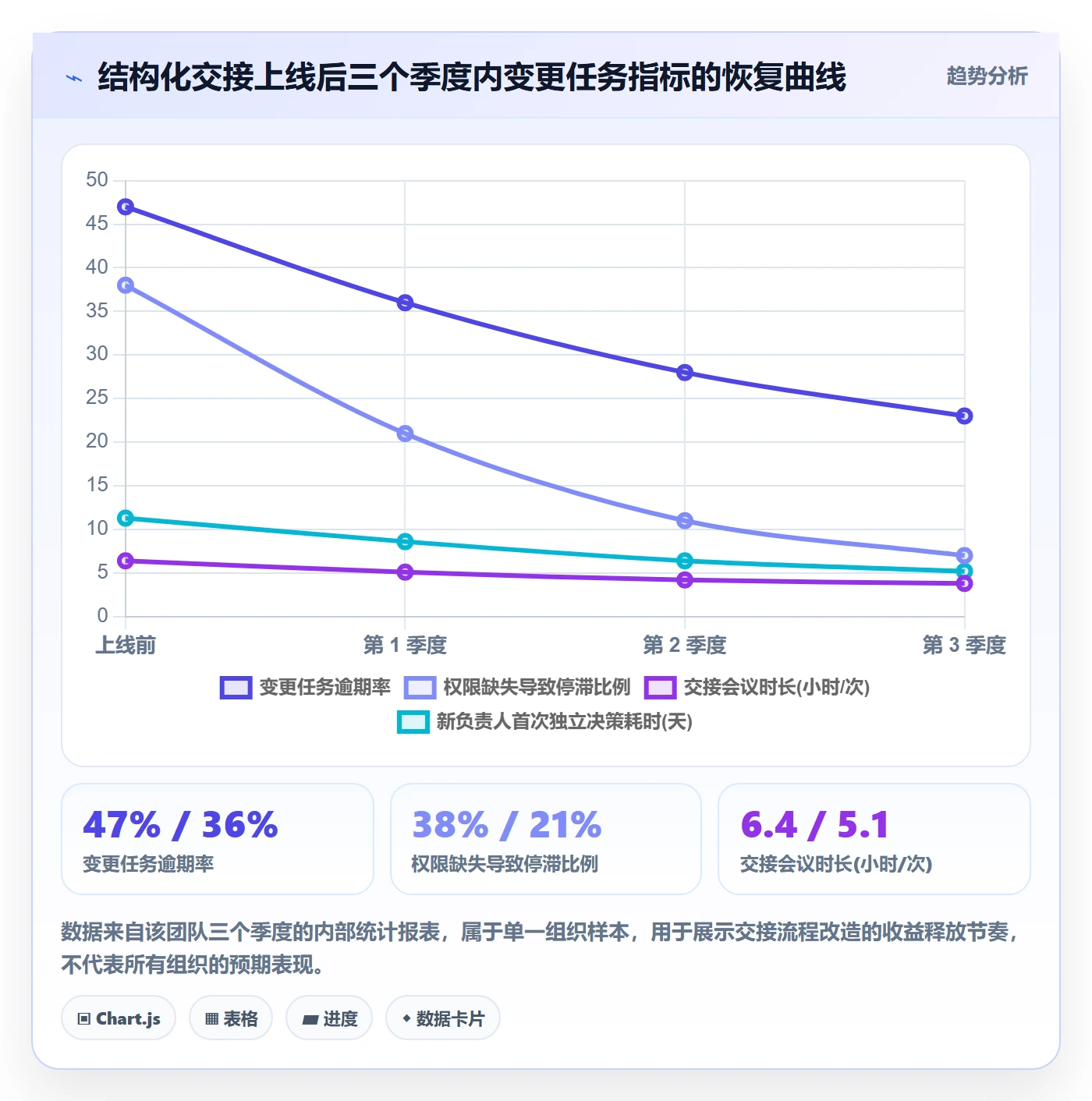

3. 改造后的数据变化
改造运行了三个季度。我们把变更任务的逾期率从 47% 降到 23%,因权限缺失导致的停滞从 38% 降到 7%,交接相关会议时长平均下降约 40%。这些数字不是实验室数据,是团队实际的统计报表,因此我更愿意把它当作趋势参考而不是精确基准。
一个我没有预料到的收益是:结构化字段本身形成了知识资产。半年后新入职的工程师接手同类任务时,可以直接参考此前同类变更的 deferred_decisions 列表,知道这类任务通常会在哪里卡住。

4. 一个反例:流程做重了会怎样
同样的方法我在另一个团队试过,结果并不好。那个团队规模只有三十多人,部门边界模糊,日常沟通极高频。他们照搬了完整的四步流程,结果每次变更都要填十几个字段、走三级审批,平均交接周期从一天拉长到四天。
团队的应对方式很有代表性:他们开始绕过流程,在系统外先私下沟通好,再补填单据。流程沦为形式主义,数据也失真了。
这说明交接流程的规格必须匹配组织的协作成本结构。小团队靠高频沟通就能补偿的上下文损耗,不需要用重型流程去解决。我的经验门槛是:跨部门协作对象超过三个、任务周期超过一个月、或者存在合规留痕要求时,才值得上结构化交接。
六、不同情况下的行动建议
把前面的逻辑落到操作层,我按五种最常见的情形给出具体动作。每一条都可以直接照着做。
1. 计划性变更:提前两周启动"影子期"
如果变更可以提前规划,最优做法是设置影子期。新负责人在正式接手前,以观察者身份参与任务的至少两次例行同步和一个关键决策点,但不做决策。
- 第 1 周:新负责人阅读历史记录与交接包,原负责人不做任何口头补充,用来检验交接包的自解释能力。
- 第 2 周:新负责人列出一份"我不确定的问题清单",与原负责人逐条对齐,所有答案写入任务记录。
- 第 3 周:新负责人主持一次例行同步,原负责人旁听并在会后给出反馈。
- 正式切换:切换负责人字段,同时完成权限转移与下游接口重申。
影子期的价值在于,它把"隐性知识"的暴露从被动变成主动。新负责人不知道的问题,只有在真正尝试推进时才会浮现。
2. 紧急接管:用"最小可交付交接包"
原负责人突然离职或无法履职时,没有时间做完整交接。此时的策略是只保关键路径,具体顺序如下。
- 第一小时:锁定不可逆操作权限,先收回原负责人账号的全部高风险权限,避免误操作。
- 第一天:识别所有有硬时间点的对外承诺,逐条确认是否仍然有效。
- 前三天:完成下游接口人重申,把原负责人的联系人身份替换为新负责人。
- 第一周:梳理已知未决事项,明确哪些可以延期、哪些必须立刻决策。
- 第二周起:建立补课清单,按周推进,避免补课无限期延后。
紧急接管最容易犯的错误是试图一次性补全所有信息。在时间压力下,优先保证不产生不可逆后果,比追求信息完整更重要。
3. 原负责人离职:把"关系交接"单独列项
离职场景的特殊性在于,原负责人离开后无法再被咨询,所以必须在他离开前把关系网显性化。
我会要求填写一份外部联系人清单,每条至少包含四项:对方姓名与角色、与本任务的关系、此前达成的约定、约定是否仍然有效。这四项里最容易漏掉的是"约定是否仍然有效",因为很多约定是在特定条件下达成的,条件变了约定就失效了,但没人主动说。
4. 组织架构调整:先定对外接口人,再定任务负责人
架构调整往往同时改变任务归属和汇报关系。这种情况下,我的建议是先确定对外接口人,再确定内部任务负责人。原因是对外承诺的连续性比内部执行效率更重要,外部合作方对组织架构变化不敏感,只关心对接人是否变化、承诺是否有效。
5. 任务拆分:给共享依赖指定唯一窗口
如果变更伴随任务拆分,务必在每个共享依赖上标注唯一对外窗口。我见过太多因为"两个人都以为对方在跟"而导致下游干等的情况。
| 拆分后常见问题 | 根因 | 预防动作 |
|---|---|---|
| 下游重复收到两份要求不一致的通知 | 没有指定唯一对外窗口 | 拆分时同步登记"对外唯一接口人"字段 |
| 共享模块两边都没人维护 | 拆分边界覆盖了共有资产 | 把共享资产单独建条目并指派归属 |
| 里程碑时间点互相冲突 | 拆分后各自排期,未做联合校准 | 拆分后必须召开一次联合排期会 |
| 新负责人无法获取历史决策背景 | 历史记录随原任务一起被封存 | 拆分时同步复制关键决策记录到新任务 |

七、不同情况下的取舍
任何实践都有代价。这一节讲清楚四组我经常要做的取舍判断,以及我最终选择的理由。
1. 速度与完整性的取舍
紧急变更时,速度和完整性无法兼得。我的原则是:先保不可逆,再保可延期。涉及生产发布、资金操作、对外承诺的必须同步完成;涉及内部记录完善、历史文档整理的可以延后,但必须设定明确时点。
不设时点的"以后再补",在实践中几乎不会补。所以延后项必须进入一个可追踪的清单,并在系统里挂上截止时间。
2. 集中管控与团队自治的取舍
统一流程的好处是数据可比、审计方便,坏处是灵活性差、容易催生绕过行为。分布式自治的好处是贴合实际,坏处是交接质量方差大。
我倾向的做法是必填字段集中管控、交接形式团队自治。也就是平台层面强制要求填写变更类型、外部联系人、已知未决事项这几个关键字段,但交接用什么形式做(会议、文档、结对)由团队自己决定。
3. 平台强制与人工自觉的取舍
把所有规则都做成系统强制,会带来大量无效点击,用户为了通过校验随便填。完全不强制,则关键字段永远缺失。
我的经验是只对小部分字段做强制,且强制项必须"填写成本低、缺失代价高"。例如"外部联系人"这类字段,填写只要几十秒,但缺失可能导致下游协作断裂,值得强制。而"历史背景详细说明"这类填写成本高的字段,适合做提示而不做强制。
4. 短期效率与长期知识资产的取舍
结构化交接在单次任务上一定比口头交接慢。这个慢,是获取长期知识资产付出的代价。
值不值得?取决于任务的可复用性。如果这是一次性任务,且团队人员稳定,那么重型交接的收益确实有限。如果是高频重复类任务,或者团队人员流动率高,那么结构化交接积累的字段数据会持续产生价值。
我自己判断的标准是:如果同类任务一年内会重复三次以上,就值得把交接结构化。否则用轻量方式即可。
5. 关于工具选择的一点判断
工具不是决定因素,但会放大或抑制流程效果。我选择协作平台时看三点:能不能把交接做成有状态的工作流、能不能细粒度控制权限、能不能保留完整的历史操作轨迹。
对中大型组织来说,后两点尤其重要。当组织超过一定规模,跨部门任务的审计需求和数据合规要求会显著上升,这时候支持私有化部署、支持从既有平台平滑迁移历史数据的方案会更有优势,因为历史记录本身就是交接最重要的上下文来源。迁移过程中如果丢了历史评论和状态变更记录,等于把过去几年的交接上下文一并抹掉。
八、把交接当成产品来做
写到这里,我想把最核心的一个观点明确说出来:任务负责人变更是一项可以设计、可以度量、可以持续改进的协作产品,而不是一次行政操作。
大多数团队在这个问题上的困境,不是不重视,而是把它放在了错误的类别里。放在"行政操作"里,它就只有一步,改字段。放在"协作产品"里,它才有需求、有流程、有验收标准、有度量指标、有迭代方向。
我也想说一句可能不太受欢迎的判断:交接质量的上限,取决于原负责人愿意暴露多少自己的隐性知识。任何流程都无法强制一个人说出他没想到要说的话。所以真正有效的做法,是把"暴露隐性知识"变成一件低成本、有回报的事,当填写结构化字段的负担足够低,当暴露风险换来的是团队认可而非问责,交接质量才会真正提升。
如果你准备开始改,我建议按这个顺序推进,不要一次全上:
- 先量化现状。统计过去一个季度变更任务的逾期率、权限缺失停滞比例、新负责人首次独立决策耗时。没有基线就无法判断改进是否有效。
- 再选一个高风险场景试点。挑一个跨部门、有外部依赖、周期超过一个月的任务做结构化交接,不要全量铺开。
- 然后收敛必填字段。观察试点中哪些字段真的被用到了,把没用的删掉,只保留三到五个关键字段。
- 最后固化退出机制。把"原负责人退出时点"和"权限回收"做成系统检查项,这是最容易被忽略、后果又最严重的一环。
最后提醒一句:负责人变更的风险控制,本质上不是防新人出错,而是防组织在换人的瞬间出现无主的空白期。把这个空白期缩短到零,就是所有交接实践真正的目标。
常见问题解答(FAQ)
1. 任务负责人变更时,交接记录要写到什么颗粒度才算合格?
我之前带过一个跨部门项目,一个开发临时被抽调,任务当天就改派给另一个人,结果两周后出了事故,追责的时候谁也说不清当时到底交接了什么。我后来才想明白,问题不在交接得晚,而在交接根本没留下可核查的东西。
交接至少写清三层:一是任务当前状态,包括已完成部分、相关文档或代码位置、当前卡在哪;二是判断依据,为什么卡住、在等谁、已经排除过哪些方案;三是下一步动作,谁在什么时间点做什么。判断颗粒度够不够,有个很土但好用的办法:让接手人只看这条记录复述一遍下一步动作,复述不出来就是没交接到位。
字段层面建议把交接时间、原负责人、新负责人、变更原因、剩余工作量估算设为必填,缺失就不允许提交变更,多数项目管理工具都支持把字段配置成必填,这一步的配置成本很低,但能挡掉大部分扯皮。
2. 跨部门改派时原负责人不确认、拖着不交接,有什么办法?
我遇到过最难受的情况是,任务从A部门改派到B部门,原负责人既不说同意也不说反对,就挂在待确认上,B部门又不敢开工,最后截止日期照旧,锅却没人背。这种事在跨部门协作里特别常见,因为两边没有直接汇报关系,谁也指挥不动谁。
核心是把口头协商变成带时限的流程。改派发起时设置确认时限,普通任务给1个工作日,紧急任务给4小时,超时自动升级到双方部门负责人,而不是无限等待。
同时把交接责任的切分点写死:以新负责人接受且原负责人标记交接完成为界,之前的问题算原负责人,之后的算新负责人,这条规则要提前写进项目协作约定里公示,别等出事再吵。判断依据上,如果一条改派在待确认状态超过24小时没人动,基本说明这不是流程问题而是优先级冲突,必须走升级机制,靠私聊催是催不动的。
另外建议把待确认改派做成一个每周固定查看的列表,放在项目例会的第一页,让它在公开场合被看见,比私下催十次都管用。
3. 任务负责人变更后,原来的截止日期和工时估算要不要重算?
我们团队之前有个默认做法是换人不换期,结果新接手的人背着一个根本做不完的日期,最后只能靠加班硬扛或者干脆延期。后来复盘发现,这种做法表面上保护了项目节奏,实际上是把风险转嫁给了接手人,反而更容易在后期集中爆掉。
建议把两件事分开处理:截止日期是承诺,剩余工作量是事实。变更时强制重新估算剩余工作量,注意是剩余而不是总量,然后用剩余工作量除以新负责人的可用产能,如果结果超过剩余工期,就必须发起一次正式的排期变更,让项目负责人和需求方重新确认日期,而不是让新负责人自己消化。
给一个参考口径:重新估算后工期缺口超过原计划的20%,或者绝对缺口超过3个工作日,就走变更流程;小于这个量级的可以在任务内部消化,但要留一条记录说明是承接了前序延期。这样安排的好处是延期责任可追溯,不会变成谁接谁背锅,也让项目负责人能看到真实的资源缺口,而不是被一个虚假的正常进度蒙着。
4. 怎么用数据提前发现负责人频繁变更的高风险任务?
我们做季度复盘时拉过一次数据,发现负责人变更次数最多的那10个任务,最后有7个延期,而且延期幅度明显高于平均水平。那时候我才意识到,负责人变更次数本身就是一个很强的风险信号,只是平时没人把它当指标看。
可以盯三个指标。一是单任务负责人变更次数,超过2次就该拉出来看一眼,超过3次基本可以直接判定任务本身有问题,要么拆得太粗,要么需求一直在漂。
二是变更率,某个周期内发生过负责人变更的任务数除以总任务数,跨部门协作型团队的健康区间大概在10%到15%,长期高于25%说明排期和资源分配机制本身有问题,不是个别任务的问题。三是变更后的二次延期率,用来验证改派到底有没有解决问题,如果改派之后还是延期,说明根因不在人,在任务定义或依赖关系。
这三个数在大多数项目管理平台里可以通过任务变更记录直接统计,建议按周看趋势而不是看单点,单次变更很可能是正常的,持续走高才是真信号。
核心关键词
文章包含AI辅助创作:任务负责人变更最佳实践:跨部门团队任务分派风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/371364
读者评论
四层资产的拆法很有共鸣,但那张漏斗图自己标注是情景推演,拿去向业务方要资源时容易被一句“数据怎么来的”挡回来。另外里程碑前3到5个工作日冻结变更,现实中很难做到,人手被抽走往往是突发通知。我更想知道强制情形下有没有低成本的兜底动作,比如只强制交接口人清单。
双人重叠期我试过,最麻烦的不是原负责人不肯退,而是组织习惯继续找他。哪怕写明他只答疑,下游还是绕开新人直接找老人,因为一次就能解决。结果变成两套决策链,比原来的幽灵负责人更乱。后来我把重叠期压到一周内,并且明确宣布原负责人不再单独回复该任务的消息。
负责人字段一改,所有提醒、统计、报表立刻切到新人,这点深有体会。但项目管理工具一般只能管字段和权限,管不到关系网。所谓先交接再切字段,实际是靠人在系统外坚持,工具给不了强制约束。除非把交接确认做成切字段的前置条件,否则执行两周就走样了。
