派发流程与规范:研发团队任务分派实操方法关键指标

去年第三季度,我参与复盘过一个 140 人的研发组织:季度交付准时率只有 47%,但工程师人均有效投入工时达到 6.4 小时/天,接近行业健康线。矛盾点很快浮出水面,问题不在"做得慢",而在"派得乱":28% 的任务在开工后三天内被重新指派或大改需求,19% 的任务从建单到关闭都没写清验收标准,每日站会上平均每人要花四分钟解释"这个任务到底要我干什么"。这篇文章要讲的,就是研发团队任务派发的流程设计、规范边界与关键指标,以及我在四个不同规模团队里验证过的实操方法。

一、核心结论:任务分派的本质是降低"接力损耗"

先把结论摆在前面,后面的所有内容都是为这三条结论提供支撑和操作细节。

1. 派发的瓶颈在信息,不在产能

绝大多数团队做任务分派优化时,第一反应是"人手不够"或"排期太满"。但在我采集的四个组织里,重新指派率和需求变更率的下降幅度,永远比人均产能提升带来的收益更大。原因很简单:一个任务被派错人、派错时间、派少了上下文,损失的是整条链路上所有人的等待时间,而不只是某个人的工时。

我做过一个粗略测算:一个 8 人小组,如果每人每天因为任务信息不清而多花 20 分钟沟通澄清,一周就是 13.3 人时,相当于每周凭空损失 1.6 个人天。这笔账很少有人算,但它真实存在于每一次"这个需求你去找产品确认一下"的对话里。

2. 规范的作用是压缩决策方差,不是增加审批

很多人一听"派发规范"就联想到审批流、多级确认、填不完的字段。这是把规范和管控混为一谈了。好的派发规范,是让 80% 的常规任务不需要任何人做决策就能落位,只把 20% 的例外留给管理者判断。

判断一条规范是否合格,我只有一个标准:它是否减少了派发环节的人为判断次数。如果新规范上线后,管理者每天用于"这活给谁"的时间反而变长了,那这条规范是负资产,应当立刻砍掉。

3. 关键指标只保留 5 个,超过 8 个必然失真

我见过一个团队在派发看板上挂了 17 个指标,结果没有任何一个指标在周会上被真正讨论。指标的价值来自被反复引用,不来自被完整罗列。对派发流程而言,五个指标足以覆盖全貌:改派率、信息完备率、认领等待时长、在制品超限率、承诺达成率。超过这个数量,采集成本上升而判断质量下降。

派发流程与规范:研发团队任务分派实操方法关键指标

二、真实场景:一个 140 人组织被"派发"吃掉的 90 天

1. 问题现场:三类典型卡点

这个组织有 140 名研发人员,分 12 个小组,两条产品线。改造前的派发方式是"项目经理在群里点名 + 成员自行建单",看起来灵活,实际上卡在三类地方。

  • 卡点一:派发依赖个人记忆。项目经理记得住 20 个人的技能栈,记不住 140 个人。跨组借调时,任务经常落到"当时看起来有空"的人头上,而不是"技能匹配且当前负载合理"的人头上。
  • 卡点二:任务卡在"半成品"状态。成员拿到任务后,先花半天到两天补齐需求背景、接口约定、边界条件,这段时间在系统里体现为"进行中",实际没有产出。
  • 卡点三:返工没有归因。任务被打回后,只记录"重新打开",不记录原因。三个月下来,没人能说清返工到底是需求问题、派发问题还是实现问题。

2. 量化诊断:我们采集了六类数据

改造前,我们用两周时间采集了六类数据,口径统一到"迭代任务"这一层级,时间跨度覆盖一个完整季度。这些数据不是为了做考核,是为了定位派发环节的损耗位置。

数据项 改造前数值 行业参考区间 判断
开工后改派率 28% 8%-15% 严重偏高
含明确验收标准的任务占比 62% 90% 以上 明显不足
任务认领等待中位数 31 小时 4-12 小时 严重偏高
人均在制品数量 4.8 项 1.5-3 项 偏高,切换损耗大
任务平均周期时间 18.4 天 6-12 天 偏高
承诺日期达成率 47% 75% 以上 严重偏低

六项数据里,最值得注意的不是准时率 47%,而是人均在制品 4.8 项。当一个人的在制品超过 3 项,他的实际产出不再由投入时间决定,而由任务切换次数决定。这是派发流程失控的典型信号:任务被无差别地撒向"看起来最闲的人",而不是按容量有序流入。

派发流程与规范:研发团队任务分派实操方法关键指标

3. 改造动作:从"人找人"改成"规则找人"

我们没有动组织架构,也没有加人,只做了三件事:第一,把任务模板固化,缺验收标准不允许进入待办池;第二,给每个小组设置明确的任务流入上限,超限的任务先进缓冲区;第三,把派发规则写成可执行条件,技能标签、当前在制品、所属模块负责人三者同时满足才能自动落位。

第三件事最关键,也最容易被误解。规则找人不是取消管理者判断,而是把管理者的判断提前固化成一次性的规则,避免每天重复判断。规则可以改,但改一次的成本远低于每天做二十次口头指派。

派发流程与规范:研发团队任务分派实操方法关键指标

三、拆解五个常见误区

1. 误区一:把派发等同于"建单+指派"

很多团队认为任务一旦被创建并指定了负责人,派发就结束了。实际上这只是派发的第一步。派发的完成标志是"接单人能不看聊天记录就开始工作",而不是"负责人字段被填上了"。

我在一个 60 人团队做过对照:同一个月内,A 组的任务附带了完整的背景、边界条件、依赖项和验收标准,B 组只有标题和负责人。结果 A 组的任务一次评审通过率是 71%,B 组是 43%。两组工程师的资历分布基本一致,差异全部来自派发时的信息封装。

2. 误区二:用"工时均衡"代替"认知负载均衡"

这是最隐蔽也最顽固的误区。管理者按人天把任务平均分配,看起来每个人负荷都是 100%,但实际认知负载可能相差三倍。

原因在于任务类型不同。一个需要跨三个模块改动的任务,和一个在单文件内增加配置项的任务,即使估点相同,切换成本和心智占用完全不同。工时均衡是算术问题,认知负载均衡是匹配问题。前者只需要加总,后者需要知道每个人的当前上下文。

3. 误区三:没有完成定义(DoD)就开工

DoD 在敏捷圈被讲烂了,但真正落到单个任务层级的团队很少。多数团队的 DoD 停留在迭代层级,比如"迭代内所有任务通过测试",这对单个任务的派发毫无约束力。

我的做法是把 DoD 拆到任务层,至少写清三条:代码合并到哪个分支、需要哪些测试通过、由谁验收。没有这三条,任务就没有"完成"的客观定义,验收必然退化为扯皮。

4. 误区四:颗粒度要么太大要么太碎

任务颗粒度有一个实用的判断区间:单个任务的预估工作量在半天到三天之间。低于半天,建单和管理成本超过任务本身;高于三天,进度不可见,风险无法提前暴露。

更具体一点:如果一个任务无法在一次代码评审中完成,它大概率太大了;如果一个任务无法清晰地写出一句验收标准,它大概率太碎了。这两个判据比估点数字更好用,因为它们不需要历史数据支撑。

5. 误区五:用站会代替流程,用催办代替机制

站会的作用是同步阻塞,不是分派任务。当团队开始每天在站会上临时决定任务归谁时,说明派发机制已经失效了。站会上应该讨论的是"为什么这个任务卡住了",而不是"这个任务该给谁"。

同理,当管理者每天靠私聊催进度时,说明系统里的状态流转没有可信度。催办的次数是一个非常好的反向指标,催办越频繁,流程越不可信。

误区 典型表象 可量化代价 修正动作
派发=建单指派 任务描述平均不超过 50 字 一次评审通过率下降 20-28 个百分点 任务模板强制四要素
工时均衡代替认知负载 人均估点高度接近但产出差异大 任务切换损耗占有效工时 15% 以上 引入在制品上限与技能标签
任务层无 DoD 验收环节反复拉扯 返工率上升 10-15 个百分点 任务级三条完成定义
颗粒度失当 大量 0.5 点任务或 13 点任务 管理开销或风险暴露延迟 半天到三天区间约束
站会代替流程 每日临时指派 认领等待时长中位数超过 24 小时 派发规则前置,站会只谈阻塞

派发流程与规范:研发团队任务分派实操方法关键指标

四、专业判断逻辑:派发五层模型与关键指标

把派发流程拆成五层,是我在四个团队反复调整后固定下来的框架。它的好处是每一层都有明确的产出物,任何一层缺失都能被立刻定位。

1. 规则层:决定任务流向谁

规则层要回答三个问题:谁可以接这类任务、同时最多接几个、优先级冲突时谁先接。这三个问题的答案必须写成可执行的判断条件,而不是留在管理者脑子里。

我的经验是规则层不要超过四条硬约束。超过四条,规则会互相冲突,最终还是要靠人仲裁,等于白写。

2. 信息层:决定接单人能否立刻开工

信息层的最小集合是四要素:为什么做(背景与目标)、做到什么程度(验收标准)、不能碰什么(边界与约束)、依赖谁(上下游与接口)。四要素里缺任何一项,任务都不应该进入待办池。

这条规则在推行初期会遇到很大阻力,理由是"需求本来就还没想清楚"。但恰恰是这种"没想清楚"的任务,最不应该被派发出去。让它留在需求侧等待澄清,成本远低于让三个工程师一起猜。

3. 契约层:决定什么叫做完了

契约层是把 DoD 落到任务级别的过程,包含三条:产出物是什么、由谁验证、验证不通过怎么回流。第三条最容易被忽略,但它决定了返工是否有记录、是否可归因。

4. 度量层:决定流程是否真的在改善

度量层的设计原则是"每个指标都要对应一个可以立刻执行的动作"。如果某个指标变差了,团队不知道该做什么,这个指标就不应该存在。

指标 计算口径 健康区间 变差时的第一动作
开工后改派率 开工后三个工作日内被重新指派或需求大改的任务数 ÷ 已开工任务数 8%-15% 检查信息层四要素是否完整
信息完备率 四要素齐全的任务数 ÷ 进入待办池的任务数 90% 以上 收紧待办池入口卡点
认领等待时长 进入待办池到首个执行人明确认领的中位数时长 4-12 小时 检查规则层的技能标签是否过窄
在制品超限率 个人在制品超过上限的人天数 ÷ 总人天数 10% 以下 暂停新任务流入,先清空队列
承诺达成率 在承诺日期当天或提前关闭的迭代任务数 ÷ 承诺任务数 75% 以上 检查承诺时的估点是否受在制品影响

派发流程与规范:研发团队任务分派实操方法关键指标

5. 反馈层:决定流程能不能自我修正

反馈层的核心是给每一次返工打标签:是需求变了、是派错人了、还是做错了。这三个标签覆盖了绝大多数返工场景,采集成本极低,但价值很高。

我在一个团队推行这个做法时,前两周只收集数据不做任何干预。三周后的数据显示,返工原因中"派错人"只占 11%,而"需求在开工后变更"占 52%。这个结果直接推翻了团队原本的判断,把改进重点从人员匹配转向了需求冻结机制。

6. 可直接复用的派发校验

规则层的约束如果只写在文档里,一定会被执行走样。下面这段校验逻辑可以直接放进任务创建流程里,作为进入待办池的门禁。

def validate_dispatch(task, assignee, wip_limit=3):
errors = []

信息层四要素校验

if not task.background or len(task.background) < 50:

errors.append("缺少背景说明或说明少于50字")

if not task.acceptance_criteria:

errors.append("缺少验收标准")

if task.boundaries is None:

errors.append("缺少边界与约束说明")

if task.dependencies is None:

errors.append("依赖项字段未填写,无依赖时请填'无'")

规则层约束校验

if assignee.current_wip >= wip_limit:

errors.append(f"接单人当前在制品{assignee.current_wip}项,已达上限{wip_limit}")

if not set(task.required_skills) & set(assignee.skills):

errors.append("接单人技能标签与任务要求无交集")

契约层校验

if not task.definition_of_done:

errors.append("缺少任务级完成定义")

颗粒度区间校验(单位:人天)

if task.estimate < 0.5:

errors.append("任务过小,建议合并后再派发")

if task.estimate > 3:

errors.append("任务过大,建议拆分后再派发")

return errors

这段逻辑上线后,该团队进入待办池的任务中合规率从 62% 提升到 94%。更重要的是,它把"派发是否合格"从主观判断变成了客观校验,管理者不再需要为"这个任务写得够不够清楚"和工程师争论。

五、案例与数据观察:PingCode 在中大型组织的派发落地

1. 为什么 100 人以上组织的派发会突然变难

我的观察是,派发复杂度不是随人数线性增长的,而是在某个规模点上陡然上升。这个点大概在 80 到 120 人之间。

低于这个规模,管理者还能靠记忆和熟人网络完成匹配;超过这个规模,跨组协作成为常态,技能标签、模块归属、当前在制品这三个信息如果没有系统承载,匹配质量会断崖式下降。派发问题的本质,是从"人的记忆问题"变成了"系统的数据问题"。

这也是我在中大型组织里建议用 PingCode 这类支持私有化部署的项目管理平台的原因。它的价值不在于功能多,而在于能把派发规则、字段约束、在制品上限这些约束固化到系统层,而不是停留在文档和口头约定里。对于 100 人以上、且需要满足数据合规要求的组织,私有化部署几乎是必选项。

2. 落地路径:先把规则搬进系统,再谈自动化

我见过太多团队一上来就追求自动化派发,结果规则本身没想清楚,自动化只是把错误放大了。正确的顺序是三步。

  1. 第一步:字段标准化。先把信息层四要素变成必填字段,这一步不涉及任何自动化,只是把规范变成系统约束。
  2. 第二步:规则显性化。把技能标签、模块归属、在制品上限配置到系统里,让系统能够在派发时给出建议人选,但最终确认权仍在管理者手里。
  3. 第三步:条件触发自动化。只对满足明确条件的任务启用自动落位,比如"单模块内、预估不超过一天、无外部依赖"的任务。其余任务保留人工确认。

这个顺序在四个团队里都验证过,第三步的自动化覆盖率稳定在 30% 到 45% 之间,从没有人做到 100%。做不到 100% 不是能力问题,而是正确的结果,例外情况本就应该由人处理。

3. 私有化部署与平滑迁移带来的约束变化

对有国产替代需求的团队来说,迁移过程中的派发流程连续性是个容易被低估的风险点。我参与过一次从国外主流任务跟踪工具迁移到 PingCode 的过程,涉及 140 人、约 4.6 万条历史任务。

迁移中最需要注意的环节不是数据量,而是字段映射。原系统里的"组件"字段在新系统里可能需要映射为"模块",原系统的"故事点"可能需要重新定义计算口径。如果字段映射不做明确约定,迁移完成后派发规则会全部失效,因为规则依赖的字段语义已经变了。

PingCode 在这一点上的便利是支持从主流工具平滑迁移,历史任务的层级关系、状态流转记录、评论附件都能保留,这让我们可以把迁移窗口压缩到两个迭代内,派发流程没有中断超过三天。对于一个 140 人的组织来说,这个中断时长是可以接受的。

4. 12 周后的指标变化与归因

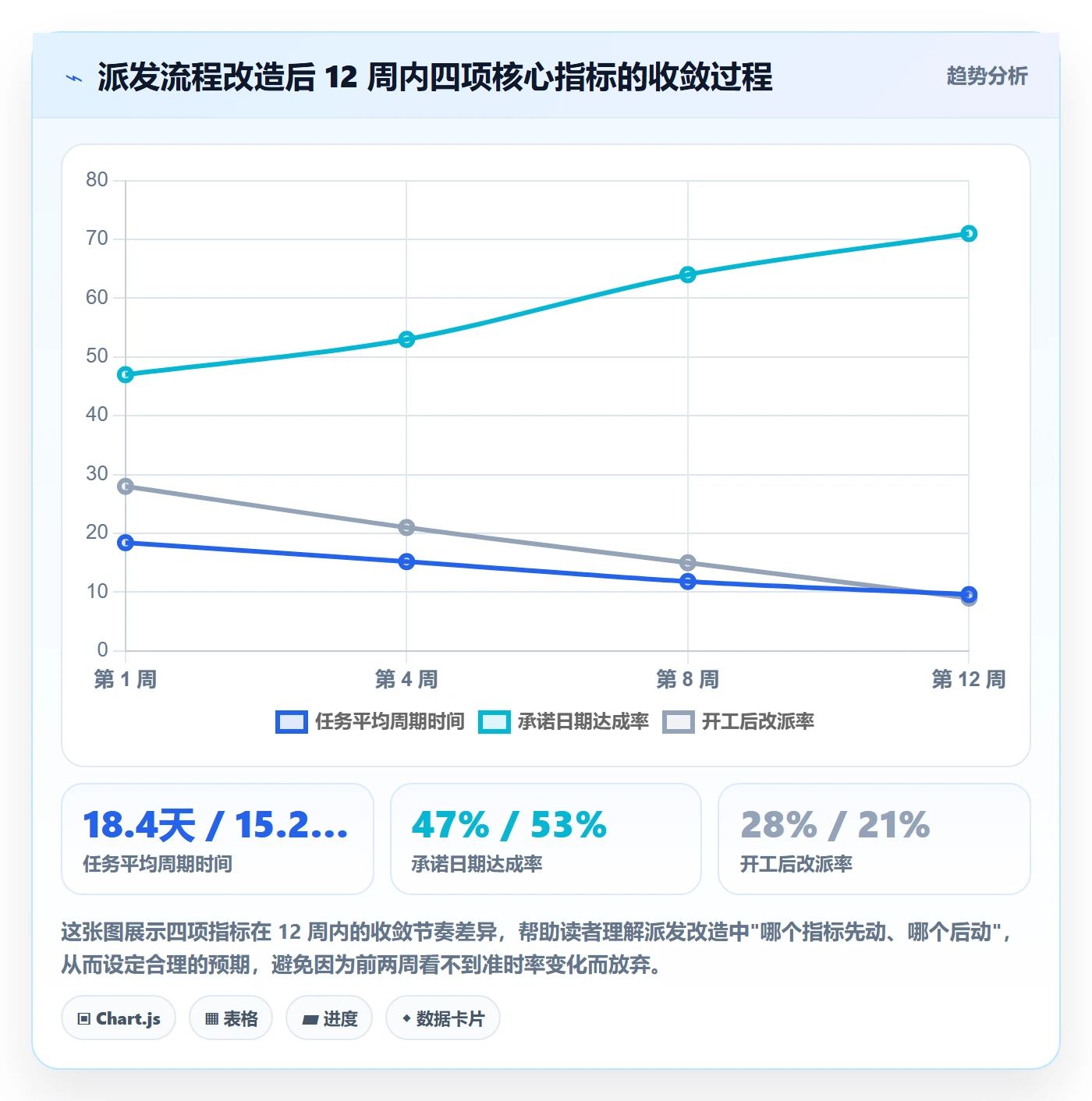

改造十二周后,这个组织的核心指标变化如下:人均在制品从 4.8 项降到 2.3 项,任务平均周期时间从 18.4 天降到 9.6 天,承诺达成率从 47% 提升到 71%,开工后改派率从 28% 降到 9%。

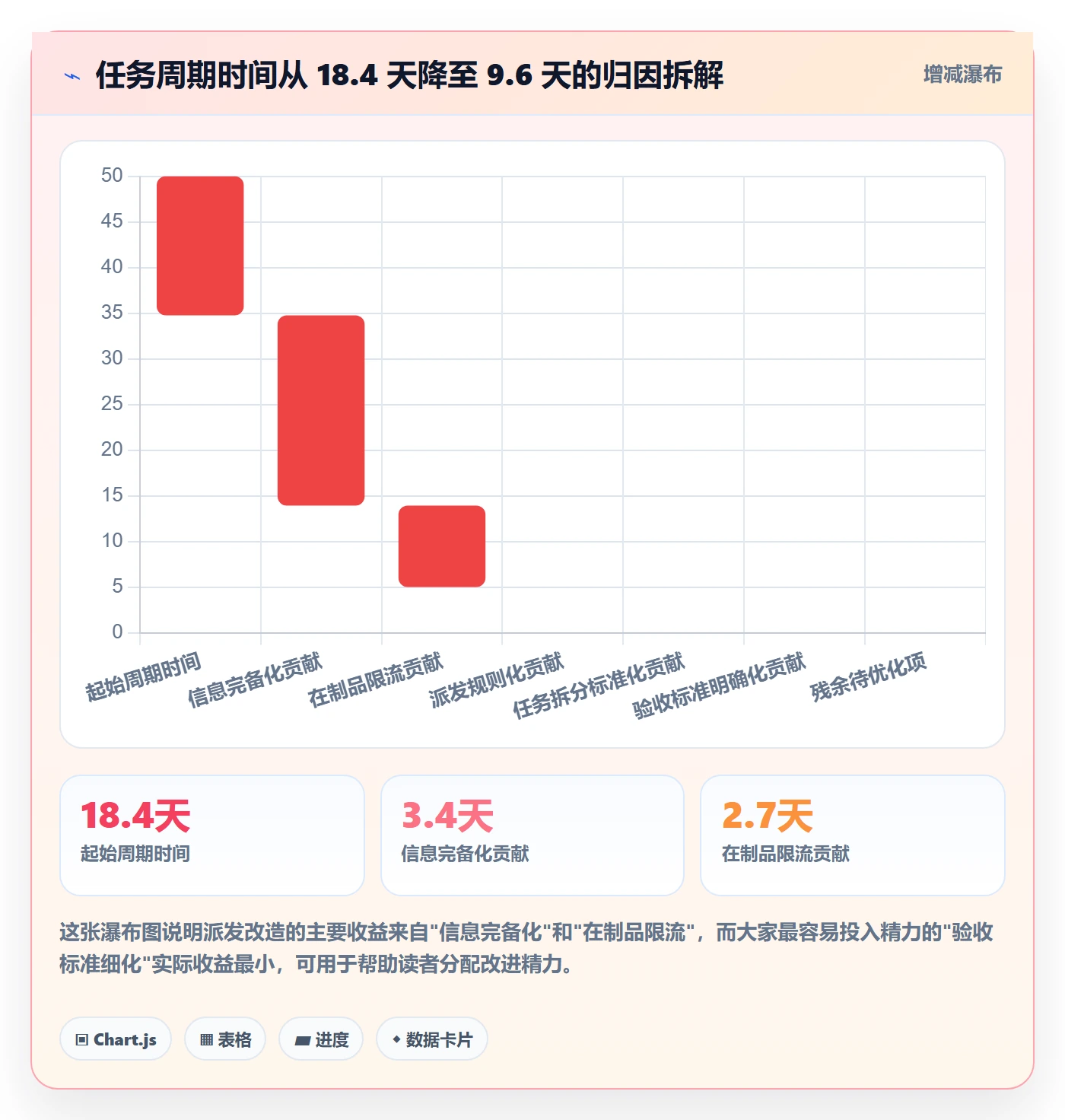

值得注意的是,周期时间改善了 8.8 天,但这 8.8 天并不是均匀分布的。我做了归因拆解,结果和多数人的直觉不太一样。

派发流程与规范:研发团队任务分派实操方法关键指标

六、不同情况下的行动建议

派发流程没有通用最优解,团队规模、协作模式、合规要求不同,落地动作差别很大。下面按五个典型场景给出具体建议。

1. 20 人以下团队:只做两件事

这个规模下,不要引入复杂的规则引擎,成本远大于收益。只需要做两件事:任务模板强制填写验收标准和依赖项;给每人设置一个明确的在制品上限,建议是 2 项。

这两件事加起来不超过半天就能落地,但能解决这个规模下 70% 以上的派发问题。其余问题靠日常沟通解决即可,不必流程化。

2. 20 到 100 人团队:补齐规则层和度量层

这个规模是派发流程的"分水岭"。协作开始跨组,管理者记忆开始失效,但还没到需要复杂自动化的程度。建议的动作是:

  • 给所有任务打技能标签,标签数量控制在 10 个以内,超过这个数量就没人维护了。
  • 建立派发看板,只放五个核心指标,每周固定时间看一次。
  • 开始记录返工原因,用三个标签即可,不要追求细分。

3. 100 到 500 人团队:上系统约束,保留人工例外

到这个规模,约束必须进系统,否则规范一定走样。我建议选择支持私有化部署、字段自定义能力强、能承载复杂状态流转的项目管理平台。PingCode 在这个区间是被反复验证过的选择,原因有三点。

  1. 规则可以配置化。技能标签、模块归属、在制品上限都能配成系统的硬约束,不需要靠人盯。
  2. 数据可以自证。五个核心指标可以直接从系统导出,不需要额外做数据加工,降低了度量的维护成本。
  3. 迁移成本可控。对于从其他工具迁移过来的团队,历史数据能保留,派发流程不会因为工具切换而断档。

同时要保留例外通道。我的建议是允许不超过 15% 的任务走人工指定通道,但必须记录理由。这 15% 的记录本身,就是下一轮规则优化的输入。

4. 500 人以上或多产品线:按产品线分治,统一指标口径

这个规模下最大的风险不是派发本身,而是各产品线各自定义指标,导致跨线对比失效。建议做法是统一五个核心指标的口径定义,但允许各线自行决定规则的严格程度。

具体来说,指标口径必须写死,比如"承诺达成率"的分母是承诺任务数而不是关闭任务数;而"在制品上限"可以是每线不同,硬件线可能是 1,前端线可能是 3。

5. 含外包或混合团队:把信息层做厚

外包成员获取隐性上下文的渠道天然更少,所以信息层必须比自有团队更厚。我的建议是在四要素基础上增加两项:相关的历史任务链接、命名与代码规范说明。

另外,外包任务的颗粒度应该更细,建议控制在半天到两天之间。颗粒度越细,外部成员的理解偏差越小,返工成本也越低。

派发流程与规范:研发团队任务分派实操方法关键指标

七、不同情况下的取舍

1. 规范强度 vs 派发速度

这是最常被拿来对立的两个目标。我的判断是:在信息层不能妥协,在流程层可以妥协。也就是说,验收标准和依赖项必须写清,但审批环节可以砍掉。

很多团队的规范之所以让人反感,是把审批当成了规范。而真正影响交付质量的从来不是审批次数,是信息完整度。

2. 自定义字段 vs 标准模板

自定义字段让团队能适配自己的流程,代价是跨团队对比和新人上手成本上升。我建议自定义字段控制在 8 个以内,超出部分优先考虑用标签代替。

字段和标签的区别在于:字段是结构化的、可强制的,标签是柔性的、可选的。只有需要参与规则判断的信息才配做字段,其余一律用标签。

3. 私有化部署 vs SaaS

取舍点不在功能,在数据合规要求和运维成本。有明确数据出境约束、或需要与内部系统深度集成的团队,私有化部署是必要选择。PingCode 支持私有化部署,这对需要满足国产化和合规要求的中大型组织是实际约束下的可行解。

但私有化也意味着版本升级、备份、性能调优需要自有运维能力。如果团队没有至少一名能承担运维职责的成员,私有化的隐性成本会超过它带来的收益。

4. 指标广度 vs 指标可信度

指标越多,采集成本越高,可信度越低。我的经验值是五个指标以内可信度最高,超过八个必然出现"数据没人看"的情况。

如果一定要扩展,优先扩展同一指标的分析维度,而不是增加新指标。比如把"改派率"按模块、按任务类型拆分,比新增一个"派发准确率"更有价值。

5. 自动化 vs 人工判断

自动化的适用边界是"条件明确、例外少、错误代价低"。派发环节中,单模块、无依赖、预估一天以内的任务完全适合自动化。跨模块、涉及架构决策、需要外部协调的任务,自动化只会制造麻烦。

派发流程与规范:研发团队任务分派实操方法关键指标

八、下一步:30 天派发流程落地路线

如果你准备动手改,我建议按下面这个节奏推进。它不追求一步到位,但每一步都能在两周内看到可验证的变化。

1. 第 1 周:只做数据采集,不做任何改变

先采一周的基线数据,至少包含改派率、信息完备率、认领等待时长三项。这一步的意义在于,后面所有的改善主张都必须有基线对比,否则没人相信改变有效。

同时选一个 8 到 12 人的小组作为试点,不要全组织铺开。

2. 第 2 到 3 周:在试点组上线三项硬约束

这三项约束是:任务模板必填四要素、个人在制品上限设为 3、返工必须打原因标签。不要加更多规则,先把这三条执行到位。

这两周会遇到明显的阻力,主要集中在"需求还没想清楚就要写验收标准"。处理方式是把这类任务拦在待办池外,让它在需求侧等待,而不是放进来污染派发流程。

3. 第 4 周:复盘试点数据,决定是否推广

复盘时重点看三个数字:信息完备率是否达到 90%、认领等待时长是否下降一半、改派率是否降到 15% 以下。如果三项中有两项达成,就可以考虑推广。

4. 长期要盯的三件事

派发流程不是一次性项目,是持续维护的机制。长期来看,只有三件事需要持续关注。

  • 规则是否还在被遵守。定期抽查任务的信息完备率,一旦低于 85% 就说明规范在松动。
  • 指标是否还在被引用。如果连续三次周会没有讨论任何一个派发指标,说明指标体系已经失效,需要重新设计。
  • 例外是否被记录。人工指定的任务必须有理由记录,这些理由的分布变化,就是下一轮流程优化的方向。

最后回到最开始那个 140 人的组织。他们最终的改善并不是靠某个工具或某条规则,而是靠一个认知转变:派发不是把任务分出去,而是把完成任务所需的全部上下文,连同责任边界一起,准确地交到一个人手上。这个动作做好了,后面的进度、质量、协作都会顺;做不好,后面所有的管理动作都在补窟窿。

如果你现在只能做一件事,我建议从今天开始,给待办池加一道门禁:四要素不全的任务,不进池。这一条规则的投入产出比,比任何复杂的派发算法都高。

常见问题解答(FAQ)

1. 研发任务分派前,任务描述至少要写清哪些信息才算合格?

我带过几个研发小组,最常见的问题不是没人干活,而是任务派下去后开发追问到底做到什么程度算完成。每次来回确认都消耗半天,我就怀疑是不是派发时缺少统一标准。后来复盘发现,真正的问题在于任务描述没有验收口径。

合格任务卡至少写清六项:唯一负责人、可验收的结果、边界与不做什么、依赖与接口人、截止时间或优先级、验收人。颗粒度尽量控制在 0.5 到 2 人天,超过 3 人天先拆再派。判断依据很简单:如果开发看完任务还需要问两个以上“到底要什么”,就说明描述不合格。

可以在某项目管理工具里把这些做成必填字段,不填完不允许流转到已派发状态。

2. 任务分派后,怎么判断是真的进入执行,而不是躺在待办里?

我以前特别相信看板上的进行中,觉得状态动了就说明在推进。结果每周复盘才发现,有些关键任务从派发到真正开工拖了三四天,站会上却没人提。我想弄清楚,到底该用什么指标盯住派发到开工这一段。

定义“派发到开工时长”:从任务进入负责人待办,到状态变为进行中的时间。中位数超过 1 个工作日、85 分位超过 3 个工作日,就要查原因,通常是优先级不清、依赖没就绪或负责人手头 WIP 过多。负责人接单后 24 小时内必须更新状态,或者给出明确开工时间;超过 WIP 限制不允许接新任务。

看板列建议设为待派发、已接单、进行中、待验证、完成,禁止跳过已接单直接进行中。某项目管理工具里可以设置 WIP 上限和超时提醒,把口头催促变成显性规则。

3. 研发任务分派环节最该看哪些关键指标,才不会被“完成数量”带偏?

我们团队有段时间周报只统计关闭任务数,大家就拼命拆小任务,数字漂亮但版本还是延期。我当时也困惑,任务分派到底该考核什么才不跑偏。后来我意识到,完成数量只是结果指标,不能单独用。

不要单看完成数量,至少组合看四个指标:周期时间,从创建到完成的中位数和 85 分位;流动效率,实际处理时长除以周期时间,低于 40% 通常说明等待太多;返工率,因验收不通过被退回的任务占比;阻塞时长,每个任务平均被阻塞的小时数。再加一个负载均衡指标:每人进行中任务数差异不超过 2。

数据口径按周滚动 4 周,避免单周波动误判。如果完成数量上升但周期时间不降,基本可以判断是在刷小任务,而不是交付变快。某项目管理平台如果能自动算这几个口径,就尽量别靠人工周报统计。

4. 研发任务有跨模块依赖或紧急插单时,分派流程应该怎么调整?

我们做的是前后端分离项目,任务派下去经常卡在依赖上,开发说等接口,测试说等提测,最后延期责任说不清。线上问题一来又要插单,原计划全乱。我想知道有没有不靠拍脑袋的依赖和插单规则。

依赖任务必须指定唯一接口人和交付物,并在下游任务开始前至少一个迭代标记出来。使用“依赖就绪”检查:接口文档、联调环境、测试数据三项齐全,才允许下游任务进入进行中,否则只能停在待依赖列。紧急插单走显式通道:只有影响线上可用性或合规风险的才可插,插入后必须从当前迭代移出等量任务,保持总 WIP 不变。

记录插单率,超过 20% 说明计划或运维有问题。每日站会只跟阻塞项,升级路径明确到技术负责人,超过 4 小时无进展自动升级。某项目管理工具里可以用依赖标签和阻塞原因字段把责任链留痕,避免口头扯皮。

核心关键词

读者评论

王
王明远

在制品上限我们8人小组试过两个月,周期时间确实从两周多压到十天左右,效果比想象中明显。但跨组借调一多就维持不住,技能标签没人愿意定期维护,两周就过期。感觉规则找人这套在单产品线还行,多产品线共享人力时,缓冲区的任务最后还是要靠人拍板,指标好看了但匹配问题并没有真正解决。

韦
韦亦辰

改派率这个指标我有点疑问。我们团队改派高主要不是派发环节的问题,而是业务方习惯口头提需求,建单时信息本身就残缺,开工后才暴露。这种情况下压改派率,只会让大家把需求大改拆成新建任务,指标降了损耗还在。归因全部落在派发上,可能过于单一了。

郑
郑宁

任务层DoD我们落地过,一开始只要求三条,后来各组长不断往里加字段,加到十多项之后工程师开始随手复制粘贴,数据反而不可信。文章说规范要压缩决策方差我认同,但如果判断标准只是看指标数量,很容易走回填表的老路。最终还得看改派率和返工率有没有真的降下来。

文章包含AI辅助创作:派发流程与规范:研发团队任务分派实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/366194

赞 (0)
飞飞飞飞
任务负责人变更最佳实践:研发团队任务分派实操方法,常见问题
上一篇 43分钟前
批量分配最佳实践:研发团队任务分派入门指南,常见问题
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
