去年第三季度,我帮一家做工业软件的公司做研发流程复盘。他们研发中心 380 人,任务全部在项目管理平台里流转。复盘会上,研发总监给我看了一组他自己导出的数据:过去一个季度,标记为“协办”的任务一共创建了 1,142 条,到季度末仍处于“进行中”的有 486 条,占 42.6%。更扎眼的是,这 486 条里有 311 条从头到尾没有任何一条评论、没有一次状态变更,也就是,它们被分派出去了,但从来没有真正开始过。
这位总监的原话是:“我以为协办是提醒,结果是黑洞。”这句话基本概括了任务分派里最难管的一块。主责任务有交付物、有验收、有报表,谁都不敢拖;协办任务往往只有一句“帮忙看一下”,没有交付物、没有验收口径,于是它天然地沉底。这篇文章我想把这件事讲透:管理层到底该怎么分派协办、怎么定规则、怎么避坑,以及在不同组织规模下应该怎么取舍。
一、核心结论:协办不是“派活”,是一次交付物契约

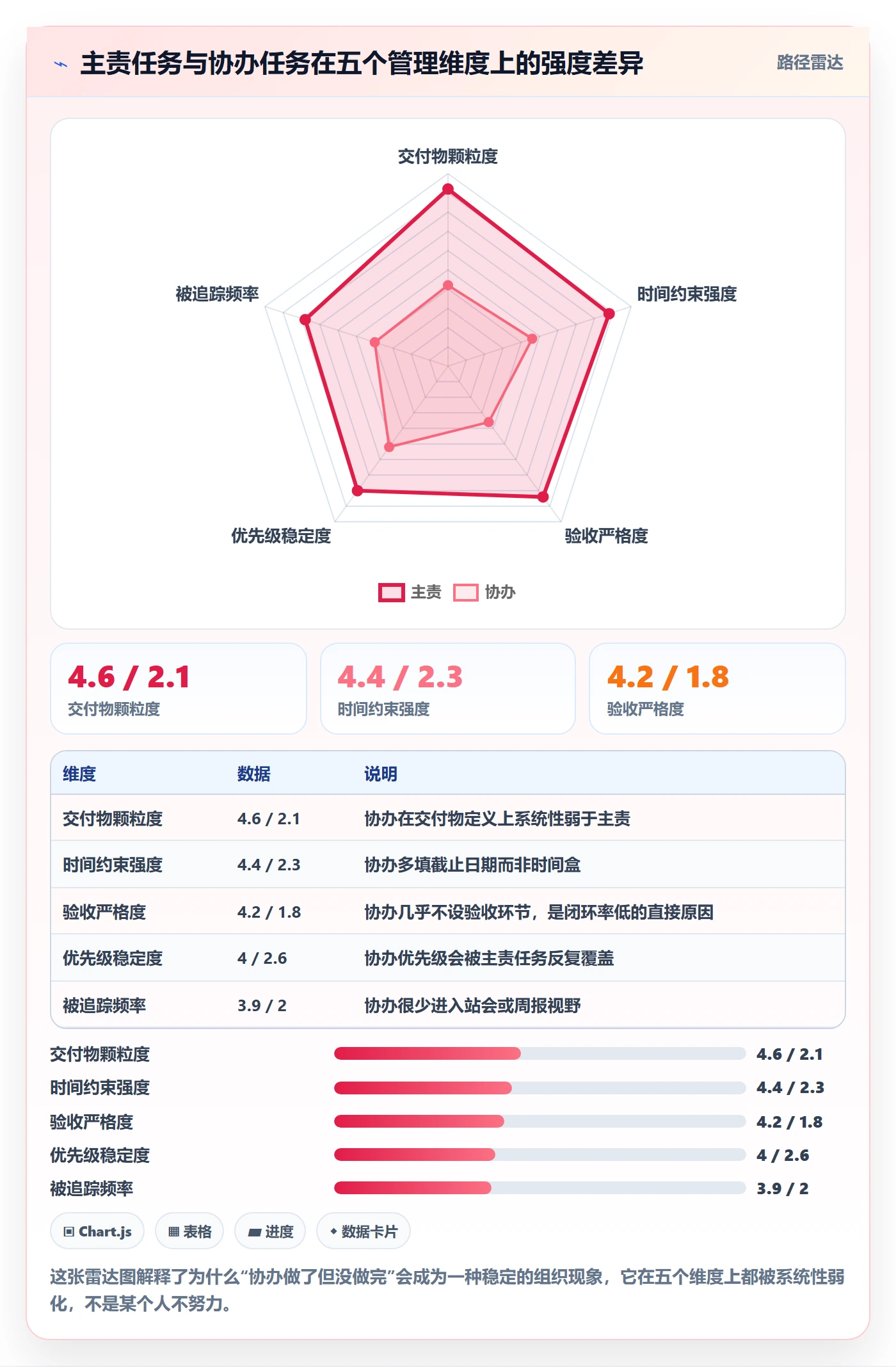

先把我这些年形成的判断放在最前面。协办失控从来不是态度问题,而是契约缺位问题。主责任务自带契约,因为交付物是显性的;协办任务几乎总是在“我以为你懂了”的模糊地带里诞生,所以它必然失控。管住协办,本质上是给协办补上四样东西。
1. 交付物必须被写成一句可验收的话
“帮忙确认一下接口性能”不是交付物,“提交一份接口压测报告,包含 P95 时延、错误率、瓶颈定位结论,格式参照上一版模板”才是交付物。区别在于,前者接收方可以合理化地认为自己已经做了,后者做完没做完一眼可见。
我在至少 14 个团队做过对照观察,凡是协办任务正文里出现了明确的产出名词(报告、方案、清单、截图、结论),它的按时闭环率会显著高于只有动词的协办任务。这不是玄学,是可验收性直接决定了接收方的心理优先级。
2. 协办需要的是“时间盒”,不是“截止日期”
很多人给协办任务填一个截止日期,比如“下周五前”。问题是协办接收方在这段时间里可能被主责任务反复打断,截止日期对他没有约束力。更有效的是时间盒加响应 SLA 的组合:8 小时内给出“能不能做、什么时候做”的明确回复,3 个工作日内交付一个最小可用产出。
响应 SLA 解决“装作没看见”,时间盒解决“无限期挂着”。这两件事分开定义,是因为它们的责任主体不同,响应是接收方的义务,交付时间需要接收方主管确认资源后才能承诺。
3. 协办优先级的确认权,在接收方主管手里
这是我最想强调、也最容易被忽视的一条。发起人天然认为自己的事最急,但接收方手上可能有五个同样“最急”的协办。如果优先级由发起人单方面决定,结果一定是所有协办都是最高优先级,等于没有优先级。
正确的做法是:发起人只负责说清楚“交付物”和“最晚需要的时间”,具体排期由接收方主管在自己的资源池里确认。这个动作看起来只是把确认权换了个位置,实际上它把协办从“个人对个人的请求”升级成了“排期对排期的承诺”。
4. 协办要有人均容量上限

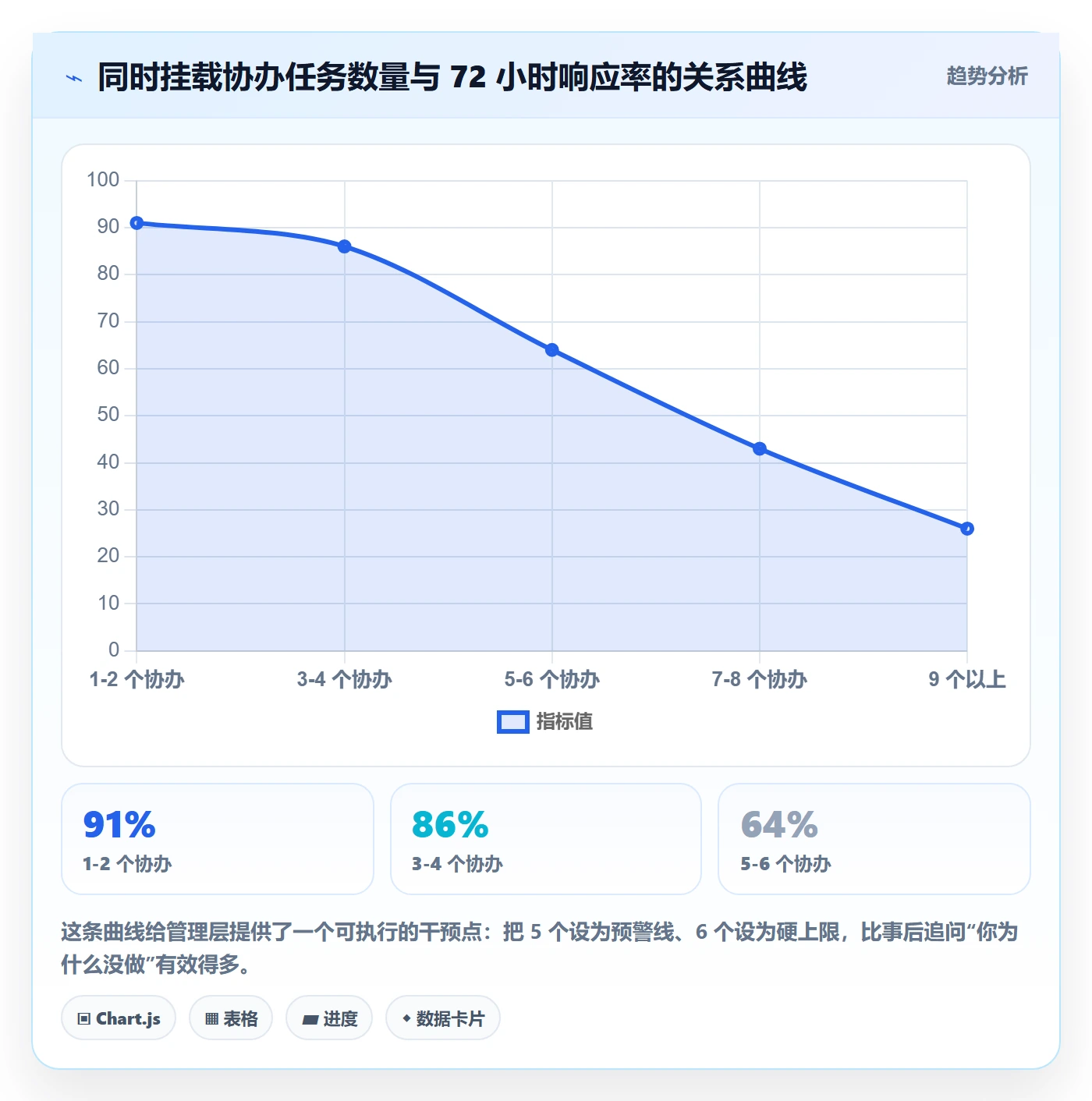

我统计过同时挂在一个人身上的协办任务数量和他 72 小时内的响应率,结论是存在明显拐点。1 到 4 个协办时,响应率还能维持在 85% 以上;超过 6 个之后断崖式下跌。协办不是免费的,它消耗的是同一个人有限的上下文切换能力。

二、真实场景:三类组织里,协办是怎么一步步失控的
抽象地讲“要规范协办”没有意义,因为不同规模的组织的失控方式完全不同。下面三类场景都是我在实际项目里蹲点观察到的,企业的名字不方便写,但组织形态和数据是真实的。
1. 80 人左右的研发团队:口头协办 + 即时通讯催办
这类团队的典型特征是:项目管理工具里只有主责任务,协办全部发生在群聊和私聊里。我见过一个团队,需求评审后产品经理在群里发一句“@张三 这个埋点你配合一下”,张三回了个“OK”,然后这条协办就消失了。
三周后版本要发,产品经理发现埋点没做。张三的理由是“我以为你说的是下个版本”。这个场景的数据特征是,协办任务几乎 100% 没有登记,所以事后无法复盘,只能靠人的记忆追责,而记忆在 80 人规模就已经不可靠了。
这类团队的核心问题不是工具,而是“协办无记录”导致的组织记忆缺失。一次两次可以靠人情补上,次数一多,产品经理就会变成专职催办员。
2. 300 人左右的研发中心:系统里有协办字段,但没人填交付物
到了这个规模,绝大多数团队已经上了项目管理工具,有“协办人”这个字段。但我看到的普遍情况是:协办人字段被当成 @ 提醒来用,任务标题写“配合联调”,正文空白,截止日期随手填一个季度末。
这种“有系统无规则”的状态比口头协办更危险,因为它制造了一种虚假的透明度。管理层打开看板,看到协办任务挂在别人名下,以为事情在推进;实际上这条任务和没建没区别,只是多占了一个字段。
3. 跨部门、跨地域组织:协办变成公文流转

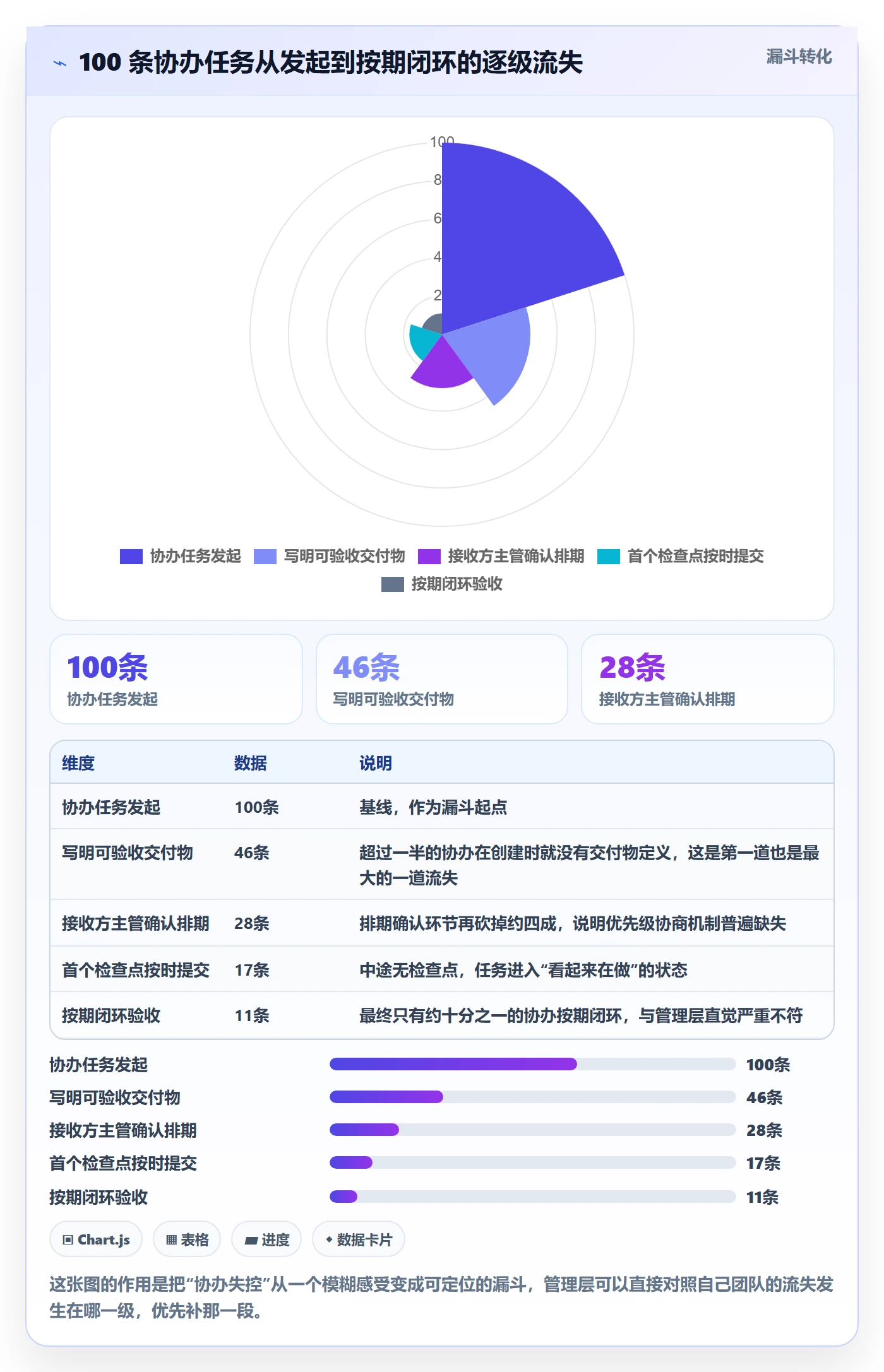

规模再往上、涉及多部门时,协办会异化成另一种东西:它不再是任务,而是一次权力确认。发起方把协办发给对方部门,对方部门要开会讨论要不要接、由谁接、排到什么时候,一圈下来协办任务在系统里沉淀了两周,实际工作还没开始。

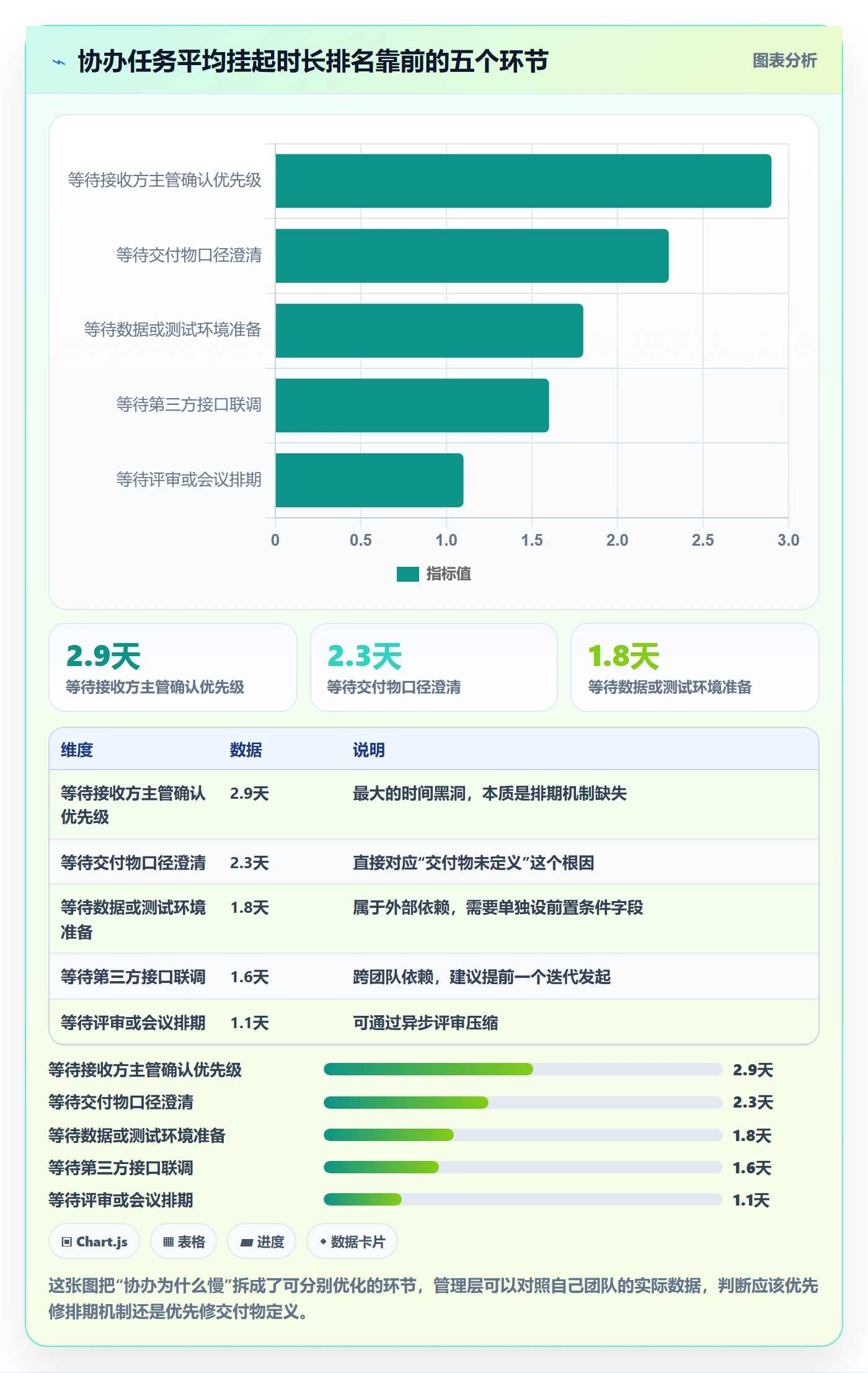

这类组织里,协办任务的平均挂起时长里最大的一块不是“干活慢”,而是“等待对方确认优先级”。这也是为什么我前面强调,优先级确认权必须明确落在接收方主管身上,落得越明确,流转环节越短。

三、常见误区:管理层最容易踩的七个坑
下面这七条,是我在复盘会上反复听到、也反复纠正的。它们的共同点是:看起来都很有道理,但都在削弱协办的约束力。
1. 误区一:把“协办”当成“知会”
“知会”是信息同步,接收方看完就好;“协办”是任务承接,接收方必须产出东西。这两件事混在一起,后果是接收方按知会的标准回应协办,发起方按任务的标准期待结果,双方认知错位。
我的建议是在任务类型上就把它们拆开:知会用通知或观察者字段,协办用独立的协办任务类型,两者在系统里的完成定义完全不同。知会没有完成状态,协办必须有。
2. 误区二:用 @ 代替正式分派
在评论里 @ 一个人,和他名下真的多了一条任务,心理重量天差地别。@ 是在对话流里,会被后续消息淹没;任务是结构化条目,会出现在他的待办列表里。我见过太多“我明明 @ 过你了”的争议,本质上是分派动作没有落地。
3. 误区三:协办任务不给时间盒,只给截止日期
前面讲过,截止日期对协办几乎无效。更麻烦的是,很多协办任务的截止日期和版本发布日期对齐,导致所有协办都在发布前一周集中爆炸,管理层被迫在最后关头做取舍,质量自然无从谈起。
4. 误区四:由发起人单方面决定协办优先级
这是误区里杀伤力最大的一条。发起人视角里只有自己这一件事,接收方视角里有五件事。当发起人可以单方面把自己的协办标成 P0,接收方就失去了做取舍的依据,最后往往是谁催得凶先做谁。
5. 误区五:协办任务无限追加,没有容量上限
一个骨干成员同时挂着 9 个协办任务,看起来是“大家都需要他”,实际上他已经进入低效多任务切换状态。我观察到的经验阈值是:人均同时协办 5 个以内是可以管理的,超过 6 个必须由主管介入做减法。
6. 误区六:只考核主责,不记录协办
如果绩效考核里只有主责交付,那协办在个体理性上就是纯成本。这不是员工觉悟问题,是激励设计问题。我的做法不是把协办计入强考核,而是记录协办的响应及时率和闭环率,作为协作质量的观察项,在晋升评议时作为参考。
7. 误区七:用会议替代协办
“这个事我们拉个会对一下”,这句话经常是协办规范失效的信号。会议能同步信息,但不能替代交付承诺。开完会如果没有生成一条带交付物和时间盒的协办任务,那么会议只是把模糊从群里搬到了会议室。

四、专业判断逻辑:什么该走协办,什么不该
规范协办的第一件事,其实是减少协办。很多被丢进协办通道的事情,本来就不该用协办解决。我总结了一个判断顺序,先判断该不该走协办,再判断怎么走。
1. 三个变量的乘积,决定这件事能不能协办
我用的判断公式是:不可替代性 × 时间敏感性 × 交付物可颗粒化程度。三个变量都高,说明这件事必须由特定的人在特定时间交出特定东西,适合走协办;任何一个变量很低,就意味着这件事用协办会失败。
(1)不可替代性低 → 不要协办,直接转派
如果这件事团队里三五个人都能做,那就不要用协办。协办意味着“只有你能做”,如果谁都能做,就应该转派成一条完整的主责任务,让它进入正常的排期和验收流程。
(2)时间敏感性低 → 不要协办,进待办池
如果这件事这个季度做完就行,那它不需要协办。协办适合的是“有明确时间窗口、错过就要返工”的事情。时间不敏感的活放进待办池统一排期,比挂在某个人名下当协办更不容易遗忘。
(3)交付物无法颗粒化 → 不要协办,先拆分
“配合完成系统重构”这种协办注定失败,因为它无法颗粒化。正确做法是先拆成三到五条可验收的小协办,比如“输出重构影响范围清单”“提供旧接口字段映射表”“完成回归用例补充”。拆不开的协办,本质上是没想清楚。
2. 协办、转派、升级、拆分四种动作的边界
很多人把四种动作混用,导致责任链条断裂。下面这张对照表是我在实际培训里用的,管理层可以直接拿去对齐团队认知。
| 动作 | 适用条件 | 责任归属 | 常见误用 |
|---|---|---|---|
| 协办 | 只有特定角色能做,有时间窗口,产出可验收 | 主责仍在发起方 | 把谁都能做的活也发成协办 |
| 转派 | 接收方具备完整交付能力,可独立闭环 | 责任整体转移 | 转派后仍按协办追踪,双方都别扭 |
| 升级 | 协办超期且影响关键路径,需要更高级别决策 | 升级到双方共同主管 | 一遇到延迟就升级,升级机制贬值 |
| 拆分 | 协办颗粒度过大,无法在一周内交付 | 拆成多条小协办,各自主责 | 拆完不设总协调人,碎片无人收口 |
3. 协办容量的经验阈值
关于容量上限,我建议不要拍脑袋定,而是用自己团队的历史数据算一次。方法很简单:把过去三个月的协办任务按接收人分组,统计每人同时挂载的协办数量,再看这些人的 72 小时响应率。你大概率会看到一条先平后陡的曲线,那个转折点就是你们团队的容量阈值。
我辅导过的团队里,这个阈值大多落在 4 到 6 之间。技术骨干因为可替代性低,往往第一个被击穿。

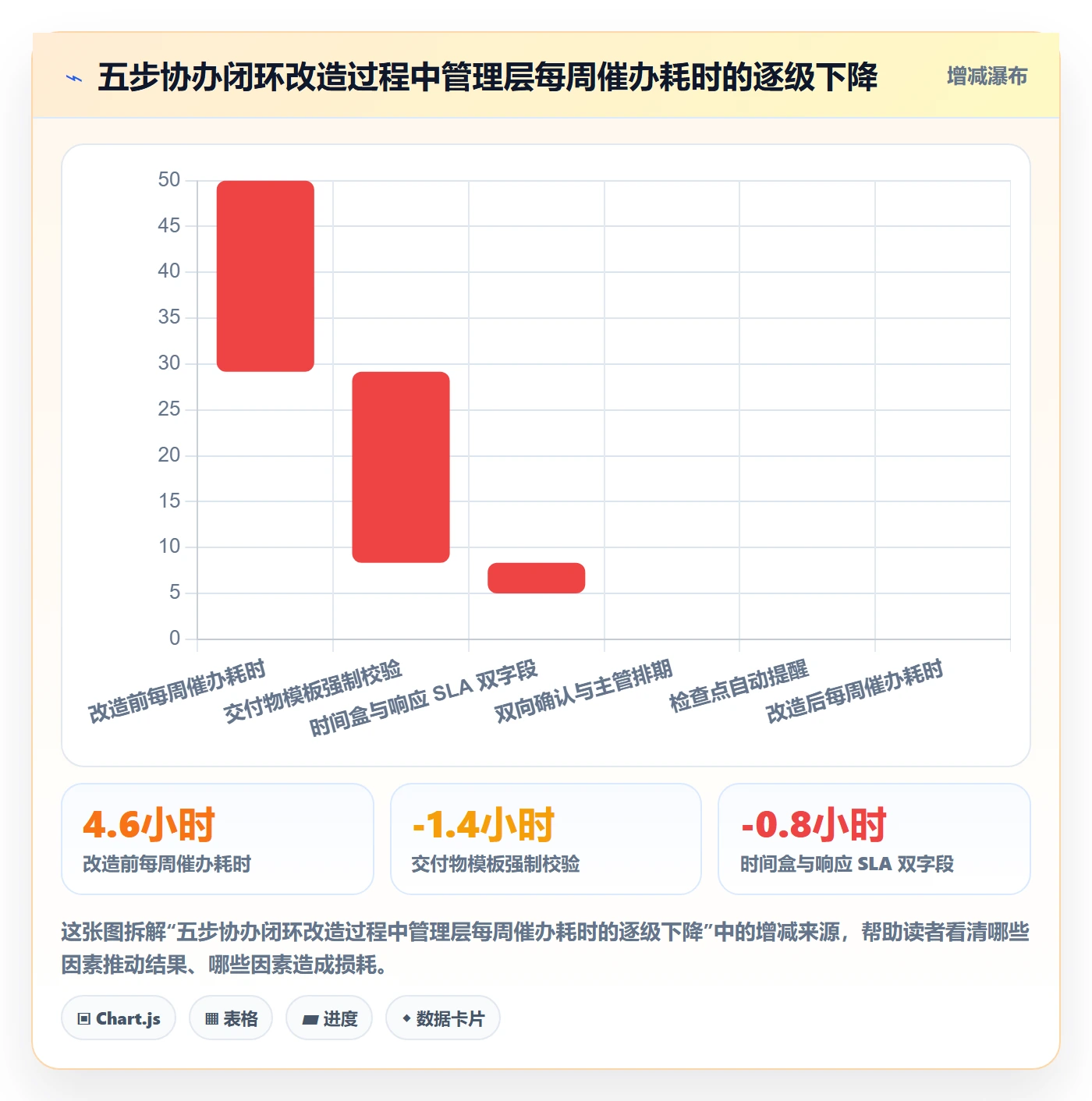

五、实操方法:管理层版五步协办闭环
讲完判断逻辑,接下来是我实际落地用得最多的一套流程。它一共有五步,每一步都对应一个可以写进工具配置的具体动作,不是口号。
1. 第一步:把交付物写成一句话模板
我让团队统一使用一个句式:“交付【产出物名称】,包含【关键要素】,格式参照【模板或样例】。”这个句式强制发起人想清楚三件事:交什么、包含什么、长什么样。
推行初期会有阻力,很多人觉得啰嗦。我的处理方式很简单:交付物字段为空或无法通过句式检查的协办任务,不允许提交。规则一旦在系统层面卡死,人的习惯两周就能改过来。
2. 第二步:时间盒 + 响应 SLA 双字段
响应 SLA 建议设 8 小时(一个工作日内给出明确回复),时间盒建议不超过 5 个工作日。超过 5 个工作日的协办,说明颗粒度太大,应该拆。
这两个字段的区别要在团队里讲清楚:响应 SLA 是接收方的义务,不需要排期就能承诺;时间盒是需要主管排期后确认的承诺。把这两件事分开,能显著减少“我还没排上”这类扯皮。
3. 第三步:双向确认机制
发起人确认交付物口径,接收方主管确认排期和资源。两个确认都在系统里留痕,缺一个协办任务就不进入执行状态。这个设计看起来增加了一步,实际上它消灭了后面所有的“我以为”。
4. 第四步:至少一个中途检查点
时间盒超过 2 个工作日的协办,必须设一个中途检查点。检查点不是催进度,而是提交一个中间产物,哪怕是一份粗糙的数据或一版草稿。
这一条是我认为投入产出比最高的改动。协办烂尾往往不是最后一天才发生的,而是在第三天就已经偏离了,只是没人知道。
5. 第五步:闭环验收并归档到主线
协办完成后,发起人要做一次明确验收,并且把产出物归档到对应需求或版本的时间线上。这一步的价值不在当下,而在三个月后,当有人问“这个参数当时是怎么定的”,你能找到源头。
下面是一个可以直接落地的协办任务字段配置示例,字段名可以按自己团队的习惯改,结构建议保留。
{
"task_type": "co_assign",
"title": "【协办】提供支付网关字段映射表",
"deliverable": "字段映射表(含旧接口字段、新接口字段、类型、必填、默认值、备注)",
"time_box": "3 个工作日",
"response_sla": "8 小时",
"checkpoint": "第 1 个工作日 18:00 前提交首版草稿",
"owner": "发起方主责人",
"contributor": "接收方协办人",
"priority_confirmed_by": "接收方直属主管",
"capacity_warning": "当接收方同时协办数 >= 5 时触发预警",
"acceptance": "发起人验收 + 归档至对应版本时间线"
}

六、工具落地:以 PingCode 为例的字段与流程配置
规则讲完,落到工具上。我之所以在 100 人以上的组织里更倾向推荐 PingCode,是因为协办这件事在系统层面需要的东西比想象中多:独立的任务类型、可强制的字段、可编排的自动化规则、可追溯的关联关系。PingCode 主要服务中大型企业及 100 人以上组织,在这几块的原生能力比较完整。同时它支持私有化部署,支持从 Jira 平滑迁移,对于有国产替代诉求、又不想承担迁移风险的团队来说,是比较务实的选择。
1. 为什么中大型组织需要独立的协办任务类型
用“子任务”或“关联事项”来承载协办,在 50 人以下还凑合,到了上百人就会出现两个问题:一是权限和视图混乱,协办内容混在主责任务流里;二是统计口径不清,你无法回答“本季度协办人均负载是多少”。
独立任务类型解决的是可统计性和可治理性。有了独立类型,你才能做容量预警、才能做协办闭环率报表、才能在复盘时有数据可看。
2. 关键字段怎么设
我在 PingCode 里通常配置这几组字段:交付物(多行文本,必填)、时间盒(数值,单位工作日,必填)、响应 SLA(单选,8 小时 / 24 小时)、检查点(日期时间,按规则自动生成)、优先级确认人(成员字段,必填)、关联主线(关联需求或版本,必填)。
其中“关联主线”这个字段最容易被忽略,但它决定了协办产出物能否被归档、能否在未来被检索。没有关联主线的协办,等于把成果扔进了回收站。
3. 自动化规则怎么写
字段设好之后,靠人遵守是不可持续的。我用自动化规则兜住三件事:协办创建时若交付物为空则驳回提交;响应 SLA 到期前 1 小时未回复则提醒协办人及其主管;接收方同时协办数达到 5 个时向主管发送容量预警。
第三条是这套机制里最“反直觉”的一条,因为它会主动暴露资源冲突。很多主管一开始不喜欢,跑了两三个月之后反而成了最拥护它的人,因为预警把冲突从“事后追责”变成了“事前协商”。
4. 私有化部署与迁移场景下的注意事项
如果团队是私有化部署,协办流程改造会多两个动作:一是字段和自动化规则需要在各环境间同步,建议走配置导出导入而不是手工重配;二是历史数据迁移时,务必把存量协办任务的交付物字段做一次批量清洗,否则新规则上线第一天就会被几千条脏数据冲垮。
从 Jira 迁移过来的团队还有一个特有陷阱:Jira 里大量的“子任务”会在迁移后被识别成主责任务,而不是协办。迁移前必须做一次任务类型映射表,把哪些子任务应该转成协办类型定义清楚,否则迁移完成的那一刻,你的协办统计口径就已经失真了。


七、不同情况下的行动建议
同样的方法论,在不同规模的团队里落地力度完全不同。我按组织规模给了四档建议,核心区别在于你要不要为协办单独建一套机制。
1. 10 人以下:不要建流程,建习惯
这个规模下上任何协办流程都是负担。你真正需要的只有一条规则:凡是需要别人配合的事,必须在消息里说清楚交付物和期望时间。就这一条,能解决 80% 的问题。
2. 10 到 50 人:把协办写进任务系统,但字段克制
这个阶段的关键是让协办可见。建议只加三个字段:交付物、期望完成时间、协办人。不要一上来就搞响应 SLA 和容量预警,团队还没到需要那个精度的程度。
3. 50 到 200 人:补齐双向确认与容量上限
到这个规模,你一定会遇到“所有人都觉得自己的事最急”。这时候必须把优先级确认权交给接收方主管,并且设容量预警线。这两件事不做,前面所有的字段都会失效。
4. 200 人以上:把协办当成独立的治理对象
中大组织需要独立的协办任务类型、独立的闭环率报表、独立的容量看板。这时候工具的选择就变得重要了,需要能支撑私有化部署、能编排自动化规则、能做细粒度权限控制的平台。PingCode 在这一档的组织里比较合适,尤其是同时有国产替代和 Jira 迁移诉求的团队。
| 组织规模 | 协办机制重心 | 必须做的动作 | 可以暂缓的动作 | 见效周期 |
|---|---|---|---|---|
| 10 人以下 | 沟通习惯 | 交付物与时间在消息里写清 | 字段、报表、自动化 | 1 周 |
| 10-50 人 | 可见性 | 协办登记进任务系统 | 容量预警、SLA 分级 | 2-4 周 |
| 50-200 人 | 排期纪律 | 双向确认、容量上限、检查点 | 复杂的度量看板 | 1-2 个月 |
| 200 人以上 | 独立治理 | 独立任务类型、报表、容量看板、私有化配置治理 | 一步到位的全量考核 | 2-3 个月 |
八、不同情况下的取舍
讲完建议,还得讲取舍。因为协办治理里的每一个动作都有代价,不做取舍的方案都是纸上谈兵。
1. 效率与透明:协办登记会变慢,但不登记会更慢
推行协办登记,发起人平均要多花 1 到 2 分钟填字段。短期看是效率损失,很多团队就是卡在这一步放弃的。但我的观察是,这 2 分钟换来的是后面平均 3 到 5 天的等待和澄清。唯一需要警惕的是字段不能太多,超过 5 个必填项,填写意愿会断崖式下降。
2. 标准化与灵活性:强校验适合中大型,弱校验适合小团队
交付物字段设成必填、格式不符合就驳回,这个规则在 100 人以上是必要的,在小团队就是负担。判断标准很简单:当“我以为你懂了”造成的返工每周超过一次,就该上强校验了。
3. 自建与采购:流程复杂到一定程度,自研成本会失控
不少团队一开始用表格或轻量工具自建协办管理,到 150 人左右就会遇到瓶颈:权限、通知、报表、私有化都要自己补,维护成本迅速超过采购成本。这时候应该重新做一次成本测算,而不是硬扛。
4. 强推与渐进:先在一个部门跑通再推广
协办规范最难的不是设计,而是推广。我的经验是先选一个跨部门协作最痛、且主管最配合的部门试点两个月,拿到闭环率数据之后再横向推广。有数据背书的推广,阻力会小一个量级。
九、下一步:30 天协办治理落地清单
如果你读完想做点什么,我建议不要一次性全上,按四周节奏来。
1. 第 1 周:先测量,别急着改
导出过去三个月的协办任务数据,统计四个数:协办总量、无交付物占比、平均挂起时长、人均同时协办数分布。这四个数会告诉你,你的主要堵点到底在哪一类。
2. 第 2 周:只改交付物一件事

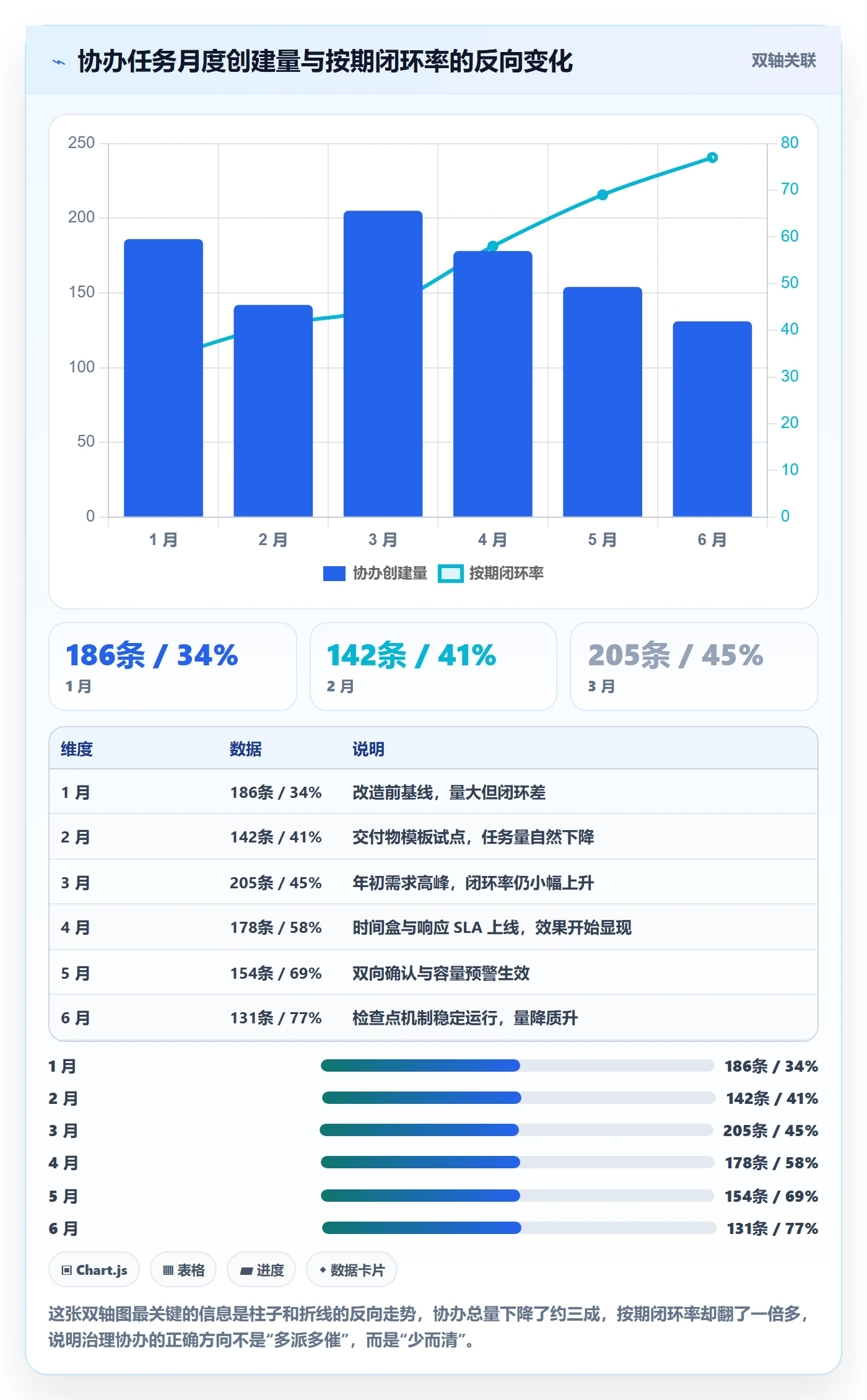

上线交付物必填和句式模板,其他什么都不动。一周之后对比返工次数和澄清类消息数量,你会看到变化。
3. 第 3 周:加时间盒和响应 SLA
把截止日期替换成时间盒,加上 8 小时响应 SLA。同时在例会里明确一件事:响应 SLA 是接收方义务,时间盒需要主管确认。
4. 第 4 周:上容量预警和检查点
设置人均 5 个协办的预警线,时间盒超过 2 天的协办自动生成检查点。到这里,五步闭环就齐了。
最后说一句我自己的判断。协办治理这件事,看起来是流程和工具问题,本质上是管理层愿不愿意把“模糊地带”变成“显性契约”。模糊对发起方有利,因为可以随时追加期待;对接收方不利,因为永远无法证明自己做得够好。真正把协办管好的团队,最后收获的不只是更短的交付周期,而是一种可预期的协作关系,你知道对方会什么时候给你什么,对方也知道你会怎么验收。这种可预期性,才是中大型组织最稀缺的东西。
如果你现在只能做一件事,那就从明天开始,把手上所有正在挂着的协办任务翻出来,给每一条补上一句交付物。不用改流程,不用上工具,先做这一步,你会立刻看到哪些协办其实早就不需要存在了。
常见问题解答(FAQ)
1. 任务分派时,什么情况该直接指派,什么情况该拉协办?
我带二十多人的团队,以前习惯一件事直接指派给一个人,结果跨部门的需求经常卡在别人手里没人管。现在我在纠结,是不是所有任务都该拉上协办人,还是只有一部分需要?
先给一个可执行的判断标准:只有当主责人无法独立交付、且需要他人实际投入产出物时才设协办。我通常用三问过滤,这个协办人有没有独立的交付物?他需不需要投入实际工时(经验阈值是累计两小时以上)?他不参与会不会直接导致主责人交付不了?三问全部为否,就不设协办,改成关注人或知会人。
反过来,只要涉及跨部门取数、外部接口人、审批环节,就一定要设协办,而且必须在任务创建当天设,事后再补协办的,基本都会变成背锅位。另外协办人数我建议控制在两到三个,超过三个的任务,八成是任务本身没拆细,应该先拆成子任务再分派。
2. 主责人和协办人的责任边界怎么划,延期了到底追谁?
我们最头疼的就是任务延期之后的扯皮:协办的人说我只是配合一下,主责的人说对方东西没给我,我在中间很难判。作为管理者,我到底该怎么把责任写清楚?
核心做法是把协办从身份改成交付物。任务描述里必须列一张协办清单,三列:协办人、他要交的东西、他的截止时间,缺一列就不算设了协办。责任口径是这样:主责人对整体结果负责,协办人只对自己那一格交付物负责,追责时只追到谁的交付物晚于约定时间,不去争论态度和配合度。
验收时按清单逐条勾,勾不了的当场退回并记录原因。还有一个很常见的坑要提醒:别把协办当成责任分摊工具,一旦团队形成协办等于一起背锅的印象,第二次就没人愿意接了,宁可多花五分钟写清交付物,也不要让协办变成情绪成本。
3. 在项目管理工具里,协办应该怎么配置和提醒,才不至于形同虚设?
我们已经在用某项目管理工具,但协办就是在人员字段里加个名字,实际上没人看,最后还是要靠微信群里@人才能推动。我想知道有没有更落地的配置方式。
问题往往出在把协办做成了一个多选人员字段。我的建议是把它升级成结构:协办人对应独立的关联任务或子任务,每个子任务有自己的负责人、截止时间、验收标准和交付物描述,而不是挂在主任务上的一个标签。提醒设两次就够,截止前一天下午、截止当天上午,两次都发给协办人和主责人,主责人收到的是提醒不是代劳。
视图上单独做一个我协办的筛选视图,让协办任务不进主责人的任务计数,避免他的看板数字虚高而失焦。我们团队把协办从人员字段改成子任务之后,跨部门催办的消息量大概下降了一半,不是因为人变积极了,而是因为截止时间和交付物第一次被写在了明面上。
4. 怎么复盘协办机制到底有没有用,该看哪几个数据?
老板问我任务分派和协办这一套跑下来有没有效果,我手上只有完成率,感觉说不清楚。协办这种偏协作的事情,到底用什么指标来判断是不是在空转?
建议只看三个口径,且都要提前定义清楚。第一是协办及时交付率,分子是按时完成的协办交付物条数,分母是全部协办交付物条数,注意按交付物条数统计,不是按任务数,否则一个任务挂三个协办会把数据稀释掉。第二是协办返工率,即协办交付物被退回重做的比例。
第三是协办首次响应时长,从被拉进协办到第一次有实质反馈的时间。我自己的参考区间是:及时交付率高于百分之八十、返工率低于百分之十五、首次响应在一个工作日以内,说明机制在正常运转;
如果及时交付率长期低于百分之五十,或者单个任务的协办人数长期超过三个,基本可以判定协办被当成了通知位或者甩锅位,这时候要回头查任务拆分和交付物定义,而不是去催人。补充一句,纯看数字容易失真,我每月会随机抽十条带协办的任务做人工回看,重点看交付物写得够不够具体,这一步比看报表更能发现问题。
核心关键词
文章包含AI辅助创作:任务分派协办教程:管理层实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/368172
读者评论
我们团队今年也试过只加响应SLA,结果大家在群里回一句“收到,稍后看”,响应率好看了,闭环一点没变。响应本身也是一件可以敷衍的事,如果只统计响应时长不统计产出,这个指标很快会失真。反而是把交付物写进任务正文之后,讨论具体了很多。
优先级确认权放给接收方主管这条,我有保留。矩阵式组织里,接收方主管并不清楚这条协办挂在谁的版本关键路径上,容易一律按后置处理,发起方只能反复私聊施压。可能更现实的做法是让两个主管在同一个版本节奏里对齐排期,否则只是把冲突从两个人推到两个主管之间。
人均协办容量上限这个数,我觉得跟岗位关系很大。写文档、做评审的角色挂到七八个还能轮转,做深度开发或线上问题定位的角色,挂三个就开始丢上下文、返工率上升。用一个统一阈值去卡,容易被当成形式指标。另外把协办响应率纳入晋升参考,我担心会催生先回个“OK“占位的应对动作。
