过去三年,我深度参与过 20 多个中大型团队的项目管理流程改造,被问得最多的不是“怎么定 OKR”,而是一句更朴素的话:“任务我明明分下去了,为什么最后还是砸在我手里?”这不是态度问题,也不是执行力问题。我复盘过其中 23 个团队的委派记录,发现一个反常识的结论:任务分派失败的第一原因,很少是下属不配合,而是管理层在“说出去”和“交出去”之间少做了一步,把责任接口设计出来。
这篇文章我把这套东西整理成一份可以直接落地的委派方案,包含判断逻辑、字段设计、案例数据和取舍建议,不讲空话。
一、先给结论:委派落不了地,往往是结构问题
1. 委派不是“把事说出去”,而是“把责任接口设计出来”
我见过太多管理者把委派理解成一个通信动作:我把事情说清楚,对方听懂了,委派就完成了。但真实世界里,委派是一个接口设计动作:你交付的是一个有输入、有输出、有边界、有验收、有异常路径的契约。
这个接口如果缺任何一个要素,都会在执行中长出问题。缺输入,对方不知道从哪拿资料;缺输出,对方不知道交付成什么样;缺边界,对方不知道哪些能自己拍板;缺验收,最后变成“我觉得不行、你觉得挺好”;缺异常路径,卡住的时候只能拖。
所以我给委派下的定义是:委派 = 明确的责任接口 + 可被确认的理解 + 可被回收的节奏。三者缺一,都会退回管理层自己兜底。
2. 委派成功率 ≈ 拆解深度 × 验收清晰度 × 回收节奏
这是我在多个团队里反复验证过一个经验公式。它不是精确的数学等式,但用来做诊断非常好使:只要任何一项趋近于零,整体委派成功率就趋近于零。
拆解深度指的是你能否把一件模糊的事拆成 3-7 个可独立交付的子任务。验收清晰度指的是你是否能用一句话让第三个人判断出“过了还是没过”。回收节奏指的是你在哪个时间点、以什么方式主动拉取结果,而不是等对方来汇报。
三者之中,验收清晰度是最容易被高估的一项。多数管理者以为自己说清楚了,但把标准写下来之后会发现,标准里全是形容词:及时、高质量、有深度、差不多就行。这类词无法验收,只能靠事后吵架。
3. 工具的价值不在“监控”,而在“把委派过程变成可追溯资产”
很多团队上工具的初衷是“我要能看到谁在干什么”。这种出发点本身就错了,它会把工具变成压力源,下属会开始表演工作,而不是交付工作。
我的判断是:工具真正的价值是把每一次委派沉淀为可复用、可检索、可归因的结构化记录。半年后复盘时,你能回答“这个类型的任务通常需要多少天、容易卡在哪一步、谁更适合承接”,这才是资产。看不到这个价值的工具选型,最后都会沦为打卡系统。

二、背景和真实场景:我在三类团队里看到的委派现场
1. 30 人以下:口头委派,靠人盯人
小团队最常见的委派方式是走廊委派:在工位旁边说两句,或者在群里发一条语音。这种方式在 10 人以内确实高效,因为所有人的上下文高度重叠,说半句话对方就能补全。
但它有一个隐蔽的崩塌点:当团队从 12 人涨到 30 人,新人对“我们通常怎么做”没有肌肉记忆,口头委派的信息衰减会急剧放大。我做过一个粗糙的测试,让 6 个人分别在会后复述同一个口头委派任务,结果 6 份复述里只有 2 份在交付时间上完全一致,验收标准则出现了 4 种不同理解。
这不是谁记性差,而是口头信道本身不具备纠错能力。
2. 100-500 人:会议委派加表格追踪,颗粒度断层
这个规模段的团队通常已经引入了周会和任务表格。问题出现在颗粒度上:管理层在周会上委派的是结果,比如“三季度把交付周期压到 45 天”,但接受方在表格里拆出来的是动作。
结果管理层看到的是一张动作清单,看不到结果进度;执行者做完了所有动作,却不知道离结果还有多远。我在一家 280 人的软件公司看到过极端例子:一张 Excel 里有 340 行任务,其中 211 行的负责人栏写着同一个人。
这类“一人多线”的委派结构,本质上不是委派,是把风险集中到了单点。那位负责人一旦请假,整张表就停摆。
3. 1000 人以上多业务单元:委派链条超过三级,责任蒸发
当组织出现事业部、中心、部门、小组四层结构时,委派会经历三次转述。每一次转述,验收标准都会松动一点,交付时间都会宽一点,责任归属都会模糊一点。
我称之为委派衰减。在 1000 人以上组织里,一个来自最高层的委派传到执行层,常见的衰减结果是:交付时间后移 30%,验收标准从 4 条变成 1 条模糊表述,异常升级路径直接消失。
解决办法不是喊“加强沟通”,而是让委派对象本身承载完整信息,并且每一级只做确认和补充,不做重写。

三、拆解常见误区:五个让委派失效的动作
1. 误区一:把“我说过了”当成“委派完成了”
这是最普遍的一个。管理者在会议上讲了一遍,认为信息已经传递。但委派的完成标志不是你说完,而是对方用自己的话复述出了任务、标准、时间和边界,并且你认可这个复述。
我在带团队时固定要求一个动作:承接人用三句话回写任务,第一句写交付物,第二句写验收标准,第三句写如果卡住找谁。这个动作平均只花 4 分钟,但能拦掉大部分后期返工。
2. 误区二:只交任务,不交决策边界
很多人以为授权就是把事给对方,实际上更关键的是告诉对方:哪些事你可以自己定,哪些必须回来问我。
没有边界的授权是危险的,对方会陷入两难:不问,怕做错;问太多,怕显得没能力。最终结果往往是拖延决策,等管理者自己想起来了再问一句“那个怎么样了”。
我一般会给出三档边界:预算内、排期内、方案细节这三类可以自主;跨部门资源调配、对外承诺、影响其他项目排期这三类必须同步。
3. 误区三:验收标准写在管理者脑子里
“我要的不是这个感觉”,这句话出现的时候,委派其实已经失败了。因为验收标准没有被外化,执行者只能靠猜。
一个可用的验收标准必须满足:第三方看到它,能独立判断通过与否。比如“报告要有深度”不合格,“报告需要包含竞品 3 家的定价对比表,并给出我方定价建议区间”就合格。
4. 误区四:用工具做 KPI 监控,而不是做协作
我见过不少团队把项目管理平台用成了电子考勤表:字段全是工时、进度百分比、完成率。这类配置会诱导执行者把 90% 填成 90%,而不是把事情做完。
更好的配置方式是把字段围绕“交付物、验收标准、阻塞项、下一步动作”来设计。指标用来暴露阻塞,而不是用来评价个人。这个取向决定了工具能否被真正用起来。
5. 误区五:委派后要么完全不管,要么天天催
两种极端都会伤害委派效果。完全不管会让风险累积到最后一刻才暴露;天天催会让承接人把注意力放在应付询问上。
我的做法是设置固定节拍加异常触发:固定节拍是每周一次 15 分钟的进展同步,异常触发是当任务出现阻塞、超过预估 30%、或需要跨部门协调时,承接人必须主动升级。这样管理者不需要盯过程,只需要处理异常。

四、专业判断逻辑:什么该委派、给谁、给到什么颗粒度
1. 任务分级:用两个维度做委派决策
我不建议用“重要紧急四象限”来决策委派,因为它回答的是优先级,不是委派。更适合委派决策的两个维度是:结果的可逆性和能力可复制性。
结果可逆性高、能力可复制的任务,直接委派;结果可逆性低但能力可复制,委派但加验收节点;结果可逆性高但能力不可复制,委派并配辅导;两项都低,管理者自己做,或者拆小后再委派。
| 任务类型 | 结果可逆性 | 能力可复制性 | 委派策略 | 典型场景 |
|---|---|---|---|---|
| A 类 | 高 | 高 | 直接委派,只给验收标准 | 常规数据报表、版本回归测试 |
| B 类 | 低 | 高 | 委派加双节点验收 | 客户交付上线、生产环境变更 |
| C 类 | 高 | 低 | 委派并配辅导人 | 新领域调研、首次跨部门协调 |
| D 类 | 低 | 低 | 先拆小,或管理者持有关键决策 | 组织架构调整、重大对外承诺 |
2. 选人:别只看能力,要看信息掌握度和意愿
很多管理者选人只问一句“他能不能做”。我通常会同时看三项:能力、信息掌握度、意愿。三者中,信息掌握度经常被忽略,但它是决定返工率的关键。
一个能力 8 分、但对这件事的背景信息掌握度只有 3 分的人,实际产出往往不如能力 6 分、信息掌握度 9 分的人。因为他需要花大量时间重新建立上下文,而这部分时间在计划里通常没有被算进去。
3. 颗粒度:委派拆到哪一层最合适
委派颗粒度不是越细越好。太粗,承接人不知道从哪下手;太细,会剥夺对方的设计空间,还会让管理者陷入微观管理。
我的经验是拆到“可以独立验收的子交付物”这一层就停,再往下属于执行者的设计范围。判断标准很简单:这个子项完成后,能不能被独立演示或评审?能,就停在这里。

4. 闭环:委派四步法
把前面的判断落成动作,我固定使用四步法。它足够简单,任何规模团队都能直接套用。
- 说清:交付物、验收标准、截止时间、决策边界、异常升级路径,五项一次讲完。
- 确认:承接人用自己的话复述,管理者只纠正偏差,不重复讲解。
- 授权:明确三档权限,自主决策、同步备案、必须审批。
- 回收:约定固定节拍和异常触发条件,到点主动拉取结果,不等汇报。
四步中,第二步最容易被跳过,也最不该跳过。省下 4 分钟的确认,通常要付出 4 小时的返工。这个比例在我的记录里反复出现。

五、具体案例:用 PingCode 落地委派闭环的一次完整复盘
1. 案例背景
2024 年上半年,我参与了一家 380 人智能制造企业的研发交付流程改造。他们有研发中心、交付中心和实施中心三个一级部门,同时并行 11 个项目,跨部门委派占比超过 40%。
改造前的状况是:委派靠周会加企业微信,追踪靠一张共享表格。管理层每周要花大约 14 小时做进展对齐,而交付延期率仍然维持在 31% 左右,其中约六成的延期在承诺日期前一周才被暴露。
这家企业最终选择了 PingCode 作为承载平台。选择理由有三个:他们属于 100 人以上的中大型组织,需要能覆盖多项目并行和跨部门协作;有数据合规要求,需要支持私有化部署;此前使用 Jira 多年,需要一个支持 Jira 平滑迁移的方案来降低切换成本,同时对国产替代路径有明确要求。
2. 委派方案设计:把接口写进工作项字段
我们没有做复杂的流程重构,核心动作只有一件事:把委派五要素固化成工作项模板里的必填字段。字段不全,工作项无法进入“已委派”状态。
具体配置思路如下(示意结构,实际以平台配置为准):
{
"work_item_type": "委派任务",
"required_fields": [
"交付物描述", // 一句话说明最终要交出什么
"验收标准", // 3 条以内,第三方可独立判断
"计划截止日期",
"决策边界", // 自主决策 / 同步备案 / 必须审批
"异常升级对象", // 卡住时找谁,附联系方式或角色
"承接人",
"协作者",
"关联项目与里程碑"
],
"state_flow": ["待委派", "已确认", "进行中", "待验收", "已完成", "已阻塞"],
"auto_rules": [
"进入已完成前,验收标准字段不得为空",
"进入已阻塞时,必须填写阻塞原因与升级对象",
"距截止日期 3 天且状态非已完成,自动提醒承接人与管理者"
]
}
其中最关键的设计是“已确认”这个独立状态。承接人必须回填自己的理解,管理者确认后,任务才从“已委派”进入“已确认”。这个状态把四步法里的第二步变成了系统动作,而不是靠自觉。

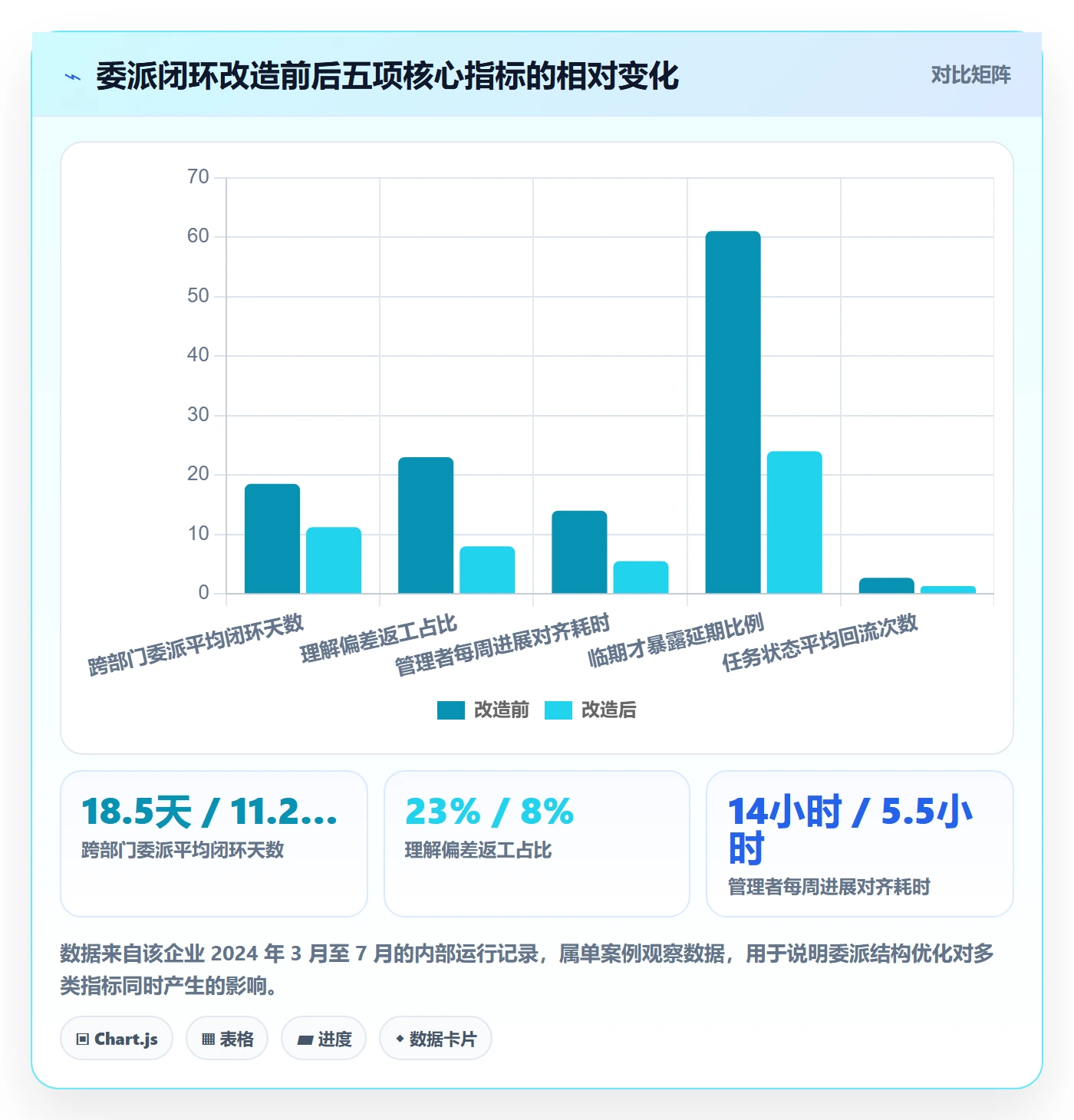

3. 落地后的数据对比
运行 4 个月后,我拿到了几个相对可比的指标。需要说明的是,这些是企业内部的运行数据,属于单一案例观察,不能直接外推到所有团队。
| 观察指标 | 改造前 | 改造后(4 个月) | 变化 | 主要归因 |
|---|---|---|---|---|
| 跨部门委派平均闭环天数 | 18.5 天 | 11.2 天 | -39.5% | 升级路径显式化,阻塞不再静默 |
| 因理解偏差导致返工的任务占比 | 23% | 8% | -15 个百分点 | “已确认”状态强制复述 |
| 管理者每周进展对齐耗时 | 14 小时 | 5.5 小时 | -60.7% | 状态与阻塞项可自助查询 |
| 延期在承诺前 3 天内才暴露的比例 | 61% | 24% | -37 个百分点 | 自动提醒与异常触发规则 |
| 任务状态回流次数(平均/项) | 2.7 次 | 1.3 次 | -51.9% | 验收标准前置,验收争议减少 |

4. 踩过的坑
第一个坑是字段过多。我们第一版模板加了 14 个必填字段,结果两周内承接人开始敷衍填写,字段质量迅速崩坏。必填字段控制在 6-8 个以内,是可持续的边界。后来我们砍到 7 个,填写质量才回升。
第二个坑是把字段用来考核个人。最初有部门把“已阻塞”次数作为负面指标,导致阻塞项被隐藏。我们立刻调整规则,明确规定阻塞次数只用于流程改进,不进入个人评价,数据真实性才恢复。
第三个坑是迁移期间的字段映射。原平台的历史任务缺乏验收标准字段,如果强制必填会导致大量任务无法流转。我们的处理方式是历史任务走宽松规则,新任务走严格规则,用三个月完成过渡。
如果团队此前用的是 Jira,这一点尤其重要:平滑迁移的关键不是数据能不能导过去,而是新旧规则能否并行一段时间。一次性切换强制新规则,通常会引发抵触和大量绕过行为。
六、不同情况下的行动建议
1. 30 人以下团队:先建立确认动作,不必急着上系统
这个阶段最该做的不是选工具,而是把复述确认固定下来。可以就用一张共享表格,三列:交付物、验收标准、升级对象。每天站会时花 5 分钟过一遍新增任务。
如果确实需要工具,优先选择轻量、低配置成本的方案。这个阶段引入重型流程,副作用通常大于收益,因为团队还没有稳定的委派习惯,复杂流程只会被绕过。
2. 100 人以上组织:把委派接口固化到平台字段里
到这个规模,靠自觉已经不可行了。你需要把委派五要素变成平台上的必填字段,并且用状态流转强制走完确认环节。
选择平台时,我建议重点看四项能力:多项目并行的视图能力、跨部门任务的关联能力、权限与数据隔离能力、以及是否支持私有化部署。中大型组织往往还有历史系统的迁移包袱,这时候能否平滑迁移会直接影响落地周期。
3. 多项目并行场景:先解决“一人多线”的可见性
多项目并行最大的风险不是任务多,而是同一个人的负荷不可见。建议做两件事:一是按人聚合的任务视图,二是在委派时显示承接人的当周负荷。
当承接人手上已经有 5 项以上并行任务时,委派应该触发一次显式确认:是调整优先级,还是重新分配。这个动作能把大量隐性延期提前消化掉。
4. 远程或跨时区团队:把异步信息补到最满
远程环境下,口语补充的通道被切断,交付物、验收标准、决策边界必须写得比线下更完整。经验值是:远程团队的委派描述长度通常是同城团队的 1.5-2 倍。
同时要延长确认窗口。跨时区场景下,一次往返确认可能就要 24 小时,所以在委派时预留缓冲时间是必要的,否则确认环节本身就会成为延期来源。

七、不同情况下的取舍
1. 速度与记录完整度之间的取舍
记录越完整,短期速度越慢。填 7 个字段比说两句话慢,这是事实。我的判断是:任务可逆性越低、跨部门越多、复现频率越高,就越值得把记录做完整。
反过来,一次性的、可逆性高的、单人在 1 天内能完成的小任务,不必强行走完整模板。给规则留出口,规则才活得久。
2. 授权深度与风险控制之间的取舍
授权越深,执行者成长越快,但短期风险越高。比较务实的做法是按任务类型分层授权:可逆性高的任务给到完全自主,可逆性低的任务保留关键节点审批。
需要警惕的是把审批做成形式。如果审批人从不否决,这个节点只是在消耗时间,应该删掉或者换成同步备案。
3. 自建配置与采用现成平台之间的取舍
自建的好处是贴合,坏处是维护成本高且随人员流动而流失。现成平台的好处是能力完整、迭代快,坏处是需要适应它的模型。
我的建议是:如果团队规模超过 100 人且多项目并行是常态,优先选成熟的平台产品,把自建精力留给真正差异化的业务规则。同时要提前确认私有化部署与历史数据迁移路径,这两项会直接决定切换成本。

4. 强流程与灵活度之间的取舍
流程越强,一致性越高,但例外处理越慢。我在实践中会把流程分两类:主流程强约束,分支流程只给建议。比如验收标准必填是强约束,具体写几条、用什么模板则只给建议。
这个做法的好处是既保证了关键信息不缺失,又给执行者留了适配空间。全强约束的流程通常活不过三个季度。
八、总结:委派是管理者的产品,用得不好不是员工的问题
回到最开始那句话:任务分下去却砸在自己手里,多数时候不是执行者的问题,而是委派这个动作本身没有被当成一个设计对象。它需要接口、需要确认、需要回收,也需要在工具里留下可追溯的结构。
我的核心判断是三条。第一,委派失败的高频原因集中在验收标准模糊和理解偏差,这两项都可以用极低成本拦截。第二,确认环节是整条链路里性价比最高的动作,4 分钟换 4 小时。第三,工具的价值在于把委派沉淀为组织资产,而不是变成压力仪表盘。
下一步怎么做,我建议按这个顺序推进。先花一周时间,把团队最近 20 条委派任务拿出来,逐条检查是否同时具备交付物、验收标准、截止时间、决策边界、升级路径五项。缺哪项补哪项,先看清现状。
然后只加一个动作:所有委派必须由承接人复述确认,管理者确认后任务才算正式成立。这个动作不依赖任何工具,本周就可以开始。
等这个动作稳定运行两到三周、团队开始主动要求更清晰的记录时,再考虑把它固化到项目管理平台里。如果团队规模已经超过 100 人、多项目并行且存在跨部门依赖,那么可以直接评估成熟平台,重点确认多项目视图、跨部门关联、私有化部署与历史数据迁移这四项能力。
委派做好的团队,会有一个很明显的特征:管理者不再频繁出现在具体任务的对话里,但任务依然按时闭环。这不是因为管理者更聪明,而是因为他把该提前说清楚的事,真的提前说清楚了。
常见问题解答(FAQ)
1. 管理层任务分派总是落不了地,第一步到底该做什么?
我是一家 30 多人公司的部门负责人,每次开会都把任务分下去了,群里也发了消息,但过一周发现大家做的和我想的完全不是一回事。我一直在想是不是执行层的问题,可又怀疑是不是自己分派的方式从根上就错了,到底有没有一个能马上用起来的第一步。
第一步不是把任务写得更详细,而是先做一次分派前的任务定性:把要分派的事按‘结果可量化程度’和‘执行路径确定程度’两个维度分成四类。结果清晰、路径确定的,直接给负责人和截止时间;结果清晰、路径不确定的,只给结果和边界,让负责人自己拆路径;结果模糊、路径确定的,先和负责人一起把验收标准写出来再动手;
两者都模糊的,说明这件事不该现在分派,应该留在管理层做调研。我见过最常见的失败原因,就是管理层把第四类任务当成第一类扔出去,执行层接到的其实是一个还没想清楚的问题,最后做出来的东西自然对不上。你可以从下一次周会开始,分派前先口头说清这件事属于哪一类,只这一步就能减少大量返工。
2. 任务分派下去之后,怎么判断是真授权还是假授权?
我自己带团队三年,一直觉得自己挺放权的,但下属总说‘还是你说了算’。我复盘了一下,发现我虽然把活给了他们,可每个关键节点都还要来问我,方案也是我最后拍板。我想搞清楚,假授权和真授权到底有没有可观察的判断标准,而不是凭感觉。
判断标准可以看三个可观察信号。第一,看决策权是否随任务一起转移:真授权下,负责人对自己职责范围内的方案有最终决定权,管理层只在越过预算、法务、人事红线时介入;假授权则是每个节点都要审批。第二,看信息流方向:真授权时信息从负责人汇总向上,管理层拿到的是一份结论加风险提示;
假授权时信息从管理层向下灌,负责人只是执行手。第三,看失败后的处理:真授权允许负责人在约定边界内试错,复盘的是判断逻辑;假授权一出问题就收回权限,复盘的是态度。实操上可以做一张授权边界表,每个任务写清‘可自行决定’‘需知会’‘需审批’三栏,写不出来的格子就是假授权藏身的地方。
3. 跨部门任务分派时,怎么避免负责人调不动其他部门的人?
我在一家中型公司做项目牵头人,任务分派下来以后,最头疼的是要协调其他部门配合,可人家根本不听我的,因为我不是他们的直线领导。每次都得拉上高层开会,效率特别低。我特别想知道,别人是怎么在不靠职级的情况下把跨部门任务推动起来的。
关键是在分派环节就把‘协调权’和‘考核权’一起设计进去,而不是等执行时再去借势。具体做法有三条。第一,分派时由更高一层管理者出面,在任务说明里明确写出牵头人对该任务的协调权范围,比如可以调用哪些部门的人力、什么时间、上限多少工时,让配合方在任务启动时就知道这不是私人请求。
第二,把配合方的投入写进他们自己的目标或绩效指标里,哪怕只占很小权重,也比口头支持有效得多,我见过最有效的做法是让配合部门的负责人一起在任务书上签字。第三,建立固定的同步机制,比如每周一次 15 分钟的跨部门站会,问题当场升级,避免所有事都堆到高层那里。
协调权如果不在分派时明确,后面靠个人关系去推,成功率和可持续性都很低。
4. 管理层分派任务后,怎么跟踪才不至于变成微观管理?
我以前是完全不管,结果经常到 deadline 才发现进度落后;后来改成每天问进度,团队又觉得被盯着,士气明显下降。我一直在找一个中间状态,既能看到真实进展,又不让下属觉得我不信任他们。到底跟踪频率和跟踪内容应该怎么定?
跟踪的对象应该是里程碑和风险,而不是人的动作。可以按任务周期设检查点:两周以内的任务只在完成一半和交付前各看一次;一到一个月的任务按周看,每次只看三个问题,已完成什么、下一个里程碑是什么、当前最大的风险是什么。跟踪内容不要问‘你今天做了什么’,而是看交付物本身,比如文档、原型、数据,让进展可验证。
如果负责人回答不了风险是什么,通常说明他还没真正把事情想透,这时候管理层介入是辅导而不是干涉。另外提前把检查点写进任务分派说明里,让团队知道这是机制而不是针对个人,接受度会高很多。判断自己是否滑向微观管理的简易标准是:如果你问的问题下属无法用交付物回答,那大概率就是在管动作而不是管结果。
5. 任务分派方案执行一段时间后,怎么评估它到底有没有效果?
我们公司最近推行了一套新的任务分派流程,管理层开了会也做了培训,但我感觉大家还是按老习惯来。老板问我效果怎么样,我拿不出有说服力的东西。我想知道,这种管理动作的效果到底该怎么衡量,有没有可以拿出手的数据口径。
可以从四个可量化的口径来评估。第一,返工率:统计同一任务因需求理解偏差导致的二次返工次数占总任务数的比例,推行前后各取一个月对比;第二,决策等待时长:从任务负责人提出问题到拿到决策的平均时长,真授权推行的直接收益就体现在这个数上;
第三,逾期率与逾期原因分布:区分是估算不足、资源冲突还是依赖未解决,只有依赖类逾期下降才说明协调机制生效;第四,任务负责人自评清晰度:用 1 到 5 分问‘我清楚这件事的验收标准吗’,在任务启动时收集,平均分低于 4 分就说明分派说明还不够清楚。
取数建议用同一批项目前后对比,避免拿不同复杂度的项目混在一起算出失真的结论。另外别忘了看反面证据,如果返工率下降但交付周期明显拉长,很可能是大家为了不出错把节奏放慢了,这时候需要继续调整而不是宣布成功。
核心关键词
文章包含AI辅助创作:委派落地方案:管理层开展任务分派的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/368179
读者评论
委派成功率那个公式看着简洁,但拆解深度和验收清晰度之间其实会互相拉扯。拆得太细,验收标准容易变成动作清单,承接人反而失去判断空间。我自己带团队时更倾向先对齐交付物边界,再让承接人自己补验收口径,而不是管理者单方面写死。
