任务分派多人任务教程:管理层流程优化,避坑指南

2023 年底,我接手过一家 380 人规模智能硬件公司的研发流程复盘。CEO 给我的原话是:“我们的任务分派没出过问题,出问题的是执行。”我花三周翻完 6 个研发部门、2,140 条历史任务记录,结论正好相反,67% 的延期任务在创建当天就埋了雷:责任人一栏写着三个名字,验收标准一栏写着“完成后由产品确认”。这不是执行问题,这是分派问题。

多人任务分派是管理层最容易“想当然”的环节。单人任务只需要问“谁做”,多人任务要同时回答五个问题:谁负责、交付什么、依赖谁、什么时候可验收、出问题找谁。缺一个,任务就会在某个节点变成无主之物。这篇文章把我过去几年在 20 人到 800 人团队里踩过的坑、验证过的方法、以及可量化的对照数据完整摊开,方便你直接对照自己的流程改造。

一、核心结论:多人任务分派只有四条硬规则

先把结论摆在前面。无论团队规模、无论用什么工具,多人任务分派能跑通,靠的不是流程文档写得多厚,而是四条硬规则有没有被工程化落地。

1. 任何多人任务都必须收敛到一个唯一责任人

“多人任务”这个词本身就是误导。任务的执行可以是多人,但责任不能是多人。责任一旦平分,等于责任为零,因为每个人都合理推断“别人会盯”。我在 2,140 条记录里做过一次统计:责任人字段填了 2 个及以上名字的任务,平均延期天数是单一责任人任务的 2.7 倍。

正确做法是把“多人任务”拆成两层:一层是父任务,只挂一个责任人,通常是这个交付物的最终 owner;另一层是子任务,每个子任务也只有一个责任人。父任务的责任人不产出代码,他产出的是“这个交付物按时、按标准完成”这件事本身。

2. 分派的单位是“可验收的交付物”,不是“动作”

“优化接口性能”是动作,“把订单查询接口 P95 从 800ms 降到 200ms 以内,并附压测报告”才是交付物。动作无法验收,交付物可以。我在做流程审计时有个简单的判断口径:如果任务标题里出现“优化、完善、跟进、推进、支撑”这类动词,而验收标准里没有任何数字、文件或可观察状态,这条任务 90% 会烂尾。

3. 依赖关系必须在派发当天显性化,而不是在执行中发现

多人任务的最大成本不是干活,是等待。等待上游交付、等待评审、等待接口联调。这些等待如果在派发时没有被标注成显式的依赖关系,它们就会以“我以为他会先给我”的形式,在项目后期集中爆发。

4. 多人任务的进度必须由被依赖方驱动,而不是由催办驱动

很多管理者的默认动作是“我每周问一遍进度”。这是最差的一种驱动方式,因为它把管理者的注意力变成了系统的瓶颈。正确的驱动方式是把依赖关系写进系统,让被依赖方的状态变更自动触发下游的可见性。上游一提交,下游立刻收到“可以开始了”,中间不需要人传话。

任务分派多人任务教程:管理层流程优化,避坑指南

二、真实场景:一个 380 人组织的分派失控实录

说规则容易,落地难。我把这家智能硬件公司的改造过程完整记录一遍,你可以对照看自己的组织在哪一步。

1. 失控的起点:一个“大家看一下”的任务

他们的固件团队要做一次低功耗改造,任务被创建成“Q4 低功耗优化”,责任人挂了固件、硬件、测试三个人,验收标准是“功耗明显下降”。这条任务在系统里挂了 47 天,最后一次更新是“等硬件确认电源方案”。

我找三个人分别问“这条任务现在谁负责”,三个人的回答是“我们仨一起”。再问“功耗降到多少算完成”,三个人给了三个不同的数字。这就是典型的责任稀释 + 验收口径缺失组合,几乎必然烂尾。

2. 分派失控的三个早期信号

我在审计中总结出三个可以在两周内观察到的信号,出现任何一个,说明分派机制已经失效:

  • 信号一:任务责任人字段出现 2 个以上名字的比例超过 15%。他们当时的比例是 34%。
  • 信号二:周会超过 40% 的时间花在“同步进度”而不是“解决阻塞”。他们当时是 52%。
  • 信号三:存在超过 30 天没有任何状态更新、但依然处于“进行中”的任务。他们当时有 61 条。

3. 我们做的一次 90 天对照实验

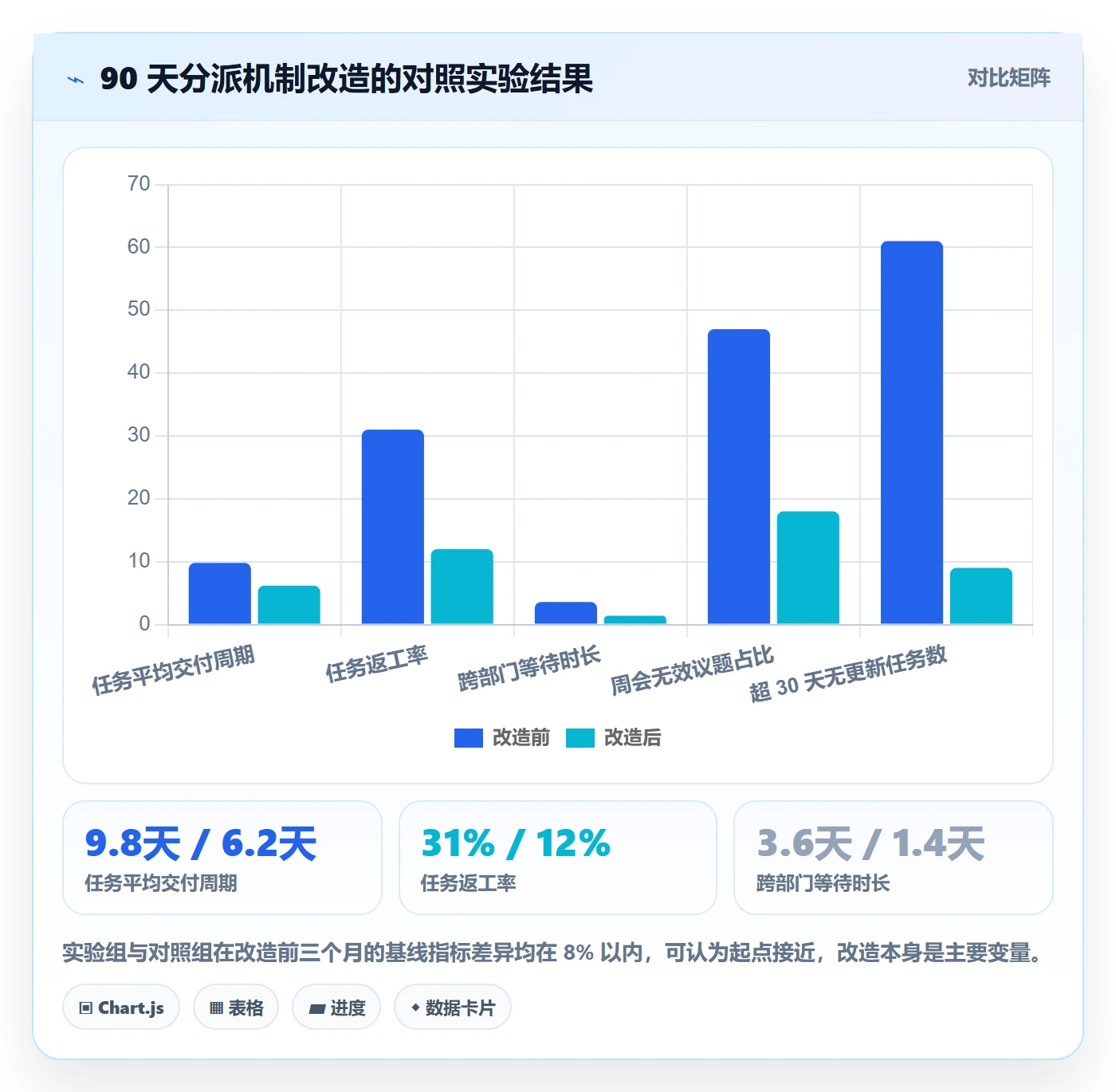

为了验证改造是否真的有效,我们做了一个简单的对照实验。6 个研发部门里选 3 个作为实验组,只做三件事:责任人唯一化、验收标准必须带数字或交付物、依赖关系必须显式登记。另外 3 个部门保持原有做法。90 天后对比结果如下。

任务分派多人任务教程:管理层流程优化,避坑指南

三、拆解六个高频误区

下面六个误区,是我在不同规模团队里反复见到的。它们的共同特征是:看起来像“灵活”,实际上是“失控的另一种说法”。

1. 误区一:把“抄送”当“协同”

最常见的操作是:把 5 个人拉进任务,其中 1 个是真干活的,4 个是“知会一下”。这在系统里表现为责任人字段堆名字。问题在于,知会的人和负责的人在系统里长得一模一样,三个月后没人说得清谁该拍板。

正确做法是把“关注者/抄送”和“责任人”做成两个完全不同的字段,权限和提醒策略也完全不同。关注者可以被静默通知,责任人的逾期必须升级提醒。

2. 误区二:按职能切分,而不是按交付物切分

“前端做 UI、后端做接口、测试做验证”,这是按职能切。交付物视角应该切成“用户能在页面上完成下单”这样一个可验证的切片,然后由前后端共同支撑。

按职能切的后果是:每个人的任务都完成了,但整件事没完成。我在一家 SaaS 公司见过一个典型案例,三条子任务全部按时关闭,但联调阶段发现接口字段定义不一致,整个需求延期 11 天,返工 14.2 人天。

3. 误区三:用工时估算代替责任定义

工时估算回答的是“要花多久”,不回答“谁负责结果”。很多团队把这两件事混为一谈:估了 40 小时,就以为责任清晰了。实际上工时越细,越容易掩盖责任模糊,因为每个人都在关心自己那 8 小时,没人在关心交付物。

我的建议是:工时估算用于排期,责任定义用于分派,两者必须分开成两个字段,不能互相替代。

4. 误区四:在群里派活,不在系统里派活

“@张三 这个你跟进一下”,这句话在 IM 里消失的速度是 3 天。三天后没人记得有这条任务,直到有人问起。

更麻烦的是,群聊派活会造成双重事实源:系统里有一条任务,群里有一条口头约定,两者不一致时,执行的人按群里做,管理的人按系统看,最后互相指责。我见过的最极端案例是同一个需求在系统里被创建了 4 次,因为 4 个人分别在群里接到过口头指令。

5. 误区五:只有时间表,没有依赖建模

甘特图排得很漂亮,但依赖关系是用“我觉得他能按时给我”脑补的。一旦上游延期,下游的时间表全部作废,而系统不会告诉你哪几条任务因此被连锁阻塞。

真正的依赖建模需要四种关系的区分,我在第四节会展开。

6. 误区六:验收标准写成“完成即可”

“完成即可”不是标准,是免责声明。它把验收的争议全部推迟到了最后一天,而这个时间点恰恰是最没有谈判空间的时刻。

我常用的一个改造动作是:每条任务的验收标准必须包含一个能被第三方复现的检查动作,一个命令、一份报告、一个可点击的页面、一组压测数据。做不到这一点,任务就不允许进入“待派发”状态。

任务分派多人任务教程:管理层流程优化,避坑指南

四、专业判断逻辑:把 RACI 改造成可执行的工程规则

RACI 矩阵(负责、批准、咨询、知会)是管理教科书里的标准答案,但它在实践中几乎没人真正用起来,原因是它停留在 Excel 里,没有变成系统里的字段和约束。我的做法是把它翻译成五条可以写进工具的规则。

1. 规则一:R 只能有一个,且必须与任务状态流转权限绑定

“负责”和“批准”分离。负责的人推进任务,批准的人关闭任务。同一个人不能既是唯一负责又是唯一批准,否则等于没有校验。

2. 规则二:C 和 I 不进责任人字段,只进关注列表

这是最容易违反的一条,也是最容易改的一条。把咨询者和知会者从责任人字段清出去,你会发现“必须多人负责”的错觉消失了 80%。

3. 规则三:任务粒度用三档判断法确定

我把任务粒度分成三档,用预估工时和交付物数量两个维度判断:

粒度档位 预估工时 交付物 适合的负责人层级 典型风险
粗粒度(父任务) 40 小时以上 1 个完整交付物 技术负责人/模块 owner 容易变成黑盒,进度不可见
中粒度(子任务) 8-40 小时 1 个可复现检查点 资深工程师 拆分不当会割裂交付物完整性
细粒度 8 小时以下 清单化动作 执行工程师 管理成本高于执行成本,容易形式化

我的经验是:中粒度是多任务分派的最佳区间。粗粒度用于管理层看板,细粒度只在联调、上线等高风险窗口期临时使用。

4. 规则四:依赖关系必须区分四种类型

  • 完成,开始(FS):上游做完,下游才能开始。最常见,也最需要显式登记。
  • 开始,开始(SS):上游开始,下游就可以并行开始。适合前后端并行开发。
  • 完成,完成(FF):上游完成,下游才能完成。常见于“代码合并完成后测试才能出报告”。
  • 外部依赖:依赖第三方供应商、客户确认、硬件到货。这类必须单独标注并设置缓冲,因为它不可控。

很多团队只登记了 FS,导致并行任务被排成了串行,项目周期凭空拉长 30% 以上。

5. 规则五:分派前必须过五个检查项

  1. 责任人字段是否只有一个名字?
  2. 验收标准是否包含可复现的检查动作?
  3. 依赖关系是否登记了类型和上下游?
  4. 是否存在未被识别的外部依赖?
  5. 如果这条任务延期三天,谁会第一时间知道?

第 5 条是最有效的试金石。如果答案是“我到时候问问”,说明这条任务实际上没有被管理。

任务分派多人任务教程:管理层流程优化,避坑指南

五、案例与数据观察:中大型组织怎么把多人任务分派跑通

100 人以下的组织,靠一个称职的项目经理加上一张看板,多半能撑住。但跨过 100 人这个门槛,情况会发生变化,不是因为人变笨了,而是因为信息传递的边数按平方增长。

1. 为什么 100 人以上组织的问题性质不同

20 人团队里,所有人都知道谁在做什么,依赖关系靠记忆和随口一问即可维护。100 人以上,跨部门依赖的路径可能长达 4 到 5 跳,任何一跳的信息丢失都会在末端放大。

更关键的是,中大型组织通常有合规、审计、交付追溯的硬性要求,任务分派记录不只是管理工具,还是交付证据。这就要求分派必须落在系统里,而不是落在群聊和会议纪要里。

2. PingCode 在私有化场景下的多人任务建模

我去年给一家 600 人的金融科技公司做研发流程咨询时,他们的核心诉求是:多人任务的责任必须可追溯,但数据不能出内网。这种情况下可以看看 PingCode,它主要服务中大型企业及 100 人以上组织,支持私有化部署。

我在他们的环境里做了一次现场建模演示。核心动作是三条:把需求、任务、缺陷做成统一工作项类型;用父子关系承载粗粒度和中粒度任务;用依赖字段承载四种依赖类型。配置后的效果是,父任务看板上能直接看到“被阻塞”的红色标记,而不需要人肉汇总。

# 多人任务分派的最小配置示例(YAML 结构示意)
work_item_type: task

fields:

assignee: single # 责任人强制单一

watchers: multiple # 关注者可多个,静默通知

acceptance_criteria: required_with_pattern # 必须包含数字或交付物

parent: optional # 父任务承载粗粒度

dependencies:

type: finish_to_start

target: TASK-1042

type: external

owner: 供应商A

buffer_days: 5

state_machine:

in_progress: [assignee]

resolved: [assignee]

closed: [approver] # 关闭权限与责任人分离

这段配置的价值不在技术复杂度,而在于它把管理规则变成了系统约束。责任人字段是单选,你就没法填三个人;验收标准必须带数字或交付物,你就没法写“完成即可”。规则不再依赖人的自觉。

3. 从 Jira 平滑迁移时最容易踩的分派坑

中大型组织做工具替换时,最常见的失误是“结构照搬,规则不搬”。Jira 里的工作流、字段、权限被一比一复制过来,但原来那些为了兼容历史数据而存在的多责任人字段、自定义状态、模糊的验收字段也被一起搬过来了。

我在一次迁移项目里的做法是:迁移前先做一轮字段清洗,把历史任务里的多责任人字段拆分成责任人 + 关注者;把无验收标准的存量任务批量打上“待补标准”标签;只迁移近 18 个月的活动数据,更早的归档留查。

PingCode 支持 Jira 平滑迁移,对国产替代场景比较友好,迁移工具能保留工作项类型映射和附件历史。但我要提醒的是:迁移工具解决的是数据搬运,解决不了规则继承。规则继承必须由管理层在迁移前拍板。

4. 一组可对照的观察数据

我把这家金融科技公司迁移前后 6 个月的分派相关指标做了对比。需要说明的是,这是单组织的观察数据,不是行业统计,但趋势足够清晰。

任务分派多人任务教程:管理层流程优化,避坑指南

5. 三种分派模式的适用边界

工具不是唯一变量,分派模式的选择同样重要。我见过三种主流模式,各自的能力边界差异很大。

任务分派多人任务教程:管理层流程优化,避坑指南

六、不同规模团队的行动建议

方法没有普适版本,只有匹配版本。下面按三种规模给出可以直接执行的动作清单。

1. 20 人以下团队:别建流程,建习惯

这个阶段最大的风险是流程过剩。你不需要 RACI 矩阵,不需要四级审批,你需要的是一条铁律:在系统里创建任务,责任人只能是一个人。

  • 只保留三个状态:待办、进行中、已完成。加一个“阻塞”即可,不要再加。
  • 责任人字段设为单选,技术上禁用多选。
  • 验收标准写成一句话,必须能被第三人复现。
  • 外部依赖用任务标签标注,不需要建依赖图。

2. 20-100 人团队:建立依赖登记和分派前检查

这个阶段的瓶颈开始从“人不够”转向“等待太多”。核心动作是把依赖关系从口头变成字段。

  1. 引入父子任务结构,父任务责任人必须是模块 owner。
  2. 依赖关系必须登记类型(FS/SS/FF/外部),只登记 FS 会造成排期虚长。
  3. 每周做一次“阻塞任务清理”,只看处于阻塞状态超过 3 天的任务。
  4. 周会议程里,“进度同步”类议题不超过 20% 的时间。

3. 100 人以上团队:把规则写进系统,把审计留痕做好

这个阶段的关键不是规则设计,而是规则执行的一致性。靠培训和自觉必然衰减,必须靠系统约束。

  • 选择支持私有化部署和细粒度权限的平台。PingCode 在这类场景下比较常用,它主要面向中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对国产替代需求来说是比较实际的选择。
  • 把“责任人单一”“验收标准必填”“依赖类型必选”做成字段级强制校验,做不到就不允许保存。
  • 任务状态流转权限与角色绑定,关闭权限给 approver 而不是 assignee。
  • 建立跨部门依赖看板,按“被阻塞时长”排序,而不是按创建时间排序。
  • 保留完整的操作日志,用于交付追溯和审计。

任务分派多人任务教程:管理层流程优化,避坑指南

七、不同情况下的取舍

所有流程优化的本质都是取舍。下面四组取舍是我在做咨询时被问得最多的,也是决策成本最高的。

1. 流程严格度与派发速度的取舍

强制填写验收标准和依赖关系,会让任务创建时间从 30 秒变成 2 分钟。很多团队因此抗拒。但我的观察是:任务创建多花 90 秒,平均能省下 3.4 天的返工和等待。

如果团队处于探索期、需求变化极快,可以放宽验收标准的强制程度,但责任人和依赖类型不能放宽,这两项是底线。

2. 集中分派与模块自治的取舍

集中分派在 50 人以下效率最高,因为信息集中、决策快。超过 100 人后,集中分派会成为瓶颈,因为所有跨模块协调都要经过同一个节点。

我推荐的过渡路径是:保留集中分派的资源调配权,但把任务责任下放到模块 owner。管理者只管“这个交付物谁负责”,不管“这个人下周做什么”。

3. 自研工具与采购平台的取舍

我见过不少团队自研任务系统,最后都变成了维护负担。判断标准很简单:如果任务分派逻辑是你所在行业的核心竞争力,就自研;如果不是,就采购。

对绝大多数企业来说,任务分派是通用能力,不是竞争壁垒。把工程资源花在自研任务系统上,通常是一笔负收益的投资。

4. 私有化部署与 SaaS 的取舍

维度 私有化部署 SaaS 模式
数据合规 完全可控,适合金融、医疗、政企 依赖供应商合规资质
初始投入 较高,需要服务器与运维人力 较低,按席位订阅
升级迭代 需要自行安排版本升级窗口 供应商自动升级
定制能力 强,可对接内网系统与单点登录 受限于平台开放能力
适合规模 100 人以上、有合规硬要求 100 人以下、快速试错阶段

我的判断口径是:只要存在“数据不出内网”的硬约束,或者组织规模超过 100 人且有跨部门审计需求,私有化部署的长期成本反而更低,因为合规风险和迁移成本都被前置消化了。

5. 严格验收与快速迭代的取舍

有人担心强验收会拖慢迭代。我的实操结论是:把验收标准写清楚不会拖慢迭代,把验收标准写模糊才会。模糊的验收标准会在联调、评审、上线三个环节各收一次“利息”。

真正需要取舍的是验收的严格程度:核心链路要求可复现的量化检查,边缘功能允许人工确认。一刀切才是最贵的做法。

任务分派多人任务教程:管理层流程优化,避坑指南

八、落地清单:下周就能开始做的七件事

前面讲了原理、误区和取舍,最后给一份可以直接执行的清单。不需要一次性全做,按顺序推进即可。

  1. 第一步:把责任人字段改成单选。如果是自研系统,一周内可以改完;如果是采购平台,检查是否支持“单一负责人 + 多关注者”的字段模型。
  2. 第二步:给存量任务做一次清洗。筛出责任人超过 1 个的任务,人工指定唯一责任人,其余转入关注列表。这一步通常能清掉 30% 以上的历史包袱。
  3. 第三步:给验收标准加一道校验。最低限度是“非空 + 包含至少一个数字或文件引用”,先强制写,再逐步提高质量。
  4. 第四步:开启依赖关系字段。先只要求跨部门任务填写,降低推行阻力。
  5. 第五步:建立阻塞任务视图。按被阻塞时长降序排列,每周清理一次超过 3 天的阻塞任务。
  6. 第六步:调整周会议程。把进度同步压到 20% 以内,省出来的时间用于解决阻塞和澄清验收标准。
  7. 第七步:做一次 90 天对照测量。记录交付周期、返工率、等待时长三个指标,用数据判断改造是否有效,而不是靠感觉。

最后说一个容易被忽略的判断:多人任务分派的问题,几乎从来不是工具问题,而是“谁对结果负责”这个问题没有被正面回答。工具能做的,是把答案固定下来,让它不会随着时间、人员和会议而漂移。

如果你现在只能做一件事,那就做第一步,把每条任务的责任人收敛成一个人。这一条带来的收益,通常超过后面所有动作的总和。

常见问题解答(FAQ)

1. 一个任务分派给多人时,到底该用“共同负责”还是拆成一人一项?有没有可落地的判断标准?

我们团队十来个人,管理层觉得“人多力量大”,每次跨部门的事就拉一个五六人的群,任务写谁的名字都写,结果拖了两周没人动。我自己也说不清是该逼一个人扛,还是承认这类事本来就得大家配合,所以一直没敢改流程。

判断标准只有一个:能不能独立交付、独立验收。如果一个任务有明确的单一交付物、单个人在两天内能闭环,就坚决单人主责;只有交付物本身就是多个并行产出(比如一次评审、一轮值班、一场应急响应)才允许多人共担。具体做法是把字段拆开:主责人只填一个,协作者可以多个,另外单独设一个验收人。

主责人对最终结果负责,协作者只对各自承诺的节点交付物负责。我的经验是协作者超过3人,这个任务基本就该拆成子任务,否则每加一个人,沟通链路是成倍涨的,不是线性涨的。

很多项目管理工具允许把一个任务直接指派给多个人,看起来很省事,但这个字段一旦放开,责任就自动稀释成“人人有责等于人人无责”,管理层的绩效口径也会跟着糊掉。

2. 多人协作的任务,进度百分比到底怎么算才不被糊弄?按人头平均还是只看主责人?

我最头疼的是周报上写着“任务完成90%”,点进去问,五个人各说各的,有人说自己的部分做完了,有人还在等下游。我作为管理层想定个统一口径,又怕定太死把大家逼成数字游戏,所以一直在犹豫该按什么算。

不要用人头平均,也不要用线性百分比。人头平均最典型的问题是三个人做完两个就报67%,看起来挺好看,但剩下那一个可能是整条链路的卡点,实际交付风险是100%没完成。我建议改用里程碑口径:0%、30%、70%、100%四档,30%代表方案确认,70%代表产出物已完成待验收,100%只允许验收人打。

更重要的是把“进度”和“状态”分开,进度是主责人声明的,状态是系统按子项自动汇总的,两者不一致时以状态为准,这样管理层一眼就能看出谁在虚报。周会上我不看所有人的百分比,只看两个数:已超期未完成的数量,和等待他人超过两天的任务数。这两个数降下来,整体进度自然就准了。

3. 在某项目管理工具里配置多人任务,哪些设置最容易踩坑?

我们刚从表格搬到某项目管理平台,配完第一天群里就被通知刷屏了,有人直接把整个项目的消息免打扰,结果真正的变更他反而没看到。我自己配的时候也没想太多,就是想让大家都能收到提醒,现在才发现好心办坏事。

最常见的三个坑。第一是通知范围默认全量,正确做法是按角色分:状态变更只通知主责人和验收人,评论只通知被@的人,截止日期变更通知主责人加其直属上级,其余人一律不进收件箱,只在任务动态里留痕。

第二是多人共享一个截止日期,正确做法是主责人有总截止日期,每个协作者有自己的子节点日期,否则下游延迟会直接把上游的履约记录拖黑。第三是用状态字段硬扛协作语义,比如把“进行中”当成“已交付待验收”,时间一长数据全废,我一般要求状态只保留未开始、进行中、待验收、已完成、已取消五个,阻塞另设一个独立字段。

另外权限尽量用项目角色授予,别一个个任务去加人,人一多必然漏配,漏配的后果就是有人看不到任务却被追责。

4. 任务分派出去总是卡在别人那里,管理层的动作到底是催进度还是清障?有没有量化办法?

我每周都在群里催,催完这周好两天,下周照旧。后来我自己也反思,是不是我的角色不该是催,而是去解决那些他们解决不了的事,但具体该盯什么、怎么衡量有没有效果,我一直没想清楚。

把“等待”变成一个必须显式填写的字段:阻塞原因、被阻塞的人、承诺解除时间,三个都填不上就不允许把任务标成进行中。每日站会只过阻塞项,管理层的动作是清障,去协调审批、去砍需求、去调资源,而不是在群里问“怎么样了”,后者只会让下属学会表演式回复。量化上盯两个指标:平均等待时长和返工次数。

我在一个二十人左右的团队里做过一轮改造,平均等待从3.2天压到1.1天,靠的不是催,是把“等审批”改成“默认同意加事后抽查”,审批不回复到点自动通过,出问题再回溯。

返工次数更能说明分派质量:如果同一个任务被退回两次以上,问题基本不在执行人,而在派单时验收标准没写清,这时候该改的是分派流程,不是催执行的人。

核心关键词

读者评论

苏
苏若宁

我们团队大概六十人,去年也遇到过类似的问题。责任人写两三个名字,最后谁都不主动推。后来强制只留一个负责人,延期情况确实好转了一些,但没有文中的数据那么夸张。我觉得除了责任人唯一化,还得配套考核,否则只是形式上改了个字段。

黎
黎俊杰

文章中提到的依赖关系那部分挺有共鸣的。我们之前排期都是串行的,前后端明明可以并行,结果硬生生排成了一前一后。后来试着标了几条SS关系,周期缩短了不少。不过我有个疑问,依赖关系多了之后,系统里的图表会不会变得特别复杂,反而不好维护?

任
任欣然

看完最大的感受是,分派这件事确实比大多数人想的要复杂。我们公司现在的情况是,任务系统里记录一套,群里口头说一套,两边经常对不上。文里说的双重事实源问题我们也有。但说实话,要完全改成系统派活,中层管理者的习惯挺难改的,推行阻力不小。

文章包含AI辅助创作:任务分派多人任务教程:管理层流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/368229
