去年我接手一个跨部门协作诊断项目,客户是一家 900 人规模的智能硬件公司。产品、硬件研发、固件、测试、供应链、市场、售后七个部门,全部在同一个项目管理平台里建任务。他们的管理员给我看后台配置时语气里带着点自豪:47 个任务类型。三周之后,我们把一级类型砍到 9 个,跨部门任务的返工率反而从 34% 降到 19%,新建任务的平均耗时从 4 分 30 秒压到 1 分 10 秒。这件事让我确认了一个判断:任务类型管理的成败,从来不是"配得够不够全",而是"配得够不够准"。
类型越多,语义越模糊,协作成本越高。这篇文章把我这几年在 20 多个跨部门团队里踩过的坑、验证过的方法和取舍逻辑,整理成一份可以直接照着落地的清单。
一、核心结论:任务类型是协作契约,不是分类标签
1. 任务类型决定的是"谁在什么时候必须填什么"
很多团队把任务类型理解成目录分类,就像给文件夹命名一样。这是最根本的认知偏差。在跨部门协作场景里,任务类型的真正身份是一份轻量级协作契约:它规定了这类工作由谁发起、谁承接、经过哪些状态、在哪一步必须补齐哪些信息、超时由谁负责。
换句话说,任务类型是流程的入口,不是列表的标签。一个类型如果只有名字没有配套的状态机和字段规则,那它就只是一个装饰性的颜色块。
2. 一级类型应收敛,差异交给属性表达
我给自己定的一条经验线是:一级任务类型的数量,控制在 6 到 12 个之间。超过 15 个,一线成员在新建任务时就开始犹豫,犹豫就意味着选错,选错就意味着报表口径被污染。
那些看起来"必须单独建一个类型"的差异,绝大多数可以用属性表达。比如"紧急缺陷修复"和"常规缺陷修复",不需要两个类型,用一个"严重等级"属性加一条状态跳转规则就够了。
3. 跨部门协作失控的根因,几乎都是状态语义不一致
我复盘过十几个失败案例,问题极少出在字段设计上,几乎全部集中在状态机。研发理解的"已完成"是代码合并,测试理解的"已完成"是验证通过,市场理解的"已完成"是物料上线。三条"已完成"在同一个看板上并排显示,管理层看到一个绿色的 100%,实际上真正可交付的只有三分之一。
4. 判断一套任务类型设计好不好,只看三个指标
- 新建任务的一次选对率:新建时不改类型直接提交的比例,健康值应高于 90%。
- 跨部门状态误判率:下游因误解上游状态而返工的比例,健康值应低于 8%。
- 类型字段填充完整率:必填字段在首次提交时即填全的比例,健康值应高于 85%。
这三个指标我在每一轮治理前后都会采集。它们比"用户满意度调研"可靠得多,因为它们是行为数据,不是态度数据。

二、背景与真实场景:七个部门的任务为什么会在同一个列表里打架
1. 一个典型的工作日早晨
我蹲点观察过一家公司的晨会。产品经理打开看板说:"我这周有 12 个任务,3 个在做。" 测试负责人立刻接话:"我看你只有 1 个在做。" 两人当场对不上账,花了 20 分钟才搞清楚:产品经理说的"在做"包含了"等设计确认"和"等研发评估",而测试的看板里这两类状态被归在"待处理"。
这不是谁粗心,而是同一个词在两个部门里承载了不同的动作含义。产品把"我在推进"记为在做,测试把"我还没动手"记为待处理。两个人都没错,错的是一套被共用的状态机没有区分这两件事。
2. 不同部门的状态流转阶段数差异巨大
我把常见部门的任务流转拆开看,阶段数差异其实是结构性的:
| 部门 | 典型状态数 | 关键卡点状态 | 跨部门接口字段 |
|---|---|---|---|
| 产品 | 5~7 | 待评审、待确认 | 需求编号、验收标准 |
| 硬件研发 | 6~8 | 待打样、待测试 | 样机编号、版本号 |
| 软件研发 | 4~6 | 待合并、待集成 | 分支名、关联缺陷 |
| 测试 | 5~7 | 待复现、待回归 | 测试用例、环境版本 |
| 市场 | 3~5 | 待审核、待排期 | 渠道、物料规格 |
| 售后 | 4~6 | 待升级、待回访 | 客户编号、工单来源 |
把阶段数从 3 到 8 不等的流程塞进一套状态机,结果只有一个:要么状态被压扁到失去信息量,要么字段多到没人愿意填。
3. 任务从提出到闭环,真正流失在哪里
我跟踪过一家公司连续三个月、共计 2400 条跨部门任务的流转记录,按阶段统计了"到达数"和"有效推进数"。流失最严重的不是执行阶段,而是任务被承接之后、正式开工之前的那一段:任务挂在一个模糊的"已受理"状态里,既不算未开始,也不算进行中。

三、拆解常见误区:九个看起来对、实际上错的配置动作
1. 把标签当类型用
我见过一个团队建了"紧急""重要""客户提出""老板关注""临时插入"这五个任务类型。问题在于,这五个描述的不是工作性质,而是属性。把属性做成类型,等于把两个维度压进一个维度,结果是无法交叉统计:你永远查不出"客户提出的紧急任务中,有多少是硬件类"。
2. 一套状态机打天下
统一状态机的诱惑在于好看、好维护。但对跨部门团队来说,强行统一会制造大量"状态撒谎":为了让流程能走下去,成员会随意跳转状态,把未完成的任务标成完成,把未评审的标成已评审。数据表面整齐,实际失真。
3. 字段全设必填

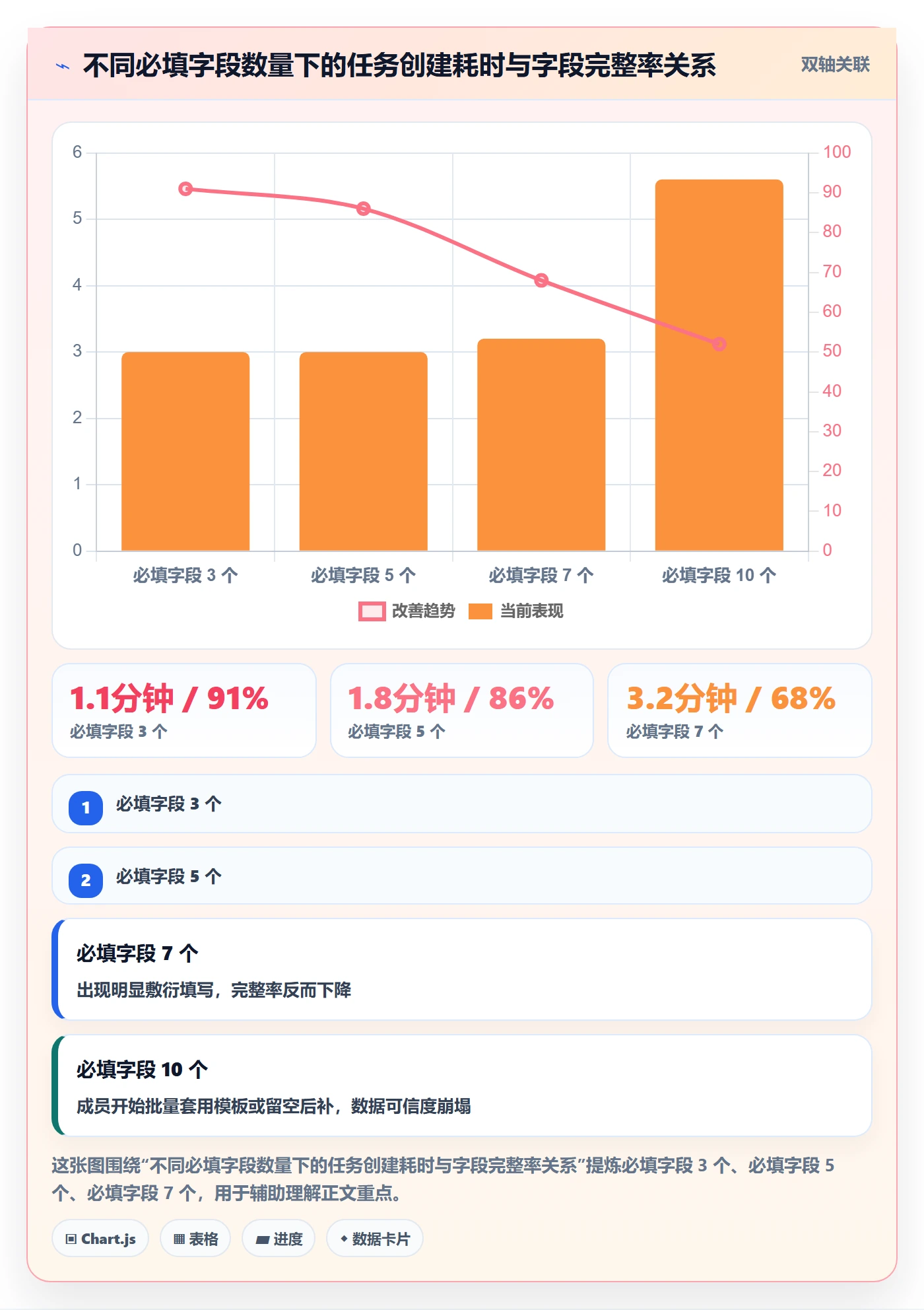

必填字段每增加一个,新建任务的放弃率就会上升。我在一个团队做过 A/B 观察:把必填字段从 7 个减到 3 个,任务创建量在两周内上升了 41%,而关键字段的填充率不降反升,因为剩下 3 个字段是真正必要的,成员不再靠"随便填"来绕过表单。
4. 类型只增不减
大多数组织的任务类型数量是单调递增的。每来一个新业务就加一个类型,没人负责删除。三年后回头看,一半的类型在过去半年里创建的任务数是个位数。
5. 类型和优先级混用
"紧急缺陷"这种类型名混入了优先级语义。一旦业务需要调整优先级定义,类型就要跟着改,连带影响历史数据和报表口径。
6. 只改配置,不做历史数据迁移
这是最隐蔽的一个坑。新类型上线后,历史任务仍是旧类型。报表里新旧并存,管理层看到的口径是断裂的。我建议在切换时至少做一次批量映射,并对无法映射的任务打上"历史遗留"标记,单独统计。
7. 权限按角色一刀切
所有类型对所有人可见可编辑,会导致两个后果:无关信息干扰,以及关键任务被误改。任务类型的权限应该跟着类型走,而不是跟着人走。
8. 字段数与录入耗时的关系被忽略
很多管理员认为"多填几个字段不费事"。实际测量下来,字段数量和录入耗时的关系不是线性的,而是有明显拐点。

9. 没有类型治理的责任人
任务类型配置属于典型的"公共地":所有人受它影响,但没人对它负责。没有明确 owner 的类型体系,一定会随时间熵增。我的做法是设立一个轻量的"任务模型小组",2 到 3 人,每季度评审一次。
四、专业判断逻辑:四层模型与三轴定位法
1. 四层模型:类型、属性、状态机、策略
我在所有项目里都用同一套分层模型来拆解任务模型设计,顺序不能颠倒:
- 类型层(Type):回答"这是一类什么工作",决定用哪套状态机和哪组字段。
- 属性层(Attribute):回答"这类工作内部的差异",如严重等级、来源渠道、交付形态。
- 状态机层(Workflow):回答"这类工作怎么流转",包括状态集合、允许的跳转、卡点规则。
- 策略层(Policy):回答"谁在什么条件下能做什么、会被通知什么",包括权限、必填校验、超时提醒、SLA。
实践中最常见的错误是跳过第 2 层,把属性层的需求硬塞进类型层,导致类型膨胀;或者跳过第 4 层,导致状态机形同虚设,状态可以随便跳,权限没有约束。
2. 三轴定位法:用三个问题快速给任务归位
当团队为一个新任务该归到哪个类型争论不休时,我会让他们回答三个问题,通常两分钟就能定下来:
(1)交付物是什么形态?
是文档、代码、实物样机、还是一份服务承诺?交付物形态决定了验收方式和验收人,这是最强的分类信号。
(2)时间约束是硬期限还是软目标?
有外部硬期限(如发布会、法规截止日)的工作,和内部排期的工作,在提醒策略和升级路径上完全不同。这一轴通常不产生新类型,但会产生新的属性取值。
(3)协作密度是高还是低?
需要三个以上角色频繁交互的任务,和有明确单一责任人的任务,在状态机复杂度上差异极大。协作密度高的任务,状态必须更细,否则信息不同步。
三轴交叉后,如果两个任务在三个轴上的取值都相同,那它们就该是同一个类型;只要有一个轴不同,先考虑用属性区分,只有当状态机也必须不同时,才拆成新类型。

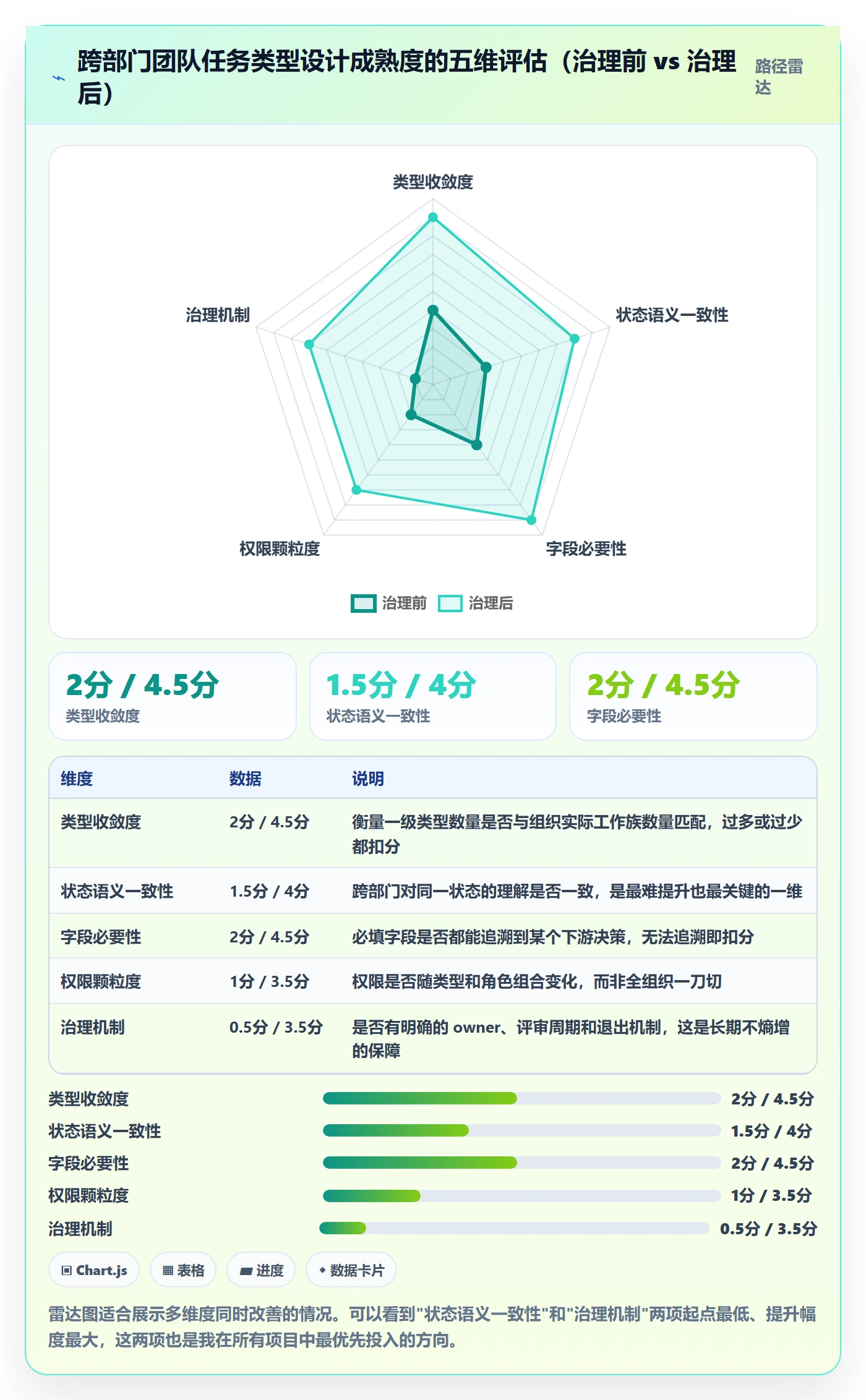

3. 类型设计成熟度的五个维度
我给团队做诊断时,会用五个维度打分,每个维度 0 到 5 分。总分低于 15 分,说明类型体系还处于"能用但不可信"的阶段。

4. 状态机设计的最小一致性原则
我不追求全组织状态机统一,而是要求满足"最小一致性":跨部门接口状态必须统一语义,部门内部状态可以自治。
具体做法是定义一组"公共接口状态",比如"待受理、进行中、待验收、已关闭",无论哪个部门的哪个类型,这四个状态的语义必须完全一致。部门可以在中间插入自己的私有状态,但对外暴露的永远是这四个之一。
这个原则的效果非常直接:管理层能看到一致的口径,部门内部保留了自己的精细度,两边的需求都不牺牲。
五、落地清单:从零搭建任务类型体系的七个步骤
1. 第 0 步:做一次任务审计(1 周)
导出过去 6 个月的全部任务,按创建量排序。这是我的第一步,没有例外。要点:
- 统计每个类型的任务创建量,标出创建量占比低于 2% 的类型。
- 抽样 50 条任务,看标题和描述是否与所选类型匹配,估算"选错率"。
- 访谈 5 到 8 个跨部门高频用户,问同一个问题:"你上次新建任务时,最不确定选哪个类型是什么情况?"
这一步的产出是一张"类型健康度表",它会让后续所有讨论基于事实而不是印象。
2. 第 1 步:定义一级类型(1~2 周)
用三轴定位法把审计出的所有任务重新归类。我的操作顺序是:先合并,再拆分,最后命名。
合并的判断标准是:如果两个类型共享同一套状态机和同一组必填字段,它们必须合并。拆分的判断标准是:如果两个类型的状态流转路径不同,或者验收人不同,它们应该拆开。
命名规则我坚持三条:不用形容词("紧急""重要"),不用部门名("研发任务"会随组织调整失效),不用缩写(新人无法理解)。用动宾结构或名词短语,比如"缺陷修复""样机验证""物料设计"。
3. 第 2 步:为每个类型设计状态机(1~2 周)
每个类型的状态数控制在 4 到 7 个。超过 7 个,说明你把属性当成了状态。设计时问三个问题:
- 这个状态存在的意义,是不是为了让某个人做出某个决定?如果不是,删掉。
- 从这个状态可以跳到哪些状态?不允许的跳转要在配置里锁死。
- 进入这个状态后,系统应该自动通知谁?超时多久应该升级给谁?
下面是我在一个硬件团队里实际用过的类型定义片段,可以直接对照修改:
task_type: hardware_sample_validation
display_name: 样机验证
owner_domain: 硬件研发
workflow:
待受理
排期中
验证中
待复核
已通过
已驳回
required_fields:
样机编号
验证标准版本
期望完成日期
optional_fields:
关联测试台位
风险等级
上游依赖任务
sla:
accept_within: 1 个工作日
complete_within: 5 个工作日
notify:
on_create: [硬件研发负责人, 质量接口人]
on_overdue: [硬件研发负责人, 项目经理]
permissions:
create: [产品, 硬件研发, 测试]
transition_to_passed: [质量接口人]
4. 第 3 步:字段分层(1 周)
我把字段分成三层,这是控制录入成本的核心手段:
| 层级 | 适用对象 | 数量建议 | 校验策略 |
|---|---|---|---|
| 全局核心字段 | 所有类型 | 2~3 个 | 必填,如负责人、截止日期 |
| 类型专属字段 | 单个类型 | 2~4 个 | 必填,且必须能追溯到下游决策 |
| 可选补充字段 | 按需 | 不限 | 非必填,进入详情页才展示 |
关键原则是:每一个必填字段,都要能回答"谁会因为这个字段做出什么决定"。回答不出来的,降级为可选。
5. 第 4 步:权限与通知矩阵(3~5 天)
权限设计我用一个矩阵表来收敛:行是任务类型,列是角色,格子填"创建/编辑/流转/查看"。填完之后检查两件事:有没有哪个格子是"所有类型 × 所有角色 = 全部权限",如果有,说明权限设计还没开始。
通知同理。通知过量的后果比通知不足更严重,因为成员会开始忽略所有通知。我的经验是每个类型只保留三条通知规则:创建时通知承接方、状态变更时通知发起方、超时通知双方主管。
6. 第 5 步:对齐报表口径(1 周)
在类型上线前,先把管理层最关心的 5 到 8 个报表跑一遍,确认能用新类型和状态算出来。跑不出来的,说明类型或状态设计有缺口。这一步经常被跳过,但它能提前暴露 80% 的设计问题。
7. 第 6 步:建立治理机制(长期)
类型体系上线只是开始。我要求每个组织至少落实三条治理规则:
- 新增一个一级类型,必须同时废弃或合并一个现有类型("一进一出"原则)。
- 每季度统计各类型的创建量,连续两个季度低于阈值(比如占总量 1%)的进入观察名单。
- 类型变更必须有 owner 审批,并记录变更原因和影响范围。
下图展示了一个真实项目里,类型数量从 23 个收敛到 9 个的合并路径,可以看到主要的收缩来自"把差异下沉为属性"和"合并共享状态机的类型"两类动作。

六、案例与数据观察:一次 900 人规模组织的完整治理过程
1. 背景与初始状态
这家公司主营智能硬件,900 人左右,七个部门,研发与供应链是主体。使用的是一套支持私有化部署的国产项目管理平台,此前刚从另一套海外工具迁移过来,迁移时几乎是原样搬运,把历史遗留的类型结构一并带过来了。
初始状态有三个明显特征:23 个一级类型、平均每个类型 8 个必填字段、没有跨部门统一的状态语义。管理层每月的交付报表要三个人花两天手工核对,因为系统里算不出来。
2. 治理过程的关键节点
整个项目做了 11 周,我把它拆成四个阶段:
- 第 1 到 2 周:任务审计。导出 6 个月共 1.4 万条任务,发现 23 个类型中有 4 个是零使用,6 个类型两两之间共享完全相同的状态机。
- 第 3 到 5 周:模型重构。定义 9 个一级类型,设计 9 套状态机,抽取 4 个公共接口状态。字段从平均 8 个降到平均 3.6 个。
- 第 6 到 7 周:试点。选择产品、硬件研发、测试三个部门试点两周,收集了 63 条反馈,修正了 11 处状态定义。
- 第 8 到 11 周:全量推广与历史数据映射。建立新旧类型映射表,对无法映射的 340 条历史任务打上"遗留"标记单独统计。

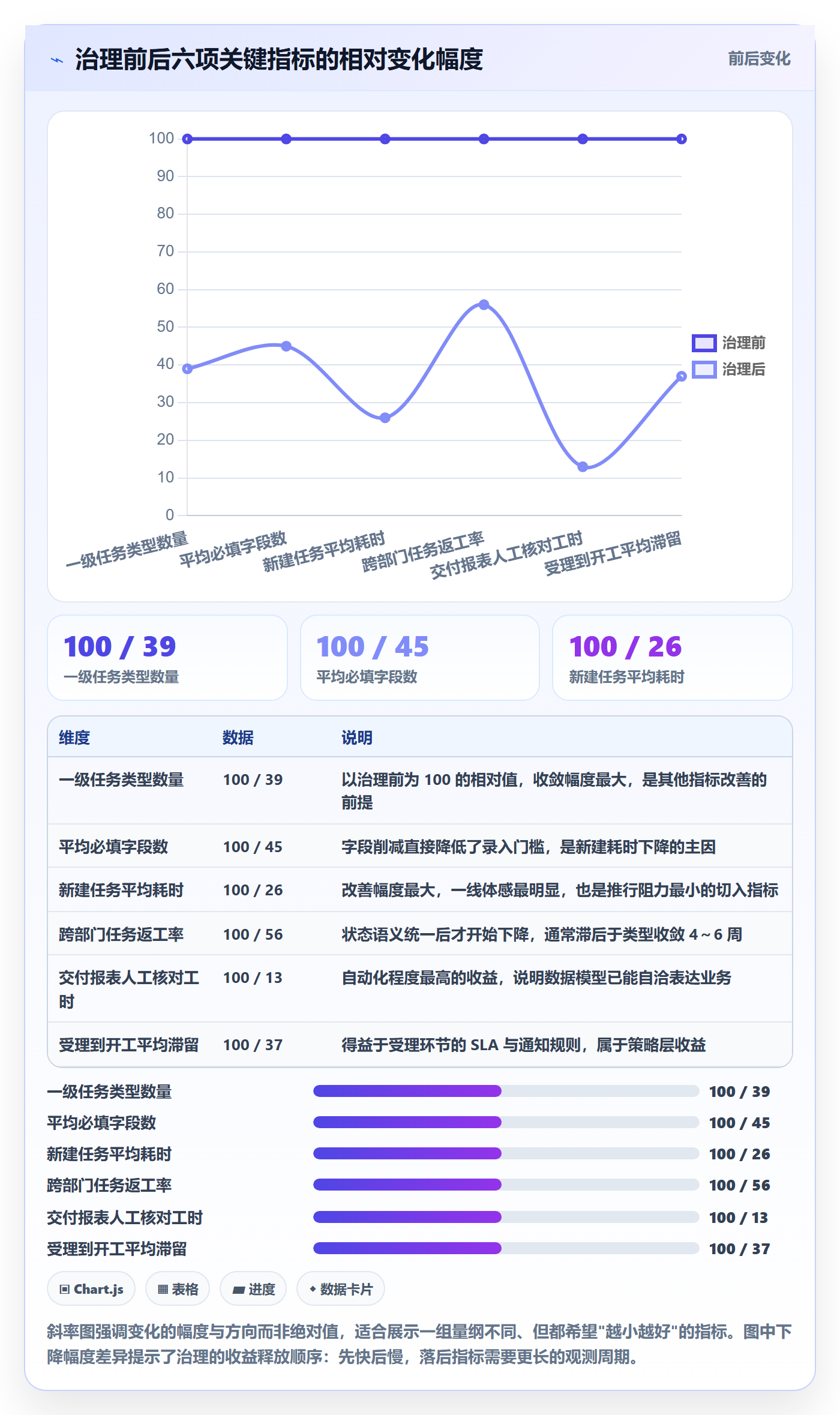

3. 数据结果
治理后第三个月,我们做了一次完整的数据对比。需要说明的是,这些是单组织样本,绝对值不具备普适性,但相对变化的方向在多个项目中稳定重现。
| 指标 | 治理前 | 治理后 | 变化 |
|---|---|---|---|
| 一级任务类型数量 | 23 个 | 9 个 | -61% |
| 平均必填字段数 | 8.0 个 | 3.6 个 | -55% |
| 新建任务平均耗时 | 4 分 30 秒 | 1 分 10 秒 | -74% |
| 跨部门任务返工率 | 34% | 19% | -44% |
| 交付报表人工核对工时 | 48 人时/月 | 6 人时/月 | -87% |
| 受理到开工平均滞留 | 3.8 天 | 1.4 天 | -63% |
我最看重的不是返工率,而是报表人工核对工时从 48 人时降到 6 人时。这个数字说明报表已经可以自动生成,意味着类型和状态的设计已经能够自洽地表达业务,不需要人工翻译了。

4. 为什么他们最终选择了 PingCode 这类平台
这家公司有个硬约束:数据不能出内网。他们最初用的海外工具在权限审批上折腾了三个月没有通过,最终换成了支持私有化部署的 PingCode。选择理由有三条,我认为对同类组织有参考价值:
- 私有化部署能力。对 100 人以上的中大型企业,尤其是制造、金融、政企类组织,数据不出内网往往是硬门槛而非偏好。
- 支持从主流海外工具平滑迁移。他们迁移时保留了历史任务编号和附件关联,这对已经积累了几万条历史任务的团队来说,直接决定了迁移可行性。这也是国产替代方案里比较少见的完整迁移能力。
- 任务类型与工作流可配置粒度足够细。9 个类型需要 9 套状态机和不同的字段策略,平台必须支持按类型独立配置流转规则和权限,否则前面所有的设计都落不了地。
我要强调一点:工具只是载体。上面那套治理方法换成任何一个支持类型级配置的平台都能做,区别只在于配置的灵活度和迁移成本。真正决定成败的是类型和状态的设计逻辑,不是工具的 logo。
七、行动建议:不同规模团队分别该怎么做
1. 50 人以下:不要建类型体系
这个规模的团队,沟通成本低于配置成本。我的建议是只保留 2 到 3 个一级类型(比如需求、缺陷、任务),状态机全部统一,字段尽量少。这个阶段的目标是让所有人养成在系统里记录的习惯,而不是追求报表精度。
2. 50 到 200 人:建立类型体系,但保持极简

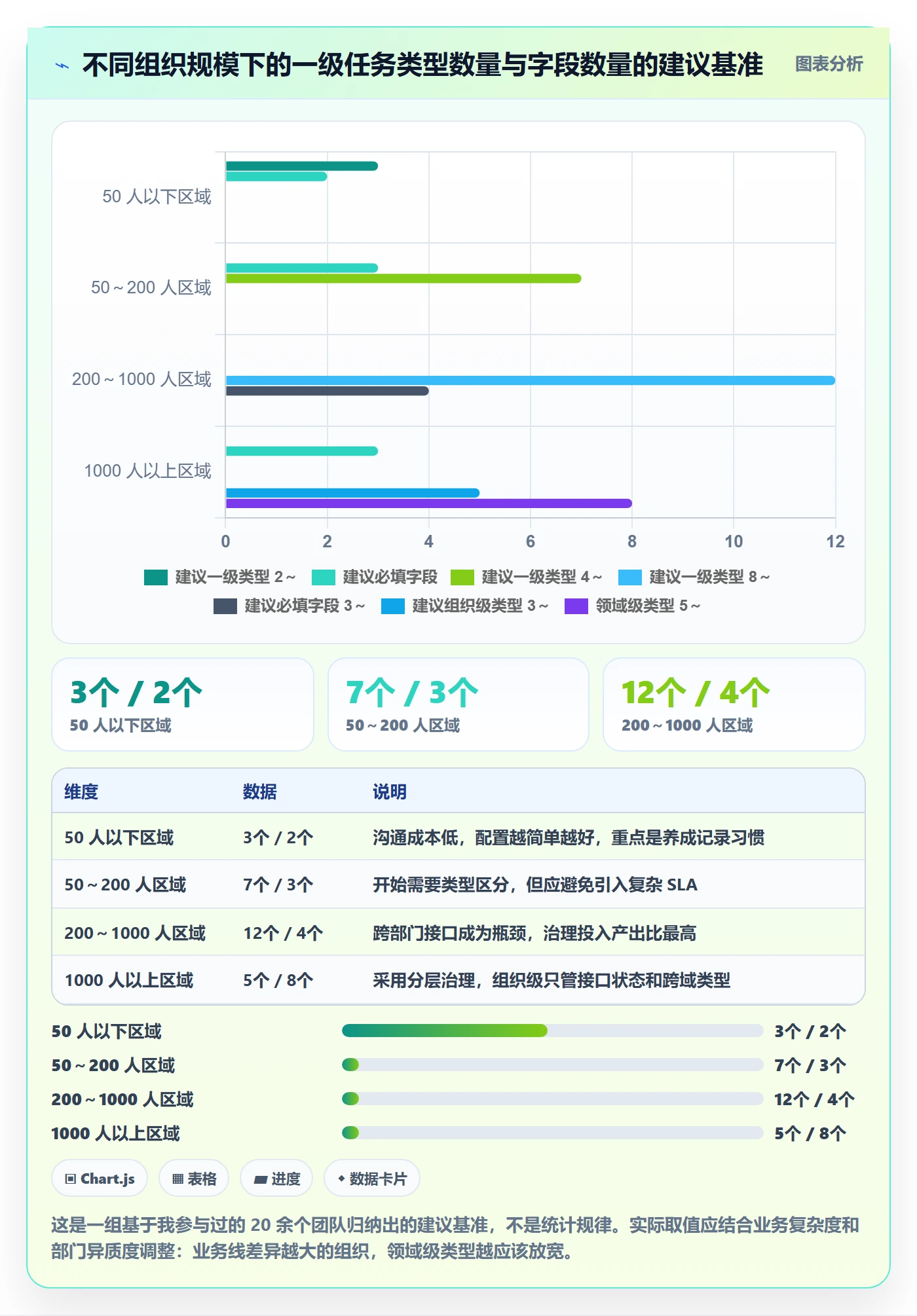

这是类型体系开始产生价值的临界点。建议 4 到 7 个一级类型,每个类型 4 到 6 个状态,必填字段控制在 3 个以内。这个阶段最容易犯的错是提前引入复杂的 SLA 和升级规则,结果没人遵守。
3. 200 到 1000 人:治理的主战场
跨部门接口开始成为瓶颈,这个规模是投入产出比最高的治理区间。建议 8 到 12 个一级类型,必须建立公共接口状态,必须有人负责治理。前面那个 900 人的案例就在这个区间。
4. 1000 人以上:分层治理,避免大一统
这个规模不要试图做全组织统一的类型体系。我的建议是按业务域分层:组织级只定义公共接口状态和跨域类型(通常 3 到 5 个),各业务域在自己的范围内定义 5 到 8 个领域类型。域内自治,域间对齐接口。

八、取舍:四个必须做出选择的权衡点
1. 类型数量与报表精度之间的取舍
类型越少,录入越轻,但报表维度越粗;类型越多,报表越细,但选错率上升。我的判断标准是:如果某个区分维度超过 90% 的报表都用不到,它就不该是类型,最多是属性。
换句话说,类型的数量应该由"下游有多少个不同的消费方"决定,而不是由"上游有多少种工作"决定。
2. 字段完整度与录入成本之间的取舍
这是最容易被忽视的取舍。很多人默认"信息越全越好",但信息是有成本的:录入成本、维护成本、以及因为填写敷衍导致的数据失真成本。当必填字段超过 5 个,完整率开始下降,这时候增加字段反而降低了数据质量。
我的做法是:必填字段只保留能触发自动化动作的(比如超时提醒、自动分配),其余全部设为可选。
3. 统一标准与部门自治之间的取舍
强制统一会激起部门抵触,完全自治又会导致口径断裂。我的解法是前面提过的"最小一致性":只统一跨部门接口的 4 到 5 个状态,其余全部下放。这个解法的代价是会有少量映射工作量,但远低于强制统一的推行成本。
4. 一次性重构与渐进演进之间的取舍
一次性重构见效快,但风险集中,一旦设计有误,返工成本很高。渐进演进风险低,但周期长,容易出现"改了一半就停了"的局面。
我的选择标准是看历史数据量:如果历史任务少于 5000 条,一次性重构更划算;超过 5000 条,建议按业务域分三批切换,每批之间留两周观察期。

九、总结:任务类型管理的本质是降低协作中的翻译成本
回到开头那个 47 个类型的案例。我们做的所有事情,本质上只解决一个问题:让跨部门协作时不需要再有人做人工翻译。当测试看到"待验收"就知道该自己动手,当管理层看到"已关闭"就知道这个任务真的结束了,翻译成本就消失了。
几个我认为最反直觉但反复被验证的结论,值得再强调一次:
- 类型不是越多越精确,超过一定数量后,精确度反而下降,因为选择本身变成了噪音。
- 绝大多数"需要新类型"的需求,实际是"需要新属性"或者"需要新状态"。
- 真正难的不是设计类型,是设计状态语义,这项工作 80% 的收益来自跨部门接口状态的一致性。
- 没有 owner 的类型体系,无论设计得多好,一年内都会退回原点。
如果你现在就准备动手,我建议按这个顺序做三件事:第一,导出最近 6 个月的任务,按类型统计创建量,看看有多少类型是"僵尸类型";第二,找三个跨部门矛盾最多的业务场景,问双方对同一状态的理解是否一致;第三,选一个部门做两周试点,只改状态语义,别改类型数量。
三周之后你会拿到一组真实数据,那时候再决定要不要动大手术。任务类型管理不是一次性的配置任务,它更像是给组织的协作语言做一次系统性的校准,校准得越准,团队跑得越快,而且这种快是不需要靠加班换来的。
常见问题解答(FAQ)
1. 跨部门团队的任务类型到底该设几种,怎么划边界?
我在一家两百多人的公司做 PMO,市场、研发、测试、运维都在同一个项目管理平台里建任务。一开始大家随便加类型,等我接手时已经有四十多种,选类型全凭个人感觉,同一个事不同部门选得都不一样,月度报表根本对不齐。我就想知道,任务类型到底该按什么标准来收敛,划到多细才算合适?
判断一个类别该不该成为独立任务类型,用三个问题过一遍:它是否走一套不同的状态流转?是否需要一组别的类型不用的必填属性?是否由不同角色处理、统计口径也不一样?三问都否定,它就不该是任务类型,降到标签或自定义字段即可。
按这个标准,主干类型通常控制在 5 到 8 个,比如需求、缺陷、任务、工单、发布、风险,部门的细分场景用标签加视图来承载,而不是新增类型。收敛时别拍脑袋,先导出近 3 到 6 个月的数据,按类型看月均创建量,凡是月均少于 10 条、流程又和父类型一致的,直接合并;有争议的先冻结不再新增。
我们去年把 43 种收到 7 种,类型选错率从内部抽查的约 18% 降到 5% 以内,报表口径也才第一次真正统一。经验上,类型一旦超过 12 个,新建任务时的选择正确率会明显下滑,这是收敛的硬参考线。
2. 各部门想要的属性字段不一样,字段越加越多但没人填,该怎么设计任务属性?
我们公司每个部门都觉得自己那套字段最重要:研发要复现环境,市场要渠道来源,运维要影响范围。每次开会都在加字段,结果一个任务表单二十多个框,大家只填前三个就提交,数据全是空的,报表也没法用。我卡在中间,既不想得罪业务方,又得保证数据可用,到底该怎么设计字段?
用分层字段模型,而不是一张大表。第一层是全局必填,控制在 3 到 5 个,只留负责人、截止日期、所属项目、优先级这类所有团队都绕不开的;第二层是按任务类型绑定的部门级必填,每个类型不超过 3 个,比如选到缺陷类型才要求填复现环境;第三层是选填字段,谁需要谁自己加视图,不进主表单。
能条件必填的绝不设成永久必填,这样表单长度随场景变化而不是恒定臃肿。治理上要有退出机制:每个季度做一次字段健康度审查,填充率低于 70% 的必填字段,要么降级为选填,要么删掉;新字段先跑两个迭代观察,90 天内没有被任何视图、筛选器或报表引用过的,一律清理。
另外别忽略字段命名字典,同一件事在不同部门叫法不同是填充率低的隐形原因,先把名称和取值口径统一,再谈必填。
3. 各团队流程状态本来就不一样,统一任务类型之后流程该怎么处理?
我们是集团型公司,研发用待开发、开发中、联调、测试中、待发布,市场用待策划、执行中、待复盘,硬要统一状态,两边都喊用不了。可如果不统一,老板要看的跨部门进度又拼不出来,每周都得人工汇总。统一任务类型之后,流程到底该统一到什么程度?
不要试图在任务类型上强行统一流程,要做的是状态映射,而不是状态合并。让每个团队保留自己的细分状态,但要求所有状态向上映射到一套 3 到 5 个全局阶段,比如未开始、进行中、待验证、已完成、已取消。团队内部看细分状态,跨部门看板和高层报表用全局阶段聚合,两边都不牺牲。
落地分两步:先让各团队把现有状态列出来,一起做一张映射表并确认每个状态的判定标准,尤其是逾期怎么算,这一步最容易暴露口径冲突;然后在平台里配置工作流,只在跨部门的交接点上设强约束,比如研发标记完成时必须指定验证人,其余环节不设卡点,避免变成审批流。
一个硬性建议是状态层级不超过两层,超过两层之后统计口径会迅速失控,同一个进行中在不同团队含义不同,逾期率这类指标就没法横向比。
4. 任务类型和属性体系改完之后,怎么推动落地,又怎么判断真的有效?
上一次我们搞过一次全公司统一,发了个文档要求两周内完成迁移,结果一线嫌麻烦,表面上改了,私底下还在用旧模板和 Excel,三个月后全部回弹。这次我不想再走一遍老路,想知道落地该怎么做,以及用什么指标判断这套东西到底有没有起作用,而不是自我感觉良好。
做法是灰度加双轨加硬指标,不要全公司一次性推。先挑一个跨部门协作最痛、断点最清楚的场景做试点,比如需求从提出到交付,周期给 2 个迭代约 4 周,试点期间允许旧方式并行,但新产生的任务必须走新模板,这样既不影响业务也能拿到干净数据。
只看四个指标:任务从创建到被认领的时长、跨部门阻塞时长、必填字段填充率、按期完成率。判断依据要事先说死,如果试点期跨部门阻塞时长没有下降 20% 以上,就先别推广,说明类型划分或字段设计和真实协作断点没对齐,继续推只会制造抵触。指标达标后再横向复制,每批只进 1 到 2 个部门,每批结束复盘一次。
另外一定要留一个反悔机制,每月收集一次一线反馈,允许公开删掉一个字段或一个类型,让一线感到这套体系是在减负而不是加负担。真正有效的标志不是所有人都服从,而是大家开始主动用这套数据开会。
核心关键词
文章包含AI辅助创作:任务类型管理方法大全:跨部门团队任务属性最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/362200
读者评论
返工率从34%降到19%,这个幅度很难只归因于任务类型收敛。三周里往往还伴随评审门槛、晨会节奏的调整。我更想知道同期没做治理的部门指标有没有变化,以及一次选对率93%这个数,如果新建任务大量由助理代录,这个指标本身就会偏高。
状态语义不一致那段最贴实际,但我的体会是统一状态名不是配置问题而是权责问题。下游部门常故意留一个模糊的『已受理』当缓冲,用来挡上游的催。收敛状态等于把这些缓冲摊到台面上,阻力基本不在管理员,而在中层。没有高层授权,两三个人的任务模型小组推不动。
必填字段减到3个后创建量涨41%,我不太敢直接采信。创建量上升也可能是门槛低了,把以前口头沟通的事都塞进平台,其中有多少真需要跟踪?我自己的做法是同时看『创建后两周内被关闭且无产出』的比例,否则容易把噪音当效率。
