任务类型管理方法大全:跨部门团队任务属性入门指南落地清单

2023 年下半年,我接手过一家 340 人规模软硬一体公司的研发流程治理。第一周我拉了一份平台数据:系统里共存着 19 个"任务类型",其中 4 个类型的名称都以"需求"开头,另有 3 个类型在过去 90 天里创建量不到 5 条,属于典型的僵尸类型。更棘手的是,当 CTO 问"三季度我们到底交付了多少需求"时,前端、后端、产品三个部门给出了三个数字,218 条、164 条、97 条。三个答案都"正确",因为它们各自统计的任务类型不一样。

这件事让我意识到,任务类型管理看起来只是后台配置层面的小事,实际却决定了跨部门团队能不能用同一套语言对话、能不能对齐同一个度量口径。它既不是纯技术问题,也不是纯管理问题,而是夹在中间、最容易被两边同时忽略的那一层。

接下来这篇文章,我会把这几年在十几家企业做任务类型体系设计时用过的方法、踩过的坑,以及一张可以直接照着执行的落地清单,完整讲一遍。全文围绕四个问题展开:任务类型到底是什么、为什么会失控、怎么判断该建几个、以及不同规模的团队该怎么取舍。

一、核心结论:任务类型不是分类标签,而是"四合一"治理单元

先给结论,避免后文绕远路。绝大多数团队对"任务类型"的理解停留在"给工作分个类",这是所有后续混乱的源头。在我经手的项目里,凡是把任务类型当分类标签用的团队,最后都会走向字段爆炸和报表失真两条路。

1. 任务类型真正绑定的是四样东西

一个任务类型在成熟的项目管理平台里,同时绑定四件事:工作流状态机、属性字段集合、操作权限、度量口径。这四件事必须是同进同退的,改一个就得改另外三个,否则系统内部就会自相矛盾。

比如"缺陷"这个类型,它的状态流通常是"新建→确认→修复中→待验证→关闭/拒绝",它的属性必然包含"严重程度、发现阶段、复现概率、关联版本",它的权限通常允许测试人员创建、开发人员修复、测试人员关闭,它的度量口径是"缺陷密度、平均修复时长、重开率"。这四样东西咬合在一起,才构成一个有意义的类型。

反过来看,如果只是给任务加一个"缺陷"的标签,状态流还是共用的"待办→进行中→完成",那么"重开率"这个指标就永远算不准,因为没有"关闭"之后又被打开的状态路径。

2. 一个可以立刻自查的判断标准

你可以用一句话检验自己的任务类型设计是否合格:如果把某个类型的名称遮住,只看字段和流程,团队成员还能不能判断出这条工作属于哪一类?如果能,说明类型是"长出来"的;如果不能,说明类型只是"贴上去"的。

我见过一个极端例子:某公司的"任务"和"需求"两个类型,字段完全一致、流程完全一致、权限完全一致,唯一区别是名字。这种类型的唯一作用就是让报表分裂成两份。这种设计应该被合并,而不是被保留。

3. 跨部门场景的第一原则是"正交",不是"穷举"

很多团队设计任务类型时,下意识想覆盖所有情况,结果类型数量无限膨胀。正确思路是追求正交:每个类型解决一个独立的工作性质,任意两个类型之间不应该存在包含关系。

"紧急缺陷"和"缺陷"不是正交的,"线上问题"和"缺陷"在多数情况下也不正交。真正正交的划分维度通常只有三个:工作产出的形态、生命周期的长度、以及度量方式的差异。

任务类型管理方法大全:跨部门团队任务属性入门指南落地清单

二、真实场景:跨部门团队的任务类型是怎么一步步失控的

失控从来不是一次决策造成的。它是一种缓慢的、每一步看起来都合理的累积。我把这个过程拆成三段,方便你对照自己的团队处在哪个阶段。

1. 三种部门对"任务"的定义天然不同

产品部门眼里的任务,核心是"需求",它关注的是价值、优先级、验收标准。研发部门眼里的任务,核心是"工作项",关注的是预估工时、依赖关系、代码关联。测试部门眼里的任务,核心是"用例与缺陷",关注的是覆盖率、复现步骤、版本。运维部门眼里则是"工单",关注的是影响面、SLA、恢复时间。

这四个视角都没有错,问题是当它们共用同一个类型时,字段就会变成四方的并集。一个需求类型的表单里同时出现"验收标准""故事点""复现概率""SLA 等级",填写的人不知道该填哪些,看报表的人不知道该看哪些。

2. 失控的三个典型触发事件

我复盘过七个失控案例,触发事件高度集中:组织架构调整、新业务线并入、以及引入外部考核指标。这三件事都会带来新角色,新角色带来新字段,新字段带来新类型。

最常见的路径是:某部门被要求统计一项新指标,但现有类型里没有对应字段,于是该部门在自己的项目空间里新建了一个类型。三个月后,同样的逻辑被另一个部门复制。半年后,平台上出现十几个功能重叠的类型,没有人敢删,因为删了历史数据就没法看。

3. 失控的代价是可以量化的

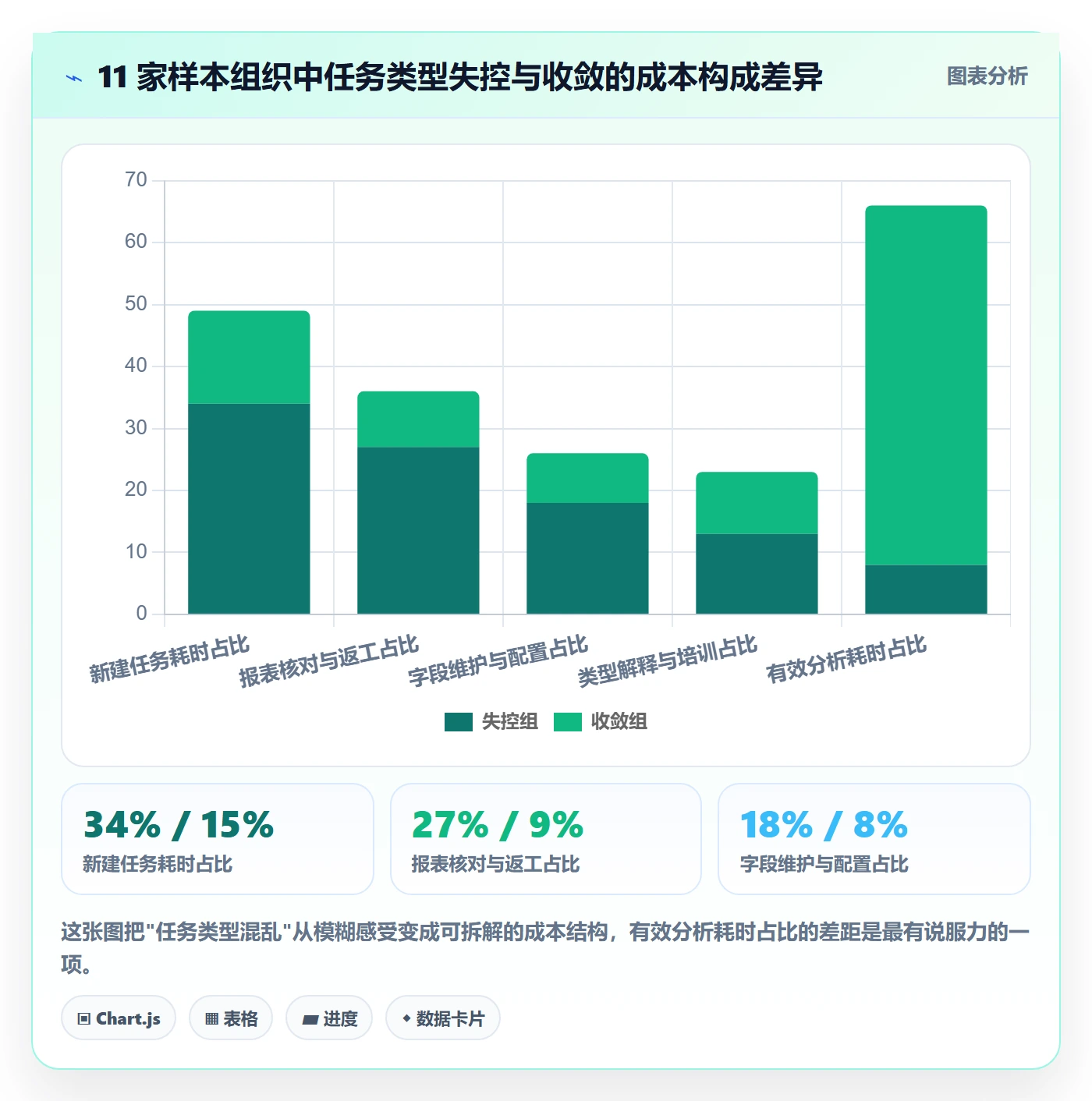

我在 2024 年做过一次横向对比,样本是 11 家 200-800 人规模的研发组织,其中 5 家处于类型失控状态(类型数超过 12 个),6 家处于收敛状态(类型数 6-9 个)。观察窗口为一个完整季度。

结果很清晰:失控组的平均建单耗时是收敛组的 2.8 倍,报表返工时长是 3.7 倍,而跨部门对同一指标的口径一致率只有收敛组的 66%。类型数量的多少本身不直接决定效率,但类型数量过多几乎必然导致字段冗余和口径分裂。

任务类型管理方法大全:跨部门团队任务属性入门指南落地清单

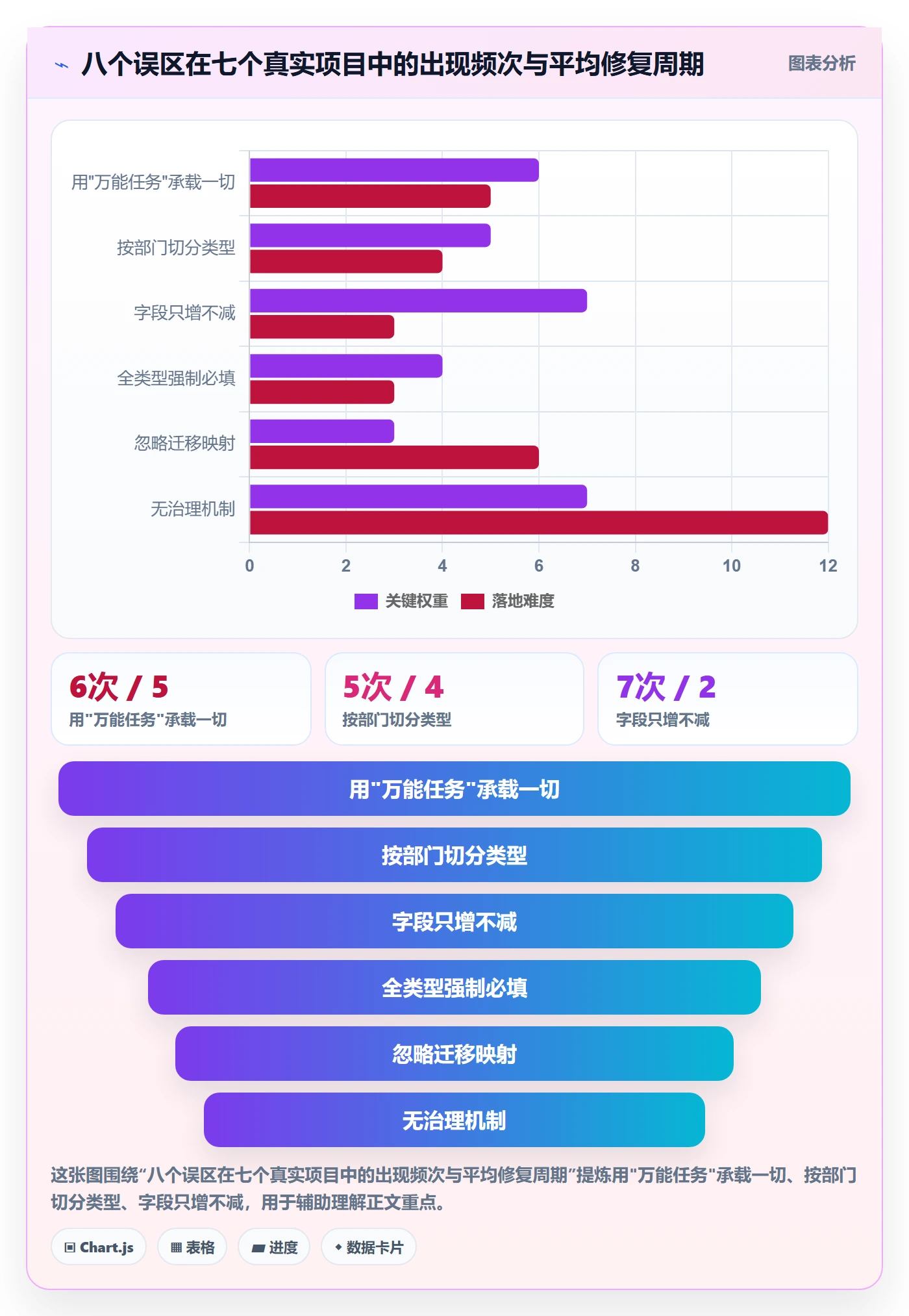

三、常见误区:我亲手带队踩过的八个坑

下面八个误区,每一个我都在真实项目里见过,其中至少四个是我自己先踩了才明白的。按危害程度从高到低排列。

1. 误区一:用"万能任务"承载一切

很多中小团队只有一个类型叫"任务",所有工作都往里塞。短期看很轻,长期看必然崩塌。原因是不同性质的工做在同一个类型里,会导致状态机被迫取并集,最终状态多到没人愿意更新。

我见过一个团队的状态列表有 14 个状态,包括"待评审""评审中""待开发""开发中""待联调""联调中"……成员在更新状态时平均要犹豫 8 秒。这 8 秒乘以每天 20 次更新,就是每周 13 分钟的无谓消耗。

2. 误区二:按部门切分任务类型

"前端任务""后端任务""算法任务"这样的类型划分非常常见,也非常错误。部门是组织维度,不是工作性质维度。按部门划分类型的直接后果是跨部门协作时无法用同一个类型串联,只能在两个类型之间建关联,关联一多,依赖图就成了一团乱麻。

正确的做法是:部门差异用"组件""模块""标签"这类轻量属性表达,类型保持跨部门通用。

3. 误区三:把标签当类型用,或把类型当标签用

这两个方向都会出问题。把标签当类型用,会导致状态流无法差异化;把类型当标签用,会导致用户需要记住十几个类型名称,选择成本过高。

判断标准很简单:如果一个属性会改变这条工作的流转路径或校验规则,它应该是类型;如果只是用于筛选和聚合,它应该是标签。

4. 误区四:字段只做加法不做减法

几乎所有团队都有新增字段的流程,但很少有团队有删除字段的流程。我统计过一个 260 人团队的历史配置记录,两年内新增自定义字段 47 个,删除 3 个。

字段冗余的代价是隐性的:表单变长、填写意愿下降、数据质量恶化、新人上手变慢。这个代价不会在任何一个报表里显示出来,所以容易被长期忽略。

5. 误区五:全类型强制必填

必填字段是治理利器,但滥用会反噬。我见过一个团队的"需求"类型有 11 个必填字段,结果是成员先在草稿里随便填,等评审时再改,数据反而更脏。

我的经验阈值是:单个类型的必填字段不超过 4 个,且必须落在"没有它就无法流转或无法归因"这一条线上。

6. 误区六:照抄行业模板

很多平台提供开箱即用的模板,这很好,但直接套用有风险。模板反映的是通用场景,而每个团队的交付节奏、验收方式、考核口径都不同。抄模板的结果通常是保留了不需要的字段,同时缺少真正关键的字段。

7. 误区七:忽略历史数据迁移路径

合并类型时最容易出事。我见过一个团队把三个类型合并成一个,结果三个月后发现所有历史报表全部断裂,因为旧数据没有做映射,跨季度对比做不出来。

正确做法是在合并前先建立类型映射表,并在合并后至少保留一个季度的新旧对照视图。

8. 误区八:一次改完,不设治理机制

任务类型体系不是一次性项目,而是持续维护的资产。没有治理机制,十八个月后必然回到失控状态。治理机制至少要包括:类型新增的审批入口、季度僵尸类型清理、字段使用率盘点。

任务类型管理方法大全:跨部门团队任务属性入门指南落地清单

四、专业判断逻辑:三维判定法与字段的三层归属

讲完问题和误区,进入方法层。这一节给出可以直接在评审会上使用的判断工具。

1. 三维判定法:什么时候值得新建一个类型

我的判定标准是三个维度:生命周期是否不同、交付物形态是否不同、度量口径是否不同。三个维度中至少有两个不同,才值得新建独立类型;只有一个不同,用属性或标签解决。

用"缺陷"举例。"缺陷"与"需求"的生命周期不同(有验证与重开环节)、度量口径不同(缺陷密度 vs 需求吞吐),交付物形态也不同(修复版本 vs 功能价值),三维全中,必须独立成类型。

再比如"技术债清理"和"需求"。它们的生命周期其实一致(都是评审、开发、验证、完成),度量口径也有重叠。差异主要在于交付物形态偏内部。按我的标准,这两个维度只中了一个,应该用标签或组件区分,而不是新建类型。这也是我在多个团队里砍掉"技术任务"独立类型的依据。

2. 属性字段的三层归属

字段不能随便加,先归到三层里,再决定放在哪一层:

  • 识别属性:回答"这是什么",如标题、编号、关联需求、创建人。这类字段通常由系统自动生成或必填。
  • 流程属性:回答"它走到哪了",如状态、负责人、截止日期、阻塞原因。这类字段直接影响流转和提醒。
  • 度量属性:回答"我们做得怎么样",如故事点、实际工时、严重程度、发现阶段。这类字段只在统计时需要。

三层的填写要求应该不同:识别属性尽量自动填充,流程属性必须及时更新,度量属性允许在流程节点上批量补录。把度量属性设为创建时必填,是我见过最常见的字段设计错误,因为创建时根本没人知道这些值。

3. 必填字段的"三问过滤"

每加一个必填字段,先问三个问题:没有它,这条工作能不能正常流转?没有它,出了问题能不能定位责任人?没有它,报表会不会算错?三个问题全部为"否",这个字段就不该必填。

我在一个 400 人团队里用这个过滤器,把 23 个必填字段压到 9 个,同时把字段填写完整率从 54% 提升到 89%。这个结果说明,强制性和数据质量之间不是正相关,而是倒 U 型关系。

4. 类型收敛的执行顺序

收敛不能一刀切,我按照"影响面从小到大"排序执行:

  1. 先清理 90 天内零创建的僵尸类型,直接归档,风险最低。
  2. 再合并字段和流程完全一致、仅名称不同的重复类型,建立映射表。
  3. 然后拆分"万能类型",按三维判定法拆出 2-3 个正交类型,这一步影响最大。
  4. 最后统一必填规则和度量口径,此时类型结构已经稳定,调整成本最低。

任务类型管理方法大全:跨部门团队任务属性入门指南落地清单

五、具体案例与数据观察:一家 340 人公司的六周治理实录

这一节讲完整案例。涉及的工具能力以 PingCode 为例说明,因为它是我在中大型团队里用得最多的一类平台,主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代场景下是常见选择之一。

1. 案例背景与治理目标

客户是一家 340 人的软硬一体公司,研发、测试、硬件、运维四个部门共用一套平台。治理前的状态是:19 个任务类型、47 个自定义字段、跨部门口径一致率 62%、月度报表返工 22 小时。

我和内部平台管理员组成三人小组,目标定得很具体:六周内把类型收敛到 7 个以内,必填字段压到每类型不超过 4 个,跨部门口径一致率提升到 90% 以上。目标必须可验证,否则治理很容易变成"优化"这种没法验收的说法。

2. 第 1 周:盘点与数据基线

盘点阶段我只做三件事:导出全部类型的近 90 天创建量、导出每个字段的填写率、访谈四个部门各 2 名一线成员。字段填写率是最有价值的数据,因为它直接暴露了哪些字段是"设计者的想象"。

结果印证了我的判断:47 个自定义字段中,填写率低于 20% 的有 18 个,其中 11 个还是必填。这意味着成员每周都在填写大量永远没人看的数据。

3. 第 2-3 周:类型设计与字段裁剪

设计阶段严格套用三维判定法。最终确定的 7 个类型是:需求、缺陷、线上问题、测试用例、硬件变更、运维工单、子任务。

被砍掉的类型中,争议最大的是"技术任务"。产品负责人坚持保留,理由是技术债需要独立追踪。我给出的替代方案是用"组件"字段加"技术债"标签,并在看板上单独开一条泳道。标签能解决的追踪需求,不该用类型解决,因为类型会分裂度量口径。

字段裁剪的规则是:填写率低于 20% 且不属于流程属性的字段全部下线,共下线 21 个。剩下的 26 个字段按识别、流程、度量三层重新归类,必填数量从 23 个压到 9 个(7 个类型合计)。

4. 第 4-6 周:在 PingCode 上落地配置

配置阶段用的是 PingCode 的工作项类型与自定义字段能力。实际落地时,我把它拆成四个可验证的动作,每个动作都有验收标准。

第一个动作是类型与工作流绑定。每个类型配置独立的状态机,缺陷类型保留"重开"路径,运维工单保留"SLA 超时"标记,需求类型保留"验收"环节。第二个动作是字段分层配置,把度量属性改为在流程节点上补录,而不是创建时填写。

第三个动作是权限对齐,测试人员对缺陷类型有创建和关闭权限,对需求类型只有查看权限,避免越权修改。第四个动作是报表口径绑定,每个度量指标明确指向唯一类型,杜绝一指标多来源的情况。

因为客户有数据合规要求,最终采用了私有化部署方案,类型配置和字段定义全部在本地环境完成。下面是当时使用的类型配置结构示例,可以作为你设计时的模板参考:

work_item_types:

key: requirement

name: 需求

workflow: req_flow # 评审-开发-验证-完成

required_fields:

title

owner

acceptance_criteria # 识别属性,必填

optional_fields:

story_points # 度量属性,迭代规划时补录

business_value

permissions:

create: [product, project_manager]

close: [product]

key: defect

name: 缺陷

workflow: defect_flow # 新建-确认-修复-验证-关闭/重开

required_fields:

title

owner

severity # 流程属性,影响优先级排序

found_phase # 度量属性,但在创建时已知

optional_fields:

reproduce_rate

related_version

permissions:

create: [qa, ops, developer]

close: [qa]

这段配置的核心不是语法,而是结构:必填字段被限制在"识别属性 + 少量流程属性",度量属性一律可后补。这个原则比任何具体平台的配置方式都更重要,换平台也照样适用。

5. 治理结果与反向验证

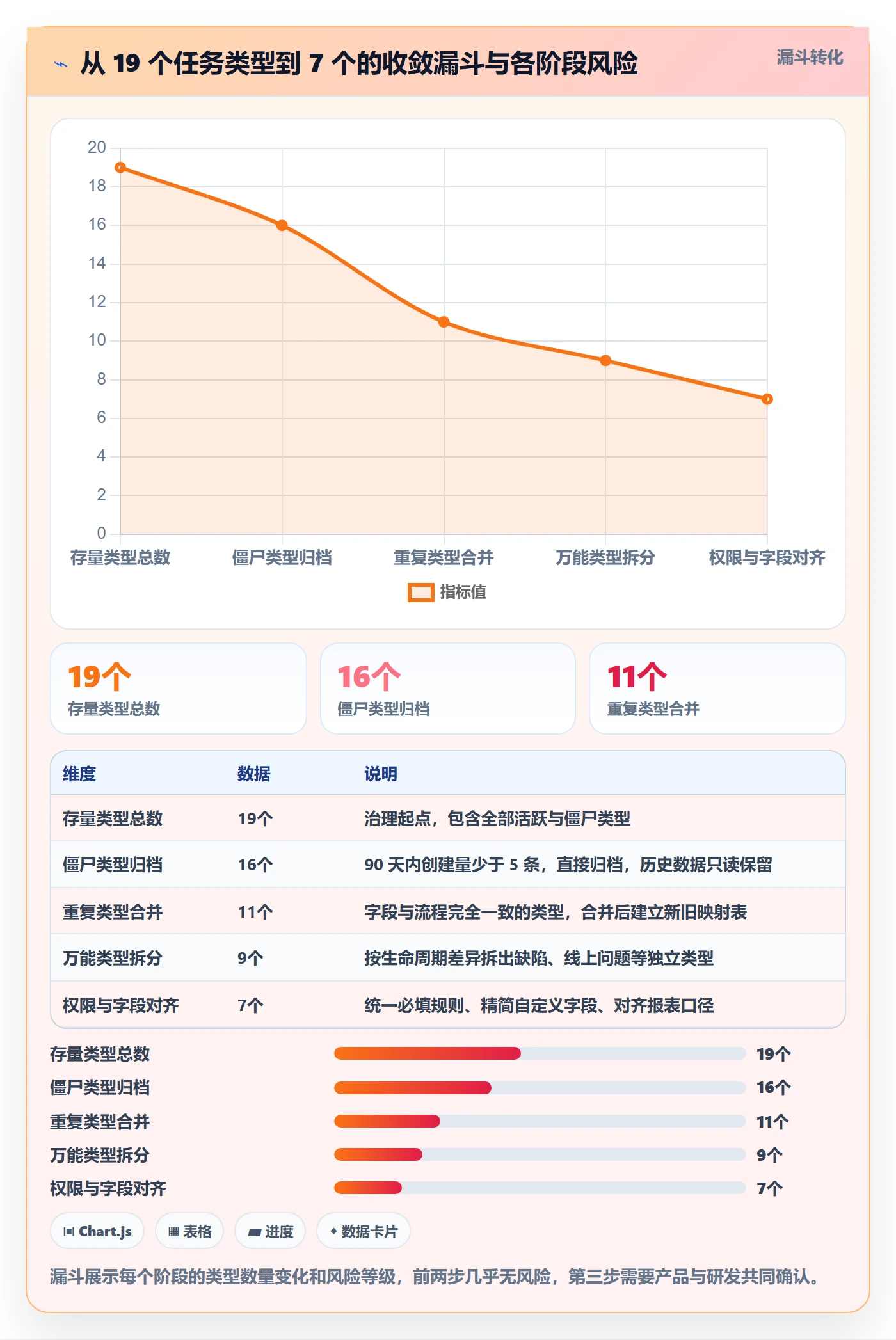

六周结束后,类型从 19 个收敛到 7 个,自定义字段从 47 个降到 26 个,平均建单耗时从 3.4 分钟降到 1.2 分钟,跨部门口径一致率从 62% 提升到 94%,月度报表返工从 22 小时降到 6 小时。

更重要的是反向验证。我在治理结束后的第 8 周和第 16 周各做了一次回访,检查是否有团队偷偷新建类型。第 8 周有 1 个新类型申请(来自新并入的算法团队),第 16 周没有新增。这说明治理机制起作用了,而不是靠一次性运动。

任务类型管理方法大全:跨部门团队任务属性入门指南落地清单

任务类型管理方法大全:跨部门团队任务属性入门指南落地清单

六、不同情况下的行动建议

方法不能脱离规模。下面按团队人数分四档给出建议,另加一种迁移场景,你可以直接对号入座。

1. 30 人以下团队:类型越少越好

这个规模不需要复杂体系。我的建议是3-4 个类型封顶:需求、缺陷、任务,如果做硬件再加一个变更。字段总量控制在 10 个以内,必填不超过 2 个。

这个阶段最大的风险不是混乱,而是过度设计。我见过 20 人团队配了 12 个类型和 30 个字段,结果是所有人在填写上消耗的时间超过了协作带来的收益。

2. 30-100 人团队:开始需要流程差异

这个规模通常已经出现了部门墙,测试和研发对"完成"的定义开始不一致。建议5-7 个类型,重点是让缺陷和需求拥有独立状态机。

同时要开始建立字段分层规则。这个阶段引入的规则成本最低,效果最明显,因为团队还没形成路径依赖。

3. 100-500 人团队:需要治理机制而不只是设计

这是我做项目最多的区间。建议7-10 个类型,并且必须配套三样东西:类型新增审批入口、季度僵尸类型清理、字段使用率盘点。

这个规模的组织,类型设计一次做对是不够的,因为组织本身在变。PingCode 在这类团队里比较适用的地方在于,工作项类型、字段、工作流、权限可以在同一处配置并绑定,跨项目复用配置的成本比较低,适合需要统一口径的中大型组织。

4. 500 人以上团队:类型体系要分层

这个规模不能只有一套类型。建议采用"基础类型 + 业务线扩展"的结构:基础类型由平台统一维护,业务线只能通过扩展字段和插件式流程做局部差异,不能新建平行类型。

如果涉及数据合规或内网环境,私有化部署基本是必选项。这也是我在金融和制造类客户中常见的选择路径。

5. 从 Jira 迁移的团队:先冻结类型,再迁移

迁移场景有一个特殊建议:不要边迁移边治理。先把原平台的类型映射关系做出来,用冻结状态迁移,迁移完成后再做收敛。

原因是同步进行两件事会让问题难以归因,报表对不上时,你无法判断是映射错了还是收敛规则错了。PingCode 支持 Jira 的平滑迁移,字段和状态可以批量映射,这能省掉大量手工对数的时间,但映射决策仍然需要你提前想清楚。

任务类型管理方法大全:跨部门团队任务属性入门指南落地清单

七、不同情况下的取舍

任务类型管理没有最优解,只有取舍。下面四组取舍是我在评审会上被问得最多的,也是决策分歧最大的地方。

1. 标准化 vs 灵活性

标准化程度越高,跨部门度量越准确,但业务线的适配空间越小。我的判断依据是该业务线的交付节奏是否与主干差异超过 30%。如果差异不大,强行标准化;如果差异很大,允许扩展字段但不允许新建类型。

这个取舍没有中间态。半标准化往往意味着表面上统一、实际各做各的,是最差的结果。

2. 必填 vs 录入效率

我的经验是把必填字段控制在全表单的 25% 以内,同时允许在关键流程节点上补录。这样既保证流转需要的数据不缺,也不会在创建环节劝退用户。

如果某个字段业务方坚持要必填,我会要求对方说明它在下游哪个报表里被使用。说不出来的,一律改为选填。

3. 集中治理 vs 部门自治

集中治理的优点是口径统一,缺点是响应慢。部门自治反之。我的建议是按对象分层:类型、状态机、必填规则集中管理;标签、视图、看板布局下放部门。

这个划分的依据是:前三者影响跨部门度量,后三者只影响部门内部协作。影响面决定治理层级。

4. 自建类型 vs 用标签或组件

这一组取舍最容易判断。回到三维判定法:生命周期、交付物形态、度量口径三个维度中,只有两个以上不同才建类型,否则用标签或组件。

在实际决策中,我通常会问一句:"你希望这个分类出现在月度经营报表里吗?"如果答案是希望,那就需要独立类型;如果不希望,标签足够。

任务类型管理方法大全:跨部门团队任务属性入门指南落地清单

八、落地清单:四周把任务类型体系跑起来

最后一节给可执行清单。这套清单我在四个团队用过,按周推进,每周都有明确产出和验收标准。

1. 第 1 周:盘点与基线

  1. 导出全部任务类型近 90 天的创建量,标记出创建量少于 5 条的僵尸类型。
  2. 导出全部自定义字段的填写率,标记出填写率低于 20% 的字段。
  3. 每个部门访谈 2 名一线成员,问三个问题:你每周为哪个字段填过没用的数据?你不确定该用哪个类型的场景是什么?你需要的哪项数据现在拿不到?
  4. 产出基线文档,记录类型数、字段数、建单耗时、口径一致率四项指标。

2. 第 2 周:类型设计

  1. 用三维判定法评估每个存量类型,标记为保留、合并、拆分、归档。
  2. 画出类型与状态机的对应关系图,确保每个类型的状态路径不重复。
  3. 确定必填字段清单,单个类型不超过 4 个,且必须通过"三问过滤"。
  4. 产出类型映射表,明确旧类型到新类型的转换关系,供迁移使用。

3. 第 3 周:配置与验证

  1. 在平台上完成类型、工作流、字段、权限四项配置,每一项都有对应的验收动作。
  2. 用 20 条真实历史工作项做试点迁移,检查字段映射是否丢失。
  3. 邀请三个部门各 3 名成员做一次 30 分钟实操,记录卡点。
  4. 根据卡点调整配置,重点是减少建单环节的必填项。

4. 第 4 周:上线与冻结

  1. 全量迁移历史数据,保留旧类型只读视图至少一个季度。
  2. 发布类型使用规范,一页纸,说明每个类型的使用场景和边界。
  3. 设置类型新增审批入口,明确审批人和评估依据。
  4. 排定下一次盘点的日期,建议间隔为一个季度。

5. 验收标准对照表

验收维度 治理前基线 治理后目标 验证方式
任务类型数量 19 个 7 个以内 平台类型列表导出
自定义字段数量 47 个 26 个以内 字段配置导出 + 填写率统计
单类型必填字段 最多 11 个 不超过 4 个 逐类型检查校验规则
平均建单耗时 3.4 分钟 1.5 分钟以内 抽样 50 次建单计时
跨部门口径一致率 62% 90% 以上 两部门独立统计同一指标对比
月度报表返工时长 22 小时 8 小时以内 报表负责人工时记录
僵尸类型占比 26% 0% 90 天创建量统计

6. 上线后三个月的维护动作

  • 每月:检查是否有绕过审批新建的类型,发现即处理。
  • 每季度:盘点僵尸类型和零填写字段,输出清理建议。
  • 每半年:复查类型与业务现状的匹配度,尤其是新并入的业务线。
  • 随时:任何类型变更都要留记录,包括变更原因和影响范围。

这张清单的价值不在于步骤本身,而在于每一步都有可验证的产出。任务类型治理最怕的就是"感觉上更清晰了",因为没有验证标准的治理,半年后一定会回潮。

结语:任务类型是跨部门协作的语法,不是后台配置

回到开头那家公司。治理结束三个月后,CTO 再问"三季度交付了多少需求",三个部门给出的数字是 156、158、157。数字没有完全相等,差异来自统计时间窗口,但已经在可解释的范围内。这个变化的意义远大于数字本身,它意味着三个部门终于在用同一套语法说话。

我对任务类型管理的核心判断只有一条:它不是分类问题,而是治理单元的绑定问题。类型绑定了流程、字段、权限和口径,所以每一次类型变更,实际都是一次组织协作方式的调整。理解了这一点,你就不会再把新增类型当成一件随手可做的小事。

如果你现在要动手,我建议按这个顺序推进:第一步,今天就把平台上的类型列表导出来,标出 90 天内创建量少于 5 条的类型;第二步,本周内统计一次各类型的必填字段数量,找出超过 4 个的类型;第三步,从填写率最低的 5 个字段开始裁剪,不要一上来就重构类型。

前三步都不需要跨部门会议,一个人半天就能做完。而这三步做完之后,你会拿到一份具体的数据,这份数据比任何流程规范都更容易说服其他部门一起参与治理。

常见问题解答(FAQ)

1. 跨部门团队任务类型到底该按什么维度划分,才不容易越管越乱?

我在公司推动跨部门项目时,一开始按部门把任务分成销售任务、产品任务、研发任务,结果同一部门里既有需求、缺陷,也有上线支持和审批,看板越跑越乱。后来我发现,部门只是任务的一个属性,不是任务类型的划分依据。到底该怎么切才既让业务看得懂,又让流程跑得顺?

先按交付物和工作性质划分任务类型,再用属性区分部门、业务线、来源和优先级;不要把部门作为一级类型。实操上,一级类型控制在4到7个,例如需求、缺陷、普通任务、审批、风险问题、里程碑,每个类型绑定一条默认工作流和一套必填属性。判断依据是任务类型决定流转路径、字段、权限和统计口径,而不是决定谁在做。

如果某类型连续3个月每月新增少于5条,或者只有1到2个负责人,就合并回普通任务;跨部门协作场景里,提出方、承接方、期望交付日三个属性建议设为必填。这样划分后,周报能按类型看吞吐,也能按部门属性看负载。

2. 任务属性字段是不是越多越好,跨部门场景下必填项到底怎么定?

我们上线某项目管理平台时,每个部门都来加字段,研发要代码分支,销售要客户名称,财务要预算编码,最后表单几十项,大家宁可写备注也不填。我自己也纠结过,字段少怕信息不够,字段多又没人维护。跨部门任务属性到底该保留哪些、哪些设必填?

用决策、流转、度量三个问题过滤:这个字段会不会影响审批或状态流转,会不会决定权限可见范围,会不会进入周报或 SLA 统计。三个答案都是否,就放选填或正文说明。每个任务类型的必填字段建议控制在5到8个,全局公共字段不超过15个;

跨部门必填优先统一为提出方、承接方、业务线、优先级、期望完成日、环境或交付物链接。落地时先拉出所有字段,标出最近90天是否被筛选、导出、引用过,无人使用的归档;部门、业务线这类值必须用统一字典,禁止自由文本手填。

数据口径很简单:表单填写中位数超过3分钟,或必填字段完成率低于85%,就说明字段还多,需要继续砍。

3. 不同部门对任务状态的叫法完全不一样,工作流和权限该怎么统一?

我们市场、产品、研发一起协作时,市场希望任务显示待确认、设计中、开发中、已上线,研发坚持待评审、排期中、开发中、测试中、已发布,两边状态对不上,周会天天吵。我试过强行统一成一套状态,结果研发嫌太粗,市场又看不懂。到底有没有办法既统一又不互相卡?

不要用一套状态硬套所有任务类型,改成统一阶段加类型子状态。对外和跨部门报表只暴露待处理、进行中、待验收、已完成、已取消五个阶段,各任务类型在待处理或进行中下面配置自己的子状态,例如需求可拆待评审、排期中、开发中、待验收,缺陷可拆待确认、修复中、待回归、已关闭。

权限按角色和阶段控制:提出方只能补充信息或验收,承接方负责执行状态流转,项目经理可以强制流转但必须写原因并留日志。每个流转要配置进入条件、退出条件、必填字段和通知对象。数据口径上,盯两个指标:某阶段停留中位数超过3天且无更新,就视为瓶颈;跨部门任务退回次数超过2次,就检查验收标准是否写清楚。

4. 任务类型和属性规范从0到1落地,应该先做什么后做什么,怎么判断有效?

领导让我一周内把跨部门任务属性规范做出来,我一开始想先选某项目管理工具、先把字段配好,结果配完没人用。以前也试过先发制度文档,大家看完照旧在群里派活。我现在需要一套可执行的落地顺序,最好能验证是不是真的有效。

按场景、类型、工作流、字段、报表、工具配置的顺序推进,不要先配工具。第1天访谈提出方、承接方、管理者三类角色,收集最近20个真实任务,标出卡点;第2天归并任务类型到5个以内,画出每个类型的跨部门流转图和负责人;第3天定义必填属性、字段字典和命名规范;

第4天选一个试点部门和一条跨部门流程,在某项目管理平台里配置模板、状态、权限和通知;第5天开始跑一周数据复盘。验证看四个口径:任务创建成功率、必填字段完成率、跨部门流转平均时长、逾期率。试点期要求字段完成率不低于85%,跨部门任务按期完成率比之前提升10%以上,再向其他部门推广。

落地清单里必须包含负责人、字段字典、状态图、任务模板、周报口径和一次培训录屏,否则一换人就容易回到群里喊话。

核心关键词

读者评论

宋
宋梓萱

我做过两年平台管理员,最有共鸣的是“字段只增不减”那一段。但实际推删除时,卡点往往不在技术,而在业务方一句“去年的报表还要用”。后来我们改成先停用字段、表单里隐藏但历史数据保留,观察一个季度没人反馈再真删,阻力小很多。另外合并类型时映射表一定要连状态映射一起做,只映射类型名不映射状态,历史流程时长照样算不出来。

戴
戴婉清

文中“跨部门口径一致率94%”我持保留态度。我们团队也做过类型收敛,但一致率上不去,最后发现问题不在类型层面,而在指标定义没落到文字上,比如“交付需求数”按关闭时间还是上线时间算,类型再统一也白搭。所以我现在觉得类型收敛是必要条件而非充分条件,还得配一份指标口径说明,否则报表照样打架。

董
董承宇

我们40人左右,看完有点犹豫要不要照做6到9个类型。我们目前就4个类型,问题不在数量多,而在“缺陷”里混着线上问题和测试发现的bug,修复优先级、影响面完全不同,报表也很难看。所以我的感受是别只盯类型个数,得先看每个类型里是不是混了两种生命周期的东西,这个比数量更值得先查。

文章包含AI辅助创作:任务类型管理方法大全:跨部门团队任务属性入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/361297

赞 (0)
飞飞飞飞
任务类型管理方法大全:项目成员任务属性最佳实践落地清单
上一篇 1小时前
状态怎么做?跨部门团队入门指南:任务属性从0到1
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
