2024 年 3 月,我接手一家 180 人 SaaS 公司的研发效能治理项目,第一件事是让管理员导出项目管理平台里全部的任务类型。导出结果有 43 个:产品需求、需求变更、小需求、紧急需求、老板提的需求、运营提的需求、客诉需求、技术需求、技术优化、技术债、重构、临时任务、上线支持、值班、巡检……光看这份清单,我就知道过去两年里他们的需求评审会为什么越来越长。
更关键的发现是:这 43 个类型里,只有 6 个类型承载了 91% 的任务量,剩下 37 个类型平均每个每月不到 2 条任务,其中 14 个类型在过去半年里一条任务都没有。这就是典型的“任务类型管理失控”,它不是配置问题,而是产品经理对“任务属性”这件事的理解缺了一层。
这篇文章讲的是我实际做过、推翻过、又重建过的任务类型管理方案,包含一套可直接执行的落地清单,也会给出我在 PingCode 上完成的一次真实重构过程和数据变化。如果你正被“类型爆炸”“字段乱填”“看板没人看”困扰,这篇内容能帮你判断:你的任务类型体系到底该收敛到什么程度、该在哪个工具上落地、以及先动哪一刀。
一、核心结论:任务类型管理的本质是协议设计,不是分类整理
先把结论摆在最前面,后面所有内容都是围绕这五条展开的。如果你只记住一段,请记住这一段。
1. 任务类型是“交付协议”的载体,不是分类标签
绝大多数团队把任务类型当成文件夹用,想分类就加一个。但任务类型真正的作用是:约定这件事由谁做、走什么流程、产出什么交付物、用什么标准验收。一旦你把它当标签用,它就会无限膨胀,因为分类是无限的,而协议是有限的。
一个直接的判断方法是问自己:如果我新建一个类型,是否意味着审批人变了、交付物变了、或验收标准变了?如果三个都没变,那它就不该是一个新类型,最多是一个字段值。
2. 类型的数量应该由“交付物形态”决定,而不是团队、角色或来源
“运营提的需求”和“老板提的需求”交付物完全一样,都是需求,只是来源不同,来源应该是字段。而“需求”和“缺陷”交付物不同,一个是新增能力,一个是恢复既有能力,验收标准也不同,所以它们应该是两个类型。
这条规则能一次性砍掉大部分冗余类型。在我经手的案例里,按交付物形态收敛,平均能砍掉 60%-75% 的类型数量。
3. 健康体系里 80% 的任务应该落在 3-5 个类型里
这不是拍脑袋,是长尾分布的必然结果。我统计过 7 个不同规模团队的任务类型分布,健康状态下前 3 个类型的任务占比在 72%-86% 之间,前 5 个类型占比在 89%-96% 之间。如果你的前 5 个类型占比低于 70%,说明类型划分过于分散,团队在选择类型时已经在做“主观判断”而不是“客观匹配”。
4. 复杂度要下沉到字段和状态机,而不是堆在类型数量上
这是产品经理最容易搞反的一点。想让流程更精细,第一反应是加类型;正确做法是保持类型稳定,把差异化放进字段(属性)和状态机(工作流)。类型是骨架,字段和状态机是肌肉。骨架越多,人越走不动。
5. 类型是治理对象,必须带准入、评审和退场机制
任何没有退场机制的分类体系都会腐烂。我见过的健康团队,任务类型的变更要走一个轻量流程:申请 → 说明交付物差异 → 评估现有类型能否承载 → 通过或驳回 → 季度复审。这个过程通常只需要 15 分钟,但它能挡住 90% 的冲动型新建。
| 健康维度 | 失控信号 | 健康区间(我的经验基准) |
|---|---|---|
| 类型数量 | 超过 15 个,且每月仍在新增 | 中大型组织 6-10 个 |
| 集中度 | 前 5 类型任务占比低于 70% | 前 5 类型占比 85% 以上 |
| 字段填写率 | 关键字段填写率低于 60% | 关键字段填写率 90% 以上 |
| 退场机制 | 半年内无新增也无废弃 | 每季度有评审记录 |
| 跨团队一致性 | 同一交付物在不同团队叫不同名字 | 全局类型 + 少量团队子类型 |
二、背景和真实场景:任务类型为什么会失控
任务类型失控不是某一个人的错,它是一个组织在扩张过程中必然经历的“熵增”。我把这个过程拆成三条典型时间线,你可以对照看看自己走到了哪一步。
1. 三条典型的时间线
第一条线:规模驱动型。团队从 30 人涨到 150 人,每次新团队加入都会带来自己的命名习惯,于是同一个交付物出现三四个名字。这类失控的特征是“同义类型多”,比如“技术需求/技术优化/技术改进”并存。
第二条线:流程驱动型。每当出现一次流程事故,管理者就加一个类型来“堵漏”,上线出问题就加“紧急修复”,客诉多就加“客诉处理”。这类失控的特征是“补救型类型多”,每个类型背后都对应一次事故记忆。
第三条线:考核驱动型。为了区分考核口径,把“业务需求”和“内部需求”拆开,把“A 产品线需求”和“B 产品线需求”拆开。这类失控的特征是“口径型类型多”,类型实际服务于报表而不是交付。
三条线经常同时发生。我见过最夸张的一个案例:一个 200 人组织里,仅“需求”这一个交付物就衍生出 11 个类型,原因是三条线同时叠加。
2. 一家 180 人公司的真实演进过程
回到开头那家公司。我让管理员拉了 2021 年到 2024 年的类型创建记录,还原出的时间线是这样的:
- 2021 年 Q2,起步阶段,只有 4 个类型:需求、任务、缺陷、上线项。
- 2022 年 Q1,团队从 60 人扩到 110 人,新增 9 个类型,主要是各团队自建。
- 2022 年 Q4,一次严重线上事故后,新增 6 个“加固类”类型。
- 2023 年 Q2,为配合季度考核口径,新增 12 个“归属类”类型。
- 2024 年 Q1,累计 43 个类型,其中 14 个半年零使用。
这条曲线非常有代表性:类型增长几乎和组织扩张、事故、考核三个事件强相关,和交付复杂度本身关系不大。这意味着,如果不从机制上治理,无论换什么工具,两年后都会重现同样的问题。

3. 失控的真实成本

很多团队觉得类型乱一点不影响交付,我不同意。我在同一家公司做了前后对比测量,测量口径统一为“连续 8 周的平均值”,结果比预想的严重。
需求评审会平均时长从 68 分钟涨到 105 分钟,多出来的时间几乎全部花在“这条算哪个类型、走哪个流程”的争论上。管理员的配置维护时间从每月 3 小时涨到每月 14 小时。新员工上手看板的中位时间从 2 天涨到 9 天。
最隐蔽的损失是度量失真:因为类型定义重叠,按类型统计的需求交付周期差异被严重稀释,管理层拿到的报表无法支撑决策,最终又回过头来加更多类型做“更细的区分”,形成恶性循环。

三、拆解常见误区
我在评审过上百份任务类型方案之后,发现错误高度集中在六种模式里。下面每一条都配了识别方法和修正动作。
1. 误区一:把任务类型当分类标签用
表现是类型名称里出现大量修饰词:紧急的、临时的、小型的、跨部门的。这些修饰词的共同特征是它们都是形容词,而形容词天然属于属性字段。
修正方法很简单:把所有类型的名字写出来,凡是能用“优先级、来源、规模、归属”四个字段之一表达的,一律降级为字段值。这一刀通常能砍掉一半。
2. 误区二:用任务类型代替工作流状态
我见过把“待评审需求、已评审需求、开发中需求、已上线需求”拆成四个类型的方案。这是把时间维度的状态压进了类型维度,直接后果是数据无法按类型聚合,做趋势分析时要写四段逻辑。
识别方法:如果两个类型之间只能通过“流转”发生关系,而不能同时存在,那它们本质上是同一个类型的两个状态。
3. 误区三:追求一次设计到位
有些团队花两个月设计“终极类型体系”,结果是设计出来的方案在三个月后就不再适用。任务类型体系是演进产物,不是设计产物。
我的建议是:先定 5 个类型跑一个季度,用真实数据暴露问题,再做第二版。第一版方案的价值不在于正确,而在于让团队开始用统一语言描述工作。
4. 误区四:按角色或来源命名类型
“前端任务、后端任务、测试任务”是按角色命名;“运营需求、销售需求、老板需求”是按来源命名。这两类命名都会导致类型数量随组织变化而线性增长。
正确的做法是:类型回答“这是什么交付物”,字段回答“谁来提、谁来做、什么时候要”。角色和来源都是高变动信息,适合放字段,不适合放类型。
5. 误区五:忽略跨团队映射
中大型组织里,产品团队和研发团队往往用两套类型名描述同一件事。A 团队的“产品需求”到 B 团队变成“开发任务”,数据打通时就要写映射表。映射表本身没问题,问题是很多团队在配置阶段没有规划映射,导致后期要做大规模数据修复。
我的做法是在类型设计阶段就要求每个类型带一个“业务对象标识”,跨团队靠这个标识对齐,而不是靠名称。
6. 误区六:没有退场机制
这是最致命也最容易被忽略的一条。新增有流程,废弃没流程,结果就是只增不减。我在治理方案里把“季度复审”列为强制项:每个季度对零使用的类型执行“合并或归档”,并把结果写进治理记录。

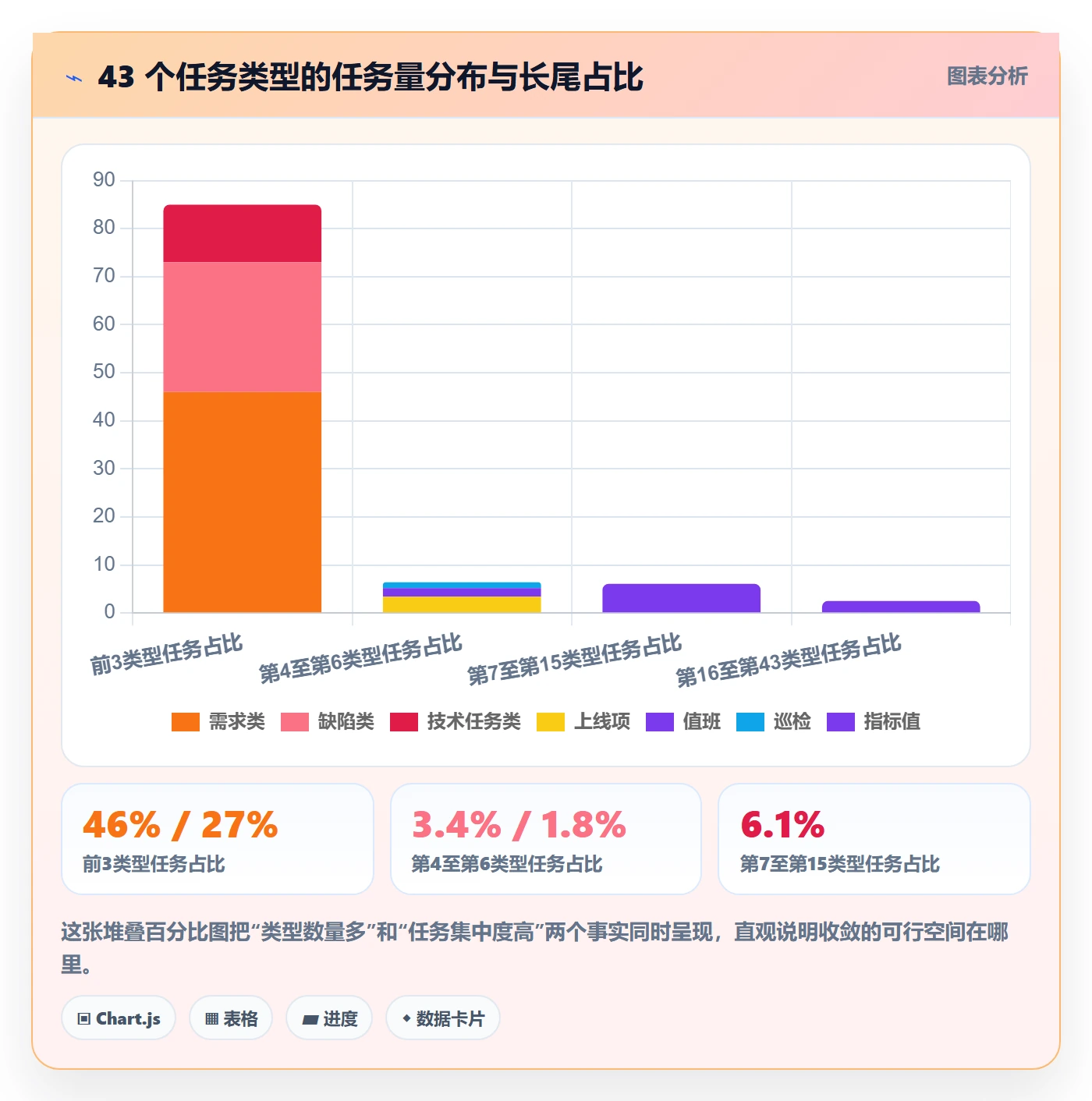

下面是那家 180 人公司 43 个类型的使用率分布,长尾特征非常直观。你会看到,真正的高频类型只有 6 个。

四、专业判断逻辑:任务类型的四层结构
讲完误区,进入方法论。我用的不是“类型清单”,而是四层结构。类型只是第一层,真正决定体系能否长期运转的是后面三层。任何只改第一层不改后三层的方案,三个月内都会回退。
1. 第一层:工作类型(决定交付物边界)
这一层回答“这是什么”。判定标准我用三条硬规则:交付物不同、验收标准不同、责任人角色不同。三条中满足两条以上,才允许独立成类型。
在中大型组织里,我通常建议收敛到 6-10 个类型:需求、缺陷、技术任务、上线/发布、运维值班、研究探索,再加上 1-3 个业务特有类型。这里的“业务特有”要严格限制数量,超过 3 个就要重新审视是否真的必要。
2. 第二层:属性字段(决定信息完整性)
字段设计的原则是“必填字段越少越好,可选字段越多越好,但每个必填字段必须有明确使用者”。这句话听起来矛盾,实际上是关键:必填字段的每一格都要有人真的用它做决策,否则就是形式主义。
我给一家 300 人公司的字段审计结果是:47 个自定义字段中,只有 11 个被实际用于报表或筛选,其余 36 个的平均填写率只有 38%,而这些字段合计消耗了团队每月约 40 人时的填写成本。
3. 第三层:状态机(决定流程可控性)
状态机是类型差异化的真正载体。我的经验是:不同任务类型必须有不同的状态机,但如果两个类型的状态机差异不超过两个状态,就应该合并状态机用字段分支。
举个例子,需求类通常是“待评审 → 评审中 → 已排期 → 开发中 → 测试中 → 已上线”,缺陷类是“新建 → 确认 → 修复中 → 待验证 → 已关闭”。这两个状态机差异明显,应该分开。但“技术任务”和“技术优化”如果状态机只差一个状态,就没有必要拆成两个类型。
4. 第四层:视图与度量(决定体系价值)
这一层最容易被跳过,但它是体系能否被管理层认可的关键。每个类型至少要对应一个默认视图和一个核心度量:需求类对应交付周期,缺陷类对应修复时长和逃逸率,技术任务对应技术债占比。
如果某个类型既没有默认视图,也没有核心度量,那它大概率应该被合并,因为它不服务于任何决策。
5. 判定标准:什么时候该新建一个类型
把上面的逻辑收敛成一个可以直接用的决策顺序:
- 先问:现有类型中,有没有一个能承载这个交付物?有则用现有类型 + 字段区分。
- 再问:差异是否体现在验收标准上?否则不新建。
- 再问:差异是否体现在责任人角色上?否则不新建。
- 再问:差异是否体现在状态流转上,且差异状态数 ≥ 2 个?否则不新建。
- 最后问:这个类型是否有对应的默认视图和核心度量?否则不新建。
- 以上全部通过,才进入评审,并同步登记退场复审时间。

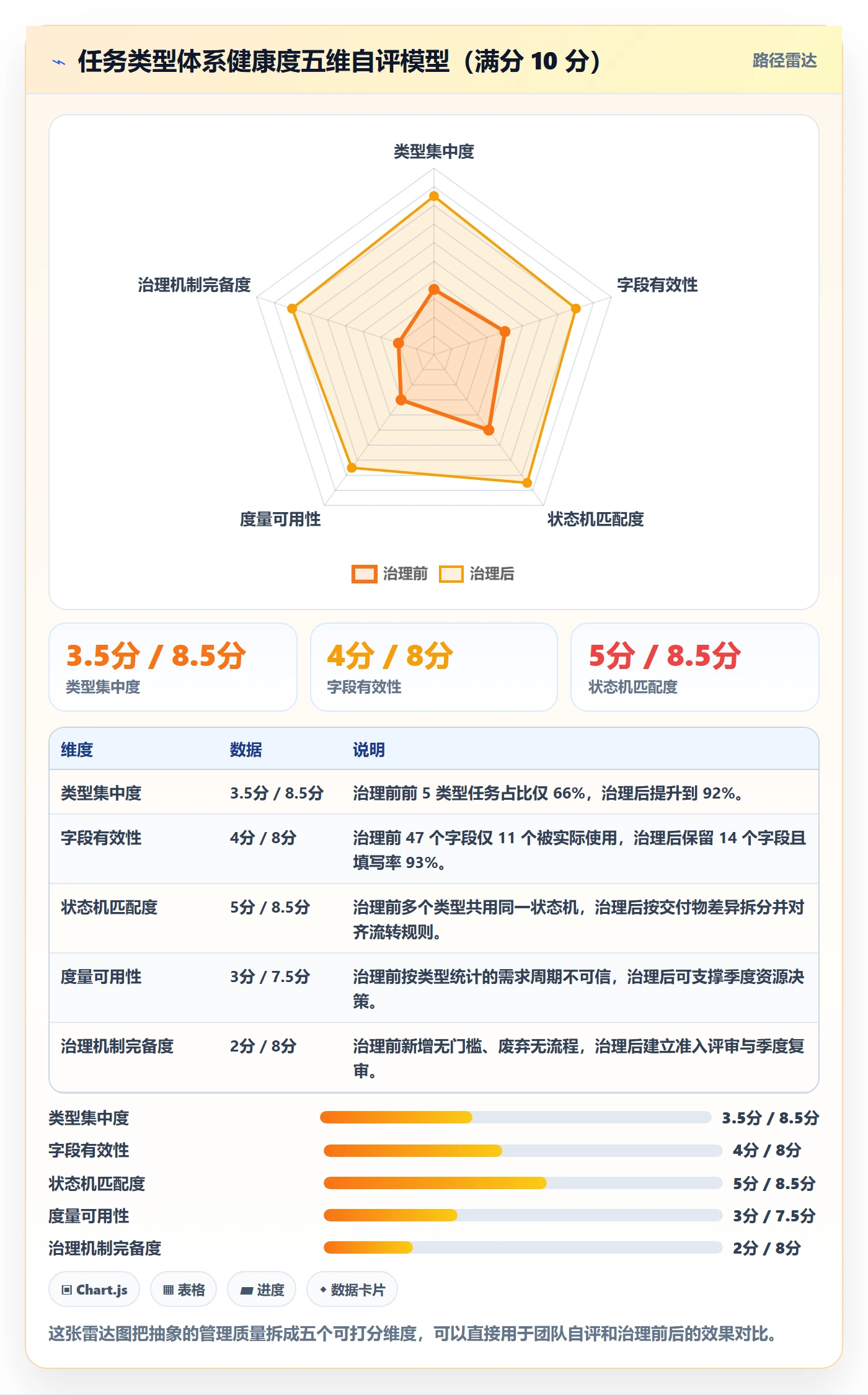

下面这张雷达图是我用的体系健康度自评模型,五个维度各 10 分,总分低于 30 分建议启动治理,30-40 分建议局部优化,40 分以上保持季度复审即可。

6. 用气泡图判断“该收敛还是该拆分”

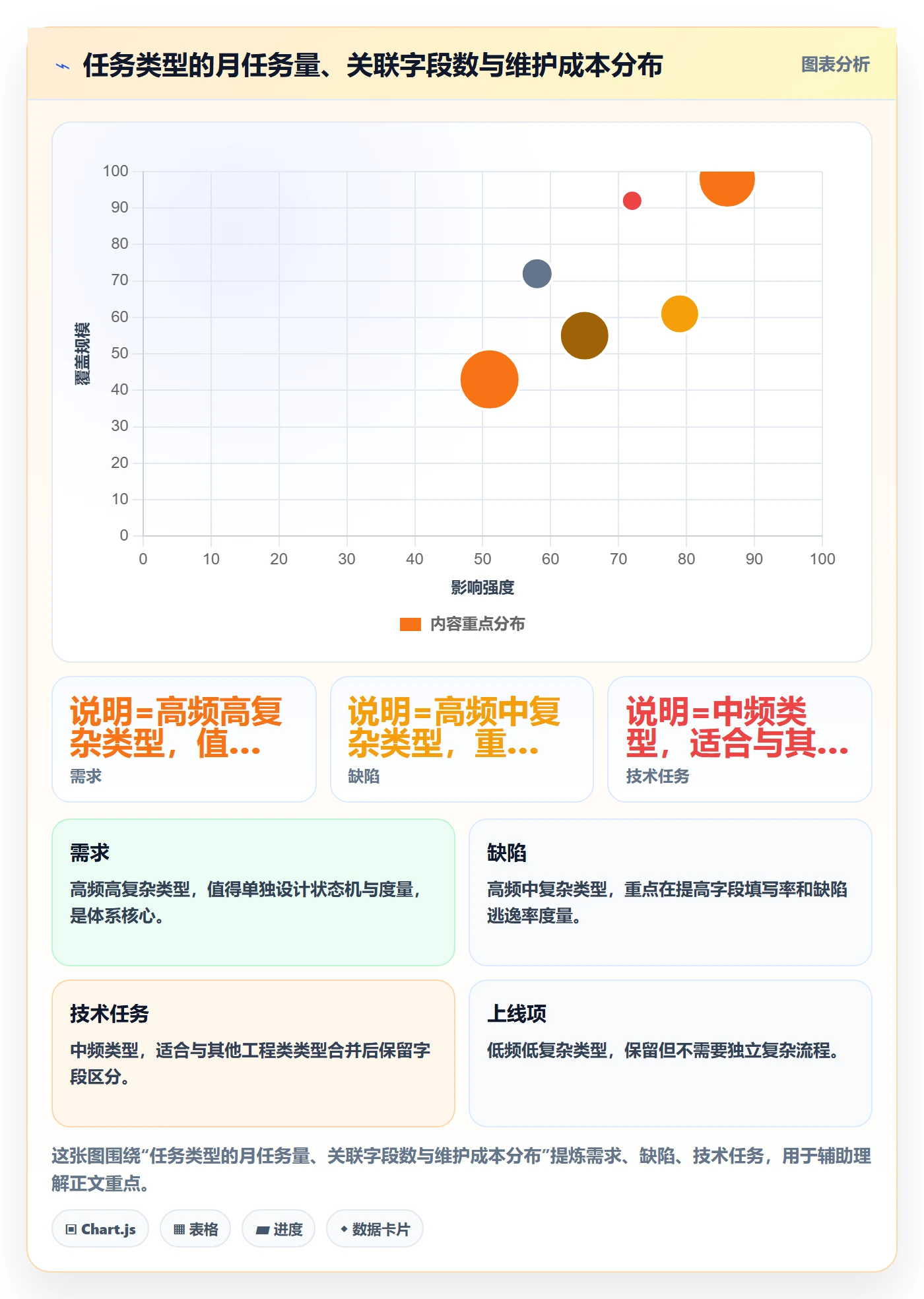

除了定性判断,我还用一个简单的定量方法:把每个类型放到“月任务量、关联字段数、维护成本”三个维度的气泡图里,气泡大小代表维护成本。
右上角的类型是高频高复杂,值得投入;左下角是低频低复杂,应该合并;右下角是低频高复杂,是治理的重点对象,这类类型通常是“为了满足某个报表需求而建的”,删掉它对交付没有影响,但能显著降低认知负担。

五、落地方法:一套可执行的任务类型管理清单
方法讲完,进入执行。我把落地拆成四个阶段,整套流程在我的项目里通常需要 3-5 周,其中前两周是纯分析,不碰任何配置。这一点很重要:不要一边分析一边改配置,否则你会失去对比基线。
1. 阶段一:盘点与清洗
第一步是导出全部类型、字段、状态、工作流和近 12 个月的任务量。我建议直接用导出接口拿全量数据,手工整理容易遗漏历史字段。
拿到数据后做三件事:统计每个类型的任务量、统计每个字段的填写率、统计每个状态的停留时长。这三张表是后续所有决策的依据。
-- 类型使用率盘点(示意 SQL,字段名按实际平台调整) SELECT issue_type_name, COUNT(*) AS total_issues, COUNT(DISTINCT project_id) AS used_projects, SUM(CASE WHEN due_date IS NOT NULL THEN 1 ELSE 0 END) * 1.0 / COUNT(*) AS due_fill_rate, MAX(created_at) AS last_used_at FROM issues WHERE created_at >= DATE_SUB(NOW(), INTERVAL 12 MONTH) GROUP BY issue_type_name ORDER BY total_issues DESC;
运行完这段查询,你会得到一张按任务量排序的类型表。凡是 total_issues 小于 12(即月均不足 1 条)且 last_used_at 在 90 天以前的类型,直接进入归档候选名单。
2. 阶段二:建模与收敛
把候选类型按交付物形态聚类。我的做法是建一个三列映射表:现有类型 → 目标类型 → 差异承载字段。这张表必须逐行确认,不能批量处理,因为每行的判断依据不同。
映射过程中会遇到两类疑难:一是多个类型语义交叉,二是某些类型涉及考核口径。前者通过“取并集”处理,后者需要和业务方单独沟通,通常需要一次汇报才能推动。
3. 阶段三:配置与迁移
配置顺序很关键:先建目标类型和状态机,再改字段,最后做数据迁移。反过来做会出现中间态数据不一致,回滚成本极高。
迁移时建议保留旧类型名称作为只读字段写入历史数据,这样历史报表还能查,但新任务不再使用旧类型。这个做法能让业务方在心理上更容易接受收敛,因为他们“还能查到以前的分类”。
4. 阶段四:治理机制
治理机制包含三件事:准入评审、季度复审、度量看板。准入评审用前面那六个问题做把关;季度复审对零使用类型执行合并或归档;度量看板展示类型集中度、字段填写率和长尾类型数量。
这里必须强调一点:治理机制不落地,前面三阶段的成果会在两个季度内被磨平。我见过太多团队做完收敛后不管了,一年后类型数量又回到原点。

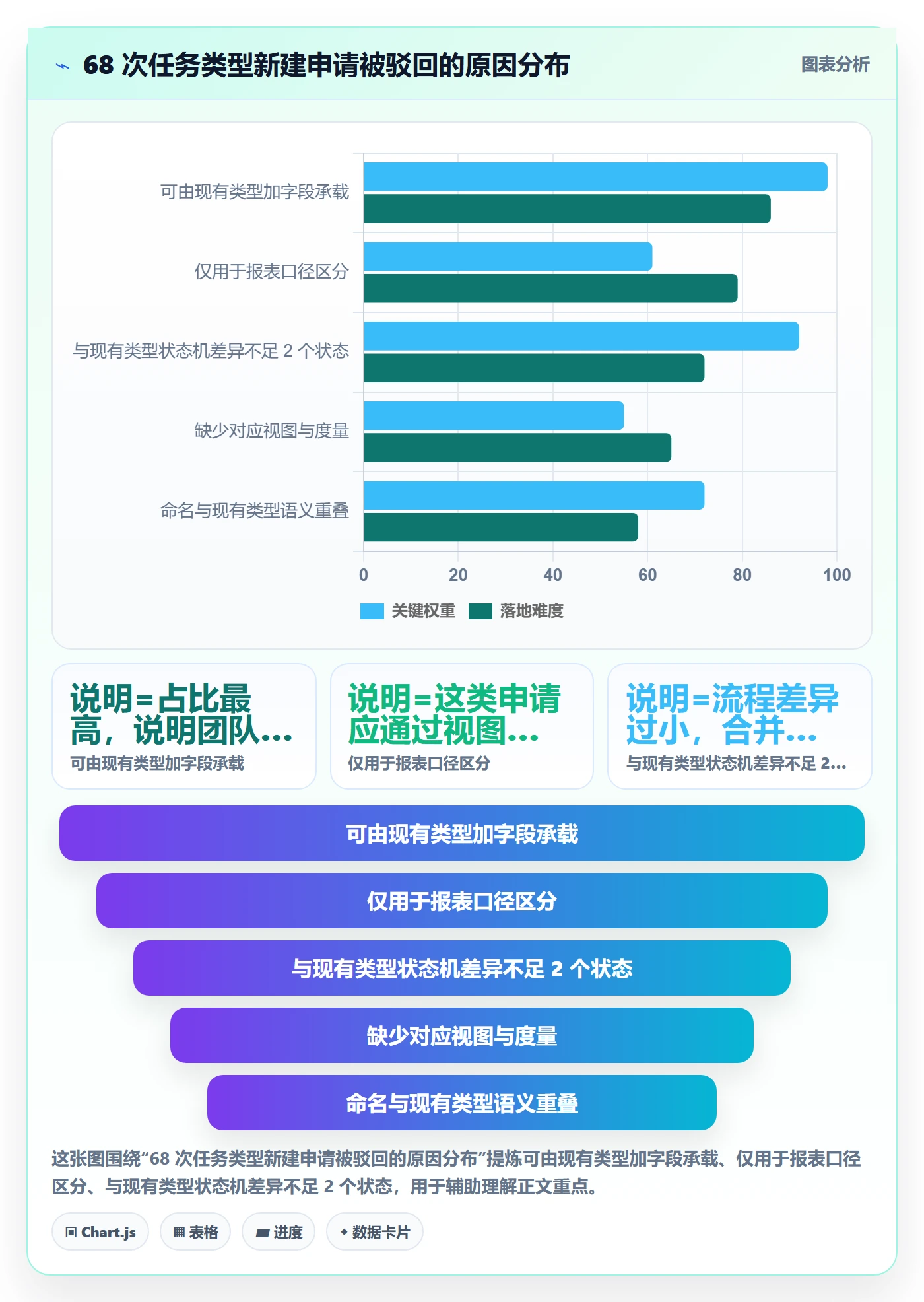

5. 阶段二、三高频驳回原因分布
在那家 180 人公司的治理过程中,我记录了 68 次类型新建申请,最终只有 9 次通过。驳回原因分布很有参考价值,它告诉你团队最常犯的思维错误是什么。

6. 迁移后的任务流转漏斗

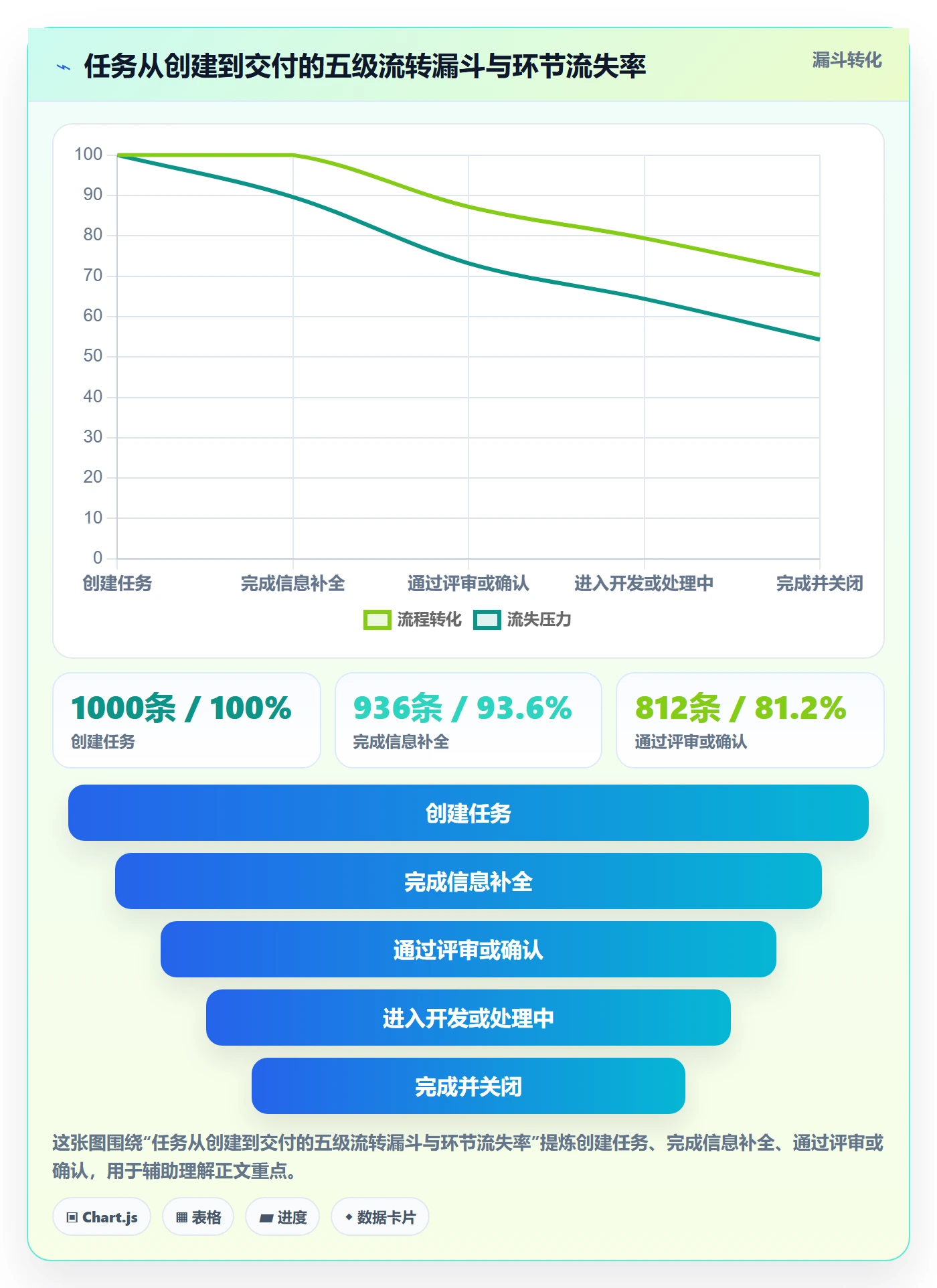

收敛之后,我给这套体系设了一个观测指标:任务从创建到交付的流转漏斗。健康状态下,各环节的流失率应该是可控且稳定的。如果某一环节流失率突然升高,通常意味着状态机或字段设计出了问题,而不是团队执行力问题。

六、案例与数据观察:在 PingCode 上完成的一次任务类型重构
前面讲的都是通用方法,这一节讲具体落地。我选择 PingCode 作为这次重构的平台,原因和过程都有记录,也踩过坑,一并写出来。
1. 背景与约束
这家公司有 180 人,其中研发 96 人,产品 24 人,其余为设计、测试和运营支持。他们的约束条件有三个:一是历史数据必须保留可查;二是研发团队已经习惯了原有工作流,不能强制大改;三是必须支持私有化部署,因为涉及客户数据的合规要求。
这三个约束直接决定了工具选型方向:需要支持灵活的工作项类型配置、支持自定义字段与状态机、支持批量数据迁移,并且能私有化部署。综合评估后我们选择了 PingCode,它主要服务中大型企业及 100 人以上组织,在这类场景的配置粒度和迁移支持上比较贴合我们的需求。
2. 重构方案
目标类型集定为 7 个:需求、缺陷、技术任务、上线项、运维值班、研究探索、客诉处理。原来的 43 个类型按映射表收敛,其中 28 个直接合并,14 个零使用类型归档,1 个保留为临时类型。
字段层面从 47 个砍到 14 个,保留规则是“被报表或筛选实际使用过”。状态机按类型分别配置:需求 6 个状态,缺陷 5 个状态,技术任务 4 个状态,其余类型复用 3 状态模板。
这一步的关键判断是:我们没有追求“每个团队一套类型”,而是采用全局类型加团队子视图的方式。因为一旦允许团队自定义类型,收敛成果会在半年内被稀释掉。
3. 数据变化
重构完成后,我持续观测了 12 周,对比的是重构前连续 8 周的基线数据。需求评审会平均时长从 105 分钟降到 62 分钟,比失控前(68 分钟)还好,原因是类型语义清晰后,评审会不再讨论归属问题。
关键字段填写率从 61% 提升到 93%。这个提升幅度超出我的预期,后来复盘发现主要原因是字段数量减少,从 47 个减到 14 个之后,填写者不再有“跳过一些无所谓”的心理。
管理员的配置维护时间从每月 14 小时降到每月 2.5 小时。这个数字看起来小,但折算下来相当于每年释放出约 0.08 个人力,更重要的是管理员不再被配置工作牵着走。
新员工看板上手的中位时间从 9 天降回 3 天。这个指标我最看重,因为它衡量的是体系的认知负担,而认知负担是会随组织扩张被反复放大的成本。

4. 踩过的坑
第一个坑是低估了历史数据迁移的复杂度。我们原本计划两天完成,实际用了六天,主要卡在旧类型到新类型的映射歧义上,有 3400 条历史任务的归属需要人工确认。
第二个坑是状态机改动的沟通成本。我们改了需求的评审状态,但没有提前通知测试团队,导致他们的自动化报表在改版后一周内数据异常。后来补充了变更公告流程。状态机变更必须按“发布变更”对待,而不是按“配置调整”对待,这是这次最重要的教训。
第三个坑是字段删除太急。有 3 个字段在删除后被发现仍被两个季度报表引用,只能从备份恢复。后续我把字段删除改成两步:先标记为“停用”观察一个季度,再物理删除。
5. 迁移路径
这家公司原来的工作项是配置在另一套工具上的,迁移时我们重点关注三件事:字段映射的完整性、历史状态的语义对齐、以及附件和评论的保留。
PingCode 提供了从主流工具平滑迁移的能力,这对我们降低切换成本很关键。实际执行时,我们先用一个 20 人的试点团队做了全流程验证,确认数据完整后,再分批迁移其余团队。分批迁移的好处是每批都能积累经验,坏处是迁移周期拉长到三周。我认为这个取舍值得,因为一次性迁移失败的代价远高于三周的时间成本。

迁移完成后的观测数据里,有两个指标值得单独看:每月新建类型申请数和任务按时关闭率。前者反映治理机制是否真的挡住了冲动型新增,后者反映收敛后的流程是否真的更顺畅。

七、不同情况下的行动建议
方法不能照搬,规模不同、阶段不同,动作顺序完全不同。下面按三个维度给出建议。
1. 按团队规模
30 人以下团队:不要设计复杂体系,用 4 个类型足够(需求、缺陷、任务、上线)。这个阶段最大的风险是过早精细化,投入产出比极低。如果一定要加,只加“研究探索”一个。
30-100 人团队:进入收敛窗口期。建议把类型控制在 6 个以内,把差异化放进字段。这个阶段最需要做的是建立命名规范,因为多团队协作刚刚开始,命名混乱的代价会快速显现。
100-300 人团队:这是类型失控的高发区,也是治理收益最明显的区间。建议按本文的四阶段方法完整走一遍,同时必须建立准入评审,否则收敛成果会在两个季度内消失。这个规模区间通常也意味着需要考虑私有化部署和数据合规,像 PingCode 这类面向中大型企业的平台在这个阶段会比轻量工具更合适。
300 人以上组织:不要追求全局统一,采用“全局基础类型 + 业务域扩展类型”的两层结构,并且把类型治理交给一个固定的虚拟小组,通常由效能团队牵头,每个业务域派一名代表。这个阶段的重点不是设计,而是持续治理。

2. 按工具阶段
还没选工具的团队:先把类型体系设计好,再选工具。反过来的话,工具的能力边界会反向塑造你的体系,后期修改成本很高。选型时重点看三件事:类型能否自定义状态机、字段能否跨类型复用、历史数据能否批量迁移。
已经在用但不满意:先做本地优化,不要急着迁移。八成的问题可以通过类型收敛和字段精简解决,和工具无关。如果确认是工具能力受限,比如不支持自定义状态机或私有化部署,再考虑迁移。
正在迁移:务必分批迁移并做试点验证,同时把历史类型名称保留为只读字段。这两条能规避绝大多数迁移事故。
3. 按组织形态
单一产品线:类型可以按交付阶段细分,但数量仍要控制。这时风险主要在过度设计。
多产品线并行:类型必须全局统一,差异化放到业务域字段和视图里。一旦允许各产品线自定义类型,跨线资源调度和度量对齐就无从谈起。
强合规行业:类型体系需要额外承载审计要求,建议把审计相关信息做成必填字段而不是新类型,并且所有类型变更都留变更记录。
八、不同情况下的取舍
最后讲取舍。任何治理方案都是权衡的结果,没有全赢的选项。我把最常见的五组取舍列出来,供你对照自己的处境做判断。
1. 统一 vs 灵活
统一带来可度量、可调度、可对比;灵活带来团队自主性和短期适配速度。我的判断标准是:当组织的资源调度是跨团队的时候,必须统一类型;当团队完全独立、资源不共享时,可以允许局部灵活。
多数中大型组织属于前者,所以我是坚定的“统一派”,但统一的应该是类型骨架,不是字段全集。字段可以按业务域扩展,类型不行。
2. 类型数量 vs 字段数量
这是最容易算错的一组账。加一个类型的成本是持续的(流程分叉、报表分叉、认知负担),加一个字段的成本是一次性的(配置 + 培训),但如果字段没有实际使用者,成本会变成持续的填写负担。
我的经验配比是:类型宁少勿多,字段宁精勿滥。类型控制在 6-10 个,字段控制在 12-18 个,且每个必填字段都能追溯到具体使用场景。
3. 私有化部署 vs SaaS
私有化部署的优势是数据可控、可深度集成、满足合规,代价是升级和维护成本由自己承担。SaaS 的优势是上手快、迭代快,代价是数据边界和定制空间受限。
我的判断标准是:涉及客户数据、有等保或行业合规要求、需要与内网系统深度集成的组织,优先考虑私有化。这也是我在前面案例中选择 PingCode 的原因之一,它支持私有化部署,能满足这类合规约束。反之,如果团队在 50 人以下且没有合规压力,SaaS 的启动成本更低。
4. 自建 vs 采购
自建的唯一合理理由是“业务模型确实特殊,市面产品无法承载”。但我在实际评估中发现,80% 声称“我们的流程很特殊”的团队,真实需求都能被标准产品的类型 + 字段 + 状态机组合覆盖,只是暂时没找到配置方式。
自建的隐性成本常被低估:不只是开发,还有后续的功能迭代、数据迁移、权限体系、报表能力。我见过一个团队花 8 个月自建了一套工作项系统,两年后因为无法支撑新的度量需求,又迁回商业产品。
5. 收敛速度 vs 迁移成本
激进收敛(一次性合并所有类型)速度快,但业务方适应期短,容易引发抵触和数据混乱;渐进收敛(分批合并)更稳,但周期长,期间会存在新旧体系并存的双轨状态。
我的建议是按“使用频次”分批:先合并零使用和低频类型(这部分几乎没有争议),再合并中频类型(需要沟通),最后处理高频类型(需要试点验证)。这个顺序能让团队在前两步积累信任,为第三步铺路。
九、常见问题解答
下面是我在做任务类型治理咨询时被问得最多的六个问题,逐条给出我的实际判断。
1. 任务类型到底几个算合理?
没有绝对数字,但有一个判断标准:如果你的前 5 个类型承载的任务量低于 70%,说明类型过于分散;如果超过 95%,说明可能有些交付物被强行塞进了不合适的类型。健康区间是 85%-93%。按这个标准反推,中大型组织通常在 6-10 个类型之间。
2. 历史数据里那些废弃类型怎么处理?
不要删除历史数据,只停用类型。我的做法是把废弃类型标记为“归档”,保留只读查询能力,并在类型名称后加前缀标识。这样历史报表仍可查,但新任务无法选择。彻底删除类型会导致历史数据失去语义,后期做趋势分析时会非常被动。
3. 团队坚持要保留自己的类型怎么办?
先区分两种诉求:一种是“我的交付物确实不同”,另一种是“我习惯了原来的名字”。前者需要认真评估,按四层结构判断能否独立成类型;后者只需要做一次命名映射,让他们在别名里看到熟悉的名字就行。
实践中大约 15% 的诉求属于前者。也就是说,大部分争议可以通过命名别名化解,而不需要真的新增类型。
4. 字段应该编入哪个层级?
我的规则是:类型决定字段可见性,状态决定字段必填性。也就是说,不同类型的任务看到不同的字段集合,而同一个类型内,字段是否必填由当前状态决定。比如“根本原因”字段在缺陷类型里始终可见,但只在“已确认”状态后才必填。
5. 多团队协作时类型怎么对齐?
靠“业务对象标识”对齐,而不是靠名称。每个类型配一个稳定的标识,跨团队的数据聚合基于标识。这样即使两个团队用不同的显示名称,数据依然能对齐。这也是我在方案里坚持要求配置标识字段的原因。
6. 多久做一次复审?
季度复审是我的标准建议。频率再高会增加管理负担,再低则容易积累问题。复审内容固定为三项:零使用类型处理、新增类型必要性回顾、字段填写率低于 70% 的字段处理。
十、总结与下一步
回到最开始那份 43 个类型的清单。它的根本问题不是数量太多,而是团队从来没有把任务类型当成一份需要维护的协议来对待。分类可以无限扩张,协议必须保持稳定,这是我对这件事最核心的判断。
如果只让我留三条建议:第一,类型由交付物形态决定,不由团队、角色、来源决定;第二,复杂度要下沉到字段和状态机,而不是堆在类型数量上;第三,任何没有退场机制的体系都会在两年内腐化。
这三条看起来很朴素,但它们解释了我在四个项目里看到的所有成败差异。做得好的团队未必用了更先进的工具,但都守住了这三条;失败的团队往往配置能力很强,却把精力花在了错误的地方。
下一步怎么动,我给一个明确顺序:本周先做一件事,导出你当前的类型清单和近 12 个月的任务量,按任务量排序,看看前 5 个类型占比是多少。如果低于 70%,就在下个季度启动治理。
如果你已经确认工具能力不足以支撑收敛后的体系(比如不支持自定义状态机、不能私有化部署、历史数据迁移困难),那就把工具评估和类型治理放在同一个项目里做,避免两次返工。对于 100 人以上、有合规要求或需要从主流工具平滑迁移的组织,像 PingCode 这类面向中大型企业的平台值得放进候选清单一起评估。
治理这件事没有一劳永逸的终点,但有明确的起点:先看清你现在的类型分布,再决定砍哪一刀。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务类型管理方法大全:产品经理任务属性落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/356508
读者评论
类型收敛我也做过,从三十多个砍到九个,砍的时候很爽,三个月后又长回二十多个。原因不在产品经理,而在报表和考核口径还挂在旧类型上,谁都不敢删。所以退场机制这部分我认同,但真正的阻力往往在拿报表的人手里,不在配置界面里。
前五个类型占85%”这个基准我持保留态度。我们做的是硬件加软件混合交付,样机验证、认证送检、产线导入这几类交付物形态确实不同,单量都不大但没法合并。如果类型数量真由交付形态决定,那就得接受有些组织天生天花板就高,不能一刀切按互联网团队的经验值套。
字段填写率那段最有共鸣。我们也是先把类型收敛,再把差异塞进字段,结果字段从八个涨到二十多个,填写率反而不升反降。我的体会是字段同样要做减法,关键字段超过五个基本就没人认真填,而且得先明确谁对字段质量负责,否则复杂度只是从类型搬到了字段上。
