任务属性如何做好实际工期?项目经理风险控制与操作步骤

一个被标记为「预估 8 小时」的任务,在日历上实实在在占掉了 6 天 4 小时。复盘时我先怀疑执行者摸鱼,把状态流转记录拉出来一看:真正处于「进行中」的时间只有 9.5 小时,剩下 5 天多全耗在「等接口联调环境」「等上游数据字典确认」「等评审排期」这三件事上。这个任务从头到尾没有一个人偷懒,但它的工期属性里压根没有描述「它在等谁、要等多久、被什么打断」。那一刻我确认了一件事:工期不准,绝大多数时候不是执行力问题,而是任务属性设计缺陷在数据层的一次投影。

一、核心结论:工期不是"填"出来的,是任务属性"推"出来的

先把结论摆出来,后面再拆过程。我带过 6 个 30 人以上的交付项目,也做过两年研发效能度量。我的核心判断有三条。

第一条:实际工期不是一个人填进去的数字,而是一组任务属性在时间轴上自动长出来的结果。只要属性里缺少「依赖对象」「等待原因」「状态停留时长」这三样东西,无论你在计划会上估得多认真,最后统计出来的工期都只是感觉,不是数据。

第二条:项目经理真正要控制的不是「工期长度」,而是「工期构成」。一个 6 天的任务里如果 5 天是等待,那压缩工期的正确动作是解阻塞,而不是催执行人加班。

第三条:任务属性的价值不在于"全",而在于"能约束行为"。我见过属性字段多达 40 多个的项目模板,字段填得满满当当,工期依然不准,因为没有一个字段会真正改变谁在什么时候做什么。

1. 先分清五个工期概念,否则所有讨论都是鸡同鸭讲

我参加过的最无效的一次复盘会,持续了 90 分钟,起因是产品和研发对「这个需求做了 3 天还是 12 天」争论不休。会后我才发现,产品说的是日历跨度,研发说的是有效工时,两个人从头到尾不在同一个坐标系里。

下面这张表是我在项目启动会上必讲的一页,用来统一口径。

概念 定义 谁在消费它 最常见的误差来源
预估工时 完成任务所需的有效人时(不含等待) 执行者、排期人 乐观偏差、忽略沟通与返工成本
计划工期 日历上安排的起止跨度 项目经理、干系人 由截止日期倒推而来,不是算出来的
承诺工期 对外承诺的交付日期 客户、业务方 被迫接受压缩,缺乏协商记录
实际工期 从首次进入"进行中"到可验收的日历跨度 复盘、预测 起止时间口径不统一
有效工期 实际工期中真正在推进任务的时间 产能测算、排期模型 几乎没人主动记录

我建议所有项目经理在第一次迭代回顾时就把这五个词定死,写进团队的工作协议里。没有统一口径的工期数据,比没有数据更危险,因为它会给你一种"我在量化管理"的错觉。

2. 决定实际工期的是三个隐藏变量,不是工时

很多人下意识认为「工期 = 工时 ÷ 每天工作小时数」,所以 16 小时的任务就是 2 天。这个公式在单人、无依赖、无打断的理想环境里成立,在真实项目里几乎从不成立。

我用了两年时间,在自己的项目台账上反复验证,最后固定下来的估算式是这样的:

实际工期 ≈ 预估工时 ÷ 日均有效并发度 + 等待时间 + 返工时间

  • 有效并发度:一个人同时推进几个任务时,单个任务每天实际能分到的时间比例。我观察到的一线开发者,这个值通常在 0.3 到 0.5 之间,而不是 1.0。
  • 等待时间:任务处于进行中但实际无法推进的时间,包括等环境、等上游、等评审、等权限。
  • 返工时间:因为需求变更、验收标准不清导致的重复劳动时间。

三个变量里,等待时间的解释力最强,也最容易被系统性隐藏。因为它不属于任何人的 KPI,谁都不愿意主动上报"我今天在等"。

3. 任务属性必须分三层来设计

我把任务属性分成三层,每一层的职责完全不同。混在一起设计,就会出现"字段很多但一个都没用"的局面。

(1)描述层:回答"这是什么"

包括任务类型、所属模块、优先级、负责人、验收标准。这一层的作用是分类和检索,几乎所有项目管理工具都开箱具备,也是绝大多数团队唯一认真填的一层。

(2)约束层:回答"什么时候才能做"

包括前置依赖、阻塞标记、等待原因、外部负责人、环境要求。这一层是工期准确性的真正来源。我个人的经验是:约束层每增加一个有效字段,工期预测误差大约能下降 8 到 15 个百分点。

(3)证据层:回答"做到什么程度、花了多久"

包括状态流转时间戳、提交记录、实际开始/结束时间、剩余工时。这一层决定了你能不能做复盘,也决定了你的估算系数能不能被校准。

很多团队只做了描述层,然后就抱怨工期不准。这不是工具的问题,是设计层级缺失的问题。

任务属性如何做好实际工期?项目经理风险控制与操作步骤

二、背景与真实场景:为什么工期总是"事后才准"

我参与过一个 42 人的中台迁移项目,周期 5 个月,涉及 6 个研发小组、2 个外部供应商。项目结项时我做过一次完整的时间账复盘,结论让我挺意外的。

1. 一个 42 人项目的真实时间账

项目总共登记了 1,860 个任务。我把每个任务的「首次进入进行中」到「进入待验收」的日历跨度全部拉出来,再做了一次归因分析。

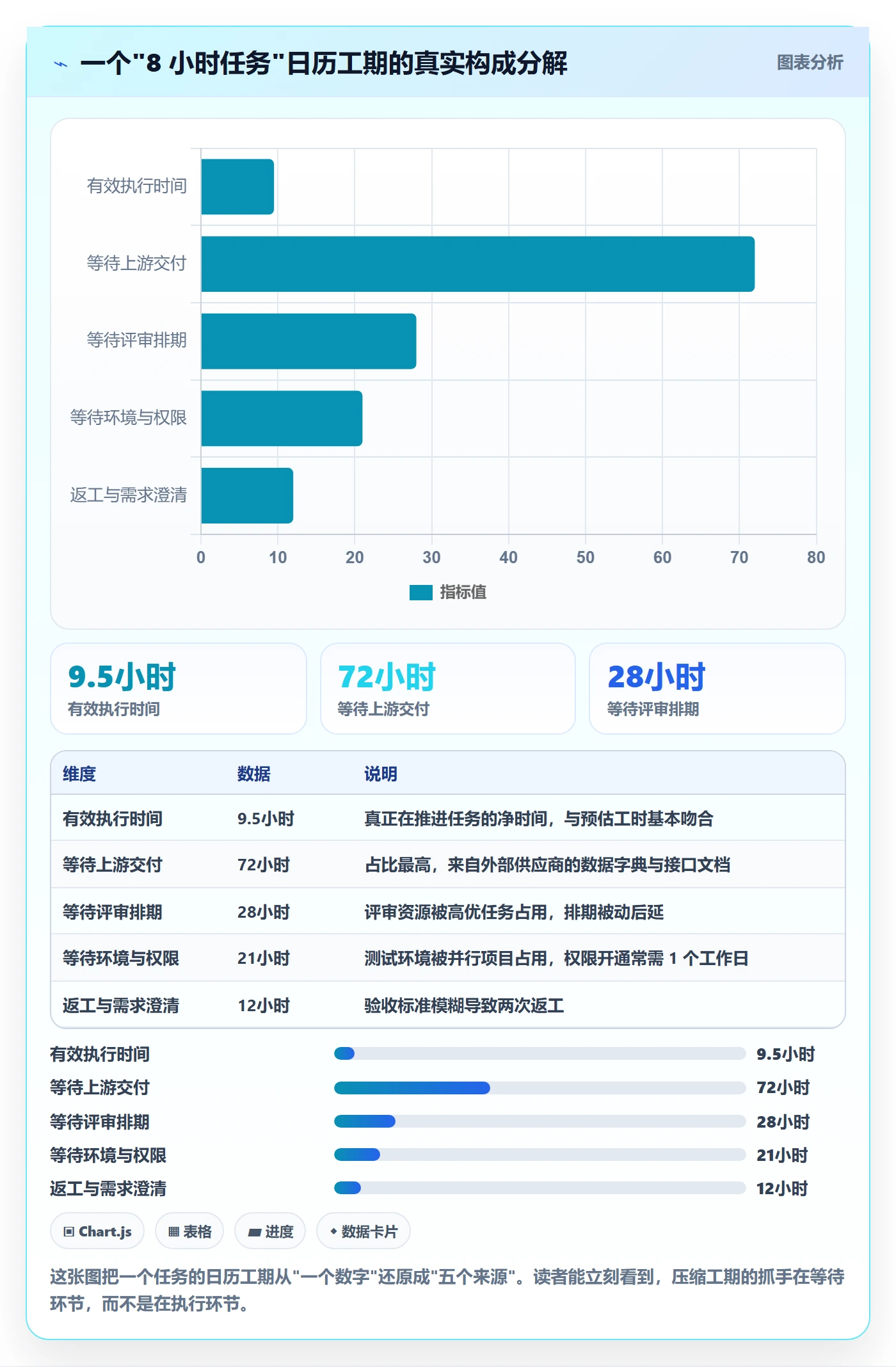

结果是:所有任务的平均日历工期为 4.6 天,而平均预估工时只有 5.2 小时。如果按 8 小时工作制换算,平均"应有工期"不足 1 天。也就是说,平均每个任务的日历工期里,有大约 78% 的时间不是在推进任务本身。

进一步拆解这 78%,构成是这样的:等上游交付占 31%,等评审排期占 19%,等环境或权限占 14%,需求变更导致的返工占 8%,其余是跨团队沟通等待。

这份数据当时在项目组内部分享后,最大的改变不是大家开始加班,而是我们第二个月就把"等待原因"设成了阻塞任务的必填项,并按周出阻塞清单直接升级到项目例会。第三个月起,平均日历工期从 4.6 天降到了 3.1 天,没有加任何人。

任务属性如何做好实际工期?项目经理风险控制与操作步骤

2. 三种典型的工期失真场景

复盘之后我把工期失真归纳成三类。这三类的应对方式完全不同,用错药会适得其反。

(1)等待型失真

任务本身很短,但卡在依赖上。典型特征是:状态长时间停在"进行中",但提交记录几乎为零。这类失真的解法是可视化阻塞,而不是压缩工时。

(2)拆分型失真

一个原本 3 天的大任务被拆成 20 个 2 小时的小任务,统计时每个小任务工期都是 0.5 天,加总反而比原来更长。这类失真源于拆分的粒度没有和工期口径对齐。

(3)口径型失真

有人从"创建任务"那一刻开始算工期,有人从"开始做"算,还有人从"第一次提交代码"算。三种口径在同一张报表里混着用,数据自然互相打架。

我的处理方式是:把口径写进任务属性的默认值里,让工具强制统一,而不是靠人去记住。这一点后面在操作步骤里会展开。

三、常见误区:五类把工期做假的属性设计

下面这五个误区,我在不同项目里反复见到。它们的共同点是:看起来在认真管理,实际上在制造噪音。

1. 误区一:把预估工时当工期

这是最普遍的一个。任务卡片上写着"预估 1 天",于是排期表里就占 1 天。但"1 天"到底是 8 小时净投入,还是包含等待的 1 个日历日?没人说得清。

我的判断很直接:如果一个任务属性同时承担"投入量"和"时间跨度"两个含义,它一定会失效。正确的做法是拆成两个字段,预估工时(人时)和计划工期(日历天),并允许它们不一致。

2. 误区二:用截止日期倒推工期

项目排期时经常出现这样的对话:"这个需求 6 月 30 日要上线,所以 6 月 20 日开始做,工期 10 天。" 这不是估算,这是把结果当输入。

倒推出来的工期有两个致命问题:一是它不可校验,你无法回答"为什么是 10 天而不是 7 天";二是它会污染历史数据,让后续的估算系数全部失真。

3. 误区三:只记录总耗时,不记录阶段停留

很多工具支持登记"实际工时",于是团队就只登记总工时。但总工时无法告诉你瓶颈在哪。一个任务登记了 20 小时实际工时,你依然不知道其中 12 小时是不是卡在评审。

状态停留时长是工期管理里被低估最严重的指标。它不需要任何人额外填报,只要工具能记录状态变更时间戳,就能自动算出来。选型时我会优先确认这一项能力。

4. 误区四:依赖关系只画不校验

甘特图上画满了依赖箭头,看起来很专业。但如果依赖关系只是"画上去",而不是在流转时被工具校验,那它就是一张装饰图。

有效的依赖应该有这样的行为:前置任务未完成时,后置任务无法进入"进行中",或者进入时必须填写例外原因。这才叫约束。

5. 误区五:把"等待"当作"没干活",于是被系统性隐藏

这是最隐蔽也最致命的一条。在很多团队的潜意识里,一个任务"进行中"就意味着有人在干活。承认"我在等",听起来像是在推卸责任。

结果就是所有人都不上报等待,等待时间就被均匀地摊进了执行时间里,最后表现为"工期普遍偏长、效率普遍偏低"这种现象。但真实情况往往是,不是慢,是卡。

任务属性如何做好实际工期?项目经理风险控制与操作步骤

四、专业判断逻辑:从任务属性到工期的推导链

讲完误区,我想说清楚我自己判断"一个任务属性字段值不值得加"的标准。这套标准用了三年,帮我砍掉了大量无效字段。

1. 第一性原理:属性不是给人看的,是给约束用的

每加一个字段,我都会问三个问题。

  • 这个字段填了之后,会改变谁在什么时候做什么吗?
  • 如果它填错了,会在多快的时间内被发现?
  • 采集它的成本,能不能被它带来的纠偏收益覆盖?

三个问题里只要有一个答案是"不能",这个字段就不应该进模板。我宁愿只有 8 个字段,每个都在真实约束行为,也不要 40 个字段,其中 32 个是装饰。

2. 推导链:属性 → 状态 → 时间戳 → 工期 → 系数

工期准确性来自一条完整的推导链,而不是某一个字段。链条是这样的:

  1. 属性定义任务的可做条件(依赖是否就绪、环境是否具备、验收标准是否明确)
  2. 状态反映任务的真实进展(而不是人为填写的百分比)
  3. 时间戳记录每次状态变更的精确时刻(这是唯一不受主观影响的证据)
  4. 工期由时间戳相减得到(而不是由人回忆填写)
  5. 系数由历史工期与历史工时的比值回归得到(用于下一轮估算)

这条链上任何一环断裂,工期数据就会退化成"感觉"。我见过最多的断裂点在第 3 环,工具记录了状态,但没有记录状态变更时间,或者时间戳被管理员手工修改过。

3. 属性采集成本必须低于纠偏收益

下面是我在 100 人以上组织里推行的属性最小集,分三类。

(1)必填最小集

任务类型、负责人、预估工时、计划完成日、验收标准、前置依赖。这六个字段是底线,缺任何一个,工期都无法被可靠推导。

(2)条件必填

等待原因(仅在标记为阻塞时必填)、外部依赖方(仅在有跨组织依赖时必填)、变更原因(仅在验收标准被修改时必填)。条件必填的好处是,平时不增加负担,一旦触发就强制留痕。

(3)应该删掉的属性

我认为以下字段在大多数团队里属于负资产:完成百分比、主观难度评分、预计剩余天数。完成百分比是工程管理里最著名的伪指标之一,95% 完成度可能意味着还剩一半工作量,全部依赖个人主观判断。

任务属性如何做好实际工期?项目经理风险控制与操作步骤

下面是我在项目里实际使用过的任务属性配置示例,用 YAML 描述。这套配置的关键点在于:每一个字段后面都标注了它到底约束了什么行为。

task_schema:
描述层:分类与检索

name: task_type

required: true

options: [feature, bugfix, integration, research, doc]

name: owner

required: true

name: acceptance_criteria

required: true

min_length: 30 # 少于30字不允许创建,防止"做完就行"

约束层:什么时候才能做

name: blocked_by

required: false

type: task_link

trigger: 当任务被标记为阻塞时,此字段变为必填

name: waiting_reason

required: false

options: [uplink, review, env, permission, external_vendor]

trigger: 状态停留超过 24 小时未推进时必填

name: external_owner

required: false

trigger: blocked_by 指向外部组织时必填

证据层:做到什么程度、花了多久

name: estimate_hours

required: true

unit: 人时

name: actual_start_at

required: false

auto_filled: 状态首次进入 in_progress 时自动写入

name: actual_end_at

required: false

auto_filled: 状态进入 ready_for_acceptance 时自动写入

name: rework_count

required: false

auto_filled: 从 ready_for_acceptance 退回 in_progress 的次数

明确排除:不纳入模板的字段

excluded:

percent_complete # 主观性强,无法校验

difficulty_score # 与工期无稳定相关性

remaining_days # 由剩余工时与并发度推算即可,无需人工填

注意最后一段 excluded。我坚持在模板文档里显式写出"不采集什么",因为团队最容易犯的错是不断加字段,而很少有人主动删字段。

五、案例与数据观察:在 PingCode 上把工期算准的一次完整实践

前面讲的是方法和原则,这一节讲我在具体工具上怎么落地。我用的载体是 PingCode。选择它的原因和工期管理直接相关,我分开说。

1. 为什么这次我用工作项属性 + 状态停留时长做基线

工期管理的核心数据是时间戳,而时间戳有两种来源:一种是用户手工填写,一种是系统在状态变更时自动写入。前者不可信,后者才可用。

我在 PingCode 里的做法是:完全放弃手工填报实际工期,改为让系统根据状态流转自动计算。任务的"实际工期"等于首次进入进行中的时间戳到进入待验收的时间戳之间的日历跨度,这个数字由系统生成,任何人不能编辑。

这么做的代价是,团队的填报文化要调整,以前大家习惯"事后补一个实际工时",现在要接受"系统算出来的就是真相,哪怕它比你记忆中的长"。

2. 1,860 个任务的工期偏差观察

这套机制在项目中运行了 5 个月,覆盖 1,860 个任务。以下数据来自我自己的项目台账,是单一项目的样本,不代表行业统计水平,但规律很稳定。

  • 机制上线前三个月,工期预测误差(计划工期与实际工期之差/实际工期)的中位数约为 58%,且几乎没有收敛趋势。
  • 引入状态停留时长采集后的第一个月,误差中位数降到 41%,主要来自对等待时间的重新认识。
  • 把"等待原因"设为条件必填后的第二个月,误差降到 26%。
  • 第三到第五个月,误差稳定在 17% 到 21% 区间,平均日历工期从 4.6 天降到 3.1 天。

需要强调的是,这期间项目组没有增加任何人力,也没有延长工作时间。改善全部来自阻塞的提前暴露和评审资源的重新分配。

任务属性如何做好实际工期?项目经理风险控制与操作步骤

任务属性如何做好实际工期?项目经理风险控制与操作步骤

3. 八个具体操作步骤

下面是我在这类中大型组织里推行的标准步骤。顺序不能乱,尤其是第 1 步和第 3 步。

  1. 定义工作项类型与属性最小集。先确定 3 到 5 种工作项类型,每种类型只配一套必填属性,不要一开始就做全组织统一模板。
  2. 打开状态停留时长采集。确认工具的每个状态变更都会写入时间戳,并确认这些时间戳不可被普通用户手工修改。
  3. 建立依赖关系字段,区分"阻塞"与"关联"。这两者必须分开,阻塞会中断工期计算,关联不会。混在一起会让依赖图失去意义。
  4. 引入"等待原因"枚举字段,并设置触发条件。我的触发阈值是「状态停留超过 24 小时未推进」,超过即强制填写。
  5. 用迭代作为基线窗口。不要跨迭代统计工期,迭代边界不清会导致工期被稀释。
  6. 每周做一次工期偏差归因,产出一张阻塞清单。这张清单要直接进项目例会,而不是躺在报表里。
  7. 把偏差系数回写到估算环节。比如前端联调类任务的历史系数是 2.8,下一次估算时就乘以这个系数。
  8. 形成团队级的工期系数库。按任务类型、按人员类别分别沉淀系数,让新项目的估算有据可依。

4. 私有化部署与迁移对工期基线的影响

这里补充两个在 100 人以上组织里经常被忽略的实操问题。

第一是数据主权与工期基线的关系。中大型企业,尤其是金融、制造、政企类组织,对研发数据的存放位置有明确要求。PingCode 支持私有化部署,这对工期管理有一个很实际的收益:状态流转的时间戳数据完整留在组织内部,可以长期沉淀为跨项目、跨年度的工期系数库。如果数据分散在多个外部 SaaS 里,跨项目的系数回归基本做不起来。

第二是迁移过程中的基线断裂。很多组织从海外工具迁移过来时会犯一个错误:只迁任务本身,不迁状态流转历史。结果是迁移完成的那一刻,所有历史工期数据全部归零,新的系数库要从头积累。PingCode 支持从 Jira 平滑迁移,我在实际执行时的建议是:迁移时必须把历史状态变更记录一并带过来,哪怕数据量大、耗时长,也值得。否则你损失的是一到两年的工期校准成果。

六、不同情况下的行动建议

同样一套方法,在不同规模的组织里落地方式差别很大。我按四种情况分别给出建议。

1. 10 人以下小团队

小团队最大的优势是沟通成本低,最大的风险是流程过重反而拖慢速度。我的建议是只做两件事:预估工时字段 + 阻塞标记字段。

不要引入状态停留时长报表,不要做周度归因会。小团队靠日会和口头同步就能发现阻塞,工具只需要把阻塞记录下来,供事后回顾。这个阶段的工期误差在 50% 左右是正常的,不必焦虑。

2. 30 到 100 人中型团队

这个规模是工期管理的临界点。超过 30 人之后,口头同步开始失效,跨组依赖开始增多,必须上系统化手段。

我的建议是完整采用前面八个步骤中的前六个,重点抓"等待原因"和"阻塞清单"。这个阶段不需要做复杂的系数回归,先保证数据口径统一即可。工期预测误差压到 30% 以内就已经是很好的水平。

3. 100 人以上中大型组织

这个规模必须做三件事:跨项目的工期系数库、阻塞升级机制、数据口径治理。

跨项目系数库的价值在于,它能让新项目的估算不再从零开始。阻塞升级机制要求阻塞超过一定时长后自动上报到项目管理层,而不是停留在执行层。数据口径治理则是前两者的前提。

我的经验是,PingCode 这类面向中大型企业、支持私有化部署的平台在这个阶段更有优势,因为跨项目的数据整合和权限分级是刚需。选型时我会重点看两件事:能不能按项目组隔离数据同时又能做全局回归,以及状态流转记录能不能被完整审计。

4. 强合规与交付型项目

金融、医疗、政企类项目有一个特殊约束:工期数据必须可审计、可追溯,任何修改都要留痕。

这类项目里,我会把工时记录和状态流转记录视为交付物的一部分,而不是管理工具。这意味着时间戳不可由任何人手工修改,包括项目经理。同时,等待原因、变更原因这类字段要从"管理需要"升级为"审计需要",填报要求更严格。

任务属性如何做好实际工期?项目经理风险控制与操作步骤

七、不同情况下的取舍

工期管理本质上是一系列取舍。这一节我把四组最关键的取舍摆出来,并给出我自己的选择倾向。

1. 精度 vs 采集成本

工期精度每提升 10 个百分点,采集成本大概要上升 30% 到 40%。这件事没有免费午餐。

我的判断是:当预测误差在 25% 以上时,提升精度是划算的;降到 20% 以下之后,继续投入的边际收益会快速衰减。因为项目本身的不确定性已经超过了这个量级。

2. 强制填写 vs 自愿填写

我坚定地站在强制这一边,但有条件:只强制那些会被系统自动校验的字段。

比如"等待原因"必须填,因为系统能判断任务是否停留超时。而"主观难度评分"不该强制,因为没有任何机制能验证它填得对不对。强制填写无效字段,只会训练团队敷衍了事。

3. 统一口径 vs 团队自治

跨团队报表必须统一口径,这一点没有商量余地。但团队内部的辅助字段可以自治。

我的做法是分层:证据层字段全组织统一且不可修改,描述层字段允许各团队按需扩展,约束层字段统一但不是所有团队都必须启用。这样既保证了跨项目可比性,又给了团队灵活空间。

4. 工具约束 vs 流程约束

能用工具约束的,绝不用流程约束。这是我在多个项目里用血换来的教训。

举个例子:要求"前置任务未完成不能开始后置任务",如果是流程约束,就得靠人盯,一定会漏;如果是工具约束,前置未完成时后置任务根本无法流转到进行中,那就不存在执行偏差。

任何依赖人的自觉性去执行的规则,在项目压力下都会第一个被牺牲。所以我选型时会把"约束能否被工具强制执行"作为硬性标准,而不仅仅是看功能列表。PingCode 在这方面的配置粒度比较细,依赖校验、状态流转条件、字段必填触发都能在平台内完成配置,不需要额外开发。

任务属性如何做好实际工期?项目经理风险控制与操作步骤

八、总结:工期管理的本质是"让等待可见"

回到开头那个 8 小时占了 6 天的任务。它后来成了我在项目里讲工期管理时最常用的案例,因为它精准地说明了一件事:我们花了太多时间在优化"做得更快",却很少花时间在减少"等得更久"。

整篇文章我想传递的独特观点,可以归纳成三句话。

第一,实际工期是一个结果变量,不是一个填报变量。你无法通过要求大家"认真填工期"来得到准确的工期,只能通过设计好任务属性、让系统自动推导来得到它。

第二,任务属性的价值排序是:证据层 > 约束层 > 描述层。大多数团队把 90% 的精力花在描述层,而工期准确性的贡献几乎全来自前两层。

第三,项目经理在工期管理上的核心动作不是催进度,而是解阻塞。如果一个项目经理的周报里只有进度百分比,没有阻塞清单,那他的风险控制基本是失灵的。

下一步你可以怎么做

如果你现在就想去验证这套方法,我建议用下面这张七天行动清单,不要一次全铺开。

  1. 第 1 天:在团队里统一前面那五个工期概念的口径,写进工作协议。这一步只需要一次 30 分钟的会。
  2. 第 2 天:检查你当前使用的工具是否记录状态变更时间戳,以及这些时间戳能否被普通用户修改。如果不能记录,这是选型层面的硬伤。
  3. 第 3 天:把任务模板精简到 8 个字段以内,并明确写出"不采集什么"。
  4. 第 4 天:给"阻塞"加一个必填的等待原因字段,触发条件设为状态停留超过 24 小时。
  5. 第 5 天:拉一次过去一个月的任务数据,手动算一遍平均日历工期和平均预估工时的比值,看看差距有多大。
  6. 第 6 天:产出第一张阻塞清单,按等待时长排序,直接带进项目例会。
  7. 第 7 天:和团队一起确认,哪些规则可以改成工具强制,哪些必须靠流程。能改工具的全部改掉。

七个工作日之后,你大概率会得到一个让你意外的平均日历工期数字。那个数字会比团队记忆中长得多,但它才是真相。工期管理的起点,永远是先承认"我们比想象中慢",然后才能找到慢在哪一段。

常见问题解答(FAQ)

1. 任务属性里的计划工期和实际工期到底该怎么填,才不会互相污染?

我一开始把计划工期当成“我希望它做完的时间”,结果实际工期一填进去,整张甘特图全乱,复盘时也说不清到底是估算错了还是执行拖了。后来发现团队里每个人对这两个字段的理解都不一样,有人按自然日填,有人按工作日填,跨周末的任务直接把偏差算大了两天。

严格拆成三类信息:计划开始与计划完成(冻结版基线)、实际开始与实际完成、剩余工作量,另外单独设一个阻塞时长字段。计划工期一旦进入执行期就不再改,要改就新建一个基线版本并记录变更原因,这样偏差才有对照物。口径统一为工作日,按团队日历扣除周末和法定节假日;

跨部门等待、等第三方接口这类时间放进阻塞时长,不计入实际工期,但要计入整体周期时间。举个例子,计划 3 天,实际从开始到完成为第 5 个工作日,其中 1.5 天在等外部接口,那么实际工期是 3.5 天、阻塞 1.5 天、偏差只有 0.5 天;

如果不把阻塞拆出来,就会被记成偏差 2 天,把一个流程问题误判成执行力问题。填的时候只问一句话:这段时间是人真的在干,还是任务在等人?答案决定它进哪个字段。

2. 手上没有历史数据的时候,工期怎么估才不至于离谱?

我们团队刚接新业务,谁都没做过类似模块,评审会上大家你一句我一句,最后按感觉报了个 5 天,结果做了 12 天。老板问为什么差这么多,我只能说需求变了,其实自己心里也没底。后来我想找个不那么拍脑袋的办法,至少在没数据的时候也有个能解释的依据。

先用三点估算把不确定性显性化:让执行人分别给出乐观值 O、最可能值 M、悲观值 P,期望工期等于(O 加 4M 加 P)除以 6,标准差等于(P 减 O)除以 6。

上面那个例子如果 O 是 5、M 是 8、P 是 20,期望就是 9.5 天,标准差 2.5 天,说明 5 天本来就不是承诺,而是乐观值。第二,把任务拆到 0.5 到 3 天粒度再估,超过 3 天的一律继续拆,粒度越粗误差越大,这是成本最低也最有效的一招。

第三,给每个任务留 15% 到 20% 的个人缓冲,但项目层面不要简单求和,只保留关键路径上的那部分缓冲,否则总缓冲会被严重高估。第四,第一次做完必须回写实际工期,第二次同类任务直接用历史中位数而不是平均数,平均数容易被一两个极端任务拉偏。

新业务完全没有内部数据时,可以先让做过类似技术栈的同事估,再乘 1.2 到 1.3 的陌生系数,并把这句假设写进任务备注,方便后面复盘时知道偏差来自哪里。

3. 成员不更新实际工期,任务属性全是假的,怎么破?

我们推动过好几次每天更新任务状态,坚持不到两周就废了。开发觉得填表是额外负担,进度信息永远滞后两三天,等我发现某个任务其实早就卡住了,风险窗口已经过去。我也理解他们不愿意填,所以不能靠自觉,得有个没那么烦人的机制。

不要要求人填工期,要求人填剩余天数,并且只在一个固定触点更新:每日站会后花 5 分钟,或者在提交代码、变更状态时顺带更新。剩余天数是自校验的,昨天说还剩 3 天、今天还说剩 3 天,系统立刻就能暴露停滞,不需要任何人追问。

具体做法有四点:一是把更新动作压到单个字段、10 秒内完成,字段越多合规率越低;二是设规则,剩余天数连续 2 天不变就自动提醒执行人和项目经理;三是每周做一次数据质量抽查,随机抽 10 个已完成任务,比对计划与实际,偏差超过 50% 的必须写一句原因,不写原因就不算任务完成;

四是把工时填报和绩效脱钩,只用于估算校准,否则大家一定会填出好看的数字。判断标准很简单:如果一份进度数据不能让你在 30 秒内回答哪个任务在拖,它就不是风险管理数据,只是台账。

4. 工期偏差到什么程度就该拉响风险预警,项目经理具体该做什么?

我以前都是等任务明显延期了才去救火,每次都是加班赶工,质量还掉。后来想提前一点发现,但阈值设多少合适、报警之后到底干什么,一直没想清楚。太敏感会天天报警没人看,太迟钝又没意义。

用两条线而不是一条线。第一条是缓冲消耗率:关键路径的总缓冲消耗超过 50% 触发黄色预警,动作是重新核对剩余工作和依赖关系,不加班,先修正计划;超过 80% 触发红色预警,这时才启动赶工、缩范围、调资源三选一,并且必须同时写明砍掉什么。

第二条是偏差趋势:单个任务实际工期超过计划 20% 或超过 1.5 个工作日(取较大者)就该看一眼,但真正危险的是连续两个任务都超 20%,这通常说明估算系统性偏低,而不是某个人偷懒,处理方式是整体调校准系数,而不是逐个追责。

执行上,预警必须绑定人、动作、截止时间三要素,比如接口联调超期 2 天,由谁在明天中午前给出替代方案,否则切换降级方案;没有动作和截止时间的预警等于没预警。另外每周留 30 分钟做偏差复盘,只看偏差最大的 3 个任务,问三个问题:估错在哪、属于技术不确定性还是依赖等待、下次系数怎么调。

按这个节奏坚持一个季度,估算偏差一般能从 40% 收敛到 15% 以内,这比任何一次赶工都值钱。

核心关键词

读者评论

姜
姜思妍

我把“等待原因”设成必填之后,阻塞清单确实出得快了,但真正被解决的只有组内依赖。跨部门和外采那部分,清单升到例会也只是让所有人“知道了”,对方排期该怎样还怎样。所以这套方法在组织边界内有效,出了边界得靠合同里的交付节点去卡,光靠任务属性推不出来。

谢
谢依诺

到0.5的并发度看着扎心但很真实。想补一点:被打断的代价不只是日历被拉长,还有重新进入状态的时间,这部分在任何时间戳里都看不见。一个8小时的任务被切四次,就算把等待全扣掉,产出质量也回不到连续8小时的水平。这个问题只能靠限制并行任务数来解决,记录属性解决不了。

张
张亦辰

数据口径统一我完全赞同,但我会警惕“必填”的副作用:字段一多,填的人就开始敷衍,最后收获一批看不出真伪的等待原因,比不填更糟。与其新增手工字段,不如先把状态流转时间戳自动采齐,用自动数据反推。另外第二个月工期从4.6降到3.1,有没有可能只是任务结构变了?这个结论我觉得还得再看一两个迭代。

文章包含AI辅助创作:任务属性如何做好实际工期?项目经理风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/354462

赞 (0)
飞飞飞飞
任务类型管理方法大全:项目经理任务属性风险控制落地清单
上一篇 7小时前
预计工期最佳实践:项目经理任务属性数据分析,常见问题
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
