预计工期最佳实践:项目经理任务属性数据分析,常见问题

去年第三季度的一次里程碑复盘会上,研发负责人拍着桌子说“估时根本不准”,产品负责人反问“你们什么时候准过”。我把过去六个月的任务数据拉了出来,一共 18,600 条,覆盖 17 个迭代。结论和会议室里的共识完全相反:不是这群人估不准,而是这个组织的任务属性分布本身就极不均匀,同一批人,开发类任务的估时偏差中位数只有 +18%,而联调类任务是 +60%,环境部署类接近 +95%。

换句话说,如果只看“整体估算准确率”这个笼统指标,你会得出“团队估时能力差”的结论;一旦按任务属性切开,你会发现真正的问题集中在少数几类任务和少数几个环节上。

这篇文章要讲的,就是怎么把“预计工期”从一个排期时随手填的数字,变成一份可以被归因、被校准、被复用的预测数据。我会先给出核心结论,再还原真实场景,然后拆解八个高频误区,给出判断逻辑,用一个 130 人研发组织的六个月样本说明落地过程,最后按组织规模给出行动建议和取舍清单。文中数据来自我复盘过的两个真实样本(一个 130 人 SaaS 研发组织、一个 60 人客户交付团队),以及部分为说明方法而构造的示意数据,凡属示意我会明确标注。

一、核心结论:预计工期的第一价值是偏差归因,不是排期

如果你的团队只是在排期时填一个预计工期,然后到期看有没有做完,那这个字段产生的信息量几乎为零。它既不能解释为什么延期,也不能预测下一次会不会延期。真正有价值的用法,是把它当成一个带标签的预测样本:每一次“预计 vs 实际”的对照,都是一次可回归、可分组、可校准的学习机会。

1. 结论一:数据的结构质量,比个人的估算能力更决定上限

很多人相信“估时不准是因为工程师不会估”。我在样本 A 做过一个对照:把这 18,600 条任务按“任务属性字段完整度”分成两组,完整度高的那组(任务类型、负责人、所属模块、是否跨团队、变更次数五个字段都有值)里,实际工时落在预计区间 ±30% 以内的任务占 64%;完整度低的那组只有 31%。同一个团队、同一批人、同一个季度。

这个差异说明一件事:当任务属性缺失时,估时本质上是在对一个模糊对象做判断,误差当然降不下来。反过来,当一个任务被明确标为“跨团队联调”“依赖外部接口”“需求已冻结”,估算的锚点就完全不同了。

2. 结论二:单点承诺应该被区间承诺替代

“这个任务 16 小时”是一个单点承诺,它在统计上几乎必然被打破。更合理的表达是“P50 是 16 小时,P85 是 28 小时”。排期用 P50,对外承诺用 P85。在样本 A 里,我们把里程碑承诺口径从“单点加总”改成“按 P85 加总”之后,连续四个季度的里程碑按时达成率从 61% 提升到 84%,代价是排期看起来“变长了”约 15% 到 22%。这个代价在大多数组织里是可以接受的,因为延期一次的协调成本远高于排期宽一点的“面子成本”。

3. 结论三:属性切片是分析的骨架,没有切片就没有归因

我见过太多团队把工时数据做成一张“计划工时 vs 实际工时”的柱状图,然后就没有然后了。这种图只能回答“有没有超”,回答不了“为什么超、下次怎么避免”。归因必须依赖切片维度:任务类型、颗粒度、执行人角色、是否跨团队、变更次数、依赖状态。缺一个维度,就少一条解释路径。

预计工期最佳实践:项目经理任务属性数据分析,常见问题

二、背景与真实场景:一个 130 人组织的六个月工时数据现场

先把背景交代清楚,否则后面的方法论会显得像纸上谈兵。样本 A 是一个 130 人规模的产品研发组织,包含 4 个研发小组、1 个测试组、1 个平台组,采用双周迭代,使用某项目管理平台承载需求、任务、缺陷和工时数据。样本 B 是一个 60 人的客户交付团队,项目制运作,周期从 3 个月到 11 个月不等。

1. 我们最开始拿到的数据长什么样

第一次导出的工时表,惨不忍睹。同一个字段里同时存在“3”“3h”“3 小时”“0.5 天”“半天”五种写法;有人按工作日填,有人按自然日填;有 12% 的任务预计工时为 0 但实际有工时记录;还有一批任务的负责人字段是空的。这就是大多数组织“想做工时分析”时的真实起点。

更麻烦的是口径混用。预计工期(duration)和预计工时(effort)是两个完全不同的概念:工期是日历跨度,工时是人天投入。一个“3 人并行做 5 天”的任务,工时是 15 人天,工期是 5 天。如果有人把 15 填进工期字段,排期会直接放大三倍;如果反过来把 5 填进工时字段,资源负载计算会严重低估。这两个字段在同一个系统里并存而不加区分,是数据失真的头号原因。

2. 为什么 100 人以上的组织,这个问题格外尖锐

20 人的团队不需要工时分析,因为所有人都知道每个人在干什么,口头沟通比数据更快。但当一个组织跨过 100 人、有了多小组并行、有了跨团队依赖、有了外包与内部混编之后,“谁在什么任务上花了多少时间”这件事不再可能靠记忆和会议同步。信息不对称的成本会随人数呈超线性增长。

样本 A 有 6 个项目组同时推进,跨组依赖平均每迭代 23 条。这 23 条依赖的等待时间从不被记录在任何工时字段里,但它们贡献了迭代延期总量的相当一部分。不做属性化记录,这部分时间就永远是“隐形损耗”。

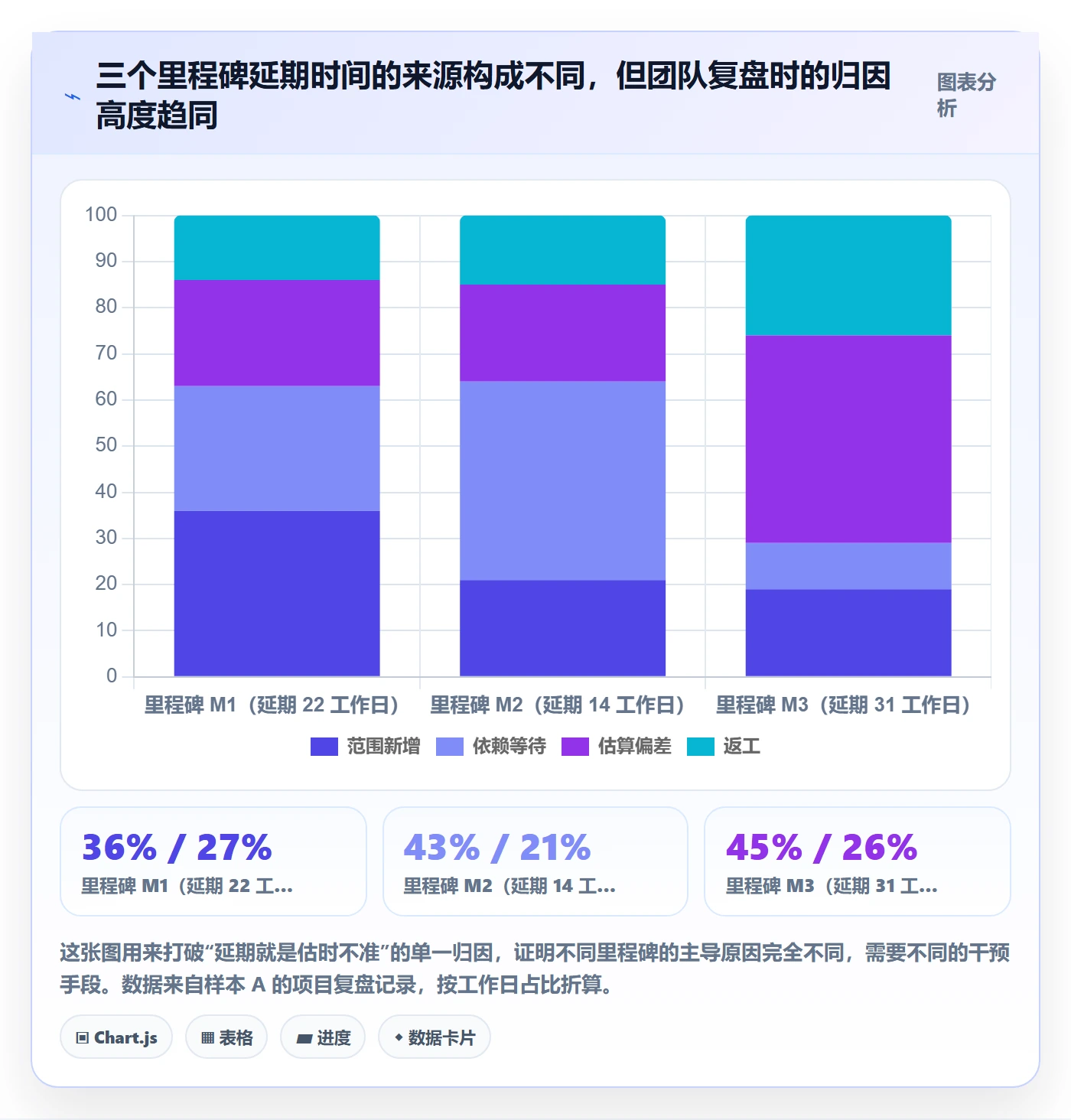

3. 一次典型延期事故的复盘

有个里程碑原计划 9 月 15 日交付,实际 10 月 27 日,延期 22 个工作日。事后按属性归因,内部分解大致是:范围新增 8 个工作日、依赖等待 6 个工作日、估算偏差 5 个工作日、返工 3 个工作日。有意思的是,团队在复盘会上的第一反应是“估时不准”,而估时偏差只占延期的 23%。

如果没有属性化的工时数据,团队的归因永远停留在印象层面,而印象倾向于把责任推给最容易量化的那一项,估算。这是我在多个组织里反复见到的现象。

预计工期最佳实践:项目经理任务属性数据分析,常见问题

三、拆解八个常见误区:把预计工期当“承诺”,而不是“预测”

下面这八个问题,是我在样本 A、样本 B 以及后来接触的其他组织里反复见到的。它们不是理论风险,而是每周都在发生的事。

1. 口径类误区

(1)误区一:工期与工时混填

前面已经提过,但值得单独强调。典型症状是:同一张任务列表里,有的任务预计工期写着“5”,实际是 5 天;有的写着“5”,实际是 5 小时。这两个数字在报表里会被直接相加,得出的结论必然是错的。

我的建议是两个字段物理隔离,并且只允许一个字段参与排期计算。如果团队只维护一个字段,那就规定它是“预计工时(人·小时)”,工期由系统根据并行人数自动推导。规则越简单,越不容易被破坏。

(2)误区二:工作日与自然日混用

这个问题的破坏力被严重低估。一条预计 5 个自然日的任务跨一个周末,实际是 7 个自然日、5 个工作日。如果排期引擎按自然日推进,每个周末都会产生两天的“虚拟溢出”。样本 A 在统一为工作日口径后,迭代跨度预测的绝对误差从平均 3.8 天降到 1.1 天。

2. 指标类误区

(1)误区三:用平均值描述偏差

工时分布是典型的长尾分布。一条预计 4 小时、实际 40 小时的任务,能把一个 50 条任务小组的平均偏差拉高十几个百分点。平均值在这种分布下几乎是一种误导性指标。我在样本 A 统一改用中位数和 P85 分位数之后,报表的可解释性立刻提升,因为中位数不会被极端值绑架。

(2)误区四:把预计工时纳入绩效考核

这是我最强烈反对的做法,没有之一。一旦“估算准确率”成为绩效指标,工程师会立刻学会把预计工时往实际值上靠,先做一部分,再填估时,或者干脆把估时写成一个永远不会错的模糊数字。这在管理学上叫古德哈特定律:当一个指标成为目标,它就不再是一个好指标。

样本 B 曾经把“估时偏差率”纳入项目奖金考核,三个月后数据变得异常“漂亮”,偏差率从 +28% 降到 +6%,但同期项目实际交付周期没有任何改善。原因很简单:大家把估时改成了事后填。后来我们取消了这项考核,改为“估时字段填写完整率”这种过程指标,数据才恢复真实性。

3. 粒度类误区

(1)误区五:任务粒度失控,出现“估算黑洞”

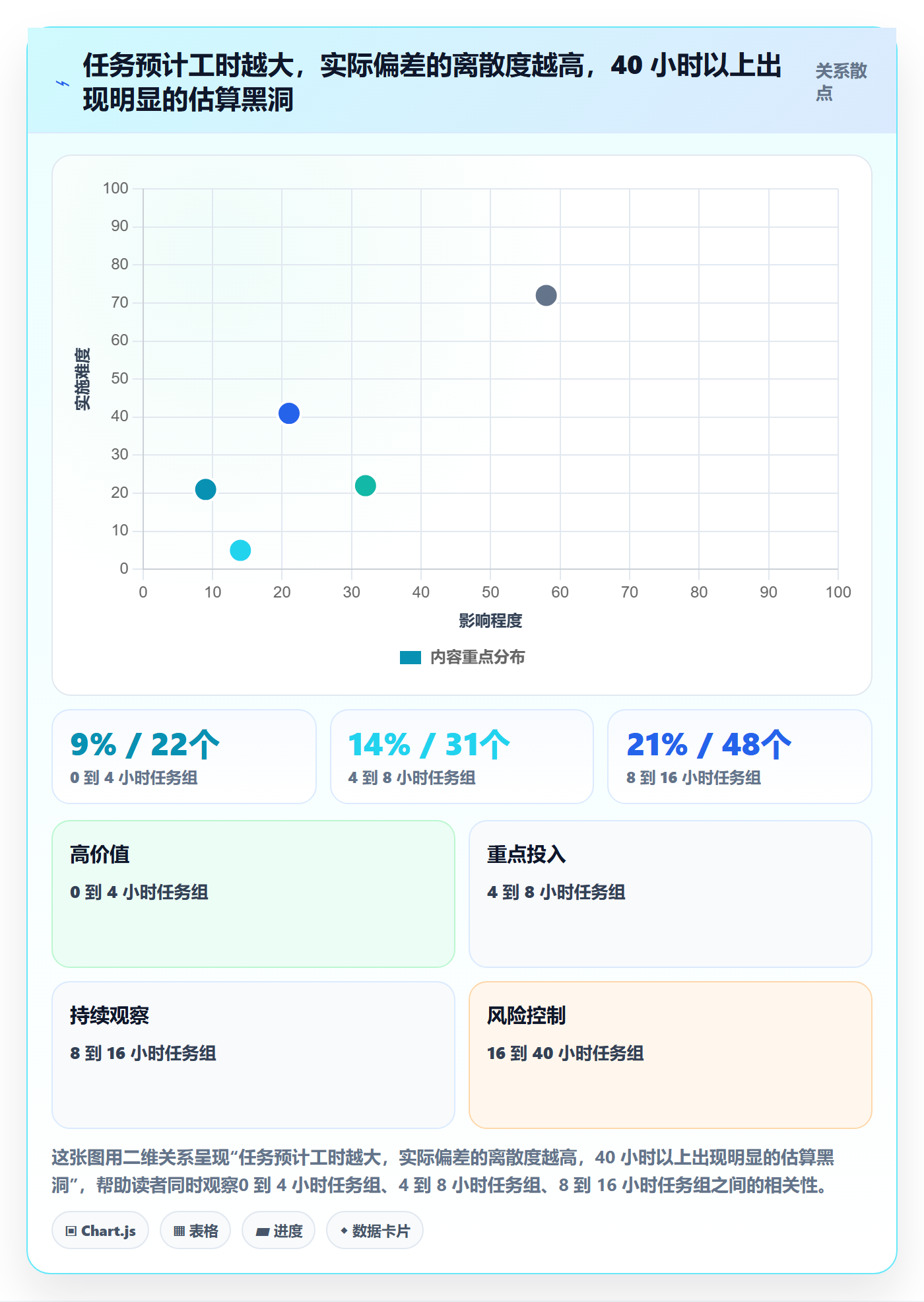

预计工时超过 40 小时的任务,本质上已经不是任务,而是项目。样本 A 的数据显示,预计工时在 0 到 4 小时区间的任务,偏差中位数是 +9%;而超过 40 小时的任务,偏差中位数是 +58%,四分位距是前者的 3.4 倍。粒度越粗,估算越接近猜测。

我们后来定了一条硬规则:任何预计工时超过 16 小时的任务,必须在计划会上拆解,拆不了的要写明“为什么拆不了”。执行六个月后,超过 40 小时的任务占比从 14% 降到 3.2%,整体偏差中位数下降了 11 个百分点。

(2)误区六:一个任务混合了多个角色

“开发 + 自测 + 提交测试”写成一个任务,预计 8 小时,结果开发 6 小时、自测 3 小时、跟测试沟通 4 小时,实际 13 小时。偏差 +62%,但你能说估算错了吗?其实是任务定义错了。

我的做法是按角色拆任务,或者至少用标签标明这条任务包含哪几个阶段。这样偏差出现时,你能立刻知道是哪个阶段超了,而不是笼统地说“超了”。

4. 流程类误区

(1)误区七:剩余工时从不更新

这是最隐蔽也最致命的一条。任务创建时填了 16 小时预计,做到第三天已经花了 12 小时、还剩一半工作量,但剩余工时字段还是 16。此刻系统的“燃尽图”就是一张假图,管理层基于它做出的所有判断都是错的。

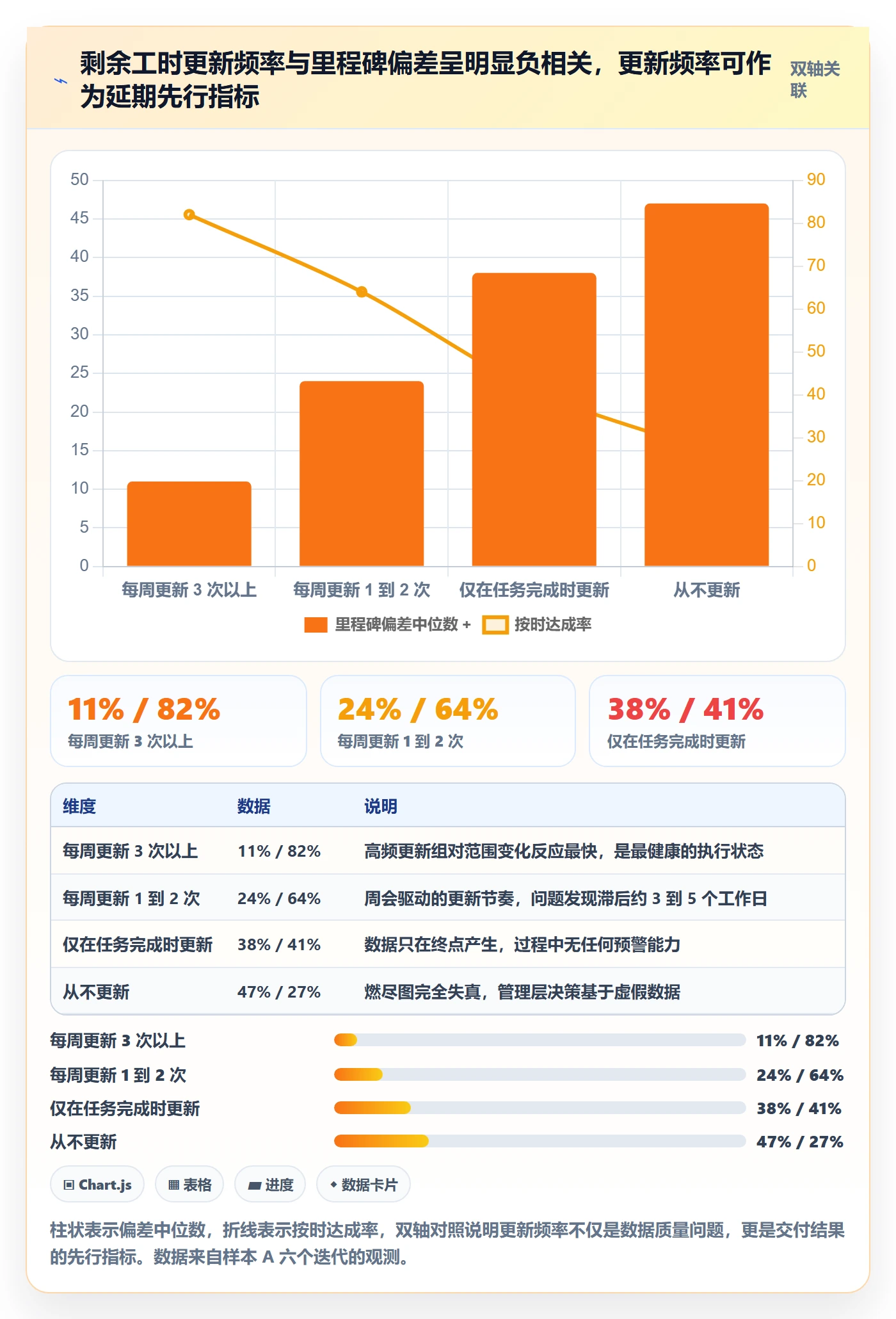

样本 A 的数据很直白:每周更新剩余工时 3 次以上的任务,最终里程碑偏差中位数是 +11%;每周更新 1 次的是 +24%;从不更新的是 +47%。更新频率本身就是延期的最强先行指标之一。

(2)误区八:用预计工时直接排甘特图,忽略并行度与依赖

把 200 条任务的预计工时相加,再除以团队人数,得出“需要 12 天”,这个算法忽略了任务之间的依赖顺序、人的技能匹配、以及同一人不能并行做两件需专注的工作。样本 A 用这种方式排出的计划,实际偏差平均超过 40%。

正确的做法是把工时数据输入到资源负载模型里,按人的可用容量和依赖拓扑做排程,而不是做一次除法。

预计工期最佳实践:项目经理任务属性数据分析,常见问题

预计工期最佳实践:项目经理任务属性数据分析,常见问题

四、专业判断逻辑:三步把工时数据变成可用的预测

讲完问题,讲方法。我用的是一套三步法,顺序不能颠倒,因为后一步依赖前一步的输出质量。

1. 第一步:统一口径,锁定三个必填字段

不要试图让所有字段都填满,那会导致全面敷衍。只锁三个:预计工时(人·小时,整数)、剩余工时(人·小时,可更新)、任务类型(枚举值,不超过 8 个)。这三个字段必须设为必填,且枚举值不允许自由输入。

任务类型的枚举值设计很关键。我的建议是按“工作性质”而不是“组织架构”划分,比如:需求与方案、设计、编码、自测、联调、测试、缺陷修复、部署与环境、文档与培训。8 个以内,多了没人会认真选。

如果团队用 PingCode 这类支持自定义字段和工作流的平台,可以把这三个字段做成模板的一部分,新建任务时预置,并设置校验规则,比如预计工时必须大于 0、任务类型不能为空。把规范固化到工具里,比写十页制度文档有用。

2. 第二步:属性切片,做偏差归因

这一步的核心是把偏差拆开。我用的归因模型是:

总偏差 = 估算偏差 + 范围偏差 + 依赖等待 + 返工 + 资源消耗偏差

每一类偏差对应不同的属性字段和不同的干预手段。估算偏差对应“任务类型 + 粒度”;范围偏差对应“变更次数”;依赖等待对应“是否跨团队 + 阻塞时长”;返工对应“缺陷关联数”;资源消耗偏差对应“实际登记工时与剩余工时的差值”。

下面这段 SQL 是我常用的偏差分位数查询,能直接输出按任务类型分组的 P50 和 P85 偏差率。它比平均值报表有用十倍:

-- 按任务类型输出偏差分位数(PostgreSQL 语法)
SELECT

task_type,

COUNT(*)                                              AS task_cnt,

ROUND(AVG(actual_hours - estimate_hours), 1)          AS mean_gap_hours,

ROUND(PERCENTILE_CONT(0.5) WITHIN GROUP (

ORDER BY (actual_hours - estimate_hours)

/ NULLIF(estimate_hours, 0))::numeric, 2)       AS p50_deviation,

ROUND(PERCENTILE_CONT(0.85) WITHIN GROUP (

ORDER BY (actual_hours - estimate_hours)

/ NULLIF(estimate_hours, 0))::numeric, 2)       AS p85_deviation,

ROUND(SUM(actual_hours) / NULLIF(SUM(estimate_hours), 0), 2) AS total_ratio

FROM task_effort_fact

WHERE estimate_hours > 0

AND status = 'done'

AND finished_at >= CURRENT_DATE - INTERVAL '180 days'

GROUP BY task_type

ORDER BY p85_deviation DESC;

查出结果后,重点看两列:P50 揭示系统性偏差方向,P85 揭示风险敞口。P50 长期高于 0 说明整体低估,P85 特别大的类别说明这类任务的风险不可控,需要单独设缓冲。

3. 第三步:从单点承诺到区间承诺

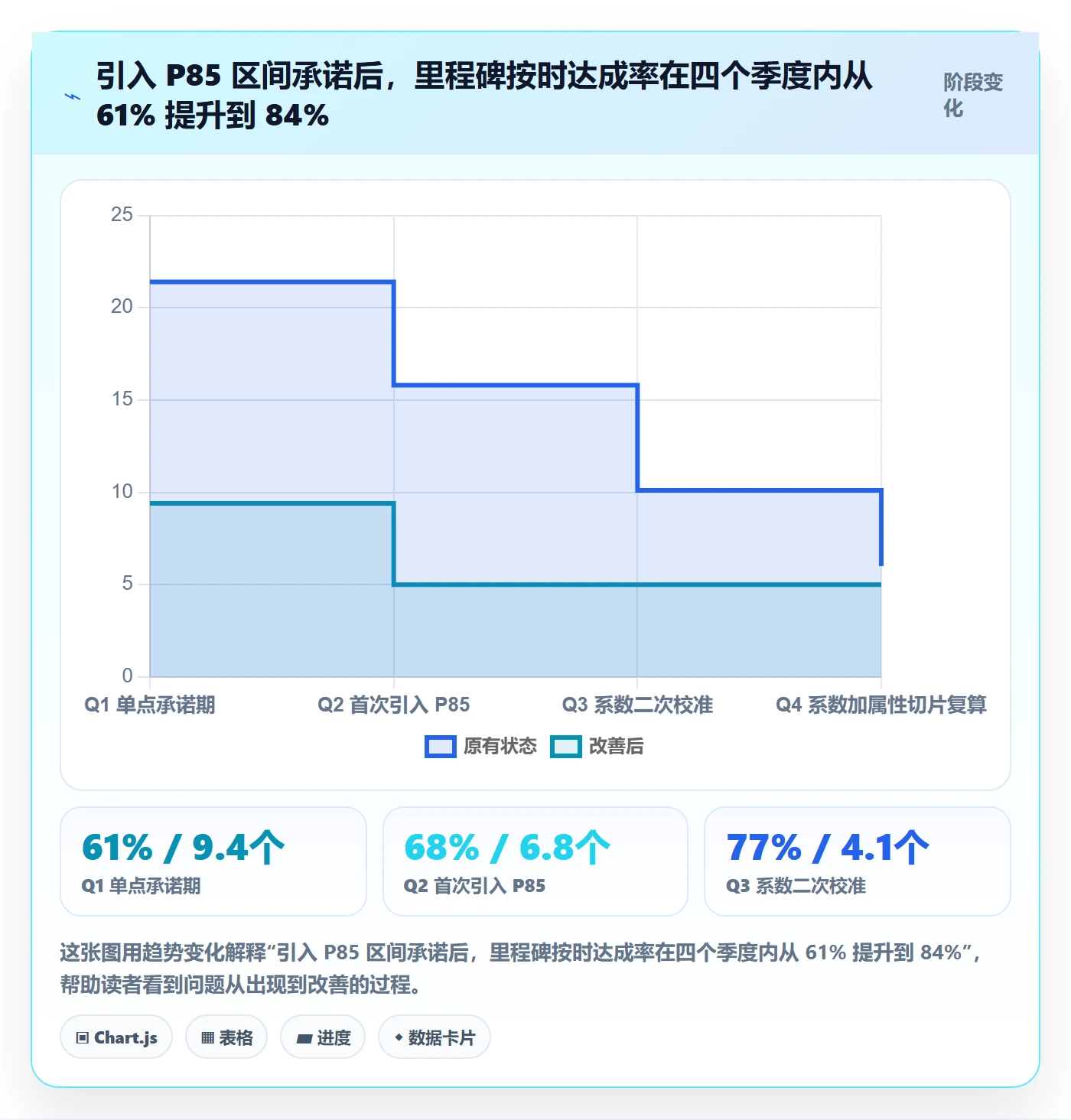

拿到分位数之后,就可以建立双值承诺机制。内部排期用 P50 加总,对外承诺用 P85 加总,两者的差额就是显性化的风险缓冲。这个缓冲不再是一个拍脑袋的 20%,而是有数据来源的。

下面这张表是我给样本 A 定的校准规则,可以直接参考:

任务类别 P50 偏差 P85 偏差 排期取值 承诺取值
需求与方案 +15% +48% 预计工时 × 1.15 预计工时 × 1.48
编码 +12% +40% 预计工时 × 1.12 预计工时 × 1.40
自测与联调 +35% +95% 预计工时 × 1.35 预计工时 × 1.95
测试与缺陷 +25% +70% 预计工时 × 1.25 预计工时 × 1.70
部署与环境 +40% +150% 预计工时 × 1.40 预计工时 × 2.50

这里有一个专业判断:校准系数不是永久常数,每季度必须重算一次。因为团队构成、技术栈、依赖关系都在变。样本 A 在第一次校准后用了三个月,之后重新计算发现联调类的 P85 从 +95% 降到了 +62%,原因是他们引入了接口契约先行的机制。系数能下降,本身就是改进的证明。

预计工期最佳实践:项目经理任务属性数据分析,常见问题

预计工期最佳实践:项目经理任务属性数据分析,常见问题

五、案例与数据观察:在 PingCode 上把工时数据跑成闭环

方法讲了,接下来讲落地。样本 A 用的就是 PingCode,我把它作为案例来讲,不是因为它有什么魔法,而是因为中大型组织在这件事上最缺的其实是三样东西:字段可控、数据在自己手里、迁移成本可承受。

1. 为什么平台能力决定了这件事的可行性

工时分析最难的一步不是分析,是采集。如果字段没法自定义、枚举值没法约束、历史数据没法批量导出,再好的分析模型也跑不起来。

样本 A 的场景比较典型:组织超过 130 人,跨 6 个项目组,同时有内部研发和客户定制交付。他们对工时的要求是既要能按人聚合,又要能按项目、按任务类型、按迭代切片。这种情况下需要的不是一张工时表,而是一个能把任务属性和工时记录绑定在一起的平台。PingCode 在这方面的能力是任务对象上可以维护预计工时、剩余工时、已登记工时,并支持自定义属性字段和工作流校验,这对做属性切片分析是必要前提。

另外两点在选型时权重很高。一是私有化部署,样本 A 涉及客户交付数据,不允许工时明细出内网,PingCode 支持私有化部署,这是硬门槛。二是从既有工具平滑迁移,他们原本用的是海外项目管理工具,字段映射和数据导入如果做不好,历史工时数据就断了,偏差分析的基线也就没了。PingCode 支持 Jira 平滑迁移,这一点直接省掉了大概三周的数据重建工作。

2. 我们当时的落地七步

  1. 冻结字段定义:确定预计工时、剩余工时、任务类型三个必填字段,任务类型的八个枚举值一次性定死,后续只允许增加不允许修改语义。
  2. 历史数据清洗:把“0.5 天”“半日”“4h”等 5 种写法统一折算为人·小时;预计工时为 0 但有实际工时的 12% 任务单独标记,不参与偏差统计。
  3. 设置工作流校验:任务转入“进行中”状态时,预计工时和任务类型不得为空;转入“已完成”时必须登记实际工时。
  4. 建立剩余工时更新机制:利用平台的自动化规则,每天定时提醒超期未更新剩余工时的任务负责人,目标是把更新频率拉到每周 3 次以上。
  5. 跑第一版偏差报表:按任务类型和粒度两个维度输出 P50 与 P85,形成第一版校准系数表。
  6. 试运行 P85 承诺:先在一个项目组试点,观察两个迭代,再全组织推广。
  7. 季度重算系数:每季度末重新跑一次分位数,更新校准表,并在复盘会上公开变化原因。

第三步和第四步是最容易被跳过、也最不能跳过的。没有工作流校验,字段就是自愿填写的;没有自动提醒,剩余工时就会在第三天后变成僵尸数据。

3. 六个月后拿到的对比数据

观测指标 落地前(基线) 落地 6 个月后 变化
工时字段填写完整率 47% 93% +46 个百分点
剩余工时周更新次数(中位) 0.8 次 3.4 次 +3.25 倍
超过 40 小时任务占比 14.0% 3.2% -77%
估时偏差中位数 +34% +16% -18 个百分点
里程碑按时达成率 61% 84% +23 个百分点
迭代跨度预测绝对误差 3.8 天 1.1 天 -71%

需要说明的是,这组数据里有一部分改善来自同期引入的接口契约先行机制,不能全部归功于工时数据治理。我做过粗略拆分,工时治理贡献大约在 55% 到 65% 之间,剩下的是流程改动的贡献。这种拆分虽然粗糙,但比把所有功劳都记在一个动作上要诚实得多。

4. 踩过的三个坑

(1)坑一:一次性导入全部历史数据做分析

第一次导出 18,600 条任务后我们直接跑分析,结果被异常值淹没。正确做法是先用最近两个迭代的数据做口径校准,确认字段语义一致后再扩大到六个月。历史数据里至少有三成是不能直接用的。

(2)坑二:把报表推到所有人面前

第一版偏差报表按人聚合,直接发给了全组。结果引发强烈抵触,有人认为自己被“数据监控”。后来改成了按任务类型和粒度聚合,不按人聚合,接受度立刻好转。工时数据用于改进流程,不要用于评价个人,这条线必须划清。

(3)坑三:校准系数一次定死不复盘

我们前三个月没动过系数,第四个月发现联调类的 P85 已经严重偏离实际,导致排期过度保守。后来改成季度重算,并在复盘会上解释变化原因,团队才会持续信任这套数据。

预计工期最佳实践:项目经理任务属性数据分析,常见问题

预计工期最佳实践:项目经理任务属性数据分析,常见问题

六、不同情况下的行动建议

同一个方法,在不同规模、不同业务形态的组织里,落地路径差别很大。下面按四种典型情况分开说。

1. 20 人以下的小团队:别做工时分析,做交付节奏

这个规模下,沟通成本极低,工时分析的投入产出比很差。我的建议是不要强推预计工时字段,改用任务数量或故事点做粗略估算,重点观察每个迭代的完成量是否稳定。稳定比准确更重要。

如果一定要填,就只填一个字段,按天为单位,不许精确到小时。精确到小时在小团队里只会制造虚假的精确感。

2. 50 到 200 人的研发组织:这是工时治理的最佳区间

这个区间信息不对称已经开始产生实质成本,但组织还没有复杂到无法统一规范。建议按完整的三步法执行,重点做三件事:字段强制、粒度控制、按任务类型的 P50/P85 校准。

落地节奏上,我的经验是:第一个月只做字段规范和数据清洗,不产出任何考核性报表;第二到第三个月跑试点组;第四个月开始全组织推广区间承诺;第六个月做第一次系数重算。急于在前三个月就拿出“改善数据”的项目,通常会在第四个月崩掉。

3. 200 人以上或多项目组合:需要分层建模

这个规模下,用一套全局校准系数是不合理的,因为不同产品线、不同技术栈的偏差特征差别极大。建议按“业务域 + 任务类型”做二维分组,每组独立计算分位数,样本量不足 100 条的分组直接合并。

同时要引入组合层视角:不是所有项目都值得用 P85 承诺。创新探索类项目用 P50 甚至 P30 做计划更合理,因为过早锁定范围本身就是错的。而对外交付类项目必须用 P85 甚至 P90。

4. 客户交付与外包型团队:把工期和工时同时管住

这类团队的特殊性在于合同工期是硬约束,而内部工时是成本项。样本 B 的做法是:对外用合同工期倒推里程碑,对内用预计工时做资源负载,两套数据分别管理但共享同一套任务记录。

关键控制点是变更管理。样本 B 的数据显示,变更次数为 0 的任务偏差中位数是 +14%,变更 1 次的跳到 +29%,变更 2 次及以上的达到 +128%。在交付型团队里,变更次数是比估算能力更强的延期预测因子。所以他们的第一条规则不是“提高估算精度”,而是“每次变更必须重新估时并同步给客户”。

预计工期最佳实践:项目经理任务属性数据分析,常见问题

七、不同情况下的取舍

前面讲的是怎么做,这一节讲什么时候不该做,以及在矛盾条件下怎么选。

1. 取舍一:估算精度与管理成本

偏差中位数从 +34% 压到 +16%,我们花了大约 45 人日的治理投入。再往下压到 +8% 需要多少?我的估计是再投入 120 人日以上,而且需要更细的任务粒度,这会显著增加工程师的填报负担。

这里有一个明确的拐点:当偏差中位数降到 ±20% 以内时,继续提升精度的边际收益已经低于团队被填报负担拖累的损失。大多数研发组织的合理目标就是 ±15% 到 ±20%,而不是追求 ±5%。追求极致精度是典型的优化错位。

2. 取舍二:数据真实性 vs 管理可控性

这两者天然冲突。你越是想通过工时数据实现强管控,数据就越失真。样本 B 的教训已经说明了这一点。

我的判断是:如果组织文化还不能承受“公开真实偏差”,那就先不要做偏差公开,只做流程改进。先把字段规范做起来,数据积累两三个季度,等团队意识到这些数据是用来帮助排期而不是追责的,再开放分析结果。顺序颠倒,一定失败。

3. 取舍三:自研工具 vs 采购平台

有些团队会想自己写一套工时统计系统。我的建议是分情况:如果只是做填报和基础报表,自研两周能搞定;但一旦涉及属性化字段、工作流校验、资源负载模型、跨项目组合视图,自研的维护成本会迅速超过采购成本,而且很容易变成没人维护的僵尸系统。

中大型组织更现实的选择是用成熟平台承载数据采集和基础报表,把自研精力放在组织特有的分析逻辑上。像 PingCode 这类面向中大型企业、支持私有化部署和从海外工具平滑迁移的平台,能覆盖字段自定义、工作流校验、工时记录与报表这一层的能力,剩下真正需要定制的部分其实不多。这里的关键判断是:不要把工程资源花在重新发明字段和表单上。

4. 取舍四:什么时候应该彻底放弃预计工时

不是所有团队都适合工时管理。如果你的团队满足以下三个条件,可以认真考虑放弃预计工时,转向流式管理:交付内容高度不确定、任务粒度天然很粗、团队规模在 15 人以内且沟通充分。

这时候更合适的指标是周期时间(Cycle Time)和吞吐量(Throughput),而不是估时准确率。承认“我们估不准也不需要估”,比强行填一堆假数据要成熟得多。

预计工期最佳实践:项目经理任务属性数据分析,常见问题

八、总结:把预计工期当作一份会被检验的预测,而不是一个交差用的数字

回到开头那个问题。那场复盘会上大家说“估时不准”,半年后我们再复盘同一个话题,讨论的是“联调类的 P85 系数是不是该从 1.95 降到 1.62”。这个转变本身,就是这篇文章想传达的全部内容:预计工期的价值不在于它有多准,而在于它能不能被拆开、被解释、被校准。

我的核心判断有三条。第一,任务属性决定分析上限,字段不结构化的组织做不了工时归因。第二,偏差必须按任务类型和粒度切片看,整体平均值是有害指标。第三,单点承诺应该被 P50/P85 的区间承诺替代,缓冲要显性化、可解释、可迭代。

顺带说一个反常识的观察:在这六个月里,我们没有做过任何一次“估算方法培训”。偏差中位数却从 +34% 降到了 +16%。这印证了我一直相信的一件事,大部分所谓的估算问题,本质上是任务定义问题和数据口径问题,而不是人的能力问题。把任务拆清楚、把口径统一好,估算精度自然会上来。

如果你准备开始做这件事,我建议的下一步是:本周先导出最近两个迭代的全部任务数据,只做一件事,统计五个关键字段(预计工时、剩余工时、实际工时、任务类型、任务状态)的填写完整率。如果完整率低于 60%,什么都别做,先把字段规范和数据清洗做起来。

完整率上到 80% 以上之后,再按任务类型跑一次 P50 和 P85 的分位数。拿到结果,你就有了第一版校准系数。剩下的,就是每季度重算一次,并且诚实地解释每次变化的原因。这件事没有捷径,但它是一件能持续产生复利的事。

常见问题解答(FAQ)

1. 预计工期应该基于历史任务数据,还是凭项目经理经验判断?

我当项目经理时,经常纠结是相信自己的经验感觉,还是花时间翻历史数据。团队催着排期,领导要看交付日期,我到底该怎么平衡?

建议以历史任务数据为基线,经验只做调整。具体做法:从某项目管理工具导出近6到12个月已完成任务,按任务类型、负责人、优先级等属性分组,计算每个分组的实际工期中位数和P75(第75百分位)。如果某组样本少于10条,先与相邻类型合并,或改用三点估算。

经验用于识别数据中未体现的风险,但调整幅度不要超过基线的20%。判断依据是:中位数抗异常值,P75给出风险缓冲,两者结合比单纯拍脑袋更稳。

2. 任务属性里哪些字段对预计工期预测最有用?

我们用的某项目管理平台里任务有十几个字段,优先级、负责人、标签、预估故事点、模块等等。我每次想分析工期,都不知道该把哪些字段拉出来做交叉分析,怕漏了关键因素。

优先看四类字段:任务类型或复杂度(如需求、缺陷、技术债)、负责人历史速度、依赖关系(前置任务数量)、任务变更次数。实际分析时,先做单变量相关性,比如计算前置任务数与实际工期的斯皮尔曼相关系数,绝对值大于0.3才值得纳入模型。然后做分组统计:同一负责人、同一任务类型的工期中位数。

优先级通常影响不大,除非有明确插队记录。数据口径建议用实际完成时间减开始时间,并排除周末和法定假日。

3. 项目经理如何避免预计工期被乐观偏差带偏?

我每次排期时,团队都说这个简单三天搞定,结果做了两周。我也知道有乐观偏差,但不知道怎么用数据去纠正,总不能每次都硬加50%吧?

用历史数据计算估算偏差系数:对每个已完成任务,计算实际工期除以原始预计工期,取所有任务该比值的P75。例如P75等于1.8,说明75%的任务实际耗时不超过预计的1.8倍。新任务预计工期乘以这个系数,再向上取整到半天。同时建立估算与实际回写机制,每周复盘偏差最大的3个任务。

不要统一加50%,因为不同任务类型偏差不同,缺陷修复可能只有1.2,新功能可能到2.5。

4. 没有足够历史数据时,怎么给新项目做预计工期?

我们团队刚转型,某项目管理工具里只有两三个月的任务记录,样本很少。老板又要求给出下个季度的交付计划,我总不能说数据不够做不了吧?

用类比加专家判断组合。先找与当前项目最相似的历史项目,按技术栈、团队规模、需求变更频率三个维度打分,取其实际工期作为锚点。然后组织团队做三点估算,按乐观加4倍最可能加悲观再除以6计算期望值。样本少于5条时,不单独使用统计分布,而是把估算结果与类比锚点对比,偏差超过30%就找原因。

同时启动数据埋点,要求前2周每个任务都记录开始、暂停、完成时间,快速积累初始样本。

核心关键词

读者评论

石
石启航

把工时纳入绩效那段的经历很有共鸣。我们团队之前也考核过估时偏差率,结果就是先干活后填估时,数据好看了但交付节奏没变化。后来改成只看字段填写完整率,反而能拿到真实分布。这个教训是用一个季度换来的,代价不小。

郝
郝明远

P85 承诺的做法我持保留意见。对外承诺用 P85 加总,听起来稳,但如果组织内部本来就习惯压缩排期,P85 很快会变成新的单点目标。关键可能不在用哪个分位数,而在排期方和承诺方是不是同一批人,责任边界没理清,换什么口径都会被拉回去。

韩
韩知行

环境部署偏差接近 95% 但样本量小这点提得挺实在。我们这边也是类似情况,发布类任务条数少、个体差异大,硬套平均值排期只会把风险摊平。更想知道的是,这类低样本高偏差的任务,除了单列风险储备,有没有更可操作的判断方式,比如按依赖外部系统数量分级。

文章包含AI辅助创作:预计工期最佳实践:项目经理任务属性数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/354473
