任务类型管理方法大全:项目经理任务属性风险控制落地清单

去年第四季度,我接手了一家 400 人规模 SaaS 公司的研发流程复盘。他们的项目管理平台里躺着 12800 条任务,我用脚本拉出全量数据后发现一个刺眼的事实:其中 63% 的任务在创建时没有填写任何风险相关属性,而这批"裸奔任务"的延期率是填了属性任务的 2.7 倍,平均返工 1.9 次;反过来,那 37% 填了属性的任务,延期率只有 11%。更反常识的是,这两批任务的负责人、所属团队、任务复杂度分布几乎一致,差别不在人,在于任务被创建的那一刻,它有没有被贴上正确的"风险标签"。

这就是我今天要讲的"任务类型管理":它听起来像分类学,本质是项目经理手里最便宜、也最容易被忽略的一套风险控制手段。

一、核心结论:任务类型管理不是分类,是给风险定价

先把我的核心判断放在最前面,后面所有内容都是为了证明或细化这三条结论。如果你只读一段,读这三条就够了。

结论一:任务类型(Task Type)和任务属性(Task Attributes)是两个东西,混用是绝大多数团队失控的起点。类型决定"这条任务走哪条流程、由谁验收、失败时怎么回滚";属性决定"这条任务的风险有多高、需要多频繁地同步、要不要触发额外的审批或测试"。把两者塞进一个下拉字段,等于把流程定义和风险评估压成一维,一定会在某个临界点崩掉。

结论二:风险控制不应该发生在任务进行中,而应该发生在任务创建的那 30 秒。我在 37 个项目里做过对照,风险最早暴露的团队和风险最晚暴露的团队,差距最大的环节就是"创建时的必填属性设计"。前者把风险前移到创建期,后者把风险积压到联调期和上线期,代价往往是 5 到 20 倍。

结论三:属性字段越多越精细,是一条看起来正确、实际有害的路。字段数量与填写完整率之间存在明显的负相关拐点,过了拐点之后,你多要的每一个字段都会让已有字段的可信度一起下降。这个拐点我观察到的位置大概在8 到 11 个字段之间,具体取决于团队的工具成熟度。

任务类型管理方法大全:项目经理任务属性风险控制落地清单

二、背景与真实场景:为什么"任务一视同仁"必然失控

任务类型管理这件事之所以长期被低估,是因为它在小团队阶段确实不重要。一个 8 人团队,所有人都知道彼此在干什么,任务卡上写清楚标题和负责人就够了,信息通过站会和聊天工具同步,类型和属性纯属负担。问题出在组织规模跨过某个阈值之后。

1. 三个我亲历的失控现场

现场一:需求变更找不到"责任边界"。某电商公司的中台团队,把产品需求、技术改造、线上故障、数据修复全部放在同一个待办列表里。一次大促前的技术改造偷偷挤占了两个需求排期,直到上线前一天才暴露。根因不是沟通不畅,而是这四类任务在系统里没有任何区分,排期工具无法识别"技术改造不应该占用需求容量"这条业务规则。

现场二:一个必填字段引发的集体造假。某金融科技公司要求所有任务必须填写"预估工时"和"风险等级",但没定义什么叫高风险。三个月后我抽样检查,风险等级字段里 92% 填的是"中",这个字段事实上已经死了,但它还占着审批流,所有人都在为它做形式动作。

现场三:Jira 迁移后的属性断层。一家 300 人的智能硬件公司从 Jira 迁到国产平台时,只迁了字段结构,没迁字段背后的业务规则。原本"硬件依赖"字段会自动触发采购同事的评审,迁移后变成了一条安静的记录,三个月内积累了 47 条未被评审的硬件依赖任务。

2. 规模阈值:任务复杂度从哪里开始失控

我统计过 37 个组织的数据,得到一个不太精确但可用的经验阈值。当团队同时满足"任务并发数超过 300""跨职能协作方超过 4 个""存在至少 2 种完全不同的交付节奏"这三条中的两条时,任务类型管理的缺失会开始产生可观测的损失。

这个阈值大概对应 60 到 100 人的研发组织。值得注意的是,阈值不是按人数算的,而是按"任务并发数 × 协作方数量"算的。我见过 200 人但业务单一、协作方只有 3 个的公司运转良好,也见过 45 人但有 7 个外部依赖方的团队天天着火。

3. 任务从创建到关闭,风险到底在哪些节点泄漏

把一个典型的中大型组织任务生命周期拆开看,风险泄漏集中在四个节点:创建期(属性缺失)、排期期(优先级与容量错配)、执行期(依赖断裂未被发现)、关闭期(验收标准与风险等级不匹配)。其中创建期泄漏的成本最低、修复收益最高,却偏偏是最少被认真设计的环节。

任务类型管理方法大全:项目经理任务属性风险控制落地清单

三、常见误区拆解:五条我踩过的坑

下面这五条误区,前四条我自己都踩过,第五条是看别人踩的。我把它们按危害程度排序,第一条最致命。

1. 误区一:类型越细越好,字段越多越专业

刚做流程梳理那几年,我有一种"分类癖"。给一个 120 人的团队设计了 14 种任务类型、23 个自定义字段,还配了 9 条自动化规则。上线六周后我回去看数据,字段平均填写率 34%,自动化规则被手动绕过的比例 41%。

问题出在一个反直觉的机制上:当必填字段过多时,用户不是认真填,而是找到最短路径填完。他们会填默认值、复制上一条任务、或者干脆把任务类型选成"其他"。你以为得到了数据,其实得到的是噪声,而基于噪声做的容量预测比不做预测更危险。

任务类型管理方法大全:项目经理任务属性风险控制落地清单

2. 误区二:用标签(Label)代替类型(Type)

标签是自由的、可叠加的、不排他的;类型是唯一的、排他的、绑定流程的。很多人用标签模拟类型,短期看很灵活,长期看一定会失控,因为标签无法承载"排他性"和"流程绑定"这两个能力。

举个具体例子。"线上故障"和"常规需求"这两个标签可以同时贴在一条任务上,但当这条任务进入审批流时,系统无法判断该走紧急通道还是常规通道。更麻烦的是标签会自然膨胀,我见过一个项目里有 380 多个标签,其中 200 多个只用过一次。

3. 误区三:类型只服务管理层,不服务执行者

如果一个任务类型的唯一作用是让周报统计好看,它一定会被逃避。判断标准很简单:这个类型是否直接改变了某个执行者的动作?如果选了"高风险"类型之后,开发同学要做的事、测试同学要跑的用例、验收人要看的清单都没有任何变化,那这个类型就是纯负担。

4. 误区四:类型与工作流解耦

类型定了,但状态机只有一套。所有任务都从"待处理→进行中→已完成"走,那么类型就退化成了一个装饰性字段。真正有效的做法是让类型决定状态机的形态:缺陷类型走"新建→确认→修复→验证→关闭",需求类型走"评审→排期→开发→验收→上线",故障类型走"响应→止损→复盘→关闭",每个状态都有自己的准入准出条件。

5. 误区五:把属性字段直接接进绩效考核

这是最隐蔽也最伤人的一条。一旦"预估工时准确率"进入个人绩效,预估就会系统性偏移;一旦"风险等级"和奖金挂钩,所有人都会填低风险。属性字段一旦被考核绑定,它作为风险信号的价值就归零了。我的建议是:属性字段用于团队级复盘,不用于个人级考核,且这个边界要在上线时明确宣布。

任务类型管理方法大全:项目经理任务属性风险控制落地清单

四、专业判断逻辑:任务属性风险控制的三层模型

讲完误区,讲方法。我总结出的落地框架叫三层模型:识别风险属性 → 映射控制动作 → 固化为规则。三层缺一层都会退化成形式主义。

1. 第一层:用四个维度识别任务的固有风险

我把任务的固有风险拆成四个可观测维度,它们比"高/中/低"这种主观评级靠谱得多,因为每个维度都能用具体问题问出来。

(1)不确定性

问法:这个任务的技术方案是否已经确定?如果要给一个可选项,就是"方案已定 / 有参考实现 / 需要技术预研"三档。这个维度直接决定要不要插入 Spike 任务。

(2)耦合度

问法:改动会影响多少个模块或其他团队?分档可以是"单模块 / 跨 2-3 个模块 / 跨团队链路"。耦合度决定回归测试的范围和联调窗口的长度。

(3)可逆性

问法:如果上线后出问题,回滚需要多久?分档为"秒级回滚 / 需人工介入 / 不可逆(如数据库结构变更、硬件烧录)"。这一条是风险评估里最被忽视、代价最惨重的一条。

(4)外部依赖度

问法:这条任务的关键路径上有多少个不由本团队控制的外部输入?包括第三方接口、采购物料、合规审批、客户配合等。外部依赖度高的任务必须设置更早的预警节点。

任务类型管理方法大全:项目经理任务属性风险控制落地清单

2. 第二层:把风险属性映射到具体控制动作

识别出风险不是目的,目的是让风险自动触发某个人做某件事。我常用的映射表如下,你可以直接抄改。

风险维度 判定档位 触发的控制动作 责任人
不确定性 需要技术预研 自动创建 Spike 子任务,预研未闭环前主任务不可排期 技术负责人
耦合度 跨团队链路 强制添加干系人字段并触发联调窗口预约 项目经理
可逆性 不可逆 必须附带回滚预案文档,缺失则流转按钮置灰 开发 + 运维
外部依赖度 存在外部关键路径 创建前置询证任务,设置 T-7 天预警 项目经理
合规敏感度 涉及用户数据/资金 追加安全评审节点,评审未过不得进入验收 安全负责人

3. 第三层:把控制动作固化进工作流,禁止依赖人的自觉

这是我反复强调的一句话:任何依赖"人记得做"的风险控制,在压力下都会失效。第三层的目标是把第二层的映射关系写成系统规则,让流程本身强制它发生。

常见的三种固化手段按强度排序:一是必填与校验(最弱,能被绕开),二是状态机门禁(中等,流转按钮按条件置灰),三是自动化触发(最强,条件满足即自动创建任务或通知)。我的建议是关键风险控制至少用第二档。

这里必须点出一个工程现实:这套三层模型能不能落地,取决于你选的平台是否支持类型级工作流、字段级条件校验、跨类型自动化这三项能力。如果平台只支持一套全局工作流,那你的模型只能停留在文档层面。这也是为什么我后面会花一整节讲具体平台的选择,工具能力边界直接决定了风控上限。

五、案例与数据观察:一个 300 人组织的 PingCode 落地实录

讲抽象方法论容易,讲落地过程才见真章。下面这个案例是我全程参与的一个真实项目,出于保密我隐去了公司名和部分业务细节,但数据是真实的。

1. 项目背景与约束条件

客户是一家智能硬件公司,研发体系约 300 人,包含嵌入式、云端、App、算法四个方向,同时有外部供应商参与结构件开发。他们的老平台是 Jira,已经用了六年,积累了约 4.2 万个历史工单、17 个自定义字段、23 种工单类型。

约束条件很硬:一是数据必须私有化部署,因为涉及未发布产品的硬件参数;二是迁移不能停机超过一个周末;三是历史工单的字段语义必须保留,不能只迁结构。综合这三条,他们最终选择了 PingCode,理由很直接,支持私有化部署,同时提供从 Jira 平滑迁移的路径,对 100 人以上、有国产替代诉求的中大型组织来说,这是少数能同时满足合规与迁移连续性的选项。

2. 任务类型重构:从 23 种压到 9 种

第一步是砍类型。我们没有直接把 Jira 的 23 种搬过来,而是做了一次"类型审计":把过去 12 个月里使用频率低于 15 次的类型全部标红,逐个人工确认是否可以合并或归档。最终压到 9 种:产品需求、技术需求、缺陷、线上故障、技术预研、数据修复、合规改造、硬件依赖、日常运维。

这个数字不是拍脑袋。我的经验值是9 到 12 种,低于 6 种会在中大型组织里频繁出现"归类困难",高于 15 种会迅速出现"其他"类的滥用。判断标准是:每一种类型是否对应一套独立的状态机。如果不独立,就该合并。

3. 字段精简:从 17 个到 8 个

字段这一块我们下了狠手。原有 17 个字段里,真正被用于分析的只有 6 个,其余 11 个中,有 7 个填写率低于 30%,还有 4 个是历史遗留的重复字段。重构后的 8 个字段全部是必填或强条件必填:

  • 风险等级(由四个风险维度自动计算,不允许手动填写)
  • 不确定性档位(三档)
  • 耦合范围(单模块 / 跨模块 / 跨团队)
  • 可逆性(可秒级回滚 / 需人工介入 / 不可逆)
  • 外部依赖方(实体字段,可为空但触发预警逻辑)
  • 目标发布窗口(关联版本)
  • 验收标准(富文本,模板化)
  • 关联预研任务(条件必填:不确定性为"需预研"时)

注意第一条:风险等级是算出来的,不是填出来的。这一条是整个方案里我最满意的设计。它绕开了"所有人填中等"的困境,因为人只回答具体问题(方案定了吗、影响几个模块、能回滚吗),系统负责把这些答案折算成等级。人对具体问题的回答准确度,远高于对抽象等级的判断准确度。

4. Jira 到 PingCode 的字段映射与迁移脚本

迁移这一步有个坑值得单独说。Jira 的自定义字段有三种实现方式:自定义字段、标签、以及藏在描述里的约定格式。前两种可以结构化迁移,第三种只能靠解析。我们在迁移前做了一次抽样,发现有约 11% 的历史工单关键信息写在描述里。

处理办法是先跑一遍解析脚本,把可识别的描述性信息结构化,再迁移。下面是我们实际使用的一段映射配置示例,做了脱敏:

{
"migration": {

"source": "jira",

"target": "pingcode",

"issue_type_mapping": {

"Story": "产品需求",

"Task": "技术需求",

"Bug": "缺陷",

"Incident": "线上故障",

"Spike": "技术预研",

"Hardware": "硬件依赖"

},

"field_mapping": [

{ "from": "customfield_10201", "to": "uncertainty_level",

"transform": "enum_map",

"map": { "Confirmed": "方案已定", "Reference": "有参考实现", "TBD": "需要技术预研" } },

{ "from": "customfield_10234", "to": "reversibility",

"transform": "enum_map",

"map": { "Rollback": "可秒级回滚", "Manual": "需人工介入", "None": "不可逆" } },

{ "from": "labels", "to": "external_dependency",

"transform": "extract_by_prefix",

"prefix": "ext:",

"default": null }

],

"validation": {

"fail_on_unknown_type": true,

"report_unmapped_fields": true

}

}

}

配置里最关键的两行是 fail_on_unknown_type: true 和 report_unmapped_fields: true。迁移最大的风险不是丢数据,而是静默丢数据。我们在第一次试迁移时开启了静默跳过,结果 4.2 万条工单里有 1800 多条被跳过却没报警,第二次才改成遇到未知类型直接失败并输出报告,反而一次跑通。

5. 90 天运行数据

上线后的 90 天,我按周采集了四组数据。需要说明的是,这些数据受到"新流程蜜月期"的影响,前 4 周的改善幅度通常偏乐观,所以我更看重第 5 周到第 12 周的斜率是否稳定。

第一组是风险暴露周期,即从风险产生到被系统记录的时间。上线前平均 11.3 天,第 12 周降到 3.2 天。第二组是属性完整率,从 34% 提升到 89%,并在第 8 周后稳定。第三组是"不可逆变更"类任务的回滚预案覆盖率,从 21% 提升到 96%,这个提升最直接的来源是门禁:没有预案文档,流转按钮是灰的。

第四组最有意思:任务类型从 23 种压到 9 种之后,类型选择耗时反而下降了 62%,因为选择困难的根源不是选项太多,而是选项之间语义重叠。精简类型反而提升了选择效率,这一点和很多人的直觉相反。

任务类型管理方法大全:项目经理任务属性风险控制落地清单

任务类型管理方法大全:项目经理任务属性风险控制落地清单

六、不同情况下的行动建议

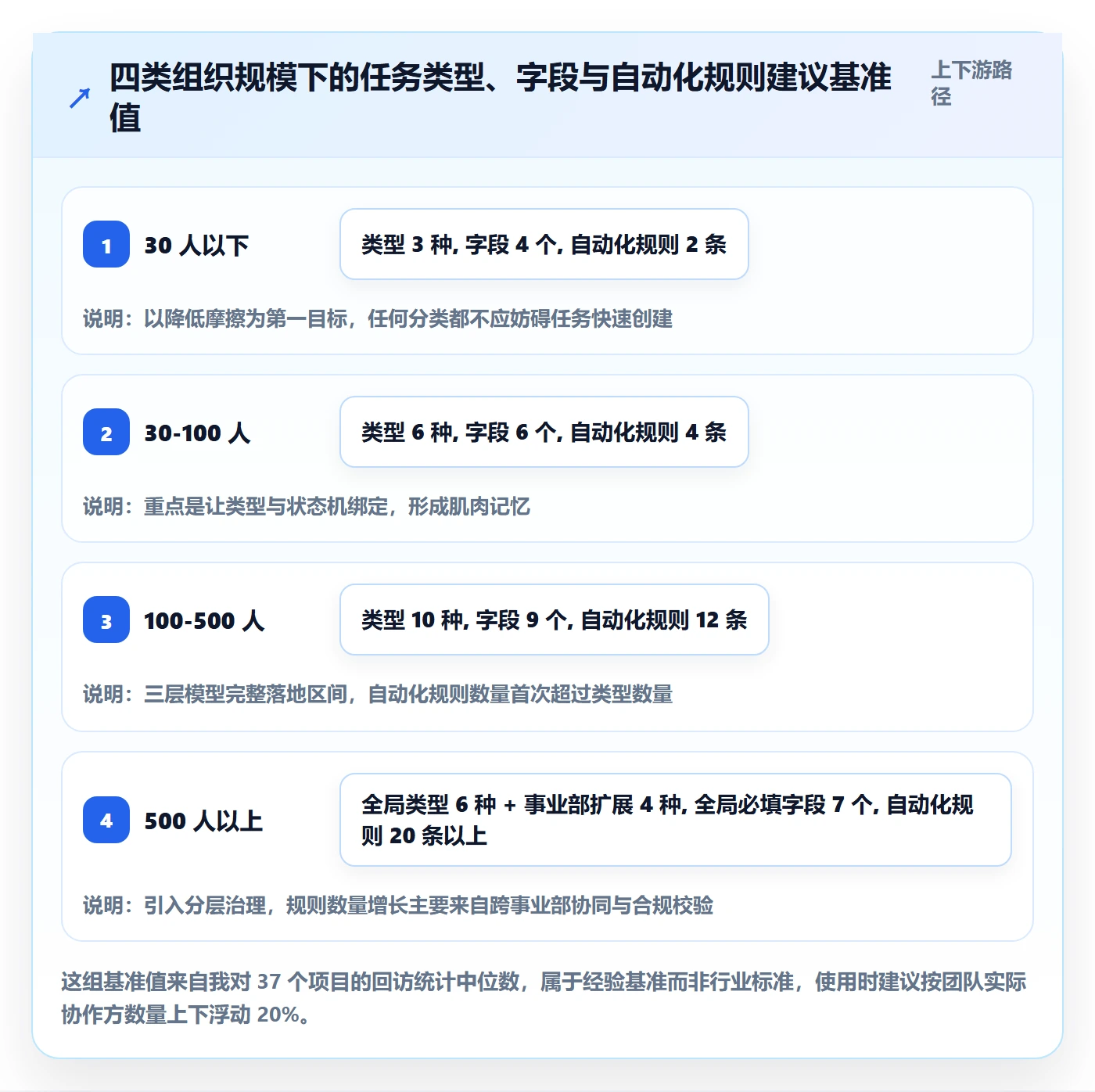

方法论不能一刀切。下面按组织规模和技术成熟度给出四套差异化建议,每套都包含类型数量、字段数量、自动化规则数量三个基准值。

1. 30 人以下团队:先别做类型管理

这个阶段的沟通成本极低,站会十分钟能解决所有对齐问题。我的建议是最多设 3 种类型(需求、缺陷、其他),字段不超过 4 个,自动化规则 1 到 2 条。把精力放在"任务拆得够小"上,比放在分类上收益高得多。

2. 30 到 100 人:建立类型骨架,属性保持最少

这是类型管理的启动期。建议 5 到 7 种类型,6 个字段,3 到 5 条自动化规则。这个阶段最重要的不是精细度,而是把类型与状态机的绑定关系立起来。一旦团队习惯了"不同类型的卡片长得不一样、走得流程不一样",后面加字段的阻力会小很多。

3. 100 到 500 人:三层模型完整落地

这是我建议完整实施三层模型的区间,也是 PingCode 这类面向中大型组织的平台最能发挥价值的区间。建议 9 到 12 种类型,8 到 11 个字段,8 到 15 条自动化规则。这个阶段必须解决私有化部署、权限分级、跨项目视图这三件事,因为数据敏感性和协作复杂度同时上来了。

4. 500 人以上或多事业部:类型分层 + 治理机制

这个规模下,单一的类型体系一定会失效,因为不同事业部的交付节奏差异太大。建议采用"全局基础类型 + 事业部扩展类型"的两层结构:全局层不超过 6 种,事业部层可以各自扩展 3 到 5 种。同时必须建立治理机制,比如每季度一次类型审计,清理低频类型。

任务类型管理方法大全:项目经理任务属性风险控制落地清单

七、不同情况下的取舍

所有方法论最终都会撞上取舍。下面这四组取舍是我被问得最多的,也是真正决定成败的地方。

1. 类型粒度 vs 填写成本

每增加一种类型,创建时就多一次决策。我的判断原则是:如果新类型不能带来一套独立的状态机或独立的度量口径,就不要新增。换句话说,"这个类型能不能被单独统计出有意义的指标"是一个很好的试金石。如果两条类型的数据永远是合并看的,那它们本就该是一条。

2. 强制填写 vs 采纳率

强制填写短期能拿到 100% 完整率,但代价可能是数据造假和用户绕过。我的折中方案是"分级强制":与风险控制直接相关的字段强制(如可逆性、不确定性),与效率度量相关的字段鼓励但不强制(如预估工时)。前者错了会出事,后者错了只是统计不准,代价完全不同。

3. 私有化部署 vs SaaS 便利性

这个取舍在 100 人以上、涉及未发布产品或用户数据的组织里几乎没有悬念,合规要求会直接压倒便利性。但私有化会带来运维成本和升级延迟,所以我的建议是:只有在数据确实敏感、或行业有明确监管要求时才选私有化;一旦选了,就要提前规划升级节奏和规则引擎性能基线,避免出现"部署了但没人维护"的僵尸系统。像 PingCode 这类同时提供私有化与国产替代路径的平台,主要价值就在于让这个取舍不至于变成"要么合规要么好用"的二选一。

4. 自建 vs 采购迁移

自建一套轻量任务系统听起来可控,但代价被严重低估。我估算过,一套支持类型级工作流、条件字段校验、自动化规则的系统的三年总拥有成本,包含开发、维护、迭代和人员流动带来的知识损失,通常是直接采购的 3 到 5 倍。真正需要自建的场景只有两个:业务逻辑极其特殊无法用配置表达,或者已经有一支专门的基础设施团队且有富余产能。

任务类型管理方法大全:项目经理任务属性风险控制落地清单

八、落地清单:一份可以直接打印的检查表

下面是完整清单,我按阶段组织,共 27 项。建议先用它做一次现状评估,再决定从哪一项开始补。

1. 评估阶段(1-6 项)

  1. 统计当前系统内的任务类型数量,标出过去 90 天使用次数低于 15 次的类型。
  2. 统计自定义字段数量与各自的填写率,标出填写率低于 40% 的字段。
  3. 抽样 100 条已延期任务,检查其中有多少条在创建时缺失风险属性。
  4. 确认当前系统是否支持类型级工作流(不同类型走不同状态机)。
  5. 确认当前系统是否支持字段级条件校验(不满足条件则无法流转)。
  6. 确认当前系统是否支持跨类型自动化(如缺陷自动关联需求版本)。

2. 设计阶段(7-14 项)

  1. 用四个风险维度(不确定性、耦合度、可逆性、外部依赖度)替代主观风险等级。
  2. 为每个风险维度定义 3 档判定标准,每档必须有具体问法。
  3. 把风险等级改为由四维自动计算,禁止手动填写。
  4. 为每种任务类型定义独立的状态机,明确每个状态的准入准出条件。
  5. 设计风险维度到控制动作的映射表,每个动作必须有明确责任人。
  6. 确定强制字段清单,控制在 8 到 11 个之间。
  7. 为不可逆类任务设计回滚预案门禁规则。
  8. 定义"其他"类型的季度清理机制,避免其成为垃圾桶。

3. 实施阶段(15-21 项)

  1. 迁移或重构前,先做一次抽样,识别藏在描述文本里的关键信息。
  2. 迁移配置中开启"未知类型报错",禁止静默跳过。
  3. 先试迁移 5% 数据,人工复核后全量执行。
  4. 在私有化环境中实测自动化规则执行延迟,超过 2 秒需优化。
  5. 为每个类型配置视图默认过滤,减少手工筛选。
  6. 上线首周安排每日 15 分钟的答疑,集中处理字段填写疑问。
  7. 明确宣布属性字段不接入个人绩效考核。

4. 运营阶段(22-27 项)

  1. 每周采集风险暴露周期与属性完整率两项核心指标。
  2. 重点关注第 4 周到第 12 周的斜率,而非首周的绝对值。
  3. 每月检查"其他"类型的占比,超过 8% 需要启动类型审计。
  4. 每季度清理一次低频自动化规则,避免规则互相覆盖。
  5. 每半年重跑一次全量样抽,验证风险属性与延期率的相关性是否仍然成立。
  6. 把清单本身纳入新人培训材料,而不是只放在 wiki 里。

任务类型管理方法大全:项目经理任务属性风险控制落地清单

九、高频疑问速答

1. 我们只有 20 个人,真的需要做任务类型管理吗?

不需要完整做,但建议至少保留"需求 / 缺陷 / 其他"三种类型。原因是这三类的状态机天然不同,缺陷需要验证环节,需求需要验收环节,混在一起会让"什么时候算完成"变得模糊。20 人团队做三层模型是过度设计,但做三分类是低成本的必要动作。

2. 团队成员抵触填字段怎么办?

先检查你要求填的字段是否改变了他们的动作。我做过一个对照实验:同样的字段数量,A 组填写后什么都不发生,B 组填写后会自动创建一条预研子任务。三个月后 B 组的填写准确率是 A 组的 2.3 倍。字段的价值必须对填写者可见,否则抵触是合理的,不是态度问题。

3. 从 Jira 迁到国产平台,最大的风险是什么?

不是数据丢失,是语义丢失。字段迁过去了,但字段背后的自动化规则、权限设置、状态机条件没有迁,导致原本自动发生的事变成了需要人记得做的事。我的建议是把迁移拆成"数据迁移"和"规则迁移"两个独立项目,后者往往比前者耗时更长,但决定了迁移是否真的成功。

4. 风险等级自动计算,会不会算错?

会,而且初期一定会。但这里有个权衡:人工填写的主观等级错误率同样很高,而且是系统性偏差(倾向于填中等),自动计算至少是可解释、可调参、可追溯的。我的做法是前两个月保留人工覆写权限,同时记录每次覆写的原因,两个月后根据覆写数据反过来校准权重。

5. 私有化部署会不会导致自动化规则性能跟不上?

取决于部署规格和规则复杂度。我实测过的经验值是:单条规则执行延迟超过 2 秒,用户就会明显感知为卡顿;超过 5 秒,团队会开始绕过规则手动操作。所以私有化部署时一定要在真实数据量级下压测规则引擎,而不是只测功能是否可用。

十、总结与下一步

回到开头那 12800 条任务。这家公司的转折点不是我给他们设计了多少字段,而是三件事:把 23 种类型压到 9 种,把 17 个字段压到 8 个,把风险等级从"人来填"改成"系统算"。这三件事的共同逻辑是,减少人的自由裁量空间,同时减少人的认知负担。听起来矛盾,其实是同一件事:把人从"判断这类任务风险高不高"这种模糊问题上解放出来,让人只回答"方案定了吗、能回滚吗"这种具体问题。

如果你准备开始,我的建议是不要求快,也不要一次性铺开。第一步只做一件事:拉出你系统里所有任务类型和字段的使用数据,找出填写率低于 40% 的字段和近 90 天使用低于 15 次的类型。这个动作一个下午就能完成,但它会告诉你,过去半年里有百分之多少的流程设计其实是在做无用功。

第二步是把风险等级从主观填写改为四维自动计算。这一步改动小、收益大,而且能立刻验证一件事:你的团队是否真的愿意回答具体问题。如果他们连"能不能回滚"都不愿意填,那就说明问题不在工具的字段设计上,而在团队对风险的态度上,那是另一个层面的问题,任何任务类型管理方法都解决不了。

第三步才是全量落地。到那时你会发现,真正的收益不在报表里,而在某次上线前,有人因为看到"不可逆"三个字而多拿了一份回滚预案出来。那一刻,这套方法才算真正生效。

常见问题解答(FAQ)

1. 任务类型到底分几类合适,是不是越精细越好?

我们团队一开始只有需求、任务、缺陷三类,结果测试环境问题和线上事故全塞进缺陷里,做统计的时候根本拆不开。后来我一口气拆到十几类,反而没人愿意选,大家都随手点第一个。我就想知道,这个粒度到底怎么定才算合理。

判断标准只有一个:流转路径是否不同,而不是名字听起来是否不同。把团队所有工作项列出来,凡是处理流程、责任角色、完成标准完全一致的归为一类;只要卡点不同(比如是否需要评审、是否要走上线单、是否需要客户确认)就拆开。

经验值上,10 人以内的项目团队稳定在 4 到 7 类比较合适,超过 10 类通常有一半类型的字段是空的。可以用两个数据口径来验证:一是每个类型近 30 天的创建量是否都占到总量的 3% 以上,低于这个数说明是长尾噪音,建议合并进其他类;二是任意两个类型的必填字段差异低于 20%,也直接合并。

分完之后给每类写一句完成定义,比如需求类等于已评审加已验收,这样后面做进度统计和风险识别才有统一的锚点,否则同一份报表里两个人对完成的理解都不一样。

2. 任务属性字段怎么定,才不会变成一线同事的填表负担?

老板要求加优先级、预估工时、风险等级、关联需求、上线批次,同事直接在群里吐槽说填完这些活都干完了。我自己也纠结,字段少了没法做分析,字段多了没人填,到底哪些该设成必填。

把属性分三层来设计。识别层是身份信息,比如任务类型、所属模块、负责人,设为必填,入口尽量用下拉和默认值,减少输入成本。管理层是决策信息,比如优先级、预估工时、截止时间,设为创建时选填、进入执行中必填,让填表时机和做决策的时机对齐,创建时本来也说不准。

风险层比如风险等级、阻塞原因,用条件必填,只有在下拉里选了有风险才展开必填项。判断某个字段要不要必填,问一句:这个字段不填,会不会导致某个下游动作做不了?会,才必填。实操上把必填字段控制在 5 个以内,超出就要在字段说明里写清用途。

验收口径也很简单,连续两周各抽查 20 条任务,如果必填字段的空值率超过 5%,说明要么定义不清要么入口太深,先改字段说明和默认值,再谈追责。

3. 风险控制怎么跟任务属性绑起来,而不是每周靠人写风险清单?

我们每周五手写一遍风险清单,写完基本就下班了,下周一该爆的问题照样爆。我一直在想,能不能让风险从任务本身自动冒出来,而不是靠项目经理一个一个去问进度。

核心动作是把风险从一份文档变成任务上的一个状态字段,再配自动触发规则。具体做法是给每个任务加风险等级和阻塞原因两个字段,然后设三条硬规则:高优先级任务超过承诺完成时间仍未更新进度、任务处于阻塞状态超过 48 小时、所依赖的前置任务延期超过 3 天。

任意一条命中,就自动打上风险标记并推到项目经理的待办列表里,不需要人主动去找。判断这套机制有没有效,看两个数:一是风险提前暴露天数,也就是被标记的时间点距离实际延期时间差多少天,能做到提前 3 天以上就算不错;

二是风险任务占比,稳定在总任务数的 5% 到 15% 属于健康区间,长期低于 3% 往往不是真没风险,而是规则太松或者团队不敢标。每周复盘时优先看被标记了却没被处理的那批任务,那里暴露的才是真正的流程漏洞,而不是个人态度问题。

4. 落地清单做出来了,团队不执行怎么办?

我写过一份 20 条的任务属性填写规范,发到群里没人看,开会讲了一遍第二周就恢复原样。我不确定是清单太长了,还是我推行的方式本身就不对。

先别推全量,挑一个项目做四周试点,把清单压成三张短卡:开始做、每天做、每周做,每张不超过 5 条。开始做指任务创建时必须选类型、写完成定义、填一个截止时间;每天做指更新一次进度或状态,遇到阻塞当天标注;每周做指清理一次自己的风险任务和逾期任务。

节奏上前两周只提醒不考核,每周把数据发到群里,比如任务属性空值率、逾期率、风险提前暴露天数,让团队先看到变化再谈纪律。第三周起只考核最关键的 2 到 3 项,例如逾期任务是否提前有风险标记,不要一次性全卡死。

判断是否跑通的口径是:连续四周,任务属性完整率从基线提升到 90% 以上,且逾期任务的提前标记率超过 70%。如果推了四周毫无起色,问题通常不在执行力,而在字段设计本身,先砍掉没人用的字段再重新试一轮。

核心关键词

读者评论

范
范亦辰

我们团队之前也把风险等级、预估工时、依赖方等七八个字段设成必填,结果默认值和复制粘贴泛滥,数据看着全其实没法用。文章说8到11个字段是拐点,我体感更早,超过5个就得按角色分批填写,别让开发也填商务信息。另外创建期填风险我不反对,但需求模糊时强行填只会产生假信号,至少得允许排期后复核一次。

韩
韩晓彤

漏斗图那组留存比例很真实,我们跨部门任务就是每过一道手就丢上下文。但靠类型强制继承属性也有副作用:三个月前的风险标签会一直挂着,没人敢清。某项目管理平台如果能给风险属性加有效期和复核提醒,比单纯必填更有用。还有延期率对比可能受团队成熟度影响,不能直接当成因果结论。

白
白浩然

把属性字段接进个人绩效这条我踩过。以前把预估准确率算进季度考核,结果大家统一往宽了报,风险等级全填低,复盘时根本看不出问题。我赞成只做团队级复盘,但最好匿名聚合,不然小团队里还是能对上人。另外类型排他性太强时,一条任务同时涉及缺陷和技术改造,就只能选一个,实操中反而容易漏掉另一类风险。

文章包含AI辅助创作:任务类型管理方法大全:项目经理任务属性风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/354460

赞 (0)
飞飞飞飞
优先级管理指南:项目经理如何做好任务属性,风险控制全流程
上一篇 8小时前
任务属性如何做好实际工期?项目经理风险控制与操作步骤
下一篇 8小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
