执行人管理方法大全:实施团队任务管理最佳实践落地清单

2023年冬天,我参与了一家工业软件公司的交付复盘会。项目原计划5个月上线,实际拖到第9个月,客户合同里的罚则条款已经触发。我们把项目管理系统里近1400条任务记录逐条过了一遍,统计结果让会议室安静了几秒:真正因为技术难题卡住的延期只占11%,接近九成的延期都能追溯到同一类原因,任务流转到某个人手里之后就"消失"了,没有状态更新、没有阻塞标记、也没有人知道它究竟卡在哪一步。

这不是个例。过去八年我做研发效能和项目治理咨询,深度参与过大约四十个团队的任务管理改造,从二十人的创业小队到两千人规模的上市公司研发中心。我发现这些团队缺的从来不是工具,而是把"谁在什么时候做什么、卡住了找谁、多久必须有回音"变成一套能自动运转的机制。这套机制的核心管理对象,就是执行人。

这篇文章我把这些年验证过、也踩过坑的执行人管理方法整理成一份可以直接照做的落地清单,包含判断阈值、判断依据、工具选择和取舍逻辑。文中的观察数据来自我参与过的项目复盘样本,涉及样本推演的部分我会明确标注,不伪装成权威统计。

一、核心结论:执行人管理的本质是消除"任务无人区"

先给结论,避免你在方法细节里迷路。执行人管理不是"盯人",也不是把甘特图排得更密,而是让每一个在飞的任务都始终有一个明确的、活着的责任人,并且在它失去责任人的第一时间就能被发现。

1. 结论一:瓶颈不在人的能力,而在任务的可见性

大多数管理者默认延期等于执行人能力不足,于是加培训、加考核、加例会。但我复盘过的项目里,能力因素排在延期原因的第四位,前三位分别是责任人不明确、阻塞信息不流动、任务颗粒度过粗导致没人知道该从哪下手。

可见性问题有一个很残酷的特征:它平时几乎不产生噪音。任务安静地躺着,看板上颜色正常,日报里写着"进行中",直到截止日前两天才突然变成红色。等你发现的时候,已经没有补救窗口了。

执行人管理方法大全:实施团队任务管理最佳实践落地清单

2. 结论二:要管的是在制品,不是完成率

完成率是最容易被操纵的指标,也是我见过最没用的执行人指标。一个执行人这周关掉8个任务,完成率100%,听起来很好。但如果这8个任务都是预估0.5人天的小事,而真正决定项目成败的那个3周大任务原地不动,那这个100%就是在掩盖风险。

我建议把主要观测指标换成在制品数量,也就是同一时间处于"进行中"状态的任务数。在制品数量直接决定了任务的停留时间,而停留时间才是执行人管理真正要压缩的东西。

3. 结论三:一个人的并行任务上限是可以算出来的

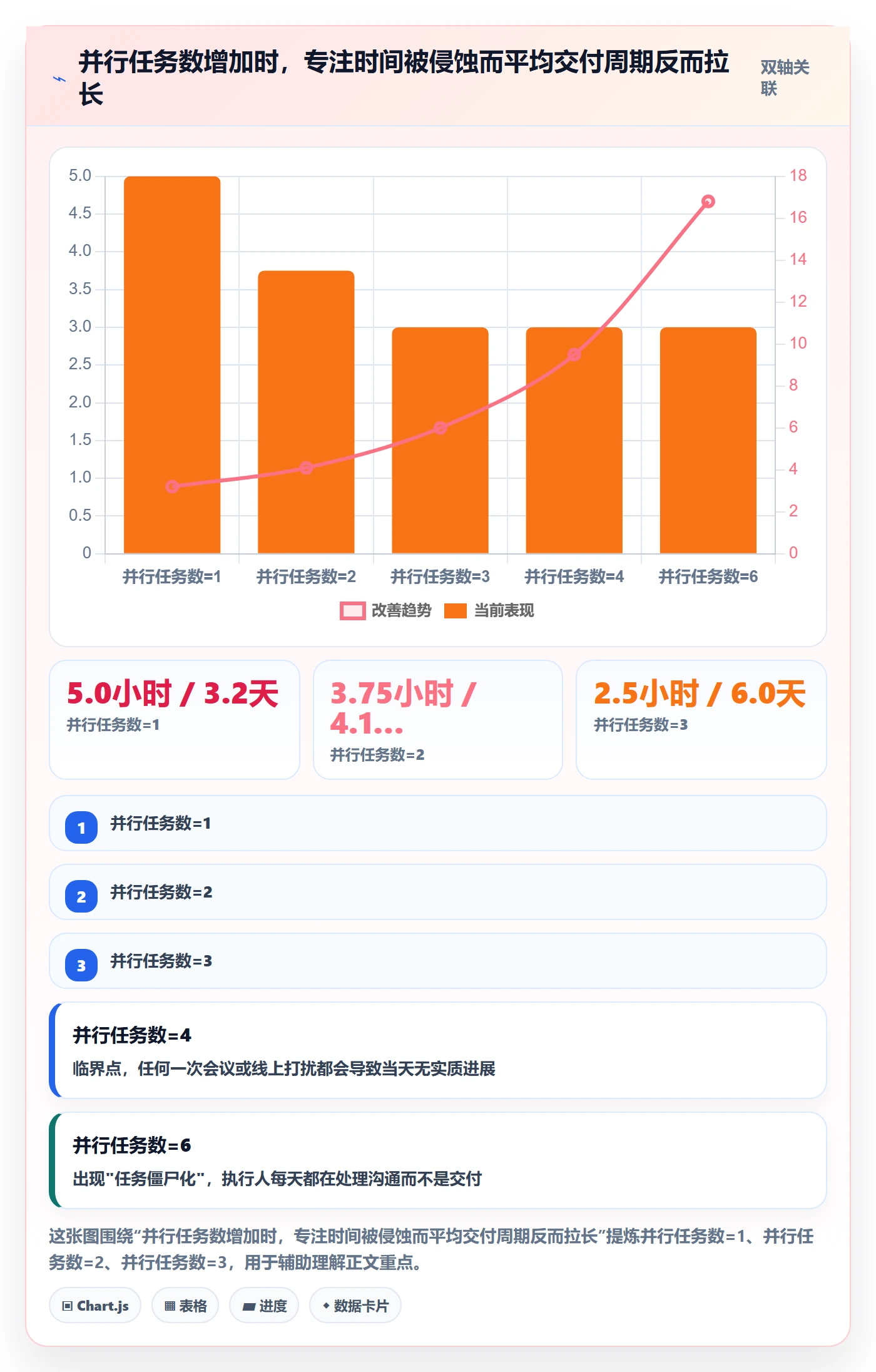

执行人的并行上限不是玄学,可以用一个简单公式估算。核心变量是任务切换成本、单任务平均耗时和可用的专注时间。下面这个计算模型我在多个团队里用来做容量基线校准,误差通常在接受范围内。

# 执行人并行任务上限估算模型(示意逻辑)
输入参数

专注时间_每天 = 5.0 # 小时,扣除会议、沟通、碎片打扰后的净专注时间

任务切换成本 = 0.25 # 每次上下文切换损失的时间比例,经验值 15%-35%

单任务日均有效产出 = 0.5 # 人天,取决于任务颗粒度与个人熟练度

计算

有效专注时间 = 专注时间_每天 * (1 – 任务切换成本 * (并行数 – 1))

可完成工作量 = 有效专注时间 / 8

并行上限 = 可完成工作量 / 单任务日均有效产出

经验结论

并行数 = 1 时,有效专注时间 5.0 小时

并行数 = 2 时,有效专注时间 3.75 小时

并行数 = 3 时,有效专注时间 2.5 小时

并行数 = 4 时,有效专注时间 1.25 小时

超过 4 之后,边际产出趋近于零,甚至为负

这个模型给出的结论很直白:对绝大多数知识型岗位,同时进行的任务不要超过3个,硬上限是4个。超过之后,你不是在提高产出,而是在制造延期。

执行人管理方法大全:实施团队任务管理最佳实践落地清单

4. 结论四:清单是给执行人用的接口,不是给管理者看的报表

我见过太多团队的"任务清单"最后变成了管理者的汇报素材:字段越加越多,执行人填得越来越敷衍,数据越来越失真。判断一份清单是否健康只有一个标准,执行人自己愿不愿意打开它,作为每天工作的入口。

如果执行人只在周会前被迫更新状态,这份清单就只是报表。真正好用的清单会把执行人的三个高频问题当场回答掉:我今天该做哪一件、这件事卡住了找谁、做完之后谁来验收。

二、背景与真实场景:执行人管理为什么会失效

结论说完,我把这些结论放回到具体场景里。下面四个场景是我在实际项目中最常遇到的,也是判断一个团队需要哪类方法的起点。

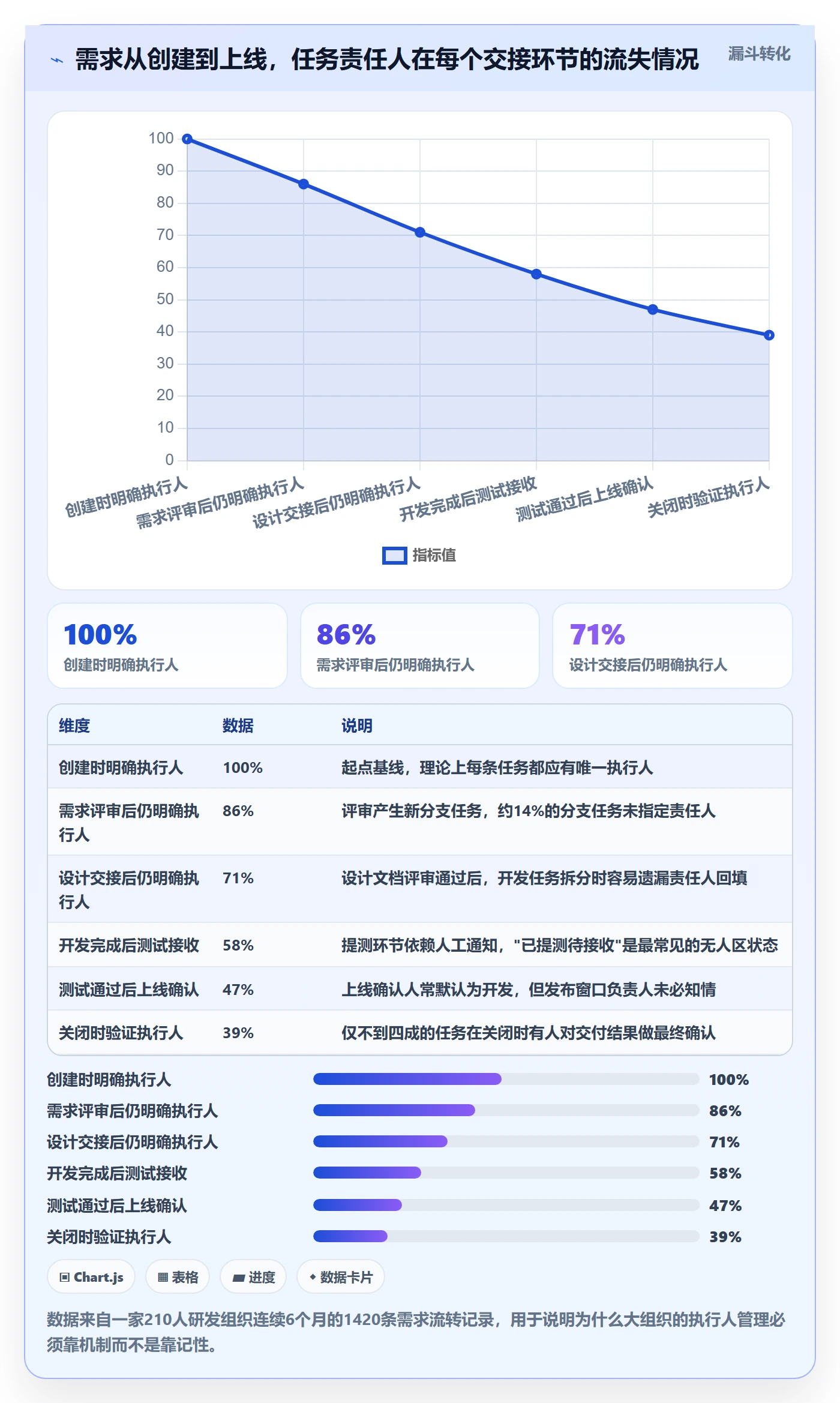

1. 场景一:百人以上组织,任务在交接处蒸发

二十人团队靠喊一嗓子就能对齐,一百人以上就不行了。组织越大,任务从需求到设计、开发、测试、上线要经过的交接点越多,而每一次交接都是一个潜在的任务无人区。

我在一家两百多人的研发组织里做过统计:一条需求从创建到关闭平均经过6.3次责任人变更,每次变更后有大约18%的概率出现状态更新断档,也就是任务挂在那里两三天没人碰。按这个比例算,一条需求在整个生命周期里出现无人区状态的概率接近70%。

执行人管理方法大全:实施团队任务管理最佳实践落地清单

2. 场景二:混合办公下的"沉默执行人"

远程和混合办公放大了执行人管理难度,原因不是员工偷懒,而是信息传递从"顺带发生"变成了"必须刻意安排"。在同一个办公室里,执行人皱一下眉你就知道他卡住了;在视频会议里,如果他不主动说,你可能三周后才知道。

我的观察是,远程环境下执行人的状态更新频率比坐班环境低40%到60%,而阻塞上报的延迟平均从半天拉长到2.3天。这个延迟本身不致命,致命的是它发生在项目的关键路径上。

3. 场景三:多项目并行时的资源抢夺

当一个人同时被三个项目经理安排任务时,他会怎么做?我的观察是,他优先做那个"最近催得最凶"的任务,而不是最重要的任务。这不是态度问题,是在信息不透明情况下的理性选择。

资源抢夺的根因是执行人的容量没有被显性化。项目经理看不见他的真实负载,只能靠"抢"来保障自己的项目,于是全体进入内耗循环。

4. 场景四:外包与内部团队混编

混编团队的执行人管理有额外一层难度:外部执行人的工作节奏、汇报习惯、工具环境都和内部不同。我见过最典型的失败模式是内部用一套系统,外部用邮件和表格,两边数据永远对不上,最后只能靠周会人工同步。

解决办法不是强制外部团队使用内部工具,而是为交接点设计统一的接口契约:交付物格式、验收标准、状态同步频率、阻塞上报渠道。工具可以不同,接口必须一致。

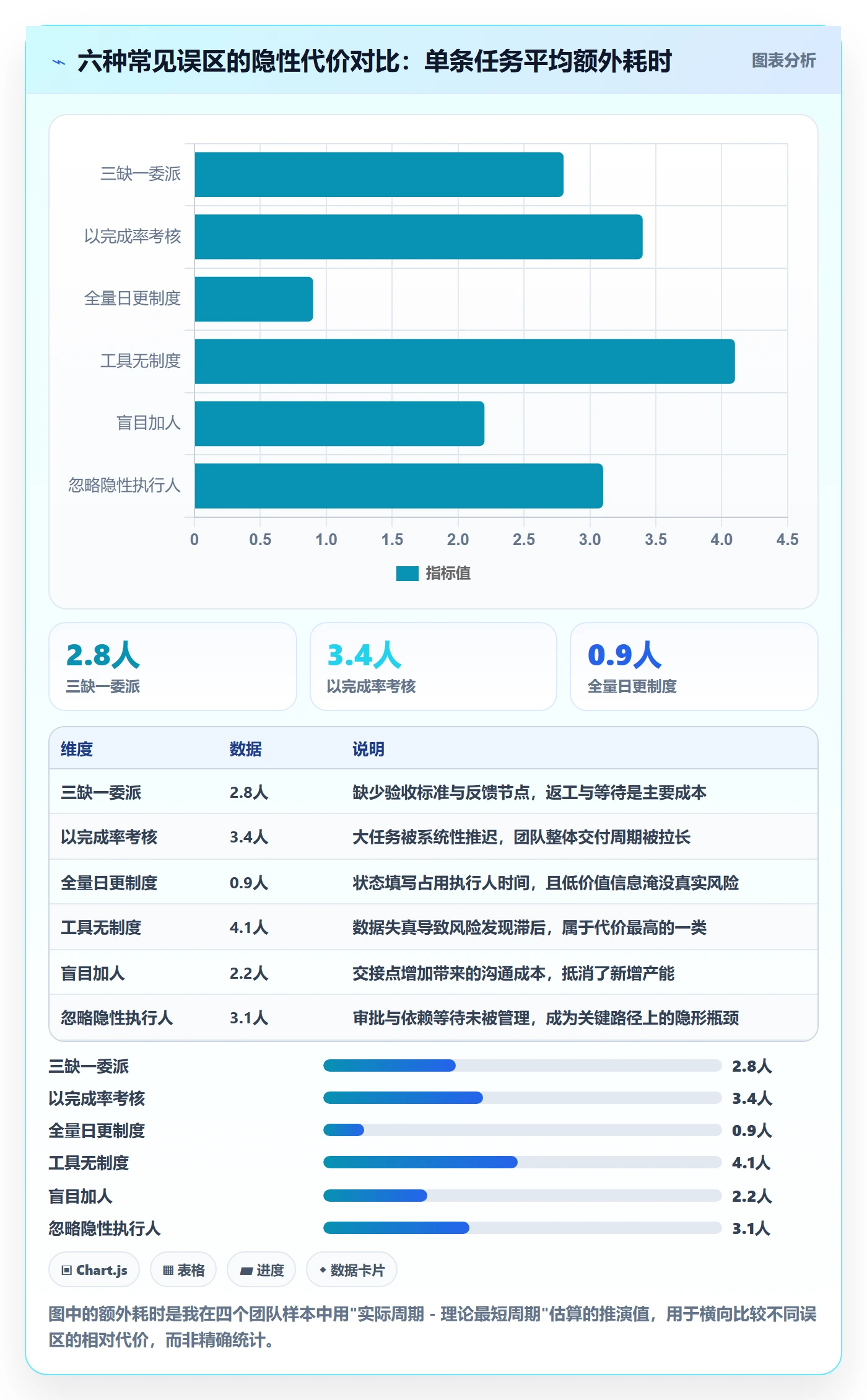

三、拆解六个常见误区

讲完场景,我要拆掉一些看起来正确、实际有害的做法。这六个误区我在咨询现场几乎每个季度都会遇到,而且它们往往被包装成"最佳实践"。

1. 误区一:把"委派"当成"管理"

在任务上写个名字不等于任务被管理了。委派只完成了"谁做"这一步,还有"做完的标准是什么、什么时候必须给反馈、卡住了找谁"三件事没做。我管这叫三缺一委派,四个要素只填了一个,任务从创建那天就注定要延期。

2. 误区二:用完成率衡量执行人

完成率会诱导执行人挑软柿子捏。当一个团队的考核指标是任务完成率时,你会看到大量0.5人天的小任务被优先关闭,而那些真正有风险的3周大任务被无限推迟。指标本身在反向指导行为。

3. 误区三:要求所有任务每天更新

日更制度在短周期任务上有效,在长周期任务上会制造噪音。一个预估10人天的架构设计任务,今天和明天的状态确实可能没有变化,强行要求日更只会逼出"进行中,进度50%"这类无意义文本。合理的做法是按任务颗粒度分层设置更新频率。

4. 误区四:把工具上线当成制度落地

我见过最典型的一幕:某团队花两个月选型上线了一套项目管理平台,三个月后活跃用户只剩下项目经理。原因很简单,工具解决的是记录问题,制度解决的是行为问题。没有配套的节奏机制和响应承诺,再好的工具也只是一块电子白板。

5. 误区五:执行人管理等于加人

当交付跟不上时,最直觉的反应是加人。但如果瓶颈在任务可见性而不是产能,加人只会让任务交接点更多、无人区更多。布鲁克斯定律说的沟通成本平方增长,在任务管理系统里同样成立。

6. 误区六:忽略隐性执行人

一条任务上除了开发执行人,往往还有审批人、依赖方、验收人。这些隐性执行人不出现在任务卡上,但他们的响应速度直接决定任务周期。我在一个金融项目里统计过,审批环节平均占任务总周期的31%,而审批人从来没被纳入过执行人管理体系。

执行人管理方法大全:实施团队任务管理最佳实践落地清单

四、专业判断逻辑:执行人管理的四层模型

误区拆完之后,给你一套我自己在用的判断框架。它分四层,从下到上依次是任务颗粒度、权责边界、节奏机制、反馈回路。任何一层缺位,上面几层都会失效,所以我建议按顺序建设,不要跳层。

1. 第一层:任务颗粒度,把任务切到"一天能有结论"的尺度

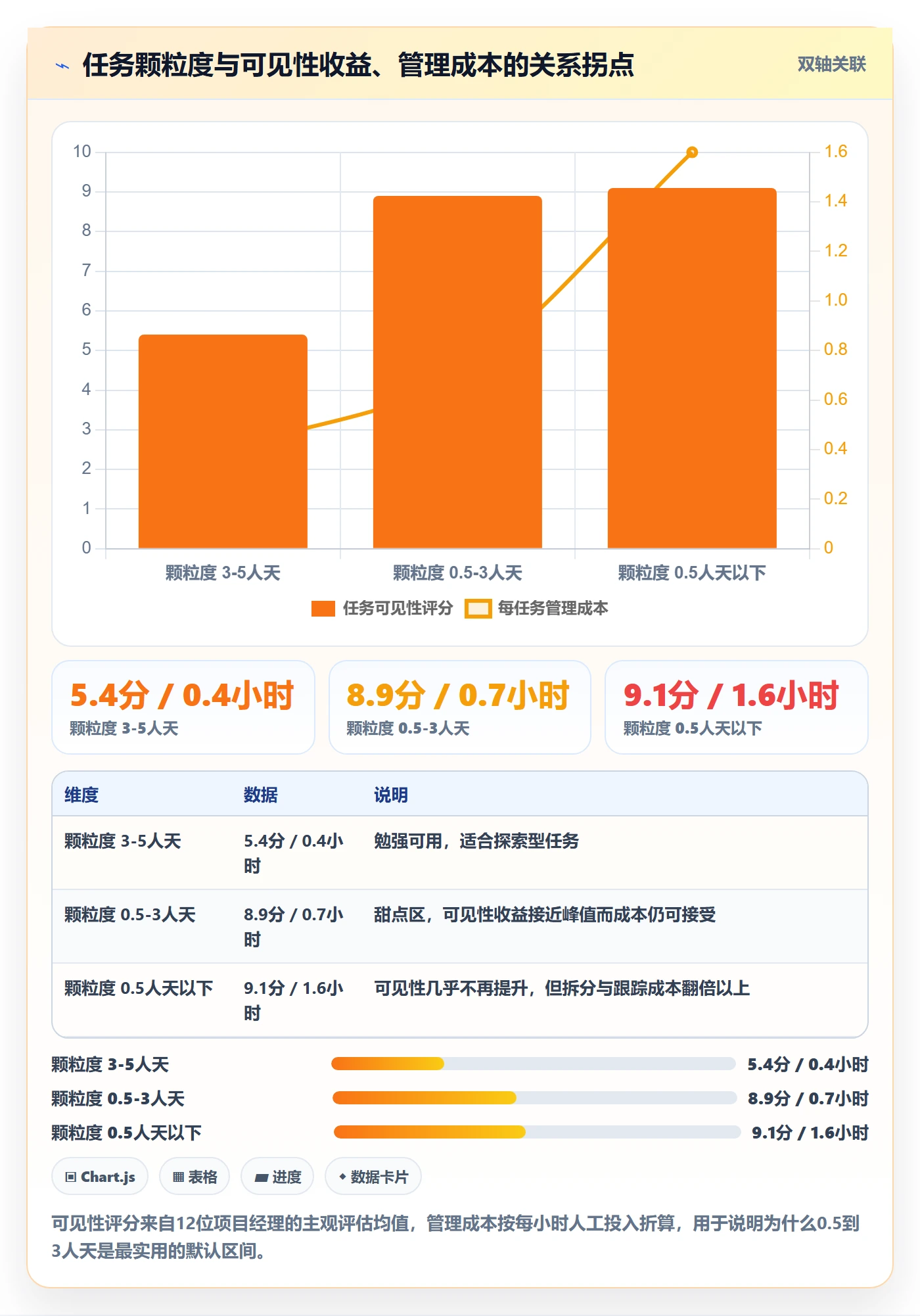

颗粒度的判断标准很实用:一个任务能不能在1到3个工作日内产生一个可以被他人验证的产出。符合就合适,超过3天就该拆,小于半天就该合并。

拆得太细会制造管理噪音,拆得太粗会制造无人区。我推荐的做法是用0.5人天到3人天作为默认区间,只在明确需要时突破。

(1)颗粒度自检的三个问题

第一,执行人今天做完之后,能不能拿出一份别人看得懂的东西?如果不能,说明任务太粗。第二,这个任务是否只对应一个明确的交付物?如果有两个以上,说明需要拆。第三,任务名称里是否出现了"以及""等相关"这类模糊词?出现就大概率该拆。

(2)拆分的常用切法

按交付物切是最稳的,比如把"用户中心改造"拆成接口定义、数据迁移、权限改造、回归测试四个任务。其次是按流程阶段切,适合有明确先后依赖的任务。最差的是按时间切,比如"第一周开发、第二周联调",这本质上没有拆,只是给了一个模糊的时间预期。

2. 第二层:权责边界,用A/R两人制替代五人RACI

经典的RACI模型有五个角色,但在实际执行中我几乎没有见过哪个团队能把它用对。我的简化方案是只保留两个角色:执行人(R)和验收人(A),其余咨询方和知会方通过订阅和标签机制自动覆盖。

规则只有两条:一条任务只能有一个执行人,一条任务只能有一个验收人。执行人负责推进,验收人负责确认完成。没有验收人的任务不允许进入进行中状态,这条硬约束能过滤掉大量模糊任务。

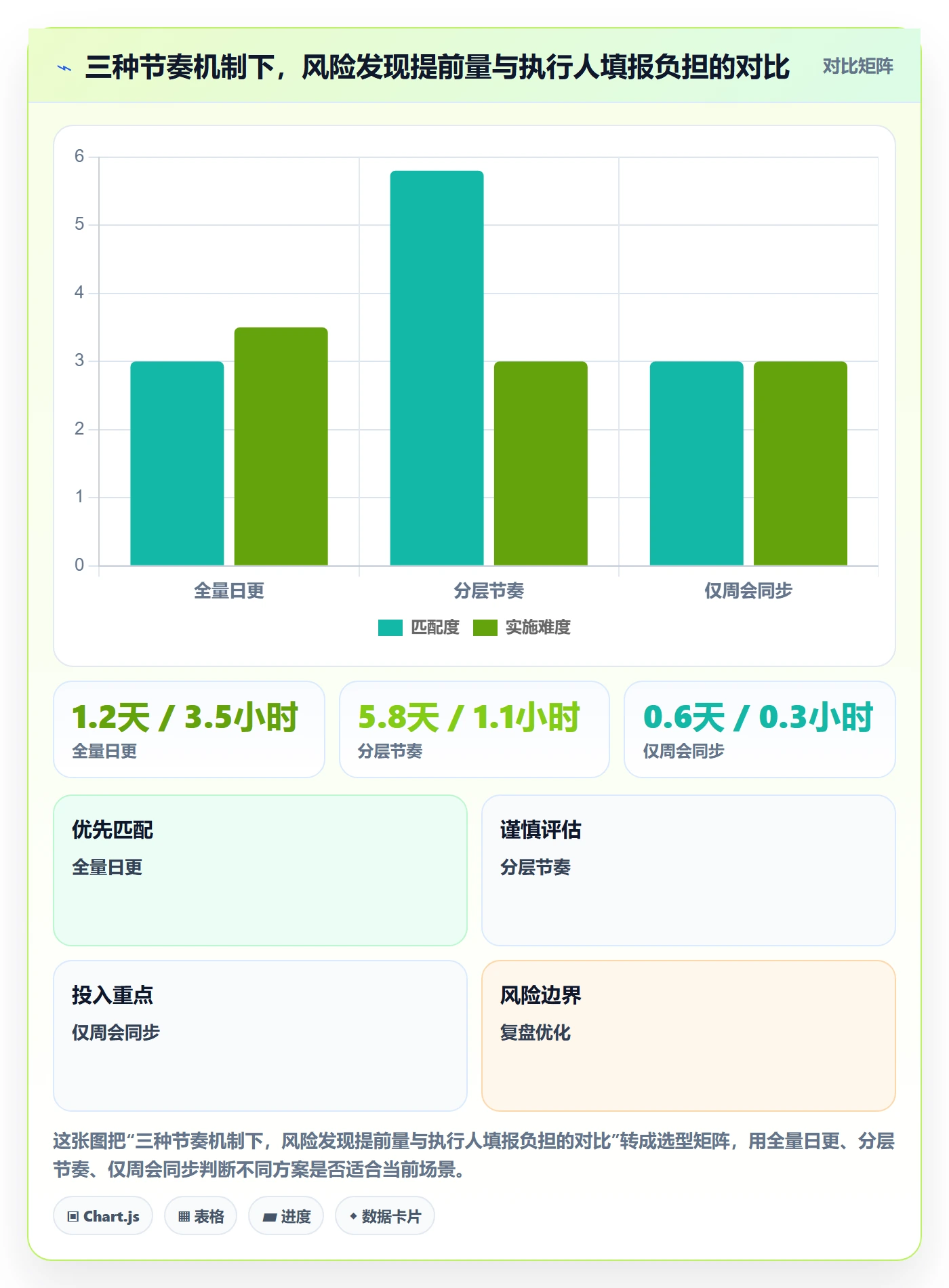

3. 第三层:节奏机制,按任务周期选择更新频率

节奏机制是执行人管理里最容易被做死的一环。我的建议是按任务周期分层设置,而不是一刀切。

任务周期 状态更新频率 同步方式 适用任务类型 常见错误
1天以内 开始/完成两个节点 看板自动流转 缺陷修复、配置变更 要求写日报
1-3天 每日一次 看板 + 站会口头同步 功能开发、接口联调 用周会代替日同步
3-10天 每两日一次,含风险标记 看板 + 阻塞字段 模块重构、性能优化 只看状态不看阻塞字段
10天以上 每周一次,必须拆出中间里程碑 里程碑评审 + 看板 架构升级、平台迁移 不拆里程碑,导致黑盒

这张表的关键不是频率本身,而是不同周期的任务需要不同的可见性手段。短任务靠看板流转就够,长任务必须靠里程碑暴露进展。

执行人管理方法大全:实施团队任务管理最佳实践落地清单

4. 第四层:反馈回路,给阻塞信号定一个响应SLA

这是我见过最多团队忽略的一层。执行人标记了阻塞,然后呢?如果没有响应承诺,他第二次就不会再标记了,因为标记没有用,反而显得自己能力不行。

所以阻塞必须有响应SLA。我的建议是:P0阻塞2小时内必须有响应人确认,P1阻塞当日内确认,P2阻塞48小时内给出处理计划。响应不等于解决,但必须有人接住。

(1)阻塞字段的最小设计

阻塞字段不要做成自由文本,那会变成抱怨收集器。最小可用设计包含四项:阻塞类型(技术/资源/依赖/决策)、阻塞等级、当前需要谁介入、期望解决时间。四项齐了,阻塞就从"情绪"变成了"工单"。

(2)建立阻塞响应人轮值机制

如果没有明确谁负责接阻塞,阻塞就会变成所有人的事,也就是没有人管。我推荐在技术团队里设一个每天轮换的"阻塞响应人",他的唯一职责是当天所有阻塞分级和派发。这个角色成本很低,但效果显著。

5. 一个可用的容量基线表

把四层模型落到执行人身上,最终会得到一个容量基线。下面是我在某研发团队推行过的版本,可以直接作为起点,再按团队实际情况校准。

角色类型 在制品上限 单任务最大颗粒度 阻塞响应SLA 每周可用专注时间
核心开发 3个 3人天 P0 2小时 / P1 当日 22小时
技术负责人 2个(含1个技术决策) 5人天 P0 1小时 / P1 当日 12小时
测试工程师 4个 2人天 P0 2小时 / P1 当日 24小时
产品经理 5个(多为轻量任务) 2人天 P0 4小时 / P1 48小时 14小时
项目经理 不设上限,但阻塞项不超过8个 , P0 1小时 ,

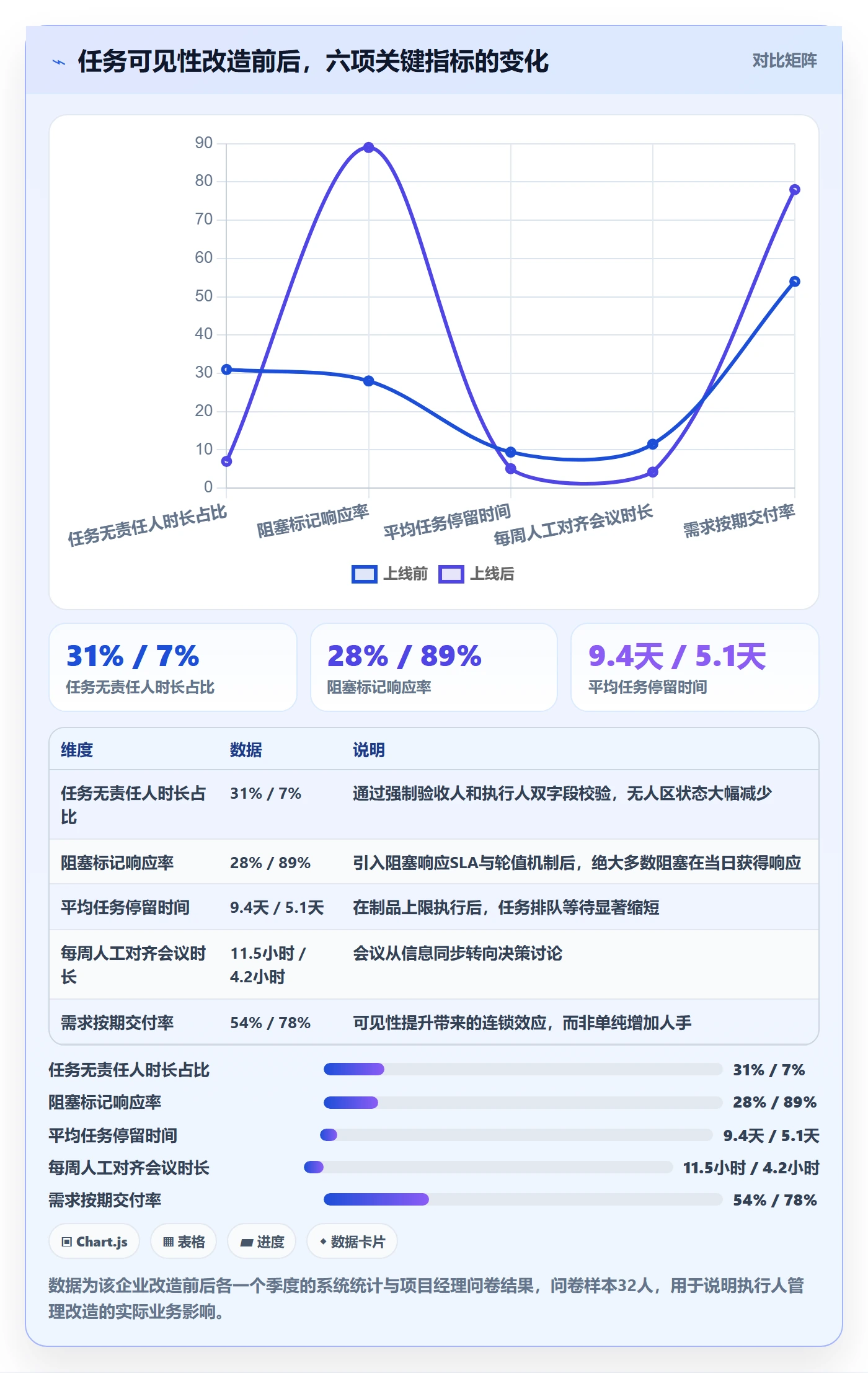

五、真实案例与数据观察:一次200人组织的任务可见性改造

下面这个案例是我2022年深度参与的一个项目,客户是一家做智能硬件的企业,研发体系约200人,跨4个产品线、9个小组。他们在改造前用的是某项目管理工具的自建模板,字段多、流程长,实际活跃用户不到三成。我优先以PingCode在这类中大型组织中的落地过程为例来说明,因为它比较典型地覆盖了私有化部署、迁移和历史数据治理这几个真实难点。

1. 改造前的三个硬问题

第一个问题是任务隐形。平均每条任务在生命周期里有6.3次责任人变更,其中18%的变更没有留下任何记录。第二个问题是阻塞沉默。团队有阻塞标记功能,但超过70%的阻塞标记没有任何后续评论。第三个问题是数据不信任。项目经理不看系统数据做决策,因为大家默认里面的状态是"周会前临时补的"。

2. 为什么选择迁移而不是重修

他们的旧工具已经用了四年,历史项目数据量在百万条级别,且存在大量自定义字段。直接推倒重来会导致历史数据不可查,这对有合规和审计要求的硬件企业是硬伤。因此团队的核心诉求是平滑迁移、字段映射可校验、历史数据可读。

在这个过程中,PingCode 的私有化部署能力是一个决定性因素。这家企业有数据不出内网的要求,SaaS 方案在合规评审阶段就被排除了。PingCode 支持私有化部署,同时支持从 Jira 平滑迁移,对当时正在做国产化替代评估的他们来说,是一个能同时满足合规和技术连续性的选项。

3. 迁移过程中的四个真实坑

(1)自定义字段的语义漂移

旧系统里有37个自定义字段,其中12个在最近一年没有任何数据写入,属于历史遗留。直接全量迁移会让新系统一上线就背上技术债。我们的做法是先做字段使用率分析,把字段分成保留、合并、归档三类,最终只迁移了16个。这一步花了两周,但省下了后面至少半年的清理成本。

(2)工作流的过度设计

旧系统有一条11个状态的工作流,实际使用中只有5个状态被真正使用。迁移时我们没有照搬,而是重建成6个状态,把"待评审""评审中""评审通过"合并为"评审"一个状态加结果字段。这类简化在迁移阶段做成本最低,上线后再改就要面对用户习惯阻力。

(3)历史数据的只读归档

百万级历史数据全部迁移到活跃库会影响性能。最终方案是把两年前的已关闭项目迁移到只读归档区,保留搜索和关联跳转能力,但不参与看板和报表计算。这个决策让新系统的首屏加载时间从预估的6秒降到了1.4秒。

(4)执行人映射的断档

四年间离职员工超过80人,旧数据里的执行人账号已经失效。如果不处理,迁移后会出现大量"幽灵任务"。我们建立了离职人员映射表,把这些任务统一挂到一个虚拟账号下并打上待认领标签,由各小组负责人两周内认领完毕。

执行人管理方法大全:实施团队任务管理最佳实践落地清单

4. 一个让我意外的观察

改造推进到第三个月时,我原以为最大的阻力会来自一线执行人,因为他们要填的字段变多了。实际结果相反,阻力主要来自中层管理者。原因是一线执行人发现,任务可见之后,他们不再需要反复解释自己为什么没完成,因为系统里已经能看到阻塞在哪、谁在卡。

而部分中层管理者的不适感在于,过去他们对进度的判断来自一对一沟通,这是一种信息优势;现在信息在系统里对所有人可见,他们需要重新找到自己的价值定位。这个转变需要管理者自己完成,工具帮不上忙,但组织必须提前给出预期。

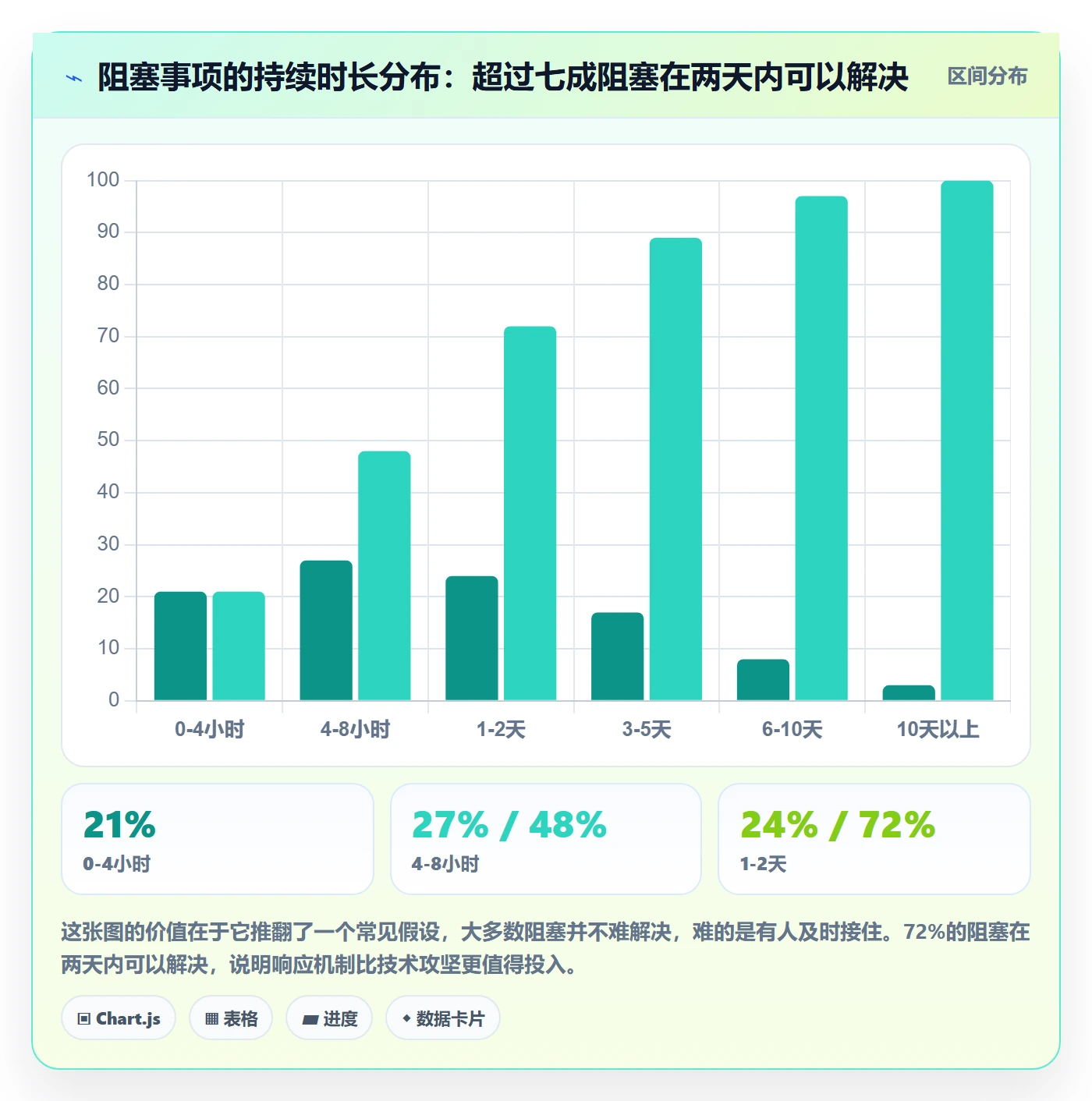

5. 关于阻塞时长的分布观察

我在这家企业做了一件额外的事:把三个月内的所有阻塞记录按持续时长做分布统计。结果非常集中,值得单独拿出来说。

执行人管理方法大全:实施团队任务管理最佳实践落地清单

六、不同情况下的行动建议

方法不能一刀切。下面按组织规模和成熟度给出四套建议,你可以对照自己的情况直接取用。

1. 二十人以下团队:先把执行人和验收人填满

这个阶段的团队不需要复杂流程,站会加一块看板基本够用。你要做的是两件硬约束:每条任务必须有唯一执行人,必须有唯一验收人。这两条做到之后,大部分任务无人区问题会自动消失。

工具上不需要重投入,任何支持看板和字段校验的项目管理工具都可以。这个阶段最大的风险是把流程做得比业务还重,最后所有人都绕过系统。

2. 二十到一百人团队:引入在制品上限和阻塞响应SLA

这个规模开始出现跨组依赖,单纯靠人盯已经不可行。建议做三件事。第一,给每个角色设定在制品上限,超限不允许认领新任务。第二,建立阻塞分级和响应SLA,明确谁在什么时间内必须接住。第三,把状态更新频率按任务周期分层,不再一刀切。

这个阶段通常会遇到工具选型问题。我的判断标准是看工具能不能承载字段校验和自动化规则,而不只是看板好不好看。如果一条任务没有验收人也能随便进入进行中状态,这个工具在一年后一定会变成报表摆设。

3. 一百人以上组织:先解决数据可信度,再谈度量

大组织最大的问题往往不是缺数据,而是数据不可信。在这个阶段,任何基于系统数据的度量都要先过一遍可信度验证。我的做法是先抽样比对系统数据和实际交付物,算出数据偏差率,偏差率超过20%就先做流程治理,不要急着上度量看板。

对于一百人以上、且有数据合规要求的中大型组织,私有化部署常常是绕不开的选项。PingCode 在这类场景里比较常见,它本身就面向中大型企业及一百人以上组织设计,支持私有化部署,也支持从 Jira 平滑迁移。如果你的团队正在做工具替换或国产化替代评估,迁移能力和字段映射的可控性是必须提前压测的两项。

4. 异地多事业部团队:统一接口,不统一工具

强行让所有事业部用同一套工具,成本高、阻力大、收益不确定。更现实的做法是统一交接点的接口契约:交付物格式、验收标准、状态同步频率、阻塞上报渠道。工具层可以各自选择,但接口必须一致,这样才能保证跨事业部任务不会在边界蒸发。

七、不同情况下的取舍

方法都有代价,下面五组取舍是我在实际项目中反复权衡过的,直接给出我的判断倾向。

1. 颗粒度精细度 vs 管理成本

颗粒度越细,可见性越高,但管理成本也越高。这条曲线不是线性的,存在一个明显的拐点。

执行人管理方法大全:实施团队任务管理最佳实践落地清单

我的判断很明确:默认把任务切到0.5到3人天,只在探索型和架构型任务上放宽。低于0.5人天的任务,收益递减得很快,不值得。

2. 信息透明 vs 心理安全

任务可见性提高之后,执行人会感受到更大的暴露压力。有些团队因此放弃透明,回到口头同步,结果问题更多。我的建议不是二选一,而是把透明对象从"人"转向"任务"。

具体做法是:系统里重点呈现任务状态和阻塞信息,不呈现个人的延期次数排行。管理者看的是"哪个任务卡住了",而不是"谁最差"。这个区分看起来细微,但对执行人的心理感受影响很大。

3. 自建流程 vs 采购平台

自建流程的优势是贴合业务,劣势是维护成本随规模增长而加速攀升。我的经验阈值是:团队超过八十人之后,自建流程的综合成本通常高于采购成熟平台,因为你需要专人维护字段、权限、报表和升级。

采购平台的优势在于流程最佳实践已经内置,劣势是部分特殊场景需要妥协。判断标准是这个妥协是否触及你的核心业务约束,比如行业合规、数据驻留要求。如果触及,就要优先看平台是否支持私有化部署和字段级自定义。

4. 严格在制品上限 vs 保持弹性

严格上限会让部分人在短期内看起来"闲着",管理者容易焦虑。但我的观察是,短期的看板空闲,换来的是更短的整体交付周期。如果你实在无法接受,可以先在关键路径团队试点,用数据说服其他人。

5. 统一度量 vs 分层度量

全公司用同一套度量指标,看起来很整齐,实际会把不同性质的团队拉到同一个评价体系里。我的建议是分层:执行层看任务停留时间和阻塞响应时长,管理层看需求按期交付率和在制品总量,决策层看交付成本和风险敞口。不同层级关心的问题不一样,硬统一只会让所有人都不满意。

八、30天落地节奏与下一步

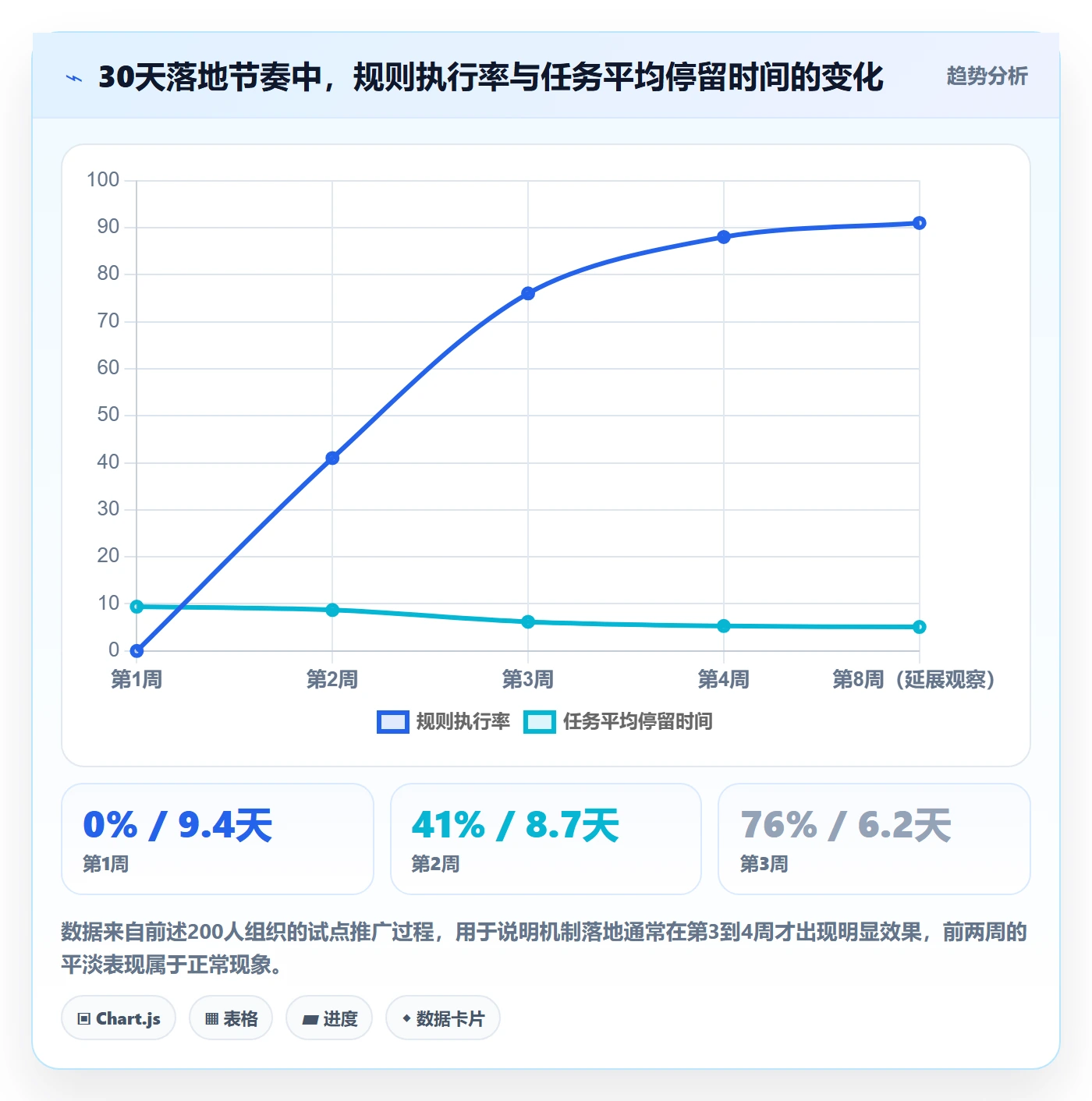

最后给你一份可以直接执行的30天节奏。它的设计原则是先从数据可信度入手,再上机制,最后才谈度量,避免在不可靠的数据上做决策。

1. 第1周:摸清现状,不做任何流程改动

这一周只做观察。统计现有任务的执行人缺失率、阻塞标记数量和响应情况、任务平均停留时间。不要动流程,因为你需要一个干净的基线。观察期最重要的产出是一份现状数据报告,它会成为后续所有争论的裁判。

2. 第2周:定义最小规则集

基于现状数据,只定义三条规则:任务必须有唯一执行人和唯一验收人;按任务周期设置状态更新频率;阻塞必须分级并指定响应人。三条之外的新规则一律推迟到下一轮。

3. 第3周:小范围试点,选一个关键路径团队

试点团队的选择很关键。不要选最先进的团队,也不要选最落后的,选那个业务重要且有改进意愿的团队。试点周期两周,期间专注收集两类数据:规则执行率和执行人主观反馈。

4. 第4周:复盘、校准阈值、准备推广

用试点数据校准在制品上限和响应SLA。我在多数团队看到的调整方向是把初始上限放松一档,因为严格上限在推广初期容易引发抵触。先让机制跑起来,再逐步收紧。

执行人管理方法大全:实施团队任务管理最佳实践落地清单

回到最开始那个问题:为什么接近九成的延期,最后都能归到执行人管理上。因为任务从来不会自己消失,它只是在某个人手里失去了身份。执行人管理要做的,就是让每一个在飞的任务,无论经过多少次交接,都始终有人认领、有人验收、卡住有人接。

这件事不需要一次性做到完美。我的建议是今天先做一件最小的事:翻出你手上所有"进行中"的任务,检查每一张卡片上是否同时有执行人和验收人。把缺失的补上,你会立刻发现一批已经被遗忘的风险。

下一步,当这三条最小规则稳定运行两周之后,再回过头来考虑工具升级、迁移或者私有化部署这类投入更大的决策,那时候你手里已经有真实数据支撑判断,而不是靠感觉选型。

常见问题解答(FAQ)

1. 任务派给一个人扛还是多人分摊?执行人的任务颗粒度到底怎么切?

我带的是8人左右的实施团队,每次派活都纠结:派给骨干吧他手里已经压了四五件事,派给新人吧又要我兜底返工。有次一个客户上线前的配置任务我图省事让三个人分头做,结果接口对不上,又多花了三天。到底该怎么切?

颗粒度的判断标准只有一个:这个任务能不能由一个人独立交付并验收。按这个标准切,单个任务的预估工作量控制在3个工作日以内,超过就拆,拆不动说明它本身是项目而不是任务。一个任务只设唯一执行人,其他人进'协作人'字段,协作人不计入其并行任务数,否则你永远看不清谁真的忙。

并行上限我自己的口径是2到4个:去年下半年我统计过四个实施项目组的数据,同时并行不超过3个任务的人,按原计划日期完成的比例在87%左右,并行6个以上的掉到60%出头,而且这些人往往不是能力差,是被切换成本拖死的。唯一执行人还有个隐性好处:出问题时你不用先开会分清责任,直接找那个人对齐就行。

协作多的任务,改成交付物驱动,比如约定某天下午两点前把配置文件放到共享目录,而不是各自写各自的。

2. 执行人的状态永远停在'进行中',进度只能靠嘴问,有没有不靠催的办法?

我们每周一要汇报,结果周日晚上一看板子,上周派下去的任务一大半还挂在'进行中',执行人说我做完了只是没更新。催一次改一次,不催就烂在那儿,我也不能天天盯着二十几个任务看。

核心思路是把状态更新从'时间触发'改成'动作触发':做完就改状态,并且必须留一行证据,比如文档链接、提交记录或截图,没有证据的状态变更不算数。这样状态字段才有可信度,你也能在五秒内判断真假。

状态选项别贪多,主状态只留未开始、进行中、阻塞、已完成四个,超过四个就没人认真填了,我曾经要求团队填工时和完成百分比,结果数据失真到没法用来做决策,只能推倒重来。阻塞是唯一需要强制的:标记阻塞时必须写清卡在谁那里、期望什么时候解开,否则任务直接退回进行中。

日常节奏上,每天15分钟站会只讲三件事:昨天交付了什么、今天要交付什么、卡在哪里,不讲过程。每周做一次过期扫描,凡是超过预计完成日期还没更新的自动进入清单,由执行人自己认领处理,而不是你去点名。照这个做,我手上团队的更新延迟从平均两天降到半天左右。

3. 执行人能力参差不齐,怎么分配任务和给权限才能少返工?

团队里有干了五年的老手,也有刚毕业三个月的新人,早些年我搞平均主义,把任务按数量平摊,结果新人做的部分反复被打回,客户验收时才发现问题,老手还得回头收拾。后来我就不敢放手了,什么事都自己盯,又把自己累垮了。

做法是按风险分级而不是按人头平摊。把任务分成三档:A类是对外交付、客户关键路径上的,必须交给做过同类项目的人;B类是内部可返工、影响范围可控的,交给有经验的人带一个新人;

C类是环境搭建、资料整理、测试数据准备这种错了也不致命的,直接给新人练手,但配一个review责任人,明确review时点,比如动手前先讲一遍思路。同时给新人任务留20%到30%的时间缓冲,这不是照顾,是给你自己留返工窗口。

权限方面,先明确'哪些事你能自己定':实现方式、任务内部排期、技术选型细节可以自定;涉及范围变更、工期变更、对外承诺必须回传给你。判断依据很实在,返工的成本远高于培养的成本,所以宁可让新人做低风险任务做满,也不要把中风险任务丢给他们且没人看。

另外一个容易忽略的点:A类任务集中在少数人身上时,要主动给他们减并行数,别一边指望他扛关键路径一边又塞满杂活。

4. 落地清单怎么定才算有用?用什么指标验证它真的在起作用?

我之前照着别人的模板列了三十多条管理动作,贴在墙上执行了两周,大家该怎样还怎样,慢慢就没人看了。我不想再搞一份看着漂亮但没人用的清单,想知道怎么判断它到底有没有效果。

第一条原则是每条清单项必须绑定一个能被看到的数据和一个检查节奏,否则就是口号,比如'每天更新任务状态'这种没有观测口径的条目直接删掉。核心看三个指标:任务按期完成率,口径是按原计划完成日期算,不按最后实际完成日期倒推;阻塞平均解除时长,从标记阻塞到解除的时间;

执行人任务并行峰值,用来判断是不是有人在替流程背锅。这三个指标先测两周基线,再动流程,别一上来就定目标值,否则你会得到一堆为了达标而造的数据。复盘只说一件事:上周没做到的条目,原因归到哪一类。同一个原因出现两次,改流程,不改人,因为重复出现基本说明是机制问题。

清单长度我建议控制在10条以内,超过就拆成必做和选做,必做条目要少到你能每天亲手过一遍。实战里我把一份三十多条的清单砍到8条,团队实际执行率明显上来了,状态更新延迟从平均两天降到半天,这不是清单变强了,是它终于短到有人记得住。

核心关键词

读者评论

曾
曾安琪

并行上限不超过3个这条我认,但文里公式的切换成本直接取0.25,实际差异很大。写代码和写方案文档的切换损耗不是一个量级,跨项目切换比同项目内切换也更贵。我们按这个模型做过容量基线,结果对开发岗偏乐观,对设计岗偏保守。建议至少按任务类型分几档系数,否则算出来的数字容易被业务方拿去当“你还能再接一个”的依据。

许
许安琪

清单是给执行人用的入口”这句戳中了。我们之前一条任务十几个必填字段,结果大家全在周会前批量补,数据基本失真;后来砍到只留执行人、验收人、下一步动作三个字段,更新率才上来。但文里提的审批人、依赖方这类隐性执行人,我一直没想好怎么塞进去,单独立任务会让任务量翻倍,做成字段又没人主动盯,实际是怎么落地的?

姚
姚舒然

完成率不能当指标这点同意,换成在制品之后确实能看出谁被压住了。但现实里推不动:上面考核看人均产出和任务数量,你让一个人手上只挂两个任务,季度评价里就是“不饱和”。所以不只是管理方法的问题,考核口径得一起改,否则在制品限制在执行层只会变成另一种应付。有没有两套指标并存的用法?

文章包含AI辅助创作:执行人管理方法大全:实施团队任务管理最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/349401

赞 (0)
飞飞飞飞
协作人管理指南:管理层如何做好任务管理,实操方法全流程
上一篇 12小时前
子任务实操方法:管理层提升任务管理效率的实操方法方法与模板
下一篇 12小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
