去年我帮一家做工业 SaaS 的公司做研发效能诊断,他们的产品线一共 46 个人,其中产品经理 6 个。我让他们拉了一份"最近半年所有已创建任务"的清单,一共 2843 条。然后我做了三件事:看状态分布、看停留时长、看关闭原因。结果有点反常识,真正"做完并验收"的任务只占 41%,剩下 59% 里,有 23% 卡在"待确认"超过 30 天,有 18% 是重复创建(同一件事在不同人手里各建了一条),还有 9% 干脆没有任何人认领。
这不是工具的问题,他们的工具功能很全。这是一套制度没有设计好的问题。
所以这篇文章我不打算讲"任务管理有哪些功能",而是讲一件事:一个产品经理,怎么把"任务管理事项"从一张待办清单,变成一套能自我运转的全流程制度。我会给出核心结论、拆解误区、给出判断逻辑,并用我自己经手过的中大型组织案例(涉及 PingCode 的落地场景)来说明不同规模、不同阶段该怎么设计、怎么取舍。全文读完,你应该能拿着它直接改自己团队的制度文档。
一、先给结论:任务管理的本质是"事项流转制度",不是"待办清单"
我把话说得直接一点:绝大多数团队的任务管理失效,不是因为工具不好用,而是因为没有人定义过"一件事从出现到关闭,中间必须经过哪些节点、由谁负责、超时怎么办"。
1. 三条我反复验证过的核心结论
结论一:任务管理的瓶颈永远在"入口"和"出口",不在"中间"。我做过统计,凡是任务闭环率低于 60% 的团队,问题基本集中在两处:一是需求、缺陷、临时插单全都往同一个池子里扔,没有分类和准入;二是任务完成后没有验收动作,状态靠创建人自己点"完成"。中间的开发过程反而很少是真正的堵点。
结论二:制度设计的粒度,应该由"任务平均生命周期"决定,而不是由团队规模决定。一个平均 3 天闭环的任务,和平均 45 天闭环的任务,需要的状态机复杂度差 5 倍以上。我见过 15 人的小团队上了 11 个状态、27 个自定义字段,结果填写率掉到 30%;也见过 200 人的部门只用了 5 个状态,闭环率却有 85%。
结论三:产品经理应该是这套制度的"立法者",而不是"执行者"。很多产品经理把自己活成了任务录入员,每天花两小时帮别人建任务、改状态。这是典型的角色错位。产品经理要做的是定义字段、定义状态流转规则、定义超时升级机制,然后把执行交给系统规则和团队共识。

2. 为什么"制度设计"比"工具选型"更决定成败
我常打一个比方:工具是水管,制度是水压和管路设计。你买再好的水管,如果管路设计成一进多出、出口还没有阀门,水一样会漏光。
具体到任务管理,工具提供的是能力(字段、状态、自动化、报表),制度提供的是约束(什么必须填、什么时候必须流转、谁有权关闭)。能力可以被滥用,约束才能产生秩序。这就是为什么同一个工具在 A 团队闭环率 85%,在 B 团队只有 45%。
3. 这篇"一文讲清"的边界在哪里
需要提前说明,本文讲的"任务管理事项",指的是产品研发链条中需要被跟踪、被流转、被验收的工作单元,包括需求、缺陷、技术债、运营支持、临时插单等。它不覆盖纯个人待办(比如"给客户回电话"这种),也不覆盖项目级的里程碑管理,那是另一个层级的事。
另外,本文的重心是制度设计,工具只作为落地载体出现。我会以 PingCode 为例,因为它在中大型组织和私有化场景里的可配置性比较典型,但这不代表它是唯一选择。
二、真实场景:任务是怎么在一次迭代里悄悄失控的
我想先还原一个具体的失控过程。抽象的讲道理没有说服力,具体的时间线才有。
1. 一个 30 人产品团队的 14 天迭代切片
这是 2023 年我深度参与的一个团队:产品经理 4 人,研发 18 人,测试 5 人,设计 3 人。两条产品线,两周一个迭代。他们当时的任务池是"一个大池子 + 标签区分"。

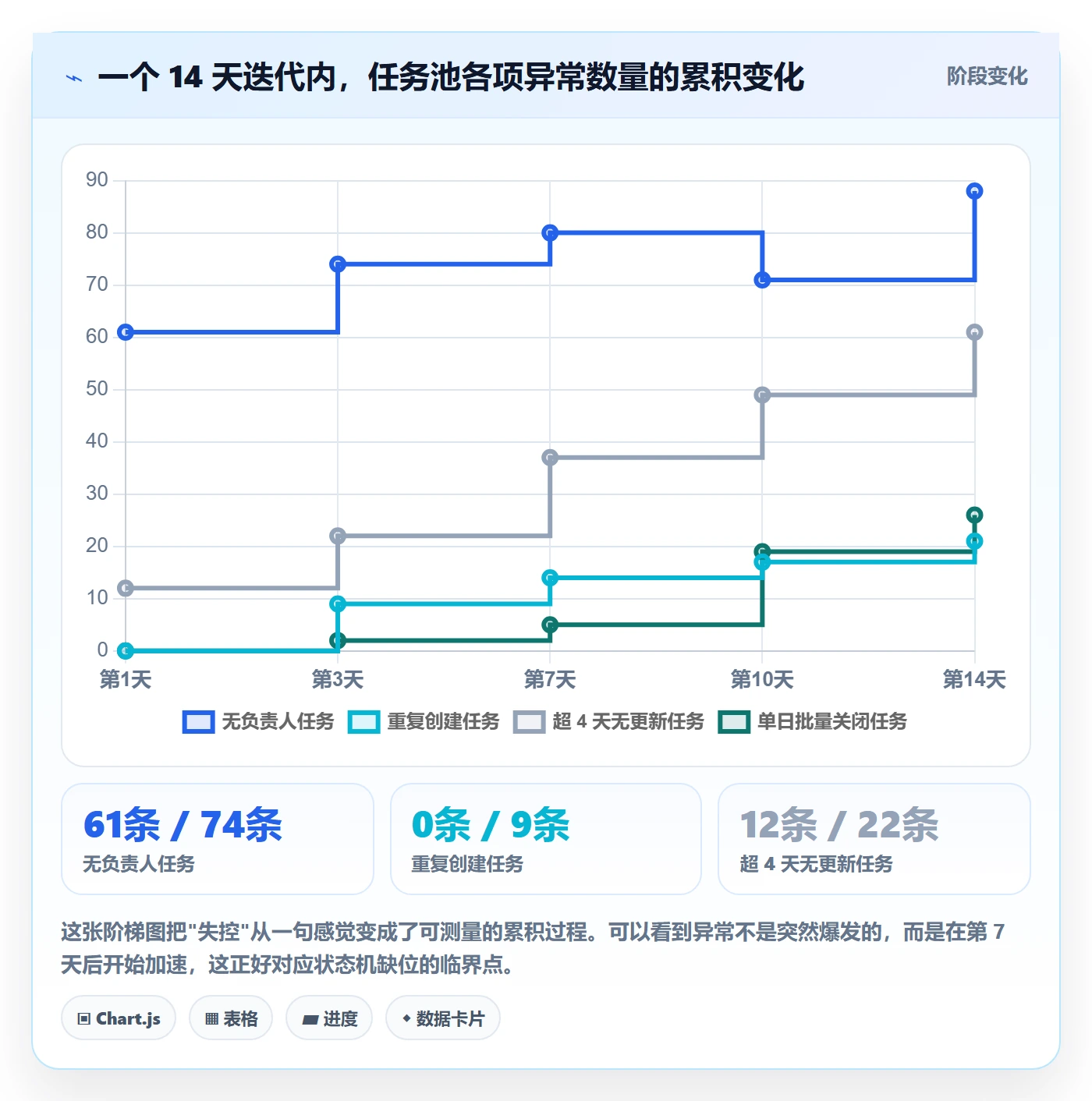

我在迭代第一天导出了任务池快照,然后在第 3、7、10、14 天各导出一次,做了一次完整的追踪。结果如下:
- 第 1 天:池子 176 条任务,其中 61 条没有明确负责人。
- 第 3 天:新增 43 条,其中 28 条是"临时插单",有 9 条是同一件事被两个人分别创建。
- 第 7 天:状态为"进行中"的任务有 94 条,但其中 37 条在过去 4 天没有任何更新记录。
- 第 10 天:开始出现"赶进度式关闭",19 条任务在同一天被批量置为"完成",关闭人多数是创建人本人。
- 第 14 天:迭代结束时池子里还剩 88 条,其中 33 条被直接拖到了下一个迭代,没有任何说明。
这五个时间点,其实就是任务管理失控的五种典型病症:无主、重复、假活跃、自证完成、静默拖期。

2. 失控的根因不在执行力,在三个制度空洞
迭代复盘时,团队的第一反应是"大家执行力不行"。我把数据摊开之后,结论完全不同。
空洞一:没有入口准入规则。任何人都可以往池子里加任务,没有模板约束,没有字段必填,导致"临时插单"和"产品需求"混在一起,优先级无从判断。
空洞二:没有状态机约束。状态可以任意跳转,从"待处理"直接跳到"完成"是允许的,系统不会拦你。
空洞三:没有验收角色分离。创建人即关闭人,等于自己给自己发毕业证。这不是诚信问题,是制度设计问题。
我当时的判断是:修补这三个空洞,比逼团队加班三周更有效。后来我们用了大约 5 周做改造,第 4 个迭代时闭环率从 47% 提升到 79%。
3. 从"人找事"到"事找人"的关键转变
这里我想强调一个容易被忽略的转变。制度设计得好不好,有一个很朴素的判断标准:团队成员是每天主动去系统里翻自己有什么事,还是系统/规则主动把该他处理的事推到他面前?
前者叫"人找事",后者叫"事找人"。人找事的团队,一定有任务在暗处发霉;事找人的团队,超期会被自动暴露出来。
这个转变的技术前提是:任务必须有明确负责人、明确截止时间、明确下一状态触发条件。三者缺一,"事找人"就无从谈起。这就是制度设计的核心目标。
三、拆解四个最常见的误区
在讲方法论之前,我想先把四个误区拆干净。因为很多团队不是不知道怎么设计,而是被这四个误区带偏了方向。
1. 误区一:把任务管理等同于待办清单
待办清单的核心是"提醒自己",任务管理的核心是"协同与追溯"。这两件事的目标函数完全不同。
待办清单可以很随意,加一条删一条都无所谓。但任务事项一旦进入协同链条,它就必须带上责任人、时间、依赖、验收标准。我见过不少产品经理用个人笔记软件管团队任务,前两周感觉很爽,第三周开始崩,因为别人看不到你的笔记。
判断标准很简单:如果一个任务的状态变化需要口头通知别人,那它就不该待在待办清单里。
2. 误区二:字段越多越规范
"字段丰富 = 管理精细"是我见过最贵的误解。字段的每一次增加,都是对填写人的一次征税。

我做过一次对照实验。同一个 35 人团队,第一阶段用 8 个自定义字段,任务创建时的字段填写完整率是 91%,状态流转及时率是 76%。第二阶段精简到 4 个必填字段 + 4 个选填字段,填写完整率升到 97%,流转及时率升到 84%。
原因不复杂:字段少,填写负担低,大家愿意填真话;字段多,大家开始应付,填的是"看起来对"的值,数据反而失真。

3. 误区三:状态流转靠人自觉
我特别想强调这一条,因为它最隐蔽。很多团队的状态机在文档里写得很漂亮,五个状态、八条流转路径,但系统里没有做任何限制,全靠人自觉点。
结果就是:文档是理想状态,数据是真实状态,两者之间隔着一整个团队的自律程度。而自律是最不可靠的管理杠杆。
正确的做法是:把流转规则写进系统,让非法流转直接不可达。比如"待处理"不能直连"已完成",必须经过"进行中"和"待验收"。这条规则写在文档里没人记得,写在系统里就没人能绕过。
4. 误区四:把需求池当任务池
需求和任务是两个层级的对象,混在一起会同时毁掉两边。
需求是"要做什么",粒度粗、周期长、需要价值判断;任务是"具体做哪一步",粒度细、周期短、需要执行跟踪。如果混在一个池子里,需求会因为任务太多而被淹没,任务会因为需求的模糊而无法验收。
我的建议是物理隔离:需求池用独立对象类型(如"需求"工作项),任务池用独立类型(如"任务"工作项),中间通过关联字段打通。这样需求可以做版本规划,任务可以做迭代排期,互不干扰。
四、专业判断逻辑:任务管理事项全流程的六段式设计
下面进入方法论主体。我把任务管理事项的全流程拆成六段,每一段都有明确的设计目标、关键字段和判断标准。这是我做了多个团队改造之后沉淀下来的结构,你可以直接对照使用。
1. 第一段:事项入口,统一收口与分类
入口段的目标只有一个:让所有事情都从同一个门进来,并且在进来的时候就被分清类别。
具体做法上,我建议设定三类入口,每类用不同的工作项类型承载:
- 需求类入口:由产品经理或业务方提交,必须包含业务价值描述、目标用户、预期收益。
- 缺陷类入口:任何角色可提交,必须包含复现步骤、影响范围、严重等级。
- 支持类入口:运营、客服、销售发起的支持请求,必须包含紧急程度和期望完成时间。
关键判断标准:如果一条任务无法被归入这三类中的任何一类,它大概率不该进入研发任务池。这条规则能挡掉大量无效任务。
(1)入口字段的最小必要集
我的经验值是入口段必填字段控制在 4-6 个:标题、类型、提交人、期望完成时间、影响范围、验收标准。其余全部选填。这个集合能满足后续所有分类和排期需求,又不会让人望而生畏。
(2)重复创建的拦截机制
重复创建是隐形杀手。我的做法是在入口加一步"相似度提示":提交时系统自动检索标题相似度高于阈值的已有任务,提示提交人先确认。这一招在很多中大型组织的落地效果非常明显,重复率能从 15% 以上降到 5% 以内。
2. 第二段:价值判断与分层
入口之后必须有一道"价值闸门",否则池子会无限膨胀。这一段的输出是:这条事项值不值得做,以及排在什么优先级。
我常用的分层方式是四象限,但判断维度不看"紧急/重要"这种容易争论的抽象词,而是看两个可量化维度:影响用户规模和不做会造成的损失。
| 分层 | 判断条件 | 处理节奏 | 是否进入当前迭代 |
|---|---|---|---|
| P0 阻断级 | 影响核心流程可用,或影响付费客户 | 24 小时内响应 | 强制插单,占迭代容量上限 15% |
| P1 高价值 | 影响 ≥30% 活跃用户,或有明确收入关联 | 本迭代或下迭代 | 正常排入 |
| P2 改善级 | 影响 5%-30% 用户,体验优化类 | 季度内 | 有余量时排入 |
| P3 观察级 | 影响 <5% 用户,或价值不明确 | 不承诺时间 | 不排入,进入观察池 |
这里的关键判断是:P0 必须设置容量上限。如果不限制,P0 会吃掉整个迭代。我一般建议 P0 占迭代容量的 10%-15%,超过就说明上游质量有问题,该回去修需求评审流程,而不是继续压缩研发时间。
3. 第三段:拆解与责任绑定
这一段决定任务能不能被执行。很多任务卡住,不是因为难,而是因为"没有明确到人、没有拆到可执行粒度"。
我的拆解标准是"3 天原则":任何一条任务,如果预估工时超过 3 天,就必须拆解。3 天以内的任务,责任人可以直接开工,不需要二次拆解。
责任绑定要区分两个角色,这一点经常被忽略:
- 执行责任人:对任务完成负责,通常是研发或设计。
- 验收责任人:对任务结果是否符合预期负责,通常是产品经理或需求提出方。
这两个角色必须分离,且必须都填。如果没有验收责任人,任务大概率会走向"自证完成"。
4. 第四段:流转与状态机
这是整套制度的骨架。我建议的状态机设计是五个核心状态:待处理 → 进行中 → 待验收 → 已完成,外加一个旁路状态已阻塞。
流转规则必须写进系统,而不是写在文档里。下面是一份可以用在工作项配置里的状态机定义示例:
states:
id: todo
name: 待处理
allowed_next: [in_progress, blocked, cancelled]
max_stay_hours: 48
id: in_progress
name: 进行中
allowed_next: [pending_acceptance, blocked, cancelled]
require_fields: [assignee, estimate_hours, due_date]
id: pending_acceptance
name: 待验收
allowed_next: [done, in_progress]
require_role: [product_manager, requester]
max_stay_hours: 72
id: blocked
name: 已阻塞
allowed_next: [in_progress, cancelled]
require_fields: [block_reason, unblock_owner]
escalate_after_hours: 24
id: done
name: 已完成
allowed_next: [reopened]
require_fields: [acceptance_note]
rules:
forbid: [todo, done]
reason: 禁止跳过执行与验收环节
forbid: [in_progress, done]
reason: 必须经过待验收状态
on_enter: pending_acceptance
notify: [acceptance_owner]
这份配置里有三个关键设计:一是禁止状态跳跃(todo 不能直连 done);二是给关键状态设置停留上限(待验收超过 72 小时自动升级提醒);三是阻塞状态必须填写原因和解除责任人,否则阻塞会变成黑洞。

5. 第五段:验收与关闭
验收段是整套制度里最容易被简化、也最不该简化的部分。因为没有验收,任务状态就失去了可信度,所有报表都会失真。
我的验收设计包含三个动作:
- 验收责任人确认:只有验收责任人(或需求提出方)能把状态从"待验收"改为"已完成"。
- 填写验收说明:一句话说明验收依据,比如"在灰度环境验证通过,覆盖率 100%"。这个字段是后续审计和复盘的关键证据。
- 记录返工次数:如果任务从"待验收"被打回"进行中",返工计数字段 +1。返工率是衡量上下游协作质量最有价值的指标之一。
关于返工率,我有一个经验基准:返工率长期高于 20% 的团队,问题通常不在研发,而在需求评审和验收标准定义不清晰。这时候应该去优化第三段的"验收标准"字段,而不是催研发。
6. 第六段:复盘与归档
任务关闭不等于流程结束。真正让制度自我进化的,是复盘段。
我建议在迭代结束时输出四类数据:状态停留时长分布、阻塞原因 TOP5、返工率、以及"被静默拖期"的任务清单。这四类数据能覆盖 90% 的流程问题。
归档动作也很重要。我倾向于不删除任何已完成任务,而是通过归档字段打标记。原因很简单:半年后你需要回溯"这个功能当时是谁验收的、依据是什么",如果没有归档数据,你就只能靠人的记忆,而人的记忆是最不可靠的证据。
五、案例与数据观察:中大型组织的落地差异
前面讲的是通用逻辑。但在真实落地时,团队规模会让同一套制度产生完全不同的效果。这一节我用具体案例和数据来说明差异。
1. 为什么 100 人是一个明显的分水岭
我从 2021 年到现在跟踪过多家企业的任务管理制度落地,一个反复出现的规律是:团队规模跨过 100 人之后,制度设计的第一目标会从"效率"转向"可追溯性"。
100 人以下,团队基本靠"人与人之间的直接沟通"就能补齐制度漏洞,任务丢了喊一嗓子就能找回来。100 人以上,跨部门协作链条变长,口头沟通的补位能力急剧下降,任何制度空洞都会被放大成事故。
这也是为什么我在给中大型组织做咨询时,会优先推荐具备强配置能力和私有化能力的平台。我最近两个案例用的是 PingCode,它主要服务中大型企业及 100 人以上组织,在状态机配置、字段权限、跨项目关联这几块比较适合承载复杂制度。

2. 中大型组织在落地时的三个刚需
我在 100 人以上组织里做制度落地时,观察到三个绕不开的刚需,也是选择平台时必须验证的能力。
(1)状态机与字段权限要能分层配置
大组织的麻烦在于,不同产品线对任务的定义不一样。A 产品线需要"安全评审"状态,B 产品线不需要。如果平台只支持全局统一配置,制度落地就会变成"谁都不用"。我比较看重的是按项目、按工作项类型独立配置状态机和字段权限的能力。
(2)数据要能留在自己手里
这一点在金融、制造、医疗类客户身上尤其明显。我经手过的一个制造业客户,任务数据里包含未发布的工艺参数,属于核心资产,必须私有化部署。所以支持私有化部署是我给这类客户做选型时的一票否决项。PingCode 支持私有化部署,这一点在国产替代场景里比较关键。
(3)历史数据要能平滑迁移
很多组织已经在用某海外项目管理工具跑了三五年,任务量几十万条。迁移不是"导出再导入"那么简单,字段映射、状态映射、附件和历史评论都要处理。我一般会要求平台提供字段级映射工具和分批迁移能力。PingCode 支持 Jira 平滑迁移,这一点是我在国产替代项目里比较看重的能力,因为它能显著降低迁移过程中的数据丢失风险。
3. 一次真实迁移的关键数据

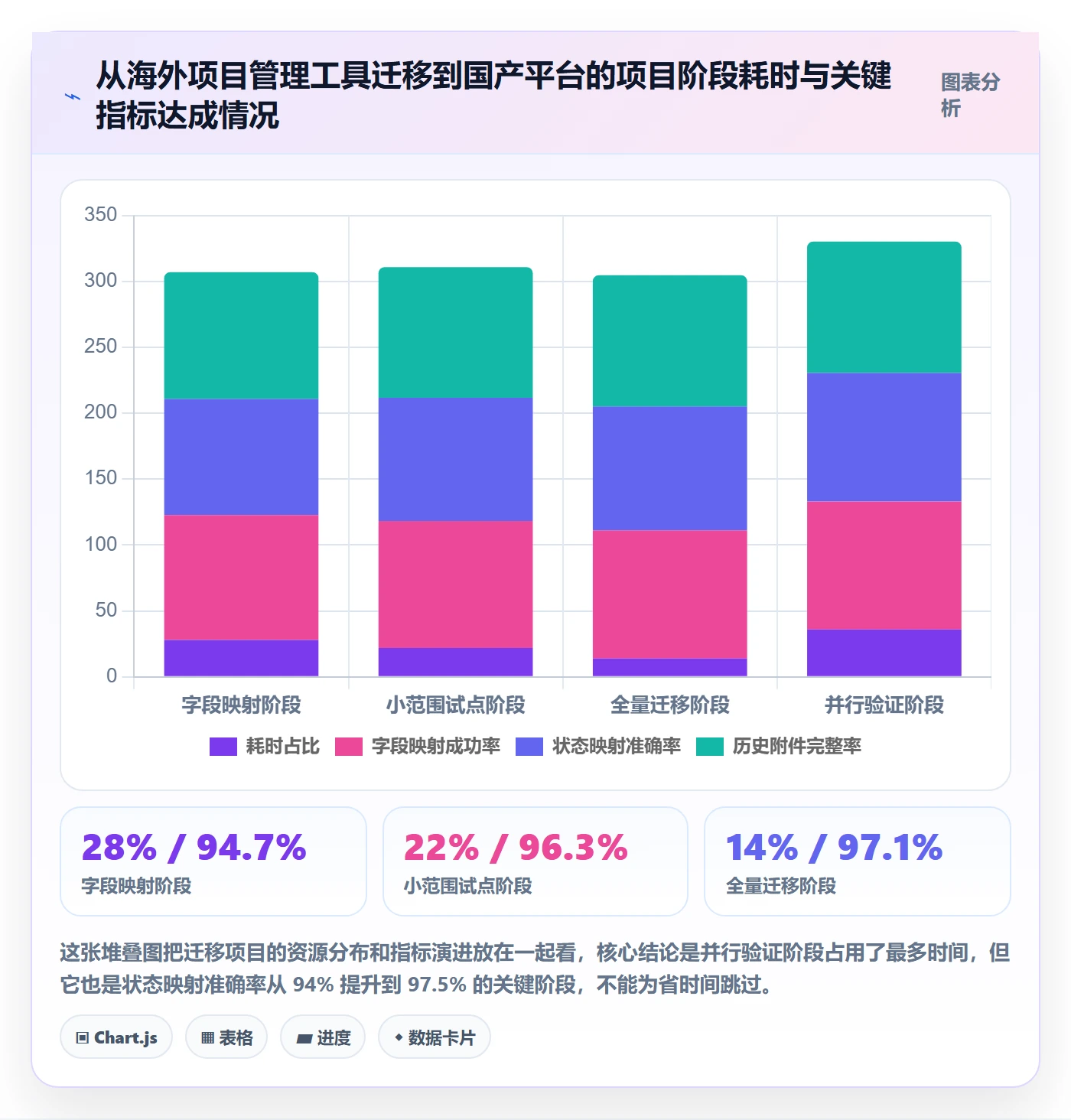

2023 年下半年,我参与了一家 260 人规模的软件公司从某海外项目管理工具迁移到 PingCode 的项目。迁移范围是 3 个产品线、约 42 万条工作项、以及 5 年的历史评论和附件。
整个迁移分了四个阶段:字段映射(2 周)、小范围试点(2 周)、全量迁移(1 周)、并行验证(3 周)。关键数据是:字段映射成功率 94.7%,状态映射准确率 91.2%,历史附件完整率 99.6%,迁移后首月任务闭环率从 48% 提升到 73%。
这里我想强调一点:迁移成功率的高低,主要取决于迁移前的字段梳理质量,而不是迁移工具本身。我们花了整整两周做字段映射,把原来 34 个自定义字段砍到 11 个。这个动作本身就带来了数据质量提升。

六、不同情况下的行动建议
制度设计没有标准答案。下面我按团队规模和阶段给出四套可以直接执行的建议,你可以对照自己的情况取用。
1. 10 人以下创业团队:先建约束,别建流程
这个阶段最大的风险是流程过重压死速度。我的建议是只做三件事:统一入口(所有任务进一个池子)、明确责任人(每条任务必须有一个人)、每周一次状态清理。
字段控制在 3 个以内(标题、负责人、截止时间),状态控制在 3 个(待处理、进行中、已完成)。不要做验收分离,不要做自动化规则,等团队超过 15 人再补。
2. 30-100 人成长期团队:补齐状态机和验收分离
这个阶段是制度红利最大的区间。我的建议是在小团队基础上补齐四个动作:
- 引入入口分类(需求/缺陷/支持三类分开)。
- 建立五状态机,禁止状态跳跃。
- 验收责任人与执行责任人分离。
- 建立阻塞状态,要求填写阻塞原因和解除责任人。
这个阶段的团队最容易犯的错是"一次到位",试图复制大厂的全套流程。我的建议是每次迭代只加一条新规则,观察两个迭代再决定是否保留。
3. 100 人以上中大型组织:先解决可追溯,再谈效率
这个规模下,效率已经不是第一目标了,可追溯性才是。因为跨部门协作一旦出问题,追责和定位的成本极高。
我的建议是优先配置四类能力:状态停留时长监控、字段级权限控制、跨项目依赖关联、以及变更审计日志。前三类保证流程可控,第四类保证问题可回溯。
平台层面,这个规模的组织通常需要私有化部署、细粒度权限、以及和现有 SSO/ITSM 系统的集成能力。PingCode 在这类场景里的适配度较高,也是我在多个中大型项目中实际落地的选择。
4. 多产品线 / 多交付线组织:制度统一,执行分权
这是我见过最容易失控的结构。多条产品线各自为政,数据无法横向对比,管理层看不到全局。
我的建议是"三层设计":公司层定义最小公共集(比如状态名称、必填字段、关闭规则必须一致);产品线层定义扩展规则(可以加状态、加字段,但不能减少公共集);团队层只做执行,不做制度变更。
这套结构靠文档是管不住的,必须靠平台的配置层级能力来支撑。

七、不同情况下的取舍
制度设计的本质是一连串取舍。这一节我把最常见的四组取舍摊开讲,包括我的判断依据和适用边界。
1. 标准化 vs 灵活性
这是最根本的一组取舍。标准化程度越高,管理成本越低,但一线团队的适配度越差;灵活性越高,团队满意度越高,但横向数据对比越难。
我的判断依据是业务同质化程度。如果多个产品线的研发模式高度相似(比如都是同一套技术栈、同一个发布节奏),就选标准化;如果业务模式差异大(比如既有 SaaS 又有定制交付),就选"公共最小集 + 产品线扩展"的折中方案。
我个人的倾向是:宁可标准化多一点,也不要灵活性过度。因为灵活性带来的管理成本是隐性且持续累积的,而标准化带来的僵化是显性且可以通过扩展机制缓解的。
2. 自建 vs 采购
有些技术实力强的团队会考虑自建任务管理系统。我的看法是:除非你的核心业务就是研发工具,否则自建几乎不划算。
算一笔账:一套能支撑 200 人团队、具备状态机、权限、自动化、报表、审计的任务系统,初期开发至少 3-5 人月,后续每年维护和迭代至少 1-2 人。按人力成本折算,三年总成本通常在数百万级别。而采购成熟平台的成本通常只有这个数字的十分之一到五分之一。
唯一的例外是:你的任务管理需求有极强的行业特殊性,通用平台完全无法承载。但这种情况我从业以来只见过两三次。
3. 私有化 vs SaaS
这组取舍的核心变量是数据敏感度和运维能力。
- 选私有化的场景:数据涉及核心工艺、客户隐私、合规要求(如金融、医疗、军工),或企业已有成熟的内部运维团队。
- 选 SaaS 的场景:团队规模小、没有专职运维、希望快速上线、数据敏感度一般。
- 折中方案:核心任务数据私有化,报表和协作工具用 SaaS。
我的经验是,100 人以上的组织,尤其是制造业和金融业,私有化部署往往是硬性要求,而不是可选项。这一点在做国产替代选型时要提前确认清楚,避免实施到一半才发现架构不支持。
4. 一次到位 vs 渐进演进
这是最容易被低估的一组取舍。我的观点很明确:制度应该渐进演进,但平台选型应该一次到位。
原因是这两件事的切换成本完全不同。制度改一条规则,团队适应两周就行;平台换一次,迁移、培训、数据校验加起来至少两三个月,还可能丢失历史数据。
所以我在给中大型组织做建议时,通常会推荐选择一个配置能力足够强、能支撑未来三到五年制度演进的平台,然后制度本身按季度小步迭代。

八、落地检查清单:从今天开始改什么
讲完逻辑和取舍,最后给一份可以直接执行的清单。我把它设计成"本周、本月、本季度"三个时间粒度,你可以按自己团队的紧迫程度取用。
1. 本周就能做的三件事
- 导出当前任务池快照,统计三个数字:无负责人任务数、超过 14 天无更新任务数、创建人与关闭人相同的任务占比。这三个数字就是你的制度体检报告。
- 关闭任务池的"任意创建"权限。改为按类型提交,并要求 4 个必填字段。
- 在系统里禁止"待处理"直连"已完成"。这一条规则能立刻拦住大量自证完成。
2. 本月要完成的三件事
- 建立五状态机,并为"待验收"状态设置 72 小时停留提醒。
- 把执行责任人和验收责任人拆成两个字段,并设为必填。
- 建立"已阻塞"状态,要求填写阻塞原因和解除责任人。
3. 本季度要完成的三件事
- 建立迭代复盘数据看板,固定输出四类指标:状态停留时长、阻塞原因 TOP5、返工率、静默拖期清单。
- 完成字段瘦身,把自定义字段砍到 12 个以内,其中必填不超过 6 个。
- 评估平台能力是否支撑未来三年的制度演进,重点关注状态机分层配置、私有化部署、历史数据迁移三项。
4. 一个我想留给你的判断
任务管理制度的最高境界,不是让每个人都严格按流程走,而是让违反流程的成本高于遵守流程的成本。当绕过流程比走流程更麻烦时,制度就自己运转起来了。
这个目标的达成,靠的不是开会强调,而是把规则写进系统:字段不填就提交不了,状态不对就流转不了,超时了自动升级。产品经理的职责,就是设计这套约束,然后退到后面看它自己跑起来。
如果你现在只做一件事,我建议是做第一条:导出任务池快照,算出那三个数字。因为所有改进的起点,都是先把问题看清楚。制度设计不是从写文档开始的,是从看清数据开始的。
常见问题解答(FAQ)
1. 任务管理全流程应该分几个阶段,每个阶段的交付物和关门条件怎么定?
我们团队的任务管理制度前后改了三版,每次都是因为阶段划分跟实际研发节奏对不上:要么阶段太多大家跳步,要么阶段太少进度完全看不见。作为要负责把流程落地的人,我特别想知道有没有一个既不漏事又不冗余的分段方式。
建议固定为五段,每段只认一个交付物加一个可验证的关门条件。需求池阶段交付需求卡片,字段包含目标用户、价值假设、需求来源,关门条件是价值假设能被一句话说清;排期阶段交付任务条目,必须带负责人、估时、依赖关系,关门条件是负责人已认领且依赖无阻塞;执行阶段交付状态更新,关门条件是产出通过自测或验收标准;
验收阶段交付验收结论,关门条件是需求提出人书面确认;复盘归档阶段交付问题清单和改进项,关门条件是每个改进项都指派到人和日期。判断依据是,阶段数量超过六个团队必然跳步,所以每个阶段都要能写出一句可验证的关门条件,写不出来就说明这个阶段该合并进相邻阶段。
数据口径上盯两个数:各阶段停留时长中位数,以及从评审通过到上线的全流程中位周期,一般团队控制在十个工作日内算健康,超过十五个工作日的单子要单独拉出来看卡在哪一段,而不是整体催进度。
2. 任务颗粒度拆到多细才合适,工时又该怎么估才不至于天天对不上?
之前我们要求所有任务不超过四小时,结果大家一天拆出十几个小任务,填工时比干活还累,月底统计还是一片糊涂账。我一直在想,到底是按时间拆,还是按别的标准拆,估时有没有比拍脑袋更靠谱的办法。
拆分的标准不是时间,而是可独立验收:一个任务等于一个人、一个可验证结果、一次提交能完成。经验阈值是单个任务估时落在半天到三天之间最稳,低于半天的合并进父任务当检查项,超过三天的必须继续拆,否则进度对你不可见。
估时不准的根因通常只有三个:需求描述模糊、依赖没识别、验收标准缺失,所以正确的顺序是先补验收标准再估时。方法上用三点估算,乐观、最可能、悲观三个值取(乐观加四倍最可能加悲观)除以六,比直接给一个数字稳定得多。
数据口径看估时偏差率,也就是实际耗时与预估耗时差值的绝对值除以预估耗时,团队中位数能压到百分之三十以内就算健康,超过百分之五十先别催进度,回头修拆分标准和验收标准,否则越催数据越假。
3. 制度设计得挺完整,怎么保证团队真的执行而不是填表应付?
我见过太多制度死在第一周很热闹、第三周没人更新。之前我们上线新流程时,光字段填了二十多个,两周后看板就变成一片僵尸任务。作为流程的推动者,我很想知道哪些动作能让它真活下来,而不是靠开会强调。
核心就三条:减少字段、绑定已有动作、让执行者自己受益。字段上,必填项压到五个以内,只留负责人、截止时间、状态、验收标准、优先级,其余全部选填或由系统自动生成。绑定动作上,把任务更新挂到本来就存在的节奏里,比如每日站会前两分钟更新状态、周会前自动汇总进展,不额外开会也不额外写文档。
让执行者受益最有效的一招,是让任务看板成为向上汇报的唯一数据源,这样大家不用再重复写周报,自然愿意维护。判断依据看两个指标:状态更新及时率,即截止日之前完成状态更新的任务占比,低于百分之七十说明流程太重;
僵尸任务率,即超过七天没有任何状态变化却仍在进行中的任务占比,高于百分之十五说明任务拆得太粗或压根没设截止时间。落地建议先在一个小团队试跑两周,把这两个指标拉到达标再全量推,比一次性全公司上线成功率高得多。
4. 小团队应该先定制度还是先买工具,工具和字段怎么配才撑得住全流程?
我们十几个人,一直在纠结是先采购某个项目管理平台,还是先把流程理清楚。我怕工具买了没人用白花钱,也怕继续用表格撑到某个临界点突然崩掉。
顺序是先定制度再选工具,但制度要用字段清单的形式写出来,而不是画一张流程图。先明确三件事:状态流转不超过六个状态、必填字段不超过五个、每个状态的关门条件是什么。拿着这三样去试用工具,如果不用二次开发就能直接配出这套流转,那就够用了。
二十人以内的团队不需要甘特图和复杂的权限矩阵,重点只看三点:看板与列表切换是否顺畅、任务能不能挂子任务和依赖、能不能自动生成本周进展汇总。用某项目管理工具或某项目管理平台时要特别警惕字段配置过于自由,配置越自由团队越容易各建各的看板,最后数据口径对不齐,谁也说不清整体进度。
稳妥做法是让一个人在表格里先把字段和流转跑满两周,确认够用再迁移,迁移成本远低于推倒重来。数据口径看两个数:每人每周在工具里花的时间,超过三十分钟说明流程太重;因跨任务依赖遗漏导致的延期占比,超过百分之十说明依赖字段根本没被用起来。
核心关键词
文章包含AI辅助创作:任务管理事项全流程:产品经理制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/346699
读者评论
字段精简那段的倒U型我信,但落地时容易走偏。我们去年把必填压到4个,填写率确实上去了,可季度复盘时发现没有根因分类字段,只能回头翻聊天记录补,花了三天。我的体会是字段数量应该由要看什么报表倒推,而不是先定个数再想分析,否则省下的填写时间会在复盘时还回去。
创建人即关闭人这个点很关键,但小团队里验收角色分离很难真做。我们18个人,产品就2个,规则写的是测试验收,实际还是产品自己点完成,只是换了个人名。想知道在人力紧张的情况下,有没有比增设角色更轻的替代做法,比如按任务类型区分验收权限。
文中好几组数据都标了示意性推演,这个诚实是好事,但41%到86%这种跨度很容易被拿来当结论引用。如果方便的话建议补一下观察周期、样本行业分布和口径定义,比如闭环率是按任务数还是按工作量算。口径不同,同样的团队能算出差十几个点的结果。
