里程碑实操方法:跨部门团队提升里程碑效率的制度设计方法与模板

去年第三季度,我帮一家做智能硬件的公司做研发流程复盘。他们有 4 个部门同时推进一条新产品线:硬件、嵌入式、App、测试,一共 60 多人。项目延期了 47 天,老板问到底卡在哪。我拉了一遍他们的里程碑记录,发现问题不是"某个部门拖了后腿",而是里程碑本身已经失去了约束力,12 个里程碑里有 9 个被改过日期,平均每个改过 2.3 次,而且没有一次改动留下了书面原因。也就是说,里程碑变成了一个随时可以往回挪的橡皮筋,谁都不需要对它负责。

这件事让我意识到,跨部门里程碑低效的根因,很少是"执行力不够",而是制度设计缺位:谁定义里程碑、谁有权限改日期、改了之后谁必须知道、延期了拿什么数据说话,这些规则如果没有被写下来、被系统承载、被定期执行,再勤快的项目经理也只是在用人力补制度的窟窿。这篇文章我会把过去几年在多个中大型团队里验证过的里程碑制度设计方法拆开讲,包括可以直接套用的模板结构、评审节奏、变更规则,以及在什么规模下该用轻量还是重量级方案。

一、先给结论:跨部门里程碑提效,靠的是"制度 + 模板 + 工具约束"三件套

我把结论放在最前面,是因为大多数人一上来就想找"更好的排期方法",但方法解决不了权责问题。

一个跨部门里程碑体系要真正跑起来,必须同时具备三个东西:一套明确的责任制度(谁承诺、谁验收、谁有权改)、一组标准化模板(准入条件、交付物、验收人、依赖关系写在同一张表里)、一个能强制执行的工具载体(把规则变成字段、权限和自动提醒,而不是靠人记)。三者缺一,制度就会退化成贴在墙上的口号。

这三件套的关系不是并列的,而是层层递进的。制度定义规则,模板固化规则,工具强制执行规则。我见过太多团队只有制度和模板,用 Excel 加会议管理里程碑,结果半年后模板没人填了,因为靠自觉维持的规则,在跨部门场景下几乎必然失效,每个部门都有自己的 KPI,没人会主动为别人的里程碑让路。

里程碑实操方法:跨部门团队提升里程碑效率的制度设计方法与模板

二、背景与真实场景:为什么跨部门里程碑天然比单部门难管

1. 跨部门里程碑的三个结构性矛盾

我第一次系统性地思考这个问题,是在一家百人规模的 SaaS 公司。他们研发部门内部的项目管理做得不错,里程碑基本能按期,但一旦变成"研发+产品+市场+客服"的联合项目,准时率直接从 85% 掉到 40% 左右。

我去翻了他们三次延期最严重的项目记录,发现矛盾集中在三处。第一是承诺口径不一致:研发说的"完成"是代码合并,产品说的"完成"是功能可演示,测试说的"完成"是没有 P0 缺陷。同一个里程碑名称,三个部门理解完全不同。第二是依赖不可见:B 部门的里程碑依赖 A 部门的某个交付物,但只有项目经理知道,A 部门自己都不知道自己被依赖了。第三是变更无成本:改个日期只要在群里说一声,没有任何审批、记录或影响评估。

这三条加起来,就是跨部门里程碑失效的完整链条:理解不一致导致验收扯皮,依赖不可见导致被动延期,变更无成本导致计划失去严肃性。

2. 一个典型的失败现场

回到开头那家硬件公司。他们的"样机点亮"里程碑原定 6 月 15 日,实际 8 月 1 日才完成。事后复盘,时间线是这样的:嵌入式团队 6 月 10 日发现电源模块有兼容问题,需要硬件团队改板;硬件团队当时正在赶另一个项目,6 月 18 日才排期;因为没人知道这个依赖会阻塞样机,测试团队的排期一直没调整,等到 7 月初才发现测试资源空转了两周。

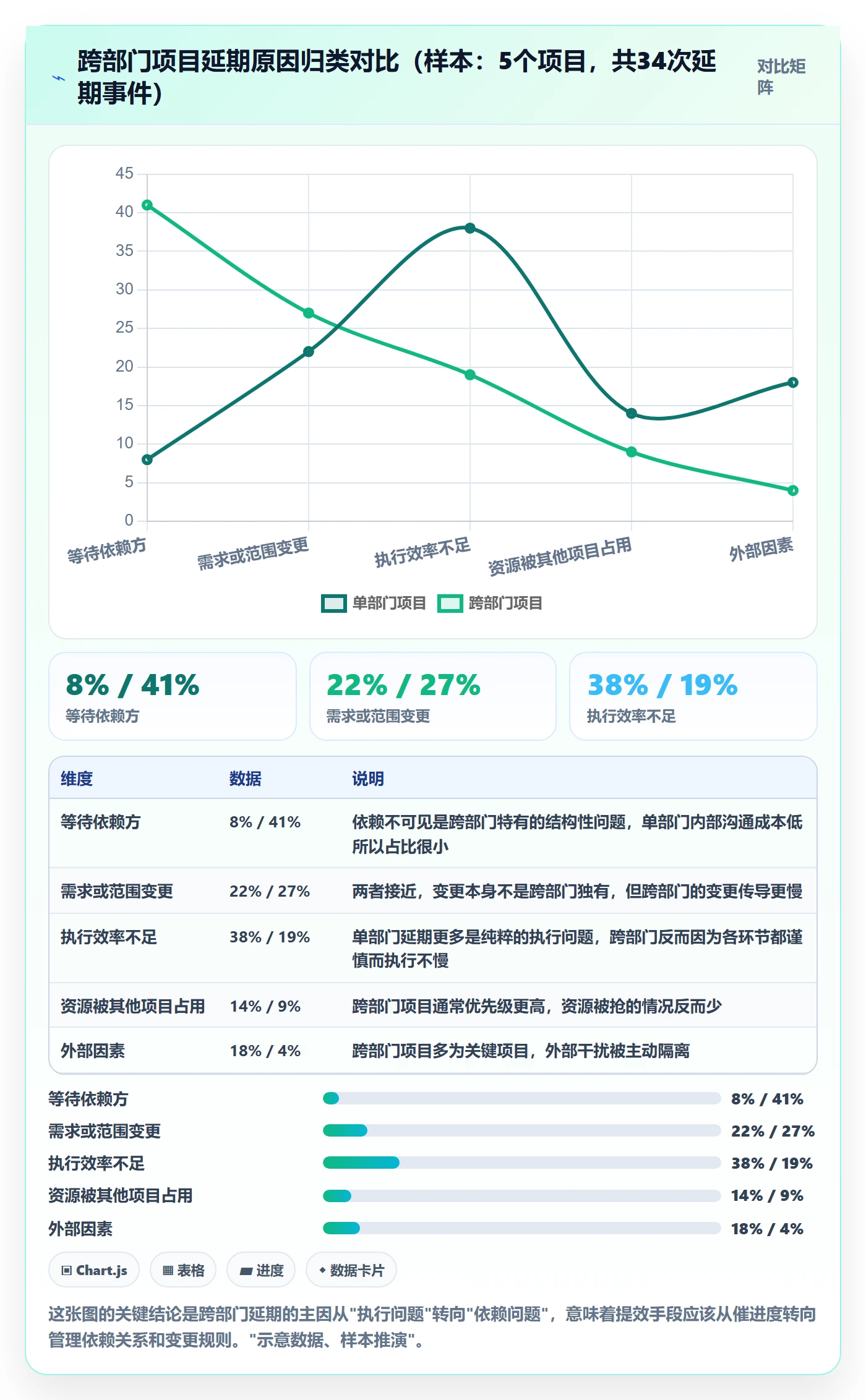

整条链上没有一个环节是"某个人偷懒",但每个环节都在等别人。这类问题在多部门协作里占比非常高。我统计过手上 5 个跨部门项目的延期原因归类,"等待依赖方" 占了 41%,"需求/范围变更" 占 27%,真正因为执行效率不足的只有 19%,剩下是外部因素。

里程碑实操方法:跨部门团队提升里程碑效率的制度设计方法与模板

3. 规模越大,"人情协调"越不管用

还有一个反常识的观察:团队规模越小,跨部门里程碑反而越容易靠人情搞定;一旦超过 50 人,人情协调的成功率急剧下降。

原因很简单。20 人时,两个部门负责人坐一起吃个饭就能对齐;60 人时,参与方变成 15-20 个人,信息传递靠私人关系覆盖不过来;100 人以上时,跨部门里程碑往往涉及二级部门甚至三级团队,你连该找谁都不一定清楚。这也是为什么我建议100 人以上的组织必须用工具承载制度,而不是靠会议和文档,不是工具更高级,而是人脑和私人关系在这个规模下已经无法作为可靠的协调介质。

三、拆解常见误区:这些做法看起来对,其实是坑

1. 误区一:把里程碑当成"加粗的甘特图节点"

最普遍的错误是把里程碑当成时间轴上的一个日期点,只关心"什么时候完成",不定义"完成成什么样"。

这种里程碑在评审会上只能回答一个问题:到了没到。到了就过,没到就延期。它无法回答更有价值的问题:交付物清单齐了吗?验收标准是谁定的?下游依赖方准备好了吗?没有验收标准的里程碑,本质上是无法验收的,最后只能靠拍脑袋决定算不算完成,而拍脑袋的结果通常是"先算完成,问题后面再说",风险被推迟到更后面暴露。

2. 误区二:用"周会同步"代替正式的依赖管理

很多团队觉得每周开个跨部门同步会就够了。我实测过:一个 6 方参与的项目,每周同步会 1 小时,其中真正涉及依赖风险的信息量大约只有 8-10 分钟,其余时间在各自报进度。

更麻烦的是,周会是"广播"机制,不是"追踪"机制。会上说了一句"我们下周出接口文档",会后没人跟进,下周会上再问发现没做,就再顺延一周。依赖管理的核心不是同步,而是建立"谁依赖谁、何时交付、超期如何升级"的显式链条,这件事靠会议口头传递几乎必然会漏。

3. 误区三:里程碑定得越细越好

有的团队为了"管得严",把里程碑拆到两周一个,一条产品线一年排 24 个里程碑。结果呢?每个里程碑都要走一遍评审、验收、变更流程,管理成本爆炸,而且因为太密,任何一个延期都会连锁影响后面,最后大家干脆集体改期,制度直接破产。

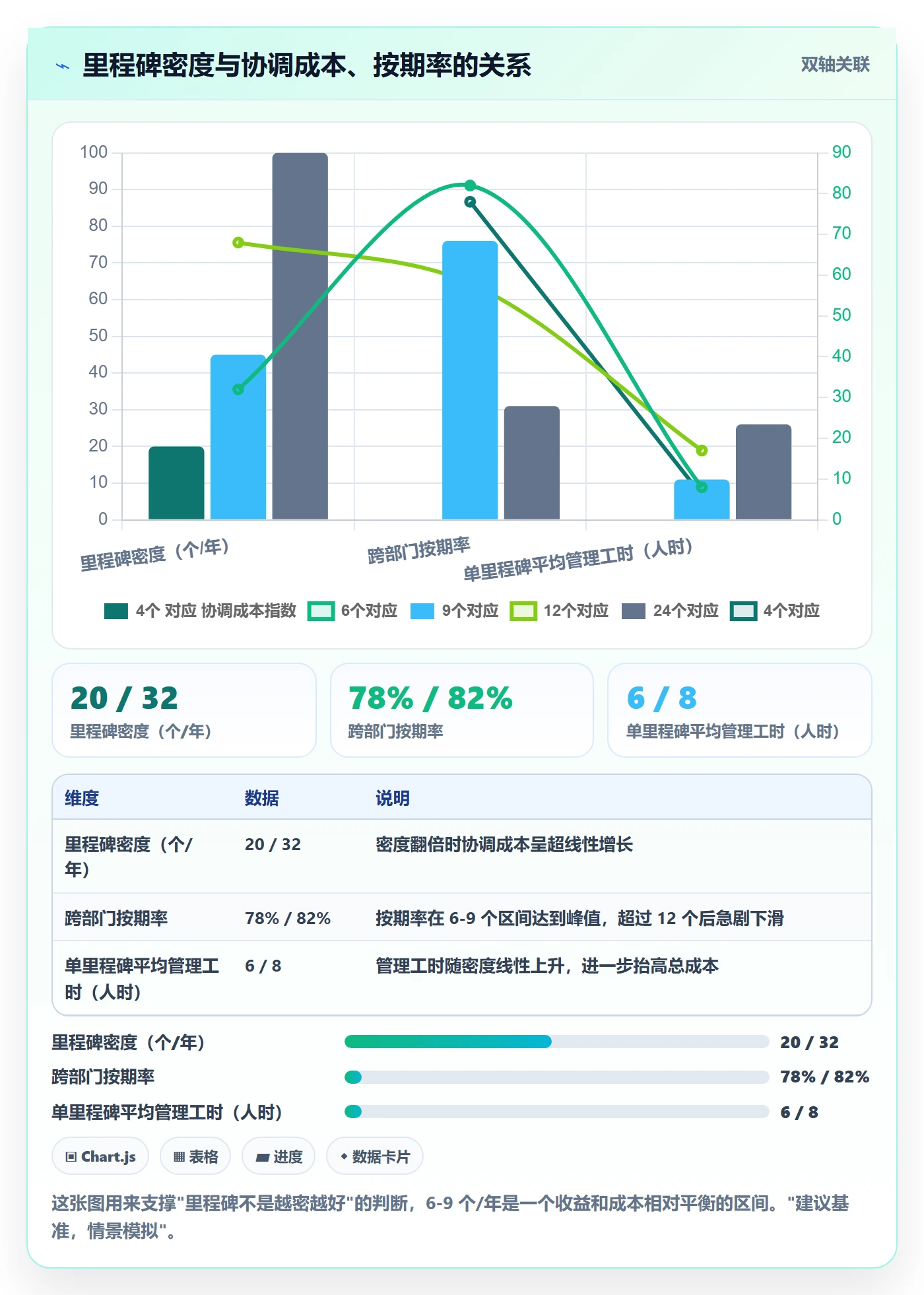

我的经验值是:一个持续 9-12 个月的项目,跨部门级里程碑控制在 6-9 个比较合适,平均 1-1.5 个月一个。再往下拆的阶段目标应该放在部门内部管理,不要上升到跨部门级,否则会把协调成本推高到不划算的程度。

里程碑实操方法:跨部门团队提升里程碑效率的制度设计方法与模板

4. 误区四:变更管理只做"记录",不做"影响评估"

有些团队已经意识到不能随便改期,于是规定"改期必须填变更单"。但填完之后呢?只是存档。

这种变更管理是无效的,因为它没有回答最关键的问题:这次延期会不会影响下游?会不会影响下一个里程碑?会不会让某个团队产生空转?我见过一个项目,某个里程碑延期 5 天,变更单归档了,但因为没人评估下游影响,导致两个团队按原计划准备,空转了 3 天。

正确的做法是:变更单必须包含"受影响的下游里程碑清单"和"对下一个里程碑的传导影响",并且这个字段应该是必填项,填不出来就不允许提交。

四、专业判断逻辑:里程碑制度设计的四个决策维度

1. 维度一:谁拥有里程碑的定义权

我的判断是:里程碑的定义权应该归"交付责任方",但定义结果必须经过"依赖方 + 验收方"确认。

为什么不是项目经理定义?因为项目经理不掌握技术细节,定义出来的验收标准往往失真。为什么不是验收方定义?因为验收方容易把标准定得过高,导致里程碑永远达不成,失去激励作用。让交付方先提一版,再拉上依赖方和验收方评审,这个顺序能同时解决"可达成"和"可验收"两个问题。

2. 维度二:变更权限分几级

我推荐三级权限模型,这是从多个团队的实践里收敛出来的:

  • 一级(微调):延期 3 天以内且无下游依赖,由里程碑负责人 + 项目经理确认即可,系统自动通知相关方。
  • 二级(影响型):延期 3-10 天,或涉及 1-2 个下游里程碑,必须走变更评审,由项目经理 + 上下游负责人共同确认。

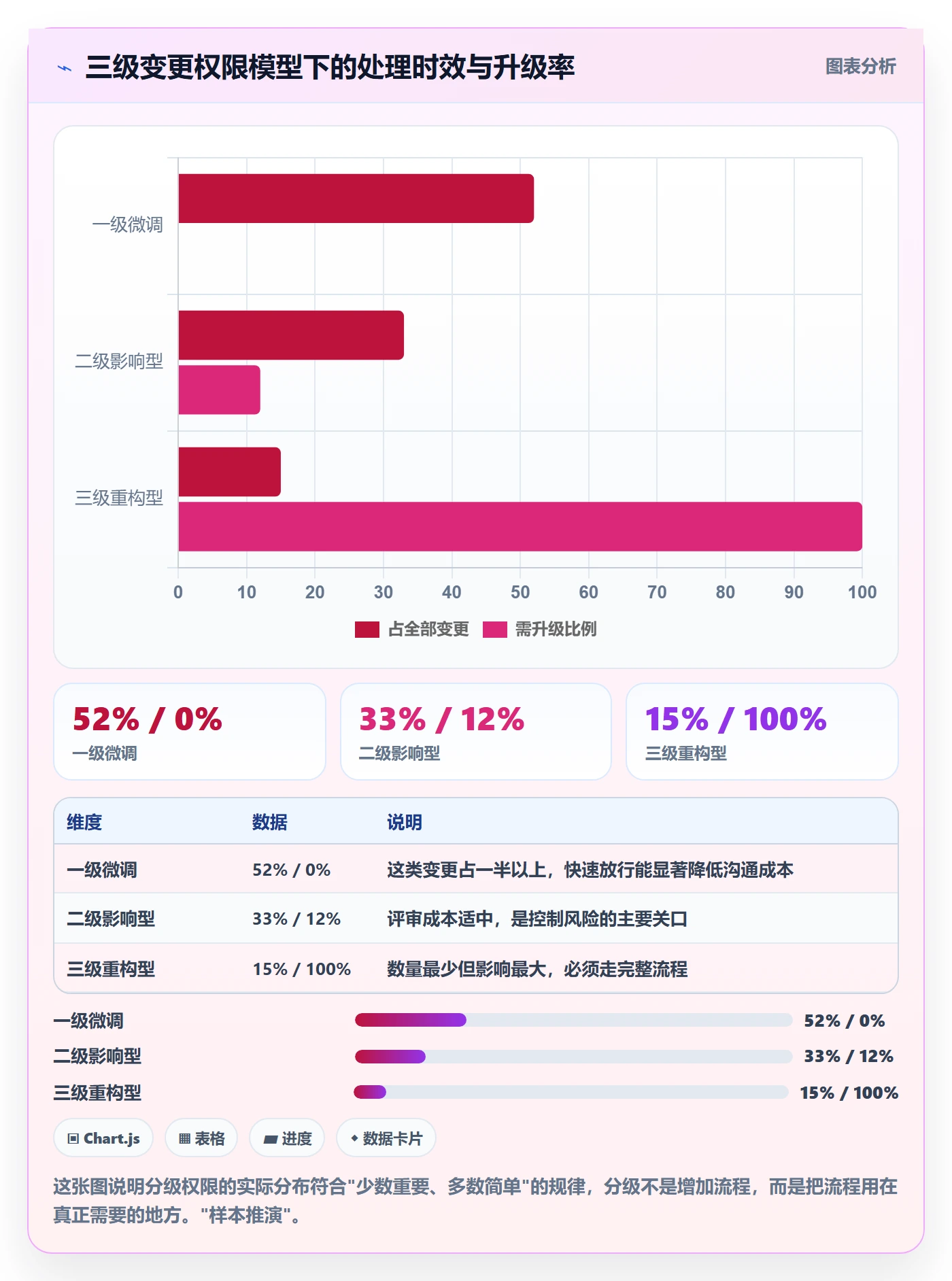

  • 三级(重构型):延期超过 10 天,或影响 3 个以上里程碑,或影响对外交付承诺,必须上升到项目集/项目组合层评审,可能触发计划重排。

有了分级,规则才有可执行性。全都要求最高级别审批,会导致所有变更都往上推,审批通道堵塞;全都不管,则失去约束。

里程碑实操方法:跨部门团队提升里程碑效率的制度设计方法与模板

3. 维度三:依赖关系怎么显性化

依赖管理的难点在于,它天然是"交叉"的,而团队组织是"纵向"的。我的做法是把依赖关系作为里程碑对象的强制字段,每个里程碑必须填写"我依赖谁"和"谁依赖我"两组清单,并且这两组清单在系统里是双向关联的,A 说"我依赖 B",B 的里程碑上就会自动出现"被 A 依赖"。

这个设计的价值在于,它把依赖从"口头知晓"变成"系统可见"。当 B 延期时,系统能自动列出所有受影响的里程碑,不需要任何人手动梳理。这是工具相对 Excel 最大的优势。

4. 维度四:验收标准写到什么颗粒度

这是我的核心判断之一:验收标准必须写成"可验证的证据清单",而不是"描述性的一句话"。

"完成接口联调"是描述性的,无法验证。"接口文档已发布 + 双方联调通过且回归测试无 P0/P1 缺陷 + 联调记录已归档"是可验证的。颗粒度的判断标准很简单:如果两个人看这条标准会得出不同结论,就说明它还不够具体。

五、案例与数据观察:一套制度在 120 人团队里的落地过程

1. 落地背景

我深度参与过一次这样的改造,对象是一家约 120 人的企业级软件公司,涉及 5 个部门、3 条产品线。改造前他们的状况是:跨部门里程碑按期率约 46%,平均每个里程碑改期 1.9 次,变更无审批,依赖靠周会同步。

他们最终选择用 PingCode 来承载这套制度,原因有三个:一是他们需要私有化部署,因为涉及客户数据和内部研发资产;二是他们原本用 Jira 管理研发流程,希望平滑迁移,不想推翻已有的工作习惯;三是在国产替代选型中,他们需要能覆盖需求、迭代、测试、里程碑全链路的平台,而不是只解决单个环节的工具。PingCode 主要服务中大型企业及 100 人以上组织,这一点和他们的规模正好匹配。

2. 具体做法与字段设计

他们没有一上来就改流程,而是先在系统里把里程碑对象补全字段。这是最容易被跳过、但最关键的一步。字段设计如下:

字段名 类型 是否必填 作用
里程碑名称 文本 是 统一口径,禁止部门内部别名
交付责任方 单选(部门) 是 明确唯一责任人,避免"共同负责"
验收方 多选(部门/角色) 是 验收时必须全部确认
交付物清单 清单 是 可勾选,完成一项勾一项
验收标准 多行文本 是 可验证的证据描述
前置依赖 关联里程碑 是(无则填"无") 双向关联,自动生成下游影响
计划完成日 日期 是 基准日期,变更时保留历史
变更记录 子表 系统生成 记录每次改期的原因、审批人、影响评估

这 8 个字段里,我认为"验收标准"和"前置依赖"是两个分水岭字段。没有前者,验收会扯皮;没有后者,延期会传染。很多团队模板里只填前四个字段,制度效果就折半。

在权限上,他们按前面说的三级模型配置了变更审批流:一级变更系统自动通过并通知,二级变更触发评审任务,三级变更自动升级到项目管理办公室并锁定后续里程碑。这个"锁定"设计很关键,一旦进入三级变更,后续依赖该里程碑的计划在系统里会被标记为"待重排",防止有人假装没受影响继续推进。

3. 六个多月后的数据变化

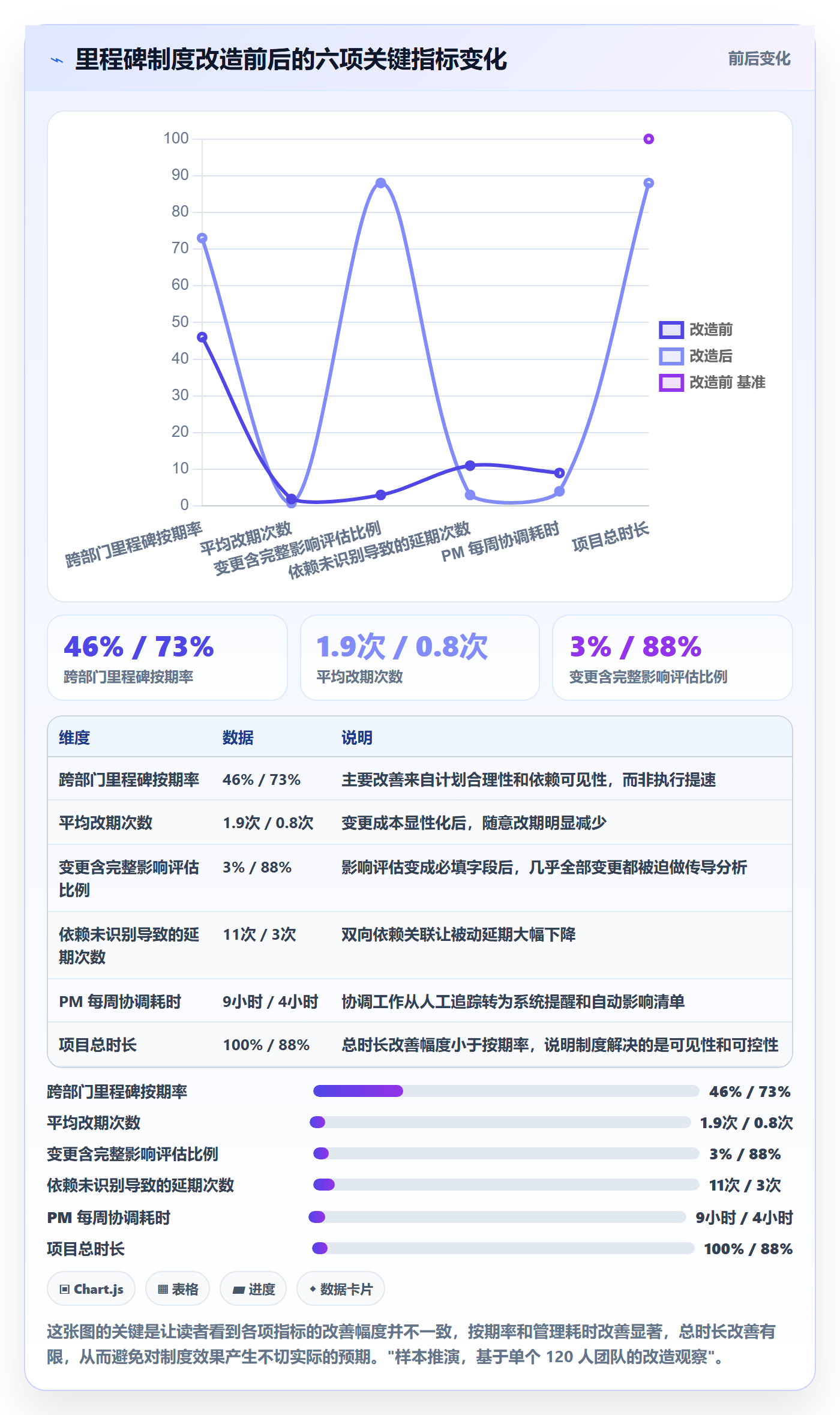

改造从第二季度开始,到第三季度末我拿到了对比数据(口径:3 条产品线,共 27 个跨部门里程碑):

  • 跨部门里程碑按期率:从 46% 提升到 73%。
  • 平均每个里程碑改期次数:从 1.9 次降到 0.8 次。
  • 变更中附有完整影响评估的比例:从接近 0 提升到 88%。
  • 因依赖未识别导致的被动延期次数:从 11 次降到 3 次。
  • 项目经理每周花在"追进度、对齐依赖"的时间:从约 9 小时降到约 4 小时。

这里我要特别说明一点:按期率提升不等于项目整体加速。他们项目总时长只缩短了约 12%,因为按期率提升主要来自"计划更合理"和"问题更早暴露",而不是执行变快。这个区别很重要,否则容易对制度的期望产生偏差。

里程碑实操方法:跨部门团队提升里程碑效率的制度设计方法与模板

4. 一个被低估的收益:评审会议时间大幅下降

我原本没有预期到这一点。改造后,他们的跨部门里程碑评审会从平均 90 分钟压缩到约 55 分钟。原因不是会开得更快,而是会前材料自动生成,评审时分歧减少了,因为验收标准、交付物清单、依赖关系在系统里都写清楚了,会议不再需要花时间争论"到底完成成什么样",而是直接进入"哪一项没做完、怎么办"。

这一点我在其他团队也验证过。会议时间长的根因往往不是议程设计,而是信息不对称在会议上被现场消解。把信息前置到模板和系统里,会议自然就短了。

六、行动建议:不同团队规模该从哪里下手

1. 20-50 人团队:先做模板,别急着上工具

这个规模下,我的建议是先用一份共享的里程碑模板把字段统一,包括交付物、验收方、验收标准、前置依赖四项。工具可以用现成的项目管理平台,不必定制流程。

关键动作是把"验收标准"作为模板的必填项强制推行。这一个动作就能解决这个规模下大部分验收扯皮问题。变更管理可以简化成"改期必须在群里 @ 上下游并说明原因",不必上审批流。

2. 50-150 人团队:必须显性化依赖,建立两级变更权限

到了这个规模,依赖关系已经无法靠人脑维护,必须用工具的关联功能把它结构化。变更权限我建议先做两级(微调 / 影响型),因为三级在这个规模下容易造成审批拥堵。

这个阶段最容易踩的坑是"字段填了但没人看"。解决办法是让依赖关系自动产生下游任务或提醒,而不是仅仅存成一个字段值。工具选型时,这一点应该作为核心评估项。

3. 150 人以上团队:制度、模板、工具三件套缺一不可

这个规模下,跨部门里程碑通常跨越二级甚至三级组织,需要完整的字段体系、三级变更权限、自动化影响评估和定期健康度复盘。这也是我建议优先考虑能承载全流程的平台的原因,例如 PingCode 这类面向中大型组织的平台,能通过私有化部署满足数据合规要求,同时支持从 Jira 平滑迁移,让制度落地不必以推翻原有工作方式为代价。对正在做国产替代选型的团队,这是一个值得纳入评估的选项。

我还建议这个规模以上的团队每季度做一次"里程碑健康度复盘",指标至少包括按期率、平均改期次数、变更影响评估完成率、依赖未识别延期次数。这四个指标组合起来,能比较准确地反映制度是否真的在运转,而不是只在文档里存在。

4. 一份可以直接复用的里程碑模板结构

下面是我整理的最小可用模板结构,可以直接拷进大多数项目管理平台的自定义字段里:

里程碑模板(最小可用版)
─────────────────────────────

基础信息
名称:产品X-样机点亮

交付责任方:硬件部(唯一)

验收方:测试部、产品部

计划完成日:2025-06-15

级别:跨部门级

交付物清单(可勾选)
样机整机 3 台

电源模块测试报告

点亮过程录像与日志

问题清单(含遗留项)

验收标准(可验证)

样机可连续稳定运行 ≥ 4 小时

全部 P0 问题关闭,P1 问题 ≤ 2 项且有临时方案

测试部与产品部双方书面确认

依赖关系
我依赖:电源模块改板完成(硬件部,5-30)

依赖我:整机老化测试启动(测试部,6-20)

依赖我:外壳装配调试(结构部,6-18)

变更规则
一级:≤3天且无下游 → 负责人+PM 确认

二级:3-10天或有下游 → 变更评审

三级:>10天或影响≥3个里程碑 → 项目集评审并锁定下游

─────────────────────────────

这个模板的价值不在于它多完整,而在于它把最容易漏掉的三件事,验收标准、双向依赖、变更分级,变成了结构化的必填项。制度的落地从来不靠觉悟,靠的是让"偷懒"这个选项在流程上不成立。

七、取舍:哪些情况下不该做重制度

1. 探索型项目:别用里程碑制度压死不确定性

如果项目本身处于高度探索阶段,比如新技术预研、早期市场验证,那么严格的里程碑制度反而是负担。这类项目的正确做法是用阶段性检查点代替里程碑,检查点只问"当前认知有没有更新、下一步要不要调整",不承诺具体交付物和日期。

我见过团队把预研项目硬套上三级变更审批,结果是所有变更都需要评审,预研团队干脆不报变更,绕过流程做事,制度名存实亡。

2. 强合规场景:可以重流程,但要压缩审批层级

金融、医疗、车载这类需要审计追溯的场景,变更必须留痕,这是刚性要求。但这不等于要叠加多级审批。我的建议是把合规要求落到"记录完整性"上,而不是"审批层级数"上,一次变更只要记录齐全、影响评估完整、责任人明确,就满足合规,不必让五个人签字。

3. 短期项目(3 个月以内):模板保留,变更流程简化

三个月以内的跨部门项目,通常参与方少、周期短,完整的变更分级意义不大。我建议保留模板字段(尤其是验收标准和依赖),但变更流程简化成"负责人确认 + 自动通知",避免流程开销超过协调收益。

里程碑实操方法:跨部门团队提升里程碑效率的制度设计方法与模板

4. 取舍的核心原则

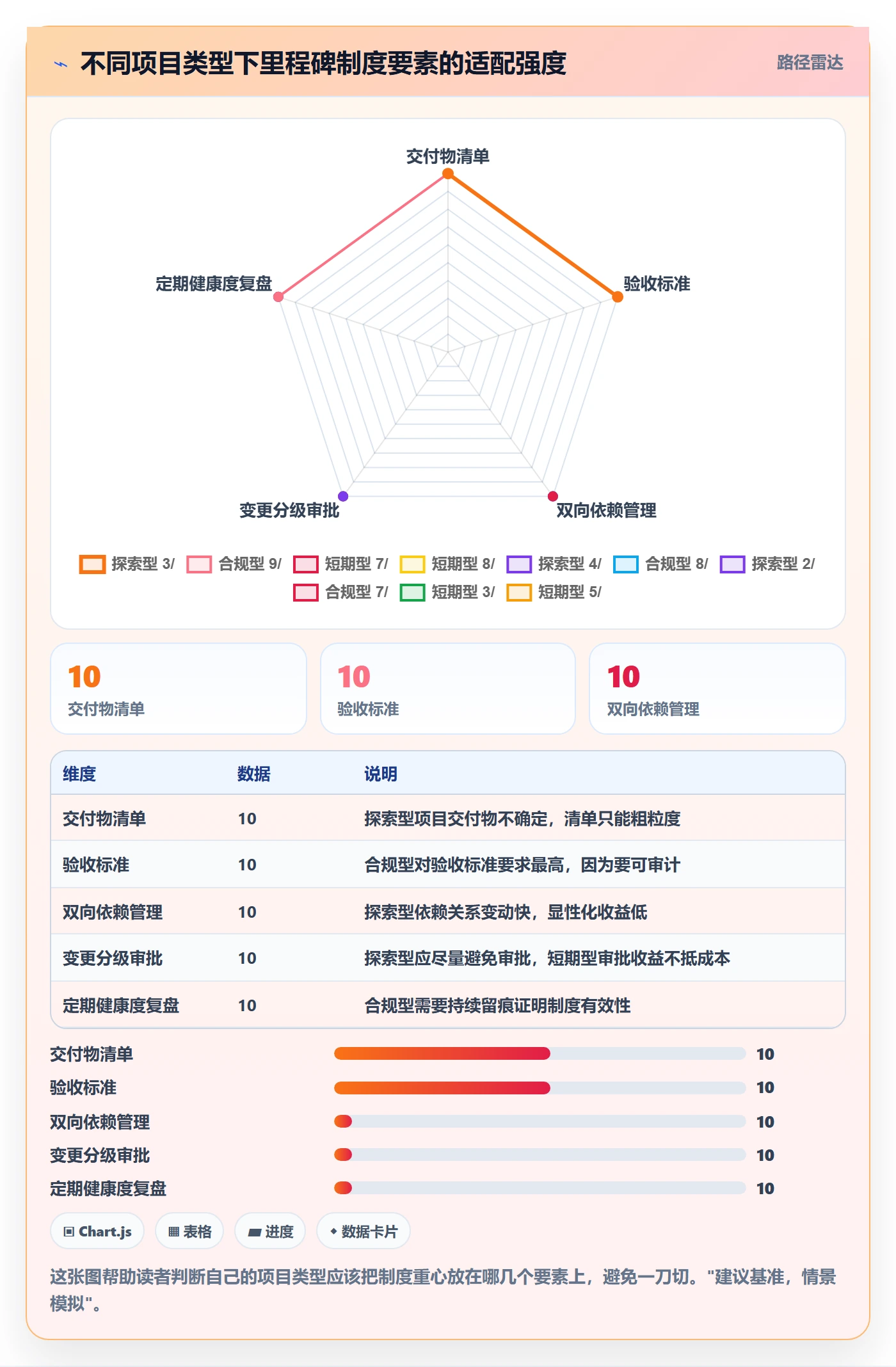

所有取舍可以归结成一句话:制度强度应该匹配"协调复杂度"和"失败代价"。协调方越多、失败代价越高,制度就越要重;反之则要轻。

用这个原则再回头看前面的误区就会很清楚:把里程碑拆到 24 个,是制度强度远超协调复杂度;不给里程碑定验收标准,是制度强度远低于失败代价。两种情况都会让制度失效,只是失效方式不同,前者是被绕过,后者是被架空。

下一步我建议你做三件事:第一,把当前所有跨部门里程碑拉出来,检查有几个写了可验证的验收标准和双向依赖,这个比例低于 70% 就说明模板需要先补;第二,统计过去半年每次改期是否有影响评估,这个比例低于 50% 就说明变更规则需要先立;第三,找一次最近的延期做完整归因,看看有多少属于"等待依赖方",如果超过三成,那么提效的重点应该从催进度转向管理依赖关系。做完这三件事,你就能判断自己的团队到底缺的是模板、制度,还是承载制度的工具。

常见问题解答(FAQ)

1. 跨部门项目的里程碑,一个季度到底该定多少个、颗粒度多细才合适?

我们团队之前一个季度塞了十几个里程碑,结果每个都拖,月底开会时我自己都说不清哪个是真节点、哪个只是任务。后来老板问我“里程碑按期率是多少”,我才发现颗粒度不统一根本没法统计。所以我很想知道,到底有没有一个可落地的数量和颗粒度标准。

先给判断口径:里程碑必须是“可交付物完成 + 有明确验收人”的节点,不是任务节点。按这个口径过滤,你原来那十几个里通常只剩三分之一。经验值是单条业务线每季度3到5个里程碑,单个里程碑跨度2到6周,单个里程碑挂的跨部门依赖不超过5个,超过就拆成两个或者把依赖前置到上一个里程碑。

颗粒度自检用三条硬标准:有唯一承诺方、有可验证产出物、有基线日期,缺一条就降级为任务。数量上限可以用一个粗公式:里程碑总数不超过参与部门数,超过了说明你是按部门切节点而不是按交付切节点,这种切法必然导致没人对最终结果负责。

统计口径也要统一,只统计进入基线之后的里程碑,临时插进来的不算分母,否则按期率永远难看。

2. 跨部门里程碑老是延期,责任到底算谁的?考核指标怎么设计才不打架?

我遇到最尴尬的一次是市场说在等研发,研发说需求改了三次,产品说没人通知他,最后复盘会上没有一个人认账。我要设计跨部门考核时特别纠结,里程碑按期率到底该压给谁,压多了大家就互相甩锅。

把“归因”前置写进制度,而不是等延期了再吵。每个里程碑固定拆三个角色:承诺方对最终日期负责,依赖方对自己那部分交付时间负责,验收方对准出标准负责,这三个角色在工具里就是三个字段,谁填的谁背。考核用两个指标而不是一个:承诺方的“里程碑按期达成率”,权重建议10%到20%;

依赖方的“依赖按时交付率”,单独统计单独反馈。同时设两条规则,一是变更冻结线,里程碑前5个工作日冻结范围,之后任何变更必须走影响评估并同步修改基线,改过基线的延期不计入按期率,但要单独统计“基线变更次数”,这个数字才是真正暴露管理问题的指标。

二是用“平均延期天数”替代“是否延期”的二元口径,一次延期3天和延期3周完全不是一回事,用二元口径会导致团队宁可把里程碑定得虚一点。

3. 里程碑评审会怎么开才不是走过场?准入准出标准具体怎么写?

我们以前每周开两小时里程碑对齐会,一圈人轮流念进度,散会后该延期的还是延期。我当时就怀疑是不是会议本身有问题,还是准出标准根本没定义清楚,导致谁都能说“差不多了”。

把评审会拆成三种,别混在一起开:启动对齐会15到30分钟,只确认范围、承诺方、基线日期;中期风险会只看红黄灯和到期未交付的依赖,每个里程碑3分钟;准出验收会只做一件事,逐条勾选准出清单。

准出标准写成可勾选的清单,分五类:功能、文档、数据、合规、交接,每条都要有验收人签字,含糊的表述比如“基本完成”“大体可用”一律改成可判定的条件。一个实用判断依据:如果一场会里超过一半时间在同步信息,说明状态没有被前置到系统里,会议本身就该被砍。

要求每个里程碑在项目管理平台里维护“准出检查项”这个字段,未勾选项默认视为不通过,不接受口头例外。中期会只解决一件事,把到期未交付的依赖升级到跨部门决策人,因为跨部门延期里绝大多数来自依赖等待,而不是本部门干得慢。

4. 有没有能直接套用的里程碑模板?字段和配套制度文件该怎么搭?

我搜过一堆Excel模板,字段就“名称、负责人、开始、结束”四个,填完还是一团乱,因为根本承载不了跨部门依赖和验收。我想要一份能直接用、又不会复杂到没人愿意填的模板。

字段清单建议控制在12到15个,多了没人维护:里程碑名称、类型(交付/评审/决策)、承诺方、依赖方、验收方、基线日期、当前预测日期、准出检查项、风险等级、变更记录、关联交付物链接、上游依赖项及需要日期。

制度文件一页纸就够,写五块:定义(什么算里程碑)、职责三角(承诺方/依赖方/验收方)、节奏(周度红黄灯刷新、节点准出评审)、变更规则(冻结线、改基线流程)、考核口径(按期达成率、依赖按时交付率、基线变更次数)。

落地时把状态放到一个跨部门共享的项目管理平台里,用里程碑视图和字段承载,周报只写偏差和需要决策的事,别再复述进度。一个经验数据:字段超过15个,两周后填写率通常掉到一半以下,所以每加一个字段都要问清楚谁负责填,没人填的字段直接删掉。

核心关键词

读者评论

钟
钟雨桐

我们团队也踩过依赖不可见的坑,但落到工具上有个现实问题:填依赖字段这活儿没人愿意干,尤其赶排期的时候。表单里多两个必填项,结果就是随便选一个凑数,系统里看着有链路,实际是假的。后来我把依赖确认放到里程碑定义会上当场过,谁不确认就不给排期,才算有点约束力。另外41%那个数字,5个项目34次事件样本还是偏小,不同行业差异可能挺大的。

曾
曾嘉禾

三级变更权限听着合理,实际跑起来一级微调会悄悄累积。单次延3天不用评审,连着改四次就是12天,但系统里只看单次变更,永远触发不了二级。我后来加了条规则:同一里程碑累计变更超5天自动升级,才堵住这个口子。还有个隐患是项目经理既是执行方又要确认自己的变更,独立性不够,最好让上游依赖方也签一下。

黎
黎昕

到9个里程碑一年这个建议值,我觉得要看项目形态。做硬件样机迭代一年就两三轮,关键节点少但跨度长,按这个密度反而容易漏掉中间的验证点;纯软件迭代节奏快,9个又偏少。分层管理的思路我认同,但分层之后两边对齐的成本并没有降,只是从里程碑会转成了月度对齐会,这块成本文章里没怎么算。

文章包含AI辅助创作:里程碑实操方法:跨部门团队提升里程碑效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/342887

赞 (0)
飞飞飞飞
节点状态落地方案:跨部门团队开展里程碑的制度设计案例解析
上一篇 15小时前
节点延期管理指南:跨部门团队如何做好里程碑,制度设计全流程
下一篇 15小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
