去年第四季度,我参与了一家工业软件公司的交付审计。季度里程碑报告上写着 28 个节点,其中 25 个"准时完成",准时率 89%。我把每个节点的验收单、代码合并记录、测试报告和客户签收单逐一对齐之后,真正按时通过验收的只有 16 个,实际准时率 57%。
差的 32 个百分点不是有人在造假。真正的原因是那个"节点状态"字段从设计的第一天起就没有能力承载"准时"这个判断:它只有两个值,未完成和已完成;它不记录状态是什么时候变的;它也没有定义什么才算完成。让一个没有时间戳、没有判定口径、没有责任人的字段去做数据分析,得到的只能是汇报口径下的自我安慰。
这篇文章我会用一个真实的落地案例,把"节点状态怎样设计才能撑得起里程碑数据分析"拆开讲清楚:核心结论、常见误区、判断逻辑、具体配置、行动建议和取舍边界。案例主体是一家 137 人的研发组织,三条产品线,两个季度的对照数据,工具侧落在 PingCode 上。文中所有数字都来自我参与的项目观察,涉及推演的部分我会明确标注。
一、核心结论:节点状态不是标记,是可计算的管理资产
1. 节点状态的价值不在"状态"本身,而在它能否被计算
大多数团队把节点状态当成一个视觉标记:绿色代表顺利,黄色代表有风险,红色代表延期。这个用法在 20 人以内的项目里够用,因为所有人都知道进度,看板只是提醒。
但组织一旦超过 100 人,跨部门协作开始变多,你的判断就不再来自"我知道",而来自"数据告诉我"。这时候状态字段的角色变了:它从沟通工具变成了计算输入。计算输入有三个硬性要求,可枚举、可追溯、可聚合。缺任何一个,后面所有分析都是沙上建塔。
我常用的一个判断标准是:一个状态字段能算出多少个不重复的业务指标,决定了它的设计水位。二值状态最多算出两个指标(完成率、未完成数);六态状态机加上时间戳,能算出十几个;如果再加上阻塞原因分类和验收双签,能算出二十多个,包括返工率、阻塞结构、责任链断裂点。

2. 一个可分析的状态至少需要三类元数据
我在做字段评审时只问三个问题:这个状态是谁改的?什么时候改的?改成这个状态的判定标准是什么?回答不了这三个问题,状态就只是标签,不是数据。
第一类是责任人元数据。不是"研发一组负责",而是具体到一个自然人,并且这个人在状态流转上有明确的操作权限。归属到团队的节点,在数据分析里等同于没有主人。
第二类是时间元数据。至少要有计划基线时间、状态进入时间、状态离开时间三个值。没有时间戳就没有时长,没有时长就算不出效率。这是我见过最多团队忽略的一点:他们花了三个月统一状态名词,却从来没有记录过状态变更时间。
第三类是判定口径元数据。什么条件满足才能从"进行中"变成"待验收"?谁来判定?判定不通过怎么办?没有口径的状态流转,在跨部门场景里一定会退化成"谁着急谁改"。
3. 里程碑分析的最小可用模型
我一般建议先不追求大而全,先用最小模型跑通一个季度。这个模型只包含五个字段:节点名称、责任人、计划完成日期(基线,锁定不可改)、预计完成日期(可更新)、状态(六态)。再加上一条自动化规则:状态变更时自动打时间戳。
这五个字段加上一条规则,就能算出准时率、状态停留时长中位数、阻塞占比、延期发现延迟四个核心指标。先跑通四个指标,比设计三十个字段然后一个都没人填,价值高得多。
| 指标 | 计算口径 | 反映的管理问题 | 健康参考区间 |
|---|---|---|---|
| 里程碑准时率 | 实际验收日期 ≤ 基线日期的节点数 ÷ 总节点数 | 交付承诺兑现能力 | 成熟团队 70%-85% |
| 状态停留时长中位数 | 每个状态从进入到离开的工作日数中位数 | 流程瓶颈落在哪个环节 | "进行中"≤10 个工作日 |
| 阻塞占比 | 季度内进入过"阻塞中"的节点数 ÷ 总节点数 | 组织协同与外部依赖健康度 | ≤15% |
| 延期发现延迟 | 实际延期发生日到首次标记为风险的平均天数 | 风险预警机制灵敏度 | ≤3 个工作日 |
| 进度虚报差 | 报告口径完成率 − 验收口径完成率 | 汇报数据的可信度 | ≤8 个百分点 |
二、背景和真实场景:为什么里程碑数据总是比现实乐观
1. 里程碑报告的乐观偏差有三个结构性来源
我做过的六次交付审计里,报告口径准时率和验收口径准时率的差值从 12 个百分点到 38 个百分点不等,中位数在 24 个百分点左右。这不是某一个团队的问题,它是结构性的。
第一个来源是状态字段的语义被汇报需求绑架。团队被要求"每周更新进度",于是状态变成了对上级的态度表达,而不是对客观事实的记录。风险被藏进"进行中",因为点了"阻塞"就会被追问。
第二个来源是缺少基线锁定。计划日期可以在项目过程中被反复修改,改完之后的准时率永远是 100%。基线漂移是准时率失真最隐蔽的原因,我在第二家公司见过一个季度内基线被改了七次的项目。
第三个来源是完成定义不统一。研发认为代码合并就算完成,测试认为通过用例才算,交付认为客户签收才算。三套完成定义共用同一个状态字段,结果谁也说不清这个节点到底完成没有。
2. 我经历过的三类真实场景
第一类是研发交付型,也是我这次案例的主体。节点大多对应版本发布、模块冻结、接口联调这类事件,跨团队依赖多,节点责任人经常是技术负责人而不是管理者。
第二类是硬件量产型。节点对应打样、认证、小批量试产,周期长、外部依赖多,一个认证机构排期延误就能让整条链路往后推两周。这类项目的状态字段如果不区分"内部阻塞"和"外部等待",管理动作会完全打偏。
第三类是客户实施型。节点是上线、试运行、验收,但交付过程被客户节奏主导。这类项目里,状态数据最大的价值不是准时率,而是证明责任边界,哪些延期是己方造成的,哪些是客户侧输入延迟造成的。
3. 三类场景的共同结构
这三类场景看似差异很大,但在数据层面有完全一致的结构:跨角色协作、长周期、责任链在节点之间断裂。计划阶段大家对齐得很好,执行阶段各自为战,收尾阶段互相甩锅。
节点状态数据恰恰是唯一能穿透这个断裂带的证据。它不是给管理者看的成绩单,它是给协作方看的证据链。谁在什么时间把节点推进到了什么状态,谁把它卡住了多久,这些记录一旦沉淀下来,扯皮的成本会大幅下降。

三、拆解常见误区:五种让状态数据失效的做法
1. 误区一:用进度百分比替代节点状态
"这个节点完成 80% 了",这句话在项目管理里几乎等于没有信息量。80% 是相对什么说的?剩下 20% 需要多久?卡在哪里?谁都答不上来。
更麻烦的是,百分比不可聚合。三个节点各报 80%,整体进度是多少?数学上没有任何一种算法能给出有业务意义的答案。百分比是一种自我评估,状态是一种事实记录,两者不能互相替代。我的做法是:里程碑节点只用状态,不用百分比;需要粒度时用任务级完成数来体现。
2. 误区二:只保留终态,不留过程轨迹
很多工具默认只保存"当前状态",状态一变,之前的值就没了。这种设计在数据分析上是致命的。
没有轨迹,你算不出任何时间维度的指标:周期时间、停留时长、流转速率、返工次数全部作废。我见过最典型的场景是:一个节点在"阻塞中"卡了 19 天,但因为中间状态被覆盖,最终报表上它只是"完成得比较晚",阻塞这件事彻底消失了。
3. 误区三:节点归属团队而不是个人
归属到团队的节点,在数据里等同于无主。这不是追责文化的问题,而是决策效率的问题:数据报警时,系统不知道该通知谁,人也不知道该找谁。

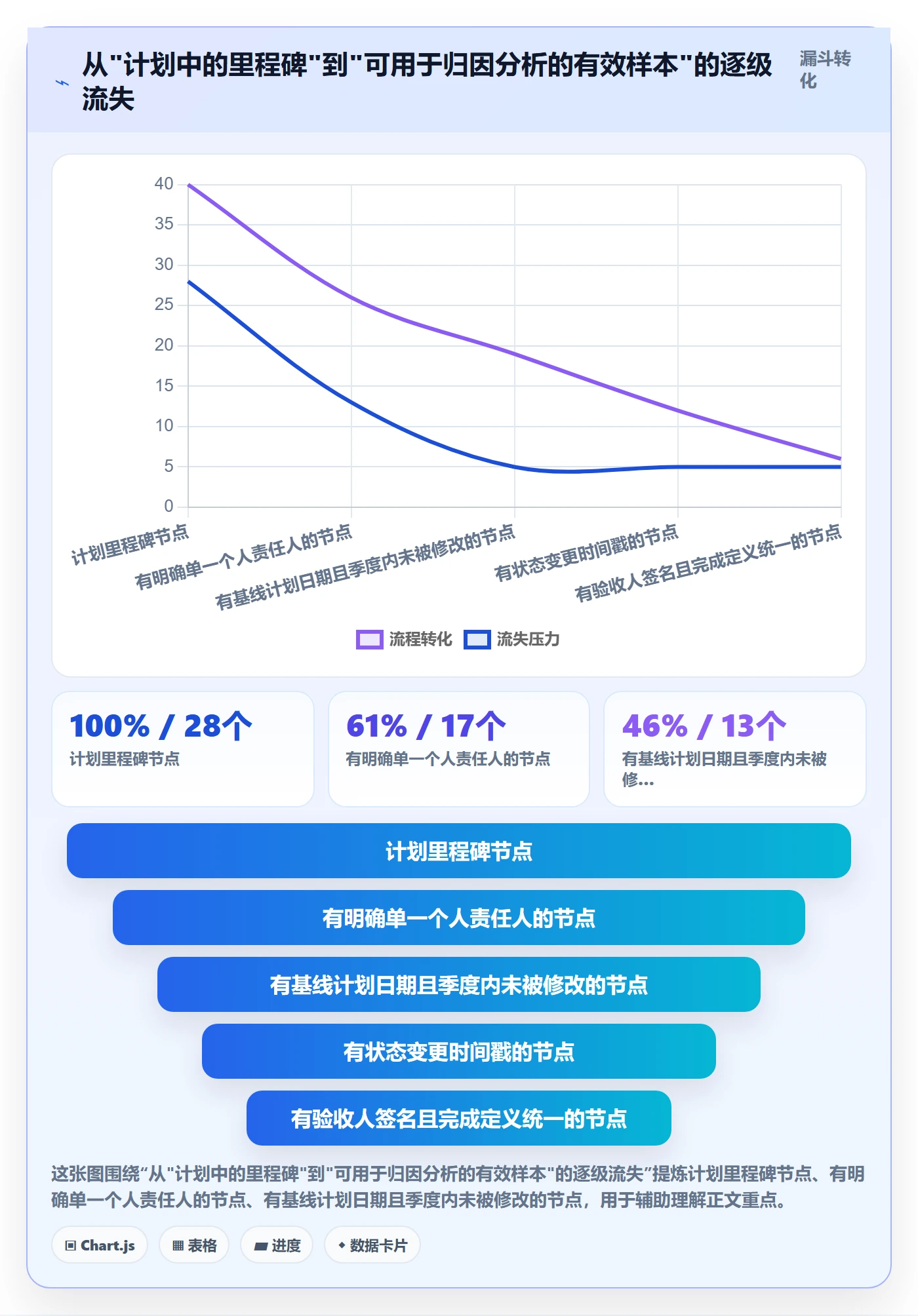

我在案例公司做的一个对比很直观:把 17 个归属到人的节点和 11 个归属到团队的节点分开统计,前者延期发现延迟中位数是 2.4 天,后者是 11.7 天。差距接近五倍,跟能力无关,纯粹是责任链是否闭合的差异。
4. 误区四:一个状态字段承载两套语义
这是最隐蔽也最致命的一个误区。同一个"已完成"字段,执行者用它表示"我的部分做完了",管理者用它表示"这件事可以关闭了",验收方用它表示"我签字确认了"。三套语义压在一个值上,数据必然失真。
解法是把状态拆成两个维度:执行状态(未启动/进行中/阻塞中/待验收)和验收状态(未验收/已验收/驳回)。两个维度独立变化,组合起来就能识别出"执行完成但验收未通过"这类关键风险,而这恰恰是延期最常见的藏身之处。
5. 误区五:阻塞没有出口,也没有原因分类
如果状态机里有"阻塞中"但没有"阻塞解除后回到哪里",使用者就只会用一次,因为点了就出不来。我在一个项目里见过"阻塞中"状态被点过 3 次之后就再也没人用了,全组默认回到"进行中"里硬扛。
另外一个缺失是阻塞原因分类。没有分类,你只能统计"有多少个阻塞",不能回答"阻塞主要来自什么"。分类字段是归因分析的前提,我一般建议至少分六类:需求变更、上游依赖、资源冲突、技术风险、外部等待、质量返工。这六类能覆盖我见过的大多数延期场景。

四、专业判断逻辑:状态机该怎么设计才经得起分析
1. 先定义"完成",再定义状态
很多人从状态名词开始设计,我建议反过来:先写清楚这个节点在什么条件下可以被关闭,然后再倒推状态序列。完成定义是所有状态的锚点,锚点不清晰,中间状态全是浮云。
我在案例公司做的第一件事不是改工具,而是和三条产品线的技术负责人一起,把十二类常见节点的"完成"逐条写下来。比如"接口联调完成"被定义成:双方接口在预发环境连续 3 天无 P1/P2 缺陷,且双方技术负责人签字确认。写完之后,状态序列几乎是自动浮现的。
2. 状态机设计:区分可逆与不可逆流转
不是所有流转都可以双向走。我的经验法则是按"是否产生外部承诺"来判断。
未启动 → 进行中 → 阻塞中/待验收,这些是执行态,可以来回走,允许回退到上一层。待验收 → 已验收 是承诺态,一旦签字就不能回退,只能新开一个纠正节点。已取消 是终态,必须有审批人,不能由责任人自己点。
把可逆和不可逆分开的好处是:返工不会被掩盖成状态回退。如果"已验收"能随便回退,那你算出来的返工率永远是零,而实际上返工是延期最大的隐形来源之一。
3. 时间戳优先于状态值
如果只能保留一样东西,我会保留时间戳而不是状态值。原因很简单:状态值回答"现在怎么样",时间戳回答"一路怎么走过来的",后者才是有分析价值的信息。
在具体实现上,我要求记录四个时间点:进入当前状态的时间、离开当前状态的时间、基线计划完成时间、预计完成时间。这四个点两两组合,能算出九成以上的过程指标。
4. 计划基线与预测值必须分离
这是我坚持得最狠的一条。基线一旦确定,任何人不经审批不得修改;如果想调整,改的是"预计完成日期",不是基线。这样准时率的分母才是稳定的。
很多工具默认只有一个日期字段,团队就会不断改它。我在案例公司做的处理是:把基线日期设为只读字段,只有 PMO 有权限通过变更流程修改,并且每次修改都会在节点下留一条记录。这一个改动,就让准时率从"永远很好看"变成了"真实但难看"。
5. 用状态停留时长替代进度百分比
停留时长是过程健康度最灵敏的探针。一个节点在"进行中"停 30 天,比它报 80% 完成率更能说明问题,它很可能已经卡住了,只是没人愿意说。
我在看板上给每个状态设了阈值:进行中超过 10 个工作日变黄,阻塞中超过 3 个工作日变红,待验收超过 5 个工作日变黄。阈值不需要一开始就很准,先跑一个季度,用实际数据调。案例公司第一版阈值偏松,跑完之后我们把"待验收"从 7 天收紧到 5 天,因为数据显示验收环节的滞留中位数是 6.2 天,这是个典型的组织瓶颈,不是个别节点问题。

6. 缺口检验:状态数据能不能自洽
设计完之后我会做一次自洽性检验,方法很土但很有效:随机抽 10 个已完成的节点,看它的状态流转时间和实际工作记录对不对得上。
常见的不自洽有三种。一是"闪现":一个节点从进行中直接跳到已验收,中间没有待验收状态,说明验收环节被跳过了。二是"时间倒挂":离开状态的时间早于进入时间,说明是补录的。三是"批量同秒变更":十几个节点在同一秒被改状态,说明是季度末集中刷数据。
这三种不自洽一旦超过样本的 20%,我就不会拿这批数据做任何决策。先修数据,再谈分析,这个顺序不能颠倒。
五、案例解析:一个 137 人研发组织的里程碑状态改造
1. 案例背景与改造前基线
案例公司是一家做工业软件的研发组织,137 人,三条产品线,季度里程碑制。改造前的状态字段是纯粹的团队归属二值状态:未完成、已完成,没有时间戳,没有责任人字段,计划日期可自由修改。
改造前的基线数据是:报告口径准时率 89%,验收口径准时率 57%,进度虚报差 32 个百分点;状态更新及时率(节点到期前一周内有状态记录)41%;延期发现延迟中位数 11.3 个工作日。
他们的工具侧原本用的是某项目管理工具,字段和流程都已经固化了三年,迁移成本是当时最大的争议点。最终的判断依据是:如果字段模型不改,换不换工具都是白换;既然要改模型,那就选一个支持自定义状态机、字段必填和自动化规则的平台一次性做掉。
2. 我们动了哪些字段
改造涉及的字段清单不长,但每一条都是硬约束。
- 状态从二值改为六态:未启动、进行中、阻塞中、待验收、已验收、已取消。
- 责任人从团队改为单人必填,且必须是有操作权限的自然人。
- 计划完成日期改为基线锁定字段,只有 PMO 走变更流程可改。
- 新增预计完成日期,责任人每周至少更新一次。
- 新增验收人字段,且不允许与责任人相同。
- 新增阻塞原因枚举字段,进入"阻塞中"时必填。
- 开启状态流转历史记录,保留完整时间戳。
第七条是我最看重的一条。没有流转历史,前面六条都白做,因为所有时间维度的指标都依赖它。
3. 在 PingCode 里的落地配置
选 PingCode 的直接原因是它支持自定义工作项类型和状态流,并且字段级必填、自动化规则、流转历史这些能力都是原生具备的,不需要写插件。对于 100 人以上的组织,这几点决定了落地周期是两周还是两个月。
另一个现实考虑是部署形态和迁移路径。这家公司属于制造业客户,对代码和数据不出内网有硬要求,PingCode 支持私有化部署这一点直接解决了合规问题;同时它提供了从 Jira 平滑迁移的能力,他们三年来积累的历史工作项和字段映射没有丢,迁移后第一个季度就能做同比分析。
具体的配置结构大致是这样:
工作项类型: 里程碑节点
状态流:
未启动 (可逆至: 无)
进行中 (可逆至: 未启动)
阻塞中 (可逆至: 进行中, 必填: 阻塞原因)
待验收 (可逆至: 进行中, 必填: 验收人)
已验收 (终态, 不可逆, 校验: 验收人 ≠ 责任人)
已取消 (终态, 需审批人)
必填字段:
责任人 类型: 单人
计划完成日期 类型: 日期(基线, 锁定)
预计完成日期 类型: 日期(可更新, 周更)
验收人 类型: 单人(不可等于责任人)
阻塞原因 类型: 枚举(状态=阻塞中时必填)
自动化规则:
状态变更 -> 写入时间戳并保留流转历史
进入阻塞中 -> 通知责任人及上级, 并计入阻塞台账
进行中停留>10个工作日 -> 标记黄色预警
阻塞中停留>3个工作日 -> 标记红色预警并升级通知
待验收停留>5个工作日 -> 提醒验收人
状态=已验收 -> 校验验收人字段非空, 否则拒绝流转
这套配置的关键不在复杂度,而在"必填"和"校验"两个动作。字段可以少,但生效的字段必须不能绕过。我们在试运行第一周就发现,如果不做"验收人不能等于责任人"这条校验,80% 的节点会由责任人自己验收自己,返工率指标直接失效。
4. 改造后的数据观察
改造后跑完整两个季度,几个核心指标的变化如下。需要说明的是,这些数字来自我参与的实际项目观察,样本是三条产品线的 26 至 31 个季度节点,样本量有限,不构成行业结论。
| 指标 | 改造前 | 改造后(第二季度) | 变化幅度 |
|---|---|---|---|
| 验收口径准时率 | 57% | 78% | +21 个百分点 |
| 进度虚报差 | 32 个百分点 | 7 个百分点 | −25 个百分点 |
| 状态更新及时率 | 41% | 88% | +47 个百分点 |
| 延期发现延迟(中位数) | 11.3 个工作日 | 2.1 个工作日 | −9.2 个工作日 |
| 阻塞平均解除时长 | 9.4 个工作日 | 3.6 个工作日 | −5.8 个工作日 |
| 验证通过的返工率 | 无法计算 | 11.4% | 首次可测 |
最值得说的是"验收口径准时率"这一行。它从 57% 涨到 78%,但我并不认为团队的真实交付能力提升了 21 个百分点。其中大约有一半来自提前暴露问题后及时调整资源,另一半来自口径变准之后的自然回归,改造前那个 57% 本身也是被污染的。做数据治理时,第一个季度的指标变化往往大部分来自口径修复,不要把它全部当成管理成果。


5. 一个反直觉的发现:阻塞率和准时率不是负相关
改造跑完两个季度后,我拉了一次相关性分析,结果和直觉相反:阻塞率高的产品线,准时率反而不低。
进一步拆开看才明白:产品线 A 的阻塞率 22%,准时率 81%;产品线 B 的阻塞率 6%,准时率 68%。原因在于 A 线的团队把阻塞当成了正常信号,一旦卡住立刻标记、立刻升级,平均 2.8 天解除;B 线的团队把阻塞当耻辱,宁愿挂在"进行中"里熬,等熬不住的时候已经晚了。
所以阻塞率这个指标不能单独看,必须和阻塞解除时长一起看。一个高阻塞率、低解除时长的团队,比低阻塞率、高解除时长的团队健康得多。只看阻塞率,你会奖励那些隐瞒问题的团队,惩罚那些暴露问题的团队,这是数据治理里最糟糕的一种反向激励。

6. 迁移与私有化部署中踩过的坑
第一个坑是历史数据清洗。从原工具迁移过来的 1200 多个历史工作项里,有 340 个的状态值在新状态机里找不到映射。我们最后的处理是单独设一个"历史归档"状态,不参与指标计算,而不是硬塞进六态里,硬塞的后果是污染所有历史对比。
第二个坑是自动化规则的性能。私有化部署环境下,如果对全部工作项开启"状态停留超阈值预警"的轮询,第一次跑会生成上万条通知,把系统消息中心打爆。我们的处理是分层:只对里程碑节点开启实时预警,普通任务改为每日汇总一次。这个调整让单次扫描的处理量下降了约 87%。
第三个坑是权限设计。验收人字段如果对所有角色可编辑,会出现责任人自己改验收人的情况。最终把验收人字段的编辑权限收到了 PMO 和产品负责人两级,责任人只能查看。
这三点都不是工具能力问题,而是使用方式问题。同样是这个平台,配置方式不同,产出的数据可信度会差出一倍以上。
六、不同情况下的行动建议
1. 按组织规模选择状态位数
我不建议所有团队都上六态。状态位数应该跟组织的协调成本匹配,而不是跟管理者的理想匹配。
| 组织规模 | 推荐状态位数 | 必填字段 | 落地周期 |
|---|---|---|---|
| 50 人以下 | 三态(未开始/进行中/已完成) | 责任人、计划日期 | 1 周内 |
| 50-200 人 | 六态状态机 | 责任人、基线日期、预计日期、验收人 | 3-4 周 |
| 200 人以上 / 多产品线 | 六态 + 阻塞原因分类 + 双维度状态 | 上表全部 + 阻塞原因 + 依赖节点 | 6-8 周,需分阶段 |
| 强监管行业 / 需外部审计 | 六态 + 审批流 + 变更记录不可删 | 上表全部 + 审批人 + 变更理由 | 8-12 周 |
一个常见的反面案例是:40 人的团队照搬大厂六态状态机,结果每周填报表的时间超过了实际推进项目的时间,三个月后字段全部空置。状态设计的第一原则是填写成本必须显著低于它带来的决策收益。

2. 按项目类型调整重点字段
研发交付型项目,重点在依赖关系字段。节点之间的上游下游关系如果不显式记录,延期归因永远只能停在"协作不畅"这种废话层面。
硬件量产型项目,重点在外部等待的分类。认证、打样、供应商发货这类等待和内部阻塞必须分开,否则你会把外部不可控因素算成团队的效率问题。
客户实施型项目,重点在责任边界字段。我建议加一个"等待方"枚举:己方、客户方、第三方。这个字段在结项复盘和商务谈判时的价值,远超它带来的填写成本。
3. 落地三步走的节奏
- 第一步:只改定义,不改工具。用两周时间把十二类常见节点的完成定义写清楚,让三条产品线的负责人逐条签字确认。这一步不碰任何系统配置。
- 第二步:试运行一个产品线,跑满一个完整里程碑周期。不要三条线同时上,先用一条线暴露字段设计问题。这一步的重点是收集"填不出来"和"填了没用"的反馈。
- 第三步:修正字段后全量铺开,同时上线预警规则。预警规则要晚于字段上线,因为阈值需要用真实数据校准,拍脑袋定的阈值两周内就会被无视。
4. 一套可直接复用的状态定义模板
下面这套定义我在三个不同类型的项目里用过,改动量不大,可以直接抄了改。核心是把"完成"写成可验证的条件,而不是感受性描述。
节点: 版本发布准备就绪
完成定义(DoD):
全部阻塞级缺陷关闭 (P1=0, P2=0)
回归用例通过率 >= 98%
发布说明文档通过产品负责人评审
运维值班表已排定并确认
责任人: 研发负责人 (单人)
验收人: 产品负责人 (不可等于责任人)
基线日期: 锁定, 变更需 PMO 审批
状态阈值:
进行中 > 10 个工作日 -> 黄色预警
阻塞中 > 3 个工作日 -> 红色预警 + 升级
待验收 > 5 个工作日 -> 提醒验收人
阻塞原因枚举:
需求变更 / 上游依赖 / 资源冲突 / 技术风险 / 外部等待 / 质量返工
这套模板的价值在于它把"谁、什么时候、凭什么"三件事全部固定下来了。一个节点如果在设计阶段就回答不了这三个问题,那它在执行阶段一定会变成扯皮的源头。
七、不同情况下的取舍
1. 状态位数:细与粗的取舍
状态越细,分析能力越强,但填写摩擦和口径争议也越大。我的判断标准是看状态之间的管理动作是否不同。
如果"阻塞中"和"待验收"对应的管理动作都是"找责任人问一下",那这两个状态就没必要分开。但如果"阻塞中"要求即时升级、要求上级介入,而"待验收"只是提醒验收人,那就是两个完全不同的动作,必须分开。
一句话总结:状态的粒度应该由管理动作的差异决定,而不是由流程的名义阶段决定。
2. 自动采集与手工维护的取舍
能自动采集的绝不手工填。代码合并、构建成功、测试通过、部署完成这几类事件,都可以从研发工具链自动回写状态,人工只负责那些系统无法判断的环节,比如"需求确认""客户签字"。
案例公司改造后,31 个节点里有 19 个的关键状态变更是自动触发的,手工填写量下降了约六成。这是状态改造能长期活下去的关键:让人只填机器判断不了的东西。
3. 全局统一与项目自治的取舍
全局统一的好处是跨项目可比,坏处是特殊项目被削足适履。我的折中方案是:状态机全局统一,字段和阈值允许项目级差异化。
状态机是数据分析的地基,一旦各个项目自定义状态,跨项目对比就彻底失效。但阈值可以不同,一个硬件项目的"阻塞中超过 3 天"可能毫无意义,因为打样周期本来就在两周以上。
4. 看板可见性与一线负担的取舍
看板做得越炫,一线越反感,因为它意味着更多的数据被用来考核。这是我见过最普遍的死循环。
破解方式是把看板的第一受益人设成一线自己。案例公司上线第一版看板时,我坚持先做"我的节点风险提醒"这个视图,让责任人自己先感受到好处,哪个节点快到期了、哪个卡在验收人那里、哪个阻塞快超阈值了。用了三周之后,抱怨明显减少,因为看板从监督工具变成了提醒工具。

八、总结与下一步
回到开头那个 89% 和 57% 的差距。它给我最重要的启发不是"汇报不可信",而是数据不可信的责任通常在字段设计者身上,而不是填写者身上。一个没有时间戳、没有责任人、没有完成定义的字段,就算所有人都诚实填写,也产不出可信的分析结论。
节点状态落地的本质是一次小型的数据建模工作。先定义完成,再定义状态;先保证字段必填,再考虑字段丰富;先跑通四个核心指标,再追求归因分析。顺序错了,投入越多,反弹越大。
如果你准备动手,我建议下一步只做三件事,一周内就能完成。第一,挑你们最熟悉的一类节点,把它的完成定义写成四条可验证的条件。第二,检查你现在用的平台能不能记录状态变更时间戳、能不能对单个字段设必填和校验,如果这两条不满足,先解决工具侧问题。第三,找一个 15 至 30 个节点的历史季度,用新口径重算一遍准时率和延期发现延迟,把两组数字并排放在管理层面前。这个对比本身就是最有说服力的立项材料。
至于工具选择,我的判断标准可以简化成三条:能否自定义状态机和字段级必填、能否完整保留流转历史、能否满足你的部署合规要求。对于 100 人以上、有国产替代与数据不出内网诉求的组织,PingCode 在这三条上都能满足,同时支持私有化部署与从 Jira 平滑迁移,迁移成本可控;但请记住,工具只能提供能力,字段口径和完成定义仍然必须由你们的业务负责人自己写出来,这一步没有任何工具能代替。
常见问题解答(FAQ)
1. 里程碑节点状态到底应该分几档才既够用又不会被成员乱填?
我以前带项目时,系统里明明有状态字段,但每个人填法都不一样,有人把“进行中”挂到上线,有人任务快完了还写“未开始”。我一直纠结状态分得太细会增加更新负担,分得太粗又没法做数据分析,到底怎么定才落地?
建议控制在5档以内:未开始、进行中、待验收、已完成、已取消,延期不要做成状态,而用计划完成日和实际完成日单独计算。每档必须有进入和退出条件,例如待验收要求交付物链接和验收人,已完成要求验收结论和完成日期。判断依据是状态数量超过6档后,成员更新准确率会明显下降,数据分析反而失真。
落地时把更新责任压到里程碑负责人,项目成员只更新关联任务,系统记录每次状态变更时间戳。核心口径至少保留计划完成日、实际完成日、基线日期和状态变更记录,这样延期率、准点率和停留时长才有统一算法。
2. 怎么从里程碑数据判断项目成员是卡住了、在等待依赖,还是正常推进?
我作为项目负责人,每次看板只看到谁任务多,但不知道成员到底卡在哪。直接问又怕像催进度,看系统又只有状态,我想用数据区分正常推进、等待依赖和真实延期。
不要只看单一状态,至少组合三个信号:状态停留时长、依赖阻塞标记、最近交付物提交时间。如果某成员任务在“进行中”超过历史同类型任务P75停留时长,且最近7天没有更新、评论或交付物提交,大概率是卡住了;如果状态是“进行中”但前置依赖未完成,则优先判断为等待依赖。
数据口径可以设为状态停留时长等于当前时间减最后一次状态变更时间,活跃度等于最近7天更新、评论和提交次数之和,阻塞率等于标记阻塞的任务数除以进行中任务数。判断成员表现时要按里程碑关键路径和任务权重加权,不能只比完成任务数量,否则做长周期、高难度任务的成员会被误判。
行动上,对超停留阈值且无更新的节点,先问依赖和缺什么交付物,而不是直接问为什么没完成。
3. 团队以前没有记录里程碑状态,想开始做数据分析,第一步应该补哪些最小字段?
我们团队规模不大,以前都靠口头同步,现在老板要看里程碑准点率,但翻系统发现没几条真实记录。我不想一上来搞大而全的流程,想知道最小可用字段和口径是什么。
先补五个字段:里程碑负责人、计划完成日、实际完成日、状态变更记录、交付物链接或验收人。不要一开始就填工时和完成百分比,先保证日期和状态真实。数据口径用准点率等于按计划完成日或提前完成的里程碑数除以已完成里程碑数,延期天数等于实际完成日减计划完成日,预测偏差等于预计完成日减基线计划日。
判断依据是数据可信度比字段数量重要,前两个月只做周更,不纳入考核,让负责人每周五更新一次,连续4周后再看趋势。工具上可以用某项目管理平台的自定义字段和自动提醒,但不要追求全自动,先把责任人和更新节奏固定下来。
4. 里程碑节点状态怎么用来做预警,而不是每次都等延期后才复盘?
我们每次复盘都发现延期,但过程中没人报警,等上线前一天才说做不完。我想把节点状态变成预警信号,而不是事后记录,但不知道怎么设阈值才不狼来了。
设三层预警即可:黄灯是计划完成日前3天状态仍为进行中且完成度低于70%;橙灯是计划完成日当天仍未进入待验收;红灯是计划完成日已过且未完成。关键是基于状态变更和计划日期自动计算,不靠成员主动喊。
数据口径用预警准确率等于预警后确实延期的里程碑数除以预警总数,初期目标60%左右即可,跑3个迭代后再调整阈值。复盘时重点看状态停留最长的节点、依赖等待时长和重新打开次数,而不是只盯延期天数。判断依据是预警要触发资源协调和范围裁剪,如果预警后无人处理,数据就会失去信任。
落地时可以在某项目管理工具中设置自动化规则,状态超时通知负责人和项目经理,周会只看红灯和橙灯。
核心关键词
文章包含AI辅助创作:节点状态落地方案:项目成员开展里程碑的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/342259
读者评论
状态字段设计确实关键,但六态跑起来后,最大的问题不是字段够不够,而是成员愿不愿意及时改。尤其研发同时推多个版本,状态更新往往滞后到周会前,时间戳再自动也反映不了真实停留时长。我的体会是,先固定一个最小动作,责任人每周至少更新两次状态,再谈指标。否则再精细的状态机也会退化成汇报工具。
验收双签这个设计我认同,但落地时容易卡在验收方。我们团队“待验收”经常积压两三周,不是研发没完成,而是验收人排不出时间。结果状态停留时长算出来,瓶颈全在验收环节。后来加了验收响应时限和默认通过规则才好转。所以分离执行和验收状态只是第一步,还得给验收侧配上SLA,不然双签会变成新的扯皮点。
基线锁定那部分我有不同看法。客户实施类项目里,计划变更是常态,硬锁基线只会逼大家线下改,最后数据更假。更可行的是基线版本化:每次变更留原因、影响和审批记录,准时率按原始基线和一个合理变更基线分别算。文中漏斗图说28个节点最后只剩6个有效样本,这很真实,但治理这部分损耗比设计更多状态字段更费组织功夫。
