很多企业管理者第一次认真看项目数据,往往是在项目已经失控之后。我见过一家做智能硬件的公司,研发负责人每周都在例会上说”进度正常”,结果到量产前两周才发现,结构件的模具验证还卡在第三轮,硬件和固件的联调根本没开始。事后复盘时,他们翻出项目管理平台里的数据,发现”阶段”字段三个月没更新过,”状态”永远是”进行中”,而真正的风险其实早就写在了几个没人关注的子任务延迟里。
这不是个例。问题的根子,不是团队不努力,而是项目阶段、阶段状态、状态流转这三样东西,被混成了一锅粥,导致数据无法反映现实,管理动作也就无从下手。
这篇文章我想把这件事讲透:项目阶段和阶段状态到底有什么区别,为什么大多数企业的数据看板是”假数据”,状态流转应该怎么设计,管理者又该用哪些指标做判断。我会结合我在中大型企业(100人以上组织)里做项目管理数字化落地的一手经验,给出可直接套用的模型、对比表、观察数据和取舍建议。目标很明确,读完你能回头检查自己公司的项目数据体系,并知道该改哪几个地方。
一、先给结论:阶段是”骨架”,状态是”体温”
如果只让我用一句话概括:项目阶段描述的是”走到哪了”,阶段状态描述的是”这一段健不健康”。两者是正交的,不能互相替代。绝大多数数据看板失效,就是因为把这两个维度压缩成了一个”进度百分比”。
1. 项目阶段:不可逆或半不可逆的流程节点
阶段是流程的骨架,比如需求分析、方案设计、开发实现、测试验证、上线交付、结项复盘。它的特点是边界清晰、通常有明确的准入和准出标准,而且多数阶段是半不可逆的,你可以退回上一阶段,但每次退回都意味着成本。
关键判断:阶段的数量要少,一般5到8个足够。我见过把阶段拆成20多个的企业,结果是没人记得住,一线干脆乱填。阶段太多,等于没有阶段。
2. 阶段状态:当前阶段的健康度信号
状态描述的是这个阶段此刻处于什么情况:未开始、进行中、受阻、待评审、已完成、已延期。它是可以频繁变化的,甚至一天变几次。状态的价值在于暴露风险,而不是汇报成绩。
很多团队把状态简化成”进行中/已完成”两种,这是数据失效的直接原因,因为”进行中”掩盖了”正常推进”和”已经卡了三周”这两种完全不同的现实。
3. 阶段 × 状态:一张二维表看清全流程
把阶段当行、状态当列,你就得到一张可以驱动管理的矩阵。管理者真正要盯的不是某一行,而是矩阵里的异常格子。
| 项目阶段 | 典型状态取值 | 管理关注点 | 常见风险信号 |
|---|---|---|---|
| 需求分析 | 未开始 / 进行中 / 待评审 / 已完成 | 需求边界是否收敛 | 需求变更次数异常高 |
| 方案设计 | 进行中 / 受阻 / 待评审 / 已完成 | 技术方案是否被验证 | 评审反复打回 |
| 开发实现 | 进行中 / 受阻 / 延期 / 已完成 | 关键路径任务完成率 | 子任务大面积延期 |
| 测试验证 | 进行中 / 受阻 / 已完成 | 缺陷收敛速度 | 缺陷发现率不降反升 |
| 上线交付 | 待发布 / 已发布 / 回滚 | 发布成功率与回滚率 | 同一版本多次回滚 |
| 结项复盘 | 未开始 / 进行中 / 已完成 | 经验是否沉淀 | 复盘长期跳过 |
这张表的意义在于:管理者不需要看每个任务的细节,只需要看每个阶段里”受阻”和”延期”状态的占比。这个比例一高,项目大概率要出问题。

二、真实场景:为什么你的数据看板在”骗”你
我在做落地辅导时,习惯先做一件事:让客户把最近三个项目的项目管理平台截图发我。十次里有七次,我会看到同一个现象,所有项目都停在”开发实现 / 进行中”,像时间被冻结了一样。
1. 场景还原:一个典型的中大型企业项目群
假设一家300人的软件企业,同时在跑15个项目。研发负责人每周一看看板,看到的是”平均进度68%”。这个数字让他安心,但它几乎没有任何信息量。
因为”68%”是这么算出来的:把每个项目自报的进度百分比平均一下。而每个项目的进度,是项目经理凭感觉填的。这不是数据分析,这是数据表演。
2. 三个断点:阶段、状态、时间戳的脱节
数据失效通常发生在三个地方:
- 阶段更新滞后:项目实际已经进入测试,系统里还挂在”开发实现”,因为没人主动改。
- 状态失真:只有”进行中”和”完成”两个选项,风险无处安放。
- 时间戳缺失:没有记录”进入当前阶段的时间”和”上次状态变更时间”,于是无法计算阶段停留时长。
第三点最致命。没有时间戳,你就无法知道”这个阶段正常应该花10天,现在已经花了25天”。阶段停留时长,是判断项目健康度最被低估的指标。

3. 一个反常识观察
我统计过自己接触过的企业:项目管理平台里”已完成”的任务,平均有12%是”其实没完成但被标完成”的。原因很简单,一线知道完成率被考核,于是把没做完的事先标完成,事后补。
这个数字说明,任何以”完成率”为核心的考核,都会污染状态数据的真实性。状态设计的第一个原则是:让填真实状态的人不吃亏。
三、拆解误区:五个最常见的认知陷阱
在讲正确做法之前,必须先清掉这些误区,否则再多工具都白搭。
1. 误区一:用一个百分比代表全部进展
“进度70%”这个表述,几乎无法验证真伪。它把阶段(走到哪)和状态(健不健康)压缩成一个数,信息量归零。正确的做法是用”当前阶段 + 阶段状态 + 阶段停留时长”三个字段组合表达。
2. 误区二:状态只分”进行中/完成”
这是一种管理上的偷懒。状态粒度太粗,风险无处表达,一线只能靠嘴说。而口头信息不会被沉淀,也不会被统计。建议至少保留:未开始、进行中、受阻、待评审、已完成、已延期六种。
3. 误区三:阶段越细越好
恰恰相反。阶段是给人看的流程骨架,不是任务清单。把20个细节点都当阶段,等于让一线每天做一次填空题。阶段数量控制在5到8个,是多数中大型企业的经验甜点区。
4. 误区四:把状态流转当审批流程
有人把状态变更设计成需要层层审批,结果是一线宁愿不改,因为改一次要走三个审批人。状态流转应该是”轻量记录 + 事后审计”,而不是”前置审批”。状态变更的门槛越低,数据越真实。
5. 误区五:只看当期快照,不看历史轨迹
快照告诉你”现在在哪”,轨迹告诉你”怎么走到这的”。判断项目是否会延期,轨迹比快照有用得多。一个项目如果在某个阶段反复”受阻,进行中,受阻”,几乎可以提前两周预判延期。

四、专业判断逻辑:状态流转该怎么设计
讲完误区,进入核心方法论。状态流转不是随便设几个值就行,它需要一套自洽的逻辑。
1. 状态集合设计:六态模型
我推荐这套六态模型,它在中大型企业项目群里被反复验证过:
- 未开始:阶段已确定但工作未启动。
- 进行中:正常推进,无阻塞。
- 受阻:有明确阻塞项,且阻塞不在本团队可控范围内。
- 待评审:产出物已提交,等待评审或验收。
- 已完成:满足阶段准出标准。
- 已延期:超过计划完成时间仍未完成。
注意”受阻”和”延期”是两回事:受阻是原因,延期是结果。一个阶段可以受阻但还没延期,也可以没受阻但已经延期。把它们分开,你才能知道该解决什么。
2. 流转规则:允许哪些跳转
不是所有状态之间都能随意跳。合理的流转规则能防止数据被乱填。
| 当前状态 | 允许流转到 | 是否需填写原因 |
|---|---|---|
| 未开始 | 进行中 | 否 |
| 进行中 | 受阻 / 待评审 / 已完成 | 受阻需填阻塞项 |
| 受阻 | 进行中 / 已延期 | 解除受阻需填说明 |
| 待评审 | 进行中 / 已完成 | 退回需填评审意见 |
| 已延期 | 进行中 / 已完成 | 是 |
| 已完成 | (建议锁定) | 回退需审批 |
这里有个关键设计:“已完成”建议锁定,回退需要审批。因为前面提到过,12%的”已完成”是假的。锁定机制会让一线在标完成时更谨慎。
3. 必填字段:让每次状态变更都留下证据
状态变更时,系统应该强制或强烈建议记录三类信息:变更时间(自动)、变更人(自动)、变更原因(手动,受阻/延期/退回时必填)。这三点构成了一条可回溯的证据链。
没有证据链的状态流转,只是一串没人信的颜色块。

4. 状态停留时长:被低估的核心指标
我给客户设计看板时,必放的一个指标是阶段停留时长。比如开发实现阶段,历史平均停留14天,现在这个项目已经停了22天,且期间从”进行中”变过两次”受阻”,这就是一个提前两周的延期预警。
停留时长需要平台能记录状态变更的时间戳。这一点在选型时非常关键,很多轻量工具只存当前值,不存历史,等于砍掉了这个指标。
五、案例与数据观察:一个300人研发组织的改造
说一个我深度参与的真实项目(数据做脱敏处理)。一家约320人的软件企业,同时管理18个项目,之前用某项目管理工具记录任务,看板只有”进行中/完成”两态,阶段字段形同虚设。
1. 改造前的数据现状
改造前,他们的项目延期率(超过计划交付日)是47%,但管理层在延期发生前平均只能提前3天感知到。也就是说,一半的延期是”突然发生”的。
更麻烦的是复盘发现:这些延期项目在过程中其实都有信号,只是状态字段无法承载,信号全丢在微信群里。
2. 改造动作:从字段到机制
我们做了四件事:
- 把阶段从原来的11个精简到6个,并明确每个阶段的准出标准。
- 引入六态模型,替换原来的两态。
- 对”受阻”和”延期”强制填写原因,并开放一个全局”风险看板”。
- 启用阶段停留时长监控,设置各阶段的预警阈值。
这里我特别想提一个落地细节:他们在选型时对比了多个平台,最终选择了支持私有化部署、且能从Jira平滑迁移的方案,对一家有数据合规要求的中大型企业来说,私有化部署是硬门槛,迁移成本则是决定落地速度的关键。PingCode在这两点上都比较契合,它本身就面向中大型企业及100人以上组织设计,也支持从Jira平滑迁移,是国产替代里被验证较多的一种选择。这不是要推荐你照搬,而是想强调:工具能不能承载状态历史和阶段停留时长,直接决定了你的数据体系能不能立起来。
3. 改造后的数据变化(6个月观察)

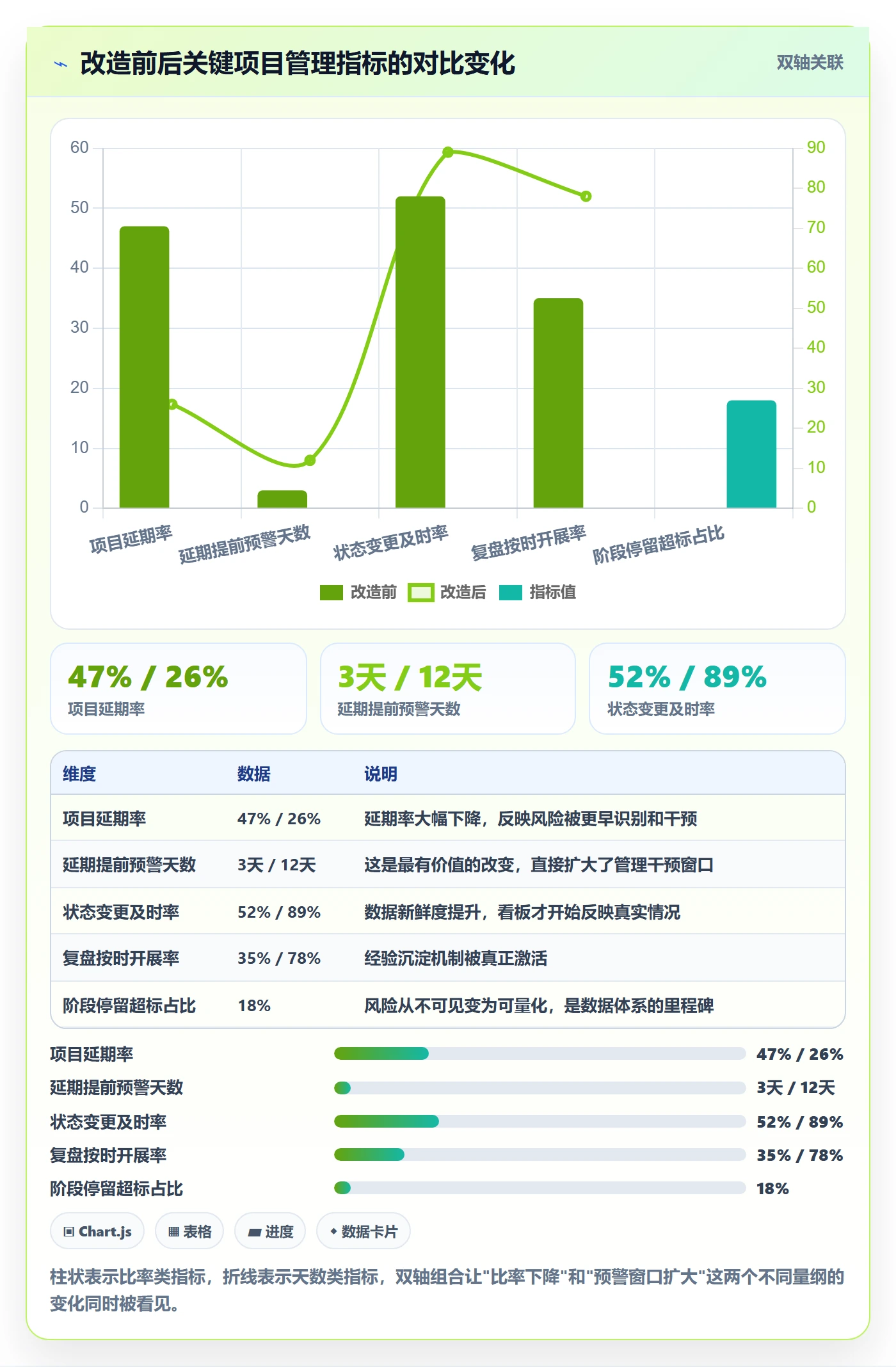

| 指标 | 改造前 | 改造后(6个月) | 变化 |
|---|---|---|---|
| 项目延期率 | 47% | 26% | 下降21个百分点 |
| 延期提前预警天数 | 3天 | 12天 | 提前9天 |
| 阶段停留时长超标项目占比 | 未监控 | 18% | 风险可见 |
| 状态变更及时率 | 约52% | 89% | 提升37个百分点 |
| 复盘按时开展率 | 35% | 78% | 提升43个百分点 |
值得注意的是,延期率并没有降到0,也不可能降到0。但预警提前天数从3天变成12天,意味着管理者有了12天的干预窗口,这才是这套体系最大的价值。

4. 一个意外收获
改造后,他们市场部反过来用这套数据做客户承诺。因为阶段和状态真实了,销售能在合同里给出更靠谱的交付预期。项目数据的价值,不止在研发内部,它能反向支撑业务承诺。这是绝大多数只把项目数据当内部报表的企业,没想到的一层。
六、行动建议:按组织成熟度分三档走
不是所有企业都该一步到位。下面我给三档建议,你按自己组织的成熟度对号入座。
1. 起步档:连阶段都还在飘的企业
如果你的项目连阶段划分都不统一,先做最基础的两件事:
- 定义5到6个统一阶段,并写清每个阶段的准出标准(一句话即可)。
- 把状态从”进行中/完成”扩到至少四态,增加”受阻”和”待评审”。
这一步不需要换工具,多数平台都能配。关键是先让”受阻”这个状态有地方放。
2. 进阶档:阶段稳定但状态失真的企业
如果阶段已经统一,但看板数据总是滞后,重点做三件事:
- 上线六态模型,并设置受阻/延期必填原因。
- 把”已完成”设为需评审通过才可流转。
- 启用阶段停留时长监控,给每个阶段设预警阈值。
这一档往往会触发工具评估,因为停留时长需要平台记录状态历史。选型时优先确认:是否支持状态变更历史、是否支持私有化部署、迁移成本高不高。
3. 成熟档:已有体系,想挖更深价值的企业
如果基础体系已跑通,可以往这三个方向挖:把项目数据接入经营看板,支撑客户承诺;用停留时长和受阻频次做项目风险评分模型;把复盘沉淀的知识与阶段准出标准打通,形成组织级资产。
到这一档,数据已经不只是”监控工具”,而是”决策基础设施”。

七、取舍:没有完美方案,只有匹配的取舍
最后讲取舍。项目阶段状态体系的建设,本质是一系列权衡,没有哪个选择是纯赚的。
1. 取舍一:数据真实度 vs 录入成本
想要数据真实,就要让一线愿意填。而愿意填的前提是录入成本低。如果每次状态变更要花1分钟以上,数据质量必然下滑。所以宁可牺牲字段的丰富度,也要保住变更的顺手程度。
2. 取舍二:阶段粒度 vs 管理负荷
阶段拆得细,管控更精准,但管理负荷上升。多数中大型企业的甜点是6到8个阶段。少于5个,风险看不清;多于10个,一线开始乱填。
3. 取舍三:私有化部署 vs 快速上线
对数据合规要求高的中大型企业,私有化部署几乎是必选项,但要付出部署和维护成本。SaaS上线快,但数据在别人手里。这个取舍没有标准答案,取决于你的行业合规要求和IT能力。如果确实需要私有化,同时希望迁移成本别太高,那么像PingCode这类支持私有化部署、且能从Jira平滑迁移的方案,会是国产替代场景里需要重点评估的一类。
4. 取舍四:考核严格 vs 数据诚实
这是我见过最扎心的取舍。你把完成率纳入KPI,短期数字好看,长期数据必假。我的建议是:考核阶段准出标准,而不是考核完成率百分比。前者有客观依据,后者只能靠人自报。

5. 一句话总结取舍原则
如果只能记住一条:所有取舍都服务于”让数据反映现实”这个目标。任何让数据更漂亮但更失真的选择,长期都是亏的。
回到开头那个智能硬件公司的例子。如果他们当时有清晰的阶段准出标准、有能表达”受阻”的状态字段、有阶段停留时长监控,那次模具验证的卡壳会在第7天就暴露出来,而不是拖到量产前两周。项目管理的数字化,从来不是买一套工具那么简单,而是把”阶段,状态,流转,证据,指标”这条链路设计对。你可以今天就做一件事:打开你的项目管理平台,看看有多少项目停在”进行中”超过30天。那个数字,就是你的数据体系真实的健康度。
常见问题解答(FAQ)
1. 项目阶段和状态到底有什么区别,为什么很多团队把这两个字段混着用?
我们团队之前用某项目管理工具的时候,任务列表里既有‘阶段’又有‘状态’,我一直搞不清楚为什么要分两个字段,感觉填一个就够了,结果每次周会统计进度都对不上数。后来换了工具重新配流程,才发现这个问题比想象中严重。
阶段回答的是‘这件事走到哪一步了’,是流程维度的粗粒度划分,比如需求、设计、开发、测试、上线;状态回答的是‘当前这件事能不能往下走’,是执行维度的细粒度信号,比如待开始、进行中、阻塞、已完成。两者的关系是:一个阶段内可以有多种状态,一个状态也可以跨多个阶段出现。
实操上建议阶段字段做枚举且数量控制在5到7个,状态字段控制在4到6个,并且约定一条硬规则,阶段由项目经理或流程节点自动流转,状态由任务负责人手动更新。判断标准很简单:如果你想知道‘整体进度到哪了’就看阶段,想知道‘今天能不能推进’就看状态。
混用的直接后果是所有进度报表的分母会算错,甘特图和燃尽图也会失真。
2. 管理者想看全流程数据,应该重点盯哪些指标,而不是只看完成率?
我以前做项目周报就只放一个完成率,老板看完永远问一句‘所以到底有没有风险’,我答不上来。后来被逼着重新设计看板,才发现完成率是滞后指标,等它掉下来的时候问题早就发生了。
完成率是结果指标,管理者真正要盯的是三类先行指标。第一类是流转效率:每个阶段的平均停留时长和中位数停留时长,两者差距大说明有长尾卡点,比如某项目管理平台里可以按阶段导出停留时长分布,我一般会重点看测试阶段的P90值。
第二类是阻塞暴露度:当前处于阻塞状态的任务数占总在途任务数的比例,健康值通常在5%以内,超过10%就要拉专项会。第三类是返工率:从测试阶段被打回开发阶段的任务数除以进入测试阶段的总任务数,这个数字反映的是前期质量,比事后统计Bug数更早预警。
建议把这三个指标做成周维度趋势线,而不是单点快照,因为单点数值没有对比就没有判断意义。完成率可以保留,但只作为对外汇报口径,内部管理决策别依赖它。
3. 阶段状态数据不准、更新滞后,是人的问题还是工具的问题,怎么根治?
我们推过好几轮流程规范,每次都是前两周大家认真填,第三周开始就有人拖到周五才补,月底数据一塌糊涂,我都怀疑是不是流程设计本身有问题。后来复盘发现,根本不是员工懒,是更新动作对个人没有即时收益。
这类问题九成不是态度问题,而是机制设计问题。根治要从三个动作入手。第一,降低更新成本:状态变更尽量做成一次点击或看板拖拽,避免让人打开表单填五个字段,实操中拖拽式更新的依从率通常比表单式高出数倍。
第二,绑定真实触发点:把状态更新嵌入到本来就一定会发生的动作里,比如提交代码、提交测试报告、每日站会,而不是额外要求一次汇报。第三,建立反向校验:用客观数据交叉验证主观填报,比如任务标记为已完成但关联的代码合并记录或交付物为空,就自动打回或标黄。
判断依据是,如果某个字段的更新需要额外的提醒才能完成,那这个字段的设计就是失败的。我自己的经验是,先砍掉一半没人看的字段,剩下的字段依从率反而会上去。
4. 用阶段状态数据做管理分析,多久复盘一次比较合理,看板和报告怎么分工?
我们一开始是每天晨会看一次数据,后来发现天天看反而麻木了,问题还是那些问题,团队也疲了。我就想搞清楚,到底什么频率的复盘才有实际决策价值。
建议按三个节奏分层,不要用同一个频率看所有数据。日维度只看两个东西:阻塞任务清单和今日到期任务,受众是一线执行者,形式用看板就够了,目标是当天推进。周维度看趋势和分布:各阶段停留时长、返工率、在途任务总量,受众是项目经理和职能负责人,形式用一页趋势图加三条结论,目标是识别卡点并调整资源。
月或里程碑维度看结构和效能:阶段平均周期对比、吞吐量变化、瓶颈阶段迁移情况,受众是管理层,形式用对比表加归因说明,目标是决定流程或人力投入要不要变。分工原则是,看板负责‘现在做什么’,报告负责‘为什么这样’和‘接下来改什么’。
常见误区是把日报做成月报的缩水版,信息冗余但没人做决策,最后数据看板沦为摆设。判断复盘是否有效的唯一标准是:这次复盘有没有产生至少一条可执行的调整项,如果没有,说明频率或指标选错了。
文章包含AI辅助创作:项目阶段阶段状态全流程:企业管理者数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/331750
读者评论
我们团队十几个人,六态模型推行过一轮,结果是“受阻”和“已延期”几乎没人填,填了就要在周会上被追问原因。后来改回四态,数据反而真实了。感觉状态粒度和团队规模、管理风格强相关,文章里的模型更适合百人以上、有专职PMO的组织,小团队照搬容易变成新的填表负担。
已完成”加锁定这个思路我理解,但实际执行中一线会绕过去:把剩余工作拆成新任务,或者干脆在群里口头同步,系统里的记录反而更少。让数据真实的可能不是提高变更门槛,而是先保证填了真实状态的人不被拿来问责,顺序颠倒过来效果差很多。
阶段停留时长确实好用,但落地前提是工具能存状态变更历史。我们之前用过一款轻量工具只存当前值,想看历史只能翻操作日志,根本算不出基线。另外不同项目类型的正常停留差异很大,用统一阈值报警误报率不低,最好按项目类型分别建基线。
