资源管理角色教程:项目成员落地方案,避坑指南

如果你正在搜索“资源管理角色教程”,大概率不是想学一个概念,而是遇到了一件很具体的事:系统上线了,权限配好了,流程文档也发了,但两周之后你打开资源视图,看到的是一片灰色,项目成员要么没填,要么填了“其他 8 小时”,要么填的数字和任务列表对不上。于是“资源管理”这四个字变成了一个只在季度汇报 PPT 里出现的词。我在 2021 到 2024 年之间以外部顾问身份跟进过 11 个资源管理落地项目,组织规模从 120 人到 2600 人,其中有 3 个在 90 天内基本停用,8 个活了下来。

这篇文章不复述“什么是资源管理”,而是把项目成员这一层真正要做什么、为什么总是断在这里、以及不同规模组织该怎么取舍,一次讲清楚。

一、先给结论:项目成员不是被管理的对象,而是整条数据链的源头

很多团队把资源管理理解成“管理者看的仪表盘”,于是把全部精力放在管理者端的报表、可视化和冲突预警上。这是一个方向性错误。资源管理的输入永远来自项目成员,如果源头数据是脏的,后面所有的平衡、预警、调配都是在错误的地基上做精密计算。

我先给三条结论,后面的所有章节都是在解释和验证这三条。

1. 角色定义必须早于工具配置

我见过的失败项目里,最常见的顺序错误是“先买工具、再配流程、最后才想角色”。工具会反过来规定你的角色模型,它有“任务负责人”“工时单”“资源请求”这些字段,团队就照着填,结果填出来的东西和真实的组织权责对不上。

正确的顺序是:先明确“谁对哪条数据负责”,再决定用什么字段承载它。角色不清,字段越多越乱;角色清楚,哪怕先用电子表格也能跑通最小闭环。

2. 项目成员的最小可用义务只有三条

这是我最核心的判断之一。绝大多数资源管理教程会给项目成员列十几条要求:填工时、更新进度、上传交付物、写风险、写日报、维护技能标签。这些要求单看都合理,叠加起来就变成了“额外一份工作”,遵从率必然崩塌。

我把项目成员在资源管理语境下的义务压缩到三条,其余全部视为可选:

  • 义务一:任务级的承诺与变更,接受任务时确认预估工时,任务变化时更新预估,而不是等到周末回忆。
  • 义务二:周期性的一次性回填,每周固定一次,用 3 到 5 分钟确认“本周我实际投入在哪些任务、大致比例多少”。
  • 义务三:冲突的显式上报,当被安排的工作超过可用容量时,用系统里的一个动作把冲突暴露出来,而不是默默加班或默默延期。

这三条覆盖了资源管理真正需要的输入:容量、占用、冲突。至于日报、心得、过程截图,那是另外的管理目的,不要混进资源管理的流程里一并要求。

3. 落地失败几乎全部集中在第一周和第四周

把 11 个项目的停用时间点排在一起看,会发现两个明显的死亡窗口:上线后第 3 到 5 天(新鲜感消失、发现填了没人看),以及第 4 周(第一次月度复盘发现数据不能用,管理层失去信心)。这两个窗口的处理方式,决定了项目是“活下来”还是“走个过场”。

资源管理角色教程:项目成员落地方案,避坑指南

二、背景与真实场景:资源管理为什么总在项目成员这一层断掉

要理解这个断点,需要先看清一个事实:在大多数组织里,项目成员的“项目工作”只占其全部工作时间的一部分,剩下的是会议、支持、运维、招聘面试、内部事务。资源管理如果只统计项目工作,算出来的永远是偏低的占用率,管理者据此派活,成员只能靠加班兜底。

1. 三类组织的真实状态

我按资源数据的可用程度,把接触过的组织分成三类。这个分类比“行业”“规模”更有解释力,因为它直接对应你能做到什么程度。

组织类型 典型特征 资源数据完整度 能支撑的决策
任务驱动型 成员全部工作都在项目任务里,几乎没有非项目事务 75%-90% 可按人按周做容量平衡与排期
混合职能型 项目工作与职能支持各占一半,人员在多个项目间共享 40%-60% 只能做趋势判断与粗粒度冲突预警
矩阵/多线汇报型 同时向项目经理与职能主管汇报,优先级由人协调 25%-45% 只能做"谁明显超载"的定性识别

这张表的用途不是给你贴标签,而是让你放弃不切实际的期待。混合职能型组织追求 90% 的数据完整度是徒劳的,能做到 60% 并稳定住,就已经可以支撑 80% 的排期决策。

资源管理角色教程:项目成员落地方案,避坑指南

2. 一个 200 人研发组织的 30 天观察

2023 年我在一家约 200 人的软件公司做了一次为期 30 天的观察,不做任何干预,只记录。这家公司已经上线了项目管理系统,也发了填报规范,管理层认为“资源管理已经跑起来了”。

观察结果很不客气:系统里有 1,847 条任务,其中 613 条(33%)没有预估工时;有预估工时的任务里,预估与实际偏差超过 100% 的占 41%;工时记录中“其他/杂项”类目占全部填报时长的 34%;同一个成员在同一天被记录在两个项目上、合计超过 12 小时的情况出现 127 人次。

最有价值的发现不是这些数字,而是原因。我逐个访谈了 22 名成员,得到的回答高度一致:“我不知道填这个给谁看。”这不是态度问题,是设计问题,数据没有消费方,填报就变成了纯支出。

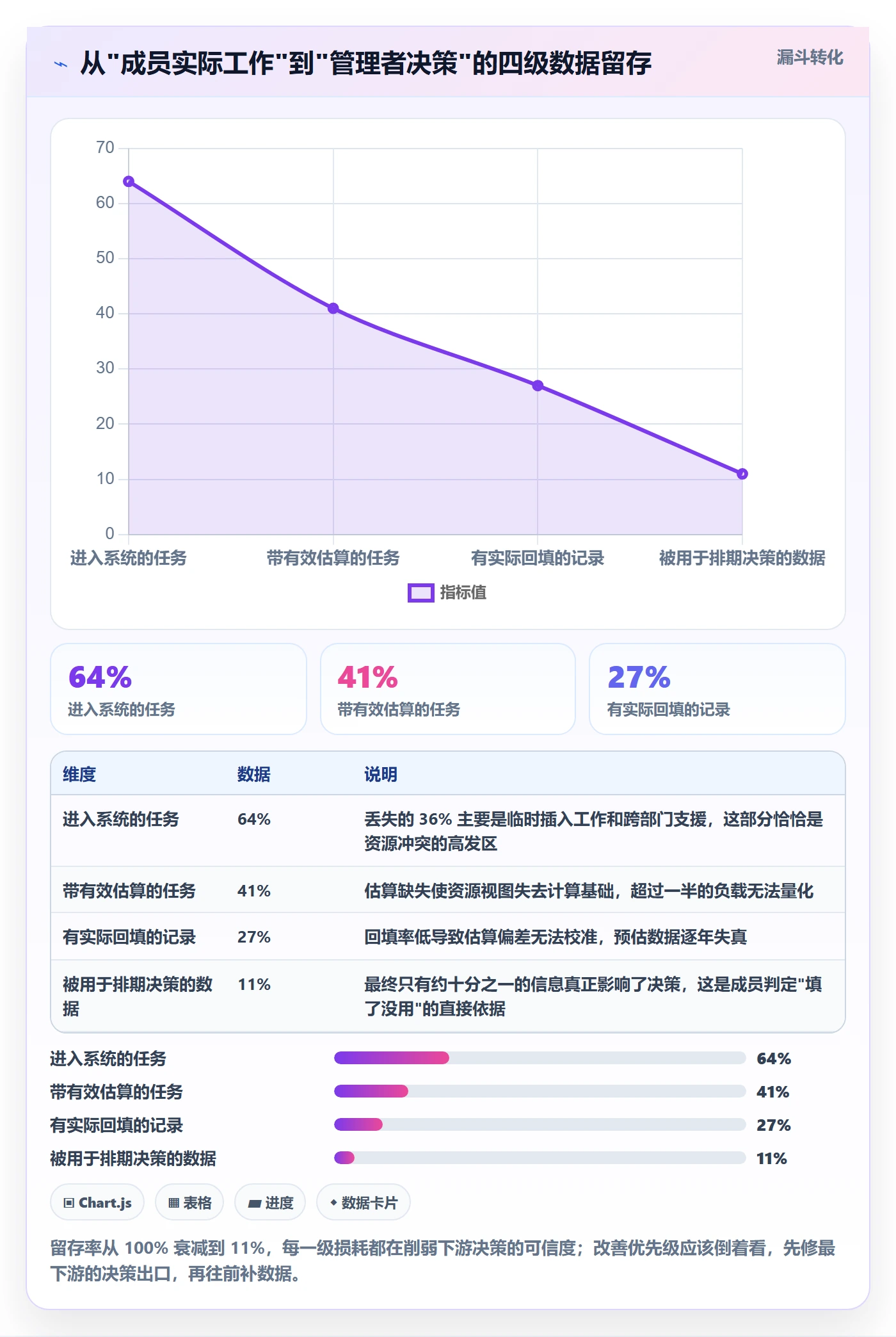

3. 资源管理的四个数据断点

把这条链路拆开看,从成员手上有工作,到管理者做出调配决策,中间有四个必然的损耗点。绝大多数落地失败,是四个断点同时漏水。

  1. 断点一:工作没有进入系统。临时插入的支援、跨部门帮忙、线上问题处理,从来不建任务,直接从聊天窗口发生。
  2. 断点二:进入系统但没有估算。任务建了,只有标题和负责人,没有工作量,资源视图里就是一个无法计算的方块。
  3. 断点三:有估算但没有实际。预估填了,实际投入没人回填,偏差永远无法校准,半年后所有人都不再相信预估。
  4. 断点四:有实际但没有决策。数据齐了,但排期会、调配会依然靠拍脑袋,成员发现填了也没改变任何事,第 6 周开始集体放弃。

资源管理角色教程:项目成员落地方案,避坑指南

三、拆解六个常见误区

下面六个误区,我在至少三个项目里见过同一个版本。它们的共同点是:听起来都很合理,执行起来都会把成员推向“应付”这一侧。

1. 误区一:把资源管理当成 HR 的排班表

有些管理者理解的资源管理,是“每个人每天在做什么,精确到小时”。这本质上是排班思维,适合产线、客服、实施交付这类工作内容高度标准化的场景,但不适合知识型工作。

知识型工作的特点是任务边界模糊、切换成本高、创造性投入无法按小时线性折算。你要求一个工程师精确记录“需求评审 1.5 小时、写代码 3.2 小时”,得到的不是精确数据,而是为了填满 8 小时而编造的数据。一旦成员开始编,整套数据就失去了可信度。

2. 误区二:要求 100% 工时填报

要求填满 8 小时,是资源管理里代价最高的一个决策。它看起来严谨,实际制造了三个问题:成员必须为无法归类的时间编造类目;管理者看到的是“人人满负荷”的假象;真正需要识别的空闲容量被完全掩盖。

我的建议是放弃 100%,改为“覆盖度”口径:只要求成员记录项目类工作,非项目时间用一个大类承接,目标是覆盖度稳定在 70%-85% 之间。低于 70% 说明数据不可用,高于 85% 反而要警惕,那通常意味着有人在凑数。

3. 误区三:先上线系统,再定义角色

这是顺序错误里最普遍的一个。系统上线通常有明确的里程碑和预算压力,角色定义则被视为“软工作”,一拖再拖。结果是系统按默认角色模型跑起来,权责在组织里悬空。

典型症状是:工时不准,项目经理说是成员没填,成员说任务本身就没估算,职能主管说这不该我管。三方都对的场景,就是角色缺位的场景。

4. 误区四:用“填报率”当成功指标

填报率是一个极其容易伪造的指标。强制弹窗、月底集中补填、管理员代填,都能把填报率做到 95% 以上,但数据的决策价值为零。

我在一个项目里见过 97% 的填报率和 0 次有效资源调配同时出现的奇观。三个月后管理层开会,用的还是 Excel。正确的指标应该往下游走一层:资源冲突提前发现率、排期基于系统数据的比例、预估偏差的收敛趋势。

5. 误区五:忽略“非项目工作”的吞噬

在很多组织里,非项目工作占用了 30% 到 50% 的人力,却完全没有结构化入口。管理者按 100% 可用容量排期,成员实际只有 60% 可支配,差额靠加班填。

这不是成员的效率问题,是容量模型失真。你必须显式地把支持、运维、招聘、培训这些占用放进容量视图,否则排期永远是乐观的、交付永远是延迟的。

6. 误区六:把项目经理当成资源管理员

项目经理关心的是“我这个项目能不能按时交付”,资源管理员关心的是“整个人力池怎么分配最优”。这两个目标在资源紧张时天然冲突。让项目经理兼任资源管理员,结果是每个项目都优先抢人,没有人做全局优化。

在 100 人以上的组织里,这个角色必须分开:项目经理对交付负责,资源责任人(可以是职能主管或 PMO)对配置效率负责。同一个人兼任,通常在 300 人以上规模就会失效。

资源管理角色教程:项目成员落地方案,避坑指南

四、专业判断逻辑:角色,义务,数据,决策的四段链路

前面讲的是不该做什么,这一节讲该怎么做。我的方法论只有一条主线:从决策倒推数据,从数据倒推义务,从义务倒推角色。顺序不能反。

1. 从决策倒推:先问“谁会因为这份数据改变行为”

这是整个设计里最关键的一问。如果答案是没有,那就不要做。我在启动任何资源管理项目前,会先逼管理层回答三个具体问题:

  • 下一次排期冲突时,你会打开哪个视图、看哪一列来做决定?
  • 如果一个成员的占用率显示 130%,你会做什么动作?这个动作需要多快?
  • 如果数据显示某个项目的预估偏差持续扩大,你会介入还是继续观察?

三个问题答不上来的,说明决策出口不存在。这时候应该先解决决策机制,而不是解决数据采集。没有消费方的数据,采得越全,浪费越大。

2. 角色分层:四类角色,各管一段

我用的角色模型是四层,和常见教程的区别在于:我把“项目成员”从被管理对象提升为数据责任人,把“资源管理员”从执行角色提升为决策角色。

角色 核心职责 对哪条数据负责 不负责什么
项目成员 承诺、回填、上报冲突 任务工作量估算与实际投入 不为整体排期合理性负责
项目负责人 拆解任务、明确优先级、验收 任务颗粒度与项目内工作量分布 不为跨项目资源平衡负责
资源责任人(职能主管/PMO) 维护容量、处理冲突、做配置决策 可用容量与人员配置结果 不为单个项目的交付日期负责
管理层 设定优先级规则、裁决跨部门冲突 优先级规则本身 不参与日常排期执行

这张表最有用的一列是“不负责什么”。角色定义的本质是划清边界,而不是罗列职责。大多数组织的角色文档之所以没用,是因为只写了要做什么,没写不用做什么,结果所有事都变成了所有人的事。

3. 项目成员的三条义务,拆成可执行动作

回到第一节的三条义务,把它们翻译成系统里可以点出来的动作,才能真正落地。

  1. 承诺动作:接受任务时填一个数字(预估工时),单位统一为小时,范围限定在 1 到 200 之间。超出范围说明任务颗粒度有问题,应该拆。
  2. 回填动作:每周五下午,打开“我的任务”,对本周有变动的任务调整一次剩余工时。注意是调整剩余,不是记录消耗,剩余工时对排期有用,消耗工时不改变未来。
  3. 上报动作:当本周总承诺超过可用容量时,一键标记“容量超限”,系统自动通知资源责任人。这是一个显式的求助信号,不是抱怨。

这三个动作,熟练之后单次总耗时在 3 到 5 分钟。超过 8 分钟,设计就有问题,需要简化字段而不是要求成员“克服一下”。

# 项目成员的最小可用字段配置(示例,字段名可按平台调整)
task:

title: required

owner: required

estimate_hours: required # 承诺动作的载体,范围 1-200

remaining_hours: required # 每周回填,只关心剩余

due_date: optional

priority: required # 由项目负责人设定,成员不可改

member_week:

available_hours: required # 默认 40,请假/支持需显式扣减

committed_hours: auto # 由任务剩余工时汇总

overload_flag: auto # committed > available 时置位

non_project_hours: optional # 支持、运维、会议等,按大类填写

明确不采集的字段(采集成本高于决策价值)

excluded:

daily_worklog # 日报与资源管理无关

hourly_timesheet # 按小时无法稳定获得,必然失真

percent_complete_self_report # 自评百分比与剩余工时冲突,二选一

注意最后一段“不采集的字段”。我见过太多配置表只写要采什么,不写不采什么,结果字段越加越多,成员每次打开表单都要做一次心理斗争。配置文档里明确列出排除项,是控制遵从成本最有效的手段。

4. 数据颗粒度:按周不按天,按任务不按分钟

颗粒度选择有一个简单的判断标准:决策的频率决定数据的频率。如果资源调配会是每周开一次,那按天采集就是浪费;如果排期是每月做一次,那按周采集都算过度。

我在实践中的默认配置是:

  • 工作量估算精确到小时,但只要求量级准确(大概是 4 小时还是 40 小时),不要求精确值。
  • 实际投入按周汇总,不按天。按天的数据 90% 是周五补填时回忆出来的,精度反而更差。
  • 任务颗粒度控制在 4 小时到 40 小时之间。小于 4 小时的任务合并,大于 40 小时的任务拆分。
  • 容量按人周计算,一周按 40 小时基准,扣除已知占用后得到可用容量。

这套默认值不是教条,但它能覆盖 80% 的场景。真正需要按天甚至按小时的,通常是实施交付、驻场服务这类有明确计费口径的业务,那是成本核算需求,不是资源管理需求,两者应该分开设计。

5. 五个问题判断你的组织是否准备好

在投入资源之前,先用这五个问题做一次自检。答“是”少于三个的,建议先做前置准备。

  1. 是否存在一个明确的角色,对“整个人力池的配置效率”负责?
  2. 项目优先级冲突时,有没有一个能在 48 小时内做出裁决的机制?
  3. 是否已经能相对准确地回答“上个月每个人的大致工作分布”?
  4. 项目经理和职能主管之间,是否存在定期的资源协调会议?
  5. 管理层是否愿意接受“数据只能做到 60%-70% 完整度”这个现实?

第 5 个问题最容易被忽略,也最致命。追求完美数据的组织,往往连可用数据都拿不到。

资源管理角色教程:项目成员落地方案,避坑指南

五、案例与数据观察:一家 320 人企业用 PingCode 跑完 90 天

这一节讲一个相对完整的案例。2023 年下半年,我参与了一家 320 人规模的技术公司(软件产品 + 定制交付两条业务线)的资源管理落地。他们的目标很朴素:搞清楚 200 多名研发和交付人员的真实负载,减少“抢人”造成的项目延期。

选择 PingCode 的原因是他们的诉求集中在研发全流程和资源视图的联动上,需要任务、迭代、工时、资源负载在同一个数据模型里,而不是在三个系统之间做同步。这家公司超过 100 人,属于中大型组织的典型区间,也符合这类平台主要服务的对象特征。

1. 上线前的基线(第 0 周)

我们没有直接上线,而是先花了一周做基线测量,用的还是旧的 Excel 加系统导出数据。基线很不好看:

  • 跨项目资源冲突导致的延期,平均每月 9 次。
  • 项目经理做一次完整排期,平均耗时 6 小时。
  • 任务预估工时覆盖率 47%,有预估的任务中偏差超过 100% 的占 38%。
  • 工时回填遵从率 34%(每周填写一次即算遵从)。
  • 需求平均交付周期 24 天。

这份基线的作用是建立对比锚点。我坚持在任何资源管理项目里先做基线,因为没有基线的改善无法被证明,也无法被复制。

2. 第一个 30 天:只做三件事

第一个月我们刻意压低了目标,只做三件事,其余全部延后。

  1. 清理任务颗粒度。把超过 40 小时的任务强制拆分,把小于 4 小时的任务合并,任务总数从 2,300 条降到 1,410 条,但覆盖的工作量反而更完整。
  2. 补齐可用容量。每个人维护自己的周可用工时,默认 40,请假、支持、会议等占用显式扣减。这一步让容量视图第一次接近真实。
  3. 建立每周 15 分钟的资源协调会。参会人只有资源责任人和各项目负责人,只看系统里的容量超限清单,不做汇报。

这个月没有引入任何新指标考核,也没有要求填报率达标。第 30 天的数据显示回填遵从率从 34% 上升到 71%,主要驱动因素是任务变清晰了、容量能看见了。

3. 第二个 30 天:技能标签与负载预警

第二个月开始引入技能标签,但做法和常见方案不同:不做全员大登记,只标记“稀缺技能”和“唯一持有人”两类。320 人的组织里,最终只标记了 68 人、31 个技能点。

这样做的理由是:技能标签的维护成本极高,衰减极快,只有真正稀缺的技能才值得维护。全员技能矩阵听起来很美,实际半年后就变成一份没人更新的人才档案。

同时上线负载预警:当某人未来两周的承诺工时超过可用容量的 110%,系统自动推送给资源责任人;超过 130% 直接进入协调会议程。这条规则把“发现冲突”的时点从“项目已经延期”提前到了“排期确定当天”。

4. 第三个 30 天:把资源数据接进排期决策

第三个月做的是最难的一步:改变排期会的输入。以前排期靠项目负责人报“我需要 2 个人,大概两个月”,现在必须先看容量视图,冲突项必须当场给出解决方案,否则不进入排期。

这一步是整条链路的决策出口,也是最容易被跳过的一步。很多项目在前两个月做得不错,第三个月因为“太麻烦”而放弃接入,结果数据从此变成装饰。我的判断是:如果第 90 天资源数据还没进入任何一次正式决策,这个项目基本可以判定失败。

5. 第 90 天的数据结果

指标 第 0 周 第 90 天 变化
资源冲突导致延期(次/月) 9 3 -67%
项目经理单次排期耗时 6 小时 2.5 小时 -58%
任务预估覆盖率 47% 89% +42pt
预估偏差超 100% 的任务占比 38% 19% -19pt
周回填遵从率 34% 82% +48pt
需求平均交付周期 24 天 17 天 -29%

需要说明的是:这些数字不能全部归因于资源管理。同期他们还做了一次需求评审流程的简化,对交付周期的影响可能更大。我在给其他组织做参考时,通常会把交付周期的改善折算一半,把冲突次数和排期耗时的改善视为更可信的信号,因为这两项和资源数据的使用直接相关。

资源管理角色教程:项目成员落地方案,避坑指南

6. 同期的两个反面案例

为了平衡,也说两个没跑起来的。第一个是 150 人的硬件企业,上线后要求全员每日填报,单次填报平均耗时 9 分钟,第 3 周遵从率跌到 38%,第 8 周停用。复盘时发现,他们真正想解决的是“项目延期”,而延期原因是物料到货,和工时数据毫无关系,用资源管理去解决供应链问题,工具再对也无效。

第二个是 700 人的集团型公司,六个事业部各自有排期习惯,总部强推统一资源模型,结果每个事业部都在系统外维护了一份自己的表。数据在系统里看起来齐整,实际决策全部发生在会议室外。

这个案例的教训是:统一模型的前提是统一决策机制,而不是统一软件。六个事业部的优先级规则不一致,统一字段只会制造更多争议。

资源管理角色教程:项目成员落地方案,避坑指南

六、项目成员的 5 周落地执行清单

这一节给一份可以直接照着做的清单,面向的是“系统已经选定、需要把项目成员这一层真正跑起来”的团队。五周的设计逻辑是:先减负、再建最小闭环、然后加约束、最后接决策。

1. 第 1 周:清账,不新增任何要求

第一周唯一的目标是把存量任务整理到可计算的状态,不要求成员填报任何新东西。新增要求会让团队在第一周就产生抵触,而你还没建立任何信任。

  • 导出全部未关闭任务,按负责人分组。
  • 拆分超过 40 小时的任务,合并小于 4 小时的任务。
  • 为所有在进行中的任务补一个预估工时,由项目负责人主导,成员确认。
  • 关闭或归档超过 90 天没有任何更新的任务。

这一步通常能把任务数量压缩 30% 到 40%,同时让预估覆盖率从 40% 左右提升到 75% 以上。第一周不发通知、不开会、不考核,只做清理。

2. 第 2 周:定义义务与角色,落在文档上

第二周输出两份文档,各一页纸,不要写长。

  1. 角色责任表:四类角色,每类写清“负责什么”和“不负责什么”,指名到人。
  2. 成员义务卡:只有三条义务,每条写清动作、频率、耗时上限、以及在系统里的操作位置。

义务卡上的耗时上限必须写具体数字,比如“每周五下午,3 到 5 分钟”。写“及时更新”等于没写。

3. 第 3 周:跑第一个完整周期

第三周开始正式执行,重点是让成员第一次完整体验“承诺,回填,上报”三个动作,并且让他们看到数据被使用。

  • 周一:项目负责人确认本周任务承诺,成员确认预估。
  • 周三:资源责任人查看容量超限清单,处理明显冲突。
  • 周五:成员做一次剩余工时回填,耗时控制在 5 分钟内。
  • 周五下班前:资源责任人把本周处理过的冲突案例发到群里,说明哪条数据触发了哪个动作。

最后一条是整周最重要的动作。让成员看见自己的数据改变了某个决定,比任何培训都有效。我在项目里把这一步叫“回声”,没有回声的系统,第三周就会开始静默。

4. 第 4 周:加入负载预警与冲突上报

第四周引入两个机制:系统的容量超限预警,以及成员主动的冲突上报入口。前者是自动的,后者需要一点心理安全,成员要相信上报冲突不会被理解为能力不足。

做法上,我在启动会上会明确一句话并由管理层复述:“上报容量超限是履行职责,隐瞒超载才是问题。”这句话有没有被真正说出来,决定了这个入口能不能用起来。

5. 第 5 周:第一次数据复盘与规则微调

第五周做第一次复盘,只看四个数字:预估覆盖率、回填遵从率、容量超限人次、冲突解决平均时长。不看填报率,不看工时总数。

复盘的目标不是评判,而是调整规则。常见调整包括:把回填频率从每周改成每两周(如果遵从率低于 60%)、把任务颗粒度上限从 40 小时放宽到 60 小时(如果拆任务成本过高)、增加或删除字段。

我的一般原则是:遵从率低于 60% 时,优先降低要求,而不是加强考核。考核能把数字做上去,但做上去的是假数据。

资源管理角色教程:项目成员落地方案,避坑指南

七、不同情况下的行动建议

资源管理没有通用方案,只有匹配当前约束的方案。下面按规模和组织形态给出四组建议,每组都对应不同的起点动作。

1. 50 人以下:不要做系统化资源管理

这个规模下,人员负载基本在几个负责人脑子里,信息传递靠日常沟通就够。此时上系统化资源管理,投入产出比极低,而且会消耗团队对流程的耐心。

建议动作:只做一件事,每周一次 15 分钟的人力对齐会,用一张共享表格记录“谁下周会在哪个项目上、大概几成”。不需要工时数据,不需要容量模型,不需要角色文档。等到出现“两个项目同时抢同一个人且无法当场协调”的频率超过每月两次,再考虑升级。

2. 100 到 500 人:这是最需要方法论的区间

这个区间最尴尬:靠人脑已经管不过来,但流程稍重就会被抱怨。我接触的项目里,一半以上落在这个规模,也是前面案例的典型区间。

在这个规模,建议采用平台化方案,把任务、迭代、工时、负载放在同一数据模型里,避免多系统同步带来的口径漂移。类似 PingCode 这类面向中大型企业、服务 100 人以上组织的平台,在这个区间的价值主要不在功能多少,而在于角色权限、资源视图、工时数据能共用一套任务模型,减少“两套数字对不上”的扯皮。

具体动作建议:

  • 设一个专职或半专职的资源责任人(可以是 PMO 成员),明确对配置效率负责。
  • 采用“按周回填 + 剩余工时”的轻量模式,放弃按天按小时。
  • 任务颗粒度强制在 4 到 40 小时之间,由项目负责人把关。
  • 每周一次 15 分钟资源协调会,只看容量超限清单。
  • 第 90 天做一次复盘,用冲突次数和排期耗时作为主指标。

3. 500 人以上或多事业部:先统一规则,再统一系统

这个规模的核心矛盾不是数据采集,而是优先级规则不一致。六个事业部对“什么最重要”的判断不同,强行统一字段只会制造更多争议。

建议动作:先在管理层层面统一“跨事业部资源冲突的裁决规则”,明确谁有权在什么时限内做决定,然后再谈系统。系统层面可以采用“总部统一主数据 + 事业部自治视图”的结构,允许各事业部保留自己的流程细节,但任务归属、人员主数据、容量口径必须一致。

这个规模下不要追求全员精细化,通常只需覆盖 20% 的关键岗位(稀缺技能持有人、跨部门共享角色),就能解决 80% 的冲突。

4. 外包与矩阵混合:把“可用容量”作为第一优先

有外包团队或强矩阵结构的组织,任务归属往往很乱,工时数据重复统计严重。这类组织的正确切入点不是任务,而是容量。

具体做法:先建立一份“人员,可用周数,技能类别”的容量台账,只到人周粒度,不做到任务。用这份台账先解决“下个月谁能投入多少”的问题,任务级数据可以延后半年再考虑。

组织情况 第一优先动作 建议颗粒度 预期见效周期 不建议现在做
50 人以下 周度人力对齐会 人/周,粗粒度占比 2 周 工时系统、容量模型
100-500 人 任务清理 + 剩余工时回填 人/周,任务级估算 6-10 周 全员技能矩阵、按小时填报
500 人以上/多事业部 跨部门冲突裁决规则 部门/月,关键岗位到人 1 个季度 全员统一流程、全量数据采集
外包/矩阵混合 容量台账 人/周,技能类别 4-6 周 任务级精细化管理

资源管理角色教程:项目成员落地方案,避坑指南

八、不同情况下的取舍

资源管理的每一个决策都是取舍,没有全赢的选项。下面四组取舍是我在被问得最多的问题上的实际立场,附上我的判断依据。

1. 精细度 vs 遵从成本

这是最核心的一组取舍。精细度每提高一档,遵从成本大约上升 40% 到 60%,而决策质量的提升通常在 15% 以内就饱和了。

我的立场:在能支撑当前决策的前提下,选最粗的那一档。如果每周开一次排期会,按周数据就够;如果每月开一次,按月数据都行。只有当决策频率本身提高到每天,才值得讨论按天数据。

一个可用的判断方法:算一下“为了提升 10% 的数据精度,全员每周多花多少分钟”。如果这个数字超过 15 分钟,而决策改善无法量化,就不值得。

2. 统一平台 vs 部门自治

统一平台的好处是口径一致、跨部门可比;坏处是推行阻力大、局部流程被扭曲。部门自治的好处是贴合实际;坏处是数据无法汇总,管理层永远看不到全局。

我的分界线是:主数据统一,流程细节自治。人员、任务归属、容量口径、优先级规则这四项必须统一,因为它们是汇总的基础;至于任务状态怎么流转、看板怎么摆、字段怎么命名,各团队可以自定。

很多统一失败的项目,恰恰是在后一类问题上死磕,把“看板列名必须一致”当成了统一标准,结果引发了最无谓的抵抗。

3. 强制 vs 激励

强制填报的短期效果显著,长期效果很差。我见过的强制手段包括:不填不能提交代码、不填扣绩效、不填在周会上点名。这些手段能把遵从率做到 90% 以上,但同时把数据的真实性打到 50% 以下。

我的立场:对“承诺”强制,对“回填”激励。任务必须有预估工时才能进入迭代,这是强制的,因为它影响排期正确性;每周回填则通过“数据被使用”来驱动,而不是通过考核。

如果一定要有考核,考“预估偏差的收敛趋势”而不是“填报率”。前者需要真实数据才能改善,后者只需要点几下按钮。

4. 自建 vs 采购

这个取舍在 200 人以下几乎没有悬念:采购。自建一套资源管理系统的隐性成本(需求梳理、迭代维护、口径变更、人员流动导致的知识流失)通常在三年内超过采购成本的两到三倍。

500 人以上、且有强行业特殊性的组织,可以考虑自建或深度定制,但前提是有一个稳定的内部产品团队。我见过两家自建的组织,一家成功是因为有 8 人的内部平台团队持续迭代三年,另一家失败是因为负责人在第二年离职,系统从此无人维护。

取舍维度 选 A 的条件 选 B 的条件 我的默认选择
精细度 决策频率≥每周,且偏差成本高 决策频率≤每月,偏差可容忍 选粗粒度,按需升级
统一 vs 自治 需要跨部门横向对比与调配 各业务线差异极大且互不共享人力 主数据统一,流程自治
强制 vs 激励 数据缺失直接导致排期错误 数据仅用于趋势观察 承诺强制,回填激励
自建 vs 采购 有稳定平台团队且行业特殊性强 无内部研发资源,需求通用 200 人以下采购

资源管理角色教程:项目成员落地方案,避坑指南

九、总结:把项目成员当成数据合作者,而不是数据提供者

回到最初的问题。资源管理在项目成员这一层反复失效,根本原因不是成员不配合,而是设计者把他们当成了“数据提供者”,单向索取,不给予回报。任何单向索取的流程,在知识型组织里都活不过三个月。

我在 11 个项目里得到的最大结论是:资源管理的成功标志,不是填报率,而是有没有人因为这份数据改变过一次决定。哪怕只改变过一次,成员就会理解为什么要填;一次都没有,再完善的培训也留不住。

所以整篇文章的判断可以收束成四句话:

  • 角色先于工具:先写清谁负责哪条数据、不负责什么,再配置字段。
  • 义务要极简:三条就够,承诺、回填、上报,其余全部可选。
  • 颗粒度要粗:按周不按天,能支撑当前决策就行,别为未来预留精度。
  • 必须有出口:第 90 天数据还没进过决策会,这个项目就该停。

下一步该做什么,取决于你现在的位置。如果你还没开始,先做第五节的五个自检问题,答“是”不足三个的,先去补决策机制,不要买工具。如果你已经在跑但数据不能用,先查预估覆盖率,低于 60% 的,问题在任务清理,不在成员态度。如果你已经跑了一年但管理层还在用 Excel,那问题最严重,需要重新定义谁对配置效率负责,这一步绕不过去。

最后一个提醒:不要试图在第一年做到完美。资源管理是一个数据资产逐步积累的过程,第一年的目标应该是“有一套能用的粗数据 + 一个真实的决策出口”,而不是“一套完整的资源管理体系”。前者能活到第二年,后者通常活不过第一个季度。

常见问题解答(FAQ)

1. 项目成员落地时,资源管理角色应该如何划分?

我在团队里经常遇到“大家都能管一点,最后谁都说不清谁负责”的情况。资源管理角色是按职能部门划分,还是按项目任务划分?如果一个人同时参与多个项目,权限又该怎么定?

先按责任划分角色,再按项目范围授予权限。一个可执行的起点是:项目负责人负责项目内的任务分配、进度协调和成员需求;部门负责人确认成员的可用时间与专业安排;资源管理员维护成员、角色、技能和分配记录;项目成员更新本人负责事项的进展。

小团队可以由一人兼任多个角色,但最好把每项决策的最终责任人写清楚,避免“项目负责人以为部门会调人,部门以为项目已排好”的空档。权限也不宜一上来就给全局管理权:成员只维护本人事项,项目负责人管理项目范围内的分工,跨项目调配由资源管理员或部门负责人确认。

2. 如何判断成员被分配得过多,而不是单纯进度落后?

我看到任务延期时,第一反应通常是追进度,但有时成员同时挂着好几个项目,实际工作量已经超了。有没有简单的方法区分能力或执行问题与资源冲突?

先看未来一到两周的承诺,而不是只看任务总数。按成员汇总预计投入小时数,再与其实际可用于项目工作的时间比较;例如每周可投入32小时的人,已排入36小时任务,就已经存在容量冲突,尚未计入会议、支持工作和突发事项。可用一个轻量表格记录成员、周期、可用工时、已分配工时、冲突事项和确认人。

这个数字是排查信号,不是绩效结论:估算误差、任务依赖和临时支持都可能造成偏差。若持续两周超出容量,优先调整范围、顺序或人员;若投入未超但任务仍滞后,再检查需求变更、等待依赖和估算质量。

3. 资源管理角色的权限怎么设置,才能既方便协作又避免误操作?

我担心权限设得太严,成员改个分工都要层层审批;但权限放得太开,又可能有人改了别的项目安排。资源管理工具里哪些操作应该开放,哪些应该保留确认?

把权限分成“提出变更”和“确认变更”通常比简单地全开或全关更实用。成员可以更新本人任务状态、提交可用时间变化和提出资源冲突;项目负责人可以调整本项目内的任务安排;涉及跨项目借调、成员归属变更或关键角色替换时,由资源管理员或部门负责人确认。

上线前用三个场景做权限验收:成员能否更新自己的事项、项目负责人能否处理本项目排期、普通成员能否误改其他项目的资源安排。每种角色都用测试账号走一遍,并记录预期结果;发现越权就收紧到具体操作,而不是取消所有协作权限。

4. 资源管理角色落地后,怎么判断这套方案是否有效?

我见过团队把角色和权限表做得很完整,但项目还是频繁抢人、临时改排期。除了看制度有没有发布,应该观察哪些信号?落地初期多长时间复盘一次比较合适?

用能反映协作结果的指标复盘,不要只统计账号开通数或角色配置数。可先跟踪四项:每周跨项目资源冲突数、冲突从提出到确认的平均时长、排期变更次数、关键任务因缺人而等待的时长。建议先记录两周作为基线,再运行四周后比较;例如冲突处理时间缩短而排期变更没有明显上升,通常说明责任边界更清楚了。

数字需要结合项目复杂度解释,不能孤立地追求冲突数为零,因为适度暴露冲突比把超负荷藏在个人加班里更健康。每周短复盘阻塞事项,每月再调整角色和审批规则,先修复反复出现的交接问题。

核心关键词

读者评论

刘
刘佳宁

我们团队试过每周集中补填,填报率看着不低,但临时支持和会议时间还是经常漏掉。把非项目工作单独留个入口,确实比要求大家凑满八小时更实际。

雷
雷鸣

先修决策出口”这个建议挺关键。成员填了之后,如果排期会从来不引用这些数据,要求再少也很难长期维持。不过文中提到的覆盖度区间,可能还得按岗位和团队习惯调整。

沈
沈文博

项目经理兼资源协调在小团队里未必马上失效,专门设角色也会增加沟通成本。与其只按人数划线,不如看是否存在跨项目抢人、优先级无人拍板的问题。

文章包含AI辅助创作:资源管理角色教程:项目成员落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/620477
