过去三年里,我复盘过三十多家企业的延期申请流程,一个反常识的结论反复出现:延期申请提交得越晚,审批通过率反而越高,但项目补救成本呈指数级上升。这不是流程设计的问题,而是管理者把“延期申请”当成了审批单据,而没有把它当成协同管理的信号源。一家做智能硬件的客户曾经给我看过他们的数据:全年 217 次延期申请,审批通过率高达 89%,但项目整体按期交付率只有 47%,审批流程看似顺畅,延期管理实际上已经失灵。
这篇文章,我会把延期申请流程与规范应该怎么设计、管理者该盯住哪些协同管理关键指标、以及在不同组织形态下如何取舍,用第一手的实施经验完整讲清楚。
一、核心结论:延期不是风险事件,而是管理信号
先给出我最核心的判断:延期申请流程的价值不在于“批不批”,而在于它能不能提前暴露交付系统的结构性问题。大多数企业把延期申请当成一个行政环节,填表、说明原因、领导签字、归档。这个定位从一开始就错了。延期申请真正应该承担的角色,是组织交付能力的“体检报告”。
我在多个客户现场验证过一个规律:如果一个团队每个季度提交的延期申请集中在两三个人手上,问题大概率不在流程,而在任务分解粒度;如果延期申请的原因栏里“需求变更”占比超过 40%,问题不在执行团队,而在需求准入机制。这些结论,靠月度汇报是看不出来的,只有把延期申请流程化、数据化之后才能浮现。
所以本文的三层结论是:第一,延期申请必须在“预判窗口期”内触发,而不是在死线已破后补办;第二,审批规范要分层,小延期快速通过,大延期强制复盘;第三,管理者要盯的不是审批通过率,而是延期预判提前量、延期原因集中度和延期后二次延期率这三个协同管理关键指标。

二、背景与真实场景:延期申请是怎么一步步失灵的
1. 一个典型的失灵链条

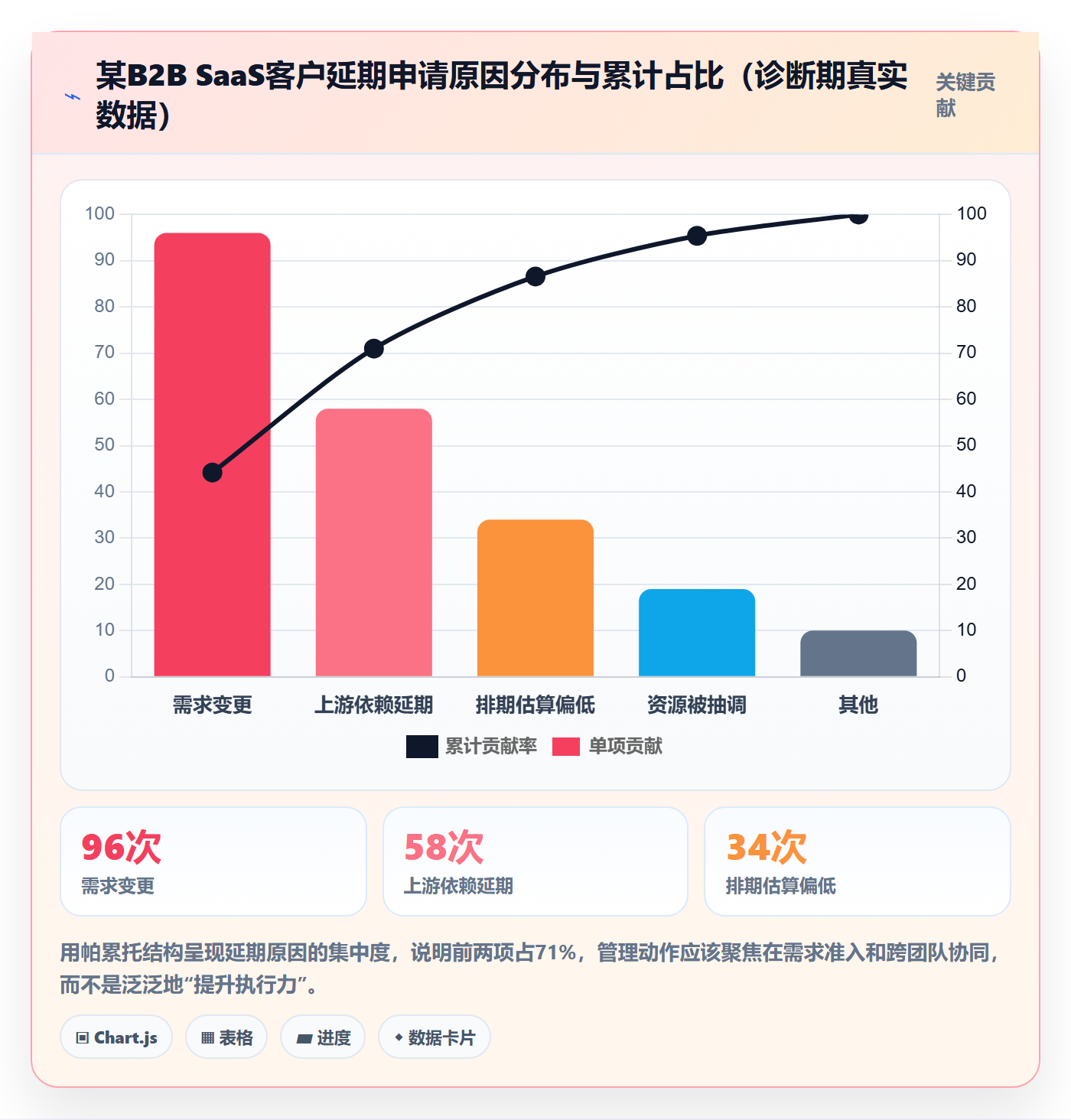

我去年在一家 400 人规模的 B2B SaaS 公司做交付体系诊断,亲眼看到延期管理失灵的完整链条。他们的流程写在制度文件里很漂亮:项目组发现风险后 24 小时内提交延期申请,项目经理评估影响,PMO 审批,超过两周的延期需要分管副总签字。制度本身没有大毛病,问题出在执行动力上。
研发团队的真实心态是:提延期申请等于给自己贴“不靠谱”的标签。所以大家的选择是先扛,扛到实在扛不住再提,理由栏写上“需求变更”这种最安全的措辞,因为把原因归到需求侧,责任就不在自己身上。于是 PMO 看到的延期原因分布严重失真,管理层基于失真数据做的流程改进自然无效。
更隐蔽的一层是审批方的动机:审批人也希望延期申请少出现,因为延期数量直接影响他自己的绩效呈现。双方合谋的结果,就是延期申请被压缩到死线附近才触发,理由高度雷同,审批形同走过场。这套流程表面上运转正常,实际上采集到的全是噪音。
2. 延期管理的三类真实场景
根据我服务过的企业,延期申请几乎只出现在三类场景里,处理方式应该完全不同:
场景一是可预判的延期。比如依赖方接口延期、关键成员请假、评审排期冲突。这类延期在发生前一到两周就有明确信号,规范的价值在于强制提前触发,而不是等它发生。
场景二是突发性延期。比如线上事故占用了整周的修复资源、客户临时插入紧急需求。这类延期无法完全预防,规范的重点是缩短响应链路,让决策在几小时内完成,而不是走完三天的审批。
场景三是结构性延期。比如团队长期排期过满、估算偏差系统性偏低 30%。这类延期反复出现,单次审批毫无意义,必须靠数据聚合发现根因。
三种场景混在一套审批流程里,是大多数企业延期管理失灵的制度根源。延期申请流程与规范的第一性设计原则,就是先分流,再审批。

三、拆解常见误区:四个我在现场见过最多的坑
1. 误区一:把审批通过率当管理成效
这是最普遍也最危险的误区。我在多家企业的 PMO 月报里都见过“延期申请审批及时率 98%”这类指标,审批及时不等于延期管理有效。审批通过率高,往往只说明延期申请提得晚、理由包装得好。正确的做法是把审批通过率和延期预判提前量放在一起看:如果通过率 90% 而平均提前量只有 2 天,这套流程本质上只是一个追认机制。
2. 误区二:延期申请理由栏依赖自由填写
自由文本的理由栏是数据分析的天敌。我见过一家客户的延期申请里,“需求变更”出现了 17 种不同写法,从“客户改需求”到“boss 临时加功能”。想做原因聚合分析根本无从下手。规范必须把原因收敛为可枚举的分类,且分类要对应明确的责任主体,这一点后面指标体系部分我会展开。
3. 误区三:延期申请只走单线审批

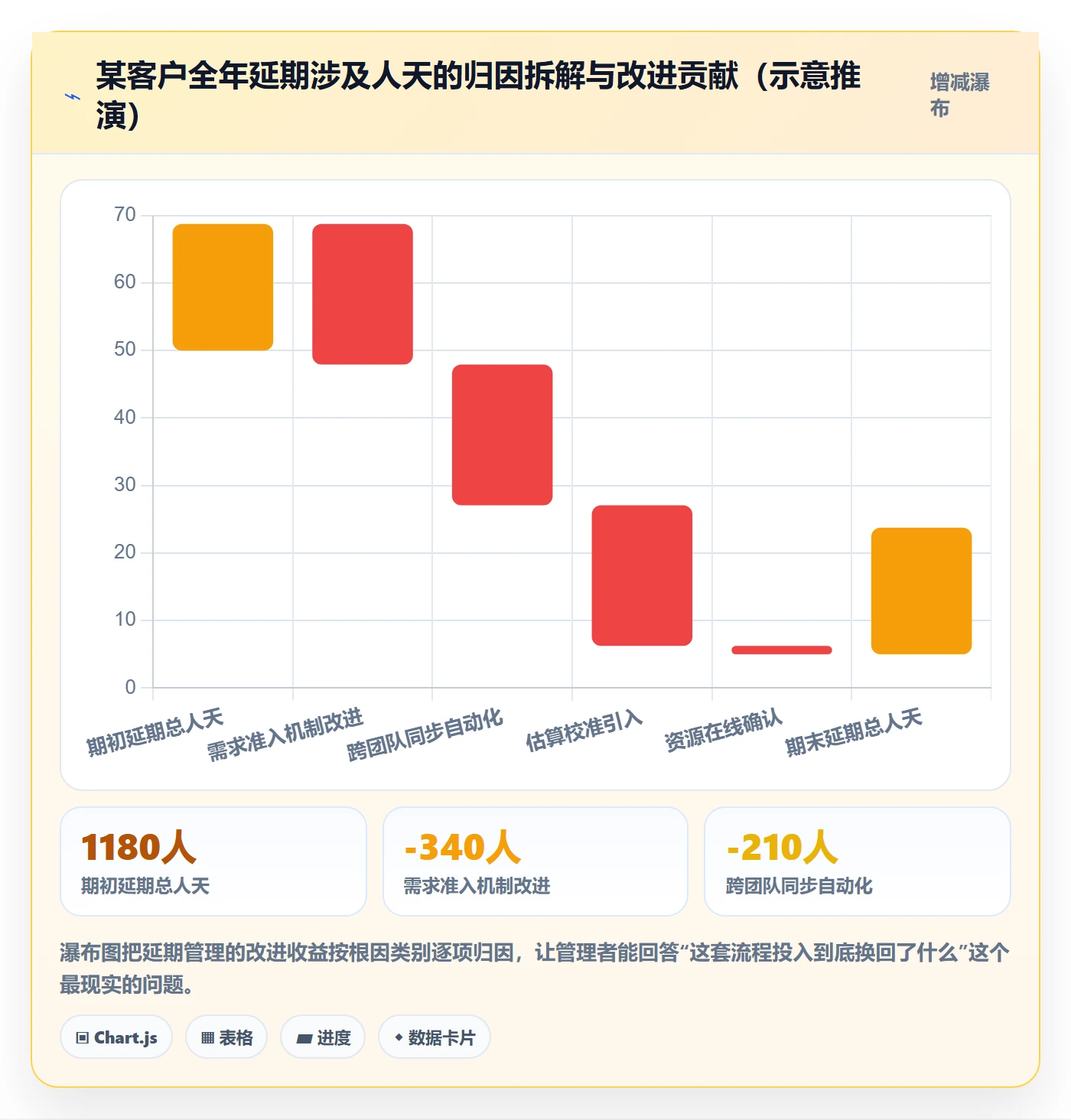

延期从来不只是项目组内部的事。一个任务延期两周,可能影响联调团队、测试排期、客户验收节点。但绝大多数企业的延期申请只在项目线内审批,受影响的下游团队是“事后被告知”的。这直接导致下游团队对延期申请的信任崩塌,进而在自己的排期里加满 buffer,组织性效率损耗就此固化。我在一家制造企业的研发中心测算过,因为下游普遍加 20%-30% 的防御性 buffer,相当于全年白白消耗了 1.5 个月的产能。
4. 误区四:延期后不做二次校验
批准了新交付日期,任务就不管了,这是延期管理里的“孤儿环节”。没有二次校验,你永远不知道审批放行的新计划是不是同样失守。我建议的规范是:所有超过一周的延期,新交付日期到达时必须触发一次强制确认,确认结果进入延期档案。这个动作成本极低,但它是“二次延期率”这个关键指标的数据来源。

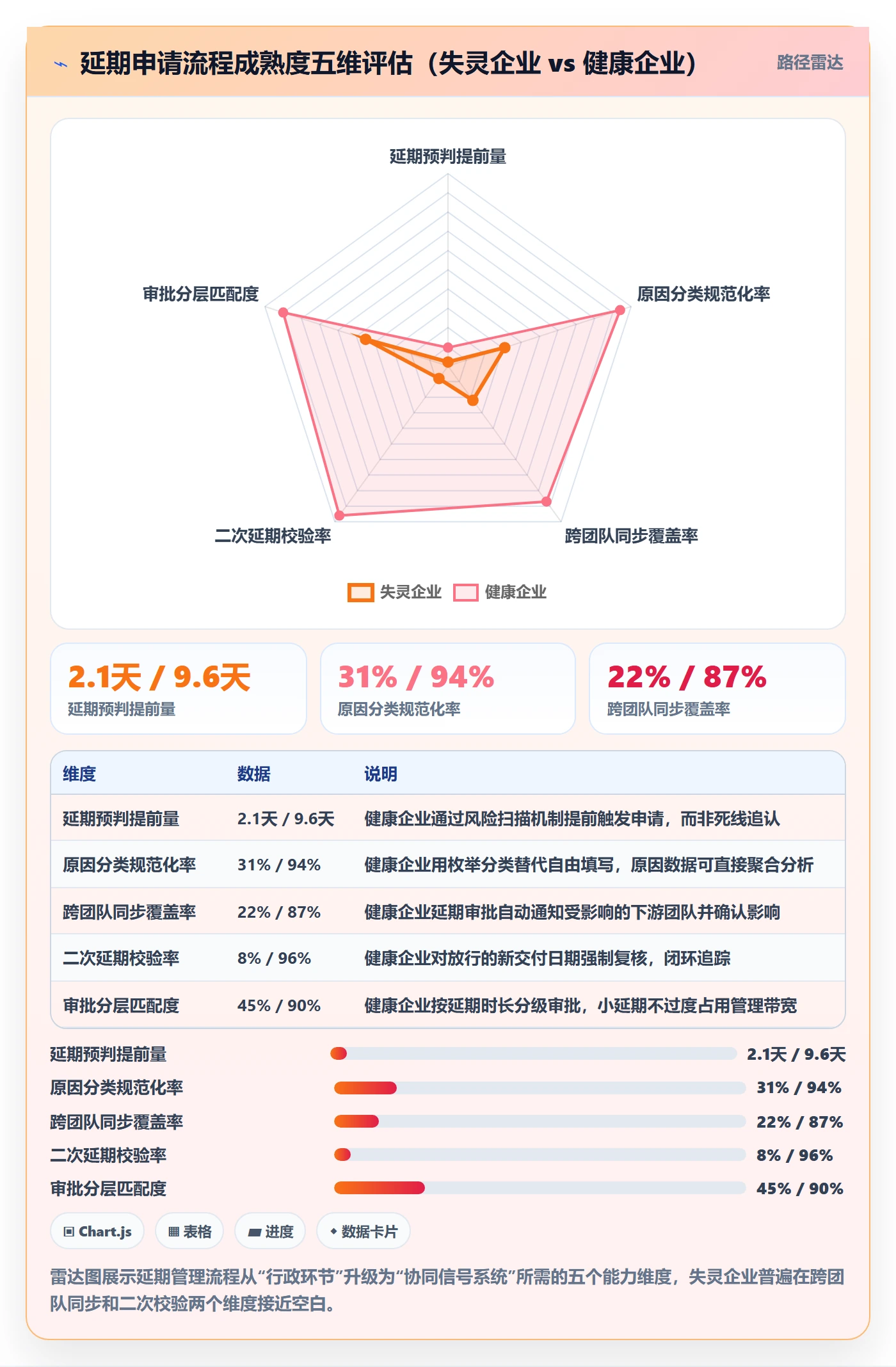

四、专业判断逻辑:管理者应该盯住的协同管理关键指标体系
这一节是全文的核心。我基于多个客户交付体系的实施经验,把延期管理的协同关键指标整理为三个层级:信号层、过程层、结果层。管理者不需要盯所有指标,但三个层级各选一两个组合观察,才能避免被单一指标误导。
1. 信号层指标:延期预判提前量
定义:延期申请提交时间与原定交付日期的时间差。这是我认为延期管理中含金量最高的单一指标,因为它直接反映团队风险识别的敏感度和组织心理安全感,团队敢不敢在还有回旋余地时说真话。
我的经验基准:健康组织的中位数提前量应不低于 5 个工作日,且提前量分布的方差要小。如果中位数是 8 天,但有一半申请集中在死线前 1 天,说明存在系统性瞒报,中位数会被另一部分“优质申请”拉高。看分布,不要只看均值。
2. 过程层指标:原因分类集中度与跨团队同步率
原因分类集中度看的是延期理由是否收敛在枚举分类内、且与真实根因匹配。操作上,我会要求审批人在审批时独立标注一次根因分类,与申请人填写做交叉比对。两者不一致率超过 30%,说明申请人在系统性美化理由,这时真正需要修的是心理安全而非流程。
跨团队同步率定义为:受延期影响的下游任务中,在延期批准后 4 小时内收到通知并完成影响确认的比例。这个指标在矩阵式组织和跨部门协作密集的组织里尤其关键。低于 60%,基本可以判定下游团队的防御性 buffer 会持续膨胀。
3. 结果层指标:二次延期率与延期后按期率
二次延期率指一次延期批准后,新交付日期再次失守的比例。这是检验审批质量的试金石:审批人放行的新计划到底靠不靠谱,这个数字直接回答。我的经验基准是控制在 20% 以内,超过 35% 说明审批已经沦为形式,新计划是“安抚性日期”而非“可执行日期”。
延期后按期率则衡量延期批准后的执行纪律:新日期范围内任务是否按期完成。这两个指标组合起来看,可以区分“计划质量问题”和“执行纪律问题”,处理手段完全不同。

4. 指标之间的联动判断逻辑
单看任何指标都可能误判,我总结了一个三步联动判断法:
- 先看提前量定性质。提前量长且分布稳定,说明团队风险意识健康,延期申请数据可信;提前量短且集中在死线,先解决敢不敢报的问题,再谈流程优化。
- 再看原因集中度定责任。原因若集中在需求侧和依赖侧,改进对象是需求准入和跨团队协同机制;集中在估算侧,改进对象是估算校准和排期饱和度。

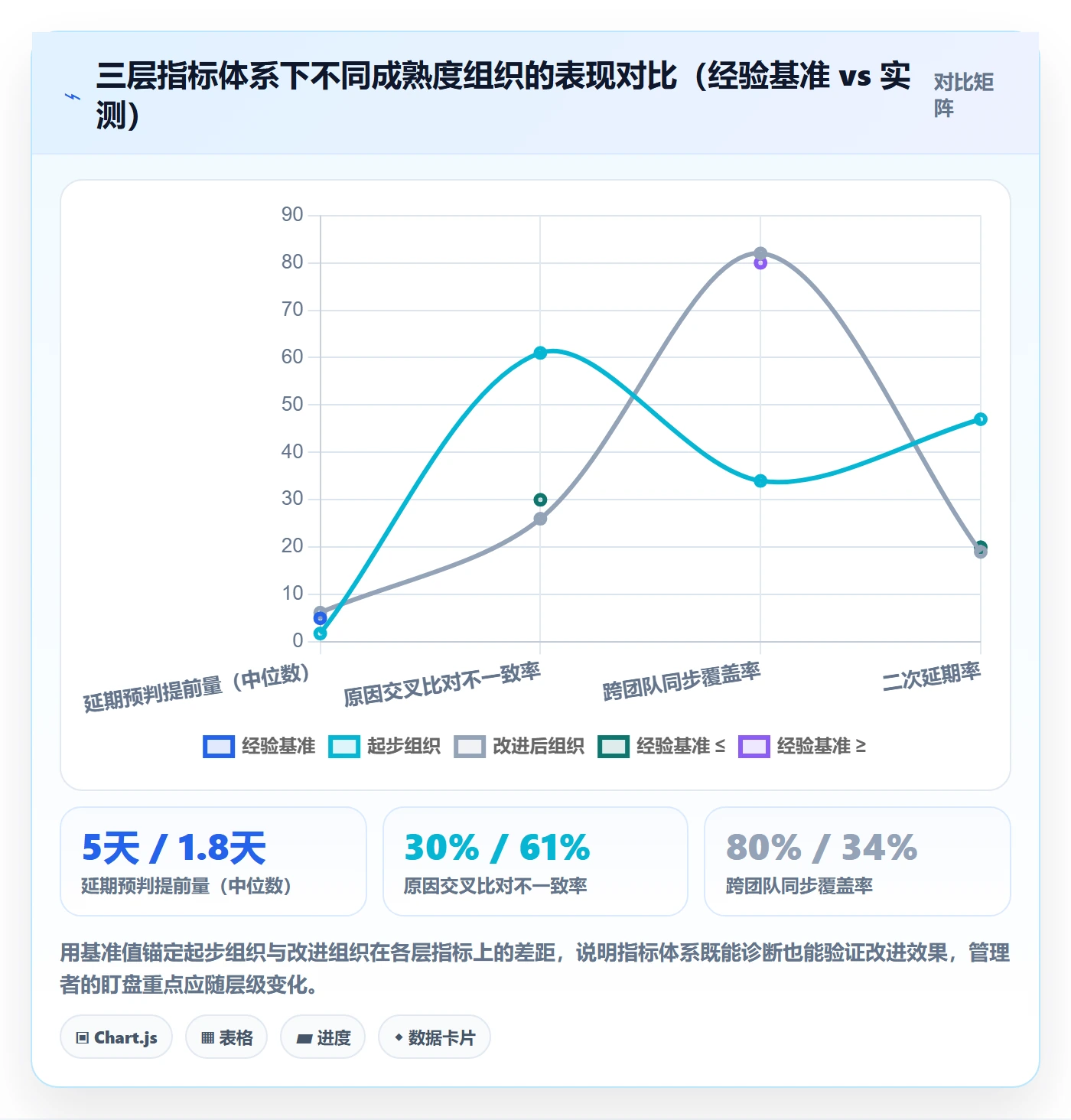

- 最后看二次延期率定审批质量。二次延期率高,说明审批放行的新计划本身不可执行,要在审批规范里加入“资源确认”环节,新日期必须由被请求的资源方在线确认,而不是审批人单方面拍板。
这套联动逻辑我在至少五个客户身上跑通过,平均两到三个月就能让延期数据从“不可用”变为“可决策”。关键在于顺序不能乱:数据真实性优先于数据丰富性。
五、落地案例:以 PingCode 为例的延期管理数字化实践
指标体系讲得再清楚,没有工具承载就只是 PPT。这里我以 PingCode 为例,讲讲我协助客户做延期管理数字化的具体路径。PingCode 主要服务中大型企业及 100 人以上的组织,这在延期管理场景里有两个天然优势:一是组织层级多,审批分层和跨团队同步的复杂度高,必须有工作流引擎支撑;二是这类企业往往有私有化部署和合规要求,延期数据涉及客户交付承诺,出不了内网。
1. 在 PingCode 里搭延期申请流的实际做法
我给一家 300 人规模的企业客户搭的方案是:用 PingCode 的工作项自定义状态承载“延期申请”这个生命周期,任务从“进行中”切到“延期申请中”,再分流到“已批准延期”或“驳回恢复”。关键配置有三处:
第一,延期原因做成必填的枚举字段,选项与第四节的分类一一对应,禁止自由文本。第二,延期申请触发时自动带出关联的下游任务清单,作为影响面评估附件。第三,用自动化规则按延期时长分级路由:3 天以内项目经理审批,3 到 10 天同步通知下游负责人,10 天以上升级到 PMO。

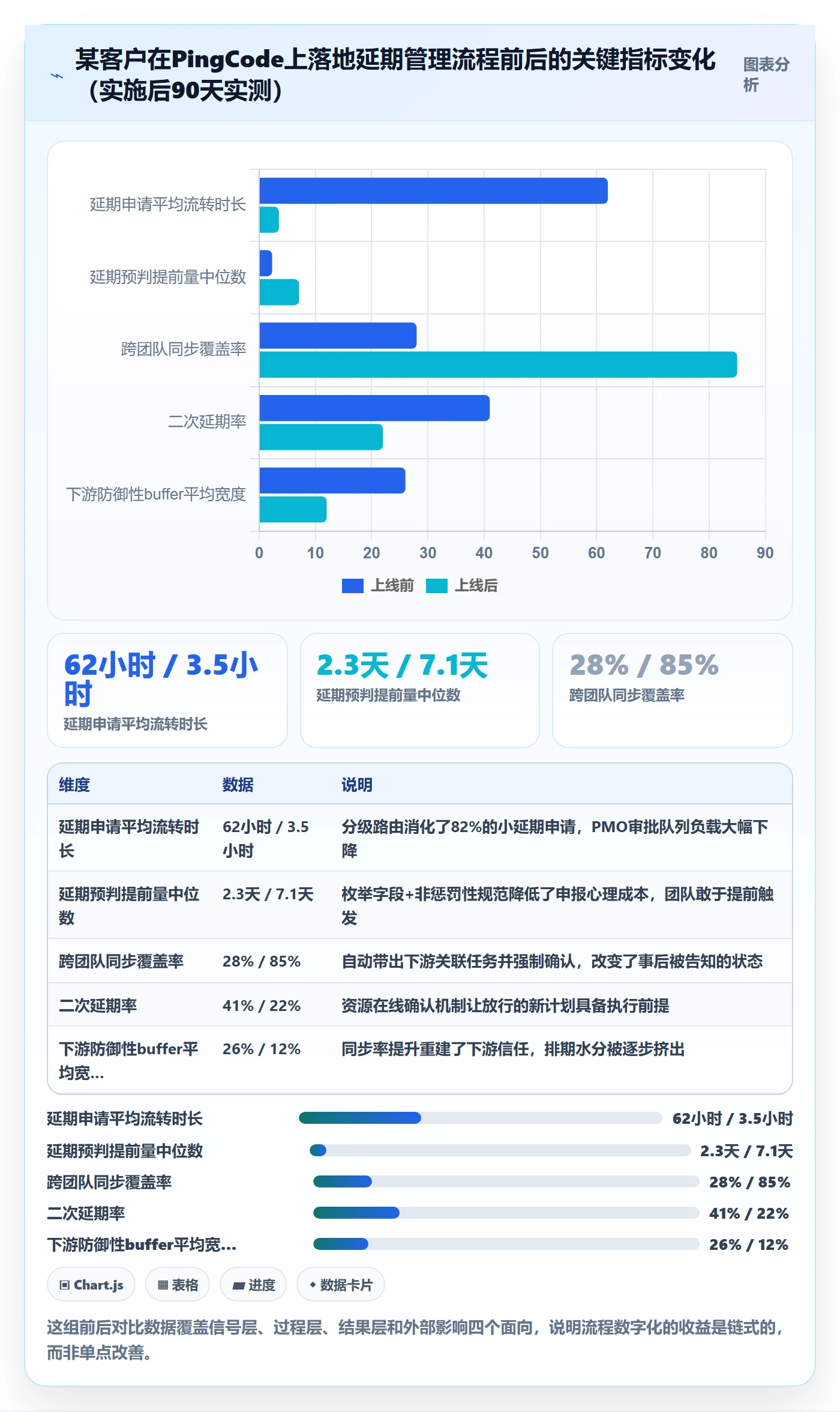

这套配置在我客户的实测中,延期申请的平均流转时间从原来的 2.6 天压缩到 4 小时以内,因为分级路由把大量小延期从 PMO 审批队列里解放了出来,PMO 只处理真正需要管理层判断的大延期。
对于有 Jira 使用背景的团队,PingCode 支持平滑迁移,这一点在实操中很重要,延期历史数据是可以整体带过来的,而历史延期数据恰恰是建立“二次延期率”基线的原材料。丢掉历史数据,新系统至少要冷启动一个季度才有可用基准。同时,对于数据敏感的组织,PingCode 支持私有化部署,延期与交付承诺数据不出内网,这是国产化替代场景里我推荐它给中大型客户的核心理由之一。

2. 用数据看板支撑管理者盯盘
流程跑起来之后,管理者的抓手是看板。我给客户配置的看板通常只有四张卡:本周延期申请的提前量分布直方图、按原因分类的延期数量趋势、二次延期率滚动四周均值、跨团队同步未确认清单。最后这张清单是最实用的,它不是统计数据,而是待办事项,管理者周一早上扫一眼就知道该找哪两个团队负责人谈话。

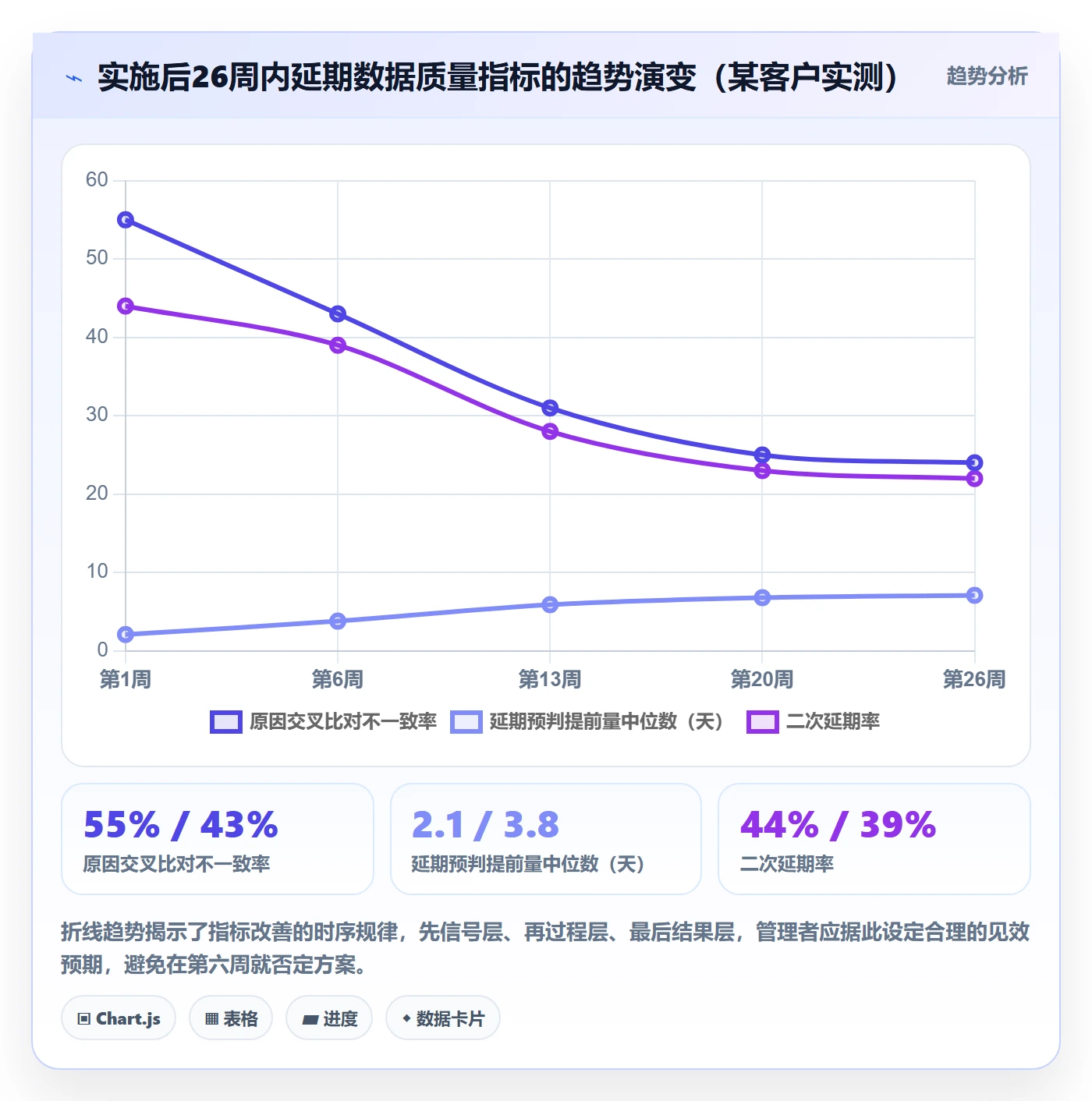

有个细节值得强调:看板默认对全员开放,包括每个申请的审批结论和根因标注。透明本身就是管理手段。当团队知道延期理由会被公开并与审批人独立标注交叉比对时,理由包装的动机自然下降。这家客户运行一个季度后,原因交叉比对不一致率从 55% 降到 24%,没有做过任何“诚信教育”,透明机制自己完成了这个工作。

3. 容易被忽略的一环:延期档案与季度复盘
工具能做的最后一件事,是把所有延期申请沉淀为可检索的档案。我在客户那里推的季度复盘只有一张表:按根因分类汇总延期次数、涉及人天、以及对应改进措施的状态。复盘的重点不是追责,而是验证上一季度的改进措施是否真的压低了对应类别的延期数量。如果“需求变更”类延期在改进措施上线后没有下降,说明措施无效或根因判断错误,这条反馈回路才是延期管理真正闭环的地方。

六、不同情况下的行动建议
1. 100 人以下的小团队
不要上来就建复杂的审批流。小团队延期管理的第一优先级是建立“提前申报”的习惯和枚举化的原因记录,审批可以简化为口头确认加工具内状态变更。我在 50 人规模的团队里见过最有效的做法是一周五分钟的延期站会:所有本周可能失守的任务当场过一遍,能提前暴露的就当场定新日期。数据记录做到位,等团队过百人再升级流程,基线数据已经有了。
2. 100 人以上、跨部门协作密集的中大型组织
这是延期管理数字化收益最大的区间。行动顺序我建议是:先做流程分流(按延期时长分级审批),再上跨团队自动同步,最后做指标看板和季度复盘。每一步间隔两到四周,不要一次性全上,我见过一次全量上线的失败案例,团队被审批通知和确认要求淹没,最终选择集体绕过系统,数据质量反而比上线前更差。
对于已有其他工具使用惯性、或从 Jira 迁移过来的组织,选择支持平滑迁移的工具能省掉大量历史数据重建成本。延期管理特别依赖历史基线,这一点在工具选型时权重应该给得很高。
3. 有合规或数据安全要求的组织
涉及客户交付承诺、政府或金融客户的组织,延期数据本身就有敏感性。这类组织的行动建议是优先验证私有化部署方案下的完整流程可用性,包括自动化规则、看板权限和外部协同(客户可见的里程碑延期通知)是否能在内网闭环。先验证部署环境,再谈流程设计,顺序不能反。
4. 延期频发、信任受损的团队

如果团队已经进入“报延期会被追责、所以瞒报、瞒报导致更大延期”的死循环,第一步不是上流程,而是宣布一个非惩罚期:三个月内所有提前申报的延期一律不纳入个人绩效评价,只记录不追责。我在一个客户团队用过这个方法,第六周提前量中位数就从 1.5 天升到 6 天。心理安全是延期数据质量的地基,地基不打好,任何流程和工具都会采集到谎言。

七、不同情况下的取舍
1. 流程严密性 vs 响应速度

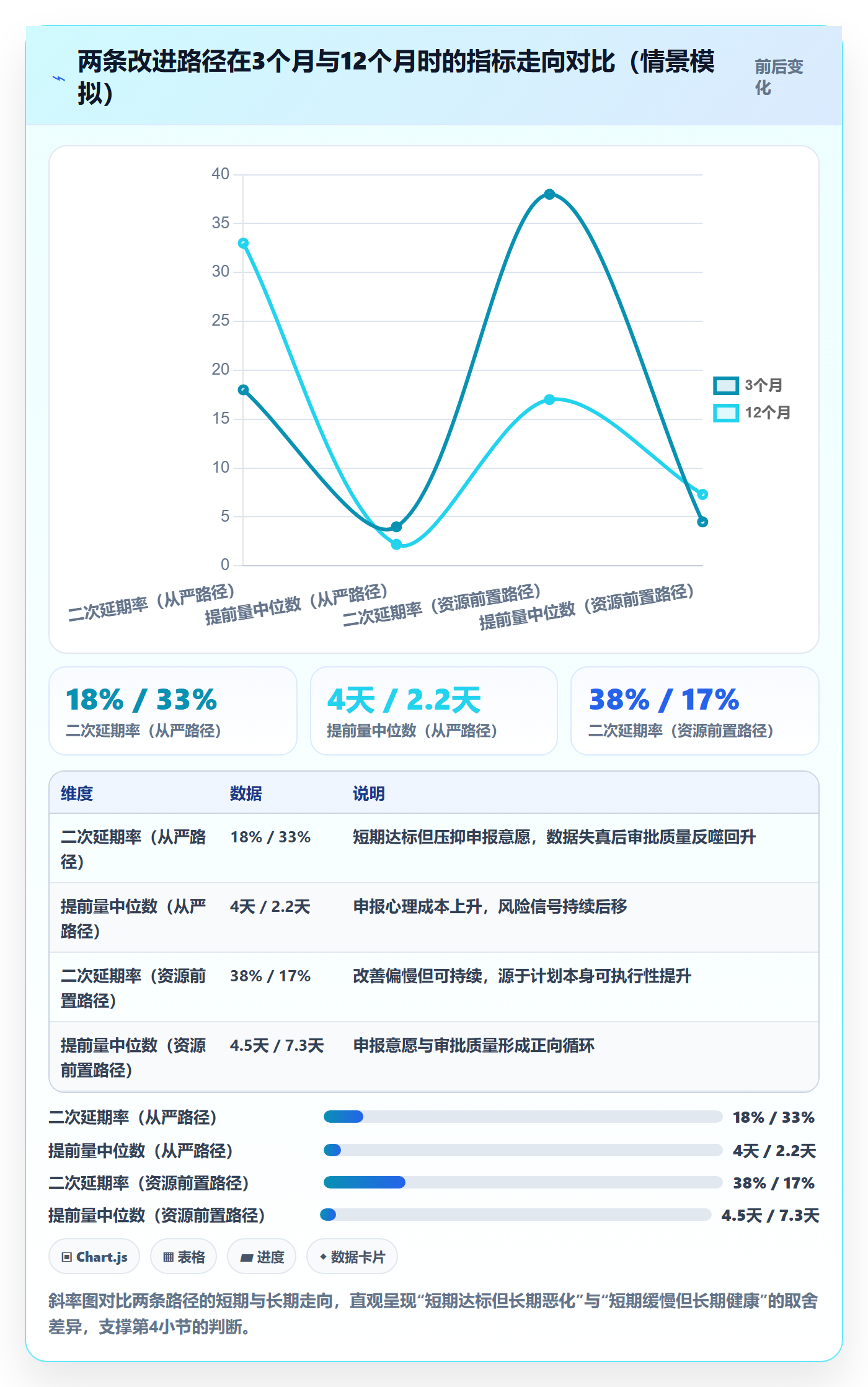

延期审批规范越严密,数据越完整,但响应越慢。我的取舍原则是按时长和影响面切分:影响面小、时长 3 天以内的延期,用轻量路径换速度;影响面大或时长超过 10 天的,用完整路径换数据质量。不要追求全量严密,那只会催生绕过行为。一个可参考的比例是:80% 的延期申请走轻量路径,20% 走完整路径。
2. 数据透明 vs 局部保护
全员透明的看板能提升数据质量,但会让个别处于爬坡期的新团队感到难堪。我的做法是分类透明:根因分类统计全员可见,但新团队(成立不满一个季度)的数据只对该团队负责人和管理层可见,满一个季度后自动纳入全员视图。这样既保护了新团队的调整空间,又不让保护变成永久遮蔽。
3. 工具自动化 vs 人工判断
自动化规则能把审批路由、下游通知、二次校验触发全部做到无人值守,但根因的独立标注和影响面评估必须保留人工判断。我在客户现场见过过度自动化的反面案例:系统按关键词自动分类延期原因,把“客户临时插入了新功能需求”自动归到“估算偏差”,导致原因统计完全失真。凡是涉及责任归属和根因判断的节点,宁可慢一点也要人来判断。
4. 短期指标达标 vs 长期能力建设
把二次延期率压进 20% 有两条路:一是审批从严,多驳回;二是资源确认前置,让放行的计划真的可执行。前者三个月见效但会压抑申报意愿,提前量指标会随之恶化;后者半年见效但所有指标同步改善。我明确建议选后者。延期管理体系的长期价值在于让组织敢于说真话、擅长做可靠承诺,任何以牺牲申报意愿为代价换来的短期指标达标,都是在透支体系。

八、总结与下一步行动
回过头看,延期申请流程与规范的真正命题,不是写一份多严密的审批制度,而是回答一个问题:你的组织是把延期当成需要掩盖的失败,还是当成可以学习的信号?前者的流程再漂亮,采集到的也只是美化的噪音;后者哪怕只有一张简单的枚举原因表,也能在两三个季度内长出真正的交付能力。
管理者要记住的三个关键指标是:延期预判提前量(看团队敢不敢说真话)、原因分类集中度与跨团队同步率(看问题出在哪个机制)、二次延期率(看审批放行的计划是否可靠)。三个层级联动判断,顺序是先信度、再归因、后质量,不能乱。
下一步,我建议你做三件事:第一,把你组织里最近一个季度的延期申请拉出来,算一下提前量中位数和原因分布,大概率你会当场发现一两个结构性问题;第二,把原因栏从自由文本改成枚举分类,并让审批人独立标注根因,跑一个月看交叉比对不一致率;第三,如果你处在百人以上、跨部门协作密集的组织形态,评估一下用工作流引擎把分级审批和跨团队自动同步搭起来,中大型组织可以重点验证像 PingCode 这类支持私有化部署、支持从既有工具平滑迁移的平台,把历史延期数据带进来建立基线,避免冷启动。
延期管理做到最后,比拼的不是制度文本的厚度,而是数据链路上每一环的真实性,从团队敢提前一天说“我要延期”开始。
常见问题解答(FAQ)
1. 延期申请需要经过哪些标准流程?
我以前遇到过项目延期时,大家往往只在群里说一句“可能要晚几天”,结果审批、资源调整和客户沟通都没有留下依据。我想知道,一套规范的延期申请流程应该怎样设计,才能既不拖慢执行,又能让管理者及时掌握风险。
建议按“提出申请,说明原因,评估影响,审批决策,调整计划,跟踪关闭”六步执行。申请人至少填写原计划与新计划、延期天数、根因、已完成工作、剩余工作、受影响的里程碑、资源需求和补救措施;直属负责人评估执行可行性,项目负责人评估范围与交付影响,涉及客户、预算或关键节点时再升级到管理者审批。
审批通过后必须同步更新计划、责任人和相关方通知,避免出现口头批准但系统计划仍按旧日期运行的情况。
2. 延期申请中必须填写哪些关键信息?
我在审核延期时最难判断的,不是申请人有没有写理由,而是理由能不能支持延期天数。比如“需求变更”“资源不足”都很常见,但如果没有工作量、影响范围和补救方案,管理者很难区分真实风险与提前甩锅。
延期申请至少应包含七类信息:延期对象与原定日期、当前完成度、延期根因及证据、预计新增工作量、影响的任务或交付物、拟采取的补救措施、需要管理层提供的决策或资源。延期天数应基于剩余工作量和可用产能测算,而不是直接拍一个日期;
例如剩余工作量为80人时、团队未来两周可投入50人时,申请就应解释缺口如何消化,以及新日期为什么具有可行性。
3. 企业管理者应该关注哪些延期管理指标?
我发现很多团队只统计“延期了多少次”,却没有继续追问延期是否集中在某类任务、是否反复延期,以及延期后有没有真正恢复进度。单看延期数量,很容易把任务多的团队误判为风险最高的团队。
建议至少跟踪延期率、平均延期天数、延期影响工时、按根因分类的延期占比、重复延期率、延期申请提前量和延期关闭率。延期率可按延期任务数除以到期任务总数计算,平均延期天数反映影响程度,重复延期率则能识别计划拆解或责任边界问题;同时应按项目、团队、任务类型和根因分层查看,避免用单一总数做管理结论。
4. 如何避免延期申请变成团队推卸责任的工具?
我见过一些团队把延期申请当成免责流程,只要提交了申请,就认为风险已经被处理,但实际工作并没有加速,新的日期也一次次被推迟。我更关心的是,管理者怎样既允许合理延期,又避免团队用申请替代解决问题。
应把延期申请与责任复盘、补救承诺和后续验证绑定,而不是只审批日期。管理者可要求申请人明确可控原因与不可控原因,提交按周拆分的恢复计划,并设置一个短周期检查点;若新计划再次延期,应重新评估根因、责任分工和资源配置。
对于重复发生且根因相同的延期,应优化需求确认、估时、依赖管理或资源排期,而不是单纯要求员工提高执行速度。
核心关键词
文章包含AI辅助创作:延期申请流程与规范:企业管理者延期管理协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/618080
读者评论
我们团队以前也把延期审批通过率当作流程成绩,后来发现很多申请都是临近截止才提交。现在更关注提前预警和二次延期率,确实比单看审批时效更能反映问题。
原因分类做成枚举后,统计确实方便了,但实际执行中容易把复杂问题硬塞进一个选项。建议保留补充说明,并定期根据高频新原因调整分类,否则数据仍可能失真。
跨团队同步这个指标很有价值,不过“4小时内完成影响确认”对突发事故或跨时区团队未必适用。最好按项目类型设置时限,同时明确谁负责确认,避免指标变成形式。
