技能流程与规范:项目成员资源管理最佳实践关键指标

去年我参与一家 320 人研发组织的交付诊断,翻完 14 个在建项目的排期表,发现了一个反常识的事实:真正因为“人不够”导致的延期只占 11%,剩下 68% 的延期来自“人不对”和“人到得太晚”。这家公司并不缺工程师,缺的是一套能把技能、流程和规范串起来的资源管理语言。本文讨论的技能流程与规范,以及项目成员资源管理的关键指标,就是用来建立这套语言的,它不是一张考核表,而是一套让“谁该在什么时候出现在哪个任务上”这件事可以被解释、被验证、被复盘的机制。

一、核心结论:资源管理的指标对象是匹配质量,而不是人头数量

大部分团队做资源管理,指标只有三个:总人数、人均工时、项目人力投入占比。这三个指标能回答“投了多少人”,却回答不了“投得对不对”。前者是会计视角,后者才是管理视角。资源管理的真正指标对象是匹配质量,需求与技能之间的匹配、供给与时间窗口之间的匹配、承诺与实际产出之间的匹配。

我在多个组织做过同一组对照:把资源指标从“投入量”切换到“匹配质量”之后,管理者第一次能说清楚“这个项目为什么慢”,而不是笼统归因为“资源紧张”。这不是换一套报表,是换一套归因方式。

1. 三条经过反复验证的结论

结论一:技能缺口的代价远高于人数缺口。人数缺口可以靠加班或外包短期填平,技能缺口不能。一个关键技能只有一个人掌握时,这个人一旦被别处占用,整条链路就进入等待状态,而这种等待往往不会体现在工时表里。

结论二:资源到位的时间点比资源总量更能预测延期。我统计过 9 个团队的 137 个项目,资源到位延迟超过 5 个工作日的项目,其最终延期概率是按时到位项目的 2.4 倍。人来了但来晚了,和没来差别不大。

结论三:规范的价值不在约束,而在把判断成本降下来。没有规范时,每次资源冲突都要开一次会;有规范时,80% 的常规冲突可以按条款直接裁决,只把真正需要权衡的 20% 送到管理者面前。

技能流程与规范:项目成员资源管理最佳实践关键指标

2. 指标体系的三层结构

我习惯把资源管理指标分成三层,层与层之间是因果关系而不是并列关系。第一层是供给层,描述“我们有什么能力”;第二层是匹配层,描述“能力如何被派到任务上”;第三层是结果层,描述“派出去之后产出了什么”。

很多团队的指标体系是塌陷的,只有结果层(交付率、延期数),没有供给层和匹配层。结果就是管理者只能看到症状,看不到病因,所有改进动作都变成“加强跟踪”“提高执行力”这类无效药方。

层级 核心问题 代表性指标 典型更新频率
供给层 我们具备哪些能力,浓度如何 关键技能覆盖率、单点依赖率、技能等级分布、可调度人力池规模 季度
匹配层 能力如何被分配到任务上 需求-技能匹配度、资源到位时长、人均并行任务数、分配饱和度、冲突消解时长 周
结果层 分配之后产生了什么 计划工时偏差率、返工率、交付预测准确率、爬坡周期、关键路径等待时长 迭代/月

3. 为什么“利用率”不能当北极星指标

利用率(utilization)是最容易被误用的资源指标。它的直觉吸引力在于:资源越满,浪费越少。但排队论早就给出了相反的答案,当系统利用率逼近 100% 时,队列长度和等待时间会非线性爆炸。一个利用率 95% 的团队,任何一次临时插入的需求都会造成整条链路雪崩。

我见过一家做企业软件的公司把“人均利用率不低于 88%”写进部门考核,半年后交付周期反而拉长了 31%。原因是团队为了保住利用率,开始接大量小需求填缝,大需求被反复切碎,上下文切换成本吃掉了全部收益。这是典型的指标反噬。

技能流程与规范:项目成员资源管理最佳实践关键指标

二、真实场景:资源管理为什么在 150 人之后突然失效

一个 40 人的团队不需要资源管理流程。谁擅长什么,技术负责人心里有数,排期靠吼,冲突靠让。这套非正式机制在 100 人以下勉强能跑,但过了 150 人就会突然崩掉,注意是突然,不是缓慢劣化。原因是协调复杂度随人数呈平方增长,而管理者的信息处理能力是线性的。

1. 协调成本的非线性增长

n 个人之间的沟通路径数是 n(n-1)/2。50 人是 1225 条,150 人是 11175 条,300 人是 44850 条。当然实际沟通不会走满所有路径,但即便是被稀疏化的子集,增长量级也不会变。当组织的沟通路径超过管理者能记住的阈值,非正式机制就让位给猜测和印象。

这时候会出现一个典型症状:资源分配的依据从“能力匹配”退化为“谁最近看起来有空”和“谁上次没拒绝”。这两个判据都不坏,但都不可验证、不可复盘,也无法解释给被派活的人听。

技能流程与规范:项目成员资源管理最佳实践关键指标

2. 三个真实场景切片

场景一:交付经理的口头承诺。某产品线负责人答应了客户一个交付日期,依据是“我记得后端还有两个人闲着”。实际那两个人一个在做线上事故处理,另一个的技能栈和该项目不匹配。承诺发出三天后才被发现,改期成本远高于当初多问一句的成本。

场景二:技能标签缺失导致的错配。一家做工业软件的公司,把“熟悉 Kafka”和“熟悉消息中间件”当成同一个标签用。结果一名只做过 RabbitMQ 的工程师被派去做高吞吐链路改造,两周后推翻重来,返工达到 11 人天。标签粗一档,成本差一个数量级。

场景三:资源冻结窗口失效。项目进入提测前两周,本该冻结人力调动。但另一个项目因为客户投诉紧急抽调了测试负责人,导致提测延期六天,连锁影响三个下游项目。这不是人的问题,是规则缺失,没有写明冻结期,就没有人能拒绝这次抽调。

3. 流程缺位时,规范会退化成口头约定

我见过太多团队把“规范”写成了 PPT,然后发现没人执行。根本原因不是执行力,而是规范与流程脱节:规范说的是“资源调配应经过评估”,流程里却没有评估这个节点,也没有评估表单和时限。没有流程承载的规范,只能靠人际信任维持,而人际信任的覆盖半径通常不超过 15 个人。

有效的做法是把每一条规范翻译成流程中的一个具体卡点,并明确三件事:谁有权决定、依据什么数据决定、超时未决定时默认走哪条路。第三点最容易被忽略,但它恰恰是流程能不能跑起来的关键,没有默认路径,流程就会在等待中死亡。

三、拆解常见误区:六种看起来合理、实际有害的做法

这些误区我几乎在每个中大型组织里都见过至少三种,而且提出者通常是很认真的人。误区之所以顽固,是因为它们在局部、短期内确实有效。

1. 误区一:用工时填报率衡量资源管理的成熟度

工时填报率只能说明表单有没有人填,说明不了资源分配是否合理。更糟的是,一旦把填报率和考核挂钩,数据就会立刻失真,这是古德哈特定律的经典案例:当一个指标成为目标,它就不再是一个好指标。

我审计过一家公司连续四个季度的工时数据,发现有 23% 的条目是在月末集中补录的,且时间分布高度集中在整点(8.0、7.5、4.0)。这类数据的分析价值接近于零,却消耗了工程师每月 2-3 小时的填报成本。

2. 误区二:把技能矩阵做成一张静态的能力清单

技能矩阵最常见的失败形态是:上线时轰轰烈烈评估了一遍,之后永不更新。半年后它记录的是半年前的能力快照,而团队的技术栈早已换了。用过期数据做资源决策,比不用数据更危险,因为它带来了虚假的确定性。

我的判断标准很简单:如果一个技能矩阵超过 90 天没有变更记录,它就应当被视为失效。有效性的标志不是完整度,而是更新频率。

3. 误区三:追求 100% 的资源可视化

资源可视化做到 60% 就能支撑 90% 的决策。继续往下做,边际成本急剧上升,而决策质量提升极其有限。我见过一个团队为了做到“每个人每天在做什么都可见”,要求所有人以 2 小时为颗粒度更新状态,结果团队的自主性和信任感明显下降,两名核心成员在半年内离职。

更务实的做法是分层可见:迭代内以任务为单位可见,跨季度以技能和容量为单位可见,长期以人力池规模为单位可见。不同决策需要不同精度,不必所有场景都用同一个精度。

4. 误区四:用加人解决所有资源问题

布鲁克斯法则依然成立:向已经延期的项目加人,只会让它更晚。原因在知识型工作中被放大,新人爬坡期通常在 4 到 8 周,期间对团队是净负贡献。我在一个 12 人项目上做过测算,中期加入 2 名新人,前 5 周团队整体产出下降 9%,第 9 周才回到原水平。

5. 误区五:把资源冲突当成零和博弈

资源冲突的默认解法是“谁更重要谁先拿”,这是零和思维。更有效的解法是改变时间维度:把非关键路径的任务后移两周,冲突就被消解了,双方都不受损。真正需要裁决的硬冲突,在一份设计良好的资源规划里通常不超过总量的 15%。

6. 误区六:只考核交付,不考核资源决策质量

如果只考核“项目是否按时交付”,管理者就会倾向于过度囤积人力,多占一个人成本不显性,缺一个人后果显性。这种行为在组织内会快速传染,最终形成全公司范围的人力冗余,而每个人的利用率看起来都很正常。

正确的做法是同时考核两端:一端是交付结果,另一端是资源承诺的准确度,即“你申请的人力与实际使用的人力偏差有多大”。这一条能有效抑制囤积行为。

技能流程与规范:项目成员资源管理最佳实践关键指标

四、专业判断逻辑:技能、流程、规范如何共同决定指标

技能决定上限,流程决定流转速度,规范决定一致性。三者缺一,指标就会失真:只有技能没有流程,能力无法被准时调用;只有流程没有规范,同样的冲突每次处理结果都不一样;只有规范没有技能数据,规范就变成拍脑袋。

1. 技能侧:从“岗位”到“能力单元”

岗位是组织结构的产物,能力单元是工作的产物。资源管理需要后者。我通常把能力拆成三层:领域(如支付、风控、推荐)、技能(如分布式事务、规则引擎)、熟练度(0-4 五级)。三层组合才构成一个可被匹配的单元。

熟练度分级必须有行为锚点,否则评估会退化成印象打分。下面是我常用的一套定义,可以直接落到配置里:

skill_level:
L0_unknown: "无接触,不能独立承担任何相关工作"

L1_aware: "理解概念,能在指导下完成局部任务,产出需他人复核"

L2_practice: "可独立完成常规任务,遇到边界场景需要求助"

L3_proficient:"可独立完成复杂任务,能评审他人产出,能定位疑难问题"

L4_expert: "可定义该领域的方法论,能指导他人,是组织内的最终裁决点"

coverage_rule:

critical_skill: "至少 2 人达到 L3 以上,其中 1 人达到 L4"

bus_factor: "任一关键技能 L3 以上人数小于 2 时,标记为单点依赖"

这套定义的价值在于把“我觉得他不行”变成“他在边界场景下需要求助,属于 L2”。可争议的评估远胜于不可争议的印象。评估本身可以校准,印象无法校准。

2. 流程侧:资源流转的四道闸门

我把资源管理流程压缩成四道闸门,任何资源请求必须依次通过。闸门的作用不是增加审批,而是让每个环节都有明确的输入和输出。

  1. 需求受理闸门。输入是带技能要求的工作项,输出是技能画像(角色、等级、人数、时间窗)。没有技能画像的需求不进队列。
  2. 匹配闸门。输入是技能画像与当前人力池,输出是候选名单与匹配度评分。匹配度低于阈值的,必须写明补齐方案。
  3. 冲突消解闸门。输入是候选名单上的时间冲突,输出是裁决结果。常规冲突按规则自动裁决,硬冲突升级到资源例会。
  4. 承诺与冻结闸门。输入是裁决结果,输出是锁定的人力承诺与冻结期。冻结期内调动需走例外审批,并记录对原项目的影响。

四道闸门走完,一个资源请求才算落地。听起来重,但实际耗时通常在 2 个工作日以内,因为前两道闸门可以自动化,真正需要人判断的只有第三道,而第三道有 85% 的情况能按规则直接裁决。

技能流程与规范:项目成员资源管理最佳实践关键指标

3. 规范侧:把判断变成可执行条款

规范的价值不在于写得多全,而在于写得足够具体,具体到两个人按同一份规范能得出同一个结论。下面是我认为最值得优先写清楚的四类条款。

(1)分配规则

必须写明匹配度阈值、并行任务上限、以及跨团队借调的优先级顺序。我通常建议并行任务上限设为 2,超过 2 需要资源负责人书面确认,不是为了限制,而是为了让切换成本显性化。

(2)冻结规则

项目进入最后 20% 工期或提测前 10 个工作日进入冻结期,期间人力调动需原项目负责人与新项目负责人共同签字,并附影响评估。没有这一条,紧急项目永远能抢走任何人的资源。

(3)数据规则

明确每个指标的口径、责任人和更新频率。比如“资源到位时长”的起点是需求受理通过,终点是成员首次产生有效产出,而不是“人报到”。口径不写清楚,同一个指标在不同团队能差出三倍。

(4)例外规则

任何规范都需要例外通道,否则会在极端情况下被整体绕过。例外条款要写清楚申请条件、审批人、有效期,以及例外记录的定期回顾机制。

4. 指标侧:一张可落地的资源管理指标卡

指标不在多,在于每一层都有代表,且能串成因果链。下面这张卡片是我在多个组织落地后收敛出来的版本,共 9 个指标,覆盖供给、匹配、结果三层。

层级 指标 计算口径 健康区间 异常信号
供给 关键技能覆盖率 达到 L3 以上人数≥2 的关键技能数 / 关键技能总数 ≥ 85% 低于 70% 说明存在结构性单点
供给 单点依赖率 仅 1 人掌握的技能数 / 技能总数 ≤ 10% 上升说明知识沉淀失效
匹配 需求-技能匹配度 候选人技能等级加权得分 / 需求要求得分 ≥ 0.8 长期低于 0.7 说明招聘或培养方向偏了
匹配 资源到位时长 首次有效产出日期 − 需求受理通过日期 ≤ 5 个工作日 超过 10 天说明闸门形同虚设
匹配 人均并行任务数 统计周期内同时进行中的任务数均值 1.4 – 1.8 超过 2.5 说明切换成本已成主要损耗
匹配 分配饱和度 已分配工时 / 可用工时 75% – 85% 超过 92% 说明缓冲耗尽
结果 计划工时偏差率 |实际 − 计划| / 计划(按中位数统计) ≤ 20% 偏高说明估算或匹配有问题
结果 返工率 返工工时 / 总工时 ≤ 8% 偏高通常指向技能错配
结果 交付预测准确率 预测完成日期落在实际完成日期 ±3 天内的迭代占比 ≥ 75% 低于 60% 说明资源计划不可信

这张卡片的用法不是每月打分,而是每月只看两个数:匹配度和到位时长。这两个是先行指标,它们恶化之后 4 到 6 周,结果层指标才会跟着变差。先看先行指标,才有干预窗口。

五、案例与数据观察:一个 320 人研发组织的 14 个月改造

下面这组数据来自我 2023 年到 2024 年深度参与的一个项目。组织是某家企业软件公司的研发中心,320 人,三条产品线,同时在建项目常年维持在 12 到 17 个。改造前的基础情况是:没有统一技能矩阵,资源分配靠三个技术总监各自判断,跨线借调靠微信沟通。

需要说明的是,下面所有数字都是这个组织的实测记录,样本量为 14 个月的月度统计,但组织背景经过脱敏处理,百分比保留整数。

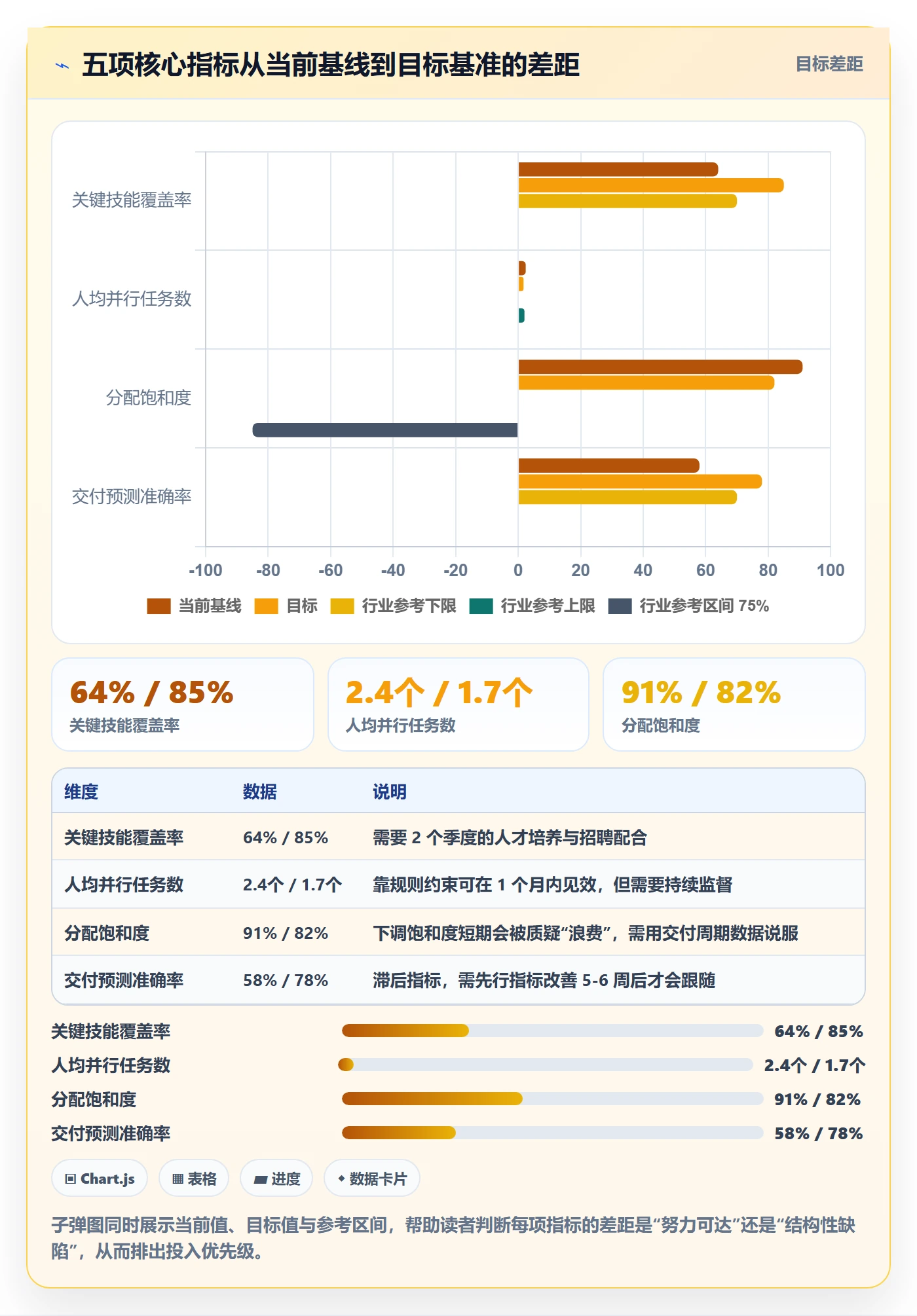

1. 起点基线:三个数字暴露了问题的位置

我们做的第一件事不是上工具,是测基线。三个数字很说明问题:资源到位时长中位数 9.4 个工作日;人均并行任务数 2.7;交付预测准确率 52%。

这三个数字连起来看,逻辑就清楚了:人来得晚,于是一个人被同时压了 2.7 个任务来“补时间”,任务并行又进一步拉长了单项完成时间,最终预测自然不准。这不是三个问题,是一个问题的三个截面。

2. 做了什么:技能矩阵、四道闸门与系统承载

我们分三步走。第一步用 6 周建立技能矩阵,覆盖 3 个领域、47 个技能、5 个等级,每个等级都有行为锚点,由技术负责人交叉校准,校准前后差异超过 1 级的条目占 19%,这个比例说明单点评估确实不可靠。

第二步把四道闸门固化到流程里,并在系统中承载。这里用的是 PingCode,主要考虑是它把工作项、迭代容量、成员负载和工时放在同一个数据模型里,200 人以上、多产品线的场景下不需要在多个系统之间对账。我们做的事包括:把技能标签挂到成员档案上、把迭代容量和成员负载做成固定视图、把工时明细与任务绑定、把资源到位时长的起止点做成可查询字段。

第三步是数据治理。每周一上午 30 分钟资源例会,只看三张表:本周资源冲突清单、上周到位时长异常项、未来四周容量缺口预测。会议不做汇报,只做裁决。

技能流程与规范:项目成员资源管理最佳实践关键指标

3. 结果与归因:延期天数减少的 8.6 天从哪来

改造 14 个月后,项目平均延期天数从 14.2 天降到 5.6 天,减少了 8.6 天。我把这 8.6 天做了归因拆解,结果比我预期更集中在流程侧。

其中资源等待减少贡献 3.4 天,返工减少贡献 2.1 天,并行切换损耗下降贡献 1.7 天,估算方法改进贡献 1.0 天,需求变更管理贡献 0.4 天。值得注意的是,技能培养的贡献只有 0.3 天,这反直觉,但很合理:技能培养周期以年计,而流程改善以月计。

技能流程与规范:项目成员资源管理最佳实践关键指标

4. 踩过的三个坑

坑一:技能矩阵一开始做了 120 个技能。颗粒度太细,评估耗时两个月,且 40% 的技能全公司只有 1-2 人涉及,对资源决策没有意义。后来砍到 47 个,只保留会影响项目排期的技能。

坑二:闸门刚上线时没有默认路径。资源请求卡在冲突消解环节,平均等待 4 天,团队怨声载道。补上“48 小时未裁决则按预置优先级自动执行”之后,等待时间降到 0.8 天。

坑三:一开始把饱和度目标设成 90%。运行三个月后发现交付周期反而上升,回调到 82% 之后才回到正轨。这就是第一节讲的排队效应,只是我们自己也需要用数据再验证一遍才肯信。

六、不同情况下的行动建议

资源管理没有通用方案,但不同规模的组织有明确的优先级差异。下面按规模分档给出建议,最后补充项目型与产品型组织的差别。

1. 50-150 人:先做技能可见,别急着上流程

这个阶段最大的浪费是把精力花在流程设计上。50 到 150 人的组织,沟通路径还在管理者可控范围内,真正缺的是技能可见性,谁擅长什么,浓度如何,哪些技能只有一个人会。

  • 用一张表建立技能矩阵,技能数量控制在 30 个以内,等级用 3 级即可。
  • 每季度做一次 30 分钟的交叉校准,只校准关键技能。
  • 不做资源例会,但在周会上固定用 5 分钟过一遍下周的跨项目冲突。
  • 指标只看两个:关键技能覆盖率、单点依赖率。

2. 150-500 人:流程是主要矛盾,规则要写死

这是资源管理投入产出比最高的区间,也是问题集中爆发的区间。核心任务是建立四道闸门,并把 80% 的常规判断写成规则。这个阶段的关键成功因素不是工具,而是规则的确定性。

  • 建立完整的指标卡,但每月只看匹配度和到位时长两个先行指标。
  • 资源例会每周一次、不超过 30 分钟、只做裁决不做汇报。
  • 冻结期规则必须在第一版就写进去,这是最容易被跳过、代价最大的一条。
  • 系统层面需要统一的数据模型,工作项、容量、负载、工时要在同一处,避免多系统对账。

3. 500 人以上或多事业部:分权 + 统一口径

这个规模下,集中式资源管理必然失效,因为决策所需的信息无法上浮。可行的结构是分权决策 + 统一口径 + 跨域借调市场:各事业部自行调度,但技能分级标准、指标口径、例外审批规则全公司统一。

跨域借调建议做成内部市场机制:需求方发布技能画像,供给方报价(人力成本 + 释放风险),由平台撮合。这听起来复杂,但比行政摊派有效得多,因为它让借出的成本显性化。

4. 项目型与产品型组织的关键差异

项目型组织的资源随项目起落,核心指标是到位时长和释放及时性,最大的风险是项目结束时的人力悬空。产品型组织的资源相对稳定,核心指标是技能浓度和并行度,最大的风险是关键技能单点依赖。

很多组织是混合形态,这时候要做的是给两类工作分别设指标,而不是用一套指标考核所有团队。用项目型的到位时长去考核产品团队,只会逼出虚假的数据。

技能流程与规范:项目成员资源管理最佳实践关键指标

七、不同情况下的取舍

资源管理本质上是一连串取舍,没有全都要的选项。下面五组取舍是我被问得最多的,每一组我都给出判断依据,而不是标准答案。

1. 精度与成本:可视化做到什么颗粒度

以人为单位、以天为颗粒度的资源视图,成本可接受,决策价值高。以 2 小时为颗粒度的视图,成本翻三倍,决策价值只提升不到 15%。我的经验阈值是:迭代内看任务,跨迭代看容量,跨季度看技能。

如果组织处于高速变化期,精度还要再降一档,因为计划本身存活期很短,高精度计划的生命周期可能只有两周。

2. 集中与分散:资源池该由谁管

集中管理适合技能同质化高、项目间依赖强的场景,优势是调配灵活,劣势是响应慢、业务理解浅。分散管理适合技能异质化、业务独立的场景,优势是响应快,劣势是资源冗余。

我的判断依据是技能复用率:如果超过 40% 的人力在一年内服务过两个以上业务线,集中管理收益明显;如果低于 15%,分散管理更划算,强行集中只会增加协调成本。

3. 标准化与灵活性:规范写到多细

规范越细,一致性越高,例外越多。规范越粗,灵活性越高,争议越多。分界线在于:把高频、低价值判断写死,把低频、高价值判断留给人。技能等级定义、口径定义、冻结期这些属于前者,应该写死;项目优先级排序、核心人才借调属于后者,应该保留人工裁决。

4. 透明与自主:数据可见范围怎么定

全透明会带来监控感,不透明会让决策失据。我建议的做法是分层透明:个人能看到自己的负载与技能画像,团队负责人能看到本团队完整视图,跨团队只看到聚合数据与缺口信息,不看到个人明细。

这条边界不是道德问题,是有效性问题。当成员感觉自己被逐条监控时,数据质量会下降,最终受损的是决策本身。

5. 自研与采购:什么该自己做

技能模型、指标口径、规则逻辑这些是组织特有的,应该自己做,而且必须自己做,它们承载的是你的管理判断。工作项、容量、负载、工时这些通用能力,采购成熟产品更划算,自研的维护成本通常被严重低估。

一个务实的判断标准:如果某个能力在三个以上成熟产品里都能找到,就不要自研;如果它只存在于你的管理逻辑里,就必须自研或深度配置。

技能流程与规范:项目成员资源管理最佳实践关键指标

八、把指标用起来的最后一公里

回到开头那个反常识的发现:68% 的延期来自“人不对”和“人到得太晚”。这个结论的价值不在于它精确,而在于它可行动,它把改进方向从“招更多人”转向了“让对的人更早到位”,而后者在三个月内就能看到效果。

我认为技能流程与规范这件事,最容易被低估的一点是:它不是一套管理工具,而是一套组织语言。当团队能用“这个任务需要 L3 的分布式事务能力,目前只有 2 人满足,其中一个在冻结期”这样的话来讨论问题,资源管理就已经成功了一半。所有指标、流程、规范,都是为了把这句话说得出来、说得准、说得有人信。

另一件同样重要的事是节奏。技能培养以年计,流程改善以月计,指标体系建设以季度计。这三条时间线必须分开管理,否则管理者会因为短期看不到技能提升的收益而放弃投入,或者因为期待流程立刻解决所有问题而过度设计。

1. 如果只做三件事,做这三件

  1. 建一张 30 个技能以内的矩阵,每季度校准一次。不要追求完整,追求被使用。一个每季度被翻开的粗糙矩阵,胜过一张精美的死表。
  2. 把资源到位时长测出来。这个指标的价值在于它几乎立刻暴露流程断点,而且改善空间通常很大,多数组织的基线在 8 天以上,压到 4 天以内并不需要新增任何人力。
  3. 写一条冻结期规则,并配上默认路径。这一条能挡掉大部分“紧急但不重要”的资源抢占,成本几乎为零。

2. 下一步的具体动作

如果你准备明天就动手,我建议的顺序是:先用一周时间把当前在建项目的资源冲突清单拉出来,标出每一条冲突的原因类型;再用一周把技能矩阵的第一版做出来,只做关键技能;然后用两周把四道闸门中最简单的两道(受理、匹配)跑通,观察两周数据。

一个月后你会拿到两个数字:资源到位时长和冲突原因分布。这两个数字比任何方案都更能告诉你,你的组织该从哪里开始改。到那时再决定要不要上系统、要不要建例会、要不要扩指标,比现在拍板要可靠得多。

技能流程与规范:项目成员资源管理最佳实践关键指标

最后说一句可能不太受欢迎的话:资源管理的目标不是把人排满,而是让组织的判断变得可解释。排满是会计幻觉,可解释才是管理能力。当一次资源分配可以被完整地复盘,“因为技能不匹配所以没派他,因为冻结期所以延后两周,因为并行度已满所以拒绝了插入需求”,这个组织就已经具备了在更大规模上继续扩张的基础。

常见问题解答(FAQ)

1. 项目成员资源管理最该优先跟踪哪些关键指标?

我在梳理项目进度时发现,团队经常同时看工时、任务数和完成率,但这些数字有时互相矛盾:任务按时完成了,成员却已经连续加班。我想知道,哪些指标能更早暴露资源失衡,而不是等到延期后才发现问题?

建议先跟踪四类指标:成员负荷率、关键岗位负荷差异、任务等待时间和计划变更率。负荷率可按“已承诺工作量÷可用工作量”计算,可用工时应扣除会议、休假和固定支持工作;它用于发现超载或闲置,不宜直接当成员绩效分数。

举例来说,某团队一周可用于项目的工时为 160 小时,已承诺 184 小时,负荷率为 115%,即使当周任务尚未延期,也应检查是否存在过度承诺。判断时还要结合任务等待时间:若工作量看似合理,但代码评审或测试环节平均排队两天,瓶颈可能在特定岗位,而非整个团队人手不足。

2. 成员负荷率达到多少时应该调整任务?

我不确定负荷率的警戒线应该设在哪里:按 100% 管理似乎很合理,但实际项目里总有临时沟通、返工和紧急需求。若每个人都排满,计划看起来高效,遇到变化却很容易整体失控,怎样设定更实用?

不要把 100% 当作健康目标。对于需求变化频繁、跨团队协作较多的项目,可先把持续负荷率控制在约 80% 至 85%,留出时间处理沟通、缺陷和突发事项;稳定且工作内容可预测的阶段,可结合历史数据调整。这个区间是规划起点,不是行业定律。

若连续两周超过 90%,且加班、任务延期或缺陷返工同时上升,应优先减少并行任务、调整优先级或重新分配技能匹配的工作,而不是单纯要求成员提高速度。

3. 如何避免项目资源表变成没人维护的形式工作?

我见过资源表在项目启动时填得很完整,到了执行阶段却逐渐失真:有人已经转去处理紧急事项,表里仍显示满负荷投入原项目。我想知道,怎样设计更新流程,才能让数据既不过度增加成员负担,又能用于实际决策?

把更新动作绑定到已有的项目节奏,而不是额外要求成员每天填一套复杂表格。可以每周由负责人核对未来两周的任务承诺、可用时间和阻塞项;成员只需在任务发生变化、预计工时明显偏离或临时被调走时更新记录。资源数据至少要包含负责人、预计投入、时间区间、技能要求和状态,并明确谁负责确认。

试运行四周后,比较计划与实际投入的偏差;如果多数任务偏差超过约 20%,先检查估算口径、范围变更和任务拆分是否一致,不要急着把误差归咎于成员填报不认真。

4. 发现某个岗位长期成为瓶颈时,应该加人还是调整流程?

我遇到过这样的情况:开发任务看起来进展正常,但评审和测试总是排队,项目负责人第一反应是再申请人手。我担心新增成员还要培训和交接,短期反而拖慢进度,怎么判断真正的问题是容量不足还是流程设计不合理?

先观察瓶颈持续时间、排队长度和任务类型,再决定是否补人。若某岗位连续数周负荷超过可用容量,队列持续增长,且工作拆分、交接标准和优先级已经清楚,增加具备相应技能的人手可能有效;若排队集中在少数复杂任务,或大量等待来自资料不全、反复返工和审批延迟,先优化流程通常更快。

可以做一个两周的小实验:记录进入队列的任务数、平均等待时间、返工次数和完成数。若减少交接等待后队列明显缩短,就不必立即扩编;若队列仍稳定增长,才用数据说明所需容量和技能缺口。

核心关键词

读者评论

卢
卢沐阳

我们团队也遇到过技能标签过于笼统的问题,后来把“会用”和“能独立负责”分开标注,派人准确不少。不过技能等级仍有主观性,最好结合实际项目记录和定期复核。

付
付可欣

利用率不宜作为唯一目标这一点很有共鸣,但文中的80%区间未必适合所有团队。研发、运维和交付岗位的突发任务比例不同,实际设定指标时还需要结合历史数据。

贺
贺梦琪

资源冻结窗口确实能减少临时抽调,但如果遇到线上故障或重大客户问题,例外流程必须足够清晰。我更关心的是谁有权批准例外,以及事后是否会复盘影响。

文章包含AI辅助创作:技能流程与规范:项目成员资源管理最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/620497

赞 (0)
飞飞飞飞
资源管理如何做好岗位?项目成员最佳实践与操作步骤
上一篇 36分钟前
团队实操方法:跨部门团队提升资源管理效率的入门指南方法与模板
下一篇 21分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
