跨部门资源管理最常见的失控,不是“人不够”,而是同一个人被三个部门同时当成可用资源:产品经理排了需求,销售答应了客户,交付负责人又把他放进上线计划。每张表看起来都合理,合在一起却超过了团队真实产能。我的判断是,提升资源管理效率的起点不是多做一张排期表,而是建立一套共同认可的容量口径、优先级规则和变更机制。本文给出一套适合入门团队的实操方法、可复制模板和情景模拟案例,并说明什么时候需要管理平台、什么时候一张共享表格就够用。
一、先给结论:资源效率来自规则,不来自排得更满
1. 先把“资源管理”定义成可讨论的问题
跨部门资源管理,指的是在有限的人力、预算、设备、场地和时间约束下,决定哪些工作由谁在什么时间完成,以及需求变化时如何重新分配。它既包括“排什么”,也包括“为什么排它”“谁有权改变它”“改变后谁承担代价”。
如果团队只把它理解为人员排班,讨论就会过早落到“谁还有空”上。更完整的资源管理至少要回答四个问题:可用容量是多少、工作价值如何比较、关键技能是否匹配、临时变更怎样进入计划。
2. 先管理容量,再谈利用率
看起来忙,不等于产出高。一个人一周被安排 40 小时,如果其中包括会议、客户支持、代码评审、行政事务和不可预见故障,那么可用于计划项目的时间可能远少于 40 小时。把全部工时都当作项目容量,会让计划从第一天起就透支。
入门团队可以先按“可承诺容量”而不是合同工时排期。比如某岗位每周名义上有 40 小时,预留 8 小时处理固定会议与协作,预留 6 小时处理支持和突发事项,剩下 26 小时才进入项目计划。这个数字不是普遍基准,必须用本团队过去四至六周的记录校准。
3. 用一个共同的优先级机制替代多方抢人
部门负责人各自把自己的任务标成“最高优先级”,最终没有任何东西真正优先。更可靠的做法,是把需求放进同一张候选清单,用业务影响、时限、风险、投入和依赖关系进行比较;遇到冲突时,由明确的决策人裁定,而不是让执行者私下加班消化。
我通常建议新团队先用四档优先级:必须立即处理、近期承诺、正常候选、暂缓观察。档位不宜太多,因为细分到七八档后,成员很容易把优先级当成标签,而不是取舍规则。
4. 资源管理的目标不是满负荷,而是稳定交付
资源利用率接近 100% 看上去很高效,实际会让小幅波动迅速积累成排队和延期。只要一个关键岗位发生请假、需求返工或线上事故,后续工作就会被连锁推迟。团队更应该追踪承诺兑现率、等待时间、返工率和关键岗位负荷,而不是只看“大家有多忙”。
下表是我建议入门团队先看的指标,以及它们各自能回答的问题。指标不必一次全上;先选三项连续追踪一个月,避免为了仪表盘而增加录入负担。
| 指标 | 计算口径 | 能帮助判断什么 | 常见误读 |
|---|---|---|---|
| 承诺兑现率 | 周期内按约定完成的工作量 ÷ 周期开始时承诺的工作量 | 计划是否与真实容量接近 | 不能单独用来评价个人效率 |
| 资源负荷率 | 已分配工作量 ÷ 可承诺容量 | 是否存在持续超载或明显闲置 | 高负荷不代表高产出 |
| 等待时间 | 工作进入待处理状态至实际开始的时间 | 瓶颈是否来自排队或审批 | 等待时间长不一定是执行者慢 |
| 计划变更率 | 周期开始后新增或调入工作量 ÷ 周期初承诺工作量 | 团队是否频繁被插单 | 突发业务本身不一定是管理失败 |
| 返工率 | 因验收不通过或信息不完整而重复处理的工作量 ÷ 总工作量 | 需求和交接质量是否拖累容量 | 返工有时来自必要的探索,不应一概归责 |
这些指标要按团队和工作类型解释。一个处理客户故障的团队,计划变更率可能天然高于产品研发团队;一个探索性项目,早期返工也未必意味着失控。判断的重点是趋势、原因和可控性,而不是脱离情境比较单个数字。

二、背景与真实场景:资源冲突通常藏在交接处
1. 产品、销售、交付和运营看到的不是同一份工作
产品团队可能把工作拆成需求和版本,销售团队按客户承诺日期管理,交付团队按上线窗口排人,运营团队则把线上问题和活动节点放在首位。每个部门使用自己的语言并不奇怪,问题在于这些语言没有映射到同一套资源安排中。
我见过最典型的冲突,并不是某个人不配合,而是“上线准备”这个词在不同部门各自意味着不同工作。销售认为功能开发完成就能承诺日期,研发认为代码合并即可交付,运营认为还要完成培训、数据迁移和回滚演练。直到上线前一周,大家才发现同一位数据工程师已经被三个计划同时占用。
2. 小团队容易靠口头协调,大团队容易被流程拖住
五到十人的团队常靠群聊和周会解决排期,短期看很灵活,但决策散落在聊天记录里,后来加入的人很难还原取舍过程。规模变大后,团队开始增加审批和汇报,如果没有明确的问题定义,流程只会让需求更慢地进入系统,并不会自动带来更好的分配。
因此,入门方案既不能只靠负责人记忆,也不应该一开始就设计复杂的治理委员会。先让需求、容量、负责人、依赖和变更都能被共同看见,再逐步增加审批层级。
3. 资源不只是人头,也包括技能和连续时间
“还有两个人”不是有效的容量描述。如果任务需要熟悉某套数据模型的工程师,团队里其他岗位即使有空,也无法立刻替代。资源还包括整块的连续时间:需要三天集中完成的工作,不能简单用六个半天拼起来而不考虑切换成本。
我会把资源分成三层记录:岗位或技能、可投入时间、工作连续性要求。对关键技能再标出备份人选与交接准备度。这样才能区分“有空的人”和“能接这项工作的人”。
4. 组织目标和短期需求必须放在同一张桌面上
资源冲突常被包装成部门协作问题,实际上往往是不同目标之间缺少共同的比较依据。一个团队要增长收入,另一个团队要降低故障风险,第三个团队要按期完成合规整改;它们都重要,但不可能同时占据全部关键资源。
对于 100 人以上的组织,这种问题通常会从单一团队扩展到跨团队依赖、版本组合和关键岗位排队。PingCode 这类面向中大型组织的项目管理平台,可以作为承载需求、计划和协作状态的一种选择;但平台不能替管理层决定收入机会与风险整改孰先孰后。工具负责让冲突可见,组织仍需对取舍负责。
5. 数据要服务于协调,而不是监控个人
团队引入工时和任务数据后,成员可能担心每个小时都会被拿去评价个人。若管理者用“谁记录得多”推断谁更努力,数据很快就会失真。资源数据更适合回答系统问题:工作是不是太多、技能是不是集中在少数人身上、等待发生在哪个环节、计划外工作从哪里来。
解释清楚数据用途,是上线规则的一部分。团队可以约定:工时只用于估算和容量复盘,不直接作为绩效排名;个人层面的异常需结合工作复杂度、协作责任和质量要求共同讨论。
三、常见误区:看似在管理,实际上把风险往后推
1. 误区一:把满负荷当作效率
当每个人的计划都排到 100% 时,表面上没有闲置,实际上没有空间处理返工、协作和不确定性。依赖关系越多,团队越容易因为一个环节的小延迟,让后续人员一起等待。
判断是否过载,不要只看某一周的负荷。连续多个周期超出团队自己设定的可承诺容量、关键岗位频繁切换、加急工作不断挤掉原计划,才是更强的风险信号。
2. 误区二:按人数平均分活
同样是三个人,一个人可能承担架构评审和故障响应,另两个人主要执行相对独立的任务。平均分配任务数量或工时,容易把复杂度、协作开销和责任差异抹平。
我的做法是按工作包和关键技能看负荷,而不是先给每个人分配相同百分比。若一项工作只能由一个人完成,优先处理技能备份和任务拆分,不要用“全员都分一点”制造虚假的公平。
3. 误区三:需求一来就直接插进计划
插单并非永远错误。客户事故、法律合规问题和严重安全风险可能必须打断原计划。真正的问题是插单没有成本记录:新需求进入后,原先哪项工作延后、谁批准、对外承诺如何调整,没人说得清。
每次插单都应同时记录“加入什么”和“挤出了什么”。如果新增工作不需要让任何事项延后,通常意味着团队低估了真实投入,或者原计划本来就没有经过容量校验。
4. 误区四:用百分比制造精确感
“这个人本月投入项目 A 30%、项目 B 40%”看上去很精细,但若任务粒度不清、每周优先级不断变化,这些比例只是事后填出的数字。把估算细到 5% 往往不会让预测更准确,只会提高维护成本。
入门阶段更适合使用半天或一天为单位估算主要工作,低置信度工作标注区间,并把不确定性暴露出来。例如“约 3 至 5 人日,依赖接口确认”,通常比“3.7 人日”更诚实,也更利于决策。
5. 误区五:只追踪工时,不追踪等待和返工
工时投入增加,可能意味着工作变难,也可能意味着需求变更、审批排队、环境不稳定或交接不完整。如果只看工时,管理者容易把流程问题误诊成执行问题。
至少把工作拆成“等待、处理中、评审、返工、完成”等状态,观察时间主要消耗在哪里。资源效率的提升可能来自减少等待或降低返工,而不是要求员工把每个空档都填满。
6. 误区六:买了工具,资源冲突自然消失
项目管理工具能帮助团队统一信息、关联任务和计划、提醒依赖与变更,但它不能凭空增加稀缺技能,也不能替团队制定价值排序。没有共同规则时,系统只是把冲突从群聊搬进不同的看板。
因此,先明确管理对象和决策规则,再选择工具。对于跨多个项目、多个团队、权限与审计要求较多的组织,集中化平台更有价值;若团队仍在摸索资源口径,一张共享表格和固定复盘会可能更合适。
7. 误区七:把资源紧张归咎于个人不够努力
如果团队持续超载,要求成员“提高效率”往往只是将组织容量不足转化为个人压力。即使短期靠加班交付,质量风险、离职风险和知识集中风险也会变高。
管理者应先检查需求入口是否过宽、优先级是否频繁变动、关键技能是否只有一个持有人、任务是否拆得过大。个人表现当然需要关注,但不能替代系统层面的原因分析。
四、专业判断逻辑:用一套可复盘的分配规则
1. 先建立需求入口,减少“私下承诺”
所有会占用跨部门资源的工作,都应进入一个可见的需求入口。入口不必复杂,但至少记录提出人、业务结果、期望时间、影响范围、所需技能、估算区间、依赖和验收方式。
紧急事项可以有快速通道,但不能绕过记录。事后补录的目的不是追责,而是让团队看到临时工作占用了多少容量、是否需要调整服务安排或增加轮值。
2. 按价值、时限、风险和投入进行比较
排序不宜只凭“谁催得急”。我建议先用四个维度进行初筛:业务价值、时间约束、风险降低和所需投入。可以采用 1 至 5 分的简单量表,但分数必须有文字依据,否则只是精确外观下的主观判断。
一个简单的候选排序公式可以写成:优先得分 =(业务价值 × 2 + 时限压力 + 风险降低)÷ 预计投入。它适合帮助团队发现值得讨论的候选项,不适合作为自动决策器。若工作涉及重大合规或安全约束,应设置强制门槛,不能让高投入把风险项稀释到低优先级。
还要把“成本”拆开看:直接人日、稀缺技能占用、切换次数、依赖等待和机会成本。一个只需两人日但占用唯一数据专家的需求,真实代价可能高于一个需要五人日、但技能可并行替代的工作。
3. 用可承诺容量而不是名义工时排期
每个周期开始前,先从名义容量中扣除固定会议、支持轮值、休假、培训和必要协作,再为不确定性保留空间。团队可以从过去四至六周的数据出发,计算计划工作实际完成量的中位数,作为初始承诺参考。
如果团队暂时没有历史数据,可以先用保守估算:每人每周只承诺约 60% 至 70% 的名义工作时间,另行记录其余时间用于协作、支持和波动。这个比例只是试运行起点,不是行业标准;两到三个周期后应根据本团队实际情况调整。
4. 关键岗位按技能池管理,避免单点依赖
把团队能力按技能或责任列出来,例如数据建模、客户验收、发布审批、供应商协调。每项至少标记主要负责人、可替补人员和替补准备度。若某关键工作只能由一人完成,应把知识转移列为实际任务,而不是默认它会在忙完后发生。
有备份不等于立刻能替代。可以用“可独立完成、需要协助、仅了解流程”三个级别描述备份能力,并记录需要的交接材料、环境权限和培训时间。
5. 以时间盒处理不确定工作
探索性任务很难准确估算最终投入。与其逼团队给出虚假的精确承诺,不如先安排一个明确时间盒,约定到期必须产出什么决策材料,例如技术验证结果、客户反馈摘要、风险清单或是否继续投入的建议。
时间盒能把不确定性变成有边界的工作,但不能成为无限续期的借口。每次续期都应说明新证据是什么、还需要多少资源、下一次停止或继续的判断条件是什么。
6. 设定变更门槛和决策权限
团队需要事先约定哪些人可以批准插单、什么情况允许打断当前工作、什么影响必须重新确认对外日期。紧急程度可以分为事故处置、重大风险、明确商业机会和普通新增需求,但每一类都要有可判断的定义。
若插单影响两个以上部门或已经承诺的里程碑,就不应由执行者独自承担取舍。决策人要在可见记录中确认被延后事项、影响范围和下一次沟通时间。
7. 用短周期复盘修正规则,而不是追求一次设计完美
入门方法不需要第一天就形成完整资源治理制度。每周检查容量和变更,每月复盘承诺兑现、等待、返工和关键技能负荷,找出最明显的一种系统问题,调整一条规则,再观察下一个周期。
如果指标变好但团队疲劳加重,说明评价方式可能只奖励了表面产出。如果加班下降而承诺兑现率也下降,则需要检查计划是否过度保守、需求是否没有及时分级。指标必须相互校验,不能孤立优化一个数字。
五、具体案例:一个发布项目如何从抢人变成共同取舍
1. 案例边界:以下为情景模拟,不是行业调查数据
下面用一个 30 人左右的产品与交付团队做情景模拟。团队包含产品、研发、测试、数据、客户成功和运营岗位,正在准备一个季度发布。案例数字用于展示计算方法,不代表任何特定公司的真实业绩或行业平均值。
发布周期为六周,计划同时推进三个方向:客户急需的权限改造、平台稳定性整改和运营后台改版。数据工程师只有两名,其中一人还负责固定支持轮值。早期,各部门分别向这两名工程师提出需求,初版计划没有记录依赖和突发支持容量。
2. 第一步:核算可承诺容量,找出真正的瓶颈

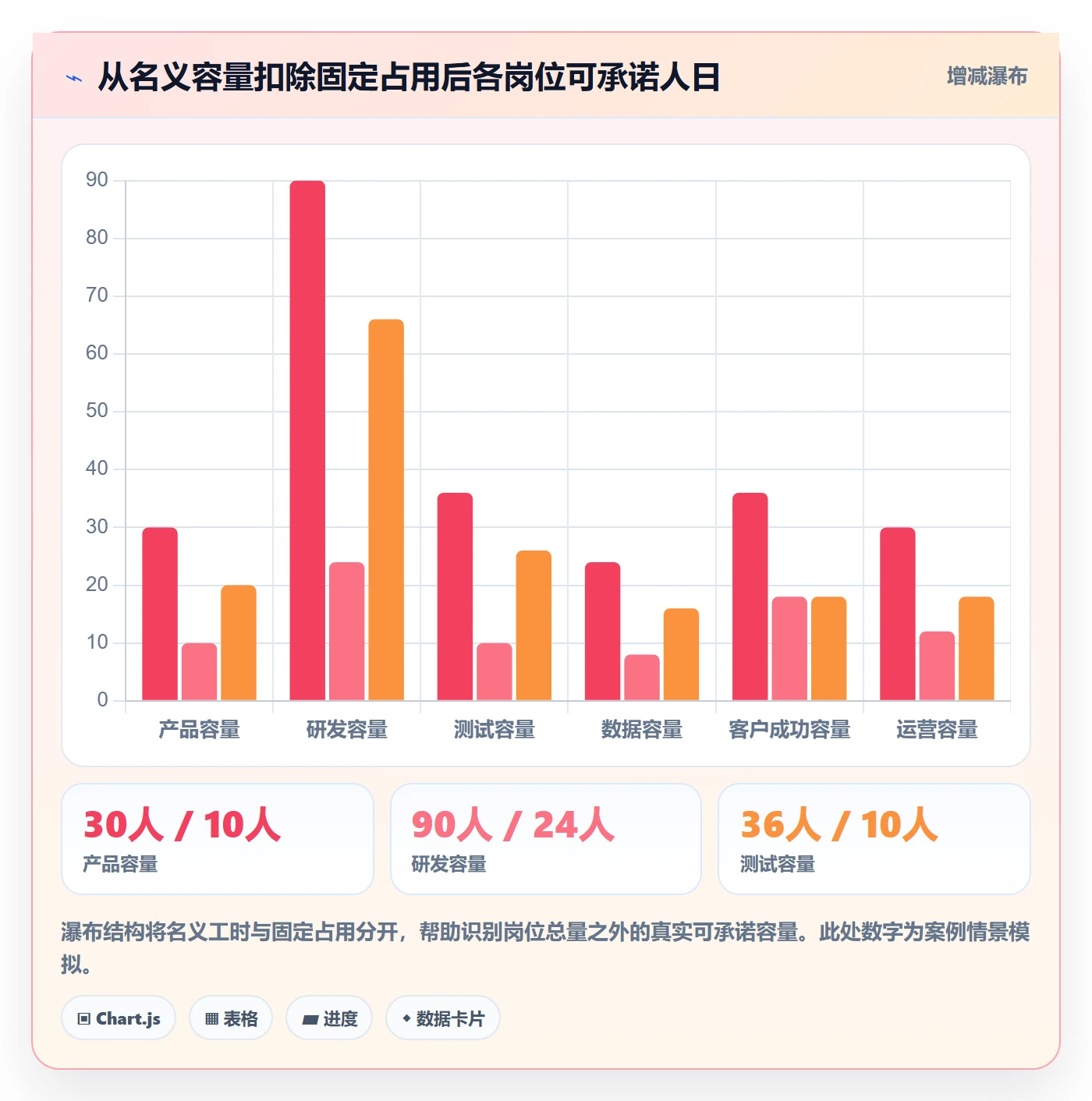

团队先按工作类型估算六周容量。以下把人日作为粗粒度单位,假设一个人日为 8 小时。计划容量只计算扣除休假、固定会议和轮值之后可用于项目工作的时间,并非工资工时或个人绩效口径。
| 工作类型 | 名义容量 | 固定占用与轮值 | 可承诺容量 | 风险说明 |
|---|---|---|---|---|
| 产品 | 30人日 | 10人日 | 20人日 | 需求澄清与验收常被忽略 |
| 研发 | 90人日 | 24人日 | 66人日 | 总量尚可,但依赖单一数据岗位 |
| 测试 | 36人日 | 10人日 | 26人日 | 测试集中在发布窗口,峰值压力高 |
| 数据 | 24人日 | 8人日 | 16人日 | 可用容量少,且一人轮值 |
| 客户成功 | 36人日 | 18人日 | 18人日 | 客户培训与问题处理占用较多 |
| 运营 | 30人日 | 12人日 | 18人日 | 受活动日期约束,时间弹性较低 |
这个表显示,团队的瓶颈不是总人数,而是数据技能容量和测试窗口。若只看研发团队总人日,大家可能会误以为还有空间;但发布路径上任何一个依赖数据工程的工作都可能排队。
3. 第二步:把候选工作和代价放在一起比较
团队为三个方向写下结果、投入和风险,而不是只写任务名称。权限改造关系到明确客户承诺;稳定性整改关系到高影响故障风险;运营后台改版能减少日常人工处理,但可以拆分上线。
| 工作方向 | 业务价值 | 时间约束 | 风险降低 | 预计投入 | 主要依赖 |
|---|---|---|---|---|---|
| 权限改造 | 高 | 六周内需完成首批客户验收 | 中 | 产品6人日、研发18人日、测试8人日 | 数据角色映射、客户验收人 |
| 稳定性整改 | 中 | 可在本季度分阶段完成 | 高 | 研发20人日、测试7人日 | 故障复现和监控验证 |
| 运营后台改版 | 中 | 没有外部硬截止日期 | 低至中 | 产品8人日、研发22人日、测试9人日、运营4人日 | 字段定义、运营验收 |
团队没有简单地按表格分数自动排出答案,而是先锁定不可忽略的风险整改最低范围,再承诺客户相关的权限改造。后台改版拆成两个阶段:先做最常用的查询和导出,其他字段调整进入下一周期。这种取舍让客户承诺和稳定性都得到保障,同时避免把全部改版工作挤进同一窗口。
4. 第三步:按依赖顺序排时间,不让下游等到最后才发现缺口

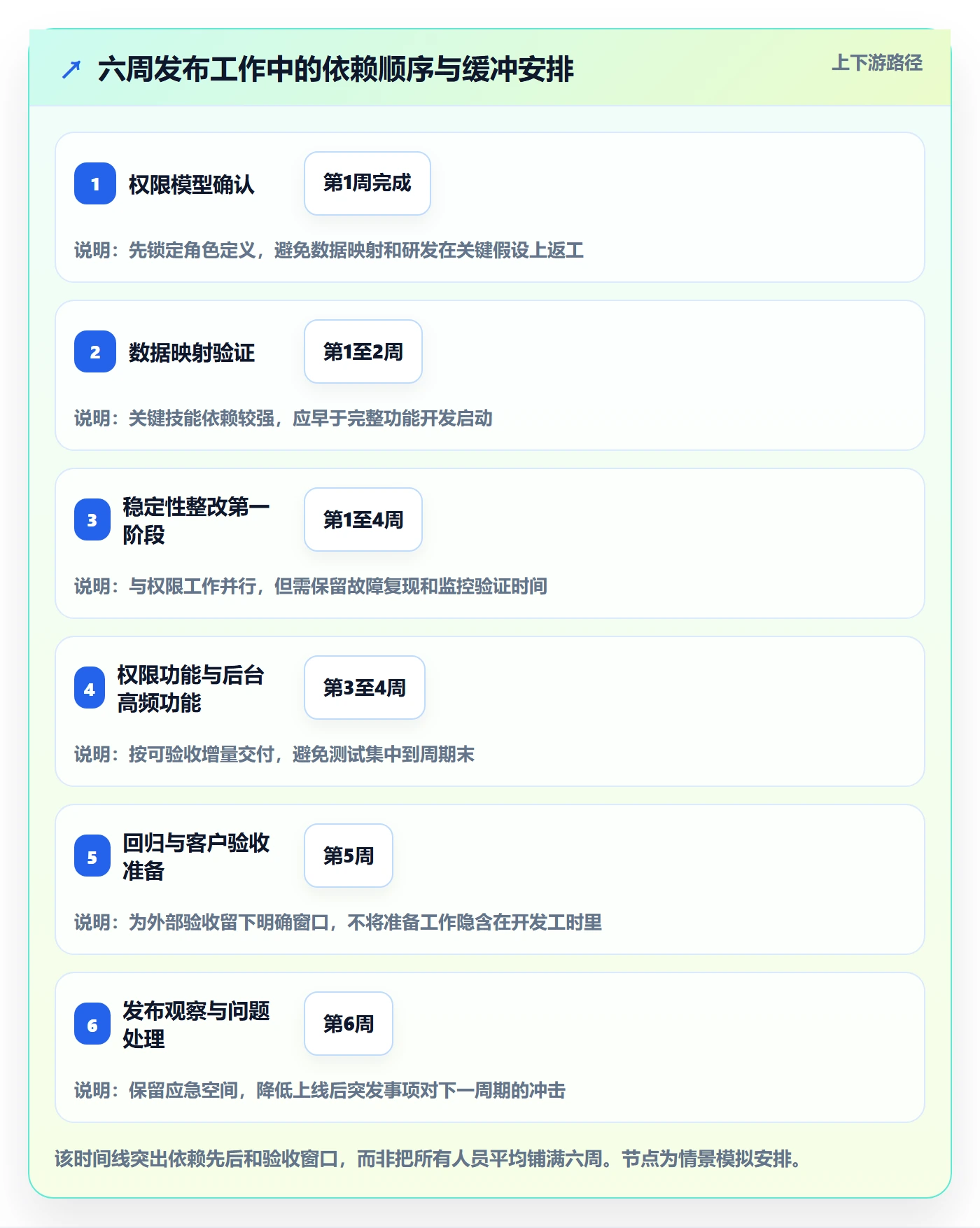

第一周先完成权限模型确认和故障复现。第二周由数据工程师做角色映射验证,同时研发推进不依赖映射的稳定性整改。第三至第四周完成权限功能和核心后台改版,测试从可验收的增量开始,而不是等开发全部结束后集中开工。第五周进行回归和客户验收准备,第六周保留发布观察与问题处理容量。
团队给发布计划留出约 15% 的可用容量作为波动缓冲,是本案例的情景设定,不是通用比例。若过去多个周期已记录出稳定的突发工作分布,可以按本团队的历史数据设置缓冲;若是强约束、低容错的上线项目,缓冲还应与回滚和应急安排一起设计。
5. 第四步:明确插单时谁决定,以及要牺牲什么
第三周客户提出一个新报表需求。客户成功不能直接把任务交给数据工程师,而是提交需求记录,说明业务影响、期望日期和验收方式。发布负责人判断其不属于事故或合规事项,因此不立即打断当前计划,而是给出两种选择:替换后台改版中的低频字段,或进入下一个周期。
客户选择先完成权限验收,报表进入候选池。这个决定并不意味着客户需求不重要,而是让团队显式比较“现在交付报表”的收益和“影响既有承诺”的成本。若每次冲突都通过隐形加班解决,团队既无法判断真实容量,也无法向客户解释稳定的交付边界。
6. 第五步:复盘数据时看原因,不把数字当结论
这个模拟案例假设复盘观察到:权限改造按期完成,稳定性整改完成了约定的第一阶段,后台改版只交付了高频功能;发布周期内发生一次计划外支持事件。若只以“后台未全部完成”判断计划失败,会忽略团队在有限数据容量下优先保护客户承诺和风险整改的实际取舍。
更有用的复盘问题是:数据映射的等待时间是否比估算更长、测试是否提前拿到可验收版本、客户需求是否在首周就说明完整、插单是否经过明确批准。下一周期要改进的可能不是“多给研发几个人”,而是让角色映射更早确认、完善数据岗位备份,并将客户报表需求提前进入排序。


六、可直接使用的模板:从需求进入到周期复盘
1. 跨部门需求登记模板
需求登记表用于确认“为什么要做”和“做完如何验收”。入口字段保持精简,避免填写成本高到让团队继续用私聊绕过流程。对于紧急事件,可以先登记最小信息,再在处置后补齐影响和复盘材料。
| 字段 | 填写提示 | 示例 |
|---|---|---|
| 需求名称 | 描述结果,不只写部门动作 | 让客户管理员可按角色配置访问范围 |
| 提出人与业务负责人 | 标出联系人及最终确认人 | 客户成功提出,产品负责人确认 |
| 目标结果 | 说明希望改变的业务状态 | 减少权限开通错误并支持客户自助验收 |
| 期望日期与原因 | 区分硬截止日期和偏好日期 | 六周内首批客户验收,原因是合同里程碑 |
| 影响范围 | 说明客户、流程、风险或收入影响 | 涉及 4 家试点客户的管理员角色 |
| 所需技能 | 标记实际依赖,而非只填部门名称 | 产品、服务端研发、数据角色映射、测试 |
| 投入区间与置信度 | 写范围,并指出估算依据 | 研发 12 至 18 人日,接口定义待确认 |
| 依赖与阻塞 | 写前置条件和负责人 | 客户确认角色清单,客户成功负责 |
| 验收条件 | 写可观察、可复核的结果 | 管理员可配置三类角色,测试用例通过 |
| 插单影响 | 新增工作时写出被替换或延后的事项 | 如需本周期处理,后台低频字段延后 |
2. 周容量计划模板
容量计划用来对齐每周实际可投入时间。计划粒度以工作包为主,不需要把每个人的一整周拆成几十个小时间段。若工种差异较大,应分别记录岗位容量,避免总人日掩盖稀缺技能短缺。
| 团队或技能池 | 名义容量 | 固定占用 | 可承诺容量 | 已排计划 | 缓冲空间 | 风险状态 |
|---|---|---|---|---|---|---|
| 服务端研发 | 20人日 | 5人日 | 15人日 | 13人日 | 2人日 | 需观察依赖变更 |
| 数据工程 | 8人日 | 3人日 | 5人日 | 5人日 | 0人日 | 已满,新增需求需替换 |
| 测试 | 10人日 | 2人日 | 8人日 | 7人日 | 1人日 | 验收窗口较紧 |
计划表中的容量不是人员承诺书,而是管理团队间的协作基准。若成员临时被安排到其他任务,负责人应更新分配和影响,而不是把原先承诺悄悄保留在表里。
3. 优先级评审模板
评审会不应从头逐条朗读所有需求。会前由需求负责人补齐材料,会上集中处理相互冲突、依赖未明或估算区间过大的事项。每个决定至少留下一个理由和一个复核时间。
| 评审问题 | 需要回答的内容 |
|---|---|
| 不做的后果是什么 | 说明损失、风险、客户影响或机会成本 |
| 是否有硬时限 | 区分法规、合同或事故时限与内部偏好 |
| 需要哪些稀缺技能 | 指出岗位、负责人、可替补人员和准备程度 |
| 最小可交付范围是什么 | 识别能验证价值或降低风险的最小工作包 |
| 可能挤出什么 | 明确替换、延后或取消的其他承诺 |
| 谁负责决策和对外沟通 | 指定批准人、执行负责人和客户沟通责任人 |
4. 插单记录模板
插单记录要足够简短,能在真实紧急情况下使用。团队可以采用以下字段:事件类型、发现时间、业务影响、处理负责人、估计容量、批准人、被暂停工作、对外承诺调整、恢复条件、复盘日期。
恢复条件尤其重要。有些支持事件结束后,原任务可以继续;有些事件会改变系统假设,需要重新评估范围。没有恢复条件,临时工作就容易无限占用关键人员。
5. 月度复盘模板
复盘的目标是修正计划系统,不是给个人排表现名次。月度会议可以围绕以下问题进行:哪些计划按期兑现,哪些工作被挤出,计划外工作占用了多少容量,主要等待发生在哪个环节,返工集中在哪类输入,关键岗位是否存在单点依赖,下个月准备改哪一条规则。
每次复盘只选一至两个改进动作,并指定负责人和验证日期。若行动项超过团队实际能力,复盘本身也会制造新负担。
七、不同情况下的行动建议:先解决最痛的那一类问题
1. 团队少于 10 人,任务变化多但结构简单
优先使用一张共享工作表或轻量看板,记录需求、负责人、优先级、估算区间、可用容量和变更原因。每周开一次 30 分钟计划会,会上只讨论冲突和新变化,不逐项汇报所有进度。
这类团队应避免过度设计流程。先连续四周记录计划变更和突发支持,判断主要问题是需求入口、技能瓶颈还是容量不足,再考虑是否需要更复杂的工具。
2. 团队在 10 至 50 人之间,跨部门依赖开始频繁
建立固定的跨部门需求池、共享优先级评审和岗位容量视图。各团队可以保留自己的执行看板,但关键里程碑、外部承诺、依赖关系和变更结果必须有一个共同的事实来源。
这一阶段最值得投入的是统一概念和交接口径。例如“准备完成”“可验收”“上线就绪”应有共同定义,否则不同团队的完成状态无法比较。
3. 组织超过 100 人,项目和团队交叉较多
当同一资源池同时服务多个团队、项目依赖跨越多个部门,或需要权限、审计和组合计划时,管理平台的价值会上升。平台应支持需求与任务关联、团队或项目视图、资源负荷、依赖跟踪、权限控制和变更历史,而不是只提供更漂亮的看板。
PingCode 面向中大型企业及 100 人以上组织的场景,可以纳入项目管理平台选型的候选范围。评估时仍应以实际工作流验证:能否表达团队边界、角色权限、项目组合与依赖;数据导出和审计是否满足要求;成员能否在现有协作习惯中顺畅使用。选型结论应来自试点,而不是只看功能清单。
4. 主要问题是客户支持和突发工作
为支持事项设立单独容量池或轮值机制,不要让它们长期隐身在项目工时中。每月统计支持来源、严重程度、处理时长和重复问题比例,判断应当增加轮值、改进自助服务,还是投入产品修复根因。
如果突发工作持续超过团队缓冲空间,不能继续通过缩小项目计划来掩盖。需要重新谈服务边界、响应等级、轮值覆盖范围,或增加能够承担该类工作的技能容量。
5. 主要问题是项目同时开得太多
减少并行项目数量往往比追求每个人利用率更有效。多项目并行会增加切换和等待,尤其当项目都依赖相同关键岗位时。可以先暂停一批低优先级工作,集中完成少数高价值项目,再根据真实交付速度决定下一批启动时间。
暂停不是失败。若一项工作长期处于“有空再做”,它仍占据团队注意力、排期和沟通成本。明确暂缓条件和重新评估日期,通常比让它挂在进行中更诚实。
6. 主要问题是估算总是偏差很大
不要立刻要求更细的估算。先检查任务是否跨越多个未知环节、验收条件是否模糊、依赖是否未确认,以及团队是否把等待时间混入执行时间。若不确定性很高,先安排短时间探索工作,并给出范围而非单点数值。
对重复性较强的工作,可以用历史完成量或相似工作对照;对新类型工作,则记录估算时的信息和事后偏差原因。积累数据的目的是提高预测判断,不是要求每个任务都能被精确预测。
八、资源管理工具怎么选:先看协作复杂度,再看功能清单
1. 共享表格适合规则简单、变更可控的团队
如果团队人数不多、项目数量有限、权限要求简单,表格可以快速启动。它便于调整字段和试验流程,成本也低。局限在于依赖关系、历史变更、权限边界和跨项目汇总会逐渐变得难维护。
当表格需要多人反复合并版本、状态经常不一致、管理者花大量时间手工汇总时,继续扩展表格可能比迁移工具更贵。是否升级,不看团队是否“应该用平台”,而看当前信息维护成本是否已经妨碍决策。
2. 项目管理工具适合任务协作和依赖跟踪
当团队需要统一需求、任务、负责人、状态和依赖关系时,项目管理工具能减少信息散落。选型时要验证资源视图是否支持实际的团队结构,任务状态能否映射业务流程,变更记录是否可追溯,以及报告能否帮助管理者做取舍。
不要因为某个平台有“资源管理”功能就认为它适合团队。某些工具的资源视图更适合项目经理排工时,另一些更擅长产品需求和研发交付;核心是用真实项目跑一次流程,并确认维护成本是否低于当前做法。
3. 中大型组织需要管理跨项目组合与治理边界
多个项目竞争同一批专家时,单项目排期无法解决全局冲突。组织需要能看见多个团队的工作负荷、共同依赖、关键里程碑、权限与审计边界,并把决策变化传递到相关执行团队。
平台选型应优先检查数据模型和治理能力,而非只看页面。包括项目与组织结构是否匹配、角色权限是否可配置、历史记录是否完整、跨项目报告是否可信、接口和数据迁移是否可行。试点应覆盖一个真实跨部门项目和一次优先级变更,而不是只做演示任务。
4. 工具评估采用情景测试,不只做功能打勾
我建议设置三种测试情景:新增一个跨部门需求并明确依赖;关键岗位临时不可用后重新排期;高优先级插单进入时记录被延后的承诺。每种情景都观察发起人、管理者和执行者分别要做多少次重复录入,以及最终信息是否一致。
还要计算迁移和运营成本,包括字段配置、历史数据整理、权限维护、培训、管理报表和持续治理。若团队没有人负责维护规则,再好的平台也可能变成另一个信息孤岛。
九、不同情况下的取舍:没有一种分配方式适合所有目标
1. 满负荷与留缓冲之间的取舍
提高计划负荷可以在稳定环境中增加短期产出,但会降低应对变化的能力。留出缓冲会让计划看起来不够饱满,却可以减少插单对已承诺工作的连锁冲击。
固定、重复、可预测的工作可以采用较高计划负荷;探索性项目、客户支持、关键上线和高依赖工作应保留更大弹性。缓冲大小应由历史波动和失败成本决定,而不是照搬一个通用百分比。
2. 专业分工与跨技能备份之间的取舍
深度专业化能提升复杂任务质量,但会增加单点依赖;跨技能备份能改善韧性,却需要培训时间,并可能降低专家处理高难工作的连续性。
关键岗位可以采用“T 型”安排:少数成员保持深度专业,至少一名替补掌握基础流程和应急操作。对于低频但高影响的技能,备份的目标不一定是完全替代,也可以是恢复服务、收集信息和降低故障影响。
3. 集中决策与团队自治之间的取舍
集中决策更适合跨部门资源冲突明显、外部承诺集中或风险较高的组织;团队自治更适合局部目标清楚、依赖少且决策成本较高的工作。所有事项都上升到高层,会形成新的审批瓶颈。
较稳妥的边界是:团队在既定容量和优先级内自行安排;跨团队冲突、超出缓冲的插单和对外承诺变化,交给明确的跨部门决策人;重大风险和组织级目标冲突再升级到高层。
4. 精细追踪与低维护成本之间的取舍
记录越细,潜在分析能力越强,但成员维护成本也越高。若系统需要每天填写大量实际工时,而管理者又不使用这些数据做决策,记录质量很快会下降。
先记录能改变决策的信息:可承诺容量、工作状态、依赖、计划变更和关键投入区间。等团队明确知道哪些字段能支持取舍,再增加细节。数据精度不是越高越好,而是足以支撑当前决策。
5. 短期交付与长期能力建设之间的取舍
把全部容量投入当期需求,可能让当季目标更好看,却让技术债、流程改进和技能备份继续堆积。反过来,长期建设如果没有明确业务收益,也可能无限占用资源。
每个周期可以明确列出一小部分能力建设工作,并要求说明它将降低什么重复成本、风险或等待。不要把培训和知识整理都当作“有空再做”的附属事项,否则关键技能会越来越集中在少数人身上。
十、30 天落地计划:从能看见到能调整
1. 第 1 周:统一范围和术语
选一个跨部门团队作为试点,确认哪些工作必须进入资源视图,定义“可承诺容量”“紧急插单”“完成”“验收”等核心词。不要在这一周尝试解决全组织所有资源问题。
- 选定试点团队和一个真实周期。
- 列出关键岗位、固定占用和当前依赖。
- 确认优先级决策人及升级条件。
- 建立最小需求登记表。
2. 第 2 周:记录真实容量和工作流
收集过去四至六周可获得的计划与完成信息;若没有历史数据,就从本周开始记录,不要为了补齐数据而编造。重点区分计划工作、支持事项、等待、返工和休假,不必把每个人的每个小时都追踪出来。
- 计算各技能池的名义容量和固定占用。
- 标出不可替代的关键技能。
- 检查在制工作数量和等待时间。
- 记录插单从哪里来、由谁决定。
3. 第 3 周:做一次真实优先级取舍
从候选工作中找出至少一组存在资源冲突的事项,使用业务价值、时限、风险、投入和依赖进行讨论。会议结束时必须明确做什么、暂缓什么、谁批准、对外如何沟通。
- 避免把所有需求都标为最高优先级。
- 为不确定性大的工作设置时间盒。
- 将被挤出的工作和重新评估日期记录下来。
- 用可承诺容量校验新计划。
4. 第 4 周:复盘一条规则,而不是评判一群人
比较计划和实际的差异,找出最主要的系统原因。如果偏差来自临时支持,就评估轮值或支持入口;如果来自等待,就调整依赖确认和交接;如果来自估算不确定,就改为分阶段验证。
- 追踪承诺兑现率、计划变更率和等待时间中的三项。
- 对超出计划的工作记录原因和影响。
- 选定一条改进动作、负责人和复核日期。
- 决定是否需要扩展试点或调整工具。
十一、结语:资源管理的核心是让取舍可见
跨部门资源管理真正解决的,不是让每个人始终有事做,而是让有限资源流向最值得做、最适合当前做的工作,并让没被选择的事情也有清楚的理由和复核时间。
我的独特判断是:很多团队并不缺一张更精细的排期表,缺的是“新增一件事,就必须说明它挤出什么”的共同纪律。只要这条规则被认真执行,容量、优先级和协作问题就会逐渐从私下抱怨变成可讨论、可测量、可修正的管理问题。
下一步可以从本周开始:选一个跨部门项目,列出关键岗位的可承诺容量,登记所有正在竞争这些岗位的工作,再召开一次只处理冲突和取舍的短会。先把真实情况看清楚,再决定要不要改流程、增资源或引入管理平台。
常见问题解答(FAQ)
1. 跨部门资源管理的第一张表应该长什么样?分几张表、留几个字段才算够用?
我在一家两百来人的公司兼管 PMO,六个部门都说自己在用表格管资源,可收上来一看字段完全对不上,没法汇总。想请教真正做过的人:跨部门资源台账到底该拆成几张表、必填字段有哪些,才能既被各部门接受又能真的用来做决策?
我们第一版是把六个部门、47 个人塞进一张 Excel,78 列,从技能等级到项目背景全都有。结果两周后就没人维护了,因为这张表把「人」和「事」混在了一起:一个人换项目就要改十几行,改到第三周大家开始各存一份本地副本。
后来拆成三张表才活下来:人员表(人是谁、能干什么、现在可用比例多少)、需求表(哪个项目、要什么角色、要多少人日、起止时间、优先级)、分配表(某个人在第几周投给某个项目百分之多少)。三张表用「人员 ID + 周次」做关联,任何一张表改动都不影响另外两张的原始记录。粒度比字段数量更致命。
我们试过按天排,一个月就崩了,跨部门借人的审批、临时插单、客户改期,这些事情的响应单位本来就是「天」,按天排等于每天都在重排,排完就过期。按周到月又太粗,会把冲突盖住:两个人被同时排进同一周的不同项目,报表上看不出来,等到周四才发现。
最后固定成「人 / 周」粒度,只在关键上线前两周临时切到「人 / 日」。这个粒度下,47 个人一周大约 180 多条分配记录,一个人半小时能维护完,这是它能活下来的真正原因。
字段我们压到 12 个以内,人员表 4 个(姓名、角色、能力档位、本周可用比例),需求表 5 个(项目、需要角色、人日、起止周、优先级),分配表 3 个(人、项目、百分比)。
踩过的一个坑是技能等级:最初要求各部门填 1 到 5 级,收上来 A 部门人均 4.2、B 部门人均 2.8,不是谁更强,是两拨人的评分尺度不同,这列数据完全不可比,拿去排人反而误导。
改成三档,能独立交付、需要在人带、暂时做不了,才有实际用途,因为排人的时候你只需要知道「这个人能不能一个人扛这个活」。判断依据可以浓缩成一句:资源管理真正要交付的是「承诺的可视化」,不是排人。所以每个字段都应该能回答「谁在什么时间对什么做了承诺」,回答不了的就删掉。
我们删掉过「项目背景描述」「预计风险」这类看着专业、实际没人更新、更新了也没人看的列,删完表格的周更新率从 40% 涨到 90%。
2. 市场部和交付部为了同一个前端吵到老板那里,有没有不靠老板每次拍板也能解决跨部门抢资源的机制?
我们公司两个部门为了借同一个人已经吵了三次,每次都是老板临时拍板,拍完下次照样吵。我想知道有没有一套可执行的优先级规则和仲裁流程,让资源冲突在部门层面就能消化掉大部分,而不是全部堆到老板桌上?
先说一个反直觉的发现:大部分「资源冲突」其实不是资源不够,是需求没被标价。我们做过一次清点,同时有 23 个需求在抢同一批人,逐个追问「这个需求有没有对外承诺的日期」,真正有的只有 9 个,剩下 14 个的真实理由是「领导觉得重要」或者「早点做完早点安心」。也就是说六成的冲突是免费的欲望。
第一层做法,给每个需求强制填两个字段:对外承诺日期、违约后果(写清是合同罚金、客户流失还是阻塞内部某个依赖)。这张表一贴到群里,14 个需求里有 6 个自己撤了,因为它们写不出违约后果。这一步不需要任何人做仲裁,冲突自己消解了一半。
第二层,设一个每周 30 分钟的固定例会,只允许三类人参加:需求方、资源方、PMO。议题固定三条,下周哪些冲突必须解决、谁的需求往后排、谁批准了这次延期。会议唯一有效的产出是分配表里的百分比发生变化,如果开完会表格没变,这次会就是白开的。
我们前两个月开的会基本白开,因为大家习惯在会上表达态度而不是改数字,后来强制要求「散会前当场改表」,效率立刻不一样。第三层,给资源方「拒绝权」和「内部定价权」。我们让每个部门把自己的人标一个内部结算价,借人的部门要背这笔成本。
这一条最反直觉但最有效:市场部原本要借两个前端借三个月,看到折算成本之后自己改成借一个、借两个月。免费的东西永远会被超额申领,一旦有价格,需求方会自己做减法,而且做减法的时候不需要罪任何人。
兜底规则要写死,否则机制会被绕过:只有同时满足「涉及两个以上部门」且「违约后果为合同或客户级」的冲突,才升级到老板,其余全部在周例会上解决。我们第一年没写这条,结果每周还是有 5 个以上的事情直接@老板,机制形同虚设。写死之后,老板一个月只需要介入两三次,而且介入的都是真正值钱的事。
3. 领导要求资源利用率做到 95% 以上,报表达标了但项目天天延期,这个数字是不是在骗人?
我们季度报表上资源利用率 96%,看着很漂亮,可同期五个项目有四个延期,平均拖了两周多。我怀疑这个指标本身有问题,但又说不上该怎么改。想问问有没有更靠谱的衡量方式,以及利用率到底该怎么算才不作假?
先说结论:98% 的利用率不是效率的证明,是延期的前兆。我们有过一次很典型的对照,某季度报表 96%,同期五个项目四个延期,平均延期 2.6 周。数字和结果完全相反,原因是这个指标只统计了「排满了没有」,没统计两件更贵的东西:排队等待,和上下文切换损耗。切换损耗是可以量化的。
一个人同时挂在三个项目上,每次从 A 切到 B 需要重新加载上下文,我们内部做过粗略计时,进入状态平均 15 到 25 分钟。一天切四次,就是 1 到 1.5 小时,接近有效工时的 20% 直接蒸发。所以「排得越满越快」是错的,排满的时候恰恰是损耗最大的时候。算法本身也要改。
分母不要用 40 小时,那是自欺。可用工时 = 人数 × 周数 × 40 ×(1 – 请假率 8% – 会议与行政 15%),我们实测下来一个人一周真正能投在项目上的时间大约 30 到 31 小时。用 40 做分母算出来的利用率天然虚高,因为分母里塞了一堆根本不属于项目的时间。
改法是指标组合,不是单个指标。我们现在看三个:有效投入率(实际项目工时 / 真实可用工时,目标 75% 到 80%)、人均周跨项目数(超过 2 就预警)、需求等待时长(从提出到有人开工的天数,这个反映的是流程堵点而不是人的努力)。
把目标从「利用率 95%」换成「有效投入率 80% + 人均周跨项目 ≤2」之后,我们的项目延期率从 60% 降到 22%,而且没有人加过班。还有一个必须提的坑:把这个指标当 KPI 分给部门,部门就会囤人、藏人、虚报。
我们第一年就这么干,结果各部门报上来的可用率全部在 20% 以下,人人都在喊缺人,数据彻底失真。后来改成只对「跨部门共享池」考核,不考核各部门内部的人,数据才重新可信。指标一旦和个人或部门的利益挂钩,它衡量的就不再是效率,而是大家填表的策略。
4. 跨部门资源管理该继续用 Excel、换在线表格,还是上项目管理平台?判断标准是什么?
我们现在每周手动合并六个部门的表,光对数据就要花半天,还经常版本对不上。预算不多,也担心推不动、最后变成又一个没人填的系统。想听听有过失败经验的人,选型时到底该看什么,以及上线节奏怎么安排才不会翻车?
选型的第一判断标准不是功能多少,是更新成本,这套东西每周要花多少人多少时间去维护。经验阈值是这样的:共享池 10 人以内、部门 3 个以内,Excel 或在线表格完全够用,上系统是纯浪费;
11 到 50 人,用带视图和权限的在线多维表格,能让各部门只看到自己那一列、只改自己那一格,这是效率提升最明显的一档;超过 50 人、并且已经有项目数据沉淀下来,才值得考虑项目管理平台。我们 47 人的时候上过一次某项目管理平台,结果失败了,但失败的原因不是工具。
失败的原因是一次上了三件事:工时填报、需求流程、资源排期。第二周填报率掉到 30%,第三周大家开始在群里私下对表,系统成了摆设。后来复盘,问题出在同时改变了太多人的工作习惯。第二次我们只上「资源排期」一个模块,工时和需求照旧用表格,反而跑通了。
这件事让我相信:工具选型里,功能覆盖度是次要的,改动面积的顺序才是决定生死的。上线节奏我建议按周切,并且设采纳率的停止线。第一周只导入人和能力,不要求任何人填工时;第二周只让 PMO 维护分配表,其他人只读,先让大家看到「原来我被排了这么多」;第三周才开放需求提交。
任何一步的采纳率低于 70%,就停在当前这一步,不要往后推。我们第二次上线就是这么走的,全过程六周,没有一次要求全员培训。迁移成本要提前算清,不然预算一定超。
我们实际统计的一份清单:历史数据清洗约 3 人日每 1000 行(脏数据比例通常在 20% 以上)、权限与角色配置 2 人日、培训 4 场每场 1 小时、上线前两周答疑平均每天 0.5 人日。这四项加起来接近 12 人日,很多团队只算了软件钱,没算这 12 天,最后是人扛不住放弃的。
最后一条经验:不要一开始就追求 100% 准确,先追求「每周更新一次、错误能被发现」。我们允许 15% 的误差,但要求冲突必须提前两周暴露出来。一个每周更新、有 15% 误差的表,比一个号称精确、三个月没动过的表有用得多。
至于模板本身,最小可用版本就是三张表、12 个字段、人 / 周粒度、每周例会三个固定议题,这个结构比选哪个工具重要得多,工具换一次成本是几个月,结构错了换一次成本是半年。
核心关键词
文章包含AI辅助创作:团队实操方法:跨部门团队提升资源管理效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/620501
读者评论
我们团队试过按“可承诺容量”排期,确实比按满工时分配更接近实际。不过支持类工作波动很大,建议每周复盘预留比例,否则保守估算也可能逐渐失真。
优先级评分适合帮助大家把争议摆到台面上,但涉及客户关系和合规事项时,分数很难完全反映真实压力。最终还是需要明确谁有权拍板,并记录延期带来的影响。
文中关于技能和连续时间的提醒很实用。我们以前只统计人日,忽略了同一个人被多个项目切换占用,结果排期看似没超载,实际交付一直拖延。
