人员最佳实践:项目成员资源管理落地方案,常见问题

项目成员明明都排满了,关键任务却仍然延期,往往不是“人不够”这么简单:同一个人被三个项目同时认领,部门经理按满负荷报人,项目经理按理想产能排计划,最后每个人的日历都很满,真正能交付的时间却没人说得清。人员资源管理的落地重点,不是把员工名字填进计划表,而是建立一套能持续回答“谁在什么时间、以什么能力、为哪个结果投入多少精力”的机制。

一、先讲核心结论:资源管理先管约束,再谈效率

1. 人员资源管理的目标不是让每个人更忙

我判断一套人员资源管理方案是否有效,不先看人员利用率,也不先看系统里录入了多少工时,而看三个问题能否被稳定回答:当前最重要的交付需要哪些能力;关键人员未来几周的可用产能是多少;出现冲突时,谁有权做取舍。

如果这三个问题没有明确答案,排班、工时统计和资源看板很容易变成“把混乱可视化”。工具可以帮助组织显示冲突,却不会替管理者决定应该延期哪个需求、调动哪位专家,也不会自动消除部门之间的优先级争夺。

我更愿意把人员资源管理定义为一套决策机制,而不是一张人员排期表。它需要把业务优先级、能力匹配、可用时间、跨项目冲突和变更影响连在一起,最终形成可执行的承诺。

2. 先建立四个管理对象

落地时,我会先把资源管理拆成四个对象:需求、人员、产能和决策。需求说明要交付什么,人员说明谁具备相应能力,产能说明某段时间能投入多少,决策则说明冲突发生时谁来调整范围、时间或人员。

管理对象 需要回答的问题 最低可用信息
需求 为什么做,优先级如何,最晚何时需要 业务目标、优先级、交付期限、依赖关系
人员 谁能做,是否需要特定经验或权限 技能、角色、所在团队、替补人选
产能 某个时间段能够投入多少有效工作时间 休假、例会、支持任务、既有承诺、预留缓冲
决策 出现冲突时由谁决定牺牲什么 优先级规则、升级路径、调整权限、决策时限

很多团队先购买工具,再讨论要记录什么,结果字段越加越多,管理动作却没有变化。我建议先从最小决策集开始:项目优先级、角色与技能、人员可用时间、主要交付节点、跨项目冲突和变更审批。缺少这些信息时,增加更多考勤或工时字段通常不会让资源决策变得更好。

3. 资源规划要从“总人数”转向“关键能力的有效产能”

一个团队有二十名成员,不代表二十个人可以互相替换。系统架构、数据迁移、合规评审、客户现场实施等工作,常常集中在少数人员身上。对于这些岗位,组织的真实瓶颈是某项能力在某段时间的可用产能,而不是部门人数。

因此,资源规划至少要区分名义产能和有效产能。名义产能是工作日理论工时;有效产能要扣除休假、固定会议、团队支持、管理职责和已确认的其他任务。若把名义产能直接用于排期,计划天然偏乐观。

以下为情景模拟:一名成员每周理论工作40小时,固定会议和协作约占8小时,支持类工作约占6小时,已承诺项目任务占18小时,剩余可灵活安排的时间只有8小时。若排期时把40小时全算作可用,就会把资源缺口隐藏到执行阶段。

人员最佳实践:项目成员资源管理落地方案,常见问题

二、背景和真实场景:资源冲突通常藏在协作链条里

1. 计划看起来充足,关键岗位却只有一个人

在中大型组织里,项目往往跨越产品、研发、测试、实施、运营和安全等多个职能。项目计划上显示“研发团队有八个人”,并不意味着某一项需要特定架构经验的工作有八个人可用。成员的技能、权限、系统背景和客户知识并不均匀,人数合计会掩盖真正的单点约束。

这类问题常在项目启动后才暴露:需求评审时没有安全人员,测试阶段才发现环境由另一项目占用,客户上线前才确认唯一熟悉历史数据结构的工程师同时承担紧急支持。延期表面上发生在后半程,根因却可能是资源能力与交付路径没有提前匹配。

2. 资源冲突是多个局部正确叠加出来的

项目经理按计划争取最优秀的成员,部门经理要保证日常业务不中断,业务负责人希望自己的需求优先上线,成员本人则在会议、支持和执行任务间切换。每个人都可能是在履行自己的职责,但组织没有统一的优先级和冲突裁决机制,最终就形成多头承诺。

我在设计资源评审时,会把“谁占用了谁”换成“哪项承诺受到什么影响”。前者容易引发部门间争论,后者能让讨论回到业务结果:如果把专家从项目甲调到项目乙,甲的里程碑推迟几天,乙能提前什么结果,是否值得交换。

3. 100人以上组织需要共享规则,不只是共享日历

规模扩大后,人员安排常分散在项目计划、表格、部门周会和个人日历中。单个团队或许知道自己的人手情况,却看不到其他团队对同一关键人员的承诺。组织越大,资源信息的更新频率、定义一致性和权限边界越重要。

对于100人以上、且项目跨团队协作频繁的组织,可以考虑用PingCode这类项目管理平台承载项目、任务、团队和资源视图,但前提是先明确数据口径和责任人。平台能帮助汇集计划与进展,不等于自动完成跨部门优先级裁决,也不意味着录入后数据就会自然准确。

选平台时,我通常关注三件事:能否把项目和任务关联到明确责任人;能否按团队、时间段或角色看到负荷与冲突;能否追溯计划变更和决策依据。若组织还无法统一“已承诺”“预估”“实际投入”的定义,先做小范围规则验证,比一次性推全员填报更稳妥。

4. 资源数据的价值在于提前暴露风险

资源看板不是为了证明每个人都忙,而是为了在问题尚可调整时发出信号。一个有用的预警应说明风险对象、发生时间、受影响的里程碑和可选动作,例如“未来三周数据工程能力超出可用产能约16小时,影响数据迁移验证;可选方案是减少本次范围、引入外部支持或调整上线日期”。

如果看板只显示红色负荷条,却没有任务和业务后果,管理者只能看到异常,无法做决策。资源数据要从“状态可见”升级为“影响可解释、方案可比较、责任可追踪”。

三、常见误区:看上去精细,实际上会误导决策

1. 用利用率高低直接评价员工

利用率是资源规划中的观察指标,不是完整的个人绩效指标。把利用率高等同于贡献大,容易奖励长时间填报、压缩学习和协作时间,甚至鼓励团队把工作排到没有缓冲。管理者看到100%的负荷时,应该先问计划是否过载,而不是先给成员打高分。

另一方面,低利用率也不一定意味着浪费。成员可能正在处理高风险评审、承担值班、辅导新人、等待外部依赖,或为突发问题保留必要容量。把这些工作忽略掉,会让组织错误地认为资源可以随时被抽走。

我更建议把利用率作为团队或能力池的趋势信号,并与交付稳定性、变更频率、返工率和支持负荷一起看。用它发现结构性问题可以,用它孤立地评价个人则风险很高。

2. 把工时填报当成资源管理的起点

工时记录适合回答“时间大致花在哪里”,但无法独自回答“这项工作是否该做”“谁最适合做”“当前承诺是否合理”。如果任务定义模糊、优先级冲突未解决,精确填报只会让组织更准确地记录混乱。

我通常先确认管理目的:若目的是成本核算,需要定义成本中心、计费口径和填报周期;若目的是识别瓶颈,需要记录任务类别、等待时间和能力要求;若目的是个人绩效评价,则必须先有透明、公平且可解释的制度。不能为了一个目的收集数据,之后又把数据未经说明地用于另一个目的。

3. 默认每个人每周都有固定可用工时

固定容量模型便于计算,却容易把会议、值班、支持和管理工作当作“额外时间”。知识工作并非每周都能稳定按理论工时切片,尤其是故障响应、客户实施和跨团队协作岗位,工作波动往往比单一研发岗位更明显。

较稳妥的做法,是用历史记录估算不同角色的可用比例,并按团队或岗位类别区分。起步阶段不必追求个人级别的精确预测,可以先用“理论工时减去固定占用,再留出缓冲”的粗粒度模型,积累几轮数据后再校准。

4. 把资源计划做成一次性年度分配

年度计划能帮助组织表达方向,但人员安排会受到新需求、离职、休假、故障和依赖变化影响。若只在年初分配资源、季度末才复盘,静态计划与真实工作状态之间会迅速拉开距离。

我更倾向于采用滚动窗口:近两到四周以已确认任务为主,后续时间段以能力预留和优先级规划为主。不同团队可以选择不同周期,但必须区分“承诺”与“预测”,避免把远期估算当成不可变的人员承诺。

5. 只按项目分配,不考虑团队日常职责

不少人员资源表只记录项目工作,漏掉客户支持、线上值守、合规检查、招聘面试、内部维护和新人辅导。这些工作并不会因为表格里没有它们就消失,只会以加班、延迟或临时插单的方式重新出现。

解决办法不是把所有零碎工作拆成数百条任务,而是为稳定存在的工作建立容量类别。例如每个迭代预留支持容量,或者为某个团队设定值班轮换。关键在于让长期占用被看见,并避免同一段时间既被计入支持容量,又被重复分给项目。

常见做法 看似合理的理由 常见后果 改进方向
按理论工时排满 计划可以快速算出总产能 支持、会议和临时任务挤压交付 分开记录固定占用、可用产能和缓冲
用利用率评个人 数字看起来容易比较 诱发填报和排满行为,忽略工作质量 作为团队诊断信号,结合交付与质量观察
只登记项目任务 项目工作最容易量化 日常支持被隐藏,计划持续偏乐观 设置支持、维护和协作容量类别
年度分配后不滚动调整 方便控制预算与人员计划 变化只能靠临时协调或加班吸收 明确近端承诺和远期预测,周期性复核

人员最佳实践:项目成员资源管理落地方案,常见问题

四、专业判断逻辑:先判断瓶颈,再选择分配方式

1. 先问瓶颈是什么,不要先问谁有空

资源分配的第一步不是搜索空闲人员,而是确认当前限制交付的因素。若瓶颈是专业能力,调入普通人手未必有效;若瓶颈是审批等待,增加执行人员也不会缩短周期;若瓶颈是需求频繁变化,先补充团队可能只会让更多人在等待。

我会先沿着工作链条检查:需求是否足够明确,依赖是否到位,关键能力是否稀缺,决策是否及时,执行是否被并行任务打断。资源问题经常是多个因素共同作用,不要把所有延期都归因为“人手不足”。

2. 用“能力、时间、优先级、风险”四个维度做判断

能力回答成员是否能完成任务,时间回答何时有可用产能,优先级回答冲突时谁先做,风险则回答这个安排的失误成本有多高。四个维度缺一不可:只看能力会把专家排满,只看时间会安排不合适的人,只看优先级会忽略依赖和风险。

判断维度 需要检查的事实 容易漏掉的问题 适合采取的动作
能力 是否具备技能、业务背景、权限或认证 “岗位相同”被误认为“能力可替代” 标注关键技能、备份人员与培养路径
时间 休假、固定职责、既有承诺和依赖等待 把理论工时当作可用工时 按周或迭代核算有效产能
优先级 业务价值、法规期限、客户影响和战略要求 所有项目都被标为最高优先级 设置有排序的决策规则,而非全员抢人
风险 延期后果、质量影响、单点依赖和恢复成本 只比较工时,不比较失败代价 为高风险交付预留缓冲、复核和替补

3. 先解决冲突,再做更细的排期

如果同一成员被两个项目同时安排在同一周,先不要争论哪个任务每天占几小时。先确认两个项目的优先级、关键节点和可调整范围,再形成一项明确决定:哪个任务先做,另一个是否延期、缩小范围或换人。

细化到小时的计划只适用于工作内容相对稳定、依赖清晰、调度成本值得付出的场景。多数跨职能知识工作采用周级或迭代级容量规划更实际。粒度越细,不代表预测越准确;当工作高度不确定时,过度精细只会制造虚假的确定性。

4. 为变更设计规则,而不是要求计划永不变化

人员计划一定会变,成熟的管理方式不是禁止变化,而是记录变化理由、影响范围和批准人。每次调配都应回答:原承诺有什么影响;新任务的收益或风险是什么;被影响的项目是否收到通知;调整后的责任人和日期是否更新。

我建议区分三种变化:常规变化由项目负责人在授权范围内处理;跨项目资源冲突由资源负责人或组合层评审;影响客户承诺、合规期限或重大预算的变化,则升级到有业务决策权的人。这样可以避免所有小调整都开会,也避免重大冲突由单个项目经理私下决定。

5. 资源模型要能解释不确定性

计划不应该只有一个看似准确的日期。对不确定性较高的任务,可以记录估算区间、信心水平或依赖条件。例如“预计两周,前提是接口在本周完成;若接口延后一周,联调窗口将顺延”。这种表达比单独写“预计10个工作日”更能支持真实决策。

可以按工作类型维护估算历史:常规改动看实际周期,客户现场任务看差旅与等待,跨系统集成看依赖完成率。历史数据不是为了替代专业判断,而是让判断有可校验的参照。

人员最佳实践:项目成员资源管理落地方案,常见问题

五、案例与数据观察:一个模拟项目组合如何发现资源缺口

1. 先说明案例口径,避免把示意数据当成行业结论

下面用一个情景模拟说明落地过程,不代表某家企业的真实经营数据。假设一家约180人的软件企业,同时推进三个项目:客户版本升级、内部数据平台建设和合规改造。三个项目都需要同一位数据工程师参与,另有测试负责人要承担线上支持轮值。

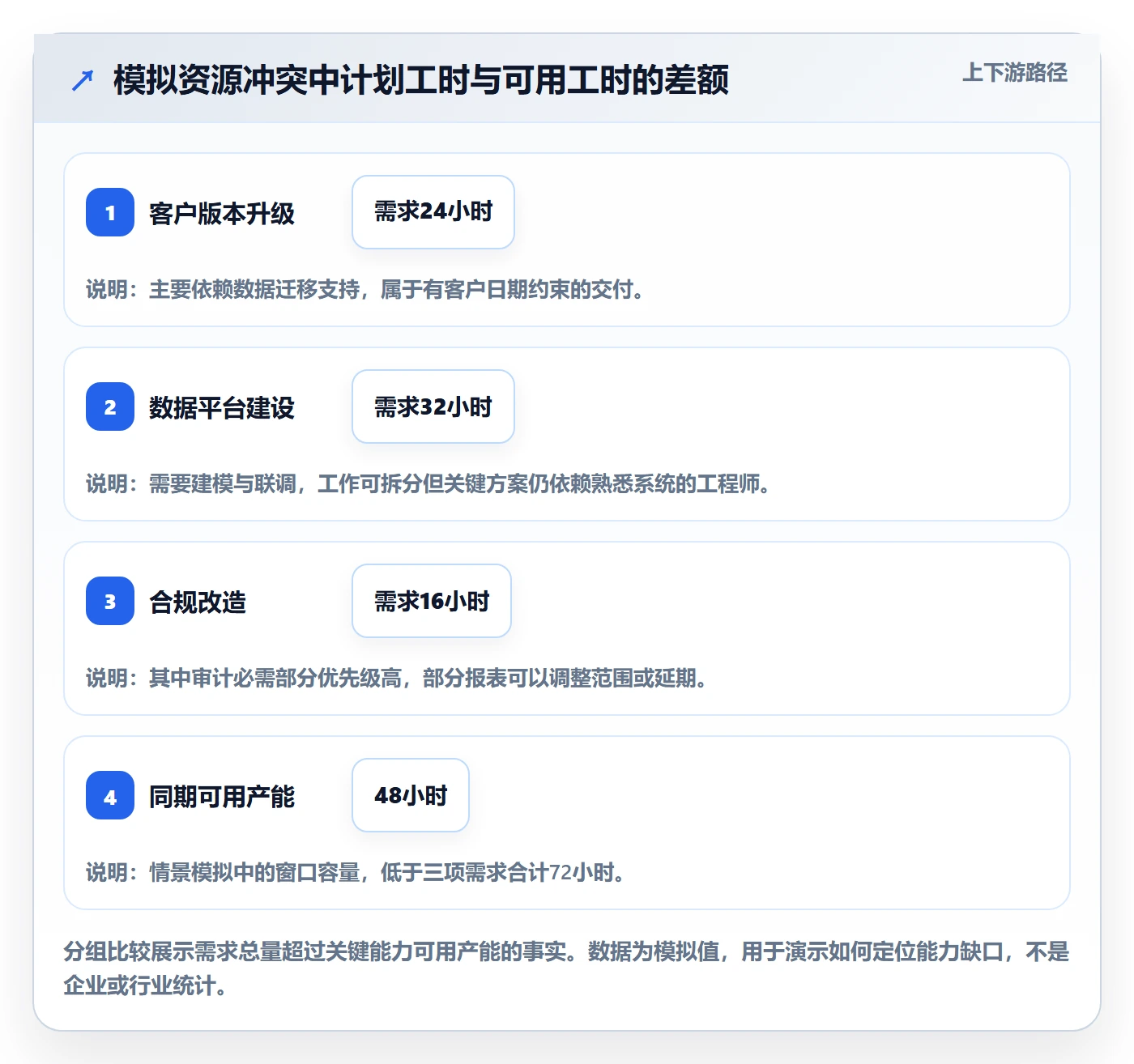

项目启动会上,三个负责人各自确认了日期。单看每份计划都能成立:版本升级需要约24小时数据迁移支持,数据平台需要32小时建模与联调,合规改造需要16小时审计数据核验。问题是,这些工作集中在同一名工程师可投入项目工作的约48小时窗口里,需求总量达到72小时。

若只看组织总人数或项目总工时,缺口不明显;按关键能力和时间窗口拆开后,才发现至少有24小时工作无法按原日期完成。真正需要解决的不是“再找一个人填满表格”,而是判断哪项工作可拆分、哪项工作必须由熟悉系统的人负责,以及新增成员是否有足够的交接时间。

2. 把冲突转成方案比较

团队评估了三种做法。方案A让原工程师同时承担全部72小时,表面上不改变日期,但会挤掉支持工作并形成加班风险;方案B由工程师完成系统关键部分,其他成员接手可标准化的数据准备;方案C将合规改造中的非强制范围延后,并把审计窗口前的必要部分优先完成。

实际可行的决策通常不是单选题。模拟案例中,团队采用B与C的组合:工程师集中处理必须依赖其系统知识的工作,数据准备由一名已完成训练的成员协助,合规项目保留审计必需范围,低优先级报表延期。这样既没有假设新成员可以立刻替代专家,也没有把所有需求都压到同一个人身上。

方案 关键人员占用 主要收益 主要风险 适用条件
方案A:原人员全部承担 约72小时,高于48小时可用窗口 名义上无需调人,沟通成本低 加班、支持中断、质量返工和日期失守 不建议作为正式计划,仅可用于极短期应急且需明确回收安排
方案B:关键工作由专家完成,标准工作拆分 专家聚焦高依赖任务,其他成员承担可交接部分 降低单点占用,兼顾能力培养 交接和复核需要时间,拆分边界必须清晰 工作可模块化,且存在可承担标准部分的成员
方案C:缩小范围并调整非必要交付 减少窗口内必须完成的工作量 优先保护强制期限和关键交付 需要业务方接受范围调整,后续可能产生补做成本 存在可延期、可拆分或价值较低的内容

3. 数据观察重点是预测偏差,不是单次利用率

模拟案例中,团队按周记录“计划投入、实际投入、等待时间、临时支持和变更原因”。连续观察几轮后,发现数据工程角色的计划可用比例比最初假设低,主要差异来自支持请求和数据质量返工,而不是成员执行效率低。这个发现改变了后续规划方式:团队在同类岗位的周计划中增加支持容量,并把数据质量检查前移。

这类记录不宜被包装成精确的行业基准。它的价值在于帮助团队用自身数据修正假设:实际偏差来自容量估算、需求变更、依赖等待还是任务复杂度。只有分清来源,组织才能知道应补人、改流程、减范围,还是改善上游输入。

人员最佳实践:项目成员资源管理落地方案,常见问题

4. 复盘要看系统性误差,而不是寻找个人责任

资源复盘时,我会追问四件事:最初的产能假设是否合理;哪些临时工作没有进入计划;关键技能是否只有一名成员掌握;冲突出现后决策是否及时。若每次复盘都停留在“谁没有按计划完成”,组织就会错过改进输入质量、能力备份和决策机制的机会。

判断方案是否改善,可以比较多个周期内的预测偏差、关键任务等待时间、临时插单比例、里程碑变更次数和返工情况。任何单一指标都不能证明资源管理成功,但指标组合能帮助判断:计划是否更可信,风险是否更早暴露,调整是否减少了临时救火。

六、落地方案:从最小流程开始,逐步形成组织能力

1. 第一步:统一资源口径和数据责任人

先用一页规则说明“可用产能”“已承诺”“预测工作”“支持工作”和“资源冲突”的含义。一个团队把“正在考虑的任务”也算进已承诺,另一个团队只把已批准任务算进去,资源图表就无法横向比较。

每类数据要有明确责任人。项目负责人更新任务和预计投入,团队负责人维护人员可用性与能力信息,资源协调角色汇总跨项目冲突,业务负责人对优先级和范围取舍负责。职责不必全部由不同的人承担,但不能让“大家共同维护”变成没人负责。

2. 第二步:先盘点关键角色,不追求一次性建完整技能库

建议先识别影响近期交付的稀缺能力,而非把全员技能档案做成大型人才盘点。可以从未来一到两个季度的关键项目入手,列出架构评审、数据迁移、测试环境、客户实施、合规审查等依赖,再标出主责人员、替补人员和培养对象。

技能记录应关注能否承担具体任务,而不只是自评等级。比如“熟悉数据迁移”太宽泛,可以补充系统范围、最近一次实践时间、是否能独立设计回滚方案、是否需要复核。记录过细会增加维护成本,记录过粗则无法用于分配,团队应围绕真实决策选择粒度。

3. 第三步:建立固定的资源评审节奏

对跨团队组织,我建议设置简短、固定节奏的资源评审,而不是每次冲突临时拉会。评审可以聚焦未来数周的关键能力缺口、超载角色、项目优先级变化和需要升级的取舍,常规状态无需逐人过一遍。

会议输入必须提前准备:团队可用产能、未来交付窗口、关键依赖、风险清单和候选方案。会中形成决策,明确责任人和更新时间;会后更新排期,并通知受影响的团队。若一次资源会只收集情况、没有决策权,也没有升级路径,它很快会退化成重复汇报。

4. 第四步:明确计划的时间粒度与承诺等级

并非所有任务都要精确到小时。近期且稳定的工作,可以按人日、半天或周容量规划;远期且不确定的工作,按角色容量或能力池预留更可靠。把不同可信度的计划放在同一张表里,却不区分承诺等级,会让管理者误以为所有日期都同样确定。

计划范围 建议粒度 计划状态 管理重点
近期,需求与依赖较明确 任务或周级 已承诺 关注阻塞、变更和实际偏差
中期,范围基本明确但仍有依赖 角色或能力周级 计划中 维护条件、依赖和风险区间
远期,需求仍在讨论 能力池或粗略产能比例 预测 避免承诺个人和具体日期过早锁定

5. 第五步:选择合适工具,但不要把工具上线当作项目终点

当组织只有一个小团队、项目数量有限时,共享表格和固定协调会可能已经足够。项目变多、团队跨地域协作、关键资源重复冲突时,才需要更完整的平台来关联项目、任务、团队、工时或资源视图。

对中大型组织和100人以上团队,评估PingCode这类项目管理平台时,我会先设计一个小范围试点,而不是先导入所有历史任务。试点至少覆盖两个存在资源竞争的团队、一类关键能力和一个真实交付周期,验证信息能否及时更新、冲突能否被识别、决策能否回写。

工具选型需要看实际管理场景:是否支持组织需要的项目与任务关联;是否能按角色和时间范围观察负荷;是否保留变更记录;是否能控制不同角色的数据权限;是否能与现有工作流衔接。不要因为某个平台有更丰富的图表,就推断它一定适合组织;管理口径、使用成本和维护责任同样重要。

6. 第六步:从异常预警建立反馈闭环

资源预警要有阈值,也要有处理动作。比如关键能力连续两周超出团队设定的安全区间,就触发评审;单点角色没有替补且承担高优先级交付,则进入风险清单。阈值应由团队历史数据和业务风险决定,不应套用一个对所有组织都适用的百分比。

处理完冲突后,记录结果:采取了什么方案,原定日期是否变化,造成了多少等待,实际投入与预测相差多少。每个周期复盘这些记录,逐步校正产能假设和技能备份计划。闭环的目标不是让资源图表一直保持绿色,而是让组织知道何时应该接受风险、何时需要改变承诺。

人员最佳实践:项目成员资源管理落地方案,常见问题

七、不同情况下的行动建议:按组织成熟度选择起步方式

1. 小团队:先解决任务优先级和单点依赖

如果团队人数少、成员之间沟通直接,不必马上建立复杂的资源委员会。先把当前工作、负责人、预期投入和关键依赖放在一个共享视图里,每周快速检查一次冲突,并明确谁能决定任务顺序。

小团队最值得优先投资的是关键知识备份。对只由一人掌握的部署、数据操作或客户配置,安排结对、操作文档和最低限度的轮换。短期看这会减少专家的纯执行时间,长期则能降低休假、离职和突发事件造成的停摆风险。

2. 多项目团队:建立跨项目冲突裁决机制

如果团队成员同时服务多个项目,项目负责人各自安排资源会很快变成多头承诺。可以设置资源负责人或组合层评审,要求各项目提交优先级、关键交付、能力需求和可调整范围。评审重点不是平均分资源,而是把有限产能分给最重要且最需要的工作。

对于并行项目,建议为每位关键成员标明主任务、辅助任务和支持容量,避免每个项目都把同一成员当作全职投入。若某成员长期被多个高优先级项目争抢,应当处理组织层面的优先级问题,而不是让成员自行加班弥补。

3. 交付依赖专家:保护专家时间,同时培养替补

若任务需要特定专家批准或操作,不能只靠把专家日历锁住来降低风险。还要确认专家是否需要准备材料、是否有评审窗口、前置输入是否齐全,以及等待其决策是否卡住整条路径。

较长期的策略是把专家工作分成必须由专家承担的判断、可以由他人准备的材料和可以标准化的执行步骤。这样既能保护稀缺能力,也能逐步扩大组织的可替代范围。培养替补不是要求新人马上独立承担高风险任务,而是设计受控的练习、复核和授权过程。

4. 需求频繁变化:减少远期个人级排期

如果业务需求频繁调整,过早把个人排到几个月后的具体日期,计划维护成本会很高。此时应优先规划能力池和交付窗口,保留近期稳定承诺,把远期需求标成预测,并定期重新评估。

需求变化本身未必是管理失败;不记录变化来源和影响才是问题。每次范围变化都应说明新增收益、被替代的工作以及对人员安排的影响,避免团队在原承诺不变的情况下不断叠加新工作。

5. 有合规或客户硬期限:以风险优先而非平均分配

存在法规要求、客户上线窗口或合同交付日期时,不能只按项目之间的公平感分资源。需要确认哪些工作具有强制期限,哪些工作能拆分、能延期或能缩小范围,同时为高风险环节留出复核和恢复时间。

如果组织决定把关键专家集中到硬期限项目,必须同步说明其他项目受到的影响,并设定回补计划。否则所谓“临时支援”会变成长期资源透支,最终多个项目一起失去可信计划。

八、不同情况下的取舍:没有零成本的资源方案

1. 增加人手与保持小团队的取舍

增加人员适用于工作可拆分、输入稳定、交接成本可控的场景。若工作高度依赖系统背景、客户知识或专家判断,新人未必能立刻增加有效产能,反而需要老成员投入培训与复核时间。

在交付期限非常近时,临时加人可能只能帮助处理文档、测试准备或标准化任务。应先拆分任务,再估算交接成本,而不是按照“多一个人就多一份产能”的线性公式排计划。

2. 提高利用率与保留缓冲的取舍

保持高利用率能让计划看起来充分,但团队对突发事件的承受能力会下降。保留缓冲意味着一部分产能暂时没有被具体项目占用,却能吸收故障、客户问题和依赖变化。

缓冲并非越多越好。项目稳定、任务可预测时,缓冲可以相对小;外部依赖多、线上支持频繁或存在硬期限时,应该用历史波动和风险等级决定缓冲。关键是把缓冲作为显式计划,而不是把它误解为闲置。

3. 专家集中处理与知识分散培养的取舍

由专家集中处理通常短期速度快、质量可控,却会加重单点风险;分散培养会增加交接与复核成本,但能提高长期韧性。两者并不冲突,可以按任务风险分层:高风险操作由专家主责,新成员承担准备和复核任务;重复性较高的工作逐步转交并设置质量门槛。

当高风险任务发生频率很低时,培养完整替补的成本可能不划算,可以用操作手册、供应商支持或定期演练降低风险。若任务频繁发生且直接影响业务连续性,长期不培养替补通常更昂贵。

4. 精细追踪与低行政负担的取舍

更细的数据有助于成本核算、工时分析和资源预测,但会增加成员填报、管理审核和数据维护成本。只有当精细数据会改变决策时,才值得增加采集要求。

组织可以从团队级或角色级开始,先验证数据能否回答真实问题。如果管理者无法说明某个字段会如何影响排期、成本或优先级,就应谨慎加入。减少无意义填报并不等于放弃管理,而是把记录重点放在会改变行动的信息上。

5. 统一规则与团队自治的取舍

跨组织的基本定义必须统一,例如项目优先级、计划状态、资源冲突和数据更新时间;具体排期方式则可以保留团队自治。过度统一会让不同岗位被迫使用不适合自己的粒度,完全放任又会导致组织层面无法比较和协调。

我建议把规则分为“必须统一”和“团队自选”两层。必须统一的部分保证跨团队协作可行,团队自选的部分允许研发、实施、运营等岗位依据工作特点调整计划粒度和复盘频率。

九、衡量效果:看决策质量,不追求看板永远绿色

1. 建议观察的指标组合

人员资源管理的指标要服务于改进,不应成为新的排名工具。适合观察的指标包括预测偏差、关键岗位冲突次数、资源等待时间、临时插单占比、里程碑变更次数、支持工作占比和关键技能备份覆盖情况。

每项指标都需要统一口径。例如“资源冲突次数”是重复安排的次数,还是经过评审确认影响交付的事件;“预测偏差”按工时计算,还是按交付日期计算。口径不一致时,趋势图看似清楚,实际无法比较。

观察指标 它帮助发现什么 不宜如何使用
预测偏差率 产能估算、依赖和范围变化是否持续偏离 不能直接用于给个人贴上“估算不准”的标签
关键能力冲突次数 稀缺角色是否被多个项目重复占用 不能只统计数量而忽略影响大小
资源等待时间 任务是否因审批、专家或环境不可用而停滞 不能把所有等待都归因于成员响应慢
临时插单占比 计划是否持续被未规划工作侵蚀 不能假定每个插单都不合理,需区分业务风险
关键技能备份覆盖率 组织对单点人员的依赖程度 不能以名单上有替补就认定替补已可独立承担

2. 用趋势和解释替代单点达标率

某个月利用率下降,可能是需求收缩、人员培训或假期集中;某个项目延期,也可能是外部依赖变化。单点数据只能描述发生了什么,不能独立说明为什么发生。管理者应把趋势与决策记录、任务变化和业务结果放在一起看。

如果一项指标改善,但成员加班上升、返工增加或支持响应变慢,就不能简单判断资源管理变好了。真正的改进应该同时考虑交付稳定、质量、人员可持续性和业务目标。

3. 设定试点边界和停止条件

试点开始前,先写清楚希望验证什么,例如“是否能提前识别关键角色重复承诺”,而不是笼统地写“提升管理效率”。设定试点范围、参与团队、数据更新频率和复盘周期,避免试点同时改工具、制度、指标和组织架构,最后无法判断哪些变化有效。

也要设定停止或调整条件:如果数据采集成本明显高于决策收益,简化填报;如果资源会议没有形成决策,调整参与角色和授权;如果试点无法及时获得项目和人员信息,先修复数据责任,而不是继续扩大范围。

人员最佳实践:项目成员资源管理落地方案,常见问题

十、结语:真正的最佳实践,是让资源取舍变得诚实

1. 不追求绝对准确,追求更早发现偏差

人员资源计划不可能完全准确。需求会变,支持会发生,成员也会休假。与其追求一张永远不变的完美排期,不如建立能及时暴露偏差、说明业务影响并快速调整承诺的机制。

当组织能够区分名义产能和有效产能,识别关键能力的单点依赖,为跨项目冲突设置清晰的决策路径,资源管理就从“抢人”变成了“管理业务选择”。这比把每个成员都排到满负荷更接近真正的效率。

2. 下一步从一个真实冲突开始

如果你准备落地,不必先做完整的人才技能库,也不必先换工具。挑一个正在发生的资源冲突,列出受影响的交付、关键能力、实际可用时间、可调整范围和决策负责人,随后记录选择方案及结果。

资源管理的独特价值,不是证明所有人都有工作,而是让组织看清哪些工作必须优先、哪些承诺需要调整、哪些能力不能继续依赖单点人员。先把一次冲突处理得透明、可解释、可复盘,再把这套方法复制到更多项目和团队,才是更可靠的落地路径。

常见问题解答(FAQ)

1. 项目成员资源管理落地时,应该先建人员台账还是先梳理项目计划?

我准备给团队做资源管理,但现在项目计划和人员信息都不完整,不确定先从哪一步开始才不会变成填表。我担心先建台账没人维护,先排计划又会因为人员能力和可用时间不清楚而反复推翻。

建议先用一到两周梳理正在进行的项目、关键任务和人员可用时间,再建立最小可用台账,而不是先追求完整的人事信息。台账只需记录姓名、角色、技能标签、每周可投入工时、休假或不可用时段,以及当前承担的项目。随后把任务拆到可估算的粒度,例如“接口联调”而不是“支持开发”,并标注负责人和预计工时。

判断是否落地,不看字段有多少,而看负责人能否在一次项目评审中回答:谁下周有空、哪个任务可能超载、调整会影响什么。

2. 项目成员应该按 100% 工时分配,还是给突发任务留出余量?

我在排资源时发现,如果把每个人都排满,计划看起来很高效,但需求变更或线上问题一来就会延期。我想知道预留多少余量比较合理,也担心留白太多会被认为资源利用率低。

不要把可用工时全部当成可承诺工时。以每周 40 小时为例,可先按 28 至 32 小时安排确定性项目任务,其余时间用于沟通、评审、支持和突发工作;比例应根据团队的历史打断情况校准。连续记录三到四周的非计划工作:如果多数成员每周被临时事项占用 8 小时,就不应继续按 40 小时承诺项目任务。

资源利用率高不等于交付更快;当一个人的计划长期超过实际可用时间,最先出现的往往不是明显延期,而是测试、评审和知识交接被悄悄压缩。

3. 一个成员同时参与多个项目时,怎样判断资源冲突并决定优先级?

我负责的同事经常同时挂在三四个项目里,每个项目都说任务紧急,最后大家都在等他。我不想只凭谁催得急来分配时间,想知道有什么可执行的判断方法。

先把冲突从“人名”转成“时间段和交付影响”:列出该成员未来两周的任务、预计工时、截止日期、依赖方,以及延期会影响的里程碑。出现超载时,按业务影响、不可移动的外部承诺、任务依赖和替代人选逐项比较;不要平均切分时间,因为频繁切换本身会消耗专注时间。

比如某成员每周可投入 30 小时,却被安排 38 小时,就应由项目负责人和业务决策人明确哪项任务延后、缩小范围或转交,而不是让成员自行加班兜底。记录决策理由,下一次冲突才有一致依据。

4. 如何判断人员资源管理方案是否真正有效,而不只是多了一套报表?

我们已经开始登记成员投入和项目工时,但会议上还是靠经验判断谁忙不忙,报表也没有改变排期。我想知道应该看哪些信号,才能确认这套做法值得继续维护。

优先观察三项结果:计划工时与实际投入的偏差、关键任务因缺人导致的等待时间、临时调人后原项目受到的影响。可以先选一个团队试运行四周,例如每周比较一次任务预计工时与实际工时;若偏差长期超过约 20%,先检查任务是否拆得过粗、估算口径是否一致,再讨论个人效率。

另一个实用信号是资源冲突能否在排期阶段暴露,而不是到了截止日前才发现。若数据只用于追责或排名,成员会倾向于填得好看;应把它用于调整承诺、补充技能备份和识别瓶颈,管理价值才会高于维护成本。

核心关键词

读者评论

冯
冯天佑

我们团队试过按周统计可用工时,最难估的不是会议,而是临时支持。把这部分单独留容量后,计划确实没那么满,但延期原因也更容易看清。

朱
朱清越

技能清单有用,不过维护成本也不低。人员岗位和经验变化后如果没人更新,资源看板反而会给出错误判断,最好明确由谁定期核对。

蒋
蒋然

滚动安排适合变化多的项目,但跨部门调人仍要有人拍板。我们之前也看得到冲突,只是优先级都很高,最后还是靠负责人协调,规则和权限得一起落地。

文章包含AI辅助创作:人员最佳实践:项目成员资源管理落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/620437

赞 (0)
飞飞飞飞
资源管理如何做好团队?项目成员落地方案与操作步骤
上一篇 46分钟前
岗位流程与规范:项目成员资源管理落地方案关键指标
下一篇 44分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
