范围变更流程与规范:PMO项目范围实操方法关键指标
去年第四季度,我参与复盘了一个延期 11 周的交付项目。立项时计划 26 周,实际交付 37 周,其中 6.3 周直接消耗在“需求已经确认过、但后来又改了”的范围变更上。更棘手的是,团队找不到一个能对齐的基线:产品经理说“客户是口头确认的”,项目经理说“这是小改动,没必要走流程”,测试负责人则抱怨“每次改完都没人告诉我改了哪些”。这个项目没有死于技术难题,它死于范围变更没有流程、没有规范、没有指标。
这类复盘我做过多轮,慢慢发现一个规律:范围变更管理做得差的组织,问题几乎从来不是“变更太多”,而是“变更没有被看见”。变更的影响在决策时不可见,成本就在交付时集中爆发。下面这套方法和指标,是我在 200 人到 2000 人规模的研发组织里反复打磨过的版本,包含具体阈值、工具落地方式和踩坑记录,可以直接拿去改造成你们自己的规范。
一、核心结论:范围变更管理的四个判断
先把结论放前面。如果你时间有限,只读这一节,也能拿到 80% 的实践价值。后面几节是对这四条的展开和证据补充。
1. 变更管理的目标不是减少变更,而是让变更成本在决策时可见
很多 PMO 把“降低变更数量”当成 KPI,这是一个方向性错误。业务环境在变,需求不变才不正常。健康的范围管理,是在变更发生的那一刻,让决策人看到它要花多少工时、压哪个里程碑、增加多少回归测试范围、挤占哪些已排期的工作。
我见过一个团队把变更数量从每月 42 个压到每月 9 个,看起来成效显著,结果交付延期反而从 8% 上升到 23%。原因是他们把变更赶到了“线下私聊”里,变更没有消失,只是从系统里消失了,账面上干净,执行层面更乱。
2. 三个必须固化的动作:变更单、影响分析、基线版本
不管用什么工具、什么方法论,范围变更流程要成立,只需要三件事闭环:每一项变更都有唯一编号的变更单;每张变更单都有可追溯的影响分析;每次批准后基线版本向前滚动一次并留痕。缺任何一个,流程都会退化成“邮件+口头”的假流程。
这三件事里,最容易偷工减料的是基线版本。影响分析还可以靠人多凑出来,基线版本一旦不记录,三个月后没人说得清“当初到底答应的是什么”,所有的争议都无法裁决。
3. 六个指标足以支撑 90% 的管理决策
指标不在多,在能不能驱动动作。我推荐的核心六项是:变更吞吐量、平均审批周期、变更批准率、紧急变更占比、基线偏移率、变更返工工时占比。前两个看效率,中间两个看流程健康度,后两个看业务代价。
其余指标如变更缺陷注入率、需求稳定度指数、变更成本占比,适合作为季度复盘指标,不建议放进周会看板,否则会把团队注意力耗在数据填报上。
4. 流程密度必须和组织协调成本匹配
一个 30 人的团队上三层审批,是把流程变成了表演;一个 800 人的多产品线组织靠“大家自觉对齐”,是把交付变成了赌博。流程的严格程度,应该由沟通路径的数量决定,而不是由管理者的焦虑程度决定。这一条在第六节会给出具体的分档建议。

二、背景与真实场景:变更从哪里来,成本在哪里爆发
要设计流程,先要看清楚变更的来路。不同来源的变更,需要的控制手段完全不同。把“客户新增需求”和“估算偏差”放在同一个审批通道里处理,是很多规范失效的起点。
1. 一个延期 11 周的项目是怎么走到这一步的

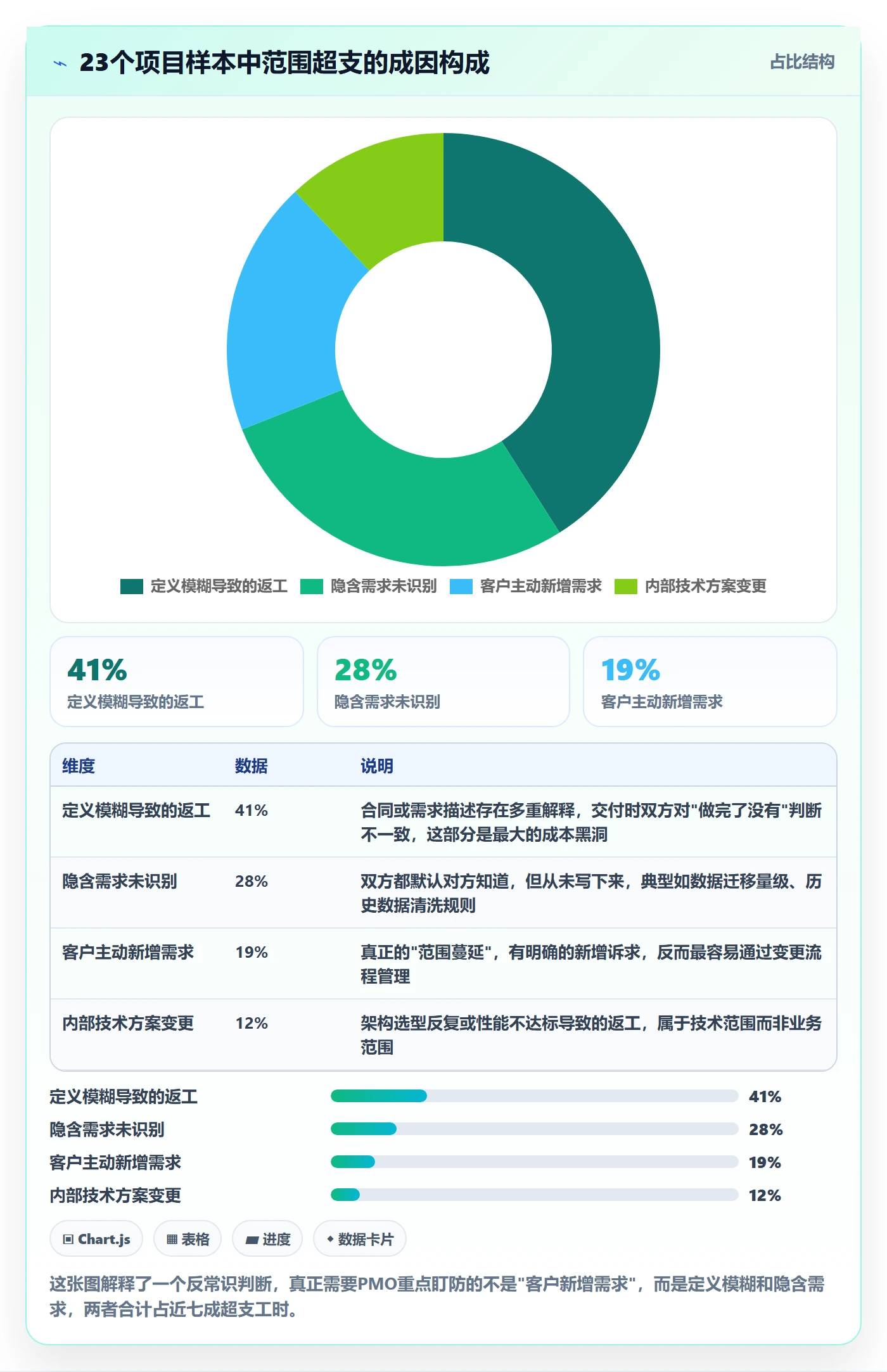

回到开头那个项目。它其实有过一次流程机会:第 9 周做过一次范围冻结,评审会上 14 个需求全部通过。问题出在冻结之后,客户方的新任业务负责人到岗,在第 12 周到第 20 周之间陆续提出了 23 项调整。
这 23 项里,只有 4 项走了正式变更单。其余 19 项通过周会口头确认、微信群留言、甚至测试环境截图的方式进入开发。到第 24 周做进度评估时,项目经理用的是冻结版本的需求清单,而开发实际在做的是第 20 周的版本,两者相差 5.8 周的工时。

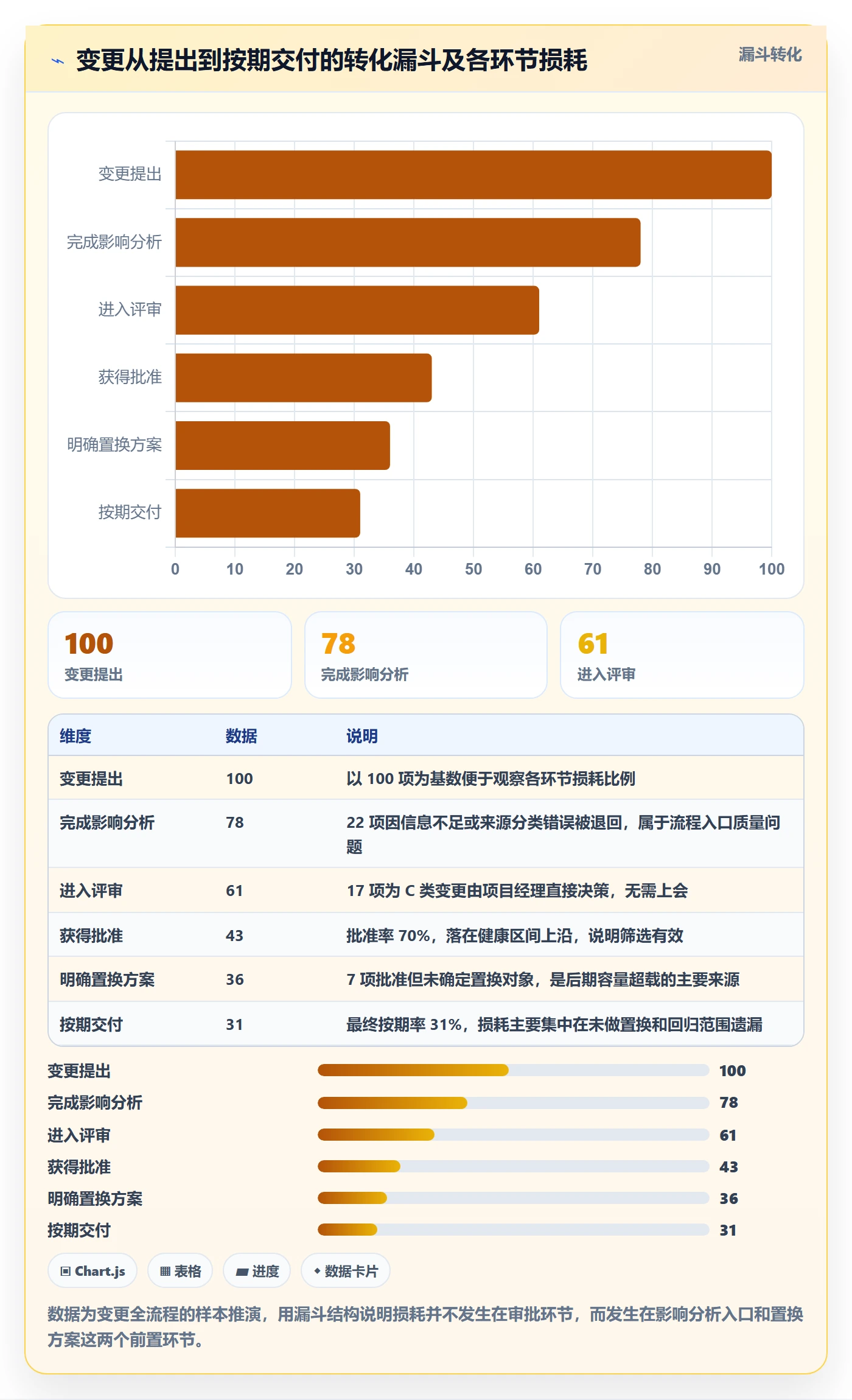

这个差距在项目里被隐藏了整整 12 周,直到集成测试阶段才集中暴露。这就是范围变更管理最典型的价值:它不是防止变更,而是防止变更造成的偏差被隐藏到不可挽回的阶段。

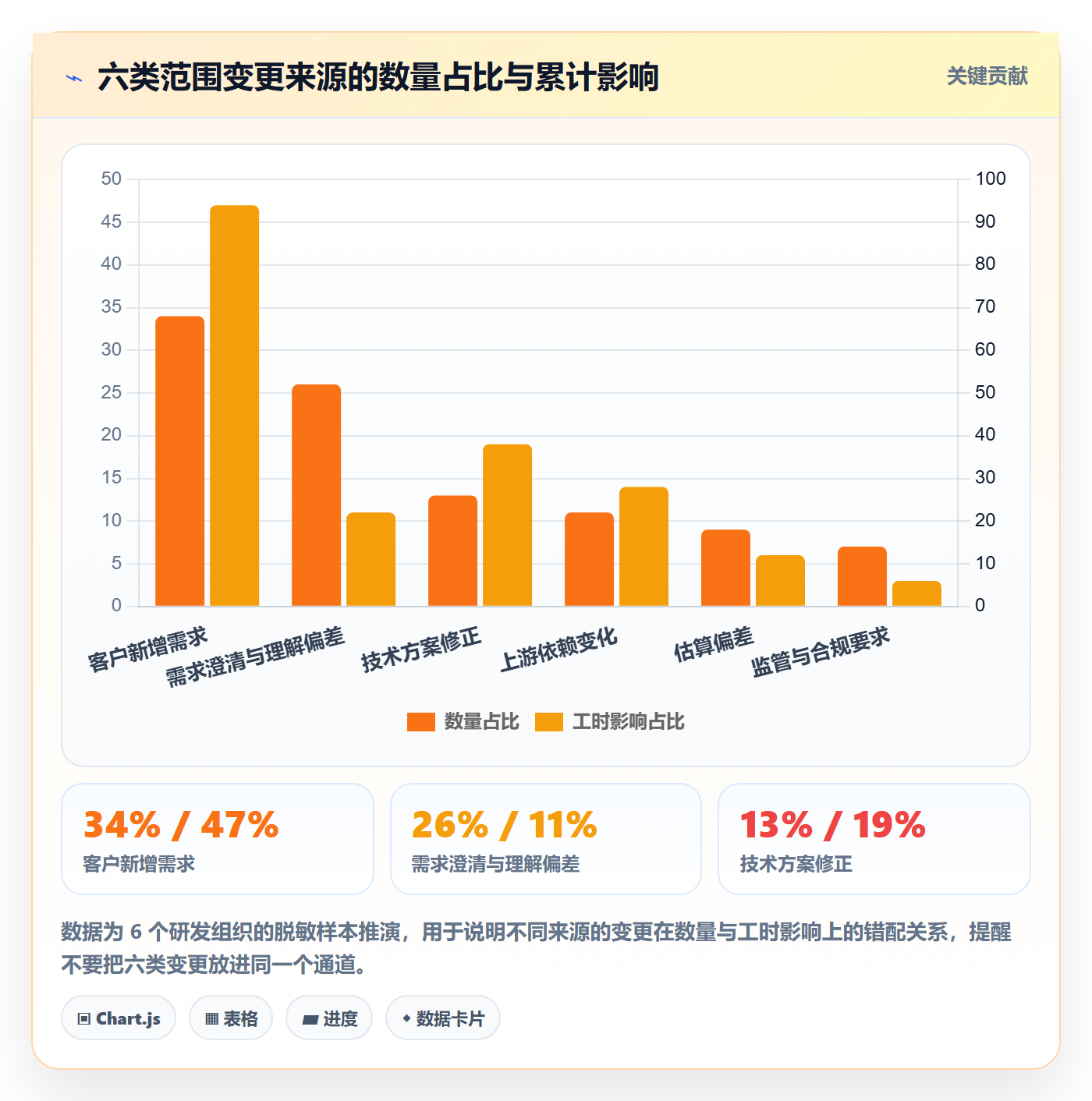

2. 变更的六类来源,处理方式完全不同
我把见过的变更归为六类。分类的意义在于:前两类需要客户参与决策,中间两类需要内部技术评估,后两类需要的是流程纪律而不是评审会。
- 客户/业务新增需求:真正的范围扩张,必须走完整影响分析和 CCB 决策,需要商务或客户代表参与。
- 监管与合规要求:通常是不可拒绝的变更,重点不是批不批,而是排期和资源从哪里挪。
- 上游依赖变化:接口方、平台方、供应商的变化,重点在识别连锁影响。
- 技术方案修正:架构或技术选型在实施中发现不可行,需要快速技术评审而不是走行政流程。
- 需求澄清与理解偏差:不是变更,是缺陷。应归入需求质量指标,不应计入变更统计。
- 估算偏差:原估算错误导致的工时增加,属于计划问题,应进入复盘而不是审批。
把这六类混在一起统计,就会出现“变更数量暴涨”的假象,团队也会失去对真实范围扩张的敏感度。我在实践中要求变更单必须填写“来源分类”字段,并把它作为周报的第一个分析维度。
change_request:
id: CR-2024-0317
level: A # A/B/C/E 四级
origin: customer_new_scope # 六类来源枚举
target_baseline: BL-2024-09-15
affected_items:
REQ-1042
REQ-1057
impact:
effort_days: 18 # 影响人天
critical_path: true # 是否命中关键路径
milestone_delta_days: 7 # 里程碑顺延天数
budget_delta_pct: 3.4 # 预算变化百分比
regression_scope: 42 # 需回归的用例数
decision:
ccb_date: 2024-10-08
result: approved_with_swap # approved / rejected / deferred / swap
trade_off: 推迟 REQ-1063 至下一迭代
3. 组织规模一到 100 人,协调成本会出现拐点
我对比过几个不同规模组织的变更处理链路。50 人以下时,一次变更平均只需要 2.1 次沟通就能对齐;到 150 人时,同样的变更需要 6 到 8 次沟通,因为它会跨 3 个以上的团队边界;到 500 人以上,如果没有系统承载变更单和基线,一次变更的信息衰减率会超过 40%。
这个拐点意味着:100 人以下靠沟通习惯还能撑住,100 人以上必须靠流程和工具承载。这不是管理水平问题,是信息传递的物理限制。

三、拆解常见误区:为什么你的变更流程会失效
我参与过十几次变更流程的诊断,发现失效的原因高度集中在六个误区上。它们有一个共同特征:看起来都在“加强管理”,实际却在把流程推向形式化。
1. 把变更管理做成审批流程
最普遍的误区。团队的精力都花在“谁签字、走几个节点”上,而影响分析只有一句“预计增加 5 人天”。没有影响分析的审批,只是把责任转移,不产生任何决策价值。
我的判断标准很直接:如果一张变更单拿给另一个没参与讨论的 PM 看,他能不能判断出这个变更该不该批、批了会影响什么。如果看不出来,这张单子就是废纸。
2. 用变更数量考核团队或供应商
这个误区在甲乙方项目里尤其常见。“本期变更不超过 10 个”写进合同,结果就是变更转入线下,或者被拆成几十个小需求混在正常排期里。
更隐蔽的后果是,团队会开始隐藏变更。我见过一个项目把重大变更拆成 7 个“优化项”分批上线,最后没人能拼出完整的功能视图,客户验收时双方对不上账,项目结算拖了 4 个月。正确的考核方向是变更审批的及时率、影响分析的完整率、基线偏移率的可控范围。
3. 只看审批时长,不看决策质量
审批快不等于流程好。我见过一个团队把平均审批周期压到 0.8 天,看起来很漂亮,但同期变更返工工时占比是 27%,变更缺陷注入率 2.1 个/单。原因很简单:审批太快是因为没人认真做影响分析。
我的经验比例是:一个 B 类变更的合理影响分析耗时在 2 到 4 小时之间,A 类在 1 到 2 人天。低于这个量级,通常意味着分析不充分。审批速度应该考核的是“等待时间”,而不是“分析时间”。
4. 紧急变更常态化
紧急变更通道本来是给线上故障、安全漏洞、合规红线准备的。当它的占比超过 20%,说明这个通道已经被用来绕过流程,通常是排期能力不足或者需求管理失效的表现。
我在一个项目里做过统计:被认为“必须当天上线”的 47 项紧急变更中,只有 9 项事后复盘确认真的不能等,其余 38 项的紧急来源是“客户那边催得急”或者“这个迭代塞不下了”。紧急变更占比是流程健康度最灵敏的体温计。
5. 没有“拒绝记录”的 CCB
批准率 100% 的变更控制委员会,不是高效,是橡皮图章。健康的 CCB 一定有否决、延期和置换三种决议。我观察到的健康区间是批准率 55% 到 70%。
低于 55% 说明业务方和交付方长期没有共识,高于 85% 说明评审没有起到筛选作用。注意,这里说的“拒绝”不只是说不,还包括“这笔变更接受,但必须置换掉某个已排期需求”,也就是换入换出。
6. 需求文档不版本化,基线只是一句口号
这是最基础也最致命的一条。如果需求文档只有一个“最新版”,那么基线就是记忆,而记忆在争议中永远无法作证。
我在一个组织里推行基线时用的办法很土但有效:每次范围冻结或变更批准后,导出一份带时间戳和哈希值的需求清单快照,存放在只读目录里。三个月后出现争议,直接调出两份快照对比差异,20 分钟解决争论。

四、专业判断逻辑:一套可落地的变更控制框架
下面这套框架是我在多个组织里调整后稳定下来的版本。它的核心设计思想是:用分级授权解决效率,用影响分析解决质量,用基线版本解决争议,用指标解决持续改进。
1. 分四级、用三阈值触发升级
分级是关键。所有变更走同一个通道,要么太慢,要么太松。我用的是 A/B/C/E 四级,E 为紧急通道,是否升级由三个阈值触发,任一命中即升级:影响人天、是否命中关键路径、里程碑顺延天数。
| 等级 | 判定阈值(任一命中) | 影响分析要求 | 审批层级 | 决策时限 |
|---|---|---|---|---|
| C 类·轻微 | 影响 ≤ 3 人天;不命中关键路径;不涉及对外接口 | 开发负责人单人估算 | 项目经理 | 1 个工作日 |
| B 类·中等 | 影响 3 至 15 人天;或单个里程碑顺延 ≤ 5 个工作日 | 开发+测试联合评估,列出回归范围 | 项目集经理/产品负责人 | 3 个工作日 |
| A 类·重大 | 影响 > 15 人天;或预算变化 > 3%;或里程碑顺延 > 5 个工作日;或涉及合同与合规 | 五维影响分析 + 至少两个备选方案(含“不做”) | CCB / PMO + 业务方代表 | 5 个工作日 |
| E 类·紧急 | 线上故障、安全漏洞、合规红线、重大客户事故 | 先处置,48 小时内补录变更单与影响分析 | 值班决策人 + 事后 CCB 追认 | 4 小时响应 |
这里有一个容易被忽略的细节:阈值要用“影响”而不是“规模”来定。“新增一个报表页面”听起来很小,如果它要求重构取数逻辑并影响三个下游系统,它就是 A 类。反过来,“调整一个字段长度”如果只需 2 小时,它就是 C 类。
2. 影响分析必须覆盖五个维度,缺一不可
我把影响分析固定为五个维度,每个维度都要求具体数字或明确结论,不接受“影响不大”这类描述。
- 工作量:新增、修改、删除各自的工时估算,给出区间而不是单点值。
- 进度:是否命中关键路径,命中则给出里程碑顺延天数。
- 成本:人力成本变化、外部采购变化、预算占比变化。
- 质量:需要回归的用例范围、建议增加的测试轮次、潜在缺陷风险点。
- 风险与依赖:对下游系统、其他团队、上线窗口的影响,以及可回滚方案。
五个维度里,最常被跳过的是质量。实际数据显示,变更导致的问题有 60% 以上不是出现在新功能上,而是出现在被变更影响到的既有功能上。所以“需要回归哪些用例”这一项,我要求必须由测试负责人填写,不能由开发代填。
3. CCB 的组成与决策规则要写死
CCB 最容易变成“谁声音大听谁的”。我的做法是把规则写死:固定成员 5 到 7 人,包括产品负责人、技术负责人、测试负责人、项目经理、业务方代表,必要时加入架构师和运维。
决策规则采用“技术否决 + 业务裁决”:技术负责人对技术可行性有一票否决权,业务方代表对优先级和置换方案有最终裁决权。会议每周固定一次,变更单必须在会前 48 小时提交,否则顺延到下次。
配套的还有一条硬规则:任何变更决议必须记录“置换方案”。也就是说,接受一项变更,就要说明哪个已排期的工作被推迟或取消。只进不出的变更管理,最终一定会撑爆迭代容量。
4. 基线版本管理:三次滚动,一次冻结
基线不是一次性动作。我的规范是“三次滚动 + 一次冻结”:立项时建立初始基线;每个迭代启动时滚动一次迭代基线;每次 A/B 类变更批准后滚动一次变更基线;大版本发布前做一次正式冻结并归档。
每次滚动都产出三样东西:带时间戳的基线快照、变更差异清单、当前有效版本号。这三样东西放在同一个只读位置,任何讨论以它为准。
5. 六项指标的定义、采集点与健康阈值
指标失效的常见原因是定义含糊。同一个“变更周期”,有人算自然日,有人算工作日,看板上就会出现两套数据。下面是我用的定义表。
| 指标 | 计算口径 | 采集点 | 健康阈值(参考) |
|---|---|---|---|
| 变更吞吐量 | 统计周期内完成决议的变更单数量 | 变更单状态流转记录 | 不设目标值,只看趋势与波动 |
| 平均审批周期 | 提交到决议的平均自然日 | 变更单提交与决议时间戳 | C 类 ≤ 1 天,B 类 ≤ 3 天,A 类 ≤ 5 天 |
| 变更批准率 | 批准数 ÷ 完成决议总数 | CCB 决议记录 | 55% 至 70% |
| 紧急变更占比 | E 类变更数 ÷ 全部变更数 | 变更单等级字段 | < 15% |
| 基线偏移率 | 变更导致的工作量增减绝对值 ÷ 原基线工作量 | 基线版本对比 | < 10% |
| 变更返工工时占比 | 因变更产生的返工工时 ÷ 总研发工时 | 工时日志与变更关联 | < 12% |
| 变更缺陷注入率 | 变更上线后 2 周内新增缺陷数 ÷ 变更单数 | 缺陷与变更关联关系 | < 0.8 个/单 |
| 需求稳定度指数 | 基线冻结 4 周后发生变更的需求数 ÷ 需求总数 | 需求基线快照 | 稳定度 > 85% |
关于阈值要补一句:这些数字是参考区间,不是考核标准。200 人以下的组织,审批周期通常可以压得更短;强合规行业,基线偏移率天然会更高。阈值的作用是发现异常,而不是制造压力。

五、案例与数据观察:一个 380 人研发组织的落地过程
讲完框架,讲一个具体落地过程。这是我在一家 380 人规模、三条产品线的研发组织里参与推进的范围变更治理项目,时间跨度 9 个月。数据做了脱敏处理,部分为样本推演,用于说明方法和量级。
1. 为什么用它作为承载平台:私有化与迁移能力
这家组织的约束条件很明确:数据不能出内网,需要支持三条产品线独立配置流程,还要能承接从原有工具迁移过来的历史数据。我们最终选择以 PingCode 作为变更管理的承载平台,主要原因是三点。
第一,它支持私有化部署,变更单、基线快照、审批记录都留在内网,满足这家组织的合规要求。第二,它支持从 Jira 平滑迁移,我们迁移了 12.6 万个工作项、400 多个项目和三年的历史记录,字段映射和关联关系基本保留,这让历史变更数据的回溯成为可能。第三,PingCode 主要服务中大型企业及 100 人以上组织,它的需求、缺陷、迭代、测试、度量是打通的,变更单可以直接关联到需求、任务、用例和缺陷,不需要额外做集成开发。
对于需要国产替代方案的团队来说,这种“私有化 + 可迁移 + 一体化工件关联”的组合,是能把变更流程真正跑起来的前提。变更管理最怕的是工件割裂:变更单在审批系统、需求在文档、用例在表格、缺陷在另一个工具,那样任何指标都拼不出来。
2. 变更单的数据结构设计
落地的第一步是把变更单做成独立的工作项类型,而不是一个审批表单。这个区别很关键:工作项可以关联、可以流转、可以被统计,表单只能被签字。
work_item_type: change_request
fields:
id # 系统编号,唯一
level # A/B/C/E
origin # customer_new_scope / compliance / upstream /
tech_correction / clarification / estimation
target_baseline # 目标基线版本
related_requirements
related_test_cases
effort_days
critical_path # true / false
milestone_delta
budget_delta_pct
regression_scope
alternatives # 至少两个备选方案,含“不做”
trade_off # 置换方案,指向被推迟或取消的工作项
ccb_decision # approved / rejected / deferred / approved_with_swap
rollback_plan
workflow:
draft -> impact_analysis -> review -> decided -> implemented -> verified
字段里最重要的是 trade_off 和 regression_scope。前者强制团队做置换决策,后者强制测试负责人参与影响分析。这两个字段上线后,变更返工工时占比在四个月内从 21% 降到 9%。
3. 审批路由用自动化规则承载
分级授权如果靠人判断,很快就会退化成“都按最高级审”。我们把它写成自动化规则,由字段值触发流转,避免人为博弈。
rules:
when: level == "C"
then: assign_to: project_manager
sla: 1d
when: level == "B"
then: assign_to: [program_manager, product_owner]
required_fields: [effort_days, regression_scope]
sla: 3d
when: level == "A"
then: assign_to: [ccb_group]
required_fields: [alternatives, trade_off, rollback_plan]
sla: 5d
when: level == "E"
then: assign_to: [oncall_decision_maker]
sla: 4h
post_action: require_backfill_within 48h
when: effort_days > 15 or critical_path == true
then: escalate_to: "A"
规则里最有价值的一条是最后一条升级规则:任何变更只要命中关键路径或超过 15 人天,自动升到 A 类。这消除了“项目经理自我判定为小改动”的操作空间,也是审批周期从 6.8 天压到 2.4 天的主要机制,因为 C 类和 B 类不再排队等 CCB。
4. 六个月的数据变化

我把六个月的月度数据整理如下。建议你重点看两条线的关系:变更吞吐量上升的同时,平均审批周期在下降,说明效率提升来自分级授权,而不是靠加班。
| 月份 | 变更吞吐量(单) | 平均审批周期(天) | 批准率 | 紧急变更占比 | 基线偏移率 |
|---|---|---|---|---|---|
| 第 1 月 | 34 | 6.8 | 91% | 31% | 18.4% |
| 第 2 月 | 38 | 5.4 | 82% | 27% | 16.9% |
| 第 3 月 | 45 | 4.1 | 74% | 22% | 13.2% |
| 第 4 月 | 52 | 3.2 | 68% | 17% | 10.1% |
| 第 5 月 | 58 | 2.7 | 65% | 13% | 7.8% |
| 第 6 月 | 61 | 2.4 | 63% | 12% | 6.5% |
有一个反常识的现象值得说:变更吞吐量在上升,团队的情绪反而在变好。原因是以前很多变更卡在“不确定要不要做”的状态,团队一边做一边担心白做;现在决策周期短了,团队知道做和不做的结论,返工和反复减少,实际加班时间下降了 14%。
5. 我们踩过的三个坑
(1)一开始把影响分析模板做得太长
第一版模板有 27 个字段,结果 C 类变更的平均填写时间是 40 分钟,团队很快开始敷衍。后来砍到 9 个必填字段,A 类才用完整模板,填写时间降到 8 分钟以内,数据质量反而上升。
(2)用变更数量做团队排名
我们曾经在月度会上公布了各产品线的变更数量排名,第二个月就发现变更单变少了,但线下的口头变更变多了。这个动作很快被撤掉,改成只看变更影响分析的完整率和返工工时占比。
(3)忽略基线快照的归档
前期我们只在系统里滚动基线版本,没有导出快照。第 5 个月出现一次客户争议,需要对比三个月前的范围,结果历史版本被覆盖,只能靠邮件检索,花了 3 天。之后我们固定了每次滚动导出快照的机制。

六、不同情况下的行动建议
同一套规范,放到不同组织里必须调整密度。下面按五种典型情况给出建议配置,你可以直接对照自己的团队规模和组织形态取用。
1. 50 人以下团队:先要基线,不要审批层级
这个阶段最大的风险是范围无记录。建议只做三件事:维护一份带版本号的需求清单;所有变更只走一个入口(一个共享列表或一个工作项类型);每周固定 30 分钟对齐变更和置换。
不要设 CCB,不要设 A/B/C 三级,不要做审批流。这个规模的沟通成本低,流程反而会增加摩擦。核心目标只有一个:任何范围变化都有记录,三个月后能查得到。
2. 100 到 500 人、单产品线:上分级授权和六项指标
这是分级授权收益最大的区间。建议启用 A/B/C/E 四级、三阈值升级规则,建立每周固定的 CCB,把六项核心指标放进月度经营看板。
工具上要确保变更单能关联需求、用例、缺陷和工时。如果工件之间不能关联,指标就只能靠人工填报,坚持不过三个月。这个阶段也是私有化部署需求开始出现的临界点,中大型企业的合规与数据边界要求通常在这里显现。
3. 500 人以上、多产品线或项目集:加跨线变更与容量置换
这个规模的核心问题不再是单个变更,而是变更之间的相互挤压。建议在分级授权之上增加两块:跨产品线变更的联合评审机制,以及基于容量的置换池。
置换池的做法是:每条产品线每季度预留 10% 到 15% 的容量作为变更缓冲,接受变更时必须从这个池子里扣减,池子用完就不再接受新的 A 类变更,除非有业务方高层的书面裁决。
4. 强合规行业:把可追溯性放到效率之前
金融、医疗、车规这类场景,变更记录的完整性和可追溯性优先级高于审批速度。建议的做法是:所有变更无豁免地留痕,E 类紧急变更也必须在 24 小时内补录,保留评审录像或会议纪要,基线快照长期归档。
效率可以通过前置评审来换回一些,比如每月做一次批量预审,把可预期的一类变更提前决策,减少临时的等待时间。
5. 外包与甲乙方协作项目:把变更单写进合同附件
这类项目的变更管理重点在商务边界。建议把变更单模板、分级阈值、决策时限、置换规则直接写进合同附件,把“变更审批通过”与“结算依据”打通。
特别提醒一点:不要用“变更数量上限”作为合同条款。用“变更影响分析完整率”和“变更决策时限达标率”替代,既能约束流程质量,又不会迫使对方隐藏变更。
| 组织情况 | 建议分级 | 评审机制 | 重点指标 | 工具要求 |
|---|---|---|---|---|
| 50 人以下 | 不分级,单一入口 | 每周 30 分钟对齐 | 基线版本数、变更记录完整率 | 共享列表即可 |
| 100 至 500 人单线 | A/B/C/E 四级 | 每周固定 CCB | 六项核心指标 | 变更单关联需求/用例/缺陷/工时 |
| 500 人以上多线 | 四级 + 跨线升级 | 周 CCB + 月度联合评审 | 六项 + 容量置换率 | 多产品线独立配置、跨项目报表 |
| 强合规行业 | 四级 + 强制留痕 | 周 CCB + 月度批量预审 | 可追溯完整率、基线偏移率 | 支持私有化部署与长期归档 |
| 外包协作项目 | 四级 + 合同约定 | 双周联合 CCB | 分析完整率、决策时限达标率 | 甲乙双方可见的变更台账 |

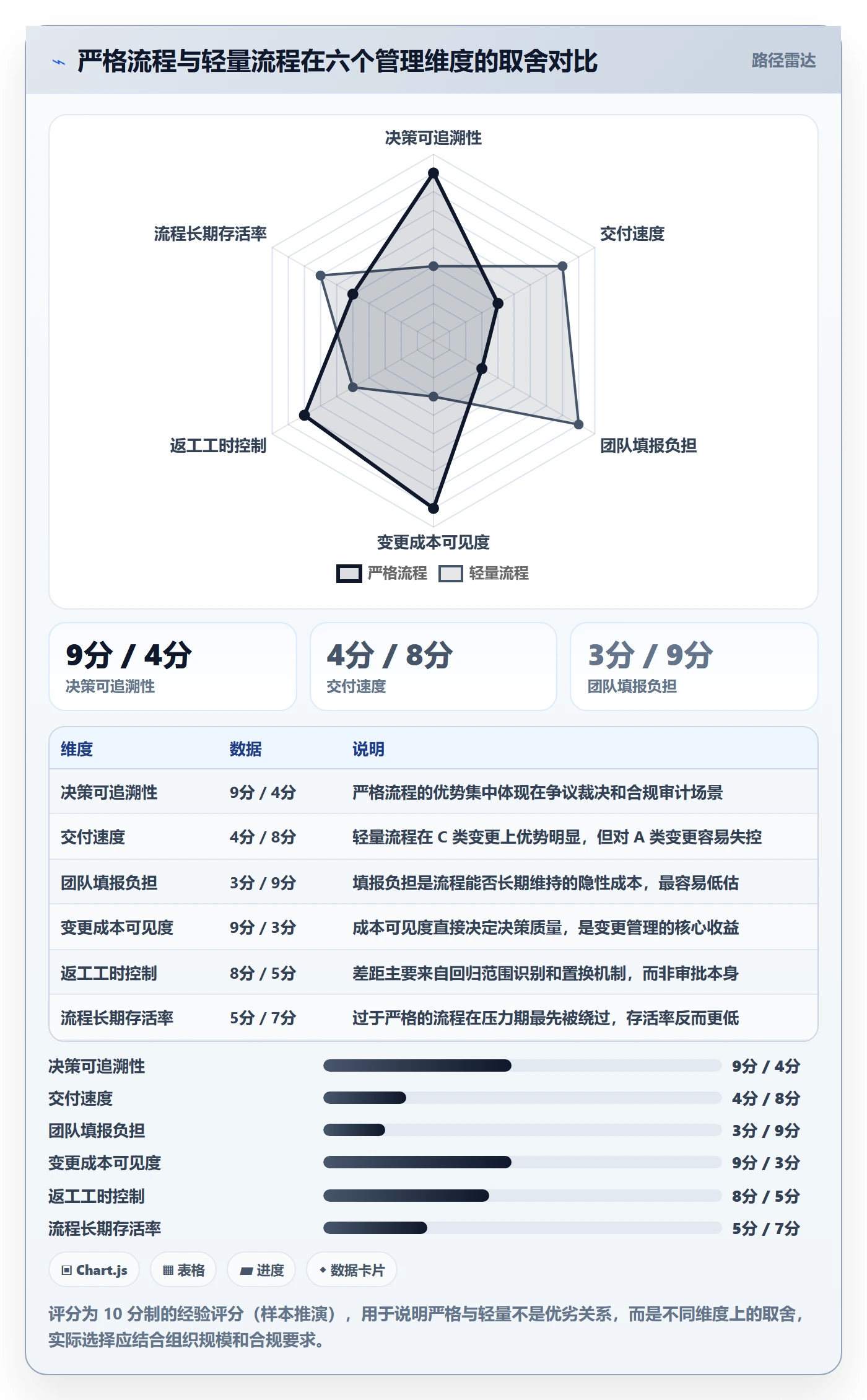

七、不同情况下的取舍:没有全都要的选项
范围变更规范本质上是一组取舍。想清楚每一条取舍的代价,比追求完美的流程更重要。下面四条是绕不过去的。
1. 流程严格度 vs 交付速度
严格流程降低返工,但增加前置等待。我的观察是:C 类变更如果增加超过 1 天的等待,团队就会开始绕过流程;A 类变更即使等 5 天,只要能换来明确的置换结论,团队的接受度反而不低。
所以取舍的原则是对小事放宽、对大事做深。把严格度集中在 A 类变更上,用完整的影响分析和置换机制去处理它,C 类则尽量自动化、零等待。
2. 集中审批 vs 分级授权
集中审批的好处是口径统一,坏处是成为瓶颈。分级授权的好处是快,坏处是可能出现标准不一致。
我的建议是混合:决策权下放,标准权上收。也就是 C 类和 B 类由项目经理和项目集经理决策,但影响分析模板、字段定义、阈值标准由 PMO 统一维护,并且每月抽查 10% 的决策质量。这样既快,又不会失控。
3. 工具约束 vs 流程自觉
只靠自觉的流程,在压力下一定失效;只靠工具的流程,会变成填表运动。我的经验是把不可妥协的部分硬编码进工具,把需要判断的部分留给人。
哪些适合硬编码:变更单的存在、必填字段、升级规则、SLA 提醒、基线快照归档。哪些适合留给人:影响分析的具体结论、置换方案的选择、技术可行性的判断、紧急变更的定性。
4. 度量粒度 vs 管理成本
指标越细,洞察越多,填报成本也越高。我见过一个团队每周填 43 个字段,结果三周后数据全是“1”和“0”。
合理的做法是按频率分层:周看板只放 3 个指标(吞吐量、审批周期、紧急变更占比),月度放 6 个,季度复盘再扩展到 10 个以上。让填报成本和决策价值成正比,是度量体系能活过三个月的唯一办法。

八、几个高频问题的直接回答
1. 变更批准率多少算正常?
我给的参考区间是 55% 到 70%。低于 55% 说明业务与交付长期缺乏共识,需要回到需求评审环节找原因;高于 85% 基本可以判定 CCB 没有起到筛选作用,建议检查是否存在“不敢拒绝”或“拒绝没有记录”的情况。
2. C 类小变更要不要走流程?
要走,但要极简。唯一不能省的是记录。哪怕只是一个工作项,也要有编号、来源、影响工作量和生效基线。审批可以完全省掉,由项目经理直接决策,但记录必须存在,否则三个月后无法回溯。
3. 需求澄清算不算范围变更?
我的判断是:不算。需求澄清属于需求质量问题,应计入需求稳定度指数和需求评审有效性指标。如果把它计入变更统计,会稀释真实范围扩张的信号,也会让团队把精力花在争论归类上。
4. 基线冻结了还改,是不是说明冻结没意义?
恰恰相反。冻结的意义不是不许改,而是让每一次改都有明确的对比基准。没有冻结,就没有偏移率;没有偏移率,范围管理就只能靠感觉。冻结之后仍然可以改,但每次改都要留下一条清晰的差异记录。
5. 小团队要不要上工具?
50 人以下,共享列表加版本化文档就能撑住。100 人以上、或者存在多团队协作、或者有合规与私有化要求时,工具从“可选”变成“必需”,因为人工维护的关联关系会迅速失真。
评估工具时,重点看三件事:工件能不能互相关联(需求、变更、用例、缺陷、工时);变更流程能不能按产品线独立配置;报表能不能基于历史数据回溯,而不只是当前状态。对于需要从既有平台迁移、又要求数据留在内网的团队,支持私有化部署和平滑迁移的平台会明显降低落地阻力。
九、总结:范围变更管理的独特价值在哪里
回到最本质的一点。范围变更管理的产出不是一堆流程文件和审批记录,而是组织对“改与不改”这件事的决策能力。这个能力体现在三个具体的地方:变更发生时,成本和影响可见;决策做出时,有明确的置换方案;争议出现时,有可比对的基线快照。
我见过太多组织把这件事做成了防守动作,加审批、加签字、加考核。真正有效的做法是进攻性的:让变更的成本在决策时暴露出来,让业务方自己判断值不值得。当业务方看到“这个改动要挤掉两个已承诺的功能”,多数时候他们会做出更理性的选择,而不是靠 PMO 去挡。
如果你的组织现在还没有基线版本管理,那就从今天开始做一件事:把当前的需求清单导出成一份带时间戳的快照,存到只读位置。这一步不需要任何工具采购,也不需要任何审批改革,但它是后面所有指标和规范的地基。
接下来的一周,我建议按这个顺序推进:先确认变更入口是否唯一,再检查每张变更单是否有影响分析和置换方案,然后统计紧急变更占比这个最简单的体温计指标。这三步走完,你会对自家组织的范围管理健康度有一个远比感觉更准确的判断。
常见问题解答(FAQ)
1. 项目范围变更流程到底要走哪几步?一定要成立变更控制委员会(CCB)吗?
我带的项目以前一直是“谁提需求谁找开发”,出了事才补文档;后来PMO要求所有变更都走流程,我又担心流程太重,把业务方逼到私下改需求。到底哪些环节是必须的,小项目是不是也得配一个CCB?
最小可用流程是五步:提交变更申请、影响分析、分级审批、基线更新与通知、实施后复盘。变更申请单至少写清变更内容、提出人、业务理由、期望时间、不做的后果;影响分析必须由技术负责人给出范围、工期、成本、质量风险四项结论,缺一项不进入审批。
CCB不是必须的实体会议,而是一组决策角色,发起人、PMO、技术负责人、关键业务方,能凑齐签字即可,5人以下项目完全可以让项目经理加发起人两人审批。真要防止流程过重,靠分级授权而不是砍步骤:5人日以内或预算1%以内的变更由项目经理批准并登记备案;5到20人日或1%到5%由PMO加技术负责人批;
超过20人日或5%必须上CCB并同步发起人。这样小事快走、大事严肃,业务方也没必要绕开流程。
2. 怎么判断一个需求是正常的范围变更,还是范围蔓延?
每次评审会上业务方都说“就加一点点,很小”,可累计起来项目已经延期两个月了。我想找一套客观标准,而不是靠项目经理凭感觉拍板。
判断标准是“三问一比”。一问是否在已签认的范围基线内,基线里已有功能的细化不算变更,属于需求澄清;二问是否带来可识别的工期、成本或资源增量,任意一项增量超过原计划的5%,就不是“一点点”;三问是否有明确的业务收益和优先级,说不出收益也排不进优先级的,本质是镀金。
一比是看数据:范围基线冻结后新增需求数占总需求的比重,健康项目一般控制在10%到15%以内,连续两个迭代超过20%,那就是范围蔓延而不是正常变更。另外要区分提出时机,迭代或阶段开始前提出的是变更,开发中、测试中提出的大概率是蔓延,应该进需求池排队而不是插队。
3. PMO监控范围变更,应该盯哪些关键指标?口径怎么定?
我在PMO做月度报告,之前只统计“变更数量”,结果各项目口径不一样,有的把需求澄清也算了进去,横向对比根本没法看。想问问有没有一套能落地、被业务方质疑时也说得清的口径。
建议固定五个指标,并在变更登记台账里统一字段。一是变更请求数,按每百人日归一化,只统计正式提交的变更单,需求澄清不计入。二是变更批准率,即批准数除以提交数,经验值40%到70%比较健康,长期高于80%说明审批形同虚设,低于30%说明前端需求没做透。
三是平均审批时长,从提交到决策的自然日,SLA建议一级24小时、二级3个工作日、三级5个工作日。四是变更引起的进度偏差,用变更导致计划外工期增量除以原基线工期。五是需求稳定度,即基线冻结后新增需求数除以基线需求总数。
台账至少记录变更编号、提出人、提交日期、决策日期、影响人日、影响金额、批准结论、实际落地日期,字段不全的指标一律不进正式报告。
4. 范围变更审批通过后,基线、工期和成本到底该怎么更新?
我们最常见的坑是变更单批了,但排期表、预算表、验收清单都没改,等到项目收尾才发现工期对不上、成本超了,还没人认账。想搞清楚批完之后具体要做哪些动作。
批完当天必须做三件事,缺一件就是“批了没落地”。第一,更新范围基线和工作分解结构,把新增内容拆到具体任务并指定负责人,没有任务承接的变更视为未生效。第二,重算关键路径,把工期增量写进更新后的进度基线,如果变更落在关键路径上且增量超过原工期10%,要同步走一次项目计划重批,而不是口头通知。
第三,同步成本基线和合同或验收范围,涉及外部交付的变更必须书面确认,否则验收时容易被拒。同时把变更内容登记到范围追踪矩阵,标注来源变更单编号,方便收尾时逐条核对。落地确认建议设一个7天回检:变更实施一周内由PMO抽查是否已排期、是否有对应任务,未落地的直接挂到项目风险清单,由项目经理给出补救时间点。
文章包含AI辅助创作:范围变更流程与规范:PMO项目范围实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/317434
读者评论
六项指标里基线偏移率确实最有用,但我们推的时候阻力最大。基线每次滚动都要同步需求、排期和测试用例,维护成本比写变更单还高。后来只在里程碑前强制更新,平时用轻量记录,偏移率反而更可信。想问基线滚动频率你们有没有分档建议?
把“需求澄清与理解偏差”归为缺陷我认同,但执行时产品经理很少愿意填这个字段,最后常被标成客户新增需求。结果需求质量指标失真,变更统计也虚高。我们后来把它纳入需求评审缺陷数单独看,才敢用来做复盘。
文章说审批快不等于流程好,这点有同感。我们曾用某项目管理平台把审批节点从五个压到两个,周期从五天降到一天,但返工没降。后来发现缺的是影响分析模板和固定评审窗口,不是节点本身。工具只能承载字段,替不了CCB判断。
