目标对齐流程与规范:产品经理项目目标效率提升关键指标

去年第四季度,我参与复盘一个跨三个部门的增长项目,会上出现了很讽刺的一幕:季度初目标宣贯会上,二十多个参会者全部点了"已理解";季度末复盘时,同一个目标却被解读出四种不同口径,业务方认为目标是"新增付费客户数",研发认为目标是"功能按期上线",数据团队认为目标是"埋点覆盖率达标",而项目负责人手里那张表写的是"季度营收贡献"。四个月里没有人吵架,也没有人发现问题,直到交付那天大家才发现,各自都在认真完成一个不一样的目标。

这不是沟通能力问题。这个团队每周开同步会,文档写得也漂亮,负责人每天在群里同步进度。真正缺的是三件事:把目标对齐做成可重复的流程、把流程固化成规范、把规范效果翻译成可观测的指标。这也是我今天想完整拆解的主题,目标对齐流程与规范,以及产品经理在项目目标效率上真正该盯的关键指标。

一、先说核心结论:目标对齐不是沟通问题,是接口协议问题

我把这个判断放在最前面,因为它决定了后面所有动作的方向。

大多数团队把目标对齐当成"信息传递":把目标写清楚、发出去、开个会讲一遍,就默认完成了。但从我观察过的项目看,目标对齐失败几乎从不发生在"信息没传到",而是发生在"接口没定义",谁对哪一段负责、优先级冲突时谁拍板、验收口径不一致时以谁为准、变更要不要重新走一轮确认,这些都没有被提前约定。

所以我更愿意用工程里的"接口协议"来类比目标对齐:

  • 流程是接口定义:明确目标从哪来、经过哪些节点、每个节点产出什么。
  • 规范是协议格式:模板字段、角色权责、会议节奏、决策规则、变更规则。
  • 指标是仪表盘:不是为了考核谁,而是为了知道系统哪一段在堵。

这三者缺一不可。只有流程没有规范,流程跑两次就变形;只有规范没有指标,规范会慢慢退化成"写在文档里的仪式";只有指标没有流程,指标只会变成追责工具,团队会迅速学会把数字做好看。

目标对齐流程与规范:产品经理项目目标效率提升关键指标

二、目标对齐到底在对齐什么:四层递进模型

如果只把对齐理解成"理解一致",后面所有流程都会做偏。我把它拆成四层,每一层失败的表现完全不同,对应的动作也完全不同。

1. 第一层:信息对齐

目标是什么、数字是多少、截止时间是什么时候。这一层最容易达成,发一份文档、开一次宣贯会基本就够了。

很多团队停在这一层,然后以为对齐结束了。问题在于,信息对齐的完成度再高,也不代表后面三层被解决。

2. 第二层:理解对齐

同一句话在不同角色脑子里是不是同一个东西。比如"提升用户活跃度",运营理解成日活,产品理解成核心功能使用率,数据理解成留存曲线拐点。这一层需要的是用反例和边界来确认,而不是让对方复述一遍定义。

我常用一个简单方法:让每个关键角色用一句话说出"如果这件事做成了,我会看到什么变化",然后把四五个答案并排写在一起。答案不一致的地方,就是理解还没对齐的地方。

3. 第三层:优先级对齐

资源有限时,谁先谁后。这一层是对齐里最贵的部分,因为它涉及取舍和利益。

我的判断是:优先级对齐不能靠"达成共识",只能靠"明确排序规则 + 明确决策人"。规则是给常规情况用的,决策人是给冲突情况用的。两个都没有,团队就会用会议时长来替代决策,会议越开越长,结论越来越糊。

4. 第四层:决策与利益对齐

谁承担成本、谁获得收益、冲突升级到谁那里、多久必须给答复。这一层最容易被跳过,也最容易在项目中期爆发。

我的经验是,只要在项目启动时多花半小时把这一层写清楚(通常是责任矩阵加一条升级路径),中期能省掉的沟通成本是数倍的。

目标对齐流程与规范:产品经理项目目标效率提升关键指标

5. 对齐颗粒度不是越细越好

这是我在项目里踩过的一个坑。早期做项目时,我试图把每个目标都拆到周级、每个依赖都标到人,结果是对齐会议从 1 小时涨到 2.5 小时,关键角色开始缺席,对齐质量反而下降。

后来我总结出一个原则:对齐颗粒度应该跟着项目阶段走,而不是跟着"重要性"走。探索期对齐问题和假设就够了,成长期要对齐优先级和资源,交付期才需要对齐验收口径和变更规则。

目标对齐流程与规范:产品经理项目目标效率提升关键指标

三、拆解五个常见误区:为什么有些团队越对齐越乱

我见过不少团队投入了大量时间做对齐,效果却不好。问题通常不在投入量,而在下面这几个认知偏差。

1. 把"达成一致"当成对齐目标

这是最普遍的一个。团队追求"所有人没有异议",结果是所有人都学会了在会上不提异议,异议被推到执行阶段,以更低效的方式爆发。

对齐的目标不是消除冲突,而是让冲突在对的时间、对的场合暴露出来。对齐会上吵明白,比在交付前三天吵明白,成本低一个量级。

2. 把 OKR 完成率当成目标效率

完成率高不等于对齐好,它可能意味着三件事:目标定得太低、靠加班硬扛、或者压缩了质量。我见过一个团队季度 OKR 完成率 96%,但同期返工率接近三成,因为交付标准在后期被迫放宽。

只看完成率,等于只看体温不看症状。

3. 用会议密度替代机制建设

每周同步、双周对齐、月度复盘、季度复盘,会议排满。但如果会议只输出"进度同步"而不输出"决策和变更记录",会议越多,团队越疲惫,对齐反而越差。

4. 把工具透明度等同于目标共识

这一点我必须说清楚:协作工具能提升的是"可见性",不能提升"共识度"。把目标搬到一个看板上,所有人都能看到,但"看到"和"认同同一个优先级"是两件事。工具是承载机制的地方,不是机制本身。

5. 把目标数量当成目标清晰度

有的团队一个季度列了十几条目标,每条都写得很完整,但资源只够做三条。结果是对齐会开了很多次,因为没有一条资源冲突被真正裁决。

目标对齐流程与规范:产品经理项目目标效率提升关键指标

四、目标对齐流程:从目标来源到机制迭代的六步闭环

下面这套流程是我在多个项目里反复调整后固化下来的版本。每一步我都会写清楚"输入,动作,输出",因为只写动作的流程几乎不可执行。

1. 目标来源与成功标准澄清

输入:业务目标、用户问题、资源约束、上一周期复盘结论。

动作:把目标写成"要解决什么问题 + 什么算解决 + 不做什么"三段式,而不是只写一个指标数字。

输出:一页目标卡,包含目标陈述、成功标准、明确不做的范围、初步起点与终点。

这里有一个细节值得注意:"不做什么"这一栏比"做什么"更重要。我在复盘时发现,范围蔓延的源头往往是启动时没有把边界写下来。

2. 目标拆解与依赖映射

输入:目标卡。

动作:拆出里程碑、识别依赖方、标注关键风险点。依赖必须写到"依赖什么 + 依赖谁 + 什么时候需要"三要素,只写"依赖研发"等于没写。

输出:里程碑清单 + 依赖表 + 风险清单。

3. 对齐评审会

输入:目标卡、里程碑清单、依赖表、风险清单。

动作:这不是汇报会,是裁决会。议程固定为三段:目标口径确认、优先级冲突裁决、依赖与风险承诺。

输出:决策记录、责任矩阵、变更规则确认。

我坚持一个规则:没有输出决策的对齐会,不算开过。如果一次评审会结束后没有人能说出"我们对哪三件事做了决定",这场会的价值就非常有限。

4. 共识锁定

输入:评审会输出。

动作:把决策写成可追溯的文档,明确 Owner、优先级、验收标准、变更规则。

输出:决策日志、责任矩阵、变更单模板。

共识锁定的关键不是"签字确认",而是形成一份后续可以被引用的记录。三个月后当有人问"当时为什么这么定",你能翻出那一页。

5. 执行跟踪与风险升级

输入:共识文档、指标看板。

动作:周度同步看指标异常,阻塞按预设路径升级,变更走变更单。

输出:风险清单更新、变更记录、决策补充记录。

6. 复盘与机制迭代

输入:偏差数据、决策记录、变更记录。

动作:分析偏差来源,判断是执行问题还是机制问题,把机制问题回写到流程与规范里。

输出:流程修订项、规范修订项、指标基线更新。

第六步是很多团队缺失的一环。没有这一步,流程用了三年还是老样子,问题年年重复。

目标对齐流程与规范:产品经理项目目标效率提升关键指标

五、目标对齐规范:让流程可以被重复执行

流程解决"做什么",规范解决"每次都这么做"。下面五类规范是我认为最小可用的集合。

1. 文档规范

至少需要四类文档:目标卡、依赖表、决策日志、变更单。字段不求多,但求每一栏都能被后续引用。

下面是我常用的指标与流程字段定义写法,直接写在文档模板里就能用:

对齐收敛轮次 = 目标发布 → 首次达成书面共识之间的评审会议次数
首次对齐周期 = 目标发布日期 → 关键干系人全部确认日期(自然日)

依赖闭环周期 = 依赖提出日期 → 依赖方给出承诺或替代方案日期(自然日)

变更响应时长 = 变更提出日期 → 变更决策签发日期(自然日)

关键干系人确认率 = 已书面确认人数 / 应确认人数 × 100%

需要强调:这些是示例定义,不是行业统一标准。不同组织的口径差异很大,重要的是先定义、先跑基线,而不是先追求"标准答案"。

2. 角色规范

目标 Owner、项目 PM、业务/技术/数据代表、最终决策人,这四类角色必须明确。最常见的坑是"目标 Owner"和"项目 PM"由同一人兼任,导致既当运动员又当裁判。

3. 会议规范

周同步解决阻塞,双周对齐解决优先级,月度复盘解决机制,里程碑评审解决验收。四类会议各有明确产出物,不允许互相替代。

我建议在会议规范里直接写死一句:任何会议的技术讨论不得超过总时长的三分之一。这条规则救过很多次对齐会,因为它强制把时间留给决策。

4. 决策规范

谁拍板、多久拍板、什么情况上升级,三条写清楚就够了。我通常建议常规决策 24 小时内给出结论,跨部门冲突 48 小时内上升到上一层。

5. 沟通规范

异步优先、结论先行、记录可追溯。具体到执行层面就是:重要结论必须落文字,口头共识不算共识,群消息不作为变更依据。

目标对齐流程与规范:产品经理项目目标效率提升关键指标

六、关键指标:用数据诊断对齐系统,而不是考核个人

这一节是全文最重要的部分,也是最容易做歪的部分。先说一条原则:对齐指标用于诊断系统瓶颈,不用于个人排名。一旦用于排名,团队会迅速学会让数字变好看,而真实问题会被隐藏得更深。

我把指标分成四层,每层的用途完全不同。

1. 对齐速度指标:衡量"多久能对齐"

  • 目标澄清轮次:一个目标从发布到口径稳定,经历了几轮澄清。
  • 首次对齐周期:目标发布到全部关键干系人书面确认的自然日数。
  • 关键干系人确认率:应确认人数中实际书面确认的比例。

这三个指标配合使用才有意义。只看确认率,会出现"大家都确认了但没人真的懂";只看周期,会逼着团队压缩澄清过程。

2. 对齐质量指标:衡量"对齐得对不对"

  • 目标理解一致度:抽问各角色对成功标准的描述,统计表述一致的比例。
  • 优先级一致度:各角色对前三优先级的排序一致程度。
  • 验收口径明确率:里程碑中有明确验收标准描述的比例。

验收口径明确率这个指标特别值得盯。我在项目里观察到,验收口径明确率低于 70% 的项目,交付末期返工概率明显上升。

3. 执行协同指标:衡量"对齐后能不能跑起来"

  • 依赖闭环周期:依赖提出到对方给出承诺或替代方案的天数。
  • 阻塞升级时长:阻塞被标记到升级到决策人的时长。
  • 变更响应时长:变更提出到决策签发的时长。

4. 结果健康指标:衡量"对齐有没有带来结果"

  • 目标达成率:最常用,也最容易误导。
  • 返工率:因目标口径或验收分歧导致的返工占比。
  • 跨团队协作满意度:定性但不可缺,通常一个季度一次。

目标对齐流程与规范:产品经理项目目标效率提升关键指标

5. 指标使用的五条原则

  1. 成对使用:速度配质量,达成率配返工率。单个指标一定会被优化到失真。
  2. 先建基线再谈提升:没有基线就谈"提升 30%",是没有意义的。
  3. 防作弊设计:指标必须能被交叉验证,比如目标达成率要和返工率一起看。
  4. 不用于个人排名:这是底线。
  5. 定期重新定义:组织变化后,旧指标可能已经失效。

目标对齐流程与规范:产品经理项目目标效率提升关键指标

七、一个百人规模团队的对齐改造观察

下面这个案例来自一个 120 人左右规模的产品研发组织,跨产品、研发、测试、数据四条线。项目周期一个季度,涉及三个业务方向并行推进。以下数据是基于该组织三个季度前后对比的整理(示意数据,样本推演),用于说明机制改造的实际作用路径。

1. 改造前的状态

季度初有目标宣贯,也有文档,但决策记录几乎为零。依赖靠口头同步,变更靠群消息通知。对齐会的实际内容 70% 是进度汇报。

最典型的问题是:跨团队依赖的闭环周期平均超过 9 个自然日,很多依赖在提出后长期悬空,提出方也不清楚对方到底什么时候能给答复。

2. 改造动作

他们没做大规模工具替换,主要做了四件事:

  • 上线一页式目标卡,强制填写成功标准与不做范围。
  • 对齐评审会改为裁决会,议程固定三段,产出决策记录。
  • 建立依赖表和变更单,所有范围调整必须落单。

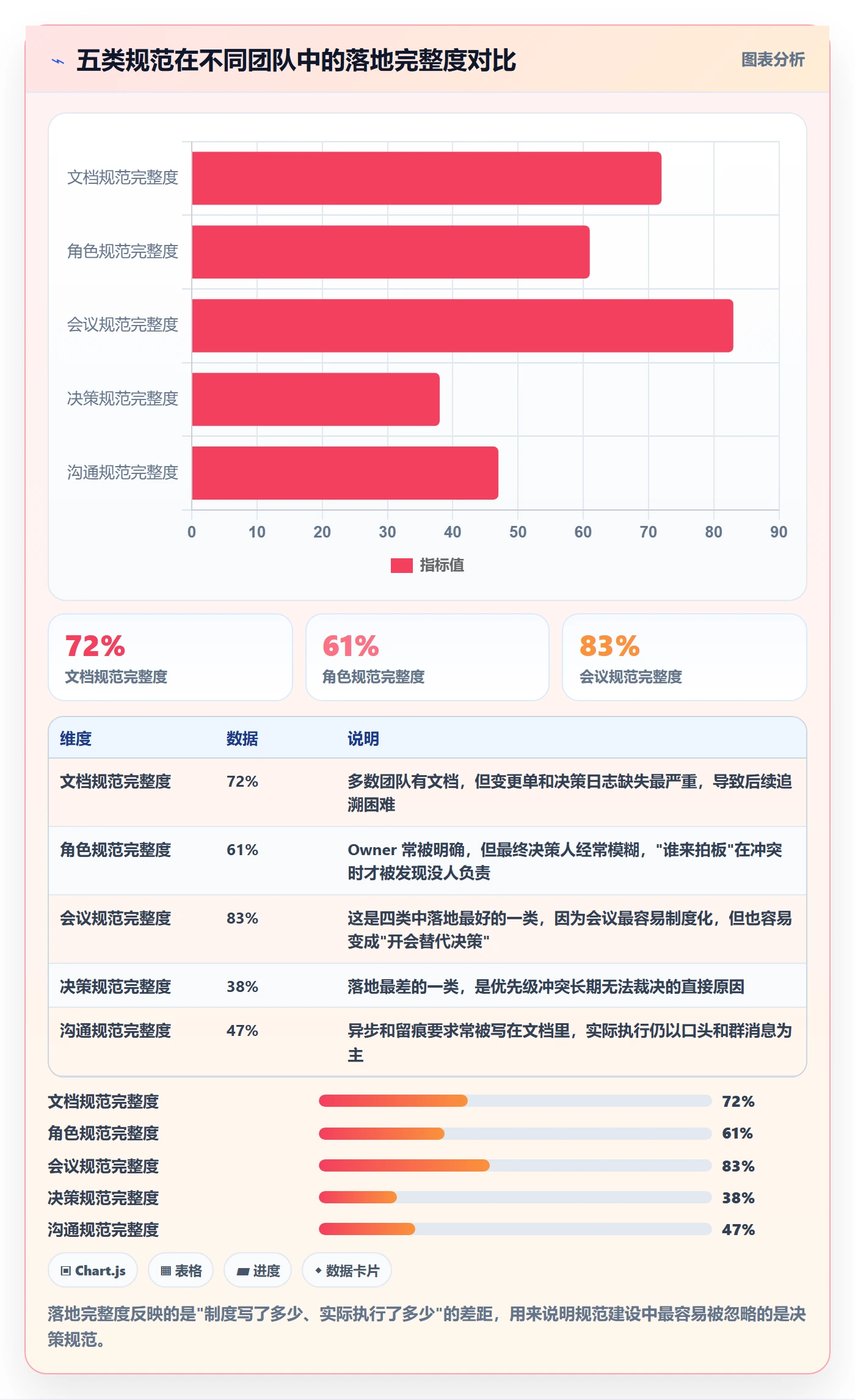

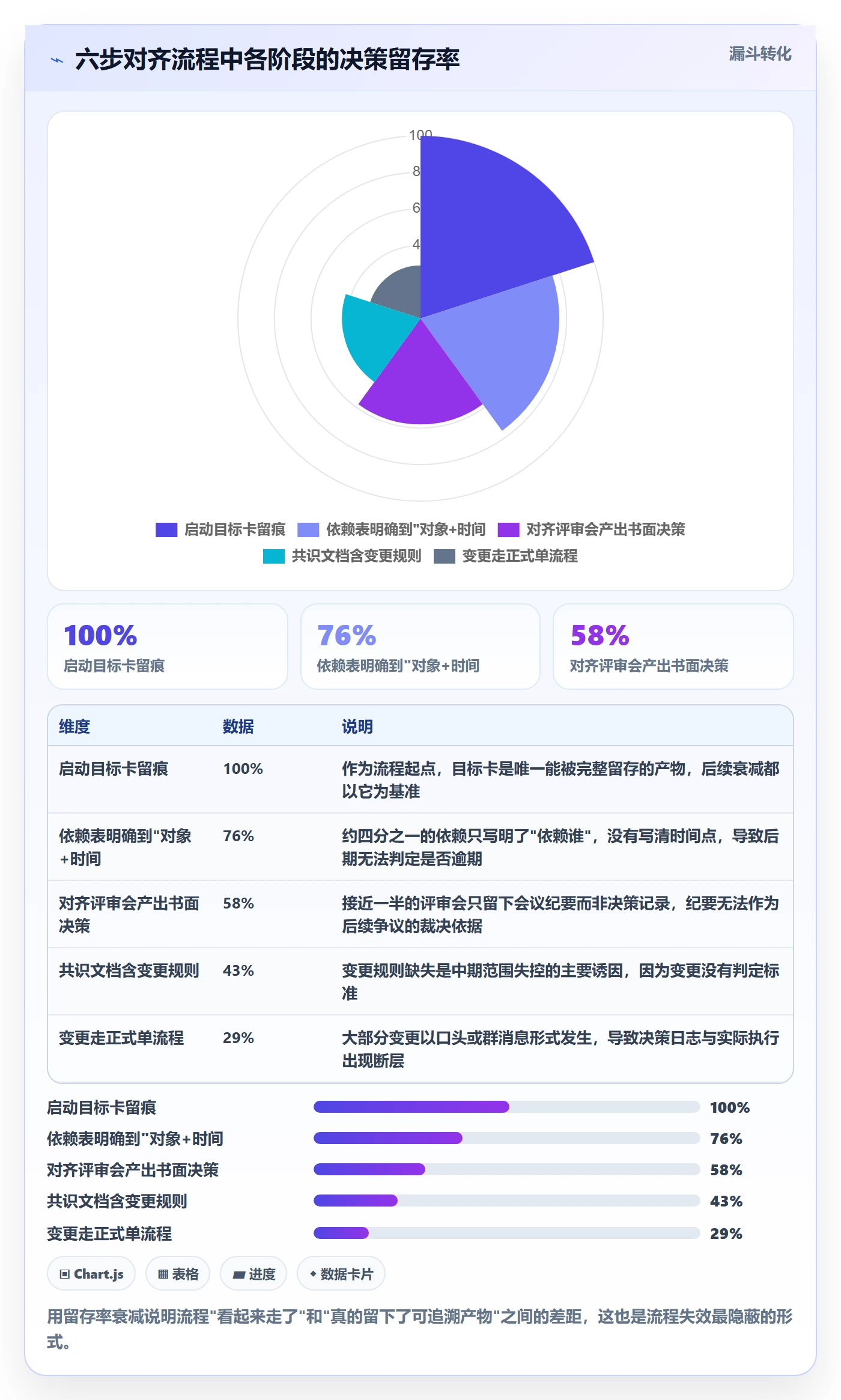

  • 在项目管理平台上配置对齐看板,把决策记录、依赖状态、变更记录集中呈现,并把依赖闭环周期、变更响应时长、阻塞升级时长做成自动统计的指标。

这里补充一点选型层面的经验:中大型组织在目标对齐上的痛点,往往不是缺看板,而是缺"可追溯 + 可私有化 + 可迁移"的承载底座。这类组织通常已经有历史项目数据,且对数据归属和合规有要求,所以我会优先考虑支持私有化部署、且能承接历史项目的平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对正在做国产替代的团队来说迁移成本是比较可控的一环,目标卡、依赖表、决策日志、变更单这些规范产物,都需要有一个能长期留存、可追溯的地方,否则规范会随着人员流动而流失。

不过我想强调:工具只是承载规范的地方,它不能替代规范本身。同样的平台,在规范缺失的团队里只能变成"电子版任务列表";在规范清晰的团队里才会成为对齐资产。

3. 改造后的三个季度对比

改造后的数据变化不是所有指标都变好,这一点也值得说清楚。

目标对齐流程与规范:产品经理项目目标效率提升关键指标

这张图里最容易被误读的是最后一项。目标达成率从 88% 降到 84%,团队一开始很紧张,复盘后发现原因是验收标准变严、目标定得更实,属于健康变化。如果只盯达成率,这次机制改造会被误判为失败,这正是我反复强调指标要成对使用的原因。

八、不同情况下的行动建议与取舍

没有任何一套流程适合所有团队。下面按团队规模、项目类型、阶段给出我的实际建议。

1. 按团队规模选择

10 人以内:不要上完整流程。保留目标卡和决策日志两项,对齐靠每日同步即可,加太多规范反而拖慢速度。

30 人到 100 人:需要完整的六步流程,但可以精简会议节奏,双周对齐加月度复盘基本够用。

100 人以上或跨多条业务线:必须上完整流程加规范,并且强烈建议把承载工具统一。这一规模下靠文档和群消息已经无法维持追溯性,同时要考虑数据归属、部署方式和历史数据迁移,支持私有化部署、能承接既有项目数据的平台会更合适,PingCode 在这类场景中是我会优先评估的选项之一。

2. 按项目类型选择

确定性高的交付型项目:重点对齐验收口径和变更规则,流程可以做得细一些。

探索型项目:重点对齐问题和假设,允许验收口径在前中期保持模糊,但必须明确"什么时候必须收敛"。

3. 按阶段选择

起步阶段:先跑流程,不急着上指标,用 2 到 3 个项目把流程跑顺。

稳定阶段:开始建指标基线,观察两个周期,找出瓶颈环节。

优化阶段:开始成对使用指标做机制迭代,把每次复盘的机制问题回写到规范里。

4. 三个真实取舍

取舍一:对齐深度 vs 启动速度。启动时多花 1 天做四层对齐,通常能省掉中后期 3 到 5 天的返工。但如果项目周期本身只有两周,这个投入不划算。

取舍二:规范完备度 vs 执行摩擦力。规范越完备,执行摩擦越大。我的经验是规范字段不超过 10 栏,超过就要重新评估哪些真的会被引用。

取舍三:指标精度 vs 采集成本。有些指标很准但需要人工统计,如果统计成本超过它带来的改进价值,就应该用更粗的口径替代,或者先不采集。

八、不同情况下的行动建议与取舍

九、六个高频反模式与纠偏动作

最后集中列一下我在项目里最常遇到的反模式,每条给出症状、后果和纠偏动作。

1. 对齐会变汇报会

症状:会议 70% 时间在讲进度,最后十分钟匆匆结束。后果:冲突和优先级问题被带出会议室,在执行中爆发。纠偏:议程固定为口径确认、冲突裁决、依赖承诺三段,进度同步改为异步。

2. 目标越多越觉得重要

症状:一个季度列出十几条目标,且都被标为"高优先级"。后果:资源冲突无法裁决,实际执行时各行其是。纠偏:强制排序,只有前三名能获得资源承诺。

3. 只追完成率

症状:所有复盘只看目标达成率,不看返工率、变更次数。后果:完成率虚高,质量问题被推迟到交付后。纠偏:达成率与返工率成对呈现。

4. 变更不留痕

症状:范围调整靠群里说一声,事后没人记得是谁定的。后果:决策日志与执行现状脱节,复盘无法归因。纠偏:所有范围变更必须落变更单,明确影响范围与责任人。

5. 工具替代治理

症状:以为把目标搬到平台上就完成对齐。后果:可见性提升了,共识度没有变化。纠偏:先定义决策规则和角色权责,再考虑工具配置。

6. 始终没有复盘闭环

症状:项目结束了,偏差分析做了一半就没人跟了。后果:同样的问题连续几个季度重复出现。纠偏:把"机制修订项"作为复盘的必要产出,并指定跟进人。

目标对齐流程与规范:产品经理项目目标效率提升关键指标

十、结尾:把对齐做成系统,而不是做成一次会议

回到开头那个案例,四个团队都在认真工作,问题不在态度,也不在能力,而在没有任何机制要求他们在启动时把"接口"定义清楚。对齐的成本不是花在开会上,而是花在把流程、规范、指标三件事真正立起来。

我的独特判断是三条:第一,对齐的目标不是让所有人满意,而是让冲突可见、决策可追、变更可控。第二,对齐有成本,颗粒度必须随项目阶段调整,平均用力是效率最低的做法。第三,指标用于诊断系统,一旦用于排名个人,它就会迅速失去诊断价值。

如果你的团队正在准备下个季度的目标推进,我建议从下面五件事开始,不要一次全做:

  1. 选一个正在进行的跨团队项目做试点,不要全组织铺开。
  2. 把目标卡补上"成功标准"和"不做什么"两栏,这两栏往往能直接暴露口径分歧。
  3. 把下一次对齐会的议程改成三段式,并要求产出书面决策。
  4. 先定义 5 个指标跑一个周期:首次对齐周期、关键干系人确认率、验收口径明确率、依赖闭环周期、返工率。
  5. 把决策日志建起来,哪怕先用最简单的表格,关键是三个月后能翻出来。

一个周期之后,你会清楚地看到瓶颈在流程、在规范还是在承载工具。到那个时候再考虑要不要更换或升级项目管理平台,判断会准确得多,因为你知道自己缺的到底是什么,而不是听别人说"换个工具就能对齐"。

常见问题解答(FAQ)

1. 目标对齐会到底该怎么开,才能不变成汇报会?

我们每季度都开目标对齐会,但每次都是各负责人轮流讲进度,讲完就散会,下次执行还是各干各的。我作为产品经理很困惑:到底是我议程设计得不对,还是这件事本来就不该靠开会解决?

对齐会的核心不是“讲进度”,而是“做决策”。判断标准很简单:会议结束时如果没有产出可执行的决策项,这场会就失败了。可执行做法:会前 48 小时发出目标卡(目标、成功标准、依赖方、风险、待决策项),要求参会人提前批注;议程按“异常优先”排序,只讨论有分歧或阻塞的项,已一致的内容默认跳过;

每个议题必须落到四类输出之一,拍板结论、负责人、截止时间、升级对象,当场写进决策日志并同步给未参会的人。判断依据:如果一场对齐会里超过一半时间在汇报已完成的事,说明进度同步应该走异步文档,不该占用会议时间。会议只解决三件事:优先级冲突、跨团队依赖、验收口径分歧。

2. 只盯 OKR 完成率为什么判断不了目标对齐质量?那应该配哪些指标?

我们团队每季度复盘就看 OKR 完成率,完成率高的团队被表扬,完成率低的被追问。但我发现有些团队完成率高是因为把目标写得很保守,有些团队目标定得激进但实际推动了关键依赖,反而被批评。我总觉得这个指标有问题,但不知道该用什么替代。

完成率只反映“结果对不对得上最初写的字”,不反映对齐过程是否健康,而且它天然可被博弈,把目标写小、把口径放宽,完成率就上去了。建议用成对指标来看:对齐速度类看首次对齐周期和关键干系人确认率;对齐质量类看验收口径明确率和优先级一致度;执行协同类看依赖闭环周期、阻塞升级时长、变更响应时长;

结果健康类看目标达成率、返工率、跨团队满意度。判断依据:单看任何一个指标都会诱导作弊,必须成对使用,比如“完成率高但返工率也高”,说明是靠压缩质量换来的;而“变更响应时长短但变更次数激增”,说明前期目标澄清不足。

需要提醒的是,这些指标没有行业统一公式,你需要在团队内先跑一个季度的基线数据,再定阈值,而且这些指标适合用于改进系统,不适合直接挂钩个人考核。

3. 目标对齐的流程和规范,是不是小团队根本用不上?

我们是一个十几人的小团队,我试着推行目标卡、决策日志、变更单这些东西,结果同事说太重了、像大公司流程,写文档的时间比干活还多。我有点动摇:是不是小团队靠口头沟通就够了,这些规范只是大公司的形式主义?

不是用不上,而是颗粒度要随阶段和团队规模调整。对齐的本质是让冲突可见、决策可追、变更可控,小团队同样会遇到“上周说好的优先级这周变了”这类问题,只是不需要全套文档。

可执行做法:保留三个最小集,一张目标卡(写清目标、成功标准、不做什么、负责人),一份决策日志(只记拍板结论和日期,不记讨论过程),一条变更规则(谁提、谁批、多久内同步给谁)。会议节奏可以压缩成每周一次 30 分钟同步加里程碑评审,其余走异步。

判断依据:如果团队出现过“以为对方知道但其实不知道”的情况,就说明需要最小规范;如果一个月内没有因为信息不对称产生返工,那可以再简化。规范的目的不是留痕,而是减少重复解释和口头共识的损耗。

4. 目标在执行中变了,对齐流程应该怎么处理才不乱?

项目做到一半,业务方突然说方向要调整,原来的目标卡片和排期全部要改。我作为产品经理最头疼的是:改了之后有的团队知道、有的不知道,下次开会还在按旧目标讨论,最后变成互相甩锅。我想知道变更到底该走什么流程,才能既快又不失控。

变更的关键不是禁止,而是让变更走一条所有人都看得见的路径。可执行做法分四步:第一,任何变更必须写清三件事,变更内容、变更原因、影响范围(涉及哪些目标、依赖、排期和验收口径);第二,指定一个变更决策人,明确多久内答复,避免悬而不决;

第三,决策通过后由产品经理在固定渠道发布变更通告,并强制要求受影响方确认回执,未确认的视为未对齐;第四,在目标看板上保留旧版本和变更记录,复盘时能看到“改了几次、为什么改”。判断依据:看变更响应时长和变更后的返工率这一对指标,响应快但返工多,说明变更评估太草率;响应慢但返工少,说明决策链条太长。

同时要区分两类变更:验收口径和优先级的变化必须走流程,纯执行细节的调整可以授权给负责人,不必全部上升。

核心关键词

读者评论

吴
吴嘉禾

作为产品经理,我最认同“接口协议”这个判断。目标对齐失败往往不是没说清,而是权责、优先级和验收口径没提前约定。文中把流程、规范、指标分开讲很实用,尤其是对齐评审必须产出决策记录而不是纪要,这点能直接减少中期扯皮。不过示意数据只能参考,落地时还要结合团队规模调整颗粒度。

于
于洋

从数据团队视角看,四层模型里“理解对齐”最容易被高估。大家口头上都理解,但一到口径、边界和反例就分裂。让每个角色写“做成了会看到什么变化”很有效。另外,把对齐颗粒度按探索期、成长期、交付期动态调整,比平均用力更合理,能避免会议越开越长。

彭
彭亦辰

研发角度感触深的是依赖表必须写清“依赖什么、依赖谁、什么时候需要”。只写依赖研发基本不可执行。变更走正式单也很关键,口头变更会让决策日志和实际执行断层。文章对工具透明度的提醒很客观:看板能提升可见性,但不等于优先级共识,机制本身更重要。

莫
莫舒然

管理者视角看,目标数量不等于清晰度,OKR完成率高也不代表对齐好,可能靠加班或放低标准换来的。六步闭环里第六步复盘迭代最常被省掉,导致问题年年重复。若能把决策留存率、变更正规率作为过程指标持续看,比只盯结果数字更能发现系统堵点。

文章包含AI辅助创作:目标对齐流程与规范:产品经理项目目标效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/308290

赞 (0)
飞飞飞飞
成功标准实操方法:产品经理提升项目目标效率的效率提升方法与模板
上一篇 59分钟前
验收标准流程与规范:产品经理项目目标制度设计关键指标
下一篇 58分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
