成功标准实操方法:产品经理提升项目目标效率的效率提升方法与模板

去年11月,我把一个做了五个月的B端后台项目拉进复盘会。上线当天没有庆祝,因为会议室里有两拨人在争论同一个问题:这个项目到底算不算做完了。研发说我列的37条需求全部上线,测试说核心链路P0用例全部通过,运营说目标用户里只有11个人真正用过,销售说客户根本不愿意为这个功能付钱。四个人说的都没错,但四个人说的不是同一件事。

会后我做了一件事:把手头六个正在跑的项目全部翻出来,逐个检查启动阶段留下的文档。六个项目里有四个,没有任何一份文件写清楚“什么叫做成了”。唯一一个写过目标的,写的是一句“提升运营效率”。而三周后的验收会上,大家对“效率到底提升了没有”的判断完全相反。

这篇文章要解决的就是这件事。我的核心判断是:产品经理提升项目目标效率,靠的不是把目标写得更漂亮更全面,而是把“什么算成功”提前写成一份可以被验收的接口协议。协议清楚了,后面所有的会议、文档、评审、验收才有共同的坐标系。下面我会给出四层成功标准模型、一张十三字段画布、三次会议脚本、四份可直接复制的模板,以及把它们嵌进研发工具的具体做法。

一、核心结论:目标效率低,八成不是执行慢

先纠正一个我见过太多次的归因错误。项目延期、验收扯皮、需求反复改,很多人第一反应是“团队执行力不行”或者“研发排期太保守”。我跟踪过自己带的项目,真正因为纯执行速度导致的延期,占比远低于我的预期。更大的一块成本,来自目标本身没有定义清楚。

1. 我的核心判断:成功标准是项目的接口协议

接口协议这个词我是从工程里借过来的。两个系统要对齐,必须先约定数据格式、调用方式、异常返回。约定不清楚,联调必然出问题。项目和人也一样:产品、研发、测试、运营、业务方是五个不同的系统,成功标准就是它们的接口协议。

协议的定义是:什么算成功、由谁判断、用什么数据判断、在什么时间窗口内判断、什么情况下判定失败。这五句话缺任何一句,接口就是残缺的。残缺的接口不会在启动会上暴露问题,只会在验收会上集中爆发。

2. 目标效率可以用五个数来观察

“目标效率”这个词很容易说得很虚,我把它拆成五个可以数的东西。这五个数我在自己带的项目里记了两年多,也在我做外部咨询时请对方团队帮忙统计过,下面给出的是示意数据,用于说明差距量级,不是行业基准。

  • 目标澄清轮次:从项目启动到需求冻结,围绕“我们要达成什么”开了几次会、发了几轮确认。
  • 需求变更次数:每个迭代内因目标理解偏差(而非外部环境变化)导致的变更。
  • 验收争议时长:验收会上用于争论“算不算完成”的时间。
  • 返工工时占比:返工工时 ÷ 项目总投入工时。
  • 复盘行动关闭率:复盘会上确定的行动项,在下一周期结束前真正落地的比例。

成功标准实操方法:产品经理提升项目目标效率的效率提升方法与模板

3. 三个硬条件:可观察、可归因、可退出

一条成功标准能不能用,我只看三个条件。第一是可观察,也就是说这条标准必须能被第三方独立看到,而不是只有当事人知道。“用户体验变好了”不可观察,“新用户在首次任务中的完成率从61%升到75%”可观察。

第二是可归因,也就是说结果变化能大致指向这个项目。如果指标同时受到三个大促活动和一次渠道投放的影响,那它就不是这个项目的成功标准,而是全公司的经营指标。

第三是可退出,也就是提前写清楚什么情况下判定失败、暂停或者终止。这一条最容易被跳过,也最容易在后期造成最大损失。没有退出条件的项目会一路做到资源耗尽。

4. 产品经理在其中的角色

很多产品经理把这件事理解成“我要拍板目标”。我不这么看。产品经理不是最终决策人,而是这套对齐机制的设计者和维护者。你要做的是设计问法、设计模板、设计会议节奏,让业务方、研发、测试、运营各自把自己的判断标准说出来,然后被写进同一份文件里。

这个角色转变很关键。如果产品经理把自己定位成目标的所有者,冲突会变成人和人的对抗;如果定位成接口的维护者,冲突就变成字段的补充和口径的校准。后者处理起来轻松得多,也更容易复盘。

二、真实场景:目标歧义的成本是怎么滚起来的

抽象讲价值没有意义,我讲三个真实发生过的场景,都是我自己踩过或者近距离观察过的。细节做了脱敏,但过程和数字结构是真实的。

1. 场景一:一句“提升运营效率”,扯了三小时

项目是给客服团队做一套工单处理后台。启动时业务方给的目标是“提升运营效率”。三个月后上线,验收会上业务负责人说没看到效率提升,产品经理说平均处理时长从8.5分钟降到5.2分钟,研发说页面加载从3.2秒优化到0.9秒。所有人都在讲事实,但没人讲的是同一个事实。

问题出在“效率”这两个字上。业务方心里的效率是“每人每天能处理多少单”,产品心里的效率是“单均处理时长”,研发心里的效率是“系统响应速度”。这三个口径都对,但它们对应完全不同的验收方式和不同的上线判定。

这次会后我做的第一个动作,是把“效率”拆成四个可观察口径,并让业务方亲手勾选哪个是本次项目的验收口径。一旦业务方亲手勾选,后面的争论就基本消失了,因为争论的对象从“你的判断对不对”变成了“我们之前是不是达成了这个共识”。

2. 场景二:目标调整和随意变更被混为一谈

另一个常见情况是,团队里对“变更”只有一种态度:要么全部接受,要么全部拒绝。我见过一个团队,产品负责人对需求变更一律拒绝,理由是“目标已经定了”。结果三个月后,市场环境变了,项目做出来已经完全不符合当下需求,白白浪费了人天。

也见过相反的团队,任何人的口头要求都能改需求,一个迭代内改了十一次,研发彻底失去节奏感。这两种做法的共同问题,是没有区分“目标调整”和“随意变更”。

我的判断标准很简单:目标调整会改变成功标准本身,必须走一次重新对齐;随意变更只是改变了实现路径,成功标准不变。前者的决策层级是业务负责人,后者的决策层级是产品经理。把这两个决策权分开,团队立刻就不吵了。

3. 场景三:探索型项目被套上交付型指标

第三类场景发生在创新项目上。我曾经负责一个新方向的验证项目,业务方的要求是“三个月内上线,覆盖五千用户,留存达到20%”。这套指标套在一个探索型项目上,几乎注定失败,因为三个月根本不足以验证留存。

探索型项目的成功标准应该长成另一个样子:在约定的成本上限内,我们是否获得了足够明确的信号,来决定继续投入还是停止投入。它的验收对象是“认知增量”,不是“业务结果”。把探索项目当交付项目验收,团队一定会去刷那些能达标的表面数字。

4. 成本时间线:目标歧义是怎么滚起来的

我把上面第一个场景的工时消耗重新拆了一遍,按照阶段排列。这张图是我最想给管理者看的东西,因为它说明一件事:前期省下的两个小时对齐时间,中后期要用几十倍的人天偿还。

成功标准实操方法:产品经理提升项目目标效率的效率提升方法与模板

三、误区拆解:五个最常见的错误做法

在讲正确做法之前,先把我见过的高频错误做法列清楚。这五类误区有一个共同特征:它们看起来都很专业,甚至很像“成熟团队才有的做法”,但实际效果是相反的。

1. 误区一:把KPI当成功标准

KPI是组织对某个角色的长期考核,成功标准是团队对某个项目的验收约定。这两个东西的主体、时间窗口、使用场景完全不同。把部门的季度KPI直接抄成项目的成功标准,会出现两个后果。

一是项目成功标准变成了不可控的东西。项目组控制不了部门级KPI,只能“尽量贡献”。二是验收时无法判定,因为季度KPI受太多因素影响。我的做法是:项目成功标准必须是这个项目组能通过交付动作影响到的指标,哪怕它只是部门KPI下面的一个中间变量。

2. 误区二:指标越多越显得严谨

我见过一份成功标准写了十九个指标。看起来很严谨,实际结果是没人看、没人记、没人用。更糟的是,十九个指标之间往往互相冲突,比如同时要求“覆盖更多用户场景”和“降低平均操作步骤数”,团队必须在执行中偷偷排序,而排序过程没有任何记录。

我的经验是:一个项目的核心成功指标控制在三个以内,辅助观察指标不超过五个。核心指标是验收用的,辅助指标是复盘用的,两者不应该混在一起。

3. 误区三:没有基线的目标值

“转化率提升到15%”这句话如果不知道现在是多少,它是没有意义的。如果现在是14.8%,这个目标等于没定;如果现在是3%,这个目标可能不现实。没有基线的目标值,本质上是拍脑袋。

更麻烦的是,没有基线就没有归因。项目上线后转化率到了15.2%,你可以说成功了;但如果同期还上了一次大促,你无法知道其中多少是项目的功劳。基线的真正价值不是给目标值做参照,而是给归因留一条可能的路。

4. 误区四:探索型项目套用确定性模板

确定性项目的成功标准是“达到什么结果”,探索型项目的成功标准是“获得什么信号”。如果强行给探索项目套上硬指标,团队的理性选择是去满足指标,而不是去验证假设。

我给探索型项目的一套替代写法是:假设是什么、验证方式是什么、什么信号算支持、什么信号算否定、在什么成本上限内必须做出继续或停止的决策。这套写法看起来不硬,但它对决策的帮助比硬指标大得多。

5. 误区五:把成功标准变成追责工具

这是最伤团队的一种误用。成功标准一旦被用来在事后追究个人责任,下一次填写时所有人都会写保守的、模糊的、容易达成的标准。数据会变得好看,项目风险会变得不可见。

成功标准的正确用途是对齐和复盘,不是奖惩。如果组织确实需要考核,建议把考核对象设为“是否按约定完成了目标对齐流程”和“是否提前暴露了风险”,而不是“目标数字是否达成”。这个区分能救回一支团队的诚实度。

成功标准实操方法:产品经理提升项目目标效率的效率提升方法与模板

四、判断逻辑:四层成功标准模型

为什么需要分层?因为一个项目同时要满足四类人的判断标准:管理层看钱和风险,用户看任务是否完成,研发看交付是否干净,团队看协作是否顺畅。只写一层,另外三层会在验收会上自己冒出来,而且是以争议的形式冒出来。

1. 业务成功

业务成功回答的是“这件事对生意有什么影响”。常见指标包括收入贡献、成本节约、转化率、客户续费率、合规风险降低。这一层的判断人是业务负责人或管理层,观察窗口通常较长,往往要跨季度。

写这一层时我有个习惯:必须写清楚“如果不做这个项目,业务会怎样”。这个问题能过滤掉大量伪需求。如果答案是“也没什么影响”,那这个项目大概率不值得占用一个季度的研发资源。

2. 用户成功

用户成功回答的是“用户的行为是否真的发生了改变”。注意,是行为改变,不是满意度评分。满意度评分很容易被引导,而行为数据不会撒谎。

常见的用户成功指标包括:任务完成率、首次成功时间、关键路径放弃率、功能使用频次、复访间隔。这一层的判断人通常是产品经理和用户研究员,观察窗口以周为单位。

3. 交付成功

交付成功回答的是“这个项目在范围和质量的约定下,是否干净地交付了”。它包括范围界定、质量标准、时间节点、上线条件、验收证据。

这一层最容易被忽视的部分是验收证据的形式。是提交测试报告,还是需要录屏演示,还是需要提供数据看板截图?把证据形式提前写清楚,验收会就能从辩论会变成核对会。

4. 过程成功

过程成功回答的是“这次协作本身是否健康”。它包括决策是否及时、风险是否提前暴露、知识是否沉淀、团队负荷是否可持续。

很多人觉得这一层是软指标,不值得写。我的经验恰恰相反:过程成功是四层里最能预测下一个项目成败的一层。如果这次项目是靠连续加班和压制异议完成的,下一个项目大概率会更糟。

5. 四层冲突时怎么裁

四层不会永远一致。有时候业务成功要求提前上线,交付成功要求再测两周;有时候用户成功要求增加功能,交付成功要求砍范围。这时候需要一条明确的裁决顺序。

我用的顺序是:合规与安全 > 用户任务可完成 > 交付质量底线 > 业务结果节奏 > 过程舒适度。注意最后一项,过程舒适度排最后不是因为它不重要,而是因为它是唯一可以短期牺牲、长期必须修复的一项。

成功标准实操方法:产品经理提升项目目标效率的效率提升方法与模板

五、一张成功标准画布:十三个字段与填写顺序

模型讲完,要落到能填的东西上。我用了两年多的一张画布,一共十三个字段。它不是理论框架,是每次项目启动前我会实际填一遍的表。

1. 十三个字段清单

  1. 背景与问题:我们观察到的具体问题是什么,有没有数据支撑。
  2. 目标陈述:一句话说明项目要改变什么,不超过四十个字。
  3. 非目标:本次明确不做什么,至少三条。
  4. 目标用户:谁的具体场景会被改变,越具体越好。
  5. 成功指标:核心指标不超过三个,附辅助观察指标。
  6. 基线:每个指标当前的值,以及取值时间。
  7. 目标值:期望达到的值,以及设定依据。
  8. 数据源:数据从哪个系统取、谁负责出数、口径是什么。
  9. 观察窗口:上线后观察多久才做达成判断。
  10. 验收人:每一层成功标准由谁签字确认。
  11. 验收证据:需要提交什么材料才算完成验收。
  12. 里程碑与风险:关键节点,以及最可能让项目失败的三件事。
  13. 退出条件:什么情况下暂停、调整或终止。

2. 填写顺序:先问题后目标,先非目标后指标

字段顺序不等于填写顺序。我的填写顺序和清单顺序有三处不同,这三处调整是踩坑踩出来的。

第一,先写非目标,再写指标。因为指标最容易膨胀,先划定不做什么,指标自然会收敛。第二,先定验收人,再定排期。验收人不明确的时候排期一定排不准,因为没有人能拍板砍范围。第三,先确认数据源,再写目标值。很多目标值之所以拍脑袋,是因为写的时候根本不知道数据从哪来。

整个画布的完整填写,熟练之后大约需要六到八小时,其中一半时间花在确认数据源和基线。这六到八小时是我认为回报率最高的投入。

成功标准实操方法:产品经理提升项目目标效率的效率提升方法与模板

3. 一个匿名化案例(演示值)

下面是一个B端工单后台项目的画布填写示例。所有数字均为演示值,不对应任何真实公司的经营数据,仅用于说明填写颗粒度。

背景与问题:客服团队单均工单处理时长8.5分钟,其中约2.9分钟花在跨系统切换查资料,日均处理量约420单,旺季积压明显。

目标陈述:让客服在单一界面完成工单处理所需的信息获取与操作。

非目标:不做智能回复推荐;不做跨部门工单流转重构;不做移动端适配。

成功指标:核心指标为单均处理时长;辅助指标为跨系统切换次数、一次性解决率。

基线:单均处理时长8.5分钟(上线前四周均值);跨系统切换4.2次/单,一次性解决率63%。

目标值:单均处理时长降至6.0分钟以下;切换次数降至1次以内;一次性解决率不低于65%。

数据源:工单系统处理日志,由数据团队每周出一份口径固定的报表,口径文档在第4字段确认后冻结。

观察窗口:上线后观察四周,排除上线首周的适应期波动。

验收人:业务成功由客服中心负责人确认;用户成功由产品经理确认;交付成功由测试负责人确认;过程成功由项目经理确认。

验收证据:测试报告、四周处理时长报表、三条关键路径的录屏演示、风险登记表的关闭记录。

退出条件:若四周后单均处理时长降幅低于10%,暂停后续优化并重新评估方案路径;若切换次数未下降,视为方案失效。

4. 机器可读版本

画布我会存两份,一份是给人看的表格,一份是给工具读的结构化文本。后者可以直接贴进项目管理工具的描述字段里,也可以放进代码仓库的文档目录,便于版本对比。

project: 客服工单处理后台
status: active

problem:

summary: 单均处理时长8.5分钟,其中2.9分钟用于跨系统查资料

baseline_measured_at: 2019-03-01 ~ 2019-03-28

goal:

statement: 客服在单一界面完成信息获取与操作

non_goals:

智能回复推荐

跨部门工单流转重构

移动端适配

success_criteria:

business:

owner: 客服中心负责人

metrics:

name: 一次性解决率

baseline: 63%

target: ">=65%"

user:

owner: 产品经理

metrics:

name: 单均处理时长

baseline: 8.5min

target: "source: ticket_system.handle_log

name: 跨系统切换次数

baseline: 4.2次/单

target: "delivery:

owner: 测试负责人

evidence: [test_report, screen_recording, weekly_report]

process:

owner: 项目经理

metrics: [风险提前暴露数, 决策平均耗时]

observation_window: 4w after release

exit_conditions:

if 单均处理时长降幅 暂停优化并重评方案

if 跨系统切换次数未下降 -> 判定方案失效

六、三次关键会议脚本

画布是静态的,会议是动态的。我保留三个会议,其余关于目标的讨论全部取消。这三个会议各有明确产出,没有产出就算会议失败。

1. 启动对齐会:十五到三十分钟

这个会的目的不是讨论方案,而是逐字段确认画布。参与者只包括业务方、产品、研发负责人、测试负责人。会议产出是一份填完的画布和一份异议清单。

会议脚本我固定成四段:

  1. 产品用三分钟讲背景与问题,不讲方案。
  2. 逐条确认非目标,每条问一句“这条不做,有人反对吗”。
  3. 逐条确认指标、基线、数据源,重点问“这个数谁出、多久出一次”。
  4. 确认验收人和退出条件,当场指定。

关键规则是:会上不做方案讨论。方案讨论一旦开始,会议就会跑偏,画布永远填不完。我把方案讨论全部推到画布确认之后。

2. 中期校准会:判断是调整还是漂移

中期校准会通常在项目进行到一半时开,二十分钟足够。它只回答一个问题:当前的成功标准还成立吗?

我准备三个判断问题:外部环境是否发生实质变化;基线数据是否被证明是错的;非目标是否被悄悄突破。任何一个答案为“是”,就需要走一次正式的目标调整流程,而不是在群里口头改一下。

这里要特别强调:目标调整本身不可怕,可怕的是调整没有留痕。没有留痕的调整,三个月后没人能说清楚当初为什么改。

3. 验收复盘会:按标准核验,不按情绪核验

验收复盘会是三个会里最需要纪律的。我的做法是把画布投在屏幕上,逐条核验,每条只问三个问题:约定的证据有没有;数据对不对;没达成的部分原因是什么。

会议产出一份偏差说明和一份行动清单,行动清单必须有负责人和截止时间,否则它不会发生。复盘会的最后五分钟我固定用来收集过程成功指标:这次协作里哪件事最拖慢了你,哪件事最值得保留。

成功标准实操方法:产品经理提升项目目标效率的效率提升方法与模板

七、四个可直接复制的模板

上面讲了画布和会议,这一节给出四份可以直接拿去用的模板。我建议不要一次全上,先上画布,跑两个项目之后再加另外三份。

1. 成功标准画布模板

字段 填写要求 常见错误
背景与问题 用一行数据描述问题,不含方案 写成方案介绍
目标陈述 四十字以内,说明要改变什么 写成“提升效率”这类无法判定的词
非目标 至少三条,逐条获得业务方确认 只写一条,或写成“暂不考虑”
目标用户 具体到角色与场景 写成“全体用户”
成功指标 核心不超过三个 堆到十个以上
基线 写数值并标注取值时间 写“目前较低”
目标值 写数值并注明设定依据 直接抄行业平均值
数据源 写系统、口径、出数人 写“后台可以看”
观察窗口 明确周数或月数 写“上线后观察”
验收人 四层各自指定具体的人 写部门名,不写人名
验收证据 列出材料清单 写“测试报告”四个字
里程碑与风险 风险不超过三条,各带应对动作 只列风险不给应对
退出条件 写清触发值与后续动作 留空

2. 指标定义表

这张表专门解决口径问题。一个指标只要出现两次不同口径,项目就会失去可信度。我的做法是每个核心指标占一行,口径写完后冻结,改动必须走变更记录。

指标名 口径定义 数据源 出数周期 负责人
单均处理时长 工单从创建到关闭的总时长 ÷ 关闭工单数,剔除挂起时长 工单系统日志 每周一 数据组A
跨系统切换次数 单次工单处理中,页面离开本系统并返回的完整次数 前端埋点 每周一 数据组B
一次性解决率 未产生二次跟进工单的比例,72小时为观察窗口 工单系统标签 每周一 数据组A

3. 验收清单

验收清单的作用是把验收从“讨论”变成“勾选”。我通常把它做成一个可勾选的列表,每项都对应一个具体证据。

  • 核心指标是否达到约定目标值,数据是否来自约定数据源。
  • 观察窗口是否已满,是否排除了上线首周的适应期。
  • 四项交付证据是否齐全:测试报告、关键路径录屏、数据报表、风险关闭记录。
  • 非目标是否被突破,若有,是否走过正式变更流程。
  • 退出条件是否被触发,若触发,是否执行了约定的后续动作。
  • 过程成功指标是否收集完成,是否有至少一条可沉淀经验。

4. 复盘模板

板块 填写内容 产出物
目标 vs 结果 逐条对照画布上的核心指标 达成情况表
偏差原因 区分执行偏差、判断偏差、环境变化 原因分类清单
可复用经验 只记录下次还能用的做法 经验条目,附适用条件
行动项 每项必须有负责人和截止日期 行动清单
标准修订 画布上哪些字段下次要改 画布版本更新

成功标准实操方法:产品经理提升项目目标效率的效率提升方法与模板

八、工具承接:以 PingCode 为例,把成功标准嵌进研发流程

前面所有内容都可以用文档和表格落地。但当团队超过五十人、同时在跑的项目超过十个时,文档会迅速失联。画布存在某个人的网盘里,验收清单在另一个人的聊天记录里,三个月后没人找得到当时的基线。

1. 为什么成功标准必须在工具里留痕

我见过最典型的失联场景:项目上线半年后要做效果复盘,需要当时的基线数据。结果发现基线是写在一份共享文档里的,文档已经被后续版本覆盖,只留下了一个“最终版”文件名,里面的数字还是错的。

工具的价值不在于流程更规范,而在于把成功标准和执行记录放在同一个可追溯的链路上。目标和需求关联,需求和迭代关联,迭代和测试关联,测试和发布关联。任何一次变更都会留下时间戳和操作人。这才是可复盘的真正前提。

2. 用 PingCode 串起目标,需求,迭代,测试,度量

PingCode 主要服务中大型企业以及一百人以上的组织,这类组织恰恰是最需要成功标准留痕的场景,因为它们跨部门多、人员流动快、决策链条长。我在实际配置时,通常按下面这条链路来搭。

  1. 目标层:把画布中的目标陈述、成功指标、非目标建成一个项目级目标条目,作为所有需求的父级。
  2. 需求层:每条需求关联到目标条目,无法关联的需求会在评审时被质疑,这本身就是一道自动过滤。
  3. 迭代层:迭代计划里显示每个目标的需求覆盖情况,避免把资源全压在一个目标上。
  4. 测试层:验收清单直接落成检查项,测试通过与否和验收证据绑定在一起。
  5. 度量层:把指标定义表里的口径做成固定报表,观察窗口一到,数据自动呈现,不需要临时找人出数。

这套配置的价值在中期校准会上体现得最明显。我只需要打开目标视图,就能看到哪些需求偏离了原定目标,哪些目标至今没有被任何需求覆盖。以前这件事靠每周手动整理,现在靠视图自动暴露,会议时间从一小时压到二十分钟。

3. 私有化部署与 Jira 迁移的三个注意点

对中大型企业来说,工具选型往往还涉及两个现实约束:数据是否留在自己机房,历史资产能否平滑迁移。PingCode 支持私有化部署,也支持从 Jira 平滑迁移,这两点在国产替代的评估里经常被作为关键项。但我想提醒三件容易被忽略的事。

(1)迁移之前先清洗数据。我见过直接全量迁移的团队,把五年积累的废弃项目和僵尸需求一起搬了过去,结果新系统的视图一片混乱,反而降低了使用意愿。我的建议是只迁移最近十二个月活跃的项目。

(2)私有化部署要提前规划报表取数链路。指标数据往往分散在业务库、日志系统和埋点平台,如果部署时没有规划好数据接入方式,度量层就只是个空壳,成功标准落不进去。

(3)迁移期间要冻结一次画布版本。工具切换的时间段内,成功标准容易因为字段映射问题被改乱,最稳妥的做法是切换前后各冻结一版画布,切换完成后逐条核对。

4. 不适合用工具强约束的情况

工具不是万能的。有两类场景我建议不要用工具做强约束。一是十人以内的早期团队,画布用一份在线文档就够,加工具约束只会增加操作负担,拖慢决策。二是高度不确定的探索型项目,第一阶段连假设都在变,用工具强制关联需求反而会让人为了填字段而填字段。

我的折中做法是:探索型项目在工具里只保留目标和退出条件两个字段,其余内容放在文档里迭代,等信号明确、转入交付阶段后再补齐画布。这样既保留了留痕,又不至于让流程压过探索本身。

成功标准实操方法:产品经理提升项目目标效率的效率提升方法与模板

九、避坑指南:八个高频翻车点

方法讲完了,这一节讲最容易翻车的地方。我把这八个坑按发生频率排了序,前三个几乎每个团队都会遇到。

1. 无基线

这是出现频率最高的问题。项目启动时数据拿不到,团队想“先做起来再说”,结果上线后无法判断是否达成。补救办法是:基线拿不到就先把取值口径和取值时间写死,哪怕基线是事后补的,也要标注补数时间。

2. 验收人缺失

画布上写“由业务部门确认”,等于没写。业务部门是十几个人,没有人会对一条模糊的责任负责。验收人必须写具体的人名,而且要在启动会上当场确认,不能会后私下问。

3. 指标堆砌

指标超过五个之后,团队一定会偷偷排序。与其让排序发生在暗处,不如在画布上明确标注哪三个是核心指标、哪些只是观察项。核心指标用于验收,观察项用于复盘,两者不可混用。

4. 数据源不统一

同一个指标在两个系统里算出两个数,这是最消耗信任的情况。一旦发生,之后的每次验收都会变成数据口径辩论。我的做法是每个核心指标只指定一个权威数据源,其他系统的结果仅作参考。

5. 非目标缺失

不写非目标,范围蔓延就没有边界。我见过一个项目在三个月内增加了十一个“顺手做一下”的功能,最后原定核心功能反而延期。非目标至少写三条,并且每条都要获得业务方明确的确认。

6. 成功标准变成考核

一旦成功标准被用来追责,下一轮所有人都会写保守标准。如果你的组织文化确实需要考核,请把考核对象设为“是否按约定完成了对齐流程”和“是否提前暴露了风险”,而不是“数字是否达成”。这个改动看起来很小,效果差别很大。

7. 探索型项目误用确定性模板

探索项目的验收对象是“是否获得明确信号”,不是“是否达到业务结果”。强行套硬指标,团队会去刷能达标的表面数字,而真正的问题会被掩盖到下个季度。

8. 复盘没有行动项

复盘会开得热热闹闹,最后没有一条行动项有负责人和截止日期,这场会等于没开。我要求复盘会产出的每条行动项必须有一个具体的人和一个具体日期,没有的话下次复盘时第一个检查它。

成功标准实操方法:产品经理提升项目目标效率的效率提升方法与模板

十、不同情况下的行动建议与取舍

同一套方法在不同团队、不同项目类型、不同组织文化下的落地方式差别很大。这一节给出我的分层建议,以及哪些东西你不可能同时要。

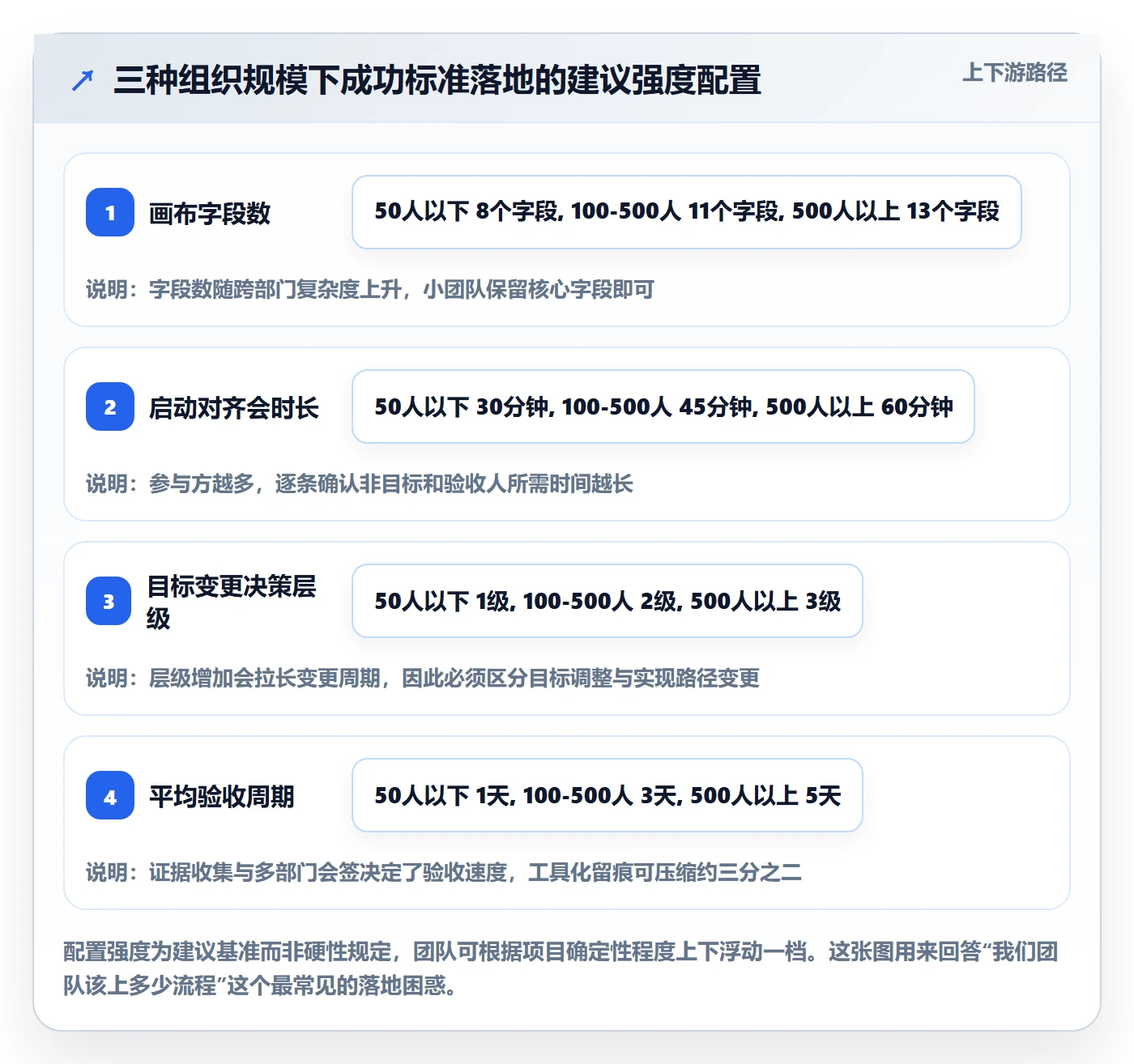

1. 按团队规模

五十人以下的团队,我建议只做两件事:一张精简到八个字段的画布,和一个二十分钟的启动对齐会。这个规模下沟通成本本来就低,加太多流程反而拖慢速度。

一百人以上的组织,画布可以完整到十三个字段,会议脚本三件套全部启用,并且强烈建议把成功标准接入研发管理工具,因为跨部门的信息失联成本会急剧上升。这也是 PingCode 这类面向中大型企业组织的工具真正发挥价值的区间。

2. 按项目类型

确定性交付型项目,重点写交付成功和业务成功,验收证据要写细。增长实验型项目,重点写用户成功,观察窗口要足够长,避免用一周的数据下结论。探索验证型项目,重点写假设、信号和退出条件,不要写硬指标。合规整改型项目,重点写交付成功,验收标准由外部规则决定,内部不要自行降低。

3. 按组织文化

在强考核文化里推成功标准,最大的障碍是大家会把它理解成另一种KPI。我的建议是先在小范围试点,并且明确承诺试点阶段的结果不用于个人考核,只用于流程改进。等团队感受到这套东西确实减少了自己的返工,推广阻力会小得多。

在弱流程文化里推成功标准,最大的障碍是没人愿意花七小时填画布。这时可以从最小的东西开始:先做一份验收清单,两小时就能搞定,见效最快。清单跑顺了,再往上补画布。

4. 按时间压力

时间压力大时,最容易砍掉的就是前期对齐。我的经验恰恰相反:越是紧急的项目,越要把成功标准写清楚,因为紧急项目没有多余的时间处理返工。压缩的方式不是不写,而是写得更短:只保留目标、非目标、成功指标、验收人四个字段。

5. 不可能同时要的东西

最后说取舍。有几组东西你不可能同时要,必须显式选一个。

  • 范围完整和时间准时,只能选一个。想两个都要,就要接受质量下降或者团队加班。
  • 指标丰富和判断清晰,只能选一个。核心指标超过三个,判断一定模糊。
  • 流程严谨和决策快速,只能选一个。流程越厚,单次决策越慢,但变更留痕越完整。
  • 探索自由和交付确定性,只能选一个。这是项目类型决定的,不是管理风格决定的。

我建议把这四组取舍在项目启动时就明确写进画布,而不是等到冲突发生时才临时决定。临时决定的取舍,往往是被动的那一方赢。

成功标准实操方法:产品经理提升项目目标效率的效率提升方法与模板

十一、七天落地计划与结语

方法讲完,最后给一个可以立刻执行的七天计划。它的设计原则是:先用一个项目跑通,再考虑推广,不要一上来就全团队铺开。

1. 七天落地计划

  1. 第1天:选项目。挑一个正在进行、还没到验收阶段的项目。已经在上线的项目不适合做试点,因为它们的问题已经固化了。
  2. 第2天:填画布的问题、目标、非目标。先不碰指标。这三块填完,你会立刻发现有些项目本身就不该立项。
  3. 第3天:确认指标与基线。这一天最费时间,需要找数据团队配合。如果基线拿不到,把取值口径和取值时间先写死。
  4. 第4天:指定验收人与退出条件。必须是人名,必须当场确认。这一步建议用一次三十分钟的短会完成。
  5. 第5天:开一次启动对齐会。按四段脚本走,不做方案讨论。会后当天把画布版本冻结。
  6. 第6天:把画布嵌进工具。目标条目、需求关联、验收清单三项先配起来,度量报表可以晚一步。
  7. 第7天:跑一次验收清单自检。不用等项目结束,先用清单检查当前项目的证据准备情况,提前发现问题。

2. 结语

回到开头那个场景。四个人的判断都没有错,错的是没有人在项目启动时把接口协议写清楚。成功标准不是增加流程,而是减少无效返工;不是给团队加约束,而是给团队省出真正做事的时间。

我这两年最大的体会是:产品经理的专业度,很大程度上体现在能不能把模糊的目标变成可验收的约定。这件事没有捷径,但有模板。一张画布、三次会议、四份模板,加起来不到十小时的投入,换回来的是几十人天和无数次会议的节省。

如果你今天只做一件事,我建议先做这个:挑一个在手项目,只写四个字段,目标、非目标、核心指标、验收人。写完发给业务方确认一次。你会很快发现,那些原本要在验收会上爆发的分歧,其实在启动阶段就能被看见。

常见问题解答(FAQ)

1. 成功标准和 KPI 到底有什么区别?我该写到什么程度才算可验收?

我负责一个后台效率优化的项目,立项时也写了几条指标,但上线后业务方说“没感觉到提升”,研发说“功能都按需求交付了”,两边都不认。我一度以为成功标准就是 KPI 换个说法,可照着 KPI 的写法填完,验收时照样扯皮。到底怎么写才能真正对齐?

区别在用途和结构。KPI 是按周期、挂在人头上的考核指标,通常按季度或年度结算;成功标准是单个项目的验收口径,回答的是“在什么时间窗口、用什么数据、由谁判定算成”。一个可验收的成功标准要写全五件事:基线(做之前是多少)、目标值、数据源(从哪个报表或埋点取数)、观察窗口(上线后看几天到几周)、验收人。

缺任何一项都会扯皮:没有基线,目标值就是拍脑袋;没有数据源,指标不可验证;没有观察窗口,业务方会说“才上线三天看不出效果”;没有验收人,就变成谁都能判不合格。

实操上建议分层写:业务层(收入、成本、留存、转化、合规)、用户层(任务完成率、行为改变、满意度)、交付层(范围、质量、上线时间、缺陷密度)、过程层(决策周期、返工工时、风险暴露)。数量上,单个项目的核心成功指标控制在 3,5 个,超过就容易失焦;

观察窗口至少覆盖一个完整的用户使用周期,比如按周活跃的产品就看满 4 周,按季度结算的业务就看满一个季度。

2. 启动会上大家都说“没问题”,但中期就开始各说各话,怎么才能真的对齐成功标准?

我们每次启动会都开得挺热闹,业务、研发、运营都表态支持,可到了中期业务方追加需求,研发说范围变了要延期,我又得挨个去解释。我怀疑问题出在启动会本身只是通知,而不是对齐,但不知道该具体改成什么形式。

把启动会从宣讲会改成提问加记录的对齐会。给一个 20,30 分钟的脚本:前 3 分钟讲清楚要解决什么问题、为什么现在做;中间 10,15 分钟逐个过画布字段,重点是逼出分歧,问业务方“如果只让你保一个指标,你保哪个”,问研发“技术上哪一块最不确定”,问运营“什么情况下你会认为这个项目失败了”;

最后 5 分钟当场确认三件事:核心指标与非目标、验收人是谁、什么条件下暂停或砍掉。判断有没有真对齐,看会后能不能产出一页纸,写明目标、非目标、3,5 个指标及口径、验收人、关键里程碑、退出条件,并且每个相关方口头确认。如果散会后还有人问“这个到底算不算做完”,说明那次会只是通知。

另一个很实用的做法是把“非目标”和“退出条件”设为必填项,只写做什么不写不做什么,范围蔓延几乎是必然结果。

3. 探索型或创新项目没有历史数据,硬指标定不出来,成功标准该怎么写?

我手上是一个新方向的探索项目,老板要“看结果”,但这个方向本来就没有历史数据可参照。定低了显得没追求,定高了又交不了差,我自己都不信那个数字。这种项目到底该怎么写成功标准才既合理又能交代得过去?

探索型项目的成功标准不该写成业务结果承诺,而应该写成“假设 + 验证信号 + 决策关口”。拆成三块:一是假设清单,把“我们相信用户会因为 X 而使用 Y”这类判断显式写出来;

二是验证信号,用可达成的过程指标替代结果指标,比如访谈样本量、可用性测试任务完成率、原型到可点击版本的推进情况、种子用户愿意继续试用的比例;三是退出条件,提前约定“如果 N 周内验证信号低于某条线,就停止加码、转向或关停”。这样交给管理层的是决策依据,而不是一个硬扛的拍脑袋数字。

判断口径上,探索项目建议把观察周期切短,比如 2,4 周一个循环,每个循环结束就做一次继续、调整还是停止的判断,而不是等半年后一次性验收。要特别区分模板:确定性项目看结果指标达成率,探索项目看假设被验证或推翻的速度,用错模板会逼团队为了保指标做假动作。

4. 成功标准这套方法要配哪些模板和工具?怎么避免变成又一堆没人填的表?

画布、清单、模板我收藏了一堆,方法论也看过不少,但真正推行的时候团队嫌麻烦,填了两周就荒废了。我不想再增加一套形式主义的流程,可又确实需要一些固定载体把事情落到人和时间上。到底该保留哪几张表,怎么嵌进现有工作流?

判断标准很简单:一张表能不能减少一次会议轮次或一次返工,不能就砍掉。通常只留四样。一是成功标准画布,字段包含背景与问题、目标、非目标、用户、成功指标、基线、目标值、数据源、观察窗口、验收人、里程碑、风险、退出条件,只在立项时填一次,控制在一页以内。

二是指标定义表,包含指标名、口径、数据源、负责人、更新周期,用来防止同名不同口径。三是验收清单,包含交付物、验收人、验收标准、证据材料,上线前发出。四是复盘模板,包含目标与结果对比、偏差原因、可复用经验、下一步行动,复盘后必须落到具体行动项和负责人。

落地方式上不建议单独建流程,而是嵌入现有载体:画布放进立项文档首页,指标定义表挂在需求页或数据看板,验收清单作为上线前检查项,复盘模板写进迭代回顾的固定议程。推行时先在一个项目试点,用变更次数、澄清轮次、验收争议数、返工工时、复盘行动关闭率这五个可观察的量来评估,跑完一到两个迭代再决定是否扩大范围。

工具用文档协作平台或项目管理工具的模板功能就够,重点是把字段固定下来,而不是工具本身多高级。

核心关键词

读者评论

刘
刘晓彤

把成功标准写成"接口协议"这个类比很准确。我做B端项目也遇到过验收会上四方各说各话的情况,根子确实在启动阶段没把口径统一。不过文中的五项目标效率数据样本有限,建议读者重点看方法而不是数字。

韦
韦明远

区分"目标调整"和"随意变更"这一点很实用。很多团队要么一刀切拒绝变更,要么谁都能改,本质是没分清决策层级。业务负责人管成功标准,产品经理管实现路径,这条线划清楚确实能减少大量无谓争论。

蒋
蒋雅楠

最认同误区五,成功标准一旦变成追责工具,团队就会写保守模糊的目标,风险反而被藏起来。这个观察很真实。但文章偏重方法论,落地时还需要业务方真正参与,否则画布填完也只是产品经理一个人的共识。

文章包含AI辅助创作:成功标准实操方法:产品经理提升项目目标效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/308277

赞 (0)
飞飞飞飞
验收标准怎么做?产品经理流程优化:项目目标从0到1
上一篇 1天前
目标对齐流程与规范:产品经理项目目标效率提升关键指标
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
