目标拆解的失败,很少发生在"拆"这个动作上。我在过去几年里参与过四十多个项目集的目标梳理现场,最常见的卡点不是团队不会拆,而是拆完之后没人能回答三个问题:这个关键结果由谁承诺、用什么口径在什么时间验收、跨部门依赖卡住时由谁在多长时间内升级。凡是这三个问题在拆解会上没有落到纸面的,三个月后基本都会回到"目标推不动"的原点,而团队还会多出一堆无人维护的表格。
这篇文章不讲目标拆解的定义,也不做工具广告,只讲我实际用过、并且在不同规模组织里验证过的做法:三个边界、六步拆解、五张模板、一套协同节奏,以及在不同成熟度下该做什么取舍。核心观点只有一句:目标拆解不是把大目标切小,而是把模糊的期望转换成可承诺、可度量、可协同、可复盘的协同契约。
一、核心结论:拆解的本质是签一份可执行的协同契约
先把结论放在最前面,避免你在后面几千字里反复找答案。下面四条结论,是我复盘过大量项目集后沉淀下来的判断,也是全文的骨架。
1. 结论一:拆解的对象是"承诺",不是"任务"
大部分团队把目标拆解理解成把大目标切成小任务,切得越细越有安全感。但任务清单只解决"做什么",不解决"谁在什么时候交付什么结果、卡住了找谁"。任务可以无限拆,承诺必须收敛到一个具体的人和一段时间。
我判断一次拆解是否合格,只看三件事有没有同时落地:单一责任人、明确验收口径、明确时间窗。缺任何一项,这条拆解就只是把风险从一个格子挪到了另一个格子,看起来整齐,实际上没人真正背结果。
2. 结论二:PMO 的产出是口径和机制,不是表格
如果 PMO 的核心工作是汇总进度、催收周报、整理汇报材料,那它的价值会被协同平台迅速替代。真正难以替代的部分,是统一指标口径、定义优先级规则、设计升级路径、主持复盘并把偏差转化成机制改进。
我对 PMO 角色的一个不太客气的判断是:只做信息搬运的 PMO,半年内一定被质疑岗位价值;能做口径治理和冲突仲裁的 PMO,三年内都很难被替代。这也是为什么很多 PMO 做着做着就变成了"催办员",因为机制没建起来,只剩催办可做。
3. 结论三:拆解质量用四个标准验收
- 可承诺:责任人能在拆解会上当场确认,而不是"我回去问问"。反例是目标落到部门而不是落到人。
- 可度量:有基线、有目标值、有数据源、有统计频率。反例是"提升协同效率"这种没有口径的表述。
- 可协同:依赖方被显式登记,并且给出了承诺时间。反例是"这块到时候大家一起配合"。
- 可复盘:偏差能归因到具体环节,而不是统一归结为"资源不足"。反例是复盘只对进度,不对假设。
4. 结论四:三种拆解方式的差距,远大于努力程度的差距
我把见过的拆解方式归成三类:任务型拆解、指标型拆解、契约型拆解。它们投入的人力差别不大,但产出的稳定性差别非常大。下面这张表是我在多个项目集中的归纳。
| 对比维度 | 任务型拆解 | 指标型拆解 | 契约型拆解 |
|---|---|---|---|
| 拆解单位 | 任务 / 工单 | 关键结果 | 关键结果 + 承诺 + 依赖 |
| 责任落点 | 分配到人,但常有多人共担 | 落到团队 | 单一责任人 + 显式协同方 |
| 验收口径 | 完成后关闭工单 | 有目标值,缺基线 | 基线 + 目标值 + 数据源 + 频率 |
| 依赖处理 | 出问题再协调 | 靠会议推动 | 依赖登记 + 承诺时间 + 升级路径 |
| 复盘对象 | 进度对比 | 指标回顾 | 机制改进 + 责任更新 |
| 典型结果 | 交付很多,目标没动 | 数字对不上,争议多 | 目标,交付,复盘形成闭环 |

二、真实场景:为什么拆得越细,项目反而越慢
下面三个场景,我在不同公司反复见到。它们看起来是三个问题,实际上是同一个问题的三种表现:目标在层级之间传递时信息丢失了,而协同机制没有补位。
1. 场景一:战略目标和项目之间有一层断层
公司级目标是"提升客户续费率 5 个百分点",落到项目层变成"上线客户健康度看板"。看板按时上线了,续费率没动。团队很委屈,因为交付确实完成了;管理层也很困惑,因为目标确实没动。
断层出在中间少了一层:业务假设到关键结果的映射。"续费率提升"背后的假设可能是"客户在到期前 60 天被主动触达",那关键结果应该是"到期前 60 天触达覆盖率"和"高危客户干预成功率",而不是"看板上线"。看板只是手段,被当成了目标。
2. 场景二:多项目抢同一批人,优先级形同虚设
我统计过一个客户的在跑项目清单:8 个项目同时进行,其中 5 个被标为"最高优先级",而真正能投入的核心人力只有 7 人。这意味着至少有 3 到 4 个项目从立项那天起就注定要延期,只是没有人愿意在立项会上说这句话。
这种情况下的"优先级"不是排序工具,而是政治表态。真正有效的优先级必须配套资源约束:如果所有项目都是 P0,那优先级体系等于没有;优先级的意义在于明确说出哪个不做、哪个延后。
3. 场景三:OKR 和项目两层皮
季度初认真写 OKR,季度末认真补项目进度,中间三个月两套东西互不参考。等到复盘时,OKR 的完成情况和项目里程碑的完成情况对不上,也没人能说清哪个是真的。
根源在于 OKR 描述的是"要变成什么样",项目描述的是"要交付什么",两者之间需要一个映射表。没有映射表,两套体系各自自洽,天然会脱节。

三、七个高频误区:拆解会开完,问题一个没解决
下面七个误区按我观察到的出现频率从高到低排列。我把它们放在一起讲,是因为它们经常同时出现,而且互相强化。
1. 误区一:拆成任务清单就以为拆完了
这是最普遍的一个。拆解会的产出物是一份几百行的任务表,散会后无人再打开。任务表不能回答"这个任务为什么存在",一旦外部条件变化,团队就不知道哪些任务该砍、哪些必须保。
判断方法很简单:随机抽一个任务,问执行人它服务于哪个关键结果。答不上来,说明这份拆解只做到了任务层,没有做到目标层。
2. 误区二:把 OKR 当 KPI 用
OKR 用来对齐方向和牵引突破,KPI 用来考核稳定产出。把 OKR 直接绑考核,团队会立刻把目标值写成保守数字,挑战性归零;把 KPI 当 OKR 写,团队会失去方向感,只做日常维护。
我的建议是:OKR 用于季度对齐和复盘讨论,考核仍走 KPI 或绩效体系,两者不要混在一张表里。混在一起的直接后果是数据失真,而数据失真比没有数据更危险。
3. 误区三:指标只有目标值,没有基线、数据源和频率
"把交付周期缩短 30%"这句话,如果不写基线是多少、数据从哪个系统取、多久统计一次,它在执行层就是一句口号。三个月后一定会出现两拨人拿着两套数字争论。
我要求每个关键结果必须写全五项:指标名称、当前基线、目标值、数据源系统、统计频率。这五项里缺任何一项,这个关键结果就不允许进入目标卡。
4. 误区四:优先级通胀,全是 P0
优先级通胀的本质是没有人愿意承担取舍责任。所有人都标 P0,等于把取舍推迟到执行阶段,由一线同学用加班和延期来消化。这是组织把决策成本转嫁给执行层的典型表现。
5. 误区五:责任矩阵写成"共同负责"
"共同负责"在实操中等于"没人负责"。我见过一张责任矩阵,同一个交付物上有四个 R(负责)。出现这种情况时,我会直接要求在拆解会上当场确定唯一责任人,其余全部降为协同方或知会方。
6. 误区六:模板过重,会议过多,决策过少
有些团队的模板精细到几十个字段,一次填写要半小时。结果是前两周大家认真填,第三周开始糊弄,第四周开始空着。模板的复杂度必须和组织的管理成熟度匹配。
我的一般建议是:第一次上目标拆解,字段控制在 12 个以内;跑顺三个月后再逐步加字段。先让人愿意用,再谈用得精细。
7. 误区七:复盘只追责,不改进机制
如果复盘会的产出是"某某执行不到位",那下一次同类问题还会发生。有效的复盘会把偏差归因到四类:估算偏差、执行偏差、依赖偏差、外部变化,然后针对占比最高的一类改机制,而不是改人。

四、专业判断逻辑:PMO 该判断什么、不该判断什么
PMO 最容易犯的两个错误,一是越位替业务做取舍,二是缺位不定义规则。这一节给出三个边界,帮你把职责划清楚。
1. 边界一:拆什么,先明确层级关系
目标层级通常是:公司战略或年度经营目标 → 部门 / 业务线 OKR → 项目集目标 → 项目目标 → 迭代目标 → 个人目标。层级本身不复杂,复杂的是相邻两层之间的映射规则。
PMO 的职责是定义映射规则并检查映射完整性,而不是替业务负责人决定哪条路径更重要。如果 PMO 开始决定"这个项目该不该做",那就越位了;如果 PMO 说不出"这个项目对应哪条上级目标",那就是缺位。
2. 边界二:谁来拆,四类角色的分工
| 角色 | 在拆解中的职责 | 常见越位 / 缺位 |
|---|---|---|
| 业务负责人 | 定义成功标准、明确不做什么、承担最终取舍 | 越位:直接指定技术方案;缺位:不下取舍结论 |
| 项目经理 | 设计交付路径、拆里程碑与验收标准、识别依赖 | 越位:替业务定优先级;缺位:依赖不显式登记 |
| 职能经理 | 承诺资源投入与响应时间 | 越位:绕过项目直接改范围;缺位:承诺时间模糊 |
| PMO | 主持流程、统一口径、维护模板、推动升级、主持复盘 | 越位:替业务决策;缺位:不定义口径,只收表 |
3. 边界三:拆到什么程度,用两个测试验收
第一个测试叫执行人测试:随便找一位执行同学,问他这一周要做的事对应哪个关键结果,如果他答不上来,说明拆解在项目层就断了。
第二个测试叫协同方测试:找一位跨部门协同方,问他需要为你的项目提供什么、什么时候提供、如果卡住找谁。如果他答不上来,说明依赖没有真正被登记,只是停留在口头。
这两个测试通过,拆解粒度基本就合适了。继续拆得更细,边际收益会迅速下降,管理成本却会线性上升。
4. 优先级判断:五个维度和一套评分规则
优先级是 PMO 专业判断里含金量最高的部分。我通常用五个维度打分,每个维度 1 到 5 分,再乘权重:
- 战略匹配度(权重 30%):直接支撑哪条上级目标,越直接分数越高。
- 业务或客户价值(权重 25%):能量化到收入、成本、留存、合规风险的优先。
- 成本与资源占用(权重 20%):人天投入越大、占用关键资源越多,分数越低。
- 风险与不确定性(权重 15%):技术或需求不确定性高的,分数适当降低但要保留探索空间。
- 依赖与可拆解性(权重 10%):能独立交付、依赖少的得分更高。
这套规则的价值不在于算出精确分数,而在于把"我觉得这个更重要"变成"这个项目在哪几个维度上得分高、哪几个维度需要补偿"。讨论的焦点从立场转向依据,会议效率会明显提升。

五、六步拆解法:从战略到项目、责任人和节奏
这套六步法我在不同规模的组织里跑过多次,每一步我都按"输入,动作,输出,常见错误"来写,方便你直接照着开一次拆解会。
1. 第一步:目标澄清
输入:上级目标原文、业务背景材料。动作:在拆解会开场用 20 分钟写清三件事,成功标准是什么、明确不做什么、有哪些硬约束(预算、人力、合规、时间)。输出:一页目标说明,不超过 300 字。
常见错误:把手段当目标。比如把"上线某系统"写成目标,把"提升某个业务指标"写在备注里。纠正方法是反复追问"上线之后,什么数字会变,变多少"。
2. 第二步:层级映射
输入:一页目标说明。动作:把上级目标拆到项目集目标,再拆到项目目标,每一层都写清"这个层级承诺什么结果"。输出:一张层级映射表,列包含上级目标编号、本级目标、承接关系(直接支撑 / 间接支撑 / 不支撑)。
常见错误:出现大量"间接支撑"甚至"不支撑"的项目却依然在跑。这时候要做的不是补文档,而是把这些项目单独拉出来重新评估是否继续。
3. 第三步:关键结果量化
输入:项目目标。动作:为每个目标写 1 到 3 条关键结果,每条必须写全指标名称、基线、目标值、数据源系统、统计频率、责任人。输出:关键结果清单。
| 字段 | 填写要求 | 不合格示例 | 合格示例 |
|---|---|---|---|
| 指标名称 | 可被客观统计,不含形容词 | 提升协同效率 | 跨部门依赖平均解决时长 |
| 基线 | 有明确的统计区间和数值 | 目前比较长 | 上个季度平均 5.2 天 |
| 目标值 | 与基线对应,有单位 | 明显缩短 | 本季度末降至 2.0 天以内 |
| 数据源 | 指向具体系统或台账 | 来自各团队反馈 | 项目管理平台依赖模块导出 |
| 统计频率 | 明确到周期 | 随时 | 每周一自动生成,月度复盘核对 |
常见错误:目标值拍脑袋。目标值必须有推导依据,要么来自历史数据趋势,要么来自标杆对比,要么来自业务方的明确要求。凭空写出来的数字,执行层第一反应就是"这个完不成"。
4. 第四步:交付物拆解
输入:关键结果。动作:拆里程碑、拆工作分解结构、定义每条交付物的验收标准。输出:里程碑清单 + 交付物验收标准。
常见错误:把工作分解结构当成目标拆解的全部。工作分解结构只覆盖可控交付物,它无法表达"这个交付物要达成什么效果"。所以我坚持要求每个里程碑后面挂一条验收标准,验收标准里必须包含可观察的行为或可测量的结果。
5. 第五步:责任协同
输入:交付物清单。动作:用 RACI 定义责任,并强制规则:一个交付物只能有一个 A(批准人)和一个 R(负责人),协同方记 C,知会方记 I。同时登记跨项目依赖。输出:责任矩阵 + 依赖登记表。
依赖登记表至少要四个字段:依赖内容、被依赖方、承诺时间、升级路径。没有承诺时间的依赖登记是无效登记,因为它无法进入周同步的跟踪范围。
6. 第六步:优先级排序
输入:所有项目目标与关键结果。动作:用五维度评分表打分,按总分排序,并结合资源约束确定本季度做什么、延后什么、明确不做什么。输出:排序后的项目清单 + 资源分配建议。
常见错误:排完序不做取舍。排序只是输入,取舍才是决策。我通常要求拆解会的最后 15 分钟必须产出一句话:本季度我们主动放弃的是哪一项,原因是什么。说不出来,说明这场会没做完。

下面是一个可以直接落进系统或文档的目标卡结构,我把字段做了最小化处理,跑顺之后再扩展。
目标卡结构(最小可用版)
目标层级: 项目集目标 / 项目目标 / 迭代目标
目标陈述: 一句话说明这个目标要达成什么业务结果
成功标准: 达成时可以被外部观察到的状态描述
不做什么: 本周期明确排除的范围
关键结果:
指标名称: 跨部门依赖平均解决时长
基线: 上季度平均 5.2 天
目标值: 本季度末降至 2.0 天以内
数据源: 项目管理平台依赖模块
统计频率: 每周一自动生成
责任人: 单一责任人姓名
交付物:
里程碑: 依赖登记与升级规则上线
验收标准: 所有跨项目依赖在系统内登记且含承诺时间
完成时间: 第 4 周
责任协同:
交付物: 依赖登记与升级规则上线
负责人: 1 人
批准人: 1 人
协同方: 3 个部门接口人
知会方: 项目集负责人
依赖登记:
依赖内容: 数据接口联调
被依赖方: 数据平台组
承诺时间: 第 6 周周三
升级路径: 超时 48 小时升级至部门负责人
六、协同机制:让拆解结果进入周节奏
拆解只是起点,真正决定目标能不能落地的是节奏。这一节我给的是四类机制,缺任何一类,拆解结果都会在两个月内自然衰减。
1. 节奏机制:三种会议,各管一件事
我推荐的节奏是周同步、月度复盘、季度对齐。三种会议的定位完全不同,混在一起开就会变成又长又没结论的例会。
- 周同步(30 分钟):只看两件事,偏差和依赖。不汇报已完成的工作,因为完成的事不需要开会讲。
- 月度复盘(90 分钟):看关键结果数据、归因偏差、确定下月动作和责任人。
- 季度对齐(半天):重新对齐目标、刷新优先级、做资源取舍。
周同步的议程我固定成四段:上周承诺完成情况(10 分钟)、本周期偏差与原因(8 分钟)、跨部门依赖状态与升级(8 分钟)、需要决策的事项(4 分钟)。会议时长写死,议程写死,是让节奏活下去的关键。一旦允许"这次特殊情况延长时间",节奏通常两周内就会失效。
2. 决策机制:升级路径和时效必须写死
升级机制的核心不是"可以升级",而是"多久必须升级"。我一般建议:依赖请求发出后 48 小时无响应,自动升级到双方部门负责人;跨部门争议 3 个工作日无结论,升级到项目集负责人;涉及资源重新分配的争议,直接进季度对齐会,不在周会上消耗时间。
写死时效的好处是把"要不要撕破脸"这个社交问题,变成了"规则要求我升级"的流程问题。这一点对 PMO 尤其重要,因为它是让 PMO 从催办角色转向规则角色的关键设计。
3. 信息机制:三张视图,一个原则
信息层面我只要三张视图:项目目标卡、跨项目依赖地图、风险看板。目标卡回答"我们要达成什么",依赖地图回答"谁卡着谁",风险看板回答"什么可能让它失败"。
配套一个原则:以目标卡为唯一对齐源。任何口头达成的调整,必须在 24 小时内回到目标卡上,否则视为未生效。这条规则看起来严格,但它能消灭绝大多数"我以为已经改了"的争论。
4. 复盘机制:把偏差归因到机制
复盘我固定用四类归因:估算偏差、执行偏差、依赖偏差、外部变化。每个月统计四类的占比,占比最高的那一类就是下个月机制改进的重点。
比如依赖偏差占比连续两月最高,改进动作就不应该是"提醒大家加强协同",而应该是把依赖登记提前到里程碑定义阶段,并把承诺时间设为必填字段。复盘的价值在于改变下一次的做法,而不是解释这一次的结果。

七、模板工具箱:五张可以直接改造的表
下面五张表,我只给字段和设计逻辑,不给现成模板文件。原因是每个组织的口径不同,直接套用别人的模板,通常前两周就要大改,反而浪费推行时间。
1. 项目目标拆解画布
字段建议:目标层级、目标陈述、成功标准、不做什么、关键结果(含基线 / 目标值 / 数据源 / 频率)、责任人、协同方、关键里程碑、主要依赖、主要风险。这张表是拆解会的会议产出物,会开完必须当场填完,不允许"会后补"。
2. 多项目优先级评分表
字段建议:项目名称、战略匹配度、业务价值、成本与资源占用、风险与不确定性、依赖与可拆解性、加权总分、本季度结论(做 / 延后 / 不做)、结论责任人。评分标准要提前写清每一档的具体定义,避免打分变成感觉。
3. RACI 责任矩阵
字段建议:交付物、负责人(唯一)、批准人(唯一)、协同方、知会方、承诺时间。强制校验规则:同一交付物的负责人和批准人不能为同一人,且负责人必须唯一。这条规则可以在系统里做成硬校验,比在会上反复强调有效得多。
4. 跨项目依赖与风险看板
字段建议:依赖内容、提出方、被依赖方、承诺时间、当前状态、风险等级、升级状态、升级触发时间。承诺时间是必填项,没有承诺时间的依赖不能进入看板。这条规则能过滤掉大量"先挂着看看"的伪依赖。
5. 周度 / 月度复盘记录表
字段建议:关键结果、目标值、实际值、偏差、归因分类(估算 / 执行 / 依赖 / 外部)、改进动作、责任人、截止日期、验证方式。改进动作必须有截止日期和验证方式,否则下个月复盘时会发现同一句话又写了一遍。

八、实操观察:100 人以上组织的多线项目拆解怎么做
这一节我用一个匿名化的多线产研场景来说明完整的联动过程。所有数据为示意数据,用于说明方法,不代表任何具体企业的真实经营数据。
1. 场景背景
一家约 400 人的软硬件一体公司,三条产品线并行,研发分散在三个城市。当时的典型症状是:季度末才发现目标对不上,跨部门依赖靠群聊推进,项目经理每周有超过 10 小时花在汇总和核对信息上。
他们的项目管理系统选型走过一段弯路:早期用一套轻量工具,跑了两年后发现依赖管理、权限分级和数据权限控制都撑不住,于是把目光转向了面向中大型组织的平台。这个规模的组织在选型时通常会考虑三点:能否支持私有化部署、能否核算到项目级的人力与成本、能否从现有工具平滑迁移。
PingCode 是这类场景里经常被提到的一个选项。它主要服务中大型企业及 100 人以上组织,支持私有化部署,并且支持从 Jira 平滑迁移,因此在有国产替代诉求、又有数据合规要求的团队里被较多讨论。我在这个案例里把它当作承载目标卡、依赖登记和复盘数据的载体,而不是把方法本身寄托在工具上。
2. 拆解结果
按六步法走完之后,拆解结构收敛成:公司级目标 3 条 → 项目集目标 3 条 → 项目目标 11 条 → 关键结果 34 条。每条关键结果都绑定了数据源系统和单一责任人,其中 9 条因为写不出数据源被当场剔除,重新改写后才纳入。
这个"剔除 9 条"的动作看起来是损失,实际上是最大的收获。写不出数据源的关键结果,本质上是一个愿望,不是目标。早剔除比晚发现便宜得多。
3. 联动运行
目标卡落在系统里之后,周同步只看系统自动生成的偏差视图和依赖视图,项目经理不再手工汇总。依赖登记后自动倒计时,超时 48 小时自动提醒并升级。月度复盘直接调取关键结果的实际值,讨论归因和改进动作。
这套联动的关键不在工具能力,而在于口径先统一、再上系统。如果反过来先上系统再统一口径,通常会出现系统里有两套字段、导出三份报表都说不清的情况。

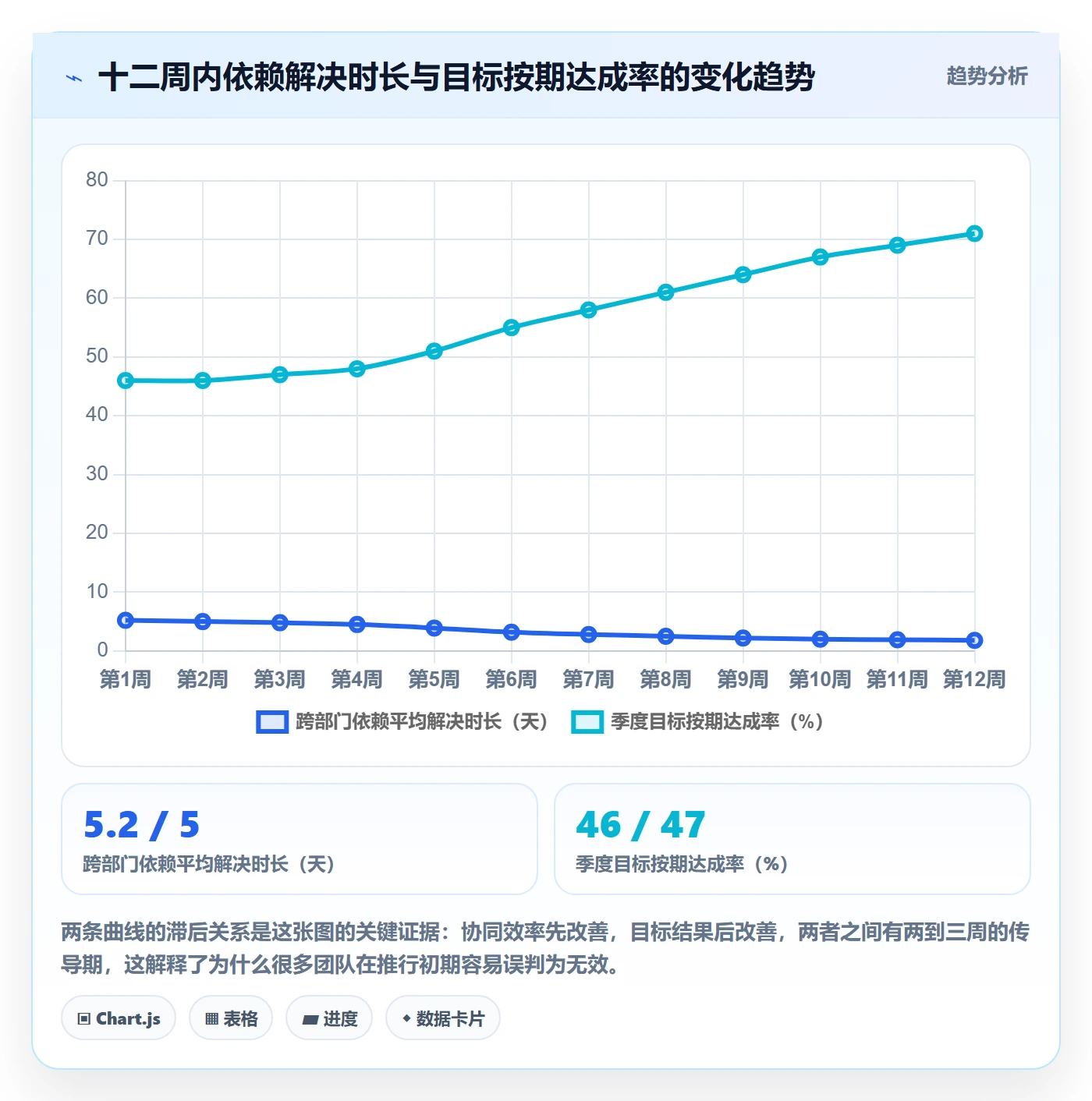

4. 十二周数据观察
| 观察指标 | 上线前基线 | 第十二周 | 变化 |
|---|---|---|---|
| 跨部门依赖平均解决时长 | 5.2 天 | 1.8 天 | 下降约 65% |
| 季度目标按期达成率 | 46% | 71% | 提升 25 个百分点 |
| 跨部门会议周时长 | 9.5 小时 | 5.5 小时 | 下降约 42% |
| 口径不一致导致的返工 | 12 人天/季度 | 3 人天/季度 | 下降约 75% |
| 复盘产出机制改进项 | 2 项/季度 | 9 项/季度 | 提升约 3.5 倍 |
需要说明的是,前四周数据几乎没有变化,真正明显的变化出现在第六周之后。这是协同机制类改进的普遍规律:先改变行为,再改变数据,最后才改变结果。如果推行一个月没看到数据变化就放弃,几乎注定失败。

九、不同情况下的行动建议
同一套方法,在不同规模的组织里落法完全不同。下面按四个典型场景给出建议,你可以直接对号入座。
1. 20 人以下的团队:不要上模板
这个规模做目标拆解,最有效的方法是一张目标卡加一次 15 分钟的对齐。字段控制在 6 个以内:目标、关键结果、责任人、时间、依赖、风险。多一个字段都是负担。
核心动作只有一个:每周固定 15 分钟,问清楚本周谁能交付什么、卡在哪里。这个规模下,沟通成本远低于流程成本,上重流程只会拖慢速度。
2. 20 到 100 人:建立目标卡 + 优先级评分 + 双周依赖会
这个阶段开始出现多项目并行,资源冲突变得真实。建议先把目标卡统一,再把优先级评分引入季度规划,同时用双周依赖会替代周会,减少会议总量。
关键判断点:如果出现同一人被三个以上项目同时排期,就必须引入优先级评分和资源约束,靠自觉协调已经不管用了。
3. 100 人以上:必须用平台承载,PMO 定口径
这个规模靠文档和表格已经无法维持数据一致性。目标卡、依赖登记、复盘记录必须落在统一的系统里,并且具备权限分级和数据权限控制能力。
选型时我建议把三个问题问清楚:能不能支持私有化部署;能不能从现有工具平滑迁移历史数据;能不能按项目核算人力与成本。PingCode 这类面向中大型企业及 100 人以上组织的平台,通常在这三点上准备得比较充分,尤其是有国产替代需求、又需要私有化部署的团队,会把它列入候选清单。
4. 正在使用 Jira、考虑迁移的团队:先统一口径,再迁数据
迁移项目里最常见的失败模式,是把旧工具里的混乱原样搬到新工具。字段命名不统一、状态流转不一致、同一个概念三种写法,这些问题不解决,迁移只会让混乱更贵。
正确的顺序是:先做字段与状态映射表,再做口径评审,最后才执行数据迁移。支持 Jira 平滑迁移的平台能降低技术成本,但降低不了口径治理的成本,这部分必须由 PMO 主导完成。

十、不同情况下的取舍
方法本身不难,难的是取舍。下面五组权衡,是我在实际推行中必须做的判断。
1. 速度与精度:先粗后细,允许修正
如果拆解要一次做到完美,通常的结果是迟迟不开始。我的做法是先出一版粒度较粗的目标卡,跑一个月,再用实际数据修正一次。拆解质量靠迭代提升,不靠一次到位。
但有两个字段不允许"先粗着来":基线和数据源。这两个字段一旦模糊,后面所有的复盘都建立在流沙上。
2. 统一与灵活:口径统一,模板可裁剪
指标口径必须统一,因为口径不统一会导致数据不可比、复盘中无法归因。但模板可以裁剪,不同团队可以只保留自己需要的字段。
我的底线是:口径、升级规则、复盘四类归因这三样全公司统一;模板字段、会议形式、看板样式允许差异。统一太多会僵化,统一太少会失控,这三样是必须守住的公约数。
3. 工具与机制:机制不清时,上工具只会放大混乱
我见过不止一个团队,在责任矩阵还没理清的情况下先上了一套协同平台,结果系统里的数据比线下文档还要乱。原因是系统会忠实地放大你输入进去的混乱。
判断顺序应该是:先确认责任和口径能说清楚,再考虑用什么工具承载。能用一张表格跑通两周的团队,才具备上系统的条件。
4. 采购与自建:数据敏感的组织优先私有化
自建看起来可控,但被低估的部分是长期运维和迭代成本。我见过的自建项目,第一年顺利,第二年开始因为负责人变动而停滞,第三年变成没人敢动的遗留系统。
对于数据敏感度高、有合规要求的组织,支持私有化部署的成熟产品通常是更划算的选择。把研发投入到业务系统,而不是投到项目协同工具的重复造轮子上,这是我更倾向的判断。
5. 集中管控与授权:PMO 定规则,业务定优先级
最后一个取舍常被忽视:谁来决定优先级。我的立场很明确:PMO 负责定义评分规则和维护规则的一致性,业务负责人负责在规则下做出取舍决策。PMO 如果替业务做优先级决策,短期看起来高效,长期一定会失去业务侧的信任。

十一、30 / 60 / 90 天落地路线
最后一节给一份可以直接执行的路线,按三个 30 天推进。每个阶段我给出核心动作和验收标准,避免做成空泛的时间表。
1. 第一个 30 天:选试点、定模板、开一次真正的拆解会
- 选 1 到 2 个多项目并行的试点,不要全公司铺开。
- 确定目标卡模板,字段不超过 12 个。
- 召开一次完整走完六步法的拆解会,当场产出目标卡。
- 现场执行两个测试:执行人测试和协同方测试。
验收标准:试点项目的每条关键结果都有基线、目标值和数据源,且责任人唯一。达不到就重开一次,不要带着问题进入第二阶段。
2. 第二个 30 天:跑通周同步、优先级评分和依赖看板
- 周同步固定在每周同一时间,时长 30 分钟,议程固定。
- 把依赖登记和 48 小时升级规则正式启用,并统计依赖按时解决率。
- 对在跑项目做一次优先级评分,产出一句明确的取舍结论。
验收标准:依赖登记率超过 90%,且至少出现过一次自动升级并闭环。没有发生过升级,通常不是因为没有问题,而是因为规则没被真正执行。
3. 第三个 30 天:复盘沉淀指标库,推广到项目组合
- 开一次完整月度复盘,按四类归因统计偏差占比。
- 沉淀一份可复用的指标库,把口径固化下来。
- 把试点经验整理成推行包,向第二批项目推广。
验收标准:复盘产出至少 3 项机制改进,且每项都有截止日期和验证方式。满足这一条,说明复盘已经从"对进度"升级为"改机制"。
| 阶段 | 核心动作 | 关键产出 | 验收标准 |
|---|---|---|---|
| 第 1 个 30 天 | 选试点、定模板、开拆解会 | 试点目标卡 | 关键结果全部有基线、目标值和数据源 |
| 第 2 个 30 天 | 周同步、优先级评分、依赖升级 | 依赖看板与评分结果 | 依赖登记率超 90%,升级闭环至少 1 次 |
| 第 3 个 30 天 | 月度复盘、指标库、推广 | 指标库与推行包 | 复盘产出至少 3 项带验证方式的机制改进 |
十二、结语:目标是拆出来的,协同是设计出来的
回到开头那个判断:目标拆解的失败很少发生在"拆"这个动作上。真正决定成败的,是你有没有在拆解的同时,把责任、口径、依赖、节奏和复盘这五件事一起设计进去。拆得清、分得准、协同顺、复盘快,这八个字不是口号,而是可以逐一验收的四个标准。
我最后想强调一个容易被忽略的观点:目标拆解不是一次性的会议活动,而是一套需要持续运行的协同机制。会议开完只是开始,能不能在第三个月还保持同样的执行度,才是真正的分水岭。
如果你打算下周就开始,我建议只做四件事:选一个目标、开一次完整的拆解会、填一张目标卡、定下一个固定的复盘日。不要一次上五张模板,也不要先花两周选工具。先把最小闭环跑通,再考虑放大。
等你跑完第一个月,再回头看这篇文章里关于取舍的那一节,你会发现真正的难点从来不是方法本身,而是在资源有限、目标冲突、时间紧迫的时候,能不能坚持做出那个不讨喜但正确的取舍结论。这,才是 PMO 不可替代的地方。
常见问题解答(FAQ)
1. OKR和KR到底怎么拆成项目目标?为什么我们拆完还是两层皮?
我们公司今年推OKR,业务负责人开完对齐会把KR直接甩给项目组,说“你们照着这个做就行”。我作为PMO接手后发现,项目目标写得像任务清单,季度末复盘时业务说没达成、项目组说都交付了,两边吵得不可开交,我特别想知道这中间到底缺了什么。
核心是分清三层:结果层(OKR/KR,衡量业务结果,通常按季度)、项目目标层(交付物+验收标准+时间+对KR的贡献)、任务层(WBS和迭代任务)。
拆解的动作不是把KR切碎,而是为每个KR建立一张目标卡,字段控制在12个以内:母目标/对应KR、本项目支撑方式与贡献权重、成功标准、不做清单、基线值、目标值、数据源、统计频率、单一负责人、协同方、里程碑、当前状态。一个KR对应多个项目时必须标注贡献权重且合计100%,否则复盘时会出现重复归因。
判断有没有拆到位有个土办法:如果项目目标写成“完成某系统上线”却找不到对应的业务指标变化,说明还停在交付层,业务侧自然不认账。
2. 多项目并行,每个业务负责人都说自己的需求是P0,PMO应该怎么排优先级?
我一个人管着七八个项目,每周最痛苦的就是资源协调会,市场说活动不能等,供应链说合规有截止日,研发负责人说技术债再不还就要崩,每个都说自己是P0。我不想靠谁嗓门大谁先做,但又不知道用什么标准才能让各方都服气。
用加权评分表,维度固定为六项:战略匹配度、客户与收入影响、成本(人力×周期)、风险、依赖阻塞度、时间窗口(合规或合同硬约束)。权重按公司当年战略调整,比如战略30%、客户20%、成本15%、风险15%、依赖10%、紧急10%,每项1到5分,加权求和后排序。
真正的机制不在打分,而在两件事:一是PMO负责收集数据、业务负责人只做校准、管理层拍板,不允许全员投票;二是强制分档,前20%本季度必做、中间60%排队、后20%明确写进纪要“本季度不做”。没有“不做清单”的优先级排序等于没排。
评分每季度全量重评一次,月中插需求走变更控制,且必须说明它挤掉了哪个项目。
3. 协同节奏应该怎么设计,才能让PMO不变成天天催进度的催办员?
我做PMO快两年,感觉自己就是个高级催办,每天在群里问进度、收周报、追责任人,会议上大家念一遍百分比就散会。老板还觉得我没什么价值,我自己也很迷茫,想知道健康的协同机制到底长什么样。
固定三个会就够:周同步30到45分钟、月度复盘、季度对齐。周同步的议程只有四块:一是上周承诺兑现率(看承诺完成率,不看完成百分比,百分比可以注水,承诺兑现是二元的);二是跨团队依赖与卡点清单,含依赖方、被依赖方、承诺时间、升级状态;三是需决策项,当场给结论或明确指定决策人和截止时间;四是本周新承诺。
月度复盘做指标回顾、偏差归因、行动项与责任人更新;季度对齐重排目标与优先级。PMO的职责是设计机制、维护数据口径、推动升级路径,不是替项目经理追人。判断有没有跑偏很简单:如果会议产出的是进度记录而不是决策和承诺,那就是催办;如果每次会后都有人改变了做法或被释放了资源,那才是协同。
4. 目标拆解模板到底该怎么设计才不流于形式?一开始要不要上全量模板?
我们之前上线过一套“大而全”的模板,字段几十个,光填完就要两个小时,项目经理填了两周集体弃用,最后又回到微信群口头对齐。我不想再犯这个错,但也不知道最小可用的一套模板应该包含什么、怎么判断它是不是真的有用。
先跑最小可用组合:项目目标卡一页、跨项目依赖与风险清单、周度复盘记录表,三张表足够支撑一个季度。目标卡的字段压在12个以内:目标描述、母目标或对应KR、成功标准、基线值、目标值、数据源、统计频率、负责人、协同方、里程碑、不做清单、当前状态。判断模板是否有效的标准有三条:单次填写不超过20分钟;
不填就开不了会;每个字段都能在复盘时被直接引用,也就是偏差能追溯到具体字段。再做一次“废字段测试”,连续两次复盘都没人看的字段直接删掉。
举个例子(示例数据,非真实企业):某产研项目目标为“缩短需求交付周期”,基线45天、目标35天、数据源是需求管理系统里的状态流转时间戳、统计频率双周,这些字段在月度复盘里能直接拿出对比,才算合格;如果只写“提升效率”,那字段再多也是装饰。
核心关键词
文章包含AI辅助创作:目标拆解实操方法:PMO提升项目目标效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/307504
