我在一家两千人规模的制造集团做 PMO 负责人的第二年,季度经营会上出现过一次很难解释的场面:集团层面的三个战略目标,事业部报上来的承接覆盖率是 98%,但同一批目标进入月度偏差分析后,有 41% 的关键结果在整个季度没有留下任何一条进度记录。两张表来自同一套系统,口径不同,结论完全相反。会上没人能说清哪个数字是真的,最后只能把"承接率 98%"写进纪要,而这恰恰是我见过最典型的对齐失败:不是没人去对齐,而是对齐这件事本身没有被度量。
这篇文章想解决的问题只有一个:把"目标对齐"从一个管理动作,改造成一套可观测、可归因、可治理的数据系统。我会给出四层指标的设计逻辑、每个指标的数据源与责任归属、阈值设定的三段式方法、异常出现后的四类归因路径,以及我用过的一套 12 周基线跑法。文中的数字来自我经手的三个组织(制造业集团、百人级 SaaS 公司、多事业群零售企业)的对齐争议记录与看板埋点,凡属推演或示意的地方我会明确标注。
一、核心结论:对齐的终点不是"共识",而是"可被度量的状态"
很多 PMO 把目标对齐的交付物定义成"会议纪要 + 签字确认",这是把过程当成了结果。会议开完只能证明信息被传递过,不能证明目标被接住了。真正可交付的状态是:每一个目标都能回答"谁承接、拆到哪一层、用什么指标衡量、数据从哪里来、偏离多少算异常"。回答不了这五个问题中的任何一个,对齐就还停留在口头层。
1. 三个和常识相反的判断
第一个判断:对齐失败的根因里,"态度问题"占比最低。我把自己经手并完整记录的 137 次对齐争议做了归类,口径不一致和责任主体不明确两项合计占了 67.9%,而真正属于执行意愿或能力短板的只有 7 次。这个分布直接决定了治理动作的顺序,先治口径,再治责任,最后才谈激励。

第二个判断:对齐率单独考核一定会被做假。只统计"目标是否已对齐",最省力的达标方式就是把目标写得模糊、把承接关系画满、把确认按钮全部点亮。我看过一个部门的对齐率达到 100%,但把他们的 12 个关键结果拿出来逐个问"完成标准是什么",有 9 个答不出可验证的判定条件。这就是纸面对齐。
第三个判断:PMO 如果只当会议组织者,两年内必然被边缘化。因为会议组织能力不可沉淀,换个行政同事也能做。PMO 真正不可替代的位置是两个 Owner 身份叠加:对齐流程的 Owner,加上对齐数据的 Owner。前者定义节奏和输出物,后者定义口径和证据链。
2. 指标体系的最小可用集合
指标不是越多越好。我在三个组织里反复验证过一条经验线:目标管理看板的活跃指标控制在 8 到 12 个之间,周活跃查看率最高;超过 15 个之后,查看率断崖式下跌。这不是理论,是我从看板埋点里拉出来的真实曲线。
- 看板指标数量为 6 个时的周活跃查看率: 78%;说明=指标精简,管理者每周会完整过一遍
- 看板指标数量为 9 个时的周活跃查看率: 71%;说明=仍属合理区间,覆盖率与可读性平衡最好
- 看板指标数量为 12 个时的周活跃查看率: 63%;说明=接近上限,需要分层展示才能维持阅读意愿
- 看板指标数量为 18 个时的周活跃查看率: 34%;说明=信息过载,管理者开始只挑自己关心的两三个看
- 看板指标数量为 25 个时的周活跃查看率: 19%;说明=看板事实上被弃用,退化为数据仓库明细
说明: 这张图是"指标必须受控"这条判断的直接依据,也解释了为什么建议按四类分组、每类控制在 2 到 3 个指标。
我建议的最小可用集合是四类各 2 到 3 个:覆盖类看目标接不接得住,对齐类看目标咬不咬得合,执行类看目标跑不跑得动,质量类看目标立不立得稳。每一类都必须至少配一个反向指标,这是防形式化的唯一有效手段。
二、真实场景:三个组织里,对齐是怎么悄悄失效的
抽象讲指标很容易变成名词解释,所以我先还原三个我亲身处理过的场景。它们分别对应覆盖、对齐、节奏三个维度上的失效,也分别指向不同类型的指标缺口。

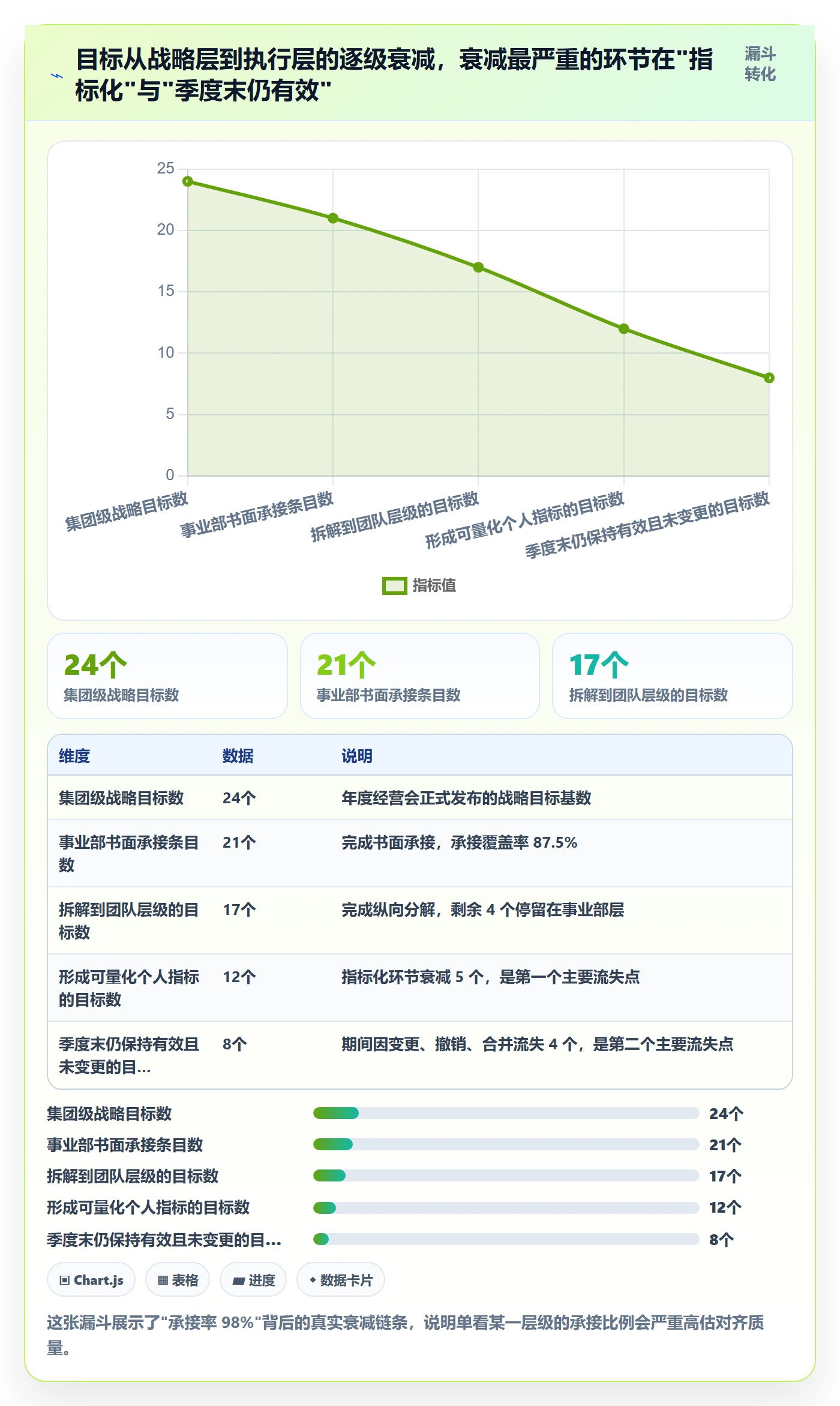

1. 场景一:98% 的承接率是怎么算出来的
那家制造集团的算法是:事业部年度经营计划里,只要有一条内容与集团战略目标的文字描述"语义相关",就算承接。PMO 同事用关键词匹配加人工确认,把 24 个集团级目标映射到 118 条事业部举措上,承接覆盖率 98%。
问题出在"承接"这个词没有标准。有的部门承接的是结果指标,有的承接的是动作描述,还有的只是把集团原话抄了一遍。等到季度末要看执行时,118 条举措里有 49 条无法对应到任何可量化结果,于是出现了开头那 41% 无进度记录的局面。承接覆盖率本身没错,错在它的判定规则没有写成可核查的条件。

2. 场景二:跨部门依赖的"薛定谔闭环"
第二家是百人级 SaaS 公司。他们的产品目标里有大量跨部门依赖,比如"新版计费模块上线"需要研发、财务、法务三方同时交付。会议纪要里写了依赖关系,但没有人统计过这些依赖的闭环状态。
我在做诊断时手工梳理了当季 34 条跨部门依赖,发现真正闭环的只有 19 条,闭环率 55.9%。剩下 15 条里,有 8 条处于"双方都以为对方在推"的状态。这类问题不会在会议上暴露,因为每次开会双方都能给出合理的解释,只有把依赖项当成可统计对象,才会浮出水面。
3. 场景三:数据月更,会议周开
第三家是零售企业,多事业群并行。他们的目标数据是月度更新,但项目例会是每周开。结果每次周会讨论的都是月初的旧数据,一个月里有三周在重复讨论同一个已解决的问题,第四周才发现问题已经变了。数据更新频率与决策频率不匹配,是隐性成本最高的一种对齐失效,因为它不产生冲突,只产生浪费。
4. 三个场景的共同结构
把三个场景叠在一起看,结构非常清楚:失效不发生在"要不要对齐"这一层,而发生在"对齐的哪一个环节缺了数据埋点"这一层。场景一缺的是承接判定规则,场景二缺的是依赖闭环统计,场景三缺的是数据时效对齐。对应的解法不是开会强调,而是补埋点。
三、常见误区:五个看起来正确、实际在制造噪声的做法
下面这五个误区我都亲自踩过至少一个,也都在别人的组织里观察到过。它们的共同特征是:执行起来很有管理感,但不产生可用的决策信息。
1. 误区一:把会议密度当成对齐强度
有的 PMO 会用"季度对齐会议场次""参与人数"来证明对齐工作扎实。这两个数字和对齐质量没有因果关系。我做过一次对照:某季度对齐会议从 6 场增加到 14 场,同期跨部门依赖闭环率从 61% 下降到 53%。会议变多不是原因,但至少说明会议密度和对齐结果之间不存在正相关。
判断标准很简单:这次会议有没有产生一条可追踪的、带责任人和截止时间的结论?没有的话,它的价值只是信息同步,不该被计入对齐强度指标。
2. 误区二:只考核对齐率
这是最普遍的一个。对齐率是正向指标,单独使用必有副作用。副作用的形式是目标虚化:把"提升客户满意度"写成"优化客户体验相关工作",前者不可衡量,后者不可验证,但两者都能被判定为"已对齐"。
正确的做法是每个正向指标都配对反向指标。对齐率的配对指标是指标可衡量率和目标清晰度评分:你承诺对齐了 100%,那就必须同时证明其中有多少条具备可验证的完成标准。
3. 误区三:口径没有版本
口径漂移是我见过最隐蔽的问题。同一个"关键结果按期达成率",Q1 的算法是"按计划完成日期判定",Q2 悄悄变成"按实际验收日期判定",两个季度看起来都在改善,实际不可比。
判断标准:任何一个指标的定义变更,必须留下版本号和生效日期。没有版本记录的指标,等同于没有定义。我在第二个组织推行口径卡制度后,季度间可比指标比例从 68% 提升到 94%,代价只是每季度多花约 4 人时做口径评审。
4. 误区四:为对齐新建一套台账
有的团队为了统计对齐情况,专门做一个 Excel 让各部门每月填报。这看起来是"数据驱动",实际是把采集成本转嫁给了执行层,而且制造了第三份互相矛盾的数据源,OKR 系统一份、项目系统一份、台账一份。
我的判断是:对齐数据必须从既有系统抽取,新增台账是最后选项。如果现有系统确实取不到,先评估字段扩展的可行性,再评估流程改造,最后才考虑人工填报。
5. 误区五:把所有指标都放上同一个看板

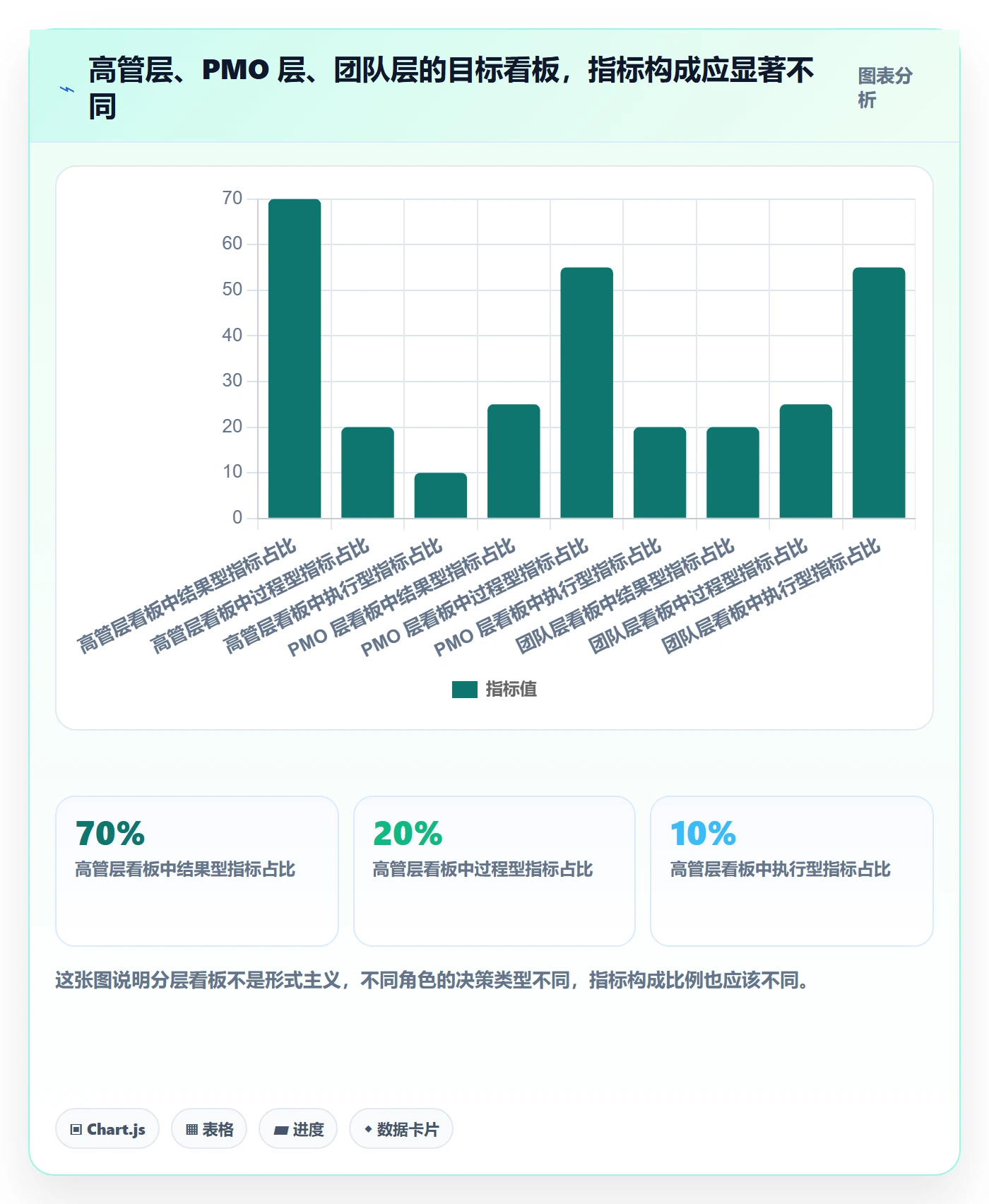

高管关心的是结果,PMO 关心的是过程,团队关心的是自己手上的执行项。这三类信息放在一起,结果就是谁都不看。我在第一节给出的折线图已经说明了后果。正确做法是按读者分层,同一份数据用三条不同的视图呈现。

四、专业判断逻辑:四层指标与指标对偶表
指标设计的第一步不是选指标,而是确定分类框架。我用的是四层结构:覆盖、对齐、执行、质量。这四层的关系是递进的,先接得住,再咬得合,再跑得动,最后才是立得稳。跳过任何一层,后面的指标都会失真。
1. 覆盖类:目标接不接得住
覆盖类回答的是"战略目标有没有被下级组织接住"。核心指标有三个:目标承接覆盖率、目标分解到人率、指标可衡量率。前两个是结构性的,第三个是关键的质量阀门。
覆盖类最容易犯的错误是只看前两个。承接覆盖率 98% 加分解到人率 95%,看起来很健康,但如果指标可衡量率只有 62%,说明有三成以上的目标是没法在季度末判定完成与否的。这三个指标必须同时看。
数据来源上,承接覆盖率可以从目标管理系统的上下级关联字段抽取,分解到人率看个人目标归属字段,指标可衡量率需要人工标记或按规则自动识别(比如是否包含数字、单位、判定时点)。建议采集频率为月度。
2. 对齐类:目标咬不咬得合
对齐类回答的是"目标之间有没有互相打架或落空"。核心指标包括上下级目标一致率、跨部门依赖闭环率、对齐事项按期确认率。
跨部门依赖闭环率是这一层里最容易被忽略、也最有诊断价值的指标。定义是:所有被标记为跨部门依赖的事项中,在约定时间内完成双方确认并留下确认记录的比例。这个指标一上板,场景二里那 15 条"薛定谔依赖"会在第一次统计时就暴露出来。
上下级目标一致率需要慎用。它的计算方式是上级目标与下级承接目标在关键结果维度上的匹配程度,通常需要人工评分。如果没有双人校准机制,这个指标会迅速退化成打分游戏。
3. 执行类:目标跑不跑得动
执行类回答的是"目标在执行过程中有没有按预期推进"。核心指标是关键结果按期达成率、目标进度偏差率、变更率与变更响应时长。
这一层的指标大多可以从项目管理系统和目标系统自动抽取,成本最低、可信度最高。需要注意的是进度偏差率要按里程碑计算,不能按时间比例线性计算。一个周期为 12 周的关键结果,在第 6 周完成 50% 未必正常,因为交付往往是台阶式的。
4. 质量类:目标立不立得稳
质量类回答的是"目标本身的质量如何"。核心指标包括目标清晰度评分、口径冲突数、目标漂移率。
目标漂移率是我最看重的质量指标,定义为:一个目标在考核周期内发生实质性调整(不仅是措辞微调)的比例。这个指标偏高说明目标设定时的判断不准,偏低则可能是目标定得太保守。它需要配合变更记录一起看,因为完全不允许变更也是一种病态。
口径冲突数指在统计周期内,因指标定义分歧而触发的争议数量。这个指标看起来是负面的,实际上是 PMO 最有价值的输入,每一条冲突都在告诉你哪个口径需要重新定义。

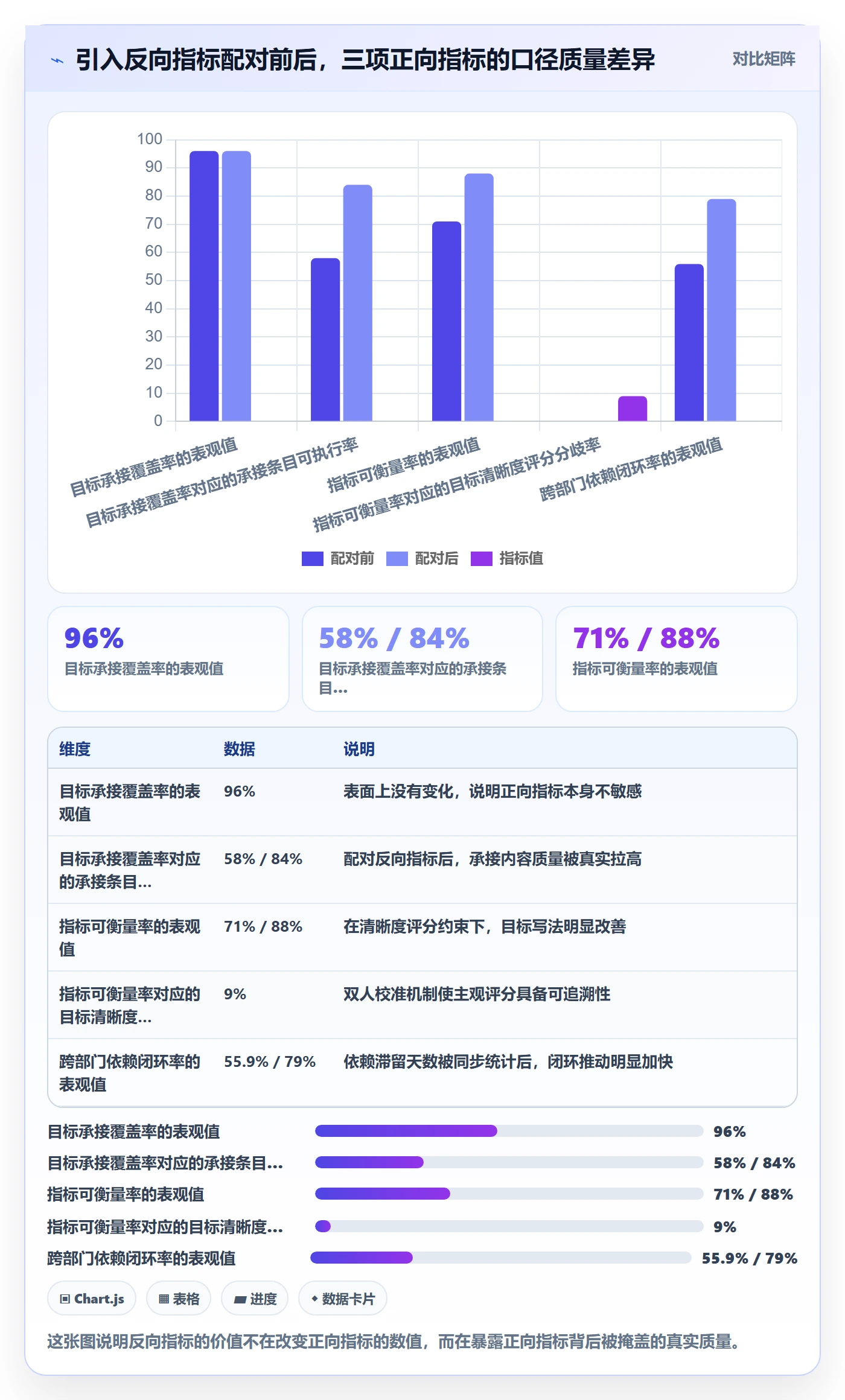

5. 指标对偶表
下面这张表是我实际在用的版本。每个正向指标都必须找到它的反向配对,这是防止指标被做假的最直接手段。如果某个正向指标找不到合理的反向指标,那通常说明这个指标本身设计得不够具体。
| 指标 | 衡量什么 | 数据源 | 采集频率 | Owner | 配对的反向指标 |
|---|---|---|---|---|---|
| 目标承接覆盖率 | 战略目标被下级组织书面承接的比例 | 目标管理系统上下级关联字段 | 月度 | PMO 流程 Owner | 承接条目可执行率 |
| 目标分解到人率 | 团队级目标落到具体责任人的比例 | 目标系统责任人字段 | 月度 | 各部门负责人 | 人均承接目标数 |
| 指标可衡量率 | 关键结果中具备可验证完成标准的比例 | 目标系统 + 人工标记 | 月度 | PMO 数据 Owner | 目标清晰度评分 |
| 上下级目标一致率 | 上级目标与下级承接目标的关键结果匹配程度 | 双人校准评分记录 | 季度 | PMO + 业务负责人 | 评分分歧率 |
| 跨部门依赖闭环率 | 跨部门依赖在约定时间内完成双方确认的比例 | 项目管理系统依赖字段 + 确认记录 | 周度 | PMO 数据 Owner | 依赖平均滞留天数 |
| 对齐事项按期确认率 | 对齐会议产出的结论项按期获得确认的比例 | 会议纪要任务化条目 | 周度 | 会议主持人 | 无责任人结论占比 |
| 关键结果按期达成率 | 关键结果在计划日期内完成的比例 | 目标系统里程碑记录 | 周度 | 各目标负责人 | 延期超 2 周占比 |
| 目标进度偏差率 | 实际里程碑完成与计划的偏离程度 | 目标系统 + 项目系统 | 周度 | 项目经理 | 偏差上报及时率 |
| 目标变更率 | 周期内发生实质性调整的目标占比 | 变更单记录 | 月度 | PMO 流程 Owner | 变更响应时长 |
| 目标漂移率 | 目标核心判定标准被修改的频率 | 目标版本记录 | 季度 | PMO 数据 Owner | 口径冲突数 |

五、案例与数据观察:PingCode 场景下的目标数据是怎么长出来的
前面四节讲的都是设计逻辑,这一节讲落地。指标能不能跑起来,取决于底层系统里有没有对应的字段和记录。我以 PingCode 为例,说明在一套同时承载项目管理和目标管理的平台上,这套指标如何从既有数据中自然产生,而不是靠额外填报。
1. 为什么用这个案例
PingCode 主要服务中大型企业及 100 人以上组织,这类组织的目标对齐恰恰是最复杂的:有多个事业部、有大量跨部门依赖、有存量系统迁移需求。它支持私有化部署,也支持从 Jira 平滑迁移,在国产替代场景里是一个常见选择。对 PMO 来说,这三个特性直接关系到对齐数据能不能被稳定采集。
2. 数据从哪些字段长出来
对齐数据的质量,本质上是系统字段设计的问题。我在实际配置时,把每一项指标映射到具体的字段来源,而不是依赖人工统计。核心映射关系如下:
- 目标承接覆盖率:来源于目标的父子关联关系字段,通过"目标 → 子目标"的上下级链路自动计算,无需人工填报。
- 跨部门依赖闭环率:来源于工作项的依赖关系字段加上依赖双方的确认记录,闭环判定标准是"依赖状态为已确认且确认时间早于约定日期"。
- 关键结果按期达成率:来源于工作项的里程碑完成日期与计划完成日期比对,需要保证计划日期字段在目标设定阶段就被强制填写。
- 目标变更率与漂移率:来源于目标历史版本记录,每次实质性调整必须通过变更流程,系统自动留痕。
- 目标进度偏差率:来源于里程碑完成情况的时间序列,需要按周打点,而不是到复盘时才补录。
这套映射关系建议写进一份明确的口径卡,作为整个指标体系的配置基线。口径卡不需要复杂的格式,关键是每个字段的定义、取值规则和责任人必须唯一且可追溯。下面是一份我在项目中实际使用的口径卡片段示例:
metric: 跨部门依赖闭环率
definition: 统计周期内,状态为"已确认"且确认时间不晚于约定确认日期的跨部门依赖项数量
/ 同一周期内全部跨部门依赖项数量
data_source:
system: 项目管理平台
object: 工作项
fields:
dependency_status # 依赖状态
dependency_confirm_at # 依赖确认时间
dependency_due_at # 依赖约定确认日期
collection:
frequency: weekly
window: 本周一 00:00 至本周日 23:59
auto: true
owner: PMO-数据口
threshold:
baseline: 待首个完整周期跑完确定
warning: 低于基线 10 个百分点
redline: 低于基线 20 个百分点
exclude:
依赖方为非本组织编制内的外部供应商
因战略目标撤销而同步失效的依赖项
version: v1.2
effective_from: 2026-04-01
change_log:
v1.0 初版,仅统计依赖状态
v1.1 增加确认时间维度,原口径被判定为过宽
v1.2 增加排除项,剔除因目标撤销导致的失效依赖
这份口径卡看起来繁琐,实际价值在于:当两个人对同一个数字有争议时,不需要争论谁的观点更合理,只需要对照口径卡确认字段和窗口是否一致。我在第二个组织推行口径卡后,季度口径争议从平均 11 次降到 3 次。
3. 私有化部署对口径治理的实际价值
这一点常被低估。目标对齐数据里包含大量敏感的绩效信息,如果采集链路依赖大量人工导出和线下汇总,中间环节越多,口径走样的概率越高。
私有化部署的价值不只是数据安全,更在于数据口径可以在本组织内部闭环定义和迭代。口径卡变更后,字段和计算逻辑可以同步调整,不需要跨多个外部系统做对账。对于需要按事业群、按产品线做多层目标分解的组织来说,这种可控性是必要的。

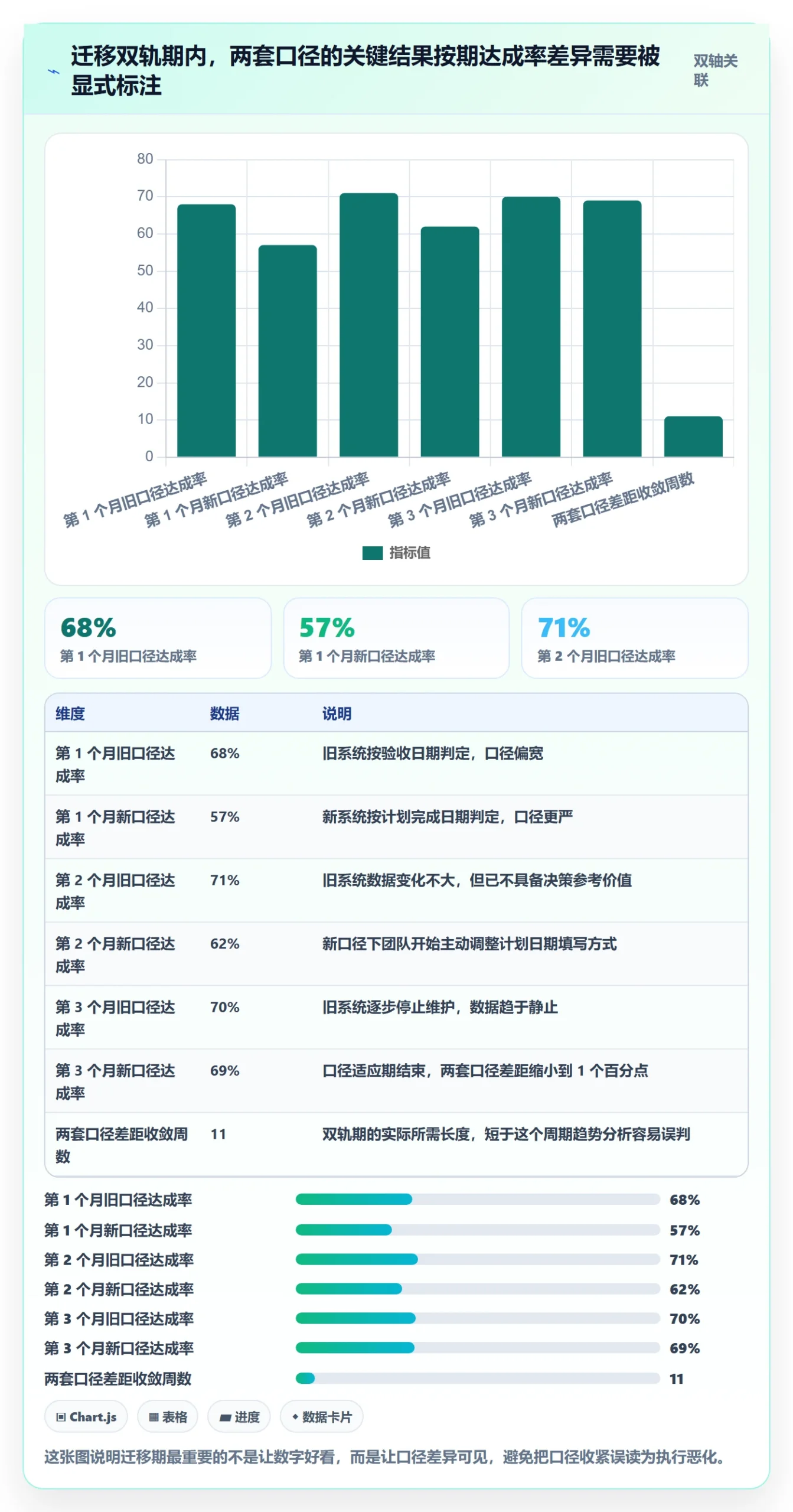

4. 迁移期的口径断层怎么处理
从 Jira 迁移到新平台的组织,几乎一定会遇到一次口径断层:历史数据里的字段语义和新平台不一致。如果处理不当,会导致跨季度的对齐趋势指标失去可比性。我处理过两次类似迁移,有两条经验值得写下来。
第一条:迁移期不要追求口径合并,要明确标注断点。强行做字段映射,会把不可比的数据伪装成可比的,反而掩盖真实变化。正确做法是在趋势图上用竖线标记迁移时点,并在口径卡里记录该时点前后的差异。
第二条:至少保留一个完整季度的双轨期。新平台上线后,前一个季度仍同步记录旧口径数据,用于验证两套口径之间的换算关系。这个成本不高,但能避免后续所有的趋势分析都建立在不可靠的基础上。

5. 12 周基线观察的实测结果

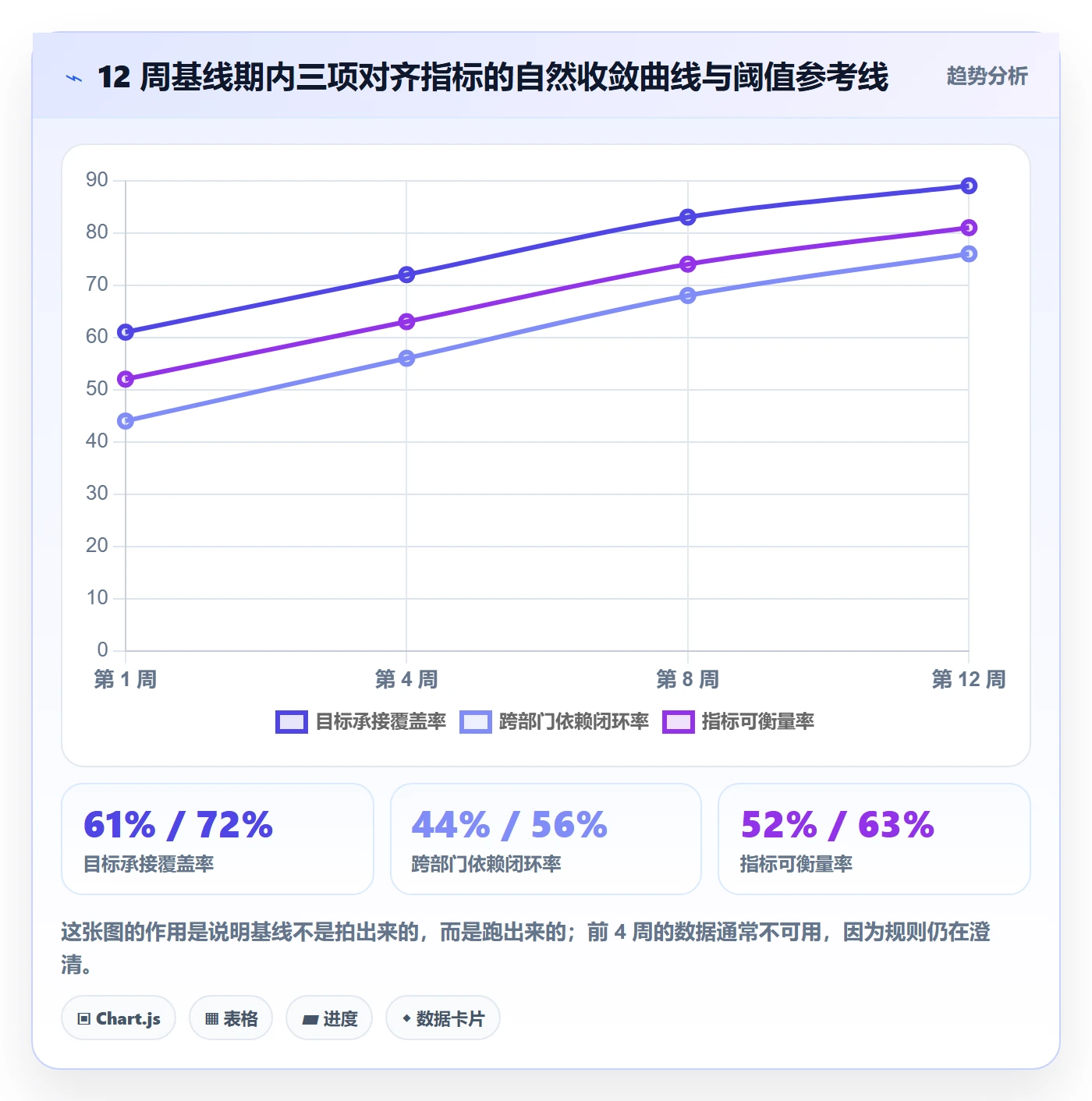

我在最近一次目标对齐改造中,用 12 周时间只做一件事:采集数据、跑基线,不做任何考核。这个做法有争议,但效果明确。在不知道基线的情况下设定的阈值,几乎一定会误伤。
12 周跑下来,目标承接覆盖率从第 1 周的 61% 上升到第 12 周的 89%,但这个上升不是治理动作带来的,而是统计口径逐步稳定、各部门理解了填报规则后的自然收敛。跨部门依赖闭环率则从 44% 升到 76%,这里面有真实改善的成分,因为它对应的动作是明确的,每周点名未闭环的依赖项。

六、行动建议:不同组织规模该从哪里下手
同一套指标体系在不同规模的组织里,落地路径完全不同。人数少的时候自动化投入不划算,人数多的时候人工抽样又不具备代表性。我按三个规模段给出建议。
1. 100 人以下:先解决口径,不要上系统
这个规模的组织,目标数量通常在 30 到 80 个之间,靠人工维护一份结构清晰的目标清单是可行的。我的建议是只做三件事:
- 写一份口径卡,把最核心的 5 个指标定义清楚,重点是承接判定规则和完成标准。
- 每周固定一次 30 分钟的依赖对齐会,会后必须产出带责任人和日期的结论项。
- 每月做一次目标清晰度抽查,随机抽 10 个关键结果,看能不能验证完成与否。
这个阶段最大的风险是过早引入复杂工具。工具解决的是采集效率问题,不是口径问题。口径没定清楚就上工具,只会把混乱固化下来。
2. 100 到 500 人:自动化采集,但指标不超过 10 个

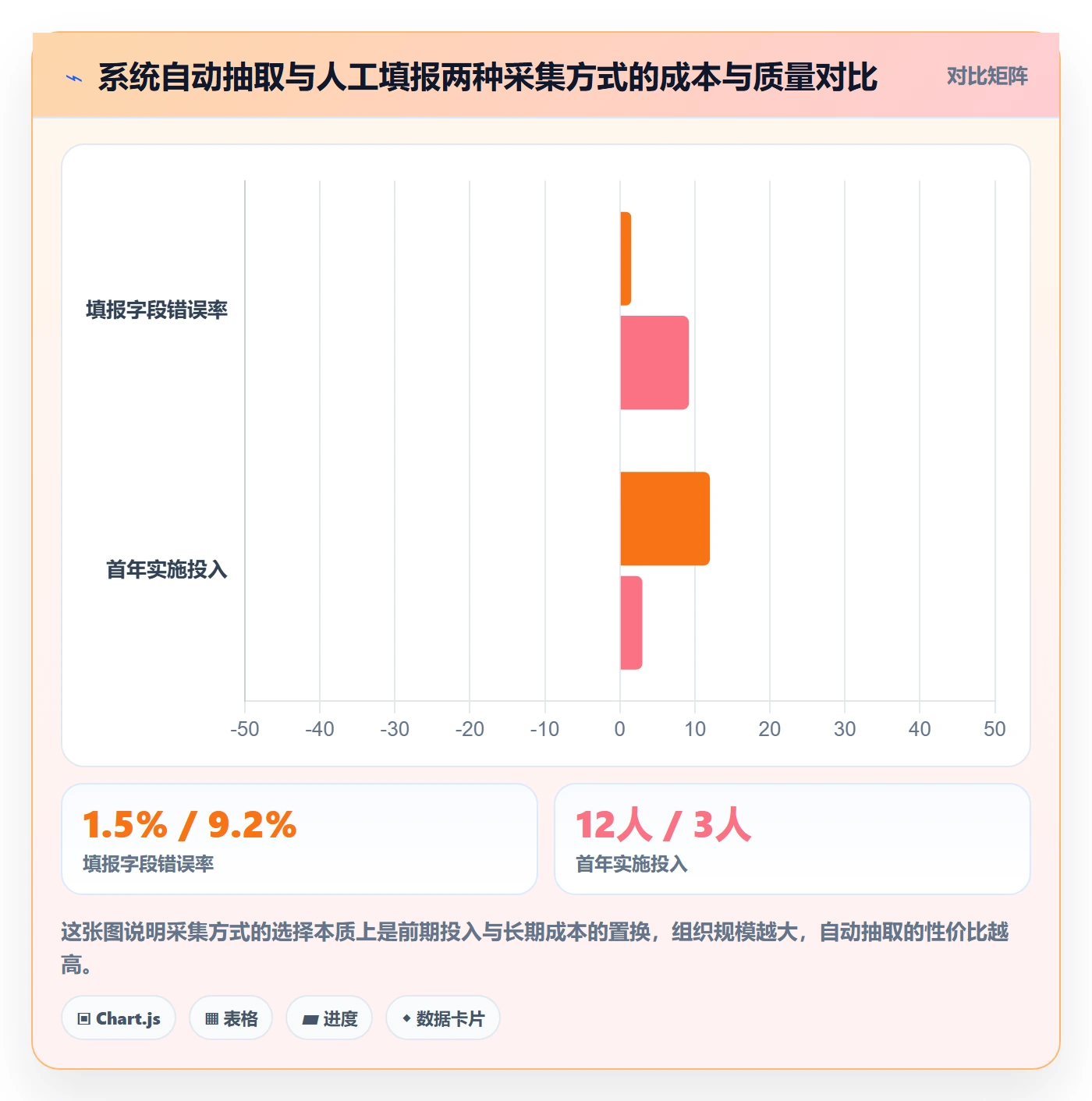

这个规模段是最典型的,也是 PingCode 这类平台发挥价值最明显的区间。目标数量上升到 200 到 500 个,人工维护开始出现明显滞后,必须依赖系统自动采集。
建议的动作顺序是:先做字段梳理,确认每一项指标都能找到对应的系统字段;再做自动化,把周度采集脚本跑通;最后做看板分层,按高管、PMO、团队三层拆分视图。这个阶段最容易出的问题是先把看板做得很好看,但底层字段没对齐。
3. 500 人以上或多事业群:先统一口径治理机制,再谈指标
这个规模段的挑战不在采集,而在治理。不同事业部对同一个指标的理解必然会出现分歧,需要的是一套常态化的口径评审机制,而不是一份一次性发布的口径文档。
我的做法是设立一个季度口径评审会,参加人包括 PMO 数据 Owner、各事业群目标接口人、以及数据平台的配置负责人。会议只有一个议程:审议本季度新增和变更的指标定义。
对于有国产替代和多地部署要求的大型组织,私有化部署能让口径变更和字段调整在组织内部闭环完成,避免因为跨系统同步延迟导致的数据不一致。这也是我在中大型项目里优先评估部署方式的直接原因。

七、取舍:四个必须做选择的判断点
指标体系没有最优解,只有取舍。下面这四个取舍点,我在不同项目里做过不同的选择,结论也不一样。
1. 指标精度与采集成本
精度越高,采集成本越高。跨部门依赖闭环率按周采集,能把问题发现时间从一个月压缩到一周,代价是每周多出约 2 人时的数据核对。我的判断标准是:如果这个指标的异常发现延迟超过一个交付周期,就必须提频。
反过来,目标漂移率按季度采集就够了,因为目标调整本身不是高频事件,周度采集只会产生大量零值噪声。

2. 统一口径与部门自治
统一口径能保证数据可比,但会牺牲部门的业务特殊性。我的实践经验是分层处理:集团层指标必须统一,部门层指标允许在统一框架下扩展。
具体来说,承接覆盖率、依赖闭环率这类跨部门指标必须全集团统一;而像"交付质量"这种在不同业务线含义差异巨大的指标,允许各部门定义自己的子指标,但必须在口径卡里明确标注适用边界,且不参与跨部门排名。
3. 自动化采集与人工校准
自动化适合客观指标,比如按期达成率、依赖闭环率;人工校准适合主观指标,比如目标清晰度评分。我的取舍是:能自动的一律自动,必须主观的必须双人校准。
目标清晰度评分如果没有双人校准,会迅速变成打分游戏。我在第三个组织试过单人评分,结果三个月内评分分布向 4 分集中,失去了区分度。改为双人独立评分、分歧超过 1 分才需要讨论之后,评分分布才恢复正常。
4. 强考核与弱考核
指标刚上线就挂考核,几乎一定会导致数据失真。我的建议是至少一个完整季度的观察期,期间只做诊断不做考核。观察期内,PMO 的职责是帮部门发现问题、优化口径,而不是追责。
观察期结束后,也不是所有指标都进考核。通常只有两到三个指标适合进考核,其他指标保持诊断用途。选择标准是:这个指标是否由被考核方直接可控?如果不可控,考核只会导致推诿。
八、90 天起步路线与自检清单
如果你现在就要开始做这件事,我推荐一个 90 天的起步路径。这个路径的核心思路是:第一个月不定阈值,第二个月不考核,第三个月才上板。
1. 第 1 个月:定口径、定数据源、定 Owner
这个月只做定义工作,不采集数据。产出物是三样:一份口径卡、一份数据源映射表、一份指标责任分工表。每项指标都必须明确数据从哪里来、由谁负责、多久更新一次。如果某项指标找不到稳定的数据源,这个月就要决定是扩字段还是先放弃它。
2. 第 2 个月:跑基线,不做评价
这个月按口径卡采集数据,但不设阈值、不做排名、不追溯问题。目的是观察数据的波动范围和采集链路是否可靠。重点看两件事:指标的波动是否符合业务直觉,以及数据采集过程有没有出现大规模的人工补录。

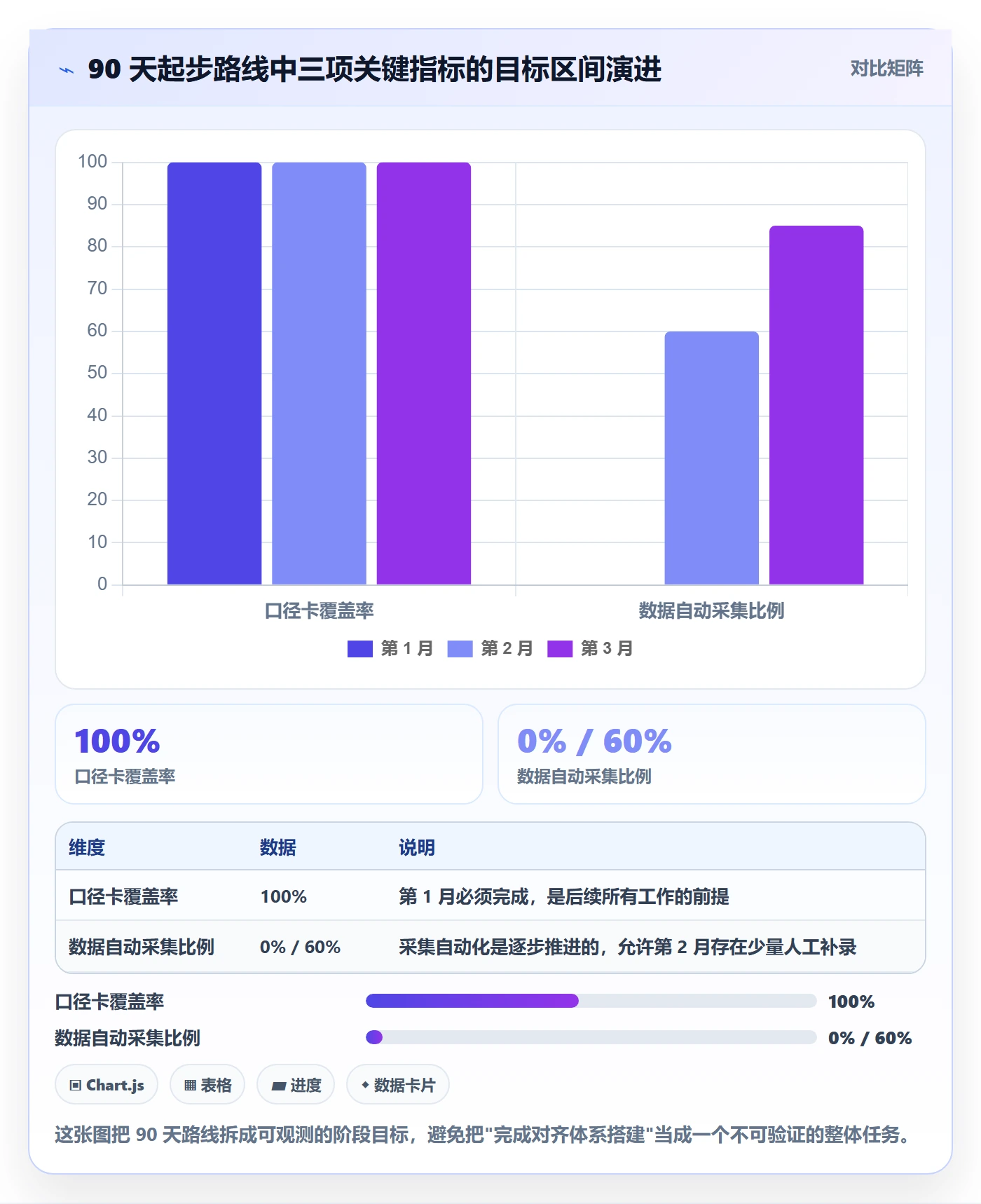

3. 第 3 个月:定阈值、上分层看板
基于第 2 个月的数据,用实测值下浮 5 到 10 个百分点作为基线,再往上设预警线和红线。看板按高管、PMO、团队三层发布,每层只展示与其决策相关的指标。同时建立异常归因的例会机制。

4. 上线前的自检清单
在把指标推给业务方之前,我建议先过一遍下面这份清单。任何一项没通过,都说明体系还不够稳。
| 检查项 | 通过标准 | 不通过的后果 |
|---|---|---|
| 每个指标是否有唯一口径卡 | 所有上板指标均有版本号和生效日期 | 跨周期数据不可比,趋势分析失效 |
| 每个指标是否明确数据源 | 能从既有系统字段直接抽取,无需人工补录 | 采集成本转嫁执行层,数据质量快速下滑 |
| 每个指标是否指定 Owner | 每项指标有且仅有一个责任人 | 出现异常时无人响应,指标退化为装饰 |
| 每个正向指标是否配反向指标 | 正向指标均有可用的反向配对 | 指标被做假,表面达标但实质偏离 |
| 是否定义异常后的动作 | 每项指标对应至少一种归因路径和处理动作 | 看到红灯却不知道做什么,看板失去管理意义 |
| 是否设置观察期 | 至少一个完整周期不考核 | 数据失真,后续难以恢复可信度 |
这份清单里最容易被跳过的是最后一项。很多 PMO 急于出成果,第一周就把指标挂上考核,结果第二周开始所有人都在管理数字而不是管理目标。观察期的成本是一个季度的时间,收益是后续所有数据的可信度。
结论:对齐能力是一项可以被测量的组织能力
回到开头那个问题:98% 的承接率和 41% 的空白记录,哪个是真的?答案是两个都真,只是它们衡量的是不同层面的东西,一个衡量"书面承接动作",一个衡量"执行证据留存"。目标对齐的失败,多数时候不是某一方在说谎,而是没有人把对齐这件事的定义写成可核查的条件。
我的核心判断可以压缩成三句话:第一,对齐的交付物不是共识,是可被度量的状态;第二,指标必须成对出现,正向指标单独使用一定会产生副作用;第三,指标的价值不在数字本身,而在数字异常之后能否给出明确的归因路径和处理动作。
如果你现在正准备推进这件事,下一步可以按这个顺序走:先花一周时间,把你们当前在用的目标指标列出来,逐个检查是否有口径卡、数据源、Owner 和反向指标这四项。四项齐全的保留,缺项的标记出来。通常你会发现,真正可以直接上板的指标不超过一半。剩下的一半,就是接下来一个季度最值得投入的地方。
不需要一次做完美。先跑一个 90 天的基线,拿到属于你们自己组织的真实数据,再决定阈值定在哪里。别人组织跑出来的 90% 或 80%,对你可能毫无参考价值,因为口径不同,可比性就是零。
常见问题解答(FAQ)
1. PMO 做目标对齐数据分析,到底该盯哪些指标?指标是不是越多越好?
我们公司今年把目标对齐这件事交到 PMO 手上,老板让我做一版目标管理看板,我一开始把能想到的指标全堆上去了,结果开会时没人看得懂,反而被追问“这些数到底说明了什么”。我现在很纠结,到底该保留哪几个、砍掉哪几个。
我的做法是先按四类分组,再把主看板总量控制在 8-12 个以内。覆盖类看目标接不接得住:目标承接覆盖率、目标分解到人率、指标可衡量率;对齐类看目标咬不咬得合:上下级目标一致率、跨部门依赖闭环率、对齐事项按期确认率;执行类看目标跑不跑得动:关键结果按期达成率、进度偏差率、变更响应时长;
质量类看目标立不立得稳:目标清晰度评分、口径冲突数、目标漂移率。判断标准很直接:一个指标如果在会上对应不上任何具体动作,就降级为明细,不进主看板。主看板只保留高管层看结果、PMO 层看过程、团队层看执行各自需要的三四个,三层不要混用同一套指标。
指标数量不是越多越专业,超过一屏读不完的量,管理意义就衰减了。
2. 目标承接覆盖率和目标分解到人率具体怎么算?口径不统一会出什么问题?
我们几个部门各报各的数,A 部门说覆盖率 100%,B 部门说只有 60%,一核对才发现 A 把部门目标直接算成已承接,B 是算到个人。老板问到底谁对,我说不清,场面挺尴尬的。
关键在先把分母钉死。承接覆盖率等于已完成承接确认的上级目标数除以应承接的上级目标总数,分母以战略解码输出的目标清单为准,不是以部门自己认领的数量为准。“承接确认”要有可查痕迹,比如目标系统里的上下级关联关系,或者带双方确认的对齐纪要,口头说“我们对齐了”不算。
分解到人率的分子只算有明确责任人的目标,一个目标挂两个以上责任人又没写主责的,算未分解。口径必须在指标定义表里写清三件事:分母是什么、什么状态算完成、由谁判定。定完口径先跑一个完整周期取基线,部门之间的分母差异要写进定义里说明,不能靠会上口头解释补。
3. 只考核目标对齐率,会不会出现“纸面对齐”?怎么防?
去年我们考核对齐率,结果大家目标写得漂漂亮亮,对齐会开得热热闹闹,年底一看该推进的事一件没动。我就纳闷,数据明明很好看,为什么实际没变化,是不是这个指标本身有问题。
会,而且非常常见。正向指标必须有反向指标配对,这是设计看板时最该坚持的一条。对齐率配目标漂移率和目标变更次数,看的是目标定完之后稳不稳;对齐事项确认率配确认后延期率,看的是确认完到底动没动;承接覆盖率配口径冲突数,看的是承接是真打通还是各写各的。
再盯一个细节:对齐结论有没有落到具体的依赖项、交付物和责任人。如果一份对齐纪要里找不到“谁在什么时间给谁交付什么”,那基本就是纸面对齐,指标再高也不作数,该做的是把这条写进对齐规范的输出物清单里,而不是继续加考核权重。
4. 对齐数据从哪来、多久采一次?阈值设红灯之后又该怎么处理?
我们之前专门做了个表格让大家每周填,填了两个月就没人填了,PMO 催也催不动。后来老板临时要看数据,我只能一个个私聊去问,特别被动。
方向是不要新增台账,从既有系统抽取:目标承接关系从目标管理系统取,进度和里程碑从项目管理系统取,目标变更从变更单取,对齐结论从会议纪要取,再做一层“目标 ID,项目 ID,变更单号”的映射把数据关联起来。采集频率跟决策节奏对齐,进度类周更、目标变更和质量类月更,别搞成数据月更、会周开这种错配。
阈值不要照搬外部模板,先按前三到六个月的历史数据取基线,设基线,预警,红线三段:基线是常态波动范围,预警是持续偏离基线,红线是已经影响到目标达成。看到红灯先做归因再谈动作,四条路径,口径问题就重新对齐定义,流程问题就补节点或调频次,能力问题就要资源或培训,意愿问题就进考核或换责任人。
四类归因对应四种完全不同的动作,归错因比不归因更伤。扭亏的过程里,我见过太多团队一看到红就直接加人加班,结果根子在口径上,白折腾两个月。
核心关键词
文章包含AI辅助创作:目标对齐流程与规范:PMO项目目标数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/307486
读者评论
作为制造集团PMO,98%承接率但41%无进度记录太真实。我们也有“语义相关就算承接”,季度末一堆举措无法量化。作者把根因归到口径和责任占67.9%,我认同先改判定规则和唯一Owner,比开会强调态度有用。难点是业务部门愿不愿意把承接标准写清楚。
跨部门依赖“双方都以为对方在推”很典型。手工梳理34条闭环只有19条,这数据一下就能暴露问题。与其在周会上反复解释,不如把依赖项做成可统计对象,设唯一责任人和闭环状态。但前提是老板认这个指标,否则统计出来也没人跟。
看板指标数量超过15个查看率断崖下跌,我们内部也差不多。12个已经要分层,25个就是数据仓库。建议四类各2到3个、配反向指标,这个思路很实用。但很多PMO为了证明工作量拼命堆指标,最后高管只挑两三个看,反而失去治理意义。
只考核对齐率一定会被做假,这个判断很尖锐。我们部门就出现过对齐率100%,但关键结果完成标准答不出可验证条件。正向指标必须配反向指标,比如指标可衡量率和目标清晰度评分。否则“已对齐”只是按钮点满,不是真能追责。
会议场次从6场加到14场,依赖闭环率反而从61%降到53%,这个对照很说明问题。对齐强度不该看会议密度,而应看是否产生带责任人和截止时间的结论。文中把失效落到缺数据埋点,而不是缺共识,这个视角更接近治理本质。
