2023年下半年,我帮一家年营收八亿出头的制造企业做PMO年度复盘。他们年初立项时定了17个项目目标,到6月底有11个被改过,年底真正能拿出完整数据链、说清楚"为什么达成"或"为什么没达成"的,只剩4个。剩下的13个,复盘会开成了表态会,每个人都在讲自己做了什么,没人能回答"目标为什么是这个数"。这件事让我彻底想明白一件事:大部分项目目标不是败在执行,而是败在从0到1那一段,从"一句口号"到"一个可被数据验证的目标"之间,根本没有桥。
这篇文章不讲SMART五原则,也不重复OKR和KPI的区别。我想用PMO数据分析的视角,把"项目目标从0到1"拆成一条能跑起来的数据闭环:目标怎么来、数值怎么算、口径怎么定、过程怎么追、变更怎么留痕、复盘怎么归因。读完你应该能判断一件事:你手头那些目标,到底是"写出来的",还是"算出来的"。
一、先给结论:项目目标从0到1,本质是建一条可验证的数据链路
先把我最核心的判断放在前面,后面所有内容都是对这三句话的展开。
第一,没有基线的目标值,等于拍脑袋。一个目标如果没有历史数据、业务现状、资源产能作为参照,它的数值就不是"目标",而是"期望"。期望是不可管理的,因为它无法证伪,达不成时你永远不知道是目标太高还是执行太差。
第二,没有统一口径的目标,等于无法验收。目标里每一个名词,都必须能落到一个指标名、一条计算公式、一个数据源上。否则到了年底,三个部门能给你三个不同的完成率,而且是三个都"算得对"的完成率。
第三,没有领先指标的目标,只能事后解释。如果目标看板上只有一个滞后结果指标,那你永远是在月底、季末、年底才发现偏差。那时候留给你的选择只有两个:调目标,或者写检讨。
基于这三点,我把PMO在目标管理里的角色定义成四个,而不是一个:目标架构师(设计目标的结构和层级)、数据管家(定义口径、维护指标字典)、对齐协调者(处理依赖、优先级、资源冲突)、复盘教练(把一次项目经验变成下一轮基线)。很多PMO做得很累却没价值,是因为只做了第三个,还做成了"催进度"。

二、真实场景:目标烂尾通常有三种典型形态
我把过去几年接触过的项目目标失案例做了分类,绝大多数逃不出下面三种形态。它们的症状很像,但病因完全不同,用错药会越治越乱。
1. 拍脑袋型:目标值是会谈桌上谈出来的
典型场景:老板说"今年效率要提升30%",部门负责人回去把30%写进项目目标,项目组再把这个数字拆成四个季度的里程碑。整个过程没有一个人问过:当前效率的基线是多少?怎么测?30%是怎么来的?
这种目标最大的问题是不可证伪。到了年底,即使实际提升了18%,你也可以说"我们做了大量工作";即使提升了35%,你也不知道是因为目标定低了还是执行超预期。没有基线的目标,达成和未达成都不产生信息量。
2. 口径撕裂型:同一个目标,三个部门三个数
这是我最常见、也最消耗组织信任的一类。举个例子:某SaaS公司2023年定的目标是"客户续约率提升到85%"。到了9月,客户成功部报82%,销售部报76%,财务部报88%。三个数字都算得"对",客户成功部算的是金额续约率,销售部算的是客户数续约率,财务部算的是确认收入口径下的续约。目标写的是"续约率",但没人定义"续约率"。
口径撕裂的代价不只是数字对不上。真正的损失是:跨部门协作会退化成口径辩论。每次开会前30分钟都在争论"你这个数怎么来的",而不是讨论"我们下一步做什么"。
3. 脱节型:目标和执行跑在两套系统里
目标写在年度经营计划文档里,执行记录在项目管理工具里,两者之间没有字段级的关联。结果是:看目标的人不知道执行到哪一步,做执行的人不知道自己的任务对应哪个目标。到了复盘,PMO只能靠人工把两边"对"起来,对完之后发现对不上,于是又回到口径辩论。
我在一家制造企业见过最极端的情况:17个项目目标,11个在年中被调整,但没有一条变更记录说明"为什么调、谁批的、影响是什么"。年底复盘时,管理层想区分"哪些是目标本身定得不合理,哪些是执行不力",根本无从下手,因为中间的过程证据全部丢失了。

三、拆解常见误区:六个让你越努力越偏的动作
下面六个误区,我在不同企业反复见到。它们的共同点是:看起来都很"专业",实际上是目标管理失效的直接原因。
1. 把SMART、OKR当成"目标测算工具"
这是最普遍的误解。SMART解决的是表达质量问题,让目标写得清楚、可衡量;OKR解决的是对齐与聚焦问题,让组织的注意力集中。但它们都不解决一个核心问题:这个数值应该是多少,凭什么?
目标值从哪来,是数据分析问题,不是表达问题。用SMART把一个拍脑袋的数字写得很漂亮,只是让错误更精致。
2. 把交付物当目标
"6月底完成系统上线",这是里程碑,不是目标。里程碑回答"做完什么",目标回答"做完之后业务发生了什么变化"。如果目标是"上线",那么上线当天目标就100%达成了,哪怕上线后没人用、流程没跑通。交付物是目标的手段,不是目标本身。
3. 把KPI当目标
KPI是考核工具,目标是管理工具,两者可以重合但不必然重合。把KPI直接当项目目标,会带来两个后果:一是目标会被人为压低(因为要背考核),二是过程指标会被忽略(因为只考结果)。我见过一个团队,目标写"客户投诉率低于2%",结果他们把投诉登记口径改了,数字达标,问题还在。
4. 指标越多越安心
有的PMO为了提高"数据化程度",一个项目目标挂二十个指标。结果是看板没人看,因为看不出重点;数据采集成本极高,运营负担重;而且指标之间互相矛盾时,没人知道该听谁的。一个项目目标配1个结果指标、2-3个领先指标,通常在可管理范围内。
5. 目标变更不留痕
很多团队认为"改目标"是件不光彩的事,所以偷偷改、口头改、会后改。这直接摧毁了复盘的可能性。变更本身不是失败,外部环境变了、资源被抽调了、战略优先级调整了,目标当然要改。但变更必须有记录:改了什么、为什么改、谁批的、对上下游有什么影响、口径是否同步更新。
6. 复盘变成追责会
当目标缺少基线和过程数据时,复盘只能讨论"谁的责任"。而一旦复盘变成追责,下一次大家就会本能地降低目标、模糊口径、隐藏过程数据,整个体系就进入了负向循环。

四、专业判断逻辑:目标从0到1的六步数据闭环
把上面的问题反过来看,就是一条可执行路径。我把它总结成六步,每一步都有明确的输入、输出和PMO动作。
1. 第一步:战略解码与问题定义
目标不是从会议室白板上开始的,是从战略和问题开始的。PMO在这一步要推动三件事:
- 明确要解决什么问题。不是"提升效率",而是"订单交付周期中,排产环节平均占用4.2天,是主要瓶颈"。
- 定义成功长什么样。即目标达成后的可观察状态,包括业务结果、时间窗口、受益对象。
- 划清边界条件。明确哪些不做、哪些是约束(预算、人力、合规、系统改造窗口)。
PMO在这里的输出物我建议是三份:目标问题陈述(一页纸)、成功标准清单、目标假设清单(把"我们认为……"全部写出来,作为后续验证对象)。假设清单特别重要,因为复盘时你会发现,很多所谓"执行失败"其实是假设不成立。
2. 第二步:基线扫描与数据盘点
这一步是绝大多数项目缺失的环节。没有基线,后面所有目标值都是空中楼阁。基线至少要扫四类:
- 历史项目数据:同类项目过去的表现,包括周期、成本、质量、返工率。
- 业务现状数据:当前流程各环节的实际数值,尤其是瓶颈环节。
- 资源产能数据:团队人力、可用工时、关键角色瓶颈、外部依赖的响应周期。
- 外部基准:行业公开数据、供应商承诺、同类组织的可参照值(注意口径差异)。
同时要做数据可用性评估。我常用的判断维度有三个:数据是否可得(能不能取到)、数据是否可信(口径是否稳定)、数据是否及时(更新频率能否支撑决策)。三者缺一,这个指标就不适合直接用作目标指标,需要先做数据治理。
3. 第三步:建立指标字典
指标字典是把目标从"文字"变成"数据对象"的关键一步,也是PMO最有价值、最容易被忽略的产出。一个可用的指标字典,每条指标至少要包含七个字段。
指标字典字段结构(示例)
指标名称: 订单交付周期
指标英文名: order_delivery_cycle
指标类型: 结果指标 / 滞后指标
计算公式: 交付完成时间 – 订单确认时间(单位:工作日,取中位数)
数据来源: ERP 订单表 + 项目管理系统里程碑记录
更新频率: 每日自动更新,周度汇总
责任部门: 供应链运营部
统计口径说明: 剔除客户原因导致的暂停时长;跨月订单按确认时间归属月份
异常处理规则: 单笔超过 60 自然日视为异常,单独标注不纳入均值
很多人会问:为什么要写得这么细?因为口径争议的成本远高于定义成本。定义一个指标花两小时,可能省掉后面二十次会议的口径辩论。
另外要区分领先指标与滞后指标。交付周期是滞后指标,它反映的是已经发生的结果;而"排产计划一次通过率""工序等待时长"是领先指标,它们会提前预示交付周期是否会恶化。一个目标如果只有滞后指标,监控必然是滞后的。

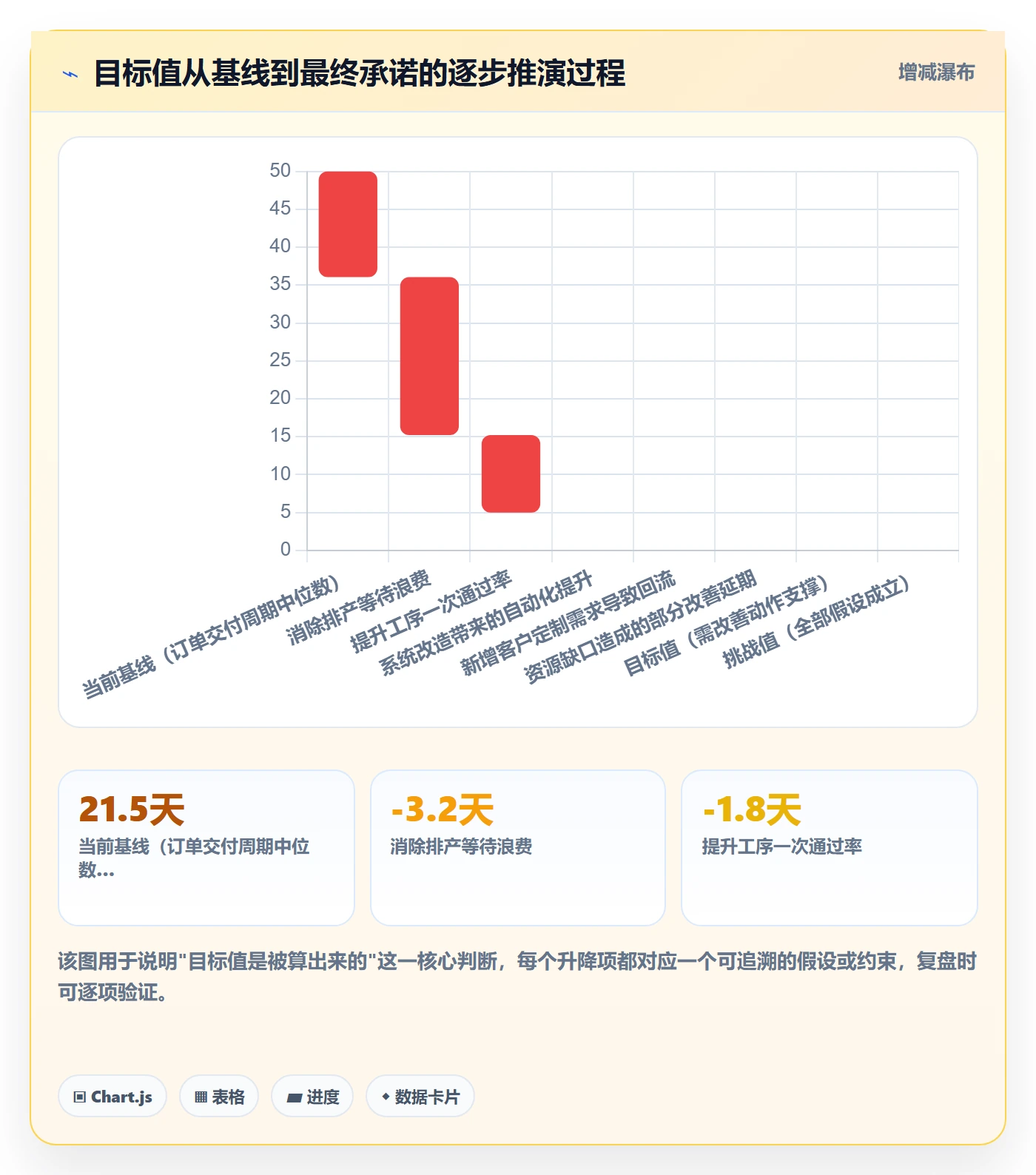

4. 第四步:目标值测算与假设记录
这一步是"算目标",不是"谈目标"。我通常按三层设定:
| 目标层次 | 含义 | 测算依据 | 使用场景 |
|---|---|---|---|
| 保底值 | 按现有资源和节奏,确定性较高的水平 | 历史中位数 + 已知改善项 | 考核底线、资源保障承诺 |
| 目标值 | 需要一定改善动作和跨部门配合才能达成 | 历史较好分位 + 改善措施预期收益 | 日常管理与资源投入依据 |
| 挑战值 | 需要突破性条件(如系统改造、流程重构) | 外部基准 + 假设全部成立的上限 | 战略激励、不作为考核承诺 |
三层目标的价值在于:它把"达不成"变成一个可分析的结果,而不是一次失败。如果只达保底值,说明改善措施没落地;如果连保底值都没到,说明基线或假设有严重问题。
同时必须记录关键假设和资源约束:达成目标值需要哪些人、多少预算、哪些外部依赖、哪些前置条件。这些假设在复盘时是判断"目标合理性"的唯一依据。
5. 第五步:对齐、承诺与责任明确
目标对齐不是开会喊口号。我在实践中把它拆成三个具体动作:
- 纵向对齐:验证项目目标能否逐级映射到上一层业务目标或战略主题,映射不上的目标要重新审视。
- 横向对齐:列出跨部门依赖清单,明确每一项依赖的提供方、交付时间、验收标准和违约影响。
- 承诺机制:明确单一责任人(不是"某某部门")、验收标准、数据来源、变更规则。
这里有一个经常被忽略的细节:承诺必须包含"数据承诺"。也就是说,责任人不只要承诺结果,还要承诺按期、按口径提供过程数据。否则监控环节会因为数据缺失而瘫痪。
6. 第六步:监控、变更留痕与复盘
这一步把目标变成持续运行的机制。我建议的最小配置是:
- 周度数据更新:领先指标每周更新,滞后指标按业务周期更新。
- 阈值预警:每个指标设定黄线和红线,触发后自动通知责任人,而不是等人去查。
- 变更日志:任何目标调整都要记录原因、影响范围、审批人、口径是否同步调整。
- 分层复盘:里程碑级做轻量回顾,季度做归因复盘,项目结束后做方法论沉淀。
复盘的框架我通常用四象限:目标是否合理、过程是否受控、数据是否可信、外部是否变化。这四个问题回答完,责任归属自然清楚,不需要专门去追责。

五、具体案例:用PingCode把目标闭环落到系统里
前面讲的是方法论,但方法论不落到工具上,最后会退化成一堆Excel和口头承诺。我在中大型企业做PMO落地时,通常会选一个能把"目标、指标、执行、证据"放在同一套体系里的平台。这一节我以PingCode为例,讲清楚目标数据闭环怎么在系统层面跑通。
1. 为什么是中大型企业场景更需要系统化
PingCode主要服务中大型企业及100人以上组织,这个定位和目标数据闭环的诉求高度吻合。原因很直接:组织一旦超过100人、项目一旦超过10个并行,靠人工维护目标与执行的对应关系必然失真。目标卡在文档里、任务在工具里、数据在报表里、证据在邮件里,四套东西没有任何一处是自动对齐的。
另外两个现实约束也值得说清楚:一是私有化部署,很多制造、金融、能源类企业对数据边界有硬要求,目标数据涉及经营指标,必须留在自己可控的环境里;二是历史资产迁移,不少团队已经在用Jira管理研发与项目执行,切换到新平台时最大的顾虑不是功能,而是历史数据的完整性。PingCode支持Jira平滑迁移,这一点在国产替代选型时是关键决策项,迁移成本往往比采购成本更影响项目成败。
2. 目标卡如何映射为可追踪的工作对象
我通常的做法是:把"一页纸项目目标卡"直接落成系统中的目标实体,再向下拆解为可执行的工作项。映射关系大致是:
| 目标卡要素 | 系统中的承载方式 | PMO关注点 |
|---|---|---|
| 目标陈述与成功标准 | 目标实体描述字段 + 验收标准字段 | 是否可证伪、是否有明确完成定义 |
| 结果指标与领先指标 | 自定义指标字段 + 关联报表 | 口径是否唯一、数据源是否稳定 |
| 保底/目标/挑战三层值 | 指标目标值字段(多档位) | 是否记录测算假设 |
| 责任人 | 单一负责人字段 | 是否落实到人,而非部门 |
| 里程碑与交付物 | 工作项层级结构 | 是否与目标形成父子关联 |
| 跨部门依赖 | 关联工作项 + 依赖关系标记 | 依赖方与交付时间是否明确 |
| 变更记录 | 操作日志 + 变更说明字段 | 原因、审批、口径影响是否留痕 |
这张表的价值在于:它让"目标"从一个文档概念变成了一个有ID、有字段、有历史记录的数据对象。只要目标有了ID,后面所有的指标、任务、变更、复盘都能挂上去,追溯链路才成立。
3. 指标字典怎么落到字段和报表上
指标字典写在文档里会腐烂,写进系统才会被使用。我在实施时的做法是把字典的七个字段拆成两类:定义类字段(指标名、公式、口径说明)写成系统内的说明文档并关联到目标;运行类字段(数据源、更新频率、责任人、异常规则)配置到报表和自动化规则里。
举个例子:把"订单交付周期"设为报表中的一个指标行,数据每天自动刷新,同时配置阈值规则,当周中位数超过19天时,自动在企业协作通道里提醒项目负责人,并在目标看板上把对应目标状态改为黄色。这样"预警"就不再依赖某个人的勤快。
4. 看板、预警与数据节奏的配套
系统有了,还需要定义节奏。我的建议是三档:
- 周度:领先指标更新 + 异常清单,5分钟看完,只看红黄项。
- 月度:滞后指标校验 + 目标进度评估 + 依赖风险复盘。
- 季度/里程碑:目标合理性复核 + 变更审批 + 归因复盘。
要注意的是,看板不是给人"看"的,是给人"决策"的。每一块看板上都应该有一个明确的动作触发条件,否则它就只是装饰。

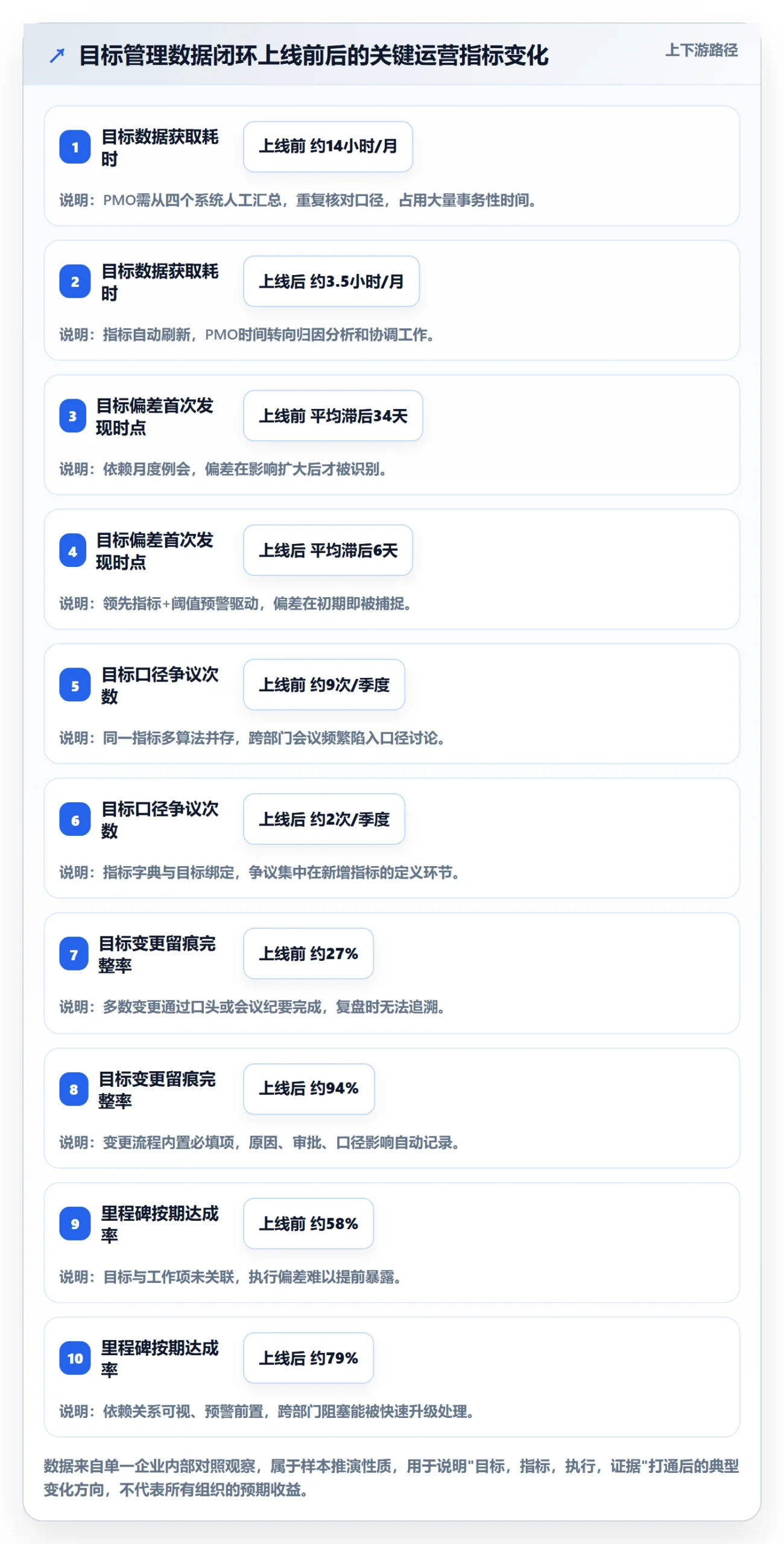

5. 一组上线前后的数据观察
下面这组数据来自我在一家约600人规模的装备制造企业做目标管理优化的前后对照,属于内部观察数据,不是行业统计,仅供参考结构而非绝对值。这家企业的背景比较典型:多项目并行、跨部门依赖多、有私有化部署要求、原本使用Jira管理研发工作项。

6. 迁移这件事,比想象中更影响成败
我特别想强调迁移这一环。很多国产替代项目失败,不是新系统功能不行,而是历史数据搬过去之后"对不上",状态映射错位、字段丢失、关联关系断裂,导致团队对新系统失去信任。所以在选型阶段,我建议PMO直接要求做一次小范围真实数据迁移验证,而不是看演示。PingCode支持Jira平滑迁移这一点,在实际项目里确实能减少大量摩擦成本。目标管理体系的迁移,本质上迁移的是组织的历史记忆,不能一次性清空。
六、不同情况下的行动建议
同一套方法,在不同组织阶段的做法差别很大。下面分四种典型情况给出建议。
1. 从0到1的小团队(20人以内,单项目为主)
不要上复杂体系。我建议只做三件事:写清一个结果指标+两个领先指标;用一页纸目标卡固化口径和责任人;每周花15分钟看一次数据。工具上能用表格就用表格,不要为了"数据化"先花两个月搭系统。
这个阶段最大的风险不是方法不完善,而是过度设计,用不起来的模板等于没有模板。
2. 百人以上、多项目并行(PMO已设立)
这是最需要系统化支撑的场景。建议按这个顺序推进:先建指标字典,再定目标卡模板,然后打通目标与工作项的关联,最后配监控与预警。顺序不能反,先上系统再定口径,结果是把混乱自动化了。
同时建议把目标数据从"人找数据"改成"数据找人"。我见过的成功案例里,PMO的周度工作重心不是取数,而是解读异常和推动纠偏。
3. 已有成熟海外工具、考虑国产替代
先做三件事再决策:一是盘点现有工具里承载了多少"目标与执行关联"的数据,二是评估迁移后状态和字段映射的损失率,三是确认新平台是否支持私有化部署。只有前三项都过关,替代才是净收益。
不建议为了省license费用强行迁移,也不建议因为"历史数据麻烦"继续忍受口径割裂。判断标准是:迁移成本 vs 未来三年的管理摩擦成本,哪个更大。
4. 强合规、强数据边界行业(制造、金融、能源等)
这一类场景里,私有化部署基本是前置条件。建议在选型阶段就把数据存储位置、访问审计、导出权限作为硬性评估项,并与信息安全部门同步评审。目标数据往往涉及经营敏感信息,一旦合规不过关,整套体系会被推倒重来。

七、不同情况下的取舍
目标管理体系没有"最优解",只有"当前阶段的合理取舍"。下面四组取舍,是我在实践中最常和团队争论的。
1. 指标颗粒度 vs 采集成本
指标拆得越细,管理越精准,但采集成本和执行负担也越高。我的经验判断是:当某个指标的采集工时超过它带来的决策价值时,就应该降级为"季度观察"而不是"周度监控"。不要因为"能采"就采。
2. 目标刚性 vs 业务变化
目标完全不改,团队会为了达成而扭曲动作;目标随时可改,目标就失去管理意义。我的建议是划分变更等级:口径变更和里程碑微调授权项目经理;目标值调整必须走PMO和管理层审批;目标方向调整必须重新做战略对齐。分级授权比"一刀切"更可持续。
3. 工具先行 vs 机制先行
我明确建议机制先行。原因很直接:工具是机制的放大器,机制不清时上工具,只会把混乱放大得更快。先用表格跑通三轮月度节奏,再考虑上系统,这样你才知道自己真正需要什么功能。
4. 自建 vs 采购

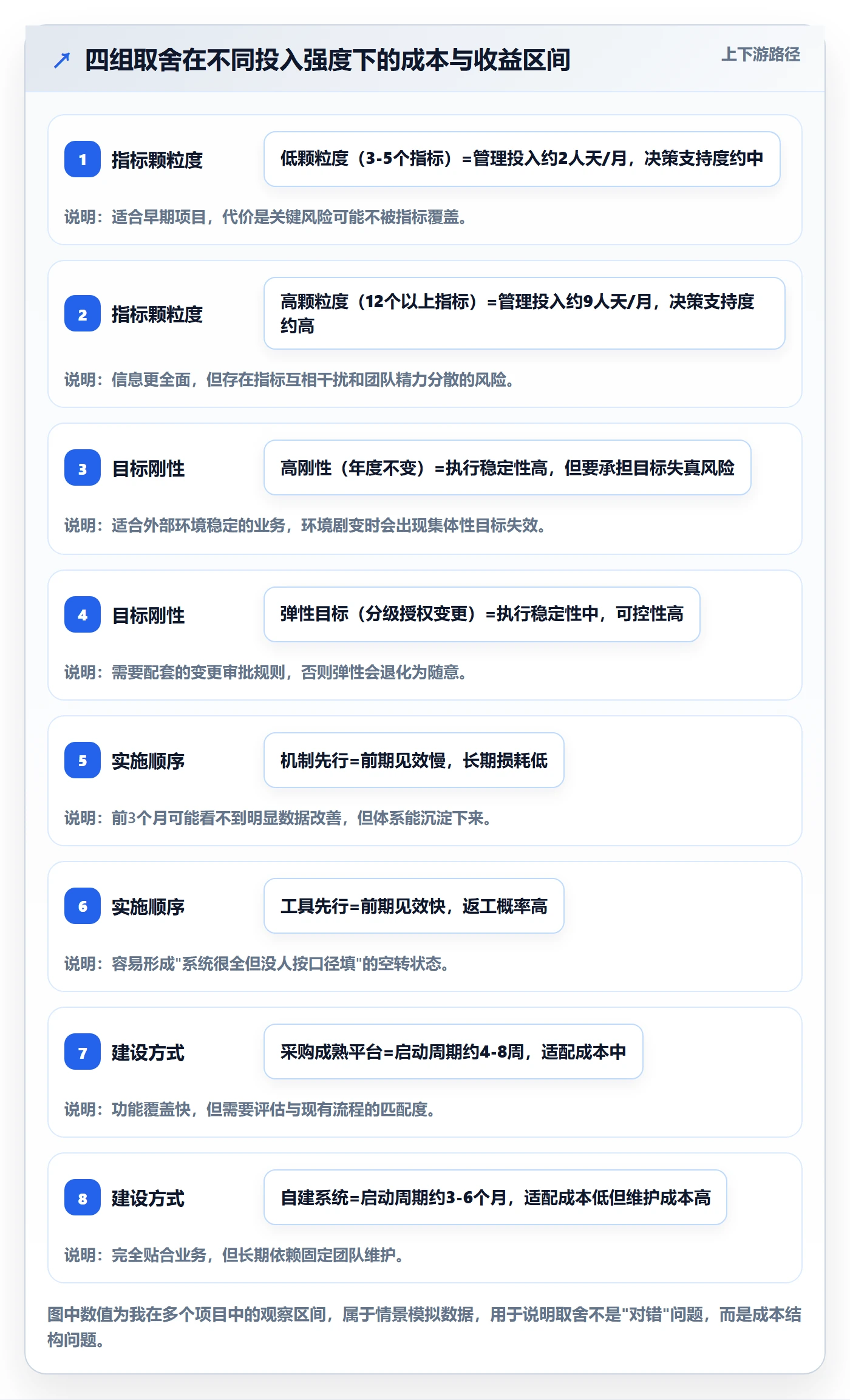

自建的优势是贴合,劣势是维护成本和人员依赖;采购的优势是成熟,劣势是适配调整。判断标准主要有三个:目标管理是否是核心竞争力、团队是否有持续投入能力、数据边界是否有硬性要求。三项里有两项偏向"是",才值得考虑自建。

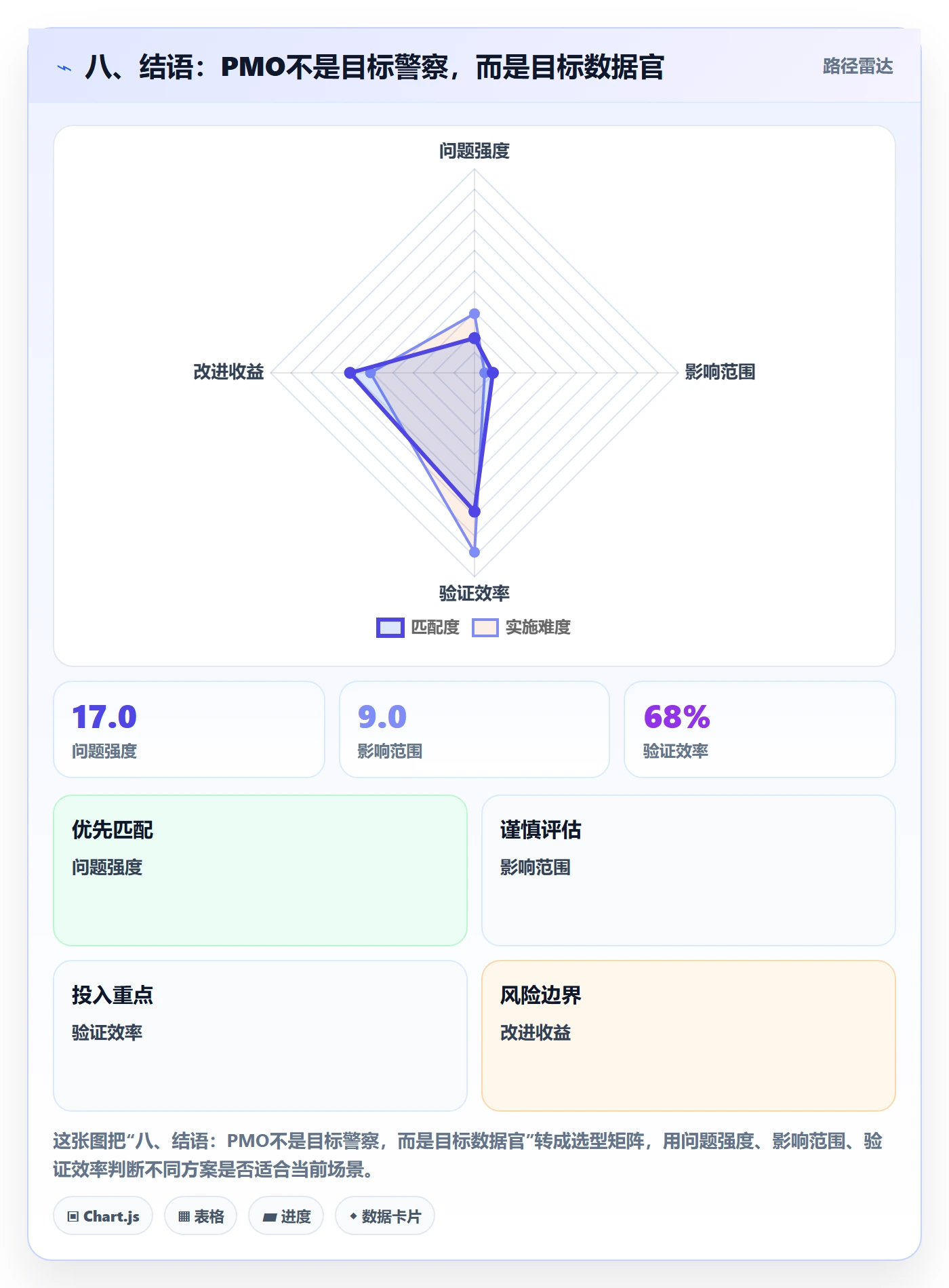

八、结语:PMO不是目标警察,而是目标数据官
回到最开始那家制造企业。第二年他们重做了目标体系,17个目标减到9个,每一个都配了基线、口径、三层目标值和变更规则。年底复盘时,第一次出现了这样的场面:讨论的不是"谁没做好",而是"第三个假设不成立,我们下次应该怎么改测算方式"。那一刻我才觉得,目标管理真正开始产生组织能力,而不是产生压力。
如果要用一句话总结我对"项目目标怎么做"的判断,就是这句:目标不是写出来的,是算出来、对齐出来、追出来、复盘出来的。SMART和OKR解决的是"怎么表达",数据闭环解决的才是"这个数凭什么"。前者让你把话说明白,后者让你把事做成。
如果你的组织现在正要开始做这件事,我的建议是不要一次性铺开。先选一个项目做样板,按这六步走一遍:定义问题、扫基线、建字典、算目标值、对齐承诺、配监控和变更规则。跑完一个完整周期(至少一个季度),你会拿到两样东西:一套被验证过的模板,和一堆只有你自己的业务才会暴露的真实问题。这两样,比任何方法论都值钱。
下一篇我会写"PMO如何搭建项目目标看板",重点讲阈值怎么设、预警怎么不变成噪音、以及看板上到底该放几个指标。如果你正在做目标体系,也欢迎先从这里开始:把你现在手里的一个目标拿出来,问自己三个问题,它的基线是多少?它的口径唯一吗?它有没有领先指标?这三个问题答不上来的那个,就是你的第一个改进点。

常见问题解答(FAQ)
1. 项目目标从0到1,第一步到底该做什么?直接写OKR是不是最快的?
我们团队去年被要求做项目目标管理,我第一反应就是拉大家一起写OKR,写完贴到墙上,结果两个月后发现根本没法判断做得对不对。我现在很困惑,从0到1的第一步到底是写目标,还是先干别的?
第一步不是写目标,而是做基线诊断和问题定义。我自己的做法是把第一步拆成三个动作:先把要解决什么问题、成功长什么样、明确不做什么写成一段目标问题陈述;再盘点历史项目数据、当前业务现状、团队产能和外部可比对象,形成基线;最后列出目标假设清单,标注哪些是事实、哪些是假设。
判断依据很简单,如果一个目标值你无法回答「和谁比、比现在好多少、数据从哪来」,那它就还没到可以定目标的阶段。OKR、SMART只是表达层工具,它们不负责告诉你目标值该是多少,所以先做基线、再写表达,顺序反了就得返工。
2. 项目目标的目标值怎么定,才能不像是拍脑袋拍出来的?
每次定目标,业务方给一个数、老板给一个数,最后取中间值就结束了。我心里清楚这就是拍脑袋,但又说不出更有说服力的依据,开会时特别没底气。有没有一套能讲清楚的目标值测算口径?
我通常要求目标值必须带三样东西:基线、假设、区间。基线来自历史同期数据和当前产能,比如过去三个季度同类项目的实际交付周期、缺陷率、转化率;假设要写清楚依赖的资源、外部条件、关键前置任务,并明确如果假设不成立目标如何调整;
区间要分保底、目标、挑战三档,保底是资源不变也能达成的水平,目标是有依据的合理跃升,挑战档需要额外资源或条件。测算逻辑用「基线×改善幅度」或者「产能×可用工时×效率系数」推,改善幅度后面必须挂上具体动作,比如自动化覆盖提升、流程环节削减。判断标准是:换一个人拿着你的测算表,能不能自己算出同一个数字。
能算出来,就不是拍脑袋。
3. 不同部门报上来的项目数据口径都不一样,PMO该怎么统一?
最典型的情况是,开发说完成了80%,业务说才做了一半,财务那边的成本数字又是第三个版本。每次开会都在吵口径,目标进度根本没法看。我们到底该从哪里下手统一?
下手点是建指标字典,而且要先建在目标之前,不是等到吵架了再补。指标字典至少要有六个字段:指标名、业务口径定义、计算公式、数据源系统、更新频率、责任人。
举个具体例子,「项目按期交付率」要写清楚是按里程碑口径还是按最终验收口径,分母是当期应交付项目数还是全部在跑项目数,数据是从某项目管理平台导出还是从工时系统取。口径定完后,允许存在多个指标,但不允许一个指标名对应多套算法。
实操上建议先梳理Top 5核心指标,也就是真正决定目标成败的那几个,把它们先锁死并让各方签字确认,剩下的逐步补齐。口径冲突本身就是重要发现,它往往说明流程或权责有模糊地带,别急着掩盖。
4. 项目目标定完以后,怎么用数据跟踪才有效?中途目标要改又该怎么办?
我们现在的状态是月初定目标、月底看结果,中间基本没人管,等到发现偏差已经来不及了。更麻烦的是,业务一变化领导就说目标要调,调完又没有记录,年底复盘时谁也说不清是目标不合理还是执行不到位。
跟踪要解决「早发现」和「说得清」两件事。早发现靠领先指标和滞后指标搭配:滞后指标是结果,比如营收、交付率、客户满意度,它们告诉你已经发生了什么;领先指标是过程,比如需求澄清完成率、关键路径任务按期率、待办积压量、测试通过率,它们提前一到两周预示结果走向。
我一般要求每个目标至少配一个领先指标,并给红黄绿阈值,比如领先指标连续两周低于阈值就触发预警,而不是等到月底。说得清靠变更留痕:目标每次调整都要记变更日志,包含变更原因、影响范围、审批人、调整后的口径和数据基准,是市场变化、资源变化还是原目标本身不合理,都要分类打标签。
这样年底复盘时,你才能把偏差拆成目标问题、执行问题、数据问题和外部变化四类,而不是笼统归因于「执行不力」。
核心关键词
文章包含AI辅助创作:项目目标怎么做?PMO数据分析:项目目标从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/307507
读者评论
文章把目标管理问题拆到基线、口径、过程指标,比较贴近实际。尤其口径撕裂那段,跨部门开会先吵数据,确实消耗信任。不过六步闭环落地时对数据基础要求高,小团队可能要先从指标字典最小集做起。
作为项目经理,最有共鸣的是交付物当目标。上线只是里程碑,业务效果才是目标。没有领先指标,PMO只能月底救火。文章给的1个结果指标加2到3个领先指标,比较可操作。
从数据治理角度看,指标口径统一是根子。目标卡不绑定指标字典和负责人,年底必然三个部门三个数。文章提到变更留痕和口径同步更新,这两点常被忽略。建议补充数据血缘和审批流的最小实现。
管理者视角:目标不是用来写漂亮的,是用来做取舍的。文中17个目标有11个中途被改,说明目标刚性不足。若没有基线和过程数据,复盘只能追责。先建基线库,比买工具更重要。
咨询顾问视角:SMART和OKR不解决数值来源,这个判断很准。很多企业表达层能到80分,测算层只有20分。六步闭环有价值,但战略解码和假设清单需要业务深度参与,PMO单方面推容易变成填表。
