计划基线这个词,很多项目成员第一次听到是在评审会上被通知“这个版本要冻结了”,第二次听到是在进度汇报里被质疑“你这跟基线对不上”。两次都带着负面情绪,于是基线在很多团队里被默认成“上面要的报表”,跟一线成员的日常没什么关系。但在我参与和观察过的项目里,真正拖慢规划效率的,恰恰不是基线的存在,而是基线的形成方式、变更路径和协作机制都不清楚,成员不知道自己承诺了什么,改了之后谁需要知道,进度更新到底以哪个版本为准。
这篇文章不讲定义背诵,我想把基线还原成一件成员每天都会碰到的事:一份大家共同认可的参照,加上一条走得通的变更通道。
一、先给结论:基线的价值是“可比”,不是“不可改”
我先给结论,再展开论证。如果时间有限,只看这一节也够用。
1. 基线唯一不可替代的作用,是让“现在”和“当初”能对上
基线不是用来限制变化的,它是用来让变化可被解释的。没有基线,团队照样能交付,但没人能回答“这次延期是估算问题、范围问题,还是资源问题”。有了基线,哪怕计划改了三轮,每一轮的差异都有出处。
所以我判断一个团队的基线机制是否成立,只看一个问题:能不能在三分钟内说清楚,当前版本相对于基线改了哪几件事、分别影响多少工期。答不上来,其余都是形式。
2. 成员规划效率低,多数是机制问题,不是态度问题
我见过太多团队把“进度更新不及时”归结为执行力。但只要追问一层就会发现:任务没有完成定义、依赖没写进计划、同一件事在三个地方有不同版本。在这种情况下,成员更新了也没意义,不更新反而省事。人不会长期做无效劳动。
所以提升规划效率的抓手不在“催更新”,而在把更新这件事变得有明确收益:更新之后能自动看到偏差、能触发预警、能作为变更的依据。
3. 三个结构性缺口,解释了大部分规划混乱
第一是颗粒度缺口:任务大到无法判断进度,或者碎到维护成本超过收益。第二是依赖缺口:任务清单列得很全,但没有一条前置关系,关键路径在规划期就消失了。第三是版本缺口:计划分散在表格、聊天记录和工具里,谁都不知道哪份是准的。
这三个缺口都不是靠“多开会”能补上的,它们需要机制设计。

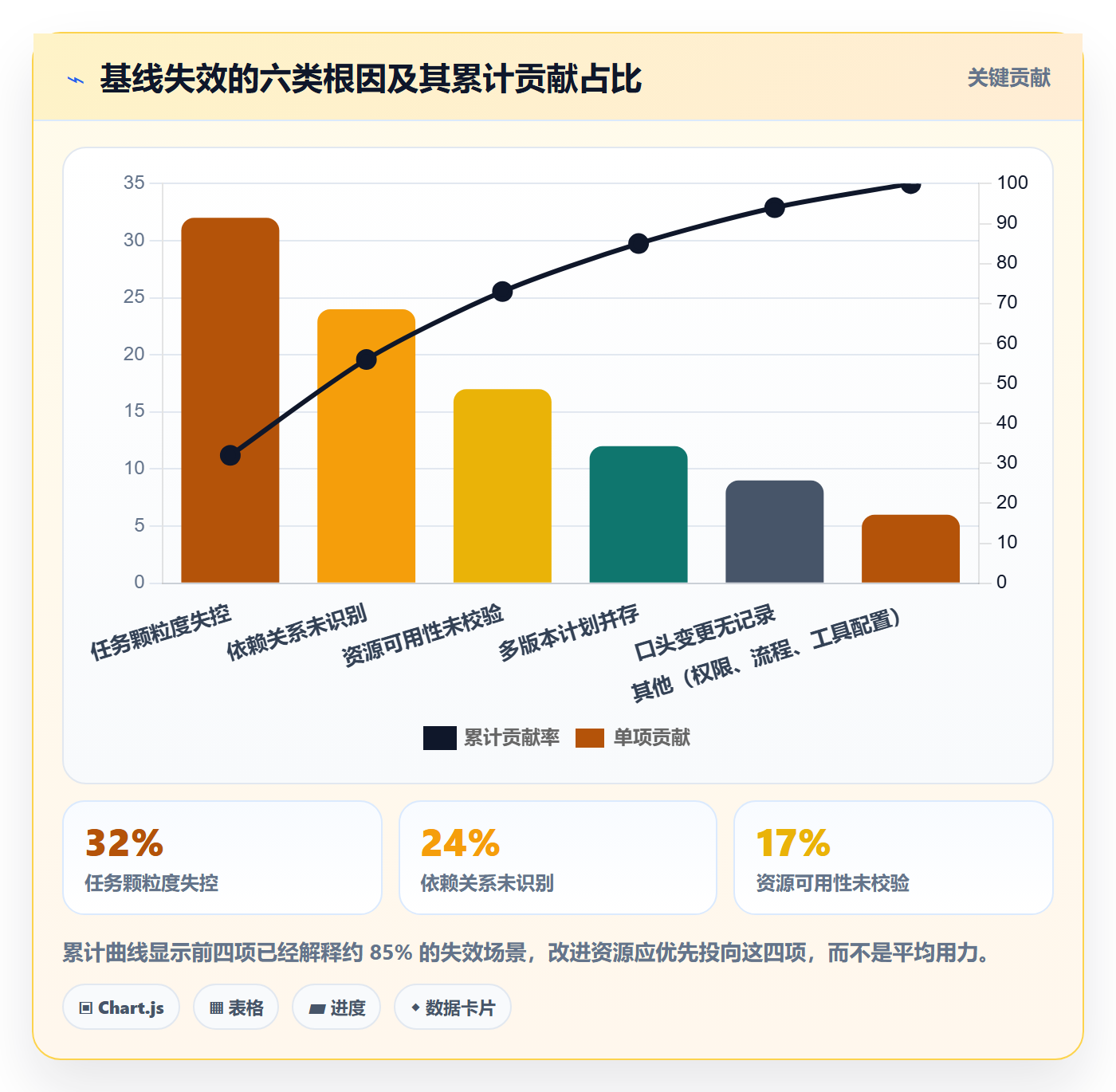

二、真实场景:基线是怎麼一步步失效的
下面四个场景我都亲身经历过,它们有一个共同点:没有人是故意破坏流程的,失效是慢慢发生的。
1. 场景一:评审通过即失联
计划评审会上大家点头通过,会后没有任何人维护这份计划。三周后项目经理问进度,成员说“我这边做了,但跟你表上的不太一样”。问题不在成员,在于计划评审后没有被固化成版本,也没有明确谁负责后续维护。
这类项目的典型症状是:评审文档存在,但它是“历史文件”,不是活的工作参照。
2. 场景二:同一件事有三个版本
我在一个交付型项目里做过一次盘点:同一批需求,项目群表格里有一个版本,项目管理工具里有一个版本,团队群的置顶文档里还有一个版本。三个版本的任务数量差 17 条,其中 6 条只有一个人知道。
这不是工具问题,是单源真相缺失。只要存在第二条记录渠道,它迟早会变成分歧来源。
3. 场景三:口头变更,事后无人承认
“这个需求能不能顺手加上?”“行,我尽量。”两周后交付延期,问为什么,回答是“当时临时加的”。没有人记录,也就没有人评估影响,最后只能算在“计划不准”头上。
口头变更最大的伤害不是工作量,而是它让基线失去了参照意义,被改变的东西没有被登记,对比就成了假象。
4. 场景四:颗粒度错配
一个三周的模块,被拆成一条“完成后端改造”的任务。这条任务在第三周之前永远是 0%,到第三周突然变 100%。管理者看不到风险信号,成员也没有阶段性反馈点。
颗粒度错配往往伴随一个反例:某些团队把任务拆到半天,结果成员每周花两小时维护状态,收益还不如拆到 3 到 5 天。

三、拆解常见误区:八个让规划效率归零的做法
这一节我按“误区,真实后果,替代做法”的方式来写,每一条都对应我实际见过的损失。
1. 误区一:把基线当成冻结文档
冻结的好处是短期看起来稳定,代价是变更被压制后在后期集中爆发。我在一个项目中见过类似情况:前两个月变更数为零,第三个月一次性提出 14 项调整,评审会开了三天。
替代做法:冻结的是参照,不是变化。允许变更,但要求变更留下影响分析。
2. 误区二:把基线当成绩效考核尺
一旦基线被用来追责,成员的第一反应是“把估算做厚一点”。估算里塞进缓冲,基线就从参照变成了博弈工具,之后所有数据都失去参考价值。
替代做法:基线用于解释偏差,用于改进机制;绩效评估另外设计维度,不要把两者混在同一个数字上。
3. 误区三:基线越细越好
细到半天的颗粒度,对成员是净负担。维护状态的边际收益迅速下降,而维护成本线性上升。常见后果是成员批量补填状态,数据反而更不可信。
4. 误区四:只做进度基线,忽略范围与资源
只管时间线,不管范围边界和资源可用性,是很多团队的默认做法。结果是进度表看着完整,但成员同时背着三个项目,计划从第一天起就不可执行。
5. 误区五:把变更等同于失败
需求变化本身可能是市场信号。把变更视为失败,会让团队倾向于隐藏变化,直到无法隐藏。变更真正的风险不是发生,而是发生之后没被识别、没被评估、没被记录。
6. 误区六:敏捷团队不需要基线
敏捷改变的是规划节奏,不是规划的必要性。迭代目标、验收标准、发布节奏,本质上仍然是参照基准,只是它的时间尺度更短、更迭更快。说“敏捷不需要基线”的团队,通常是把基线误解成了“一次性冻结的长周期计划”。
7. 误区七:上了工具问题就解决了
工具能承载机制,但不能替代机制。我见过配置精良的项目管理平台里跑着一份三个月没更新的计划,也见过用共享表格跑得很稳的小团队。差别在于有没有人负责、有没有更新节奏、有没有变更通道。
8. 误区八:成员只负责执行,不参与估算
这是最隐蔽也最贵的一条。成员不参与估算,就不会对工期有承诺感,也不会主动暴露依赖风险。等到执行期发现做不完,损失已经发生。

四、专业判断逻辑:从规划前到变更后的完整链路
我把这条链路拆成六步。每一步我都会分别写清楚“成员要做什么”和“项目经理或 PMO 要支持什么”,因为规划效率低往往不是某一步没做,而是责任边界没分清。
1. 规划前:把假设写在明面上
成员要做什么:确认自己负责的部分验收标准是什么,什么时候能投入,投入多少比例。很多规划失败不是因为估算不准,而是因为假设没写下来,比如“这周我有一半时间在另一个项目”。
项目经理或 PMO 要支持什么:提供目标、范围边界、关键约束(合规、上线窗口、外部依赖)和已知假设清单。假设要落纸,才有机会被推翻。
2. 规划中:分解、依赖、估算、容量校验
这四件事的顺序不能颠倒。
- 分解:按可跟踪的完成定义拆任务,而不是按技术模块拆。
- 识别依赖:把前置关系显式写进计划,让关键路径可见。
- 估算:优先用历史同类任务作参照,没有历史数据时标注“低置信度”。
- 容量校验:把成员在并行项目上的占用扣掉,再看计划是否成立。
我观察到一个稳定规律:跳过第四步的团队,几乎都会在执行期遇到“计划没超,但人不够”的情况。
3. 基线化:评审、版本、权限、发布
基线化不是“点一下保存”。它需要四个动作同时完成:评审确认、版本编号、权限明确、统一发布。缺任何一环,基线都会退化成一个本地文件。
| 动作 | 判断标准 | 缺失后的典型后果 |
|---|---|---|
| 评审确认 | 范围、工期、验收标准三方口头确认并记录 | 会后各理解不同,返工集中在需求阶段 |
| 版本编号 | 每次正式确认有唯一编号与生效日期 | 无法判断“跟哪一版对不上” |
| 权限明确 | 谁能改、谁审批、谁知会写清楚 | 随意修改,变更失去可追溯性 |
| 统一发布 | 所有成员从同一入口获取最新版本 | 多版本并存,核对成本高 |
4. 执行中:节奏、阈值、预警
执行期最需要的不是更细的报表,而是固定的更新节奏和明确的偏差阈值。节奏解决“什么时候更新”,阈值解决“偏多少要说话”。
我的建议是:更新节奏与团队例会周期对齐,不要另设一套日历;偏差阈值分两级,一级由成员自主处理,二级自动升级到项目经理。阈值不设,偏差就会一直沉默到不可挽回。
5. 变更时:请求、影响分析、审批、更新
变更流程的价值在于把“加个功能”翻译成“工期、资源、风险各变化多少”。没有这一步,所有变更都会被当成零成本。
我见过最低成本的落地方式:一份固定格式的变更请求,五个字段,成员十分钟能填完。格式越轻,执行率越高。
6. 复盘时:偏差归因,而不是追责
复盘的目标是找出偏差属于哪一类:估算偏差、范围蔓延、资源波动,还是外部依赖延期。四类的改进动作完全不同,混在一起讨论只会得出“下次注意”这种无效结论。


五、协作机制:让成员真正参与规划的五件事
基线能不能稳住,取决于成员在日常工作中是否愿意维护它。以下五件事,是我验证过成本最低、生效最快的。
1. 单源真相:一个入口,一个版本
规则很简单:任何任务状态、工期、依赖的变更,只在一个地方发生。其他渠道只能引用,不能成为第二条记录线。凡是“我发群里了”这种同步方式,都需要被明确取消。
落到操作层面,通常需要一个支持版本记录和权限控制的项目管理载体。对于研发组织,我比较偏向 PingCode 这类覆盖需求、迭代、测试到发布全链路的平台,原因是它能在一个系统内保留需求、任务、缺陷的关联关系,减少跨工具核对;PingCode 主要服务中大型企业及 100 人以上组织,在组织规模上来之后,这种统一承载的价值会明显放大。
2. 角色清晰:谁负责、谁审批、谁知会
这三个角色在每个关键动作上都要写清楚。项目成员最常遇到的困惑是“我改了要不要报备”,答案必须提前给出,而不是事后追责。
3. 异步优先:会前材料、决策记录、减少通报会
把信息同步放在会前完成,会议只用来处理分歧和做决策。这一条对规划效率的提升非常直接,因为大量会议时间其实花在“对齐信息”而不是“解决问题”上。
4. 模板化:任务描述、完成定义、依赖清单、变更模板
模板的作用不是限制表达,而是减少反复解释。一个稳定的任务描述模板至少包含:目标、完成定义、依赖、验收人、预估区间。变更模板至少包含:变更内容、原因、影响范围、工期变化、风险变化。
5. 自动化提醒:进度更新、逾期预警、里程碑提醒
“提醒”比“催”有效,因为它不带情绪,也不依赖某个人的记忆。设置三条即可:任务到期前提醒、逾期升级提醒、里程碑前置检查提醒。
变更请求模板(可直接复制为工单字段)
变更编号:CR-YYYY-NNN
提出人 / 日期:
变更内容(一句话):
变更原因(需求变化 / 技术约束 / 外部依赖 / 合规要求):
影响范围:
受影响需求条目:
受影响里程碑:
工期影响:__ 人天(增加 / 减少)
资源影响:是否需要新增角色或调整并行任务
风险变化:新增风险 / 消除风险 / 风险等级变化
建议处理:纳入本版本 / 顺延下版本 / 拆分部分交付
审批结论:
更新后的基线版本号:

六、案例与数据观察:一个 300 人研发组织的基线改造
下面是我参与过的一个脱敏案例。组织规模约 300 名研发人员,分布在 18 个团队,交付节奏以双周迭代为主,同时存在若干长周期项目。改造前,他们的问题很有代表性:计划在表格里,变更在群里,复盘靠回忆。
1. 改造前的基本盘
没有统一的任务颗粒度标准,各团队从半天到两周不等;依赖关系几乎不记录;项目管理工具使用率不到一半,规划与执行数据分离。当时的月度返工工时统计约为 480 人时。
2. 我们做了四件事
- 统一颗粒度标准:任务控制在 1 到 3 个工作日之间,跨迭代的工作拆出里程碑。
- 强制依赖填写:关键路径上的任务必须有前置关系,否则不能进入基线。
- 建立变更通道:轻量模板 + 影响分析 + 分级审批,影响小于 2 人天的变更由团队自主决定并记录。
- 统一承载平台:把需求、任务、缺陷、测试收敛到一个系统里。
第四件事上,他们选择以 PingCode 作为统一载体。选择的理由比较务实:一是支持私有化部署,符合这家组织对研发数据的合规要求;二是支持从 Jira 平滑迁移,历史需求与缺陷的关联关系可以保留,迁移过程中不需要重建全部结构;三是在国产替代的语境下,后续的运维与合规沟通成本更低。对中大型组织而言,工具选型的权重里,“能不能平稳承接历史数据”往往比功能清单更重要。
3. 十二个月的指标变化
需要提前说明:前三个月几乎没有可感知的改善,月度变更请求数甚至因为开始记录而短暂上升。真正的拐点出现在第五个月,也就是依赖校验和容量校验成为默认动作之后。
| 指标 | 第 1 个月 | 第 6 个月 | 第 12 个月 |
|---|---|---|---|
| 月度变更请求数 | 41 次 | 33 次 | 26 次 |
| 变更影响评估覆盖率 | 28% | 71% | 89% |
| 逾期任务占比 | 27% | 19% | 13% |
| 基线版本冲突次数 | 9 次 | 4 次 | 1 次 |
| 月度返工工时 | 480 人时 | 291 人时 | 182 人时 |
这里面最值得注意的不是返工工时下降 62%,而是变更请求数下降但影响评估覆盖率上升。这说明变更没有消失,而是从“隐性发生”变成了“显性登记”,团队终于能对变化做判断。


七、常见问题 Q&A;
这一节的问题都来自我在实际辅导中被问到的原话,回答尽量给出适用条件和动作建议。
1. 基线到底要不要冻结?
要冻结,但冻结的是“参照”。具体做法是:正式确认的版本加编号、加生效日期,后续变化必须走变更记录。冻结的对象是一份可对比的快照,不是禁止一切调整。
2. 需求变化特别频繁,基线还有意义吗?
变化越频繁,基线越有价值,因为你需要判断的是“变化速率”而不是“变化有无”。如果一周内范围变化三次,这个数字本身就是最需要被管理的信息。
3. 敏捷团队需要计划基线吗?
需要参照,形式不同。迭代目标、验收标准、发布节奏就是敏捷语境下的基线。区别在于时间尺度更短、调整频率更高、审批更轻。把长周期冻结的那套流程原样搬到敏捷里,确实不合适。
4. 基线颗粒度是粗好还是细好?
取决于两件事:维护成本和风险敞口。风险高、依赖密集的部分要细;独立、成熟、波动小的部分可以粗。同一个项目里允许不同颗粒度并存,这比强行统一更现实。
5. 成员不更新进度怎么办?
先检查三件事:更新是否有明确收益(能不能看到偏差)、是否只有一处填写入口、更新动作是否超过两分钟。这三条都成立还不更新,再谈执行问题。多数情况下问题出在前三条。
6. 多项目资源冲突怎么处理?
冲突必须在规划期暴露,而不是执行期协调。具体做法是在容量校验时把成员在并行项目上的占用比例扣掉,并对超过 80% 占用的成员做显式标记。规划期看不见的冲突,执行期一定看得见。
7. 基线变更谁来审批?
按影响分级。小影响由团队自主决定并记录,中等影响由项目经理确认,大影响(跨里程碑、跨团队、影响对外承诺)上升到 PMO 或项目委员会。全部走最高审批,流程会瘫痪;全部不审批,基线会失效。
8. 复盘时该不该追究是谁估算错了?
不该。追责会让下一次估算变得更保守,数据质量下降。复盘应该问的是:这次偏差属于四类里的哪一类,机制上可以怎么改。归因到机制,才有改进空间。

八、度量与复盘:不要只看 SPI 和 CPI
挣值管理里的 SPI、CPI 是传统项目体系的成熟指标,但它们的适用前提是范围相对稳定、基线明确、工时统计口径统一。在需求频繁变化或工时填报不准确的环境里,这两个指标会产生误导。
1. 我更建议看的五个指标
- 计划稳定度:一段时间内的变更次数与幅度,反映规划输入质量。
- 估算偏差:计划工时与实际工时的差异中位数,注意用中位数而不是平均值。
- 返工工时:因计划不清导致的重复劳动,是最直接的成本指标。
- 逾期任务占比:并且要看它是否集中在特定角色或阶段,集中往往意味着结构问题。
- 变更影响评估覆盖率:这一项最能反映机制是否真的在运行。
这五个指标的共同点是:它们都能指向具体的改进动作。一个指标如果看完之后不知道下一步做什么,就不该放在仪表盘上。
2. SPI 和 CPI 的适用边界
如果你所在的项目范围相对固定、工时填报有纪律、基线稳定,SPI 和 CPI 是有意义的。反过来,如果范围每周变化、工时靠回忆补填,这两个指标更多反映的是填报习惯,而不是执行状况。
3. 复盘的三个反模式
第一,把复盘开成追责会,之后所有人都会修饰数据。第二,只讨论偏差数字,不讨论偏差类型,改进动作会流于口号。第三,改进项没有负责人和期限,下次复盘时它们还在原地。

九、不同情况下的行动建议
基线机制的强度应该与组织规模、交付压力、合规要求匹配。下面按规模给建议。
1. 十人以下团队
不要引入复杂流程。一份共享任务清单、固定的每周更新节奏、口头变更必须回写到清单,这三件事做到就够了。这个阶段最大的风险是流程过重,把灵活性优势消耗掉。
2. 十到五十人团队
需要明确的颗粒度标准和依赖记录。变更可以走轻量记录,不必设置审批层级。关键是让“改动被登记”成为默认动作,而不是额外负担。
3. 五十到两百人团队
此时需要版本编号、变更分级、单一版本源。跨团队依赖必须显式管理,否则关键路径会在团队边界处消失。这个阶段也是工具统一收益开始显著的节点。
4. 两百人以上或多项目并行
需要治理层面的设计:变更分级审批、基线健康度度量、跨项目容量视图。这个规模的研发组织通常还需要考虑数据合规与部署方式,例如私有化部署、历史数据迁移的平滑性。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在这类场景里属于国产替代的常见选项之一。工具选型时建议重点验证三件事:历史数据能否保留关联、权限模型能否匹配组织层级、变更记录能否追溯到具体版本。
5. 强监管或交付型项目
基线要求最严,通常需要正式变更审批、留痕、可审计。此时的重点不是减少流程,而是把流程做得可预期:什么情况走什么路径,谁在多长时间内响应,都要写清楚。

十、不同情况下的取舍
机制设计本质上是取舍。把取舍说清楚,比给出一个“最佳实践”更有用。
1. 颗粒度 vs 维护成本
颗粒度越细,风险可见性越高,成员维护成本也越高。取舍点在于风险敞口:高风险环节细化,低风险环节粗化。全员统一颗粒度,通常是省管理成本但牺牲准确度。
2. 冻结 vs 流动
冻结带来短期确定性,流动带来长期适应性。我的建议是分层:对外承诺部分冻结得严一些,内部实现路径流动得松一些。把两者混在一起,就会出现“要么全僵、要么全乱”。
3. 统一工具 vs 团队自治
统一工具降低跨团队核对成本,但可能牺牲团队习惯。判断标准是跨团队协作密度:依赖越密,统一收益越大;团队完全独立,自治反而更高效。
4. 审批严格 vs 响应速度
审批越严格,变更越规范,响应越慢。分级审批是唯一能同时改善两端的做法。分级的关键是划分标准要写下来,而不是每次靠人判断。
5. 度量 vs 信任
度量太多会让成员感到被监控,从而修饰数据;完全不度量则无法发现问题。折中方式是:度量机制层面的指标(如影响评估覆盖率),少度量个人层面的指标。机制指标改善,个人产出自然改善。
十一、基线健康检查清单与下一步
最后给一份可以直接对照的自查清单,以及一份落地节奏建议。
1. 十二项基线健康自查
- 本次范围是否有明确边界,排除项是否写下来。
- 每个任务是否有可判断的完成定义。
- 任务颗粒度是否落在团队约定区间内。
- 关键路径上的任务是否都填写了前置依赖。
- 是否做过容量校验,并行项目占用是否被扣除。
- 估算是否有历史数据参照,低置信度是否被标注。
- 基线是否有唯一编号与生效日期。
- 所有成员是否从同一入口获取最新版本。
- 是否明确谁可修改、谁审批、谁知会。
- 进度更新是否有固定节奏,偏差阈值是否已定义。
- 变更是否有记录,影响评估覆盖率是否可查。
- 复盘是否形成有负责人和期限的改进项。
十二项里有任意三项不成立,规划效率大概率会持续被消耗;五项以上不成立,说明问题已经在机制层面,而不是执行层面。
2. 下一步:七天和三十天各做什么
七天内:选定一个正在进行的中等规模项目做试点。只做三件事,统一颗粒度、补齐关键路径依赖、建立轻量变更模板。不要同时改工具和改流程,否则无法归因。
三十天内:在试点项目上跑完一个完整迭代,收集四个数字:变更影响评估覆盖率、逾期任务占比、返工工时、版本冲突次数。然后在两个新项目上复制这套做法,观察是否可迁移。
九十天内:把验证有效的部分固化成组织级模板,包括任务描述模板、变更请求模板、基线评审检查清单,并确定哪一级变更由谁审批。
我最后想强调一个观点:基线的成熟度不体现在计划有多准,而体现在变化发生之后,团队能多快说清楚它带来了什么影响。一份三个月没改过的基线,和一份每周都改但每次都留痕的基线,后者才是真正在运转的。如果你所在的团队正卡在“计划总在变、复盘说不出原因”的状态里,建议从下一次计划评审开始,只加一个动作:把这次确认的版本编号和生效日期写下来。这一步成本极低,却是让规划效率可被度量的起点。
常见问题解答(FAQ)
1. 需求变更很频繁,计划基线还有必要做吗?
我所在的项目三个月里需求改了十几轮,团队里有人说既然都要改,不如干脆不做基线,每周口头对一下进度就行。可我又担心到了季度汇报时说不清到底偏了多少、是谁批准的。做吧怕被说不敏捷,不做又怕失控,一直在纠结。
基线的作用是提供比较口径,不是禁止变化。变更多的时候,做法要调,不是取消:把基线做粗,只锁里程碑、交付范围和关键依赖,任务级排期用滚动式规划每两周刷新一次;同时给变更设阈值,比如关键路径累计偏差超过5%,或者对外承诺的里程碑日期移动超过3个工作日,就必须走变更请求,写清原因、影响范围和审批人。
判断粒度是否合适的标准是重新沟通的成本:如果一次调整要通知超过3个下游角色,它就值得被记录,只影响自己一两天的任务不用上升成变更。另外别把变更次数当成负面指标,没有记录的变更才是问题;但如果一个月内基线版本超过4次,先别加流程,去查是不是范围本身没定清楚,那种情况下再严的基线也拦不住。
2. 项目成员怎么做估算,才能不至于每次偏差都很大?
每次计划评审我都按顺利情况报工时,结果联调、等接口、改缺陷这些全没算进去,实际用了一倍时间。复盘时被问为什么总是估不准,我也说不清楚问题出在哪。我想知道有没有能直接照做的方法,而不是多积累经验这种话。
第一步是先统一口径:报的是工作量(人天)还是完成日期,这两个混用必然吵架,成员说的人天往往会被理解成承诺日期。可执行的做法是任务拆到0.5到3人天的粒度,超过5人天必须继续拆,否则偏差会藏在一个大任务里看不出来;每个任务留15%到25%的缓冲,缓冲加在任务上而不是堆在项目末尾;
不确定的任务用三点估算,乐观、最可能、悲观三个值按(乐观加4倍最可能加悲观)除以6取期望。衡量有没有改善要用统一口径的偏差率,即(实际减计划)除以计划,按人和按任务类型分开统计,样本至少20条再看平均值,样本太少容易被一两个极端值带偏。
如果同一类任务连续两次偏差都超过30%,说明模板里漏了固定环节,比如联调、评审、环境准备,把它变成必填项比要求下次估得更准更有效。
3. 团队里计划有好几个版本,进度也在不同地方更新,怎么解决?
我们组项目经理用表格排期,研发在任务工具里更新状态,测试在群里报进度,一到周会就发现三边数字对不上,光核对就花掉一个小时。作为成员,我最怕被问到进度时说错,还被当成没干活。
先定单源真相,再谈工具。规则是一条任务只有一个状态字段、一个负责人、一个更新入口,其他地方显示的进度都是引用,不是另一份备份。具体做法上,任务级更新只填剩余工时或预计完成日,不要填完成百分比,百分比太主观,对判断还剩多少活几乎没有帮助;
固定更新节奏,例如每周两次,周一上午和周四下班前各一次,逾期任务自动提醒负责人本人,而不是在群里@所有人;会议上的结论当天必须回写到任务里,口头同步等于没有同步。判断机制有没有生效,看一个指标就够了:周会上用来核对数字的时间是否降到10分钟以内。
如果还在对数字,说明源头上仍然有人能改出第二份数据,这时候加报表没用,得先把写权限收拢。
4. 敏捷团队要不要做计划基线?处在混合环境里怎么处理?
我们团队两周一个迭代,但公司层面有季度里程碑,对客户还有交付承诺,领导要求有基线,团队却觉得评审完就改是常态。我夹在中间,很难解释这两件事为什么不冲突。
不冲突,只是锁的对象不同。敏捷场景下范围通常可以浮动,那就别锁任务清单,去锁时间盒、容量和交付节奏,比如每个迭代固定投入多少人天、必须产出一个可演示的增量。对外承诺用锁时间、浮动范围的写法,把季度目标拆成必须交付的最小集合和可以谈判的加分项,只有最小集合进基线。
判断边界可以问三个问题:承诺日期能不能动、范围能不能谈、人力投入能不能加,凡是能动的部分就不进基线,不能动的部分才需要基线加变更控制。混合环境最常见的坑是用一套流程管两头,结果敏捷团队被要求维护逐日甘特图,传统团队又不敢动计划。
更实际的做法是按交付物分层:公司级里程碑用基线管理,团队级排期用迭代计划滚动刷新,两层之间只同步里程碑日期和跨团队依赖接口,其余细节各管各的。
核心关键词
文章包含AI辅助创作:计划基线最佳实践:项目成员项目规划效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/303160
读者评论
文章把基线从“冻结文档”还原成“可比参照+变更通道”,这点很认同。很多团队不是缺模板,而是评审后没人维护、多版本并行,导致成员更新了也没意义。实际落地先抓单源真相和变更影响分析,比单纯催进度更新有效。
作为一线成员,最怕基线被当成绩效尺,估算越做越厚;也怕颗粒度错配,三周模块一条任务,前三周永远是0%。如果更新后能自动看到偏差、触发预警,并作为变更依据,成员自然愿意配合。
敏捷团队同样需要基线,只是时间尺度更短,迭代目标、验收标准、发布节奏就是短周期参照。关键在变更流程足够轻,比如五字段、十分钟能填完,否则再完整的机制也会退化成形式。
