项目规划效率低,通常不是产品经理不够努力。2024 年下半年,我带过一条 60 人左右的 B 端产品线,双周迭代,产品经理 4 名,研发加测试 50 多人,看起来配置还算合理。但连续三个迭代,计划达成率分别只有 58%、63%、59%,平均每个需求的实际耗时比估算高出 40% 以上。到了迭代第三周,团队基本处于"救火"状态,需求插队、依赖阻塞、测试返工轮番上演,复盘会上大家互相看着,谁也说不清问题到底出在哪。
后来我们停了一次迭代,把过去半年的数据全部拉出来重新看了一遍,才发现真正的问题不在执行力,而在规划这件事本身就缺少"可校准"的机制。我们一直在排计划,却从来没有用数据验证过计划本身是否可信。这篇文章就是那次改造的完整方法论沉淀:用哪些指标、怎么算容量、模板长什么样、在工具里怎么落地、什么情况下该放弃什么。
一、先给结论:项目规划效率不是"排得快",而是"承诺准"
1. 一个反常识结论:排得越满的计划,越不可靠
很多产品经理对"规划效率"的理解是:更快地把任务拆出来,更细地排到每一天,让甘特图看起来密不透风。这是一种典型的伪效率。计划排满,意味着没有任何缓冲吸收变化;而项目里唯一确定的事,就是一定会有变化。
我在那条产品线做过一次统计:把名义人力按 100% 可用工时排满迭代,最终平均只有 61% 的需求按原计划完成。也就是说,计划越"满",偏离越大,而且偏离不是线性的,是加速的。因为一旦前两周累积了延迟,第三周就会出现多任务并行、测试资源争抢、技术债挤压,形成连锁反应。
所以我把规划效率重新定义为三个可测量的维度:承诺可靠性、变化响应速度、资源可持续性。承诺可靠性看计划达成率,变化响应速度看需求从进入迭代到交付的周期时间,资源可持续性看长期工时投入是否出现透支。
2. 用三个问题判断你的规划是否可校准
如果你想知道自己团队的规划处在什么水平,不用做复杂评估,先回答三个问题就行。
- 你能不能在迭代开始前,用历史数据说清楚团队这个迭代真正有多少可用人天?
- 你能不能在每个迭代的第 4,5 天,判断出哪些需求会延期,而不是等到最后一天?
- 你能不能说出上一次估算偏差最大的三个需求,以及偏差的具体原因分类?
这三个问题,分别对应规划前、规划中、规划后三个阶段。三个都答不上来,说明你的规划大概率是"感觉驱动",而不是"证据驱动"。我见过的大部分团队,能答上第一个的不到一半,能答上第三个的更少。

3. 本文交付什么
接下来我会按"背景场景,常见误区,判断逻辑,模板落地,案例数据,行动建议,取舍"的顺序展开。你可以把它当成一份可以直接照做的操作手册,也可以只挑其中一两个模块先试。
我的建议是:不要一次全上。先选 3 个指标、建 1 张容量表、跑 1 个完整迭代,再做 1 次估算偏差复盘。跑完一轮之后,再决定要不要扩大范围。
二、背景与真实场景:我见过的三次规划失控
1. 场景一:需求插队,优先级每周重排
那是 2024 年 9 月的一个迭代。原本排了 12 个需求,迭代第一天进来一个"老板级"需求,第五天进来一个合规需求,第九天进来一个大客户定制需求。每一次插队,产品经理都要重新排优先级,研发要重新评估工作量,测试要重新安排用例。
到迭代结束时,原计划的 12 个需求只完成了 6 个,插队的 3 个需求完成了 2 个,还有一个做了一半被搁置。复盘时研发的反馈很直接:"不是我们做得慢,是我们不知道明天要做哪个。"
这个场景的根因不是插队本身,插队是不可避免的。根因是团队没有一条明确的"换入换出"规则。什么级别的需求可以插队、插进来之后要拿掉哪个需求、谁来决策,这些都没定义,于是每次都临时商量,每次都消耗大量沟通成本。
2. 场景二:估算靠感觉,复盘变成互相归因
第二个场景更隐蔽。团队看起来一切正常,迭代按时开了,任务按时分了,但每个需求都超期一点,最后累积成整体延期。
我让团队把过去三个迭代的估算和实际耗时拉出来对了一遍,结果很难看:有 41% 的需求实际耗时超过估算的 1.5 倍,但只有 12% 的需求被标记为"估算失误"。也就是说,大部分偏差被默默消化掉了,没有进入复盘视野。
为什么?因为复盘时大家讨论的是"这个需求太复杂了""中途需求变更了",这些说法都对,但不可行动。真正有用的归因是:这个偏差是因为需求澄清不充分、技术方案没评审、还是依赖等待?这三种原因的解决方式完全不同。
3. 场景三:模板很多,但没人维护
第三个场景是最常见的。团队从各种渠道收集了一堆模板:需求清单、排期表、风险登记表、工时统计表、周报模板、复盘模板。刚开始大家很积极,两周之后就开始敷衍,一个月之后基本没人填了。
我后来总结出一个规律:模板的维护成本和字段数量正相关,字段越多,存活周期越短。超过 12 个字段的表格,在大多数团队里的持续维护周期不超过 6 周。
所以本文后面给出的模板,我都会刻意压字段数量。宁可少记两个字段,也要保证六个月之后还有人愿意打开它。

三、常见误区:数据分析在项目规划里的六种误用
在给出方法论之前,我想先把常见的错误做法拆开。因为很多时候,学错方法比不学更危险。
1. 误区一:把甘特图当成规划本身
甘特图是表达工具,不是规划方法。它告诉你"什么时候做什么",但不告诉你"能不能做完"和"做不完怎么办"。
我见过团队把甘特图排得非常漂亮,每个任务精确到半天,颜色分类清晰。但问一句"如果第 3 周这个任务延期两天会怎样",没人答得上来。没有缓冲、没有依赖标记、没有关键路径判断的甘特图,本质是一张愿望清单。
2. 误区二:把 RICE 当成决策本身
RICE 是个很好的排序辅助工具,Reach、Impact、Confidence、Effort 四个维度能帮助团队把直觉变成可比对的数字。但它不解决战略问题。
RICE 的致命弱点在 Confidence(置信度)这一项。它高度主观,而且容易被反向利用:想让某个需求排前面,就把置信度调高。RICE 输出的排序,是团队共识的表达,不是客观真理。如果你的团队在 RICE 输入值上争论不休,说明真正的问题在战略优先级,不在模型。
3. 误区三:按 100% 可用工时排容量

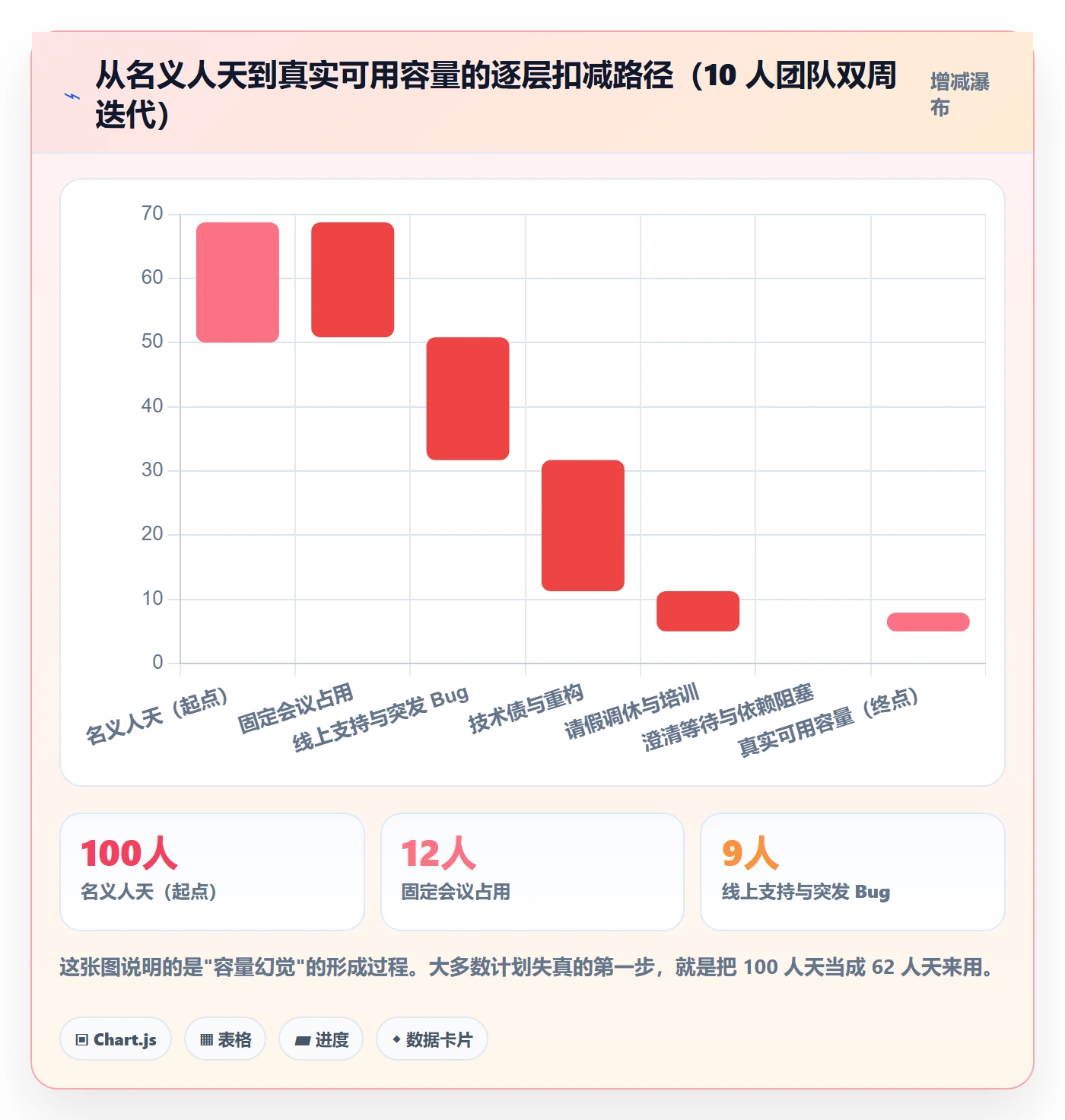

这是最常见的错误,也是造成计划失真的第一元凶。名义人力和真实可用人力之间,差着一整个数量级。
一个 10 人团队,双周迭代 10 个工作日,名义上是 100 人天。但实际上要扣掉:站会、评审会、复盘会等固定会议,线上问题支持,突发 Bug,技术债偿还,请假调休,以及需求澄清和被阻塞的等待时间。
在我观察的团队里,真实可用系数大多落在 0.55 到 0.70 之间。这个数字必须从你自己团队的历史数据里反推,不能直接抄别人的。用 100% 排计划,等于默认没有任何意外发生。

4. 误区四:只看滞后指标,不看领先指标
计划达成率、返工率、发布频率,这些是滞后指标,它们告诉你结果,但不告诉你原因。等到迭代结束看到计划达成率只有 60%,已经来不及调整了。
领先指标是那些能在过程中发出预警的信号:在制品数量是否超限、周期时间是否连续上升、阻塞项停留时长是否变长。滞后指标用来复盘,领先指标用来干预。两个都要有,但干预靠的是领先指标。
5. 误区五:模板越全越好
这一点在上一节已经用数据说过。补充一个具体判断标准:如果一个模板需要新人花超过 10 分钟才能填完一条记录,它的长期存活概率就会大幅下降。
好的模板有一个特征:填的时候觉得少,用的时候觉得够。字段设计要服务于一个具体决策,而不是服务于"看起来完整"。
6. 误区六:数据不定义口径就开始统计
这是最容易被忽略、后果最严重的一条。同一句"平均交付周期是 9 天",在不同团队里可能指完全不同的东西:是从需求创建到上线,还是从开发开始到提测?是自然日还是工作日?是平均值还是中位数?
口径不统一,数据就没法跨迭代对比,也没法用来校准估算。定义口径的成本很低,但它决定了后面所有分析是否成立。我在做任何指标统计之前,都会先写一页"指标定义卡",把每个指标的起点、终点、统计单位、剔除规则写清楚。
四、专业判断逻辑:把规划做成"输入,容量,缓冲,校准"的闭环
1. 输入指标:需求侧的三个观察点
规划的第一步不是排期,是看清楚要处理什么。需求侧我通常看三个指标。
- 需求流入速率:单位时间(一般按迭代)新增的需求数量,反映上游压力。
- 需求澄清时长:从需求提出到满足"可开发"标准的平均耗时,反映需求质量。
- 需求来源分布:战略、增长、体验、技术债、合规、支持各占多少比例,反映资源分配是否失衡。
第三个指标特别重要。如果支持类需求占比超过 25%,说明产品在稳定性或易用性上有结构性欠账,这时候讨论"怎么排得更快"意义不大,应该讨论"怎么减少支持类需求"。
2. 过程指标:周期时间、在制品数量、阻塞时长
过程指标是规划的"仪表盘"。我固定看三个。
周期时间指一个需求从进入"开发中"到"已上线"的平均耗时,建议用中位数而不是平均值,因为个别超长需求会把平均值拉得很难看。这个指标直接决定你能承诺什么。

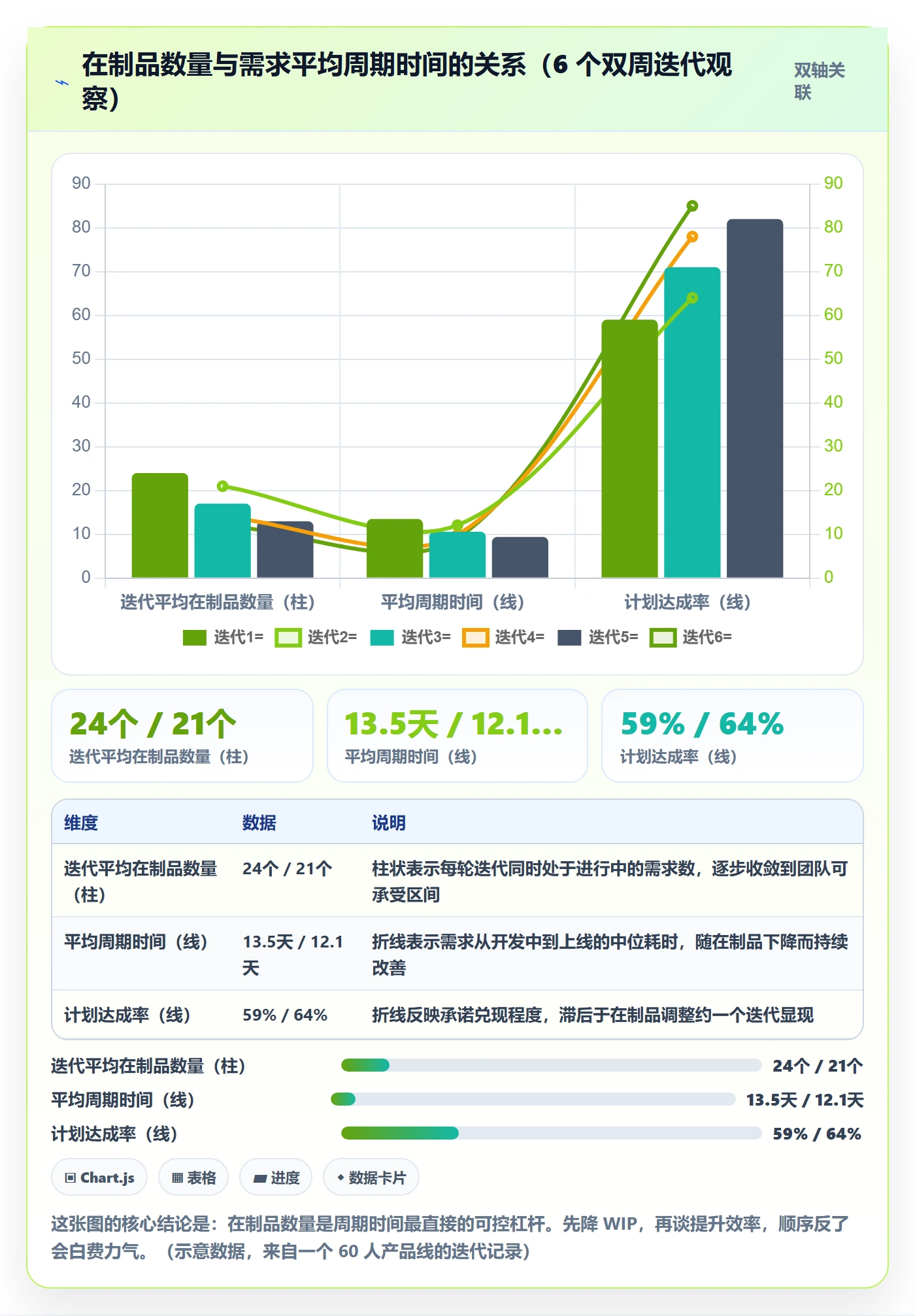

在制品数量(WIP)指同一时间处于进行中的需求数量。WIP 越高,切换成本越高,周期时间越长。这条关系在几乎所有团队都成立,只是斜率不同。
阻塞时长指需求因为依赖、环境、决策等原因处于等待状态的总时长。这是最容易被忽视、但对交付影响最大的指标之一。

3. 输出指标:计划达成率、返工率、估算偏差
输出指标用来验证规划质量。计划达成率是最直观的一个,但要明确定义:是"按原计划时间完成的需求数 / 迭代承诺需求数",还是"完成的需求数 / 迭代承诺需求数"?前者更严格,我倾向于用前者。
返工率指上线后因为质量问题被回退或紧急修复的需求占比。这个指标和周期时间是一对,只看速度不看返工会误导决策。
估算偏差是校准能力的关键,公式很简单:
估算偏差率 =(实际耗时 − 估算耗时)/ 估算耗时 × 100%
建议同时统计两个口径
- 整体偏差率:所有需求的偏差总和 / 估算总和
- 偏差分布:落在 -20%~+20% 区间的需求占比
如果整体偏差率接近 0,但落在合理区间的占比很低,
说明团队内部存在"高估和低估互相抵消"的情况,实际估算能力并不好。
第二口径经常被忽略,但信息量更大。我曾经看过一个团队整体偏差率只有 +3%,看起来很准,但仔细一看,落在 ±20% 区间的需求只有 38%,剩下的要么严重高估要么严重低估。这种"表面准确"比系统性高估更危险,因为它不可预测。
4. 领先指标与滞后指标怎么配合
把六个指标按时间维度排开,就得到一张完整的规划仪表盘。
| 阶段 | 指标 | 类型 | 用途 | 建议观测频率 |
|---|---|---|---|---|
| 规划前 | 需求流入速率 | 领先 | 判断上游压力,决定本迭代承接量 | 每迭代 |
| 规划前 | 需求澄清时长 | 领先 | 识别需求质量短板 | 每迭代 |
| 规划中 | 在制品数量 | 领先 | 控制并行度,防止切换损耗 | 每日 |
| 规划中 | 阻塞时长 | 领先 | 发现依赖和环境问题 | 每 2,3 日 |
| 规划后 | 计划达成率 | 滞后 | 验证承诺可靠性 | 每迭代 |
| 规划后 | 估算偏差率 | 滞后 | 校准下一轮估算基线 | 每迭代 |
注意最后两行的用途:滞后指标的真正价值不是考核,是校准。如果计划达成率被用来考核个人,团队就会倾向于少承诺、多塞私活,数据反而失真。这一点后面在"取舍"里会再展开。
5. 容量公式与缓冲设置
把前面的内容落到一个公式上,就是我实际使用的容量测算方法。
有效可用容量(人天)
= 名义人力(人)
× 迭代工作日(天)
× 每日有效工时占比
× 可用系数
− 固定占用(人天)
参数说明(示例口径,需用自己团队数据替换)
迭代工作日:双周迭代按 10 天计
每日有效工时占比:按 6 小时 / 8 小时 = 0.75
可用系数:从历史数据反推,示例团队为 0.83
固定占用:已经确认必须占用的会议、值班、培训
从历史数据反推可用系数
actual_focus_days = [52, 48, 55, 50, 47] # 过去 5 个迭代实际聚焦人天
nominal_days = [70, 70, 70, 70, 70] # 对应名义人天(7人×10天)
usable_ratio = sum(actual_focus_days) / sum(nominal_days)
结果约 0.72,再乘以每日有效工时占比 0.75 后,综合系数约 0.54

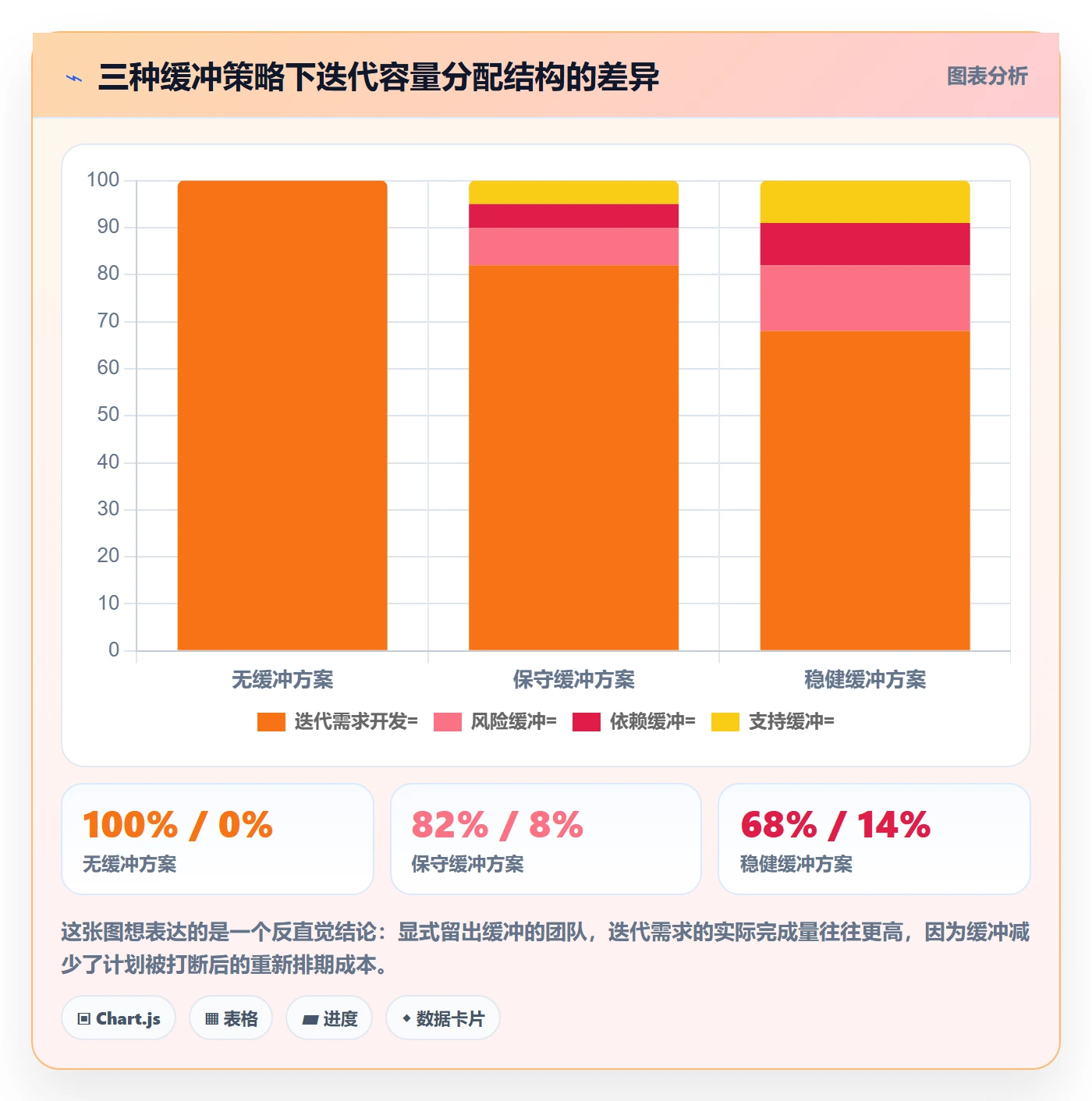

算出来之后,还要在上面加三层缓冲。
- 风险缓冲:给高不确定性需求预留,一般占该部分估算的 20%,30%。
- 依赖缓冲:给跨团队依赖预留,按依赖数量和历史上平均等待时长估算。
- 支持缓冲:给线上问题和突发 Bug 预留,按过去三个月平均值。
这三层缓冲加起来,我一般会占到总容量的 25%,35%。很多产品经理觉得这个比例太高,心疼"浪费"。但根据我的观察,不留缓冲的团队,实际浪费掉的时间更多,只是这些时间分散在各处,看不见而已。

五、模板落地:4 张轻量表的字段与填写规则
1. 项目规划数据看板
这张表把需求、优先级、估算、状态、周期、阻塞放在同一行,是规划的主表。字段控制在 9 个以内。
| 字段 | 填写规则 | 常见错误 |
|---|---|---|
| 需求编号与名称 | 编号唯一,名称不超过 20 字 | 名称写成一段描述,无法快速识别 |
| 需求类型 | 战略 / 增长 / 体验 / 技术债 / 合规 / 支持 | 只分"功能"和"优化",无法做资源结构分析 |
| 优先级分 | RICE 或 WSJF 计算得出,保留计算过程 | 直接填高/中/低,无法复核 |
| 估算人天 | 以半数人天为单位,由开发确认 | 产品经理单方面估算,未经开发确认 |
| 状态 | 待澄清 / 待开发 / 开发中 / 待测试 / 已完成 | 状态过多(超过 8 个),流转混乱 |
| 进入开发日期 | 实际进入"开发中"状态的日期 | 填计划日期,导致周期时间失真 |
| 上线日期 | 实际可被用户使用的日期 | 填提测日期或发版日期,口径不一致 |
| 阻塞标记 | 是 / 否,为"是"时必须登记到风险表 | 口头说阻塞,不登记,无法统计 |
| 备注 | 只写影响判断的关键信息 | 变成聊天记录 |
2. 团队容量与周计划表
这张表按人按周填写,用来把容量测算落到具体的人。核心是把"名义工时"和"可用工时"分开。
字段包括:成员、角色、本周名义工时、本周会议占用、本周支持占用、本周可用工时、分配到的需求编号、剩余可用工时。最后这一列是关键,它让你在周中就能发现某人被排满了或者被空置了。
填写规则有两条必须坚持:一是每周一上午更新,二是不允许出现"可用工时为负"的情况。如果出现负数,说明排期本身已经不可执行,必须当场调整,不能拖到周中。
3. 风险与依赖登记表
这张表的字段要少而硬:风险描述、类型(依赖 / 技术 / 资源 / 外部)、发生概率、影响程度、责任人、缓解动作、截止日期、当前状态。
其中"缓解动作"和"截止日期"是最容易被忽略的两列。没有缓解动作的风险,只是记录了焦虑;没有截止日期的缓解动作,永远不会被执行。
我的做法是:每条高风险项都必须写出一句"如果到某日期还没解决,我们就做某事"。这句话把风险从"担心"变成了"预案",是这张表真正的价值所在。
4. 估算偏差复盘表
这张表在迭代结束后填写,只记录偏差超过 ±30% 的需求。字段包括:需求编号、原估算人天、实际人天、偏差率、偏差原因分类、改进动作。
偏差原因分类建议固定为六类:需求澄清不充分、技术方案未评审、依赖等待、范围变更、估算经验不足、非需求类干扰。固定分类的好处是,你可以在三四个迭代之后看到分布,知道自己的偏差主要来自哪一类。如果 60% 的偏差都来自"需求澄清不充分",那问题就不在估算,在需求流程。

六、案例与数据观察:中大型组织怎么把这套方法落进工具
1. 为什么中大型组织更容易在规划上失真
小团队规划失真,最多晚两周上线。中大型组织规划失真,代价要大得多:多产品线并行、跨团队依赖交织、合规和审计要求叠加,一个环节的判断错误会沿着依赖链放大。
我后来参与的那条产品线扩张到 120 人左右,产品经理从 4 名增加到 9 名,研发团队拆成 6 个小组。这时候问题就不再是"怎么排计划",而是"怎么让 9 个人的计划基于同一套口径"。每个人手里的表格式不同、指标定义不同、甚至同一个需求的编号都不一样,跨团队对齐一次要花掉大半天。
这个阶段,靠共享表格已经撑不住了,必须让规划数据和执行数据在同一个系统里流转。我最终选的是 PingCode。它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对当时需要做国产替代的我们来说,这个组合基本是唯一解。
2. 迁移与数据承接:从既有工具到 PingCode
迁移是件容易被低估的事。我们当时的问题不是"要不要迁",而是"历史数据怎么带过去"。因为前面说的所有指标,周期时间、估算偏差、阻塞时长,都需要历史数据做基线,如果迁移后历史数据断了,等于前面几个月的积累白做。
实际执行下来,我们的迁移分了三步。
- 字段映射:把旧系统的工作项类型、状态、自定义字段逐一对到 PingCode 的需求、任务、缺陷模型上。这一步最容易出问题的是状态机,旧系统有 11 个状态,新系统只有 6 个,必须先把冗余状态合并。
- 历史数据导入与校验:导入后抽样比对 30 个已完结需求,确认创建时间、完成时间、工时记录一致。这一步我们发现了 4 个状态流转时间错位的问题,返工修了两天。
- 口径统一:在 PingCode 里把周期时间的起点和终点固化成规则,所有人看到的数字都从同一套规则算出来,不再各自导出表格二次加工。
第三点是我认为最关键的一步。以前我们每两周要做一次手工统计,一个数据分析口径的整理就要花掉 12 个小时左右。口径固化到系统之后,这部分人工耗时压缩到 1 小时以内,而且数据一致性明显提升。

3. 私有化部署对数据口径统一的意义
对于 100 人以上的组织,尤其是涉及合规、审计或者数据敏感的产品线,私有化部署是一个绕不开的选项。我们当时的判断依据有三条。
第一是数据边界。规划数据里包含产品路线图、客户名称、需求细节,这些在跨部门共享时需要明确的权限边界。第二是口径治理。当系统部署在自己的环境里,指标口径、字段定义、状态机规则的变更可以按自己的节奏走,不必跟着外部版本节奏调整。第三是审计可追溯。每一次状态变更、每一次估算修改,都需要留痕,这在合规场景里是硬要求。
顺带说一句,私有化部署不等于放慢速度。我们迁移完成之后,从决定到全量切换用了大约 6 周,其中大部分时间花在字段映射和口径梳理上,系统本身的上手时间比预想中短。
4. 三个迭代的数据变化
方法落地之后,我们连续跟踪了 6 个迭代,重点看六个指标的变化。

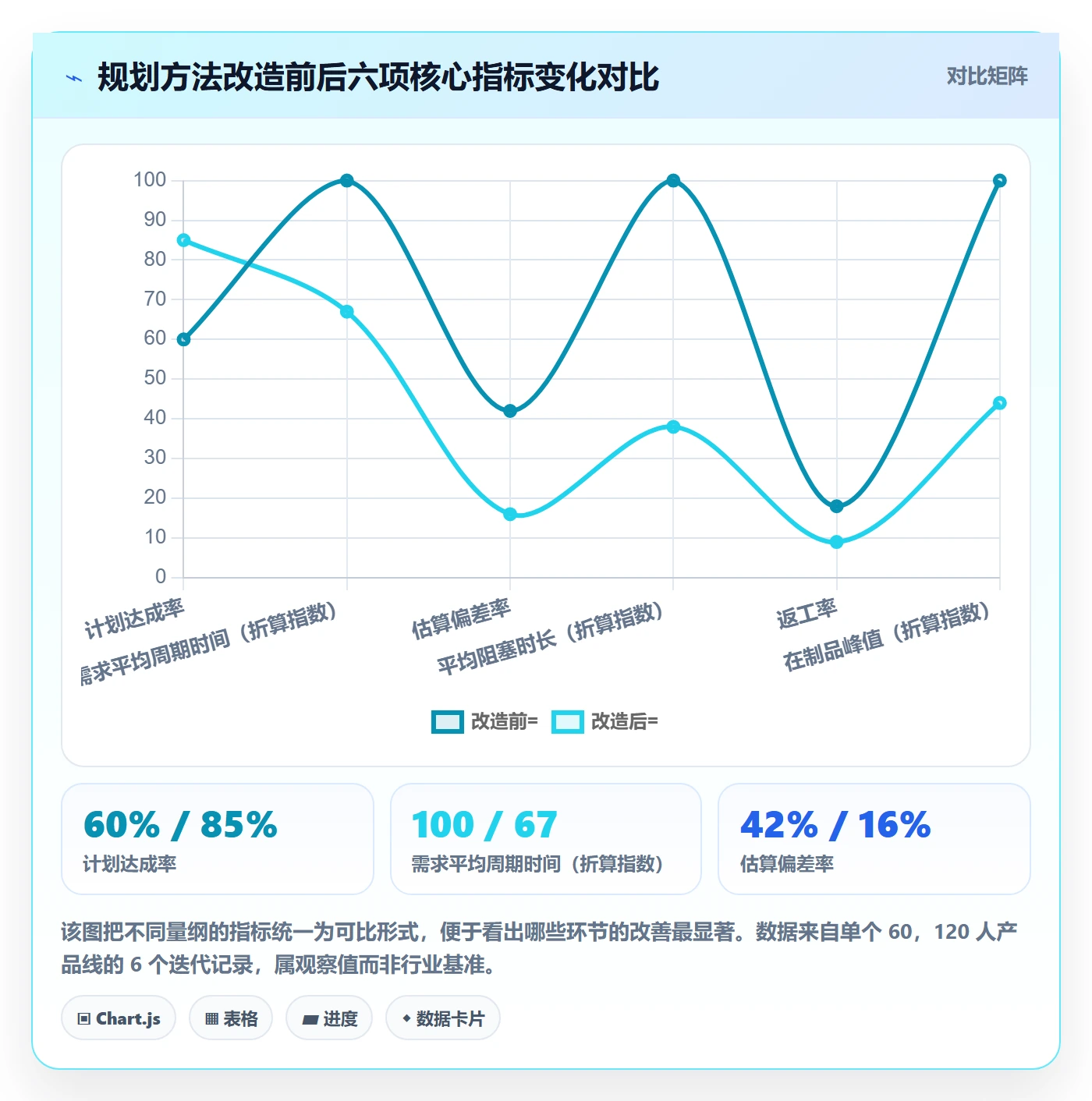

| 指标 | 改造前(3 个迭代均值) | 改造后(第 4,6 个迭代均值) | 变化 |
|---|---|---|---|
| 计划达成率 | 60% | 85% | +25 个百分点 |
| 需求平均周期时间 | 13.5 天 | 9.1 天 | −32.6% |
| 估算偏差率 | +42% | +16% | −26 个百分点 |
| 平均阻塞时长 | 4.2 天/需求 | 1.6 天/需求 | −61.9% |
| 返工率 | 18% | 9% | −9 个百分点 |
| 在制品峰值 | 27 个 | 12 个 | −55.6% |
这组数据要说明一点:改善幅度最大的是阻塞时长和在制品数量,而不是估算精度。这符合我的经验,规划效率的提升,前期主要来自减少等待和降低并行度,而不是来自把估算做得更准。估算是慢功夫,需要好几个迭代的数据积累才能校准。
另外需要说明,这组数据来自一个具体的产品线,样本量有限,不能当成行业基准。你的团队可用系数、偏差结构、受益最大的杠杆点,都需要自己跑一轮才能确定。

七、不同情况下的行动建议
1. 10 人以下小团队
不要上复杂体系。你们最大的优势是沟通成本低,最大的风险是流程负担压垮效率。
建议只做三件事:一是每周花 15 分钟更新一张容量表,把会议和支持占用显式写出来;二是设一个在制品上限,比如同时进行中的需求不超过团队人数的一半;三是每个迭代结束花 20 分钟记录偏差超过 50% 的需求及原因。
这个阶段不要引入完整的 RICE 模型,也不要做多维度打分。凭直觉排序在这个规模是可以接受的,把时间花在需求澄清上收益更高。
2. 10,50 人单产品线
这个规模开始出现信息不对称,需要把口径固定下来。建议做四件事。
- 建立指标定义卡,把周期时间、计划达成率、估算偏差的起点终点写清楚。
- 引入 RICE 或 ICE 做优先级辅助,但保留战略项的人工裁决权。
- 开始记录阻塞时长,并按原因分类,为后续优化提供依据。
- 使用统一的工具承载需求状态流转,避免跨表核对。
这个阶段最容易犯的错误是"指标太多"。我建议先控制在 5 个以内,跑三个迭代之后再考虑增加。
3. 50,200 人多产品线或中大型组织
这个规模的核心矛盾是"多团队口径不一致"。建议重点做三件事。
第一,把指标口径固化到系统规则里,而不是靠文档约定。文档会过期,规则不会。
第二,建立跨团队的依赖登记机制,每个迭代开始前把所有跨团队依赖列出来,指定对接人和截止时间。
第三,为高不确定性业务线单独设置缓冲策略,不要用统一的缓冲比例覆盖所有团队。成熟业务线的缓冲可以低到 15%,创新业务线可能要 40%。用同一个标准会让前者浪费、后者失控。
这个阶段工具选型的重要性会明显上升。像 PingCode 这类面向中大型组织、支持私有化部署、并且能承接 Jira 历史数据的平台,在这个规模下能省掉大量对齐成本。但前提是你已经想清楚了自己的指标口径,工具只是把口径固化下来,它不能替你定义口径。

4. 多团队跨部门协同场景
如果项目涉及多个部门(产品、研发、测试、运维、市场),规划的重点会从"团队内效率"转向"接口效率"。建议做法是把每个交接点显式化,并记录交接等待时长。
比如需求从产品交接给研发,中间等待几天?从研发交接给测试,中间等待几天?这些等待时间往往占了总周期的三分之一以上,但因为分散在各个角落,平时看不到。
跨部门协同优化的第一刀,永远是砍交接等待,不是砍开发时间。开发时间的压缩空间有限,等待时间的压缩空间往往大得多。
八、不同情况下的取舍
1. 速度与可预测性之间的取舍
这两者经常冲突。追求速度,就要允许计划有弹性,接受一定的失约;追求可预测性,就要留缓冲、控制并行度,短期看会降低产出速度。
我的判断标准是业务所处阶段。如果产品在探索期,市场窗口很短,可预测性的价值低于速度,这时候可以接受计划达成率在 70% 左右;如果产品已经进入成熟期,客户依赖版本节奏,可预测性的价值就远高于速度,达成率应该往 85% 以上推。
不要试图同时做到又快又准,那通常意味着两边都没做好。
2. 模型复杂度与执行成本之间的取舍
RICE、WSJF、ICE 这些模型都能用,但每个都需要维护输入值。输入值越多,维护成本越高,也越容易在争论中消耗时间。
我的经验是:如果某个模型的输入值讨论时间超过它带来的排序改善,就该简化它。在多数团队里,ICE(Impact、Confidence、Ease)三项就够用了,WSJF 适合有明确经济价值量化能力的团队,RICE 适合需求量大、来源多样的 C 端产品。
还有一个常被忽略的选项:对高置信度的战略需求,直接跳过打分。战略项目用模型排序,本身就是对战略的不信任。
3. 工具一体化与团队自由度之间的取舍
一体化工具的好处是数据不割裂、口径统一、跨团队可见。坏处是团队必须适应统一的工作方式,某些团队原有的习惯要被改变。
我倾向于在"数据口径"和"状态流转"上强制统一,在"任务颗粒度"和"内部协作方式"上给团队自由。强制的边界越窄,落地的阻力越小。如果连每个团队的任务命名规则都要统一,推进必然失败。
4. 私有化部署与开箱即用之间的取舍
| 维度 | 私有化部署 | 开箱即用的 SaaS 方案 |
|---|---|---|
| 数据边界 | 数据留在自己环境,边界清晰 | 依赖服务商的安全能力与合规资质 |
| 口径治理自由度 | 字段、状态机、指标规则可按自身节奏调整 | 受产品版本节奏约束,定制空间有限 |
| 初期投入 | 需要部署、运维、迁移投入 | 开通即用,初期投入低 |
| 适用规模 | 100 人以上、有合规或审计要求的组织 | 100 人以下、追求快速启动的团队 |
| 长期成本 | 固定投入为主,随规模增长边际成本低 | 按人按年计费,规模越大总成本越高 |
这张表不是要给出标准答案,而是提醒你:这个选择应该由数据边界和合规要求决定,而不是由部署难度决定。如果合规是硬约束,那部署成本就是必要投入;如果没有合规压力,把精力放在口径治理上收益更大。
5. 指标考核与指标校准之间的取舍
最后说一个最容易踩的坑:把规划指标用于考核。
计划达成率一旦和个人绩效绑定,最理性的应对方式就是少承诺、把不确定的需求排除在计划外。数据会变得好看,但规划能力不会提升,只是被隐藏了。
我的建议是:滞后指标用于团队层面的校准,不用于个人考核。考核应该看交付结果和协作质量,而不是看计划准不准。计划不准是方法问题,不是态度问题,用考核去解决方法问题,通常会让方法问题更难被发现。

九、常见问题
1. 团队完全没有历史数据,怎么开始?
先跑一个迭代的"数据采集版",不做任何优化,只记录。记录三样东西:每个需求进入开发中、完成开发、上线的三个日期,以及每个需求的估算人天。
一个迭代之后你就有了基线,可以算出周期时间和估算偏差。不要等数据齐全再开始,先有 10 个需求的数据,也比没有数据强。
2. 需求频繁插队,是不是就没法做规划了?
可以规划,但要改变规划方式。做法是把迭代容量分成两块:70% 用于计划内需求,30% 预留给插队。插队需求进来时,不占计划内配额,而是从预留块里扣。
同时建立"换入换出"规则:每插入一个需求,必须明确拿掉一个同等规模的需求,或者明确接受延期。不允许出现"只进不出"。
3. 估算偏差一直降不下来怎么办?

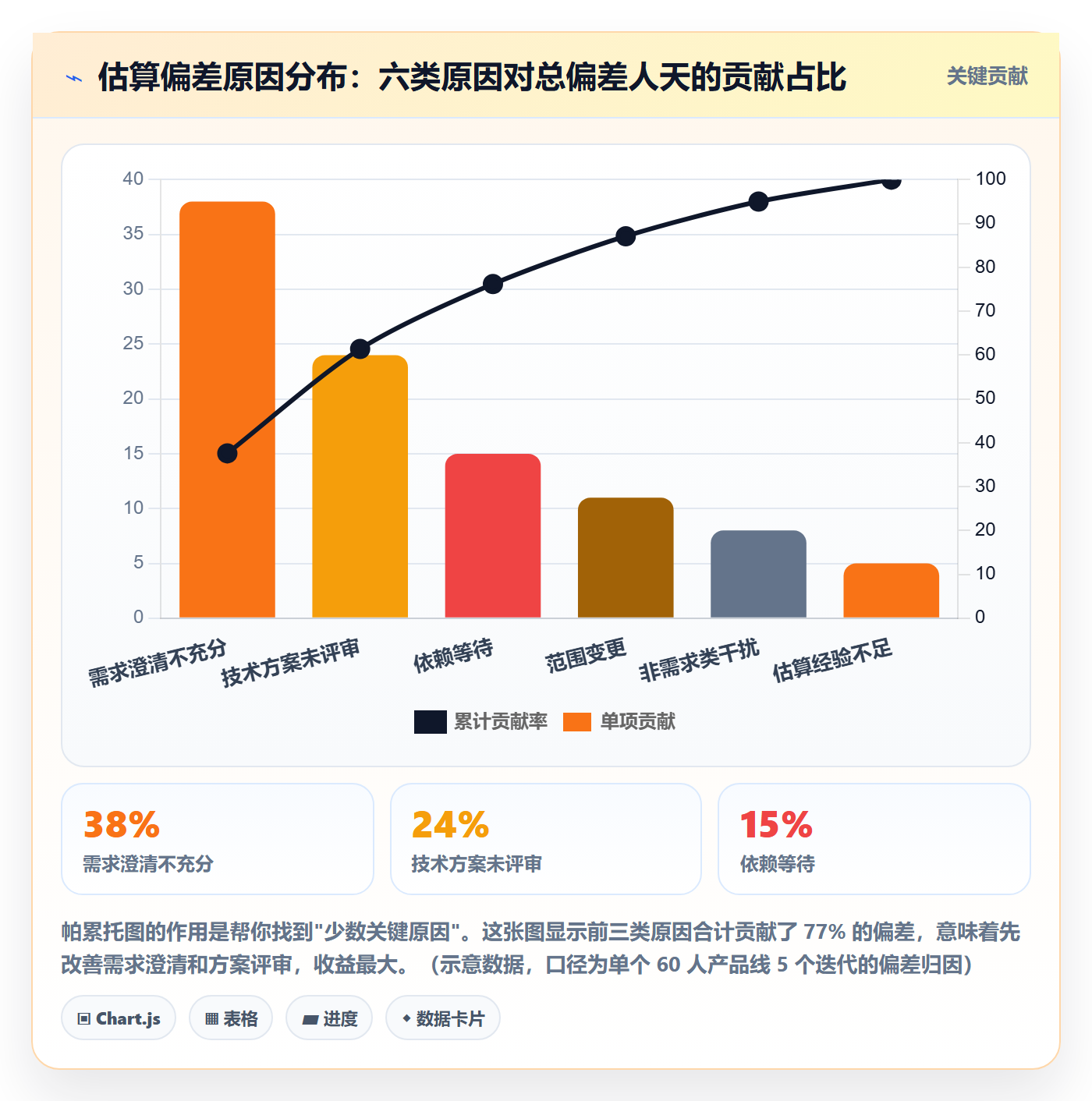

先看偏差结构,而不是看偏差总量。用帕累托的方式把偏差按原因分类,找到贡献最大的那一两类。
如果主要是"需求澄清不充分",那优化方向是需求评审流程,不是估算方法。如果主要是"依赖等待",那优化方向是依赖登记机制。偏差降不下来,多数时候根因不在估算环节。
4. 小团队需不需要引入 PingCode 这类平台?
10 人以下通常不需要,共享表格加轻量协作工具就够了。50 人以上、尤其是多产品线并行或者有国产替代、私有化部署需求的,引入专业平台的收益会明显上升。
判断标准很简单:当"口径对齐"这件事每周消耗的时间超过 2 小时,就该考虑让系统来固化口径了。
5. 从既有工具迁移到新平台,历史数据要全带过去吗?
不必全带。我的建议是带三类:已完结需求的创建时间与完成时间(用于周期时间基线)、需求的估算与实际工时(用于偏差基线)、阻塞记录(用于阻塞时长基线)。
过程性讨论和评论记录可以不带,它们对指标计算没有价值,反而增加迁移复杂度。
6. 多久能见到效果?
视规模而定。10 人以下团队一个迭代就能感受到变化,主要是并行度下降带来的节奏改善。50,200 人的组织,通常需要 3,4 个迭代才能看到稳定改善,因为口径统一和习惯改变需要时间。
不要用第一个迭代的数据下结论。第一个迭代往往因为大家都在关注而表现异常好,第二个迭代回落才是真实水平。
十、总结与下一步
回到最开始那条产品线。我们做的最重要的一件事,不是引入了什么工具,也不是学会了哪个模型,而是承认了一个事实:规划本身是一个需要被度量的对象。
以前我们把计划当成一个结果,排出来就完事了;现在我们把它当成一个假设,排出来之后用数据去验证它对不对,然后调整下一轮的假设。
这套方法的独特之处在于,它不追求"一次排准",而是追求"每轮更准一点"。具体的差异点有三个。
第一,我把重点放在容量测算和缓冲设置上,而不是估算精度上。因为容量错和缓冲缺是系统性错误,估算偏差是随机错误,前者的收益远大于后者。
第二,我强调领先指标的可干预性。计划达成率再重要,它也是事后才知道;在制品数量和阻塞时长才是能当场调整的杠杆。
第三,我把模板的存活率当成设计目标之一。一个半年后还在被填写的简单表格,价值远高于一个字段齐全但两周后就被废弃的完美模板。
如果你现在想动手,我建议按这个顺序来。
- 本周:写一页指标定义卡,只定义三个指标,周期时间、计划达成率、估算偏差,写清楚起点、终点、统计单位。
- 下个迭代开始前:用历史数据反推团队的可用系数,建一张容量表,显式列出会议、支持、技术债、请假的占用。
- 迭代进行中:设定一个在制品上限,并且每天看一眼实际值是否超限。
- 迭代结束后:记录偏差超过 ±30% 的需求,按六类原因归类,只做归因,不做评价。
- 三个迭代之后:看偏差原因分布,找到贡献最大的一类,集中优化它。
- 规模超过 50 人或者出现多产品线并行时:考虑把指标口径固化到系统里,评估是否需要支持私有化部署、能否平滑承接既有工具历史数据的平台,PingCode 是这一档里值得优先评估的选项之一。
最后提醒一句。这套方法的效果不是线性的,前两个迭代可能看不出什么变化,甚至因为增加了记录动作而感觉更慢。真正开始起作用,通常是在第三个迭代的复盘之后。如果你在第二个迭代就想放弃,那我建议至少再跑一轮,把偏差原因分布看一遍再决定。
规划的终极目标不是把计划排得漂亮,而是让团队对"下周会发生什么"这件事,有越来越高的把握。这种把握感本身就是效率,而且是能持续的那种。
常见问题解答(FAQ)
1. 产品经理做项目规划,最先该建立哪几个数据指标?口径应该怎么定?
我之前做规划基本靠感觉和甘特图,每次复盘都说'下次估准点',但从来没人告诉我到底该看什么数。后来组里让我牵头做规划流程,我才发现自己连'延期'都没定义清楚,是按上线日期算,还是按提测日期算?
先只建三个,别贪多:计划达成率、周期时间、估算偏差率。计划达成率等于按期交付的计划内承诺项除以计划内承诺总数,插队需求必须单独统计,不能混进分母,否则数字会被人为做漂亮。
周期时间建议用中位数而不是平均数,口径统一为任务从'进入本期排期'到'验收通过'的自然日,用平均数是会被一两个跨季度的大需求拉偏的。估算偏差率等于实际耗时减估算耗时再除以估算耗时,取绝对值后看中位数,同时记录正负号,系统性低估和高估要分开处理。
这三个指标连续追三个迭代再看趋势,单次数据的噪声太大,不足以支撑判断。
2. 团队容量到底按多少可用工时算?为什么每次把计划排满,第三周就必然延期?
我一直以为容量就是把人头数乘以工作日,排计划的时候能塞多少塞多少,觉得留白就是浪费资源。结果每次迭代到第三周就开始大面积延期,领导还问我是不是执行力有问题,我自己也说不清到底哪里出了问题。
把总人力乘以一个真实的可用比例,再乘以迭代天数,减去固定占用,才是可承诺容量。可用比例不要抄别人的数字,自己回捞过去两三个迭代的工时记录算一次,很多团队算下来会发现真实值远低于直觉。
固定占用要单独列:例会、需求澄清、线上支持、Bug 修复、技术债、请假和调休,这些不是意外,是常态,把它们当成计划外就是在自欺欺人。然后设三层缓冲:风险缓冲给不确定性高的需求,依赖缓冲给需要跨团队配合的事项,支持缓冲给线上问题。
判断依据很简单,当承诺量超过可承诺容量的八成半,就应该主动砍需求而不是压缩估时,因为压缩估时只是把风险从计划阶段挪到了交付阶段,迟早要还。
3. RICE、ICE、WSJF 我都用了,为什么优先级排完还是天天被插队打乱?
我们团队每个迭代都老老实实算 RICE 分数,排出来的顺序看着也挺有道理,但业务方一句'这个客户很急'就能把整张表推翻。我一度怀疑是模型选错了,换了好几种算法,情况还是没改善。
模型解决的是排序问题,不解决准入问题,这是两件事。你需要额外定死三条规则:第一,等量置换,任何插队需求进来必须换出一个同量级的在办事项,否则不接,让业务方自己去比较优先级,而不是让你在中间当坏人。
第二,硬约束走单独通道,合规、监管、合同约定的上线窗口不进排序池,单列一块保留额度,不然它们每次都会把正常需求挤掉。第三,模型输入必须是数据而不是感觉,Reach 用真实的受影响用户数或请求量,Confidence 要能说出依据,说不出来的就打低分。
另外要注意模型的系统性偏差:RICE 会低估那些影响面小但不可替代的基础型需求,比如权限体系、数据埋点,所以留一小块战略保留额度是必要的。

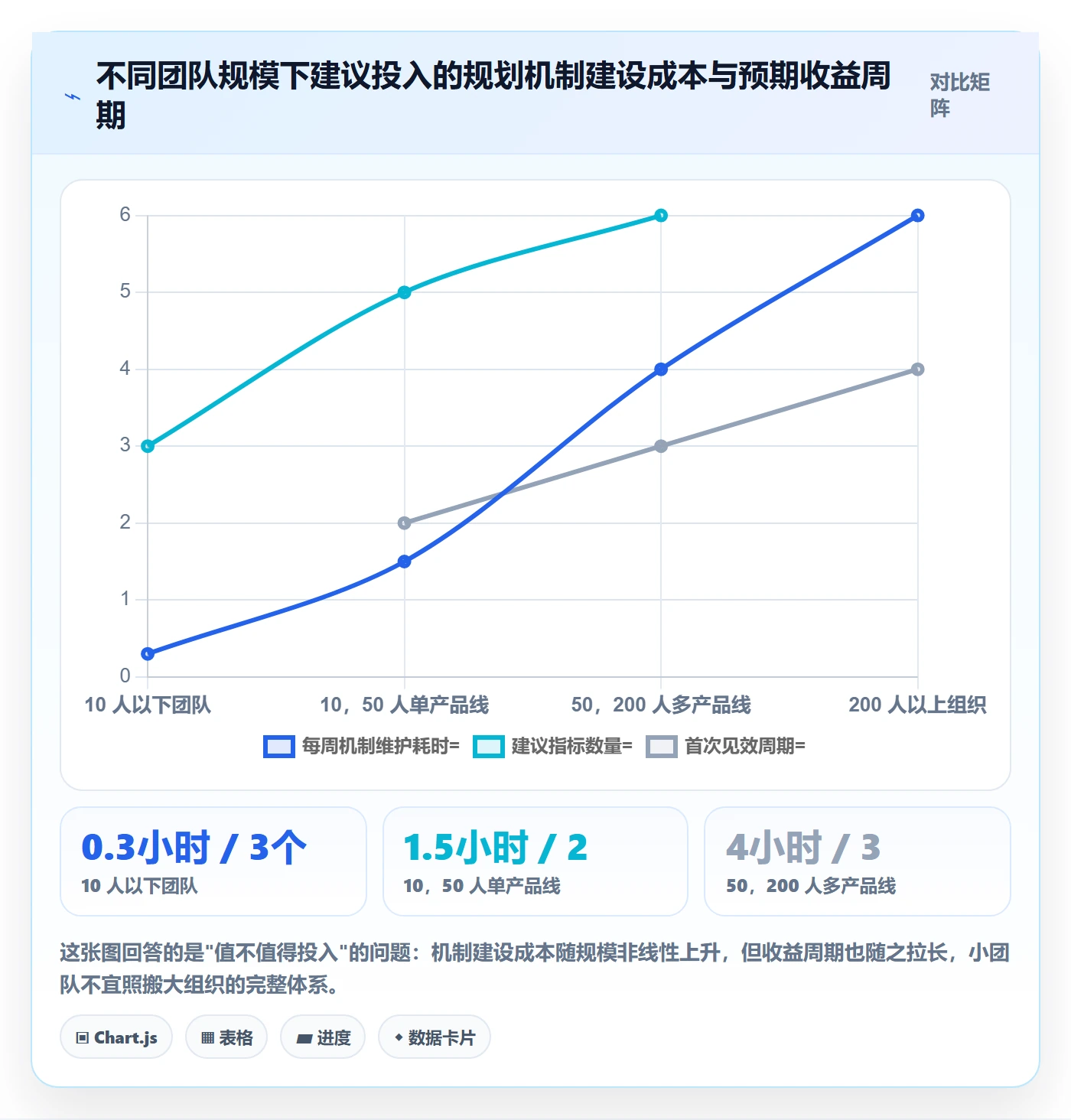

4. 规划模板用什么工具、留多少字段,才不会被团队用两周就废弃?

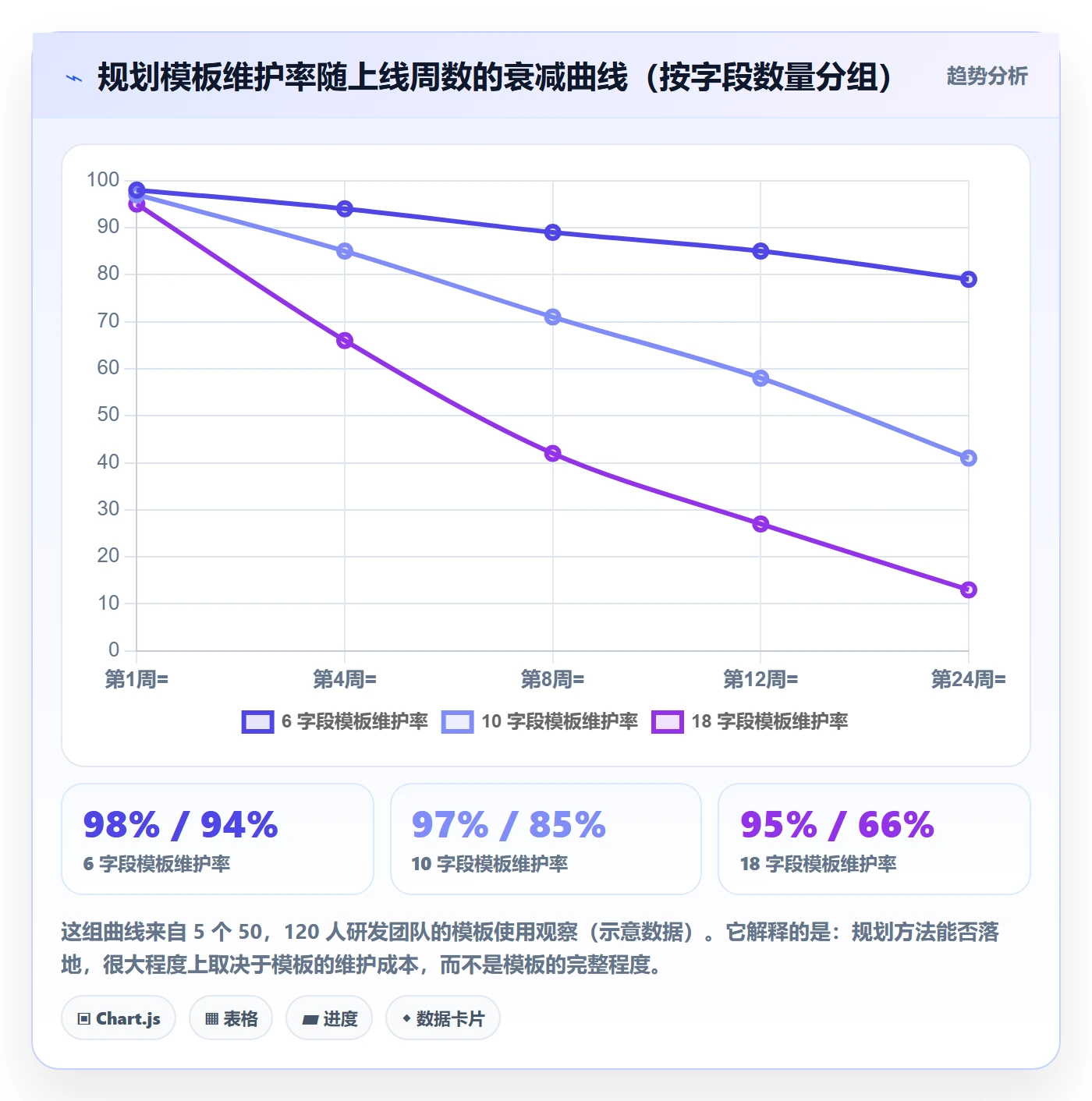

我做过好几版很完整的规划模板,字段特别全,还配了说明文档,结果推下去两周就没人更新了。大家还是回到群里喊、在表格里各记各的,我到现在也没搞明白问题出在模板本身还是推行方式。
判断标准很直接:一张表超过十五个字段、需要人工二次转录、没有明确单一填写人的,基本活不过三周。落地时先保证单一数据源,任务状态只在任务管理工具里维护一次,规划表用视图或引用拿数据,不要另开一张表手工同步。四张核心表够用:规划看板放需求、优先级分数、估算、负责人、状态、周期时间和阻塞原因;
容量表放每人每迭代的可用天数和各类固定占用,这是唯一需要人工维护的表;风险与依赖表放描述、概率、影响、责任人、缓解动作和截止日,每条必须有责任人和日期,否则就是许愿池;估算偏差复盘表放原估算、实际耗时、偏差率和原因分类。
复盘建议在迭代结束后四十八小时内做一次,只看偏差最大的三个任务和阻塞时间最长的两条依赖,把结论直接改回容量表里的可用比例和缓冲百分比参数上,写进复盘文档而不改参数,等于没复盘。
核心关键词
文章包含AI辅助创作:工作计划实操方法:产品经理提升项目规划效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/298162
读者评论
按100%可用工时排容量的坑太真实了。我们10人团队名义100人天,扣掉会议、线上支持、请假和阻塞后,真实可用常常只有60多人天。之前总把计划做满,结果第三周全靠救火。后来先用历史数据反推可用系数,再排需求,承诺可靠性明显改善。建议先别急着上复杂模板,把容量表跑准最重要。
模板字段越多越没人填,这点深有体会。我们之前一张排期表18个字段,两个月后只剩形式化填写。后来压到6个关键字段,反而能坚持半年。文章说模板要服务具体决策而不是看起来完整,很对。与其追求大而全,不如先保证容量、依赖、偏差归因这几个字段真实可维护。
甘特图和RICE都只是辅助,不能替代规划判断。甘特图排得再漂亮,如果没有缓冲和依赖标记,延期一来就崩。RICE的Confidence也确实主观,容易被用来‘论证’已有优先级。真正要解决的是战略取舍和换入换出规则。我们后来明确插队必须换出同量级需求,优先级争论少了很多。
滞后指标只能事后复盘,领先指标才能中途干预。我们迭代第4、5天会看在制品和阻塞项,发现延期苗头就调整范围,比最后一天才暴露好得多。另外指标口径必须先定义,比如周期时间从需求创建还是开发开始算,不统一根本没法跨迭代比较。这篇文章把口径和预警讲得很实在。
