项目规划实施计划全流程:产品经理数据分析与一文讲清

我做产品经理第六年的时候,交出过一份 62 页的项目规划文档,评审会全票通过,结果项目延期 79 天上线,上线三个月后核心模块的周活跃使用率只有 23%。更扎心的是复盘时我们才发现:文档里写了 47 个功能点、9 张甘特图、3 套流程图,却没有任何一句话说明"这个项目怎么算成功"。延期不是执行层不努力,而是从规划第一天起,我们就没给"实施"和"验证"留下可以对齐的坐标。

这件事之后,我把项目规划、实施计划、数据分析三件事重新拼了一遍。这篇文章就是那套拼法的完整版本:项目规划回答"为什么做、做到什么程度",实施计划回答"谁在什么时候交付什么",数据分析回答"我们凭什么相信它做对了"。三者不是三个文档,而是同一条闭环上的三段路。

下面我会先给结论,再讲我踩过的真实场景和五个高频误区,然后拆开每个阶段的数据输入、决策输出和验证指标,最后用一个中台项目的完整案例,说明在 100 人以上、跨部门、多系统并行的组织里,这套东西到底怎么落地。

一、先说结论:规划、实施、数据分析是同一个闭环

1. 三者不是三个文档,而是三种决策

很多产品经理把项目规划当成一份交付物,写完就归档;把实施计划当成一张排期表,改了就重发;把数据分析当成上线后的报表,做完就完事。这种拆分方式最大的问题是:规划里的假设没有进入实施计划的验收条件,实施过程产生的数据也没有回流去修正规划。

我的判断是:项目规划是一次"方向决策",实施计划是一次"资源决策",数据分析是贯穿全程的"校准决策"。三者共用同一套成功标准,只是在不同阶段承担不同职责。

2. 三个必须先立的判断

第一个判断:没有量化成功标准的规划,本质上是需求清单,不是项目规划。判断标准很简单,把这份文档交给一个完全没参加过评审的人,他能不能说出"项目上线后第 30 天,我们要看哪三个数字,达到什么水平才算成功"。如果说不出来,这份规划就不合格。

第二个判断:实施计划的颗粒度不是越细越好,而是要与监控能力匹配。我见过把任务拆到 0.5 人天的计划表,看起来很专业,但团队根本没有能力每天更新完成度,两周后计划表就变成废纸。任务颗粒度应该由"你多久能拿到一次真实进度"决定,而不是由工具能拆多细决定。

第三个判断:数据分析的价值不在于事后报表,而在于前置的埋点设计和口径约定。我服务过的一个零售客户,上线后想做转化漏斗,结果发现关键页面缺了三个埋点,补埋点加数据回补花了整整 21 天,等数据可用时业务窗口期已经过去。

3. 一张全流程地图

把上面三个判断展开,完整流程可以压成六个节点:立项与目标、范围与优先级、实施计划与排期、执行与监控、上线验收与效果验证、复盘与资产沉淀。每个节点都有明确的数据输入、决策输出和验证指标,这才是"全流程"的真正含义。

阶段 核心问题 数据输入 决策输出 验证指标
立项与目标 值不值得做 业务目标、用户反馈、成本预估 做/不做、优先级排序 目标达成率、投入产出比
范围与优先级 做什么、不做什么 用户旅程、需求池、价值成本评估 MVP 范围、指标字典 范围变更率、需求命中率
实施计划 谁在何时交付什么 依赖关系、人力、风险登记 里程碑、RACI、变更流程 里程碑准点率、阻塞时长
执行监控 偏差是否可控 进度、质量、范围、风险数据 升级、调整、砍范围 延期率、缺陷密度、返工率
上线验证 是否真的成功 灰度数据、漏斗、留存 全量/回滚/迭代 目标指标达成度
复盘沉淀 能否变成组织能力 目标与结果差异、归因数据 行动项、模板、风险库 行动项闭环率

项目规划实施计划全流程:产品经理数据分析与一文讲清

二、背景和真实场景:失控往往发生在规划与实施的接缝处

1. 我经历过的三个典型场景

场景一:规划漂亮,实施靠催。那是一个 CRM 升级项目,规划文档写得很完整,包含了用户分层、权限模型、多端适配。但实施计划里只有"前端 2 周、后端 3 周、测试 1 周"这种粗粒度排期。上线前两周大家才发现,权限模型的依赖没拆开,后端等前端接口定义,前端等设计稿确认,整条关键路径被堵死。

场景二:上线按时,业务无感。一个内部审批系统准时上线,验收会顺利通过,但三个月后运营侧反馈"没人用"。倒查数据才发现,我们的验收标准是"功能可用、无 P0 缺陷",而业务方的期待是"审批平均耗时从 2 天降到 4 小时"。两个标准从来没对齐过。

场景三:复盘开会,结论是"要加强沟通"。这类复盘我参加过不下十次。会上大家轮流表态,会后没有一条行动项带责任人和截止时间,下一次项目依然在同一个坑里翻车。

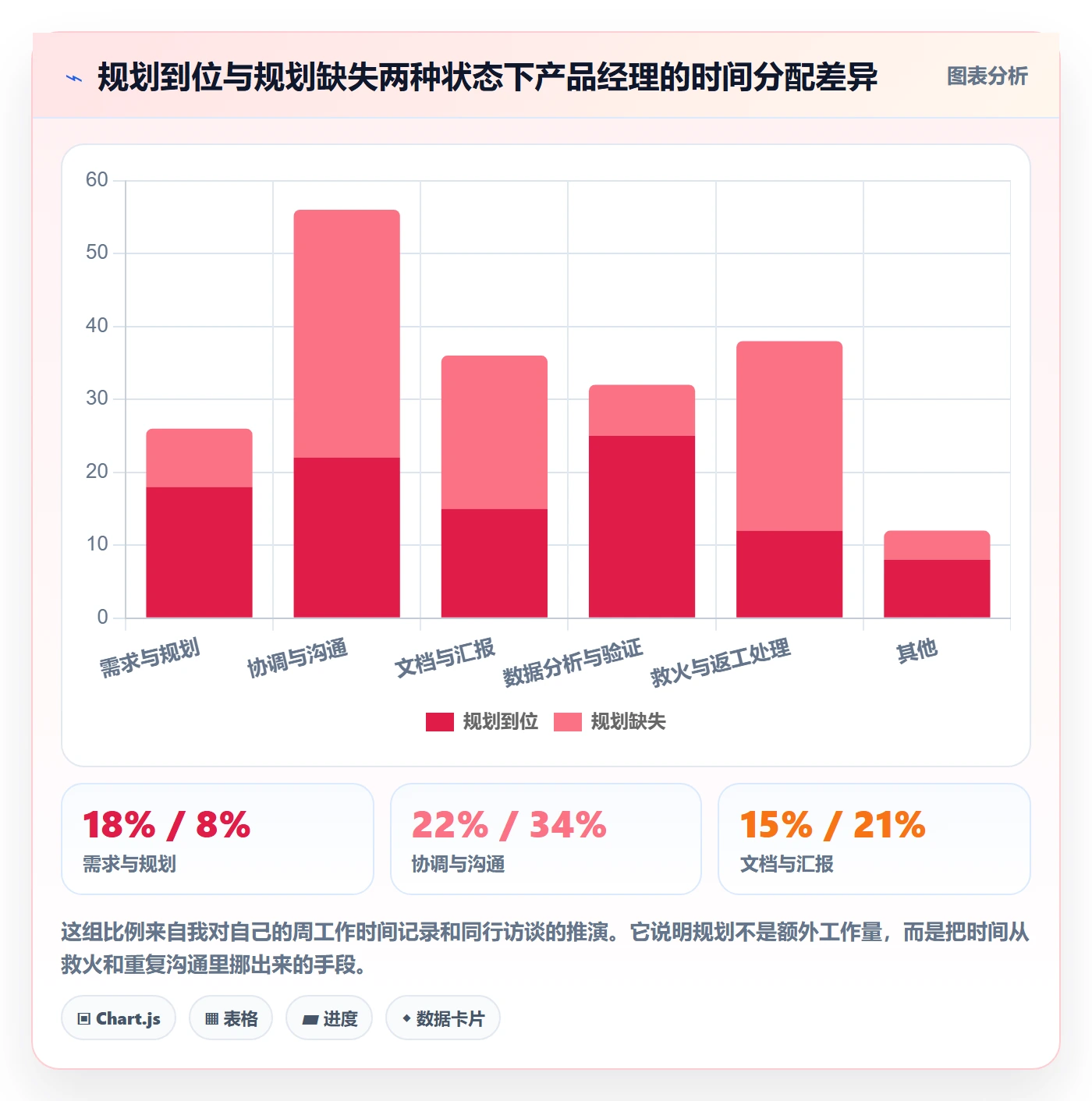

2. 为什么规划文档越厚,落地反而越差

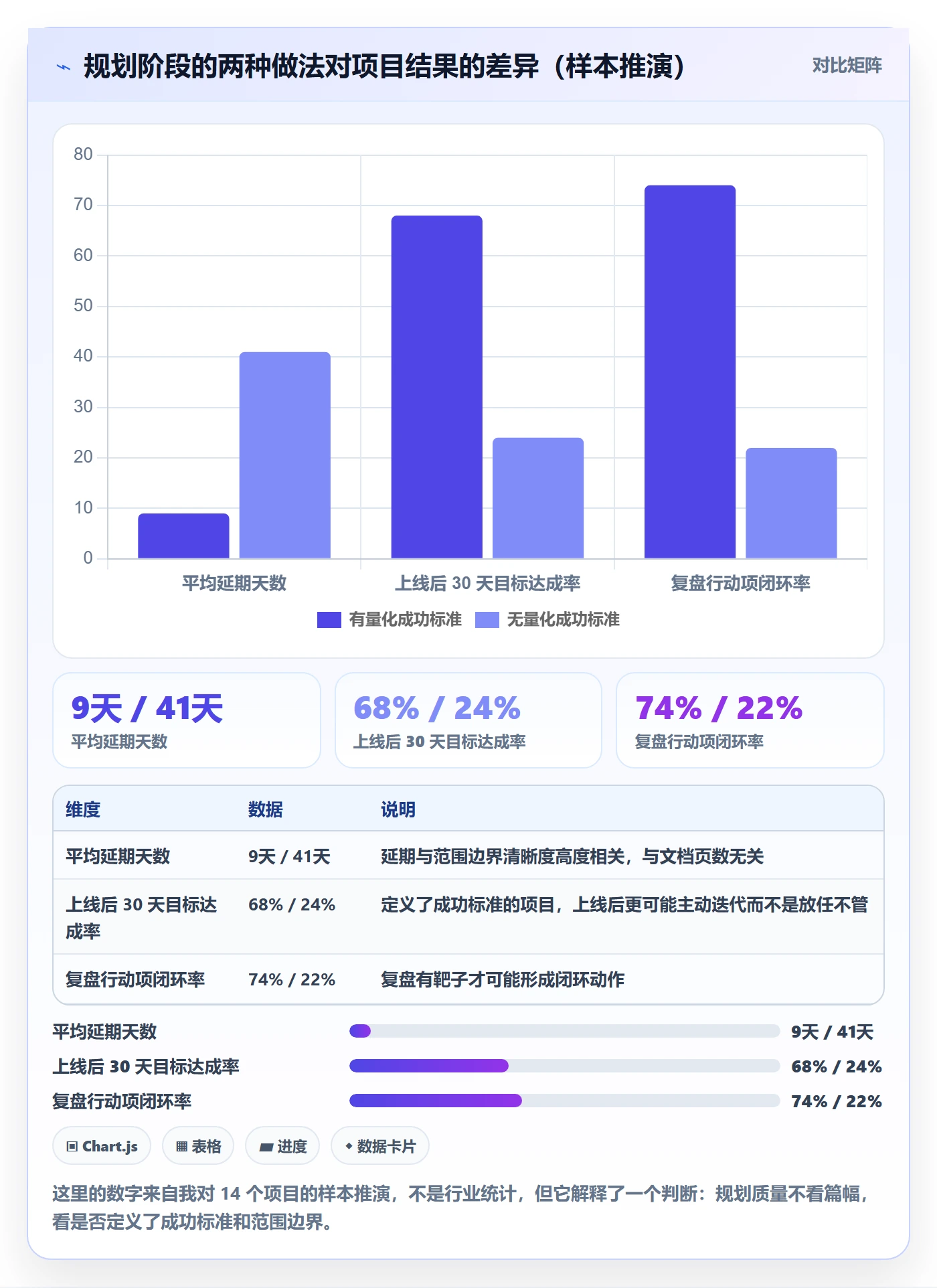

我后来统计过自己参与的 14 个项目,发现一个反常识的现象:规划文档页数与项目准点率之间几乎不相关,甚至弱负相关。真正与准点率强相关的是两个变量:有没有可量化的成功标准,以及有没有明确的范围边界。

项目规划实施计划全流程:产品经理数据分析与一文讲清

为什么会这样?因为文档越厚,越容易把"描述现状"当成"做出决策"。一份 60 页的文档里,往往有 50 页在讲业务流程和功能拆解,真正做决策的部分不到 10 页。而这 10 页,才是实施计划能接得住的接口。

3. 中大型组织里的特殊难点

在 100 人以下的团队,产品经理往往可以靠面对面沟通补齐规划缺口。但组织规模一旦超过 100 人,出现三个新问题:干系人数量超过记忆上限、系统依赖形成隐性关键路径、决策链路拉长导致变更成本上升。

我服务过的一家制造企业,一次中台改造涉及 6 个业务部门、4 套存量系统、3 个外部供应商。这种情况下,口头对齐已经完全失效,必须把规划、计划、数据三者的口径写进系统,而不是留在会议纪要里。这也是我后来开始关注支持私有化部署、能承载复杂权限与多项目并行的项目管理平台的原因。

三、五个常见误区:把项目失控归因于执行力

1. 误区一:把项目规划等同于写 BRD/PRD

BRD 和 PRD 是需求载体,项目规划是决策载体,两者目标不同。需求文档回答"要什么",项目规划回答"值不值得、做到什么程度、怎么判断成了"。用需求文档代替项目规划,最直接的后果就是实施阶段没有取舍依据,所有需求看起来都同等重要,于是全部都要做。

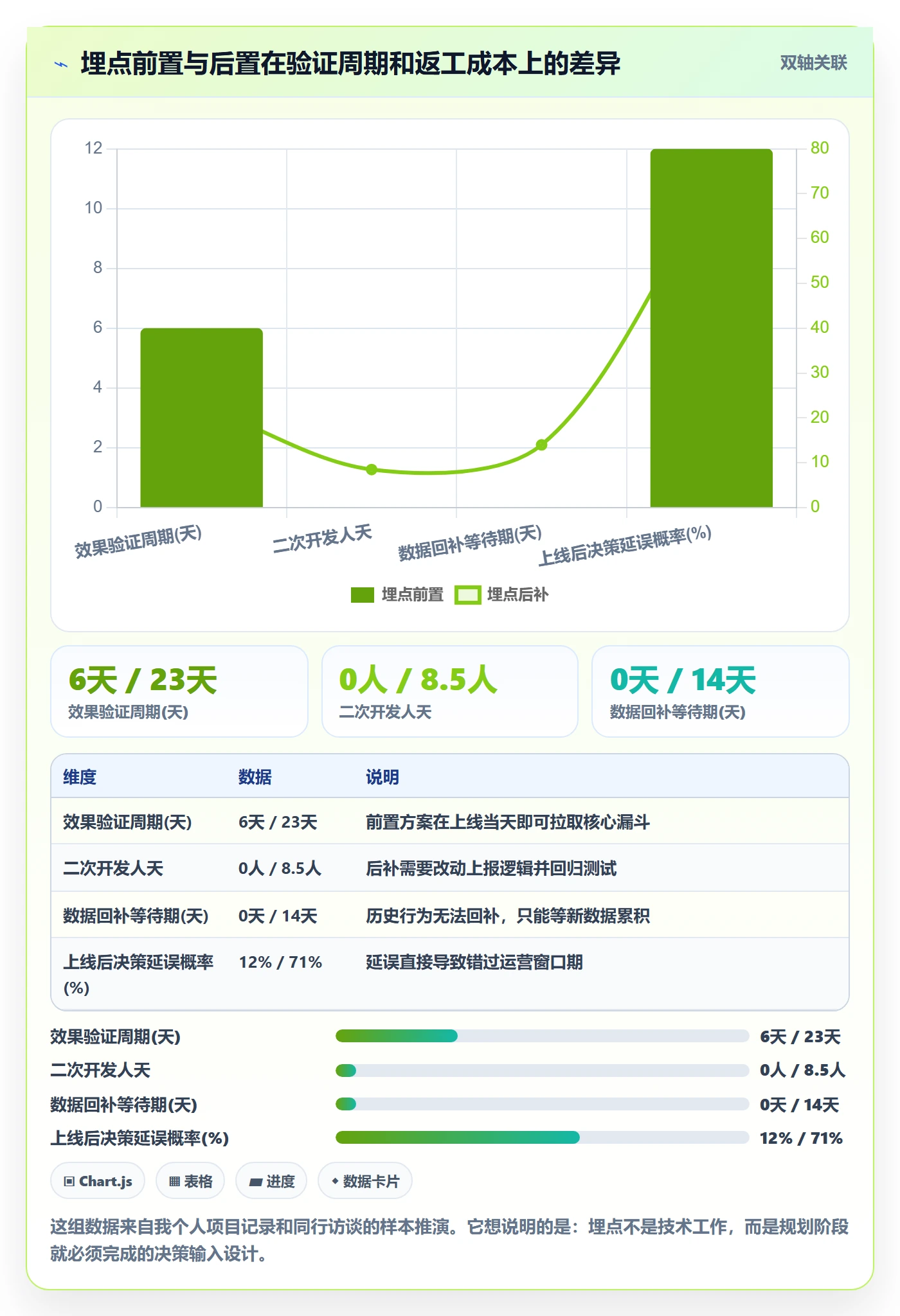

2. 误区二:埋点方案上线后再补

这是我见过代价最高的误区。功能一旦上线,用户行为已经发生,没埋的点就是没埋。补埋点意味着二次开发、二次发布、还要等数据重新累积。我观察到的一个经验规律是:埋点前置的项目,效果验证周期通常在 7 天内;埋点后补的项目,验证周期普遍在 20 天以上。

项目规划实施计划全流程:产品经理数据分析与一文讲清

3. 误区三:监控只看进度,不看质量和风险

很多团队的周报只有"完成度 70%"这一个数字。问题是,完成度到 100% 不等于交付可用。我在复盘时统计过,延期最严重的三个项目里,缺陷密度和返工率在延期前两周就已经明显恶化,但因为看板上只有进度,没有人注意到。

4. 误区四:把复盘当成追责会

复盘的目的是形成可复用的判断,不是找人背锅。只要会议氛围变成追责,信息就会失真,没人会说"我提前发现了风险但没升级",而这句话往往是复盘里最有价值的输入。

5. 误区五:把工具当成方法论

我见过团队花两个月选型、搭流程、配字段,最后上线了一套漂亮的项目看板,但没人定义"什么算延期"、"什么情况必须升级"。工具解决的是"记录和呈现",方法论解决的是"判断和行动"。搞反顺序,投入越大,浪费越大。

四、专业判断逻辑:每个阶段都要有输入、输出和验证

1. 立项阶段:用数据回答"值不值得做"

立项阶段最容易犯的错,是用"竞品有所以我们也要有"作为立项理由。我的做法是强制回答三个问题:

  1. 这个项目解决的是哪个可度量的业务问题?(例如:订单人工录入占比从 60% 降到 15%)
  2. 不做会怎样?代价能否量化成金额、人力或流失风险?
  3. 做成的最小区分标准是什么?用哪三个指标、在什么时间窗内衡量?

这三个问题答不上来,项目就不该进入排期。我通常要求立项输出的不是一份汇报材料,而是一页"目标,指标,假设"对齐表,作为后续所有验收的基准。

2. 范围阶段:用数据回答"做什么、不做什么"

范围管理的核心不是砍需求,而是建立一套可复用的判断依据。我常用的优先级判断有四个输入:用户价值、业务价值、实现成本、依赖复杂度。但更关键的是,任何进入范围的需求都必须带上"上线后看什么指标"。

在我做过的项目里,凡是需求卡上只写功能描述、不写验证指标的,后期变更概率明显更高。因为没人说得清"做完它到底改变了什么",讨论就容易变成主观偏好之争。

项目规划实施计划全流程:产品经理数据分析与一文讲清

3. 实施计划阶段:把目标翻译成可交付任务

实施计划的本质是资源决策。我通常按四步走:

  1. 用 WBS 把目标拆到可独立验收的交付物,而不是拆到"前端页面""后端接口"这类工种维度。
  2. 标出依赖关系和关键路径,明确哪些任务一旦延迟会直接推倒上线日期。
  3. 为每个里程碑绑定一个可验证结果,例如"完成 3 个核心场景的端到端联调并通过回归"。
  4. 建立风险登记表,记录概率、影响、应对人和触发条件。

关键路径上的任务,颗粒度应该更细、更新频率更高;非关键路径上的任务,可以适当粗放。一律细化的结果是管理成本超过收益。

4. 执行监控阶段:定义"偏差多大要升级"

监控看板不是数据越多越好。我的经验是,五类指标足够覆盖绝大多数风险:进度、质量、范围、资源、风险。每类只保留 2-3 个关键指标,并提前定义升级阈值。

指标类别 关键指标 升级阈值示例 触发后的动作
进度 里程碑准点率、关键路径阻塞时长 关键任务阻塞超过 3 个工作日 项目负责人介入协调资源
质量 缺陷密度、返工率 提测后 P1 缺陷密度超过 0.8 个/人天 暂停新功能开发,集中修复
范围 变更次数、范围蔓延率 单迭代范围内新增需求超过原范围 15% 走变更评审,同步调整上线日期
资源 人力缺口天数、关键人员占用率 关键角色占用率连续两周超过 110% 调整排期或补充外部资源
风险 高风险项关闭率 高风险项超过 10 天未更新状态 强制刷新风险评估结论

项目规划实施计划全流程:产品经理数据分析与一文讲清

5. 上线验收阶段:区分"上线成功"和"业务成功"

我把验收拆成四层:功能验收、性能验收、数据验收、合规验收。前两层大多数团队都会做,后两层经常被忽略。

数据验收的核心是确认埋点完整、口径一致、能算出预先定义的指标。我会要求在上线前用测试环境跑一遍完整漏斗,确认从曝光到转化的每一层都能对上数。如果这一步不做,上线后的第一周基本都花在"为什么数据对不上"上。

灰度发布和 A/B 测试是控制风险的有效手段,但前提是流量足够、周期足够。小流量业务强行做 A/B,往往得到的是噪声。

6. 复盘阶段:把一次项目变成组织资产

我的复盘框架是五步:目标、结果、差异、原因、行动。其中最容易做错的是"原因"这一步,很多团队把相关性当成因果性,比如"因为我们加了两个人,所以进度追上了",实际可能是范围同时被砍掉了。

复盘必须输出三类资产:可复用的模板或清单、更新后的风险库、带责任人和截止时间的行动项。没有闭环跟踪的复盘,等于没做。

项目规划实施计划全流程:产品经理数据分析与一文讲清

五、真实案例:一个中台项目的全流程复盘

1. 项目背景

这是一家零售企业的订单中台改造项目,涉及线上商城、线下门店、仓储、财务四个业务域,参与方包括内部研发 32 人、业务方 6 个部门、外部供应商 2 家。项目启动时的原始需求池有 312 条诉求,最终上线 64 条功能。整个周期 7 个月。

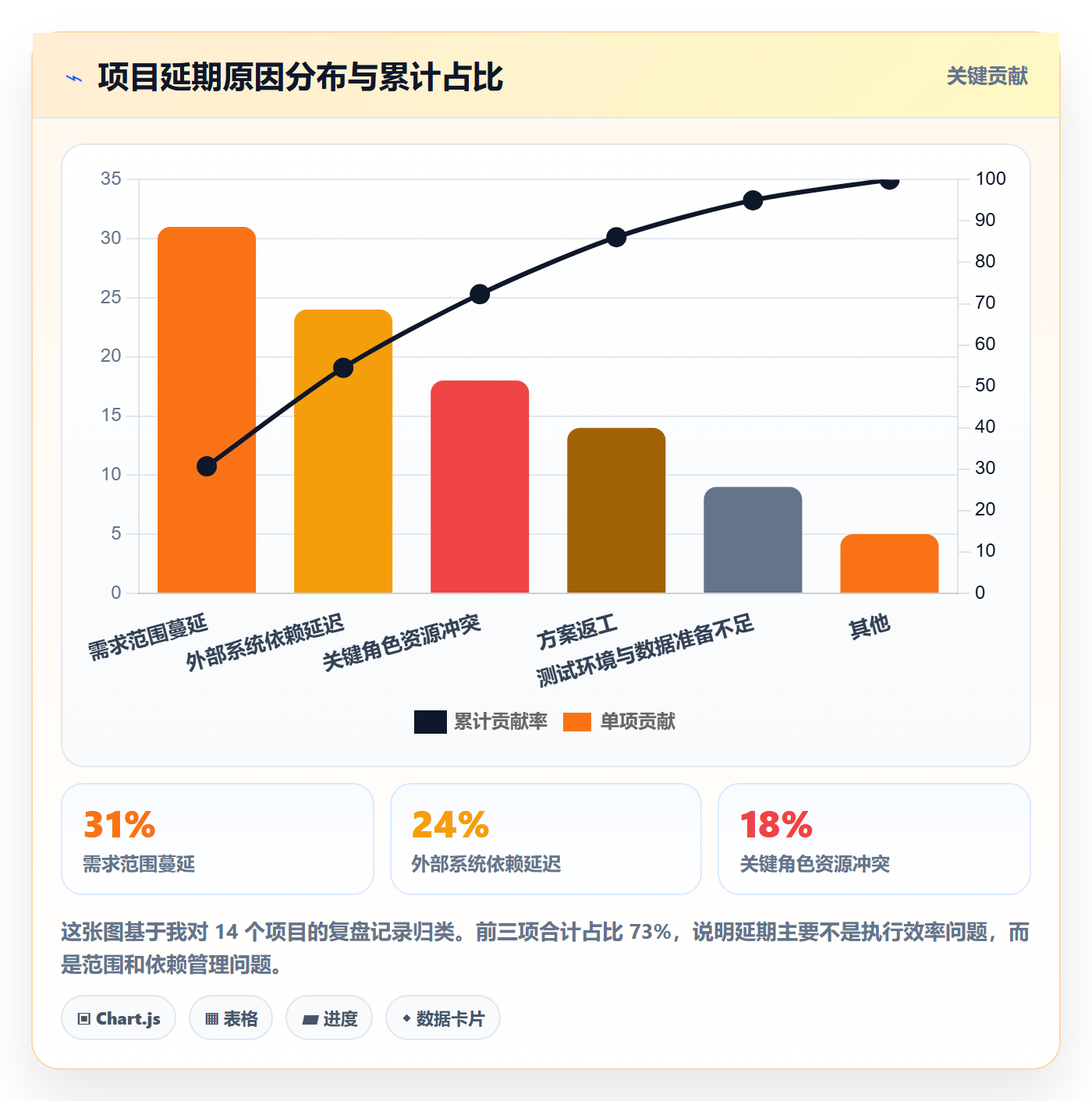

第一次启动时,项目在第四个月就出现明显失控:关键路径被外部接口阻塞 11 天,单迭代范围增长 41%,上线日期被迫推迟两次。第二次重启时,我们把规划、实施、数据分析三件事重新串了一遍,最终按期上线。

2. 规划和范围阶段做了什么

第一步是砍掉所有无法回答"上线后看什么指标"的需求。312 条诉求中,有 187 条能说清业务问题,最终进入排期的是 121 条。这一步花了整整两周做访谈和口径对齐,但把后续的返工量降下来了。

第二步是建立指标字典。我们和业务方一起定义了 9 个核心指标,包括订单人工干预率、履约时效达标率、跨系统对账差异笔数等,并为每个指标写清了计算口径、数据来源和统计周期。这份字典后来成为验收和复盘唯一认可的基准。

指标名称:订单人工干预率
业务定义:需要人工介入处理的订单量 / 当日订单总量

计算口径:当日 00:00-24:00 创建且状态经历人工干预的订单数 / 当日创建订单总数

数据来源:订单中台事件表 + 人工工单系统

统计周期:日 / 周 / 月

目标值:上线 30 天内 ≤ 5%,90 天内 ≤ 2%

责任人:业务运营负责人

当前基线:23%(改造前 30 天均值)

第三步是把埋点方案前置到需求阶段。每个需求卡上必须写清楚需要采集哪些事件、哪些参数、用于验证哪个指标。这一步让上线后的效果验证周期从原来的三周以上压缩到一周内。

3. 实施与监控怎么做的

实施计划按 WBS 拆到交付物层级,一共 18 个里程碑,每个里程碑都绑定了可验证结果。我们识别出 5 条关键路径,其中 3 条涉及外部系统接口。

针对外部依赖,我们做了两件事:一是把接口冻结时间写进合同里程碑,二是准备了一套降级方案,确保外部接口延迟时业务可以先跑通主流程。后来确实用上了,供应商的一个接口比约定晚了 9 天,但因为降级方案存在,整体上线日期没有受影响。

监控方面,我们用一套项目看板同时跟踪进度、质量、范围和风险。这里需要说明的是,因为企业要求数据不出内网,我们最终选择的是支持私有化部署的项目管理平台。当时对比了几个方案,最终选用 PingCode,主要考虑三点:一是它主要服务中大型企业及 100 人以上组织,多项目并行和跨部门权限模型比较贴合我们的场景;二是支持私有化部署,能满足数据合规要求;三是支持 Jira 平滑迁移,我们存量项目数据可以整体搬过来,不用重新录入。

需要说明的是,工具本身不解决管理问题。我们真正受益的是"把阈值和升级规则写进系统"这件事,阻塞超过 3 个工作日自动标红并推送给项目负责人,单迭代范围增长超过 15% 自动触发变更评审流程。规则一旦系统化,就不依赖某个人是否记得跟进。

项目规划实施计划全流程:产品经理数据分析与一文讲清

4. 上线验证与复盘结果

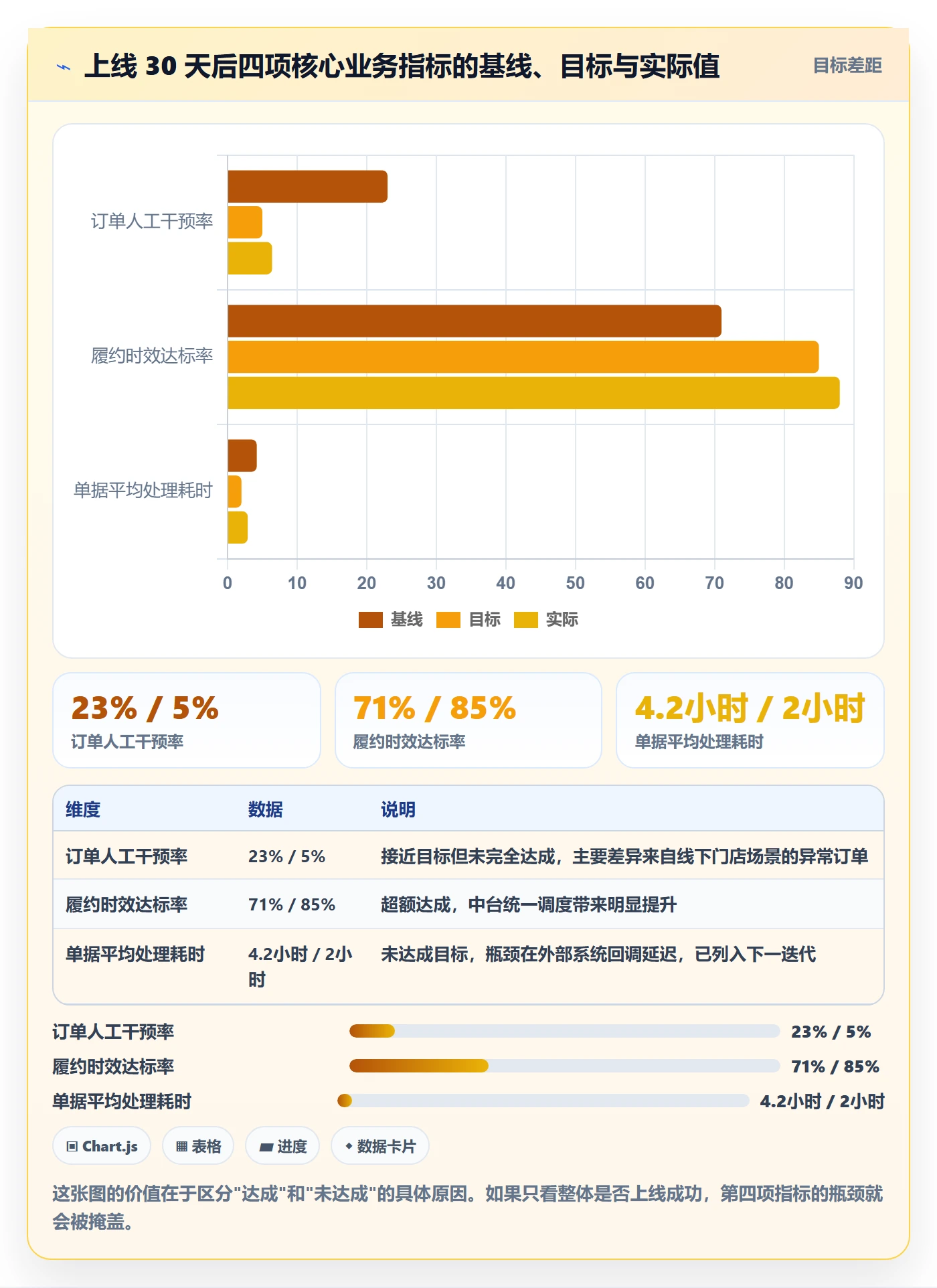

项目按期上线,首月灰度覆盖 30% 订单量,第二个月全量。上线 30 天后的数据:订单人工干预率从基线 23% 降到 6.4%,履约时效达标率从 71% 升到 88%,跨系统对账差异笔数下降 63%。

这几个数字之所以能在 30 天内拿到,完全依赖前置的埋点和指标字典。如果我们像第一次那样上线后补埋点,最快也要 45 天才能出结论。

复盘时我们输出了三份资产:一份更新后的风险库(新增 11 条外部依赖类风险)、一套里程碑模板、以及 7 条带责任人的行动项。三个月后回看,行动项闭环率是 6/7,唯一未闭环的是"外部供应商评价机制",因为涉及采购流程改造,被单独立项推进。

项目规划实施计划全流程:产品经理数据分析与一文讲清

5. 关于工具选型的一点补充观察

这个项目之后,我又参与了几次类似规模的选型讨论。我的判断是:100 人以上的组织,选项目管理平台时真正需要评估的不是界面好不好看,而是三件事,权限模型能否匹配组织架构、能否私有化部署满足合规、历史数据能否低成本迁移。

迁移这件事经常被低估。我见过一个团队因为迁移成本过高,最后选择新旧两套系统并行,结果数据分散在两个地方,跨项目统计口径永远对不齐。所以我现在评估平台时,会把"是否支持从主流工具平滑迁移"作为硬性条件之一,这也是当时选择 PingCode 的原因之一。

六、不同情况下的行动建议

1. 你所在团队不足 30 人

不要照搬大组织的重流程。你的优先级是:定义三个成功指标、建立一张能每周更新的项目看板、每次上线后做一次 30 分钟的轻量复盘。

埋点仍然必须前置,但可以只做核心链路的 5-8 个关键事件,不必追求全量覆盖。小团队最大的优势是决策快,不要用流程把这个优势抵消掉。

2. 团队在 30-100 人之间,跨部门开始变多

这个阶段最值得投入的是"接口定义"和"变更流程"。前者解决上下游依赖,后者解决范围蔓延。同时建议开始沉淀指标字典,哪怕只有一页。

这个阶段最容易出现的问题是"每个项目都有自己的做法",导致跨项目数据无法汇总。解决办法是统一里程碑命名和状态定义,不必统一所有流程细节。

3. 团队超过 100 人,多项目并行

必须把规则写进系统。人工跟进的极限大概在 3-5 个并行项目,超过这个数量,信息一定会失真。重点做三件事:建立统一的指标口径、定义偏差升级阈值、把变更和验收流程系统化。

如果企业有数据合规要求,私有化部署会成为选型的硬约束。如果存量数据在别的平台上,迁移能力必须提前验证,不要等到切换时才发现字段映射不上。

4. 你是接手别人项目的产品经理

第一件事不是改计划,而是补齐三样东西:现有成功标准是什么、当前关键路径在哪、最近一次变更是什么时候、为什么。这三个问题能帮你快速判断项目是"看起来在推进"还是"真的在推进"。

六、不同情况下的行动建议

七、不同情况下的取舍

1. 交付速度与数据完备性的取舍

如果你的业务窗口期很短,可以牺牲数据完备性换取速度,但必须保留一条底线:核心转化路径上的埋点不能省。非核心链路的埋点可以延后,但延后要有明确时间点,否则永远不会补。

反过来,如果业务是长期运营型(例如会员体系、供应链),数据完备性的优先级应该高于上线速度,因为缺乏数据支撑的迭代会长期低效。

2. 流程规范与响应速度的取舍

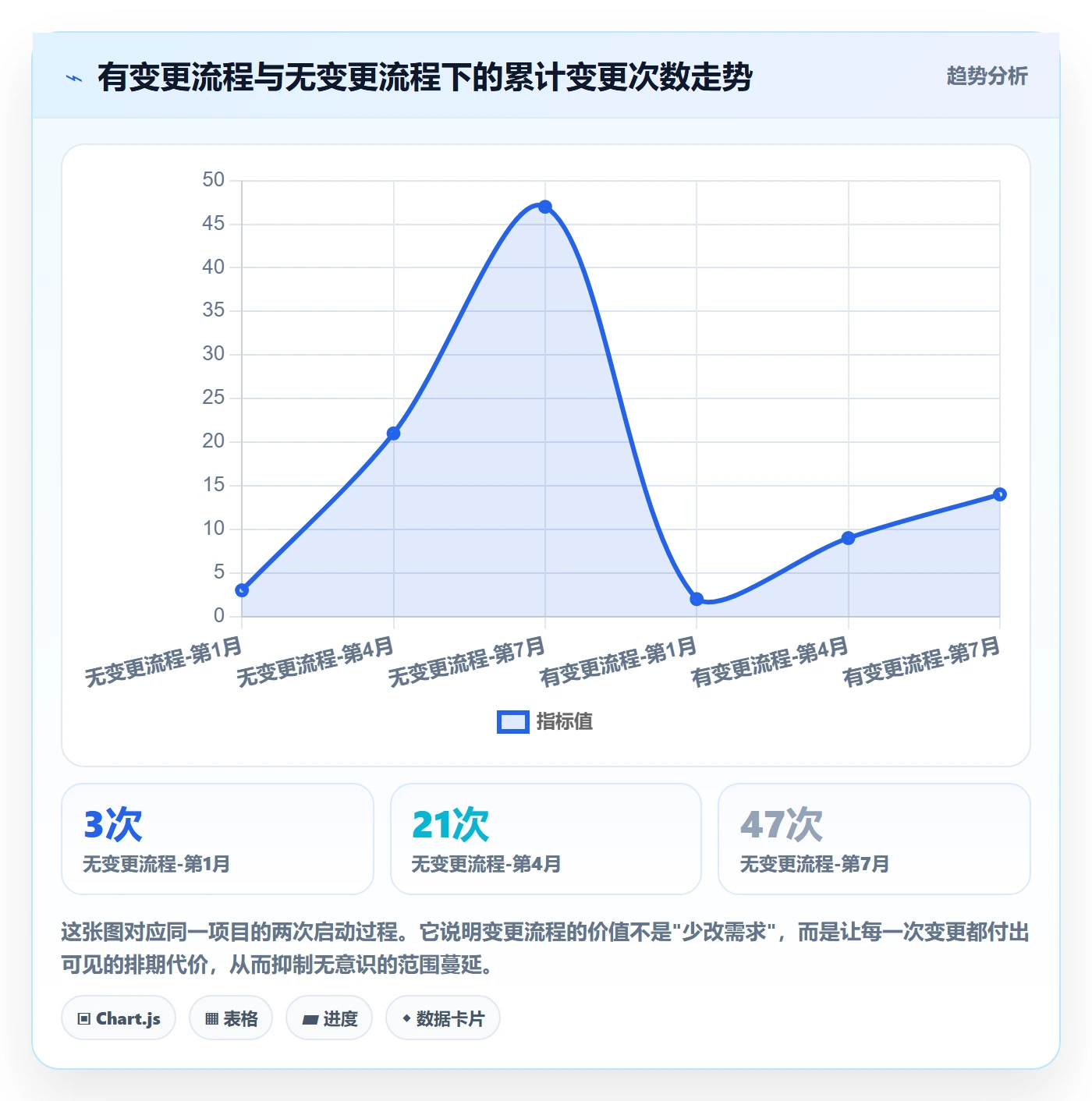

变更流程会带来审批成本。我的经验是:影响上线日期的变更必须走流程,不影响日期的变更可以简化。把所有变更都拉到同一个流程里,只会让流程被绕过。

3. 自研工具与采购平台的取舍

自研的优势是贴合业务,劣势是持续投入。我见过的自研项目看板,第一年很好用,第三年因为没人维护而废弃。采购平台的优势是迭代快、功能全,劣势是定制空间有限。

判断标准很简单:如果你的管理需求有 80% 是通用的(进度、缺陷、需求、迭代),采购更划算;如果 50% 以上是行业特有的复杂流程,自研或深度定制才有意义。

项目规划实施计划全流程:产品经理数据分析与一文讲清

八、工具箱与检查清单

1. 最小可用的六件套

如果你的团队现在什么都没有,我建议从这六件开始,不要一次上线太多模板。

  1. 目标,指标,假设对齐表:一页纸,用于立项。写清做不做、成功标准、关键假设。
  2. 指标字典:每个指标定义口径、数据来源、周期、目标值、责任人。
  3. 需求卡验证字段:强制每张需求卡填写"上线后看什么指标"。
  4. 里程碑清单:每个里程碑绑定可验证结果,而不是任务列表。
  5. 风险登记表:概率、影响、应对人、触发条件、最后更新时间。
  6. 复盘模板:目标、结果、差异、原因、行动,行动项必须有责任人和截止日期。

2. 上线前必查的 10 个问题

  1. 核心转化路径的埋点是否完整,并在测试环境验证过?
  2. 指标口径是否与业务方书面确认,有没有歧义?
  3. 灰度方案和回滚方案是否都准备好了?
  4. 验收标准里有没有包含数据验收和合规验收?
  5. 上线后第 7 天、第 30 天分别看哪几个指标,谁来看?
  6. 如果核心指标未达预期,判断是需求问题、方案问题还是执行问题的依据是什么?
  7. 外部依赖是否有降级方案?
  8. 关键人员在上线窗口期是否在岗?
  9. 变更流程在上线前两周是否冻结?
  10. 复盘会的时间是否已经约好,责任人是否明确?

3. 三个我反复使用的判断句式

"这个需求上线后,我们看哪个数字的变化来判断它有用?",用在需求评审,能过滤掉大量伪需求。

"这个延期会不会直接影响上线日期?如果会,我们砍掉什么?",用在进度告警,能把讨论从"能不能赶上"拉回"要不要取舍"。

"这次复盘的结论,下次在什么情况下会被用到?",用在复盘收尾,能筛掉那些正确但无用的结论。

八、工具箱与检查清单

结语:从"交付项目"到"交付结果"

文章开头那个 62 页的文档,我后来一直留着。它提醒我一件事:项目管理的分水岭,不在于文档写得多完整,而在于你有没有把"成功"定义得足够具体,具体到实施计划能接住、数据分析能验证、复盘能归因。

项目规划定方向,实施计划定资源,数据分析定校准。三者共用一套成功标准,项目才不会在交接的接缝处失控。而所谓"全流程",本质就是让这条链路上每一个节点都有明确的输入、输出和验证方式。

如果你现在手上正好有一个准备启动或者已经失控的项目,我建议下一步只做三件事,不必等流程全部搭好:第一,把项目的成功标准压缩成三个可量化指标,找业务方当面确认口径;第二,检查核心链路的埋点是否完整,不完整的立刻排期补齐;第三,为本项目定义两条升级规则,什么情况必须升级、谁来拍板取舍。这三件事做完,你会明显感觉到项目从"靠人盯"变成"靠规则跑"。

常见问题解答(FAQ)

1. 项目规划和实施计划到底有什么区别,产品经理需要分开写两份文档吗?

我刚接手一个跨部门项目时,领导让我先出项目规划,过两周又要实施计划,我当时就懵了:这不都是排期和任务吗,为什么要写两遍?后来发现团队里每个人理解都不一样,开发以为规划就是需求文档,运营以为实施计划就是上线时间表,沟通成本特别高。

两者回答的问题不同:项目规划回答“为什么做、做什么、做到什么程度”,实施计划回答“谁来做、什么时候做、怎么交付、出问题怎么办”。建议分开写但保持一份主文档:第一层是规划,包含业务背景、目标与成功指标、范围边界、关键假设、资源与ROI判断;

第二层是实施计划,包含WBS任务拆解、里程碑、依赖关系、责任人、验收标准、风险清单和变更流程。判断依据很简单,如果一份文档里既有“为什么值得做”又有“第几周谁交付什么”,那它大概率会随着排期变化而频繁推翻目标,导致团队反复对齐。

实操上可以要求规划部分在一个项目周期内尽量冻结,实施计划允许按周迭代,但每次变更必须回到规划层确认目标没被悄悄改掉。

2. 产品经理在立项阶段应该看哪些数据,怎么判断一个项目值不值得做?

我经常遇到业务方一句话就要求立项,说“这个功能很重要”,但我追问依据时只有感觉和竞品截图。我也试过用数据反驳,结果被说数据不全面、口径不对。现在我想知道,立项阶段到底该看哪些数据,看到什么程度才能拍板做还是不做。

立项阶段的数据分析要围绕三个问题:问题是否真实、规模是否值得、投入是否扛得住。第一,看问题真实性,用用户反馈量、客服工单分类占比、行为漏斗流失点、访谈样本数交叉验证,单一来源不算证据。第二,看规模和价值,估算受影响用户数、频次、单次损失或收益,形成可解释的价值区间,而不是一个拍脑袋的精确数字。

第三,看投入和可行性,列出人力、时间、技术依赖、合规风险,算出粗略ROI区间。判断标准建议用“三档结论”而不是“做或不做”:值得做、值得小成本验证、暂不做。如果关键假设没有被验证,就先进小规模实验,明确验证指标和止损线,比如两周内目标行为提升未达到某个阈值就停止。

这样既不会因为数据不完美而瘫痪,也不会把资源砸在没验证的假设上。

3. 需求优先级用RICE、KANO这些方法真的有用吗,为什么我们团队打完分还是吵架?

我们团队每季度都用RICE打分,刚开始觉得挺科学,后来发现每个人填的置信度和影响范围差别巨大,最后分数变成了谁嗓门大谁赢。我也用过KANO问卷,用户什么都想要,结果还是排不出优先级。我想知道这些方法到底该怎么用,还是说根本不适合我们。

打分方法本身没问题,问题通常出在输入口径和决策机制上。RICE里的Reach、Impact、Confidence、Effort如果每个人理解不同,分数就没有可比性,所以要先做三件事:定义每个维度的统一口径和数据来源,比如Reach统一按季度受影响用户数、Effort统一按人力周;

把Confidence单独拿出来做风险标注,低置信度的高分项不直接排前,而是先安排验证;把打分结果当作讨论输入而不是最终结论,最终排序要回到战略目标和资源约束。

KANO更适合判断需求类型和用户满意度曲线,不适合直接排期,通常和RICE配合使用:先用KANO区分基础型、期望型、兴奋型需求,再用RICE判断投入顺序。如果打完分还吵架,说明缺的不是方法,而是决策规则,建议提前约定谁对最终排序负责、什么情况下可以一票否决、争议项怎么用灰度或AB测试解决。

4. 项目上线后怎么用数据判断是成功还是失败,复盘时又该怎么归因?

我们项目按时上线了,群里一片庆祝,但一个月后业务方问效果怎么样,我拿出的日活和转化数据被质疑口径不对,也说不清到底是需求没选对、方案没做好还是执行没到位。我不想复盘变成甩锅会,但确实需要一套能说清楚的判断逻辑。

上线效果判断要分三层,并且在上线前就把口径定好。第一层是交付层,看是否按范围、时间、质量上线,指标包括延期天数、缺陷密度、验收通过率,这层只能证明交付合格。第二层是行为层,看目标用户是否真的用了、用完是否完成了关键动作,用漏斗转化、功能渗透率、留存曲线、任务完成时长衡量,这层判断方案是否有效。

第三层是业务层,看北极星指标或业务结果是否变化,比如收入、成本、效率、投诉率,这层判断需求是否值得。归因时不要直接下因果结论,先做时间对比、分组对比、灰度或AB测试,再看是否有外部因素干扰。如果业务指标没动但行为指标改善,可能是需求选对了但价值传导链太长;

如果行为指标也没动,要回到需求假设和埋点质量排查;如果交付指标就很差,那先别谈业务成败。复盘输出必须落到可跟踪的行动项,明确负责人和复查时间,否则等于没复盘。

核心关键词

读者评论

董
董博

作为产品经理,最认同“没有量化成功标准的规划只是需求清单”。以前评审通过就以为稳了,上线后没人能说清看哪三个指标,结果迭代方向全靠拍脑袋。把目标、指标、假设写成一页对齐表,确实比堆 60 页文档有用。

向
向知夏

文档页数与准点率弱负相关这个观察很真实。我们团队也写过厚厚规划,但真正做取舍的没几页,实施时所有需求都像同等重要。识别高依赖需求并拆切片,比压缩工期更能降低延期。

薛
薛予安

埋点后补的代价我踩过。上线后才发现漏斗关键节点缺数据,补埋点加等新数据用了近三周,运营窗口已经过了。之后项目都把埋点作为规划验收条件,验证周期明显缩短。

钱
钱舒然

跨部门多系统项目里,口头对齐确实会失效。把范围边界、成功口径、变更流程写进系统而不是会议纪要,能减少扯皮。但工具不能替代判断,先定义什么算延期、什么情况升级更重要。

冯
冯晓彤

需求漏斗那组数据很扎心,原始需求 312 条最终达成预期只有 27 条。如果只看上线数量,团队很容易自我感觉良好。把“上线后达成预期”作为管理目标,数据分析和规划才能真正闭环。

文章包含AI辅助创作:项目规划实施计划全流程:产品经理数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/298158
