2026年最佳需求和工时系统大盘点:6款提升研发效率的必备工具
研发团队的工时表看起来很满,项目复盘时却回答不了“时间花在哪里”;需求列表不断增加,版本延期后又说不清是需求变更、任务估算偏差,还是跨团队等待造成的。挑选需求和工时系统,难点往往不在于功能够不够多,而在于能不能把需求、任务、投入和结果连成一条可追溯的工作链。本文对比 PingCode、Jira、TAPD、Azure DevOps、ClickUp 和 Redmine,重点说明它们分别适合什么团队、在哪些环节需要补足,以及怎样用一轮真实项目试用验证是否值得采购。
一、先讲结论:选系统要看工作流,不要只看功能清单
1. 六款工具没有统一的“第一名”
如果团队想把需求规划、研发协作、测试和工时复盘尽量放在同一套平台里,可以优先评估 PingCode;如果已经以 Jira 为核心维护研发任务,重点应验证工时记录、报表和现有插件是否满足管理要求,而不是为了“功能齐全”重新迁移;如果团队使用微软开发工具链,Azure DevOps 的任务和代码协同通常更值得优先考察。
如果团队需要从需求、任务一直管理到多种业务工作,并希望较快搭建自定义流程,可以看 ClickUp;如果团队熟悉国内研发协作流程、重视需求与测试管理,可以把 TAPD 纳入候选;如果有技术团队维护系统的能力、希望掌握部署和扩展方式,则可以评估 Redmine。每个建议都以具体版本、部署方式和配置为前提,不代表所有团队使用同一产品都会得到同样结果。
我的判断是:需求管理系统的关键价值是让决策有来路,工时系统的关键价值是让投入有上下文。只有工时数字、没有对应需求和任务,报表很容易沦为“每个人填了多少小时”;只有需求和任务、没有实际投入记录,团队又难以判断估算是否可靠。选型时应看两类信息是否能在同一工作流中建立关联。
2. 工时记录不等于效率提升
工时系统不会自动减少开发耗时。它最多帮助团队更早发现投入异常、提高项目复盘的证据质量,或减少手工汇总。若团队没有明确记录规则,系统反而可能增加填报负担,让成员把精力花在补录、改分类和解释数字上。
所以我不会把“支持工时统计”当成系统适配的充分条件。更要紧的是:填报对象是不是团队真正管理的任务;工时能不能追溯到需求、版本或项目;管理者能否看懂报表口径;成员是否知道记录数据会被怎样使用。
3. 先用一条真实流程筛选,再比较品牌
建议把候选系统放进同一条最小流程中验证:提出一个需求,评审并确定优先级,拆成开发和测试任务,记录计划投入与实际投入,提交变更,最后按版本或项目复盘。流程中每多一个需要人工复制、导出、重新录入的环节,后续维护成本就会增加。
下面的图表不是厂商横向评分,而是一个选型判断模型:不同阶段要回答的问题不同。团队可以先判断自己最卡在哪个环节,再为对应能力设权重,而不是先被功能数量或界面印象带着走。

二、需求管理和工时管理,解决的是两类不同的问题
1. 需求管理关心“做什么、为什么做、何时变化”
需求管理通常覆盖需求收集、澄清、优先级、拆分、版本规划、变更记录和验收关联。一个需求从客户反馈变成研发事项,至少需要有人解释业务背景、确认边界、判断优先级,并说明完成标准。系统的作用不是把文字搬进数据库,而是让团队后续能回答:谁提出的、为什么排进当前版本、范围是否变过、交付结果如何验证。
需求在进入开发后还可能经历拆分和重新估算。如果系统只保存最初描述,后续任务、缺陷和测试结果分散在不同工具里,项目结束时就很难判断原始需求是否完整交付。因此,需求与任务、版本、测试或发布记录之间的关联能力,通常比某个单独字段更值得验证。
2. 工时管理关心“投入在哪里、如何解释、能否用于复盘”
研发项目中的工时记录,一般是人员在任务或项目上的投入记录。它既可能服务于项目成本核算,也可能服务于工作量分析、计划校准和团队复盘。这里的“工时”不等于考勤时长,也不等于制造业通过动作分析制定的标准工时定额。选工具前先确认自己要管理哪一种数据,否则很容易拿错产品类别。
有效的工时数据至少要有上下文。仅记录“某成员投入 6 小时”,无法解释这 6 小时对应哪个项目、任务、工作日期或工作类型。若团队需要审批,还要进一步确认补录、退回、锁定、调整权限和审计记录。不同组织对这些环节的要求差异很大,不能仅凭产品宣传页上的“工时管理”几个字下结论。

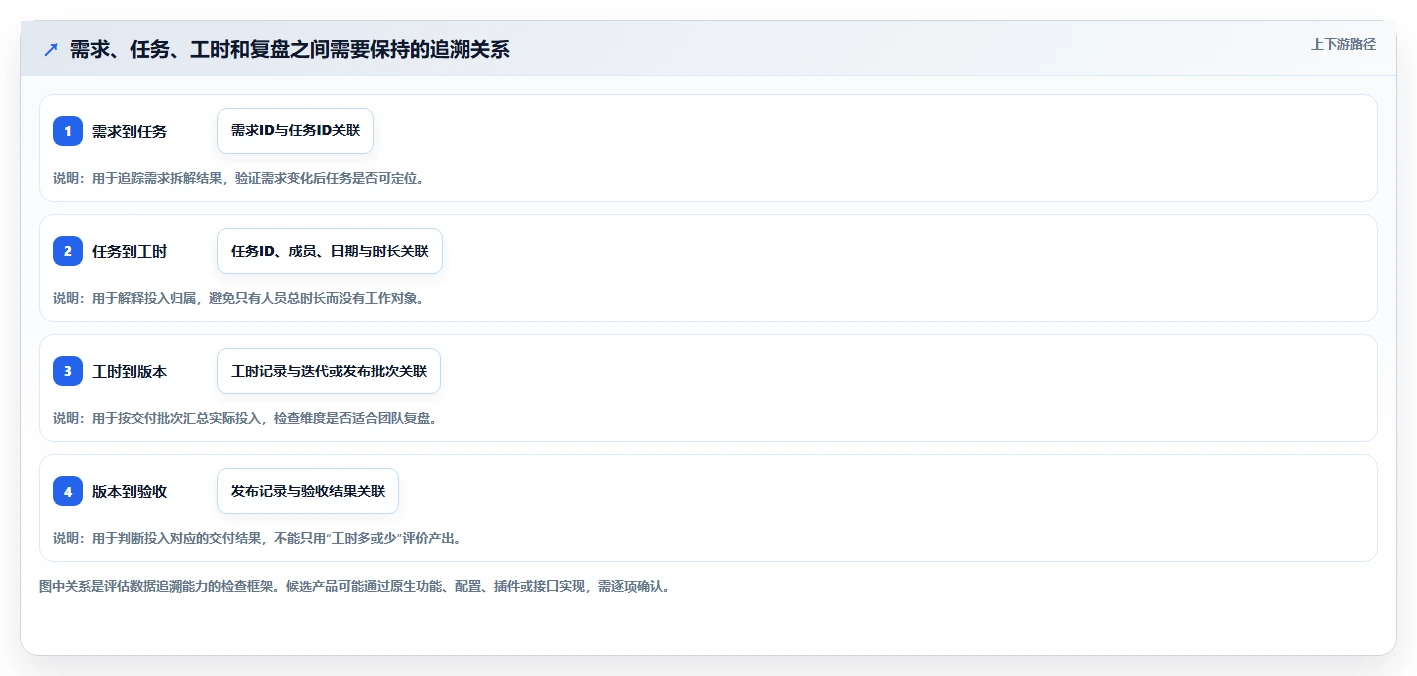

3. 选系统的核心,是确认数据能否沿工作链流动
可以把工作流拆成四层:需求层回答业务目的,任务层承接执行,工时层记录实际投入,复盘层比较计划和结果。理想情况下,成员只需在熟悉的任务中记录投入,负责人能从项目或版本视角汇总,之后还能回到原始需求解释偏差。
现实里,工具未必一套全包。有些团队会用需求系统管理优先级,用开发平台维护代码工作项,再通过集成或报表汇总工时。组合方案不是天然更差,但要把数据同步、权限、身份映射、重复字段维护和故障责任算进总成本。

三、六款需求与工时系统:适用场景和需要核实的边界
1. PingCode:优先评估一体化研发管理需求的团队
PingCode适合纳入中大型企业及 100 人以上组织的研发管理评估,尤其是团队希望把需求规划、项目协作、测试和研发过程放在相对统一的环境中时。我的关注点不是它“有多少模块”,而是组织能否用一致的对象和权限模型串起跨团队流程,避免需求在一个地方、任务在另一个地方、工时再靠表格汇总。
试用时建议选择一个跨角色、跨团队的真实项目,实际走一遍需求评审、任务分解、迭代执行和工时复盘。重点观察:需求变更是否留下记录;不同角色能否看到恰当的信息;工时能否按项目、任务或团队所需维度汇总;已有的代码、测试或协作工具是否可以衔接。
需要谨慎的是,企业级平台的效果和配置、实施、权限治理密切相关。功能覆盖广,并不自动意味着团队上手轻。采购前应核对部署选项、账号授权、数据迁移、集成工作量和培训安排,并确认报价和功能边界以当前官方资料为准。
2. Jira:适合已有成熟问题跟踪流程的研发团队
Jira 常被研发团队用于问题、任务和迭代管理。若团队已经围绕它建立工作流、权限和报表,继续使用通常比大规模迁移更稳妥。需要验证的是需求层级、版本规划和工时记录是否符合当前流程,以及现有配置是否已经复杂到难以维护。
工时相关能力和报表表现可能受到产品版本、权限设置、插件及团队配置影响。评估时不要只看演示环境,要在自己使用的项目类型中确认工时如何录入、汇总和导出,管理员是否能控制补录与编辑,以及插件是否带来额外费用或升级风险。
Jira 的常见风险不是功能不足,而是团队持续增加字段、状态、自动化和插件,最后没人能说清哪个配置是必要的。若系统已经有大量定制,迁移成本不仅是导入数据,还包括重建流程、培训用户和恢复历史报表口径。
3. TAPD:适合需要本土研发协作与过程管理的团队
TAPD 可作为需求、迭代、任务、缺陷与测试协作的候选。对于已经形成相对明确研发流程、希望用平台统一项目过程的团队,试用重点应放在需求到任务的关联、不同项目模板的复用,以及工时统计是否能支撑实际复盘。
如果团队有多个产品线或多种项目方法,不要只用一个简单项目验证。分别建立一个敏捷迭代场景和一个跨部门交付场景,看看字段、状态和报表能否适配,而不是每个项目都靠管理员手工复制模板。
采购前要确认产品版本、部署方式、数据导出和集成能力,也要核对某些管理能力是否依赖特定版本或配置。不要仅凭“覆盖需求管理”判断它能满足所有需求治理要求,尤其要验证需求基线、变更审计和跨项目汇总是否达到团队所需深度。
4. Azure DevOps:适合微软开发工具链协同较深的团队
Azure DevOps 的评估价值,往往来自它与开发工作项、代码仓库、构建和发布等研发环节的协同。如果组织已经使用微软技术栈和相关开发服务,减少工作项与代码交付之间的断点可能比单独比较工时填报界面更重要。
但团队必须单独验证工时管理需求。任务管理能力并不自动等于完整的工时填报、审批和成本报表能力。可以先明确团队需要的是简单的投入记录,还是需要按角色、项目、成本中心和周期审计的工时流程,再评估原生功能、扩展方案或外部系统集成。
对于不使用其开发工具链的团队,迁移、权限治理和管理员学习成本也要列入决策。系统在技术上能集成,不代表集成后不用维护;接口、账号映射和报表数据的责任归属需要在上线前明确。
5. ClickUp:适合希望灵活搭建跨职能工作流的团队
ClickUp 的吸引力通常在于任务、文档和多种工作视图可以集中管理,适合希望把研发与产品、运营或其他协作事项放到同一工作空间的团队。评估时应检查需求层级是否足够清晰、任务模板是否稳定,以及成员是否能快速理解哪些字段必须填写。
工时追踪能力要按具体套餐、版本和配置核实。团队可以用一个冲刺周期试填,观察成员需要多少次点击、是否容易把时间记录到错误任务、管理者能否得到可复用的汇总。灵活配置可以解决不少问题,但配置项越多,越需要明确的管理员和治理规则。
如果团队的需求管理包含严格的审批、变更控制或复杂权限,建议把相关场景作为验收用例,而不是只看通用任务看板。跨职能功能丰富,也可能使研发团队被不必要的字段和视图干扰;能否把工作空间按角色简化,值得重点验证。
6. Redmine:适合具备维护能力、重视可控性的团队
Redmine 是可以纳入自建与可控性评估的项目管理候选。它适合有技术人员负责部署、升级、备份和扩展的组织,尤其是团队需要根据自身环境调整工具,而不希望把所有流程都绑定在单一云服务上。
工时记录、问题追踪和项目维度需要结合实际部署验证。需求管理的深度可能依赖项目配置、扩展或团队约定,因此应把“需求如何分级、如何审批、如何关联任务”写进试用测试,而不能因为能创建问题单就认定已经具备完整需求治理能力。
自建系统的显性授权成本不一定高,但部署、升级、安全、插件兼容、备份和故障处理都需要人员投入。没有稳定维护责任人的团队,可能会把软件成本节省转化成长期运维负担。
| 工具 | 更值得优先验证的场景 | 工时能力核查重点 | 主要取舍 |
|---|---|---|---|
| PingCode | 希望统一研发需求、协作及相关过程的中大型团队 | 项目、任务、成员和报表维度是否匹配组织口径 | 覆盖面与配置、实施成本之间的平衡 |
| Jira | 已有成熟工作流和历史数据的研发团队 | 当前版本、插件、权限与报表的实际组合 | 生态灵活,但配置与插件治理需要投入 |
| TAPD | 希望集中管理研发项目过程的团队 | 版本能力、项目模板与跨项目统计口径 | 流程适配性需要用真实项目验证 |
| Azure DevOps | 微软研发工具链使用较深的组织 | 工时记录是否需要扩展或外部系统补足 | 工具链协同与额外工时流程之间的平衡 |
| ClickUp | 需要灵活管理研发及跨职能任务的团队 | 版本授权、录入体验和汇总维度 | 灵活度高,但要控制配置复杂度 |
| Redmine | 有技术维护能力、需要自主部署或扩展的团队 | 部署版本、插件和自定义报表的维护方式 | 可控性与长期运维责任之间的平衡 |
这张表用于缩小候选范围,不是给产品排名。每款工具的功能和商业政策可能随版本变化;涉及价格、部署、试用和具体工时能力时,应以采购当日的官方说明和实际演示结果为准。

四、常见误区:为什么功能看起来齐全,落地后仍然失效
1. 把“支持工时”当成“能做好工时管理”
系统能填小时数,只说明存在记录入口。团队真正需要验证的是任务归属、时间周期、补录规则、审批流程、报表口径、导出和修改留痕。若成员可以随意把工时记到任意项目,或管理员无法解释汇总口径,再漂亮的图表也不可靠。
我的经验判断是,工时方案应该先定义数据用途,再设计字段和权限。如果用途只是估算迭代容量,过细的成本中心审批可能徒增负担;如果数据要支持客户项目结算或内部成本核算,简单的任务填报又可能不够。
2. 认为所有需求都适合拆成同一种任务
探索性研发、紧急缺陷、平台维护和客户交付的工作方式不同。把它们都塞进同一套字段和状态,会让流程不是过度复杂,就是过于粗糙。需求管理要能区分工作类型,并允许团队在统一治理框架内保留必要差异。
验证时可以拿三类工作做样本:一项计划内功能、一项线上问题、一项技术债或基础设施事项。观察每类事项是否都能找到合适的入口、优先级、责任人、验收方式和投入归属。
3. 追求工时精确到分钟,却忽略数据的决策价值
更细的时间单位不一定带来更准确的数据。如果成员每天需要反复拆分零散投入,记录负担会增加,回忆误差也可能变大。团队要先问清楚,数据要支持的是迭代容量判断、项目成本核算,还是个人层面的合规记录,再决定记录粒度。
对于容量规划,团队通常更关心一段时间内不同类型工作消耗的相对变化;对于计费和审计,日期、人员、任务和修改记录可能更重要。把两种目标混在一张报表里,容易让一个指标被错误解释。
4. 把平均工时当作个人绩效排名
工时是投入记录,不是产出质量的替代指标。两个人投入时间相同,可能承担完全不同的任务风险、技术难度和协作责任。若管理者直接按填报时长评价个人,成员会自然地优化“看起来忙”的行为,而不是优化交付结果。
更稳妥的使用方式是把工时放回项目和团队层面,结合交付质量、需求变化、缺陷、等待时间和计划准确性一起复盘。个人层面优先用来发现负荷不均和长期过载,而不是单独做效率排名。
5. 把“能集成”理解成“集成后不用管”
系统之间通过接口连接,只解决了技术可连接的问题,不一定解决数据定义一致的问题。比如,一个系统中的“项目”可能对应另一个系统的“产品线”;人员账号、任务状态和工时周期也可能采用不同规则。映射关系需要有人维护,接口失败还需要明确补偿与告警机制。
如果团队没有人负责数据治理,双系统组合可能比单平台更难维护。试用时要模拟一次字段变更、一次任务关闭、一次用户离职或权限调整,看看相关数据和同步规则如何处理。

五、专业选型逻辑:用统一测试任务和总拥有成本做判断
1. 先列出必须项、加分项和排除项
不要一开始就给所有功能打分。先把要求分成三类:缺少就不能上线的必须项;能显著改善工作、但可阶段性补足的加分项;触碰后必须淘汰的排除项。这样的分类能防止一个产品凭借很多次要功能,掩盖关键能力不合格。
- 必须项:需求变更可追溯、任务和工时能关联、核心报表可导出、权限满足组织要求。
- 加分项:模板复用、自动化提醒、跨项目汇总、与现有研发工具集成。
- 排除项:部署方式不符合合规要求、关键数据无法导出、工时流程无法满足必要审批。
每个团队的分类都不相同。小型产品团队可能把上手速度列为必须项;大型组织可能把审计、权限和统一模板列为不可妥协的要求。采购评估要反映业务约束,不要复制别人的评分表。
2. 用同一个真实项目做并行试用
产品演示通常会展示顺畅路径,真正暴露问题的往往是变更、补录和跨角色协作。建议为每个候选工具准备相同的测试脚本,让产品、研发、测试、项目管理和系统管理员分别完成自己的操作,再比较结果。
- 建立一个版本或项目,并录入三项不同类型需求。
- 对其中一项需求进行优先级调整、拆分任务和变更记录。
- 让开发和测试角色分别填写工时,并模拟一次补录或退回。
- 检查工时能否按项目、任务、人员和时间周期汇总。
- 导出数据,核对字段、权限、审计记录和后续分析可用性。
- 模拟成员离职、项目关闭和字段变化,确认历史数据如何保留。
每个测试步骤都应记录完成者、耗时、失败原因和是否需要管理员协助。一次演示里“看起来方便”并不能代表真实使用;多角色都能独立完成常规操作,才说明落地路径更可靠。
3. 把许可费以外的成本算进去
系统总成本至少包括订阅或授权、实施配置、数据迁移、接口开发、培训、管理员维护和流程变更。对自建方案,还要算上服务器、安全更新、备份恢复、插件升级和故障处理。报价低不代表总成本低,功能全面也不等于投入产出更好。
可以把候选方案按一年或一个完整续约周期测算,而不是只比较首年优惠。若团队规模可能增长,还要确认授权计费方式、不同角色是否都需付费,以及扩容后原有配置是否要调整。
4. 把“工时数据使用规则”写进上线方案
成员是否愿意认真记录,取决于他们是否理解数据用途。上线前要说明数据用于项目复盘、资源规划还是结算;谁能查看个人记录;补录和修改如何留痕;哪些情况不要求精确到具体任务;管理者如何避免将工时直接等同个人绩效。
如果用途和访问范围模糊,团队可能出现形式上填满、实际质量下降的情况。工时机制应由研发管理者、项目负责人和实际使用者共同确认,不能只由系统管理员决定字段。

六、案例推演:把“填工时”改成一次可复盘的版本管理
1. 场景设定:中型研发团队的版本偏差
下面是一个情景模拟,不是客户案例,也不是产品实测。设想一支由产品、研发、测试和项目管理角色组成的团队,维护两个并行版本。过去,他们用需求表安排工作,用看板追任务,月底再把成员填报的工时粘贴到表格里。
版本延期后,团队只能看到“计划四周、实际六周”,却不知道额外时间来自需求变更、环境等待、缺陷返工还是临时支持。此时再增加一张工时表,解决不了原因不清的问题;需要先统一需求、任务和工时的关联,再约定变更与阻塞如何记录。
2. 试点流程:先覆盖一种项目,不要全员一次切换
试点团队选择一项范围相对明确的版本,先建立需求、任务和工时对应关系。每条需求设置负责人、优先级、验收标准和关联任务;任务记录计划投入,实际投入按团队可接受的粒度填写;需求变更后保留原因和时间点。
试点不以“填报率达到某个漂亮数字”为唯一目标,而是检查数据是否能回答三个问题:哪些需求的范围发生变化;计划与实际投入差异集中在哪里;哪些工作因为等待、返工或临时事项挤占了版本容量。
3. 用小样本复盘偏差,而不是用均值评价个人
情景模拟中,团队可以把工作划分为计划内功能、缺陷修复、需求变更、技术维护和等待协作五类。若计划内功能投入稳定,但需求变更和临时事项不断上升,改进方向应是变更控制与容量预留,而不是要求成员“提高个人效率”。
如果某类任务反复超出估算,团队可以检查拆分粒度、技术不确定性和外部依赖。若任务投入不高但周期很长,问题可能是等待和审批;若投入持续增加且验收返工多,则要检查需求澄清和测试策略。工时是发现问题的线索,不是结论本身。

4. 试点结束要决定的是流程,而不只是软件
一个有效试点应产出几项可复用规则:需求变更由谁确认;工时记录到什么粒度;临时工作归入哪个类别;项目负责人何时检查异常;哪些报表只用于团队复盘,哪些数据可以用于成本核算。
如果工具功能够用,但团队对记录规则没有共识,全面上线只会扩大混乱。反过来,如果流程明确,工具在关键环节还需要大量复制粘贴或人工对账,就要重新评估系统组合或集成方式。
七、不同团队的行动建议:按规模、流程和约束做取舍
1. 小型团队:先保证使用习惯,再追求报表精细
小型团队的首要任务通常是让需求和任务有稳定入口。若没有专职管理员,优先选择成员容易理解、字段少、流程维护简单的方案。工时记录可以从项目或任务层面开始,不必一开始就建立复杂的成本中心和多级审批。
试用时重点观察:每个人是否知道在哪里看需求、任务和版本;管理者能否用较少的手工整理完成复盘;系统调整是否必须依赖专人。若记录负担超过团队的决策收益,先缩小范围比强推全量填报更合理。
2. 多项目团队:优先验证跨项目容量与工时口径
同时维护多个项目的团队,最容易遇到人员重复分配、临时任务抢占计划和项目间投入不可比的问题。选型时要验证跨项目视图、人员负荷、任务归属和工时汇总是否可用,也要确认一个成员在多个项目间切换时是否需要重复录入。
建议挑选两个并行项目试用,检查同一成员在不同项目中的工时能否按统一周期汇总;还要确认项目关闭后历史数据是否仍可访问。跨项目管理中,统一分类口径往往比增加更多报表更重要。
3. 中大型组织:把权限、模板和审计作为关键验收项
组织规模增加后,问题不只是“能不能做”,而是不同团队能否在共同治理下保持适当差异。应核对项目模板、角色权限、跨部门汇总、变更留痕和数据导出能力,也要明确哪些配置由中央管理员负责,哪些允许业务团队自主调整。
对于 100 人以上的组织,PingCode 可以作为一体化研发管理方向的候选之一,特别是团队希望统一部分研发流程时。但仍应以真实项目验证需求管理、工时闭环、权限治理和部署要求;组织规模本身不能替代适配性评估。
4. 对数据合规要求高的组织:先确认部署与数据责任
合规要求较高时,先问数据存储位置、访问权限、审计记录、备份恢复和账号生命周期如何管理,再讨论界面和报表。涉及内部审计或敏感业务的团队,还应确认数据导出权限、历史记录保留周期和供应商服务责任。
自建部署、私有化部署和云端服务各有成本与责任边界。自建不等于自动合规,云端也不等于不安全;关键是安全控制、合同承诺、组织制度和技术配置是否匹配。
5. 使用微软或既有研发工具链的团队:评估迁移收益是否真实
若团队已经有稳定的开发、代码和发布工具链,优先检查候选系统能否顺畅接入,不要为了统一界面牺牲已有流程。Azure DevOps 可以作为工具链协同场景的重点候选,但仍需单独验证工时记录、审批和报表是否覆盖所需工作。
如果现有工具已经能提供可靠的任务与代码追溯,只缺少工时分析,增补专用能力有时比整体替换更经济。不过组合工具必须核算接口维护、账号同步和数据口径统一的长期成本。

八、采购前核对清单与最终决策
1. 逐项确认功能、版本和商业边界
产品页面上的功能描述可能对应不同套餐、版本、扩展或部署方式。请在试用记录中写清功能由什么方式实现:原生功能、管理员配置、插件、第三方接口,还是供应商实施服务。实现路径不同,升级、维护和费用影响也不同。
- 需求能否分级、评审、变更并保留历史记录?
- 任务能否关联需求、版本、成员与验收结果?
- 工时是否支持团队需要的录入、补录、审批、锁定和导出?
- 报表口径能否复现,是否可以从汇总回到原始记录?
- 部署、数据存储、权限和审计是否满足组织要求?
- 代码、测试、沟通、身份认证等现有工具如何集成?
- 报价是否包括实施、迁移、培训、接口和后续维护?
2. 用一页决策记录避免“大家都觉得不错”
选型会议容易被界面偏好和个别功能演示带偏。建议保留一页决策记录,写明团队当前最痛的三个问题、必须项、测试结果、未解决风险、总成本估算和最终取舍。对没有验证过的功能,明确标注“待核实”,不要在采购后才发现关键流程依赖额外开发。
比较方案时,可以采用“先排除不合格项,再比较适配度,最后比较总拥有成本”的顺序。不要把评分总分当作机械答案:如果一款产品在必需的部署或审计能力上不合格,其他维度的高分不能弥补硬性缺口。
3. 最后的选择:买能解决核心断点的系统,不买看起来最全的系统
如果团队最需要的是需求透明和跨团队协作,就优先看需求到任务的追溯;如果最需要的是项目成本或容量复盘,就把工时规则、审批和汇总口径作为验收重点;如果最需要的是研发工具链贯通,就把代码、测试和发布之间的衔接放到前面。
我会把选型标准归结为一句话:每条重要需求都应该能解释为什么做、由谁完成、投入了什么,以及最后交付了什么。能否做到这一点,比功能清单有多长更能预测工具是否真正提升研发管理质量。
下一步不必先开大型采购会。挑一项近期真实需求、一段真实迭代和几位真实使用者,用同一套流程并行试用两到三款候选工具,记录每一步的操作、数据缺口和维护成本。试点结束后,再决定是选择一体化平台、保留现有工具并补足能力,还是采用可控的组合方案。

常见问题解答(FAQ)
1. 需求管理系统和研发工时系统有什么区别?团队需要买一体化工具吗?
我现在用表格收需求、用另一个工具记工时,到了项目复盘时却很难确认某项需求究竟花了多少时间。我不确定这两个系统是不是必须买在一起,还是只要能打通数据就够了?
需求管理解决的是“做什么、为什么做、变更了什么”,通常覆盖需求收集、优先级、拆解、版本规划和验收;工时管理解决的是“谁在什么任务上投入了多少时间”,还可能涉及补录、审批和项目投入分析。两者有关联,但不能因为产品都有任务列表,就认定它们能完成同一件事。
选一体化平台还是组合工具,关键看需求与工时是否需要稳定关联。如果团队常要按需求、版本或项目核对投入,优先验证系统能否保留“需求,任务,工时记录”的关联;如果工时主要用于内部统计,现有需求工具又已形成习惯,组合工具可能更省迁移成本。
试用时可拿一个真实需求走完整流程:登记需求、拆成任务、分配负责人、填写工时、查看汇总报表。重点检查需求变更后任务和工时记录是否仍能追溯,而不只是确认两个页面都存在。
2. 2026年对比6款需求和工时工具,应该用哪些标准才不容易被功能表误导?
我看产品介绍时,几乎每款都写着支持项目、任务、报表和协作,但实际使用深度可能差很多。我想知道,除了勾选功能,比较时还应该看哪些细节,才能避免演示时觉得合适、上线后才发现流程接不上?
先把候选工具放到同一套维度里比较:需求生命周期、任务拆解、工时录入与审批、报表筛选、现有工具集成、权限与审计、部署方式、学习和维护成本。尤其要区分功能是原生提供、依赖插件,还是需要额外开发;只写“支持工时”不足以证明能满足团队的审批和分析要求。
可用统一试用任务做横向检查:创建一条需求,拆出开发与测试任务,分别记录工时,再尝试按项目、版本和人员查看汇总。记录每一步是否要手工重复录入、是否需要管理员配置,以及导出后能否复核数据。这样比单看产品演示更容易发现流程断点。
建议把结论分成三类,而不是硬凑总分:已通过实际操作验证、官方资料明确说明、尚未确认。价格、部署、集成和数据保留政策也应注明核实日期;没有可靠依据时写“需向厂商确认”,不要用推测补齐对比表。
3. 研发团队试用需求与工时系统时,怎样设计测试才能判断它是否真的适合?
我担心试用时只创建几个任务、看看界面,就误以为系统好用;等全员开始填工时,才发现补录、审批或报表口径不符合实际。我应该拿什么场景测试,才能尽早发现这些问题?
不要只用演示数据,选一个正在进行的小项目,覆盖需求提出、优先级调整、任务拆分、负责人变更、工时补录、审批和项目复盘。至少让产品、研发和项目管理角色各自操作一次,因为同一个流程在不同权限下可能表现不同。测试中记录可观察的结果,而不是凭感觉打分。
例如,完成一次工时提交需要几步、某项需求变更后是否能找到关联任务、负责人调整后历史记录是否保留、报表能否按团队需要的维度筛选。若要量化填写负担,可在同一测试任务上记录每人完成录入所花时间,并说明样本人数和任务范围;小样本只能用于团队内部比较,不能外推成普遍效率提升。
上线前再模拟一次月底复盘:按项目汇总投入,抽查几条工时记录是否能回到具体任务,并确认谁有权限修改或锁定数据。若报表必须反复导出到表格手工拼接,或关键关联依赖员工记忆补充,系统即使功能很多,也可能没有解决核心问题。
4. 需求和工时系统的成本怎么评估?怎样避免只看订阅价格而低估总投入?
我在比较工具时最先看到的是账号价格,但我们还可能需要数据迁移、流程配置、培训和集成。我不知道这些隐性成本该如何纳入预算,也想判断团队规模较小时,买更完整的平台是否反而不划算?
预算不要只算许可费用。至少把订阅或授权、实施配置、数据迁移、第三方集成、培训、管理员维护和后续扩容分别列出,并确认计费单位是用户、项目、模块还是部署资源。云端与本地部署的成本构成也可能不同,具体条款应以产品当期报价和合同为准。
可以用一个透明的情景估算做初筛:假设团队有20人,每人每周花5分钟录入工时,按每年48个工作周计算,年度录入时间约为80小时(20×5÷60×48)。这只是录入负担的估算,不代表某款工具能节省同等时间;还应把审批、纠错和报表整理单独计时,再与系统的年度总成本比较。
小团队若流程简单,先确认轻量方案能否满足需求与工时追溯,不必为暂时用不到的复杂能力付费。流程复杂、权限要求高或需要多系统集成的团队,则应把治理和维护成本一并评估,并在合同前确认试用限制、数据导出方式、续费规则和退出时的数据处理安排。
核心关键词
文章包含AI辅助创作:2026年最佳需求和工时系统大盘点:6款提升研发效率的必备工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/186579
读者评论
文中把需求、任务、工时和验收串起来作为选型标准,这比单看功能数量更实用。建议试用时也记录每一步需要人工同步的次数。
工时数据能否用于复盘,确实取决于记录对象和统计口径。若填报规则不清晰,报表再丰富也很难解释投入差异。
对已经长期使用某个平台的团队,迁移成本不只是导入数据,还包括重建流程和延续历史报表口径,这一点值得纳入采购评估。
