发布审批最常见的失败,不是审批人太少,而是到了发布当天,团队才发现“谁有权放行、什么证据算通过、出了问题谁能叫停”都没有说清。发布审批要提升项目成员效率,关键不是把签字搬进系统,而是把发布风险拆成可验证的条件:什么变更需要审、谁负责判断、证据放在哪里、何时允许回滚。本文给出一套从零起步的做法,并用明确标注的情景模拟说明如何衡量效果。
一、先讲核心结论:审批不是多一道门,而是把放行条件提前说清
1. 发布审批要解决的是决策不确定性
我判断一套发布审批是否有效,通常先看三个问题:发布前有没有人知道自己要检查什么;出现异常时,团队是否知道谁能暂停发布;发布后能不能追溯当时依据什么做了放行决定。三个问题有清晰答案,审批才是在控制风险;如果答案都是“到时候再看”,那只是把等待放进了工作流。
不少团队把审批理解成“负责人点通过”。这会产生一个错觉:只要有明确的最终签字人,发布就安全。事实上,负责人如果看不到测试结果、变更范围、依赖服务状态和回滚方案,签字只是承担责任,不代表完成判断。审批人的任务不是替所有执行人重复检查,而是核实必要证据齐不齐、风险是否有人接手。
发布流程也不应追求每次都走同一条长路径。一个只修改文案的低风险变更,与一次会影响订单、权限或数据迁移的高风险变更,不应消耗相同的审批成本。更合理的目标是:低风险事项快速通行,高风险事项增加验证与观察,信息不足的事项先补证据,不用“加签更多人”代替判断。
2. 从零搭建,先定义最小闭环
一个能运行的最小闭环,至少包括申请、评估、验证、放行、观察和复盘六个环节。团队不需要一开始就把所有例外都写成规则,但必须能回答每个环节的负责人是谁、输入是什么、完成条件是什么。
- 申请:描述发布内容、影响对象、计划时间、关联需求或缺陷,以及责任人。
- 评估:识别影响范围、依赖关系、数据风险和业务窗口,决定走哪条审批路径。
- 验证:提供测试结果、变更审查、部署检查和必要的业务验收证据。
- 放行:由有决策职责的人确认条件满足,或明确记录带条件放行的理由。
- 观察:在约定窗口内查看关键指标,异常时按照预案暂停、回滚或升级处理。
- 复盘:记录偏差、等待来源和规则缺口,让下一次发布减少重复劳动。
这六步不是要求每次发布都填写六张表,而是让团队能从结果反查过程。系统可以自动带出关联任务和测试记录;低风险发布可以合并申请与评估;但责任、证据与决定不能在流程压缩中消失。
3. 用分级审批取代“一刀切”
我建议先把发布分成低、中、高三个风险级别,而不是按部门、职位或项目名称决定谁要签字。风险等级至少考虑用户影响范围、数据可逆性、业务关键程度、依赖复杂度和回滚难度。分类不需要伪装成精确科学,重点是让同类风险走相近路径,并且让升级条件可解释。
| 风险级别 | 典型情形 | 最低证据 | 审批方式 | 放行后的观察 |
|---|---|---|---|---|
| 低 | 范围明确、易撤回的样式或文案调整 | 变更记录、基础检查结果 | 责任人自检,指定负责人确认 | 常规监控 |
| 中 | 影响单一业务流程、涉及多模块协作的改动 | 测试结果、影响范围、回滚步骤 | 技术负责人或业务负责人按影响面审批 | 重点观察关键流程 |
| 高 | 涉及权限、资金、核心交易或不可逆数据变更 | 专项验证、依赖确认、回滚或补偿方案 | 技术与业务责任人共同确认,必要时安排窗口 | 实时关注指标并明确升级人 |
这张表是起步模板,不是行业通用标准。组织应根据实际事故、产品架构和业务承诺调整。例如,某个内部工具的权限调整未必是高风险,但如果它会暴露敏感数据,影响面就要按数据后果重新评估。
二、背景和真实场景:发布当天的混乱,通常早在申请时就埋下了
1. 一个典型的发布日:所有人都忙,没人知道谁在等谁
在我参与过的项目梳理中,最常见的场景是:开发说代码已经合并,测试说主流程通过,业务说还没确认活动规则,运维说变更窗口已排定,但审批页面仍显示“待处理”。每个人都完成了自己理解的工作,却没有人知道下一步的唯一责任人是谁。最后,项目成员在群聊里反复追问,负责人则需要从多个系统和消息记录中拼出完整情况。
这种等待不一定意味着审批人不负责。可能是申请材料不完整,审批人不知道该检查哪一项;也可能是审批节点设置成串行,两个本可并行的检查被迫排队;还可能是“待审批”混合了业务确认、测试补充、发布窗口协调等完全不同的状态。表面看是某个人拖延,根因往往是流程没有把工作状态表达清楚。
发布管理要从“谁还没点按钮”转向“当前缺少哪一个放行条件”。例如,状态应能区分“等待业务验收”“等待回滚方案”“审批人正在评估”和“已批准等待发布窗口”。只有状态可读,成员才知道该采取什么动作,也才能判断等待是否合理。
2. 组织规模变大后,口头约定开始失效
十几个人的团队可以靠熟悉彼此弥补流程空白:大家知道某个服务谁最了解,也知道谁通常会看监控。但人员增加、跨团队依赖增多、轮值变化之后,知识就不再稳定。新成员可能不知道“发版前要在群里提醒谁”,资深成员休假时,团队甚至无法确认是否可以继续。
对中大型企业和 100 人以上组织来说,发布审批还涉及权限边界、团队责任和审计追溯。工具的作用是承载规则与记录,而不是自动替代判断。以 PingCode 这类项目管理平台为例,可将需求、缺陷、迭代、测试与发布任务关联起来,让审批人从同一条业务链中查证据;但能否真正减少等待,仍取决于字段设计、责任人维护和团队是否按约定更新状态。
小团队也会遇到相同问题,只是表现形式不同。早期团队可能不需要复杂的审批平台,但仍应把发布责任、回滚方式和发布记录写在共享位置。规模决定工具投入的边界,不决定是否需要清楚的放行条件。
3. 区分“审批时间”和“等待时间”
统计发布效率时,只看审批人打开任务到点击通过的时间,容易误判。一个发布可能在审批节点上停留两天,但审批人真正检查只用了十分钟,其余时间是在等测试证据、业务确认或外部依赖。反过来,审批页面显示半小时完成,也不意味着整体发布快,因为申请人可能先花了几天在聊天记录里找信息。
因此我会把耗时拆成至少四段:申请准备时间、条件补齐时间、实际评估时间、排队与窗口等待时间。这个拆分能帮助团队判断到底需要改表单、调整并行关系、补齐责任人,还是重新安排发布窗口。只优化“审批人处理速度”,常会把压力推给申请人,却不解决总周期。
| 耗时口径 | 开始与结束点 | 常见根因 | 适合采取的动作 |
|---|---|---|---|
| 申请准备时间 | 开始整理材料至提交完整申请 | 模板不清、证据分散、重复填报 | 统一必填字段,自动关联已有记录 |
| 条件补齐时间 | 首次提交至所有必要条件齐全 | 不知道缺什么、反复退回 | 按风险级别提示证据清单 |
| 实际评估时间 | 审批人开始判断至给出决定 | 标准模糊、权限不清、专业人员缺席 | 明确判断规则和代理人机制 |
| 排队与窗口时间 | 条件齐全至实际部署完成 | 串行节点、发布窗口稀疏、依赖未协调 | 并行可并行的检查,优化窗口节奏 |
三、常见误区:看似严格的流程,可能制造更多风险
1. 误区一:审批人越多,发布越安全
增加审批人只有在增加了独立、必要的判断时才有价值。如果五个人都只看同一份摘要,没人负责核对测试结果或业务影响,人数增加的结果通常是更多等待,而不是更多风险覆盖。审批链过长还会造成责任稀释:每个人以为前一个人已经检查过关键内容。
我更愿意按职责分配检查,而不是按级别堆人。技术负责人判断架构与回滚可行性;测试负责人确认验证范围与未覆盖风险;业务负责人判断用户影响和时间窗口。只有确实承担不同责任的人才需要进入决策链。其他参与者可以作为知会人,接收结果但不阻塞发布。
一个实用检查是逐个问“这个节点独立负责确认什么”。如果只能回答“了解一下”“把关一下”,就要考虑移除、合并或改成并行知会。审批的严格程度应由风险决定,不应由组织层级决定。
2. 误区二:所有发布都走同一套表单
统一表单便于维护,但如果把所有高风险字段强加给每个低风险变更,团队会形成机械填报。比如一个纯文案调整也必须填写复杂的数据迁移方案,申请人可能直接填“无”,审批人则习惯性略读。最后,真正需要关注的风险被大量无关信息淹没。
比较好的设计是共享核心字段,再按风险条件展示专项字段。核心字段包括发布内容、影响范围、责任人、时间和回退方式;涉及数据迁移时才要求写数据验证与补偿方案;涉及外部依赖时才要求确认依赖方;高峰期操作才需要业务窗口与应急联系人。
表单长度不是质量指标,能否让申请人提供决策所需信息才是。每增加一个字段,都要说明它支持哪项判断,以及缺失时如何处理。没有决策用途的字段,不应仅因为“以前一直这么填”而保留。
3. 误区三:审批通过就代表发布完成
审批通过只是允许在约定条件下执行,不是对上线结果的保证。审批人可能批准的是某个版本、某个时间窗口和某种回滚方案。如果发布内容发生变化,部署时间错过风险窗口,或者依赖服务状态异常,原决定就可能不再适用。
因此,流程需要定义“审批失效条件”。例如,版本标识变化、影响范围扩大、关键检查失败、发布延期超过约定时长,都应触发重新确认或重新评估。否则,团队容易拿着旧审批执行新变更,记录虽然完整,实际控制却断开了。
审批通过后还要有部署结果和观察记录。至少需要知道实际执行时间、发布版本、执行人、结果状态,以及是否发生回滚或异常。缺少这些信息,复盘只能依赖记忆,也无法判断哪条审批规则真正降低了风险。
4. 误区四:把紧急发布变成流程豁免
紧急修复确实需要更短的路径,但“紧急”不等于没有边界。若所有延误都可以标为紧急,常规流程会失去可信度;若紧急发布完全没有记录,组织又无法总结哪些故障反复发生、哪些变更本来可以预先安排。
我建议为紧急发布定义触发条件、最低检查项、临时决策人和事后补录时限。最低检查项不必等同于常规流程,但要保留最基本的变更范围、验证方式、回退或止损方案以及执行责任人。发布后再补完整记录,不能把补录当成跳过验证的理由。
对于无法安全回滚的紧急数据修复,要把“回滚”改成“补偿或止损方案”。重要的是明确失败后的下一步,而不是为了满足表单要求填入实际上不可执行的回滚步骤。
5. 误区五:只追求审批通过率和平均耗时
通过率高不一定是好事。它可能说明申请质量高,也可能说明审批人没有认真检查。平均耗时下降也不一定代表效率提升:如果高风险发布被拒绝或转为线下处理,系统里的数据会变得更漂亮,实际风险反而更难观察。
指标要成组看。除审批耗时外,还要看首次提交材料完整率、退回原因、发布后异常率、回滚率、紧急发布占比和审批意见分布。若耗时下降而补材料次数、发布后异常同时上升,团队就需要检查是否过度压缩了验证,而不是庆祝流程优化成功。
四、专业判断逻辑:用风险、证据和责任决定审批路径
1. 先判断影响面,再判断流程重量
风险评估的第一步不是询问“改动有多大”,而是问“如果判断错了,谁会受影响、影响多久、能否恢复”。代码改动行数不能可靠代表业务风险:几行权限配置可能影响整批用户,一次大型界面重构也可能被严格隔离且容易撤回。
我通常建议用五个维度做初筛:影响范围、业务重要性、数据可逆性、技术依赖复杂度、发现与恢复能力。每项可以采用低、中、高三级判断,并要求申请人给出一句理由。这里的分级是团队决策工具,不是精确的风险概率模型。
| 判断维度 | 低风险信号 | 需要升级的信号 |
|---|---|---|
| 影响范围 | 限定人群或单一内部环节 | 全量用户、多业务线或外部伙伴 |
| 业务重要性 | 可延后处理且影响有限 | 涉及交易、履约、权限或合规承诺 |
| 数据可逆性 | 可直接撤销,数据状态不变 | 涉及迁移、清理、覆盖或不可逆写入 |
| 依赖复杂度 | 独立模块,依赖状态可控 | 多服务协同,依赖方不在同一发布窗口 |
| 恢复能力 | 指标易观察,回退已演练 | 异常难发现,恢复依赖人工核对 |
当某个维度达到高风险,团队应进一步评估,而不是简单把各项分数相加后机械决定。尤其是数据不可逆、核心业务影响和无法及时发现这几类信号,往往比多个低风险项的总和更重要。
2. 让每个审批意见都对应一个证据
“测试通过”不是足够具体的证据。审批人需要知道测试覆盖了什么、未覆盖什么、关键路径结果如何,是否存在已知缺陷。证据可以是关联测试报告、自动化检查结果、变更审查记录或业务验收结论,但应能定位到本次发布,而不是指向一个多年未维护的通用页面。
我会把证据分成三类。第一类是证明变更是什么,例如版本、提交或任务关联;第二类是证明变更经过了什么检查,例如测试结果和安全扫描;第三类是证明失败时怎么处理,例如回滚步骤、补偿方案和监控阈值。不同类型的证据不能互相替代。
对每一项证据,团队还要约定失效条件。测试结果对应的代码版本是否与实际发布一致?业务验收是否针对当前规则?回滚方案是否经过演练?如果版本变化或依赖条件改变,旧证据就可能不再足以支持当前决定。
3. 把审批决定设计为明确的状态,而不是一个“通过”按钮
审批结论至少应能表达四种情况:批准、拒绝、要求补充、带条件批准。拒绝需要说明阻断原因;补充需要指出缺少的证据;带条件批准要写明条件、责任人和完成时限。若系统只有“通过”和“不通过”,团队会在评论区自行发明状态,后续统计也很难区分问题。
带条件批准尤其需要谨慎。比如“先放行,之后补监控”意味着风险已经被接受,必须明确谁负责、最迟何时完成、未完成的后果是什么。若条件涉及发布前必须验证的关键风险,就不应采用带条件批准来绕开阻断条件。
4. 设置变更控制点,避免审批后内容漂移
审批记录应绑定到明确的发布对象,例如版本号、变更清单或可追踪的发布任务。否则,审批时讨论的是一组改动,实际执行时可能混入其他提交,双方却都以为审批覆盖了全部内容。
对范围发生变化的情况,我建议设两档处理:轻微且不改变风险判断的修正,由责任人记录并通知相关审批人;影响范围、数据处理方式、回滚能力或业务窗口发生变化时,重新评估。这样既不会因拼写修正重走完整流程,也不会让实质性变更借用旧审批。
5. 为每个阻断条件配一个解除责任人
“缺少验收”“等待安全确认”都不是完整状态。还要知道谁负责提供验收、谁能给出安全判断,以及预计何时能处理。没有责任人的阻断项,实际就是没有可执行的下一步。
实际配置中,可以给每个条件增加责任角色、提醒时限和升级路径。若责任人超时,提醒应先发给责任人;达到约定时限后再升级给其代理人或负责人。频繁把所有超时都抄送高层,会制造通知噪声,也会让真正紧急的事项被淹没。
五、案例和数据观察:看端到端的时间,别只看审批页面
1. 一个用于流程设计的情景模拟
下面用一个 120 人产品与研发组织的情景模拟说明指标拆分。它不是某家企业的公开业绩,也不是行业基准,而是根据常见流程问题构造的推演:团队每月约有 32 次发布,其中 18 次为低风险、10 次为中风险、4 次为高风险。原流程由多名负责人串行确认,材料通过聊天和多个文档提交。
模拟团队观察四周后发现,平均申请准备时间为 3.2 小时,条件补齐时间为 1.8 个工作日,实际评估时间为 2.1 小时,排队及等待窗口为 1.4 个工作日。审批人实际工作时间并不长,最大的耗时来自材料不完整和串行等待。这个拆分改变了优化优先级:先修申请字段和并行关系,而不是要求审批人“快一点”。
试运行八周后,团队做了三项变化:低风险发布采用简化证据清单;中风险的技术验证与业务验收并行;高风险发布增加数据影响和回退演练确认。以下数字是同一情景模拟中的建议观察值,用于说明如何设计前后对比,不能解读为已验证的普遍提升比例。

2. 首次提交完整率比“平均审批用时”更适合做早期诊断
如果团队刚开始治理发布流程,我会先观察首次提交完整率和退回原因。首次完整率低,通常说明申请人不知道要准备什么,或模板没有把风险条件表达清楚。此时强行设定审批时限,会让审批人面临两种坏选择:快速通过不完整申请,或超时等待更多材料。

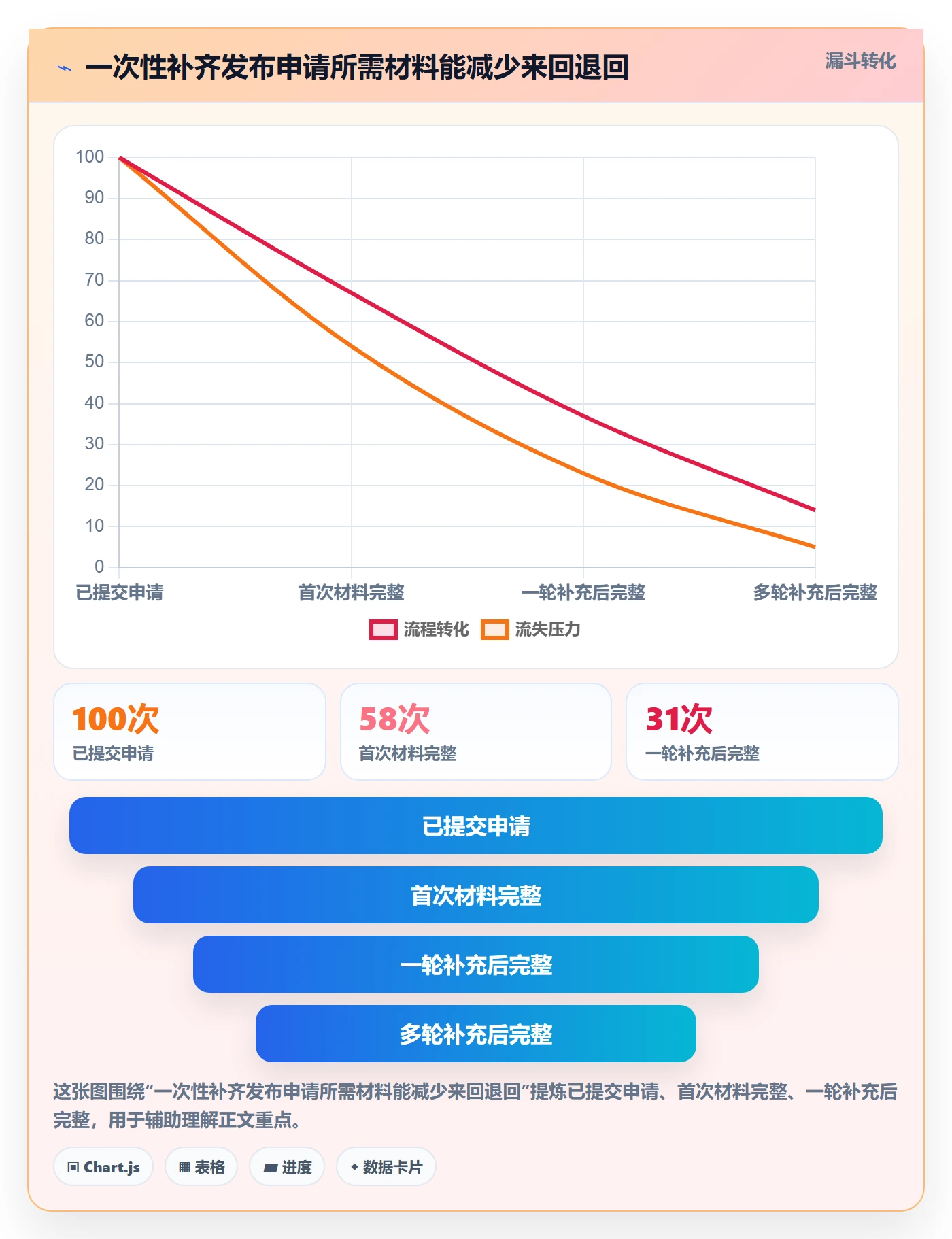

在上述情景模拟中,初始流程的首次提交完整率假设为 58%;经过字段重组、按风险展示证据要求、将关联测试和任务信息自动带入后,模拟观察值达到 81%。这组数字只用于演示指标关系,团队实际应从自己的系统日志中统计,并明确“完整”的判断标准,例如必填证据齐全且版本可对应,而不是表单每一栏都填了内容。
完整率上升还不能单独证明流程变好。若申请人为了过关而填入“无风险”“已测试”等模糊内容,字段完整却没有信息价值。因此可以每周抽查少量申请,检查证据是否可定位、结论是否可复核、风险是否被准确描述。

3. 等待时间下降,要同时监测发布后异常

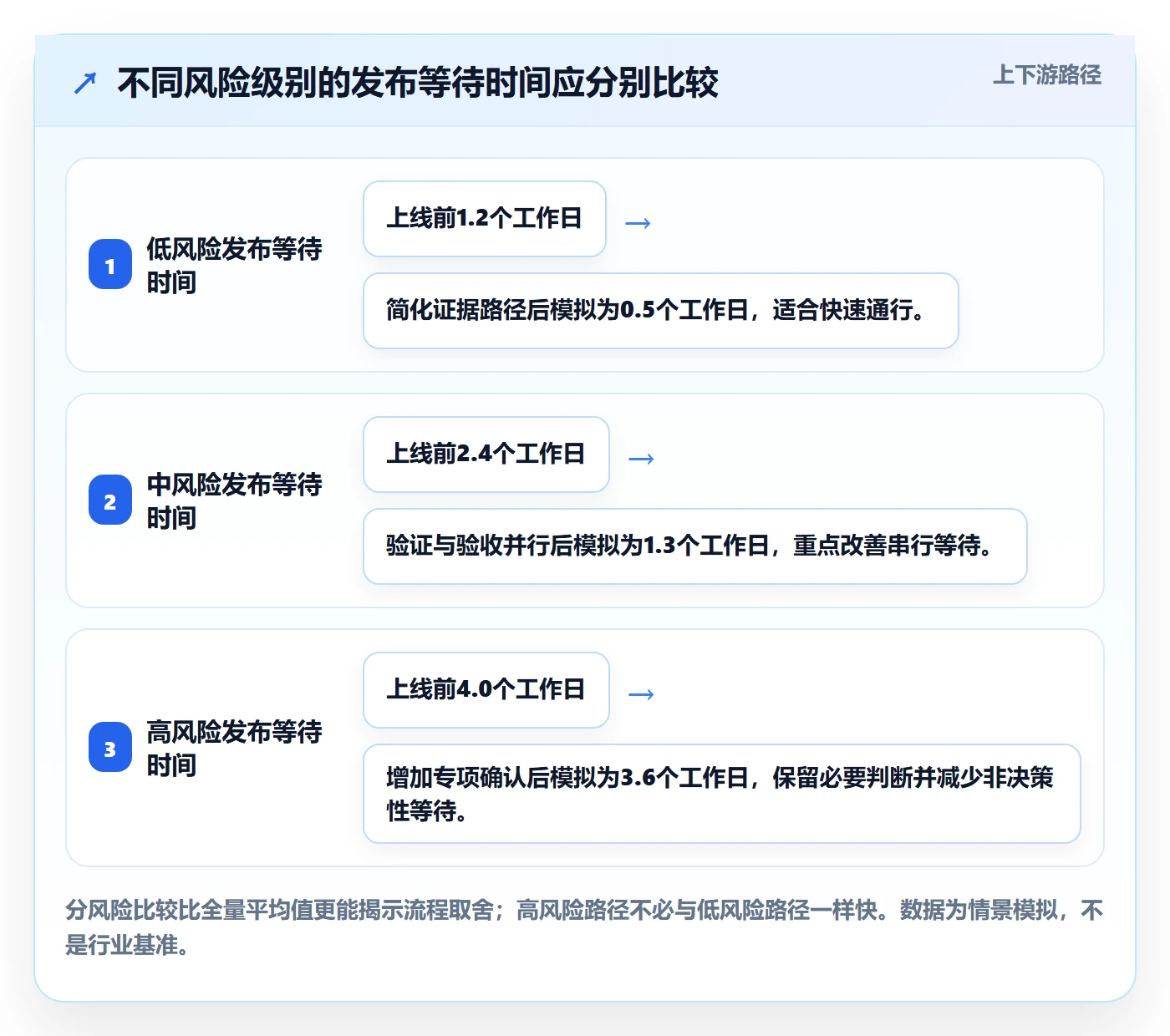

流程改造后,等待时间可能下降,但团队不能只汇报“更快了”。在情景模拟中,低风险发布的中位等待时间由 1.2 个工作日降到 0.5 个工作日;中风险发布由 2.4 个工作日降到 1.3 个工作日;高风险发布仍维持更长的 3.6 个工作日。这样的结果并不意味着所有发布都应追求同样的速度:高风险事项保留额外确认,是风险策略的一部分。
同时,模拟团队将发布后七天内出现的相关异常作为观察口径,并区分轻微告警、影响用户的故障和需要回滚的事件。样本量较小的组织不宜对单月波动做强结论;更适合滚动观察数月,并结合变更类型和影响范围解释。若提速伴随高风险发布异常上升,应暂停进一步压缩流程。
一个值得注意的现象是,回滚率并非越低越好。团队如果有意愿在信号异常时快速回滚,短期回滚次数可能增加,但用户影响时间反而缩短。应同时观察异常发现时间、决策时间、恢复时间和受影响范围,避免把“没有回滚”误当成“没有风险”。

4. 观察“返工来源”,才能知道规则有没有真的变好

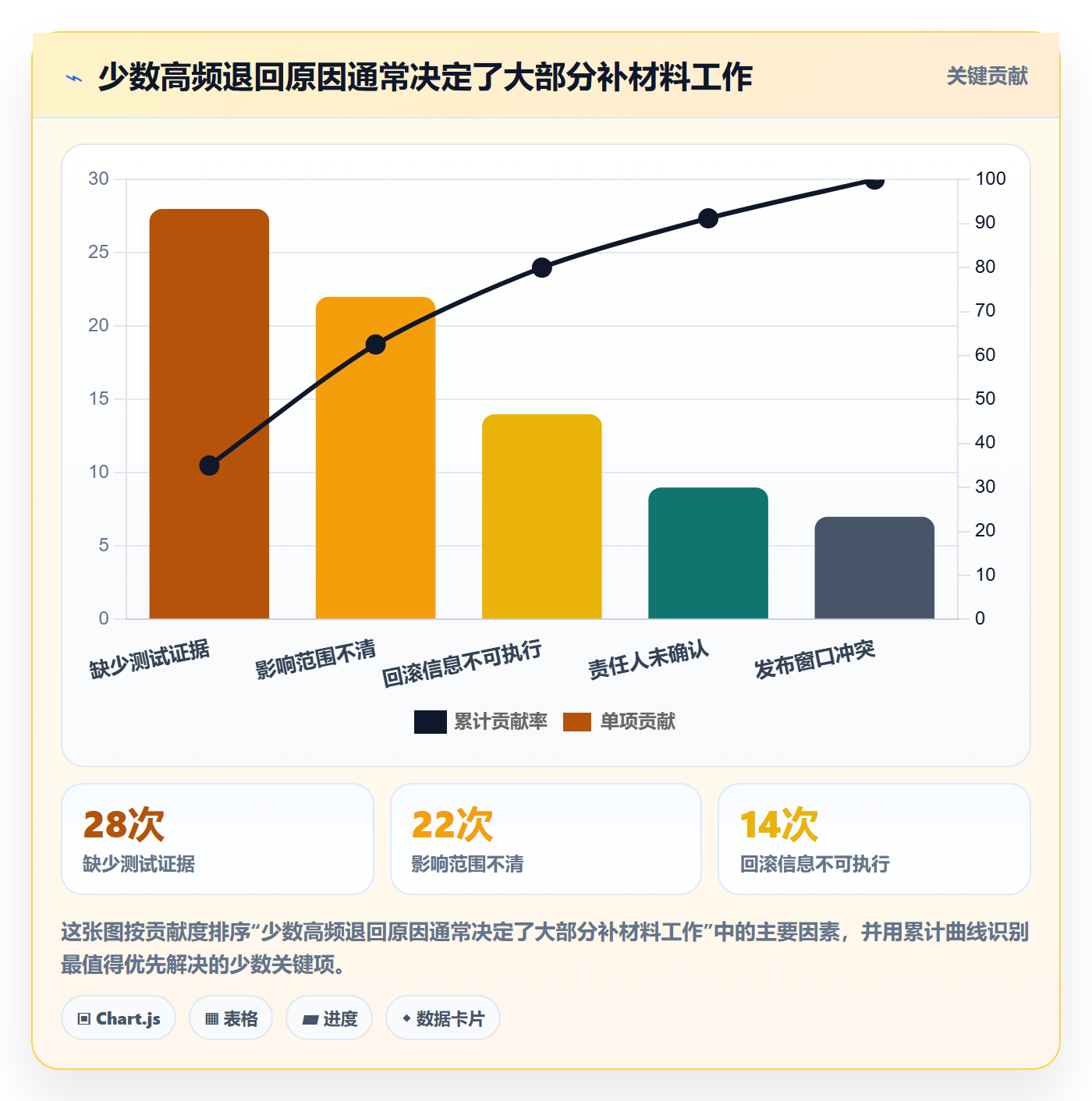

为了判断表单优化是否有效,模拟团队记录每次退回原因:缺少测试证据、影响范围不清、回滚信息不可执行、责任人未确认、发布窗口冲突。四周后,最常见的两项是测试证据缺失与影响范围不清。团队先为这两项增加说明和自动关联,没有一次性增加所有字段。
这种做法的优势是能把治理变成小步验证。每次只处理高频且确实阻塞决策的问题,再观察退回原因是否迁移。如果“测试证据缺失”减少,但“证据版本不匹配”上升,说明团队已经从有没有证据进入证据是否可靠的下一阶段。
若组织没有现成的数据仓库,也可以先从发布任务中导出时间戳和退回记录,统一几个状态定义,再按风险级别分组。数据规模不大时,透明的口径和可复核的样本,比复杂仪表盘更有价值。

六、从零到一的落地步骤:先跑通,再扩展,不要先做大平台工程
1. 第一步:盘点最近的发布,而不是从空白处设计理想流程
选取最近一个月或一个发布周期的记录,抽样查看正常发布、延期发布和发生异常的发布。重点不是统计所有字段,而是还原每次决策:申请里提供了什么,审批人实际看了什么,等待发生在哪里,发布后是否出现偏差。
如果记录分散在聊天、任务和文档中,可以先挑 10 到 20 次典型发布做人工回溯。这个样本规模不是统计学意义上的行业抽样,只用于发现流程缺口。记录每次反复补充的材料、实际参与判断的人、阻塞时长和发布后的处理情况,通常足以支持第一版流程设计。
盘点时要让开发、测试、运维和业务代表共同参与。只由管理者设计的流程,容易漏掉执行细节;只由执行者设计,也可能忽略权限、合规和组织责任。对争议项,不必当场追求统一,可以先列为待验证假设。
2. 第二步:定义申请的最小字段集
第一版申请表只保留能影响决策的字段。建议至少包括发布负责人、变更内容、关联需求或缺陷、目标版本、影响范围、计划时间、风险级别、验证证据、回滚或止损方式和相关责任人。
字段最好写清“如何填”和“填完后谁会用”。例如,“影响范围”不应只写“全站”,而应说明哪些用户或业务路径会受到影响;“验证结果”要关联到对应版本或检查记录;“回滚方式”应让执行人能按步骤操作,而不是写“必要时回退”。
字段应尽量复用已有信息。若项目任务中已有版本、负责人和测试结果,系统应尽可能关联而不是要求重复输入。重复填报不仅浪费时间,还会产生版本不一致和责任信息过期。
3. 第三步:明确风险分级与升级触发条件
给低、中、高风险级别各写两到四条典型判断规则,避免说明文档过长、团队没人读。对容易产生争议的情形,列出升级触发条件,例如涉及个人数据、跨服务迁移、核心交易路径、无法在约定时间内恢复等。
风险等级应由申请人初步判断,审批责任人复核。不能把全部分类责任压给申请人,也不能让审批人每次从头发明标准。团队可每月抽查分级与实际结果,检查是否存在普遍低估、普遍高估或某类变更总被误分。
4. 第四步:设计责任矩阵和代理机制
每个审批节点都要有一个清晰的主责角色。一个人可以兼任多个角色,但角色责任不能含糊。常见角色包括变更负责人、测试确认人、技术放行人、业务验收人和发布执行人。小团队可以合并角色,但应识别同一人自审自批的边界。
代理机制要预先设置,而不是等负责人请假时临时找人。代理人需要具备相应权限和上下文;高风险变更可以要求主责人与代理人交接未决事项。若审批节点长期无人可替代,问题不是审批人“不够积极”,而是责任结构本身有单点。
| 角色 | 主要判断 | 不应替代的责任 |
|---|---|---|
| 变更负责人 | 内容、范围、依赖和计划是否准确 | 不能把所有验证责任推给审批人 |
| 测试确认人 | 测试范围、结果和已知缺口是否清楚 | 不能只写“测试通过”而不标注版本 |
| 技术放行人 | 风险、部署方式和恢复路径是否可接受 | 不能代替业务方判断用户影响 |
| 业务验收人 | 关键业务规则和运营时机是否满足 | 不能代替技术人员判断系统恢复能力 |
| 发布执行人 | 按已批准范围执行并记录结果 | 不能在审批后自行扩大变更范围 |
5. 第五步:选一个范围受控的试点
不要一开始把所有团队、所有发布类型都迁入新流程。优先选择发布频率稳定、责任人明确、风险中等且愿意复盘的团队试点。过于简单的试点看不出流程问题,过于复杂的试点则容易让团队把个别例外误当成通用要求。
试点至少覆盖低、中、高风险中的两类,并事先设定观察周期和成功条件。成功条件不应只有“系统上线”,还应包括申请字段使用情况、首次完整率、补材料次数、发布等待、发布后异常和成员反馈。
试点期间保留旧流程的只读记录或明确切换时间,避免新旧规则并行造成责任混乱。若必须并行,写明哪个流程是最终记录,避免审批结果在两个地方不一致。
6. 第六步:每周做短复盘,逐条修规则
每周选取少量典型案例复盘,重点讨论事实:哪项信息缺失、哪个节点等待、哪个判断有分歧、哪条规则造成了无用工作。不要用复盘去追责某个人“为什么没提醒”,除非确实存在明确且已知的责任违反。流程问题应转化为字段、权限、提醒或责任调整。
每次复盘最多优先改一到两个问题,并保留修改前后的口径。一次性大改会让团队难以知道改善来自哪里,也容易把新的复杂度引入流程。规则变更时要通知申请人和审批人,并说明何时生效。
流程稳定后再考虑自动化:风险分类提示、任务与测试记录关联、超时提醒、代理人路由、版本变化触发重新确认、发布后观察任务自动创建。自动化应建立在规则已被验证的基础上,不能把含糊的决策逻辑固化成更难理解的系统配置。
七、工具和数据:让项目上下文连起来,别让审批变成新的信息孤岛
1. 工具选型先看对象关联,再看功能清单
选择项目管理或发布管理工具时,我会先验证一条完整路径:能否从需求找到实现任务,从任务找到测试与缺陷,从发布记录找到审批结论和执行结果。若审批页面只能保存文字,却无法关联实际变更对象,团队最终仍要在多个页面之间手工对照。
对中大型组织,工具还要支持团队权限、跨项目协作、字段与工作流配置、审计记录、通知策略和必要的接口集成。PingCode 可作为这类项目管理平台的评估对象,重点应放在它是否能贴合组织的需求、研发、测试与发布关系,以及权限模型能否满足真实协作边界。不能只凭功能介绍或演示环境做结论,应拿本组织的一条真实发布链路做验证。
评估某项目管理工具或某项目管理平台时,可以准备同一组场景:一次低风险变更、一次高风险数据变更、一次紧急修复、一次审批人缺席和一次发布后回滚。让工具在真实权限和数据条件下演示,而不是只看标准流程图。
2. 自动化优先处理重复搬运,不自动替代高风险判断
最值得优先自动化的通常是重复、明确、可验证的工作:同步版本信息、汇总检查结果、提醒责任人、创建观察任务、记录时间戳。自动化这些工作能减少遗漏,也让成员把注意力放回风险判断和异常处理。
不适合过早自动化的是复杂的风险裁定。例如,系统可以根据“涉及数据迁移”提示升级评估,但如果自动根据某个字段把所有数据改动一律判为最高风险,团队很快会通过误填字段绕过规则。自动化提示应解释触发原因,并保留人工复核入口。
3. 权限与审计要服务于责任,不是追求字段越多越好
记录应能回答谁提出申请、谁提供证据、谁批准或拒绝、实际由谁执行、结果是什么。对于重要修改,系统还应留下变更时间与内容。敏感组织可以增加访问控制和记录保留要求,但不应让普通成员为了完成一项低风险发布而填大量与安全判断无关的信息。
审计记录也要避免把“系统里有记录”误当成“责任清楚”。一条审批意见如果只是“同意”,却没有绑定证据和版本,追溯价值有限。流程的可审计性最终来自对象关联、状态含义和责任边界,而不只是日志数量。
八、不同情况下的行动建议:从当前最痛的环节切入
1. 小团队、发布频率低:先用轻量清单稳定交接
如果团队人数少、发布频率低、变更通常集中在一个服务,不必先采购复杂系统。可以用共享任务或文档维护发布清单,明确负责人、范围、验证结果、回退方式和执行时间。每次发布完成后记录结果,确保关键知识不只存在于某个成员的记忆中。
轻量流程的边界是:不能因为团队小就把责任口头化。至少要有一个可追溯的批准记录和明确的异常升级人。随着人员、服务或依赖增加,再逐步加入风险分级与工具关联。
2. 多团队协作、依赖复杂:先治理依赖和状态可见性
如果项目经常卡在跨团队确认,重点不是继续增加审批人,而是把依赖关系提前暴露。每个依赖项需要责任团队、确认内容、最晚时间和失败时的替代方案。能并行的技术检查、业务验收和发布准备应尽量并行,只有确实依赖前置结论的事项才串行。
跨团队状态至少区分“待对方提供信息”“对方已确认”“发现阻断”“无需参与”。统一的状态语义能减少反复询问,也能让项目负责人看到真正的瓶颈,而不是只看到一个总状态“处理中”。
3. 涉及数据、权限或关键交易:把可逆性放到流程中心
此类发布要具体说明数据如何变化、如何校验、失败时如何恢复或补偿。若回滚会造成数据丢失或状态不一致,应在发布前设计补偿方案,并明确核对范围和责任人。对于关键权限变更,要验证授权边界、默认行为和异常场景,不能只验证预期用户路径。
发布窗口应结合业务峰谷、值守能力和外部依赖确定。选择低流量时间并不必然更安全:如果当时没有合适人员值守,异常发现和恢复可能更慢。决策应基于业务暴露与响应能力的组合,而不是机械追求夜间发布。
4. 发布频繁、队列积压:先拆出真正的阻断节点
如果每天都有发布,审批流程过重会累积成队列。先按风险级别看等待分布,再识别哪些节点是在重复检查相同内容,哪些节点是真正阻止事故的必要判断。低风险变更可以简化并采用抽样审查;稳定且自动验证的部分可逐步减少人工重复确认。
但“发布频繁”不是一律取消审批的理由。对可回滚、影响可控的变更,可以把部分判断前移到自动检查或团队约定;对高影响、低可逆的变更,应保留独立确认。关键是把人工检查用在自动化无法覆盖的判断上。
5. 线上故障较多:先提高证据质量和恢复能力
如果发布后异常频发,优先检查变更与异常是否关联、测试是否覆盖真实风险、监控是否能及时发现影响、回滚是否在规定时间内完成。仅仅要求多找几个人签字,不能弥补测试环境与生产差异、告警阈值不合理或回退步骤未演练的问题。
在此阶段,适合增加针对性控制:高风险改动分批放量、关键指标设定观察阈值、异常触发自动暂停或人工确认、回滚和补偿方案定期演练。每增加一个控制点,都应说明它针对哪种故障模式,避免让流程因历史事故不断叠加无差别要求。
九、不同情况下的取舍:速度、控制与成员负担不可能同时最大化
1. 审批越快,越需要明确哪些风险由谁接受
快速放行通常依赖更强的自动检查、更小的变更范围、更好的监控和更快的恢复能力。若这些条件尚未成熟,简单减少人工审批可能只是把风险从发布前移到发布后。团队应把提速条件写清楚,例如连续一段时间的检查可靠性、明确的回退能力和可用的值守安排。
对低风险变更,提高速度通常收益明显;对高风险且不可逆的变更,保留额外验证可能更划算。判断依据不应是“业务催得急”,而是延误成本与失败后果的相对大小,以及团队是否具备及时止损能力。
2. 统一流程能提升可比较性,但会牺牲局部灵活性
统一模板有利于培训、审计和跨团队统计,但不同业务的风险结构并不相同。较稳妥的做法是统一核心概念和状态,再允许团队配置少量业务特有字段或检查项。若每个团队都自行定义全部状态,跨团队协作会失去共同语言;若总部强制所有团队走完全相同的审批路径,又会制造大量无效确认。
统一的是“证据、责任、状态和例外如何表达”,不一定是每个字段和每个审批人都完全一致。治理机制应让特殊规则可见、可解释、可定期审查,避免例外逐渐变成无法管理的第二套流程。
3. 详细记录有利于追溯,也可能增加填报负担
记录越详细,越方便复盘和审计,但成员需要投入更多时间,信息噪声也会增长。可通过风险分级控制记录深度:低风险保留核心字段和检查结果;中风险记录影响范围与回退步骤;高风险补充专项评估与恢复验证。记录深度应与失败后果和追溯需求匹配。
定期清理无用字段同样重要。若一个字段长期无人使用、无法支持决策,也没有审计或合规用途,就应考虑删除或改为按需填写。流程治理不是不断加字段,而是不断证明每项要求仍然有用。
4. 平台集中管理便于协作,但工具本身不能替代流程所有权
集中平台能减少信息分散,方便跨团队查看状态和追溯决定;相应地,配置与权限治理会更重要。若平台管理员不了解业务规则,可能把表单变成难以维护的配置集合;若每个团队都可随意改流程,则跨团队统计失去可比性。
组织需要明确谁维护公共字段、谁批准高风险规则变更、团队可配置哪些局部流程,以及发生紧急情况时如何使用临时路径。工具负责人、流程负责人和业务责任人应有清楚分工,不能默认由系统管理员承担所有流程解释工作。
十、如何判断发布管理真正从零走到了第一阶段
1. 先设定一组平衡指标
我不建议把“审批平均用时”作为唯一目标。起步阶段可以选择一组能反映效率、质量和风险的指标,并保持口径稳定。指标数量不必多,关键是每项数据有人负责解释,出现异常时能定位到具体发布路径。
- 首次提交完整率:按统一定义统计材料一次齐备的比例。
- 条件补齐耗时:从首次提交到必要证据齐全的时间。
- 实际评估耗时:审批人开始处理到给出明确决定的时间。
- 发布后异常率:按风险等级和观察窗口统计与变更相关的异常。
- 恢复耗时:从发现异常到恢复服务或完成止损的时间。
- 紧急发布占比:同时检查其触发原因是否集中在可预防的延误或缺陷。
- 回滚与补偿完成率:判断团队是否真正具备应急恢复能力。
指标口径要写在看板或定义文档里。例如,“审批耗时”究竟从提交开始,还是从材料完整后开始?“发布后异常”是否只算严重故障,还是包括用户可感知的功能错误?没有统一定义,跨月比较会制造虚假的改进。
2. 按风险等级拆分,避免平均数掩盖问题
全量平均值容易被低风险发布占多数这一事实影响。假设低风险事项占九成,即便高风险发布的等待时间翻倍,整体平均值也可能几乎不变。反过来,高风险发布占比突然上升,也会让全量平均值变差,即使每条路径都在改善。
因此,至少按风险级别、团队和发布类型观察核心指标。数据量较小时,可以用中位数、范围和典型案例辅助解释,不应仅凭几次异常就调整所有流程。比较时还要记录期间内的变更复杂度和发布量,避免把工作结构变化误判成流程效果。
3. 结合定性复盘,而不是让数字替团队作决定
数字能告诉团队等待集中在哪里,却不能单独解释原因。例如实际评估时间变长,可能是审批人缺位,也可能是团队开始认真检查高风险发布。要结合申请退回意见、成员访谈和事故复盘,判断变化是效率退化还是控制质量改善。
成员反馈可以用具体问题收集:最难填写的字段是什么?哪项信息最常重复录入?哪些审批意见真正改变了发布决定?哪些状态无法表达实际工作?比“你觉得流程好不好用”更具体的问题,能得到可操作的改进线索。
4. 用小规模对照验证规则变更
当团队怀疑某项审批要求增加了等待,可以选相似风险、相近业务路径的发布做小范围试运行,比较条件补齐时间、异常率和成员负担。若无法随机分组,也应至少记录试点范围、时间窗口和变更内容,避免把季节性、发布量或人员变化当成流程效果。
任何“提速成功”的结论都要同时回答三个问题:节省了谁的时间;是否增加了下游返工或异常;结果是否在相似条件下可重复。能回答这三项,团队才是在改进流程,而不是只在优化一个看板数字。
十一、下一步怎么做:用两周建立可验证的第一版
1. 第一周:盘点样本并写出规则草案
选取最近 10 到 20 次发布,分别覆盖正常、延期和异常情形。记录申请准备、补材料、评估、排队和窗口等待,标出发布后结果。基于样本先写出风险分级、必需证据、责任角色和紧急路径,不急着讨论所有极端例外。
让研发、测试、业务和运维各指定一位代表审阅草案。每位代表都要能指出:哪些字段是判断所必需,哪些审批节点有独立责任,哪些风险尚未被覆盖。对意见不同的规则,先明确假设和验证方式,不要用职位高低替代证据。
2. 第二周:选择一个团队试运行并开始记录
在一个范围明确的团队试运行,采用简化表单和风险分级路径。每次发布记录状态变化、退回原因和执行结果;每周复盘两三个案例,判断是规则不清、工具配置问题,还是责任与能力缺口。
试运行结束后,不以“大家都填了”作为完成标准。检查首次完整率是否可计算、审批责任是否明确、版本与证据能否对应、异常处理是否留下记录。若成员仍靠聊天确认关键条件,说明流程还没有真正承载决策。
3. 一个发布审批模板的起点
团队可以从以下清单起步,再按风险级别增减内容。它不是要求所有字段都对所有发布必填,而是用来检验一次发布是否具备最基本的决策信息。
- 发布名称、目标版本与计划时间。
- 变更负责人、执行人和必要的代理人。
- 关联需求、缺陷、代码变更或其他可追踪对象。
- 变更内容与影响范围,包括用户、业务路径、服务或数据边界。
- 风险级别及作出该判断的理由。
- 测试范围、结果、未覆盖项和已知问题。
- 依赖团队、外部服务和业务窗口确认状态。
- 回滚、补偿或止损步骤及其执行责任人。
- 批准、拒绝、补充或带条件批准的结论与依据。
- 实际部署时间、执行结果、观察窗口和异常处理记录。
如果一份申请无法回答其中某个问题,不一定要强制退回。应先判断这个问题对当前风险是否重要;如果重要,就补齐证据或调整路径;如果不重要,就允许标记为不适用并说明理由。这样的规则比机械要求所有人填满表格更可信。
发布管理从零到一的标志,不是每次发布都获得审批,而是团队能在发布前说清楚依据什么放行,在发布过程中知道谁负责暂停,在发布后能复原当时的判断与结果。效率提升不应来自把风险藏起来,而应来自让低风险少等待、让高风险有证据、让每个阻塞都有负责人。下一步先挑一个真实团队和一组真实发布,用两周记录等待来源,再根据证据调整流程;规则跑通之后,再决定需要怎样的工具和自动化。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:发布审批怎么做?项目成员效率提升:发布管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/524245
读者评论
把审批拆成申请、验证、观察和复盘后,责任确实更容易追踪。我们团队以前也常卡在“审批通过但没人盯上线结果”,后来补了观察窗口和异常升级人,效果比单纯增加审批人更明显。难点是这些记录不能全靠人工维护,否则流程很快会流于形式。
风险分级的思路比较实用,尤其是把数据可逆性和恢复能力单独列出来。不过实际执行时,低、中、高的边界仍容易争议,建议结合历史事故做几个具体案例,否则不同负责人可能给出完全不同的等级。
文中区分审批时间和等待时间很有价值。我们之前只统计页面上的处理时长,结果看起来很快,但测试证据经常补几轮,真正发布周期并没有缩短。若能在工具里分别记录这些阶段,后续优化会更有依据。
