发布记录实操方法:项目成员提升发布管理效率的效率提升方法与模板

发布记录做得越详细,发布管理不一定越高效。我见过一种很典型的情况:团队在上线当天把需求、缺陷、负责人和部署步骤都补进记录里,文档看起来很完整,可客服仍不知道哪些客户受影响,研发也说不清回滚到哪个版本。问题不在记录太少,而在记录没有承担“让人做出正确动作”的责任。真正有效的发布记录,应该让项目成员在几分钟内回答四件事:这次改了什么、谁会受影响、如何确认成功、失败时怎样恢复。

一、先讲核心结论:发布记录不是上线后的说明书

1. 记录的目标是缩短决策时间

我判断一份发布记录是否有用,不先看字数,也不先看格式,而是看读者能不能快速找到与自己有关的信息。研发需要版本、提交范围和回退条件;测试需要验收范围、环境和结果;产品需要用户可见变化;运维需要部署窗口、监控项和恢复步骤;客服需要影响范围、已知限制和对外口径。

如果这些人都要在群里追问“这次到底改了什么”“出问题找谁”,那记录即使写了十几页,也没有完成信息交接。发布记录的衡量标准不是填了多少字段,而是减少了多少次重复确认,以及是否让关键动作有据可查。

2. 一份记录至少要覆盖四段信息

我建议把发布记录理解成一条从范围到反馈的证据链,而不是单纯的版本变更清单。最小闭环包含发布范围、发布准备、执行结果和发布后观察;其中任何一段缺失,都会把风险推给下一个角色。

  • 发布范围:版本号、计划窗口、关联需求与缺陷、涉及系统、受影响用户或业务流程。
  • 发布准备:负责人、审批状态、测试结论、依赖项、数据变更、监控和回退预案。
  • 执行结果:实际开始与结束时间、执行人、部署结果、验证结果、偏差和处置。
  • 发布后观察:观察时长、关键指标、告警情况、用户反馈、遗留问题和复盘结论。

这四段信息要能互相对应。例如,发布范围里写了“优化登录流程”,执行结果就不能只写“部署成功”,而要说明登录主链路是否验证、验证环境是什么、是否出现异常。否则“成功”只是操作完成,不等于业务结果正常。

3. 发布效率来自减少不确定性,而不是减少记录动作

有些团队把提效理解成“少填几项”,结果删掉了风险、依赖和回退信息。短期看,发布表单少了几栏;长期看,遇到故障时要靠口头补齐背景,代价更高。更可靠的做法是按风险调整记录深度:常规小改走轻量模板,高影响变更保留完整核对项。

下方数据是用于方法讨论的情景模拟,不代表某个行业的公开统计。它表达的不是“字段越多越好”,而是记录结构化之后,沟通等待和故障定位的时间可能如何变化。团队应使用自己的发布日志做基线,再验证调整效果。

发布记录实操方法:项目成员提升发布管理效率的效率提升方法与模板

二、背景和真实场景:发布信息为什么总在最后一刻才拼起来

1. 信息源多,负责人却只有一个“填表人”

一次发布常常横跨需求管理、缺陷跟踪、代码仓库、测试平台、配置平台、变更审批和运维监控。每个系统都记录了一部分事实,最后却由项目经理或发布负责人手动汇总。这个人既要追问研发,又要核对测试结论,还要在会议前把版本清单补齐,结果发布记录很容易变成“最后一个人背锅的文档”。

我更愿意把这种现象称为信息拼装成本。它与团队规模有关,但不只由人数决定。参与系统越多、依赖越复杂、发布频率越高,手动拼装越容易产生版本不一致、漏项和责任模糊。某些团队每周都发布,却仍然靠复制上周文档来做准备;频率提高了,信息质量反而没有同步提高。

2. 发布现场常见的不是“没有计划”,而是计划和事实脱节

计划里写周三晚八点发布,实际因为依赖服务没有就绪,推迟到十点半;记录仍保留原时间。测试计划写覆盖三种用户角色,实际只验证了其中两种;发布状态却标记为“验证通过”。发生变化本身并不可怕,可怕的是计划、执行和结果被写在不同地方,后续无法辨认哪一条才是事实。

因此,发布记录应当明确区分计划值和实际值。计划开始时间用于排期,实际开始时间用于复盘;预期验证项用于准备,实际验证结果用于放行;计划负责人用于分工,实际执行人用于审计和追踪。两类信息混写,复盘时就无法判断偏差发生在哪里。

3. 不同角色看到的“发布成功”并不是同一件事

研发可能认为服务部署完成就是成功,测试可能认为关键用例通过才算成功,业务负责人关心的是交易、审批或登录等流程是否正常,运维更关注错误率、延迟和资源情况。一个状态字段如果只允许填写“成功”或“失败”,就会把这些不同判断压成一个含糊结论。

我会把发布状态拆为可观察的阶段:待评估、待准备、待执行、执行中、待验证、观察中、完成、回滚或取消。不同阶段由不同角色确认,避免发布负责人代替所有人做判断。阶段数量不宜无限增加,但至少要让团队能识别“部署已完成”和“业务验证已完成”的差异。

4. 组织规模越大,发布记录越需要连接工作对象

当组织有多个产品线、多个服务团队和不同审批要求时,靠自由文本很难形成稳定口径。一个发布记录需要关联需求、缺陷、变更单、测试结果和服务负责人,否则同一事项会在多个地方被重复描述,也很难查清它最后进入了哪个版本。

对于中大型企业和百人以上组织,发布管理更常见的挑战不是“找不到模板”,而是模板如何与已有流程协同。以 PingCode 这类面向中大型企业的项目管理平台为例,团队可以把版本、需求、缺陷、测试和发布任务建立关联,再依据实际权限与流程配置审批、通知和追踪。工具能降低信息搬运成本,但不能替团队定义什么风险必须阻断发布;规则仍须由业务、研发、测试和运维共同确定。

三、常见误区:记录看着完整,为什么仍然管不住发布

1. 把变更清单当作完整发布记录

“修复登录异常”“优化列表性能”“新增导出功能”可以告诉读者发生了什么,却没有说明改动影响哪些用户、依赖哪些服务、如何验证、是否涉及数据迁移。清单适合做变更摘要,不足以支撑一次可控发布。

一个容易执行的检查方法是逐条问四个问题:谁会受到影响?上线前需要满足什么条件?上线后用什么信号确认正常?失败时能否恢复到已知状态?如果某条变更无法回答其中两项以上,就需要补充信息,或者标记为发布前待确认项。

2. 认为所有发布都应使用同一张大表

模板过轻会漏掉高风险条件,模板过重又会让低风险改动被迫填写大量无关字段。结果通常是两种极端:有人为了省时间随手填“无”,有人复制旧内容却不更新。字段变多,不等于控制变强;只有与风险决策相关的字段,才值得成为必填项。

较好的方式是把字段分成基础字段、条件字段和风险字段。基础字段每次都填;条件字段按发布类型触发;风险字段在涉及数据库、权限、核心交易、外部依赖等情形时强制补齐。模板结构可以统一,但执行深度不必完全一致。

3. 把“已部署”当成“发布完成”

部署成功说明程序或配置已经进入目标环境,不代表用户路径正常,也不代表业务指标没有异常。尤其是分批发布、灰度发布和需要数据迁移的变更,必须区分操作完成、技术验证通过、业务观察通过三个状态。

如果团队把发布结束时间定义为部署完成时间,就会低估观察成本,也会让问题发生在“发布关闭之后”。我的建议是让状态收敛条件写清楚:关键验证通过、监控观察达到约定时长、没有未处理的阻断问题,才将发布记录标记为完成。

4. 只写回滚方案,不验证回滚是否可执行

“有问题就回滚”听起来很安心,但回滚可能涉及数据库兼容性、缓存、消息积压、用户数据和外部接口状态。应用版本可以退回,不代表数据变化也能无损撤销。尤其是不可逆的数据变更,回滚方案可能实际是前向修复,而不是简单恢复旧版本。

因此,回退策略必须说明触发条件、决策人、执行步骤、预计耗时、数据处理方法和回退后验证项。对高风险变更,还要在发布前确认回退路径是否经过演练;没有演练过的方案只能叫预案草稿,不能当作已经验证的恢复能力。

5. 记录只为审计填写,没有服务当天的执行

如果记录只在上线完成后补,内容容易变成对过去的整理,而不是对当下的控制。发布当天真正需要的,是值班人员能快速知道下一步做什么、出现什么信号要暂停、谁有权决定继续或回退。记录应该在准备阶段逐步形成,执行中更新事实,结束后补充结果,而不是在收尾时一次性“补作文”。

这也解释了为什么“上线后再补记录”会造成低质量:填写人需要从聊天记录、命令历史和口头回忆还原过程。记忆会压缩细节,尤其容易漏掉异常恢复、临时跳过的检查和实际耗时。关键动作发生时留下证据,比事后复盘更可靠。

四、专业判断逻辑:如何确定记录深度、放行条件和责任边界

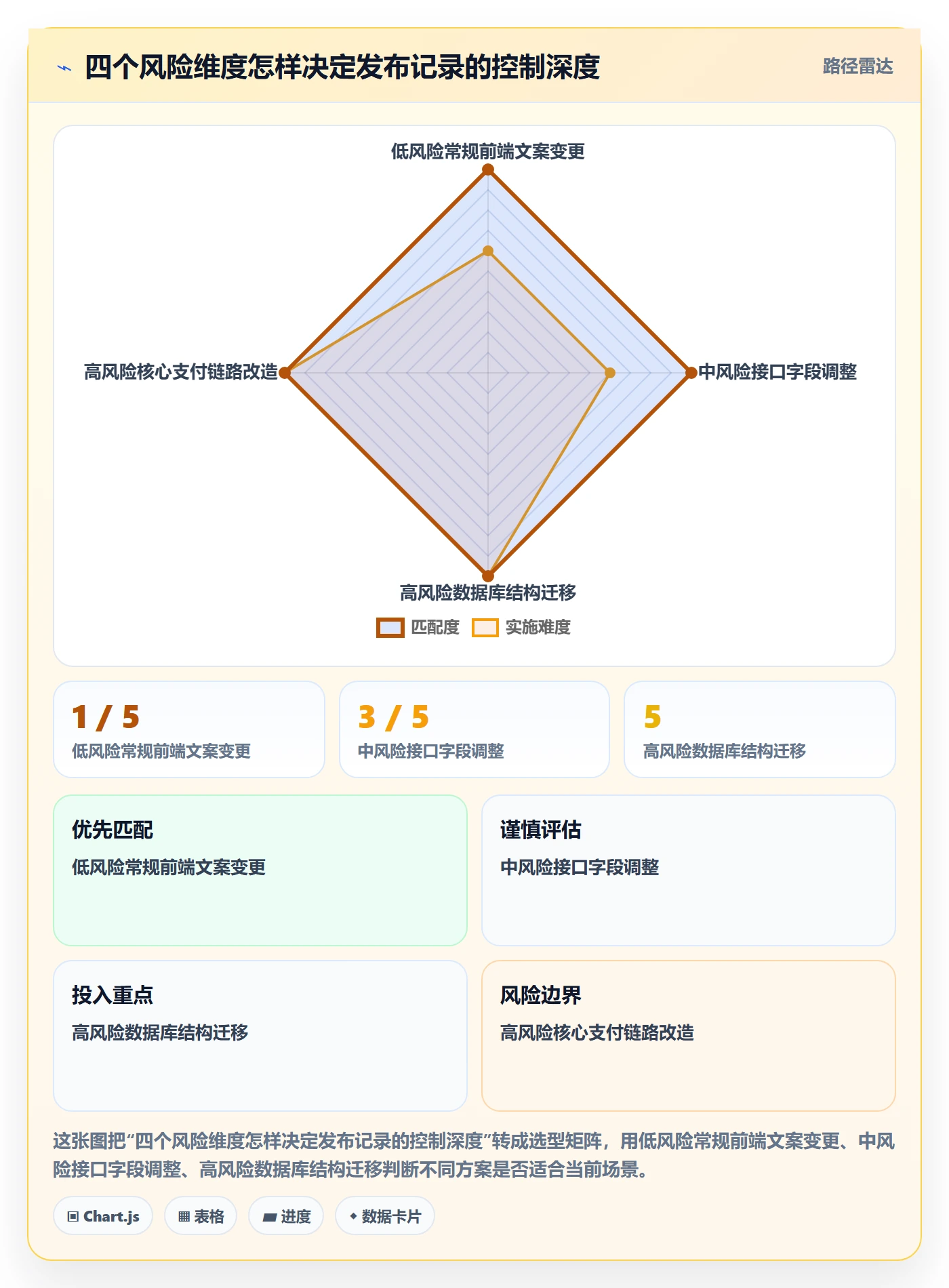

1. 先做风险分层,而不是先挑工具

我建议用影响范围、可逆性、变更复杂度和依赖不确定性四个维度判断发布风险。每个维度可按低、中、高三级做团队内部评估,不必一开始就设计精密评分模型。这个方法的价值是让讨论围绕风险事实展开,而不是围绕“这次要不要走复杂流程”争论。

  • 影响范围:涉及单个内部用户、一个业务模块,还是核心用户路径和多个系统。
  • 可逆性:是否能快速退回旧版本,数据结构和外部状态能否恢复。
  • 变更复杂度:是否包含多个服务、配置、数据库、权限或异步任务。
  • 依赖不确定性:上下游是否已确认,环境差异和外部供应方风险是否可控。

高风险不意味着一定不能发布,而是意味着需要更多可验证条件、更明确的责任人、更细的观察计划和更严谨的放行判断。风险低也不代表可以不留记录,只是可以缩短记录路径、减少无关审批。

发布记录实操方法:项目成员提升发布管理效率的效率提升方法与模板

2. 把风险判断转成可验证的放行条件

风险评估如果只留下“中风险”三个字,不能指导执行。它必须转化成发布前可以核对、发布中可以观察、发布后可以确认的条件。例如,数据库变更的放行条件可以包括备份完成、迁移脚本核验、兼容窗口确认、回退或前向修复方案审批;核心接口改造则要有调用方确认、关键用例通过和异常流量观察项。

条件描述应避免“确保稳定”“认真测试”这类无法验收的话。更好的写法是“在预发布环境完成三类角色的登录与退出验证,结果附测试记录链接”,或者“错误率超过团队约定阈值且连续两个采样周期未恢复时暂停放量”。阈值要由业务团队根据系统基线和容忍度设定,不要照抄其他团队的数字。

3. 责任要落到角色和动作,不只写姓名

责任人字段常被填成一个名字,但真正重要的是“这个人负责做什么、何时确认、需要什么证据”。发布负责人可以协调窗口和状态;研发负责人确认变更范围与恢复方案;测试负责人提交验证结论;运维或平台值班人员执行部署与监控;业务负责人判断核心业务是否接受当前结果。

如果一个人同时承担多个角色,记录中也应明确他是在什么环节以什么身份确认。这样做不是增加仪式,而是降低“我以为你已经检查过”的交接风险。对于需要多人批准的事项,应把批准条件设为明确门槛,而不是依赖会议里的一句“大家没意见”。

4. 版本关联必须能追到变更的来源和去向

发布记录不能只保存一个版本号,还要能回答这个版本包含哪些需求、缺陷和配置变更,以及这些事项是否在后续版本中得到修复或撤回。关联关系越清楚,客服反馈、线上问题和复盘任务越容易追到具体变更。

在工具层面,项目管理平台可以帮助统一版本对象、任务关联、审批记录和发布状态;但如果团队的需求编号、分支策略、测试用例和发布编号各自为政,系统不会自动创造一致性。先把对象定义和命名规则定下来,再配置自动化,通常比先追求复杂工作流更稳妥。

5. 用“证据完整度”而不是“表单完成率”判断质量

表单完成率很容易被做高:只要每栏都有内容,指标就显示百分之百。但“无”“正常”“已完成”并不一定是可用证据。我的检查方式是抽样看三类字段:是否有明确对象,是否有可复核结果,是否能指导下一步行动。

例如,“测试通过”如果没有测试范围或结果链接,证据较弱;“监控正常”如果没有监控项和观察区间,无法复核;“已通知相关方”如果没有对象范围或通知渠道,无法证明关键角色收到了信息。记录质量可以通过抽样审阅和事后故障回看评估,不必再增加一套复杂打分系统。

五、具体案例与数据观察:从一张补填表改成发布闭环

1. 一个多团队版本发布的情景案例

下面是一个经过匿名化处理的情景案例,数值为样本推演,不代表某家企业的实际经营数据。团队约有数个研发小组,发布涉及前端、接口服务、测试和运维;此前每次发布都由项目协调人从多个系统复制信息,发布后再补结果。

一次版本发布包含 12 项需求、7 个缺陷和 2 项配置调整。上线前一天,测试发现一个需求的验收结果只覆盖主流程,没有覆盖权限不足的场景;同时,配置调整的负责人和回退方式也没有写入汇总文档。旧流程下,问题在会议上被口头发现,临时补充后仍无法确定哪个文档是最新版本。

团队随后把发布信息拆成四个相互关联的对象:版本范围、风险事项、执行步骤、观察结果。每条需求和缺陷关联到版本;高风险项单独列负责人、验证证据和回退条件;发布执行人只更新实际时间、执行结果与偏差。原先由协调人追问的十余项信息,改为相关责任人直接确认各自负责的字段。

2. 变化发生在交接方式,不是表格样式

试行后最明显的变化不是表格更漂亮,而是“谁来补信息”变得明确。测试负责人提交用例结论,研发负责人确认代码范围和数据影响,发布负责人判断检查项是否齐全,运维执行人记录实际部署与监控。出现缺项时,缺项直接显示在对应责任人的任务上,而不是留给最后汇总的人猜。

团队还将“部署完成”与“发布关闭”分开。部署结束后进入观察状态,只有预先约定的验证项完成、观察窗口没有出现阻断问题,才关闭发布。这样一来,发布完成时间略有延后,但“上线完成后才发现业务验证没人做”的情况更容易被提前发现。

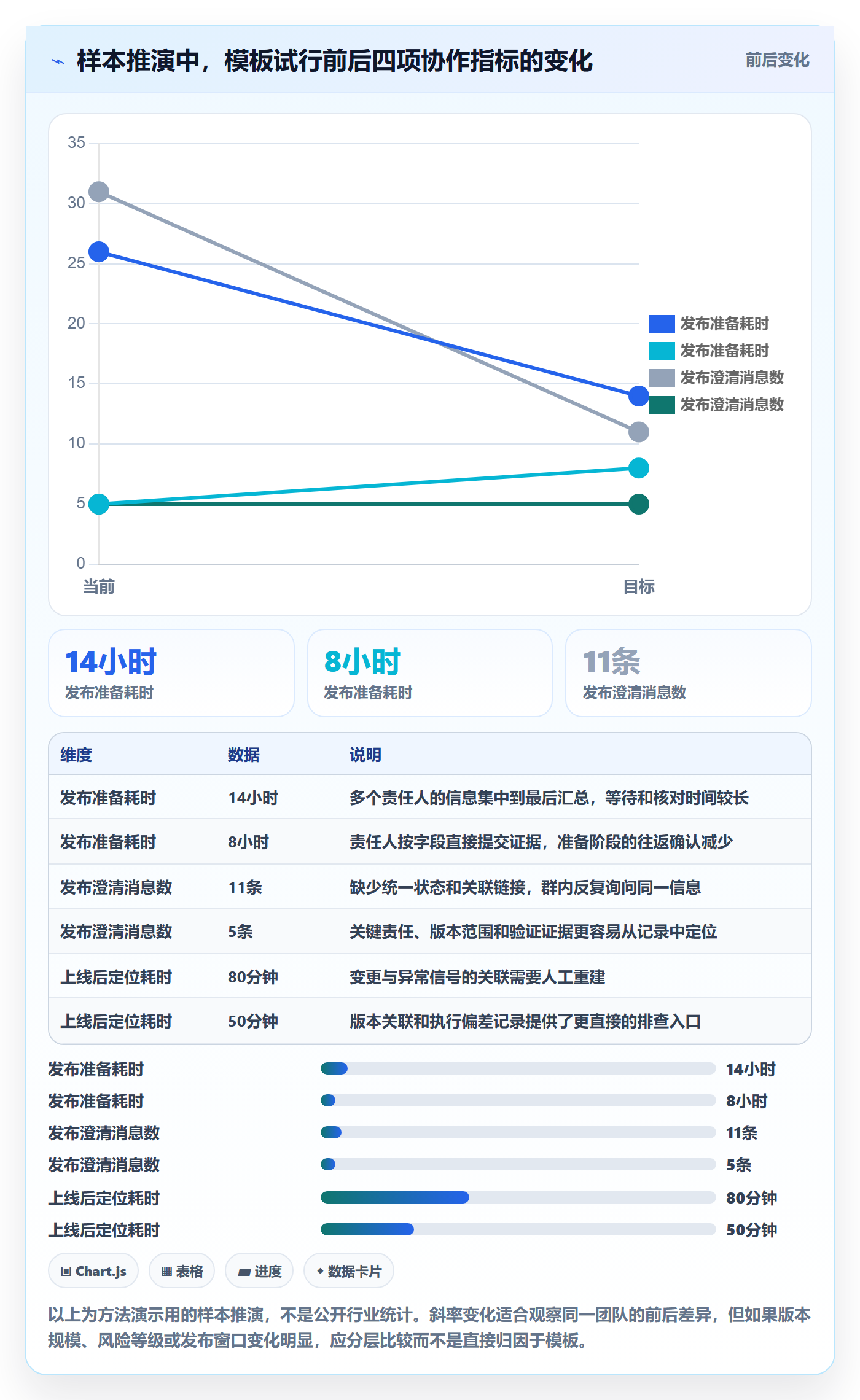

3. 用结果数据验证模板,而不是凭感觉宣布提效

模板上线后,建议至少记录以下指标:准备耗时、发布窗口偏差、缺项数量、发布后补录数量、故障定位耗时、回退决策耗时和发布后问题率。指标要有清楚口径,例如“准备耗时”是从发布范围冻结到放行条件齐备的时间,而不是从第一次创建记录开始算。

下面展示的是一组样本推演数据,用于说明团队可以怎样做前后对比。它不是外部调查结果,不能直接推断其他组织会获得同样收益。正式评估时,应尽量采用相同类型、相近风险等级的发布进行比较,并记录版本规模和环境差异。

发布记录实操方法:项目成员提升发布管理效率的效率提升方法与模板

4. 小样本也能发现流程问题,但不能急着下因果结论

如果团队每月只有几次高风险发布,短期样本很难证明某个字段直接减少了故障。可以先把记录用于发现执行缺口:哪些字段经常为空,哪些审批总在临近窗口才完成,哪些风险在复盘时反复出现。连续观察一段时间后,再判断模板是否让等待减少、问题更早暴露或恢复更快。

比较数据时,我会特别注意发布类型。把一次简单文案调整与一次数据库迁移放在一起计算平均准备时间,会得到没有决策价值的结果。至少应按发布风险、变更规模和涉及系统分层,报告中位数、范围和异常原因,而不只给一个平均值。

发布记录实操方法:项目成员提升发布管理效率的效率提升方法与模板

六、可直接改造的发布记录模板与填写方法

1. 先用一页摘要满足发布当天的快速判断

发布当天最常被打开的是摘要,不是完整复盘。摘要要让值班人员快速看到版本、窗口、影响、状态、责任人和异常入口。复杂的测试证据、详细变更和复盘内容可以放在关联页面,但摘要必须能指向它们。

字段 填写要求 不合格示例 更可执行的示例
发布名称与版本 使用团队统一命名,能够区分环境和批次 本周上线 订单服务 2025.04.2,生产灰度批次一
计划窗口 标明日期、时区和预计时长 晚上发布 周四 20:00,21:00,UTC+8
发布负责人 写清协调责任和替补联系人 研发组负责 发布协调:值班负责人;替补:当周技术负责人
影响范围 说明系统、用户或业务流程 影响部分功能 影响订单查询接口,结算链路不在本次变更范围
放行状态 采用团队统一状态,并标记阻断项 基本就绪 待放行:测试结论已齐,监控告警阈值待业务确认
异常入口 提供故障记录和沟通渠道 有问题找群里 异常工单入口:发布关联任务;值班沟通:发布专用频道

2. 把发布范围写成可追溯的条目

每项变更至少包含名称、类型、关联编号、影响说明、负责人和验证证据。不要把十几项变更合并成一句“若干体验优化”。对读者而言,过度概括会让内容无法搜索;对复盘而言,合并描述会让异常与具体改动难以关联。

  • 需求:标注用户可见变化、目标用户和验收条件。
  • 缺陷:标注问题表现、修复方式和回归用例。
  • 配置:标注旧值、新值、影响环境和恢复方式。
  • 数据变更:标注脚本、执行顺序、数据范围、备份和兼容策略。
  • 依赖升级:标注上下游兼容状态、版本约束和降级处理方式。

3. 让验证结果具备复核入口

测试结论不能只写“通过”。至少说明验证环境、验证范围、结果状态、未覆盖项和证据链接。对自动化测试,可以引用流水线或测试报告;对业务流程检查,可以记录执行人、角色、关键步骤和结果。未覆盖项不一定阻止发布,但必须标明风险接受人和补测计划。

一条简洁但可复核的写法可以是:“预发布环境完成管理员与普通用户的查询、修改和无权限访问检查;前两类通过,无权限场景发现提示文案异常,已由产品确认不阻断本次发布,关联修复任务安排在下一版本。”它比“核心功能已测”更长一点,却能让读者知道具体发生了什么。

4. 执行步骤要写成动作,不写成口号

“按计划部署并观察”不是操作步骤。发布步骤应尽量使用动词,并写明执行人、判断点、失败处理和记录位置。不同团队可以把命令、流水线链接或操作手册放在关联文档中,但发布记录必须标明入口和版本适用范围。

  1. 确认发布窗口、目标环境和变更冻结状态。
  2. 核对依赖项、备份状态、权限和配置版本。
  3. 按既定顺序执行部署或灰度放量,并记录实际时间。
  4. 验证健康检查、关键用户路径和核心业务信号。
  5. 达到观察条件后扩大流量;未达到条件则暂停并按预案处置。
  6. 记录偏差、告警、人工操作和最终决策,不覆盖原始事实。

5. 回退方案要能回答“谁、何时、怎么做”

回退信息至少要包含触发条件、决策人、执行人、恢复步骤、数据处理方式和回退后验证项。如果应用回退与数据回退不是同一件事,应分别描述。对需要前向修复而不能逆转的数据变更,要明确这一点,不能用“支持回滚”掩盖实际限制。

建议把回退触发条件写成团队能够观察的状态,而不是模糊感觉。例如,“核心交易失败率超过团队设定阈值并持续两个采样周期,且初步判断与本次变更相关时,由发布负责人暂停放量并通知技术负责人决策”。阈值应由系统历史基线和业务容忍度确定。

6. 发布后观察要预先约定结束条件

观察计划应说明监控指标、数据来源、责任人、观察时长和异常升级路径。指标不必很多,但要覆盖技术健康与业务结果。技术侧可以关注错误率、延迟、资源和队列积压;业务侧应选择与变更相关的流程指标,例如提交成功率、查询完成率或人工转单量。

发布观察不是把所有仪表盘都塞进记录。指标过多反而会稀释注意力。每次发布选出少量与变更风险直接相关的信号,并注明“正常”的判断依据。没有基线时先记录现状,再逐步建立团队自己的阈值。

七、不同情况下的行动建议:从小团队到复杂组织逐步落地

1. 小团队、低频发布:先建立最小闭环

如果团队人数少、发布频率不高、系统依赖简单,不必一开始就上复杂审批流。先把版本范围、负责人、验证结论、实际时间、异常处置和发布后观察放进一份共享模板,重点是每次都能留下事实,而不是追求字段齐全。

低频团队尤其容易依赖个人记忆。负责人请假、成员轮换或隔几个月再次发布时,经验就会断档。让每次发布留下可检索的结果,比设计一套短期内没人维护的流程更有价值。

2. 高频迭代团队:减少重复录入,强化自动关联

高频团队的主要成本往往不是写一条记录,而是同一信息在多个系统重复维护。可以先统一版本命名和关联规则,再把需求、缺陷、测试结果和发布任务建立可追踪关系。自动化的目标不是让流程看起来先进,而是减少手工搬运和状态不一致。

采用项目管理平台时,先选一个最常发生的路径做试点,例如从版本建立、关联事项、测试状态汇总到发布结果更新。不要一口气自动化所有例外流程;复杂规则如果没有稳定的人工作业口径,自动化只会更快地产生混乱。

3. 多系统、跨部门发布:把依赖和决策链放在中心位置

跨团队发布最容易出现“每个团队都完成了自己的任务,但整体不能上线”。因此记录中要增加依赖清单、依赖负责人、交付时间、兼容状态和阻断条件。每个依赖项都应有可确认的状态,而不是仅列一个团队名称。

对跨部门决策,明确谁能批准放行、谁能叫停、谁负责业务风险接受。会议纪要可以记录讨论,但最终决策应回写到发布对象中,避免决策只留在会议参与者的记忆里。

4. 涉及数据迁移、权限或核心业务:提高变更前验证强度

这类发布要优先确认数据兼容、权限边界、备份有效性、流量切分和恢复方式。尤其是数据迁移,除了脚本本身,还要确认处理范围、重复执行是否安全、失败后如何续跑,以及迁移期间新旧版本是否能够共存。

如果某项风险无法在窗口内被发现或恢复,就不应把“上线后看情况”当作控制措施。可以先做小范围验证、分阶段迁移或增加人工核验,再根据证据决定是否扩大范围。

5. 多环境、多地区发布:分开记录差异,不复制整份模板

多环境发布应区分环境配置、数据条件、执行时间和验证结果。把同一份记录复制到多个环境,再只改标题,容易留下环境名称、配置值或执行结果错误。更稳妥的方式是保留共同变更范围,同时为每个环境或区域记录独立的执行状态和偏差。

如果各地区存在时区、审批或监管差异,发布窗口和放行人应分别明确。共同模板可以共享字段定义,但不应把所有差异压成一个“特殊说明”段落。

八、不同情况下的取舍:记录深度、速度和治理成本如何平衡

1. 轻量记录与完整记录的取舍

轻量记录适用于影响范围小、可逆性强、依赖清晰的变更。它能缩短准备时间,但一旦涉及数据库、权限、外部依赖或核心链路,就可能遗漏关键恢复信息。完整记录适用于高影响发布,却会增加准备和审阅成本。

判断条件 轻量记录更合适 完整记录更合适
影响范围 单一模块、内部用户或有限流量 核心用户路径、多个系统或广泛用户
可逆性 可快速恢复,数据无不可逆变化 回退复杂,涉及迁移或外部状态
依赖状况 依赖明确且已验证 上下游较多或兼容状态不确定
建议控制 范围、验证、执行人、结果、异常入口 增加审批、分批放量、监控阈值、回退演练和复盘

2. 审批严格与团队自治的取舍

审批不是越多越安全。每增加一个审批角色,都需要清楚说明这个角色提供什么独立判断。如果审批只是重复确认信息,流程会变慢,却不一定减少风险。相反,对高风险变更设置明确的专业审批,能够把不可接受的风险拦在窗口之前。

较合理的做法是按风险设置审批门槛,并让审批者看到与其判断有关的证据。安全负责人应看到权限与暴露面,业务负责人应看到用户影响和业务容忍度,技术负责人应看到依赖和恢复策略。不要让所有人对整份长文档重复签字。

3. 统一模板与团队差异的取舍

统一模板有利于搜索、统计、交接和审计;但如果所有团队被迫使用完全相同的步骤,局部差异就会转移到自由文本里,反而更难管理。建议统一字段含义、状态命名、版本关联和基础责任规则,再允许不同服务按风险增加专属检查项。

模板治理也要有退出机制。某字段长期没人使用、无法支持决策,或者只用于重复复制,应评估是否删除或改成条件字段。模板不是一次定稿后永久不动的制度文件,而是随着发布类型和风险变化持续校准的操作工具。

4. 自动化与人工复核的取舍

自动化适合重复、可判定、数据来源稳定的动作,例如汇总关联事项、检查必填字段、发送状态通知和记录时间戳。人工复核更适合风险接受、业务影响判断、数据恢复选择和异常处置决策。

如果自动化依赖的数据不完整,先自动化可能造成错误的确定性。例如系统显示所有测试任务关闭,但任务关闭并不等于关键用例通过。自动化之前要先定义状态语义、异常处理和人工接管条件,再决定哪些步骤可以交给系统执行。

5. 复盘记录与执行记录的取舍

执行记录服务于当下操作,强调实时、简洁和可行动;复盘记录服务于改进,强调原因、影响、决策和后续措施。两者可以有关联,但不宜强行合并成一篇越来越长的文档。执行过程中只保留必要事实,发布后再针对异常或高风险事项补充分析。

不是每次常规发布都要写长篇复盘。若没有偏差、没有告警、指标正常,记录发布结果和观察结论即可;若出现影响用户的问题、回退、计划偏差或反复缺项,则应触发更完整的复盘。复盘的价值在于改变下一次行为,不在于写出一份看上去严肃的报告。

九、团队怎么判断改进是否有效:建立自己的发布指标

1. 先选少量能指导行动的指标

建议从四类指标开始:准备效率、执行稳定性、故障恢复和记录质量。不要一次采集几十项数据。指标越多,维护成本越高,也越容易出现“每月都在报数,却没人据此改变流程”的情况。

  • 准备效率:从范围冻结到放行条件齐备的耗时,按发布风险分层统计。
  • 执行稳定性:计划窗口偏差、发布中断次数、未按计划完成的发布占比。
  • 恢复能力:故障发现时间、决策时间、恢复时间,以及回退或前向修复是否按预案执行。
  • 记录质量:发布后补录字段数、关键证据缺失率、关联变更可追溯率。

指标口径应写在团队文档里。例如,故障发现时间从异常信号首次达到阈值开始,还是从用户首次报告开始;准备耗时是否计入等待审批;发布中断是否包括主动取消。定义不清,团队会在数据会上争论数字,而不是讨论改进。

2. 用中位数和分层数据看过程,不用单一平均数包装结果

发布耗时常出现长尾:大多数小发布很快,少数跨系统变更耗时很长。平均数会被长尾拉动,无法说明典型体验。可以同时看中位数、最大值和按风险等级分层的分布,并抽查异常样本发生了什么。

同时要避免把“发布数量增加”误判成效率提升。团队可能通过缩小单次变更来提高发布次数,也可能通过合并风险变更减少窗口。发布频率、准备耗时和变更规模需要一起解释,不能只挑最有利的指标。

3. 把指标回连到流程动作

如果准备耗时高,检查是信息等待、审批排队、测试资源不足,还是发布范围太晚冻结;如果故障定位慢,检查版本关联、监控信号、日志入口和变更记录;如果补录数量高,检查记录是否在执行中更新,还是责任字段设计不清。

指标本身不会自动给出答案。最有效的改进通常很具体:让某类依赖在窗口前确认、让执行人实时更新实际状态、为某个高风险变更补充验证证据,或取消无人使用的字段。每次只调整少量规则,才能知道变化是否有效。

十、结尾:发布记录的价值,最终体现在异常发生时

1. 先做一轮轻量诊断

下一次发布前,不妨先抽取最近三次发布记录,检查变更范围是否能追溯、测试结论是否可复核、计划与实际是否区分、回退是否写到可执行、发布关闭是否有明确条件。把发现的问题按“信息缺失、责任不清、流程等待、工具断链”分类,优先处理出现频率最高的一类。

2. 先试行,再扩展,不要从大而全开始

选择一个常见发布类型,使用本文的四段闭环和轻量模板试行几次,记录准备耗时、补录数量和澄清消息。若数据和反馈都显示有改善,再扩展到更高风险或跨团队发布;若新增字段没人使用,就删掉或改为条件项。

3. 最终判断标准是团队能否少猜一步

发布记录不是为了证明“流程走过了”,而是为了让成员少猜一步:少猜变更影响,少猜验证是否完成,少猜谁来决策,少猜出问题后如何恢复。真正的效率提升,不是把发布文档写得更快,而是把不确定性前移,让正确的人在正确的时间看到足够的证据。

如果团队现在只能做一件事,我建议从“计划值和实际值分开记录”开始。它成本低,却能立刻改善执行可见性,也为后续复盘提供可信事实。等这条基础链路稳定,再逐步加入风险分层、自动关联和发布后指标,发布管理才会从一张表,变成可持续改进的工作机制。

常见问题解答(FAQ)

1. 发布记录应该包含哪些字段?

我以前只记版本号和上线时间,出了问题才发现不知道谁批准、改了什么,也找不到回滚依据。想把发布记录做成团队能照着填写的模板,但担心字段太多反而没人维护。

建议先保留能支持定位、协作和恢复的字段:版本号、计划发布时间、实际发布时间、负责人、变更摘要、影响范围、验证结果、审批状态、回滚方案和关联任务。字段不必一次堆满;判断标准是发生故障时,值班成员能否仅凭这条记录回答“发布了什么、谁负责、影响谁、如何恢复”。

例如,变更摘要写“更新订单状态校验,影响后台订单编辑”,比“代码优化”更有排查价值。模板可以先试行两周,统计缺失字段和故障追查时反复询问的信息,再决定增删。

2. 怎样设计发布流程,既不漏步骤又不拖慢上线?

我参与过的项目里,发布前经常有人在群里临时问测试完成没有、负责人是否知情,结果流程看起来很谨慎,实际却靠记忆。想知道哪些环节必须固定,哪些可以按风险简化。

把发布拆成准备、执行、验证、收尾四段,并为每段设置明确的完成条件,比增加多层审批更有效。准备阶段确认变更范围、测试结论和回滚负责人;执行阶段记录开始与结束时间;验证阶段检查关键业务路径和监控指标;收尾阶段更新发布状态并记录异常。

低风险文案调整可以由负责人自检后发布,高风险数据结构变更则应增加备份确认和独立复核。可用一个月观察流程耗时、漏项数和发布后回滚次数;如果审批等待时间持续高于实际操作时间,应优先精简等待节点,而不是删掉必要的验证。

3. 如何用发布记录减少跨团队沟通和重复确认?

我遇到过开发、测试和运营各自维护一份发布清单,版本信息不一致,临近上线还要逐个私聊确认。想知道怎样让发布记录成为大家都愿意查的单一入口,而不是又多一张没人更新的表。

关键不是把所有信息集中到一个页面,而是让记录成为状态变更的唯一依据,并明确谁在什么节点更新。可以约定开发负责人补充变更与风险,测试负责人填写验证结果,发布负责人确认时间和最终状态;其他沟通链接回到这条记录。每条记录还应标注更新时间和当前阻塞项,避免成员把旧状态当成最新结论。

试运行时可统计上线前重复询问次数和信息不一致次数;若沟通仍主要发生在聊天工具中,通常说明记录更新责任或入口不清楚,而不是模板字段不足。

4. 发布后发生异常,发布记录怎样帮助快速判断和回滚?

我最担心的不是上线流程多写几项,而是上线后出问题时,大家不知道异常与哪个变更有关,也不确定回滚会不会带来二次影响。发布记录里要提前写到什么程度,才能真正用于故障处理?

回滚方案应写成可执行的判断与动作,而不是只写“必要时回滚”。至少说明触发条件、执行人、预计耗时、数据兼容限制和回滚后的验证方式。例如,约定关键接口错误率连续数分钟超过预设阈值时,由当班负责人暂停后续发布并评估回退;涉及数据迁移时,还要说明旧版本是否能读取新数据。

发布后把异常发生时间、受影响范围、采取动作和恢复时间补回记录。若团队无法预先确认安全回退路径,应把发布拆小或安排更保守的灰度,而不是依赖故障发生后的临场判断。

核心关键词

读者评论

高
高远

我们以前也把部署完成当作发布成功,后来发现客服反馈往往出现在观察期。把业务验证和监控观察单独列出来挺实用,不过观察时长最好按系统风险设定。

闫
闫嘉禾

风险分层的思路比较贴近实际。小改动如果也要求填满整张表,大家很容易复制旧记录;但涉及数据迁移时,回退步骤确实不能只写一句“必要时回滚”。

刘
刘思源

记录关联多个系统确实能减少手动汇总,不过自动关联也可能带来过时或错误信息。模板之外,最好明确谁在发布前核对版本范围和实际执行结果。

文章包含AI辅助创作:发布记录实操方法:项目成员提升发布管理效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/524183
