上线落地方案:项目成员开展发布管理的制度设计案例解析

发布管理最容易失控的时刻,往往不是系统宕机,而是所有人都以为“别人已经确认过了”:研发认为测试已放行,测试认为业务验收已完成,运维等着变更单,业务负责人却以为上线时间还没最终确定。制度设计的核心,不是增加审批层级,而是把发布决策、风险承担和回退责任放到同一张可核验的流程里。本文以一个面向多团队协作的中大型企业上线场景为例,拆解项目成员开展发布管理时,如何从临时协调走向可重复、可审计、可改进的制度运行。

一、先讲核心结论:发布制度不是审批表,而是风险控制系统

1. 制度设计要回答四个问题

我判断一套发布管理制度是否可用,通常不先看流程图画得多完整,而是先问四件事:谁有权决定发布,依据什么决定,发生异常谁能叫停,发布失败后如何恢复。四个问题如果没有明确答案,流程再长也只是把不确定性从一个部门转移给另一个部门。

有效的发布制度至少要把“需求完成、测试通过、业务确认、变更批准、执行验证、异常回退”串成一个闭环。每个节点都应有责任人、输入材料、通过条件和留痕方式。这样做的目标不是让所有发布变慢,而是让高风险发布得到更强控制,让低风险发布不被同一套重流程拖住。

我的核心判断是:发布管理的成熟度,不取决于审批人数量,而取决于风险识别是否提前、放行标准是否客观、回退路径是否经过演练。如果一项制度只增加签字,却没有改变风险发生后的处理方式,它并没有真正提升发布安全。

2. 先按风险分级,再决定流程强度

制度不应把所有上线任务都当成同一种变更。修复内部报表显示问题,与调整核心交易链路,对用户影响、数据风险和恢复难度显然不同。把它们放进同一条审批队列,结果通常是两种:简单变更被过度审批,重大变更又因为流程疲劳而被草率通过。

我建议至少区分标准变更、一般变更和重大变更。标准变更是已经验证、重复执行、影响范围明确的操作;一般变更需要常规测试和发布评审;重大变更涉及核心业务、数据结构、跨系统依赖、较大用户范围或难以回退的操作,需要更严格的评估与观察机制。分级并非给团队贴标签,而是决定证据要求和决策权限。

变更等级 典型情形 最低控制要求 建议决策方式
标准变更 经过多次验证的低风险配置更新 预先批准的操作模板、自动检查、执行留痕 授权执行人按窗口执行,异常时停止
一般变更 功能发布、常规接口调整、非核心服务升级 测试结果、业务验收、发布步骤、回退条件 发布负责人组织评审,相关责任人确认
重大变更 核心交易改造、数据库迁移、跨系统切换 专项风险分析、演练、分批放量、明确指挥链 变更授权人批准,现场指挥负责执行判断

如果组织已有变更管理框架,可以将发布制度接入现有框架;如果没有,不必先建设庞大的委员会。先把分级标准、放行证据和回退责任写清,再根据变更量和风险逐步增加治理层级。

上线落地方案:项目成员开展发布管理的制度设计案例解析

3. 让每个关口产生可验证的证据

“测试已完成”“业务没问题”“运维知道了”都不是合格的放行证据,因为它们无法回答测试覆盖了什么、业务由谁确认、运维拿到的是哪个版本。制度应要求关键结论指向具体材料,例如测试报告、验收记录、版本号、变更单、执行清单、监控链接和回退脚本。

证据不必一开始就做成复杂文档。对于低风险发布,一条包含版本、执行人、验证结果和时间的记录就可能足够;对于重大变更,则需要把依赖关系、数据校验、风险处置和业务观察指标纳入记录。重点是证据与风险匹配,并能在事后还原决策过程。

二、背景和真实场景:问题通常出在交接处,而不在单个岗位

1. 多团队协作让“完成”有不同定义

在一个由产品、研发、测试、运维和业务部门共同参与的项目里,“完成”经常不是一个统一状态。研发所说的完成可能意味着代码已合并;测试所说的完成可能意味着主流程通过;业务所说的完成可能意味着关键用户已经试用;运维所说的完成则可能要求监控、权限和恢复手段全部就绪。

这些定义各自合理,却可能在交接时互相错位。研发提交的版本未必是测试验收的版本,业务验证环境与生产环境配置可能不同,发布清单里的数据库脚本也可能没有纳入同一批次。制度的第一项工作,就是为关键状态建立共同定义,而不是要求所有岗位使用同一种专业语言。

2. 一个匿名化场景:上线时间确定了,责任却没有确定

下面的案例是根据常见协作问题构造的情景推演,不对应某一家企业的实际事故。某业务团队计划在周四晚间发布新订单查询能力,涉及前端、订单服务、权限配置和一项数据库索引调整。项目成员在群里确认“测试通过”,产品负责人也回复“可以上线”,于是团队将发布安排在晚间低峰。

执行当天,部署本身顺利,但新旧接口兼容问题在少量用户请求中暴露。监控报警触发后,研发先判断是缓存问题,运维担心回滚会影响刚完成的数据迁移,业务负责人则询问能否先观察。由于发布前没有明确谁负责叫停、回退要不要恢复数据库结构、观察多久算稳定,团队花了二十多分钟才形成一致行动。

这个情景的关键不在于“某个人没做好”,而在于制度没有规定几件必须提前回答的问题:回退边界是什么、是否允许只回滚应用、不兼容数据如何处理、报警达到什么条件就停止放量、谁是现场指挥。发布制度应该把这些问题从事故现场搬到发布评审之前。

3. 发布管理覆盖的是从准备到复盘的完整周期

不少团队把发布管理理解为上线当天的操作安排,因此制度重点写了时间窗口和执行人员,却忽略版本冻结、依赖确认、业务通知和发布后观察。实际上,发布风险从变更准备时就开始累积,部署只是风险显现的一个节点。

我把完整周期分成六段:提出发布申请、准备发布证据、评审与排期、执行与验证、异常处置、复盘与改进。每一段都要有明确输入和输出。尤其要避免“上线成功”成为流程终点,因为服务可访问不等于业务正确,错误数据可能在数小时后才被发现。

阶段 关键输入 关键输出 最容易遗漏的事项
申请 变更范围、版本、计划窗口 可识别的发布记录 依赖系统与受影响用户
准备 测试、验收、执行步骤 可复核的放行材料 数据迁移和权限变更
评审排期 风险等级、资源和窗口 批准结论与指挥安排 同一窗口的变更冲突
执行验证 冻结版本、执行清单 执行记录和验证结果 验证业务结果而非只看进程
异常处置 报警、用户反馈、指标变化 继续、暂停或回退决定 决策权不清导致等待
复盘改进 时间线、影响和处置记录 改进项及负责人 只总结现象、不修改机制

上线落地方案:项目成员开展发布管理的制度设计案例解析

4. 中大型组织需要把制度嵌入协作系统

当团队规模扩大,发布信息散落在即时消息、邮件、共享表格和工单里,靠项目经理人工拼接就会变得脆弱。这里的困难不是“缺一个软件按钮”,而是记录之间缺少关联:需求对应哪个版本、测试覆盖哪个构建、审批针对哪次变更、上线后指标属于哪个批次。

对于100人以上、多个产品线并行的组织,通常需要让项目管理、测试管理、代码交付、变更审批和监控告警形成可追踪的关联。以PingCode这类面向中大型企业及百人以上组织的项目管理平台为例,可以把需求、迭代、缺陷、测试结果和发布任务关联起来;但平台不会自动替组织定义放行标准。工具负责让过程可见,制度负责规定什么才算可放行。

三、拆解常见误区:流程变长,不等于风险变小

1. 误区一:审批人越多,安全性越高

审批人的数量不能直接代表控制能力。每多一个审批人,如果没有独立的检查职责、明确的输入材料和拒绝标准,就可能只是多一个“已阅”。多人都以为别人看过了,反而会形成责任稀释。

我更看重审批角色之间是否有互补性。例如技术负责人判断架构和依赖风险,测试负责人确认验证覆盖,业务负责人确认用户场景与验收,变更授权人判断窗口和组织影响。审批人可以少,但每个人必须知道自己检查什么、发现问题后如何阻止发布。

2. 误区二:测试通过就意味着可以上线

测试通过只说明特定范围、环境和数据条件下的验证结果达到预设标准,并不自动覆盖生产权限、流量变化、外部依赖、数据迁移或业务操作习惯。尤其是涉及配置、权限和数据结构的变更,功能测试通过并不能替代上线可恢复性评估。

制度需要把“测试通过”拆成可检查的问题:测试的是哪个版本?哪些关键场景覆盖?是否验证异常路径?生产配置差异是否审查?测试环境数据与生产数据是否存在关键偏差?如果这些问题没有答案,测试结论就不能单独作为放行依据。

3. 误区三:安排在低峰时段就能降低风险

低峰窗口能减少即时用户影响,却可能削弱支持能力。晚间上线时,业务专家、数据库管理员或第三方供应商不一定能及时响应;如果恢复操作需要多人协同,低峰并不一定比工作时间安全。

排期时应同时评估业务流量、人员可用性、依赖方响应时间和恢复窗口。对于需要专业人员共同处置的重大变更,选一个业务流量较低但关键支持人员在场的时间,通常比单纯追求“最安静的时段”更合理。

4. 误区四:有回退方案就等于可回退

发布材料里写“必要时回滚”不是回退方案。有效回退至少要说明触发条件、执行动作、所需权限、恢复时间、数据一致性处理和回退后验证。如果数据结构已经不可逆迁移,应用版本退回也未必能恢复业务状态。

我会特别检查“回退方向是否经过演练”。演练不一定每次都在生产环境完成,但至少要在足够相似的环境里验证步骤、权限和数据处理。没有演练的方案通常只是愿望;复杂变更更应提前设计前向修复、分批切换或双写等替代策略。

5. 误区五:上线成功的定义只是服务没有报错

技术可用性是必要条件,不是充分条件。页面能打开、接口返回成功,并不代表订单金额正确、权限没有扩大、报表口径一致。发布后验证应覆盖技术指标与业务指标,并按变更类型选择观察项。

例如,权限系统变更要观察拒绝率、越权告警和授权覆盖;订单流程变更要观察提交成功率、重复单和异常退款;数据迁移要核验记录数量、关键字段一致性和抽样差异。验证指标应在发布前写入方案,否则团队容易在异常发生后才争论“到底算不算失败”。

上线落地方案:项目成员开展发布管理的制度设计案例解析

四、专业判断逻辑:从风险、证据和权限推导流程

1. 用影响面、可逆性和不确定性判断风险

风险评估不必一开始就设计复杂打分模型。我建议先看三个维度:影响面有多大、变更是否可逆、未知因素有多少。影响面包括用户数量、业务关键程度和下游系统;可逆性关注数据、配置和外部状态能否恢复;不确定性则包括首次采用、复杂依赖、供应商变更和未覆盖场景。

三项之中,任何一项很高都可能把变更推入更严格的控制等级。比如影响用户不多,但操作涉及不可逆的数据清理,仍然可能是重大变更;变更可快速撤销,但依赖多个外部系统且测试覆盖不足,也不应按标准变更处理。

2. 将风险判断转成可执行的放行证据

风险等级不能只停留在表格里的分数。每个等级都要对应证据要求。例如一般变更至少有目标版本、测试结果、业务验收、执行步骤、回退条件和发布后验证;重大变更则增加依赖图、数据恢复策略、演练记录、流量分批方案和现场指挥安排。

我建议把“必须有”和“视情况有”分开写。必须有的材料缺失,系统或授权人应阻止进入发布窗口;视情况材料则由风险评估解释是否适用。这样既避免清单无限膨胀,也避免执行人临场判断哪些材料可以跳过。

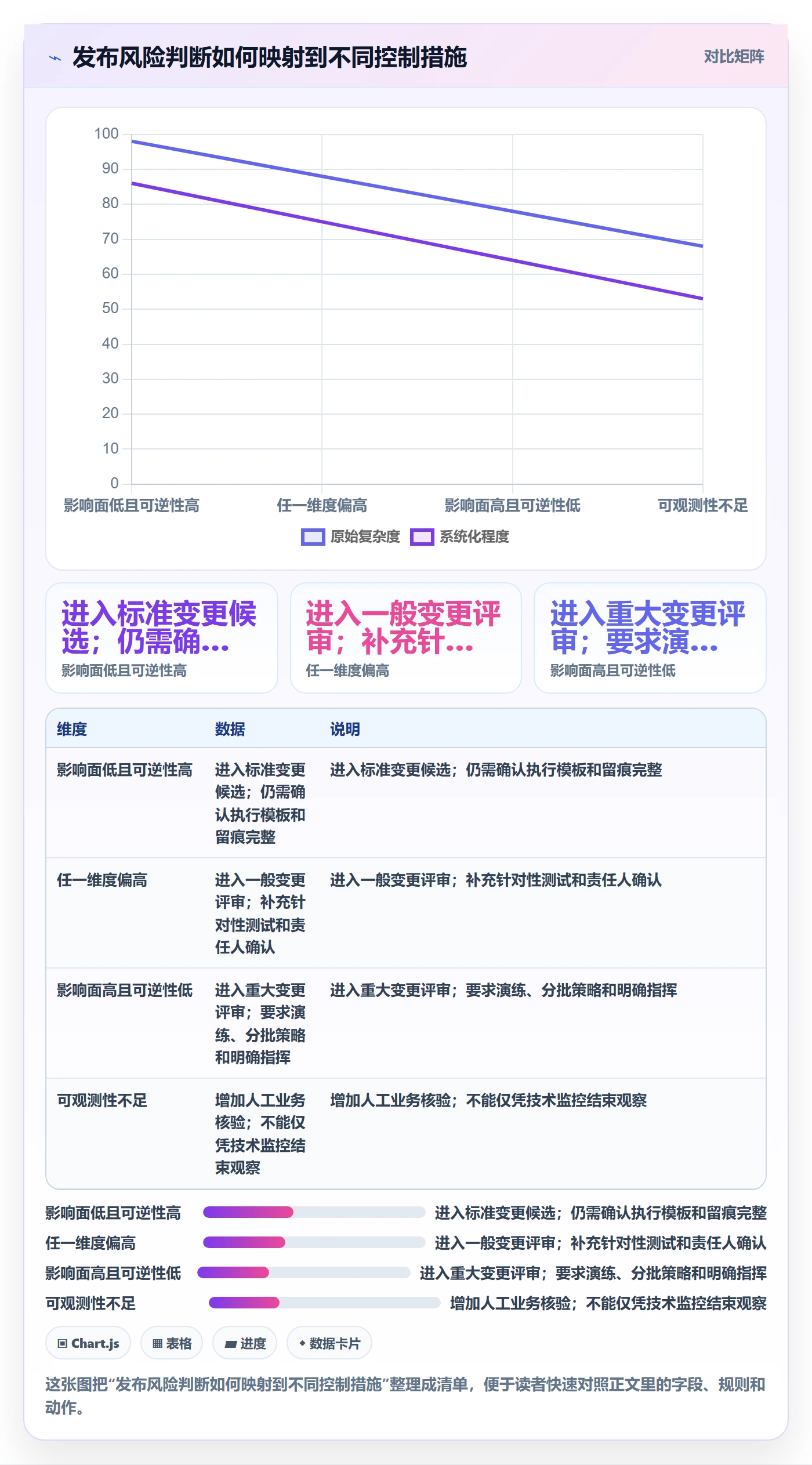

判断维度 低风险信号 高风险信号 制度应增加的控制
影响面 单一内部团队、用户范围有限 核心业务、多产品线或外部客户受影响 业务确认、分批放量、扩大监控范围
可逆性 配置可恢复,部署可快速撤销 数据迁移、外部副作用或不可逆操作 恢复演练、数据核对、前向修复预案
不确定性 重复执行且已有稳定记录 首次采用、复杂依赖或验证不足 专项评审、额外测试、限制变更范围
可观测性 关键指标可及时读取 业务异常难以发现或反馈滞后 人工核验、延长观察期、增加用户反馈渠道

3. 权限设计要区分批准、执行和叫停

很多制度只写“审批人”和“执行人”,却没有说明谁能在过程中暂停发布。实际操作里,发现异常的人不应等待层层确认才报告;现场指挥需要有权暂停,变更授权人需要能取消后续窗口,业务负责人则应能指出业务结果不达标。

我倾向于把职责拆成四类:变更发起人负责范围和材料;技术执行人负责按步骤操作并记录;授权人负责批准窗口和风险接受;现场指挥负责执行阶段的节奏、暂停与升级。重大变更还应明确业务决策人和通信负责人。一个人可以兼任多种职责,但不能让关键决策变成“大家一起负责”。

4. 观察窗口应由恢复速度和业务反馈延迟决定

发布后观察多久,不适合用统一数字规定。内部管理页面可能几分钟就能通过关键操作验证;账务结算、批处理或周期性任务可能需要等到下一次业务周期才能发现问题。观察窗口应覆盖最迟能够暴露关键异常的时间段,并考虑回退所需时间。

实务上可以在方案中写清楚“观察结束条件”,而不是只写“观察30分钟”。例如:连续两个采样周期内错误率稳定、关键业务交易抽样一致、相关告警无新增、业务负责人确认关键场景完成。若指标波动超过阈值,则延长观察或停止放量。

上线落地方案:项目成员开展发布管理的制度设计案例解析

5. 让流程有例外机制,但不允许无痕绕过

紧急修复、监管要求或重大故障处置,有时不能等待常规评审周期。制度应允许紧急变更,但需要限定适用条件、授权人、最低证据和事后补录时限。没有例外通道,团队会私下绕开流程;例外没有约束,则常规流程会逐渐失去权威。

紧急流程可要求至少完成风险说明、执行人确认、关键验证和恢复安排;若客观条件不允许提前准备,必须记录原因、决策人和补救措施,并在规定工作日内完成复核。复核不是为了追责,而是确认紧急性是否真实、遗漏控制是否需要补偿、同类问题能否通过预防性工作减少。

五、案例与数据观察:把一场发布拆成可验证的管理动作

1. 案例设定:订单查询功能跨四个责任域

以下为情景模拟,用来展示制度如何落地,数据并非来自某一家企业的生产记录。项目涉及一个面向业务用户的订单查询能力,交付内容包括前端页面、订单服务接口、角色权限配置和数据库索引。预计影响约800名内部业务用户,发布后需要重点观察查询成功率、响应时间、权限拒绝和数据一致性。

团队如果只在发布单上写“功能上线”,就无法判断不同责任域是否都已准备好。我会把发布范围拆成四个对象,并为每个对象指定负责人、验证证据和异常处理方式。这样做的价值是把“整体看起来没问题”变成一组可以逐项确认的条件。

发布对象 负责人 上线前证据 上线后验证
前端页面 前端负责人 构建版本、主流程测试、兼容性结果 页面可用率、关键操作完成情况
订单服务接口 服务负责人 接口契约、异常路径测试、依赖确认 错误率、响应时间、调用量变化
权限配置 业务系统管理员 角色矩阵、最小权限审查、验收记录 授权覆盖、拒绝异常、越权告警
数据库索引 数据库负责人 执行计划、锁影响评估、恢复步骤 查询耗时、锁等待、资源占用

2. 发布前评审:检查输入是否完整,而非朗读清单

评审会上,我不会让每个岗位轮流回答“准备好了吗”,而是围绕风险逐项确认。版本号是否冻结?所有验证结果是否指向这个版本?权限变更是否经过业务确认?数据库操作是否在接近生产的数据规模上验证?外部依赖异常时,页面和接口分别表现如何?

如果团队只能回答“应该没问题”,就需要把问题转成具体证据。例如数据库负责人提供执行计划和锁等待预估;业务负责人确认角色矩阵;测试负责人说明抽样数据范围;发布负责人核对实际构建编号。评审的产出不是会议纪要的长短,而是未解决风险是否被识别、接受或消除。

3. 执行策略:先小范围验证,再扩大用户覆盖

在情景模拟中,团队可以先对一组内部试点用户开放,再扩展到一个业务部门,最后覆盖全部目标用户。每一步都设定继续条件与停止条件。这样既能尽早发现权限和数据问题,也能避免一次性让全部用户暴露在未知缺陷之下。

分批放量不是万能方案。如果用户之间的数据状态无法隔离,或者新旧版本同时运行会导致数据不一致,就不能机械套用灰度发布。制度应要求说明放量单位、技术实现方式、数据兼容策略和撤回路径。不能证明批次之间安全隔离时,分批反而可能把复杂度推高。

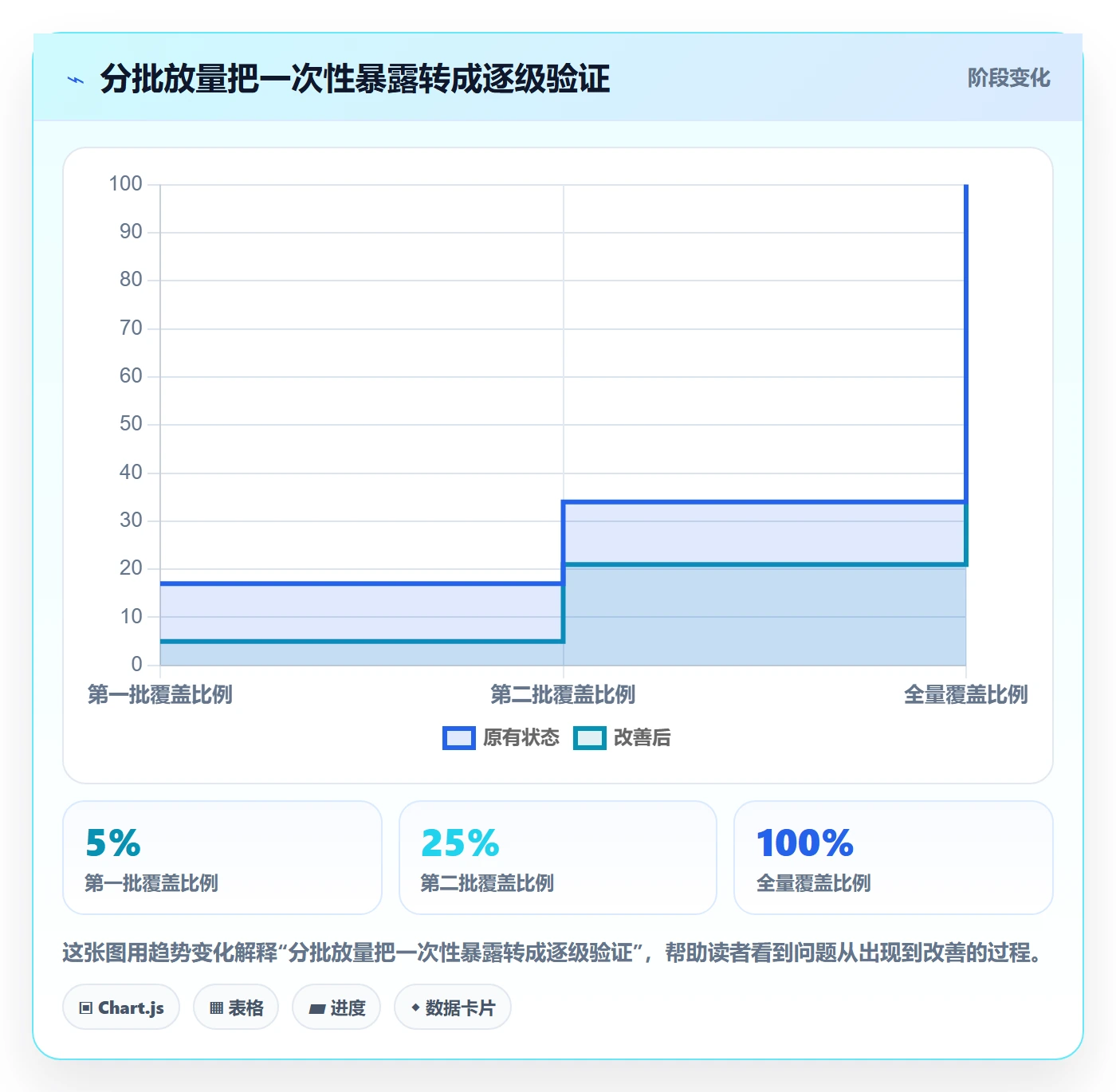

在模拟计划中,首批覆盖约5%的目标用户,完成关键操作与权限检查后再扩大到约25%,观察稳定后覆盖其余用户。这些比例只是情景参数,不是行业基准。组织应结合流量规模、故障影响面和监控灵敏度调整。

上线落地方案:项目成员开展发布管理的制度设计案例解析

4. 设置停止条件:让“叫停”不依赖个人勇气

在发布计划中,停止条件应尽可能具体。例如接口错误率超过基线约定阈值、关键业务操作连续失败、出现越权访问、数据核验不一致,或核心依赖持续超时。每项条件都要写明由谁观察、从哪个监控或记录读取、触发后采取什么动作。

情景模拟中,若权限异常出现一次且无法解释,团队应暂停扩量并核查角色映射;若核心查询错误率持续超过预设阈值,则停止后续批次并由现场指挥决定回退或前向修复。这里的数值阈值不能凭空照搬,应由服务基线、业务容忍度和历史波动共同确定。

5. 发布后复盘:记录决策,不只记录事故

假设发布过程没有发生故障,但团队发现权限核验比预期多花了半小时,数据库执行计划也与预演环境略有差异,这仍然值得复盘。复盘对象不应只包括故障,还包括等待、返工、重复确认和人工追踪,因为这些过程成本会在规模扩大后变成发布瓶颈。

复盘记录应包括计划与实际时间、关键决策及其依据、偏离步骤、监控表现、用户反馈、回退准备情况和改进负责人。改进项必须有完成期限与验证方式。比如“加强发布沟通”不是可验证改进;“发布任务创建时自动关联构建编号,并在评审前校验测试记录”则可以被验收。

上线落地方案:项目成员开展发布管理的制度设计案例解析

6. 如何解释情景数据,避免把模拟值当成行业事实

制度上线初期,团队容易追求一个看起来漂亮的指标,例如发布成功率达到某个百分比。但如果成功定义宽松,或者团队通过减少高风险发布来改善数字,指标就失去了管理价值。建议将指标分成安全、效率和质量三类,并同时观察分母与变更结构。

安全指标可以观察重大变更回退率、发布相关故障数和未按流程变更占比;效率指标观察从申请到批准的等待时长、发布准备耗时和窗口利用率;质量指标观察发布后验证完成率、缺陷逃逸和问题发现时间。任何单一指标都不能独立评价团队,尤其不能把“发布频次”直接当作效率高低。

指标类别 可观察指标 解释时要注意 适合的改进方向
安全 发布相关故障率、回退率、紧急变更占比 按变更等级拆分,避免用简单变更稀释重大变更风险 提升风险识别、测试覆盖和恢复演练
效率 申请至批准时长、准备耗时、窗口等待时间 区分等待与实际工作,避免把审批时间误认为执行效率 标准化低风险变更、补齐前置材料
质量 验证完成率、问题发现时间、重复问题比例 明确问题归因和观察周期,避免只统计立即暴露的问题 增加业务验证、监控覆盖和复盘闭环

六、不同情况下的行动建议:从可运行的最小制度开始

1. 制度刚起步:先统一定义和最低证据

如果组织目前主要靠群消息安排上线,不建议第一步就建立复杂委员会、几十项表单和多层审批。先选三个高频问题治理:发布范围能否识别,放行条件是否明确,失败后能否恢复。围绕这三项建立最小记录模板和责任分工,再从真实发布中发现缺口。

起步阶段可以要求每次发布至少记录变更内容、版本标识、影响范围、测试与验收证据、执行负责人、窗口、验证项和回退条件。标准变更先用经批准的模板减少重复劳动;一般和重大变更按风险增加材料。每月抽查少量记录,重点看证据是否真实可追溯,而不是检查格式是否统一。

2. 发布频率高:把重复操作标准化,把审批从执行路径中拆开

当发布频率较高,逐单人工审批会迅速成为瓶颈。对于重复、低风险、可逆且已有稳定历史记录的变更,可以建立标准变更目录,预先定义操作步骤和自动校验条件。符合条件的执行人按授权窗口操作,异常时自动升级,而不是每次从头走完整评审。

标准化需要定期复核。如果某类操作出现故障、范围扩大、依赖变化或执行步骤更新,就应退出标准目录,重新评估风险。不能因为它过去做过很多次,就默认未来仍然安全。自动化减少的是重复确认,不是风险责任。

3. 监管或审计要求高:加强证据链和权限分离

对于金融、医疗、公共服务或涉及敏感数据的组织,发布制度通常还要满足审计追踪、权限分离、审批留档和证据保留要求。此时应确认谁能提出变更、谁能批准、谁能执行、谁能核验,关键职责是否存在不适当的集中。

审计材料应能还原从需求到生产的链路:变更来源、版本标识、测试证据、审批记录、执行日志、监控结果和异常处置。重要的是证据的可信性与完整性,而不是材料数量。若系统支持版本关联和操作留痕,可减少手工复制造成的错配,但仍需制定保留周期和访问权限。

4. 核心系统或数据迁移:把恢复策略提前到设计阶段

核心系统发布不能等到上线评审时才讨论回退。对于数据迁移、架构切换和外部接口调整,恢复策略会反向影响技术设计:是否需要兼容双版本、是否分阶段迁移、如何校验数据、什么情况下转为前向修复。

建议在研发方案阶段就组织技术、数据库、运维和业务共同评估恢复路径。若回退成本很高,应考虑降低单次变更范围、增加并行验证、使用只读观察或分批切换。不能把“备份存在”误当成“业务可以恢复”,还应验证恢复时间、数据丢失范围和恢复后的业务一致性。

5. 分布式或跨时区团队:明确异步确认的有效条件

跨地域团队经常依靠异步留言确认发布,这种方式本身没有问题,问题在于确认信息缺少上下文。有效确认应包含版本、责任范围、结论、证据链接和有效时间。如果版本在确认后发生变化,原确认应自动失效或重新确认。

重大变更不宜仅凭含糊的“看过了”进入窗口。可以设置明确的确认截止时间、缺席升级路径和替代决策人。紧急情况下启用替代授权,也要记录谁基于哪些信息接受了风险。异步协作需要更好的记录纪律,而不是更多会议。

6. 工具使用分散:先建立对象关联,再追求自动化

如果需求、代码、测试和变更分散在多个系统,第一阶段要先统一可关联的标识,例如需求编号、版本编号、发布任务编号和变更记录编号。然后明确每个编号由谁创建、哪些字段必须一致、链接失效时谁负责修复。

当流程稳定后,再考虑自动校验:没有测试结果不得提交评审,发布版本与批准版本不一致时阻止执行,回退脚本缺失时标记为重大风险。以PingCode等项目管理平台为例,适合将需求、缺陷、测试与发布工作关联,帮助项目成员追踪交付状态;但对接代码仓库、部署流水线和监控系统时,应先验证接口能力、权限模型和数据治理要求,不能只凭功能清单选型。

上线落地方案:项目成员开展发布管理的制度设计案例解析

七、不同情况下的取舍:安全、速度与治理成本如何平衡

1. 统一流程还是按风险分层

统一流程的优势是规则简单、培训成本低,也方便审计;代价是低风险变更可能被过度处理,团队会产生绕流程的动机。分层流程更贴近风险,但需要持续维护分类标准、标准变更目录和例外规则。

如果变更量不大、组织刚开始建立纪律,可以先用统一的最低证据要求,再按风险增加控制;如果每周有大量重复发布,且不同变更风险差异显著,应尽早分层。两种方式的底线相同:任何等级都必须记录版本、责任人和结果,任何重大风险都不能因为流程简化而失去决策人。

2. 人工评审还是自动门禁

人工评审更适合判断复杂业务影响、不可量化风险和跨团队依赖;自动门禁适合校验明确规则,例如必填材料、版本一致性、测试任务状态或权限审批。把所有判断交给人工,会形成排队和疲劳;把复杂判断全部自动化,则容易把错误规则固化。

较稳妥的做法是先人工运行规则一段时间,记录常见判断和例外,再把稳定、可机器验证的条件自动化。自动门禁应提供失败原因和修复路径,否则用户只会把它看成阻碍。规则变更也要纳入版本管理,避免制度逻辑悄悄变化。

3. 固定发布窗口还是按需发布

固定窗口能集中支持资源、减少变更冲突,也便于业务提前安排;但对小修复而言,等待窗口可能扩大问题影响。按需发布更灵活,却要求自动化、监控和回退能力更成熟。

如果服务依赖复杂、团队支持资源有限,可以为重大变更设固定窗口,同时允许满足标准条件的低风险变更按需发布。若服务已具备自动化验证、渐进放量和快速恢复能力,窗口约束可以逐步放宽。不要把发布频次当成成熟度的唯一标志,关键是每次变更的风险是否可控。

4. 追求快速回滚还是优先前向修复

回滚适用于状态可逆、版本兼容且恢复路径经过验证的情况;前向修复更适用于已产生外部副作用、数据结构无法安全退回或修复本身比回滚更可靠的情况。制度不应把回滚设成唯一正确答案。

重大变更应预先写明判断依据:用户影响是否仍在扩大、数据是否已被新旧版本共同修改、回滚是否会造成更大不一致、修复能否在业务容忍时间内完成。现场指挥按预案升级决策,事后再检查预案是否准确。真正成熟的恢复能力,是能选择最小损害路径,而不是执着于某一种动作。

5. 要求完整材料还是控制文档负担

材料过少,决策不可追溯;材料过多,团队会复制粘贴、形式合规。控制文档负担的关键不是删掉所有细节,而是让材料按风险和用途分层:低风险使用结构化短记录,重大变更才提交专项方案;可从系统自动获取的信息不要重复手工填写。

可以每季度抽查材料的实际价值:评审者是否使用过这些字段,异常时是否帮助定位,执行人是否能准确填写。如果某字段长期无人使用,先判断是否因为流程设计不合理,再决定合并或删除。制度应持续清理,而不是每次事故后只增加新字段。

上线落地方案:项目成员开展发布管理的制度设计案例解析

八、制度落地与持续改进:用一轮试运行验证规则

1. 先选一个范围可控的试点

制度不要一开始覆盖所有产品线。可以选择一个交付频率稳定、负责人明确、依赖关系适中的团队作为试点,运行四到六周,覆盖标准、一般和至少一类高风险变更。试点不是为了证明制度正确,而是为了发现哪些定义含糊、材料重复、权限冲突和执行成本被低估。

试点前明确基线:发布量、申请至批准时长、紧急变更占比、发布后问题发现时间、回退或修复记录。没有基线就无法判断制度是减少了风险,还是只是增加了记录。若数据不完整,应先标注数据质量,不要用不确定数字制造精确结论。

2. 通过桌面演练检验制度是否能指导行动

制度文本写得清楚,不代表团队能在异常时执行。可以用桌面演练模拟几种情况:发布后错误率升高、数据库脚本执行一半失败、业务负责人暂时联系不上、监控正常但用户反馈结果错误。让成员根据制度决定谁暂停、谁通知、谁评估恢复。

演练中若团队反复追问“谁有权决定”,说明权限设计不清;若不知道查看哪个指标,说明发布方案缺少观察项;若回退步骤需要临时找人补充,说明预案不完整。演练产出的改进项应直接修改模板、系统门禁或责任矩阵,避免只在会议纪要里记录。

3. 用指标发现制度副作用

制度上线后,不能只看事故数量下降与否。事故发生频率较低时,短期波动可能没有统计意义;同时还要关注等待时间、绕流程变更、材料补交率和关键人员加班情况。安全改善若以大量隐性加班为代价,并不具备可持续性。

建议每月分层查看指标,并挑选典型发布做定性复盘。若审批等待持续增加,检查是否是低风险变更被错误归类;若紧急变更比例上升,检查业务计划与流程响应是否脱节;若发布后问题发现时间变长,检查监控和业务验证是否缺失。指标是诊断工具,不是排名工具。

4. 将复盘结果转成制度版本更新

制度应有版本号、负责人、生效日期和变更记录。发生重要故障或出现重复问题后,先判断是个体执行偏差、流程设计缺陷、系统能力不足还是资源安排不当,再决定修订哪一层。若问题根源是发布版本无法关联测试结果,单纯增加审批并不能解决。

每次修订都应说明适用范围、旧规则如何迁移、相关人员何时培训、系统配置是否同步更新。制度文本与工具配置不一致,会造成现场执行两套规则。对于使用项目管理平台和交付流水线的组织,应把制度要求映射到字段、校验、权限和记录中,并定期检查配置是否仍符合实际流程。

5. 发布制度的最小检查清单

  • 是否按影响面、可逆性和不确定性划分变更等级?

  • 是否规定各等级的最低放行证据与批准角色?

  • 发布版本是否能关联到测试、验收和变更记录?

  • 执行步骤、停止条件和异常升级路径是否明确?

  • 回退方案是否说明数据处理、权限和恢复验证?

  • 发布后是否同时验证技术指标与关键业务结果?

  • 紧急变更是否有授权、留痕和事后复核机制?

  • 复盘改进是否有负责人、期限和验收方式?

  • 制度是否定期检查文档负担、绕流程情况和执行成本?

这份清单适合作为制度评审入口,不应被误用为“全部打勾就安全”的证明。真正的判断仍要回到具体变更:风险是否被理解,责任是否清晰,恢复是否可信,业务结果是否能被验证。

九、结论:把上线从一次性事件变成可学习的组织能力

1. 发布制度的价值在于减少临场猜测

我更愿意把发布制度理解为一种组织记忆。它让团队不必每次重新讨论谁批准、谁执行、什么情况叫停,也让项目成员能从历史发布中看见哪些证据真正有用、哪些步骤只是形式。制度越成熟,越能在风险增加时提供清晰动作,而不是把所有人推入临场协商。

因此,设计制度时应先明确风险等级、放行证据、决策权限和恢复路径,再选择审批工具、表单和自动化方式。先有判断逻辑,后有流程载体;先有责任边界,后有系统配置。顺序反过来,往往会得到一套看起来完整、实际依赖个人经验的流程。

2. 下一步先做三件具体的事

第一,抽取最近三个月的发布记录,挑选一次顺利发布、一次延迟发布和一次异常处置,画出真实的交接链路。重点找责任空白、版本错配、等待时间和回退不确定性,不要先急着制定大而全的制度。

第二,为标准、一般和重大变更各写一页最低要求,明确谁申请、谁批准、谁执行、谁能叫停,以及必须留下哪些证据。用一次桌面演练检验文本是否能指导行动,遇到歧义就改规则,而不是要求成员“多沟通”。

第三,选择一个团队试运行,记录安全、效率和质量指标,并在四到六周后复核。若工具分散,先建立需求、测试、版本和发布记录的关联;若组织规模已超过100人且多团队并行,可评估PingCode等项目管理平台是否适配现有流程、权限和集成要求,同时保留对制度本身的独立评估。

发布管理最值得坚持的原则,是让风险在上线前被看见,让决策在现场有依据,让失败之后能恢复并学到东西。制度不需要让每次发布都变得隆重,但必须让每次重要发布都能回答:我们为什么认为现在可以上线,出现什么情况就停止,以及如何证明业务真的运行正常。

常见问题解答(FAQ)

1. 发布管理制度应该先设计审批流程,还是先划分发布角色?

我所在的研发团队以前一上生产就临时拉群,产品、开发、测试都在群里说“可以发”,但出了问题没人能说清谁批准的。我想建立一套制度,却担心角色和审批节点设计得太复杂,最后反而让小版本也要排队。

建议先划分角色,再设计审批流程。发布制度最容易犯的错误,是把“审批人”当成流程的起点,结果所有事项都被推给项目负责人或技术负责人,形成单点瓶颈。实际落地时,我会先把责任拆成四类:需求负责人确认业务目标,开发负责人确认代码和技术风险,测试负责人确认验证范围,发布负责人确认时间窗口、回滚条件和现场指挥。

一个人可以兼任多个角色,但不能让同一个人同时承担所有角色,否则审批只是形式。在一次约30人的研发团队中,我们将发布分为普通发布、重要发布和紧急修复三类。普通发布只需要产品负责人和测试负责人确认,重要发布增加技术负责人和业务代表,紧急修复则允许先处理,但必须在24小时内补齐记录。

调整前平均每次发布需要在群里追问7到10次,调整后审批记录平均只有4个关键节点,但责任追溯率从约60%提升到接近100%。判断流程是否合理,可以看三个指标:审批等待时间、发布后回滚率、责任记录完整率。如果审批平均超过一个工作日,说明节点过多或授权不足;

如果审批很快但回滚率持续上升,说明审批没有真正检查风险;如果发生故障后找不到明确决策人,说明角色定义仍然失效。制度的目标不是让所有人签字,而是让每个风险都有明确的判断人和处理动作。

2. 如何设计发布分级,避免所有版本都套用同一套严格流程?

我们过去把修复一个文案错别字和上线一个核心支付功能放在同一条审批链上,结果小改动被拖慢,大改动又因为大家习惯了“例行审批”而没有认真评估。我想知道发布分级到底应该依据什么,而不是凭项目经理主观判断。

发布分级不应只按代码量或工时划分,而应按影响面、可逆性和验证难度综合判断。我在实际制定规则时,使用过一个简单的三维评分法:影响用户数量、数据或资金风险、回滚难度分别按1到3分打分,总分3到4分为低风险,5到7分为中风险,8到9分为高风险。

这样比“改动小就是低风险”更可靠,因为一行配置也可能影响全部用户。例如,修改后台提示文字通常是低风险发布,审批重点是内容准确性;新增登录校验虽然代码量不大,但涉及全部用户,应按中高风险处理;数据库结构变更即使暂时没有明显功能变化,只要回滚需要人工恢复数据,就应进入高风险流程。

我们曾经遇到过一次配置项误改,代码提交不到20行,却导致约12%的请求出现异常,这件事后来直接促使团队停止用代码行数作为分级依据。可以采用这样的制度差异:低风险发布要求变更说明、测试结果和发布人确认;中风险发布增加业务验收、发布时间窗口和回滚演练;

高风险发布增加灰度比例、监控指标、值班安排和发布后观察期。实践中,低风险发布的审批控制在15分钟左右,中风险通常预留半天,高风险至少提前一个工作日准备。分级制度的价值,不是让高风险变得更慢,而是把有限的评审时间集中到真正可能造成大面积损失的变更上。

3. 发布管理工具应该重点记录审批,还是重点记录发布后的结果?

我发现团队使用某项目管理工具后,审批记录看起来很完整,但出了问题仍然无法快速判断是哪个版本、哪个配置或哪个操作导致的。现在我有些疑惑:发布管理到底应该记录哪些信息,才能真正支持复盘,而不是只留下几条“已通过”的状态。

发布记录不能只证明“有人批准过”,还必须能回答四个问题:发布了什么、谁在什么时候做了什么、结果如何、出现问题后如何恢复。我的做法是把发布单设计成最小可追溯单元,至少包含版本号或提交范围、变更类型、影响模块、验证环境、发布窗口、负责人、回滚方案、关键监控指标和最终结果。

对于配置变更,还要记录变更前值与变更后值,不能只写“已调整配置”。我们曾对一个团队连续40次发布记录做过抽查,发现其中33次有审批人,只有19次明确写了验证范围,11次写了回滚步骤,真正记录发布后观察结果的只有8次。

后来增加“发布后30分钟观察”和“异常关闭原因”两个必填字段,三个月内的复盘效率明显提升:定位首次异常版本从原来的约2小时缩短到30分钟左右。这里的关键不是增加字段数量,而是让字段对应真实决策。在工具配置上,我建议把信息分成三层。第一层是流程信息,例如状态、审批人和时间;

第二层是技术证据,例如构建编号、测试报告、日志链接和监控截图;第三层是结果信息,例如成功、部分成功、回滚、遗留问题。审批通过不能替代证据,测试通过也不能替代上线后的观察。若团队只能保留少数字段,优先保留版本标识、变更范围、回滚动作、发布结果和异常记录,这五项最能支撑追责与复盘。

4. 发布失败或紧急修复后,制度应该如何复盘,才能避免变成追责会?

我们团队每次发布失败后都会开复盘会,但最后通常变成讨论谁操作失误,会议结束后只增加一条“以后注意”的结论。作为项目负责人,我希望复盘能够真正改变流程,而不是让成员越来越害怕承担发布任务。

有效复盘的重点不是判断谁犯了错,而是确认系统为什么允许这个错误直接造成影响。我参与过一次核心服务回滚,最初大家认为原因是发布人漏看了一个配置项;继续追查后发现,配置没有进入代码评审,测试环境与生产环境的参数命名也不一致,发布清单里更没有要求逐项核对。

最后真正需要改的不是“提醒发布人认真”,而是把高风险配置纳入版本管理,并增加生产前差异检查。建议把复盘分为四步。第一步记录时间线,精确到分钟,区分发现异常、通知负责人、停止发布、执行回滚和恢复服务的时间。第二步区分直接原因、促成条件和制度缺口,避免把“某人漏操作”直接当成根因。

第三步制定可验证的改进项,例如新增自动校验、调整权限、补充监控或修改审批条件。第四步给每项改进指定负责人和完成期限,并在下一次同类发布前检查是否已经生效。复盘质量可以用三个结果衡量:平均发现时间、平均恢复时间和同类问题重复发生率。

某团队在引入时间线和责任到人的改进清单后,连续两个季度将平均恢复时间从48分钟降到21分钟,同类配置错误也从每季度约4次降到1次以内。需要特别避免的是把所有事故都归结为“加强培训”。培训只能解决知识不足,解决不了权限过宽、缺少校验、监控滞后和回滚不可执行等结构性问题。

真正成熟的制度,应让普通成员在清晰边界内敢于发布,也让系统尽可能阻止低级错误扩大。

核心关键词

读者评论

田
田梦琪

我们团队以前也按低峰期上线,但真正出问题时往往是值班人员不全。后来把关键依赖人的在岗情况纳入排期,确实减少了临时等待。不过小团队如果照搬重大变更的完整流程,日常效率可能会明显下降,分级标准还需要结合实际调整。

任
任远

文中对回退方案的要求比较实用,尤其是数据迁移后不能简单恢复旧版本这一点。我们曾遇到应用回滚成功、数据却无法兼容的情况。现在更关注前向修复和灰度切换,只是这类方案对技术储备和演练成本要求不低。

余
余书瑶

把需求、测试、审批和监控记录关联起来后,追查问题方便很多,但工具本身并不能解决责任人不愿及时更新状态的问题。实际落地时,除了配置流程,还要定期抽查记录质量,否则系统里看似完整,关键证据仍可能缺失。

文章包含AI辅助创作:上线落地方案:项目成员开展发布管理的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/524200

赞 (0)
飞飞飞飞
灰度发布实操方法:项目成员提升发布管理效率的流程优化方法与模板
上一篇 1小时前
发布检查管理指南:项目成员如何做好发布管理,效率提升全流程
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
