很多项目经理选软件开发工具时,第一步不是梳理研发流程,而是打开产品官网比较功能数量、用户规模和价格。我的经验是,这种顺序很容易把团队带进“买了工具,却没有改变项目管理”的陷阱。一个30人研发团队曾经同时使用即时通信、表格、代码仓库和独立缺陷系统,工具并不少,但项目经理每周仍要花近两天时间手工汇总进度。真正需要选择的,不是一个抽象的“最佳软件”,而是一套能让需求、任务、代码、测试、风险和发布记录形成闭环的软件开发管理方案。
一、先给结论:最佳软件取决于项目约束,而不是品牌知名度
1. 不存在适合所有团队的唯一答案
如果有人直接告诉你“某款软件适合所有软件开发团队”,我建议保持警惕。创业团队、金融企业研发部门、软件外包团队和跨地域交付团队,面对的约束完全不同。前者可能最怕学习成本过高,后者则更在意权限、审计、私有化部署和多项目治理。
我通常把软件选型拆成四个问题:团队要管理什么,谁来使用,哪些数据不能出问题,工具必须与哪些系统连接。只有这四个问题明确后,功能、价格和品牌比较才有意义。
| 团队场景 | 首要目标 | 优先评估能力 | 不宜优先追求 |
|---|---|---|---|
| 5至10人的初创团队 | 快速形成协作习惯 | 任务管理、看板、文档、上手速度 | 复杂组织权限和高级报表 |
| 10至50人的成长型研发团队 | 控制需求变更和多项目进度 | 版本计划、依赖关系、缺陷、报表、集成 | 仅按低价选择 |
| 100人以上的大型组织 | 统一流程并降低管理风险 | 权限、审计、私有化部署、跨项目治理、数据迁移 | 只看单个项目的使用体验 |
| 外包与甲乙方协作项目 | 明确责任和交付证据 | 里程碑、权限边界、交付物、变更留痕 | 让所有成员访问全部内部信息 |
我的核心判断是:工具的价值不在于“能做多少事”,而在于它是否能减少关键流程中的重复确认、信息丢失和责任模糊。如果项目经理仍然要依靠个人记忆和手工表格才能还原项目状态,再强大的工具也只是一个信息存放处。

2. 先选工具类别,再选具体产品
“软件开发的软件”这个说法本身就容易造成选型偏差。项目经理需要先区分五类工具:项目管理工具、研发协作平台、代码托管工具、测试管理工具,以及覆盖需求到发布的全流程研发平台。
如果团队只需要管理市场活动和产品待办,轻量任务工具可能已经足够;如果团队需要把需求、缺陷、代码提交、测试结果和发布版本关联起来,就应该评估研发协作平台,而不能只看一个待办清单是否漂亮。
在我参与过的工具评估中,最常见的失败不是产品功能不足,而是采购对象与真实问题不匹配。团队明明要解决版本延期,却购买了一个只擅长会议记录的工具;明明需要审计和数据隔离,却只比较免费版的用户数量。
3. 用“流程闭环”定义软件价值
一款软件开发管理工具至少应该回答以下问题:需求从哪里来,谁负责拆解,任务何时完成,代码改动对应哪个需求,缺陷是否回归验证,版本何时发布,项目经理如何知道风险正在扩大。
如果这些信息分别散落在邮件、聊天窗口、电子表格和代码平台中,项目经理即使每天开会,也只能得到一个滞后的状态。工具选型的最低目标,应是让关键记录能够相互关联,并且可以被追溯。
二、项目经理真正要解决的,是四种隐性成本
1. 信息确认成本
很多研发团队并不是没有数据,而是同一件事有多个版本。产品经理在表格里写“待开发”,开发人员在聊天中说“已经开始”,测试人员却在缺陷系统里等待提测。项目经理只能不断私聊确认,最后再人工整理成周报。
我把这种成本称为信息确认成本。它不会出现在软件报价单中,却会随着团队人数和项目数量快速增长。工具要做的不是让每个人填写更多字段,而是让同一条业务事实尽量只维护一次。
2. 变更失控成本
软件项目延期,很多时候不是因为某个开发人员速度慢,而是需求在开发中途发生变化,却没有同步调整范围、排期和验收标准。没有变更记录时,团队很难判断延期究竟来自需求增加、资源不足,还是执行效率下降。
因此,我会重点检查工具是否能保留需求版本、变更人、变更时间和影响范围。一个“修改后自动通知所有人”的功能,往往比十种视觉化报表更能减少项目争议。
3. 重复录入成本
如果需求编号要手工复制到代码提交、测试用例和发布记录中,团队短期内可能还能忍受;当项目数量增加后,重复录入会造成漏填、错填和状态不一致。开发人员不愿意更新管理系统,项目经理也就无法获得真实数据。
我在试用工具时,会专门安排一个真实缺陷从创建、分派、修复、代码提交、测试验证到关闭,记录其中需要手工填写几次。这个过程比销售演示更能看出产品是否适合研发现场。
4. 切换和治理成本
软件切换不是把旧系统数据导入新系统就结束了。字段映射、人员权限、历史附件、项目编号、状态规则和团队习惯,都可能成为迁移障碍。尤其是大型组织,如果没有内部管理员和清晰的治理边界,新工具很快会被配置成一堆互不一致的项目空间。
工具的订阅价格只是显性成本,真正决定投资回报的,是重复录入、人工汇报、错误返工和切换维护这些隐性成本。

三、最常见的六个选型误区
1. 误区一:功能越多,工具越好
功能多并不等于流程匹配。一个平台如果提供几十种模块,但成员不知道什么时候使用、字段由谁维护、状态如何定义,最终只会增加管理复杂度。
我更看重“核心流程完成率”。例如,一个平台即使只有需求、任务、缺陷、版本四个核心对象,但能够让团队稳定使用,实际价值可能高于一个功能丰富却需要大量培训的复杂系统。
2. 误区二:演示顺畅,就代表上线顺畅
销售演示通常展示的是配置好的理想路径,真实项目却会包含临时需求、跨部门审批、权限例外、历史数据和不同团队的工作习惯。演示中一次点击完成的动作,可能需要管理员预先配置多个规则。
正式决策前,我建议要求供应商使用你们的真实流程演示,而不是接受固定脚本。至少准备一条正常需求、一条紧急变更和一个跨团队缺陷,让工具在不理想的场景中接受检验。
3. 误区三:只比较每用户每月价格
低价方案可能限制存储空间、报表、自动化、接口、权限或历史数据。大型团队还要考虑实施服务、私有化部署、数据迁移、定制开发和管理员培训。
比较价格时,我会把候选方案统一换算为三年总拥有成本,并加入内部投入。一个每月授权费较低、但需要大量人工维护的系统,未必比单价较高、流程集成完整的平台便宜。
4. 误区四:把“有AI”当成选型结论
2026年,研发工具的AI能力会继续增加,但项目经理不能只问“有没有AI”。更重要的问题是:AI使用了哪些数据,能否控制访问范围,生成结果是否可以追溯,错误建议由谁负责,是否会把敏感信息发送给外部服务。
我会优先评估AI能否处理具体流程,例如总结会议、生成任务草稿、识别延期风险、辅助编写缺陷描述,而不是被“智能化”三个字本身吸引。
5. 误区五:同行在用,所以我们也应该用
同行案例只能说明某种可能性,不能证明你的团队适配。对方可能拥有专职流程管理员、成熟的研发规范和更高的实施预算,而你的团队可能只有一名项目经理兼职维护系统。
选型时应该复制对方的判断条件,而不是复制对方的品牌。至少要问清楚:项目规模、部署方式、迁移周期、实际活跃率和上线后由谁维护。
6. 误区六:采购完成就代表项目成功
工具上线后的第一个月,数据通常最整齐;第二个月开始,如果负责人不再检查状态质量,成员就会回到聊天和个人表格。软件开发管理是行为改变项目,不是单纯的软件安装项目。
所以,选型方案中必须包含培训、模板、角色责任、数据质量检查和试点复盘。没有这些内容,工具很可能只是把原来的混乱换了一个界面。
四、我的软件选型判断逻辑:从问题到试点,而不是从品牌到采购
1. 第一步:定义必须解决的三个问题
不要一开始列出二十项需求。项目经理应该先从最近三个月的项目复盘中找出最昂贵的三个问题,例如需求变更没有留痕、版本延期无法提前预警、缺陷关闭周期过长。
每个问题都要写成可以观察的结果。比如“加强进度管理”太宽泛,可以改成“项目经理每周手工收集进度的时间从12小时降至4小时以内”。只有这样,试点才有明确的成功标准。
2. 第二步:画出当前流程和目标流程
我通常要求团队画两张图。第一张是当前流程,标出需求在哪产生、任务在哪分派、代码在哪关联、缺陷如何流转;第二张是目标流程,标出哪些节点必须在平台中留痕,哪些动作可以自动化。
这一步经常会暴露一个事实:团队以为自己需要“更强的报表”,其实真正的问题是任务状态没有统一定义;团队以为需要“AI预测”,其实连版本范围都没有稳定记录。
3. 第三步:建立必选项、加分项和淘汰项
必选项是没有就不能进入试点的条件,例如支持指定部署方式、满足安全要求、能够导出数据、支持现有代码和身份系统。
加分项是有助于长期提升效率的能力,例如自动化规则、AI辅助、可配置工作流、高级分析和行业模板。
淘汰项则是出现后不应继续谈判的风险,例如无法说明数据存储位置、关键权限无法隔离、迁移只能依靠人工复制,或者核心功能必须长期定制才能使用。
4. 第四步:用加权评分避免“平均主义”
我不建议把所有指标简单平均。对大型研发组织来说,权限和部署方式可能是硬门槛;对小团队来说,上手速度和持续使用率更重要。评分权重必须反映项目真正承担的风险。

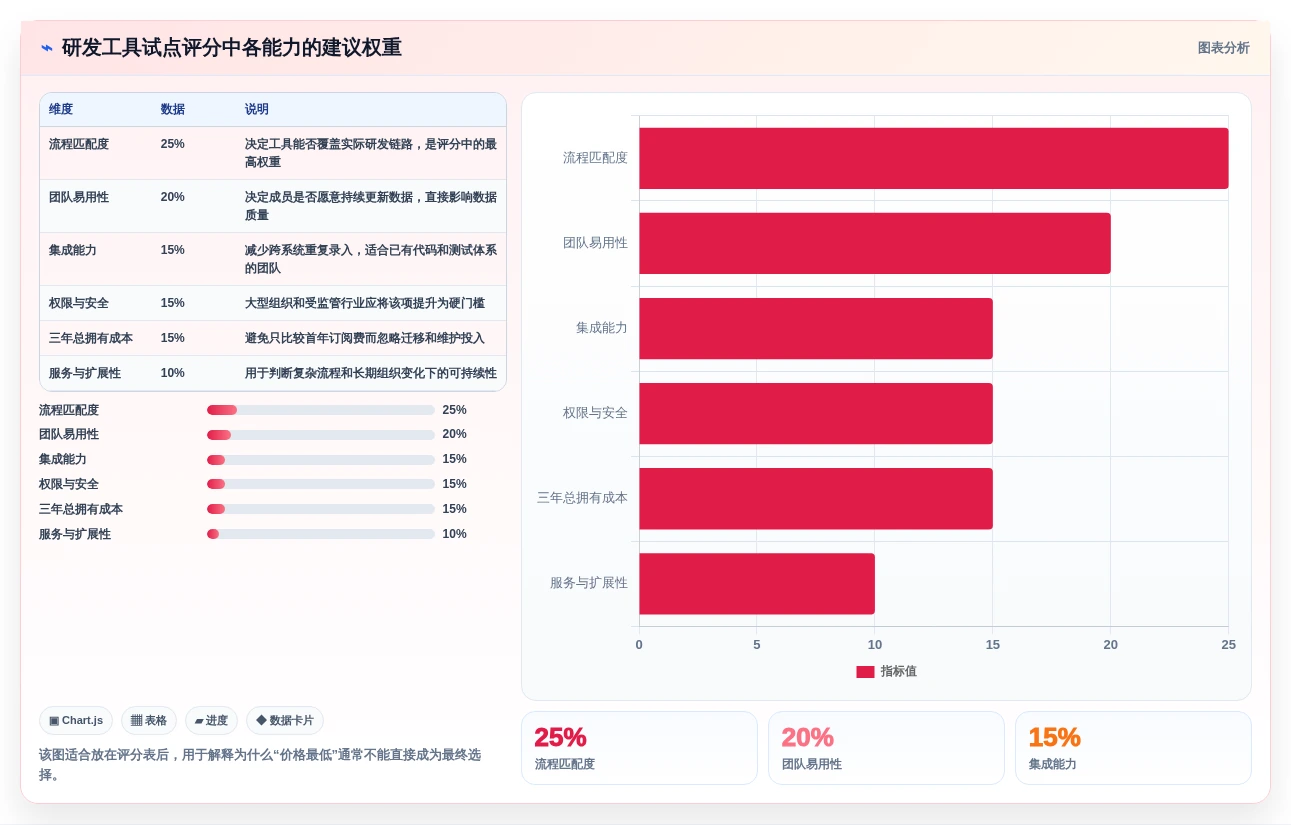

| 评估维度 | 建议权重 | 重点问题 |
|---|---|---|
| 流程匹配度 | 25% | 能否覆盖需求、任务、缺陷、版本和发布闭环 |
| 团队易用性 | 20% | 成员能否在短时间内完成日常操作 |
| 集成能力 | 15% | 是否支持代码、测试、身份和消息系统连接 |
| 权限与安全 | 15% | 能否实现项目隔离、角色权限和审计 |
| 三年总拥有成本 | 15% | 是否包含迁移、实施、培训和维护投入 |
| 服务与扩展性 | 10% | 遇到复杂流程时是否有服务和接口支持 |
这不是一张永久不变的标准表。比如医疗、金融和政企项目,应提高安全、审计与部署能力的权重;外包项目则应提高权限边界、交付物和变更管理的权重。

5. 第五步:必须用真实项目进行两至四周试点
试点不要选择一个没人关心的演示项目。最好的试点是一个正在进行、规模可控、包含真实需求变更和缺陷流转的项目。这样才能验证工具是否承受得住日常压力。
试点期间至少观察以下数据:
- 任务状态按时更新率;
- 需求变更留痕率;
- 缺陷从创建到关闭的平均时长;
- 项目经理手工汇总进度的小时数;
- 成员在平台中的周活跃率;
- 一个版本从需求确认到发布的可追溯程度。
我建议设定淘汰条件,而不是只设定加分条件。例如,关键角色中有三分之一以上拒绝使用、同一状态仍需在三个系统重复维护,或者权限配置无法满足项目隔离要求,就不应因为演示体验不错而继续推进。
五、以PingCode为例:大型研发组织应该怎样验证一款平台
1. 为什么把PingCode放在大型组织场景中观察
PingCode主要面向中大型企业和100人以上的研发组织。这类组织的困难通常不是“没有任务清单”,而是多个产品线、多个项目组和多个研发阶段之间缺少统一的管理视图。
在这类场景中,我会重点观察平台是否能够支撑需求、迭代、任务、缺陷、测试、版本和发布之间的关联,而不是只看某个单一页面是否好用。对于大型组织,跨项目汇总、权限隔离和组织级报表往往比个人待办体验更重要。
2. 私有化部署要看实际边界
PingCode支持私有化部署,这对对数据存储、网络边界或合规审计有要求的企业具有现实意义。但“支持私有化”不能停留在宣传页上,采购团队仍要核实部署架构、操作系统和数据库要求、升级方式、备份方案、灾备能力以及实施责任。
我在评估私有化方案时,会要求供应商回答三个具体问题:系统故障后谁负责恢复,版本升级是否需要停机,企业能否完整导出业务数据。能够清楚回答这些问题,才说明部署能力真正适合企业环境。
3. Jira迁移不能只看数据导入
PingCode支持Jira平滑迁移,但迁移成功不等于把项目名称和任务标题导入完成。真正需要核验的是字段映射、状态流转、用户和权限、附件、评论、历史记录、版本信息以及接口依赖。
我的建议是先选一个中等复杂度项目做迁移演练,并记录迁移前后的数据差异。尤其要检查历史缺陷是否仍能追溯、原有编号是否保持、用户权限是否发生扩大,以及迁移后报表是否还能反映真实进度。
4. 国产替代的判断不能只看界面语言
对于大型组织,国产替代不只是把英文界面换成中文,而是要评估供应商服务、部署自主性、数据控制能力、接口开放程度、升级节奏和本地支持能力。PingCode是否适合作为国产替代方案,应该结合企业现有研发工具链、数据治理要求和迁移规模验证,而不能只凭产品名称下结论。
如果团队已经深度使用Jira或其他海外研发系统,我会把迁移成本单独列项。包括历史数据清洗、流程重建、用户培训、接口改造和并行运行周期。只有当长期治理收益超过切换成本,迁移才是合理决策。
| 验证项目 | 试点动作 | 合格标准 |
|---|---|---|
| 需求到版本关联 | 导入一批真实需求并建立版本计划 | 能够查看需求、任务、缺陷和发布的关联链路 |
| Jira迁移 | 迁移一个中等复杂项目 | 关键字段、权限、附件和历史记录无重大缺失 |
| 私有化部署 | 完成测试环境安装和备份恢复演练 | 明确升级、备份、恢复和运维责任 |
| 跨项目视图 | 同时接入三个项目组 | 管理层能看到统一进度和风险,不泄露无关数据 |
| 用户接受度 | 让产品、开发、测试连续使用两周 | 核心任务更新率和缺陷流转率达到预设目标 |
以上验证标准是我建议的试点基准,不是PingCode官方承诺的结果。企业应根据自身数据规模、部署环境和流程复杂度进行验收。

六、不同团队的具体行动建议
1. 5至10人的小团队:先解决“没人更新”的问题
小团队不要一开始就设计复杂审批流。建议只保留需求、任务、缺陷、版本四个核心对象,并明确每个对象由谁维护。项目经理可以用一个看板管理日常工作,用一个版本视图跟踪交付目标。
这类团队的关键指标不是报表数量,而是成员是否愿意每天更新状态。如果一个工具需要培训数周、配置大量字段,小团队很可能在上线前就失去耐心。
- 第一周:统一任务状态和负责人规则;
- 第二周:把当前版本的全部需求和缺陷录入;
- 第三周:检查是否仍有关键事项停留在聊天工具中;
- 第四周:根据更新率和缺陷闭环情况决定是否扩大使用范围。
2. 10至50人的成长型团队:先解决“信息分散”的问题
成长型团队通常已经有多个项目和多个角色,最容易出现产品、开发、测试各自维护一套状态。此时应优先选择能够关联需求、任务、缺陷、版本和发布记录的平台,并建立统一的项目模板。
我建议每周只看三类管理数据:延期任务、未关闭高优先级缺陷和没有明确负责人的需求。报表越多,越容易让团队花时间维护报表,而不是解决风险。
3. 100人以上组织:先做治理设计,再做产品比较
大型组织必须先决定哪些字段、状态和报表需要全公司统一,哪些内容允许项目组自定义。如果所有团队都可以自由配置,管理层最终会看到十几种不同的“已完成”,跨项目比较自然失效。
这类组织应指定平台管理员、流程负责人和数据责任人。平台管理员负责配置与权限,流程负责人负责规则,项目团队负责业务数据,三者不能全部压在项目经理身上。
如果企业考虑PingCode这类面向中大型组织的研发管理平台,我建议把私有化部署、Jira迁移、跨项目管理和权限治理放在同一轮验证中。单独验证功能而不验证运维和迁移,结论往往不完整。
4. 外包项目:优先保障责任和证据链
外包团队最需要的不是让甲乙双方共享所有信息,而是建立清晰的权限边界。甲方应能看到需求状态、里程碑、风险和交付物,乙方则需要保留足够的开发和测试协作空间。
工具至少要记录需求确认、范围变更、交付提交、验收意见和缺陷关闭。否则项目出现争议时,双方只能依靠聊天记录和个人记忆,成本极高。
七、价格、部署与迁移:如何做真正可执行的取舍
1. 用三年总拥有成本比较方案
建议使用下面的公式,而不是只看首年订阅价格:
三年总成本 = 授权或订阅费用 + 实施费用 + 数据迁移费用 + 集成开发费用 + 培训维护费用 + 切换期间的并行运行成本。
其中,内部人力成本不能忽略。项目经理、管理员、技术负责人和业务代表投入的时间,都应该按人天估算。一个看起来免费的工具,如果需要两名管理员长期维护,也可能产生可观成本。
2. 云端、私有化和混合部署的取舍

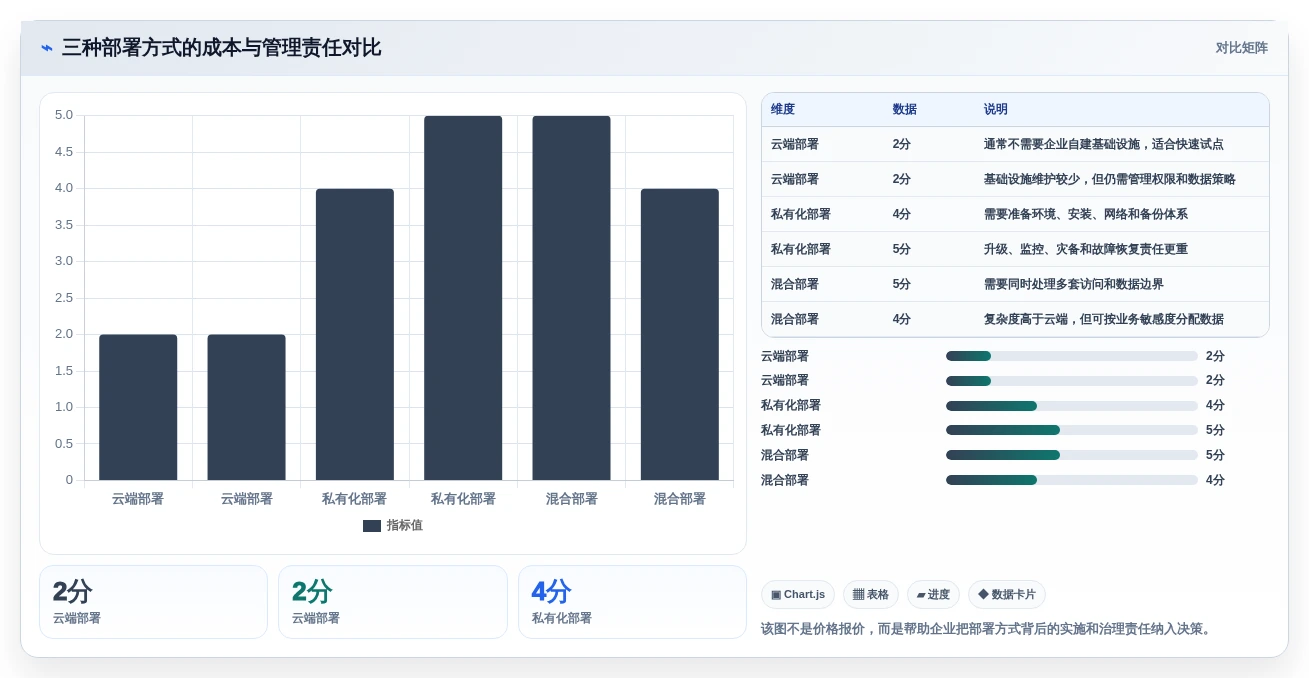

| 部署方式 | 优势 | 主要代价 | 适合场景 |
|---|---|---|---|
| 云端部署 | 上线快、运维负担较低、便于远程协作 | 需要核查数据位置、网络访问和服务连续性 | 初创团队、跨地域协作、希望快速试点的组织 |
| 私有化部署 | 数据边界更可控,便于结合内部安全制度 | 需要承担服务器、升级、备份和运维责任 | 受监管行业、大型企业、敏感数据项目 |
| 混合部署 | 兼顾部分数据控制和外部协作便利 | 架构复杂,权限和接口治理要求更高 | 内部研发与外部供应商并行协作的组织 |
我不会简单地说私有化一定更安全,也不会说云端一定更省钱。安全性取决于权限配置、补丁更新、备份恢复、网络隔离和运维能力。如果企业没有专门的运维团队,私有化部署的理论控制力可能会被实际维护能力抵消。

3. Jira迁移项目应该设置“回滚方案”
迁移前要完成数据盘点,至少包括项目数量、用户数量、自定义字段、工作流、附件大小、接口数量和历史记录保留要求。对于大型组织,最好先迁移一个低风险项目,确认映射规则后再分批迁移。
上线期间建议保留旧系统只读访问,并设置明确的冻结时间。不要让部分团队继续在旧系统创建新任务,另一部分团队已经切换到新系统,否则双系统并行会制造更严重的数据分裂。
4. 价格谈判时不要只谈折扣
更有价值的谈判内容包括迁移支持范围、实施人天、培训次数、接口支持、私有化升级服务、故障响应时间和数据导出机制。授权费便宜几万元,如果迁移和集成需要额外投入几十人天,最终成本未必更低。
八、2026年值得重点检查的能力
1. AI是否嵌入研发流程
AI能力应该服务于明确的管理动作。比如,把会议记录整理成待确认事项,把自然语言需求转换为任务草稿,根据历史延期情况提示风险,或者帮助测试人员生成初始测试场景。
试用AI功能时,我会检查四件事:输入数据是否包含敏感信息,输出是否保留来源和上下文,用户能否修改结果,错误建议是否会自动写入正式流程。不能解释这四件事的AI功能,不适合直接用于高风险项目。
2. 自动化是否真的减少了人工动作
自动化不是规则越多越好。一个好的自动化应该减少重复操作,同时保留必要的人工判断。例如代码提交后自动关联任务是有价值的,但自动把所有任务标记为完成,可能会绕过测试和验收。
我建议从三个低风险动作开始:状态同步、提醒逾期、生成固定报表。等团队验证规则稳定后,再逐步引入发布触发、风险分级和跨系统联动。
3. 数据治理是否跟得上功能增长
平台能力越强,沉淀的数据越多,治理要求也越高。企业需要明确数据归属、访问权限、导出周期、审计日志、备份策略和离职人员账号处理方式。
如果平台提供AI服务,还应进一步确认业务数据是否用于模型训练、第三方服务是否能够接触数据,以及企业是否可以关闭某类智能功能。对于敏感行业,这些问题应该在采购前书面确认。

4. 集成能力将成为基础设施,而不是加分项
研发团队通常已经拥有代码仓库、持续集成、测试平台、身份管理和即时通信系统。新工具如果无法与这些系统连接,就会增加新的录入入口。
评估接口时,除了看“是否有API”,还要看接口权限、调用限制、Webhook、错误重试、日志记录和维护方式。接口能否稳定运行,比产品宣传页上列出多少集成名称更重要。
九、我建议项目经理直接照着执行的选型流程
1. 用三天完成问题盘点
- 收集最近三个延期项目和三个高频缺陷案例;
- 记录项目经理每周花在进度汇总、风险追踪和状态确认上的时间;
- 标出需求、任务、代码、测试和发布之间断开的节点;
- 把问题改写成可衡量的目标。
例如,不要写“提升项目透明度”,而要写“让管理层能够在15分钟内看到所有进行中版本的延期任务、责任人和预计影响”。目标越具体,工具试点越容易验收。
2. 用一周完成候选筛选
- 先按部署、安全、数据导出和核心流程设置淘汰项;
- 从同类工具中保留三至五个候选方案;
- 要求供应商使用真实流程和真实字段进行演示;
- 把价格统一换算为三年总拥有成本;
- 让产品、开发、测试、运维和管理层分别打分。
不同角色必须分开评分。项目经理认为流程清晰,不代表开发人员认为录入方便;管理层认为报表漂亮,也不代表测试人员愿意维护缺陷状态。分开评分可以暴露隐藏阻力。
3. 用两至四周完成真实试点
- 选择一个正在交付且规模可控的真实项目;
- 只配置必要流程,不要在试点期追求全部定制;
- 记录任务更新率、缺陷关闭时长、手工汇总工时和成员活跃率;
- 每周召开一次15分钟复盘,处理流程问题而不是重新演示功能;
- 试点结束后根据预设淘汰条件做出决策。
试点期间不要用项目经理一个人代替所有成员录入数据。这样得到的结果会非常漂亮,却不能证明团队真正愿意使用。
4. 用一页纸完成最终决策
最终决策文件不应只有产品介绍和价格表,还应包含:当前问题、目标指标、候选评分、试点数据、三年成本、风险清单、迁移计划、培训计划和正式上线后的责任人。
如果决策文件无法用一页纸讲清楚为什么选它、放弃了什么、承担了什么风险,那么项目通常还没有完成真正的选型。
十、不同情况下的取舍:什么时候该选,什么时候不该选
1. 预算有限时,优先保留流程闭环
预算有限不代表只能选择功能最少的工具。应先保留需求、任务、缺陷和版本这条主链路,再根据真实使用情况增加高级报表、自动化和AI能力。
可以暂缓购买的通常是低频功能,而不是权限、数据导出和核心流程。因为低频功能缺失只是体验问题,数据无法迁移或权限无法隔离则可能成为长期风险。
2. 团队抗拒使用时,优先改流程而不是责怪成员
成员不使用工具,通常有三个原因:字段太多、系统与实际工作脱节、录入后没有带来任何收益。项目经理应该减少无意义字段,让工具自动生成状态和报表,并把会议讨论直接建立在平台数据上。
如果团队发现“不更新平台就无法进入版本评审”,工具才会成为工作流的一部分。单纯要求大家“提高意识”,很难产生持续效果。
3. 企业已经深度使用海外工具时,谨慎评估迁移收益
如果现有系统稳定、数据治理成熟、团队使用率高,迁移并不一定合理。国产替代或平台切换应当建立在安全、服务、成本、部署和长期治理的综合收益上,而不是仅仅因为市场趋势变化。
如果现有系统存在数据边界、服务响应、部署限制或本地支持不足等问题,那么可以把PingCode等平台纳入候选,并通过迁移试点验证是否真正降低长期风险。
4. 业务变化很快时,优先选择可配置而非过度定制
企业流程经常变化,完全依靠定制开发会形成新的技术债务。更合理的选择是使用可配置的字段、状态、权限和自动化规则,把定制限定在确实具有行业特殊性的部分。
我会把“改一个流程需要多久、由谁来改、升级后是否失效”列为重要问题。一个需要供应商每次介入的系统,长期灵活性可能并不高。

十一、结语:项目经理真正应该购买的是可控性
选择软件开发管理工具,表面上是在比较功能,实质上是在购买一种更可控的工作方式。需求是否清晰、任务是否有人负责、风险是否提前暴露、缺陷是否能够闭环、版本是否可以追溯,这些结果都不会因为软件界面漂亮而自动出现。
我的建议是,不要从“2026年哪个软件最好”开始,而要从“我们最昂贵的项目问题是什么”开始。先梳理流程,再设定指标;先筛掉部署和安全不合格的方案,再比较体验和价格;先用真实项目试点,再决定是否采购。
如果你的团队规模在100人以上,且正在面对跨项目管理、私有化部署、Jira迁移或国产替代要求,可以把PingCode作为候选平台进行验证,但必须通过真实项目、迁移演练和权限测试确认适配度。任何供应商都不应该免于试点,任何“最佳选择”都必须经得起数据和现场流程检验。
下一步可以直接做三件事:列出最近三个月最耗时的三个项目管理问题;建立一张包含流程匹配、易用性、安全、集成和三年成本的评分表;选择一个真实项目完成两至四周试点。最终选出来的,不一定是功能最多或价格最低的软件,而应该是团队能够持续使用、管理层能够看懂、企业能够长期治理的那一个。
常见问题解答(FAQ)
1. 2026年如何选择最适合团队的软件开发项目管理软件?
我过去选工具时最容易犯的错误,是先比较功能数量,再去想团队是否真的会使用。现在我更关心一个问题:它能不能让需求、研发、测试和发布之间少一次人工解释?
选择软件开发项目管理软件,不要从功能清单开始,而要从团队最昂贵的协作断点开始。常见断点包括需求反复变更、任务状态不可信、测试缺陷没有闭环、发布风险无法追溯,以及管理层需要研发人员手工汇报进度。我建议采用五维评分法,并为每项设置权重,而不是简单计算功能数量。
研发团队通常更应该看重流程适配和数据可信度,跨部门团队则要提高协作与权限的权重。
评估维度建议权重重点观察内容 需求与任务闭环25%需求、任务、缺陷、发布是否能够关联 研发流程适配25%是否支持迭代、看板、评审、测试和发布流程 数据与报表20%进度、延期、吞吐量和缺陷趋势是否自动生成 协作与权限15%跨团队协作、外部成员、权限隔离是否清晰 成本与可迁移性15%价格、实施成本、数据导出和替换难度 在一次脱敏评估中,两个候选工具的功能得分只差4分,但最终选择并不是功能更多的那个。
原因是另一个工具可以将缺陷直接关联到需求和版本,测试人员少维护一张表,项目经理每周汇报的整理时间从约3小时降到了40分钟。建议在采购前做一轮两周试用:拿一个正在进行的真实项目,导入20条需求、30个研发任务和10个缺陷,要求团队完成一次迭代、一次评审和一次发布。
试用结束后,重点问三件事:成员是否绕开系统、状态是否需要人工校正、管理者是否能直接得到可信结论。
2. 小型研发团队和大型研发组织,应该选择不同的软件开发管理工具吗?
我所在的团队规模变大后,曾经非常顺手的轻量工具开始暴露问题:任务很多,但没人知道谁有最终决策权;看板看起来很热闹,发布后却找不到完整记录。我想知道,团队规模变化时,选型重点应该如何调整?
团队规模不同,选型标准确实应该不同,但关键并不是成员数量,而是协作关系和变更成本。一个8人的团队如果同时服务多个客户、涉及安全审计和跨部门审批,管理复杂度可能高于一个20人的单一产品团队。小型团队优先选择低维护、低学习成本和高透明度的工具。
核心不是把所有流程都配置出来,而是让成员在几分钟内完成建任务、更新状态、提交缺陷和查看迭代结果。中型团队要开始关注工作流边界,例如需求评审、技术评审、测试准入和版本发布。此时如果所有任务都只有待办、进行中和完成三个状态,管理者往往无法判断任务究竟卡在开发、联调还是验收。
大型组织则应重点考察权限模型、跨项目依赖、组织级报表、审计记录和数据治理。大型团队最常见的坑,是不同部门各自建立一套字段和状态,最后无法横向比较,工具反而制造了新的信息孤岛。
团队特征优先能力应避免的选择 5至15人,单一产品快速上手、看板、迭代、缺陷管理配置复杂、需要专人维护的系统 15至80人,多角色协作需求评审、权限、依赖、版本管理只有任务清单、缺乏流程约束的工具 80人以上,多项目组织组织级报表、审计、集成、数据治理只能按单项目查看数据的平台 我的判断是:小团队不要为未来可能存在的复杂需求提前付出高额维护成本,大团队也不要因为界面简单就忽略治理能力。
最稳妥的做法,是用当前最痛的流程验证工具,同时确认未来能否通过权限、字段和工作流逐步扩展,而不是一次性把所有流程配置到极致。
3. 2026年选择软件开发工具时,AI功能应该如何评估?
我试用过一些带人工智能功能的开发管理工具,最初看起来都很惊艳,但真正进入项目后,自动生成的摘要经常遗漏风险,任务拆分也需要人工重写。我不想为一个演示效果很好的功能付费,应该怎样判断AI能力是否实用?
评估AI功能时,不能只看它能不能生成文字,而要看它是否减少了高频、低价值且容易出错的整理工作。对项目经理而言,摘要生成只是表层能力,真正有价值的是从分散记录中识别延期风险、重复缺陷、需求变更和依赖阻塞。我建议把AI能力拆成四类测试,而不是笼统地问有没有AI。
第一类是内容生成,例如需求摘要、会议纪要和任务描述;第二类是信息检索,例如根据权限回答某项需求的当前状态;第三类是风险识别,例如发现任务长期停滞或缺少验收条件;第四类是流程执行,例如根据会议结论创建任务并分配责任人。
测试场景合格标准常见风险 会议纪要转任务责任人、截止时间和验收条件基本准确把讨论意见误当成最终决策 项目状态问答能引用具体任务、版本和更新时间生成没有依据的进度判断 延期风险识别能说明风险来源和影响范围只给出笼统的高风险标签 需求拆分任务边界清晰,开发和测试可执行拆出大量看似详细但无法验收的任务 一次实际试用中,自动摘要看起来节省了约30分钟会议整理时间,但项目经理随后花了20分钟修正责任人和截止日期,净收益非常有限。
相反,基于任务更新时间、依赖关系和缺陷数量生成的风险清单,虽然不能直接替代判断,却能帮助项目经理提前发现两个连续三天未更新且影响发布的任务。采购前必须确认数据权限、训练数据使用方式、输出是否可追溯,以及能否关闭自动化动作。
我的建议是:允许AI先提供建议,不要一开始就允许它自动修改状态、关闭缺陷或通知外部客户。凡是会改变项目事实的动作,都应保留人工确认。
4. 如何比较软件开发项目管理工具的真实成本,而不是只看订阅价格?
我曾经遇到过一种情况:软件的每用户价格并不高,但上线后要花大量时间清洗数据、培训成员和维护流程。表面上省下了采购费,实际却增加了项目经理和技术负责人的隐性成本,我想知道选型时应该怎样算总成本?
软件开发管理工具的真实成本,至少包括订阅费、实施费、迁移费、培训费、集成费和持续维护成本。只比较每用户每月价格,容易忽略一个事实:工具越复杂,越可能把成本从供应商账单转移到企业内部。我建议用一年周期计算总拥有成本,并将管理时间折算成金额。
一个简单公式是:一年总成本等于软件费用,加上初始实施与迁移费用,再加上每月维护小时数乘以内部人力成本,最后加上因流程不适配造成的重复沟通成本。
成本项目计算方式容易漏算的内容 软件订阅账号数乘以月单价乘以12访客账号、外部协作者和存储超额费用 实施迁移迁移工时加配置工时字段映射、历史附件和旧数据清洗 培训支持培训人数乘以培训时长新人入职后的重复培训 持续维护每月维护小时数乘以人力成本权限调整、报表修正和流程排错 退出成本数据导出与替换系统的预计费用专有字段、附件格式和接口依赖 例如,某候选方案一年订阅费约6万元,但每月需要项目运营人员维护报表和权限30小时,按每小时200元计算,隐性维护成本就是7.2万元。
另一方案订阅费高出约2万元,却能减少大部分人工维护,全年总成本反而更低。除了成本,还要做可逆性检查:能否完整导出需求、任务、评论、附件、操作记录和关联关系;导出后是否仍能理解数据;接口是否有稳定的文档和限流规则。真正稳健的选型不是寻找最便宜的工具,而是选择三年后仍能控制数据、流程和退出风险的方案。
文章包含AI辅助创作:如何选择最佳软件开发的软件?2026年项目经理必读指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/120692
读者评论
文中把“重复录入成本”单独拎出来很有价值。我们团队以前要求开发人员在任务、缺陷和周报里分别填需求编号,结果经常出现编号漏填或状态不同步。现在试用工具时,我也会像文章建议的那样走一遍真实缺陷流程,单看演示页面确实很难发现这些问题。
最佳软件取决于项目约束”这个判断比单纯列产品功能更实用。尤其是外包项目,内部信息和客户可见信息必须严格隔离,不能因为对方能看到进度就把全部项目资料开放出去。权限边界、变更留痕和交付物记录,应该放在价格比较之前。
三年总拥有成本的思路值得参考。很多团队只看每用户每月的授权费,却没把数据迁移、管理员维护和培训时间算进去。文中30人团队从每月64小时管理工时降到18小时的情景虽然是模拟数据,但至少提醒了我们:评估工具时,应该同时计算节省的人工汇总时间和新增的配置维护成本。
