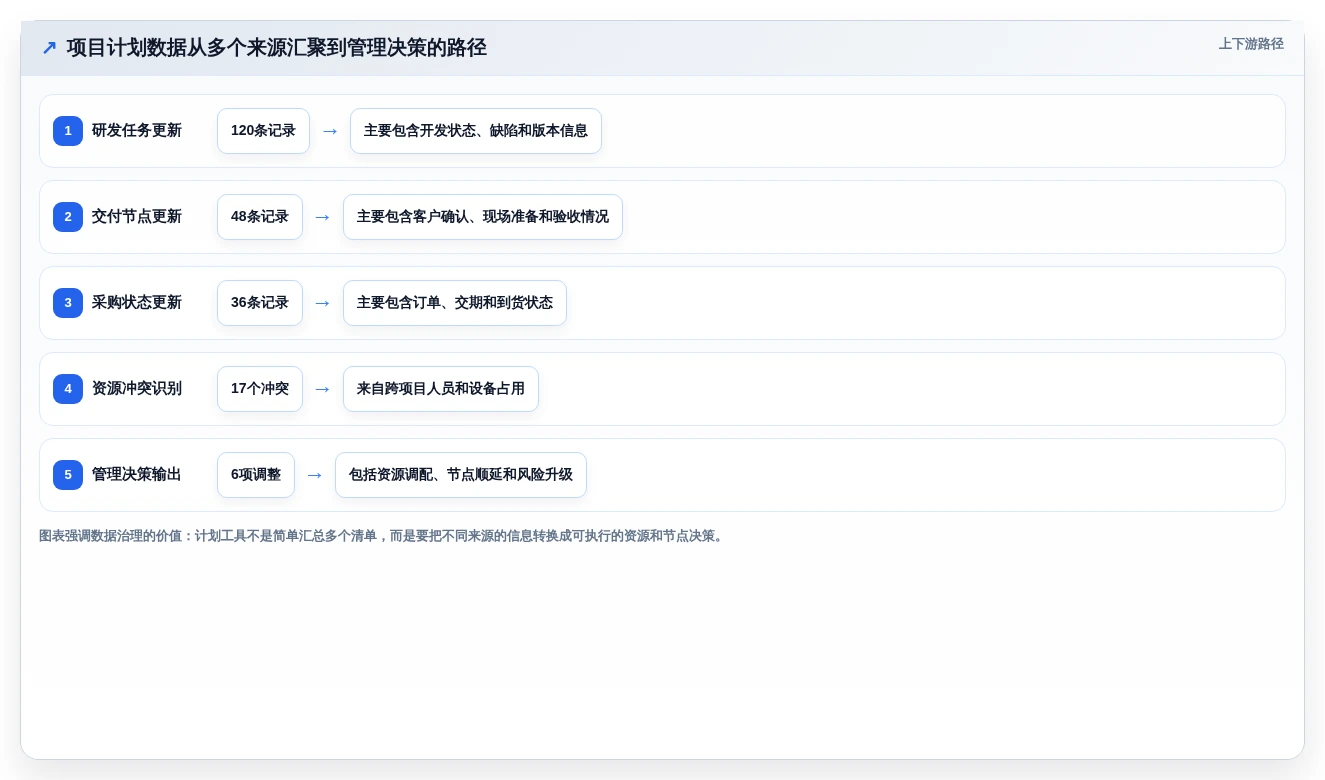

选对工具事半功倍:2026年进度计划网络计划编制软件选型指南
很多项目延期,并不是团队不会做计划,而是计划工具只会画甘特图,不会处理逻辑关系、资源冲突、基线变更和实际进度反馈。以一个包含设计、采购、施工、联调四个阶段的制造项目为例,项目经理可能花两天编完计划,但第一次变更后,关键路径、资源负荷和预计完工日期就全部失真。2026年选择进度计划网络计划编制软件,真正要比较的不是“能不能画图”,而是它能否把计划从静态文档变成可计算、可追踪、可纠偏的项目控制系统。
一、先讲核心结论:选软件不是选图,而是选控制能力
1. 最重要的判断标准是计划能否持续计算
进度计划工具的价值,至少可以拆成四个层次:任务录入、逻辑编排、资源约束、动态控制。前两层解决“计划怎么写”,后两层解决“计划是否可信”。如果一个软件只能建立任务名称、开始时间和结束时间,却不能处理前置关系、日历、资源和实际进度,那么它本质上仍然是电子表格,只是外观更专业。
我在评估此类工具时,通常先问一个问题:当一个关键任务延期三天时,软件能否自动告诉我哪些任务会被影响、完工日期会变化多少、哪些资源会产生冲突,以及是否存在可压缩的替代路径?如果答案需要人工导出、重新计算或依赖项目经理经验,这个工具就很难支撑复杂项目。
| 能力层级 | 主要解决的问题 | 典型功能 | 适用判断 |
|---|---|---|---|
| 基础记录 | 任务和责任人容易遗漏 | 任务清单、负责人、截止时间、状态 | 适合轻量协作,不足以支撑网络计划 |
| 逻辑编排 | 任务先后关系不清 | 前置任务、完成到开始、开始到开始、滞后时间 | 适合中等复杂度项目 |
| 计划控制 | 延期后不知道影响范围 | 关键路径、基线、计划对比、进度偏差 | 适合正式项目管理 |
| 资源优化 | 人、设备、供应商相互争抢 | 资源日历、负荷分析、过载提醒、资源平衡 | 适合工程、研发、交付和多项目组织 |
| 组合治理 | 多个项目争夺同一批资源 | 项目群视图、优先级、跨项目依赖、管理驾驶舱 | 适合中大型组织和PMO |
因此,我建议把选型顺序从“界面好不好看”调整为“计算和控制能力是否足够”。界面当然重要,但如果底层逻辑不可靠,越漂亮的甘特图越容易制造错误信心。

2. 2026年的合格标准已经从单项目升级到项目组合
过去很多团队只看一个项目能否按时完成。到了2026年,更需要关注多个项目同时运行时,组织是否知道资源应该先投向哪里、哪些依赖会形成连锁风险、哪些项目实际上共享同一批专家和供应商。
例如,研发部门同时承担三个版本迭代,测试团队只有两组,采购部门还要支持一个客户交付项目。如果工具只能分别看三个项目的甘特图,管理者看到的是三张“都能完成”的计划;如果工具能汇总资源和跨项目依赖,才有机会发现第八周会出现测试资源峰值,必须提前调整优先级。
3. 不要把“功能多”误认为“适合自己
功能越多,实施成本往往越高。一个十人团队如果只需要任务分派、截止日期和风险提醒,却购买复杂的资源计划系统,最后可能因为字段太多、流程太重而放弃更新。相反,一个有多个交付项目、严格节点和复杂供应链的组织,如果只使用轻量任务工具,后期会被迫靠人工维护表格。
我更建议采用“最低必要复杂度”原则:工具必须覆盖项目控制的关键难点,但不应要求所有角色都承担同等的管理复杂度。项目经理可以使用完整计划视图,执行人员只需要看到自己的任务、依赖和提交入口,管理层则查看里程碑、风险和资源趋势。
二、为什么网络计划编制比普通甘特图更难
1. 真实项目不是一条时间线

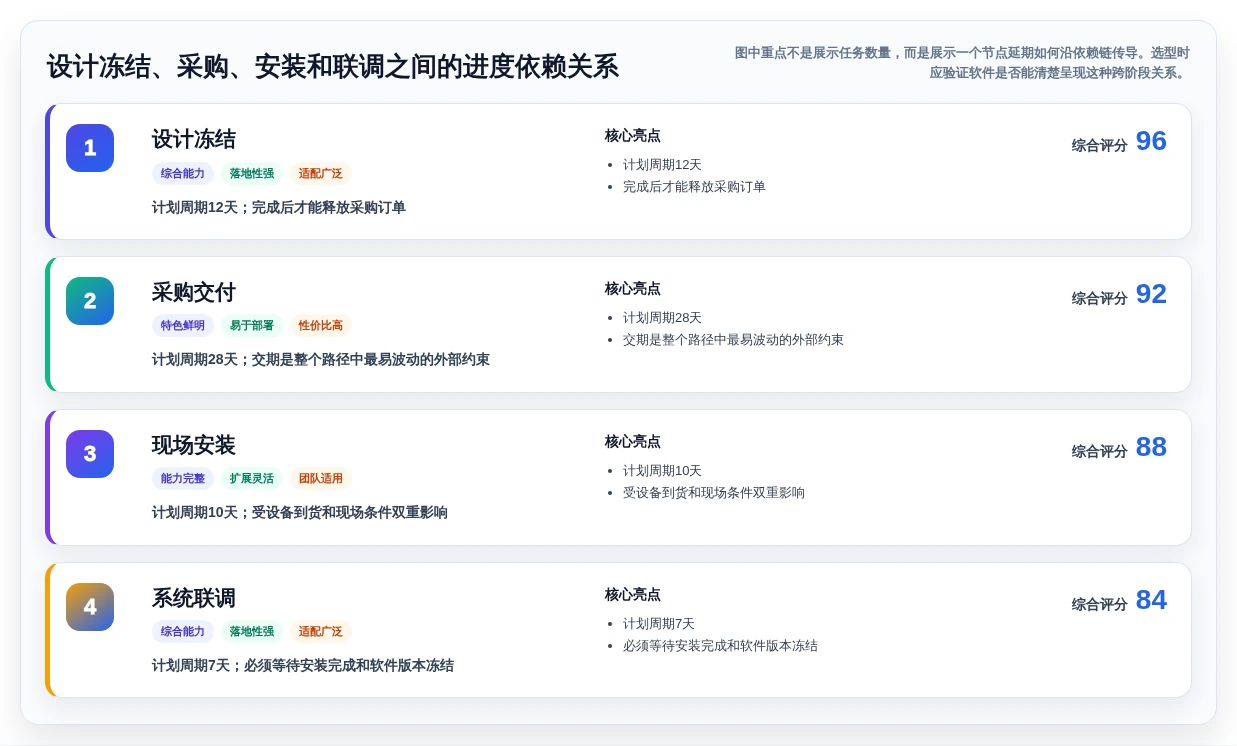

普通甘特图容易让人产生一种错觉:只要把任务按时间排好,项目就会自然推进。但真实项目通常存在并行任务、条件任务、审批节点、外部依赖和资源限制。设计冻结前不能采购,采购到货前不能安装,安装完成后还要等待安全验收,这些关系构成的是网络,而不是简单的列表。
网络计划的核心不是把任务摆在横轴上,而是建立任务之间的因果关系。一个任务可能同时受技术方案、预算审批、供应商交期和现场条件影响。若软件没有清晰的依赖类型,项目经理就只能用备注描述关系,最终无法进行自动计算。
| 依赖类型 | 含义 | 典型场景 | 选型时要验证的细节 |
|---|---|---|---|
| 完成到开始 | 前一任务完成后,后一任务才能开始 | 设计评审完成后开始采购 | 是否支持提前量和滞后量 |
| 开始到开始 | 前一任务开始后,后一任务才能开始 | 主结构施工后启动部分机电安装 | 能否设置最小间隔 |
| 完成到完成 | 前一任务完成后,后一任务才能完成 | 测试报告完成前,整改任务不能关闭 | 是否支持多种逻辑组合 |
| 外部依赖 | 任务受项目外部事件影响 | 客户确认、政府审批、供应商交货 | 是否支持责任边界和预警机制 |
2. 关键路径不是“最重要任务列表”
关键路径是决定项目最早完工时间的一组逻辑路径,而不是项目经理主观认为最重要的任务。某个任务预算很高、参与人数很多,并不代表它一定在关键路径上;一个看似不起眼的接口确认,如果没有浮动时间,也可能成为真正的进度瓶颈。
更值得注意的是,关键路径会随着实际进度变化。项目初期可能是设备采购路径最紧,采购延期后,现场准备路径通过资源调整反而成为新的约束。因此,软件必须能够动态重新计算,而不是只在项目启动时生成一次关键路径。

3. 进度百分比并不等于真实完成度
很多项目用“完成百分比”更新进度,但百分比本身可能具有误导性。采购任务完成90%,不代表设备已经到场;测试任务完成80%,也不代表关键缺陷已经关闭。如果软件只记录一个百分比字段,管理层可能看到“项目完成80%”,现场却仍然无法交付。
更可靠的做法是把进度拆为可验证的里程碑、交付物和验收条件。例如,方案设计可以按照图纸提交、评审通过、问题关闭三个节点计算;设备采购可以按照订单确认、出厂检验、到货验收三个节点计算。工具需要支持这些不同粒度的更新方式,而不是强迫所有任务使用同一种百分比。
三、最常见的选型误区:看起来省事,实际上增加控制成本
1. 误区一:只比较甘特图是否漂亮
甘特图是最容易被展示的功能,也是最容易被过度重视的功能。颜色、圆角、拖拽和缩放都能改善体验,但它们无法证明计划逻辑正确。某些工具的甘特图视觉效果很好,然而任务之间的依赖关系隐藏在二级页面,项目经理仍然需要导出表格核对。
我的判断方式是关闭颜色和装饰,只保留任务、关系、日期、负责人和状态,然后观察一个陌生用户能否在五分钟内回答三个问题:当前最可能影响交付的任务是什么?它依赖谁?如果延期两天,预计完工日期如何变化?
2. 误区二:把模板数量当作计划能力
模板可以节省初始录入时间,但不能替代组织自己的计划方法。很多团队复制了一个看似完整的模板,却没有清理不适用的任务,导致计划里充满“默认完成”“待确认”和“后续处理”等模糊节点。
真正有价值的模板应当包含任务分解规则、责任边界、里程碑定义、审批条件和风险检查点。例如,研发项目模板不应只有“开发、测试、发布”三个大任务,而应区分接口确认、技术方案评审、代码冻结、回归测试和发布验证。
3. 误区三:把任务数量多当作计划精细
计划不是越细越好。任务拆得过细,会带来三个问题:更新成本上升、负责人不愿维护、管理层无法识别真正的关键节点。一个持续两小时的动作不一定值得单独建立任务;一个持续两周但涉及多个交付物的工作,反而可能需要拆分。
我通常建议以“可验收结果”和“责任交接点”作为拆分依据。只要一个阶段存在不同负责人、不同输入输出或不同验收标准,就值得拆分;如果只是同一个人连续完成的一组微动作,可以保留在任务说明或检查清单中。
4. 误区四:忽略实际更新的阻力
项目计划能否发挥作用,取决于现场人员是否愿意持续更新。要求工程师每天填写十几个字段,最终往往得到大量形式化数据。真正有效的更新设计通常是:执行人员只提交完成状态、阻塞原因和下一步动作,项目经理或计划专员负责把信息转化为计划偏差和风险判断。
选型时一定要观察移动端、消息提醒、批量更新、导入导出和接口能力。一个只能在桌面端操作的工具,可能适合计划编制,却不适合现场执行;一个更新入口过于复杂的工具,可能上线后两个月就出现数据断层。

四、专业选型逻辑:从业务约束倒推工具能力
1. 先定义项目的复杂度,而不是先列功能清单
我建议用五个问题给项目画像。第一,项目是否存在多级任务和跨部门依赖;第二,是否需要统一基线并持续比较;第三,是否存在稀缺资源或设备约束;第四,是否有外部供应商和客户节点;第五,项目延期是否会产生较高的合同、收入或安全风险。
如果五个问题中只有一两个答案为“是”,轻量工具可能已经足够。如果四个以上答案为“是”,就不应只看任务协作功能,而应重点考察网络计划、基线、资源、权限和数据集成能力。
| 项目特征 | 工具能力优先级 | 不适合的方案 | 建议验证方式 |
|---|---|---|---|
| 任务少、周期短、依赖简单 | 易用性、提醒、协作 | 实施周期过长的复杂系统 | 让非项目经理在半小时内完成一次更新 |
| 周期长、节点多、变更频繁 | 基线、版本、偏差、审批 | 只能维护当前计划的工具 | 模拟一次节点延期和计划重排 |
| 多人共享稀缺资源 | 资源日历、负荷、跨项目视图 | 只能单项目查看资源的工具 | 导入两个项目并制造资源冲突 |
| 对数据安全要求高 | 私有化部署、权限、审计、备份 | 无法说明数据存储和访问边界的方案 | 要求供应商展示权限矩阵和审计记录 |
| 需要替换旧系统 | 数据迁移、接口、培训、兼容性 | 只能手工逐条录入的产品 | 用真实历史项目做迁移演练 |
2. 用“关键场景测试”代替销售演示
销售演示通常会展示最顺利的路径:建立任务、拖动日期、生成视图。但真实选型应准备一组故意制造问题的测试场景。只有在异常状态下,工具的差异才会真正暴露。
- 建立一个包含三层任务、四种依赖关系和两个里程碑的项目。
- 把关键任务延期三天,观察后续任务是否自动重排。
- 给两个项目分配同一名专家,查看是否能够识别资源冲突。
- 建立基线后修改任务日期,检查是否能比较计划值和实际值。
- 让执行人员以普通权限更新任务,确认是否能避免误改计划。
- 导入一份真实历史计划,检查字段映射、中文字符、日期和依赖关系是否完整。
- 模拟供应商交付延期,观察风险提醒、通知和管理视图是否同步变化。
如果供应商只愿意展示标准案例,不愿意使用客户自己的数据进行测试,通常说明产品的真实适配性还需要谨慎验证。试用期也不应只让项目经理体验,而要让计划员、执行人员、部门负责人和IT管理员分别参与。
3. 重点核验四类底层能力
第一类是时间计算能力,包括工作日历、节假日、班次、时区、提前量和滞后量。第二类是结构能力,包括任务层级、跨项目依赖、里程碑和基线。第三类是控制能力,包括实际进度、偏差、风险、变更和审批。第四类是组织能力,包括权限、审计、数据导入、接口和部署方式。
其中最容易被忽略的是日历。不同部门可能有不同工作日,供应商可能按照自然日交付,现场施工则受天气和班次影响。如果系统只有一个全局日历,计划计算结果就可能从一开始就不准确。

五、案例观察:中大型组织如何判断某项目管理平台是否值得投入
1. 案例背景:三个项目共享一组关键专家
某制造企业同时推进产品升级、客户定制和内部数字化项目,组织规模超过100人。三个项目看起来各自都有清晰计划,但架构师、测试负责人和采购经理被重复安排在同一时间段。项目经理每周通过表格汇总进度,直到一个客户项目延期,团队才发现另两个项目的关键节点也无法按原计划推进。
这类组织通常已经超过个人任务管理的范围。它需要的不是“更多任务字段”,而是把项目计划、资源安排、风险和实际执行放到同一个可追踪的上下文中。PingCode这类面向中大型企业及100人以上组织的项目管理平台,价值主要体现在统一协作、权限治理、跨项目视图和企业级部署能力,而不只是单个项目的甘特图。
2. 为什么私有化部署会影响选型结论
如果项目涉及客户资料、研发数据、供应链价格、生产计划或内部流程,企业往往需要明确数据存储位置、访问边界、备份方式和审计机制。公有云部署更容易启动,但私有化部署在网络隔离、内部合规和系统集成方面可能更符合大型组织的长期要求。
需要注意的是,私有化部署并不等于“买完安装即可”。企业还要评估服务器资源、升级责任、备份策略、单点登录、日志留存、灾备和接口维护。一个平台即使支持私有化,如果升级流程复杂、运维文档不完整,也可能把问题从采购部门转移给IT部门。
3. Jira平滑迁移应当验证哪些内容
许多组织在国产化或平台整合过程中,会考虑从Jira迁移到更符合本地部署、服务响应和组织治理要求的方案。迁移难点通常不在任务标题,而在工作流、字段、权限、历史记录、附件、评论、版本和关联关系。
我建议不要只让供应商演示“导入任务”,而应要求迁移一份真实项目,并重点检查以下内容:
- 任务层级是否保持完整,父子任务关系是否丢失。
- 状态流转和审批条件是否可以映射。
- 自定义字段、标签、版本和组件是否能够保留。
- 历史评论、附件、负责人和时间记录是否可追溯。
- 原有权限是否能转换为新的组织、项目和角色权限。
- 跨项目关联、依赖关系和外部链接是否仍然有效。
- 迁移失败时是否有校验报告、回滚方案和差异清单。
如果迁移后只能保留任务标题和截止日期,企业实际上不是“平滑迁移”,而是重新建库。对于长期运行的研发和交付组织,历史数据本身就是经验资产,不能为了快速上线而全部舍弃。

4. 采用企业级平台后,应该观察哪些结果
工具上线后的效果不能只看登录人数和创建任务数。更有效的指标包括:计划按周期更新率、关键节点延期发现提前量、资源冲突关闭时长、基线偏差识别率、跨部门问题平均响应时间,以及计划数据被管理会议实际采用的比例。
以下数据属于项目选型和上线评估中的情景模拟,用于说明指标设计方法。实际企业应采用上线前四至八周的真实数据建立基线,再跟踪上线后的变化。
| 指标 | 上线前常见状态 | 目标变化 | 判断意义 |
|---|---|---|---|
| 计划按周更新率 | 约55% | 提升至85%以上 | 反映计划数据是否持续有效 |
| 关键延期平均发现提前量 | 2至3天 | 提升至7天以上 | 反映风险是否从事后处理转向事前干预 |
| 跨项目资源冲突关闭时长 | 5至8个工作日 | 缩短至2至3个工作日 | 反映资源治理效率 |
| 基线偏差识别率 | 不足40% | 提升至80%以上 | 反映变更是否可追溯 |
| 管理会议人工汇总耗时 | 每周8至12小时 | 降低至3至5小时 | 反映数据自动化和视图复用价值 |

六、不同情况下的行动建议:不要用同一套方案解决所有团队
1. 小团队或短周期项目:优先保证使用率
如果团队人数较少、项目周期短、依赖关系简单,优先选择上手快、更新入口清晰、提醒及时的工具。此时最重要的不是建立复杂的资源模型,而是让所有人知道自己负责什么、什么时候交付、遇到阻塞向谁反馈。
建议先建立三类对象:任务、里程碑和风险。每周只保留一次计划维护,避免团队把大量时间消耗在调整工具字段上。只有当项目出现跨部门依赖、共享资源冲突或频繁延期时,再逐步启用基线和资源分析功能。
2. 研发团队:重点看需求、迭代和版本依赖
研发组织的计划不是一次性排完,而是不断受到需求变更、缺陷、技术债和版本节奏影响。因此,研发团队要重点考察任务与需求、缺陷、代码、测试和发布之间的关联,而不是只看静态甘特图。
如果团队已经使用Jira或类似系统,迁移时要把工作流和历史数据作为核心验收范围。对于国产替代需求较强、同时又重视私有化部署的组织,可以重点比较PingCode等平台在数据迁移、研发流程覆盖、权限治理和本地服务方面的实际表现。
3. 工程、交付和施工项目:重点看基线与现场反馈
工程和交付项目通常有明确合同节点,计划一旦变化,就可能影响付款、验收和资源安排。此类项目要重点看基线、变更审批、供应商节点、现场更新和文档留痕。
现场人员不一定每天打开电脑,因此移动端、消息入口和批量更新非常关键。项目经理还应能快速区分“任务未开始”“任务已开始但受阻”“任务表面完成但未验收”这三种状态,否则计划百分比很容易掩盖交付风险。
4. 多项目组织:重点看资源和优先级
当企业同时运行多个项目时,单项目甘特图的价值会快速下降。此时应优先考察跨项目视图、统一资源池、项目优先级、跨项目依赖和管理驾驶舱。
多项目环境下,最危险的不是某一个任务晚了一天,而是多个项目争抢同一批关键人员,导致所有项目都只能局部推进。工具是否能够把这种冲突呈现出来,往往比是否支持更多颜色更重要。
5. 强合规或高保密组织:重点看部署与审计
对金融、制造、能源、医疗、政企和大型研发组织而言,数据边界通常是硬约束。选型时应提前让信息安全、法务和IT运维参与,而不是项目部门先选完,再补做安全评估。
建议重点确认私有化部署方式、数据库支持、身份认证、细粒度权限、操作审计、备份恢复、漏洞响应、升级窗口和厂商服务等级。若供应商无法提供清晰的架构说明和责任边界,就不宜仅凭功能清单做决定。
七、不同方案之间的取舍:没有绝对最好,只有边界匹配
1. 表格方案与专业平台的取舍
表格最大的优势是灵活、便宜、几乎人人都会用。它适合一次性计划、低复杂度项目和个人分析。但当多个项目共享资源、任务关系频繁变化或需要审计时,表格的维护成本会迅速增长。
专业平台需要投入配置、培训和流程设计,但能够降低重复汇总、计划对比和风险追踪成本。判断是否值得投入,不能只看软件价格,还要计算项目经理每周花在手工汇总、核对和追问上的时间。
2. 轻量协作工具与企业级平台的取舍
轻量工具通常更容易被接受,适合任务协作和简单进度跟踪。企业级平台则更强调权限、审计、跨项目治理、私有化部署和复杂流程。两者的差异不在于谁“功能更多”,而在于组织是否需要正式的计划控制机制。
如果一个组织已经出现以下现象,就应认真评估企业级平台:同一份计划有多个版本;管理层每周都要人工追问进度;关键人被多个项目重复占用;延期往往在节点临近时才被发现;历史计划无法解释变更原因。
3. 云端部署与私有化部署的取舍
云端部署通常上线快、维护负担低,适合希望快速启动的团队。私有化部署更适合对数据、网络和合规有严格要求的组织,但需要承担基础设施和运维责任。
有些企业会把私有化部署简单理解为“数据放在内部就安全”。实际上,安全还取决于账号权限、补丁管理、备份隔离、日志监控和人员操作。选择私有化方案时,应同时评估内部IT是否有能力持续维护,而不是只看部署选项是否存在。
4. 一次性上线与分阶段上线的取舍
一次性上线可以快速形成统一标准,但也容易把未经验证的流程一次性推给所有部门。分阶段上线速度较慢,却能通过试点发现字段、权限和更新机制的问题。
我更建议采用“一个真实项目试点、一个跨部门项目验证、一次全组织推广”的节奏。第一阶段验证易用性,第二阶段验证复杂依赖和资源冲突,第三阶段才验证治理、权限和规模化运维。

八、落地实施:把软件变成真正的计划控制系统
1. 先建立统一的计划语言
工具上线前,组织需要先定义什么叫任务完成、什么叫里程碑完成、什么情况下必须升级风险、哪些变更需要审批。如果这些规则没有统一,软件只会把不同部门的习惯集中到一个系统里,无法形成可比数据。
建议至少统一以下内容:
- 任务名称的命名规则和层级深度。
- 计划开始、计划结束和实际完成日期的含义。
- 进度百分比的计算方式和更新周期。
- 里程碑是否必须绑定可验收交付物。
- 延期多少天需要升级为风险。
- 计划变更是否必须保留原始基线。
- 不同角色可以查看、编辑和审批哪些信息。
2. 用真实项目验证,而不是用空白模板验证
空白模板无法暴露组织真正的问题。试点应选择一个有真实依赖、真实负责人和真实交付压力的项目。项目规模不必最大,但必须能代表未来推广时的复杂度。
试点期间应记录几个关键指标:每周计划更新率、任务逾期数量、风险发现提前量、管理会议准备时间、资源冲突关闭时长和用户提交问题数量。试点结束后,不要只听用户说“好不好用”,而要看这些指标是否发生变化。
3. 给不同角色设计不同的使用界面
项目经理需要全局计划、依赖、风险和资源视图;执行人员需要清晰的个人任务、输入输出和阻塞反馈;部门负责人需要本部门资源和节点负荷;管理层需要里程碑、偏差、风险和项目组合状态。
如果所有人都看到同一个复杂界面,执行人员会觉得难用,管理层又会觉得信息太细。好的平台应允许基于角色提供不同视图,同时保证数据来自同一套底层事实。
4. 把计划更新纳入管理节奏
计划工具不能靠项目经理个人热情维持。企业应把计划更新和周会、里程碑评审、风险评审、资源调度结合起来。每次会议都应基于系统数据讨论,而不是先在系统外做一份汇报材料。
更具体的做法是:周会前一天自动锁定数据快照,会议中只讨论偏差、风险和决策事项,会议后把决定直接回写到任务、责任人和截止日期中。这样计划才会成为管理过程的一部分,而不是会后补录的文档。

九、2026年选型清单:用一周完成第一轮筛选

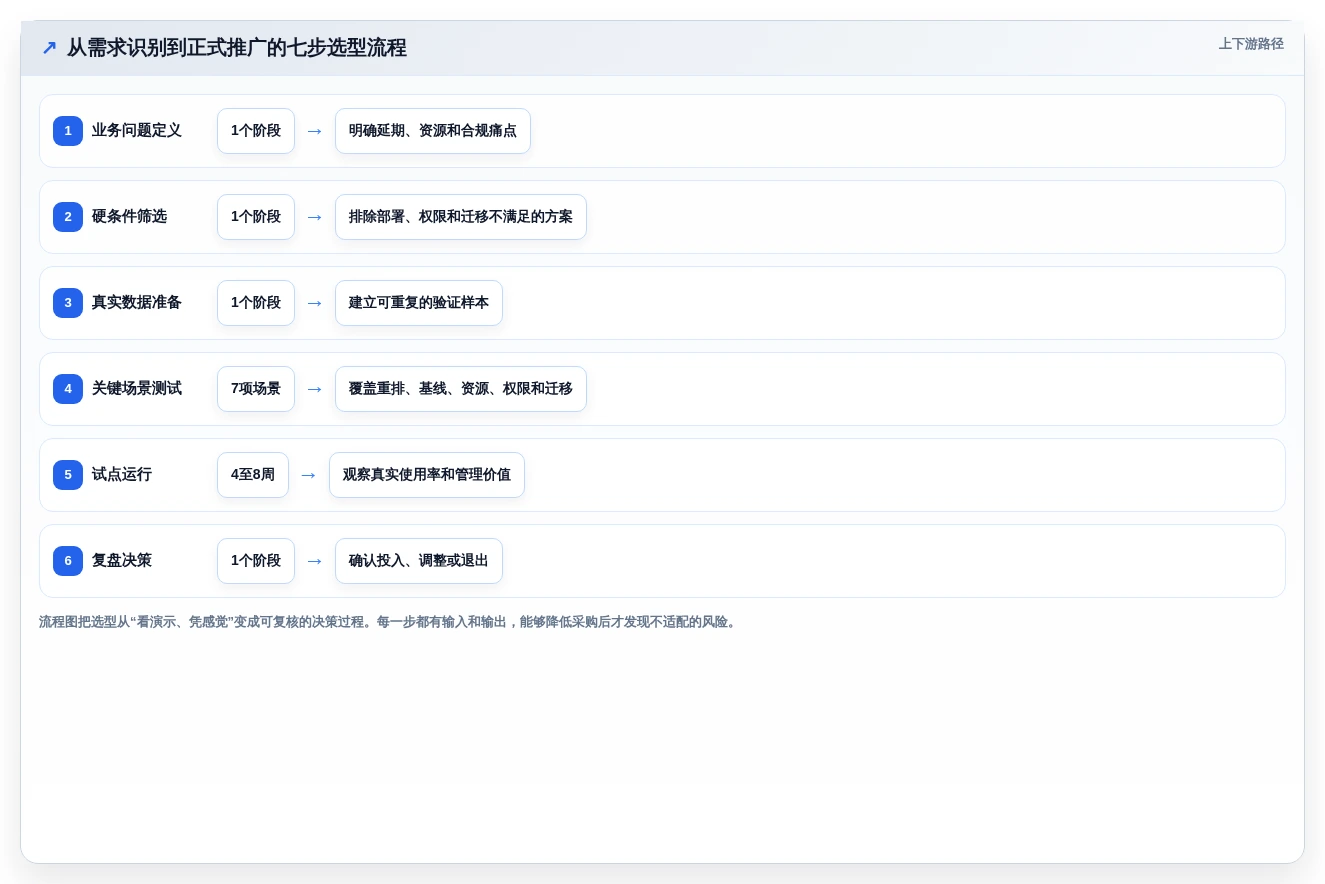

1. 第一天:确定业务边界
列出组织当前运行的项目类型、项目数量、平均周期、参与角色、关键节点和主要延期原因。不要先写“需要甘特图”这种功能语言,而要先写“需要识别跨部门依赖”“需要提前发现供应商延期”“需要统一多个项目的资源冲突”等业务问题。
2. 第二天:确定必须满足的硬条件
硬条件通常包括部署方式、数据安全、身份认证、权限、历史数据迁移、系统接口和服务等级。任何一项无法满足,都应直接进入淘汰范围,不要被其他漂亮功能分散注意力。
3. 第三天:准备真实测试数据
选取一个已完成项目和一个正在进行项目,准备任务层级、依赖关系、历史变更、资源冲突和延期记录。真实数据越接近未来使用场景,试用结果越有价值。
4. 第四至第五天:完成关键场景测试
至少完成延期重排、基线对比、资源冲突、权限隔离、移动更新、历史迁移和报表汇总七项测试。每项测试都要记录操作步骤、完成时间、异常情况和最终结果,不要只凭印象打分。
5. 第六天:计算总拥有成本
把许可、部署、实施、迁移、培训、接口、运维和升级成本全部列出,同时估算当前人工汇总、延期返工和信息追问的成本。对中大型企业而言,软件采购价格通常只是总成本的一部分。
6. 第七天:形成试点和退出条件
试点必须有明确的成功标准,例如计划更新率达到85%、关键风险平均提前发现7天、管理会议准备时间减少一半、历史数据迁移准确率达到99%。同时也要设置退出条件:若核心依赖无法计算、权限无法满足或用户更新率持续过低,就应暂停推广并调整方案。

十、结语:真正值得购买的,是可验证的进度确定性
进度计划网络计划编制软件的核心价值,不是让计划看上去更整齐,而是让组织更早知道哪里会出问题、谁需要做决定、哪些资源必须调整,以及一次变化会如何影响最终交付。
我对2026年选型的独特判断是:不要把“能否创建计划”作为第一问题,而要把“计划失真后能否快速恢复控制”作为第一问题。因为项目真正困难的时刻,从来不是第一次录入任务,而是客户临时变更、供应商延期、关键人员请假、审批迟迟未通过之后,团队还能不能迅速重算并形成一致行动。
对于小团队,先选择低阻力、高使用率的方案;对于中大型企业,重点考察跨项目资源、权限治理、基线控制、私有化部署和数据迁移;对于正在进行国产替代或Jira迁移的组织,则必须把真实历史项目迁移和工作流映射列为验收条件。像PingCode这类面向中大型企业及100人以上组织的平台,可以纳入重点评估范围,但最终结论仍应来自真实数据测试,而不是品牌印象或销售演示。
下一步可以从一个正在延期或资源冲突明显的项目开始,建立一份真实测试清单,邀请项目经理、执行人员、部门负责人和IT管理员共同参与。用一周完成初筛,用四至八周完成试点,再依据计划更新率、延期发现提前量、资源冲突关闭时长和管理汇总耗时做最终判断。选型的终点不是签约,而是让计划真正成为组织每天都在使用的控制系统。
常见问题解答(FAQ)
文章包含AI辅助创作:选对工具事半功倍:2026年进度计划网络计划编制软件选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/120693
读者评论
关键路径会动态变化”这一点很有价值。以前我们遇到采购延期时,往往只盯着采购任务本身,却忽略了现场准备可能变成新的瓶颈。选工具时确实应该模拟延期三天,看后续任务、完工日期和资源冲突能不能一起更新。
文中把“完成百分比”和“可验证交付物”区分开,特别符合实际。采购完成90%并不代表设备已经到场,测试完成80%也不等于关键缺陷关闭。用订单确认、出厂检验、到货验收这类节点更新,数据才真正能用于判断项目是否可交付。
关闭颜色和装饰,只保留任务、关系、日期、负责人和状态”的测试方法很实用。很多演示看起来很漂亮,但一到基线对比、跨项目资源冲突和普通成员更新权限,就暴露出问题。比起功能清单,我更愿意拿一份真实历史计划做迁移演练。
