版本内容最佳实践:实施团队版本管理效率提升,常见问题

版本内容管理最常见的失控,不是“版本号没写”,而是团队无法回答三个问题:这一版究竟交付什么、谁确认它可以交付、上线后发现问题该回到哪个状态。实施团队尤其容易陷入一种反常识局面:项目文档越来越多,版本说明越来越长,客户却仍在上线前追问“这个需求到底做没做”。提升版本管理效率,靠的不是增加表格,而是让需求、交付物、验证结果和变更记录形成一条可追溯的链路。

一、先讲核心结论:版本内容管理的目标不是记账,而是让交付可判断

1. 版本内容应当回答五个决策问题

我判断一份版本内容是否有效,不先看它写了多少条,而是看读者能否迅速作出判断:这次发布包含什么;哪些内容不包含;哪些前置条件必须满足;谁负责验收;如果结果不符合预期,如何定位和回退。

这五个问题对应的不是同一类信息。功能清单回答“交付什么”,范围边界回答“不交付什么”,依赖与风险回答“什么条件下可交付”,验收记录回答“凭什么认为完成”,回退与版本关联回答“出问题后怎么恢复”。少一项,版本说明就可能变成一份看起来完整、实际上不能支持决策的文档。

我的核心判断是:版本内容的最小单位不应是一个标题,而应是“可验证的交付项”。例如,“优化客户导入”不是可验证交付项;“支持通过模板导入客户联系人,导入失败时展示行号和失败原因,最大文件为 20 MB”才足以指导开发、测试和客户验收。

2. 用“版本包”替代孤立的版本说明

实施项目中的版本,通常同时包含产品能力、客户配置、数据迁移、接口适配、培训安排和上线窗口。若把这些内容都塞进一份自由格式的发布说明,读者会很难区分产品标准能力和项目特有工作。

我更建议把每个版本看成一个“版本包”:版本基本信息、交付项、范围外事项、依赖与风险、验证证据、实施动作、上线与回退方案。版本说明是这个包的阅读入口,不是全部事实的唯一存放位置。

版本包部分 回答的问题 最低可用内容
版本识别 我们讨论的是哪一次交付? 版本号、目标环境、计划窗口、负责人
交付范围 交付什么,不交付什么? 关联需求、缺陷、配置任务及范围外事项
验收证据 凭什么认为可以交付? 测试结果、验收人、未关闭问题及风险结论
实施与回退 怎样部署,失败后如何处理? 部署步骤、前置条件、回退触发条件和责任人

如果团队当前只能做一项改进,我建议先为每个交付项增加“验收证据”和“责任人”两列。它们通常比把文档排版得更漂亮,更能减少临上线确认、重复解释和责任不清。

3. 版本管理效率的本质是减少信息重新确认

实施团队看似忙在录入信息,真正消耗时间的往往是重复核对:销售说客户已确认,实施说范围未冻结,研发说需求描述不完整,测试说找不到验收口径,客户成功又从聊天记录里找上线承诺。

因此,我不会单看“版本说明编写耗时”。更有价值的指标包括:交付项关联完整率、版本范围临时变更率、验收证据缺失率、上线前重复确认次数、发布后因范围误解产生的返工量。这些指标共同反映了信息能否在协作角色之间复用。

版本内容最佳实践:实施团队版本管理效率提升,常见问题

二、背景和真实场景:实施团队为什么比单一研发团队更容易版本失控

1. 同一个“版本”里往往混着四种交付对象

实施团队交付的不一定是一个可下载的软件包。中大型企业项目里,一次上线可能包含标准产品功能、客户专属配置、接口或脚本调整、数据初始化,以及培训和业务切换安排。它们的完成条件不同,却经常被统一写成“本期版本已完成”。

标准功能可以通过测试用例验证;配置项要核对客户环境和权限;数据迁移要核对数量、抽样结果和异常处理;培训则要确认对象、材料和完成记录。把这些工作都压缩进“已完成”一个状态,导致团队只能依赖口头解释来补充上下文。

一个实用办法是先标明交付对象类型,再定义完成标准。类型不需要复杂,至少区分产品能力、客户配置、数据与接口、上线服务。这样既不会把实施动作误认为产品功能,也不会让客户以为某项配置会自动随标准版本提供。

2. 客户承诺、产品路线图和可发布范围不是一回事

实施现场常见的误会是:客户把会议中讨论的方案当成已承诺交付,项目经理把它记入版本计划,研发却只把它视为待评估需求。三方用的都是“下个版本”这个词,实际指向却分别是期望时间、项目排期和可发布边界。

我会要求团队区分三个状态:候选内容、计划内容、已承诺内容。候选表示正在评估,不应对外承诺日期;计划表示进入排期,但仍可能受依赖影响;承诺则意味着范围、责任、验收方式和变更审批已经明确。状态名称并不重要,重要的是它们不能混为一谈。

对外沟通时,版本内容还要明确“信息截至时间”。如果周一发出的版本清单到了周五仍被转发,却没有更新时间和变更记录,读者很可能把过期内容当作当前承诺。版本号之外,信息版本本身也需要被管理。

3. 角色越多,版本说明越需要分层阅读

项目负责人关心范围、日期和风险;研发关心依赖、配置和技术变更;测试关心验收条件;客户关心业务影响、培训和操作变化。若要求每个人阅读同一段技术描述,或者为每种角色维护完全独立的版本文档,就会分别造成理解成本和维护成本。

较稳妥的做法是“同一事实源,多种阅读视图”。交付项、责任人、状态、验收结果应来自同一套结构化记录;对外说明可以强调业务变化和客户动作,对内视图可以呈现依赖、测试及部署细节。视图可以不同,事实不能分叉。

在 100 人以上、跨产品和实施团队协作的组织里,这个问题更突出。一个某项目管理平台可以承载需求、任务、缺陷、测试与版本关联,但工具本身不会替团队定义口径。字段建得越多,不等于管理越成熟;关键在于字段能否推动下一步动作,且有人维护。

4. 版本边界不清时,返工会沿着链路扩散

假设客户提出一个导入需求,实施顾问口头答应“本次解决”,但需求单未关联版本。研发做了字段映射,测试按旧模板验收,客户上线前又发现失败提示不符合业务要求。问题表面上是功能缺陷,根因可能是承诺边界、验收标准和版本关联都没有被记录。

这类问题的成本不止是多改一次代码,还包括重新排期、再次回归、重新安排客户验证、解释延期原因,甚至影响后续信任。因此,版本管理不只是研发流程,也是一种承诺管理和风险管理。

版本内容最佳实践:实施团队版本管理效率提升,常见问题

三、常见误区:看似在做版本管理,实际只是堆积记录

1. 误区一:版本说明越长,信息就越完整

长文档可能包含更多背景,却未必更利于决策。若关键内容埋在会议纪要、需求描述、测试记录和部署手册之间,负责人仍要逐份寻找,版本说明就没有发挥索引作用。

我更倾向于把版本入口写短,把证据链接做实。每个交付项用一句话说明业务结果,再链接到需求、测试、变更或操作文档。对于风险高、影响范围大的事项,再补充背景与决策依据。这样既避免重复抄写,也保留必要上下文。

2. 误区二:只记录“做了什么”,不记录“明确不做什么”

实施项目里的范围外事项同样重要。客户特别在意的功能若未纳入本次版本,沉默会被理解为默认包含。一个简短的“本次不包含”清单,往往比多写几条已完成事项更能减少争议。

范围外事项不应被用来推卸责任,而应写清原因和后续路径。例如“本次不包含历史附件批量迁移,原因是源系统附件缺少稳定映射;需客户确认数据范围后单独评估”。这既表达边界,也给出下一步。

3. 误区三:把需求状态当作发布状态

需求显示“已完成”并不意味着它可以发布。代码完成、测试通过、客户验收、部署准备是不同的事实。若项目把需求单的完成状态直接等同于版本放行,未完成的培训、权限配置或数据校验可能被忽略。

建议分别管理交付项状态与版本放行状态。交付项可以是待澄清、已排入、开发中、待验证、已验证;版本则可以是准备中、候选发布、已批准、已发布、已回退。状态数量应足以区分决策,不要为了显得精细而设计十几种无人维护的状态。

4. 误区四:所有内容都用同一套优先级

“高、中、低”常被用来同时表示客户价值、上线风险、处理紧急程度和开发优先级,结果一个“高”字无法说明究竟高在哪里。某项功能价值很高但无上线依赖,另一项功能价值一般却是切换前置条件,两者不能只靠一个优先级字段比较。

把决策维度拆开更实用:业务影响、交付紧迫性、发布风险、依赖强度。团队不必做复杂评分,但要避免用单一等级替代不同类型的判断。

5. 误区五:上线日期确定了,版本范围自然就确定了

日期不等于范围。项目可能因为客户窗口、合同节点或财务周期先确定上线日,但这并不意味着所有需求都已准备就绪。若日期被误当作范围冻结的证据,团队会在最后阶段用加班和口头协调填补计划缺口。

更好的做法是分开记录“目标上线日”和“范围冻结日”,并设置放行门槛。如果关键依赖尚未确认,可以保留日期目标,但需要明确哪些内容进入候选范围、哪些内容不满足条件时自动顺延或拆出。

6. 误区六:把工具上线等同于版本机制上线

工具能帮助关联需求、缺陷、测试、版本和发布记录,但不会自动判断客户承诺是否成立,也无法替项目负责人决定风险是否可接受。若团队还没有定义版本边界和状态规则,迁移到某项目管理工具后,常见结果只是把原有混乱搬进更多字段。

选型时我会先问三件事:项目对象是否能建立稳定关联;不同角色能否看到适合自己的信息;关键变化是否有可追溯记录。随后再评估流程配置、权限、报表和集成能力。工具比较应从工作流倒推,而不是从功能清单正推。

7. 误区七:只关心发布成功,不准备回退和异常路径

上线成功率不能只看“有没有完成部署”。数据库变更、接口切换和批量数据处理可能造成难以即时恢复的影响。若版本记录只有正向步骤,没有失败判定、回退条件与责任人,团队面对异常时仍需临时组织决策。

并非每项变更都需要复杂回退方案,但每次发布都应回答:出现什么信号需要暂停;哪些操作可以逆转;哪些数据变更不能简单撤销;谁有权决定继续、暂停或回退。答不上来时,往往说明发布准备还不充分。

四、专业判断逻辑:怎样决定版本内容、冻结范围和放行条件

1. 先判断一项内容是否应该进入版本

我通常依次检查五个条件:是否有明确业务结果;是否有可识别的责任人;是否存在可执行的验收标准;是否已识别前置依赖;是否能说明失败或延期的影响。五项中任何一项缺失,都不代表需求一定不能进入版本,但它不能被当成已具备交付条件的承诺。

例如“增加审批提醒”还不够具体。应继续确认提醒对象、触发条件、提醒渠道、频率限制、权限边界和异常处理。若客户尚未确认触发规则,可以把它列为待澄清事项,而不是写成已经承诺的版本内容。

2. 用交付风险决定管理深度,不要让所有条目负担相同

小型界面文案调整和跨系统数据迁移不应使用同样的审批强度。版本管理若对所有事项都要求完整风险评估、多人签字和长篇说明,会增加流程成本;若所有事项都只记一句话,又容易漏掉高风险变更。

可以按影响范围、可逆性、数据敏感度、外部依赖和业务中断可能性分层。高影响、难回退、涉及核心数据或多个外部系统的事项,要求更完整的验证和回退证据;低风险、可独立撤销的内容则采取轻量记录。

风险特征 管理深度建议 放行前重点核对
低影响、易回退、无外部依赖 轻量登记与常规测试 交付范围、基本验证结果、负责人
影响多个部门或客户流程 补充业务验收与客户确认 角色权限、操作变化、培训与沟通计划
涉及数据迁移或接口切换 执行专项验证和分阶段放量 数据核对、接口监控、异常隔离、回退限制
高影响且难以逆转 设置决策门槛和授权审批 备份、恢复方案、暂停条件、业务负责人批准

3. 版本冻结是一个决策点,不是停止沟通

冻结范围的意思不是“之后不许提需求”,而是新变化必须被评估,不能悄悄挤进当前版本。每次冻结后新增的内容,至少要说明业务价值、工作量影响、测试影响、上线风险和替代方案。

我建议把范围变更分成三类:必须纳入的阻断性问题、可以替换原计划内容的等价变更、应进入后续版本的新需求。决策记录要写明谁批准、基于什么信息、挤掉了什么原计划。只记录“已同意调整”,无法让后续团队理解当时的取舍。

4. 验收标准要描述可观察结果,而不是实现动作

“完成接口开发”“部署新模块”“优化查询逻辑”都是工作动作,不是业务验收结果。实施团队应把标准写成能够观察或复现的行为:输入什么数据、执行什么操作、预期看到什么结果、边界条件是什么。

如果结果需要业务人员判断,也要指定判断角色和证据形式。比如“财务人员按照新规则完成月末对账,并确认差异列表可以定位到业务单据”,比“对账功能通过验收”更能减少验收当天的解释空间。

5. 放行条件应覆盖内容、质量、客户准备和恢复能力

“测试通过”不足以构成完整放行判断。至少要检查版本内容与基线一致、阻断问题已处理或获批接受、关键验收证据齐备、客户环境和数据准备完成、上线负责人可用、异常时的处置路径明确。

这些条件不需要每次都形成冗长审批单。团队可以把它们作为发布检查点,并针对高风险项目增加专项要求。要点是让“可以上线”有依据,而非依赖某个资深成员的记忆和临场判断。

版本内容最佳实践:实施团队版本管理效率提升,常见问题

五、具体案例与数据观察:把“本次做了什么”变成可验收的版本包

1. 情景设定:企业客户的业务流程上线

下面用一个情景模拟说明方法,不把模拟数据冒充真实客户统计。某实施团队正在为一家多部门企业上线新的业务流程。项目包括三个模块:审批规则调整、历史数据导入、与现有系统的接口同步。上线窗口已由客户确定,但业务规则还在确认,历史数据中也存在格式不统一的问题。

如果版本说明只写“完成流程配置、数据导入和接口联调”,那么客户可能认为三个模块都已具备正式上线条件。实施团队则可能认为“完成”只代表技术工作结束。这种口径差异需要在上线前被显式处理。

2. 先把范围拆成可验证交付项

交付项 版本内的明确结果 验收证据 未满足条件时的处理
审批规则 按已签字确认的部门与金额规则路由,保留规则生效记录 业务负责人完成代表性场景验收并确认记录 规则未确认时不启用正式流程,保留原流程作为过渡
历史数据导入 导入约定范围内的必需字段,并形成失败行清单 记录总量、成功量、失败量及抽样核对结果 源数据缺失的记录进入异常清单,不静默跳过
接口同步 满足约定字段映射和同步频率,异常时可定位失败记录 测试环境联调结果、异常重试记录和业务核对结果 同步异常超过门槛时暂停切换并通知双方责任人

这里的关键不是表格,而是每项都有范围、证据和例外处理。客户能看到哪些问题会阻止上线,实施人员也能区分产品缺陷、数据问题和客户待确认事项。

3. 用小规模试运行暴露“流程外成本”

在这类项目里,正式发布前安排有限范围的试运行,往往比一次性全量切换更能发现版本说明没有覆盖的操作问题。试运行不是为了证明系统一定成功,而是验证角色权限、数据质量、业务培训和异常升级路径是否匹配实际工作。

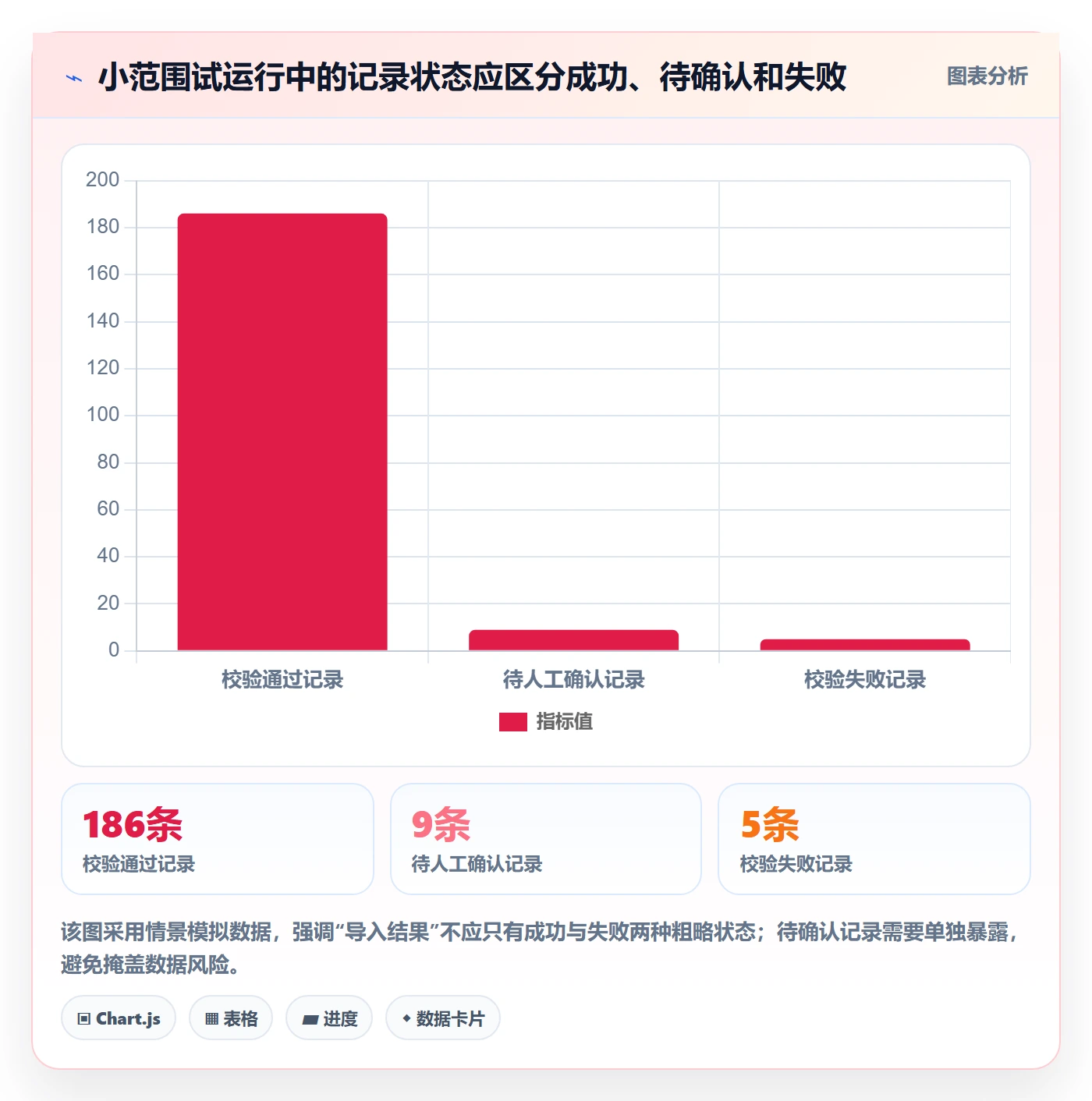

以下是一组用于决策演示的情景模拟数字,假设团队对 40 名用户、约 200 条业务记录进行小范围验证。它们不是外部调研结论,也不代表某个具体企业的实际表现。

  • 模拟样本中,200 条待核对记录有 186 条通过基础校验;剩余 14 条进入异常清单,而不是被计入“导入成功”。
  • 40 名试运行用户中,34 人无需人工协助完成关键流程;6 人在权限或操作步骤上需要额外指导。
  • 3 项接口异常中,2 项可通过约定重试机制恢复,1 项需要人工核对后补偿处理。
  • 试运行暴露的主要问题不是接口不可用,而是业务规则中的一类例外缺少明确责任人。

这组情景数字说明,版本验证不应只统计成功率,还应记录失败被如何发现、由谁处理,以及异常能否被安全隔离。一个“99%成功”的结果,如果剩下的 1% 是关键业务记录且无法追踪,仍不足以支持上线决定。

版本内容最佳实践:实施团队版本管理效率提升,常见问题

4. 用决策记录而不是聊天记录维护变更

试运行期间,客户提出希望把一类特殊审批也纳入本次上线。团队不应只在群聊里回复“可以处理”,而应形成一条变更记录:变更内容、提出方、业务原因、影响模块、测试增量、对上线窗口的影响、批准人和取舍结果。

如果团队决定纳入,就明确替换或延后哪一项工作;如果不纳入,就说明当前版本的临时处理方式和后续评估路径。这样做不是增加行政流程,而是让承诺变化有可追溯依据。

5. 从案例里看到的三个效率改善杠杆

第一,给异常单独编码并保留责任人,能够减少上线前反复询问“还有哪些数据没处理”。第二,验收证据与交付项关联,能够避免重新翻找邮件和截图。第三,范围变更必须说明对原计划的影响,能够阻止团队不断向一个版本叠加工作,却不调整风险预期。

这些做法的效率收益不一定表现为开发周期大幅缩短。更常见的改善是等待和解释时间减少,问题在早期被发现,客户可以更准确地判断上线风险。实施团队应分别观察这些效果,不要只用“版本准时率”概括全部管理质量。

版本内容最佳实践:实施团队版本管理效率提升,常见问题

六、不同情况下的行动建议:按团队成熟度逐步建立机制

1. 刚开始管理版本:先把最小记录补齐

如果团队主要依靠表格、群聊和会议纪要协调,不必立刻引入完整发布治理。先为每个版本建立一页入口,至少包含版本目标、交付项、范围外事项、责任人、验收方式、目标窗口和风险。

实施顺序可以从当前项目开始,不要先花数周设计理想流程。选择一个近期版本,逐项补齐责任人和验收条件;再用上线复盘找出最常缺失的信息。流程应从重复出现的问题中长出来,而不是从模板字段中长出来。

2. 项目数量增加:建立稳定的状态和关联规则

当多个客户项目并行、同一产品版本需要服务不同实施项目时,最值得优先解决的是对象关联和状态定义。明确需求、缺陷、测试、发布、客户环境之间如何关联,避免同一事项在多个表里分别维护出不同状态。

这一阶段可以评估某项目管理平台是否支持团队所需的权限、工作流、版本视图和关联查询。试用时不要只演示“能不能建立项目”,而要拿一条真实交付项走完整链路:提出、评估、排期、开发、验证、发布、客户确认和变更追溯。

3. 多产品、多业务线协作:统一事实,不强求所有流程一模一样

不同产品的发布节奏、风险等级和客户验收方式可能不同。统一的是核心口径,例如版本边界、状态语义、交付项字段和变更记录原则;不必强行统一每个团队的审批人数、测试深度和发布节奏。

如果一条标准规则无法适配所有业务,可以设置明确的例外条件和审批路径,而不是默许团队各自创造状态名称。标准太弱会失去横向协作能力,标准太硬则会诱发线下绕行。

4. 客户环境差异较大:把配置差异纳入版本内容

同一个产品版本在不同客户环境下可能有不同的开关、接口、权限和数据映射。版本说明应区分“产品能力变化”和“客户实例配置变化”,同时记录配置基线、调整责任人及生效环境。

若配置变化会影响升级、安全或数据兼容,就不能只把它当作实施备注。应判断它是否需要回归测试、是否可重复部署、是否可能被后续版本覆盖。配置即使不改变软件包,也可能改变实际交付风险。

5. 频繁紧急发布:补上变更入口与事后复盘

紧急修复确实需要更快的审批,但“紧急”不应意味着不记录。团队可以设置精简的紧急发布通道:说明故障影响、修复范围、验证方法、风险接受人、回退可能性;发布后在限定时间内补齐完整记录并复盘原因。

如果紧急版本反复发生,问题可能不在审批太慢,而在需求冻结、测试覆盖、环境一致性或发布窗口设计。持续以紧急流程处理可预测的工作,会让风险控制机制逐渐失去作用。

6. 组织已经使用管理平台:重点检查信息是否可信、及时、可复用

平台里的状态如果长期滞后,报表只会更快地产生错误结论。建议定期抽查一小批版本交付项,比较系统状态与真实情况:责任人是否仍在跟进,验收证据能否打开,版本关系是否正确,范围变更是否有决策记录。

如果平台数据长期不准,不要先增加更多必填字段。先问字段是不是实际决策所需、更新动作是否嵌入工作流、是否存在重复录入,以及使用者能否从记录中获得直接收益。只有数据被协作过程自然产生,管理平台才可能成为可信的信息源。

七、指标与图表:怎样知道版本管理真的在变好

1. 不用单一的准时率判断效率

版本按期发布当然重要,但如果团队通过删减验证、压缩客户确认或把未完成事项改名为“后续优化”来维持准时率,指标就会误导管理者。建议把速度、质量、范围稳定性和协作成本放在一起观察。

指标 建议口径 解读时的注意点
交付项关联完整率 同时有责任人、版本、验收标准的交付项占比 比例高不代表标准合理,还需抽查内容质量
范围临时变更率 冻结后新增或替换交付项数量占比 变化不一定是坏事,应区分外部变化和计划不足
验收证据缺失率 已标记完成但没有对应验证记录的交付项占比 低风险事项可用轻量证据,高风险事项不能只靠状态
上线后范围误解返工量 因预期与实际交付不一致产生的返工工时或次数 要与技术缺陷分开统计,避免把不同根因混在一起
版本准备耗时 从范围确认到可放行所投入的人工时间 结合返工和等待时间看,单独下降未必代表效率提升

2. 指标要用于诊断,不要变成新的考核负担

如果团队每周花大量时间填写指标,指标本身就成了新的低效环节。优先使用工作流中已经自然产生的数据,例如状态时间、关联记录、缺陷数量和验收时间;需要人工补充的字段应少而明确。

不同项目之间也不能简单横向比较。客户环境复杂度、交付类型、监管要求和部署方式都可能影响周期。比较的重点应是同类项目的变化趋势,以及问题发生后是否找到了可行动的改进。

版本内容最佳实践:实施团队版本管理效率提升,常见问题

八、不同情况下的取舍:管理严谨度要与风险成本匹配

1. 标准化程度与项目灵活性

强标准化有利于跨团队协作、复用报表和风险审计,但如果客户实施差异很大,统一流程可能增加大量无效字段。完全自由则容易让每个项目都用自己的语言,最后无法汇总,也难以交接。

我的取舍原则是:统一核心语义,允许局部执行差异。版本状态、变更记录、验收证据和责任归属应尽量一致;审批路径、测试深度、发布窗口可以根据风险调整。

2. 版本冻结与快速响应

越早冻结,越容易稳定测试和上线计划;但冻结太早,业务反馈可能无法及时进入交付。解决办法不是无限延后冻结,而是保留明确的变更通道,并要求变化承担真实代价:重新评估工作量、测试影响、风险和被替换事项。

如果一项变化足以改变业务结果,且客户愿意接受对原计划的影响,可以纳入;如果只是低优先级体验优化,而当前版本已进入回归阶段,通常更适合进入后续版本。

3. 文档详细度与维护成本

对高风险变更,详细记录能够帮助审计、排障和恢复;对低风险小改动,过度记录会让团队把精力花在填表上。可以采用分级模板:基础级记录范围、责任人和验证结果;增强级增加依赖、风险和客户确认;高风险级补充审批、回退和专项演练。

不要为了追求“完整模板”把所有项目都拖进最高档。模板的价值在于提醒团队做对决策,而不是让每个版本都拥有相同长度的文档。

4. 集中发布与分批发布

集中发布有利于客户一次性完成培训和切换,但单次影响面大,异常时排查范围也更广。分批发布可以降低影响并获取真实反馈,却可能增加版本并行、环境差异和支持成本。

如果变更影响核心流程、数据量大或客户业务连续性要求高,应优先评估灰度、试点或分批切换;如果变更独立、可回退且客户环境简单,集中发布可能更经济。关键是基于影响面和可逆性决定节奏,而不是把某一种发布方式当成固定最佳实践。

5. 工具自动化与人工判断

自动化适合处理可重复、规则明确的事情,例如版本关联检查、测试结果汇总、变更通知和发布记录生成。人工判断适合处理业务风险接受、客户承诺取舍、异常恢复策略等需要情境理解的决策。

自动化也可能放大坏规则。如果交付项定义含糊,自动生成的版本说明只会更快地复制含糊内容。先把口径和责任理顺,再自动化高频、稳定的动作,通常比一开始就追求全流程自动化更可靠。

版本内容最佳实践:实施团队版本管理效率提升,常见问题

九、落地清单:从下一个版本开始怎么做

1. 发布前按顺序检查

  1. 确认版本目标、目标环境、责任人和信息更新时间。
  2. 逐项核对交付内容、明确不包含的事项及变更记录。
  3. 检查每个关键交付项是否有责任人、验收标准和对应证据。
  4. 确认数据、接口、权限、客户窗口等依赖已经满足或有明确风险接受人。
  5. 复核阻断问题、未关闭缺陷及其对业务结果的影响。
  6. 明确上线暂停条件、异常联系人、回退或补偿路径。
  7. 上线后记录实际结果、偏差原因和需要调整的管理规则。

2. 一周内可以启动的最小改进

第一天,挑选一个近期版本,盘点现有需求、缺陷、配置、数据和实施动作,找出重复记录和信息断点。第二天,给每个交付项指定责任人、版本归属和验收方式。第三天,补齐范围外事项、依赖和风险。第四天,用团队现有工具关联证据,不必立即迁移平台。第五天,组织一次短复盘,确认哪些信息最常被追问、哪些检查真正改变了决策。

这个小循环的重点不是快速做出一个完美模板,而是验证管理信息能否帮助团队减少一次真实的重复确认。如果字段没人使用、状态无法解释或证据无法找到,就应删改,而不是继续堆叠。

3. 复盘要追问根因,而不是只统计延期

版本延期可以由需求变化、客户准备不足、技术风险、质量问题、依赖阻塞或估算偏差造成。只记录“延期两周”不会改善下一次交付。复盘时要沿交付链路找出第一个本可被发现、却没有被发现的信号。

如果问题来自需求反复变化,改进范围确认与变更决策;如果来自数据质量,前移数据抽样和清洗;如果来自客户未准备好,明确客户侧责任与准备检查点;如果来自测试不足,补充风险驱动的验证覆盖。让复盘结论对应一项流程或产品改进,并在下一版本验证是否有效。

十、结语:好的版本管理,是让团队少靠记忆、多靠证据

1. 把精力放在决策质量,而不是文档厚度

版本管理的成熟,不是每个项目都拥有一份很长的发布说明,也不是所有工作都被强制塞进同一种流程。真正有用的管理机制,能让团队明确交付边界,知道证据在哪里,识别尚未满足的条件,并在变化发生时作出有依据的取舍。

我最看重的判断标准是:一个没有参加日常会议的同事,能否通过版本记录弄清楚本次交付、验收依据、遗留风险和后续动作。如果不能,说明团队仍在依赖个人记忆维持协作。

2. 下一步先做一件小事

从下一个版本开始,不要先追求全面改造。选一个影响较大的交付项,把它的范围、责任人、验收标准、证据、依赖和异常处理写完整;再观察它是否减少了测试、实施和客户之间的重复确认。

版本管理效率提升的关键,不是让每个人多填一张表,而是让每次承诺都能被验证、每次变更都能被解释、每次上线都能知道为什么可以放行。当这条链路稳定下来,工具、报表和自动化才会真正放大团队效率。

常见问题解答(FAQ)

1. 版本内容应该如何规划,才能避免每次发布都临时赶工?

我负责的项目每次临近发布,需求、缺陷和交付说明都会挤在一起,团队常常到最后几天才发现版本范围不清楚。我想知道,版本内容到底应该提前拆到什么程度,才能既方便执行,又不把计划做成一份很快失效的清单?

不要从“本月要做哪些需求”开始,而要先明确版本要解决的用户问题和可验收结果,再把工作拆成需求、缺陷、技术任务和发布准备事项。每项内容至少写清负责人、验收标准、依赖关系和预估工作量;无法说清验收结果的条目先留在候选池,不要直接承诺进入版本。

实际规划时,可以用“已承诺、候选、暂缓”三种状态区分确定性,并为突发缺陷预留约一成到两成容量。比如一个团队估算本周期可用容量为100人日,可以先承诺80至90人日,剩余部分用于评审返工和线上问题。这个比例不是固定标准,应根据团队近几次版本中临时工作的占比调整。

2. 版本范围什么时候冻结?中途新增需求应该怎么处理?

我遇到过版本计划已经排好,业务方又不断追加需求的情况;如果直接拒绝,担心影响合作,如果全部接下,原有任务又会延期。我想知道有没有一种既不让版本计划失控、又能让新增需求被认真评估的处理方式?

冻结的目的不是禁止变化,而是让变化带着成本和影响进入决策。建议在版本启动时明确范围评审和冻结节点,例如启动后的前两三天完成承诺内容确认;冻结后新增事项必须说明业务收益、紧急程度、工作量、依赖以及会挤出的原有事项。决策时采用等量置换或拆分交付,不要只把新增内容叠加到原计划上。

可以记录每次变更的提出时间、批准人、替换项和对发布日期的影响。若连续几个版本中,冻结后变更都超过承诺工作量的15%,问题通常不只是需求方频繁变更,还可能是启动前澄清不足,应该回看需求评审和估算流程。

3. 多个实施团队并行交付时,怎样避免版本内容互相冲突或遗漏?

我所在的实施项目通常有多个小组同时处理配置、接口、数据迁移和培训,单看各组任务都在推进,合起来却常常卡在联调或客户验收。我想知道版本管理怎样把这些依赖显性化,而不是等到上线前才发现没人负责?

不要只按团队分版本清单,还要按交付链路标出跨组依赖。每项跨团队事项应指定一个最终协调负责人,并明确前置条件、交接物、计划完成时间和验证方式;例如接口开发完成不等于依赖解除,还要确认测试环境可用、字段映射已确认、联调结果有记录。建立一张精简的依赖表,重点跟踪未满足的前置条件和可能影响发布日期的事项。

对于高风险依赖,至少安排一次跨组检查,不必让所有人参加所有会议。判断是否有效,可看版本末期才暴露的跨组阻塞是否减少;若阻塞数量下降但验收仍反复失败,应进一步检查交付物标准是否一致。

4. 怎么判断版本管理效率真的提升了,而不是只是任务状态更新得更勤?

我发现团队开始频繁更新任务状态后,报表看起来更完整,但延期和返工并没有明显减少。我想知道应该看哪些指标,才能判断版本管理是否真正帮助了实施团队,而不是增加了维护看板的工作量?

指标应同时覆盖计划稳定性、交付结果和管理成本,不能只看任务完成率。建议每个版本记录承诺内容按期完成比例、冻结后的范围变更比例、延期条目数、验收一次通过率,以及团队用于状态维护和协调的时间。

举例来说,如果连续三个版本按期完成比例从70%升到85%,但验收一次通过率从90%降到75%,这可能意味着团队通过压缩测试换取了表面上的准时,不能简单判定效率提升。每项指标都要固定统计口径,并结合版本复盘解释变化原因。先用两到三个版本建立基线,再设改善目标;

若状态维护耗时上升而延期、返工和阻塞均无改善,就应减少重复填报,改为让任务更新直接服务于排期和决策。

核心关键词

读者评论

钱
钱星宇

我们实施项目里最容易丢的确实是验收证据,测试通过的截图常留在群里,过几周就找不到了。把证据链接到交付项后,复核方便不少,不过还得有人定期检查链接和记录是否有效。

肖
肖俊杰

文中把图表明确标为模拟情景,这点比较严谨。实际团队的验收比例受项目阶段和客户配合影响很大,若拿单一比例考核,可能反而诱导大家为了数字补记录。

谢
谢梓萱

小团队如果一开始就上很多状态和字段,维护成本会很高。我更倾向于先落实范围、责任人和验收口径,等重复出现具体问题后再加流程。

文章包含AI辅助创作:版本内容最佳实践:实施团队版本管理效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/516743

赞 (0)
飞飞飞飞
版本管理如何做好Release?实施团队制度设计与操作步骤
上一篇 53分钟前
版本管理版本教程:实施团队效率提升,避坑指南
下一篇 41分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
